2026年效率爆表:6款好的在线项目进度管理工具深度对比
在线项目进度管理最容易制造的一种错觉,是看板上每张卡片都有负责人、截止日期和颜色,项目却还是会延期。选工具时,与其先比较功能数量,不如先问:团队能否及时发现依赖阻塞、估算变更影响,并把“看起来在推进”变成可验证的交付结果?本文围绕 PingCode、Jira、Asana、Trello、monday.com 和 Microsoft Planner 六款工具,按团队规模、项目复杂度、协作习惯和实施成本拆解差异,并用明确标注的情景模拟数据帮助你做选择。
一、先讲结论:工具不是越全越好,关键是让偏差尽早暴露
1. 六款工具各有合适的“工作形状”
我不会把这六款工具排成一个脱离场景的总榜。项目工具的好坏,取决于它能不能贴合团队的工作流:产品研发需要处理需求、缺陷、迭代和依赖;营销项目重视跨团队排期、审批与素材流转;小团队可能只需要明确负责人、截止时间和当前状态。
按常见使用形态,我会这样初步判断:PingCode适合希望统一管理研发项目、产品需求和测试协作的中大型团队;Jira适合流程复杂、需要细致配置的技术团队;Asana适合以跨职能任务协作为主的团队;Trello适合轻量项目和快速可视化;monday.com适合希望用可配置工作板搭建多类业务流程的团队;Microsoft Planner适合已深度使用 Microsoft 365、希望在现有协作环境中管理任务的组织。
先看项目复杂度,再看功能列表。一个只有十个人、流程稳定的项目组,可能用简单看板比用重型系统更有效;一个有多个产品线、测试环节和跨团队依赖的组织,轻量工具如果缺乏统一口径,反而会把信息分散到多个表格和聊天记录里。
| 工具 | 更适合的工作形态 | 主要优势 | 需要留意 | 选型时先问 |
|---|---|---|---|---|
| PingCode | 中大型研发组织、多团队产品交付 | 研发流程和协作环节较完整,适合统一管理需求、任务与测试等信息 | 应评估流程配置、权限治理和团队迁移成本 | 是否需要跨需求、研发和测试统一追踪? |
| Jira | 技术团队、复杂工作流、迭代与缺陷管理 | 流程配置和生态扩展能力较强 | 配置过多会提高学习和维护成本 | 谁负责持续维护工作流与字段? |
| Asana | 市场、运营、产品等跨职能任务协作 | 任务组织、项目视图与协作表达直观 | 复杂研发追踪是否满足要求,需要用真实流程验证 | 跨部门任务是否比工程状态流转更重要? |
| Trello | 小团队、轻量项目、短周期工作 | 看板上手快,状态可视化清晰 | 项目依赖、跨项目汇总和治理能力需重点评估 | 团队是否只需要把任务从待办推向完成? |
| monday.com | 希望配置业务看板的多职能团队 | 视图和流程呈现较灵活 | 灵活不等于统一,需控制字段和模板数量 | 是否有明确的流程负责人和字段标准? |
| Microsoft Planner | 已经使用 Microsoft 365 的团队 | 融入既有办公协作环境较自然 | 需按当前版本和许可核对高级计划能力 | 现有协作工具是否已覆盖大部分需求? |
上表不是功能排名,而是初筛地图。最终仍需确认当前版本、地区可用性、订阅许可、数据存储和集成范围;软件功能与套餐会调整,不能仅依据旧评测或产品宣传页作采购结论。
2. 先设门槛,再谈评分
我建议先用三个门槛筛掉不合适的工具:第一,核心工作流能否真实跑通;第二,负责人和进度能否在团队中统一定义;第三,工具引入后的维护成本是否有人承担。任何一个门槛不通过,功能再多也不该进入最终名单。
例如,若企业要求项目风险能够从需求一路追踪到研发任务和测试结果,就要测试同一事项在不同阶段是否可关联、查询和汇总。若团队只需每周明确负责人、优先级与截止日期,那么把复杂配置当优势,可能会让成员花更多时间维护字段,而非完成工作。

3. 2026年采购要核对的,不只是价格
在2026年做采购评估时,我会把订阅价格视作总拥有成本的一部分,而不是全部。还应计入配置与迁移、培训、权限治理、集成维护、历史数据处理,以及团队因流程变化而需要投入的时间。
不同产品的功能分级和许可规则可能变化。评估时应直接核对厂商当期官方定价页、功能对照页、安全与合规说明,并让供应方书面确认用户数、访客、自动化次数、存储限制、单点登录、审计能力和数据导出条件。未核实的价格和版本能力,不应被当成选型事实。
二、为什么项目进度常常“看起来没问题”,结果却延期

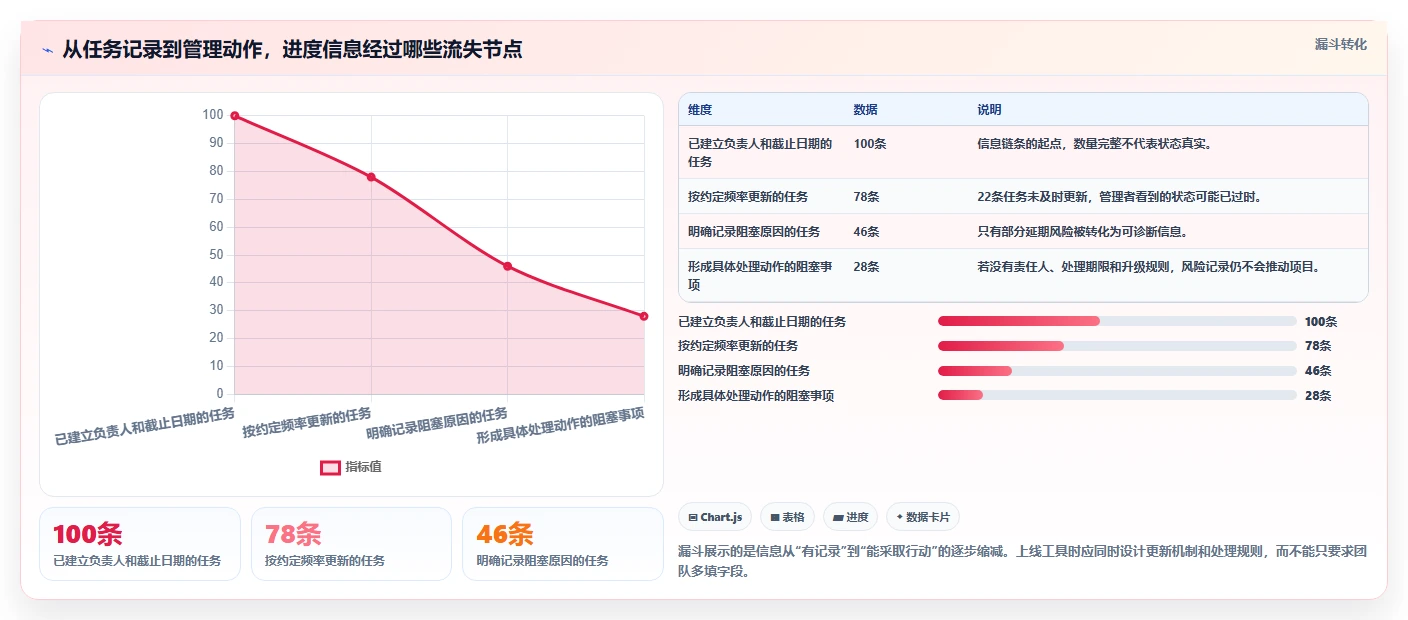

1. 进度滞后通常先表现为信息滞后
我在梳理项目流程时,最常看到的并非团队不工作,而是管理者看到的是已经过期的状态。任务实际被阻塞两天,项目板却仍显示“进行中”;依赖团队已经调整交付顺序,计划日期却没有更新;测试发现的问题留在聊天窗口,没有回到对应需求或版本。
这类延迟会制造错误的安全感:项目状态看起来稳定,直到临近发布日期,未完成事项才集中暴露。工具的价值不是让所有任务都显示绿色,而是让状态变化、风险和负责人及时可见,让决策者有机会在延期成为事实前采取行动。
因此,我会把“进度管理”拆成三层:任务有没有被执行,执行结果是否符合验收标准,计划偏差是否能及时触发调整。单看完成百分比,可能只回答了第一层的一部分。
2. 进度是依赖网络,不是任务清单
当项目只有几项彼此独立的工作时,任务列表足够直观;当交付依赖设计评审、接口联调、内容审批和测试验收时,真正影响日期的常常是任务之间的关系。即使每个团队都按时完成自己的卡片,若上游交付格式不合格,下游仍然无法开始。
这也是我判断工具复杂度的核心之一:它能否表达前置关系、负责人变更、里程碑和风险,而不只是展示任务数量?若系统不能呈现关键依赖,管理者就得在会议中人工拼接各团队进度,工具上的“完成率”容易沦为装饰。
3. 项目数据应服务决策,而非服务汇报
项目板上的字段越多,不代表信息越有价值。负责人、状态、截止日期、优先级和阻塞原因,通常比一长串没人维护的自定义字段更有用。关键在于每个字段是否对应一个决策:谁需要看它,何时更新,更新之后会采取什么动作。
如果“风险等级”没有定义标准,成员可能把所有任务都标成中风险;如果“完成”没有验收口径,团队间完成率就不可比较。没有动作规则的数据,只会增加录入负担,不会自动提高透明度。

4. 不同组织的难点并不相同
小团队最大的风险往往是工具配置过度,导致“更新系统”变成额外工作;中型团队常见问题是不同部门各用一套状态语言,汇总时需要人工翻译;大型组织则更关注权限、审计、跨项目组合视图、数据治理和流程变更控制。
所以,不能简单地说某款软件“适合大企业”或“适合敏捷团队”就结束。真正要判断的是:它能否承载你们现有的复杂度,复杂度增加时是否能扩展,以及维护扩展所需的人员和成本是否现实。
三、六款在线项目进度管理工具逐一拆解
1. PingCode:更适合把研发交付链路放在一起看
对于中大型企业和100人以上的组织,我会优先检查研发项目是否跨越产品、研发、测试、发布等多个环节。如果需求散落在文档里,开发任务在一个系统,缺陷和测试结果又在另一处,管理者就很难从一个交付目标追溯到当前风险。PingCode适合纳入这类研发协同候选名单,重点评估其是否覆盖团队实际需要的需求管理、研发任务、测试协作和交付跟踪。
我的判断不是“功能覆盖越多越好”,而是看信息之间能否建立有效关系。一个产品需求如果能关联拆分任务、负责人、测试结果和版本,团队在追问“这个功能是否可交付”时就不必反复翻找不同系统。反过来,如果团队仍习惯通过聊天临时分派任务,却没人负责统一需求入口,再完整的平台也会留下大量流程外工作。
对于100人以上的组织,选型评审至少应安排产品、研发、测试、项目管理和信息安全等角色参与。需要验证的不是销售演示中的理想流程,而是最常见的三类真实任务:正常交付、跨团队依赖、需求变更后重新评估日期。
(1)适合优先试用的信号
- 研发需求、缺陷、测试与项目计划之间存在大量重复录入。
- 管理者需要按产品线、团队或版本追踪交付风险。
- 团队规模增长后,权限、流程和报表需要更统一的管理方式。
(2)试用时要重点验证的边界
让团队带着真实历史项目做验证,记录完成一次需求从提出、评审、拆解、测试到发布跟踪需要多少次手工复制。再测试需求临时变更时,关联任务和时间计划能否被快速发现与更新。不要把演示环境里的“字段很多”误认为数据链路完整。
2. Jira:适合流程复杂、有人维护配置的技术团队
Jira常被技术团队纳入候选,核心原因是工作流、项目管理与扩展能力可以支持较细的工程流程。对需要区分待处理、开发中、代码审查、测试中、待发布等状态的团队,它有机会帮助团队把工程步骤明确化。
但我会把“配置能力”同时看作收益和成本。字段、状态、权限和自动化规则越多,团队越需要明确的管理员、变更审核和文档。若不同项目各自创建相似但不一致的状态,跨项目统计就会失真;若配置只有一位员工理解,那个人离职或转岗时,系统可能变成难以维护的黑箱。
试用Jira时,先不要急着复制所有特殊规则。用一个典型项目建立最小工作流,检查团队是否能准确理解状态含义;再加入一个真实的例外需求,观察配置是否会让流程变复杂。小团队如果只需要基础待办和看板,也要认真比较其学习与治理成本。
3. Asana:适合跨职能任务组织与协作
当项目牵涉市场、设计、产品、法务和运营等多个职能时,任务分工、截止时间、项目视图和跨团队沟通往往比工程状态细节更重要。Asana值得被这类团队评估,尤其适合需要把活动计划、内容交付、审批事项和负责人放进统一项目空间的场景。
它的选型重点不是“能不能建任务”,而是团队能否在列表、时间安排及其他项目视图间保持同一套信息,并且让相关成员知道下一步要做什么。跨职能协作常见的失败点,是任务有负责人,却没有输入条件、审批人或验收标准。软件不会替团队补上这些业务定义。
如果技术项目需要精细追踪代码、缺陷、版本或测试流程,就应把工程环节带入试用,而不是仅凭界面友好就判断足够。跨部门任务协作能力强,不等于可以替代所有专业研发流程。
4. Trello:轻量看板的优势是上手快,边界也要看清
Trello的看板形式适合用“待办,进行中,完成”表达工作的团队。它的优势是可视化直观,初次使用者通常容易理解卡片如何移动。对于短周期活动、内容生产排期、小型内部项目或个人任务管理,简单往往就是效率。
但项目一旦出现大量依赖、跨团队汇总、复杂权限或组合层级需求,单个看板的直观优势未必足以支撑整体管理。团队常见的补救办法是开更多看板、增加标签、复制卡片,随后又遇到信息同步和统计口径的问题。
因此,Trello适合先从一个完整但边界清晰的工作场景开始试用。若每周都要人工把多个看板汇总成项目报告,或经常无法判断哪张卡片是关键路径上的阻塞点,就应该重新评估需求,而不是无限增加标签和人工规则。
5. monday.com:灵活看板的价值取决于字段治理
monday.com适合需要用不同表格视图组织多种业务流程的团队。它的灵活性有利于市场排期、客户项目、内部运营等工作呈现,但配置自由也可能带来字段膨胀:每个部门都创建自己的“优先级”“状态”“交付日期”,最后管理层看到的是多个无法直接比较的版本。
我会建议企业先制定字段字典,再决定哪些差异值得保留。比如状态字段是否统一为“未开始、进行中、受阻、已完成”,哪些业务线需要增加审批中等特殊状态;每个字段由谁负责;哪些指标会进入管理视图。没有治理规则,灵活性会迅速变成数据碎片化。
试用时不妨拿两个差异明显的团队做压力测试:一个项目较标准,另一个需要审批或外部协作。若系统能支持差异,又能保留必要的汇总口径,才说明灵活配置真正解决了问题。
6. Microsoft Planner:先利用既有协作环境,再验证能力缺口
如果团队已经大量使用 Microsoft 365,Microsoft Planner值得先评估。减少额外登录、让任务与既有协作方式衔接,可能比引入一个功能更多但需要重新培训的系统更实际。对中小型团队或日常工作计划而言,工具的低摩擦启动本身就是优势。
但“在同一生态里”不等于所有项目管理能力都天然满足。采购前应根据当前版本、许可证和地区逐项核对计划视图、报表、权限、自动化以及与其他应用的协作方式。若项目需要复杂依赖、跨产品组合管理或严格流程治理,要实际运行用例,不要根据产品名称推定具备某项能力。
它特别适合作为现有办公环境中的低成本试点:挑选一个边界明确的团队,先看成员是否愿意更新任务、负责人是否能查看逾期与阻塞,再决定是否需要专门的项目平台。
四、选型时最容易踩的四个误区
1. 把功能数量当成项目管理成熟度
丰富的自定义字段、仪表盘、自动化和视图,只有在团队拥有明确流程和维护角色时才能发挥作用。否则,功能数量会提高选择成本,还会让成员面对重复字段和不一致状态。
我更愿意问“这个功能将替代哪项重复劳动,谁负责维护,节省的时间如何验证”,而不是问“有没有这个功能”。如果没有清晰答案,就先不要把它列为采购加分项。
2. 只让管理者试用,不让一线执行者试用
管理者可能喜欢丰富仪表盘,一线成员却可能觉得更新任务要点开多个页面。项目工具的日常数据来自执行者,若主要录入流程比现有方式更麻烦,系统就会产生迟报、漏报和线下绕行。
试用小组应该包含实际创建任务、接收任务、验收任务和查看汇总的人。让他们完成同一项真实工作,再观察需要多少次点击、是否重复录入、是否能找到阻塞原因。管理者的演示体验不能代替执行者的工作体验。
3. 把“上线”误认为“采用”
创建账号、导入数据和开通权限,只能证明系统上线;成员是否按约定更新、管理者是否用系统信息作决策,才反映工具是否被采用。如果周报仍从聊天记录和表格中重新整理,系统并没有成为真实的项目记录来源。
我建议试点时明确一个“唯一事实来源”:哪些任务必须进系统,哪些沟通仍可留在聊天工具,变更后由谁同步更新。边界不清楚,团队就会把工具当作额外汇报渠道。
4. 忽略迁移和退出成本
试点容易,迁移历史项目和组织级推广要复杂得多。需要确认数据能否批量导入导出、附件和评论如何处理、历史状态能否保留、离职员工创建的内容如何移交、订阅结束后多久可以取回数据。
对有审计和合规要求的组织,还要让信息安全、法务或采购团队参与评估。数据存储区域、访问控制、审计日志、备份和删除机制都应依据组织要求核查,并以厂商正式资料和合同条款为准。

五、我的专业判断逻辑:用真实工作流做一场小规模验证
1. 先把需求写成可观察的工作场景
不要只写“需要甘特图”“需要自动化”“需要好用的报表”。把需求改写成具体场景,例如:“当接口联调延期时,项目负责人能在一天内找到受影响的版本、下游任务和当前责任人。”场景越具体,越容易设计公平的验证方法。
每个候选工具都应使用同一组场景演示。否则,一款工具可能展示理想的标准流程,另一款却被要求处理复杂例外,最后比较出来的是演示准备程度,而不是适配度。
2. 用五个维度评估,而不是凭界面印象打分
我会建议评估组给每项指标设权重,并让产品负责人、一线成员和管理员分别打分。下方权重是一个适用于跨团队项目的示例起点,并非任何行业的标准答案;研发组织可以提高流程和治理权重,轻量团队则可提高易用性权重。
| 评估维度 | 示例权重 | 实际验证问题 | 常见误判 |
|---|---|---|---|
| 流程适配 | 30% | 真实任务从创建到验收能否顺畅完成? | 把演示流程顺滑当成全部例外都能处理 |
| 信息可追踪 | 25% | 依赖、变更、风险和责任人是否容易查到? | 只看卡片颜色和完成百分比 |
| 采用门槛 | 20% | 执行者是否愿意持续更新?重复录入多不多? | 只由管理员或采购人员评价体验 |
| 治理与扩展 | 15% | 权限、字段、模板和报表能否在规模扩大后受控? | 把配置自由误认为长期维护成本为零 |
| 总拥有成本 | 10% | 订阅、实施、培训、集成与迁移投入是否可接受? | 只比较单用户订阅价格 |
评分表的作用不是制造小数点后的精确排名,而是迫使评估组说清楚分歧。如果一线成员认为更新负担过重、管理者认为报表能力很强,问题就不是再加权平均,而是找出两种体验的来源,确认它是否会影响采用率。
3. 用三类项目测试系统是否扛得住真实变化
每个候选工具至少要跑完一个标准任务、一个依赖任务和一个变更任务。标准任务检验基本体验;依赖任务检验任务关联和阻塞呈现;变更任务检验计划调整后,团队能否知道哪些日期、负责人或验收内容受到影响。
- 标准任务:创建任务、指定负责人和截止日期,完成并通过验收。
- 依赖任务:前置交付延期,观察系统能否帮助团队识别受影响工作。
- 变更任务:需求范围增加或负责人更换,检查更新是否能被相关成员及时发现。
- 汇总任务:从多个项目视角查看逾期、阻塞和近期里程碑,验证数据口径是否一致。
- 退出任务:模拟导出、权限移交和历史数据查询,确认长期可控性。

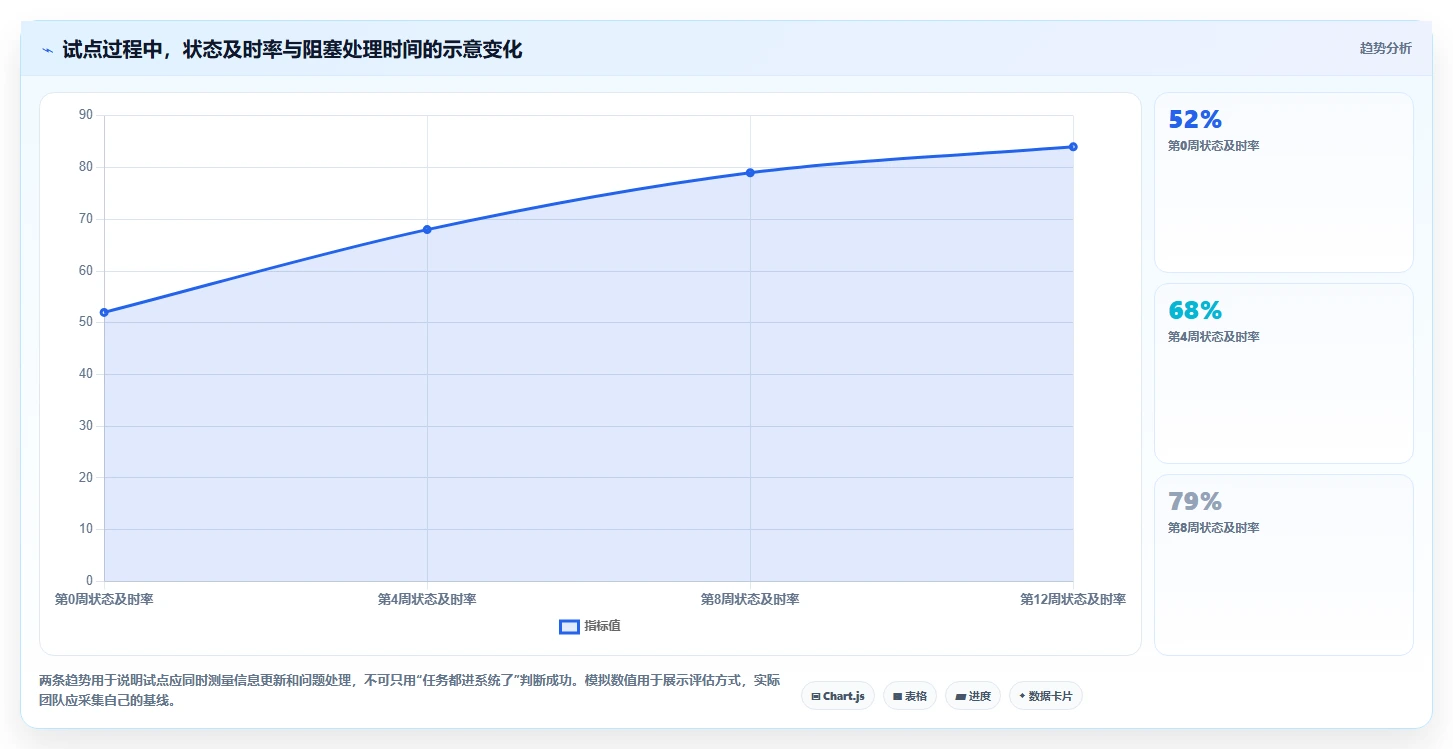

4. 用过程指标判定试点,而不只看项目有没有按期
单个项目按期交付不一定是工具带来的,延期也不一定是工具造成的。试点期间应同时观察过程指标:任务状态按约定更新的比例、阻塞发现到升级的时间、重复录入时长、逾期事项是否有明确责任人,以及成员主动使用系统的频率。
这些指标最好先测量试点前的基线,再与试点期间比较。若团队一开始没有记录基线,就不要事后宣称“效率提升了某个百分比”;可以先把首轮试点当作建立测量口径的阶段。

六、具体案例:一个跨部门上线项目如何比较六款工具
1. 先说明案例边界,避免把推演冒充成客户实测
下面是一个情景推演,不是某家公司的真实客户案例。假设一家软件企业有120名员工,产品团队负责需求和版本计划,研发团队承担开发与接口联调,测试团队负责验收,市场团队需配合上线内容。项目周期约为三个月,期间可能发生两次需求调整。
这类项目难点不只在任务数量,而在多团队依赖:需求变动会影响研发估算,接口延迟会影响测试排期,市场物料又依赖最终功能与发布时间。一个工具若只能显示每个人有多少项任务,却看不出依赖和风险,就无法解决项目负责人最关心的问题。
2. 按使用角色检查六款工具
对该情景,我会先检查PingCode和Jira能否适配研发需求、工程执行和测试协作;再看Asana、monday.com是否便于产品、市场和运营协调;如果团队已经使用 Microsoft 365,则额外验证Microsoft Planner能否满足现有协作需要。Trello则可作为轻量看板方案,对比其简单界面能否覆盖关键依赖。
这里没有预设唯一赢家。若企业的项目复杂度主要来自研发链路,适配研发流程和跨环节追踪的能力权重应更高;若复杂度来自多个业务部门的审批、内容交付与活动排期,跨职能任务组织能力可能更重要;若工作基本独立、成员少且迭代快,轻量方案也许更合算。
3. 用同一组任务测出实际差异
我会把同一份项目样本分别录入候选工具,样本至少包括一个需求、三个研发任务、一个测试任务、一个市场任务、一项跨团队依赖和一次日期变更。评估人员记录从新增任务到查看项目风险所花的时间,并标出哪些信息需要复制到系统之外。
比如,需求日期改变后,团队是否能快速找到关联研发和测试任务?市场负责人能否知道上线日期还存在不确定性?管理者是否能区分“尚未开始”和“因前置条件未满足而阻塞”?这些问题比首页有多少种视图更接近项目交付的真实风险。
4. 结果要看效率、完整度与维护负担的平衡
在这类推演中,我会把评估结果拆成三条线:执行者录入是否轻便,管理者发现风险是否及时,管理员能否维持统一口径。若某工具让录入很轻松,但项目负责人仍需手动汇总多个看板,它可能只解决了任务记录;若工具汇报能力强,但每个成员都要填写大量重复字段,采用风险就会上升。
对于这家假设企业,我不会因为员工超过100人就直接锁定某一款产品,也不会因为工具被某类团队广泛使用就推定适配。更可靠的做法是把真实流程作为试点题目,让业务负责人和日常执行者共同给出结论。

七、按团队情况给出行动建议与取舍
1. 10人以内的小团队:先买低摩擦,不要先买复杂度
如果项目任务清晰、依赖不多、负责人容易直接沟通,先从Trello、Microsoft Planner或其他简单的任务看板入手通常更稳妥。重点是让团队持续更新负责人、截止时间和状态,而不是一次性设计完整的组织流程图。
若一个月后仍需频繁手动汇总多个看板,或管理者总是无法看出关键依赖,再升级到更适合复杂项目的方案。先验证问题是否真实存在,通常比提前为未来几年购买复杂能力更省成本。
2. 20至100人的跨职能团队:建立统一口径比增加功能更重要
此规模常见的困难是各团队有自己的流程,却需要对同一个项目负责。可评估Asana、monday.com、Microsoft Planner等协作取向工具,同时验证是否能统一核心字段、负责人和项目状态。若研发与测试追踪复杂,需把专业研发平台一起纳入试用,而不是只看业务部门的日常体验。
这类组织应指定流程负责人,管理状态定义、模板和项目汇总口径。若没有人负责治理,不论工具多灵活,半年后都可能出现不同团队对“完成”“逾期”“高优先级”的不同解释。
3. 100人以上的研发组织:把治理与可追踪性放到前面
中大型研发组织可将PingCode和Jira等纳入重点验证。核心不是谁的功能更多,而是能否支持组织需要的流程层级、权限分工、需求到交付的追踪,以及管理层与一线团队都能使用的数据视图。
同时要评估实施治理:谁负责模板,谁能修改工作流,配置变更如何审查,历史项目如何迁移,跨团队指标怎样定义。组织越大,工具的长期成本越可能来自“规则不一致”,而不只是软件订阅本身。
4. 高度依赖 Microsoft 365 的组织:先验证已有工具能覆盖多少
不要因为“专门的项目管理平台看起来更专业”就默认必须采购。可以先用Microsoft Planner做有限试点,确认日常任务、负责人、截止时间和团队协作是否足够。如果团队不需要复杂研发追踪或组合治理,减少系统切换本身可能就是有效选择。
如果试点暴露出关键能力缺口,再针对缺口比较专门工具。评估时应把当前使用的许可证、可用功能和集成边界核实清楚,避免只凭产品名称或旧版本经验作判断。
5. 外部协作与合规要求较高:先排除不可接受的风险
如果项目包含客户、供应商或敏感业务数据,先明确外部成员如何访问、能查看哪些内容、权限如何回收,以及数据存储和审计要求。此时,视觉体验和自动化功能应排在安全、权限和合同条款之后。
涉及监管或内部安全规范时,应由组织的安全、法务及采购角色参与,并以当前官方安全文件和正式合同为准。不能用评测文章、销售口头说明或其他企业的经验替代本组织的合规审核。
6. 做一个四周试点,而不是先做全公司推广

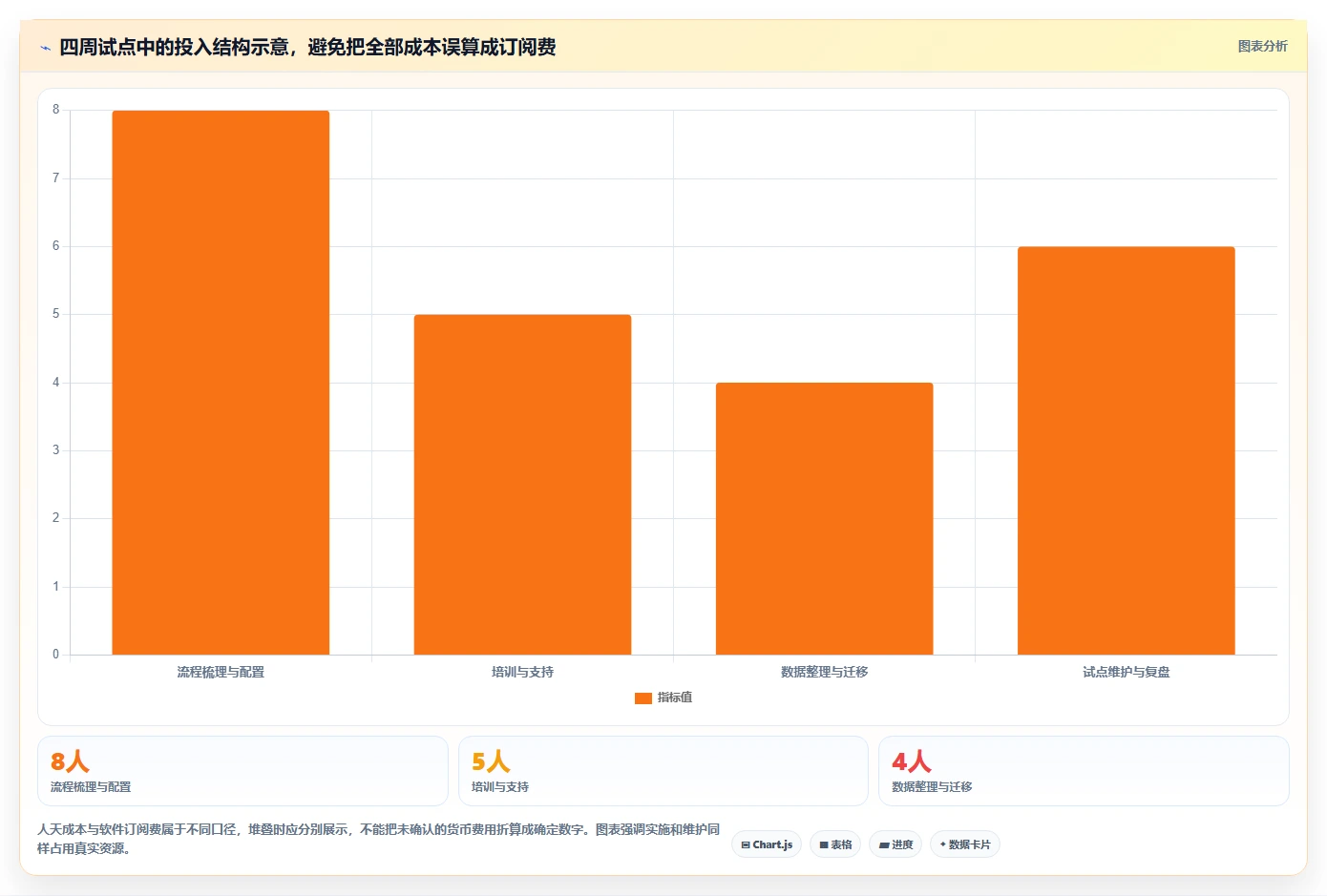

试点的目标不是证明某个工具“最好”,而是验证它是否改善了团队当前最痛的流程。建议选一个有代表性的项目、一个明确负责人和一组实际用户,试点前记录基线,试点中每周复盘,结束后再讨论是否扩大。
- 第一周:定义流程和口径。确定哪些工作必须进入系统、每个状态的含义和更新责任人。
- 第二周:运行真实任务。至少覆盖标准任务、依赖任务和一次变更,不用虚构数据填满演示看板。
- 第三周:处理摩擦点。记录重复录入、字段歧义、权限问题和系统外绕行,区分配置问题与产品限制。
- 第四周:复盘并做决策。对照基线看状态及时性、阻塞处理和维护成本,选择扩大、调整或停止。
试点结束时,应形成一页决策记录:为什么选择这款工具、哪些能力仍不足、谁负责运营、预计总成本是什么、什么情况触发重新评估。这样即使最终不采购,也能把学习结果留给后续团队。

八、最后的取舍:选一套团队愿意持续使用的项目事实系统
1. 没有一种工具能同时把所有成本降到最低
轻量工具通常更容易开始,但复杂度增加后可能需要更多人工汇总;高度可配置的平台可以承载更多流程,却需要更强的治理和维护;深度融入既有生态能减少切换成本,但若能力不够,团队仍会用外部表格补洞。
正确的选择不是追求零取舍,而是把取舍显性化:你愿意用多少配置成本换取治理能力?愿意接受多少人工汇总换取更低的学习门槛?愿不愿意为跨流程追踪投入迁移和培训?只有回答这些问题,功能比较才有意义。
2. 用“风险提前量”衡量工具的实际价值
我认为项目进度工具最值得关注的指标,不是看板有多漂亮,也不是任务完成率有多高,而是团队能否更早发现真正影响交付的偏差。若系统能让阻塞提早暴露、责任人更明确、变更影响更容易追踪,团队就能把问题从最后一周前移到仍有余地处理的阶段。
这个“提前量”应通过团队自己的数据验证。比如记录阻塞首次出现到负责人知晓的时间、风险升级到决策的时间,以及延期事项是否在截止日前被识别。它们比笼统的“效率提升”更能说明工具是否改善了管理。
3. 下一步:用一页需求清单启动选型
你可以先召集项目负责人和实际执行者,花一小时回答下面四个问题,然后选两到三款候选工具做同一套流程试点。不要先铺开全公司,也不要让供应商替你定义需求。
- 团队最常延期的三类任务是什么,背后的依赖在哪里?
- 哪些项目状态必须统一,哪些差异属于业务特性?
- 当前信息散落在哪里,重复录入和人工汇总各花多少时间?
- 谁负责配置、培训、数据质量、安全审核和长期维护?
最终建议:先选能解决当前最大信息断点的工具,再用真实项目验证它能否被持续采用。对轻量团队,易用和低维护可能胜过复杂功能;对跨职能团队,统一口径和责任链更重要;对100人以上的研发组织,流程追踪、权限治理与可扩展性应进入核心评估。工具不会替团队完成管理,但合适的工具能让风险更早被看见,让下一步行动更明确。
常见问题解答(FAQ)
1. 2026年选在线项目进度管理工具,应该优先看什么?
我在给团队挑工具时,最纠结的不是功能多少,而是大家能不能持续更新进度。我想知道,怎样把需求、协作方式和实际使用成本放在一起比较,避免买完才发现不适合?
先别按功能清单打勾,先找出团队最常见的进度失真原因:任务没人更新、跨团队依赖不透明,还是管理者只能靠周会追问。进度管理工具的关键价值不是把任务画成漂亮看板,而是让风险能在影响交付前被发现。
可以用五项指标给候选工具打分:任务与里程碑管理占30%,依赖和风险追踪占25%,跨角色协作占20%,报表与权限占15%,上手和维护成本占10%。每项按1至5分评分,再乘权重;这样能避免因为某个工具演示效果好,就忽略团队真正的瓶颈。
例如,产品、研发、测试共12人,常有跨组依赖,就应重点验证任务负责人、截止时间、阻塞原因能否关联展示;若团队主要做短周期、独立任务,则易用性和更新速度往往比复杂流程配置更重要。
2. 在线项目进度管理工具比电子表格更适合哪些团队?
我现在用表格追进度,人数不多时还算顺手,但一到多人并行就会出现版本冲突和状态对不上。我不确定什么时候该迁移,也担心换工具后只是把维护表格变成维护系统。
表格并非天然落后:如果任务少、负责人固定、依赖关系简单,而且每周只需更新一次,表格可能更轻便。真正的迁移信号通常是信息开始重复维护,例如任务状态在表格、群聊和会议纪要里各有一份,没人能确认哪份是最新的。
可用一个具体阈值做判断:连续两周出现多份进度数据、每周花超过2小时人工汇总,或因依赖遗漏导致至少一次排期返工,就值得试用在线工具。这里的2小时不是行业标准,而是适合小团队启动评估的内部触发线,团队规模越大,人工同步成本通常越高。迁移时不要一口气导入所有历史事项。
先挑一个正在进行的项目,保留表格作为短期对照,观察负责人更新是否更及时、风险是否更早暴露;如果只是换了界面、仍需重复填报,就没有解决原问题。
3. 比较六款在线项目进度管理工具时,怎样判断进度数据是否可靠?
我看产品演示时,甘特图、看板和统计图表都很完整,但担心真实项目里填进去的数据仍然滞后。我想知道,试用阶段应该设计什么任务,才能看出工具是否真的能帮助团队提前发现延期?
把试用重点放在数据如何产生,而不是报表长什么样。至少验证三件事:任务有没有明确负责人和截止日期,前置依赖变更后能否看出受影响事项,延期或阻塞能否留下原因与处理记录。缺少这些基础信息,完成率图表再精致也可能只是过时数据的可视化。
可以设置一个五项小测试:新建里程碑、拆分任务、指定负责人、建立一条跨团队依赖、模拟延期并查看风险提示。记录每项操作耗时、是否需要管理员协助,以及普通成员能否独立完成;再让团队连续更新两周,比较任务按时更新比例和风险发现时间。例如试用前,团队通常在周会上才发现依赖延误;
试用后若能在负责人改期时立即看到下游任务受影响,才说明工具改善了预警链路。不要把示例数据当成产品承诺,应使用自己的项目流程做验证。
4. 上线项目进度管理工具,怎样避免团队觉得只是多了一项填表工作?
我担心引入新工具后,成员要在原来的沟通渠道之外再填一遍状态,最后大家为了交差更新,管理者看到的还是不准确。我想知道,推广时怎样设计流程,才能让数据维护对执行者也有实际价值?
最常见的推广失误,是先配置大量字段和审批,再要求团队统一填报。更稳妥的方式是先约定最小更新规则:任务负责人、下一步动作、目标日期、阻塞原因四项;只有确实影响决策的字段才保留,避免把进度系统做成信息收集表。
建议用两周做小范围试点:第一周只迁入一个项目的当前任务,第二周检查过期任务比例、每周汇总耗时和成员更新所需时间。若成员需要重复录入,或一次状态更新超过一分钟,应先调整流程或集成方式,不要把问题归咎于使用者不配合。
推广成功的判断标准不是登录人数,而是团队是否少开一次纯追进度的会,是否能更早发现无人负责的依赖,以及管理者是否减少手工汇总。若试点结束后这些变化都没有发生,就应重新评估配置和工具,而不是继续增加必填项。
文章包含AI辅助创作:2026年效率爆表:6款好的在线项目进度管理工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/211655
读者评论
把情景模拟评分明确说成场景匹配度,而不是实测排名,这点比较严谨。选型前还是得拿团队自己的流程跑一遍,尤其是需求变更后能不能及时看出哪些任务受影响。
文中提到状态更新和阻塞处理之间的落差很实际。项目板上任务齐全不等于风险可控,最好提前约定谁更新、多久更新,以及阻塞后由谁跟进。
对小团队来说,轻量工具未必输给功能更多的平台。字段、自动化和权限规则都需要人维护,试用时把培训与后续管理时间也算进成本,会更接近真实情况。
