2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件

2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件

工业工厂选项目管理工具,最容易踩的坑不是功能不够,而是把“进度看板”误当成“项目控制系统”:设备已经到厂,安装却因土建未验收停摆;试产计划排好了,质量问题、物料短缺和工艺变更却散落在不同人的表格里。本文从工厂常见的技改、设备导入、产线搬迁和新产品导入场景出发,对比六类工具的适用边界,并给出一套先梳理流程、再做小范围试点的选型方法。

一、先讲核心结论:工厂要买的是协同闭环,不是更多甘特图

1. 六款工具各自适合解决什么问题

我判断工业项目工具,不先看首页是否好看,而看它能不能让“计划、责任、现场证据、变更、风险和验收”连起来。设备项目看重依赖关系和关键路径,质量整改看重责任人、期限和验证证据,多个工厂同时推进的项目则更看重统一口径和跨组织汇总。

工具 更适合的工厂场景 主要优势 需要重点验证的边界
PingCode 中大型制造企业的研发、工程、质量等跨部门项目 便于把需求、任务、缺陷、迭代和项目进展放在协同流程中管理 确认现场人员使用体验、与现有系统的数据集成,以及复杂设备计划是否需要专门排程能力
Microsoft Project 设备安装、厂房改造、产线搬迁等有明确任务依赖的项目 计划编排、里程碑、资源和关键路径分析较成熟 计划维护责任、现场更新入口和跨部门协同流程需要另行设计
Jira 制造研发、自动化软件、工艺数字化和问题整改工作流 工作流、字段、状态和问题跟踪可配置 若缺少治理规则,容易出现字段过多、状态不统一和计划视图不足
Smartsheet 以表格协作起步的工程项目、供应商跟进和多项目汇总 表格上手快,适合将计划、责任和提醒放进共享视图 权限、数据结构和版本管理要提前规划,避免表格越长越难维护
SAP S/4HANA Project System 项目预算、采购、成本和财务核算紧密关联的集团项目 适合纳入企业资源计划与成本管理体系 配置与实施通常需要业务、财务、信息化团队共同投入
Oracle Primavera P6 大型工程建设、复杂停机检修和多承包商计划控制 适合管理复杂进度网络、基线和计划分析 需要专业计划人员维护,普通一线任务协同可能还要配套工具

这不是功能排名,也不是说一家工厂只能选一套。工厂里常见的合理组合是:以企业级项目平台管理跨部门工作和问题闭环,以专业计划软件维护复杂关键路径,再通过接口或固定节奏同步关键里程碑。能否降低重复录入和信息滞后,通常比“功能清单多了十项”更影响实际效率。

2. 选型之前先区分三种管理对象

第一种是“工程计划”:任务有先后依赖、资源约束、停机窗口和基线,例如设备到货、基础施工、安装、联调、试产。第二种是“协同任务”:跨部门责任、问题、评审和审批需要可追踪,例如图纸确认、质量整改和工艺变更。第三种是“经营控制”:预算、采购、合同、成本归集及投资回报需要进入财务或企业资源计划体系。

不少采购讨论把三种对象压成一个问题:“哪个软件最全?”这会掩盖真正的差异。复杂工程计划不等于全部协同工作;任务按时完成也不等于项目预算可控。先明确项目的主要管理对象,再判断工具主系统与配套系统,选型会更有效。

2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件

二、工厂为什么需要不同于通用办公的项目管理方式

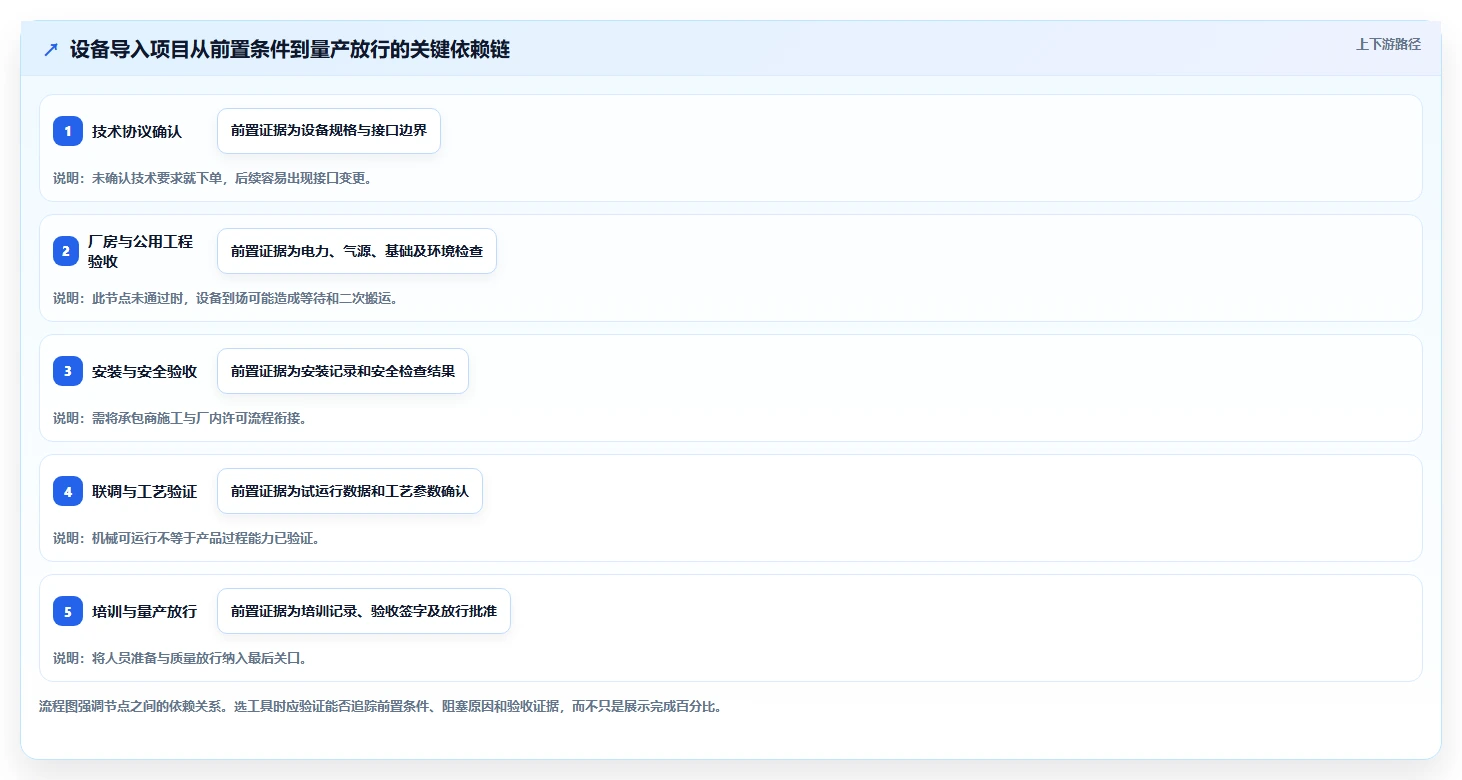

1. 一条项目计划背后,常常是多条依赖链

拿一台新设备导入来说,采购订单只是一个节点。现场还要经过设备技术协议确认、厂房条件检查、基础施工、物流进场、安装接线、安全验收、空载试车、工艺参数验证、操作培训和量产批准。任何一个环节晚了,后续任务都可能被压缩,进而影响设备爬坡或生产切换。

这意味着工厂项目计划不能只写“安装设备,负责人某某,完成日期某日”。至少还要能回答:前置条件是什么、谁签收证据、延迟会影响哪些节点、计划是否已变更、原基线与最新预测差多少。否则,项目看起来有进度,实际上只是把风险藏到下一次会议。

2. 生产运行会不断挤压项目可用窗口

办公室项目可以在工作日持续推进,工厂里的项目却常被生产节奏打断。断电、停线、吊装、消防隔离、洁净区进入、特种作业许可,都可能受班次和生产订单影响。项目经理需要的不只是“谁做什么”,还要知道任务允许在哪个窗口做、窗口错过后代价多大。

因此,设备安装和工厂改造的计划软件要能表达日历、约束和任务依赖;协同平台则要让现场责任人快速更新状态、上传验收凭证并提出阻塞。只有计划系统没有现场反馈,计划容易成为“办公室版本”;只有任务列表没有依赖关系,项目团队又难以及时评估延期的连锁影响。

3. 问题关闭不等于项目风险消失

例如,供应商提交了设备整改报告,任务状态可以显示“已完成”,但工厂仍需要确认整改后的设备是否通过复测、影响范围是否覆盖所有工位、相关文件是否更新。若系统只追踪任务关闭,不记录验证人和证据,团队看到的可能是“关闭率提高”,而不是风险真正解除。

我更愿意把一个有效闭环拆成四步:问题被识别、责任人接受、整改证据提交、独立角色验证。对安全、质量和合规类问题,最后一步不能仅靠任务执行者自我确认。这个设计比再增加一个漂亮的仪表盘,更能减少“状态绿色、现场仍有问题”的错觉。

2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件

三、六款工业工厂项目管理工具逐一拆解

1. PingCode:适合跨职能协同和研发工程类项目

对于中大型企业,尤其是研发、产品、工程、质量和交付团队共同参与的项目,PingCode可作为项目协同与工作流管理的候选工具。它适合把需求、任务、缺陷或问题、评审和进展放在相互关联的工作中管理。对于100人以上的组织,工具是否支持角色权限、统一流程和跨团队视图,通常比个人待办功能更值得评估。

工厂使用时,建议不要把所有现场活动直接塞进同一种任务模板。可以把新产品导入、自动化改造、质量问题攻关分别设置工作流,并统一项目编码、责任部门、优先级和验收字段。如此一来,管理层可以跨项目看关键阻塞,执行团队仍能保留各自必要的业务步骤。

它的边界也要提前验证:如果项目核心是上千条任务的资源平衡和关键路径计算,应该用真实计划样例测试专业排程深度;如果大量一线人员主要通过移动端提交现场证据,要试测扫码、图片上传、弱网体验和账号管理。不要仅凭演示环境判断现场适配度。

2. Microsoft Project:适合依赖关系明确的项目计划

当主要难题是厂房改造、产线搬迁、设备安装或停机检修计划时,Microsoft Project的价值在于把任务工期、依赖关系、里程碑和计划基线结构化。计划负责人能更清楚地识别哪些任务有浮动时间,哪些延期会直接推迟关键节点。

它并不能自动保证一线团队及时更新。若班组、供应商和项目经理分别维护不同版本的计划,计划软件反而会加速版本分裂。实施时应明确唯一计划责任人、更新频率、状态定义和变更审批,现场日报只更新事实,不允许随意覆盖基线。

3. Jira:适合流程变化较多的问题与研发协同

制造研发、自动化软件、工艺改善和质量整改,往往需要根据问题类型走不同的处理路径。Jira的可配置工作流适合追踪问题从登记、分派、分析、整改到验证的过程,也能支持团队根据项目实际设置字段和状态。

配置的自由度也是风险来源。工厂若让每个部门自行定义“处理中”“待确认”“已完成”等状态,集团汇总时就难以比较。我的建议是先统一状态语义、问题分类和关闭标准,再开放局部配置;每新增一个字段,都要能说明它支持哪项决策或合规要求。

4. Smartsheet:适合表格习惯强、希望快速协同的团队

许多工程团队用共享表格跟踪供应商交期、改造事项和设备问题。Smartsheet的优势在于降低从本地表格转向共享协作的门槛,适合先把分散的计划和责任收拢起来,再逐步引入自动提醒、汇总视图和审批。

但表格型工具并不意味着治理成本为零。主键、字段口径、权限、历史版本和跨表关联都要设计。若每个项目复制一份表格、每份表格又各自修改列名,短期上手快,长期汇总会越来越依赖人工整理。先做一个标准模板,再用两个项目验证复制和汇总是否稳定。

5. SAP S/4HANA Project System:适合项目与财务控制一体化

如果集团需要将项目结构、预算、采购、成本归集和财务核算纳入统一企业资源计划体系,SAP S/4HANA Project System值得纳入评估。它更适合解决“项目花了多少钱、费用归在哪个项目结构、预算偏差如何进入经营视图”这类问题,而不只是给每个人派任务。

这类系统的实施通常牵涉主数据、预算规则、采购流程和财务口径。若组织尚未明确项目编码和成本归属方式,先购买系统不会自动带来管理统一。上线前应先验证一条完整业务链:项目立项、预算审批、采购合同、费用入账、变更和结项,而不是仅看单个界面演示。

6. Oracle Primavera P6:适合大型工程与复杂计划控制

当项目包含大量前后置任务、多承包商接口、停机窗口和复杂里程碑时,Oracle Primavera P6通常更适合由专业计划人员维护主计划。它的使用价值不在于让所有人都打开同一张甘特图,而在于用结构化计划识别关键路径、评估进度偏差和做情景分析。

它的门槛也相对明显:任务编码、日历、基线和更新规则如果不统一,计划分析会建立在不可靠输入之上。现场班组可能更需要轻量任务入口,管理层则需要计划分析工具。要不要采用,应由项目复杂度和计划团队能力决定,而不是单纯按品牌或功能数量决策。

评估维度 协同平台类工具 专业计划类工具 企业资源计划类工具
主要解决 任务、问题、责任、评审及跨部门协作 进度网络、关键路径、基线和资源计划 项目预算、采购、成本和财务归集
典型使用者 项目成员、部门负责人、质量及工程团队 项目控制经理、计划工程师、工程承包方 项目财务、采购、业务管理与集团职能部门
常见失效原因 流程过度复杂,现场更新意愿低 计划维护集中在少数人,现场事实回传滞后 主数据不统一,业务流程与财务口径脱节

四、选型常见误区:为什么“功能更多”未必“效率更高”

1. 把功能清单当成需求清单

厂商演示通常能展示看板、甘特图、自动提醒、报表和权限,但这些能力未必都对应工厂当前的主要损失。假设最大痛点是设备验收资料迟交,那么最该验证的是现场提交和验收闭环;如果最大痛点是停机窗口错过,则要重点看依赖关系、日历约束和计划变更。

我会要求选型团队把痛点改写为可观察的行为:目前多少项任务逾期后没有升级?每周花多少小时汇总状态?设备变更后需要通知哪些岗位?再用这些问题设计试用任务。这样能避免被展示页面带着走。

2. 把软件上线等同于流程改善

如果原来的项目没有明确负责人、完成定义和升级机制,换一套工具只会把混乱电子化。比如“完成”究竟指施工结束、质量验收通过,还是文件归档完成?如果团队对状态含义没有共识,报表上的完成率再精确也不可信。

上线前至少要统一几个关键定义:项目阶段、任务状态、延期口径、风险等级、变更审批人和验收证据。不同业务可以保留差异,但管理层需要能够解释差异,而不是把同名字段当成同一含义。

3. 只看项目经理,不测一线使用成本

不少试用只安排项目经理和信息化人员。结果是主计划看起来完整,但现场班组需要通过电脑登录、层层点选才能报一个阻塞,最后还是回到群聊和纸质记录。一线更新不及时,项目经理只能再次人工询问,系统便变成额外录入工作。

至少要让项目经理、现场工程师、班组或供应商代表、部门负责人四类角色参与试点。每类角色都应完成真实任务,例如现场上传整改证据、经理审批变更、负责人确认验收,而不是只听一遍产品介绍。

4. 把“实时”误解为“数据自动正确”

工具可以让状态更快被看到,却无法保证输入准确。项目进度若由任务负责人凭感觉填百分比,可能出现“做了八成”但关键验收尚未开始的情况。工厂更适合用阶段门、里程碑和可验证交付物定义进度。

例如,设备安装任务可以拆分为基础复核、就位、接线、单机检查和联动测试,每个阶段都有证据或签核条件。进度因此不只是一个人为估值,而是有业务含义的状态变化。

2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件

五、专业判断逻辑:用同一组真实任务测试不同工具

1. 先画出当前信息流,而不是先整理功能需求

在访谈时,我会从一个最近发生延期或返工的项目倒推:问题最先在哪里出现?谁最早知道?谁需要采取行动?管理者什么时候得知?证据存在哪里?这些问题能画出信息从现场到决策者的路径,也能找出真正的等待点。

把流程画成“发现,登记,分派,执行,验证,关闭”后,再标注哪些步骤在群聊、邮件、表格、纸单或现有系统中完成。工具选型不是要把每一种信息都搬进去,而是优先消除最影响决策的断点。

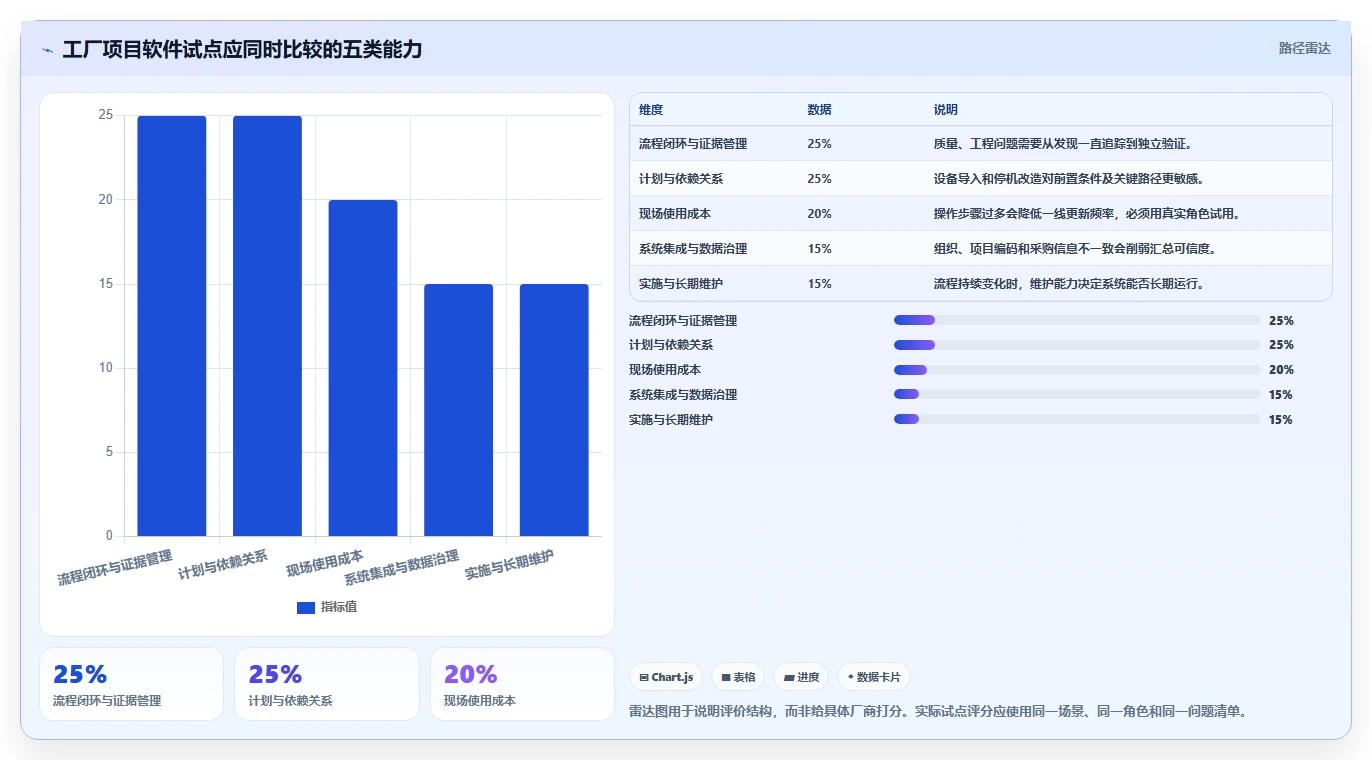

2. 用五个维度做试点评分

我建议试点采用统一评分框架,并要求评估者写出依据,而不是凭总体印象打分。下面的权重是适合多数工厂初筛的建议起点,可按企业实际调整,不是行业标准。

评估维度 建议权重 现场验证方式 判断要点
流程闭环与证据管理 25% 提交问题、整改证据并由另一角色验证 关闭是否有明确条件,历史记录是否可追溯
计划与依赖关系 25% 模拟一项任务延期并观察关键里程碑变化 能否体现前置任务、日历和基线差异
现场使用成本 20% 由一线角色完成更新、上传和查询任务 完成一次常用操作要几步,是否适配现场设备与网络
系统集成与数据治理 15% 核对项目编码、组织、物料或采购数据的同步方案 主数据责任人是否明确,接口失败能否发现和处理
实施与长期维护 15% 估算配置、培训、运维和版本变更工作量 是否依赖少数管理员,流程修改是否可控

3. 让六款工具跑同一段场景,而不是各自演示强项

建议准备一个“设备导入加质量整改”的标准样例:设定采购延期、现场条件不满足、设备接口变更、一个整改项复测失败,以及最终量产放行。每款工具都要回答同样的问题:谁看到阻塞?延期如何影响里程碑?变更如何留痕?整改如何验收?管理层如何查看跨部门风险?

统一样例能减少演示偏差。某款产品擅长展示图表,另一款擅长展示自动化规则,但如果测试情景不同,最后的评分没有可比性。应记录完成任务所需时间、重复录入次数、遗漏字段数量和关键证据是否可追溯。

2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件

4. 计算总拥有成本,不只比较订阅价格

软件费用只是成本的一部分。总拥有成本至少要估算许可或订阅、实施服务、接口开发、历史数据整理、管理员投入、用户培训、现场支持和流程维护。若项目成员每周都要重复录入两套系统,隐形成本可能逐渐超过许可差价。

成本测算可以用简单的内部模型:年度总成本等于软件与服务费用,加上内部实施和维护人天成本,再加上重复录入、数据核对和报表整理的人工成本。收益则不要直接写“效率提升30%”一类未经验证的承诺,而应从试点记录的会议准备时间、状态收集耗时和延期响应速度估算。

六、案例与数据观察:从一条设备导入项目看闭环有没有变好

1. 用模拟项目展示验证方法,不把推演冒充行业统计

下面是一个情景模拟:某工厂进行一条包装产线的设备导入,计划周期为12周,涉及工程、生产、质量、采购、供应商和安全管理。试点前,项目经理每周花约6小时追状态和拼报表;试点期间,所有关键任务按统一编码登记,并要求阻塞和验收证据在系统中留痕。

以下数字用于说明如何设计试点观测口径,不是某家企业的公开实测成果。正式应用时,应至少记录试点前后各一段可比周期,并排除项目规模、停机窗口和人员配置变化等干扰因素。

观测指标 试点前情景基线 试点目标区间 采集方式
周报整理耗时 约6小时/周 降至2,3小时/周 记录项目经理准备汇报和核对数据的工时
现场阻塞到管理可见时长 约2个工作日 不超过1个工作日 比较问题首次发生时间与管理视图首次出现时间
整改关闭证据完整率 约70% 达到90%以上 抽查关闭项是否包含证据、验证人及验证结果
关键任务重复录入次数 约3处/项 降至1处/项 核对表格、邮件及系统中的重复维护记录

这组观测的重点不是追求某个漂亮的百分比,而是判断机制有没有变化。比如,周报时间下降却没有减少现场状态延迟,可能只是报表自动化;整改关闭完整率提高,但复测失败仍未升级,说明闭环定义还不够严谨。

2. 试点要同时看效率指标和质量指标

只看“任务按期完成率”容易诱发拆分任务、推迟登记或降低验收标准。建议把速度与质量成对观察:任务完成时间和验收一次通过率一起看,关闭数量和复开率一起看,状态更新时间和证据完整率一起看。这样能减少团队为了提高单一指标而牺牲真实结果。

如果试点数据不理想,也不一定代表软件不适合。原因可能是培训不足、字段设置不符合现场语言、项目经理没有时间维护规则,或者责任人没有被纳入流程。应先分辨是产品能力边界、流程设计问题,还是采用障碍,再决定调整或淘汰。

2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件

七、落地行动建议:按工厂成熟度和项目类型分步推进

1. 只有一个项目团队,先做轻量试点

若工厂目前主要依赖共享表格和例会,且只有一两个项目需要改善,不宜一开始就铺开集团级系统。先选一个周期可控、部门参与适中、风险不涉及重大安全合规例外的项目,统一任务字段、责任人、状态和验收证据,跑完一个项目周期再复盘。

轻量试点并不是随便建一张任务板。至少要确定项目负责人、模板维护人、状态更新时间、风险升级规则和数据归档位置。试点结束后,检查成员是否真的减少了重复汇报,管理者是否更早发现阻塞,以及流程是否能被其他项目复用。

2. 多部门并行推进,先建立共同口径

当工程、质量、生产、采购和信息化同时参与时,优先统一项目编码、阶段定义、风险等级和问题关闭标准。选型阶段可考虑PingCode等跨团队协同平台,同时保留专业计划工具处理复杂的任务网络。是否需要两类系统并存,要由集成成本和重复录入情况决定。

更稳妥的推进顺序是先做一条业务链,再扩展到第二类项目。比如先跑设备导入,再接入质量整改;不要在第一阶段就把采购、财务、生产排程和所有历史项目一并迁移。边界清楚,问题更容易定位。

3. 项目牵涉预算采购,提前拉上财务和信息化

如果管理目标是控制投资、采购承诺和项目成本,业务部门应与财务、采购及信息化团队共同梳理编码和归集规则。SAP S/4HANA Project System这类企业资源计划方案可能有价值,但要先验证项目立项到实际成本入账的流程是否连贯,避免项目管理系统和财务系统各有一套编号。

集成不是“接口通了”就算完成。还要定义数据权威来源、失败重试机制、重复记录处理方式、权限边界和对账责任。若接口异常只能靠邮件发现,系统间的自动化可能只是把错误传得更快。

4. 大型检修或建设项目,保留专业计划控制能力

当任务数量多、承包商多、停机窗口严格,且延期会影响重大生产节点时,应安排有经验的计划控制人员维护主计划。Microsoft Project或Oracle Primavera P6等专业计划软件,可以承担复杂计划分析;协同平台则可以管理问题、审批和日常责任。关键是制定两边的数据同步规则。

不要要求所有现场成员维护专业计划软件中的每一条逻辑。更实际的做法是由计划团队维护基线与依赖关系,责任人通过适合现场的协同入口更新进展和证据,计划团队定期审核实际进度并分析偏差。

5. 把试点节奏控制在可复盘范围内

一个可操作的试点通常分为四步:先访谈并画出现状信息流;再用统一模板配置最小流程;接着让真实角色运行一个项目周期或完整阶段;最后复盘指标、培训成本、接口问题和流程例外。具体周数应按项目长度决定,不要为了赶上线而压缩必要的现场验证。

  1. 第一步:选场景。选择问题清晰、负责人明确、周期可观察的真实项目。
  2. 第二步:定基线。记录当前状态收集耗时、延期发现时间、重复录入和证据完整情况。
  3. 第三步:跑流程。让现场、项目经理、部门负责人和供应商代表分别完成自己的任务。
  4. 第四步:做复盘。对照基线判断效率、质量、采用率和维护成本是否同时改善。
  5. 第五步:决定扩展。明确哪些流程可复用、哪些需要专业系统配合,再规划下一批项目。

2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件

八、不同情况下的取舍:没有一种工具能同时把所有成本降到最低

1. 你更需要“计划准确”,还是“现场协同”

若主要问题是关键路径不清、停机窗口冲突和工程任务延期,应优先评估计划软件的依赖关系、基线和情景分析能力。若主要问题是问题散落在群聊、责任不明确、整改没有证据,则应优先评估协同流程和现场更新体验。

如果两类问题都很突出,可以采用主辅工具组合,但要规定谁维护哪类数据。主计划的日期和基线不要在多个系统随意修改,任务实际状态也不能要求现场人员重复填写多遍。双系统带来的收益必须高于接口和维护成本。

2. 你更需要“快速上线”,还是“统一治理”

小团队通常更看重快速启动,表格型或轻量协同方案可以降低学习成本。但当项目跨厂区、跨部门或涉及审计追溯时,权限、流程、主数据和统一报表的重要性会上升。越早明确未来治理范围,越不容易在业务扩张后推倒重来。

不要因为未来可能扩张就一开始配置复杂流程,也不要因为当前团队小就完全忽略编码和字段规范。较好的平衡是先统一少数关键字段与状态,再把复杂审批、成本控制和系统集成留到确有需要时分阶段引入。

3. 你更需要“低采购成本”,还是“低长期维护成本”

许可报价只是显性成本。对现场操作复杂的工具,培训和支持可能持续发生;对高度可配置的工具,管理员和流程治理投入也会持续增加;对需要专业排程的项目,计划人员时间同样要纳入成本。评估时要把软件费用、内部工时和重复劳动放在同一张账上。

如果企业没有专职管理员,过度复杂的工作流可能成为隐性负担;如果项目停机延期的损失很高,专业计划能力的投入可能反而划算。正确问题不是“哪个最便宜”,而是“哪种成本结构与项目风险相匹配”。

4. 你更需要“现状替代”,还是“管理方式改变”

只把分散表格集中到一个平台,适合先解决信息共享;但若希望改变问题升级、变更审批和验收标准,就必须同步调整角色责任和管理节奏。工具只是把规则变得可执行、可见和可追溯,并不会替团队做出管理决策。

特别是涉及安全与质量的环节,不要为了提高关闭率而降低验证门槛。可以接受任务逾期被看见,也不能接受系统显示闭环、现场风险却未消除。衡量成功时,状态透明度和结果可靠性应当并重。

当前最突出的问题 优先考虑的能力 建议验证的工具方向 主要取舍
安装与改造任务依赖复杂 关键路径、日历、基线和进度分析 Microsoft Project或Oracle Primavera P6 计划深度与维护门槛之间取舍
跨部门问题难闭环 工作流、责任追踪、证据和验证 PingCode或Jira等协同平台 流程可配置性与治理复杂度之间取舍
现有表格多且汇总费时 共享视图、提醒和结构化数据 Smartsheet等表格协同方案 快速上手与长期数据治理之间取舍
项目预算和成本难归集 项目结构、采购和财务集成 SAP S/4HANA Project System等企业资源计划方案 经营一体化能力与实施投入之间取舍

九、结论:先让真实问题变得可见,再谈工具覆盖率

1. 最值得优先解决的是信息延迟和责任断点

我对工业项目工具的核心判断是:最有价值的系统,不是让管理层看到更多颜色,而是让现场异常更早被看到,让责任交接更少靠口头确认,让“完成”能被验收证据支撑。计划、协同和成本控制各有边界,采购时不必追求一个软件包办所有事情。

PingCode适合纳入中大型组织的跨职能协同评估;Microsoft Project和Oracle Primavera P6更适合按计划复杂度验证;Jira适合流程变化较多的问题跟踪;Smartsheet适合表格协作迁移;SAP S/4HANA Project System更适合项目与预算财务紧密关联的情形。上述定位是选型起点,不替代现场试用和合同条款核查。

2. 下一步从一个项目、四个指标开始

如果你正在选型,建议先找一个近期要启动的设备导入、产线改造或质量攻关项目,选出项目经理、现场负责人、部门管理者和信息化代表,共同建立试点基线。至少测量周报整理耗时、阻塞可见时长、整改证据完整率和关键任务重复录入次数。

随后用同一场景测试候选工具,记录一线操作负担、计划变化处理、证据追溯和长期维护成本。当一个工具能在真实项目中减少等待、提高风险可见度,并且没有把录入负担转嫁给现场,它才值得从试点走向推广。

常见问题解答(FAQ)

1. 2026年盘点工业工厂项目管理工具,应该重点比较哪些能力?

我看到不少工具对比只列任务、甘特图和报表,功能看起来差不多。我更想知道,工厂选型时应该拿什么场景去验证,才不会买到“演示时很好用、上线后没人用”的系统?

别先比功能数量,先用同一条真实业务链路做横向测试:例如新产线导入,从立项、设备到货、安装调试、试产到验收,检查每款工具能否清楚呈现负责人、前后置依赖、延期影响和变更记录。

可以用这组权重做初筛:现场执行与跨部门协同占30%,计划及依赖管理占25%,与现有系统的集成能力占20%,部署和权限控制占15%,一线使用成本占10%。这是建议的评估框架,不是市场统计;若权限审计或本地部署属于硬性要求,应直接设为淘汰条件,而非靠总分补偿。

让供应商使用同一份脱敏项目样例演示,并记录“新增任务、变更负责人、提交延期、追溯历史”各自需要几步。演示顺畅不等于适配工厂,真正有区分度的是异常发生后,计划、责任和证据能否一起更新。

2. 工业工厂项目管理工具能否替代MES或ERP?

我在梳理工厂数字化系统时,常看到项目管理、生产执行和企业资源管理的边界被混在一起。我担心重复录入,也不确定哪些数据应该留在项目工具里,哪些必须由现有业务系统负责。

通常不应把项目管理工具当作MES或ERP的替代品。项目工具更适合管理有起止时间、阶段交付和跨部门依赖的工作,例如设备导入、工艺改造、质量整改和新产品试产;MES更关注工单执行、工序和现场生产数据,ERP则负责订单、采购、库存、成本等经营数据。

先画清数据边界,再谈接口:项目工具可维护里程碑、责任人、风险和决策记录;设备、物料、生产批次等权威数据仍由对应业务系统维护。若项目工具里又手工维护一套库存或工单状态,数据迟早会出现两个版本。试点时优先打通少量高价值字段,例如从ERP读取项目关联的采购到货状态,或把项目验收节点回写到管理看板。

先确认字段负责人、同步频率和失败后的处理人,再扩展接口,避免一开始就建设范围过大的集成。

3. 怎样判断工业工厂项目管理工具是否真的提升了效率?

我不太相信只看板上任务数量或登录次数就能证明效率变高。我想知道,如果准备做一个小范围试点,应该记录哪些指标,才能区分工具带来的改善和项目本身进度变化?

用试点前后的同类项目做对照,至少记录四项:里程碑按期率、逾期任务中位数、跨部门问题从提出到关闭的时间、每周用于汇总进度的人工工时。不要只看平均值,少数特别顺利或特别困难的项目都可能扭曲结果。例如,试点前后各取一批规模相近的设备改造项目,统一统计口径和观察周期。

若进度汇总工时下降,但逾期任务和问题关闭时间没有改善,说明节省的可能只是报表整理时间,协同机制未必变好。建议先运行4至6周,并保留项目规模、参与部门数、供应商数量等背景信息。这个周期是便于执行的试点设计建议,不代表固定行业标准;

遇到采购周期长或项目阶段差异大的情况,应延长观察期,并比较相同阶段的数据。

4. 工厂选云端还是本地部署的项目管理工具?

我在选型时会同时考虑上线速度、数据安全和后续维护,但不同部门对风险的判断不一样。我不想只听“云端更方便”或“本地更安全”,而是想知道应该根据什么条件做决定。

先把限制条件分成不可妥协项和可权衡项。若厂区网络隔离、数据不能出域、必须接入特定身份或审计体系,本地部署或受控私有环境往往更容易满足要求;若团队分布多地、需要快速上线且数据政策允许,云端通常能减少基础设施维护负担。

比较时别只问部署地点,要逐项确认备份与恢复目标、账号权限、操作审计、数据导出、接口开放、版本升级责任和服务中断时的处理方式。尤其要验证离线或网络不稳定时,一线人员能否继续记录任务,以及恢复连接后如何处理冲突。

可以让信息安全、IT和业务负责人共同评审一张清单,再用一个真实项目验证账号开通、权限变更、数据导出和故障恢复流程。若供应商无法清楚说明数据如何迁移和退出,短期部署便利不应成为忽略长期锁定风险的理由。

读者评论

武
武雨桐

把设备到厂、基础验收、安装和试产串成依赖链这点很实用。只盯完成率确实容易漏掉前置条件,尤其是停机窗口一旦错过,影响往往不止一个节点。

卢
卢舒然

现场人员是否愿意更新信息,常被选型演示忽略。建议试点时让班组和供应商实际提交照片、验收记录,顺便测弱网和移动端操作,而不只让项目经理看报表。

顾
顾舒然

文中把协同、工程排程和成本核算分开讲比较清楚。若项目核心是预算与采购归集,单靠任务看板解决不了;先统一项目编码和成本口径,可能比先换工具更重要。

文章包含AI辅助创作:2026年工业工厂项目管理工具大盘点:6款提升效率的必备软件,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/211336

赞 (0)
飞飞飞飞
工业4.0时代:7款领先的工业工厂项目管理工具对比分析
上一篇 18小时前
如何选择最适合你的工业工厂项目管理工具?2026年最新选型指南
下一篇 18小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
