选对工具事半功倍:2026年工作进度表工具选型指南

选对工具事半功倍:2026年工作进度表工具选型指南

选工作进度表工具时,最容易犯的错不是选了功能少的软件,而是把“每个人都填了进度”误当成“团队已经看清进度”。我做选型诊断时,常先问一个更实际的问题:项目延期时,负责人能不能在十分钟内找出卡点、影响范围和下一步动作?如果答案是否定的,再漂亮的甘特图也只是把混乱画得更整齐。2026年的选型重点,应该从“能不能排日期”转向“数据能否及时更新、风险能否被看见、不同角色能否据此行动”。

一、先讲结论:不要先挑功能,先确定进度表要解决什么问题

1. 工作进度表的价值不在表格,而在决策闭环

工作进度表的基本功能看起来简单:把任务、负责人、开始与截止时间放在一起。但在真实协作中,它至少要连接四件事:计划怎么制定、进展怎么更新、偏差怎么识别、问题由谁处理。少了其中任何一环,团队就可能拥有一张“看起来完整”的表,却仍然依赖口头追问来管理项目。

我判断一款工具是否适合团队,不会先数它有多少视图,而会追问:任务状态变化后,项目负责人能不能及时看到影响?一个任务延期后,下游工作是否需要同步调整?管理者是否能区分“按计划推进”和“只是没有人更新”?这类问题决定了工具到底是记录载体,还是管理系统。

核心结论是:个人工作清单选轻量、短周期协作选共享表格、跨团队项目选具备依赖关系与汇总能力的项目管理平台、流程复杂且需要统一治理的组织,再评估企业级平台。工具越重不代表越先进;只有当协作复杂度超过轻量工具的承载能力时,增加管理能力才有收益。

2. 选型前先分清三种“进度表”

很多选型争议,源自团队把不同类型的工作都叫作“进度表”。实际上,个人待办、团队项目计划和企业项目组合对数据结构与管理机制的要求并不相同。

类型 主要问题 常见工作尺度 优先能力
个人工作清单 我今天先做什么,哪些事项快到期 个人、日或周 快速录入、提醒、重复任务、移动端体验
团队执行计划 多人协作时,谁负责什么,进展是否同步 小组、周或月 共享视图、负责人、状态、评论、筛选
项目组合进度 多个项目如何争夺资源,风险会影响哪些目标 部门或组织、月或季度 依赖关系、基线、权限、汇总分析、集成

如果团队只需要把下周的事项分配清楚,没必要为了“以后可能会用到”而采购复杂平台。如果多个项目共享设计、研发、采购或运营资源,那么仅靠一张表的颜色标记,通常不足以表达真实的资源冲突。

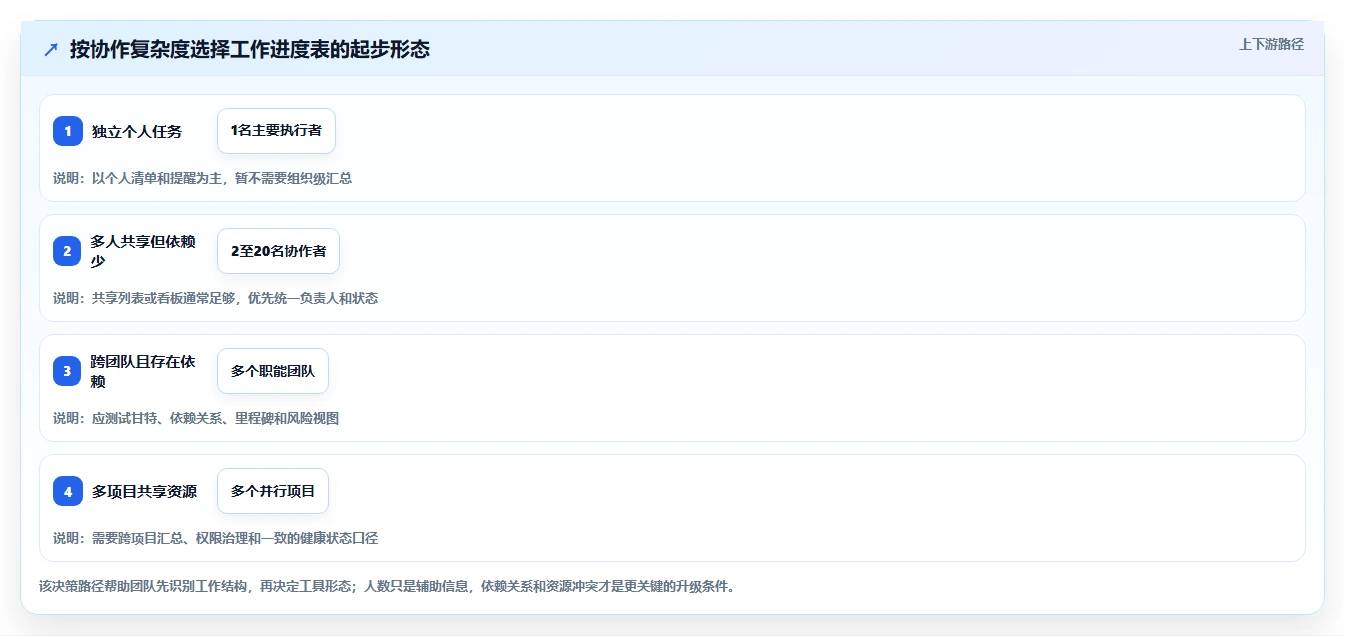

下图是选型讨论时可用的情景推演,不是行业统计。它展示的是工作复杂度提升时,团队通常需要补上的能力,而不是要求每家公司按同一条路线升级。

选对工具事半功倍:2026年工作进度表工具选型指南

3. 先写下选型结果,再看产品演示

我建议选型团队先写一段可验证的目标,例如:“每周项目例会前,负责人能在一个页面识别逾期任务、未确认依赖和需要管理层协调的事项。”这比“我们想找一款功能全面的工具”有用得多,因为它能指导试用、报价比较和上线验收。

目标应当包含动作、对象和时间。比如“让项目经理更高效”无法验收;“将周报汇总时间从每周两小时压缩到一小时以内,同时保留风险负责人和处理期限”就更接近可测试的要求。试用结束后,团队可以按同一口径判断结果,而不是凭演示时的第一印象决定。

二、真实场景:为什么一张表会越做越复杂

1. 项目从单人执行变成多人交接,信息成本会迅速增加

一个人管理自己的计划时,字段可以很少:任务、截止日期、完成状态就够用。加入同事后,团队开始追问负责人、优先级和阻塞原因;再加入外部依赖,又需要记录前置任务、交付物、确认人和变更历史。

这类变化不是“大家要求更多字段”这么简单,而是工作本身出现了交接。一个任务是否完成,可能取决于另一个团队是否确认;一个日期是否可信,可能取决于需求是否冻结。工具如果没有办法表示这些关系,团队便会把关键信息写进备注、群聊和会议纪要,之后再靠人工拼起来。

一个常见信号是:项目表里有大量“备注”“说明”和自定义颜色,却没有统一的状态定义。此时再新增字段未必有帮助。先要确认每个状态代表什么、谁负责更新、什么事件触发更新,否则字段越多,数据越难比较。

2. 更新频率不一致,会让管理者误把沉默当作正常

在没有明确更新规则的团队里,任务的“进行中”可能代表今天刚开始,也可能代表已经停滞两周。项目负责人看到的不是实时进展,而是不同更新时间混合在一起的状态快照。

我通常建议团队至少定义三个约定:日常任务由负责人在发生变化时更新;项目风险在发现时立即记录,不等周会;项目状态统一在固定的周会前刷新。频率不必越高越好,关键是团队知道信息的时效性,以及过期数据如何处理。

如果每个人每天都要重复填报同一件事,更新负担很快会超过数据价值。与其要求全员反复写“今天做了什么”,不如将更新限制在状态变化、预计日期变化、风险出现和交付确认等有决策意义的事件上。

3. 项目延期不是单个日期的变化,而是影响传播问题

在独立任务表里,一个任务晚两天通常只显示为红色;在有任务依赖的项目里,它可能挤压测试时间、推迟上线窗口,或者让另一个团队的人员空等。选型时如果只展示任务列表,不展示任务之间的影响路径,团队就很难区分“局部延迟”和“关键路径风险”。

因此,甘特图是否漂亮不是关键。更值得检查的是:能否设置前置关系?日期变动后是否能看出下游任务?原始计划和当前预计是否能够比较?调整后是否有记录?如果工具只有颜色变化,却没有影响分析,管理者仍需要手工推演。

4. 进度表失效,通常先从责任边界模糊开始

当任务没有单一负责人时,团队容易出现“大家都关注,但没人更新”。任务负责人不一定要独自完成全部工作,但必须有人对状态、下一步和风险信息负责。多位协作者可以参与,最终状态却应有明确的维护责任。

同样,管理者需要避免把进度工具变成单向考核面板。如果团队担心暴露延期会受到惩罚,就会倾向于延迟上报风险,直到问题无法回避。健康的机制是把风险信息用于协调资源和调整范围,而不是把每次偏差都简单归咎于执行者。

三、常见误区:看似合理,实际上容易买错

1. 误区一:功能越多,长期价值越高

功能数量和管理效果不是线性关系。过多的状态、模板和报表会提高学习成本,也会让团队花更多时间维护工具。对于流程简单、任务周期短的小团队,快速录入和低摩擦更新,往往比高级资源计划更重要。

评估功能时,我会把需求分为“现在必须”“半年内可能需要”和“只是看起来不错”。必须能力要进入试用验收;半年内可能需要的能力要确认产品是否能承接;纯粹因为演示效果出色而喜欢的功能,不应成为采购主因。

可以给功能做一个简单评分:发生频率、失败后果、替代成本各按一至五分评分。高频、后果严重、替代成本高的能力优先级最高。一个团队每周都要处理的跨项目依赖,通常比一年只展示一次的高级看板更值得优先采购。

2. 误区二:有甘特图,就能解决排期和延期

甘特图是一种展示计划关系的视图,不会自动生成可靠计划。若任务工期凭感觉填写、负责人没有确认、前置条件不完整,图表只能让错误计划更容易被阅读。

试用时不要只看演示项目中的完美依赖关系。应当选一个已经出现延期的真实工作流,检查调整一个任务日期后,负责人能否看见被影响的后续任务,以及能否保留原计划。工具无法替代范围管理、资源协调和决策,但应减少识别这些问题的时间。

3. 误区三:用“完成百分比”就能准确衡量进度

“完成了80%”听起来精确,却经常没有统一口径。某些任务按工作量估算,另一些按步骤估算;还有团队会在临近交付前长期停留在80%,只在最后一天突然变成100%。如果百分比没有明确计算规则,跨任务比较就会造成误导。

对多数协作团队,我更倾向于使用有限、可解释的状态,例如“未开始、进行中、待外部确认、受阻、已完成”,再补充预计完成日期和阻塞原因。只有在工作量能够合理拆分、团队确实需要趋势分析时,完成百分比才有比较价值。

4. 误区四:把周报自动化等同于真实透明

自动汇总能够减少复制粘贴,却不能保证信息准确。假如状态从未及时更新,自动生成的周报只是更快地传播过时内容。自动化最好建立在明确的数据责任上,并显示最近更新时间,让阅读者知道信息是否新鲜。

更进一步,周报不应只报告状态,还应说明偏差和行动。一个有用的风险条目至少要回答:发生了什么、影响什么、谁负责处理、预计何时解除、需要谁做决定。没有行动信息的红色标记,往往只是提醒大家“这里有问题”。

5. 误区五:先把旧表格全部迁进新工具

旧表格里可能同时存在有效计划、重复字段、历史备注和已经失效的任务。全量迁移会让新工具一开始就承载旧负担,也会增加权限错误和数据清洗成本。

迁移前应先定义数据保留规则:哪些进行中的工作必须迁移,哪些已完成项目只需归档,哪些个人备注不应对全员开放。可以先用一个正在执行的项目做小规模迁移,确认字段映射、日期格式、负责人对应和历史记录要求后,再扩大范围。

6. 误区六:工具上线后,团队自然会形成统一习惯

上线只是开始。没有模板、状态约定和维护责任时,不同团队会用同一字段表达不同意思,最终仍然无法汇总。管理流程的核心不是强迫每个人填满表单,而是让每项必要信息都有明确的产生时机和负责人。

建议在上线前指定一位流程负责人,负责维护模板、处理字段变更和收集反馈;同时让一线使用者参与设计。工具管理员不一定是高层管理者,但必须能推动规则落地,并有渠道协调跨部门问题。

四、专业判断逻辑:建立一套可复用的选型框架

1. 第一关:梳理工作特征,而不是先设定产品类型

选型前先回答五个问题:同时运行多少个项目?一个任务通常涉及几个人?工作有没有明确依赖?进度多久需要刷新一次?延期后会影响什么?这些信息比“我们要不要甘特图”更能说明实际需求。

如果绝大多数工作都是独立事项,任务清单通常足够;若工作需要并行推进、有人交接、状态要共享,至少要有团队协作能力;若一个变更会牵动多项任务,则要重点验证依赖管理和基线;若管理者需要横向比较多个项目,还必须确认汇总口径和权限。

2. 第二关:把“进度”拆成可观测的数据

进度不是一个字段,而是一组相互关联的信息。建议从以下字段中选取最少但足够的一组,避免一开始就建立过度复杂的表单。

  • 任务名称:用可交付结果命名,例如“完成首页文案评审”,而不是“继续推进首页”。
  • 唯一负责人:确定状态维护责任,可另列协作者或审批人。
  • 计划开始与截止日期:记录原始安排,并明确日期是否包含非工作日。
  • 当前状态:使用经过定义的有限选项,不让团队自行发明同义词。
  • 预计完成时间:需要滚动预测的项目应与原始计划区分。
  • 前置条件或依赖:记录会影响任务启动或交付的关键关系。
  • 风险与下一步:说明阻塞是什么、由谁处理、何时复查。
  • 最近更新时间:帮助阅读者判断数据是否仍然可信。

不要把全部字段都强制要求每个任务填写。比如风险说明可以只在任务受阻时必填;依赖关系可以只对跨团队任务要求填写。规则应当跟工作情境绑定,而不是为了完整而完整。

3. 第三关:按“决策链”验收视图

不同视图服务于不同决策。列表适合批量筛选,日历适合查看日期密集程度,甘特图适合观察时间关系,看板适合追踪状态流转,仪表盘适合查看项目组合。不能因为一个工具只有某一种视图,就断言它不合格;应当看视图能否覆盖团队真实决策。

我建议用三种角色做验收。执行者要快速知道今天该做什么;项目负责人要知道哪里偏离计划、下一步由谁处理;管理者要知道需要介入的风险和资源冲突。一个界面不必满足所有角色,但关键数据不能因为切换角色而丢失。

下表可以作为试用阶段的评审模板。评分不应由供应商演示人员代填,应由实际使用者在同一个试点项目中独立评估。

评估维度 试用检查问题 建议权重 不通过信号
更新摩擦 负责人能否在两分钟内更新状态、预计日期和风险 20% 更新必须跨多个页面或重复填写
计划表达 能否表达依赖、里程碑和计划变更 20% 日期变化后只能靠备注说明影响
风险可见性 能否筛出逾期、受阻、数据过期和等待决策事项 20% 需要手动逐行搜索才能找到风险
协作与权限 能否按团队、项目和角色控制访问范围 15% 敏感信息与普通进度无法区分
汇总与集成 能否连接日常沟通、身份管理和已有业务流程 15% 同一进展需在多个系统重复录入
学习与维护 新用户能否自行上手,管理员能否维护规则 10% 日常操作高度依赖少数专家

权重只是起点。受合规约束的企业可能提高权限、安全和审计权重;远程协作团队可能更重视移动端、通知和异步更新。任何打分表都要先服从业务风险,而不是照搬统一权重。

4. 第四关:把总拥有成本算出来

采购价格通常只是成本的一部分。还要计算管理员配置、历史数据清理、用户培训、流程迁移、系统集成、权限治理和持续支持所消耗的时间。对企业团队而言,最容易被漏掉的成本不是软件订阅,而是“每次变更都需要找一个懂系统的人”。

可以用一个简单的年度成本框架:订阅与实施费用,加上管理员工时成本、用户培训成本、集成维护成本,再扣除可验证的人工节省。注意节省不能只按“工具替代了多少次点击”估算,还要看原先的人工动作是否真的会消失。

例如,工具自动生成项目周报,只有在团队不再手工汇总相同数据时才形成节省;如果大家仍然在表格、邮件和工具里重复填报,自动化带来的净收益可能接近零。

5. 第五关:确认扩展和退出是否可行

试用时常有人只问“能不能导入”,却不问“能不能完整导出”。至少需要确认任务、附件、评论、历史状态和用户关联信息是否能够以可用格式保留。数据导出不只是采购谈判问题,也是降低供应商锁定和保障业务连续性的措施。

同时检查用户数量增长后的权限结构、模板复用、报表响应和管理方式。适合十人团队的操作方式,不一定能原样复制到数百人组织。企业级工具的价值往往体现在治理、集成与长期维护,而不只是单个项目页面更丰富。

五、案例与数据观察:用一个虚拟项目检验工具是否真能改善管理

1. 案例背景:跨部门上线项目中,周会前才发现依赖未确认

下面是用于演示选型方法的情景模拟,不对应任何特定客户,也不是产品实测结果。假设一个产品上线项目有研发、设计、市场和运营四个小组,共24名协作者,预计持续12周,包含需求确认、内容制作、开发、测试和上线准备等工作。

项目原先使用共享表格记录任务。表格能显示负责人和截止日期,但测试团队的准备依赖开发交付,市场物料又依赖最终功能描述。各组更新节奏不同,项目负责人每周要花约两小时整理状态,仍常在周会上发现“等待确认”没有负责人、预计完成日已过期却未改状态的任务。

这个案例最重要的诊断不是“表格不好”,而是现有机制没有让依赖风险提前暴露。换成任何工具,如果团队仍然没有明确状态规则和风险责任,结果都可能差不多。

2. 先做流程试点,再比较工具结果

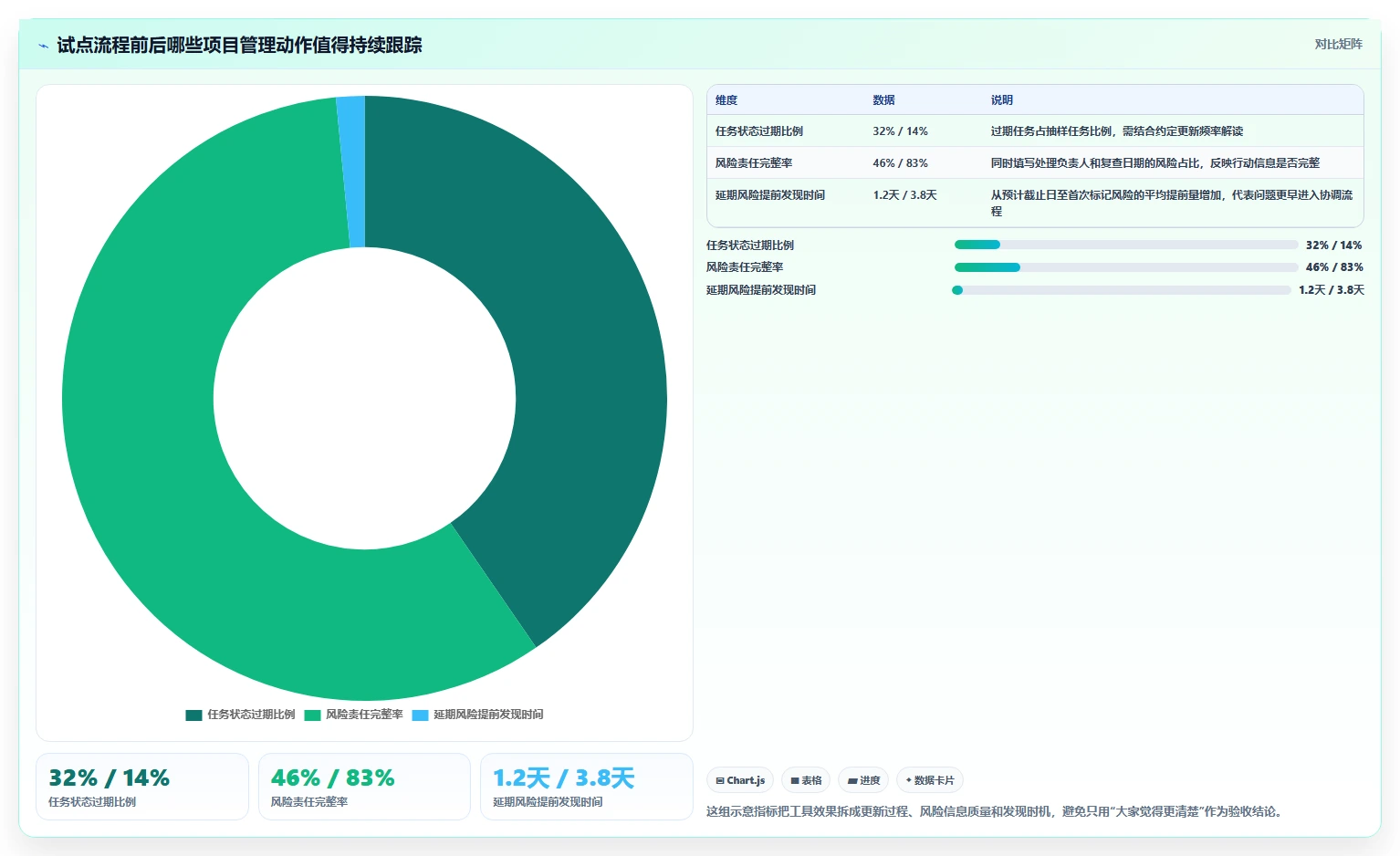

试点范围不需要覆盖全部12周。可以挑一个仍在执行、依赖关系较明显的阶段,持续四周观察。第一周建立任务模板和状态定义,第二至第四周记录更新耗时、逾期发现时间、风险责任完整率和周报汇总时间。

试点开始前,先固定统计口径。例如,“逾期发现时间”从任务预计截止日到负责人或项目经理首次标记为风险的时间;“风险责任完整率”指已记录风险中同时有处理负责人和复查日期的比例。口径不固定,试点前后的数字就无法比较。

下面的数值是样本推演,用来说明如何设计测量,不应被当成行业基准,也不代表某款工具的保证效果。真实团队应使用自己的基线数据重新计算。

选对工具事半功倍:2026年工作进度表工具选型指南

3. 结果要看中间机制,不能只盯着最终按期率

四周试点很难证明项目最终按期率提高,因为项目时长、需求变更、人员调动和外部审批都会影响结果。短期内更适合验证过程指标:更新是否更及时、依赖是否更明确、风险是否更早上报、管理者追问是否减少。

如果过程指标改善,但最终日期仍有偏差,不一定意味着工具失败。也可能是工具让原本被掩盖的风险提早显现,从而让团队更早调整范围或上线节奏。相反,如果任务颜色变绿了,但实际问题仍到最后一周才被发现,表面上的“按期”并不是可靠改进。

试点复盘最好把三个层次分开:操作体验有没有改善;项目数据有没有更可信;管理决策有没有更及时。只有第三层发生变化,工具的业务价值才真正形成。

4. 不同规模组织需要检验不同问题

十人以内的小团队,试点应重点看录入和维护是否足够轻。若负责人每天要花大量时间整理看板,工具可能比原流程更重。百人以上组织则不能只看单个项目体验,还要检查组织级权限、跨项目汇总、流程治理和系统集成。

对于中大型企业及100人以上的组织,可以将PingCode纳入试用候选,重点验证它对多项目协作、需求与任务衔接、流程管理和组织级协作的承载能力。不要只看演示功能,应拿真实项目验证权限边界、数据汇总、使用门槛和管理员维护成本;是否合适,最终仍取决于团队的工作流程与试点结果。

5. 用反例检验:当工具没有改善数据责任时会发生什么

假设同一项目换了工具,但没有指定状态维护人,负责人仍然每周会前集中填报;风险状态也没有复查日期。此时表格可能变成看板,任务可能从行变成卡片,但项目经理仍要在周会上逐项追问。

这个反例能帮助团队避免把界面变化误认为流程改善。选型测试应当刻意包含至少一个不理想场景:负责人忘记更新、任务延期、跨团队交付未确认、权限不足、需求临时变更。工具在异常场景下的处理能力,往往比标准演示流程更能说明适用性。

六、不同情况下的行动建议:从轻量试用到企业级落地

1. 个人或两三人团队:优先控制记录负担

先用一个轻量清单管理两周,只保留任务、截止日期、状态和提醒。每天只记录新的承诺、状态变化和阻塞事项,不必把所有工作过程都写成日报。若团队仍频繁漏掉截止日期,再考虑增加日历视图和重复任务能力。

当你发现每周需要反复复制任务、不同人无法看到同一版本,或同一个事项已经有多个协作者时,再升级到共享协作工具。个人阶段最重要的不是配置管理制度,而是让记录比忘记更省事。

2. 五至二十人的团队:先统一更新规则,再上共享视图

小组型团队可以从共享列表或看板开始,设置统一状态、负责人和截止日期。将任务分为“常规事项”和“需要跨人交接的事项”,只对后者要求记录依赖或验收条件,避免全员被复杂字段拖慢。

每周例会前设定一个明确的更新截止时间,例如会前半天;会议里重点讨论逾期、受阻和需要决策的任务,不逐条朗读正常进展。若会后仍需手工制作一份几乎相同的周报,就要检查是否能通过筛选或汇总减少重复劳动。

3. 二十至一百人、多项目并行:优先验证跨项目可见性

这一阶段的核心问题通常从“任务有没有完成”变成“哪些项目共享同一资源、哪项延期会拖累其他交付”。因此试点应包括至少两个并行项目和一个共享职能团队,测试能否看到资源冲突、依赖风险和不同项目的更新时间。

还应指定项目组合层面的字段口径,例如项目健康状态的定义、风险等级的划分和里程碑口径。各项目可以有自己的执行细节,但汇总字段必须一致,否则仪表盘上的红黄绿只是不同团队的主观翻译。

4. 百人以上或流程复杂的组织:把治理能力纳入选型

中大型组织需要进一步考察角色权限、单点登录或身份管理、操作审计、数据留存、集成能力、批量维护和管理员配置方式。不要只让一个业务部门试用后就做全组织决定,因为其他团队的流程、合规要求和数据敏感度可能完全不同。

建议先选两个流程相近、但协作边界不同的试点团队,分别测量使用门槛和管理成本。若平台只能靠中央管理员逐项维护,规模扩大后可能出现排队;若允许各团队无限自定义,又容易造成数据口径碎片化。治理设计需要在统一标准与团队灵活性之间找到边界。

5. 远程或异步协作团队:优先看信息时效和可追溯性

远程团队不一定需要更多会议,通常更需要减少“我不知道最新状态在哪”的等待。关注通知是否可控、评论能否绑定具体任务、变更是否保留记录、移动端能否完成关键更新,以及任务上下文能否脱离个人聊天记录被其他成员理解。

通知太少会漏掉阻塞,通知太多又会让人忽略重要事项。试点时可以把通知分成任务指派、临期提醒、状态变化和风险升级几类,只保留需要采取行动的推送,并观察一周后是否出现通知疲劳。

6. 项目周期短、需求变化快:避免把预测当承诺

创意策划、市场活动或探索性工作经常需要边做边调整。此类团队可以用阶段计划管理重要节点,同时保留短周期的滚动任务清单。不要把数月后的每个任务日期都写成精确承诺,再把正常调整误判成执行失败。

对于变化频繁的工作,工具应让团队看清当前优先级、下一次评审时间和已确认的范围。计划越远,日期越应该被当作预测而非保证。发生需求变化时,记录变更原因和受影响的里程碑,比维持一份已经失真的旧计划更有价值。

选对工具事半功倍:2026年工作进度表工具选型指南

七、不同工具形态的取舍:便利、控制和成本无法同时最大化

1. 电子表格:灵活、熟悉,但多人协作边界有限

电子表格适合结构清楚、参与人少、变更频率不高的工作。它的优势是人人熟悉、字段自由、临时分析方便,短期几乎没有学习成本。对于一次性活动或个人计划,表格完全可能是最经济的方案。

问题出现在版本、权限和关系复杂之后。多个副本会让团队争论哪一份最新;公式和颜色规则容易被无意改坏;任务依赖、变更历史和风险跟进往往要额外维护。若每周都需要专人合并多份表格,节省下来的采购成本可能被人工成本吃掉。

2. 任务清单与看板工具:上手快,长周期计划能力要重点检查

这类工具适合状态流转清晰、任务颗粒度较小的团队,例如内容制作、运营活动和日常支持。它们通常能让成员快速看见“待办、处理中、待审核、完成”等状态,降低口头追踪成本。

如果工作有复杂依赖、多个里程碑或严格基线,需进一步验证是否支持任务关系、日期调整、历史追踪和汇总视图。任务卡片很多,并不代表管理能力强;当看板列挤满卡片,却无法判断哪个交付物会影响上线日期时,团队还是需要另一种计划视角。

3. 甘特图与项目计划工具:擅长时间关系,不替代资源决策

甘特图适合工作顺序明确、前后依赖明显、交付日期可规划的项目。它可以帮助团队看见并行任务、里程碑和排期挤压,比纯列表更适合讨论“这个日期改了会影响什么”。

但它通常需要更完整的任务拆分和负责人确认。若团队工作变化频繁,过细排期会很快失效;若负责人并不维护实际进展,计划视图也会变成装饰。不要为了使用甘特图而把所有活动拆成几十个没有决策意义的小任务。

4. 企业级项目管理平台:适合复杂协作,实施治理不能缺席

企业级平台通常更适合多团队、多项目、需要权限分层和流程衔接的组织。它可能支持模板、汇总视图、审计、集成和更细的管理配置,但这些能力需要有人设计规则、维护数据和处理变更。

如果团队没有明确流程负责人,也没有时间培训用户,平台越强大反而越可能增加配置负担。采购时应将实施服务、管理员投入、集成范围和后续维护成本一起比较,不要把“功能可以实现”直接等同于“组织能稳定使用”。

下表概括了常见取舍。它不是对所有产品的排名,而是提醒选型人检查每种工具形态需要承担的代价。

工具形态 主要优势 主要限制 适合的工作特征 优先核验
电子表格 熟悉、灵活、启动成本低 版本、权限、依赖和追踪能力有限 个人计划、低频协作、一次性任务 是否已有大量手工合并和重复汇报
清单或看板 录入快、状态直观、学习门槛较低 复杂排期和跨项目汇总可能不足 短周期、状态流转明确的团队工作 是否需要依赖、基线和组合视图
甘特图类工具 时间关系、里程碑和前后依赖较清晰 计划维护要求高,变化频繁时易失真 项目周期明确、顺序依赖较多 计划调整后能否保留基线并显示影响
企业级平台 治理、权限、流程衔接和跨项目能力较强 配置、培训、集成和维护投入较大 多项目、多部门、管理要求复杂的组织 日常管理成本是否低于协作收益

5. 选择提醒:不要为了避免迁移而过早采购重型系统

团队常担心“以后规模变大,再迁移会很麻烦”,因此一开始就购买能力过剩的工具。这个风险真实存在,但不应压过当前使用成本。比较理性的办法是先检查数据导出、字段映射和未来扩展能力,再以最小可行范围启动,而不是为了一个可能发生的未来牺牲今天的使用体验。

反过来,也不要把“现在用表格很顺手”当成永远不升级的理由。当人工整理、跨团队追问和版本纠错开始成为固定工作时,应当把这些耗时计入工具选择成本,而不只是计算软件报价。

八、试用与上线:用六周建立可验证的管理习惯

1. 第一步:选一个能代表真实协作的试点

试点项目不宜太简单,否则测不出依赖、权限和更新问题;也不宜太关键,否则团队可能不愿意尝试新流程。优先选有明确负责人、持续数周、涉及两个以上角色、目前确实存在信息追踪成本的工作。

启动前写清试点边界:包含哪些工作、不迁移哪些历史数据、谁负责模板和权限、哪些指标用于判断结果。不要一边试用一边无限追加需求,否则无法知道效果来自工具、流程改变还是范围扩大。

2. 第二步:先定义字段,再配置页面

团队先用一页纸说明任务状态、风险等级、负责人角色和更新时间规则,再把规则映射到工具。字段应有明确用途:如果一个字段既不帮助执行者采取行动,也不帮助负责人判断风险,就要考虑是否真的需要。

状态数量应尽量克制。状态太少会丢失关键信息,状态太多则使用户难以选择。多数项目可以从未开始、进行中、待确认、受阻和完成开始,再依据真实案例调整,而不是一开始就设计十几种状态。

3. 第三步:选基线指标,不只测活跃度

登录次数、任务数量和评论数量只能说明使用痕迹,不一定说明工作改善。建议试点至少选三类指标:维护成本、数据质量和决策效率。

  • 维护成本:每周汇总耗时、每个任务状态更新的平均操作时间。
  • 数据质量:逾期任务中有明确原因的比例、风险事项负责人完整率、超过约定时间未更新的任务比例。
  • 决策效率:从发现问题到指定处理人的耗时、周会中用于逐项追问的时间、跨部门阻塞的平均解决周期。

指标必须能由现有记录获得,避免试点期间新增一套更繁重的统计工作。基线数据不完整时,可以先用一到两周补齐,再开始比较,不要把试点前的印象数字当作精确历史数据。

4. 第四步:培训围绕真实任务,不围绕功能目录

培训时可以让每位成员完成三件事:接收一项任务、更新一次状态、报告一次阻塞。项目负责人再演练筛选逾期事项、识别数据过期和生成周会视图。这样比逐个介绍所有按钮,更容易让人理解工具与日常工作的关系。

培训材料应当简短并贴近团队语言。例如解释“受阻”的条件:当任务因外部决定或前置交付无法继续,且需要其他人采取行动时才使用;普通的工作量较大不等于受阻。状态定义越具体,汇总越可信。

5. 第五步:每周复盘一次摩擦点

试点中,每周收集三类反馈:哪些更新最费事、哪些信息仍然要到聊天或会议里才能找到、哪些提醒没有产生行动。反馈要归纳成流程问题或产品问题,不要把所有不顺都归类为“用户不习惯”。

若同一类任务频繁漏填字段,可能是字段位置不合理,也可能是字段并非必要;若成员反复通过私聊确认状态,可能是视图无法表达负责人和下一步,而不只是培训不足。先观察重复出现的摩擦,再决定调整流程还是配置。

6. 第六步:用停止条件防止试点无限延长

试点开始时就定好复盘日期和判断规则。例如六周后,若更新时长没有增加、风险信息完整度提高、管理者追问时间下降,则可以进入下一阶段;若维护负担显著增加且核心风险仍不可见,应先暂停扩展并查明原因。

试点不必承诺所有指标都变好。它的任务是减少不确定性:弄清楚工具能否承接工作、哪些流程需要改变、使用成本是否可接受。若发现方案不合适,及时停止试用也是有效的选型结果。

九、最终判断:让进度表成为早发现问题的系统

1. 采购前问清三个问题

第一,团队究竟要更快完成记录,还是更早发现风险?如果主要问题是个人忘记事项,先找轻量提醒;如果主要问题是跨团队依赖不透明,就要测试任务关系和风险汇总。

第二,谁负责让数据可信?如果没有人维护状态、解释口径和处理过期数据,再好的仪表盘也没有可靠输入。工具选型必须同时确定数据责任,而不是只讨论账号和功能。

第三,采用新工具后,哪项旧工作会消失?如果答案是没有,那么新系统可能只是增加一处录入。真正有效的上线,应明确哪些手工合并、重复填报或低价值追问将被减少。

2. 我的选型底线:异常状态比漂亮首页重要

产品演示经常展示一切按计划推进时的理想页面,但组织真正需要管理的,是信息不完整、任务延期、依赖未确认和优先级冲突的时刻。我会优先测试这些异常场景:负责人不更新怎么办?任务推迟后谁会收到提醒?关键依赖变化后影响是否可见?敏感项目能否限制访问?数据能否完整导出?

如果这些问题有清楚的处理路径,界面朴素并不妨碍它成为合适的工具;如果这些问题都要靠人工补救,首页再精致也难以降低管理成本。进度管理的核心不是让计划永远正确,而是让偏差尽可能早地暴露,并且有人能采取下一步行动。

3. 下一步:用一个真实项目做小范围验证

不要先花几周讨论“哪款工具最全面”。选一个有代表性的项目,记录当前的周报耗时、任务过期比例、风险责任完整率和问题发现时间;再设定字段规则、试点范围和复盘日期,用四至六周检验新方案。

试用时让执行者、项目负责人和管理者分别完成自己的真实任务,再依据同一张评审表打分。最后比较的不应只有订阅价格,还要包括维护成本、数据可信度、异常处理能力和组织扩展空间。

选对工作进度表工具,未必意味着买到功能最多的系统,而是让团队用最小必要的维护成本,获得足够可靠的进度信息。先解决最常发生、最影响决策的那个问题,再逐步增加能力,通常比一次性搭建庞大流程更稳妥。

常见问题解答(FAQ)

1. 工作进度表工具应该选电子表格,还是专门的项目管理工具?

我现在用表格跟踪十几个人的任务,觉得上手快,但每周都要花时间催更新、合并版本。换成专门工具会不会只是多了一套维护工作?团队规模到什么程度才值得换?

我会先看协作方式,而不是先数功能。任务由一两个人维护、每周只更新一次、依赖关系少时,电子表格通常更轻便;多人并行、任务互相依赖、状态频繁变化时,版本冲突和手动汇总会逐渐吃掉它的简单优势。一个实用判断是记录连续两周的表格维护成本:汇总、追进度、找最新版本分别花了多久。

如果这些工作每周超过两小时,或负责人经常无法在十分钟内确认延期任务及其影响,就值得试用专门工具。这个门槛是筛选信号,不是适用于所有团队的定律。迁移不必一次做全。先挑一个有明确负责人、截止日期和少量任务依赖的项目,试运行两周;如果填报更及时、汇总时间下降,再扩大范围。

否则,先简化原表的字段和更新规则,可能比换工具更有效。

2. 选择工作进度表工具时,哪些功能比功能数量更重要?

我看不同工具时,待办、甘特图、看板、报表几乎都有,越比较越不知道差别。我真正想要的是少漏进度、早点发现风险,应该优先检查哪些能力?

我会把判断重点放在三个环节:任务是否容易更新、延期是否容易被发现、负责人是否能看懂下一步。功能列表很长不等于进度管理有效;如果更新入口藏得深,团队仍可能只在周会上补填状态。试用时可检查下面这些能力,并用真实项目数据验证,而不是只看演示界面。

检查项现场验证方法不合格信号 负责人和截止日期随机抽取任务,确认责任人、日期和状态是否清楚同一任务出现多个口径或无人负责 延期与依赖提醒设置一项逾期任务,观察相关视图能否及时呈现只能靠人工逐行筛选 视图与汇总让执行者看个人任务,让负责人看项目风险所有人只能看同一张拥挤的表 更新便利性让实际使用者完成一次状态更新更新步骤多,或必须由管理员代填 尤其要确认延期提示能否指出受影响的后续任务。

只标红逾期日期却不呈现影响范围,提醒看起来醒目,实际仍需要负责人手动判断。

3. 怎么通过试用判断一款工作进度表工具是否适合团队?

我试过几款工具,演示时都挺顺,但真正让同事用就有人不更新、有人不知道看哪里。我不想再凭界面好不好看来选,有没有一套两周内能完成的比较方法?

我建议做一个小型对照试用,而不是把全公司项目直接搬进去。选一个约十人、二三十项任务的真实项目,保留原有工作方式作为参照;试用期间让同一批成员按固定频率更新,避免项目难度不同导致结果失真。每周记录三项数据:按时更新任务的比例、负责人汇总进度所需分钟数、从任务偏离计划到被发现的时间。

可把更新率达到九成、汇总时间明显下降、风险在下一次例会前被发现作为试用目标;这些是建议的内部门槛,应根据团队节奏调整,并非行业统一标准。同时访谈三类人:实际填任务的成员、项目负责人和需要查看结果的管理者。

若负责人省时但成员更新负担显著增加,或管理者看到了更多图表却仍无法确定该做什么,试用并未真正成功。最后检查失败场景:任务临时改期、负责人请假、依赖任务延期时,信息能否被及时修正并让相关人员看见。工具适配度往往在这些变化中暴露,比顺利演示一条标准流程更有判断价值。

4. 选工作进度表工具时,数据安全、迁移和长期成本该怎么评估?

我担心换工具后旧数据导不出来,也担心团队用了几个月才发现权限不够或费用超预算。除了月费,我还应该在采购前确认什么,才能避免后续被动?

先把数据分级:哪些任务信息可以由普通成员查看,哪些客户、财务或人员信息需要限制访问。试用时用不同角色登录,验证成员能否只看所需项目、离职账号如何停用、导出记录是否完整;不要仅凭销售说明判断权限是否够用。

迁移前先用一小批数据做往返验证:导入任务、负责人、日期和状态,再导出一次,对照原始表检查字段是否丢失、日期格式是否变化、附件是否需要单独处理。保留只读原表一段时间,并明确谁负责核对差异,避免切换当天才发现关键记录不完整。成本也不应只看标价。

把管理员配置、成员培训、数据整理和日常维护算进总成本,并确认增加使用人数、需要更细权限或导出数据时是否产生额外费用。若供应商无法说清数据导出方式、权限边界或退出流程,先暂停采购并要求书面答复。

读者评论

段
段婉清

文中把“延期后十分钟内找出卡点”当作选型问题,挺实用。我们之前只看甘特图展示效果,试用时没拿真实延期任务验证,后来发现日期调整后仍要手工通知下游负责人。

曾
曾雨桐

对小团队来说,轻量表格未必不够用,关键是负责人和状态口径要统一。尤其“进行中”如果没有更新时限,很容易把长期停滞误当成正常推进。

袁
袁嘉宁

迁移建议很有参考价值。旧表格全量导入看似省事,实际常把过期任务和重复字段也带过去;先挑一个进行中的项目试迁移,更容易发现字段、权限和日期映射问题。

文章包含AI辅助创作:选对工具事半功倍:2026年工作进度表工具选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/211195

赞 (0)
飞飞飞飞
项目管理必备:如何挑选适合你的工作进度跟踪软件?2026指南
上一篇 16小时前
2026年度精选:6款市面成熟的研发项目管理系统工具对比分析
下一篇 16小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
