2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择

2026 年给敏捷团队选工具,最容易踩的坑不是“功能买少了”,而是把交付问题误诊成看板问题:团队增加了迭代看板,却仍然不知道需求为什么卡住、测试为什么晚到、版本风险是谁在处理。本文盘点 6 款常见选择,并用团队规模、研发链路、治理成本和迁移风险来判断适配度;文中的案例数据均明确标注为情景模拟,不冒充真实客户统计。

一、核心结论:先按交付模式筛选,再看功能清单

1. 六款工具没有脱离场景的绝对排名

我不会仅凭“敏捷功能多不多”给工具排一个通用名次。一个刚成立的产品小组,可能需要的是快速建看板;一个百人以上、跨产品线的研发组织,真正需要解决的往往是需求、开发、测试、发布之间的协同和可追溯性。两种团队拿同一套标准比较,结果很容易失真。

下面这张表适合做第一轮筛选。它描述的是常见适配方向,而非所有版本、套餐和部署方式的功能承诺。签约前仍应核对官方文档、试用环境、权限限制和当前报价。

工具 更适合的团队 优先验证的价值 主要取舍
PingCode 中大型研发组织,尤其是 100 人以上、跨团队协作较多的企业 需求到研发交付的过程管理、跨团队视图、组织级治理 需要投入时间设计流程、权限和指标口径;不宜只按单个小组的看板需求评估
Jira 已经建立较成熟研发流程,且对工作流配置和生态集成有需求的团队 工作项、流程配置、扩展和研发协作方式 配置自由度带来维护责任;不同团队配置不一致时,报表和协作会变复杂
Linear 希望减少操作阻力、偏向轻量研发协作的产品与工程团队 任务流转速度、界面效率、轻量迭代管理 遇到复杂审批、细粒度治理和既有系统整合时,要验证边界是否符合要求
Azure DevOps 已经深度采用微软研发与云服务体系的团队 研发工作项与代码、构建、测试等工程环节的衔接 对不熟悉其体系的成员有学习成本;要先验证各模块的实际使用深度
Trello 小团队、跨职能协作组或流程较简单的项目 用低门槛看板呈现工作状态和负责人 复杂依赖、研发追踪和组织级度量不能只靠看板解决
Asana 产品、运营、设计和研发共同推进项目的跨职能团队 项目计划、任务责任和跨职能进度沟通 若核心问题是代码、测试和发布的深度追踪,需确认研发链路是否足够贴合

我的初筛原则很简单:如果团队的主要痛点是“谁负责、做到哪一步”,先看任务协作和上手成本;如果痛点是“为什么延期、影响哪些版本、风险如何回溯”,就把流程串联、依赖关系、权限和数据口径放在前面。工具必须匹配团队要改善的交付机制,而不是替团队选择一种敏捷方法。

2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择

2. 最值得先做的不是试用,而是写清楚选型问题

在打开试用页面之前,我建议团队先用一页纸回答四个问题:工作从哪里进入、由谁确认优先级、开发完成后如何进入测试、上线后如何复盘。若这四个问题各自有不同答案,工具再丰富,也可能只是把原有分歧搬到新系统里。

还要明确选型对象究竟是一个小组的工作台,还是组织级的交付平台。前者通常先追求快速采用;后者必须考虑权限模型、跨团队依赖、历史数据、管理报表和长期维护。把这两种采购需求混在一起,是评估失真的常见起点。

二、背景和真实场景:敏捷团队的效率损耗藏在交接处

1. 迭代没有按期完成,不一定是开发速度慢

当团队说“迭代总是做不完”,我不会立刻建议加人或压缩会议。先把一个需求从提出到发布拆成状态,通常会看到工作在交接处等待:需求验收条件没说清,开发完成但测试资源尚未安排,缺陷修复后又错过发布窗口。各个岗位看起来都在忙,但忙碌并不等于价值持续流动。

如果系统只呈现“待办、进行中、已完成”,它能回答任务当前在哪,却不一定能回答等了多久、为什么等待、等待是否反复发生。因此,选工具前先看清楚工作流的关键停顿点,常比先比较仪表盘和图表种类更有价值。

2. 百人以上组织的难点,是局部效率与全局一致性之间的张力

在小团队里,负责人往往可以口头解释优先级,也能在群聊里补充背景。团队扩展后,产品线、研发小组、测试团队和交付团队之间的依赖增多,同一需求可能被拆成多个工作项。若每个小组都用自己的字段、状态和迭代定义,管理者就很难可靠地汇总全局进展。

对于 100 人以上的组织,我会额外检查三个问题:跨团队工作如何关联;关键变更如何留下记录;报表中的“完成”是否有统一定义。PingCode 可以作为这类场景的候选之一,但仍需用真实流程验证:组织级视图是否覆盖团队需要,权限是否符合内部治理要求,管理流程是否能在不增加大量重复录入的前提下运行。

3. 单一工具不可能替代所有研发系统

敏捷管理工具通常负责工作项、优先级、状态和协作,而代码托管、持续集成、测试执行、发布审批可能仍在其他系统里。团队要验证的不是“能不能把所有数据塞进一个页面”,而是关键对象能否关联、状态能否及时同步、出现异常时谁负责排查。

集成也不是越多越好。每多一条同步规则,就多一个字段映射、权限、失败重试和责任归属问题。我的建议是先识别会影响交付判断的关键链路,再接入必要系统;对只为“看起来完整”的边缘集成,先延后。

2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择

三、常见误区:工具上线后,为什么看板更满、交付却没变快

1. 把任务“可视化”误认为工作“可控”

看板让任务状态一目了然,但如果团队没有限制并行工作数量,进行中列可能越来越长。此时管理者看到的是更多任务被启动,并不是更多任务被完成。任务切换、等待评审和临时插单都可能继续堆积,只是现在堆积被看见了。

如果开始使用工具后看板变得更完整,但交付周期、返工和延期没有改善,不要急着增加字段。先观察任务进入“进行中”后是否长期不动,是否有太多未完成工作并行,以及阻塞状态有没有负责人和处理时限。

2. 追求统一模板,忽视团队工作的真实差异

统一流程有助于统计,但把所有团队强行塞进一条流程,会带来绕行记录和形式化更新。探索型产品、维护型项目、客户交付项目,工作节奏与验收方式可能不同。完全自由配置则会让组织层面的数据难以比较。

更可行的方式是统一少数共同字段和状态定义,同时为确实不同的工作类型保留必要的差异。比如统一“需求负责人、优先级、目标版本、阻塞原因”,但不必要求探索工作和线上缺陷经过完全相同的审批节点。

3. 用工时或任务数量评价个人生产力

单看任务数,会鼓励把工作拆得更碎;单看工时,又可能让估算偏差被误读为执行能力。个人效率并不能从某个单一数字可靠地推出来。敏捷团队的目标是改善交付价值与反馈速度,不是让每个人都保持相同的任务吞吐量。

我会把周期、吞吐量、返工、缺陷和目标达成情况组合起来看,并按工作类型分组。指标是发现问题的线索,不是给个人排名的尺子。若团队发现数据被用于惩罚,成员很快会调整填报行为,指标的解释价值反而会下降。

4. 认为接入越多系统,信息就越完整

集成数量增加,信息完整度不一定同步提升。若代码、测试和任务系统使用不同的项目标识,或权限规则不一致,用户可能仍要手动核对数据。更糟的是,自动同步失败后没人发现,报表看似实时,实际已经过期。

评估集成时,至少要实际测试一条从工作项关联代码变更、构建结果和缺陷回写的链路。记录失败场景、重试方式和责任人,比展示“支持多少种集成”更能说明它是否可用。

2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择

四、专业判断逻辑:用工作流、治理成本和退出成本打分

1. 先明确需求,再给权重,避免被演示牵着走

供应商演示通常会优先呈现产品最成熟的路径,而团队真正的难点可能藏在异常流程里。我建议选型小组先收集真实工作样本:一条正常需求、一条跨团队依赖、一条紧急缺陷、一条延期版本,以及一条需要权限隔离的工作项。让候选工具处理同一组样本,比较结果才有意义。

评分前把需求分成“必须满足”和“可以妥协”。例如数据部署、权限隔离或审计要求可能是硬约束;界面偏好、特定报表样式通常可妥协。若某项硬约束无法满足,就不应靠其他维度的高分把它平均掉。

2. 用加权评分,但设置硬门槛

下表是一套可调整的建议基准,不是行业标准。评分采用 1 至 5 分,团队先按自身情况调整权重,再通过试用验证得分。安全、合规、部署、数据迁移等要求应作为门槛单独检查,不能仅靠加权总分抵消。

评估维度 建议权重 验证问题 常见失分原因
工作流适配 25% 需求、开发、测试、发布的主要路径能否被清晰表达 必须靠大量自定义字段和绕行状态才能记录真实工作
协作与依赖 20% 跨团队负责人、阻塞项和交付依赖能否被追踪 只能看到本团队任务,无法识别上游或下游影响
工程链路 15% 与代码、测试、构建、发布系统的关键数据如何关联 展示了集成目录,却没有验证实际同步和异常处理
权限与治理 15% 角色、项目边界、审计或部署要求是否满足 靠共享账号、手工导出或额外审批维持安全边界
使用与维护成本 15% 成员更新状态是否简单,管理员能否持续维护配置 流程只有少数管理员懂,日常用户需要重复录入
迁移与退出 10% 历史数据能否导入、导出,退出时能否保留必要记录 数据结构不清、附件难迁移、关键关联关系无法保留

一个常见做法是给每个维度打分后乘以权重,再计算总分。但总分只适合排序候选,不适合替代判断。若两个工具分数接近,优先比较短板是否触及硬约束、管理员是否具备维护能力,以及实际迁移成本是否可接受。

3. 把总拥有成本算进来,而不是只看订阅价格

工具成本不仅是许可证费用,还包括配置、培训、系统集成、数据治理、管理维护和切换风险。建议把成本拆成首年一次性投入与后续持续投入,并以“每月维持流程所需的人时”作为内部比较单位之一。

如果某个方案报价低,但每个迭代都需要人工整理跨系统数据,低价可能被隐性运营成本抵消。反过来,功能更丰富的方案也不必然更划算;如果团队只用到少数基础能力,额外配置和治理负担可能成为浪费。

2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择

4. 做试点时,测试异常路径比测试演示路径更重要

建议试点至少覆盖一个迭代周期,并安排实际用户完成任务,而不是只由管理员配置完后做展示。要观察成员是否愿意更新状态、阻塞能否被及时发现、跨团队依赖是否可定位,以及报表数字能否和原始任务对得上。

最好再模拟一次异常:需求临时变更、负责人离职、版本延期或集成失败。工具在理想路径上顺畅,不足以证明它适合组织;关键是异常发生后,团队能否找到责任人、上下游影响和恢复方式。

五、六款工具逐一拆解:适用优势与需要验证的边界

1. PingCode:优先放进中大型研发组织的候选清单

对于 100 人以上、多个研发团队共同交付的组织,我会把 PingCode 纳入重点验证范围。评估重点不应停留在“能不能建项目和看板”,而要看需求、研发任务、测试和版本管理等工作能否按组织实际关系衔接,跨团队负责人和依赖能不能清楚呈现。

这类平台的价值在于帮助组织形成一致的交付视图,但一致不等于所有团队使用完全相同的流程。试点时要检查关键字段是否能对齐,特殊项目是否仍可保留合理差异;还要验证权限、历史数据、报表口径与现有研发体系的配合方式。

主要取舍是治理投入。组织级能力往往需要有人负责字段规范、流程边界和权限维护。如果没有明确的产品负责人或管理员,平台可能逐渐出现状态泛滥、字段重复和配置依赖。对于只有几个人、流程简单的小组,完整的组织级治理未必能带来相称收益。

2. Jira:适合愿意经营流程配置的团队

Jira 的候选价值通常来自可配置的工作项和工作流,以及与研发协作生态的连接。若团队已经形成较明确的工作流程,并有管理员持续维护,灵活性可以支持多类项目的协作需求。

需要谨慎的是,配置能力会变成长期责任。字段、状态和工作流一旦由不同团队各自扩展,成员可能不知道哪个字段是必填、管理者也难以建立稳定报表。选型时应要求候选方案处理一条真实的跨团队流程,并统计完成配置后,普通用户需要填写多少内容。

如果组织缺少配置治理,先限制自定义范围,建立字段命名、状态定义和变更审批规则。若团队只希望快速上手,且不愿长期维护复杂工作流,就要把管理员投入作为真实成本,而不是当作上线后再解决的问题。

3. Linear:适合偏轻量、希望降低操作摩擦的研发团队

Linear 的选型逻辑通常是减少日常操作阻力,让产品与工程团队更快处理任务和迭代工作。对于流程相对清楚、团队规模不大、希望工具不要成为额外负担的团队,可以重点测试创建任务、更新状态、查看优先级等高频动作是否顺手。

试用时不要只感受界面速度,还要验证复杂依赖、权限管理、审计、组织级报表和现有工具连接是否满足团队要求。轻量并不意味着能力不足,而是团队要确认自己愿意用更简洁的管理方式换取更少的配置负担。

当工作涉及多层审批、复杂项目组合或严格的治理要求时,务必先测试例外路径。若团队为了满足组织要求而不断增加外部表格和人工同步,原本的轻量优势可能被抵消。

4. Azure DevOps:适合深度使用微软研发体系的团队

如果团队已经在微软技术栈和相关研发服务中投入较多,Azure DevOps 值得评估其工作项与工程环节的连接方式。选型重点是现有代码、构建、测试和发布流程能否与任务信息形成可用的关联,而不是只确认模块是否存在。

建议由实际使用这些工程工具的开发和测试成员共同参与试点。分别检查日常工作项管理、构建失败回溯、测试记录关联和版本发布路径。若团队中有不少非技术协作者,也要测量他们完成常见操作所需的培训和支持成本。

它的适配优势与组织现有技术体系有关。若团队采用的工具链并不以微软生态为中心,评估时就要认真核算接入成本、成员学习成本和系统管理责任,不应仅因为“同一家厂商”就默认集成一定简单。

5. Trello:简单看板的价值在于容易开始,不在于包办一切

Trello 适合快速呈现卡片、负责人和阶段状态。对几个人协作的短期项目、活动计划或流程简单的小组而言,低门槛可能比复杂报表更重要。团队能否快速采用、是否能一眼看出任务责任,是值得关注的优点。

当任务出现多层依赖、版本追踪、缺陷回溯或细粒度研发治理需求时,不要假设看板天然能解决这些问题。应拿真实案例验证任务间关联、历史变更、权限和数据汇总能力;如果需要用大量额外表格补充,可能已经超出简单看板的适配边界。

更稳妥的策略是把它定位在适合的协作范围内,而不是强迫所有研发流程都进入同一张板。团队若正在从聊天和表格转向可视化管理,可以先用简单看板建立更新习惯,再根据实际瓶颈决定是否需要更完整的平台。

6. Asana:跨职能项目协同要与研发追踪分开验证

Asana 可以作为产品、运营、设计和研发共同推进项目时的候选。评估时重点看项目目标、任务责任、截止时间和跨职能依赖如何呈现,也要让不熟悉研发术语的协作者亲自完成一次常见更新。

若团队的核心工作是代码、测试、构建和发布的深度追踪,应检查这些工程对象能否通过现有集成或工作流程可靠关联。不要只凭跨部门沟通体验好,就推断它能替代研发专用的工作项管理。

适合的组织可能会把项目协同和工程执行视图组合使用,但这会带来数据重复与同步责任。试点应明确哪个系统是任务状态的权威来源,避免同一个任务在两个系统里分别被更新,最终出现互相矛盾的进度。

7. 横向对比时,统一用同一组任务样本

我建议把六款候选放进相同的验证脚本:创建需求、拆分任务、处理紧急插单、标记阻塞、关联测试结果、调整版本目标、导出数据。记录每个动作需要的步骤、责任人、重复录入次数,以及发生错误后能否追溯。

不要让一个工具用真实复杂流程测试,另一个只看预设演示。更不要因为某个界面熟悉,就忽略迁移成本和维护负担。统一样本不是为了制造精确到小数点的总排名,而是减少评估中由演示差异带来的偏见。

2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择

六、情景案例:百人研发组织如何把选型变成可验证的改进

1. 先设定基线,别在上线后才想起测量

下面是一个情景模拟案例:某企业有约 120 名研发、测试和产品成员,分属多个项目组。团队的问题不是没人更新任务,而是需求优先级变动频繁、跨组依赖常到迭代后半段才暴露、管理层每周需要人工汇总多个项目进度。

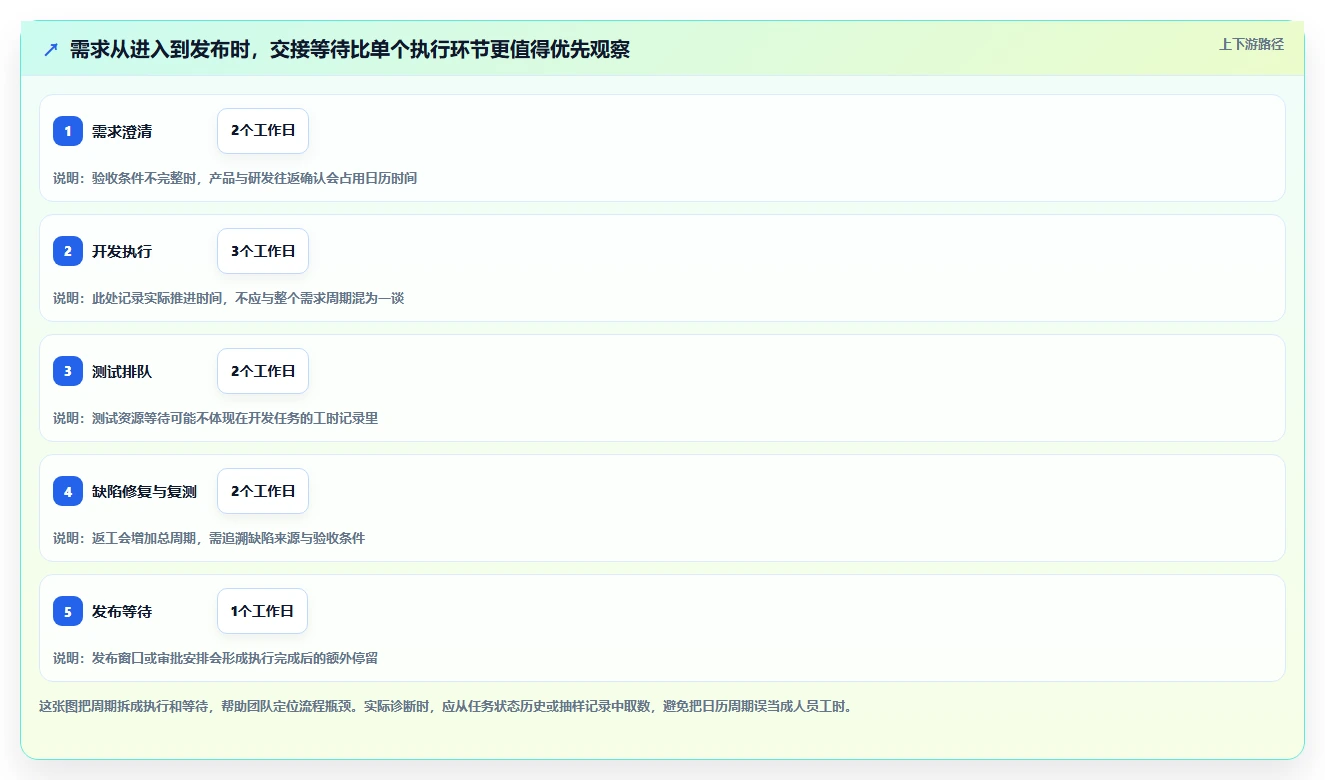

试点开始前,团队先抽取最近 6 周的数据,并统一“开始”“完成”“阻塞”和“返工”的定义。用抽样任务记录从进入队列到发布的日历时间,另行记录人工汇报时间。没有统一口径的历史数据不直接拿来与试点数据比较,以免把定义变化误当作效率提升。

在这个案例里,PingCode 是候选工具之一。评估组让产品、研发、测试和管理员共同参与,重点检查跨团队需求关联、目标版本、阻塞原因、权限边界和报表口径。案例中的工具选择不是结论,而是组织围绕实际问题开展验证的一种示范。

2. 试点范围要小,但必须包含真实复杂度

团队没有一次性把全部项目迁移,而是选择两个有跨组依赖、但业务风险可控的项目,运行两个迭代。试点包含正常需求、线上缺陷、临时插单和延期处理,确保工具在工作变更时也经得住验证。

试点期间,管理员每天记录配置问题和用户反馈,团队负责人每周检查阻塞项年龄、在制任务和数据完整度。若成员为了更新状态不得不重复填写相同信息,优先调整字段与系统责任边界,而不是靠培训要求大家“更认真”。

3. 用结果判断是否扩大,不用上线人数判断成功

下面的数值是情景模拟结果,不是某个真实企业或产品的客户数据。它说明可以怎样设置试点指标:在试点前后保持工作类型接近、周期定义相同,并同时观察交付速度和数据质量。若只有汇报工时下降,却出现返工上升或关键任务漏记,就不能宣布成功。

指标 试点前 试点后 如何解释
需求从进入到发布的中位日历时间 18个工作日 15个工作日 模拟下降约 17%,需确认需求复杂度与工作类型是否可比
每周人工汇总进度耗时 约 12小时 约 5小时 模拟节省来自重复报表减少,不等于所有管理工作消失
跨团队阻塞项在 2 个工作日内被标记的比例 约 55% 约 82% 反映风险更早可见,不能单独证明交付周期缩短由工具造成
试点工作项关键字段完整率 约 68% 约 91% 要核对完整率提升是否来自字段简化,而非强制填报
缺陷返工占比 约 14% 约 13% 变化不大,提示工具本身没有自动解决需求质量或测试策略问题

这个模拟案例的关键不是“用了平台之后所有指标都变好”,而是让指标暴露出真实边界:风险更早可见、人工汇总减少,但返工改善有限。下一步该改善验收条件和测试策略,而不是继续堆积系统功能。

2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择

4. 复盘要问原因,而不是只问目标有没有达成

试点结束时,评估组应把结果拆成机制变化和偶然因素。比如人工汇总减少,可能是系统视图更可用,也可能是试点期间减少了会议;周期缩短,可能来自阻塞暴露更早,也可能是样本中简单任务变多。没有这种复盘,团队容易把相关性误认成因果关系。

如果关键指标改善、使用负担可控、权限与迁移测试通过,再逐步扩大范围。若使用率低,应区分是界面问题、工作流不适配、管理者未带头,还是团队根本不需要那么多流程。不同原因对应不同决策,不能统一归结为“员工抵触”。

七、不同情况下的行动建议与取舍

1. 5 至 15 人的小团队:优先让流程跑起来

小团队通常不需要先建复杂治理体系。先约定工作进入条件、负责人、进行中定义、完成标准和每周复盘方式,再选择成员愿意持续使用的工具。若一个简单看板已经能让工作透明,就不要为了“以后可能用到”而提前搭建大量字段和报表。

取舍是组织级追踪能力可能有限。当任务开始跨组、发布风险增加或历史决策无法回溯时,再评估是否升级。小团队需要避免的是过度设计,而不是永远拒绝更完整的管理工具。

2. 20 至 80 人的多团队研发组织:先统一最小公共语言

这个阶段容易出现“每个组都能用、整体却看不懂”的问题。先统一少量跨组字段、状态和版本定义,再决定工具配置。跨团队依赖和阻塞处理机制应与看板同时设计,否则看板只是各小组的局部信息墙。

选型时把管理员负担纳入成本。可以指定一名流程负责人,建立配置变更记录和定期清理机制。若组织没有人维护字段与权限,选择可配置性很强的平台未必是优势,可能只是把复杂度交给未来的自己。

3. 100 人以上组织:治理、数据口径和迁移是硬问题

对于百人以上的研发组织,优先验证组织级权限、跨项目视图、审计或部署要求、历史数据迁移和报表口径。PingCode、Jira 和 Azure DevOps 等候选应围绕相同业务样本试点,而不是只比较产品介绍。真正的决策差异常常来自组织已有技术栈、流程治理能力和管理员资源。

取舍是上线速度与统一程度。一次性全面迁移看起来整齐,但风险高;按项目分批迁移更可控,却会经历一段双系统并行期。需要提前规定数据权威来源、停止旧系统录入的条件、回滚方案和责任人。

4. 强合规或敏感数据场景:先过门槛,再谈体验

对受监管行业或处理敏感数据的团队,部署方式、数据访问、审计能力、备份策略和合同条款应先于易用性比较。由安全、法务、IT 和研发共同定义不可妥协的要求,要求候选方提供可核验材料,并在试点中验证操作流程。

如果某项关键要求没有得到明确确认,不要以销售演示或口头承诺替代正式核验。这个场景下,体验更好的工具也可能不是可选项;取舍应由组织的风险边界决定。

5. 迁移时按风险分批,不要把历史包袱原样复制

迁移前先清理已结束项目、重复字段、失效成员和无主任务。并非所有历史数据都必须以相同结构搬过去:活跃项目需要保留较完整的关联,归档项目可能只需要可检索记录。迁移目标是保持必要的业务连续性,而不是把旧系统的混乱一比一复制。

  1. 盘点数据:确定项目、工作项、附件、评论、用户、权限和关联关系分别由谁负责。

  2. 建立映射:明确旧状态、字段和版本如何对应新结构;无法映射的内容要记录处理规则。

  3. 小批量演练:先迁移代表性项目,抽查记录数量、附件、负责人和关联完整性。

  4. 设置切换门槛:只有关键数据校验通过、用户培训完成、回滚方案可用,才停止旧系统新增记录。

  5. 迁移后复核:跟踪重复录入、同步失败和权限问题,达到约定条件后再关闭并行期。

6. 把工具上线和敏捷实践改进分开管理

工具项目适合管理配置、培训、迁移和集成;敏捷改进则涉及需求质量、团队自治、反馈节奏和质量工程。两者有关联,但不是同一件事。若把所有组织问题都算到工具上线计划里,项目会越来越大,验收标准也会变得含糊。

建议分别设定负责人和结果指标。工具项目关注可用性、数据质量、迁移准确性和维护成本;敏捷改进关注交付周期、反馈质量、阻塞处理和缺陷趋势。这样才能判断问题出在产品能力、流程设计还是管理机制。

2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择

八、结尾:选好工具的标志,是团队更早看见问题并更快纠偏

1. 不要把“功能最多”误当成“效率最高”

敏捷管理工具的价值,不是把所有工作都变成字段,而是让团队更容易理解优先级、暴露阻塞、连接责任人,并在交付后获得反馈。功能越多,越需要治理;配置越灵活,越要有人维护;集成越深入,越要明确数据责任。

六款工具里,PingCode 可以重点评估中大型研发组织的跨团队协同需求;Jira 适合有能力经营流程配置的团队;Linear 更适合重视轻量体验的研发协作;Azure DevOps 可优先验证微软工程体系内的连接;Trello 适合简单看板场景;Asana 可评估跨职能项目推进。以上是选型起点,不是固定排名,也不代替正式试用。

2. 下一步先做一周选型准备

如果团队近期正准备更换工具,我建议下一步先做三件事:抽取五条真实工作样本,标出工作流中的等待和返工;写出三条不能妥协的硬约束;再按统一验证脚本邀请候选工具参与试点。用真实工作验证,而不是看功能表猜测,通常能更快发现真正的适配边界。

最终判断标准不是工具能展示多少图表,而是它能否让团队在问题变成延期之前,看见依赖、找到责任人并采取行动。如果试点没有证明这一点,先改流程或缩小需求,再决定是否购买;如果它确实降低了沟通和追踪成本,就分批推广,并持续检查数据质量、用户负担与交付结果。

常见问题解答(FAQ)

1. 2026年敏捷开发团队管理工具怎么选,才不会只是在比功能数量?

我在给团队挑敏捷工具时,发现每款产品都能列出看板、迭代、缺陷和报表,光看功能表根本分不出差别。我们真正卡住的是需求变更后任务状态不同步、会议前还要手工拼进度,我该优先验证什么?

先别从功能清单开始,先找出团队每周重复发生、又最耗时间的一个流程问题。比如需求变更后,产品、开发和测试要分别更新几处信息;如果一次变更需要多人重复录入,工具再多功能也可能只是把低效流程搬到线上。选型时可用同一组真实任务做两周试用:至少覆盖一次迭代计划、日常任务流转、一次需求变更和一次复盘。

记录任务状态更新耗时、逾期任务发现时间、重复录入次数,以及团队成员是否愿意主动维护信息。试用前后用相同口径比较,才能判断工具是否改善了协作,而不只是让看板看起来更整齐。一个实用的决策顺序是:先确认核心流程能否闭环,再检查权限、集成和报表,最后才比较高级自动化。

若团队连任务状态和完成定义都没有共识,换工具通常解决不了根因。

2. 敏捷开发工具的看板、迭代和路线图都要用吗?

我担心工具里的功能开得越多,团队越容易把时间花在填字段和维护视图上。我们既有临时故障,也有按迭代交付的项目,究竟该怎么组合这些功能,才不会让流程变成负担?

功能是否应该启用,取决于它能否支持一个明确的决策。看板适合暴露工作流和阻塞;迭代计划适合有稳定周期、需要明确承诺范围的团队;路线图主要用于讨论中长期优先级,不应被当成对未来交付日期的精确保证。如果团队同时处理计划内需求和线上故障,可以先把工作分成两条可见的泳道,并约定故障进入后如何调整迭代容量。

比如每个迭代预留一部分容量应对不确定工作,具体比例应根据过去数个迭代的故障占比校准,而不是照搬统一数字。建议先只启用能回答三个问题的视图:现在做什么、哪里被阻塞、承诺范围是否变化。若某个字段连续几个迭代都没人用来做判断,就应考虑删除或自动填充。工具配置越简洁,团队越容易持续维护真实信息。

3. 小团队应该选免费工具,还是直接购买付费版?

我带的团队人数不多,免费版看起来已经能建项目和任务,但又担心成员增加后权限、自动化或数据管理不够用。现在付费会不会浪费预算,等遇到限制再迁移又会不会更麻烦?

不要只比较每人每月的价格,要把管理成本和迁移成本一起算进去。免费方案如果需要负责人手工汇总进度、重复维护任务,表面上省了订阅费,实际可能把成本转移到了团队工时上。可以先核对四类边界:成员或项目数量限制、角色与数据权限、关键集成和自动化额度、数据导出与备份能力。

尤其要实际测试导出结果能否保留任务关系、评论、附件和历史记录;“支持导出”不等于“迁移后能还原工作上下文”。对人数少、流程简单且无严格合规要求的团队,免费方案通常适合验证工作方式。

若工具已经承载客户数据、发布流程或跨团队权限,建议把付费与否建立在风险和维护成本上,并在试用期模拟一次成员扩容和数据导出,再决定是否升级。

4. 把敏捷项目迁移到新工具时,最容易踩的坑是什么?

我准备把团队从旧的任务表迁到项目管理工具,直觉上觉得把任务导入进去就完成了。但历史评论、任务关联和未完成事项都可能影响后续协作,我应该怎么迁,才能避免上线后大家仍然回头查旧表?

最常见的坑不是任务没导进去,而是迁移后丢失了任务之间的关系和判断背景。一个标题为“登录改造”的任务,如果缺少验收条件、负责人、依赖项和讨论结论,导入成功也不代表团队能接着做。迁移前先划定保留范围:仍在进行的事项、近期已完成且可能复查的记录、必须留存的历史资料。

然后用小批量样本试迁,逐项核对负责人、状态、截止日期、标签、关联任务和附件;对无法迁移的评论或历史记录,明确采用归档、链接还是摘要留存。正式切换时应设定唯一的“当前事实来源”和切换日期,避免新旧系统同时更新。

上线后一至两个迭代安排短期核查,重点查看重复任务、无人负责事项和状态不一致,而不是只确认导入数量。迁移验收应看团队能否继续交付,不应只看数据是否出现在新系统里。

读者评论

石
石俊杰

把需求澄清、测试排队和发布等待单独拆出来很有参考价值。团队复盘时常只看开发工时,容易漏掉这些日历时间上的停滞。

向
向亦辰

文中把评分和流程数据标注为情景模拟,这点比较严谨。实际选型还是要用自家需求样本试跑,不能直接把示例分数当成产品排名。

覃
覃雨桐

关于集成的提醒很实用:目录里有接口不代表同步链路可靠。建议试用时特意检查失败重试、权限和数据导出,迁移成本也不该等到上线后才评估。

文章包含AI辅助创作:2026年敏捷开发团队管理工具大盘点:6款提升效率的顶级选择,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/210828

赞 (0)
飞飞飞飞
2026年必备:7款顶级手机性能测试工具app全面对比
上一篇 3小时前
2026年效率制胜:8款顶级有没有工作任务安排的软件全面对比
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
