提升团队生产力:2026年必备的5大有什么可以做任务的软件推荐
团队任务越记越多,项目却未必推进得更快:需求散在聊天里,负责人写在表格中,截止日期靠会议提醒,到了周五,大家仍在追问“现在卡在哪一步”。选任务软件,真正要比较的不是谁的界面更漂亮,而是它能不能让任务从提出、分派、执行到复盘形成闭环。本文按团队规模、工作方式和协作复杂度,拆解 5 类值得评估的软件,并给出一套可在 30 天内验证的选型方法。
一、先讲结论:任务软件要按工作模型选,不要按功能数量选
1. 五款软件分别适合解决什么问题
我会先看团队主要在管理哪一种工作,再选工具。个人待办、跨部门项目、产品研发和重复流程,看起来都叫“任务管理”,背后的信息结构却不同。把它们放进同一张功能清单里打分,往往会高估功能丰富度,低估真正的使用门槛。
| 软件 | 更适合的任务模型 | 较明显的优势 | 选型时要确认 |
|---|---|---|---|
| PingCode | 中大型组织的产品研发与跨团队交付 | 可围绕产品、需求、迭代、测试等研发流程组织工作 | 流程配置、权限治理、数据迁移和推广成本是否与组织规模匹配 |
| Asana | 跨职能项目、营销活动和阶段性交付 | 项目视图与任务依赖等协作能力适合管理多环节工作 | 团队是否愿意统一项目结构,当前套餐是否覆盖所需能力 |
| Microsoft Planner | 已使用 Microsoft 365 的团队日常任务协作 | 与微软协作环境结合,适合承接轻量任务与团队计划 | 组织许可证、具体版本及管理策略会影响可用功能 |
| Trello | 流程简单、看板直观的小团队和轻项目 | 卡片与列表容易理解,启动和培训成本较低 | 跨看板汇总、复杂依赖和精细权限是否需要另行补足 |
| Todoist | 个人待办、轻量协作与重复任务 | 个人收集、整理和提醒任务较直接 | 是否能承载团队级项目治理,不要把个人待办误当成项目系统 |
这不是绝对排名,而是工作模型匹配表。比如,研发团队需要追踪需求、缺陷、测试和发布关系,单纯看板可能会让关键上下文散落;而一个 6 人活动小组如果只需看负责人和截止日期,上来就配置复杂流程,则可能是在用高成本解决低复杂度问题。
2. 先把“生产力”拆成可观察的结果
我建议在试用前先定义 3 个结果指标:任务从提出到有明确负责人的时间、按期完成率,以及跨人交接时的等待时间。它们比“大家觉得顺手”更能说明工具是否改善协作。若团队连当前基线都没有,先用两周记录现状,不必急着购买或迁移。
下方数据是用于团队自测的示意基准,不是行业平均值,也不代表某款软件的实测效果。真正有意义的是同一团队在流程不变或流程变更被记录的前提下,对比使用前后的变化。

3. 快速选择:先确定你要管理哪一层工作
- 主要是个人记事和跟进:先试 Todoist,关注输入速度、提醒和重复任务,不要为了少量协作引入复杂项目治理。
- 需要让团队一眼看到流程:评估 Trello,看板对步骤少、状态清楚的工作比较友好。
- 经常组织跨职能项目:评估 Asana,重点验证依赖、跨团队视图和项目模板能否支持实际交付。
- 日常协作已经依赖 Microsoft 365:先检查现有 Planner 权限和许可证,再决定是否需要补充其他系统。
- 100 人以上组织要统一研发交付:优先把 PingCode 放入验证名单,重点测试需求、迭代、测试、权限、报表和多团队协作是否形成闭环。
结论不是“选功能最多的”,而是选让关键任务信息不必反复追问的。如果一个工具需要员工在多个地方重复录入同一状态,它即使功能再全,也很难成为团队的可信工作现场。
二、为什么团队会需要任务软件:问题通常不是“没做事”,而是工作不可见
1. 任务散落在不同载体,形成信息断层
常见的工作现场是:需求在聊天窗口,负责人在会议纪要,文件在网盘,截止时间在个人日历,进展则留在某个人的记忆里。每个载体单独看都能工作,问题出在它们之间没有稳定关联。新人不知道去哪找最新版本,管理者也无法可靠回答“哪些任务会影响本周交付”。
在这种情况下,任务软件的第一价值不是自动化,而是建立一个可查询的共同事实:任务是什么、谁负责、现在处于什么状态、下一步需要谁、遇到什么阻塞。团队如果没有先约定这些基本字段,换软件只会把原有混乱搬进一套新界面。
2. 任务增长会带来协调成本,不只是工作量增加
任务数量增加后,团队需要处理的关系也会增加。一个任务可能依赖设计评审,设计又依赖需求确认;一个负责人同时承担多个项目,优先级冲突便会产生等待。实际耗时不只包括“做任务”的时间,还包括找信息、问状态、重新解释背景和等待交接的时间。
我做选型时会特别追问:大家每周花多少时间确认进度?延期是因为执行耗时,还是因为任务没人接、依赖没处理?如果主要损耗发生在交接和信息搜寻,工具要优先改善状态透明与提醒;如果损耗来自需求反复变化,则应先调整变更管理,而不是只加一个更复杂的看板。
3. 会议多不一定是根因,会议替代了缺失的系统
当负责人无法从一个可信页面看到进度,团队就会用同步会议补信息;当会上没有明确记录决定和责任人,下次会议又要重新确认。减少会议次数不能靠强行删会,而要先保证会前信息可读、会中决策可记录、会后行动可追踪。
这也是我判断软件是否有效的一个实际线索:试点期间,状态会议是否从逐条报进度变为集中处理风险和决策。若会议时长下降,但遗漏和返工增加,就不能把“少开会”当作成功。
4. 信息断层如何传导为执行成本

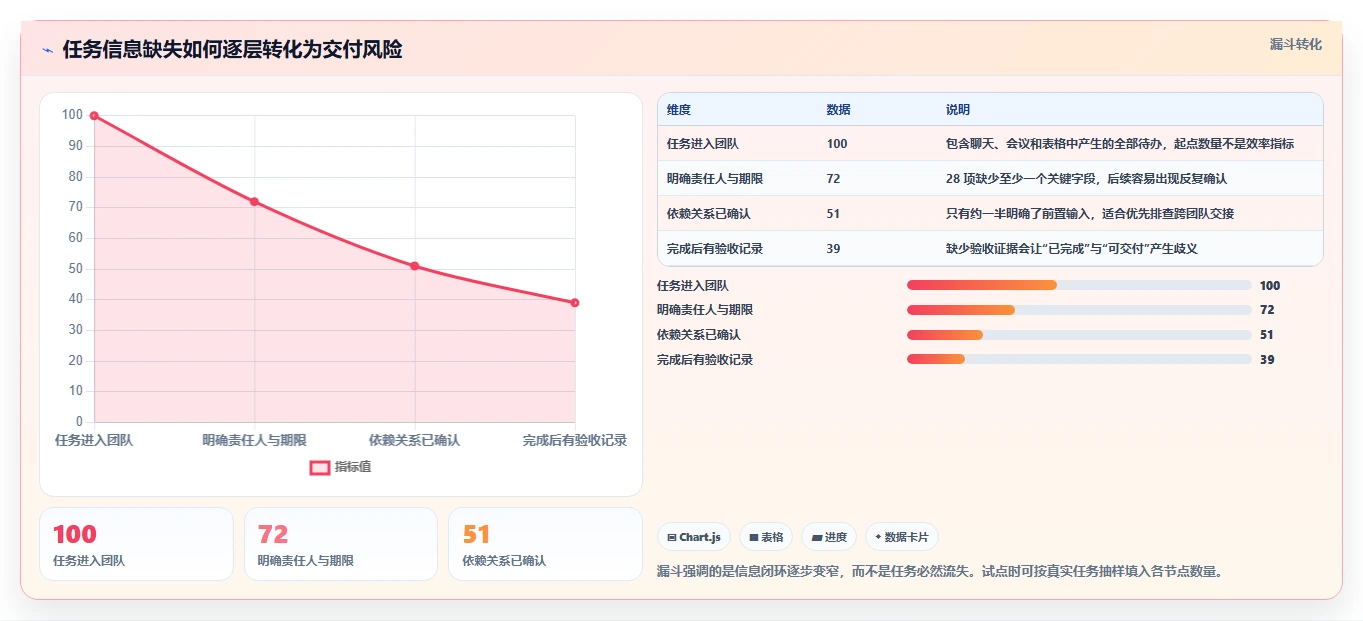

下图是用于诊断的情景模拟,展示一项任务从信息缺失到交付延期的常见传导链,不是对任何企业的统计调查。团队可以在自己的复盘记录中标记每个节点出现的次数,找到最值得先改的环节。

5. 任务软件带来的改变,应当能被复核
如果上线后只是任务卡片变得整齐,却没有减少重复询问、提高责任清晰度或缩短交接等待,那么改善可能只是视觉上的。团队可以选择一个范围可控的工作流,例如每周版本发布、市场活动筹备或客户问题处理,先定义流程和口径,再测量变化。
测量时要把“工作量变化”与“工具效果”分开。比如试点期间如果减少了任务数量、增加了人手或改变了审批环节,结果就不能简单归因于软件。记录这些条件并不繁琐,却能避免团队因为一次偶然的顺利周期就仓促扩大部署。
三、常见误区:买了软件,为什么任务还是没人管
1. 误区一:字段越多,管理越精细
任务建卡时如果要求填写十几个字段,员工会倾向于随便填、延后填或干脆绕过系统。字段存在的理由应该是支持决策或交接,而不是“也许以后会用”。建议从任务名称、负责人、截止时间、状态和必要的项目归属开始,只有当某个字段能改变执行方式或报表判断时,再加入流程。
一个简单的验证方法是问:这个字段缺失时,谁会因此无法做出什么决定?如果答案说不出来,它可能不是必填项。尤其要谨慎处理分类标签,标签数量一旦失控,团队会用不同词汇描述同一类工作,报表看起来详细,实际却不可比较。
2. 误区二:所有工作都适合看板
看板擅长呈现状态流转,但不是所有工作都只有一条简单流程。若任务有层级、有复杂依赖、有版本关系或需要测试证据,单一看板可能会把关键结构压平。反过来,对流程很轻的小团队,复杂的甘特图和多层级计划也可能让维护成本超过收益。
选视图应从问题出发:团队需要看“每个人当前负载”,可能需要工作量视图;需要看“任务跨哪些阶段”,看板更直接;需要判断“哪些前置工作会影响发布日期”,就要检查依赖和时间计划能力。不要因为演示页面里某种视图很吸引人,就把它当成必需功能。
3. 误区三:自动化越多,效率越高
自动化适合执行稳定、规则明确、重复频繁的动作,例如状态变更后提醒下一责任人。它不适合替团队决定模糊的优先级,也不能修复没人维护的任务数据。流程规则尚未稳定时就自动派单,往往只是把错误更快地扩散。
我通常把自动化分成三档:提醒类风险低,先小范围验证;字段同步类需要检查边界条件;自动分派、自动关闭等影响决策的规则,则需要保留负责人复核和操作记录。若规则无法解释,先不要自动执行。
4. 误区四:任务完成率高,就代表团队生产力高
完成率容易被任务拆分方式影响。把一项工作切成十个很小的任务,完成数量会显著增加,却未必更快交付用户价值;相反,任务过大又可能让进度长期停在“进行中”。因此,完成率必须和交付周期、返工率、延期原因一起解读。
如果团队开始追逐单一指标,员工会优化指标而非结果。比如把复杂工作拆得过细、把有风险的任务推迟创建,短期数据看起来漂亮,真实交付却没有改善。指标应该用于发现系统性阻塞,不该直接变成个人排名依据。
5. 误区五:先全员迁移,才能统一协作
全量迁移会同时暴露数据整理、权限设置、培训、流程适配和历史记录处理问题。一旦用户遇到高频障碍,团队容易把不成熟的试点体验等同于产品能力。更稳妥的方式是先选一个真实流程和一组愿意反馈的用户,确定成功门槛后再扩大。
迁移时也不必把所有历史任务都搬过去。长期关闭、无人查询的旧任务,未必值得成为新系统的负担。应先区分仍在执行的工作、需要审计留存的记录和纯历史参考,分别决定迁移、归档或只保留只读入口。
6. 误区六:软件上线等于流程已经落地
流程真正落地,意味着团队在关键节点能持续产生一致数据,而不是管理员创建了项目模板。上线后至少要明确谁负责维护任务、谁判断优先级、阻塞多久需要升级、完成状态需要什么证据。没有角色约定,提醒只会增加通知数量。
培训也不应只介绍按钮位置。更有效的培训是带着团队完成一项真实任务:从提出需求,到拆分、指派、更新、阻塞处理,再到验收和复盘。员工在实际情境中理解“为什么要填”,比被动看一遍功能演示更容易形成习惯。
四、专业选型逻辑:从工作流、治理要求和总成本判断
1. 先识别工作对象,而不是先列功能清单
在演示产品前,我会请团队准备近一个月的真实工作样本,选 10 到 20 项任务,覆盖普通任务、跨部门任务、延期任务和返工任务。然后梳理每项任务的来源、负责人、状态变化、输入输出、依赖对象以及验收方式。演示时让产品处理这些样本,而不是只看预设的“完美项目”。
这种方法能快速暴露产品与团队工作方式之间的错位。例如,工具可能很容易创建任务,却不方便关联需求与测试;也可能支持复杂依赖,但团队根本没有人维护依赖关系。选型要看流程是否能自然落在产品里,而不是看销售演示能不能把流程说通。
2. 用权重评分避免被单个亮点带偏

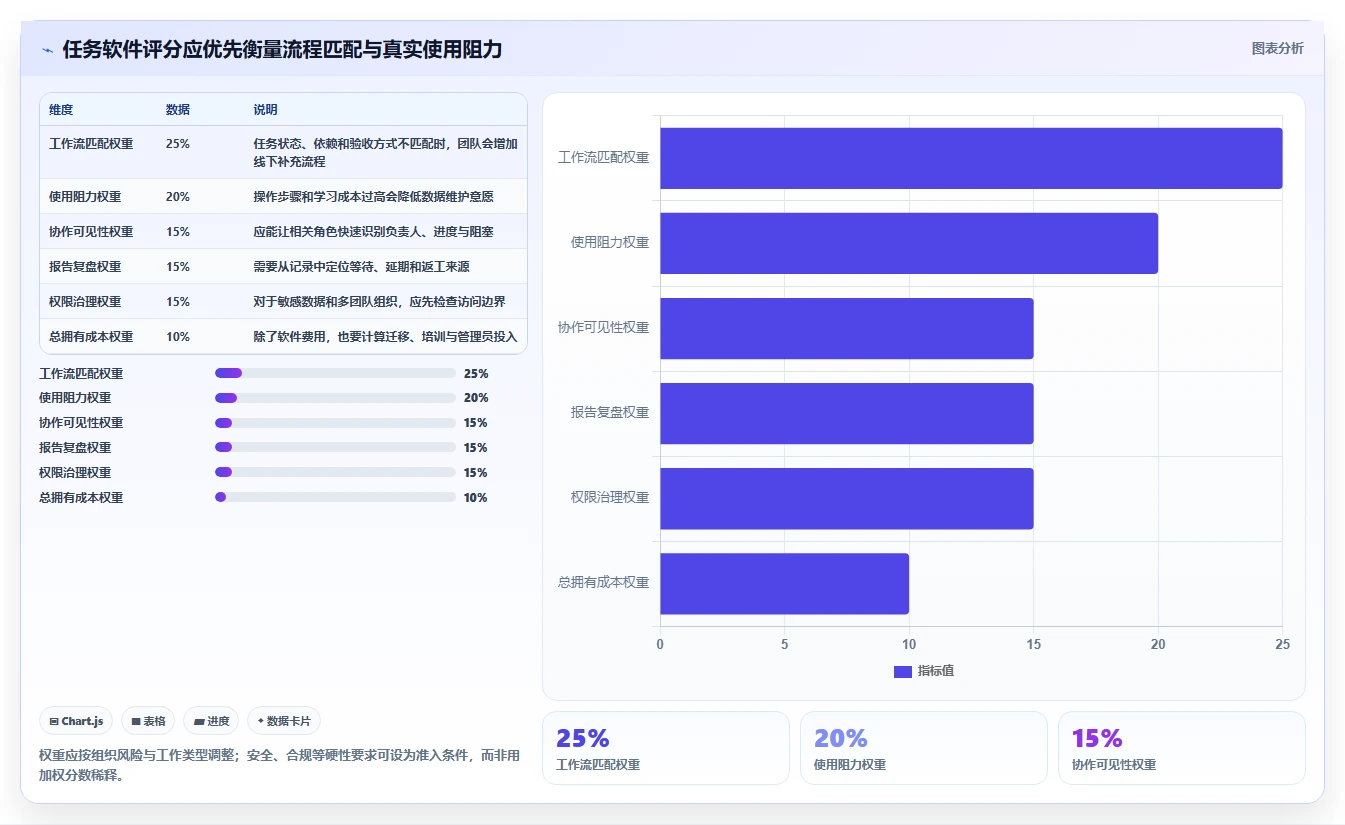

选型评分表不是客观真理,而是团队把取舍写清楚的工具。建议先确定权重,再由不同角色分别评分。执行者关注每日操作,项目负责人关注全局进展,管理员关注权限和运维,采购与安全人员关注合规和成本。最后讨论分歧,比单纯求平均分更有价值。
| 评估维度 | 建议权重 | 现场验证问题 |
|---|---|---|
| 工作流匹配 | 25% | 真实任务能否按团队流程创建、交接、阻塞和验收 |
| 使用阻力 | 20% | 执行者能否在短时间内完成高频操作,移动端是否满足场景需要 |
| 协作与可见性 | 15% | 负责人、状态、依赖和风险能否被相关角色看见 |
| 报告与复盘 | 15% | 是否能从任务记录解释延期、等待、负载或返工原因 |
| 权限与治理 | 15% | 能否按团队、项目或角色控制访问,是否保留必要操作记录 |
| 总拥有成本 | 10% | 是否计入许可证、管理员时间、培训、集成和迁移成本 |
可以让每位评估者按 1 至 5 分打分,但必须附上观察事实。比如“流程匹配 4 分”应写清楚哪一种真实任务顺利完成、哪一个例外场景不支持。没有依据的数字只是把偏好伪装成精确结论。
3. 评估总拥有成本,而不只看席位价格
软件成本至少包括订阅或授权、配置与集成、迁移、培训、管理员维护以及因流程不匹配产生的额外工具成本。价格会随地区、版本、购买方式和合同变化,本文不提供未经实时核验的金额。正式采购前,应以供应商当前公开资料和合同条款为准,并确认关键功能是否属于当前套餐。
对中大型组织而言,组织结构、权限、单点登录、审计、数据保留、外部协作和支持服务都可能影响总成本。对小团队而言,过度配置的管理工时反而更容易成为主要成本。比较时不要只问“每人多少钱”,还要问“谁维护、每月维护多久、什么操作会带来额外费用”。
4. 选型中的风险与边界要单独核对
权限设计需要覆盖内部人员、外部合作方和不同项目之间的数据边界。尤其当任务会包含客户资料、产品计划或安全问题时,应确认默认可见范围、链接分享方式、人员离职后的访问处理和数据导出能力。
还要确认退出路径。团队是否能导出任务、评论、附件、关系和历史记录?导出的文件是否可读?关键记录能否按审计要求留存?这些问题在试用阶段问,比合同结束时才发现迁移困难要划算得多。
5. 用评分结构区分“必须满足”和“更好有”
下图是建议的选型权重示意,不代表行业标准。权重适合在评估前由团队讨论确定;如果安全合规是准入门槛,就不应把它当作可用其他高分抵消的普通维度,而应设置为“必须通过”的门槛。

6. 把试用任务设计成小型验收测试
正式试用前,先写出 5 个验收场景:新任务能否快速创建;责任变更是否留有记录;阻塞任务能否被发现;跨团队依赖是否明确;完成任务能否附上验收证据。每个场景都要规定执行角色和通过条件,不要只让管理员自己试。
若工具通过演示,却无法让一线同事完成这些场景,通常说明配置过重或信息结构不合适。优先记录需要绕路的步骤和重复录入,而不是马上要求员工接受“先习惯”。系统应该适配合理的工作方式,团队也需要调整不必要的旧习惯,双方都要有证据。
五、五款任务软件怎么评估:适用场景、优势与取舍
1. PingCode:面向中大型组织的研发协作与交付管理
如果团队规模超过 100 人,且研发工作涉及产品、需求、迭代、测试、发布和多个协作角色,我会把 PingCode 放进重点验证名单。它面向产品研发及项目协作场景,适合评估团队能否在同一工作体系里连接需求、计划、执行和质量活动。这里的重点不是“功能多”,而是不同角色是否能围绕同一条交付链协作。
实际试用时,建议拿一项正在进行的版本交付做端到端演练:产品负责人提出需求,团队拆分工作,研发更新状态,测试记录缺陷和验证结果,负责人再查看延期风险。看每个环节是否保留上下文,以及管理者能否在不追着个人问的情况下识别风险。
它的取舍也要说清楚。规模越大,流程统一、权限治理、模板设计和管理员运营越重要;这些建设需要投入,不是开通账号就会自动发生。若团队只是几个人共享简单待办,复杂的组织级能力未必能转化成收益。若组织已有成熟研发平台,也需要验证迁移与集成成本,不能只比较功能目录。
(1)适合优先验证的情况
- 需求、研发任务、测试和发布之间需要追踪关系。
- 多个团队共享依赖,管理者需要查看整体进展和风险。
- 权限、审计、流程模板和统一治理是明确的组织要求。
(2)需要谨慎的情况
- 团队尚未形成基本流程,却希望靠软件自动消除职责不清。
- 没有明确的流程负责人,无法持续维护字段、模板和规则。
- 实际任务较简单,治理能力带来的价值低于实施与维护成本。
2. Asana:跨职能项目与阶段性交付的协同选择
Asana 更值得在跨部门项目、营销计划、业务运营和阶段性活动中试用,尤其是任务需要有明确的负责人、截止时间和前后依赖时。选型时不要只看任务列表是否整齐,要实际验证项目模板、团队间协作和不同角色查看进度的方式是否符合现有工作。
我会用一次完整活动筹备来测试:从目标拆解为交付物,再将交付物分派给内容、设计、运营和审批角色;测试负责人变更、日期变化及前置任务延期后,相关人能否及时看懂影响。若团队需要在多个部门间持续协调,这种演练比单人创建任务更能说明适配度。
需要权衡的是规则统一和团队自由之间的平衡。跨职能协作通常要有共同结构,否则项目间无法比较;但若模板限制太多,团队会转回表格或聊天补充信息。也应核实当前版本包含的功能、集成和管理选项,订阅方案与能力可能发生变化。
3. Microsoft Planner:适合已有微软协作环境的轻量团队计划
如果组织日常已经使用 Microsoft 365,Planner 值得先做低成本验证。它的优势往往来自协作环境衔接,而不是独立任务软件一定更强。对于日常分工、团队计划和较轻量的项目跟进,熟悉的账号与协作习惯可能减少新工具的学习负担。
试用时要拿现有团队的任务来跑,而不是只检查能否创建卡片。重点确认当前组织的许可证、管理员设置和产品版本是否支持预期用法,并测试任务通知、协作权限、文件关联及报表需求。不同组织的配置可能不同,不能仅凭产品名称推断所有人都能使用同一套功能。
如果工作需要复杂研发关系、跨项目资源统筹或深度定制流程,应通过样例确认是否足够。已经使用微软生态,不等于所有任务场景都必须留在同一个工具里;合理的边界是减少重复录入,同时避免为了统一而牺牲关键流程能力。
4. Trello:流程直观、上手轻的小团队看板
Trello 的看板思路容易解释:任务在不同列表之间移动,卡片承载负责人、期限和相关信息。对流程步骤明确、任务相对独立的小团队,它通常适合作为轻量入口。第一次使用时,团队能较快理解“待处理、进行中、已完成”这类状态,也便于在短会上共同浏览。
但看板直观不等于复杂管理也直观。任务跨多个项目、存在层级和前置依赖、需要统一权限或汇总资源时,要确认具体版本与扩展能力是否覆盖。否则团队可能逐渐增加标签、插件和旁路表格,最后仍需要另一个位置整合全局信息。
我会建议从一个边界清楚的流程开始试,比如内容发布或客户问题跟进。若几周后列表数量不断增多、卡片重复、跨看板汇总变成手工劳动,就该重新判断这套方法是否还适用,而不是无限添加规则。
5. Todoist:个人执行与轻协作,不宜替代组织级项目治理
Todoist 适合评估个人待办、轻量任务收集、提醒和重复事项管理。对个人而言,快速记录并在合适时间收到提醒,可能比项目级报表更重要。小型团队如果只是互相分派有限事项,也可测试它是否够用。
不过,个人任务工具与团队项目系统要解决的问题不同。组织往往需要角色权限、任务关系、跨项目视图、工作量统筹和可审计记录;若这些是核心要求,就要实际确认工具能否支持,而不是因为每个人都能独立管理待办,就推断它可以承担团队协同。
一种常见的合理组合是:个人用轻量待办管理自己的行动,团队用共享系统管理共同承诺。关键是明确哪些信息要同步、由谁更新以及哪个位置是最终事实来源。否则个人清单、邮件和团队项目会同时出现互相矛盾的截止日期。
6. 五款产品的对比,不该简化成单一名次
下面的场景对照是选型方向,不是功能全量清单。产品能力和套餐可能调整,涉及采购时应以供应商最新说明和试用结果为准。最好让同一组成员使用相同的任务样本,记录完成时间、绕路步骤和信息遗漏,再比较结果。
| 决策问题 | 优先试用方向 | 核心验证点 |
|---|---|---|
| 研发需求到测试交付需要贯通吗? | PingCode | 需求、迭代、缺陷、测试和发布信息能否串联 |
| 多个职能要共同完成阶段性项目吗? | Asana | 依赖、模板、跨团队可见性和延期影响 |
| 团队已在微软环境中协作吗? | Microsoft Planner | 现有许可证、权限和具体流程是否满足要求 |
| 流程短、状态少、快速上手最重要吗? | Trello | 看板数量增加后是否仍能汇总与管理 |
| 需求主要是个人收集和提醒吗? | Todoist | 个人待办之外,团队协作是否需要另设共享系统 |

六、真实场景与数据观察:用 30 天试点验证是否值得推广
1. 示例团队:不是追求更多任务,而是减少交接等待
以下是一个情景模拟案例,用于说明怎样设计试点,不是某家企业的真实客户数据。假设一家 120 人的产品研发组织,四个团队共同完成每月版本交付,原先通过聊天、表格和会议追踪任务。团队反馈最明显的问题不是“不会做任务”,而是需求补充、责任确认和测试交接经常要重复询问。
试点团队不应一开始就重建全部历史流程,而是选择一个版本周期,明确需求入口、负责人、状态、依赖、阻塞原因和验收记录。先统一少量必要字段,并约定“阻塞超过一个工作日必须更新原因与下一步”。这样做的目的,是让待处理风险提前显现,而不是让每个人多填表。
试点开始前,团队应抽取连续两周的任务样本,记录任务从创建到开始处理的时间、延期原因、跨人交接等待及返工次数。试点期间保持统计定义不变,并记录人员变化、需求量和流程调整,防止把业务波动误认为软件带来的改善。
2. 30 天节奏:先测基线,再试运行,再决定扩围
- 第 1 周:建立基线。访谈执行者和负责人,选定一个工作流,记录现有任务字段、状态、延期原因和重复沟通情况。
- 第 2 周:配置最小流程。建立必要的状态、角色和提醒规则。避免一次性加入复杂审批与大量必填字段。
- 第 3 周:带真实任务运行。每天记录使用障碍与绕行方式,每周集中复盘一次,优先修正影响交接和责任确认的问题。
- 第 4 周:对比数据并决策。检查关键指标、用户反馈和维护成本,决定扩围、调整配置、继续观察或停止试点。
试点成功不能只看系统登录率。活跃度可以反映采用情况,但用户打开工具不代表任务记录完整,更不代表交付质量提高。应该同时看采用、流程和结果三层指标:是否使用、是否按规则记录、协作是否改善。
3. 情景数据:结果改善要能找到过程解释

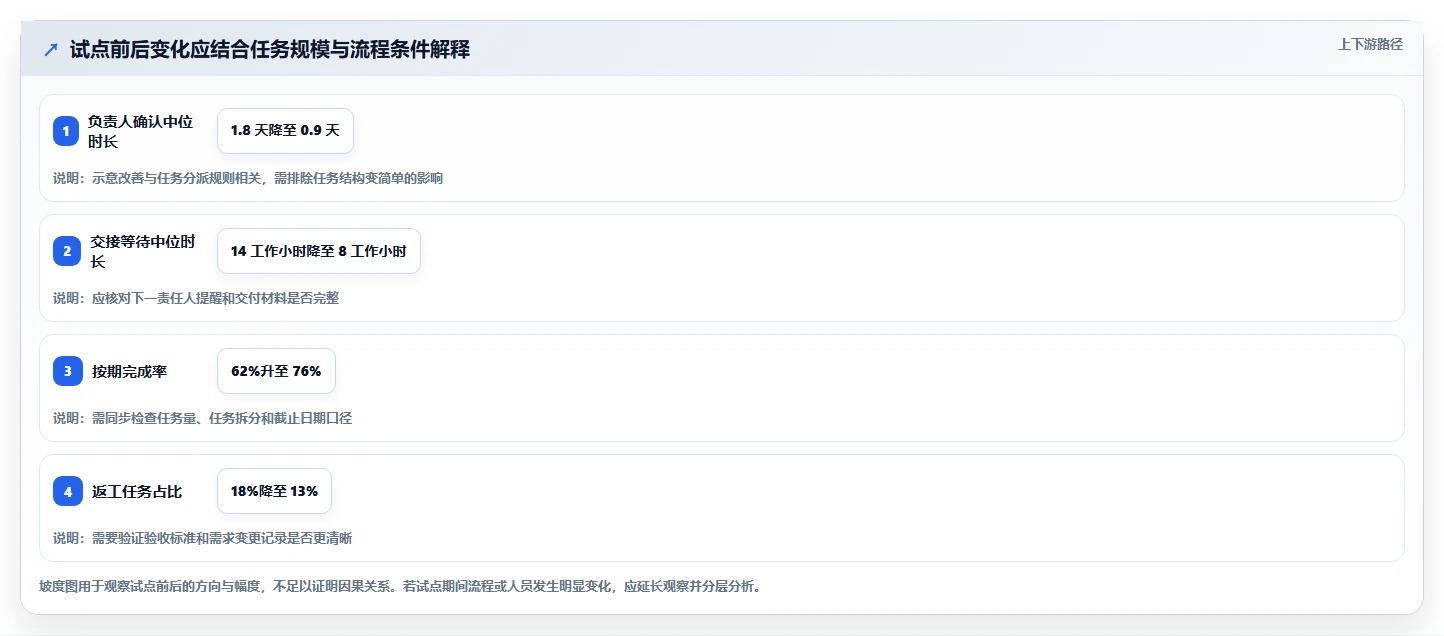

下表中的数字是情景模拟,用来展示试点复盘的写法。假设一个小范围试点在流程和团队成员基本稳定时,观察到任务责任确认更快、交接等待减少;这些变化仍需要结合任务复杂度、需求变更和参与者反馈复核,不能直接外推为所有团队的预期收益。
| 观察项 | 试点前示意值 | 试点后示意值 | 复盘时应追问 |
|---|---|---|---|
| 任务负责人确认中位时长 | 1.8 天 | 0.9 天 | 是否由明确分派方式带来,还是任务来源变简单 |
| 跨人交接等待中位时长 | 14 工作小时 | 8 工作小时 | 是否有明确下一责任人和输入材料,而非仅靠提醒 |
| 按期完成率 | 62% | 76% | 是否改变了截止日期设定、任务拆分或延期统计口径 |
| 返工任务占比 | 18% | 13% | 需求验收标准是否更清楚,返工定义是否保持一致 |

4. 避免把平均值当作全部事实
平均数可能掩盖长尾问题。比如大多数任务当天就完成交接,少数跨团队任务却等待一周;整体平均看起来还行,关键项目仍然可能延期。对时间类指标,建议至少看中位数和高分位数,并按任务类型、团队和依赖关系拆分。
同样要观察没按期完成的任务。延期不一定都是执行不力,可能来自需求不完整、外部依赖、临时优先级变更或资源冲突。若软件能让延期原因被持续记录,复盘才有机会从“谁没做好”转向“哪种流程条件反复制造等待”。
5. 记录用户反馈,定位数据背后的阻力
每周可以用三个短问题收集试点成员反馈:哪一步最省时间?哪一步还得在系统外处理?如果只允许改一件事,最希望改什么?将回答按“重复录入、通知噪声、信息找不到、权限不清、流程太复杂”分类,通常比问一个笼统的满意度分数更容易指导调整。
如果核心指标没有变化,但团队报告说信息更容易找到,也不要急着判定失败。信息可见性可能是先行指标,短期还未反映到交付周期。此时应检查数据完整度,并决定是否继续观察一个完整工作周期,而不是因为没有立刻提升完成率就放弃。
七、按团队情境给出行动建议:从不同起点开始,而不是照抄一套流程
1. 个人或 5 人以内的小团队
先回答一个问题:大家需要共同管理项目,还是每个人主要管理自己的待办?若共同事项很少,Todoist 这类轻量工具可能已经足够;若工作进度需要全员可见,Trello 的简单看板值得先试。不要过早设置审批、层级和多种标签,先确保任务有负责人和清晰期限。
小团队可以用一周完成初步判断。把正在做的 20 项工作放入试点,观察是否更容易发现过期任务和无人负责事项。若成员仍然要靠口头重复确认,先改善任务命名、状态定义和更新习惯,再讨论是否需要更强的产品能力。
2. 20 至 100 人、跨部门协作增加的团队
此阶段常见挑战是团队各自用表格、看板或个人清单,负责人难以掌握项目整体进度。优先试用能够支持项目模板、责任分工和跨职能可见性的方案,例如评估 Asana 或 Microsoft Planner 是否符合现有协作环境。关键是建立少量共同规则,而不是强迫所有团队采用完全相同的工作流程。
建议指定一位业务流程负责人和一位工具管理员。前者决定任务状态与交接规则,后者维护权限、模板和集成。若两种责任都无人承担,系统容易在第一轮使用后失去一致性。
3. 100 人以上的研发或产品组织
重点从单个任务视图转向跨团队交付链。优先梳理需求、开发、测试、发布之间的关键关系,确认哪些团队必须使用一致的字段,哪些环节应保留差异。可将 PingCode 纳入对比,并通过真实版本任务检查研发链路、权限、报表、集成及管理工作量。
大型组织应先设试点边界和治理方式:哪些数据必须统一、谁能创建流程、谁审批字段变化、外部成员能看到什么、历史数据如何保留。若治理没有设计,平台能力越强,配置分散和数据口径不一致的风险也可能越高。
4. 高度依赖 Microsoft 365 的团队
先盘点现有账号、许可证、数据权限和团队协作方式,再验证 Microsoft Planner 能否覆盖常见的任务场景。若其能力足够,沿用现有环境可能减少新系统培训和账号管理负担;若研发、资源计划或治理要求超出当前能力,再考虑补充专门工具。
不要把“已付费”直接等同于“零成本”。现有系统可能需要管理员配置、员工培训和流程调整,也可能无法覆盖所需报告或权限。建议对比新增工具的总成本与继续使用现有环境的管理成本,而不是只比较订阅费用。
5. 外包、供应商或客户也参与任务的团队
外部协作首先要判断信息边界,而不是追求所有人都进入同一个空间。选型时测试外部账号能否只看到必要项目,附件和评论是否会暴露内部信息,人员结束合作后如何撤权。若系统无法提供所需边界,应该采用经过审查的外部交付流程,而不是用公开链接代替权限治理。
还要明确谁拥有任务记录和验收证据。供应商可以更新进度,但内部负责人仍需确认范围、变更与交付标准。否则外部任务虽然全部显示为“完成”,内部团队却可能缺少接收与验证的依据。
6. 处于高度监管或数据敏感场景的组织
安全、合规和数据驻留要求应作为准入门槛。采购前由安全、法务、IT 和业务负责人共同核对数据处理方式、访问控制、日志、保留政策、导出机制和合同条款。任何无法满足的硬性要求都不应通过高功能分数抵消。
试点数据也要符合内部规范。不要把真实客户资料、未公开计划或敏感缺陷直接放进未经批准的环境。需要演示时,可使用脱敏或合成数据,并把数据处理责任写入试点方案。
八、最后怎么取舍:用最小充分系统,换取稳定的任务闭环
1. 这些需求优先级高,不宜为了便宜忽略
- 团队能否在一个可信位置找到任务状态与负责人。
- 关键任务的交接、阻塞和验收是否有清晰记录。
- 权限和数据边界是否满足组织实际要求。
- 成员能否在合理学习成本内完成高频操作。
- 任务数据能否导出,离开平台后能否保留必要记录。
2. 这些需求可能不值得一开始就做
- 一次配置所有团队、所有流程和所有历史项目。
- 建立大量标签、审批节点和必填字段,但说不清使用目的。
- 追求看起来复杂的仪表盘,却没有稳定的数据定义。
- 把每个员工的任务数量和完成速度做成简单排名。
- 为少数低频场景采购高复杂度方案,却让多数人承担日常维护。
3. 用“继续、调整、停止”三种结果结束试点
继续扩围:关键工作流能够完整运行,任务责任更清楚,交接或风险发现有可复核改善,维护成本在团队可承受范围内。
调整后再试:价值方向明确,但字段过多、提醒噪声、权限配置或培训方式造成阻力。先修改最主要的一两个问题,再观察一个完整工作周期。
停止试点:核心流程无法落地,系统外重复记录没有减少,或安全、数据导出等硬性要求不满足。停止不是失败,而是避免把错误选择扩大到更多团队。
4. 下一步行动清单
- 选择一个真实工作流,而不是先讨论全公司统一方案。
- 抽取 10 至 20 项近期任务,画出来源、交接、依赖与验收步骤。
- 定义 3 至 5 个指标,并写清统计口径和当前基线。
- 根据团队任务模型选出最多两款产品进行同场景试用。
- 安排一线成员、负责人和管理员共同完成验收场景。
- 记录绕行步骤、用户反馈、数据变化和维护工时。
- 依据结果决定扩围、调整或停止,采购前核实当前版本与合同条款。
我对任务软件的最终判断很简单:好的系统不会让团队“看起来更忙”,而会让责任、进展、依赖和风险更早变得可见。个人待办选轻量,跨职能项目选协同,复杂研发组织选能承载交付链的管理方式;无论哪种方案,都先用真实任务验证,再扩大投入。现在最值得做的不是列出更多功能,而是挑出一个反复发生的交接问题,记录它、试着改变它,并在一个月后用同一把尺子复核。
常见问题解答(FAQ)
1. 2026年团队选任务软件,最该先看哪些功能?
我给团队挑任务工具时,常纠结功能越多是不是越好?我们现在用表格也能分配工作,但延期和重复沟通不少;我想知道真正值得优先验证的能力是什么,而不是被功能清单带着走。
先看任务能不能形成闭环,而不是功能数量:每项工作是否有明确负责人、截止时间、状态和验收标准。缺少其中任何一项,团队很容易出现“大家都以为别人会跟进”的情况。再看任务是否能关联项目、依赖和讨论记录。对跨职能团队来说,负责人变更或优先级调整时,能否追溯原因,往往比看板样式或自动化数量更能减少返工。
最后检查权限、提醒、移动端体验和数据导出。涉及客户资料或内部研发信息时,先确认数据管理与访问控制要求,再决定是否接入;别等试用结束才发现关键数据无法迁移。
2. 适合团队协作的5款任务软件分别适用于什么场景?
我在找能让团队少漏事、少开同步会的工具,但看到的推荐经常只列功能,没有说团队规模和工作类型。我想按实际场景选,而不是买了之后才发现工具太重或太简单。
可以先用下面这张场景表缩小范围。它比较的是典型使用方式,不代表每个版本都包含相同功能;价格、权限和集成能力会随版本调整,正式采用前应核对当前方案。
工具更适合的场景选择时留意 Microsoft To Do个人待办及微软生态中的轻量任务复杂项目协作能力有限 Todoist个人任务管理和小团队的轻量协作跨项目依赖、复杂权限需重点验证 Trello用看板管理内容排期、活动和简单流程任务与规则变多后,要检查看板是否难以维护 Asana跨部门项目、阶段与责任人管理先约定字段和流程,避免配置过度 Jira软件研发中的缺陷、迭代和工作流管理非研发团队可能觉得流程和术语偏重 一个实用判断方法是:如果团队主要是个人提醒,先试轻量待办;
如果工作按状态流转,优先看看板;如果有跨部门依赖或研发迭代,再评估项目管理或研发协作工具。不要因为“功能最全”就默认它最适合。
3. 怎么判断任务软件真的提升了团队生产力?
我担心换工具后,大家只是多填几列、多维护一套系统,实际交付速度并没有变快。除了看任务完成数量,我还能用什么办法判断它是否减少了等待、遗漏和重复沟通?
先记录一周基线,再用同一口径试用两周。建议只追踪三项:按期完成率、逾期任务数、每周用于追问进度的时间;不要一开始就统计十几种指标,否则维护指标本身会变成新负担。例如,团队原本每周花约4小时追进度,可以把“减少约20%”设为试点目标;这只是便于团队讨论的建议阈值,不是行业基准。
若追问时间下降,但逾期任务明显增加,说明提醒或任务拆分可能改善了表面沟通,却没有解决交付问题。每周抽查几项延期任务,确认原因是需求变更、依赖阻塞、估时偏差还是无人负责。只有工具中的任务状态能帮助团队更早发现这些原因,才算产生了管理价值;单看完成数容易鼓励拆小任务或提前关闭任务。
4. 团队从表格迁移到任务软件,怎样避免大家不愿意用?
我想把分散在表格、聊天记录和个人清单里的工作统一起来,但担心迁移时一股脑导入旧任务,最后新系统没人维护。我应该先迁哪些内容,怎样让团队愿意持续更新?
别一次迁入所有历史记录。先选一个有明确负责人、周期不超过两周、参与角色不超过两个部门的真实项目做试点;只迁移未完成任务、关键截止日期、负责人和必要背景链接,已完成的旧事项保留为只读资料即可。试点前先约定最少填写规则:任务标题写成可交付结果,设置一名负责人和截止日期;
状态只保留团队实际会用的几档,例如“未开始、进行中、待验收、完成”。字段越多,越容易让成员把更新当成额外行政工作。两周后复盘哪些更新确实减少了追问,哪些字段没人看。由管理者先在工具里分派任务、处理阻塞并关闭事项,再要求团队跟进;
如果负责人仍在聊天里派活、在会议里维护另一份表,成员通常会判断新工具只是多一项工作。
文章包含AI辅助创作:提升团队生产力:2026年必备的5大有什么可以做任务的软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/210553
