选对工具事半功倍:2026年团队项目规划软件选型指南
项目计划看起来很完整,到了周会上却没人说得清哪些任务已经延期、谁手里的工作超载、需求变更会影响哪个版本,这通常不是团队缺少一张甘特图,而是计划、执行和决策之间断了链。选项目规划软件时,我更关心它能否让风险更早暴露、让变更影响可追踪,而不是首页有多少功能。本文给出一套可以在四周内验证的选型方法,也说明哪些团队不必急着换工具。
一、先说结论:选工具不是买功能,而是补齐决策链
1. 先选问题,再选软件
我会先让团队完成一句话:“我们希望在什么决策上更快、更准确?”例如,在版本评审前识别跨部门依赖;在每周计划会上发现产能冲突;或者在需求变化时及时计算对上线日期的影响。若团队说不出这样的决策场景,先买软件通常只会把旧流程搬进新界面。
项目规划软件的核心价值,是让承诺、依赖、资源、风险和实际进度可以相互验证。工具若只记录任务,却不能解释任务为什么延期、延期会影响谁、需要谁作出什么决定,计划很容易变成一份不断更新却无法指导行动的文档。
所以,我不会先问“有没有甘特图、看板和工时统计”,而会先问:项目经理能否看到关键路径?团队成员能否在执行中更新实际状态?管理者能否区分有风险的计划和只是颜色好看的计划?这三个问题比功能清单更接近选型的成败。
2. 用四个结果判断是否值得采购
评估工具之前,先把期望结果变成可观察指标。建议选择三至五项,避免把所有管理问题都塞进一套软件的考核表里。指标必须有明确口径、数据来源和检查周期,否则试点结束时很难判断效果来自工具、流程变化,还是团队刚好经历了一个轻松的项目周期。
- 计划可信度:关键里程碑按承诺日期完成的比例,而不是任务总完成率。
- 风险发现提前量:从首次出现可识别信号到风险被登记或升级的天数。
- 跨团队阻塞时间:任务因等待其他团队、审批或外部输入而停滞的时长。
- 计划维护成本:项目经理每周用于汇总进度、整理状态和追踪依赖的时间。
- 变更影响可见度:变更提出后,团队能够确认受影响交付物、责任人和日期的比例。
这些指标并非行业统一标准,而是建议团队在试点前自行定义的测量项。尤其要避免只看“逾期任务数量”:任务拆得更细后,逾期项可能增加,但项目风险反而更早被看见。指标变化必须结合业务结果解读。

3. 给选型设置一道“停止线”
如果项目工作量少、成员固定、依赖关系简单,团队用共享表格就能持续维护计划,未必需要增加一套平台。工具的引入会产生配置、培训、权限治理和数据迁移成本;收益不足以覆盖这些成本时,暂缓采购反而是专业判断。
相反,如果团队反复出现计划版本不一致、关键依赖靠私聊提醒、项目经理每周手工汇总多个系统状态、重大变更无法追溯等情况,继续靠个人经验兜底,风险往往比软件费用更高。此时的关键不是“要不要数字化”,而是选一套与实际治理复杂度匹配的系统。
二、背景与真实场景:计划失真往往发生在工具边界之间
1. 一个项目计划至少要连接五类信息
一个可执行的计划不是任务列表。它至少要把交付物、负责人、时间、依赖关系和风险放在同一条逻辑链上。团队还需要说明工作完成的标准,以及变化发生时由谁作决定。缺少这些条件,即便任务都填了日期,日期也只是愿望,不是经过资源与依赖验证的承诺。
我在选型时会沿着项目从启动到交付的路径检查信息断点:目标能否拆成可验收的交付物;交付物能否分配到责任人;任务之间的关系是否清楚;状态更新后计划是否能反映变化;风险是否能带着责任人和处理动作进入会议。断点越多,管理者就越依赖会前催问和会后手工整理。
这也解释了为什么同一款工具在不同团队的评价会相反。成熟团队可能觉得功能不够灵活,因为它需要复杂的基线、组合视图和权限;小团队则可能觉得它太重,因为更新一个状态要经过多个字段和流程。软件价值取决于它与工作复杂度的匹配,而不是功能总量。
2. 四类场景,四种不同的规划痛点
场景一:单团队、短周期交付。工作通常按周或双周推进,主要难点是优先级变化和任务过载。轻量看板、负责人、截止时间及简单依赖关系往往足够,复杂的资源计划可能增加维护负担。
场景二:多个团队共同交付。研发、设计、测试、运营或供应商之间存在交接,延误常由等待、前置条件不清和责任边界模糊造成。选型应重点验证跨项目依赖、里程碑汇总、权限隔离与阻塞状态,而不能只看单团队看板是否顺手。
场景三:稳定产品线和多项目组合。管理者需要判断哪些项目争抢同一批关键人员、哪些目标互相冲突、哪些项目应该延后。工具应支持跨项目视图和资源容量规划,但这些视图必须建立在工时或产能数据可信的基础上。没有可信输入,组合仪表盘只是更精致的猜测。
场景四:受审计或治理约束的组织。项目不仅要按期交付,还需要记录谁在何时改变了范围、审批依据是什么、敏感信息由谁访问。此时安全、权限、审计、部署和数据保留策略可能比界面体验更先成为准入条件。
3. 规模会改变复杂度,但人数不是唯一变量
团队人数只能粗略反映沟通负担。十几人的组织若有多个供应商、复杂审批和高风险发布,计划治理可能比一支数十人的单一团队更复杂。反过来,一百人以上的组织如果项目边界清楚、流程相对一致,也可能用较轻的工具维持协作。
对于中大型企业及 100 人以上组织,可以把 PingCode 纳入候选评估范围,重点检查它是否适合本组织的项目协作、研发交付和治理要求。这里不是结论性推荐:具体功能、版本范围、集成方式、部署选择及服务能力都应以当期官方资料和实际演示为准,并通过试点验证。对小团队来说,候选工具也不应因组织规模标签而自动加分。

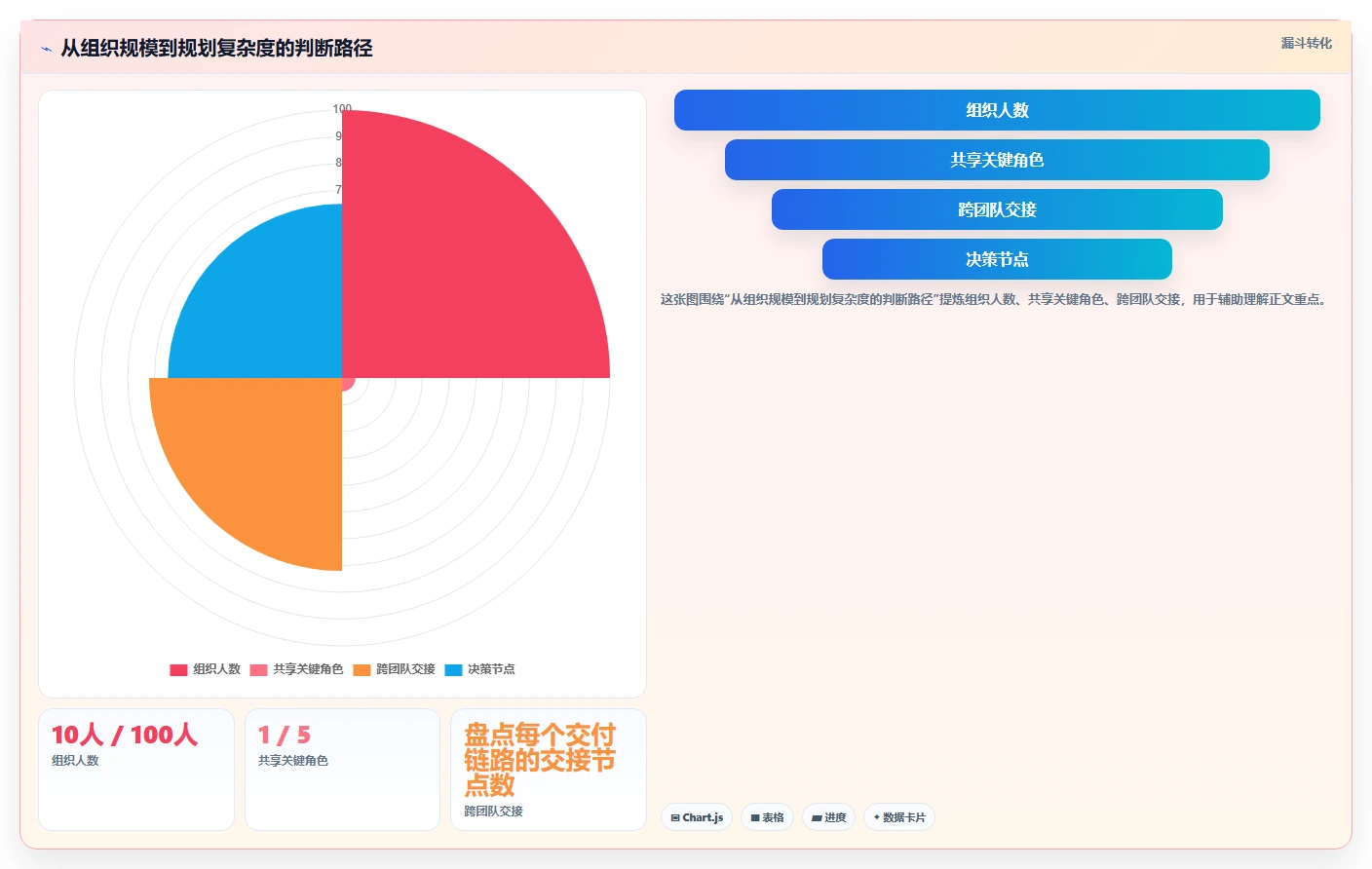

判断复杂度时,我会额外记录三个“边界数”:项目之间共享多少关键角色,交付过程中有多少次跨团队交接,重大变更需要经过多少个决策节点。它们通常比总人数更能解释为什么计划容易失真。

三、常见误区:功能越多不等于项目越可控
1. 误区一:甘特图画得出来,计划就可靠
甘特图能展示时间安排,却不能自动证明日期合理。若任务工期来自主观估计、依赖关系没有维护、关键人员被多个项目重复占用,图表只会把不确定性画得更整齐。计划可信度来自估算依据、依赖确认和定期校准,不来自视图本身。

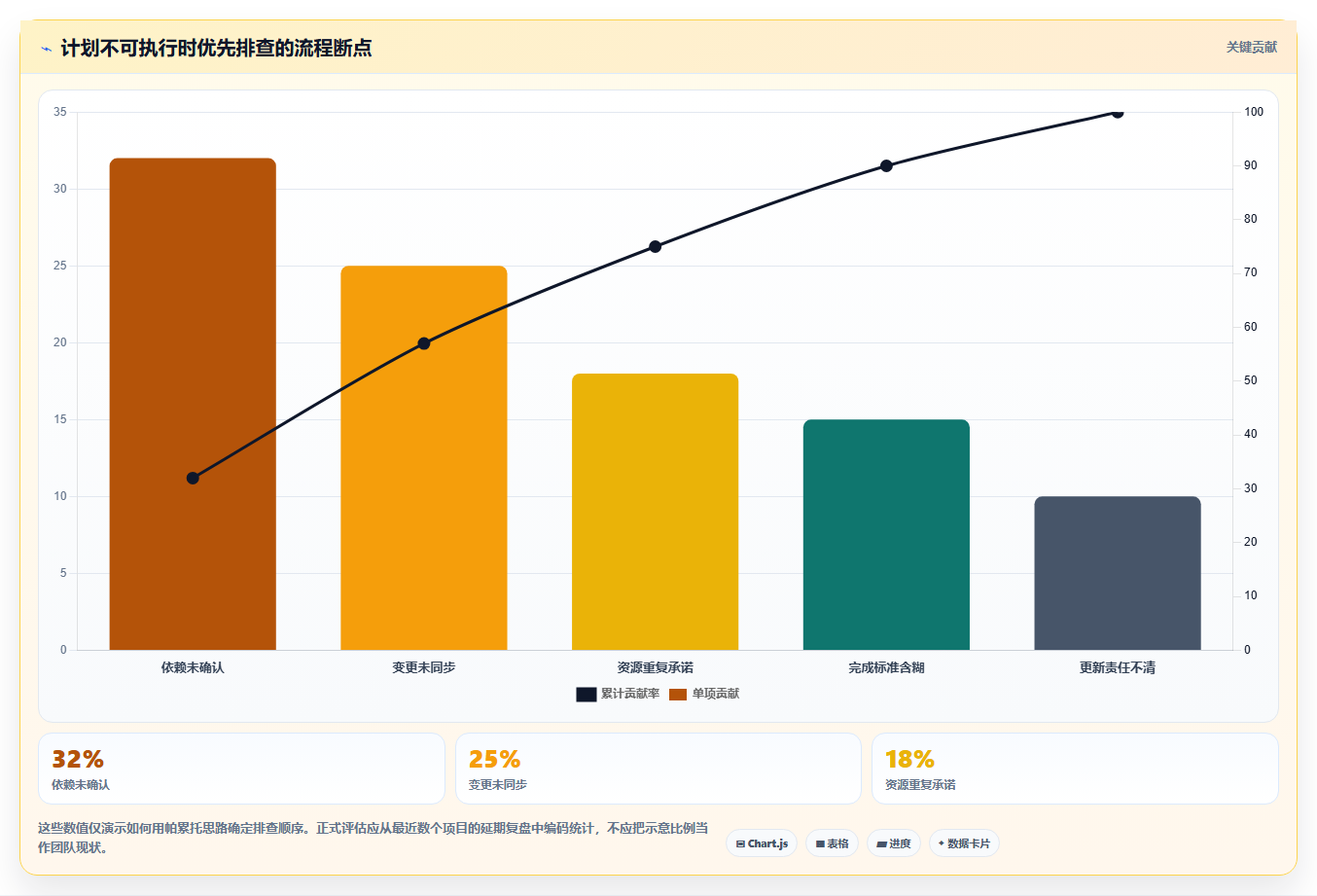

我会要求供应商用一个真实的项目切片演示:先设置任务关系,再修改一个关键前置任务的结束日期,观察下游日期、里程碑和风险提示如何变化。若演示者只展示拖拽操作,却无法解释日历、工作日、基线和依赖规则,甘特图能力就还没有被验证。
2. 误区二:自动化越多,项目经理越省事
自动化适合处理规则清晰、重复发生的动作,例如状态改变后提醒相关负责人,或到期前通知项目经理。但如果触发条件定义含混,自动化会把不完整流程更快地传播出去。提醒数量增加,也可能让成员形成“通知很多但不必读”的习惯。
选型时要追问每条自动化规则的触发条件、执行范围、失败时的提示方式和责任人。最好先挑两到三条高频、低歧义的流程试用,观察它是否减少手工追踪,而不是一开始把所有审批和提醒都自动化。
3. 误区三:任务录入完整,项目就透明
任务数量多不代表信息质量高。若任务标题只有“跟进”“处理一下”,没有交付物和完成标准,管理者仍然无法判断进度是否真实。反过来,要求每项工作填写十多个字段,也会导致成员为了过关而填入默认值。
我建议把必填字段限制在支持决策的最小集合:负责人、目标日期、状态、交付说明;只有在存在依赖、风险或合规要求时,再要求补充对应信息。字段应由“这个信息会改变什么决策”来决定,而不是由表单能放多少项决定。
4. 误区四:集成数量越多,协作越顺
集成可以减少重复录入,却不能自动消除口径冲突。例如,开发状态在一个系统、项目进度在另一个系统、管理报表又从表格导出,若状态映射和更新时间不同,连接三个系统可能只是更快生成相互矛盾的数据。
在采购前,应明确每类数据的权威来源。任务状态由哪个系统维护?工时以哪个记录为准?项目成员离职后权限由谁回收?如果供应商无法展示字段映射、失败重试、日志和权限边界,集成演示就不能算通过。
5. 误区五:团队不愿更新,说明工具不够好
成员不更新可能是操作麻烦,也可能是更新后没有任何反馈、状态定义彼此不一致,甚至团队担心真实状态会被用来追责。换一个更漂亮的界面,无法修复这些问题。必须先查明“不更新”发生在什么环节,以及更新者是否能从更新中获得实际价值。
我会观察一次真实周会,而不是只做满意度问卷:主持人问进度时,参与者是直接打开计划说明,还是先翻聊天记录;状态变更之后,相关人员是否收到有效通知;会议结论是否回到同一处。观察过程能帮助区分产品摩擦、流程摩擦和信任问题。

四、专业判断逻辑:用一套可复核的规则做选型
1. 第一步:把需求写成“场景,动作,结果”
功能需求容易越写越多,场景需求则更容易验证。建议用三段式描述:在什么场景下,什么角色要完成什么动作,最后要获得什么结果。例如:“当一个关键交付物延期时,项目经理要看到受影响的后续里程碑和责任团队,以便当天决定是否调整范围或资源。”
每条需求后面标注发生频率、业务影响和当前替代办法。每周发生的阻塞追踪通常比一年一次的特殊报表更值得优先解决;但极少发生、后果严重的安全与合规要求仍可能是硬性门槛。频率不能替代风险评估。
2. 第二步:区分硬性门槛与可加权需求
有些能力不应通过平均分“补偿”。如果组织要求特定部署方式、权限隔离、审计留痕或数据驻留,而候选工具不满足,其他功能再强也不应继续加权比较。这些属于一票否决项,先核验,再进入评分。
满足硬门槛之后,再对工作流、计划能力、跨项目视图、集成体验、使用成本和运维负担评分。每个分数都应附上证据:现场演示、产品文档、试点记录或书面答复。只有口头承诺、没有可复核证据的项目,不应获得高分。
| 评估维度 | 建议观察的问题 | 试点证据 | 常见警讯 |
|---|---|---|---|
| 计划与依赖 | 依赖变更后,后续工作和里程碑如何体现影响? | 用真实任务关系做一次日期调整并记录结果 | 只能手工改日期,无法区分受影响任务 |
| 团队执行 | 成员能否在日常工作中快速更新状态和阻塞? | 观察实际周会及一周状态更新记录 | 更新流程依赖项目经理逐人催促 |
| 组合视图 | 能否识别项目间的资源冲突和优先级冲突? | 用两到三个正在执行的项目验证跨项目视图 | 仪表盘好看,但数据需手工重复汇总 |
| 权限与治理 | 角色、项目空间、敏感信息和审计记录如何管理? | 由管理员完成权限配置并检查变更记录 | 权限只能粗略按成员开放,缺少可追踪记录 |
| 集成与迁移 | 字段映射、历史数据、失败重试和责任边界如何处理? | 迁移一小段真实数据,核对数量和状态 | 只展示成功路径,不说明异常处理 |
| 总体成本 | 费用是否包含实施、培训、维护和未来扩容? | 书面报价及两年或三年成本模型 | 只比较首年订阅单价 |
3. 第三步:建立透明的评分模型
评分模型的作用不是制造一个精确到小数点的答案,而是让团队看见分歧来自哪里。可以按团队实际情况设置权重,例如计划与依赖、易用性、治理安全、集成、总拥有成本;每项采用一到五分,并规定每个分数必须对应一种证据等级。
我通常把证据分成四级:产品资料、供应商演示、团队试点、正式环境复核。产品资料只能证明功能描述存在;演示证明操作路径可能可行;试点才能证明它适合团队实际工作;涉及安全、性能和权限的事项,还要在正式环境条件下复核。
评分表不是选工具的终点,而是暴露未知项的地图。若两家候选分数接近,下一步不是讨论哪家的宣传页面更有吸引力,而是挑分歧最大的两项设计同一场景测试,减少主观印象对决策的影响。

4. 第四步:把演示变成“故障演练”
普通演示往往由供应商选择最顺手的路径,因此看起来流畅,却不能揭示系统的边界。我会要求现场演示至少包含一个变化、一个阻塞、一次人员调整和一个权限问题。例如,需求临时增加后,系统如何记录影响;关键负责人离开项目后,未完成任务如何重新分配。
演示中应记录操作步骤、结果、所需时间和无法完成的部分。如果演示需要供应商人员代为操作,也要记下这一点。复杂配置并不必然是缺点,但团队必须知道未来由谁维护、需要什么权限、一个常规变更是否会依赖管理员。
5. 第五步:核实软件之外的实施能力
项目规划软件不是装好就能自动形成管理机制。供应商或实施团队需要协助确认项目模板、权限模型、迁移策略、培训方式和升级安排。若工具能力很好,但组织内部没人负责流程配置,最终仍可能退回表格与聊天记录。
核实时可以要求对方把服务范围写进交付清单:哪些配置由谁做、试点结束后谁接管、问题响应渠道是什么、数据导出如何操作、终止合作时如何取回数据。采购决策涉及长期可退出性,不能只看上线那一天。
五、案例与数据观察:四周试点要测出什么,而不是演出什么
1. 先说明案例数据的性质
下面的案例是用于说明方法的情景模拟,不是某家企业的真实客户数据,也不是任何软件供应商的效果承诺。假设一家 120 人的产品组织,有三个交付团队和 42 名试点参与者,项目经理每周需要汇总状态,跨团队依赖经常在例会前才被发现。
这个样本设计有意把试点限制在三个相互依赖的团队,而不是全员一次性上线。原因是试点要验证工作链路,不是验证账号能否开通。覆盖相关角色、保留可比较的基线,才有机会识别工具究竟改善了什么。
2. 试点前先记录基线,不要上线后补写历史
试点启动前,用过去四周的项目记录建立基线。统计每周状态汇总耗时、风险从首次出现到登记的时间、跨团队阻塞的等待时长,以及里程碑按时完成比例。数据口径应由项目经理和团队代表一起确认,避免把不同团队的“完成”定义混在一起。
如果历史记录不完整,不要用估计数伪装成精确基线。可以在试点前额外观察两周,或在报告中标记“历史数据缺失”,同时记录数据覆盖率。可解释的不完整数据,通常比看起来漂亮但无法复核的数字更有决策价值。
3. 四周试点分成四个可检查的阶段
- 第一周:建模。选一个正在执行的交付周期,定义交付物、角色、里程碑、依赖关系和状态口径;把当前流程画出来,不先追求全面配置。
- 第二周:并行运行。小范围录入真实任务,同时保留原有记录作为对照;记录重复维护的字段、成员更新耗时和状态不一致情况。
- 第三周:注入变化。选择真实或经过批准的模拟变更,检查影响范围、通知路径、责任人和日期是否能被追踪;演练一项跨团队阻塞。
- 第四周:复盘决策。与试点前基线比较,访谈项目经理、执行成员和管理者,分别判断效率、准确性、可接受成本以及未解决的风险。
并行运行的价值,在于把迁移风险显性化。若团队完全停止旧流程、直接切换新工具,试点期间一旦发生数据遗漏,很难分辨问题来自工具、配置还是组织习惯。并行阶段不应无限延长,但应足以暴露关键字段和口径的差异。
4. 看结果时要同时看效率和数据质量

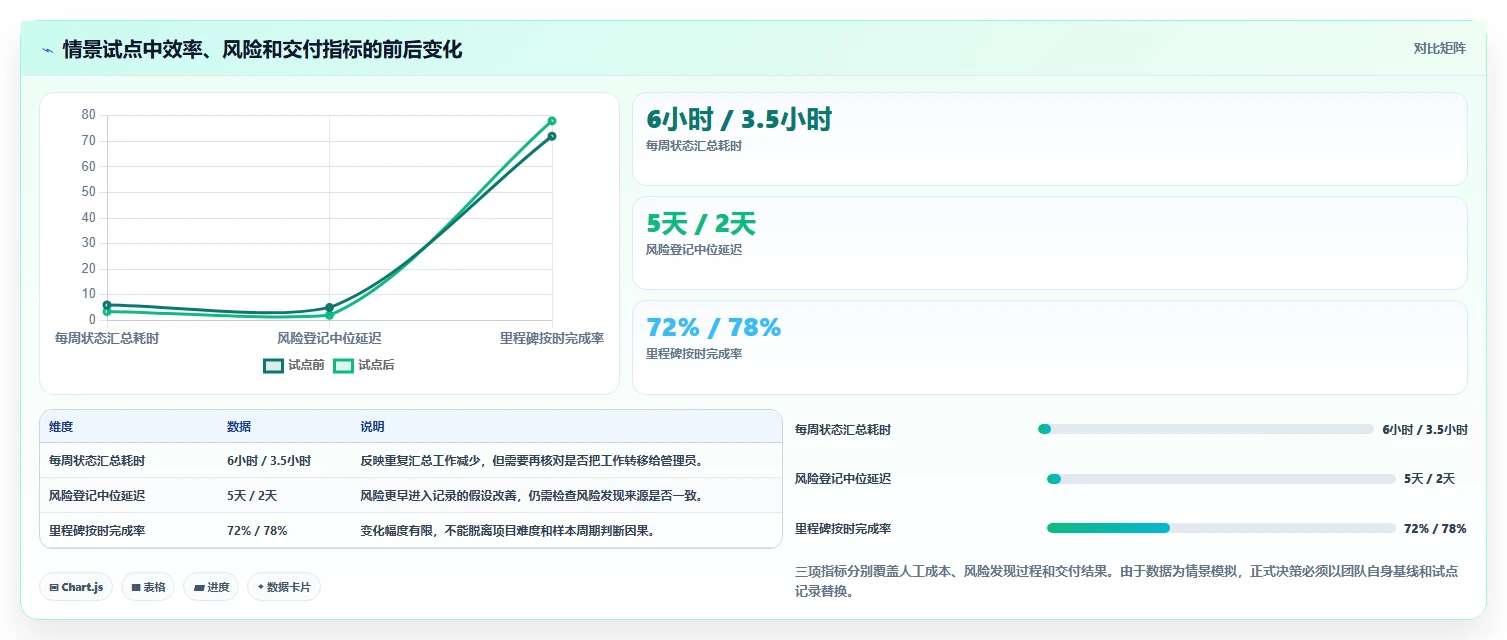

以下数字为情景模拟,用来演示如何解读试点结果。假设状态汇总耗时从每周 6 小时降到 3.5 小时,风险登记中位延迟从 5 天降到 2 天,里程碑按时完成率从 72% 变为 78%。这些变化不能单独证明软件造成了改进,还要核对样本规模、项目难度和流程是否同时改变。
尤其是按时率,短期变化可能受到项目阶段影响。如果试点正好处于需求稳定、团队成员充足的周期,结果容易偏乐观。我会把按时率与阻塞时长、变更次数及计划调整记录一起看:若按时率上升但变更未登记、任务被大量删除,不能轻易认定计划变得更健康。

5. 同时记录失败信号,避免只报喜
试点复盘不应只有“成员满意度”和“节省时间”。还要记录新增工作:配置用了多少人天,项目经理是否仍需维护第二份表格,成员每次更新花费多少时间,权限变更需要等待多久。工具若减少了汇总,却把维护负担转移给一线成员,团队需要知道这种成本交换是否值得。
建议保留三类失败信号:关键任务状态连续两周无人更新;重要依赖仍通过私聊追踪而未进入系统;同一字段在不同团队被理解成不同含义。出现这些情况时,先判断是培训、流程设计还是产品限制,不要直接把所有问题归结为“用户不习惯”。
6. 把成本算到三年,而不只比较账号单价

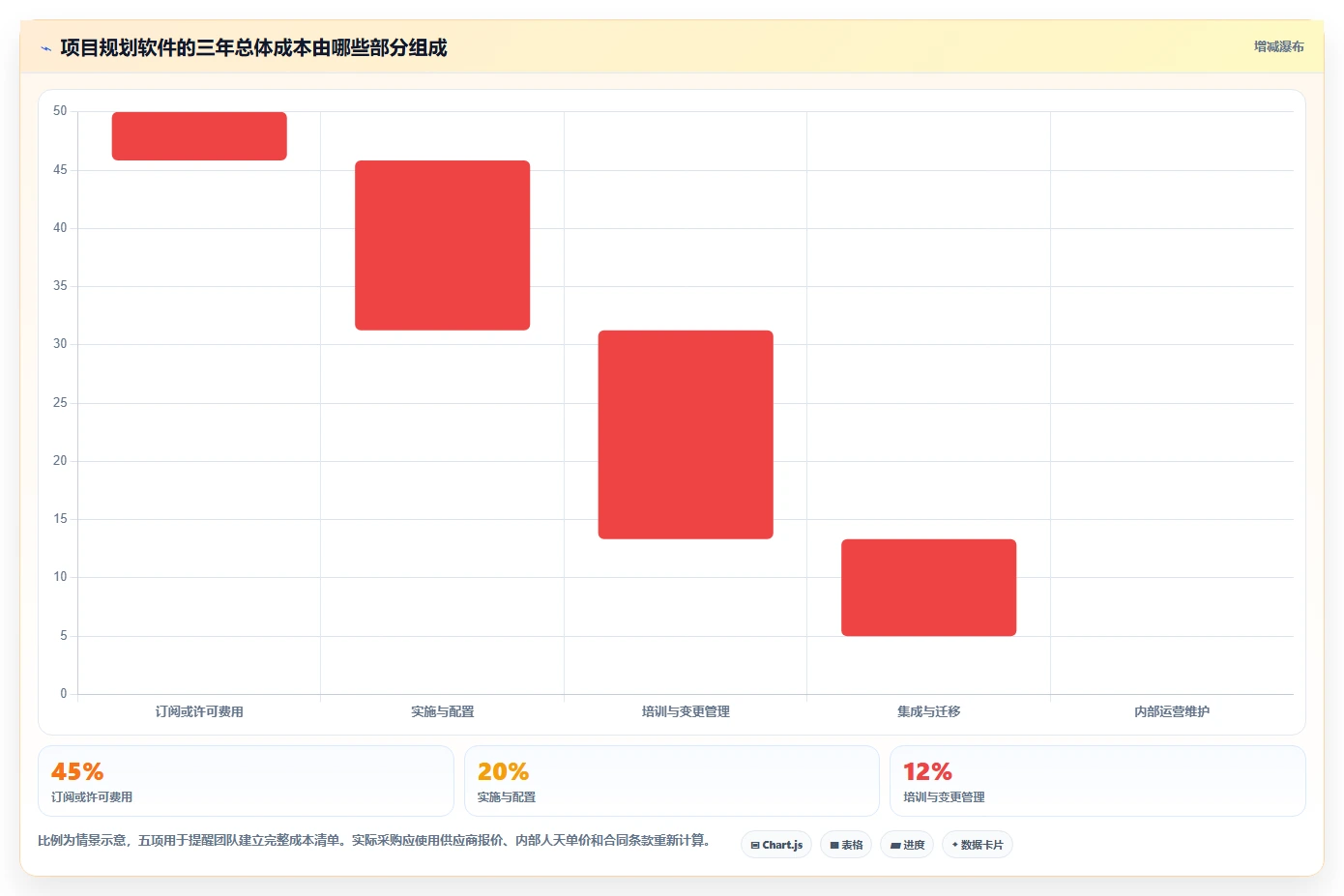

总体拥有成本至少包含订阅或许可费用、实施配置、迁移、培训、管理维护、集成开发和可能的退出成本。组织内部时间也要计算:如果项目经理每周节省几小时,却需要专职管理员持续维护,这两类时间都应纳入比较。
预算模型可以先用区间,不必假装采购前就能精确预测。把低、中、高三种使用情景列出来,尤其测算人数扩张、更多团队加入、集成增加和治理要求提升时成本如何变化。对长期合同、定制开发或封闭数据结构,要额外评估退出时的数据导出和迁移负担。

六、不同情况下的行动建议:按复杂度选择推进路线
1. 小团队:先验证协作是否真的需要更重工具
如果团队成员少、项目边界清楚、共享资源不多,先用现有工具规范任务责任人、目标日期和状态定义,再观察两到四周。只有当跨项目依赖、版本管理或手工汇总成为重复痛点时,再进行更系统的评估。
小团队选型应优先考虑低学习成本和数据易迁移。不要因为演示中出现资源热力图、组合仪表盘或高级审批就提前购买复杂能力。若团队不维护基础状态,高阶视图不会自动变得可信。
2. 多团队交付:优先挑一个真实依赖链路试点
不要让每个团队各自挑一个最容易展示的项目。选一个确实跨团队、具有明确交付日期和依赖关系的项目,测试从需求、设计、开发、验证到发布的状态衔接。重点观察交接是否有责任人、前置条件和阻塞反馈。
如果各团队对“完成”的定义不一致,试点首先要统一状态口径,而不是急着统一所有流程。可先约定少数关键状态和里程碑,保留团队内部工作方式差异。标准化的目标是让协作界面可读,不是把所有团队改造成同一套操作习惯。
3. 中大型组织:把治理、安全和推广能力纳入准入条件
中大型组织往往要同时处理项目组合、角色权限、组织变动和不同业务线的流程差异。建议在产品试用之前,由业务、信息安全、采购和系统管理员共同确定准入清单,避免业务团队先试用数月,最后才发现部署或数据治理条件不满足。
可把 PingCode 纳入候选清单进行实测,尤其关注其是否适配组织的研发项目协作与跨团队管理场景。评估应基于当期版本、合同范围和实际配置完成情况,不把任何单一平台视为所有团队的默认答案。对非研发项目,也要确认模板、流程与汇报方式是否贴合实际,而不是因为组织规模大就默认适合。
4. 高合规或高敏感场景:先过安全与退出审查
在数据敏感、监管要求严格或客户合同限制较多的环境中,先完成部署方式、身份认证、权限颗粒度、审计留存、备份恢复和数据导出审查。功能试用可以同步进行,但安全门槛不应被用户体验分数抵消。
建议让信息安全团队按自身政策提出问题,并要求供应商提供可审查的资料或安排验证。对未确认的事项,明确标记责任方和关闭时间。销售演示中的说明不能代替书面承诺,也不能代替组织内部安全评估。
5. 仍在快速试错的团队:优先保护计划调整的低成本
如果团队的目标和范围频繁变化,选型要关注重排计划是否容易、历史版本是否保留、变化理由能否追溯。强制要求每个任务都提前排到很细,反而会诱发无效维护。此时适合滚动规划:近端任务更具体,远端规划保留弹性。
要区分“变化频繁”与“没有方向”。前者可能是市场验证需要,后者则是治理问题。工具可以记录假设、决策和调整,却不能替代负责人决定哪些变化值得接受。若团队连目标优先级都未达成共识,先解决决策机制再购买软件。
6. 旧系统已深度使用:先评估迁移必要性,而非追求一次性替换
现有系统的数据、报表和流程一旦积累多年,迁移成本可能明显高于表面估算。建议把现有工具分为必须保留的数据、可归档的历史数据和可停止维护的重复数据,做小规模迁移验证后再决定切换范围。
如果核心痛点只出现在一个环节,可以先做受控集成或补充工具,而不是马上全量替换。混合架构会带来数据边界和重复维护问题,但当替换风险高于局部改造成本时,阶段性方案可能更稳妥。关键是明确哪个系统是每类数据的权威来源。

七、不同情况下的取舍:没有“全都要”的低成本方案
1. 功能深度与上手速度之间
功能越丰富,通常意味着更多配置选项、术语和使用路径。成熟项目管理团队可能愿意承担学习成本,换取关键路径、基线、跨项目视图等能力;小团队则可能更重视成员能否在几分钟内更新状态。
取舍时,不要把“界面简单”当作唯一的易用性指标。还要检查管理员能否维护模板、项目经理能否在会议中读懂视图、普通成员是否能快速找到待办。不同角色的易用性可能完全不同,应分别测试。
2. 灵活配置与标准化治理之间
高度可配置可以适配不同团队,但也可能导致同一状态在不同项目里含义不一。强标准化有利于组合汇报,却可能逼迫业务团队绕开系统。较稳妥的做法通常是设定少数公共字段和治理规则,再允许团队在此基础上扩展。
要明确哪些标准是为跨团队协作服务,哪些只是为了报表看起来一致。前者应优先坚持;后者若不改变决策,就不值得让所有成员承担额外录入成本。
3. 云端便利与部署控制之间
云端产品通常更容易开始试用和接收更新,但仍需核实数据处理、身份认证、地域、备份和合同条款。自管理部署可能提供不同的控制方式,却会带来升级、运维、可用性和安全补丁责任。部署方式不是单纯的技术偏好,而是责任如何分配的问题。
比较两种方式时,必须把内部运维能力纳入成本。如果组织没有可投入的管理员,不能只因为“自己部署更可控”就忽略长期维护;反过来,如果业务要求明确限制云服务,也不能只用短期便利压过合规条件。
4. 一体化平台与专用工具之间
一体化平台能减少系统切换和数据孤岛,但未必在每个环节都做到最好。专用工具可能更适合某一类团队,却增加集成、身份管理和报表汇总工作。选择前,先区分“必须统一的数据和流程”与“可以保留专业差异的工作”。
一个常见的折中方案是统一项目层面的里程碑、责任和风险,再让具体执行团队保留适合自身的专业工具。前提是数据同步规则清楚,且出现不同状态时有人负责判断。没有明确主数据责任人的“部分统一”,容易变成多套数据相互冲突。
5. 看板速度与计划深度之间
看板善于展示当前工作流、在制任务和阻塞,适合持续流动、难以按固定周期预测的工作。甘特图更适合表达时间依赖、里程碑和交付顺序。很多团队需要两者,但需要先讲清它们对应什么问题,不能把两张视图并列展示就当作计划治理已经完成。
如果团队采用迭代开发,可以用迭代计划管理近期承诺,同时用里程碑视图管理跨团队目标;如果工作以持续服务为主,则优先观察在制品、队列和响应时间。方法应由工作流决定,而不是由软件提供了什么默认模板决定。

八、落地与复盘:上线不是项目结束,而是管理规则开始运行
1. 先确定责任人,再开账号
每个试点至少要有业务负责人、项目经理代表、系统管理员和一线成员代表。业务负责人负责明确目标与取舍;项目经理负责流程和项目模型;管理员处理权限及配置;一线成员则检验真实操作是否可持续。若只有采购或 IT 负责选型,业务采用率往往缺少明确责任人。
同时约定决策节奏:试点开始时确定口径,中途做一次问题检查,结束时进行正式复盘。不要等到合同续签前才问团队“到底好不好用”,因为那时成本已沉没,反馈也更容易被情绪和既有投入影响。
2. 从最小可用模板开始,不要一开始复制全部流程
模板先覆盖项目名称、目标、负责人、里程碑、关键依赖、风险和决策记录。对不影响当前试点的字段先不设置为必填。每增加一个字段,都要解释它由谁维护、在哪个决策中使用、长期无人更新时如何处理。
试点模板应当在运行两周后复核。若某字段几乎无人使用,或者填写内容无法支持任何决定,可以删除或改为条件填写。字段减少不是管理退步,能持续维护的少量高价值信息,往往比无法核验的全量表单更可靠。
3. 培训要围绕真实工作,而不是功能目录
把成员培训设计成一次真实任务练习:如何接收工作、更新状态、登记阻塞、补充完成标准、处理日期变化。管理员则单独学习权限、项目模板、数据导出和问题排查。按照菜单逐项介绍功能,通常记不住,也无法帮助成员解决当天的工作。
培训之后观察成员是否能不依赖讲师完成关键操作。若反复有人问同一个问题,先检查术语、默认配置和操作路径是否不合理,再决定是否补充培训。把产品设计问题都当成培训不足,会导致团队不断加课却没有降低使用摩擦。
4. 每月检查数据是否仍然支持决策
上线后定期抽查计划数据:任务是否有清晰负责人和完成标准,依赖是否有人确认,逾期状态是否及时更新,变更是否保留原因。抽查的目的不是抓错,而是发现系统中哪些信息正在失去可信度。
如果管理者持续要求成员同时填系统和表格,应该尽早确认重复报表是否可以停止、集成是否能解决,或者两者分别承担不同责任。长期双重录入是采用风险信号,不能把它误判为“过渡期的正常状态”。
5. 为续约和扩展设定明确门槛
试点结束后,把结论归为三种:可推广、需调整后再试、当前不适合。推广不应只看总体满意度,而应同时满足关键流程通过、数据质量达到约定水平、没有未关闭的准入风险,并且三年成本在预算承受范围内。
如果结论是“不适合”,也应记录原因:是流程尚未稳定、产品能力不足、组织没有维护资源,还是试点设计不合理。写清退出原因,能避免半年后换一个名字重新购买同一类方案,却重复同样的失败。
九、结论:好的工具让问题更早被看见,也让团队敢于调整计划
选项目规划软件,最容易被功能清单带偏。真正值得投资的,不是更多颜色、更多报表或更多自动化,而是团队能否更早发现依赖冲突,是否能用一致口径解释计划变化,管理者是否能基于可信信息作出取舍。工具不替团队承担承诺,但可以让承诺的依据、变化和风险不再散落在个人记忆里。
我建议下一步只做三件事:选出一个真实且有跨角色协作的项目,定义三至五项可测指标,再用四周完成小范围试点。对中大型组织,可以把 PingCode 作为候选之一,与其他方案使用同一场景、同一评分口径验证;对简单团队,则先确认现有方式是否真的无法支撑协作。
最后的判断标准很朴素:试点结束后,团队是否更少依赖催问和手工对表,是否更早知道哪里可能失约,是否能用更少的维护动作做出更好的决定。若答案没有被数据和实际工作过程支持,先调整流程或缩小范围,再决定采购;若答案清楚且成本可承受,才值得进入正式推广。
常见问题解答(FAQ)
1. 团队项目规划软件选型时,最应该比较哪些能力?
我看了不少工具的功能清单,几乎都写着任务、看板、甘特图和报表,结果越比越分不清差别。团队真正需要优先验证的能力是什么,怎样避免为暂时用不到的功能买单?
先别按功能数量排优先级,先找出团队最常发生的三种协作断点:计划和执行脱节、跨团队依赖没人跟进,或进度汇报靠人工催。工具是否能把这些断点变成可见、可追踪的流程,比有没有更多图表更重要。
选型时可用一个真实项目验证四项:负责人和截止日期是否清楚、依赖变更能否提醒相关人员、计划与实际进度能否对照、管理者能否快速定位阻塞。作为内部筛选门槛,可以要求普通成员在十分钟内完成更新任务并找到阻塞项;做不到,功能再多也可能增加维护负担。
2. 团队应选择云端项目规划软件,还是自建部署?
我在比较方案时发现,云端看起来省事,自建部署看起来更可控,但两种说法都太笼统。我应该根据哪些实际条件判断?数据合规、运维能力和外部协作,究竟哪个因素更值得优先考虑?
先确认数据边界,而不是先比较部署方式。把项目内容分成公开协作信息、内部经营信息和受严格限制的数据,再请安全或合规负责人确认哪些类别允许进入外部服务;如果连数据类别都没定义,自建部署也不自动等于安全。
随后核算持续成本:自建方案要计入升级、备份、权限审计和故障响应的人力,云端方案则要确认数据导出、身份认证和服务中断时的处理方式。若团队没有明确的本地部署要求,也缺少专职运维,优先评估托管服务通常更务实;若部署边界是硬性合规要求,再验证本地方案的维护责任是否有人承担。
3. 怎样试用项目规划软件,才能判断它是否适合团队?
我担心试用时大家只是觉得界面新鲜,真正上线后又回到表格和群聊。有没有一种短周期、低成本的测试方法,能检验工具是否适配真实协作,而不是只证明它能演示功能?
用一个正在进行、周期约两周的真实项目做试点,不要另造演示项目。邀请八到十二名不同角色参与,至少覆盖项目负责人、执行成员和需要查看进度的管理者;选定一个看板、一个跨团队依赖和一次范围变更作为必测场景。
试点前后记录三项数据:每周整理进度所花时间、逾期任务中有负责人和原因记录的比例、成员主动更新任务的比例。可按易用性、流程匹配、协作透明度、权限与集成各打五分;若成员更新率低于七成,先查流程是否过重,再决定是否扩展,而不是把问题简单归因于员工不配合。
4. 选型时如何计算项目规划软件的真实成本,避免上线后才发现不划算?
我看到的报价通常只突出账号价格,但迁移历史项目、配置流程和培训成员都要花时间。我该把哪些隐性成本算进去?又怎样判断节省的协作时间是否足以覆盖总投入?
把成本拆成首年总成本,而非只看订阅费:账号费用、实施配置、数据迁移、培训、管理员维护时间,以及与现有系统集成的费用都应列出。尤其要盘点历史数据是否必须完整迁移;很多团队真正需要的是未完成任务、关键决策和可追溯链接,不一定要搬运多年无效记录。
收益也用同一口径估算:每周减少多少小时的状态汇总、重复录入和等待确认,再乘以实际参与人数与工作周数。先用保守估值计算回收周期,并设置阶段门槛,例如试点后管理汇总时间至少下降两成、成员更新没有明显增加负担;达不到就先调整流程或缩小采购范围。
文章包含AI辅助创作:选对工具事半功倍:2026年团队项目规划软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/210379
读者评论
把“计划维护成本”和风险提前量也纳入试点指标,比单纯比较功能清单更有参考价值。尤其是跨团队项目,建议先用真实项目验证依赖变化后能否及时看出影响。
文中强调人数不等于复杂度,这点很实用。共享关键角色、交接节点和决策环节,确实更能解释计划为什么失真;不过资源容量数据不准确时,跨项目视图也容易失去参考意义。
帕累托图里的比例注明是示意数据,这个提醒很必要,不能直接拿来当团队结论。选型前先复盘最近几个项目,再用四周试点验证维护成本和阻塞时间,会比凭演示打分稳妥。
