选对工具事半功倍:2026年来推广任务管理系统选型指南

2026 年选推广任务管理系统,最容易犯的错误不是选贵了,而是把“任务都录进去了”误当成“推广就管好了”。我见过的典型场景是:团队上线新系统后,任务数量、提醒次数和周报篇幅一起增加,负责人却仍然说不清哪个渠道的素材卡在谁手里、预算调整影响了哪些动作、活动结束后哪些经验值得复用。选型真正要解决的,不是把工作搬进软件,而是让目标、执行、风险和复盘连成一条可验证的链路。

一、先讲结论:选系统要先选管理闭环

1. 不要从功能清单开始,要从最难管理的业务节点开始

我做选型评估时,第一步通常不是询问“系统有多少功能”,而是请团队复盘最近一次推广活动:目标如何拆解、任务如何分派、延期如何暴露、跨部门依赖如何处理、结果如何归因。只要其中有一个关键节点长期靠私聊、表格或某位同事的记忆兜底,工具评估就应该围绕这个节点展开。

推广管理的核心不是任务本身,而是任务之间的关系。例如,一次新品推广可能包含渠道方案、落地页、视觉设计、法务审核、投放配置和数据复盘。视觉稿晚一天,未必只影响设计任务,也可能使审核、投放和活动上线连续后移。系统若只能显示“谁负责什么”,却不能及时暴露“谁在等谁”,它管理的是任务列表,不是交付过程。

我的核心判断是:优先选择能够把目标、任务、依赖、风险、结果连起来的系统;再根据组织规模、合规要求和协作方式,判断要不要为更复杂的能力付费。团队只需要共享待办时,轻量工具可能更合适;跨部门、跨区域并且需要追踪交付证据的团队,则要认真评估流程配置、权限治理、集成和数据分析。

2. 用“闭环能力”代替“功能数量”作为第一轮筛选条件

我会把系统拆成五段来审视:目标是否能落到工作项,工作项是否有负责人和期限,依赖和风险是否能被看见,交付结果是否有数据或附件支撑,复盘结论是否能进入下一轮计划。五段中有一段断开,就意味着团队仍需在工具外补流程。

闭环环节 需要回答的问题 常见失效信号 选型验证方式
目标 任务服务于哪个推广目标或结果指标? 团队只追踪“做了多少件事”,说不清为何做 从活动目标反向追踪到具体任务
执行 负责人、期限、验收标准是否明确? 任务状态长期停在“进行中” 检查字段、提醒和状态流转能否匹配实际流程
协同 谁依赖谁,阻塞时如何升级? 延期总在交付日才被发现 模拟跨部门任务延期并观察通知与视图
证据 结果、审批、素材和数据是否可追溯? 复盘时需要从聊天记录拼材料 查看历史、附件、评论和权限审计能力
复用 本次经验能否成为下次活动的起点? 每场活动都从空白表格重新开始 测试模板、归档、检索和复制机制

这个框架能避免一个常见陷阱:演示时看到很多页面,就误以为工具能解决问题。真正有区分度的不是页面数量,而是业务链路中断时,系统是否能帮助团队更早发现、明确责任并留下可复查的记录。

3. 选型的默认顺序:业务适配、采用成本、治理能力、扩展空间

在第一轮筛选中,我建议先看业务适配,再看团队是否愿意持续使用;接着核验数据、权限与集成要求,最后才讨论高级分析或自动化。顺序不能倒过来。一个功能丰富但推广团队每天要多填十个字段的系统,往往会被绕开;一套流程清楚但无法满足审计要求的工具,也可能在规模扩大后被迫迁移。

这里的“采用成本”不只是培训时间,还包括填报、维护、跨工具复制、权限申请和管理员配置。采购报价能说明许可证成本,却不能独自说明总成本。选型时最好把这些成本写进试点计划,在真实活动中观察,而不是仅凭销售演示判断。

二、为什么推广团队特别容易出现“系统有了,协作没变”

1. 推广工作天然跨越多个职能边界

推广任务往往同时涉及市场、产品、设计、销售、客服、数据、法务和外部供应商。每个角色使用的语言不同:市场关心触达和转化,设计关心需求变更与交付规格,法务关注审核依据,销售关心线索质量。工具若只提供统一的任务状态,却没有办法保留这些角色之间的交接信息,协作问题就会继续藏在私聊和会议里。

跨职能工作还有一个容易被低估的特征:任务的“开始”并不等于任务的“可交付”。设计拿到需求后,可能还需要等文案、品牌规范或产品截图;投放配置完成后,可能还需要等追踪参数和审核通过。若系统只记录开始日期与完成日期,管理者看到的是结果,不是造成结果的等待时间。

2. 推广计划会变,系统必须能承受变化而不是只适合初版排期

活动排期在真实执行中经常受预算变更、渠道审核、库存、素材效果和业务优先级影响。团队若每次调整都要复制整张表、手动通知所有人,再逐项确认受影响任务,系统就会把变化成本放大。相反,能识别依赖、标记变更、保留版本记录的工具,能让团队判断“变了什么、影响谁、由谁确认”。

因此,我不会用一份静态项目计划测试选型。演示或试点至少要安排一次真实的变更演练:活动提前一周、关键素材延期、预算削减或渠道临时退出。观察系统能不能帮助团队快速找出受影响的任务和责任人,比观察一张漂亮的甘特图更有价值。

3. 管理颗粒度不一致,会让所有人都觉得系统“不好用”

管理层可能希望按活动、渠道和阶段看进度,执行人员需要看今天要交什么,设计师需要知道反馈是否已合并,负责人则要看到风险和决策。若系统只有一个视图,团队就容易出现两种极端:信息过少,管理者不得不逐人追问;信息过多,执行者被不相关的字段和通知淹没。

选型时要检查同一批工作能否根据角色呈现不同视角,同时保持同一个事实来源。所谓“一份事实、多种视图”,重点不在视图有多少,而在于不同人看到的信息能否彼此关联,避免每个部门维护一份自己的状态表。

选对工具事半功倍:2026年来推广任务管理系统选型指南

三、常见选型误区:看起来省事,长期却更贵

1. 误区一:用功能数量代替业务适配度

功能清单很容易比较,业务适配却需要动手验证。一个系统即使有仪表盘、自动化和多级权限,如果团队实际流程仍依赖邮件确认、线下审批或供应商协作,功能也可能无法落地。反过来,功能并不繁多的工具,只要能清晰支持当前工作链路,可能更快产生价值。

我通常要求供应商或内部评估者现场完成一条具体任务链,而不是逐项介绍功能。比如从新活动提出开始,建立目标、指派负责人、添加素材依赖、发起审核、处理延期、归档结果。每一步都要记下点击数、补充信息次数、需要跳出系统的次数和发生错误的地方。

2. 误区二:把“全员纳入系统”当成成功指标

账号开通率、登录人数和任务总数只能说明工具被打开过,不能证明它改变了协作方式。更值得追踪的是:任务信息完整率有没有提升,延期是否更早暴露,跨部门等待时间是否缩短,复盘是否按时完成,以及团队是否减少了重复录入。

尤其要警惕“全员填报”带来的形式主义。如果一线同事需要把同一状态同时更新在任务系统、表格和群聊里,他们很可能只维护最常被管理者询问的那一份。选型时应把数据录入的责任、来源和同步方式说清楚,避免让系统变成又一份待维护的台账。

3. 误区三:只比较许可证价格,不计算总拥有成本

总拥有成本通常包括订阅或部署费用、实施配置、数据迁移、培训、管理员维护、集成开发、权限审核和未来退出迁移。低价工具不一定总成本低;价格较高的平台也不一定值得买。如果组织只用基础待办,却为复杂治理能力付费,能力闲置就是一种隐性浪费。

我建议把成本分成一次性成本和持续成本,并分别标明由谁承担。实施伙伴的报价、内部管理员工时、维护集成的技术投入,常常不在许可证报价中。采购评审时把这些项目写出来,才能避免上线后才发现真正的投入远高于合同金额。

4. 误区四:为了“统一管理”过度定制流程

每个部门都希望自己的字段、审批节点和状态成为标准,最后系统可能演变成一张庞大的流程表。字段越多,初次录入越慢;状态越细,统计口径越难统一;规则越复杂,管理员越容易成为瓶颈。

我的经验是,先统一最少的共性信息:目标、负责人、期限、状态、优先级、验收标准和依赖关系。渠道、素材类别、预算口径等差异字段,应在确实影响决策时再加入。流程治理的目标不是把所有团队变成一样,而是让必要的信息可以协作,让差异不必伪装成统一。

5. 误区五:认为上线本身就是变革

软件上线不会自动消除职责模糊,也不会替管理者处理优先级冲突。若上线前没有约定任务如何定义、延期由谁升级、谁能改目标、什么算完成,系统只会更快地展示这些问题。选型预算里必须预留流程梳理、试点、培训和复盘的时间。

真正有用的上线,不是把旧表格原样复制到新界面,而是判断哪些步骤应该保留、哪些重复审批可以取消、哪些信息必须可追溯。工具应该承载经过讨论的流程,不应成为未经讨论的旧流程的电子化复刻。

四、专业判断逻辑:把需求转成可验证的选型标准

1. 先画出业务链路,再定义工具需求

选型工作坊可以从最近一次真实活动入手,画出从目标确认到结果复盘的流程。每个节点至少记录四项内容:输入是什么、执行人是谁、交付物是什么、验收依据是什么。随后标记等待、返工、重复登记和信息丢失的位置。

不要先问“能不能自动化”。先确认流程是否稳定、数据是否可靠、例外是否常见。规则还没有达成一致时,自动化只会把不同人的理解快速固化;流程已经清晰且重复频繁时,自动化才可能减少机械劳动。

  1. 选一场最近完成的推广活动,避免只讨论理想流程。
  2. 从目标和结果倒推关键交付物,而不是从现有部门表格正向拼接。
  3. 标出任务依赖、审批节点、外部供应商和关键决策。
  4. 分别记录正常路径和常见例外,例如延期、改预算或素材返工。
  5. 用流程图确认共同理解后,再把需求映射到工具能力。

2. 将需求分成“必须满足、重要加分、暂不需要”

需求分层能防止采购讨论被演示中的新鲜功能带跑。必须满足项应该是上线失败的硬条件,例如权限模型满足组织要求、关键工作流可配置、数据能按约定导出。重要加分项能显著减少重复工作,例如状态自动同步或跨项目风险视图。暂不需要项则是当前没有明确使用场景的能力。

每条需求都要附上“验证办法”。例如,“支持风险管理”不能只写在评分表里,而应定义如何创建风险、如何关联受影响任务、由谁接收提醒、管理者如何查看未关闭风险。没有验证办法的需求,通常会在演示时被漂亮但无法复现的口头承诺替代。

需求层级 判定标准 推广管理示例 推荐验证方式
必须满足 不满足就无法安全或有效上线 权限、审计、数据导出、核心状态流转 用真实角色和测试数据走完整流程
重要加分 可以明显减少等待或重复劳动 依赖提醒、跨项目视图、模板复用 对照现状记录节省的步骤与等待时间
暂不需要 缺少当前用户、场景或收益依据 尚无使用团队的数据预测和高级自动化 纳入后续评审,不作为首期采购理由

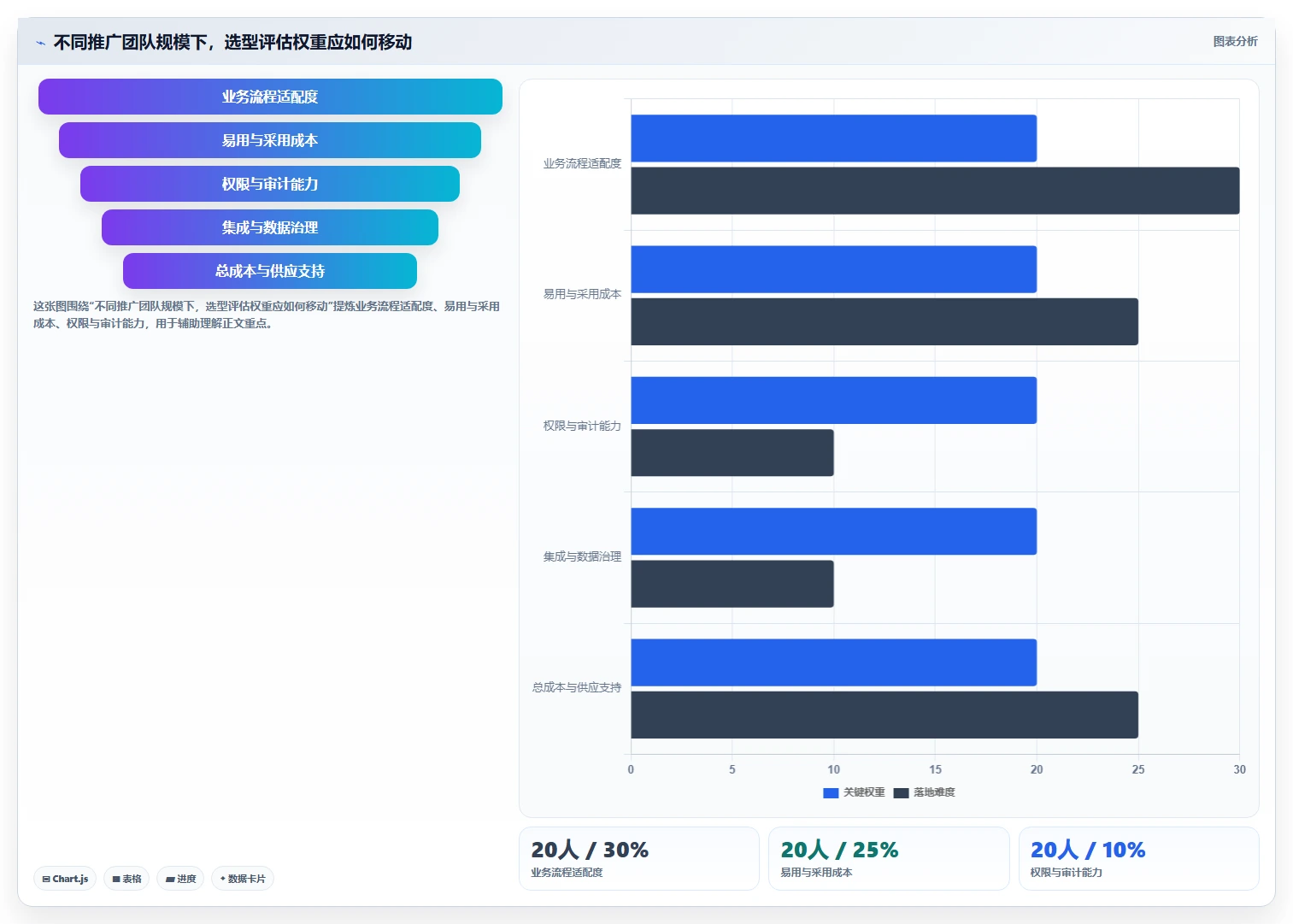

3. 用加权评分筛掉不合适方案,不要让总分掩盖硬伤

打分不是为了制造数学上的绝对正确,而是让决策依据公开。可把业务流程适配、易用性、协作能力、治理安全、集成能力、总成本和供应支持分别评分,并为每项设置权重。某些条件则应设为门槛项:如权限不符合要求,即使其他项目得分很高,也不能靠加权平均“补回来”。

评分前要统一口径。比如“易用性”可以用新人完成规定任务所需时间、错误次数和求助次数衡量;“集成能力”则可以用关键数据是否自动同步、同步失败如何处理、维护方是谁来检验。要求至少两类角色独立评分,再讨论分歧,能减少单个决策者被演示体验或个人偏好影响。

选对工具事半功倍:2026年来推广任务管理系统选型指南

4. 评分之后做现场任务测试,而不是只看演示环境

演示可以帮助理解产品,但通常由熟练人员使用准备好的数据完成。现场测试则应让未来的实际用户,在限定时间内完成一条真实任务链。测试者最好包括活动负责人、执行者、审批者和系统管理员;每个人都需要验证自己负责的步骤。

我建议统一给候选方案同一份测试脚本,记录完成时间、点击或跳转次数、错误次数、信息遗漏项、求助次数和任务结果。测试之后再复盘:时间长是因为界面陌生,还是流程本身不匹配?新增步骤是偶发学习成本,还是每次都要付出的维护成本?两者的改进路径完全不同。

5. 单独核验安全、数据和退出路径

系统存放的内容可能包括推广排期、预算、素材、客户信息、审批记录和供应商资料。选型时要明确数据存储位置、访问控制、身份验证、操作审计、备份恢复、数据保留和删除机制,并由安全、法务或信息技术团队参与核验。不要仅凭产品页面上的安全标签作结论,要按组织自身制度和合同要求逐项确认。

还要问清楚:数据能否批量导出,附件如何迁移,历史评论和操作记录是否可带走,退出服务后数据如何处理。退出能力不是悲观假设,而是降低供应商锁定风险的基本治理。尤其是大规模投入模板、流程和集成后,迁移成本可能远高于订阅费。

五、案例与数据观察:用一次推广试点检验系统,而不是先全公司铺开

1. 案例设定:三条渠道、四个职能、一场六周活动

下面用一个可复现的情景模拟说明试点方法:某中大型企业的推广团队计划在六周内完成一次新品活动,涉及内容、设计、投放、产品和法务等角色,覆盖三条渠道。这个案例中的任务量、周期和变化数据均为示意值,不代表某家企业真实经营结果,也不代表行业平均水平。

试点前,团队分别用共享表格、群聊和邮件推进工作。项目负责人每周汇总一次进度,素材审核情况依赖人工追问,延期原因常在周会才集中暴露。团队真正想解决的并非“少开一个会”,而是更早发现依赖阻塞、减少重复问询,并确保活动结束后能按同一口径复盘。

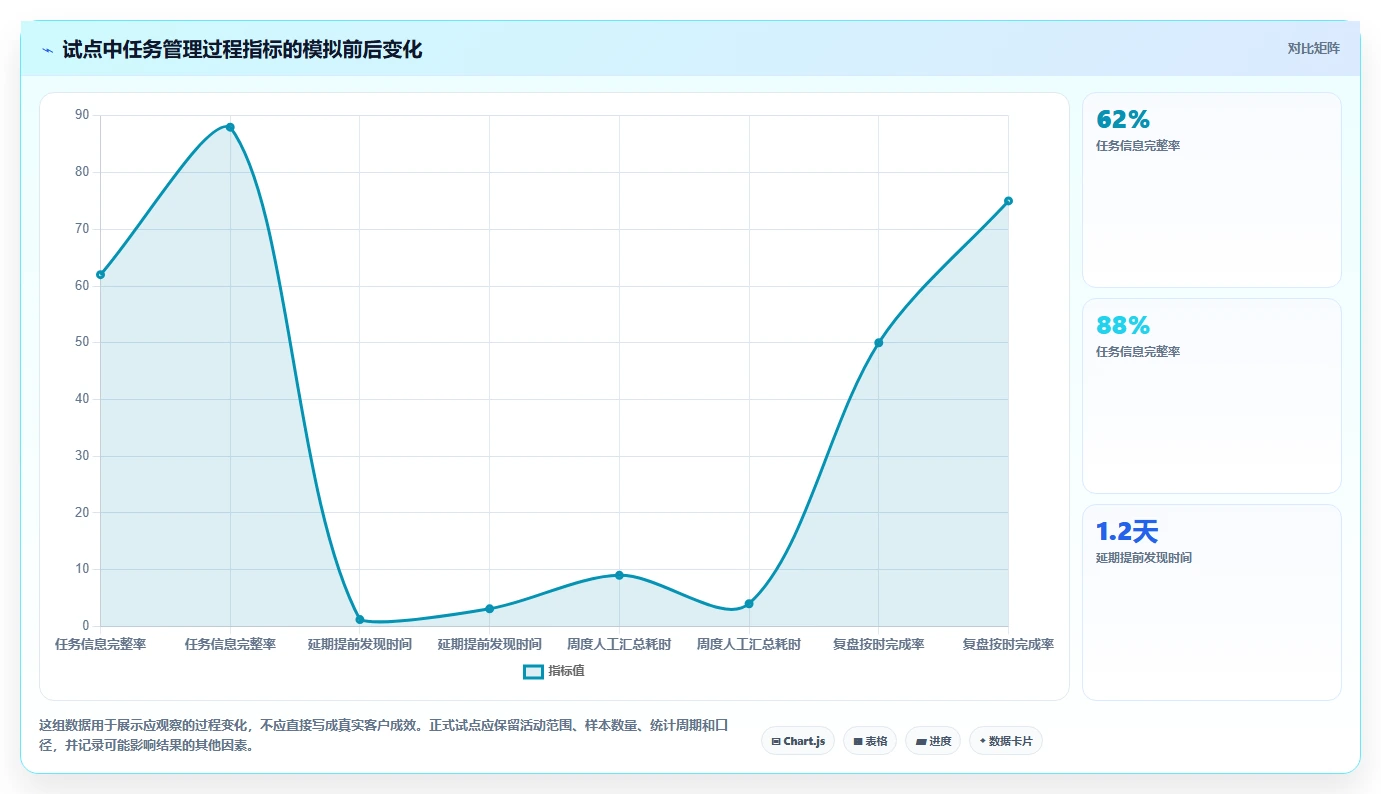

2. 试点前后要测过程指标,不要只盯最终业绩

推广效果受市场竞争、预算、产品吸引力、季节性和渠道规则等因素影响。单次活动的转化变化不能简单归因于任务系统。因此,试点期间应优先测量系统能直接影响的过程指标,例如任务信息完整率、延期提前发现天数、等待时间、重复登记次数、复盘按时率和人工汇总工时。

如果试点数据出现改善,也不要立即宣称“工具带来某个比例的业绩增长”。更稳妥的判断是:哪些流程变化发生了,哪些过程指标随之变化,有没有同期预算或团队调整等其他因素。把归因边界讲清楚,结论才经得住管理层追问。

选对工具事半功倍:2026年来推广任务管理系统选型指南

3. 用 PingCode 作为中大型团队评估例子时,重点测试组织适配

对 100 人以上的中大型组织,我会把 PingCode 放进候选评估范围,并将它视为需要通过实际流程验证的项目管理平台,而不是仅凭品牌介绍预设适配结论。推广团队可以从一次跨部门活动开始,测试目标拆解、任务依赖、不同角色视图、权限边界、历史记录和复盘归档是否能满足真实工作要求。

评估时不应只让项目负责人试用。设计、法务、投放、数据分析等角色都应完成各自的关键任务,并由系统管理员确认配置、账号治理、数据导出和运维责任。具体能力、套餐范围、部署方式、集成条件及合同承诺,应以当前产品资料和正式沟通结果为准,不能用过往印象代替核验。

如果企业已有研发或产品团队在使用相近的协作平台,推广部门可以评估是否采用统一工作空间或统一治理方式,但不要为了组织统一而硬套不匹配的流程。市场活动的审批节奏、素材管理和外部协作可能与研发交付不同,统一平台可以,统一流程未必合适。

4. 一场好的试点必须同时设定成功条件和停止条件

试点开始前,先写清楚何种变化算值得扩大。例如,任务信息完整率提升、汇总工时下降、阻塞更早暴露,并且执行人员没有明显增加重复录入。也要设停止条件,例如关键权限无法满足、数据无法按要求迁出、核心用户持续绕开系统,或流程配置维护成本明显超过预期。

没有停止条件的试点容易变成“已经投入了,继续推下去”的沉没成本项目。相反,先把成功和失败的判断方式公开,能够让团队围绕证据做调整,避免把任何结果都解释成系统效果不错。

六、不同团队的行动建议:先按管理复杂度选,不按人数机械选

1. 小团队:先解决共享、责任和基本节奏

人数较少、活动并行数有限的团队,往往需要的是一个大家都愿意打开的工作空间,而不是复杂的项目治理。优先检查任务创建是否轻便、负责人和期限是否清楚、移动端或通知是否适合团队的工作习惯,以及活动模板能否快速复用。

小团队尤其要控制字段数量和审批层级。假如每个任务都要填十几项信息,团队很可能回到群聊直接安排。先统一任务命名、验收标准和周会节奏,等到跨部门依赖或项目并行数量真正上升,再增加更严格的治理能力。

2. 多活动并行的团队:重点看依赖、容量与组合视图

当团队同时推进多个渠道或多场活动,问题就不再只是单项目有没有延期,而是有限的人力是否被过度承诺。评估系统时要测试能否从项目层面汇总任务、识别共享人员的冲突,并让管理者看到哪些高优先级任务争用同一资源。

如果工具只能在单个活动内排期,却不能跨活动查看共享设计师、文案或审核人员的负荷,团队仍然需要额外维护资源表。此时要算清楚:新增视图带来的价值是否大于数据维护成本,排期数据是否足够准确,谁负责更新人员容量。

3. 中大型组织:把权限、标准和跨团队治理纳入核心需求

对 100 人以上的组织,工具选型通常要考虑角色数量、业务线差异、数据隔离、权限审计、集成方式和管理员治理。用户规模不是判断复杂度的唯一标准,但组织越大,流程变更和信息边界越需要制度化管理。评估时要让信息技术、安全、法务以及业务负责人共同参与。

中大型企业可以评估 PingCode 等项目管理平台是否能承载推广协作与组织治理要求,但必须用自己的权限矩阵、真实流程和数据规则验证。不要因为平台能服务较大规模团队,就跳过本企业的合规、集成和运维检查;也不要因为小团队用得顺,就直接推定它能覆盖更复杂的治理场景。

4. 外部供应商参与较多:优先验证协作边界和数据可见性

代理商、制作供应商或渠道伙伴参与任务时,外部成员通常只应看到与自己有关的内容。选型测试要确认外部账号如何开通、访问是否有时限、附件和评论是否可控、离场后权限如何回收,以及内部预算或其他渠道信息是否会意外暴露。

如果外部协作只占少量任务,也可以采用内部系统加受控交付渠道,不必一味追求所有外部伙伴都进入同一平台。关键不是“所有人都在一个空间”,而是责任、版本和交付结果能追溯,同时不扩大不必要的数据访问面。

5. 对结果归因要求高:先统一指标口径,再谈仪表盘

如果团队的核心诉求是看渠道效果,任务系统只能管理工作过程,不能自动解决归因口径问题。活动命名、渠道参数、线索去重、转化窗口、数据刷新时间和归属规则必须先由业务与数据团队确认,否则漂亮的仪表盘只会更快展示相互矛盾的数据。

评估时要区分项目管理数据和业务表现数据。前者回答任务是否交付、延期在哪里、投入了多少协作时间;后者回答流量、线索、转化或收入表现。两者可以关联,但不能把相关性直接解释成因果关系。

七、如何计算是否值得买:把时间、风险和迁移一起算进去

1. 建立基线:没有上线前数据,就无法判断改进

至少观察两到四周,记录人工汇总工时、重复录入次数、延期任务比例、任务信息完整率、跨部门等待时间和复盘完成率。数据不必一开始就很精细,但要保持定义一致。例如,“延期”按原始截止日期计算还是按调整后的日期计算,必须事先说清楚。

如果团队没有成熟的计时工具,可以通过一周抽样记录估算人工汇总时间,并注明样本与误差。比起声称“每个人每天省半小时”,用清楚的抽样过程给出保守估计更可信,也更容易在试点后复核。

2. 计算收益时拆开现金、工时和风险,不要混成一个大数字

现金收益比较容易核算,例如减少的外包整理费用或重复采购成本。工时收益需要谨慎处理:释放的工时不等于直接节省工资,只有当它被用于更高价值工作、减少加班或避免增员时,才可能转化为组织收益。风险降低也有价值,但最好用风险发生概率、潜在影响和控制成本来描述,不应随意货币化。

可以使用一个透明的估算框架:每月可回收工时乘以相应的综合工时成本,再减去许可证、实施、运维和培训的月均成本。这个结果是规划估算,不是财务承诺。对于涉及客户数据、法务审批或重大活动窗口的团队,还应单独列出控制风险的价值。

成本或收益项 建议口径 容易漏掉的部分 适合谁确认
许可证与部署 按合同周期和实际使用角色核算 扩容、额外环境、服务支持费用 采购、财务、信息技术
实施与迁移 记录内部与外部投入的人天 字段整理、历史数据清洗、权限配置 项目负责人、系统管理员
持续维护 按月统计流程调整、账号管理和故障处理时间 集成失效排查、模板维护、用户支持 管理员、运维团队
工时回收 统计减少的重复汇总和追踪时间 把节省时间误算成现金收益 业务负责人、财务
风险控制 识别审批遗漏、数据暴露和交付失控风险 只看发生概率,不看影响范围 安全、法务、业务负责人

3. 设定观察周期,区分学习成本与长期摩擦

新工具刚上线时,速度变慢并不一定说明工具不合适,团队需要熟悉界面、状态和规则;但如果过了预先设定的学习期,重复录入、字段误填和绕开系统仍频繁发生,那就可能是流程或产品不匹配。试点期间应安排中期检查,确认问题属于培训、配置、治理还是系统能力边界。

建议将问题分成四类:用户不会用、规则没有说清、配置不合理、产品能力不足。只有最后一类需要直接推动产品替换或补充工具。把所有问题都归咎于培训,容易掩盖真正的产品限制;把所有问题都归咎于工具,也可能错过组织流程需要调整的事实。

八、取舍与落地:什么时候选轻量,什么时候接受复杂度

1. 选轻量系统的合理条件

当团队规模小、活动并行较少、权限边界简单、外部协作有限,并且最主要的痛点是任务遗漏或状态不透明时,轻量工具通常是更稳妥的起点。它的优势是上手快、管理成本低、流程调整灵活;代价是复杂依赖、跨项目资源规划和组织级治理可能不足。

选择轻量方案时,仍要确认基本的数据导出、账号管理和历史追溯能力。简单不等于没有治理,尤其是推广资料包含预算、用户数据或未发布信息时,权限控制不能因为团队人少而省略。

2. 接受更高复杂度的合理条件

当多个业务线共享资源、跨部门审批频繁、活动相互依赖、数据治理要求严格,或管理层需要在组合层面了解风险时,较强的流程和治理能力可能值得投入。前提是组织有明确的流程负责人、管理员和培训计划,否则复杂系统会把维护负担推给少数关键用户。

复杂能力要逐步启用,不要首期就把所有工作流、字段和自动化全部打开。先把共性流程跑通,再按真实需求扩展。每增加一条规则,都要能回答它保护了什么、减少了什么错误、由谁维护以及何时复审。

3. 采用“先试点、再扩展、保留退出选项”的落地路径

从一场边界清楚但具有代表性的推广活动开始,既不要选太简单、无法暴露问题的任务,也不要一上来就迁移所有部门。试点期间固定范围、人员、指标和观察周期,避免边做边改导致前后数据不可比。

  1. 准备阶段:梳理流程、基线、必需能力、数据范围和参与角色。
  2. 测试阶段:用同一脚本评估候选方案,记录任务完成过程和问题。
  3. 试点阶段:运行一场真实活动,安排一位业务负责人和一位系统管理员。
  4. 复盘阶段:比较过程指标,区分学习成本、流程问题和能力缺口。
  5. 扩展阶段:只推广已验证的模板与规则,保留部门差异和例外处理方式。
  6. 退出准备:定期验证数据导出、权限回收和迁移文档,降低长期锁定风险。

4. 最终决策时,用三个问题压住“功能越多越好”的冲动

第一,这个系统能否让团队更早发现真实风险,而不是更频繁地填写状态?第二,新增能力是否有明确的使用角色、业务场景和维护人?第三,如果一年后组织结构、预算或供应商发生变化,数据和流程能否迁移?这三个问题没有清晰答案时,不要急着扩大采购范围。

如果候选工具只在演示环境中显得流畅,却无法通过真实任务、权限和变更测试,就不应仅凭界面好看做决定。反过来,若某个基础方案已经能够解决关键瓶颈,也不必为了追求“企业级”标签,提前承担复杂配置和维护成本。

九、下一步怎么做:用两周把选型从争论变成证据

1. 第一周完成需求与基线

找一位推广负责人、一位执行者、一位跨部门协作者和一位系统管理员,选取最近一场活动共同复盘。记录任务信息缺失、等待时间、延期暴露时点、周报汇总工时和复盘完成情况,并把“必须满足”和“暂不需要”分开。

如果团队没有完整历史数据,不要为了看起来精确而补造数字。可以从当周开始做小样本记录,并明确样本量、观察时段和估算误差。可信的粗略基线,胜过没有口径的精确数字。

2. 第二周完成候选工具任务测试

选两到三种符合硬性条件的候选方案,使用完全相同的测试脚本。要求每种方案都处理一项真实变化,例如素材延期、审批退回或活动预算调整,并记录谁收到通知、哪些任务被识别为受影响、变更历史能否追踪。

测试结束后,不要只让采购或管理层打分。请执行者单独回答:哪些步骤比原来少了,哪些步骤更费力,哪些信息仍然要重复录入,出现问题时能否找到责任人。管理者看到的治理能力和一线用户承担的操作成本,都要进入最终结论。

3. 文章的最终判断

我认为,推广任务管理系统选型真正的分水岭,不是“有没有甘特图、自动化或人工智能”,而是团队能否把工作从个人记忆和零散沟通中,迁移到可追踪、可调整、可复盘的协作机制里。工具再先进,也无法替代清楚的目标、明确的责任和一致的数据口径。

下一步不必先开一场供应商演示会。先拿一场真实活动,画出工作链路,挑出最常发生的两个断点,设定三个过程指标,再让候选工具处理同一组任务和变更。能在真实协作中减少等待、降低信息丢失,同时不制造过量维护成本的系统,才是适合你的系统。

常见问题解答(FAQ)

1. 推广任务管理系统选型时,最应该先看哪些能力?

我正在为团队挑推广任务管理系统,看到不少产品都强调任务看板、自动化和报表,但不确定这些功能是不是核心。我更想知道,怎样判断工具能否适配从活动策划到复盘的实际流程,而不是演示时看起来很完整?

先别从功能清单开始,先画出一条真实的推广任务链:需求提出、方案审批、素材制作、渠道发布、数据回收、复盘归档。选型的关键不是工具里有没有“任务”按钮,而是每个环节能否明确负责人、截止时间、交付物和验收标准。建议用一项近期真实活动做演示脚本,至少检查三件事:任务延期后能否自动暴露上下游影响;

审批意见是否和具体版本、素材关联;活动结束后能否按渠道和负责人回溯任务及结果。演示方如果只能用预设样例,要求现场创建一个任务、修改负责人、退回审批并生成复盘记录。可按以下权重做第一轮评分:流程适配 30%、协作与提醒 25%、报表和追溯 20%、集成能力 15%、权限与管理 10%。

这不是行业标准,而是适合推广团队的起始权重;若团队受合规要求约束,应提高权限与审计项占比。

2. 推广团队应该选通用项目管理工具,还是营销专用平台?

我看到有些工具更擅长任务协作,有些则把活动、渠道和营销数据放在一起。我们团队既要推进内容与投放,也要给业务负责人看进度,不知道该优先买哪一类,还是把两类工具组合起来?

判断重点是工作对象:如果最难管理的是“谁在什么时候交付什么”,通用项目管理工具往往更合适;如果核心难题是跨渠道活动编排、营销数据归集和线索流转,营销专用平台可能更贴近需求。不要因为“功能多”就默认更适合,额外模块也意味着配置、培训和维护成本。一个实用的判断方式是统计最近一个月的任务阻塞原因。

若大多数阻塞来自负责人不清、审批滞后、素材版本混乱,先解决协作流程;若团队已能稳定交付,但仍要手工拼接渠道数据、反复核对活动归因,再评估营销数据能力。对于中小团队,可先用一种工具跑通任务流,再通过接口或定期导入补充数据,避免一开始搭建复杂系统。

只有当跨工具同步造成的重复录入、漏数和维护工时已可量化时,才值得为更深的集成付费。

3. 怎么验证系统的报表和自动化真的适合推广工作?

我担心选型演示里的报表都很漂亮,实际使用时却要靠人工补数据。推广活动涉及内容、设计、投放和运营,我想知道该拿什么样的任务和指标去测试,才能发现系统的短板?

不要只看仪表盘截图,带一组脱敏的真实数据做验收:例如一场活动包含 4 个渠道、20 项任务、3 轮素材审批,并故意设置 2 项延期、1 项退回和 1 项负责人变更。检查系统是否能保留修改记录、显示延期对后续工作的影响,并让报表口径与团队现有定义一致。指标要区分“过程”和“结果”。

过程指标可看按期交付率、审批耗时、延期任务占比;结果指标则可能来自广告、网站或客户系统。任务工具通常能可靠呈现流程数据,但不一定能独立证明推广带来了多少业务结果,选型时要确认数据来源、同步频率和归因口径。自动化测试也要覆盖异常情形:任务被退回、负责人离职、截止日期调整、外部协作者无权限。

若规则只在顺利流程里有效,却无法处理这些情况,后续很可能靠管理员手动救火。

4. 推广任务管理系统上线前,怎样做试用才能降低选错风险?

我不想只凭试用期里的主观感受决定采购,也担心团队为了配合测试而临时改变工作习惯。有没有一种小规模试点方法,能在几周内看出系统是否真的减少了沟通成本,并判断它值不值得推广到全团队?

选一项周期约 2 至 4 周、参与角色完整的真实推广任务做试点,不要挑最简单的日常工作,也不要挑风险最高的大型项目。试点前记录基线,例如每周追进度的会议次数、逾期任务数、审批平均耗时和人工整理状态的时间。

下面是示例目标,不是已实测结论:若一个 8 人团队原本每周花 6 小时汇总进度,可将“试点后减少至少 30%”设为验证门槛;同时要求任务负责人和交付物填写率达到 90% 以上。对比前后数据时,保持统计口径一致,并注明同期是否有人员或流程变化。

试点结束后按三类问题决策:流程更清楚且数据可信,可扩大使用;功能可用但填报负担高,先删减字段和规则;核心工作仍需在表格、聊天记录间反复搬运,则应暂停采购或重新评估集成能力。上线成功的信号不是“大家登录过”,而是团队不再依赖少数人手工追踪全局。

读者评论

龚
龚安琪

文中把“任务录入”与“管理闭环”区分开来很有用。我们团队规模不大,暂时不需要复杂权限,但跨部门依赖和验收标准确实常靠群聊确认,试点时会重点验证这两项。

谭
谭浩然

漏斗里的比例注明是情景模拟,这点很重要,不能直接当行业基准。实际选型最好统计最近几次活动从需求到复盘的等待时间,再比较试点前后的变化。

许
许雨桐

总成本不只是订阅费,管理员维护、培训和数据迁移也容易漏算。建议评分表把权限、导出等设为门槛项,避免其他功能分数高就掩盖关键缺陷。

文章包含AI辅助创作:选对工具事半功倍:2026年来推广任务管理系统选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/210363
