2026 年选项目管理工具,最容易踩的坑不是买贵了,而是把“任务都录进系统”误当成“效率提高了”。我更愿意先追问三个问题:工作为什么会卡住,管理者凭什么判断项目健康,团队是否愿意持续记录真实进度?这篇分析把 7 款项目管理产品和 1 款工效统计工具放进同一套决策框架,重点比较它们解决的问题、引入成本与适用边界,而不是给出脱离组织场景的万能排名。
一、先讲结论:工具不是效率,工作流才是
1. 2026 年的选择重点,是让项目状态可验证
我判断一款工具是否值得引入,不先看首页有多少张看板,也不先数它有多少个集成。我先看一个项目从需求提出、任务拆分、执行、验收,到复盘的状态变化能不能留下连续、可核对的记录。
如果需求、工时、风险和交付物分别散落在聊天、表格、文档与个人日历里,工具再强也只是多加一个录入入口。反过来,即使功能不复杂,只要团队能在同一处更新任务状态、责任人、截止时间和阻塞原因,管理者就有机会从“开会问进度”转向“查看异常并处理”。
我的核心判断是:优先解决状态断层,再解决自动化;先让数据可信,再让报表漂亮。 2026 年工具选型应把重点从功能数量转向数据连续性、权限治理、跨团队依赖和工效统计的可解释性。
2. 八款工具没有统一冠军,只有不同的组织适配度
本文比较 PingCode、Jira、Asana、ClickUp、monday.com、Microsoft Project、Trello 和 Toggl Track。前七款主要承担项目或任务协同,最后一款更偏时间记录与工时分析。它们并非完全同类,比较的意义是帮助企业判断各自适合放在工作流的哪一段。
面向中大型企业及 100 人以上组织,PingCode 可以作为研发与产品项目协同的候选对象;Jira 常用于复杂的软件研发流程;Asana、ClickUp 与 monday.com 更适合跨职能任务管理与工作流协作;Microsoft Project 侧重计划、排程与资源管理;Trello 适合轻量看板;Toggl Track 则用于了解时间投入,而不是代替项目管理。
这不是产品能力的绝对排名。实际功能、权限、部署方式、集成范围和收费会随版本、地区及套餐变化。采购前应以产品当前文档和实际演示为准,尤其要核实关键流程能否在试点环境中跑通。
3. 选型时先锁定三个结果指标
第一,看交付预测是否变准:团队能否较早发现任务延期、依赖未满足和范围变化。第二,看管理成本是否下降:项目经理是否少花时间催报、汇总和修订表格。第三,看工效数据是否能解释决策:投入时间增加究竟来自工作量变大、返工变多,还是估算偏差。
单看“完成任务数”很容易误判。任务拆得更细,完成数量就可能上涨,却不代表用户价值增加;工时变长,也不一定意味着低效率,可能是处理了高风险问题或复杂交付。因此,效率应同时看交付结果、过程质量与投入成本。
| 决策维度 | 要回答的问题 | 容易误用的替代指标 | 更稳妥的观察方式 |
|---|---|---|---|
| 交付可预测性 | 承诺日期与实际交付之间的偏差是否缩小? | 看板上显示的完成百分比 | 按项目类型对比计划与实际周期,并记录范围变更 |
| 流程效率 | 工作卡在哪个阶段,等待时间是否下降? | 个人忙碌程度或在线时长 | 观察周期时间、阻塞时长与返工比例 |
| 投入透明度 | 时间花在哪里,投入是否支持业务判断? | 把填报工时当作生产力排名 | 将工时与交付类型、质量和团队负荷结合分析 |
二、背景与真实场景:为什么项目越多,状态反而越不清楚
1. 工具数量增加,不等于信息断层减少
一个常见场景是:产品需求在文档里,研发任务在项目系统里,缺陷在另一个系统里,会议结论在聊天记录里,实际花费时间靠月底回忆。每个系统都能提供局部信息,却没有一个位置能够回答“这项交付现在为什么延期”。
此时团队的额外工作不是执行项目,而是把不同系统里的信息重新拼起来。项目经理整理周报,负责人追问依赖,成员重复解释状态。信息搬运越多,数据越容易过时;一旦报告中的状态和实际进展不一致,管理层往往会重新回到会议追问。
Asana 发布的《Anatomy of Work》系列报告曾基于其调查样本提出,知识工作者有相当大比例的时间用于协调、搜索、沟通等“关于工作的工作”。这是厂商委托或发布的调查结果,不代表所有行业和团队的统一基线,但它提示了一个值得验证的问题:组织是否把过多时间花在协调工作本身?
微软 2023 年 Work Trend Index 调查也报告了员工专注与精力方面的压力。此类调查同样受样本、问卷和地区影响,不能直接用来推算某家公司的效率,但可作为背景信号:工具设计若增加频繁提醒、重复填报和无差别会议,未必是在提升生产力。

2. 工效统计的价值在于发现流程摩擦,不是监视个人
记录工时本身不会自动让团队变快。它的价值在于回答具体问题:估算偏差集中在哪类任务?等待审批占用了多少周期?会议时间是否被重复同步挤占?某个阶段的投入上涨后,交付质量有没有相应改善?
若管理者把工时记录用作个人排名,成员就会倾向于填满标准时数、拆分任务以显得忙碌,或回避难以估算的协作工作。数据看起来更完整,解释能力反而更差。合理做法是优先做团队级、项目级和任务类型级的分析,并明确哪些数据用于容量规划,哪些数据不用于个人绩效评价。
3. 跨部门项目的难点通常是责任边界与依赖
在研发、市场、运营与法务共同参与的项目中,延期不一定是某个人没有完成任务。前置材料可能未齐,审批人可能未确认,范围可能在执行中变化。只统计任务负责人和截止日期,会把系统性阻塞压缩成个人责任。
因此,2026 年选型应检查工具是否能表达依赖关系、阻塞原因、变更记录和验收标准。如果系统只能显示“未完成”,却无法说明“卡在谁的输入、哪项决策或哪条外部依赖”,它就很难支持管理者采取行动。
三、常见误区:看起来像效率提升,实际可能只是指标变了
1. 把任务数量当作团队产出
任务数量容易统计,却很容易被拆分方式影响。一个团队把工作拆成 30 个小任务,另一个团队把同等工作记成 8 个大任务,单看完成数无法比较生产力。即使同一团队,任务粒度变化也会造成报表中的“产出增长”。
我建议把任务数放在诊断位置,而不是结论位置。判断交付时,至少结合验收通过情况、返工、实际周期和业务结果。研发团队可以参考 DORA 的软件交付指标框架,如变更前置时间、部署频率、变更失败率与失败后恢复时间;这些指标适用于软件交付场景,并不应不加区分地套用到所有职能。
2. 把工时更长解释成效率更高
工时可以说明投入,却不能单独证明价值。投入时间增加可能来自范围扩大、资源不足、返工、学习新技术,也可能确实是高优先级项目需要更多工作。只有将投入与任务类型、交付质量、周期和业务影响连接起来,工时才具有管理意义。
反过来,工时很短也不必然代表效率高。可能是任务被低估,可能是未记录的工作发生在系统之外,也可能是验收标准过于宽松。不要用一个数字代替因果分析。
3. 误以为自动化能替代流程设计
自动化可以减少重复动作,但它无法判断模糊的需求是否合格,也无法替组织决定谁有最终审批权。如果输入字段没有统一定义,自动化只会更快地产生不一致的数据。
我通常会先人工跑通一个最小流程,再自动化稳定、重复且规则清楚的部分。例如,只有当“需求进入评审”的条件明确后,才自动创建评审任务;若触发条件依靠团队成员各自理解,自动化通知只会让混乱更快扩散。
4. 误以为所有部门都应该使用同一套流程
统一平台不等于统一工作方式。研发工作依赖缺陷、版本和技术评审;市场活动更关注素材、审批与发布时间;咨询项目重视客户交付、里程碑和工时预算。强行用同一套字段和状态,会让每个部门都维护一套“系统里填一遍、实际工作再做一遍”的流程。
合理的统一,是统一项目标识、关键状态、权限和跨团队交付约定;业务细节则保留必要差异。选型时应优先验证跨部门信息能否衔接,而不是要求所有团队把流程改成同一个模板。
5. 误以为看板上没有红色,就代表风险可控
风险通常先表现为前置条件不确定、任务长期未更新、依赖方未确认,而不是截止日当天突然变红。若团队只看逾期任务,系统就只能报告已经发生的结果,不能提前暴露可能发生的问题。
试点时可加入“最后更新时间”“阻塞原因”“依赖完成状态”和“范围变更记录”等字段,并观察这些信息是否被真实维护。字段越多不一定越好;对行动没有帮助的字段应该删除。
四、专业判断逻辑:从工作流、数据和治理三条线评估
1. 先判断你要管理的是任务、项目组合,还是研发交付
任务协同侧重负责人、期限和协作状态;项目管理侧重范围、里程碑、依赖和资源;项目组合管理还要处理优先级、容量和投资取舍;研发交付管理则要连接需求、缺陷、代码、测试和发布。
如果团队真正需要的是跨项目资源平衡,单纯的个人任务看板可能不够。如果目标是让市场和运营快速协作,复杂的研发工作流又可能成为负担。先明确管理对象,再比较工具功能。

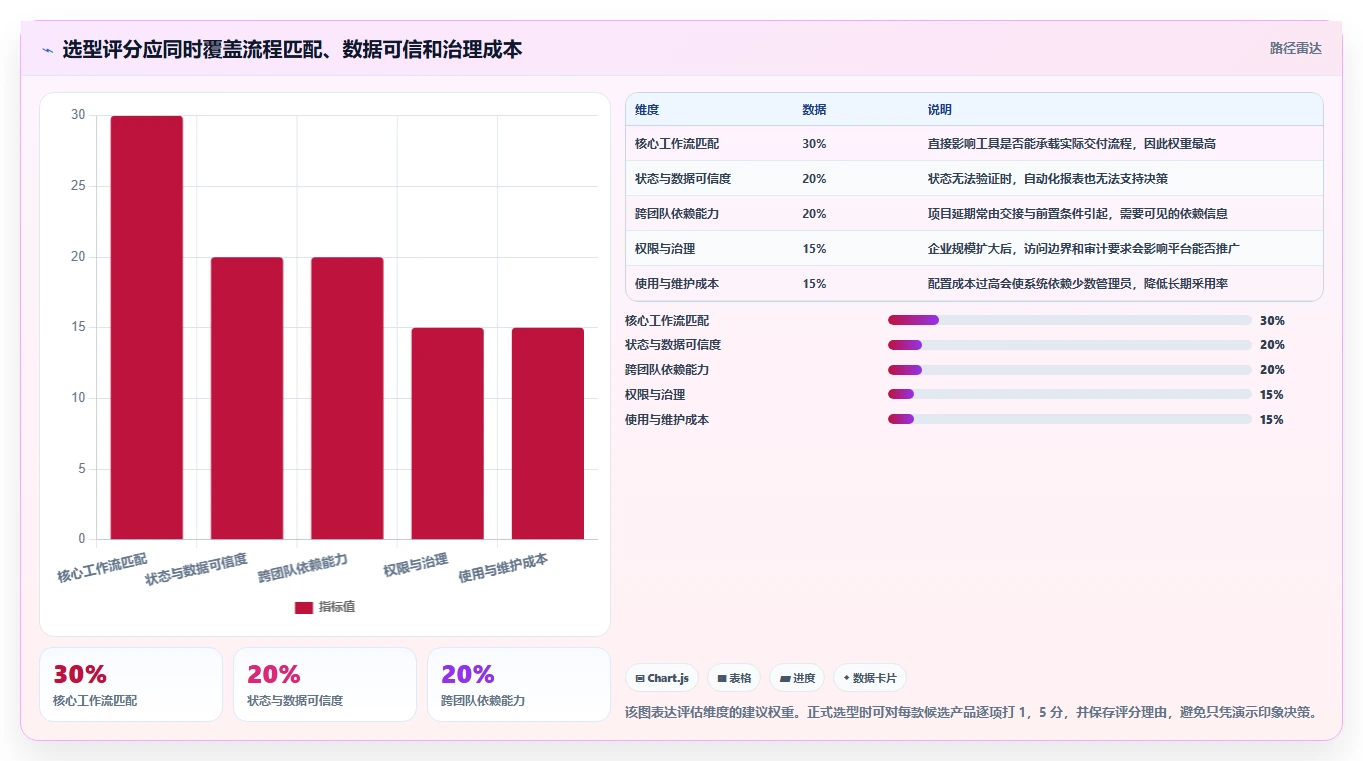

2. 用五个问题给候选产品打分
我会让业务负责人、项目经理、执行成员和 IT 管理者共同评分。权重是建议基准,不是适用于所有公司的标准答案;应根据项目风险、合规要求和现有系统调整。
| 评估项 | 建议权重 | 试点验证问题 | 不通过时的信号 |
|---|---|---|---|
| 核心工作流匹配 | 30% | 需求到验收能否在系统中闭环? | 关键步骤仍需靠私聊或独立表格补充 |
| 状态与数据可信度 | 20% | 记录是否有明确责任人、时间和来源? | 报表依赖人工反复修正 |
| 跨团队依赖能力 | 20% | 是否能看到阻塞、前置条件与变更? | 延期只能归结为“任务没完成” |
| 权限与治理 | 15% | 能否按组织需要配置访问、审计和数据范围? | 敏感资料权限难以验证或维护 |
| 使用与维护成本 | 15% | 成员愿不愿意更新,管理员能否长期维护? | 只有少数管理员会配置,团队靠外部催促填报 |

3. 把“能做”与“能长期做”分开评估
产品演示通常展示理想路径,企业日常却有异常流程、跨部门审批、临时插单和人员变动。评估不能止于“能不能配置出来”,还要看配置是否易懂、升级后是否稳定、管理员是否能接手。
建议将测试分成三类:标准流程测试、异常场景测试和权限测试。标准流程验证日常执行;异常场景检查变更、延期和取消;权限测试确认成员、外部协作者与管理者看到的信息是否符合要求。
4. 工效统计应先问用途,再问记录精度
工时记录常见用途包括项目预算、容量规划、客户结算、成本核算和流程改进。不同用途需要不同精度。客户计费可能要求更严格的项目与活动分类;团队容量分析则未必需要每 15 分钟填一次记录。
如果决策只需要了解每周投入结构,按半天或按任务类别记录可能足够。若要求分钟级记录,就要证明由此获得的决策价值高于填报和审核成本。精细数据不天然优于粗粒度数据。
五、八款工具深度分析:看清主战场与限制
1. PingCode:适合研发与产品协同的组织级候选
PingCode 面向中大型企业及 100 人以上组织的研发、产品和项目协作需求,可以纳入需要跨团队管理需求、迭代、缺陷与交付状态的选型清单。适合评估的场景包括:多个研发团队共用交付流程、产品和工程之间需要追踪需求变化,以及管理层希望从项目状态看到交付风险。
我会重点检查需求、迭代、缺陷、测试及发布之间的关联是否符合团队实际工作方式,并确认权限、报表和集成能否支持组织的治理要求。不要只让管理员演示已配置好的看板,最好选一个正在进行的真实项目,测试从需求变化到交付验收的完整链路。
它的适配边界同样需要验证:如果公司只需要十几人的轻量任务分配,组织级平台的流程与治理能力可能超过实际需要;如果企业的核心流程高度依赖特定研发工具或自建系统,应先验证数据互通、迁移路径和维护责任。
2. Jira:适合流程复杂的软件研发团队
Jira 常被用于软件研发任务、缺陷和敏捷流程管理。它的优势通常体现在工作项、工作流与研发协作的可配置空间,适合已有成熟研发实践、需要管理多个团队或需要连接开发环节的组织。
评估时不要把“可配置”直接等同于“适合”。复杂配置会带来权限、字段、工作流和插件维护成本。试点要观察成员是否理解状态定义,项目管理员能否解释字段用途,升级和集成后是否仍能稳定使用。
若团队规模小、流程刚起步,先用简化工作流比照搬大型组织配置更稳妥。字段和状态每增加一项,都要明确谁维护、用于什么决策,以及如何处理历史数据。
3. Asana:适合跨职能项目和责任跟进
Asana 的常见使用方向是团队任务协作、项目计划与跨职能工作流。对市场活动、产品发布、运营项目等需要明确负责人、截止时间和交接状态的工作,容易用直观方式组织任务与项目视图。
选型时应重点验证项目组合视图、依赖关系、审批方式、权限和现有文档协作是否满足要求。对于流程复杂、涉及大量自定义数据结构的团队,应通过真实案例验证,而不是仅根据界面易用性推断其适配度。
它的价值常常取决于团队能否建立简明一致的任务规范。如果每个部门都把项目名称、状态和完成定义用不同方式填写,跨项目汇总依旧会失真。
4. ClickUp:功能覆盖面广,但要主动控制配置复杂度
ClickUp 强调任务管理、文档、目标和多种视图的组合能力。对希望把多类协作集中在一个工作空间、愿意自行设计结构的团队,值得放入试点候选。
“功能多”可能降低切换成本,也可能扩大配置成本。试点时应限制首期范围,只启用真正需要的任务、文档和报表能力,并检查成员能否快速找到自己的工作。若团队需要培训才能理解每个空间、文件夹和状态的区别,推广计划就必须把学习成本算进去。
建议用三类工作验证:日常任务、跨部门项目和管理层汇总。三者都能运作,并不意味着应该同时启用所有功能;能删除不必要的复杂度,往往比再增加一个视图更重要。
5. monday.com:适合可视化工作流与部门协作
monday.com 常用于以工作板和可配置流程组织部门任务、运营活动及项目协同。对于希望快速呈现负责人、状态、时间线和工作负载的团队,可视化方式有助于建立共同视图。
评估重点是不同工作板之间的数据关联是否足够可靠,自动化规则是否容易维护,以及多团队汇总能否避免重复录入。若部门各自搭建工作板,但没有统一命名、字段和项目标识,管理层看到的可能只是更多孤岛。
我会要求试点负责人展示一次实际变更:需求延期后,责任人、时间线、关联任务和汇总视图如何同步?答案如果依赖人工到多个位置逐一修改,所谓自动化就还没有真正解决维护问题。
6. Microsoft Project:适合计划排程与资源管理
Microsoft Project 的典型价值在于项目计划、任务依赖、排程和资源安排。对有明确里程碑、工期依赖、资源约束的工程、建设或大型项目,它能支持更正式的计划管理。
它未必适合所有日常协作。如果团队经常临时调整优先级、并行执行大量小任务,严格的计划结构可能需要额外维护。试点应比较计划更新耗时、关键路径识别能力和实际执行数据的同步情况。
尤其要区分“计划基线”和“当前预测”。计划基线用于记录原承诺,当前预测用于反映最新判断。若团队不断覆盖原日期,复盘时就无法看出偏差从何时开始、因何发生。
7. Trello:适合轻量看板与小团队快速启动
Trello 的看板方式容易理解,适合任务流简单、团队规模较小、需要快速建立可视化协作的场景。对于内容制作、简单活动执行或个人与小组任务跟进,较低的学习门槛可能比复杂报表更重要。
局限主要出现在跨项目资源管理、复杂依赖、细粒度权限和大规模汇总需求上。若团队已经需要管理多条业务线、关键路径和复杂审批,应验证其现有能力能否承载,而不是因为成员熟悉卡片形式就默认继续扩张。
一个实用做法是把 Trello 用作轻量执行层,同时明确哪些信息必须沉淀到企业级项目台账或交付平台。若两处都要手动维护同一状态,轻量工具的易用性会被重复录入抵消。
8. Toggl Track:适合时间投入统计,不应独立承担项目治理
Toggl Track 主要用于时间记录与投入分析,适合需要了解工时分布、客户项目投入或任务估算偏差的团队。它可以补充项目管理系统看不到的时间维度,但不能替代需求、依赖、风险和验收管理。
关键不是让成员“记录得越细越好”,而是把记录分类设计成能支持决策。例如项目、任务类型和可计费状态可能比几十种细分活动更有用。类别过多会降低填报一致性,月底再补记录则会增加回忆偏差。
还要先明确数据使用边界:谁能看个人记录,谁能看团队汇总,工时用于成本估算还是绩效判断。若团队不信任数据用途,即使工具操作简单,实际填报质量也难以维持。

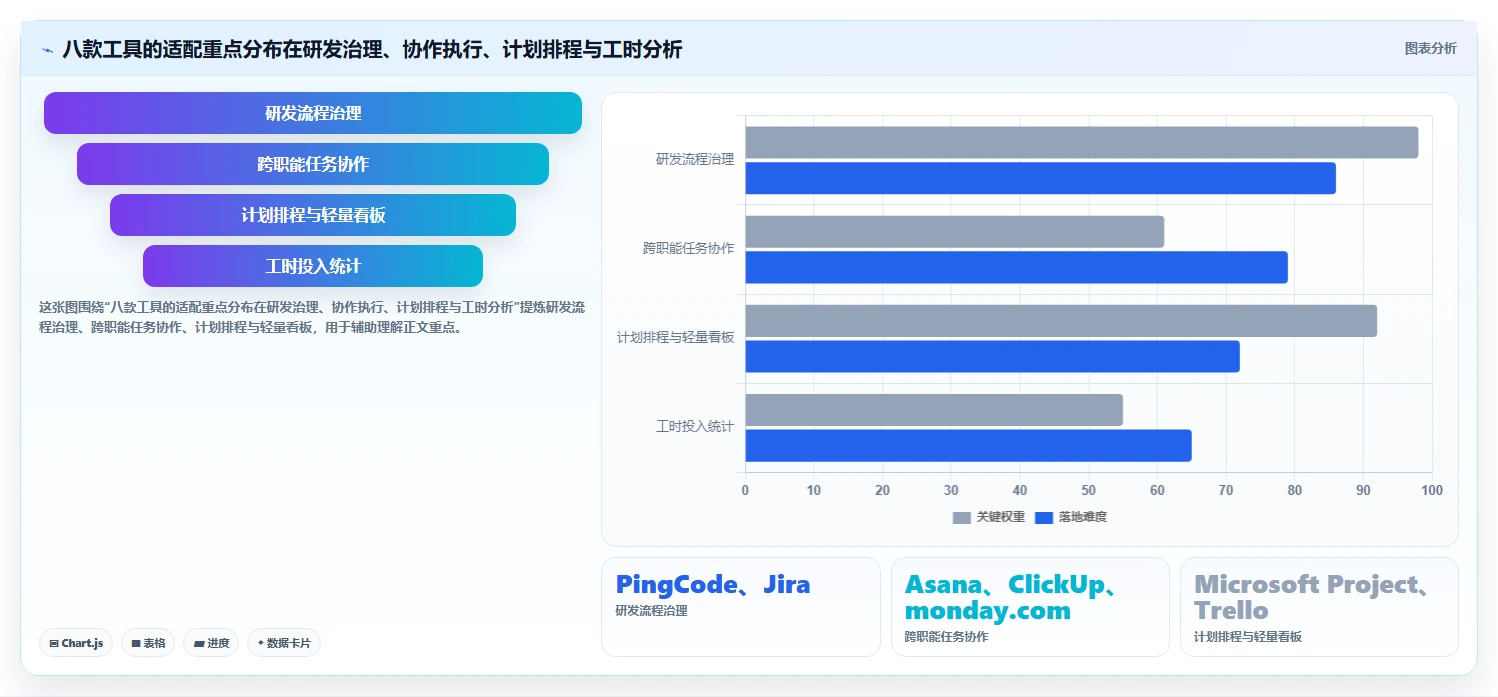

9. 八款工具放在同一张决策表里比较
| 工具 | 主要工作场景 | 优先验证项 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型组织的研发与产品协同 | 需求、迭代、缺陷、测试和交付链路 | 评估组织级能力是否与团队规模及流程复杂度匹配 |
| Jira | 复杂软件研发流程 | 工作流、权限、插件和日常维护成本 | 灵活配置与管理复杂度之间需要平衡 |
| Asana | 跨职能项目和任务跟进 | 依赖、项目汇总和权限 | 需要统一团队对任务字段和完成标准的理解 |
| ClickUp | 多类工作集中协作 | 首期配置范围、成员学习成本和信息结构 | 功能覆盖面广,需要主动避免过度配置 |
| monday.com | 可视化部门工作流 | 跨工作板数据关联和自动化维护 | 板块分散时容易产生新的信息孤岛 |
| Microsoft Project | 依赖明确的计划排程与资源安排 | 基线、关键路径和计划更新成本 | 正式排程能力与快速协作之间需要取舍 |
| Trello | 轻量看板与小团队任务流 | 跨项目汇总、依赖和权限需求 | 简单易用,但复杂治理能力要按需验证 |
| Toggl Track | 工时记录与时间投入分析 | 分类口径、补录率和数据使用边界 | 提供投入维度,不替代项目执行与治理 |

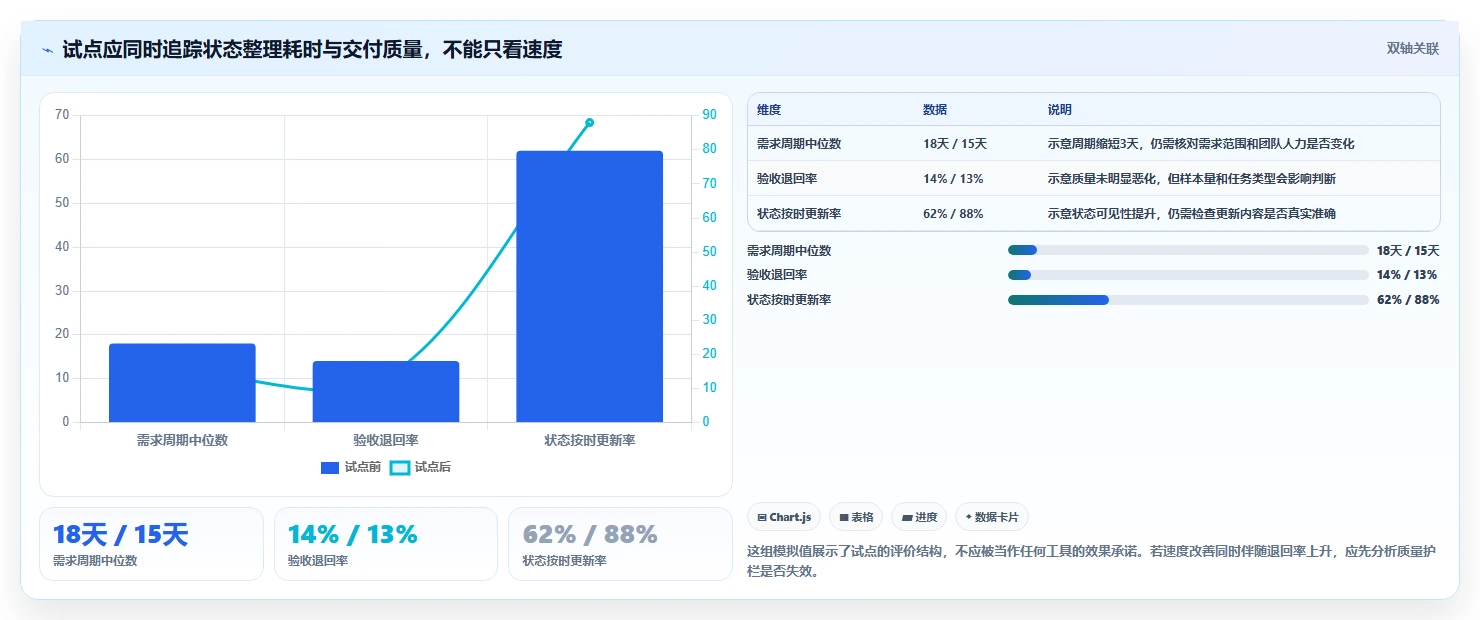

六、案例与数据观察:用小规模试点验证效率,而不是靠上线宣告成功
1. 一个 120 人研发组织的试点应该怎么设计
以一个 120 人左右的研发与产品组织为例,假设产品、研发、测试和项目管理分布在多个团队,需求评审、迭代执行和发布状态目前由不同系统维护。这个例子是用于说明试点方法的情景,不代表某家企业的实测结果。
第一步不应是全员迁移,而是选一个业务重要、流程具有代表性的产品团队。记录试点前的需求进入到验收周期、延期原因、阻塞时长、周报整理时间和任务状态更新率,再选定明确的流程范围。
第二步,把试点范围控制在少数关键环节:需求入口、评审、迭代、缺陷处理和发布验收。先定义字段含义和状态转换,再导入当前项目;历史数据只迁移有持续使用价值的内容,避免把过期记录原样搬进新系统。
第三步,每周检查数据是否被实际使用。例如,项目经理是否用阻塞原因安排处理,负责人是否依据依赖状态调整计划,成员是否能通过系统找到当前任务。只看登录人数和创建任务数,无法证明工作方式发生了变化。
2. 设基线,也设不应牺牲的护栏
试点基线至少要覆盖效率和质量两面。效率方面可以观察状态同步耗时、任务等待时间、需求周期和工时补录时间;质量方面可观察返工比例、验收退回和遗漏依赖。若只追求周期缩短,团队可能通过减少测试或压缩验收来“优化”数字。
项目类型不同,周期和任务粒度也不同。不要把两个差异很大的团队放在一起比绝对任务数。更有意义的比较,是同一团队在流程稳定、口径不变的前提下,观察试点前后变化,并记录需求量、团队规模和范围变化等背景因素。
| 观察指标 | 定义示例 | 管理用途 | 解释时的注意点 |
|---|---|---|---|
| 需求周期 | 从需求确认到验收完成的自然日数 | 发现需求澄清、排队或验收环节的等待 | 记录中途范围变化,避免将变更误算为纯执行延误 |
| 阻塞时长 | 任务标记受阻至解除阻塞的时间 | 定位跨团队依赖与审批瓶颈 | 阻塞原因要有分类,否则无法识别改进方向 |
| 状态同步耗时 | 每周整理项目状态所用的人时 | 判断工具是否减少人工汇总 | 应把新增的系统维护时间一并计入 |
| 验收退回率 | 首次提交后被退回的交付项比例 | 监控周期缩短是否以质量下降为代价 | 按交付类型分组,避免不同难度任务混算 |

3. 把效果变化拆成投入、流程与结果三段
假设试点后周报整理从每月 12 小时降到 6 小时,不能立即得出“工具节省 50% 管理成本”。还要核算管理员配置时间、成员更新状态时间、系统培训时间和数据清理时间。如果前两个月的维护投入很高,净收益可能要到稳定期才出现。
再看流程中段:等待时间是否缩短?需求评审是否更及时?阻塞原因是否更早暴露?若周报时间下降,但任务等待没有变化,工具可能只是自动生成了更漂亮的报告,并没有改变交付过程。
最后看结果:交付时间是否更可预测,质量是否保持,业务方是否更少临时询问状态。把指标串起来,才能区分“信息呈现改善”和“工作效率改善”。

4. 记录样本边界,避免把试点结论外推过头
一个团队、一个季度的结果,不能直接代表全公司。高成熟度团队更容易从自动化中受益;流程混乱或负责人不稳定的团队,可能先经历数据清理与规范化成本。试点报告应明确团队规模、项目类型、观察周期和同期组织变化。
若同期进行了人员扩编、项目范围调整或发布周期改革,就不能把所有改善归因于工具。至少保留变更记录,必要时选一个业务结构相近、暂未切换的团队作参照。样本有限时应写“观察到相关变化”,而不是宣称已经证明因果。

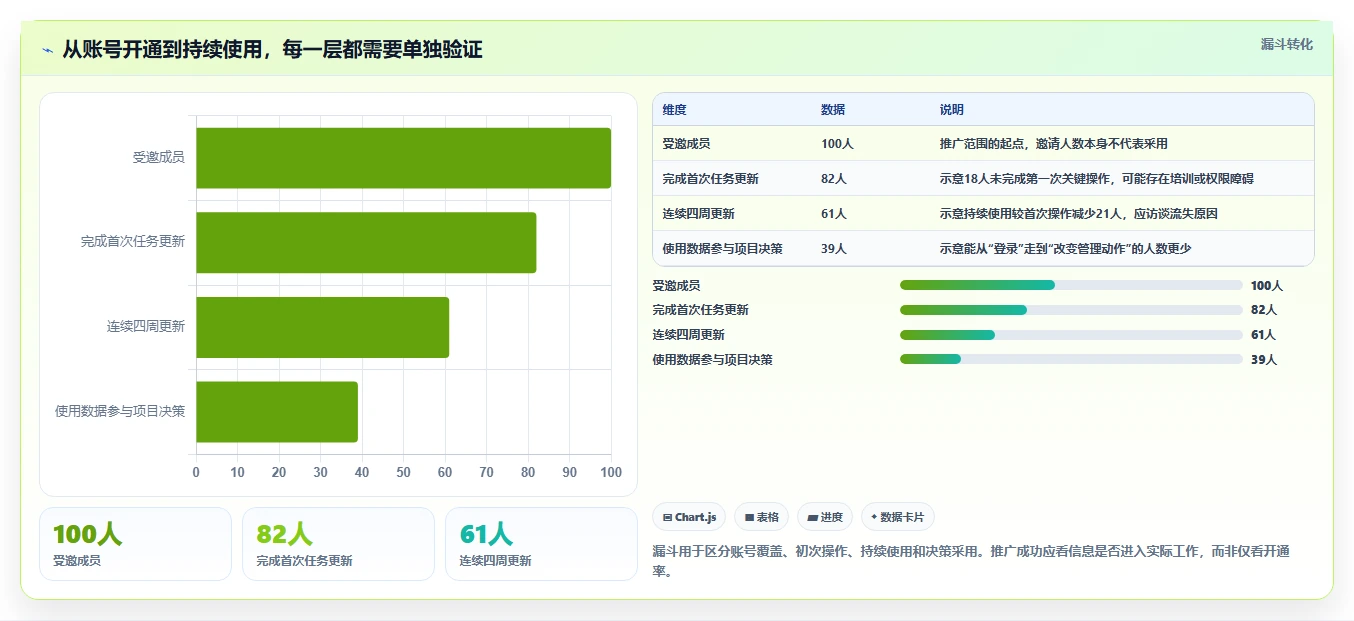

七、落地行动建议:从选择到推广,按阶段控制风险
1. 第一阶段:用一页纸明确问题与成功标准
在联系供应商之前,先由业务和 IT 共同写清楚当前最昂贵的三类摩擦。比如每周状态整理耗时、跨团队依赖平均等待时间、重复录入比例。每个问题都对应一个可观察指标和一位责任人。
同时列出“不能牺牲”的条件,包括权限要求、数据导出、身份管理、审计、部署要求以及与现有系统的接口。没有这些约束,演示很容易聚焦界面,而忽略真正影响采购和长期使用的风险。
2. 第二阶段:用真实工作样本做同题测试
给所有候选工具同一份测试资料:一项需求、三项依赖任务、一次范围变更、一个延期审批和一个最终验收。让供应商或内部管理员按同一脚本演示,记录完成时间、额外维护动作和信息丢失点。
安排实际成员参与,不只让管理者打分。执行者能否在合理时间内找到任务、更新状态和查看依赖,是采用率的重要前提。可让成员独立完成固定操作,观察需要多少培训和求助。
- 创建项目并设置负责人、目标和截止时间。
- 录入任务、验收标准、依赖关系和风险状态。
- 模拟范围变化,检查历史记录与受影响任务。
- 提交状态汇总,确认数据是否需要人工二次整理。
- 更换成员权限,验证敏感信息和管理视图边界。
- 导出关键数据,确认退出或迁移时是否可行。
3. 第三阶段:只自动化稳定规则
自动化候选应同时满足三个条件:规则明确、发生频率高、错误后容易发现和纠正。例子包括任务到期提醒、评审通过后创建下一阶段任务、阻塞超过一定时间后通知负责人。
不要一开始就自动化复杂审批与多层状态转换。流程还在变化时,自动化会增加排错成本。先用人工运行确认规则有效,再逐项上线,并给每条自动化设定维护负责人和停用条件。
4. 第四阶段:推广时按角色设计培训
执行成员最关心的是如何更新任务、记录阻塞和找到资料;项目经理需要学会维护依赖、预测风险和复盘偏差;管理员则需要掌握权限、字段和流程配置。用同一套长培训覆盖所有角色,通常会让每个人都记住很少。
推广计划还要安排支持渠道和反馈周期。每周收集“重复录入”“找不到信息”“状态定义不清”三类问题,判断应通过培训、流程调整还是系统配置解决。不要把所有使用困难都归因于成员抗拒。

5. 第五阶段:设置复盘点,允许缩小范围或停止
试点不应预设“必须推广”。在启动前约定复盘时间、目标阈值和退出条件。若工具无法支持关键流程、数据长期需要双重维护,或成员采用率低于预期且原因无法解决,就应考虑缩小范围、调整流程或换工具。
同样,出现短期数据波动也不一定意味着失败。迁移期的录入成本和培训成本可能先升后降。复盘时区分一次性成本与持续成本,避免因首月忙乱过早否定,也避免因为已经投入预算而无限延长试点。
八、不同场景下的取舍:选工具,也要选复杂度
1. 100 人以上的研发组织,优先验证治理与交付链路
如果组织有多个研发团队、跨产品线依赖和统一治理需求,可以把 PingCode 与 Jira 等研发协同候选放入同一轮测试。重点不是比较功能清单,而是验证需求、迭代、缺陷、测试、发布之间是否连续,管理员能否管理流程,管理层能否看见真实风险。
若团队已有成熟流程和大量历史配置,迁移成本、数据映射与集成稳定性应提高权重。新平台能否带来收益,需要和重新培训、历史迁移、流程重建的成本一起计算。
2. 小团队或流程刚起步,优先选容易坚持的最小方案
团队规模小、项目相对简单时,Trello 或其他轻量任务工具可能更合适。重点建立责任人、期限、验收标准和阻塞说明,不要为了未来可能出现的复杂需求提前搭建庞大流程。
当轻量看板开始无法解释跨项目依赖、资源冲突或审批责任时,再升级工具或增加治理层。升级的触发条件应是明确的业务摩擦,而不是团队成员觉得看板“不够高级”。
3. 项目计划与资源约束强,优先看排程能力
工程实施、跨部门大型项目或依赖密集的计划管理,应该重点验证 Microsoft Project 等排程工具能否管理基线、关键路径和资源安排。要同时确认计划更新是否及时,以及执行数据能否持续回流。
若计划只在立项时维护、执行中不更新,复杂排程会变成一份过期的漂亮图。管理者需要明确谁有权修改计划、哪些变化必须留痕,以及何时需要重新预测。
4. 工时压力来自客户计费或预算,单独评估统计工具
如果首要问题是客户项目工时、成本核算或预算预测,可以试用 Toggl Track 等时间统计工具,并用有限分类验证记录质量。不要在尚未明确统计口径前,让全员每天填写大量细项。
若工时记录是为了改进内部流程,优先观察团队级时间结构、估算偏差和等待成本。若用于结算,则需要额外检查审批、记录修订和客户项目归属的管理要求。用途不同,权限与证据要求也不同。
5. 已有多个系统,优先决定哪个系统是事实来源
企业未必需要把所有工作搬到一个平台,但必须明确每类信息的事实来源。需求状态在哪维护,人员组织和权限由谁提供,工时记录是否回写项目,报表取哪个系统的数据,都应该有明确答案。
如果两个系统都能修改同一字段,冲突就迟早会出现。优先规划系统边界、同步方向、失败处理和数据责任人,再讨论集成开发。接口数量并非集成成熟度,可靠的数据定义才是。
6. 数据敏感或合规要求高,先核查治理条件
在选型初期就让安全、法务和 IT 参与,核实数据存储、身份认证、权限模型、审计、导出和保留策略等要求。不同地区、行业和部署方式会带来不同限制,不能只凭产品演示中的一个权限页面判断合规性。
让供应商对关键要求给出可验证说明,并由企业内部责任人确认。若某个数据治理条件无法满足,应把它作为硬性门槛,而不是寄希望于上线后再补流程。
九、最终判断:先减掉看不见的协同成本,再购买更多功能
1. 最可靠的工具选择,是能让团队少做一次解释
项目管理工具的价值,不是让每个人在系统里多填几项,而是减少重复确认、提前暴露依赖、保留变化依据,并让管理者能基于同一份事实采取行动。工效统计的价值也不是测量谁更忙,而是发现投入如何转化为交付,以及流程摩擦在哪里消耗时间。
因此,我不会仅凭产品热度、功能数量或演示效果决定采购。先写清楚业务问题,再用真实工作流做同题测试,接着以团队采用、数据质量、交付结果和维护成本评估试点。若工具没有改变任何管理动作,就还没有证明它提高了效率。
2. 下一步可以按这六项行动开始
- 用一周时间记录状态汇总、等待、重复录入和返工的主要来源。
- 明确当前最重要的三个业务指标,并写出计算口径。
- 从八款候选中筛出两到三款,不要把不同类别硬做单一排名。
- 准备同一份真实项目样本,测试标准流程、异常处理和权限边界。
- 安排四至八周的有限试点,记录一次性投入与持续维护成本。
- 按预先约定的标准决定推广、调整、缩小范围或停止。
2026 年值得投入的,不是功能最多的项目管理工具,而是能让状态更可信、依赖更可见、投入更可解释,并且团队愿意长期使用的工作系统。如果你只能先做一件事,不妨先测量团队每周花多少时间“解释工作进度”。这个数字,往往比功能对比表更能告诉你该从哪里开始。
常见问题解答(FAQ)
1. 项目管理工具的“效率”应该用哪些指标衡量?
我在挑项目管理工具时,发现每家都说自己能提升效率,但我不确定该看任务完成数、工时还是项目准时率。我也担心只看一个数字,会把团队加班或任务拆得过细误判成效率提高。
先把“效率”拆成结果、流动和投入三类指标,而不是只数完成了多少任务。结果看承诺交付率与延期率;流动看从开始到完成的周期时间、阻塞时长;投入看每项交付消耗的实际工时。三类数据一起看,才不容易把忙碌误当成产出。例如,一个试点团队四周内承诺交付 40 项,完成 34 项,承诺交付率为 85%;
已完成事项的周期中位数从 6 天降到 5 天,但返工率从 8%升到 15%。这不能直接判定工具让团队提效,可能只是更快交付了更多需要返工的内容。这里的数字是演示计算口径,不代表行业基准。建议统一统计边界:明确什么算“开始”、什么算“完成”,剔除取消事项,并同时报告中位数和样本量。
工时适合观察投入变化,不适合单独评价个人;复杂项目中,任务大小差异会让“人均完成数”尤其容易失真。
2. 比较 8 款项目管理工具时,怎样避免被功能清单和演示效果带偏?
我准备同时看几款项目管理工具,产品演示里看板、报表、自动化几乎都有,光看功能很难选。我更想知道,怎么设计一次短期试用,才能看出哪款更适合团队真实的协作方式,而不是只看谁的界面更漂亮。
不要让 8 款工具各自演示“最擅长的功能”,而要给它们同一份真实工作样本:一条需求从提出、评审、排期、执行到验收,至少包含跨角色交接、变更和阻塞。试用时固定参与人员、任务字段和测试周期,记录完成同一流程所需的操作步数、培训时间与遗漏信息。
可以用 100 分制做内部筛选:核心流程适配 30 分,状态与权限配置 20 分,报表可信度 20 分,跨团队协作 15 分,数据导出和迁移 10 分,使用成本 5 分。权重应按团队痛点调整;例如审计要求严格的团队,应提高权限、留痕和导出能力的权重。建议先用 2 周做流程试跑,再决定是否扩大试点。
特别记录“绕开工具”的行为:成员反复在聊天里报进度、另建表格维护状态,通常比功能缺失更能说明流程摩擦。试用结论应写清适用团队和限制,不要把单个团队的结果包装成普遍排名。
3. 2026 年项目管理中的 AI 功能,怎样判断是真提效还是演示噱头?
我看到不少项目管理产品加入了 AI 摘要、自动拆任务和风险提醒,但不清楚这些功能在日常工作里能省多少时间。我也担心 AI 把会议里的猜测写成确定结论,最后还得由团队花时间纠错。
判断 AI 是否提效,重点不是生成得快不快,而是它能否减少完整工作链路的净耗时。建议挑一个高频且可核验的场景,例如会议纪要转行动项,记录人工整理时间、核对时间、遗漏数和错误数,再与关闭 AI 的同类会议比较。只统计生成速度,会漏掉审核与返工成本。
试点时给输出加上责任人、截止日期和原始信息来源,并由实际负责人确认后再进入正式任务列表。对于风险预测,要求系统说明触发依据;如果团队无法追溯提醒来自哪些状态变化,就不应把它当作可靠预警,更不应直接用于个人绩效判断。
可设一个停止条件:连续两周净节省时间不明显,或关键字段错误率高于人工基线,就暂停扩展并检查数据质量、提示方式和审批环节。AI 更适合先处理重复整理,不适合替团队决定优先级、承诺日期或责任归属。
4. 项目管理工具上线后,如何验证团队真的变高效,而不是只是把工作搬进系统?
我担心团队上线工具后,填字段、更新状态和维护报表反而占用更多时间。即使任务都录进去了,也不代表协作更顺;我该观察多长时间、比较哪些数据,才能决定继续推广还是调整流程?
上线前先留 2 至 4 周基线,记录交付周期、延期比例、阻塞等待时间、返工情况和每周状态整理耗时;上线后用相同口径观察至少 4 周。若同时更换流程、考核制度或人员配置,应标注这些变化,否则很难判断结果究竟来自工具还是其他因素。
除了仪表盘数字,每周抽查 5 至 10 项事项,核对系统状态与实际进展是否一致,并询问执行者哪些字段重复、哪些更新无人使用。若任务录入率上升,但状态更新滞后、聊天追问没有减少,说明系统还没有成为可信的协作信息源。推广决策可以分三档:交付指标改善且维护负担稳定,扩大使用;
结果持平但能减少重复汇报,先精简字段再复测;数据更全但周期变长、返工增加,则暂停扩面并回看流程设计。关键是把“采用率”当作过程信号,而不是最终成功指标。
文章包含AI辅助创作:2026年项目管理新趋势:8款比较高效的项目管理工具及工效统计工具深度分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/210260
读者评论
把“状态可验证”放在功能数量前面,这个判断很实用。文中工时结构明确标注为情景模拟也很重要,避免被误当成行业平均值;如果能补充一套两周试点的记录样例,会更方便团队照着验证。
从跨部门项目管理角度看,依赖和阻塞原因确实比单纯标红逾期更有行动价值。选型时我也会重点测试范围变更后,负责人、验收标准和交付日期能否留下清楚记录。
工时数据用于团队容量规划,而不是个人排名,这个边界值得提前说清。否则成员可能为了填报而填报,数据再完整也难以解释效率变化。建议试点前先约定数据用途和查看权限。
