2026年必看:6款顶级目标计划管理软件大比拼

《2026年必看:6款顶级目标计划管理软件大比拼》真正要回答的,不是“哪款功能最多”,而是目标能不能一路落到责任人、项目、里程碑和复盘证据上。很多团队买了任务工具,依然在季度末用表格追进度;问题通常不是缺少看板,而是目标、执行和结果之间没有共同口径。下面我按目标拆解、执行跟踪、跨部门协同、复盘治理和落地成本五个维度,比较六款工具,并给出不同组织规模下的选型方法。

2026年必看:6款顶级目标计划管理软件大比拼

一、先讲核心结论:先选管理闭环,再选软件功能

1. 六款工具各自更适合解决什么问题

我会先把“目标计划管理软件”拆成两类能力:一类是目标与关键结果的管理,负责把战略变成可量化的承诺;另一类是计划与执行的管理,负责把承诺转成项目、任务、依赖和交付。六款工具的侧重点并不相同,把它们简单排成一个总榜,反而容易误导选型。

如果组织已经有成熟的目标管理机制,主要短板是跨团队项目交付,可以优先看 Jira、Asana、monday.com 或 Wrike;如果需要在同一套体系内连接目标、研发需求和项目进度,可以重点评估 PingCode;如果希望用高度可配置的工作空间快速组合流程,ClickUp 值得进入短名单。这里的“优先”是匹配方向,不代表绝对排名。

工具 更突出的能力方向 适合的团队 重点验证的问题
PingCode 目标、研发需求、迭代与交付协同 研发占比较高、跨职能协作较复杂的中大型组织 目标与研发执行对象能否按组织现有流程关联
Jira 敏捷项目、问题跟踪、研发流程配置 已有研发流程、需要细致控制工作流的团队 非研发部门使用时是否需要额外治理与培训
Asana 目标关联、跨团队项目与工作视图 业务、市场、运营和产品团队共同协作的组织 目标进度是否能从实际项目数据自动汇总
monday.com 可视化工作管理、流程自定义与自动化 希望快速搭建部门工作台、流程差异明显的团队 配置自由度是否会带来字段和看板口径碎片化
ClickUp 多视图工作空间、任务与文档集中管理 想减少工具切换、愿意承担配置治理的团队 功能密度是否导致使用复杂、数据结构难统一
Wrike 项目组合、资源与跨部门工作管理 项目较多、需要管理容量和审批流程的组织 资源计划和管理报表是否符合本组织的颗粒度

我不会在没有试用组织、实际工作流和合同方案的情况下,声称某一款“综合第一”。软件版本、套餐边界、地区支持和集成能力都可能变化;采购前应以厂商当前官方说明、试用环境和合同条款为准。尤其要把免费版、标准版和企业版分开核实,不能把产品宣传页上的能力直接等同于当前套餐可用能力。

2. 建议采用“先定场景、再定权重、最后验证”的选型顺序

我建议先选一个真实业务场景作为测试样本,例如一次季度目标拆解、一个跨部门产品发布,或一项从立项到复盘的运营项目。然后用同一批目标、任务、负责人、依赖和变更要求,分别在候选工具里走一遍。演示账户里看起来流畅,不等于真实组织能持续维护。

  1. 明确目标类型:判断团队管理的是结果指标、阶段交付,还是日常工单。目标和任务不能混成同一种对象。
  2. 定义核心流程:说明谁设定目标、谁确认、何时更新、出现偏差后由谁决策。
  3. 设定评价权重:目标关联、执行视图、权限、集成、报表、实施成本分别占多少。
  4. 用真实数据试跑:至少覆盖目标创建、任务分解、进度更新、延期处理和季度复盘。
  5. 检查长期维护:评估管理员、部门负责人和一线员工每周需要花多少时间维护数据。

2026年必看:6款顶级目标计划管理软件大比拼

3. 快速判断:先看目标与执行是否能形成一条可追溯链

最关键的问题可以用一句话测试:“我能否从一个季度目标,追到支撑它的关键结果、项目、任务、责任人和最新证据?”如果答案是否定的,工具即使有漂亮的仪表盘,也可能只是在展示人工填写的状态。

因此,本文比较的不是界面谁更美观,而是每款工具在不同管理环境下的适配方式。任何功能结论都应该通过本组织试点验证,特别是目标自动汇总、权限继承、跨项目报表和自动化规则这些容易被演示效果放大的能力。

二、为什么目标计划工具常常“买了没用”:真实场景比功能清单重要

1. 目标管理不是把年度口号放进系统

一个可执行的目标至少要有明确的结果定义、基线、目标值、负责人、时间范围和更新证据。比如“提升客户体验”不是足够清晰的目标;“在某季度将首次响应中位时长从 10 小时降至 6 小时,并且不降低解决质量”才有可讨论的衡量方式。

与此同时,指标并不自动等于目标。某个指标上升可能来自季节性、流量变化或统计口径调整。如果团队只要求填进度百分比,却不记录数据来源和变化原因,系统会制造“看起来可量化”的错觉。

2. 组织里通常同时存在三种节奏

第一种是年度或季度经营节奏,关心方向、资源分配和最终结果;第二种是项目交付节奏,关心阶段、依赖、风险和版本;第三种是日常执行节奏,关心待办、审批、跟进和突发处理。软件选型要看这三种节奏是否需要共享数据,而不是只看它能不能生成甘特图。

例如,运营团队可能需要按周复盘活动转化,研发团队按迭代交付功能,管理层按季度检查经营目标。若三个团队各自使用不同的目标定义,统一平台也无法自动产生统一判断。先统一指标的定义和责任机制,比先迁移所有任务更重要。

3. “计划”需要处理变化,而非只保存最初版本

目标执行中的正常情况包括资源调整、优先级变化、依赖延迟和指标口径变更。成熟的管理方式不是禁止变更,而是保留变更前后的依据:何时调整、谁批准、影响了什么结果、是否需要重新承诺。

选型演示时,我会故意加入一个延期任务、一个负责人变动和一次目标值调整,观察系统能否清楚显示影响范围。如果只能改日期、不能留下决策记录,团队就很难在复盘时分清是执行不足,还是计划基线已经改变。

2026年必看:6款顶级目标计划管理软件大比拼

4. 目标系统最容易被误用的地方,是把状态当成进展

“绿色、黄色、红色”是沟通信号,不是结果证据。一个目标标为绿色,可能只是负责人认为进展顺利;更可靠的更新应同时展示实际值、目标值、时间进度、趋势方向和当前风险。

如果工具支持自定义字段,却没有统一字段管理人,各部门很快会创建多个“进度”“状态”“优先级”字段。自由度越高,越需要治理规则;否则系统越灵活,跨部门比较反而越困难。

三、常见误区:六个看起来合理、实际容易踩坑的判断

1. 误区一:功能清单越长,管理能力越强

功能数量无法说明组织能否持续使用。目标管理工具常见的功能包括仪表盘、自动化、文档、甘特图、看板、提醒和审批,但真正决定效果的是数据对象之间的关系,以及更新行为是否自然嵌入团队工作。

我更关注“关键动作需要几步、是否重复录入、信息是否能被下游复用”。如果员工在任务系统更新一次进度,还要在目标系统、周报和汇报表里再填三次,那么功能再多也会增加维护负担。

2. 误区二:任务完成率高,说明目标完成得好

任务完成率衡量的是计划内工作是否结束,不等同于业务结果是否达成。团队可能按时完成了所有活动,却没有提升转化率;也可能通过减少低价值任务,在任务完成数下降的同时获得更好的结果。

目标和任务需要分层显示。管理者看结果趋势与风险,项目负责人看交付和依赖,一线成员看可执行任务。把三类信息塞进同一个总览,常会让每个人都看到很多数据,却无法快速找到与自己有关的行动。

3. 误区三:强制全公司一次性迁移,才叫统一管理

一次性迁移会把历史字段、旧流程和重复数据一并带入新系统。迁移越快,不代表转型越成功。更稳妥的方式是先明确新系统中的“目标、关键结果、项目、任务、风险”对象定义,再决定旧数据哪些需要迁移、哪些只需归档。

对于正在交付中的项目,不宜在没有映射方案时同时更换流程、字段、权限和汇报节奏。通常应先选一个边界明确的部门或项目试点,稳定之后再扩展,避免上线期影响关键业务。

4. 误区四:看板好看,就能让跨部门协作更顺畅

看板能展示状态,却不能替代责任和决策机制。跨部门工作中,真正的阻塞往往来自依赖关系没有被明确、优先级冲突无人裁决,或变更没有同步到受影响团队。

试用时应检查依赖任务能否被清楚识别、责任人变更是否可见、逾期后是否有适当升级路径。自动提醒可以缩短发现问题的时间,但不能替管理者决定资源冲突如何处理。

5. 误区五:软件自动化越多,团队就越省事

自动化适合处理稳定、重复、规则明确的动作,例如字段变化后通知相关人,或任务进入某状态时创建检查项。若规则依赖模糊判断,自动化可能把错误快速扩散到整个流程。

我建议先用人工流程跑通,再把低风险、重复性高的动作自动化。每条自动化规则都应有负责人、触发条件、异常处理办法和停用路径。无人维护的自动化,最终会变成难以解释的系统行为。

6. 误区六:订阅价格就是软件的真实成本

总成本至少还包括实施配置、数据清理、集成开发、管理员时间、培训、权限治理和持续维护。某些低价方案如果需要大量手工对账,实际总成本可能更高;企业版的功能也未必值得所有团队一起购买。

因此,询价时要把用户数量、管理员数量、数据迁移、单点登录、审计要求、存储限制和支持服务一起核实。不同地区、合同周期和版本的价格会变化,本文不使用未经当前报价验证的具体订阅金额。

2026年必看:6款顶级目标计划管理软件大比拼

四、专业判断逻辑:用一套可复核的评分方法比较六款软件

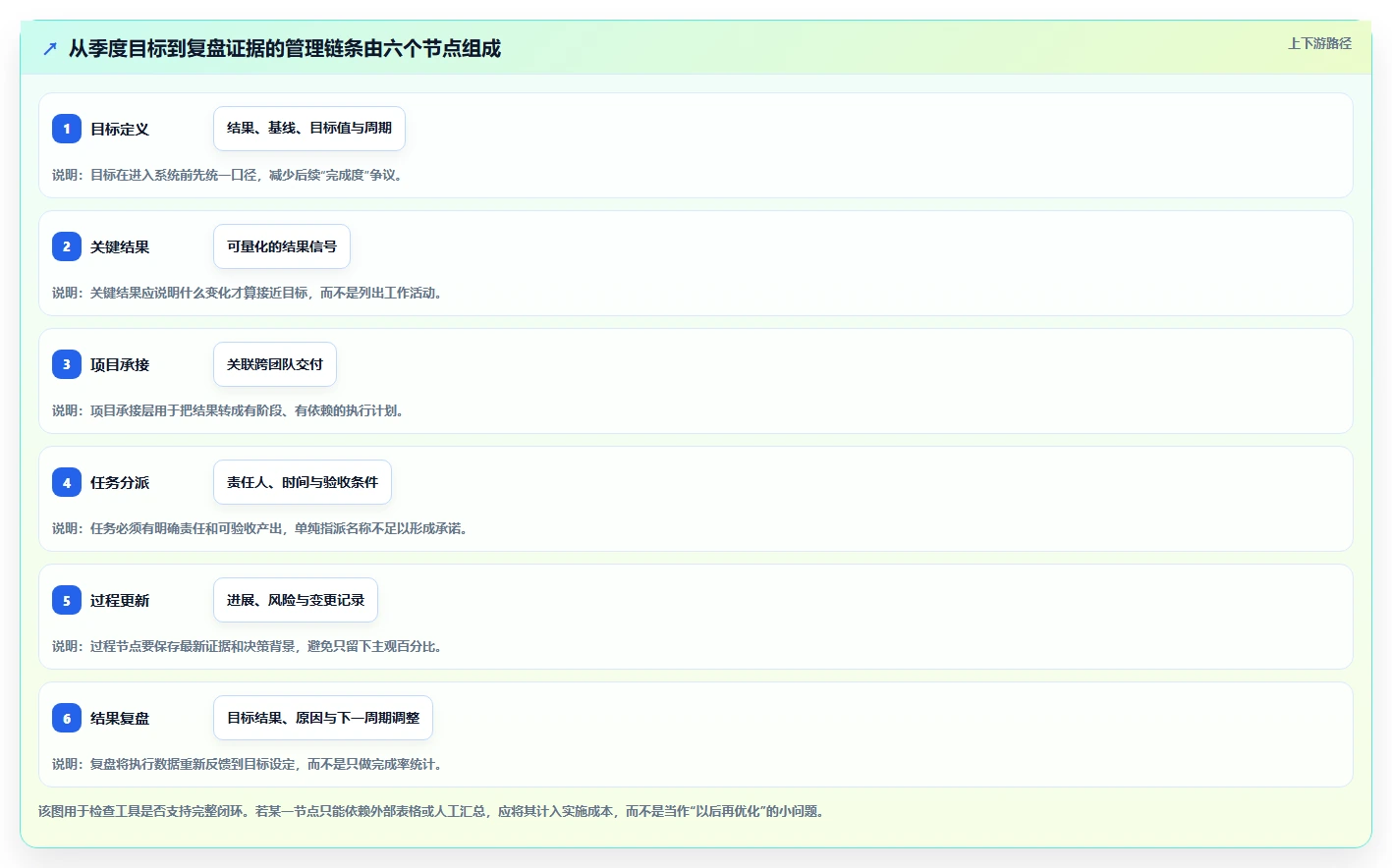

1. 先把“目标、关键结果、项目和任务”分开定义

目标回答“要实现什么变化”;关键结果回答“用什么证据判断变化”;项目回答“团队要做哪些阶段性工作”;任务回答“谁在何时完成什么交付”。如果某款工具把这些对象混在一张任务表里,短期上手可能很快,但后续做目标复盘和管理汇总时,容易出现口径混乱。

目标管理成熟度较高的组织,需要检查目标层级、周期、对齐关系、进度来源和历史版本。执行管理更复杂的组织,则需要进一步检查依赖、容量、工作流、审批、工时或资源视图。不要因为产品有某个功能名称,就默认它符合团队实际需要。

2. 用五个维度打分,避免“演示印象分”

我建议给每个维度按 1 到 5 分评分,并要求评审人写出对应证据。1 分代表需要大量外部表格补足,3 分代表可以完成但有明显操作负担,5 分代表流程顺畅且数据可追溯。评分必须基于试用任务,而不是销售演示或功能列表。

  • 目标闭环:目标能否关联关键结果、项目和具体执行项,进度是否能基于可靠数据更新。
  • 计划控制:是否支持依赖、负责人、时间、风险、基线和变更记录。
  • 协作可用性:不同角色能否快速找到自己负责的工作,移动端或通知是否适合真实工作节奏。
  • 治理与集成:权限、审计、身份管理、数据导出和现有系统连接是否符合组织约束。
  • 全周期成本:配置、培训、管理、扩展和迁移需要投入多少人时,是否有可执行的维护责任。

3. 统一试用脚本,比各看各的演示更公平

每个候选工具都应使用同一组测试数据和角色。建议安排目标负责人、项目经理、一线执行者和系统管理员参与。若只有管理层参与,容易高估报表能力;若只有执行者参与,又可能忽略治理、权限和组合视图需求。

  1. 创建一个季度目标,并明确基线、目标值、周期和负责人。
  2. 创建至少三个关键结果,其中一个需要从项目数据更新,另一个需要人工输入证据。
  3. 拆分两个跨部门项目,设置前置依赖、负责人和验收条件。
  4. 模拟一项工作延期和一次目标值调整,检查系统是否保留变更上下文。
  5. 让管理者查看组合进度,让执行者只查看自己的工作,再记录每个角色的操作步骤。
  6. 导出数据并抽查字段完整性,确认停用或迁移时能否拿回关键记录。

2026年必看:6款顶级目标计划管理软件大比拼

4. 六款产品的横向判断:用适配度而非绝对排名

以下判断是功能定位层面的选型参考,不等同于对具体版本的完整实测排名。实际能力会受套餐、配置和组织实施方式影响,采购团队应在当前产品版本中逐项验证。

产品 强项更可能出现在 可能的代价 试点时建议重点验证
PingCode 研发目标、需求、迭代与项目交付需要关联的场景,尤其适合研发协作占比高的中大型组织评估 若团队并不以研发交付为核心,可能需要判断其流程深度是否超出日常需求 目标是否能关联到实际需求和交付数据;多团队视角、权限与既有工具衔接是否满足组织要求
Jira 敏捷研发、问题追踪、复杂工作流和团队级过程控制 配置能力强也意味着需要明确管理员职责;非研发成员可能面对较高学习成本 目标层级和业务复盘是否需要额外系统补足;定制字段会不会造成报表口径分裂
Asana 跨部门项目、任务协同、目标与工作计划的关联展示 组织若有复杂研发流程或严格治理要求,需要验证具体套餐和集成能力 多个部门的目标能否汇总;任务进度是否可以支撑管理层的结果判断
monday.com 业务团队工作台、可视化看板和差异化流程配置 自由配置可能导致团队各自搭建字段,长期需要模板治理和数据标准 模板复用、权限边界、自动化维护和跨工作区汇总是否够用
ClickUp 任务、文档和多种视图集中使用,适合愿意自行配置工作空间的团队 功能面较广,若缺乏统一使用规范,成员容易面对过多视图与入口 默认结构是否足够清晰;跨团队报表和数据导出能否满足管理要求
Wrike 多项目组合、审批、资源安排和跨部门协作需求较强的场景 部署复杂度和用户学习投入应纳入总成本,不能只按项目管理员体验判断 容量视图、组合报表、审批流程是否贴合实际项目治理方式

5. PingCode 适合放进什么样的评估样本

如果组织有 100 人以上规模,研发、产品、测试和业务团队之间存在较多交付依赖,可以把 PingCode 放入正式试点,而不是只让一个团队看演示。重点不是“功能够不够多”,而是目标是否能连到研发需求、迭代和交付结果,以及管理者能否看到跨团队风险。

我会用一个实际交付周期验证它的边界:从季度目标创建开始,关联关键结果、产品需求、迭代任务和交付验收;然后模拟需求变更、迭代延期和责任人调整。若管理层还需要经营目标、销售指标或财务数据,应单独确认能否集成,不能假设研发数据天然代表公司目标进度。

PingCode 的评估也要看组织的管理成熟度。如果目标责任人、需求优先级和迭代规则尚未约定,先上系统很可能把流程争议转移到字段配置上。对于研发之外占绝大多数的组织,则应比较它与更偏通用工作管理的平台在非研发成员上手成本和工作流适配方面的差异。

五、案例与数据观察:一个 150 人团队如何验证闭环,而不是相信仪表盘

1. 场景设定:季度目标跨越产品、市场和客户成功

下面是一个用于说明方法的情景模拟,不是某家企业的真实业绩数据。设想一家 150 人的软件公司设定目标:“缩短新客户从签约到首次获得价值的时间”。该目标涉及产品引导、实施流程、内容培训和客户成功,任何单一部门都无法独立完成。

团队把目标拆为三个关键结果:缩短首次价值实现时间、提高关键功能启用率、减少实施阶段的重复问题。三个结果分别关联产品改进、培训材料优化和客户流程调整。这里的价值在于有多个可验证的结果信号,而不是让每个部门都填写“完成 80%”。

2. 如何把目标数据和项目数据接起来

目标负责人每两周检查结果变化;项目负责人每周更新交付风险;一线成员在任务完成时提交验收证据。系统的目标页不应复制所有任务细节,而应显示关键结果的当前值、变化趋势、关联项目和高风险依赖。这样管理者能下钻,执行者也不会被过多汇总信息淹没。

例如,关键功能启用率没有改善时,不应立刻要求团队“加快项目进度”。应先检查功能是否按期发布、用户是否看见入口、埋点是否准确、目标用户是否符合定义。目标工具需要支持讨论和证据留存,但判断原因仍要由业务团队完成。

3. 一个可复核的模拟评估结果

假设团队在正式采购前,对三个候选工具执行同一套两周试用脚本。评分由目标关联、协作操作、数据治理和维护投入构成,满分 5 分。以下数字仅是样本推演,用来展示评分方法,不代表六款产品的实测得分,也不应被当作排名。

评估项目 候选 A:研发协同侧重 候选 B:通用工作管理侧重 候选 C:高度可配置侧重
目标关联可追溯性 4.5/5 4.0/5 3.5/5
跨部门上手便利度 3.5/5 4.5/5 3.5/5
复杂交付流程适配 4.5/5 3.5/5 4.0/5
配置与治理负担 3.0/5 4.0/5 2.5/5
试点维护工时 每周 6 小时 每周 4 小时 每周 8 小时

这个模拟结果说明,产品选择会受组织重点影响:候选 A 在复杂交付中更有优势,候选 B 在跨部门上手上更顺,候选 C 提供了更多配置空间,但也需要更多维护投入。实际评审时,应为每个分数附上操作记录、截图或测试说明,并把每周维护工时交给业务负责人确认。

2026年必看:6款顶级目标计划管理软件大比拼

4. 观察哪些指标,才能知道试点是否真的有效

试点不是为了证明软件能用,而是为了发现“继续使用是否值得”。我建议至少追踪四类数据:目标更新及时率、任务重复录入次数、跨团队阻塞发现时间、管理员每周维护工时。它们分别揭示数据是否新鲜、流程是否重复、风险是否可见和治理成本是否可控。

还可以观察目标偏差被发现的时间:若问题直到季度末才出现,说明仪表盘即使完整,也没有进入管理节奏。试点负责人应记录异常发现到决策的时间,而不是只记录软件登录次数或任务创建数量。

2026年必看:6款顶级目标计划管理软件大比拼

5. 结果解释要区分“工具效果”和“管理改变”

如果试点后更新率变高,可能是提醒有效,也可能是负责人刚好投入了更多精力;如果阻塞发现变快,可能是系统通知起作用,也可能是项目负责人增加了周会。为了避免把所有变化归因于软件,试点期间应记录培训、流程改动、人员变化和业务周期等背景因素。

一项更稳妥的评估方式,是比较试点前后的流程耗时和数据质量,并记录同期发生的管理动作。样本小的时候,不要用一两周的变化推断长期效果。对于目标结果本身,至少要观察一个完整计划周期,才能判断变化是否稳定。

六、不同情况下的行动建议:从试点到扩展按组织约束选择

1. 如果你是 20 到 50 人的团队

小团队通常不需要先搭建复杂的目标治理体系。建议优先选择上手快、任务和目标关系清楚、维护责任简单的工具。目标数量应少而明确,先管理团队级季度重点和关键项目,不必把每一个日常待办都升级为战略目标。

试点时可以由一名业务负责人兼任系统管理员,但仍要限定可自定义字段和模板的范围。小团队常见风险不是权限模型不够复杂,而是负责人变动后无人知道数据结构为什么这样设计。

2. 如果你是 100 人以上、研发协作占比较高的组织

这类组织往往需要把产品目标、研发需求、迭代计划、测试和交付状态连接起来。可将 PingCode 与 Jira 放进同一套试用脚本,再根据组织是否需要更广泛的业务协作,加入 Asana、monday.com、ClickUp 或 Wrike 中的合适候选。

选择时重点检查跨团队依赖、权限边界、历史记录、管理报表和集成稳定性。不要只让研发团队评估研发工作流,也要让产品、项目管理和管理层分别完成自己的任务路径。对于中大型组织,管理员与流程治理资源应在上线计划中明确配置。

3. 如果公司以市场、运营和客户项目为主

这类团队更关心任务清晰、跨职能协作顺畅、审批和内容节奏可见。可重点比较 Asana、monday.com、ClickUp 和 Wrike,重点不是研发工作流深度,而是项目模板复用、跨团队可见性、工作负载和自动化是否满足需要。

如果各部门项目差异很大,配置灵活度有价值;但必须先建立统一的最小数据标准,例如项目负责人、目标关联、关键日期、风险状态和复盘结论。否则“每个部门都能定制”很快变成“公司无法汇总”。

4. 如果组织已有成熟的敏捷研发流程

已有研发工具和流程稳定时,先判断目标管理是否真的需要迁入同一平台。若团队日常工作已经在 Jira 中运行,可以先试验目标与项目组合数据是否能满足管理层需要,避免为了“统一平台”造成迁移成本。

若跨部门计划和经营目标也需要共用数据,再评估 PingCode 或通用协作平台是否能补足目标闭环。迁移前要明确历史任务保留、链接映射、权限重建和报表口径转换方式,最好在非关键项目上先做演练。

5. 如果团队没有专职管理员

优先考虑默认结构清楚、模板可控、日常维护步骤少的方案。不要以“以后有空再治理”作为上线前提。没有管理员并不意味着不用治理,而意味着要把系统设计得更简单,并限制非必要的字段和自动化规则。

如果工具必须依赖复杂配置才能完成基本流程,这类方案短期可能看起来贴合,长期却容易形成知识孤岛。应把配置说明、责任人和异常处理写入交接文档,并由业务负责人定期复核。

2026年必看:6款顶级目标计划管理软件大比拼

七、取舍与落地:选对工具之后,先建立能运行的管理规则

1. 哪些场景值得优先选“目标闭环强”的方案

当管理层需要从公司目标下钻到部门、团队和项目,且目标经常跨部门依赖时,应优先关注目标对象和执行数据之间的关联质量。目标多、协作层级多、复盘要求高的组织,不能只依靠一张季度汇报表维护关系。

取舍是:目标闭环越完整,前期越需要统一口径、责任和权限。若管理机制尚未成熟,先从少数重点目标试点,避免把所有部门的模糊目标一次性录入系统。

2. 哪些场景值得优先选“执行管理强”的方案

当项目数量多、交付依赖复杂、延期影响明显时,优先关注工作流、依赖关系、资源视图和跨项目风险。研发团队可以重点验证 Jira 与 PingCode;项目组合和跨部门工作管理复杂时,也应评估 Wrike 以及其他适合自身流程的候选。

取舍是:执行能力越细,团队越需要维护任务结构。若所有工作都被拆得过细,成员会把时间花在系统更新上;应为关键项目设置适当颗粒度,日常琐事不必都进入管理层报表。

3. 哪些场景值得优先选“配置灵活”的方案

当各部门工作方式差异明显,且组织有稳定的模板治理和系统管理员时,monday.com 或 ClickUp 这类强调灵活工作空间的工具可纳入比较。配置能力可以减少强行套用单一流程的摩擦,也能帮助不同团队建立自己的视图。

取舍是:灵活配置会带来维护债务。开始前要规定哪些字段全公司统一、哪些字段部门自用、谁批准新模板,以及历史配置何时清理。没有这些规则,灵活性会逐渐变成数据孤岛。

4. 哪些场景值得优先选“低门槛协作”的方案

如果大多数使用者并非项目管理专职人员,工具必须让成员容易找到责任、截止时间、相关文件和下一步行动。Asana 等偏跨团队协作的方案可以作为评估对象,但仍需确认目标进度如何与工作证据连接。

取舍是:简单易用不等于管理能力不足,也不等于自动适用于复杂治理。若组织需要严格审计、细粒度权限或研发交付追踪,必须验证套餐和配置是否覆盖要求,而不是仅凭操作体验决定。

5. 用 30,60,90 天节奏避免“上线即结束”

上线计划应把工具采用和管理机制一起设计。一个较稳妥的节奏是:前 30 天搭建少量标准对象与试点模板;第 31 至 60 天观察更新质量、修正字段和提醒;第 61 至 90 天再评估扩展范围、报表口径和管理员负担。

  1. 前 30 天:选定试点目标,统一目标、关键结果、项目和任务的定义,清理不必要字段。
  2. 第 31 至 60 天:观察每周更新、任务重复录入、依赖问题和培训请求,优先消除流程摩擦。
  3. 第 61 至 90 天:复核结果数据和维护工时,决定扩展、调整或停止,并记录未解决的治理风险。

6. 最终决策前的检查清单

在签约或全员推广之前,我会要求评审组逐项回答以下问题。无法回答的项目不是一定要否决,但必须有负责人和验证计划,不能默认它会在上线后自然解决。

  • 目标是否有明确结果定义、基线、周期和责任人?
  • 关键结果能否关联到项目与交付证据,还是依赖重复手工汇报?
  • 发生延期、负责人变更和目标调整时,系统是否保留历史与原因?
  • 执行者每周需要投入多少时间更新数据,管理员需要多少维护工时?
  • 权限、导出、身份管理、审计和数据保留是否满足组织要求?
  • 当前套餐、合同、集成和支持范围是否已经由供应商书面确认?
  • 若未来更换平台,关键数据能否导出,迁移责任和格式是否清晰?

7. 下一步怎么做:先用一条真实目标跑通,而不是先买全公司账号

今天就可以选一个正在执行、涉及至少两个团队的季度目标,准备一页测试材料:目标定义、三个关键结果、两个项目、十到二十项任务、一个真实依赖和一项可能变更。用这份材料依次评估候选工具,让不同角色独立完成自己的操作,再比较操作步骤、数据完整度和维护工时。

如果需要研发目标和交付深度,可以把 PingCode 与 Jira 等研发协作方案放入试点;如果核心是跨部门业务项目,重点比较 Asana、monday.com、ClickUp 与 Wrike 的协作、模板和治理成本。具体产品并无脱离组织背景的通用冠军,适配度只能由真实流程验证。

我的核心判断是:目标计划软件的价值,不在于把计划搬进云端,而在于让每个结果都有证据、每项承诺有责任、每次偏差能触发决策。下一步先跑一个完整的小试点,记录目标更新率、重复录入、阻塞响应和维护工时;当这些数据证明流程更清楚、成本可控,再扩大使用范围。

常见问题解答(FAQ)

1. 2026年选择目标计划管理软件,比较6款时应该重点看什么?

我准备给团队选一款目标计划管理软件,看到不少测评只列功能和排名,却没说明团队规模、使用场景有什么影响。我该怎么把6款产品放到同一把尺子上比较,避免最后选了功能很多、团队却用不起来的工具?

先别按功能数量排名。目标计划工具真正拉开差距的地方,通常是目标能否拆到负责人和期限、进展能否用数据更新,以及延期或目标变更后能否及时看出影响。可以用同一组权重评估6款候选工具:目标拆解与关联占30%,进度和数据看板占25%,协作与提醒占20%,权限和集成占15%,上手成本占10%。

每项按1,5分评分,再乘权重;低于3分的关键项,即使总分高,也要追问是否存在不可接受的短板。试用时给每款工具同一个真实任务:建立一个季度目标,拆成3个关键结果,为每项指定负责人和截止日期,再模拟一次进度落后和目标变更。

记录完成耗时、更新步骤数、管理者定位风险所需时间,比单纯看演示更能预测实际采用效果。

2. 目标计划管理软件和普通项目管理工具有什么区别?

我现在用项目看板跟进任务,但管理层还想知道季度目标有没有达成。我不确定是现有工具配置得不够好,还是目标计划本来就需要另一套管理方式,应该重点看哪些差异?

两类工具关注的问题不同:项目管理通常追问“任务由谁做、何时完成”,目标计划管理还要回答“这些任务为什么重要、完成后怎样证明目标取得进展”。如果任务清单很完整,却无法汇总成关键结果,问题往往不在看板,而在目标与任务之间缺少明确关联。

可用一个季度目标做检验:例如把“提升客户留存”拆成留存率、续约率等可度量结果,再关联具体行动、负责人和检查周期。工具若只能显示任务完成百分比,却不能展示指标当前值、目标值和变化趋势,就不适合单独承担目标复盘。如果团队目标少、任务关系简单,现有项目工具加上清晰的指标字段可能已足够;

若跨部门目标多、需要定期汇总和追踪变更,再考虑专门的目标计划平台。不要为了“目标管理”标签重复录入同一批任务。

3. 团队人数不多,还需要购买目标计划管理软件吗?

我所在的团队不到20人,目前用表格记录季度目标,维护成本似乎也不高。但每到复盘时,大家对数据口径和最新进度的说法不一致,我想判断什么时候升级工具才真正划算。

人数不是唯一门槛,信息更新频率和协调成本更关键。若每周只更新一次、目标负责人清楚、复盘时能在十分钟内确认数据来源,表格通常够用;若同一指标出现多个版本,或负责人频繁追问进度,表格的隐性成本就开始上升。可以连续两周记录三项数据:每次汇总耗时、因口径不一致产生的返工次数、管理者追问进展的次数。

比如每周花两小时整理,再发生多次重复确认,工具订阅费之外的人工成本可能已更值得优先解决。升级前先统一目标名称、指标定义、数据来源和更新责任人。若这些规则未定,换工具只会把混乱搬进新系统;若规则已清楚,再试用能自动汇总进展、保留变更记录的方案,比较试用前后的整理时间和漏更新情况。

4. 目标计划管理软件上线后没人更新,应该怎么避免?

我担心采购后大家只在启动时填一次目标,之后又回到聊天和表格里报进度。过去我见过系统里状态看起来很完整,实际数据却早已过期,怎样设计试点才能判断团队会不会持续使用?

不要把“账号开通”当成上线成功。更有用的判断是:负责人是否按约定周期更新关键结果,管理者能否直接从系统发现偏差,而不是会前再收集一遍相同数据。建议先选一个目标边界清楚的团队试行4周,只保留目标、关键结果、负责人、目标值、当前值、更新时间和风险说明等必要字段。

每周固定一次更新,并要求每条进展标明数据来源;字段越多,越容易把精力耗在填表而非判断上。试点结束检查三项结果:按时更新率是否达到约定标准、周报整理时间是否下降、发现风险到采取行动的间隔是否缩短。若更新率低,先排查指标取数困难、责任人不明确或提醒节奏不合适,不要立刻归因于员工抵触或增加更多必填字段。

读者评论

叶
叶舟

把目标、项目和任务串起来这个判断很实用。我们之前复盘时经常只能看到完成率,找不到指标变化的依据,文中提到要保留数据来源和变更记录,确实容易被忽略。

叶
叶亦辰

选型权重可以作为讨论起点,但不同团队差异很大。研发团队可能更看重依赖和迭代衔接,建议试用时拿真实项目跑一遍,而不是只看演示里的仪表盘。

蔡
蔡舒然

文中对总成本的提醒比较客观,订阅费之外,培训、迁移和后续维护都要算进去。尤其字段配置太自由时,可能出现各部门口径不一,最好提前明确谁负责治理。

文章包含AI辅助创作:2026年必看:6款顶级目标计划管理软件大比拼,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/209904

赞 (0)
飞飞飞飞
如何选择最适合你的知识库编写工具?2026年选型指南
上一篇 29分钟前
测试效率提升100%!2026年最值得投资的5大界面自动化测试工具
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
