《项目管理新思路:2026年最值得投资的8大研发软件推荐》不该从“哪款工具功能最多”开始,而应该先回答一个更难的问题:研发团队现在最贵的损耗,究竟发生在需求反复、跨团队等待、交付返工,还是版本风险上?如果没有先找到损耗来源,换一套软件往往只是把旧流程搬进新界面。本文从团队规模、工程流程、治理要求和迁移成本出发,拆解8类值得进入2026年选型清单的研发软件,并给出可以在采购前执行的验证办法。
项目管理新思路:2026年最值得投资的8大研发软件推荐
一、先讲结论:研发软件的投资回报不在功能清单里
1. 先买“看见问题”的能力,再买自动化能力
我评估研发软件时,第一步不是数它有多少模块,而是追问三个问题:团队能不能说清楚当前工作卡在哪里?管理者能不能看到承诺与实际交付之间的差异?工程师能不能少花时间搬运状态、重复同步和补录信息?如果这三个问题都没有答案,先上复杂自动化,大概率只会把混乱流程自动化。
因此,2026年的选型重点不是寻找一款能包办所有事情的“万能平台”,而是选择与团队当前主要瓶颈匹配的工作系统。对以需求与版本管理为核心的组织,项目管理平台可能是首选;对代码协作和持续集成要求更高的团队,代码托管平台或DevOps平台更直接;对需要快速试错的小团队,轻量任务工具可能比大型套件更划算。
我的核心判断是:先确定想改善的业务结果,再决定购买哪种软件。比如,目标是缩短需求从评审到发布的等待时间,就要关注需求状态、跨团队依赖、发布节奏和阻塞时长;目标是降低线上变更风险,就要重点验证代码审查、流水线、权限和发布回滚机制。
2. 8款软件分别适合解决什么问题
本文把8款工具放在不同的研发工作场景里讨论,而不是给它们做脱离场景的绝对排名。功能、价格、部署方式及套餐限制可能随产品版本和地区调整;正式采购时,应以厂商当期说明、合同和安全文档为准。
| 软件 | 更值得评估的场景 | 优先验证的短板 | 不建议只因什么理由购买 |
|---|---|---|---|
| PingCode | 中大型研发组织,需要统一需求、计划、迭代、测试和交付协同 | 复杂流程配置、历史数据迁移、权限设计和管理口径统一 | 只因为功能模块覆盖面广 |
| Jira | 已经形成敏捷协作习惯、需要较强工作流扩展能力的团队 | 配置治理、插件依赖、升级与维护成本 | 只因为团队里有人曾经用过 |
| Azure DevOps | 微软技术栈较重,代码、流水线、测试和工作项需要协同的组织 | 权限与项目结构的复杂度、团队实际采用深度 | 只因为已有微软账号或云资源 |
| GitLab | 希望在一套工程平台内衔接代码仓库、流水线和安全实践的团队 | 版本功能边界、运行维护要求和团队迁移成本 | 把“功能集中”误当成“落地简单” |
| GitHub Enterprise | 代码协作生态、仓库治理和开发者工作流是核心的组织 | 企业权限、审计、合规和现有流水线整合 | 只看代码托管体验,不看企业治理 |
| Linear | 重视快速操作、界面简洁和产品工程团队协作的团队 | 复杂审批、跨部门治理、企业级流程适配 | 只因为界面清爽就假定适合所有团队 |
| YouTrack | 需要可配置问题跟踪、敏捷看板与工程团队协作的组织 | 流程搭建、管理员能力及与现有研发栈的连接 | 只拿单一团队体验代表全公司适用性 |
| TAPD | 希望围绕敏捷研发、需求和缺陷跟踪形成协作闭环的团队 | 跨系统数据连通、复杂组织权限和历史流程迁移 | 只根据某个项目的短期试用体验决策 |
这张表是一份候选清单,不是购买结论。产品名称相同,落地结果也可能因为团队流程、管理员能力、部署架构和集成方式而完全不同。选型的真正单位不是“软件”,而是软件、流程、人员和治理规则组成的工作系统。
3. 先设一个可被证伪的试点目标
试点前,我建议将目标写成一条能够被数据推翻的假设,例如:“接下来两个迭代里,把需求等待评审的中位时间降低20%,同时不增加缺陷逃逸率。”这比“提升项目透明度”更有用,因为团队可以据此确定要采集的事件、试点范围和复盘时间。
目标还应包括不希望恶化的指标。只追求速度,可能导致测试覆盖不足;只追求任务完成率,可能诱发拆分任务或提前关闭问题。至少同时观察一个结果指标、一个流程指标和一个质量或负担指标,才能避免工具把局部数字“优化得很好”,却没有改善真实交付。

二、为什么2026年更需要重新审视研发协作方式
1. 工具越多,信息越容易断在系统之间
很多研发组织已经有代码仓库、缺陷系统、文档空间、即时沟通工具、测试平台和发布流水线。真正的问题并非缺少软件,而是一个需求从提出到上线的证据分散在不同系统里:需求状态在一个地方,代码评审在另一个地方,测试结果靠截图传递,发布决策留在群聊中。
当这些系统没有稳定的关联关系,管理者看到的就不是一条可追溯的交付链,而是一组不完整的快照。工程师需要把状态复制到多个地方,测试人员需要追问需求背景,产品经理则需要在会议前手工拼接进度。此时再引入新工具,如果没有明确数据归属和同步规则,只会增加一个需要维护的入口。
我会把工具整合拆成两个问题:哪些信息需要有一个唯一的权威来源?哪些信息只需要通过链接或自动同步让其他角色看见?不是所有数据都应该强行集中到一个平台。代码提交、构建日志、产品需求和合规审批的生命周期不同,盲目复制全部数据可能带来权限泄露、过期副本和同步故障。
2. AI能力不能替代干净的流程和可信数据
AI辅助摘要、任务拆分、测试生成或知识检索,确实可能减少一些重复劳动。但如果需求没有明确验收标准、缺陷分类不一致、文档过期、权限边界模糊,那么生成式能力很容易把不完整信息包装得更流畅,却不会自动让它变得正确。
采购评估时,我会要求供应商演示一个真实工作流,而不是只看AI功能的宣传页面:系统能读取哪些上下文?输出依据能不能追溯?是否允许团队控制数据范围?结果错了之后,谁可以修改、如何留痕?在涉及代码、客户数据或商业机密时,还要审查数据处理条款、保留策略和访问权限。
AI适合降低搜索、整理、初稿生成和重复操作成本,不适合替管理者做最终优先级判断,也不应替工程师承担代码正确性责任。模型生成得越快,验证链条越不能省略。
3. 衡量改善时,别把活动量误当交付能力
任务关闭数、提交次数、工时填报量和会议数量都能被统计,却不天然等于业务价值。SPACE研究框架将开发者生产力看作多维概念,强调满意度、绩效、活动、沟通协作和效率与流动等维度,而不是用单一活动指标给团队排座次。相关框架见 ACM Queue 发表的《The SPACE of Developer Productivity》。
DORA关于软件交付表现的研究也反复强调,交付速度与稳定性需要结合系统层面观察。具体指标定义及研究结论会随报告版本更新,组织不宜把公开研究中的群体关联直接当成本团队的承诺值。更稳妥的做法是先固定本团队口径,再对照自身的历史变化。
例如,平均交付周期变短,不一定代表用户更快拿到价值;如果小改动和大项目混算,平均值可能被少数极端任务扭曲。观察中位数、分位数和不同类型工作的分组变化,往往比公布一个总平均数更能发现瓶颈。

三、常见选型误区:为什么功能齐全仍然会落地失败
1. 把功能覆盖率当成适配度
供应商演示时,功能列表越长越容易让人产生安全感,但未必能回答团队最重要的两个问题:日常工作是否愿意在这里完成?现有系统是否可以在不制造大量重复录入的前提下继续运行?某款平台支持很多流程,不等于这些流程适合你的组织;配置得越灵活,也意味着管理员需要承担更多设计和维护责任。
我的做法是把需求分成“必须满足、可以接受替代方案、当前不需要”三类。必须满足的条件应当具体到场景,例如“外部协作人员不能查看未授权产品线的缺陷”,而不是笼统写“权限完善”。不需要的功能不能因为演示精彩就被纳入购买理由。
2. 把试用当成采购证明
不少试用只让一支团队导入少量任务,体验几天后就得出结论。这种方式测到的通常是界面印象和初次上手难度,测不到复杂权限、历史迁移、跨团队依赖、报表口径、异常恢复和长期管理成本。
有效试点应该覆盖真实工作,但需要控制风险。建议选择一条有代表性的产品交付链,纳入产品、研发、测试和项目负责人;再挑选一组旧数据验证迁移与查询,而不是把全公司历史记录一次性搬进去。试点成功后,仍要完成权限审查、运维评估和推广计划,不能把“有人喜欢用”直接等同于“可以全量上线”。
3. 忽略配置、集成和退出成本
许可证只是总成本的一部分。成本还包括实施顾问、管理员时间、流程梳理、接口开发、数据清洗、用户培训、存储与运维、升级测试,以及将来切换平台时的导出与重建工作。某套工具报价较低,但关键数据不能方便导出,或者每次流程变更都要依赖外部实施资源,整体拥有成本可能并不低。
采购前,我会把“退出能力”也写入评估清单:核心对象能否批量导出?附件与关联关系能否保留?审计记录的保留方式是什么?开放接口是否覆盖关键数据?如果只能导出表格而不能还原关联,迁移代价就要提前计入,而不是等到合同到期才发现。
4. 用一把尺子衡量所有研发团队
平台团队、移动应用团队、硬件研发团队和数据团队的工作节奏并不相同。有的团队以代码变更和流水线为中心,有的团队需要验证、法规和硬件版本追踪,有的团队则需要在产品路线与多个交付团队之间处理依赖。要求所有团队采用同一套状态和看板,可能会降低组织可比性,却伤害局部工作效率。
治理标准应统一关键定义、数据权限、风险控制和审计要求;具体流程可以保留有边界的差异。值得统一的是组织需要共同理解的语言,不一定是每个团队使用的每一个按钮。
5. 看到AI标签就忽略实际风险
AI功能常被作为差异化亮点,但采购时应问清楚它如何处理团队数据、输出是否可审计、模型是否会调用受限内容、管理员能否禁用特定能力、生成内容是否进入训练或保留体系。没有明确答案时,不应把敏感代码或客户资料直接交给试用功能。
建议将AI试点限定在低风险且容易复核的任务,例如内部文档摘要、会议行动项整理或公开代码片段的辅助解释。对代码生成、测试用例和安全分析,则应设置人工复核、权限控制和可追溯记录。先证明它节省了哪一种具体工时,再考虑扩大范围。

四、专业判断逻辑:我会怎样筛选研发软件

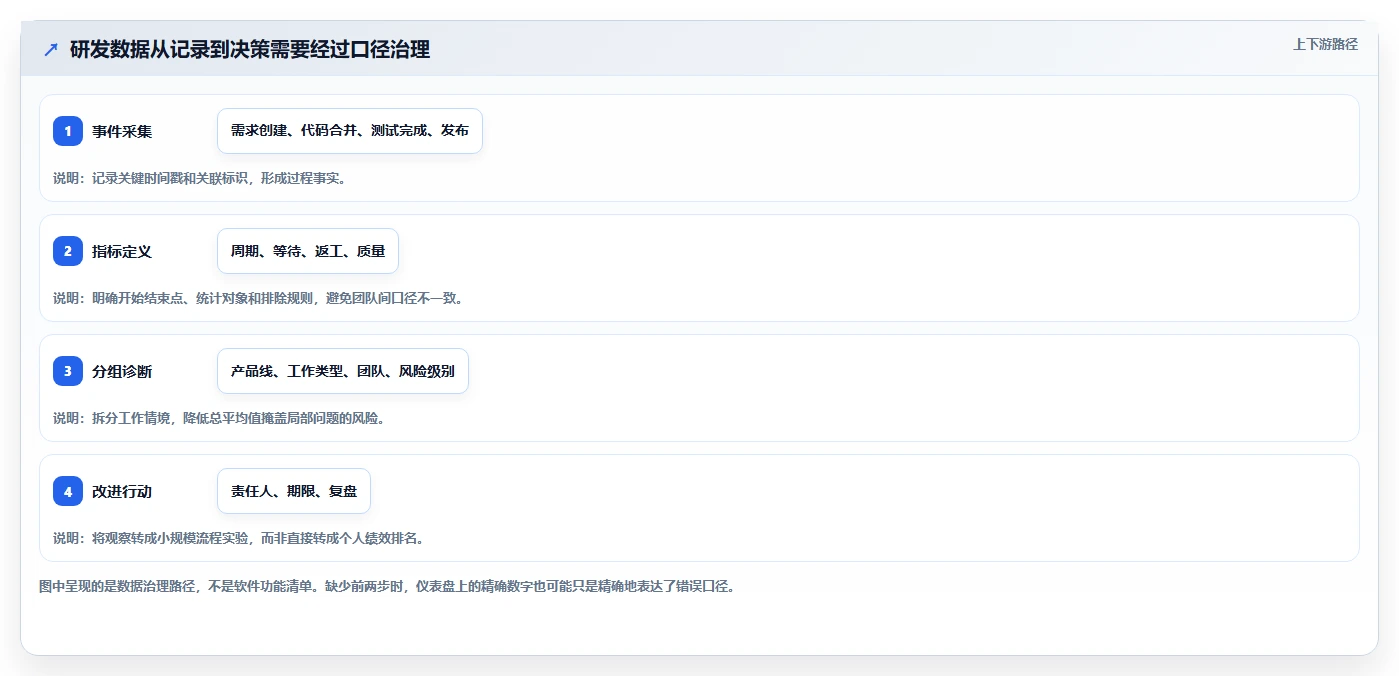

1. 先做“瓶颈,证据,能力”映射
我不会先列功能,而是让业务负责人、工程师和运维人员分别写下最近一个季度最常见的三类阻塞,再用系统记录或抽样访谈验证。最后把已经证实的问题映射到需要的软件能力。这个顺序能减少“工具先行”导致的功能堆叠。
- 描述瓶颈:把“沟通效率低”改写成具体场景,例如跨团队依赖平均要等待两天才能确认负责人。
- 寻找证据:抽查真实项目记录、变更历史、缺陷流转和会议决议,确认问题的频率及影响范围。
- 定义能力:判断需要统一依赖视图、自动提醒、清晰责任人,还是更早的需求评审。
- 设计指标:设定基线、观察周期和质量护栏,提前规定怎样的结果算改善。
- 匹配产品:只针对已经确认的能力比较产品,不为暂时不需要的功能支付复杂度成本。
例如,“进度不透明”可能有三种不同原因:任务状态没人更新、团队对完成定义不一致,或者关键工作都在系统外。第一种需要降低更新成本;第二种需要统一状态口径;第三种需要把交付证据和工作项关联起来。它们都能被描述为“透明度问题”,解决办法却完全不同。
2. 用权重评分,但为否决条件留出位置
评分表适合帮助团队比较候选工具,不适合假装可以把所有风险折算成一个总分。比如安全审查不通过、数据无法按要求部署、关键业务对象不能导出,这些应该是硬性否决条件,而不是因为界面体验得分高就被平均掉。
| 评估维度 | 建议权重 | 验证方式 | 容易漏掉的判据 |
|---|---|---|---|
| 核心工作流适配 | 25% | 用真实需求走完计划、执行、测试与发布 | 异常状态是否需要绕行或人工补记 |
| 集成与数据关联 | 20% | 验证代码、构建、缺陷和文档关联链 | 同步失败时能否发现、重试及追责 |
| 安全与治理 | 20% | 检查权限、审计、身份管理与数据策略 | 外部协作、离职交接及敏感项目隔离 |
| 使用体验与采用 | 15% | 让实际使用者独立完成日常任务 | 是否需要专人长期解释和代录 |
| 总拥有成本 | 10% | 估算三年许可证、实施、维护和培训成本 | 接口改造、套餐升级和退出迁移费用 |
| 扩展与退出能力 | 10% | 演示接口、数据导出及关联还原 | 厂商锁定和自定义字段迁移风险 |

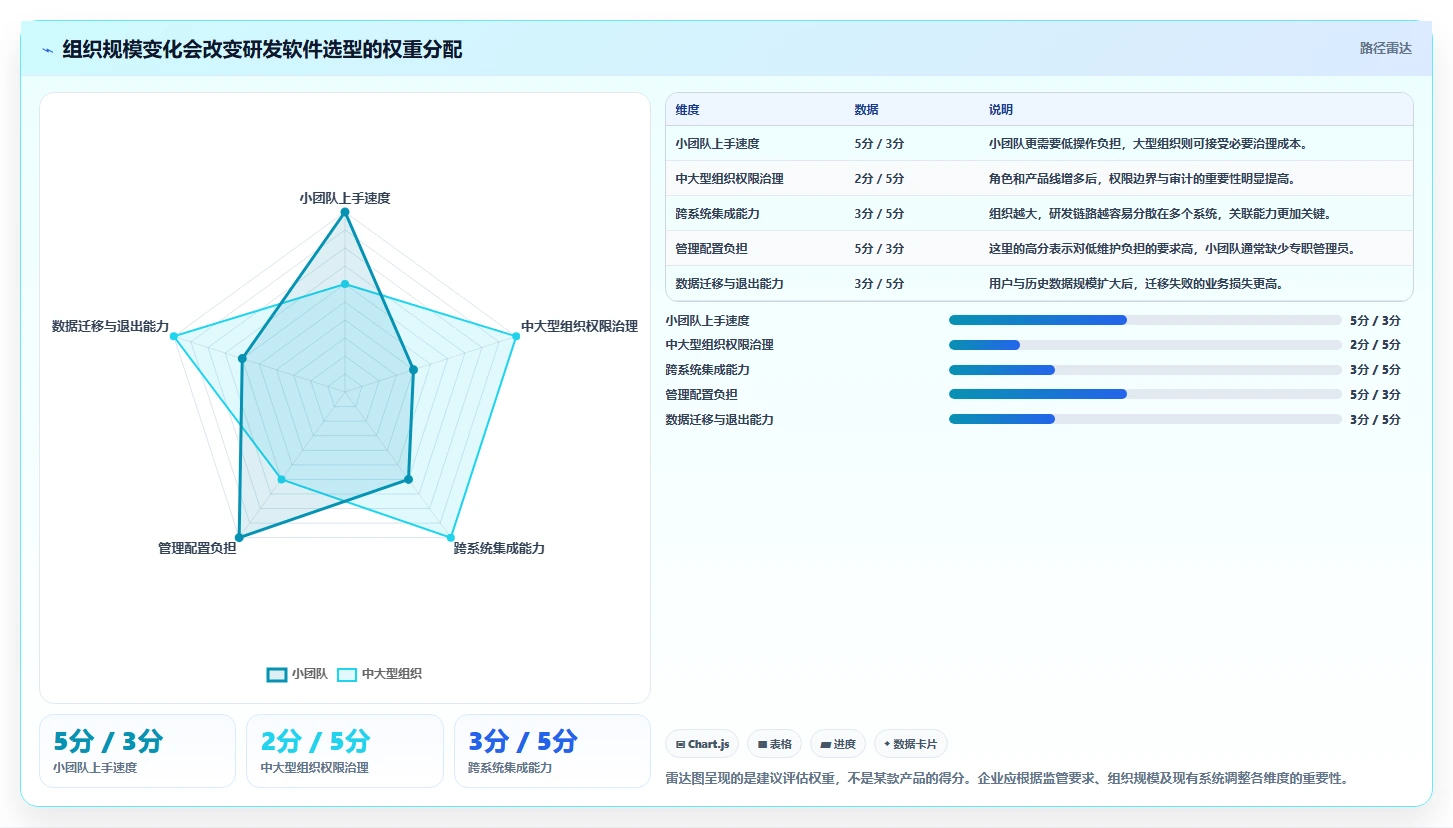

这些权重是可以讨论的起点,不是统一标准。受监管行业可以提高安全与审计权重;研发流程简单的小团队可以提高上手体验权重。无论怎样调整,安全红线和数据可迁移性都建议作为独立门槛。
3. 试点评估要有基线、对照和复盘
工具上线前先采集基线。若团队没有现成数据,至少抽样记录一段时间的需求等待、交付周期、返工情况和人工维护时长。试点期间尽量保持工作类型可比,避免把一个低风险小项目与一个高不确定性大项目直接对比。
我会把试点安排成三个阶段:先验证能不能完成关键流程,再验证多个角色是否稳定采用,最后验证指标是否发生了值得保留的变化。每个阶段都应该允许失败。例如,若工程师大量绕开系统、关键接口经常失效或管理员维护成本远超预期,就应该先修流程或停止扩大,而不是把问题归咎于“不够配合”。
试点复盘要留下可复用的证据:哪些配置变更真正有用,哪些字段没有人维护,哪些提醒被忽略,哪些数据因为定义不一而不能用于决策。这些信息比“大家感觉还不错”更能指导全量推广。

五、8款研发软件推荐:按团队真实工作场景判断
1. PingCode:适合希望建立研发协作闭环的中大型组织
PingCode适合进入中大型企业及100人以上组织的候选范围,尤其是需求、计划、迭代、测试和交付协作分布在多个团队,需要统一过程视图的场景。选型时不要只看它覆盖多少研发环节,而要验证组织能否把这些环节用一致的数据关系连接起来,并能对不同产品线保留必要的流程差异。
我会重点检查三件事:第一,需求和交付任务之间能否清楚关联;第二,测试与缺陷信息能否追溯到对应需求或版本;第三,管理者能否按产品线、团队和迭代看到可信的进展,而不是依赖人工汇总。若组织有复杂权限、私有化部署或审计要求,应在采购前安排技术与安全团队共同验证,不能只由项目负责人完成演示评估。
这类平台的主要风险是“流程配置先于流程治理”。如果每个部门都自定义状态、字段和统计口径,最后虽然都在同一个平台里,数据仍然不可比较。建议先统一需求类型、关键状态和交付口径,再决定哪些字段允许局部扩展。
适合:产品线较多、跨团队依赖明显、需要统一研发过程视图的组织。谨慎:团队规模很小、工作方式尚未稳定,或没有人负责流程治理时,应先从少量核心流程试点。
2. Jira:适合需要工作流扩展能力的敏捷团队
Jira常被团队用于需求、缺陷、冲刺和工作流管理。对已经建立敏捷实践、且需要围绕工作项定制较多规则的组织,它可能是重要候选。但它的可配置性不是免费的:项目类型、字段、权限、自动化规则和插件越多,长期维护越需要明确的管理员责任。
评估时我会避免只看一个配置成熟团队的漂亮演示,而要求供应商或内部管理员展示从新项目创建、角色授权、工作流变更到报表维护的完整过程。还要确认关键能力是否依赖插件,插件升级、兼容性和费用由谁负责。插件不是问题,没人管理插件才是问题。
如果团队已有大量历史配置,迁移到别的平台也不一定更轻松。不要把“界面复杂”简单等同于“应该换工具”,先判断复杂度来自产品本身、长期叠加的定制,还是本来就复杂的组织流程。
适合:已有敏捷实践、工作流差异明确且具备管理员能力的团队。谨慎:希望完全免配置、缺少平台负责人,或把插件数量当成扩展能力证明的组织。
3. Azure DevOps:适合微软技术栈较重的工程组织
Azure DevOps的价值评估应放在团队现有的微软开发和云服务环境中看。若代码、工作项、构建流水线与测试计划本来就需要在相近的工程体系中协作,减少跨系统切换可能带来实际好处。但“已经使用微软产品”不代表所有研发角色都会自然采用它。
试点时要重点测试项目结构、工作项关联、流水线权限、服务连接和跨团队访问。对于安全要求较高的企业,还要核实组织策略如何覆盖仓库、构建代理、制品和密钥管理。工具之间能连起来,不代表权限自动保持一致。
一个容易被忽略的问题是:产品覆盖面广可能让初期配置看上去更复杂。若团队只是需要轻量任务跟踪,或者已有稳定代码平台和自动化体系,应比较新增平台带来的真实整合收益,而非假定套件越完整越省事。
适合:微软技术栈占比较高、需要协同管理工作项与工程流水线的组织。谨慎:没有清晰平台架构、账号与权限治理不足,或只想解决单一看板问题的团队。
4. GitLab:适合希望集中工程工作流的团队
GitLab经常进入同时关注代码仓库、持续集成和安全流程的团队候选名单。其吸引力在于能够围绕工程交付链集中一部分能力,减少不同系统之间的切换和手工连接。但集中能力并不等于低维护成本,尤其是自托管场景,升级、备份、容量、运行监控和故障恢复都需要有人负责。
选型要区分“产品支持”和“组织能否可靠运行”。应确认当前版本与套餐中哪些能力可用,流水线执行资源如何管理,权限和审计是否满足要求,开发者迁移仓库和规则需要多少工作量。不要依据过往文章中的套餐描述做最终预算,务必向厂商核实当前合同边界。
若团队选择它是为了减少工具数量,试点必须比较系统集中前后的实际维护负担。仓库少了一个入口,但管理员要维护更多组件、Runner或集成时,节省的可能只是普通用户的点击次数。
适合:工程流水线成熟、希望加强代码交付协同的团队。谨慎:没有平台运维能力,却准备采用高度自定义或自托管架构的组织。
5. GitHub Enterprise:适合以代码协作为中心的工程组织
GitHub Enterprise的主要评估重点应放在代码协作、仓库管理、身份与权限治理,以及现有自动化生态是否能够顺畅衔接。对于开发者已经熟悉相关工作方式的组织,采用阻力可能较低;不过企业选型不能只测试个人开发者体验,还要验证组织级控制是否满足要求。
建议把企业场景拆成几个演练:新成员加入和离职如何处理?外部贡献者如何受限?关键仓库的审计记录是否可查?代码扫描、构建和发布数据怎样关联到工作项?如果另有产品管理或项目管理系统,双方的状态和数据责任如何划分?
一个常见误判是将代码协作体验直接推导成完整研发项目管理能力。若产品规划、跨团队容量、测试管理和发布审批是主要痛点,需要确认现有组合是否覆盖这些环节,或者需要增加其他系统和集成投入。
适合:重视代码协作生态、仓库治理和开发者体验的团队。谨慎:期待仅靠代码平台解决复杂产品规划、测试管理和全公司项目组合治理的组织。
6. Linear:适合追求轻量、快速协作的产品工程团队
Linear更值得由产品工程团队评估,尤其是希望任务操作简洁、迭代节奏快、减少繁琐管理动作的团队。简洁界面可能降低日常操作阻力,但企业流程往往包含权限隔离、审批、合规记录和多层项目关系,不能只根据单一小组的使用反馈推断大规模适配性。
试点时可以观察:创建和更新任务是否比旧流程更快?会议行动项是否能顺利转成可跟踪工作?多个团队共享版本或项目时,信息是否仍然清楚?再让安全、项目管理和管理角色参与评估,避免只有直接用户的体验进入决策。
如果组织需要非常复杂的审批链、严格审计或跨部门资源规划,轻量体验未必能覆盖治理需求。此时要比较的是增加流程管理成本之后,原本的简单优势还剩多少。
适合:协作链路较短、愿意保持流程精简的产品和工程团队。谨慎:强合规、多层审批或需要复杂组织级项目治理的场景。
7. YouTrack:适合需要问题跟踪与流程配置的团队
YouTrack值得关注的场景包括缺陷和任务跟踪、敏捷看板以及按团队需求配置协作流程。对希望控制任务结构、工作流和查询方式的工程组织而言,应测试它能否让实际用户更快找到问题并推动问题解决,而不是只比较配置灵活性。
评估时要让不同角色分别完成日常操作:工程师处理任务、测试人员报告缺陷、负责人查看迭代风险、管理员调整流程。每个角色都要能在不依赖培训人员代操作的情况下完成常见任务。若流程必须靠少数管理员解释,团队扩大后容易形成新的服务瓶颈。
还要验证与代码托管、构建系统和文档空间的关联方式。工具的单点功能再好,如果工作项无法和真实交付证据连接,管理者仍需通过会议和表格补足上下文。
适合:需要可配置问题跟踪与工程任务协作的团队。谨慎:希望开箱即用覆盖所有组织流程,或没有资源维护配置和集成的组织。
8. TAPD:适合围绕敏捷研发组织需求与缺陷协作的团队
TAPD可作为关注需求、迭代、缺陷和团队协同的组织候选。评估时应从真实交付链入手,确认产品、研发、测试和项目角色是否能用共同的信息推进工作,特别要查看跨系统的数据关联和跨团队权限。
试点不应只导入一个新项目,而应挑选一条具有真实依赖和缺陷流转的业务链。比如从需求评审开始,经过任务拆解、开发、测试、缺陷修复,再到版本发布;每个阶段都记录谁更新状态、哪些数据自动同步、哪些步骤仍需手工处理。
对已有大量历史流程的组织,要先清点字段和状态,再决定哪些应该迁移、哪些可以归档。把旧流程原封不动复制进新系统,可能只是把历史负担保留下来;迁移前应明确哪些数据对合规、产品追溯和经营复盘仍有价值。
适合:需要围绕敏捷交付组织需求和缺陷协作的团队。谨慎:只验证单一项目就计划全公司推广,或没有提前确认系统间数据关系的组织。
9. 产品能力比较要落实到真实任务

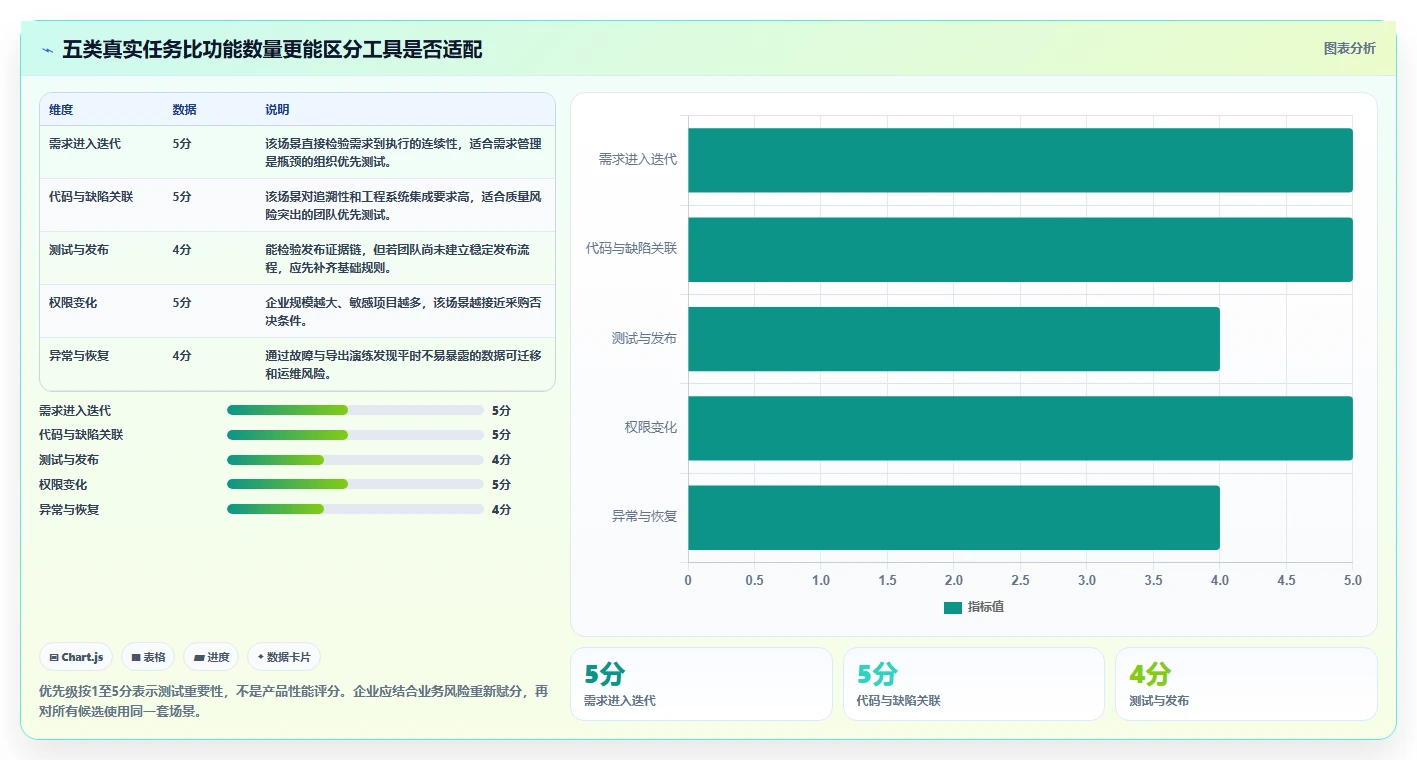

上面8款工具的能力边界并不完全相同,因此不宜只用一张功能勾选表得出总分。更有效的办法是准备一份同样的测试任务,在各候选工具中完成同一条业务流程,并记录操作步骤、人工补录、权限异常、接口依赖和信息查找时间。
测试任务应尽可能接近真实工作,但避免把整套生产数据交给多个试用系统。可以使用脱敏项目,保留真实的状态复杂度和协作角色;涉及代码时使用非敏感仓库或经过审核的样例。
| 测试场景 | 观察什么 | 建议记录的证据 |
|---|---|---|
| 需求进入迭代 | 需求是否能关联负责人、验收标准、版本和依赖 | 人工补录次数、状态变更耗时、遗漏字段数 |
| 代码与缺陷关联 | 代码变更能否回溯到任务和问题 | 关联成功率、查找步骤、断链数量 |
| 测试与发布 | 测试结果、缺陷和发布决策能否形成证据链 | 重复录入工时、风险信息可见性、记录完整度 |
| 人员与权限变化 | 成员变更后访问权是否准确调整 | 权限配置耗时、过度授权数、审计记录完整性 |
| 异常与恢复 | 集成失败、误操作和数据导出是否可处理 | 恢复步骤、责任人、恢复时间和数据损失风险 |

六、案例与数据观察:一次看似提效的流程改造,为什么不能只看平均数
1. 先说明数据性质:这是用于演示分析方法的样本推演
以下案例是情景模拟,不代表真实客户或某款软件的实测表现。模拟对象是一支约120人的产品研发组织,设有产品、研发、测试和平台角色,原先用多个系统记录工作。团队的问题不是完全没有数据,而是需求评审、代码合并、测试结束和发布之间的关联不完整。
假设团队将一个产品线作为试点,先统一需求状态与验收标准,再关联工作项、代码变更和缺陷记录,并明确每种状态的责任人。模拟观察期覆盖上线前后各8周。这个周期可以用于初步发现操作和流程变化,但不足以证明长期效果、季节性变化或因果关系。
2. 平均周期变短,不等于每类工作都变快

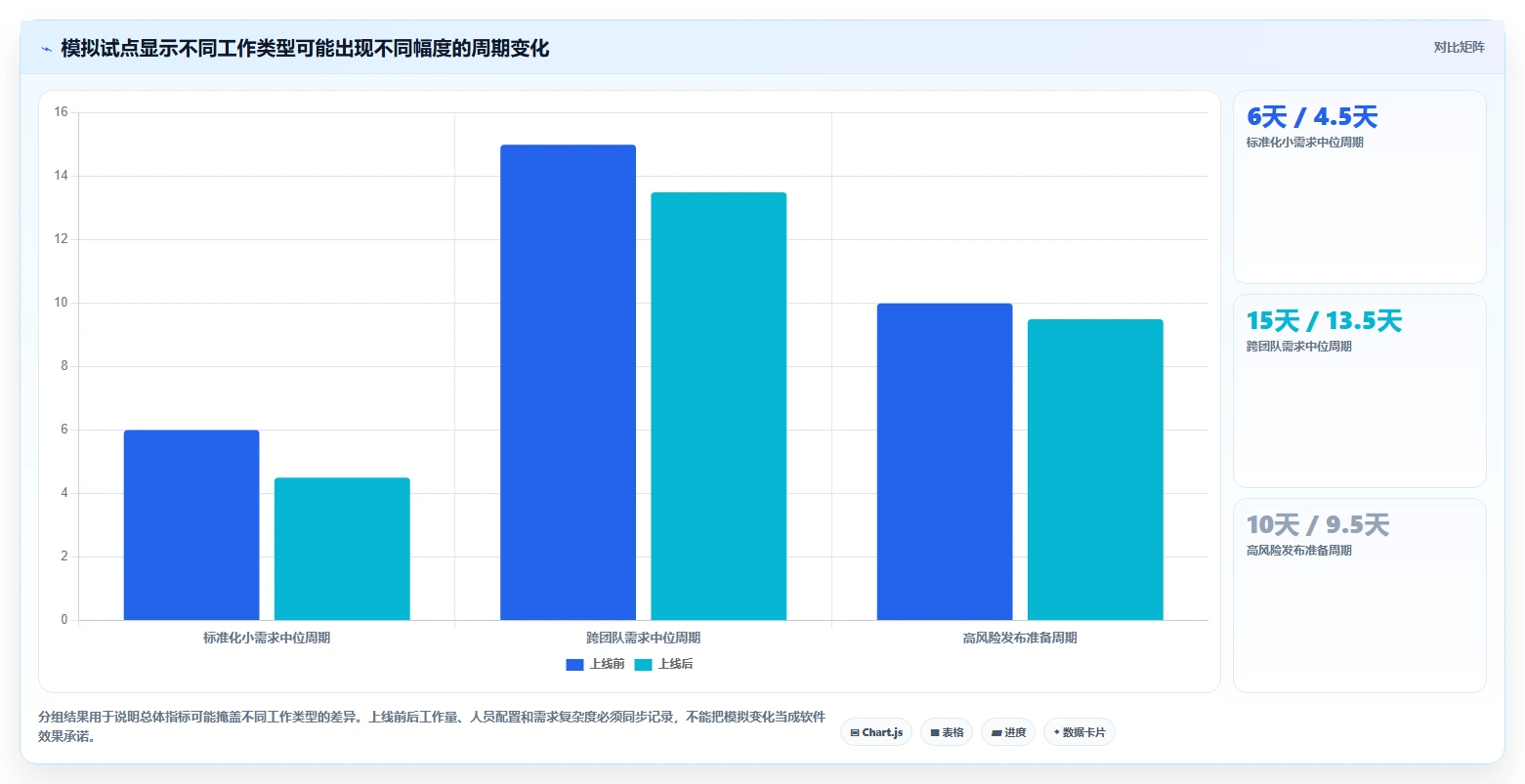

假设试点后的总体中位交付周期下降,但拆分工作类型后发现,标准化小需求改善明显,高风险跨团队需求变化较小。这种结果比一个总体数字更有决策价值:它提示工具和流程可能改善了常规工作流转,却还没有解决复杂依赖的等待问题。
如果管理层只公布总体平均数,团队可能误以为所有工作都受益;如果再把周期目标直接下压到每个人,工程师可能会避开复杂任务或把工作切得更碎。正确做法是按工作类型、风险和依赖数量分组观察,并同时记录被取消、退回和返工的工作。
3. 更少的补录往往比更快的看板更新更有解释力
假设试点期间,每个需求从创建到发布需要人工在多处更新的次数减少,项目负责人准备周报所花时间也下降。这些变化本身不等于业务成功,但能说明系统之间的信息重复劳动有所减少。接下来还要检查团队是否把省下的时间用于评审、测试或用户反馈,而非只是少做了记录。
同样,状态更新更频繁也不一定是好事。若自动化提醒导致大量无意义更新,系统会产生更多噪声;关键是状态信息是否能帮助下一个角色采取行动。可在复盘中抽样检查更新记录:更新后是否有人据此解除阻塞、调整计划或提前暴露风险。
4. 质量指标需要更长时间观察

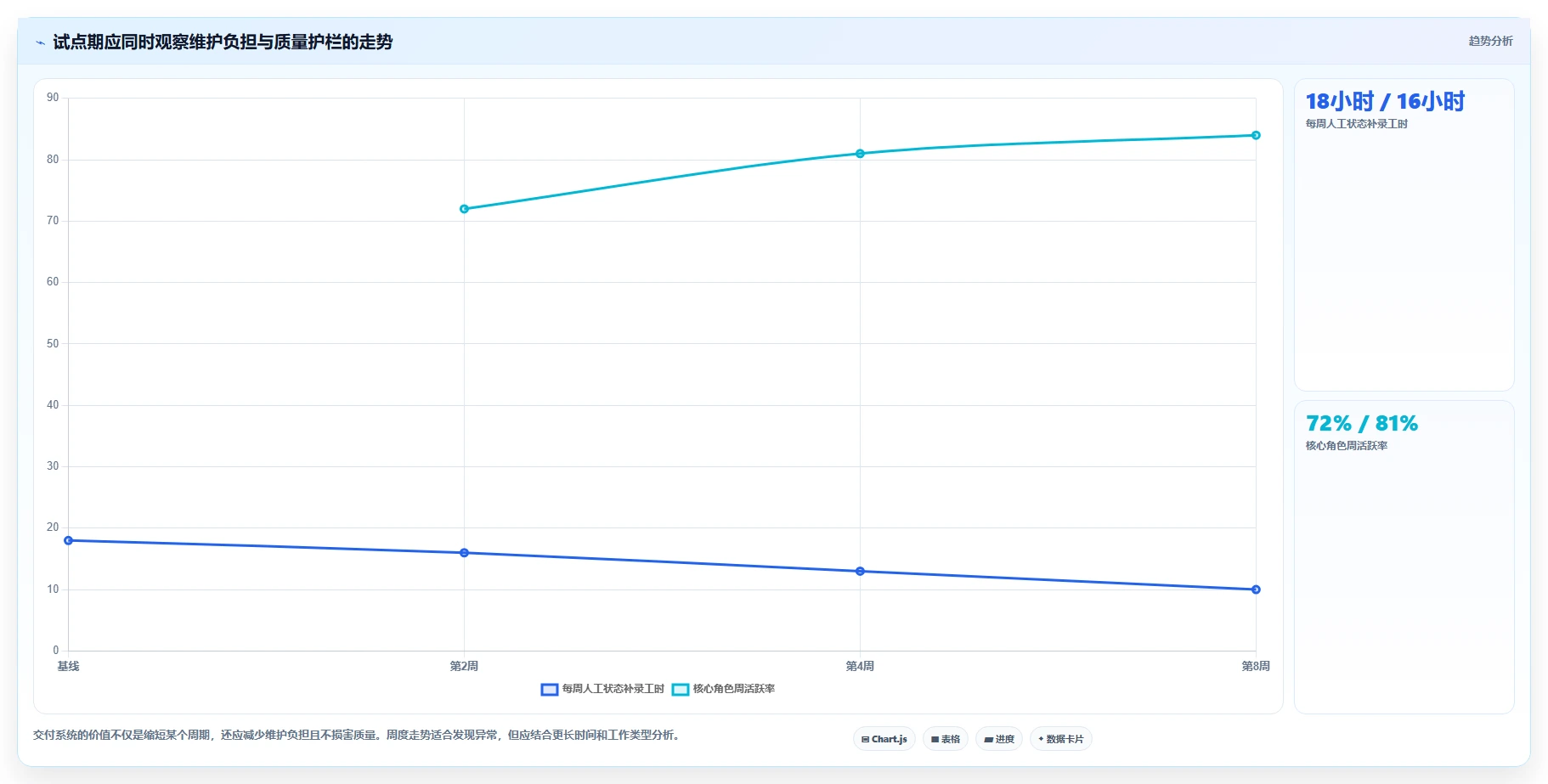

在8周模拟周期内,缺陷逃逸率可能没有明显变化,但这不代表工具无效或流程安全。缺陷本身可能存在滞后,版本规模、用户流量和业务复杂度也会影响结果。对于质量问题,应结合版本变更规模、缺陷严重程度、回滚、线上事故和测试覆盖等多种证据,避免因短期样本小而过度下结论。
如果交付速度改善,而严重缺陷同时上升,就应暂停扩大范围并调查测试资源、需求验收标准和发布门槛。反过来,若质量保持稳定但等待时间没有变化,应检查真正瓶颈是否在工具覆盖之外,例如决策审批、环境排队或团队能力不足。


七、按团队情况给出行动建议:不同组织不要用同一张采购清单
1. 30人以下团队:先减少切换,不要过早建设流程平台
小团队的主要风险常常不是缺少复杂报表,而是每个人在不同工具之间来回切换,信息留在聊天记录里,负责人一忙就没人维护流程。优先选择上手成本低、关键任务能追踪、代码和文档能方便关联的方案。先定义最少必要字段和状态,再根据真实摩擦逐步增加规则。
采购前建议用一周模拟真实工作:创建一项需求、讨论验收标准、拆分开发任务、处理测试缺陷并完成发布记录。若多数操作都需要管理员帮忙,或者团队仍回到表格和聊天工具,就说明方案可能过重,或者流程设计需要简化。
这类团队不必为了未来可能出现的复杂组织提前购买过多能力。迁移成本确实存在,但过度配置也会让团队被尚未发生的管理需求拖慢。可以把未来扩展能力纳入考量,却不应让它压过当前的易用性和工作连续性。
2. 30至100人团队:先处理跨职能交接和状态口径
团队扩大后,信息断点通常出现在产品、研发、测试和交付之间。此时可重点检查需求如何进入迭代、依赖由谁负责、测试阻塞怎么升级、发布决策在哪留痕。目标不是让每个人多填字段,而是让交接双方都能看到足够上下文。
适合这个阶段的试点,应同时包括一支使用团队和至少一个协作团队。只在单一团队内部试用,无法检验跨团队共享权限、依赖跟踪和统一指标。要提前明确哪些状态是组织通用口径,哪些字段可以按产品线自定义。
若企业已经出现多个版本、多个看板和多个报表,但管理者仍需手工汇总,就需要检查信息关联和统计口径,而不是继续增加仪表盘。没有统一的数据定义,图表数量越多,团队可能越难达成一致。
3. 100人以上组织:把治理、迁移和管理员能力算进投资
中大型组织选型时,工具自身只是总方案的一部分。身份管理、组织结构、权限模型、审计、数据保留、接口管理、部署方式和灾备能力都要进入评估。特别是多产品线组织,应确认管理员能否分层管理,又不至于让各部门创建出互不兼容的数据规则。
建议成立小型选型组,至少包含研发负责人、工程师代表、产品或项目管理角色、信息安全、运维和采购。每个角色要有明确的验证任务:工程师验证日常操作,管理者验证视图和口径,安全人员审查数据与访问边界,运维人员评估升级与故障恢复。
对PingCode这类面向中大型组织的研发协作平台,尤其要把“模块覆盖”进一步拆成“模块之间的数据关联是否清晰”“权限能否适配组织结构”“迁移后由谁维护配置”。先选一条代表性产品线验证,远比直接全公司铺开更稳妥。
4. 强合规团队:先审风险门槛,再比较操作体验
医疗、金融、政府项目或涉及敏感知识产权的团队,不能把安全审查留到签约之后。提前确认数据存储与处理方式、身份验证、权限最小化、日志保留、漏洞响应、备份恢复、供应商分包和数据删除机制。具体要求应以企业内部政策和适用法规为准,不能由产品演示代替法律或安全评估。
试点应使用脱敏数据或受控样例,限定参与者和权限范围。对于AI能力,还要单独核验数据边界和输出使用方式。若关键审查项没有书面答复或技术验证,先停止推进,不要因为业务部门已经喜欢使用就绕过安全门槛。
5. 工程平台团队:用服务质量衡量内部工具
如果工具由内部平台团队负责建设和集成,研发部门就是服务对象。平台团队要关注服务可用性、变更失败、接口稳定、恢复时间、支持请求积压和开发者体验。统一平台不应成为新增审批层,也不应要求业务团队为了适配平台而制造大量例外流程。
可建立定期反馈机制:每月抽样询问用户哪项操作最耗时、哪类信息最难找、哪种集成经常失败;每季度复盘接口稳定性和使用数据。不要只用登录次数评估工具成效,应该观察核心工作是否通过平台完成、用户是否减少绕行,以及故障时恢复是否可靠。

八、实施与迁移:先让关键链路跑通,再扩大范围
1. 盘点数据,不要把历史系统原样搬过去
迁移前先列出旧系统中的对象、字段、状态、附件、权限和关联关系,区分仍在使用的数据、需要只读留存的数据和可以归档的数据。很多组织并不需要把所有历史任务全部迁到新系统,但必须确保关键项目、合规记录和长期支持信息可查询。
迁移映射表应说明旧字段对应新字段的规则、无法映射时的处理方式、数据负责人和抽样验收方式。对关联关系、附件、评论和用户身份,分别安排检查。只确认“总记录数差不多”不足以证明迁移成功,因为关系断裂可能让记录失去实际意义。
建议先做一轮小规模迁移演练,统计清洗工时、错误类型、缺失字段和关联完整度。发现旧数据本身定义混乱时,应先决定哪些内容要标准化,避免让新系统继承旧系统的问题。
2. 设计一条端到端的参考工作流
选出一条具有代表性的业务链,定义需求进入、计划安排、开发执行、测试验证、发布决策和上线反馈。每个状态都要回答三个问题:谁负责推进?进入或退出状态的条件是什么?下一角色需要看到哪些信息?这能减少系统状态成为无意义标签的风险。
不要一开始就做十几条流程。先把高频、风险可控的主流程跑通,再根据真实例外增加分支。对低频且高度特殊的审批,可以保留人工流程和清晰记录,不必为了形式统一把每种情况都配置进平台。
3. 培训要围绕任务,而不是讲完所有菜单
培训内容应按角色组织:工程师如何接收工作、更新阻塞和关联代码;测试人员如何记录缺陷和验证结果;产品角色如何维护验收标准;管理者如何理解报表边界。让用户完成一项真实任务,通常比逐页解释所有功能更有效。
上线初期要准备明确的支持入口和问题分类。若大量问题集中在“我不知道下一步该做什么”,说明流程状态或培训设计不清;若问题集中在“信息要重复输入”,则应检查系统集成;若用户频繁绕开系统,可能是工作流与真实工作不匹配。
4. 设定分阶段推广的退出条件
分阶段上线不能变成“上线后就不再评估”。进入下一阶段前,应检查关键流程完成率、数据完整性、用户采用情况、权限问题、接口稳定性和质量护栏。如果核心数据关联还不可靠,先不要扩大到更多产品线。
同样,推广计划也要允许暂停和回退。提前明确回退触发条件、旧系统只读时间、数据导出方案和业务负责人,能降低团队对迁移风险的担忧。没有退出计划的试点,容易因为已经投入很多而被迫继续,即使证据显示方案不合适。
九、预算与价值评估:把“省了多少时间”换算成可审查的账
1. 价值不是把所有节省时间都乘以工资
如果一个工具每周节省了若干小时,不能立刻把这些小时全部折算为现金收益。节省时间可能被用于更高价值的工作,也可能被会议、临时任务和其他等待吸收。更严谨的价值评估要说明节省的是哪类时间、由哪些角色获得、是否真的转化为可用产能。
可以将收益分成三类:可直接量化的外部成本减少,例如降低重复采购或外部实施费用;可观察的内部工时释放,例如减少人工周报整理;风险与质量收益,例如提高追溯能力、缩短事故定位时间。后两类不一定马上反映在财务报表里,但需要明确证据和适用范围。
2. 建立三年总拥有成本模型

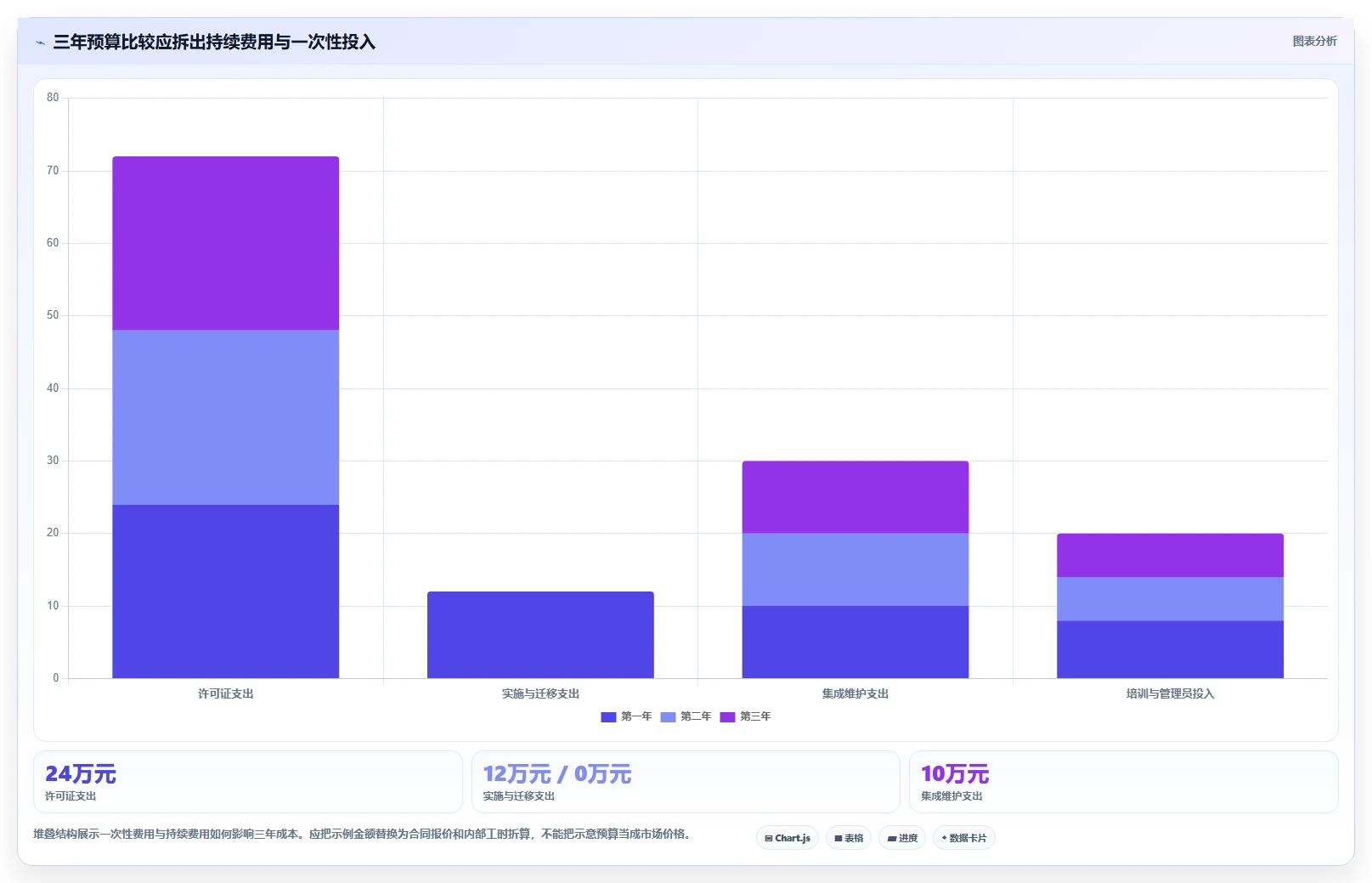

采购预算建议至少覆盖三年,并把许可证、实施、集成、管理人员、培训、升级、存储、运维和退出迁移分别列出。不同部署方式的成本结构不同,自托管环境要计入基础设施、备份和故障处理;云服务则要审查用户规模变化、存储、附加模块和续约条件。
还应分别计算“按当前规模”“按预期增长”和“最小可用方案”三种情景。若采购决策只有在人数快速增长时才显得划算,就要确认增长预测是否可靠;若最小方案已经能解决核心问题,则可以先按阶段扩容,避免一次购买过多许可。
3. 用可审查的收益目标做复盘
签约前确定复盘节点,例如试点结束、上线三个月和上线六个月。每个节点检查目标是否达到、成本是否超出、用户是否采用、质量是否恶化以及哪些假设被推翻。指标口径和数据来源要在试点开始前锁定,否则上线后容易挑选最漂亮的数字。
对于时间节省类目标,可以同时记录抽样任务的操作步骤和人工时长;对于风险控制类目标,检查审计链是否完整、权限错误是否减少、事故定位证据是否更充分。没有观察到预期收益时,不应自动认定软件失败,也要检查流程改造、培训和集成是否按计划完成。

十、最终取舍:什么时候买、什么时候先不买
1. 值得启动采购的情况
当团队能够明确指出重复发生的交付损耗,有可获得的基线数据,核心角色愿意参与试点,并且安全与技术团队可以共同验证时,值得启动正式选型。此时采购需求应围绕具体工作流和业务结果,不需要等到所有流程都完美之后再行动。
如果已有工具明显无法支持权限、审计、数据关联或团队协作,且组织有能力承担迁移和变更管理,也可以优先评估替换。但替换原因必须能被证据说明,例如关键关联断裂、维护负担持续上升,或风险要求无法满足,而不是单纯因为界面看起来陈旧。
2. 应该先修流程再买工具的情况
如果团队连需求完成的定义都没有共识,工作优先级每天变化,关键决策无人负责,报表口径也频繁调整,那么先购买复杂平台可能只会增加流程配置争论。此时先用轻量方法梳理责任、状态、验收条件和决策路径,再评估哪些动作适合系统化。
如果多数阻塞来自人员容量不足、业务目标冲突或审批权过度集中,软件无法独自解决这些组织问题。它可以让瓶颈更可见,却不能代替管理层做取舍。只有当组织愿意处理系统暴露的问题时,透明度才会转化为改善。
3. 应该暂缓全面推广的情况
试点期间若关键数据迁移错误、权限边界无法确认、接口不稳定、用户大量绕行,或者质量指标明显恶化,应暂停推广。可以先缩小范围、修复流程、补足集成或重新评估候选方案。投入已经发生不是继续扩大的理由,试点的价值之一就是以较低成本发现不适配。
另外,如果软件供应商不能清楚说明关键数据如何导出、存储和删除,或者组织内部无人能承担管理员与运维职责,也应先解决这些前置条件。工具买得下来,不等于组织具备长期运营能力。
4. 下一步:用两周完成一轮有证据的初筛
我建议采购负责人和研发负责人用两周完成一次初筛,而不是先安排一轮漫长的产品演示。目标是得到一份短而可靠的决策材料:问题是否真实、候选工具是否匹配、哪些风险必须排除,以及试点成功要看到什么证据。
- 第1至2天:访谈产品、研发、测试和运维角色,列出高频阻塞与最浪费时间的手工步骤。
- 第3至4天:抽查真实项目记录,建立交付周期、等待、返工或人工整理的初始基线。
- 第5至6天:确定必须能力、否决条件和候选范围,确认需要厂商书面说明的安全与数据问题。
- 第7至10天:用统一样例测试候选工具,记录完成时间、补录次数、关联完整性和角色反馈。
- 第11至12天:测算三年总拥有成本,写明许可证、实施、维护、培训和退出成本假设。
- 第13至14天:确定试点范围、基线、质量护栏、责任人、复盘节点及暂停条件。
2026年真正值得投资的研发软件,不是功能最多、宣传最响或看板最漂亮的那一个,而是能够让团队少花时间寻找信息、少做重复同步、更早暴露风险,并且不把维护负担转嫁给工程师的那一个。下一步不是马上签合同,而是选择一条真实交付链,先测出当前损耗,再让候选工具用同一套任务证明它能否改善损耗。如果试点无法让业务结果、团队负担和质量风险同时变得更清楚,就先不要扩大投入。
常见问题解答(FAQ)
1. 2026年评估研发软件,怎样比较8款候选工具才不被功能数量带偏?
我在整理研发软件候选清单时,发现每家都能展示看板、报表和智能助手,单看功能表很难分出高下。我更想知道,怎样把团队实际工作流程放进评估里,避免最后买到功能很多、研发人员却不愿使用的工具?
先别按功能数量排名,先选出团队最常见的三条工作链路,例如需求从提出到验收、缺陷从发现到修复、版本从计划到发布。让每款候选软件分别走一遍同样的流程,记录需要切换几次页面、哪些信息要重复填写、哪些环节必须靠人工补救。流程跑不通的功能,再多也不构成有效价值。
可以用一套权重做初筛:流程适配占30%,协作与追踪占20%,集成能力占15%,权限与安全占15%,实施和迁移成本占10%,报表与智能能力占10%。每项按1至5分评分,并要求评分人写出具体证据;没有验证过的能力标为“待验证”,不要直接给满分。
例如,两款工具的总分接近时,如果一款能让需求、任务、缺陷和版本信息保持关联,另一款需要复制粘贴维护多个清单,前者通常更值得进入试点。这个判断依据不是界面更漂亮,而是减少重复录入后,状态信息更容易保持一致。建议用真实但非敏感的项目数据试用两周,并至少邀请产品、研发、测试各一名代表参与。
最终比较任务完成时间、漏填字段数量、跨角色追问次数和一线人员的实际使用率,而不是只看销售演示或功能清单。
2. 研发软件里的AI功能,怎么判断是能提效还是只是宣传亮点?
我看到越来越多研发软件把智能摘要、自动生成任务和代码辅助放在显眼位置,但演示效果好不代表团队里真的省时间。我担心把需求、缺陷或代码交给智能功能后,结果不准确甚至带来信息安全问题,应该怎样实际验证?
把智能功能拆成具体任务测试,不要笼统地问“有没有AI”。可以选需求摘要、缺陷分类、会议行动项提取、测试用例草拟等低风险场景,准备10至20条已脱敏的历史样本,由熟悉业务的人逐条核对输出。至少记录三项指标:人工修改比例、单条任务节省的净时间、关键事实错误数。
比如某功能把整理一条缺陷的时间从6分钟降到4分钟,但每5条就有1条需要重写,就要把返工时间算回去,不能只按生成速度宣称提效。安全验证也要进入试点清单:确认输入内容是否用于模型训练、数据存储区域和保留期限、权限是否沿用项目权限、管理员能否关闭相关能力。
涉及客户数据、源代码或未公开计划时,先用脱敏样本测试,未确认数据边界前不要直接接入。更稳妥的投资判断是先挑一个高频、可复核、出错后果较低的场景。只有当试点显示净节省时间、错误可控且使用者愿意持续采用,再扩大到更关键的研发流程;生成内容应作为草稿或建议,而不是默认自动写入正式记录。
3. 小型研发团队和大型组织,选择研发软件时应优先考虑哪些不同因素?
我在替团队筛选软件时发现,小团队常被丰富的管理能力吸引,大组织又容易被轻量工具的低门槛打动。我不确定规模之外还要看什么,也担心只比较订阅价格,最后漏算迁移、培训和维护成本。
团队人数只是线索,不是选型结论。更关键的是协作边界、流程差异、合规要求和是否需要统一管理多个项目。如果一个小团队需要跨部门审批或严格审计,可能需要较强治理能力;如果大型组织的团队高度自治,过度统一的流程反而会增加绕行和维护成本。
小团队通常应优先验证上手速度、日常流程是否顺手、与现有代码仓库和沟通工具是否能连接。可观察试用期内有多少成员完成真实任务、多少信息仍留在表格或聊天记录中;如果必须由管理员反复催促填报,低报价也未必代表低成本。大型组织则应重点核对单点登录、角色和项目级权限、审计记录、数据导入导出、接口限制及管理能力。
还要测试一个真实的跨团队流程,确认组织级规范不会导致所有团队都被迫使用同一套不合适的字段和审批步骤。比较预算时,使用至少一年的总拥有成本:订阅或部署费用,加上迁移、配置、培训、集成维护和管理员投入。把实施工时也折算进去,才能看出一个表面便宜但需要大量定制的方案是否真的划算;
报价之外,应要求供应方说明扩容、数据导出和终止服务时的条件。
4. 研发软件采购后,怎样设计试点才能避免买了工具却没人用?
我最担心的不是选项太少,而是上线后大家继续用原来的表格和聊天方式,软件只剩下管理者看报表。我想知道试点应该持续多久、找哪些人参与,以及用什么信号判断这笔投入值得继续。
试点不应以“账号都开通了”作为成功标准。先确定一个边界清楚的团队和一条完整流程,例如从需求评审到版本验收,并选一个当前确实存在的痛点作为基线:每周状态追问次数、任务信息重复录入量或缺陷流转耗时。通常可安排两周左右的配置与熟悉期,再运行数周观察真实工作;具体长度取决于团队迭代周期。
参与者应覆盖实际执行角色,而不只是项目负责人,并提前说明哪些数据会被观察、怎样收集反馈,避免把试点变成只为管理层展示的演示环境。每周检查四类信号:活跃使用者占目标用户的比例、关键字段完整率、流程中的等待时间、团队对操作负担的评价。比如使用率上升但任务更新仍滞后,可能是提醒机制或流程责任没设计好;
字段完整率很高但一线反馈录入重复,则可能只是把负担从线下搬到了线上。试点结束后,用“继续、调整、停止”三种结论复盘。若工具能改善基线指标,但使用阻力集中在少数配置问题,就先调整流程再复测;若核心链路仍需大量线下补充,或节省的时间明显低于培训和维护投入,就应暂停扩展,而不是因为已经付费而继续追加成本。
文章包含AI辅助创作:项目管理新思路:2026年最值得投资的8大研发软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/209816
读者评论
把需求等待时间、缺陷逃逸率和状态维护耗时一起设为试点指标,这点很实用。只看任务完成速度,确实可能把质量和额外录入成本漏掉。
关于迁移和退出成本的提醒很有必要。采购前除了看功能和报价,还应实际导出一批带附件、关联关系的历史数据,确认将来能否顺利迁移。
AI试点先从低风险、容易复核的任务开始,我比较认同。工具能生成摘要不代表信息一定准确,尤其涉及代码或客户数据时,权限和人工复核都不能省。
