团队协作软件最容易买错的地方,不是选了功能少的,而是选了一款看起来什么都能做、最后却没人愿意维护的。围绕《提升团队协作:2026年最受欢迎的8款管理软件管理软件全面评测》,我不把“受欢迎”伪装成未经验证的市场排名,而是按团队规模、工作流复杂度、配置成本和协作边界,逐一评估 PingCode、Jira、Asana、monday.com、ClickUp、Trello、Notion 与 Microsoft Planner。
文中涉及的效率数字均明确标注为情景模拟,不代表厂商实测或行业平均值。
一、先讲结论:工具不是越全越好,流程匹配才是关键
1. 八款工具分别适合什么团队
如果团队需要把产品规划、需求、研发执行、测试和交付串成相对完整的过程,我会优先评估 PingCode;对于已有成熟技术流程、需要高度定制和丰富扩展的研发组织,Jira 值得进入候选名单。两者都不适合仅凭功能清单拍板,权限、配置维护和跨部门使用体验需要一起验证。
如果协作重点是跨部门项目推进、负责人明确、进度可视,Asana 和 monday.com 通常更容易进入业务团队的日常工作。它们擅长让任务、时间线、状态和责任人变得直观,但团队仍需先定义好任务粒度和项目规则,否则漂亮的看板也会变成另一份需要填写的表格。
如果团队希望用较低的学习成本开始管理任务,Trello 的看板方式简单直接;如果希望把任务、文档、知识和数据库视图放进一个可组合的工作空间,Notion 和 ClickUp 更灵活,但灵活也意味着需要有人持续设计空间结构。
Microsoft Planner 更适合已经深度使用 Microsoft 365、并希望在现有身份、文档和沟通环境中管理轻量任务的团队。若需求涉及复杂项目组合、跨团队依赖、研发测试闭环或严格的流程治理,则应先核实当前许可、集成和高级管理能力,不要把“在同一个生态里”误判为“能覆盖所有管理需求”。
| 工具 | 更适合的工作 | 选型时重点验证 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型研发组织的需求、迭代、测试与交付管理 | 现有研发流程映射、权限、迁移、部署与运维方案 | 治理能力较强,前期流程梳理不可省略 |
| Jira | 已有敏捷实践、需要高度可配置研发工作流的团队 | 配置复杂度、插件依赖、管理责任人与总拥有成本 | 扩展能力强,但持续治理成本也可能较高 |
| Asana | 跨部门项目、营销活动和业务计划协同 | 项目模板、目标关联、自动化与外部协作边界 | 易于看清推进情况,研发深流程需确认适配 |
| monday.com | 需要灵活看板、状态管理和可视化汇报的团队 | 模板是否贴合工作、自动化限制、视图权限 | 展示和配置灵活,容易出现重复板块与字段 |
| ClickUp | 希望在单一工作空间整合任务、文档和视图的团队 | 信息架构、权限边界、功能使用率与维护责任 | 功能覆盖面广,空间治理决定长期体验 |
| Trello | 小团队、轻量项目和可视化任务流 | 跨看板汇总、权限、自动化和复杂依赖需求 | 上手快,复杂流程需要额外约定或补充工具 |
| Notion | 知识、项目说明、轻量数据库与任务协同 | 文档权限、数据库规范、提醒机制和数据治理 | 自由度高,结构不统一时容易形成信息孤岛 |
| Microsoft Planner | Microsoft 365 环境中的日常任务与轻项目协同 | 组织许可、功能版本、跨项目视图和外部成员协作 | 生态衔接自然,复杂治理能力需按版本核实 |
2. “最受欢迎”不等于“最适合你”
“最受欢迎”听起来像一个客观排序,但软件选型中常见的下载量、网站访问量、搜索热度和企业采购量并不是同一指标。不同地区、行业、版本和组织规模的结果也可能差异很大。没有明确样本和统计方法的榜单,最多只能当作认识产品的入口,不能当作采购依据。
因此,本文的“八款”指的是具有代表性、适合不同协作场景的候选工具,而不是依据未公开数据排出的全球名次。我的判断方法是先看工作类型,再看工作流复杂度、组织治理要求和落地成本,最后才比较界面偏好与功能丰富度。
3. 先用三个问题缩小候选范围
- 团队主要管理什么?是研发需求和缺陷,是营销项目和跨部门事项,是文档知识,还是个人与小组待办?
- 流程有多复杂?是否涉及审批、依赖关系、版本、测试、权限继承、跨项目资源或审计记录?
- 谁负责长期维护?如果没有明确管理员,复杂度很高的工具可能在上线几个月后变成字段、项目和规则不断膨胀的负担。
我的首要建议是:不要先开八个免费试用,再让每个团队各自投票。先把真实工作画出来,选两到三款进入同一场景验证。这样比较的是解决问题的能力,而不是谁的演示页面更漂亮。

二、背景与真实场景:团队协作的难点通常不在“缺一个看板”
1. 三类团队,三种不同的协作断点
在研发团队里,我最先检查的不是任务卡片能不能拖动,而是需求从提出到发布期间有没有可追踪的交接。产品、研发和测试如果分别在文档、即时消息和电子表格中记录状态,团队会遇到“谁改了什么、当前依据是哪版、测试覆盖了哪些需求”这类问题。工具必须帮助建立关联,而不是把旧表格换成新表格。
在市场和运营团队里,常见断点是活动目标、内容制作、审批、渠道上线和复盘各自独立。项目负责人看见任务都标记为完成,却不一定能确认素材是否审批、渠道是否发布、数据是否回收。此时,工具的价值在于让依赖关系和交付标准显现出来,而不只是统计任务数量。
在专业服务或内部职能团队里,工作经常从邮件、聊天和临时请求进入。最大的隐性成本不是单项任务太复杂,而是需求频繁打断原计划,负责人无法判断优先级,管理者也无法解释为什么原定事项延期。协作工具要能接住入口、明确承诺并记录变化原因。
2. 软件的价值链:输入、流转、反馈
我会把协作软件的价值拆成三个环节。第一是输入:需求能否用足够一致的字段提交,而不是每个人都用自己的语言描述。第二是流转:任务是否有明确负责人、状态定义、依赖和交付条件。第三是反馈:团队是否能及时发现阻塞、延期和重复工作,并把这些信息用于调整。
如果只做了输入,没有流转,系统里会堆满“待处理”事项;如果只做流转,没有反馈,管理者仍要每周逐个询问进度;如果反馈只靠手动汇报,工具就没有真正减少协调成本。评价一款软件,要看它是否缩短了从问题出现到采取行动的距离。
3. 选择工具前,先记录一周的协作损耗
我建议团队在选型前抽取一周工作样本,不需要复杂调研。记录需求从哪里进入、谁重复录入、等待确认多久、任务被打断几次、状态汇总用了多久。重点不是把每一分钟都量化,而是找出反复出现的摩擦点。
- 抽取 10 至 20 个近期任务,覆盖正常、延期、返工和跨团队协作事项。
- 标出每项任务从提出、确认、执行、验收到关闭经历的系统与人员交接。
- 记录因信息缺失而发生的补问、重复录入、等待审批和返工。
- 从中选出影响最大的两个问题,作为试点成功指标,而不是同时追求十几个目标。
这一步能防止团队把“协作问题”误诊成“缺少自动化”。许多时候,延期是因为决策权不明确,重复工作是因为任务入口不统一,返工是因为交付标准没有写清。这些问题可以由软件承载,但不能由软件替团队作出管理决策。

三、拆解常见误区:功能更多,不一定协作更好
1. 误区一:把功能数量当成协作能力
产品页面上出现的功能越多,并不代表团队越容易完成工作。功能只有在流程里被真正使用,才会产生价值。自动化规则如果没有稳定输入数据,容易自动推动错误状态;多种视图如果没有统一字段标准,会让同一个任务在不同页面呈现出互相矛盾的信息。
评估功能时,我更看重“完成某个真实任务需要几步、需要多少人工补充、发生例外时怎么处理”。比如,一项任务需要从需求卡片关联到测试用例和发布版本,那么比较重点应是关联是否自然、变化是否可追踪,而不是系统是否提供了数量很多的菜单选项。
2. 误区二:看板上线就等于流程统一
看板只是流程的可视化表达。若团队对“进行中”“待验收”“已完成”的定义各不相同,使用同一块看板也不会自动产生共同认知。有人把“已提交”当成完成,有人认为“客户确认后”才算完成,报表看上去整齐,实际状态却无法比较。
在试点前,我会让团队写出每个关键状态的进入条件和离开条件。例如,“待验收”必须包含交付链接、验收人和通过标准;“已完成”必须确认结果已交付给需求方。状态数量宁可少一些,也要保证每个状态有一致含义。
3. 误区三:把自动化当作流程治理的替代品
自动提醒能减少遗忘,但不能解决任务优先级冲突;自动分派能减少机械操作,但前提是职责边界和负载规则已经明确。若团队把模糊流程直接自动化,只是让模糊更快地扩散。
我的判断顺序是先确认规则是否稳定,再看重复操作是否值得自动化。试点期间可以先手动执行两到三轮,统计哪些动作重复、例外比例多高。只有规则稳定且例外可解释,自动化才值得进入正式配置。
4. 误区四:忽视迁移、培训和维护成本
采购费用只是总成本的一部分。数据清理、字段映射、权限设计、集成验证、培训、系统管理员时间和用户迁移阻力,都可能比订阅费用更影响项目成败。对于需要多年沉淀的项目数据,还要考虑导出能力、归档规则和退出方案。
我建议把总拥有成本拆成首期投入和持续投入:首期包括配置、迁移与培训;持续投入包括许可、管理维护、集成变更和新人培训。供应商报价要与实际用户数、访客权限、存储限制、自动化额度和高级功能许可一起核对。
5. 误区五:让所有部门使用同一套模板
统一工具不等于统一流程。研发、市场、法务、运营可能共享项目级目标,但任务生命周期和审批责任并不相同。强行套用一份模板,通常会产生大量无关字段,用户为了完成表单而填写无意义信息。
更稳妥的做法是统一最小公共字段,例如项目、负责人、优先级、期限和状态定义;部门专属的信息留在各自流程中。共享边界应建立在需要协同的事项上,而不是把所有组织数据都塞进同一个空间。
四、专业判断逻辑:怎样公平评测八款管理软件

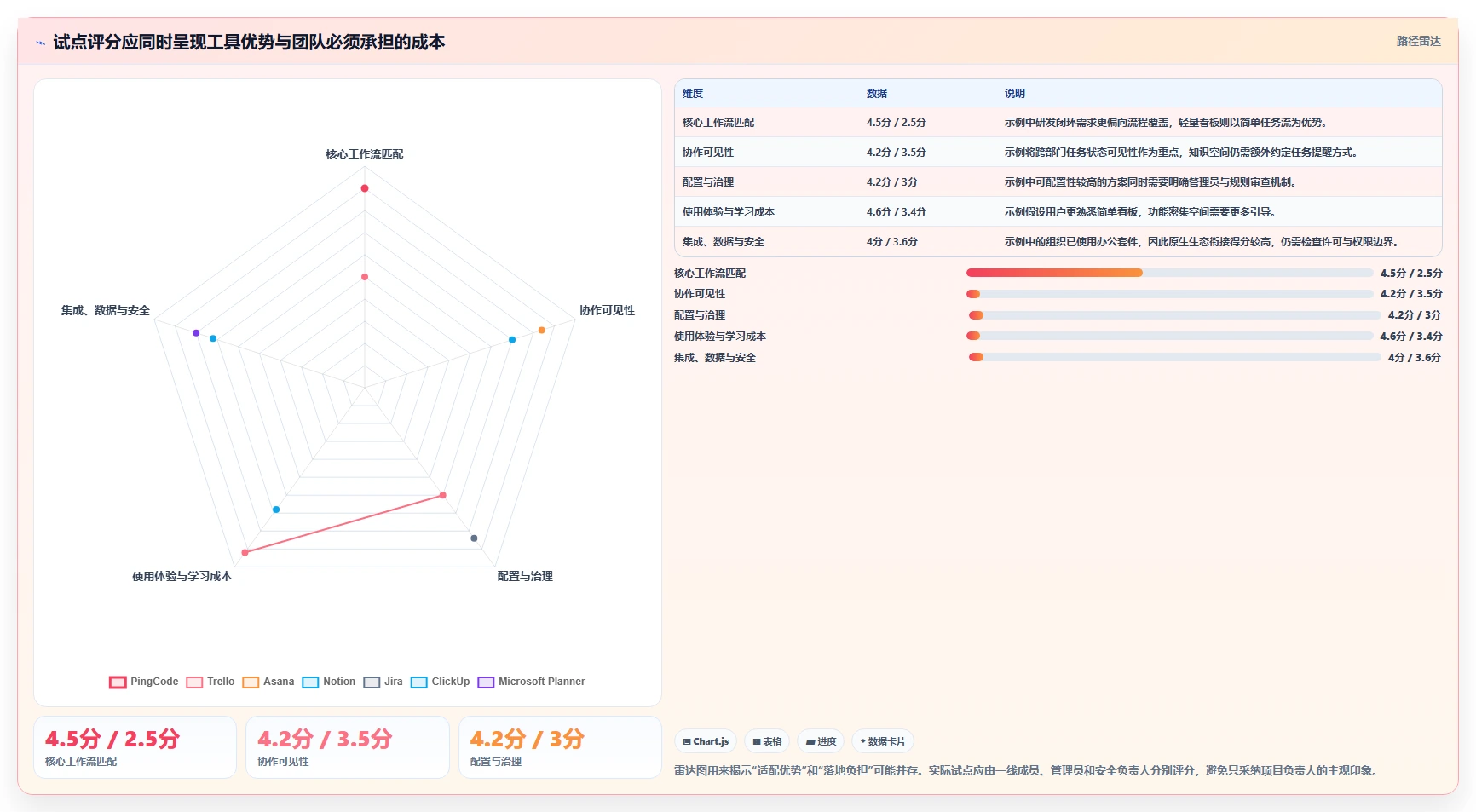

1. 用六个维度建立同一把尺子
为了避免被演示流程带着走,我建议所有候选工具都用同一组问题评估。总分可以采用 100 分制,但分值权重要结合团队目标调整;以下权重是通用的初筛模板,不是行业标准。
| 评估维度 | 建议权重 | 检查问题 |
|---|---|---|
| 核心工作流匹配 | 25% | 能否覆盖最重要的工作对象、状态与交接? |
| 协作可见性 | 20% | 负责人、依赖、阻塞和变化是否容易被相关人员看见? |
| 配置与治理 | 15% | 权限、模板、字段、自动化是否可控且有人维护? |
| 使用体验与学习成本 | 15% | 一线成员能否快速完成日常操作,不依赖管理员代录? |
| 集成、数据与安全 | 15% | 身份管理、数据导出、外部协作和安全要求是否满足? |
| 总拥有成本 | 10% | 许可、迁移、培训、维护与退出成本是否可接受? |
权重不是不可变的。研发团队可能把工作流匹配与权限治理提高到 60%;小型创意团队可能更重视上手速度和可视表达。分数的用途是让讨论具体化,而不是把不同类型的产品排成一个看似精确的总榜。
2. 设计同一套试点任务,而不是做厂商演示竞赛
试点至少选取三类任务:一项正常任务、一项跨部门依赖任务、一项发生变更或延期的异常任务。每款候选产品都要走相同步骤,例如创建需求、指定负责人、加入依赖、更新状态、记录变更、验收和查询进度。
如果工具只在“正常情况”里表现良好,却无法清楚呈现延期原因、负责人变更或验收失败,那么它可能适用于轻量日常管理,却不适合承担关键流程。例外路径比功能演示更能暴露产品与组织的匹配程度。
3. 指标要观察行为变化,而不只看满意度
试点期间可以采集任务信息完整率、跨团队等待时间、手工汇总耗时、逾期任务比例、一次验收通过率和周活跃使用率。每项指标都要给出清楚的统计口径,例如等待时间从“提交”还是“确认可执行”开始计算,逾期任务是否排除被暂停事项。
满意度仍然重要,但应与行为数据一起看。用户觉得界面顺手,不代表流程变快;报表里显示任务关闭变多,也不代表交付质量变好。要观察效率、质量和采用度是否同步变化,避免单一指标诱导错误决策。

4. 评分之外,再加一道否决条件
有些要求不适合用加权平均抵消。例如数据驻留、单点登录、审计记录、外部协作者权限、特定部署方式或采购合规要求,可能属于必须满足的条件。候选工具只要触碰硬性限制,就应先退出 shortlist,而不是靠其他维度的高分“补回来”。
我会把需求分为三层:必须满足、上线后可以逐步完善、明确不需要。这样既能避免过度采购,也能避免被少数炫目的功能分散注意力。对中大型组织,还应让信息安全、采购、法务和实际使用部门共同参加决策。
五、八款软件逐一评测:优势、边界与验证重点
1. PingCode:适合把研发过程作为一个整体来管理
PingCode 更值得进入中大型研发组织,尤其是 100 人以上、产品研发与质量管理之间存在较多交接的团队。评估时,我会重点观察需求、计划、研发任务、测试和交付信息之间的关联是否符合现有工作方式,以及管理者能否从项目层面识别阻塞,而不需要反复收集个人汇报。
这类产品的优势不只在“功能多”,而在于研发活动可以围绕共同对象沉淀上下文。需求变更如果能与迭代、任务和测试结果形成可追踪关系,团队在复盘时就更容易回答变更从哪里来、影响了什么、是否完成验证。
需要谨慎的是,组织规模越大,流程差异、权限层级和历史数据往往越复杂。如果没有统一的字段口径和流程负责人,系统容易出现多个项目各自定义状态、报表无法横向比较的情况。试点时应重点验证模板复用、跨团队权限、历史数据迁移和管理报表的真实可用性。
我建议这类组织用一个跨职能产品团队或一个相对完整的研发项目试点,而不是一次性覆盖全公司。试点既要包括正常需求,也要包括紧急插单、版本延期、测试缺陷回流和发布后的问题处理。部署方式、服务支持、数据管理和合同范围应以当前供应商书面资料为准,不能只依赖演示口头承诺。
2. Jira:适合愿意投入流程治理的研发团队
Jira 常被纳入研发管理候选,特别是团队已有敏捷实践、需要调整工作流并连接开发生态时。它的评估重点不是“能不能配”,而是“谁来配、改动如何审批、配置怎样长期保持可理解”。灵活性可以适配复杂场景,也可能让每个团队都维护一套近似但不同的规则。
试用时,我会选一个真实工作流进行配置,记录从创建项目、定义状态、设计权限到生成报表所需的人员和时间。再让非管理员成员完成日常操作,确认他们能否理解字段和状态。如果很多操作必须找少数专家处理,系统就存在明显的单点维护风险。
插件或集成可能提升能力,但也带来许可、兼容性、升级和供应商依赖。总成本不能只看基础订阅价格,还要计入扩展应用、管理员工时、版本变化时的回归验证,以及离开某项扩展后的数据处理方案。
3. Asana:适合以项目推进为中心的跨部门协作
Asana 的主要评估场景是目标、项目、任务和责任人之间的关系是否清楚。营销活动、产品上市计划、内部改造和跨部门项目往往需要多人围绕时间节点协作,项目视图和任务责任有助于减少“我以为对方会做”的交接空档。
我会让试点团队使用一个真实活动计划,包含内容准备、审批、上线、数据回收和复盘。重点检查延期或负责人变化后,项目负责人是否能快速找到受影响的任务,管理者是否能在不逐项催问的情况下掌握整体风险。
如果组织需要复杂的研发对象模型、测试闭环或高度细分的权限,要单独验证是否需要外部系统配合。产品名声或界面体验不能替代对核心工作流的检查。跨部门项目还要确认外部参与者能看到哪些内容,避免为了便于协作而过度开放项目数据。
4. monday.com:适合需要灵活表格和多视图表达的团队
monday.com 的吸引力通常来自可视化板块、状态字段和多种视图配置。对于运营、销售支持、活动执行等流程相对明确、但字段和展示方式需要定制的团队,它可以让项目状态变得容易浏览。
我会关注三个问题:同一事项是否可能被复制到多个板块;板块字段是否可以沉淀成稳定模板;仪表盘上的数字是否能追溯到明确的源数据。若每个项目负责人都随意创建新字段和新状态,短期灵活会变成长期数据治理负担。
采购前需要逐项检查自动化、集成、用户许可和不同计划档位的限制。演示时流畅运行的规则,不一定在团队真实数据量和真实权限下仍然适用。建议用一条高频流程先做小范围试点,再决定是否复制到其他部门。
5. ClickUp:适合愿意设计工作空间的整合型团队
ClickUp 的特点是希望在同一工作空间里承载多种任务与内容。对于不满足于单一看板、又希望减少工具切换的团队,这种覆盖面可能有吸引力。但工具整合并不自动带来信息整合,空间、文件夹、列表、字段和权限仍然需要有一套团队能理解的命名规则。
试点时,我会先限制功能范围,只开放团队当前确实要使用的任务视图、文档和自动化。然后观察一线成员是否能在两分钟内找到“我今天要做什么、谁在等我、项目现在有什么风险”。如果成员需要反复切换视图才能理解任务,功能丰富就没有转化为清晰度。
另一个风险是配置者热情高、普通用户参与低。建议指定工作空间负责人和变更规则,同时每月检查未使用字段、重复模板和自动化失败记录。功能采用率不应以管理员创建了多少页面衡量,而要看使用者完成实际工作的路径是否更短。
6. Trello:适合轻量任务流,不宜默认承担复杂治理
Trello 的看板学习成本较低,适合小团队快速建立“待办、进行中、完成”一类可视流程。若工作本身以卡片移动为主,团队人数少、依赖关系简单,这种直接性往往比配置完整项目体系更实用。
边界也很清楚:当项目之间出现大量依赖、跨看板统计、复杂权限或严格的审计要求时,仅靠简单看板可能不够。团队可以用规则和扩展补齐部分能力,但每加一层,都要重新评估维护成本和信息的一致性。
我的建议是把 Trello 用在容易定义“完成”的小流程中,例如内容排期或短周期内部事项。若试点期间大家频繁在卡片评论里讨论需求,却没有统一记录验收标准和决策结论,就需要升级流程设计,不能只增加更多标签。
7. Notion:适合知识与轻量项目紧密结合的工作方式
Notion 适用于文档和项目资料紧密相关、团队又希望用数据库组织内容的场景。项目说明、会议纪要、决策记录和任务列表放在相互关联的空间中,有机会降低资料散落在多个位置的问题。
它的自由度同时也是治理挑战。页面命名、数据库属性、模板和权限如果由每个成员随意创建,就会产生重复资料和不一致字段。对重要任务,团队还要确认提醒、逾期跟踪、任务分派与外部成员权限是否满足实际要求。
我会优先让一个小团队建立少量基础模板:项目主页、会议决策记录、任务数据库和归档规则。试点目标不是做出复杂的“全公司知识中枢”,而是验证成员能否持续把资料放到约定位置,并在下一次协作时找得到。
8. Microsoft Planner:适合已有办公生态中的轻量任务管理
Microsoft Planner 值得已使用 Microsoft 365 的团队优先检查,尤其是日常协作本来就围绕组织账户、文档和沟通工具展开时。生态内衔接可以降低账号切换与基础推广成本,但具体能力会受产品版本、许可组合和组织设置影响。
试点时,我会核实当前租户能使用的功能,而不是只看网上旧教程。重点包括跨项目视图、任务分派、自动提醒、外部协作、报表和数据导出。如果组织对项目组合、依赖网络或复杂审批有要求,还要用真实案例验证是否需要搭配其他产品。
它适合先解决“任务在哪里、负责人是谁、什么时候到期”的基础问题。不要因为团队已经购买办公套件,就默认所有管理需求都被覆盖;同样也不必为了复杂度不高的流程另买重量级平台,先判断现有许可是否已经足够。
9. 横向比较:把适配范围与实施成本一起看
以下对比不是绝对排名,而是试点前的预期假设。组织应按自己的团队、地区、部署要求和许可方案核验最新产品信息;尤其价格、用户限制和高级功能可能随版本调整,不应依据过期报价做预算。
| 产品 | 理想首批用户 | 最值得验证的环节 | 常见落地风险 |
|---|---|---|---|
| PingCode | 中大型研发团队、跨职能产品团队 | 研发闭环、权限、数据迁移与治理 | 流程未统一就大规模铺开 |
| Jira | 具备敏捷经验的研发组织 | 工作流维护、插件依赖、管理边界 | 配置不断扩展但无人治理 |
| Asana | 市场、运营和跨部门项目团队 | 项目依赖、目标与责任追踪 | 将研发深流程需求交给轻量项目管理解决 |
| monday.com | 重视可视化进度的运营型团队 | 字段规范、板块复用、自动化额度 | 视图越来越多,源数据分散 |
| ClickUp | 希望整合多类工作对象的团队 | 空间结构、采用率、管理员负担 | 一次开启太多功能导致学习压力 |
| Trello | 小型团队与轻量流程 | 跨项目汇总、例外流程、数据导出 | 业务复杂后仍依赖口头约定 |
| Notion | 知识驱动、文档密集型团队 | 知识权限、任务提醒、页面治理 | 文档与任务看似相连,实际无人维护 |
| Microsoft Planner | 已有 Microsoft 365 工作环境的团队 | 许可边界、组织设置、项目视图 | 把生态兼容性误当成需求完整性 |

六、案例与数据观察:用模拟试点说明该怎样验证改善
1. 案例背景:一个约150人的产品研发组织
下面是一个用于说明评估方法的情景案例,不是某家企业的实名客户故事,也不是 PingCode 或其他工具的实测结果。设想一家约 150 人的组织,产品、研发、测试和项目管理人员分散在多个团队,需求状态依赖周会汇总,测试缺陷又常常需要手工关联到需求。
试点目标不设为“让所有任务都搬到新系统”,而是验证三个具体问题:需求是否能一次提交完整、跨团队等待能否被发现、发布前的需求与测试关系是否更清楚。选择一个业务边界完整的产品团队参与,周期四周,并保留试点前两周的历史基线。
如果考虑 PingCode,这类场景适合把需求、迭代、研发任务和测试协同作为同一条验证路径。但我不会预先认定任何工具一定改善指标,试点中需要记录字段完整率、等待时长和一次验收通过率,并明确哪些变化可能来自流程培训而非软件本身。
2. 指标设计:每个数字都要有口径
假设团队把“需求信息完整率”定义为:需求在首次分派前,目标、验收标准、负责人和优先级四项都齐备的比例。把“跨团队等待时间”定义为:从提交到被接收团队确认开始处理的工作日数。定义明确之后,团队才可能对比上线前后是否有变化。
对“人工汇总耗时”,应记录项目负责人每周用于从多个渠道整理进度的总工时;对“一次验收通过率”,应排除需求方在验收期间主动改变范围的情况,或单独列为范围变更。否则,指标变化会混入不同原因,无法判断工具的真实作用。

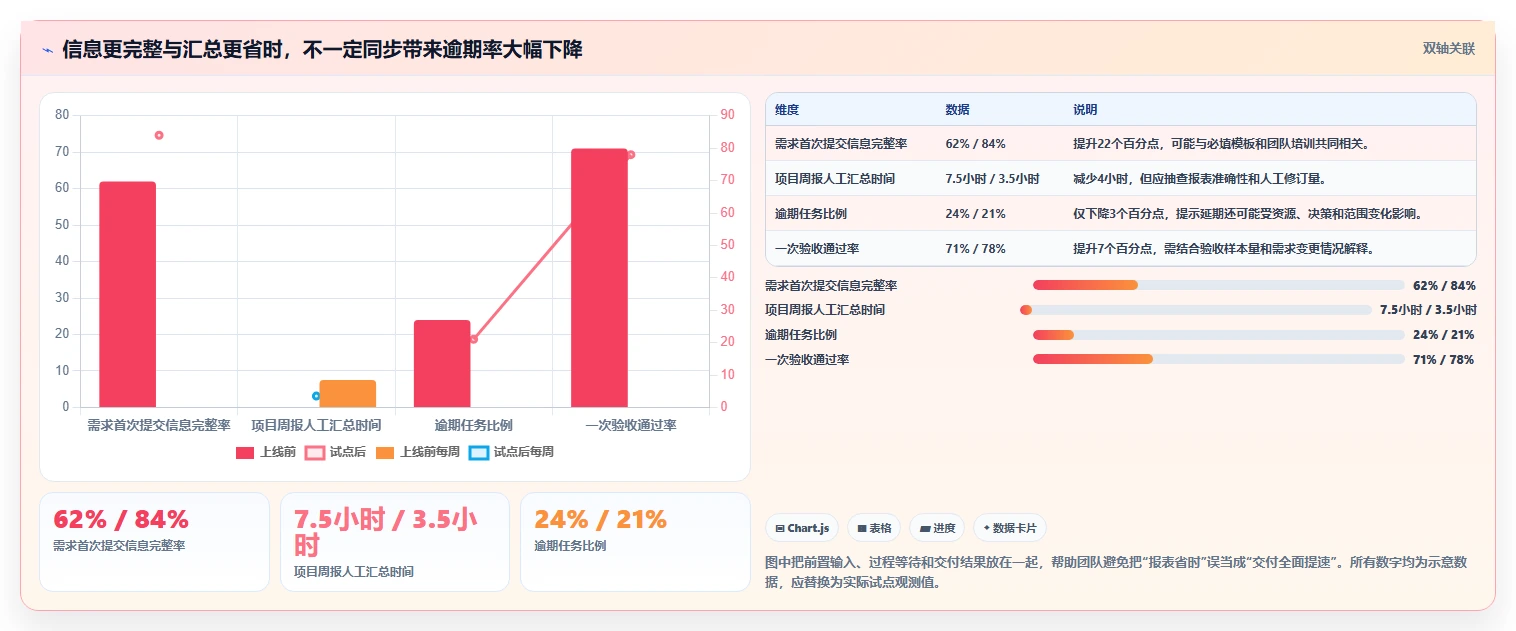

3. 模拟结果:效率变化必须与质量一起看
下表展示一种可能的试点结果形式。数字均为情景模拟,目的是演示怎样把效率和质量放在一起观察。正式项目应以团队实际采集数据为准,并保留样本量、排除规则和统计周期。
| 指标 | 上线前情景基线 | 四周试点情景值 | 解释时应注意 |
|---|---|---|---|
| 需求首次提交信息完整率 | 62% | 84% | 改善可能来自模板和培训共同作用 |
| 跨团队确认等待时间 | 2.8个工作日 | 1.9个工作日 | 需确认任务难度和团队负荷相近 |
| 项目周报人工汇总时间 | 每周7.5小时 | 每周3.5小时 | 需确认自动报表结果是否还需大量人工修正 |
| 一次验收通过率 | 71% | 78% | 要检查验收标准是否更清晰,而非只看通过比例 |
| 逾期任务比例 | 24% | 21% | 下降有限时,应追查资源冲突与范围变化 |
一个容易被误读的结果是,信息完整率和汇总耗时改善明显,但逾期比例只小幅变化。这并不必然意味着软件无效,反而可能说明团队已经减少信息摩擦,却仍受资源不足、决策等待或需求优先级冲突影响。工具可以提高可见性,却不会凭空增加研发产能。

4. 如何判断改善来自工具还是流程调整
如果上线同时伴随模板培训、职责重划和管理者加强跟进,结果变化就不能全部归因于软件。更稳妥的做法是记录每项流程改变发生的时间,并选择一个流程相近但尚未试点的团队作为观察对照。即使无法做到严格实验,也能减少“所有改善都算在工具头上”的误判。
还可以把指标按任务类型拆分。常规需求、紧急修复和跨部门专项的周期差异很大,混在一起计算平均值容易掩盖问题。样本量较小时,同时报告中位数和范围,比只报平均值更能呈现少数极端任务的影响。
5. 用结果决定扩展、调整还是停止
- 可以扩展:核心任务使用率稳定,信息质量提升,维护负担可控,且没有触发安全或权限问题。
- 先调整再评估:用户愿意使用,但字段太多、状态定义混乱、管理员工时持续增加。
- 应停止或换方案:关键流程无法覆盖,用户绕回旧工具,数据迁移或合规要求不满足,且短期内没有可行补救路径。
扩展前要先稳定模板和治理规则,再增加团队。不要把试点中某位管理员的个人经验当成可复制能力;必须将字段字典、权限规则、模板说明和常见操作写成可交接的管理文档。
七、不同情况下的行动建议:从选型到上线的可执行步骤
1. 十人以内的小团队:优先解决“任务有没有归属”
小团队不需要一开始就搭建复杂项目组合管理。先选一种团队都看得懂的任务呈现方式,约定负责人、截止时间、状态和完成标准。Trello、Notion、Asana 或 Microsoft Planner 都可能进入候选,最终取决于团队已有习惯和需要沉淀的内容。
试点周期可以控制在两到三周,重点观察成员是否主动更新状态、遗漏事项是否减少、会议是否更快。若成员必须先接受长时间培训才能完成基础任务,就要认真评估这套工具是否超出当前团队的管理能力。
2. 20至100人的成长型团队:重视跨项目可见性和管理员负担
这个阶段常见的问题是项目数量快速增加,但管理规则仍停留在口头约定。选择时应重点检查模板复用、跨项目查看、权限控制和人员变更后的交接。Asana、monday.com、ClickUp、Notion 等可用于不同类型的业务协作;研发团队则应把研发流程能力列为重点条件。
建议安排一名兼职或专职系统负责人,明确谁有权创建新模板、字段和自动化。每月做一次轻量治理检查,删除已废弃视图,合并重复字段,并抽查任务状态是否仍符合约定。没有治理责任人的“灵活配置”,往往会变成数据口径的分裂。
3. 100人以上的组织:先做流程和权限设计,再谈全面推广
中大型组织通常更在意部门边界、权限分层、审计、安全、迁移和跨团队报表。若主要问题来自产品研发协同,可以把 PingCode 纳入候选;如果组织已有成熟的敏捷工作流和扩展生态,也可以评估 Jira。重点是确认工具能否承载组织必须保留的治理要求,而不是比较谁的功能目录更长。
这种组织应采用分阶段部署:先选业务边界清楚的团队试点,再形成统一模板和迁移方法,随后按部门或产品线扩展。每一阶段都设置上线门槛,例如数据校验通过、权限评审完成、培训材料就绪、支持渠道明确。
4. 高度依赖文档与决策记录的团队:不要把知识库和项目系统混为一谈
知识沉淀型团队可以考虑 Notion 或其他文档协作空间,但应明确任务状态由哪里维护、正式决策存在哪里、哪些页面属于有效版本。若每次会议记录都能被找到,却没人知道哪条决策当前有效,知识库就没有完成治理职责。
我建议给知识资料设置负责人、更新时间和归档规则。重要任务可以关联决策文档,但不要在多个系统中分别维护不同版本的截止时间和任务状态。多工具并用时,需要指定单一可信来源,避免成员不知道哪份记录才是最终依据。
5. 采购受预算约束的团队:把“现有许可能否覆盖”放在新增采购前
如果团队已经购买办公套件,可以先核实现有许可是否包含足够的任务管理能力,特别是用户范围、存储、外部协作、自动化和报表限制。若轻量需求已经满足,继续使用现有工具可能比新购系统更划算。
预算比较应采用三年视角,至少估算许可、实施、数据迁移、维护和培训。对价格变化较快的产品,要求供应商按组织实际人数、计费周期、增购规则和功能档位提供书面报价,并确认试用结束后的数据导出和账号处理方式。
6. 需要快速上线的团队:限制首期范围,别追求一次做完整
首期只要覆盖一条重要流程和一类关键报表即可。先统一最小字段,再确定谁负责维护,最后考虑是否需要自动化。这样的上线方式看起来不如一次性搭建完整系统“气派”,但更容易发现组织真正愿意执行的规则。
可以把试点定义为一个可逆实验:限定团队、限定数据、限定周期,并在开始前约定扩展与停止条件。可逆性很重要,因为团队不必为了证明采购决定正确而坚持一个不适配方案。

八、不同情况下的取舍:明确哪些价值值得付出成本
1. 要低门槛还是高可配置:不要同时追求两端极致
轻量工具往往更容易推广,但对复杂流程和治理要求的承载能力可能有限;高度可配置的平台可以贴合复杂流程,却需要管理员、培训和变更控制。团队要选择自己愿意承担的成本,而不是假设既能零配置,又能覆盖所有特殊情况。
如果团队流程还在变化,过早把所有细节固化进系统会导致频繁返工;如果流程已经稳定,却长期停留在简易看板,又会让重要关联依靠人工维护。选型的关键,是判断流程成熟度和工具复杂度是否相称。
2. 要一个平台还是多个专业工具:减少切换不等于消灭边界
统一平台能减少账号与系统切换,但也可能让某类专业工作只能以简化方式表达。多个工具可以各自做好擅长的工作,却必须解决身份、数据关联、权限和重复录入问题。真正需要比较的是端到端完成工作所需的总摩擦,而不是工具数量本身。
如果决定多工具并用,至少建立三条规则:每类数据的权威来源是什么、哪些字段需要同步、出现冲突时由谁裁决。没有这三条规则,集成越多,越可能把不一致的数据更快传播到更多系统。
3. 要短期效率还是长期治理:先识别使用周期
短期活动、一次性项目和长期研发平台的管理需求不同。一个为期六周的营销活动,可能只需要轻量看板和负责人;长期产品研发则需要考虑需求追踪、历史变更、版本管理和组织级权限。不要用短项目的配置习惯管理长期数据,也不要给一次性任务引入长期平台的全部治理成本。
在试点前先问:这类信息需要保存多久?未来谁会查?数据离开工具时怎样导出?答案会影响是否需要更强的归档、审计与数据关联能力。
4. 要自动化还是保留人工判断:自动化应优先用于低风险重复动作
提醒、状态同步和重复任务生成通常是较适合自动化的动作。涉及优先级取舍、资源冲突、需求范围判断和风险接受的事项,应保留明确的人类决策责任。自动化设计不应让团队误以为流程已被系统批准。
上线自动规则后,需要记录失败和例外情况。若规则经常被绕过、修改或手动撤销,应重新检查触发条件和业务定义,而不是继续叠加更多自动化。
5. 要更强的流程约束还是更高的个人自主性:按风险分层
并非所有工作都需要同样严格的流程。高风险、跨团队、涉及客户承诺或安全要求的事项,应有清楚的责任和审核节点;探索性、临时性和低风险任务,可以保留更多个人工作方式。把所有任务都做成审批链会拖慢协作,把所有任务都交给自由看板则会降低可追踪性。
我建议按风险和影响范围分层,而不是按部门职位分层。流程强度应取决于事项本身需要什么控制,不能只因为某个团队级别高就增加无意义的审批。
九、最终建议:把选型当成一次管理实验,而不是软件投票
1. 形成可执行的选型清单
- 写清问题:从最近一周的真实任务中找出最重要的两个协作损耗,不先讨论产品名称。
- 定义边界:确定团队规模、数据敏感级别、部署要求、现有系统和不可妥协的条件。
- 筛选候选:按工作类型选择两到三款进入试点,不要求每个候选覆盖所有场景。
- 固定样本:用相同任务和相同统计口径评估正常、跨部门与异常流程。
- 记录成本:同时统计许可、配置、培训、维护和迁移,不把管理员时间视为零成本。
- 设定门槛:试点前约定扩展、调整和停止条件,避免事后挑选对自己有利的指标。
- 分阶段推广:先稳定字段、模板、权限和支持机制,再逐步扩大覆盖范围。
2. 按团队类型给出最后的候选方向
如果你管理的是 100 人以上的研发组织,需求、迭代、测试和发布之间存在明显断点,可以优先评估 PingCode,同时与现有流程、权限和迁移要求逐项核对。若团队已有成熟的敏捷配置体系并需要高度自定义,可以将 Jira 一并纳入对照。
如果核心任务是市场项目和跨部门计划,可先比较 Asana 与 monday.com 的项目可见性、模板维护和自动化边界;如果团队要整合大量任务类型,则对 ClickUp 做小范围验证,并把空间治理和用户学习成本写进试点指标。
如果目标只是让小团队看清待办与责任,优先选择最容易被团队持续使用的方案,Trello、Notion 或 Microsoft Planner 都可以作为候选。工具简洁不是缺点,前提是它确实覆盖团队的重要需求,且遇到复杂例外时有明确的补充办法。
3. 独特观点:协作软件的价值,不在于让所有工作都可见
我更愿意把好工具定义为“让关键工作可见、让无效协调减少、让必要决策更及时”,而不是把每个人的一举一动都记录下来。过度追求可视化会增加维护负担,也可能让成员把更新状态当成工作本身。
选型的最后一步不是问“哪款软件功能最多”,而是问“哪款软件能让我们更早发现真正的阻塞,同时不制造新的管理负担”。下一步,先抽取一周任务样本,定义两个可衡量的改善指标,再挑两到三款工具做同场景试点。这样得到的选择,远比一份没有统计口径的热门榜单更适合你的团队。
常见问题解答(FAQ)
1. 2026年评测8款管理软件,应该优先比较哪些指标?
我看过不少软件横评,发现把功能数量和界面好不好看放在前面,很难判断哪款真正适合团队。我更想知道,如果团队只能重点核对几项,哪些指标能反映日常协作效果?
先别把“功能最多”当成“最适合”。对多数团队,建议按实际工作流给候选工具打分:任务流转与依赖关系占30%,协作和通知占25%,报表与复盘占20%,权限和集成占15%,上手成本占10%。这是一套选型权重,不是对任何具体产品的实测排名;团队可按自身流程调整。
例如,研发团队应重点检查缺陷、需求和迭代之间能否串联;市场团队则要看审批、排期和跨部门交接是否顺畅。每项用1,5分评分,并要求评估者写下对应场景,避免只凭演示印象打分。
2. 怎样在短时间内公平地试用和比较多款管理软件?
我担心销售演示时每款工具都显得很好用,但一到真实项目里,团队还是回到表格和聊天记录。我想设计一个不太耗时的小测试,能尽早看出流程是否真的跑得通。
用同一组样例任务测试所有候选工具,比逐个听功能介绍更公平。准备一个包含20,30项任务的小项目,至少覆盖负责人、截止日期、优先级、依赖关系、评论、文件和状态变更;让3,5名实际使用者连续试用5个工作日。
记录三个结果:完成一项常见操作需要几步、关键更新是否能被相关成员及时看到、项目负责人能否快速回答“哪些任务会延期”。试用结束后,让成员分别评估易用性和流程匹配度;若某项关键操作需要反复培训或绕行,应把它记为流程成本,而不是只记作学习问题。
3. 小团队和大型团队选择管理软件时,关注点有什么不同?
我所在的团队规模不大,担心买到功能复杂、维护成本高的工具;但我也不想只看眼前人数,忽略以后跨部门协作的需要。我应该根据团队人数选,还是根据工作流程选?
人数只是粗略参考,流程复杂度通常更能决定工具是否合适。小团队若任务关系简单、角色少,优先看创建任务、分派工作和查看进度是否省事;流程越复杂,越要验证权限、跨项目依赖、自动化规则和统一报表。选型时可做一次“复杂度检查”:列出团队每周必经的5个协作环节,并标出需要交接的人数、审批次数和重复录入的位置。
如果主要痛点是信息散落,先解决可见性;如果痛点是多团队依赖和权限混乱,再考虑更强的流程治理能力,避免为暂时用不到的功能付出配置与培训成本。
4. 更换管理软件前,如何判断迁移成本和投入是否值得?
我担心换工具不只是导入任务,还会遇到历史数据丢失、成员不愿使用和流程重新配置等问题。有没有办法在正式迁移前,把这些隐性成本和可能收益算得更清楚?
迁移前先抽取一个代表性项目做小规模演练,核对任务字段、附件、评论、负责人和历史状态能否按预期保留。不要只看“导入成功”,还要抽查数据关联是否完整,并记录需要人工修正的条目数量;这些工作量往往比导入按钮本身更影响迁移计划。
收益可从可观察的指标估算,例如每周追进度和整理状态所花的时间、重复录入次数、延期任务被发现的时间。迁移后用同一口径复测4周,再与培训、配置、订阅和维护投入比较。若节省主要来自流程简化,应先确认新工具确实减少了步骤,而不是把旧流程原样搬过去。
文章包含AI辅助创作:提升团队协作:2026年最受欢迎的8款管理软件管理软件全面评测,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/209509
读者评论
把“受欢迎”与实际适配分开讲挺重要,尤其效率数字明确标注为情景模拟,避免读者误当成行业实测。选型前抽取近期任务做对照,比只看功能清单更有参考价值。
文中建议记录一周的协作损耗很实用。我们之前只统计任务是否按期完成,后来才发现不少时间花在补信息和等确认上;试点指标确实应该先从具体问题里选。
对 Microsoft Planner 的提醒比较客观:已经使用相关办公服务,不等于所有复杂需求都能覆盖。许可版本、跨项目视图和外部协作最好在试用阶段逐项核实。
