2026年挑选计划制定系统,最容易踩的坑不是选错功能,而是把“任务能不能录进去”误当成“计划能不能落地”。我比较六类常见工具时,更看重一条计划从目标拆解、负责人确认、依赖跟踪到复盘调整能否顺畅走完;下面的评分和案例数据均为明确标注的情景模拟,不冒充产品实测或行业统计,适合用来建立选型框架,再用团队自己的试点数据做最终判断。
2026年效率革命:6款顶级计划制定系统全面对比
一、先讲结论:没有万能系统,只有适合你工作流的系统
1. 六款工具各自适合解决什么问题
如果你只想记住一句话:个人待办选轻量,跨部门计划选项目管理,计划规则复杂且需要沉淀知识时,选能把任务、流程与文档连起来的平台。不要因为某款工具功能多,就默认它能带来效率提升。功能是可选项,稳定执行才是结果。
本文比较六款代表性系统:PingCode、Microsoft Planner、Asana、ClickUp、Notion 和 Todoist。它们不是同一赛道的六个同类产品:有的围绕团队项目,有的围绕个人任务,有的以文档和工作区为核心。横向比较的价值,恰恰在于看清“计划”在不同工具里分别意味着什么。
| 系统 | 主要强项 | 更适合 | 优先验证的风险 |
|---|---|---|---|
| PingCode | 面向团队协作的项目与研发管理,强调流程、需求、任务和交付跟踪 | 中大型企业、100人以上组织,尤其是研发与产品团队 | 确认组织实际流程能否映射,评估配置、推广和治理成本 |
| Microsoft Planner | 与微软协作环境衔接,适合团队任务安排和日常跟踪 | 已广泛使用 Microsoft 365、希望减少工具切换的团队 | 确认所需的项目管理深度、许可范围和高级计划能力 |
| Asana | 任务、项目、时间线和团队协作体验较完整 | 跨职能项目较多,需要明确负责人、截止时间和进展的团队 | 检查复杂流程、权限、自动化和费用是否适配当前规模 |
| ClickUp | 可配置空间较大,任务、文档和多种视图集中管理 | 愿意自己设计工作区规则、希望减少工具分散的团队 | 防止视图、字段和自动化不断叠加,造成配置负担 |
| Notion | 文档、知识库、数据库和轻量任务可以放在同一工作区 | 以内容协作、知识沉淀和轻量计划为主的团队 | 当依赖、资源冲突、工时或强流程变复杂时,检查是否需要专门项目系统 |
| Todoist | 个人任务捕捉、日程整理和轻量协作门槛较低 | 个人、自由职业者和以自我管理为主的小团队 | 不要把个人待办的便利误当成企业级项目治理能力 |
这个表格是选型地图,不是产品功能承诺。各产品的功能边界、订阅层级、地区可用性和集成能力会变化,尤其是企业权限、自动化额度、审计、数据驻留和高级视图等项目,应以采购时的官方说明和实际演示为准。
2. 我的初步推荐顺序
如果组织超过100人,计划横跨多个产品或研发团队,先看PingCode一类项目管理平台,重点验证需求到交付的闭环、权限和流程治理;如果团队主要工作在微软生态里,先测Microsoft Planner能否覆盖现有任务管理,不要为了“统一平台”先引入另一套复杂系统。
如果团队主要做市场、运营、咨询或内部变革项目,先拿Asana和ClickUp做同一案例试点;如果核心痛点是文档散落、知识查找困难、计划本身较轻,Notion可能更顺手;若任务主要属于个人执行,Todoist这类轻量工具通常比大型平台更容易长期坚持。
这不是“谁最好”的排名,而是从问题类型倒推工具类别。计划失败往往不是因为缺少看板,而是目标模糊、负责人不明确、依赖没暴露,或者管理者没有及时处理偏差。一个更好的系统能让这些问题更早可见,但不能替团队做决定。

二、计划系统到底解决什么:从“写下任务”到“兑现结果”
1. 计划不是任务清单,而是一条可追踪的决策链
我判断一套计划系统是否真正有用,会先看它能不能把六个问题连起来:要达成什么结果、要交付哪些成果、由谁负责、依赖谁或什么条件、何时检查风险、发生变化后谁来重新排优先级。少了其中几环,系统可能仍然好用,却更像记录工具,而不是计划系统。
举例来说,市场团队写下“完成新品发布”并不等于计划已经完成。至少还需要拆出定位确认、素材制作、法务审核、渠道排期、落地页上线和数据复盘,并明确这些工作之间的先后关系。若素材制作已经完成,但审核人未确认,项目看板上的完成比例可能很好看,发布风险却仍然存在。
计划质量的核心不在任务数量,而在任务之间的关系是否显露。任务是点,依赖是线,目标和风险是解释这些点与线为何存在的背景。很多团队先把几十项工作倒进系统,再补目标和依赖,结果只是把混乱数字化。
2. 为什么2026年的计划管理更需要适应变化
工作环境变化快,计划不是年初写好后全年照办的静态文件。产品需求、客户反馈、人员变动和外部审批都可能改动交付顺序。好系统不是承诺“计划永不变化”,而是能让变化有记录、有影响范围、有责任人,并且不会让旧版本继续误导团队。
因此,我更看重三类能力:第一,计划可以按目标、项目、团队和个人不同层级查看;第二,进度状态能反映实际阻塞,而非只有“未开始、进行中、完成”;第三,变更后能追溯决策,避免团队只看到最新安排,却不知道为什么改。
这也是为什么,同一个工具对不同公司会呈现完全不同的价值。一个二十人的工作室可能用简单清单管理得很好;一个有多条产品线、多个交付团队和严格审批的组织,则可能需要流程、权限、跨项目依赖和报告能力。工具能力必须与复杂度匹配。
3. 一个容易被忽略的成本:计划维护时间
试用系统时,团队通常会比较创建任务有多快,却较少统计维护计划花了多少时间。每周有人更新状态、补字段、搬数据、整理视图、追问负责人,这些都属于系统成本。某项功能即使能生成漂亮报告,如果每次都要人工修正来源数据,最终也可能增加而不是减少工作量。
我建议把维护时间至少拆成四项:录入与拆解、状态更新、跨工具同步、会议前准备。试点期间不用追求精确到分钟,但应固定统计口径。例如,以每周每位参与者实际用于维护计划的分钟数作为基础,再比较上线前后的变化。

三、六款系统逐一拆解:不要只看功能清单
1. PingCode:更值得从团队交付闭环角度评估
PingCode主要面向中大型企业和100人以上组织。它更值得被放进“项目与研发协同系统”的候选范围,而不是简单当成个人待办工具比较。对研发、产品和技术管理团队,关键问题通常是需求如何进入计划、工作怎样拆解、缺陷与迭代如何关联、管理者如何及时看到风险。
我会优先用真实项目验证四件事:需求和交付项能否追溯,团队使用的流程能否配置而不失控,跨角色查看是否清晰,管理视图是否来自一线数据而非事后手工汇总。对于有合规或权限要求的企业,还需单独核对权限模型、审计能力、数据管理和部署选项。
它的价值边界也要说清:大型团队引入平台,不等于流程自动合理。若部门对“需求完成”的定义不一致,系统配置只会把歧义固化下来;若负责人不更新阻塞状态,仪表盘再丰富也无法反映真实风险。因此,采购评估要同时准备流程负责人、系统管理员和一线使用者,不能只由采购或管理层看演示。
2. Microsoft Planner:先判断生态衔接是否比深度控制更重要
对于已在Microsoft 365环境中进行沟通、文件协作和会议安排的团队,Planner的首要价值通常是降低切换成本。用户熟悉的工作环境、账号体系和协作习惯,可能比一组看起来更高级的项目视图更能影响日常采用率。
评估时要区分“团队任务跟踪”和“复杂项目管理”。如果计划包含多个项目之间的资源冲突、关键路径、层层审批或严格的变更控制,应针对这些工作流逐一演示,不要根据一个简洁看板就推断它能覆盖完整治理需求。Microsoft产品的功能与许可范围也可能随套餐和版本调整,采购时要核对当前条款。
我通常建议把它放在候选短名单的前提是:团队已经深度使用微软工具,而且核心需求以团队任务分派、状态可见和日常协作为主。如果试点结果显示必须另建大量表格才能管理依赖,就应比较专门项目管理系统的总成本。
3. Asana:跨职能项目的任务可见性值得重点试
跨部门项目经常出现一个问题:每个职能都有自己的任务清单,项目负责人却无法快速回答“当前最影响交付的是什么”。Asana适合进入这类项目的验证范围,因为选型重点可以放在项目视图、负责人、时间安排、状态更新和团队协作是否匹配真实工作。
试用时不要只建一个没有依赖的样板项目。至少加入市场、设计、法务和技术四类角色,设置一个前置审批和一次延期,再观察变更是否能被相关人员及时发现。还要确认团队需要的报告、自动化、权限和工作区管理能力处在哪个方案层级。
需要特别防范的是“项目看起来很完整,团队却不持续更新”。如果一线人员同时维护多个重复任务源,项目负责人可能获得漂亮视图,执行者却承担额外负担。选型时把日常更新步骤录屏或现场计时,比单看演示更有参考意义。
4. ClickUp:灵活性有价值,但必须先设配置边界
ClickUp适合愿意设计工作区、希望把任务和部分知识协作集中起来的团队。可配置意味着能按团队习惯搭结构,也意味着组织很容易不断增加字段、状态、模板和自动化。配置越多,不一定越高效;团队成员必须记住的规则也会随之增加。
我建议先选一个业务单元建立最小工作区:只保留必要的空间、状态、字段和视图。试点两周后,只有在能说明具体决策价值时才增加配置。例如,“风险级别”字段必须能触发优先级调整或升级处理,否则它只是一个新的填写义务。
还要关注整体使用体验:多视图切换是否让使用者更容易理解计划,通知是否可控,模板是否能复用而不造成过多分支。工具灵活度适合有清晰治理习惯的团队,不适合把“什么都能配置”当作选型终点。
5. Notion:知识与计划在一起,适合内容驱动型工作
Notion的优势常见于团队需要把项目背景、会议记录、方案文档、知识库和轻量任务放在相互关联的工作区。内容型项目、策略制定、研究整理和小团队协作,可能从这种统一体验中受益,因为任务不必脱离它所依赖的上下文。
但“能做数据库”不等于“已经具备成熟项目治理”。当团队开始依赖复杂资源排期、跨项目依赖、精细权限、工时估算、变更审批和管理报告时,应把这些场景逐一实测。若需要靠大量手工关系、公式和自制模板维持流程,维护者离职后的可持续性也必须纳入风险评估。
我的判断是:如果团队的核心知识资产是文档,计划只是围绕内容组织工作的轻量结构,Notion可能更自然;如果项目的核心难题是依赖、资源和交付控制,应将专门项目系统作为对照组,而不是先把数据库做得越来越复杂。
6. Todoist:个人执行效率高,不应被误用为组织项目中枢
个人计划的关键往往是快速捕捉、合理安排和降低遗忘。Todoist这类轻量任务工具,优点是学习成本低,个人可以用较少的规则管理每日工作。对于自由职业者、独立顾问和小型任务协作,这种轻盈可能比复杂的项目结构更实用。
当工作涉及多个部门、多个交付阶段、明确依赖和管理汇报时,个人待办系统的简单结构可能不够。团队会发现任务在各自列表里,但项目负责人看不到完整链路;问题不在于成员不会用工具,而在于工具的治理模型与工作复杂度不匹配。
因此,我不会用“个人工具不专业”来否定它。对于以个人执行为主的场景,复杂平台可能增加摩擦;但把个人效率工具强行扩展为跨部门项目中枢,也会形成信息孤岛。正确做法是明确它服务个人执行还是组织级交付。
四、常见误区:为什么买了系统,计划还是落不了地
1. 误区一:功能最多的工具一定最有效
功能数量不会直接转化为生产力。团队真正受益的功能,是能减少重复沟通、提前暴露风险或让决策更快发生的功能。如果某个模块没人维护、没人查看,或者不能改变任何行动,它就没有实际价值。
选型会上常见的功能清单比较,容易把每个候选项都描述成“支持”或“不支持”。更有意义的问题是:这项能力能否在我们的数据结构和流程中工作?操作由谁完成?结果会影响什么决策?每周要投入多少维护时间?
2. 误区二:创建了任务,就等于完成计划拆解
“完成首页设计”“跟进客户”“优化流程”都是模糊任务。任务如果没有可验证的完成条件,不同成员会用不同标准判断进度,管理者也无法识别真实阻塞。一个合格的计划至少要把结果写清楚,再拆出必要工作和验收方式。
例如,“完成首页设计”可以改写为“完成首页首屏与两套移动端稿件,交由产品和品牌负责人确认,验收标准为信息层级、核心行动按钮和法务文案均通过评审”。这并不要求每件事都写成冗长说明,而是要求关键任务避免只有动词、没有结果。
3. 误区三:状态颜色可以代替风险管理
绿色、黄色、红色有助于快速浏览,但如果没有明确触发规则,颜色只是主观印象。有人把“还没开始”标成绿色,有人只有确认延期才标红,管理层看到的状态因此无法横向比较。
团队应先统一状态定义,再决定颜色。例如,绿色代表按当前依赖和资源预计可按期交付;黄色代表已有风险,需要负责人给出缓解动作;红色代表关键节点预计失守或前置条件缺失,需要管理层介入。颜色必须对应行动,否则只是装饰。
4. 误区四:一次性迁移所有历史计划
大量历史数据不等于有效资产。旧任务可能没有责任人、验收标准或正确状态;直接迁移会制造噪声,让用户在第一周就面对几百条无关记录。更好的做法是先迁移活跃项目、关键知识和近期决策,再为历史数据设置查询方式或归档策略。
迁移前还要检查字段映射、附件、权限和链接是否完整。尤其是跨部门资料,迁移后原有访问边界可能发生变化。试点阶段应选一小段数据做验证,并让真实使用者完成查找任务,而不是只确认“导入成功”。
5. 误区五:把工具采用率当成业务结果
登录人数和创建任务数容易统计,却不代表项目交付更好。采用率只是领先指标之一,必须和计划质量、风险发现速度、延期原因及维护成本一起看。若所有人每天都打开系统,却仍然靠会议口头同步,说明工具并没有进入工作决策链。
我建议至少同时观察三个层次:使用行为、执行过程、业务结果。使用行为看负责人更新是否及时;执行过程看阻塞多久才被识别和解决;业务结果看关键交付是否按约定完成,以及返工、延期和临时加急有没有变化。

五、专业选型逻辑:用工作负载、治理要求和维护成本做决定
1. 先定义工作负载,而不是先选品牌
第一步是把计划类型分清楚。个人工作安排、部门周期计划、跨部门项目、研发迭代、客户交付和企业级组合管理,虽然都可能叫“计划”,所需的信息结构却不同。一个工具在个人待办上表现出色,不代表它适合管理多个项目之间的资源冲突。
我会要求选型团队列出最近三个月最典型的三类工作,并为每类写一个真实案例。不要只挑最简单、最容易演示的案例;至少要包括一个跨部门依赖、一次临时变更和一个需要管理层决策的阻塞。候选系统能否处理最常见的复杂情景,比能否演示完美样板更重要。
2. 建立权重:先决定什么不能妥协
不同组织的评分权重应该不同。一个以研发交付为核心的企业,可能把需求追溯、权限治理和跨团队依赖放在前面;一个小型营销团队可能更看重上手速度、视图易读和外部协作便利。把权重写在试点之前,可以减少演示过程中的主观偏好。
下面的矩阵是可修改的起点,不是通用标准。每一项都应根据实际组织重新赋权,并在试点后记录证据。例如,不能仅凭销售演示给“风险管理”打分,而应安排一项带有真实延期和责任变更的任务进行验证。
| 评估维度 | 建议关注的问题 | 适合的重要程度 |
|---|---|---|
| 目标与成果表达 | 是否能清楚关联目标、项目成果和具体任务 | 所有团队;战略计划和跨部门项目尤其重要 |
| 依赖和风险管理 | 能否识别前置条件、阻塞、延期影响和升级路径 | 多团队项目、研发、客户交付 |
| 日常更新负担 | 负责人更新状态需要几步,是否要重复录入 | 所有团队,尤其是一线任务量大的组织 |
| 权限和治理 | 能否满足部门边界、数据访问、审计与管理要求 | 中大型企业、敏感数据场景 |
| 文档与知识关联 | 计划能否连接背景、决策、会议结论和交付文件 | 研究、内容、咨询、产品策略团队 |
| 报告可解释性 | 管理者能否从数据判断行动,而非只看汇总数字 | 多项目管理和管理层决策 |
| 全生命周期成本 | 订阅、配置、培训、迁移、维护和退出成本如何 | 采购评估和长期治理 |
3. 把试点做成可证伪的实验
试点不是让大家随便玩两周,然后问“喜不喜欢”。试点应提出可被证伪的问题:状态更新是否更及时?会议准备是否缩短?风险能否更早暴露?任务维护时间是否减少?如果结果没有变化,团队要能判断是产品不适配、流程没调整,还是试点执行不到位。
我建议每个候选系统使用相同的案例、角色和观察周期。至少覆盖一名项目负责人、几名执行者和一个需要看汇总视图的管理者。试点前记录基线,试点中只引入必要配置,试点后做简短访谈和数据核对,不要同时改动过多流程,否则很难判断变化来源。
(1)试点开始前
选择一个范围可控、但有真实依赖的项目;定义统一的状态词、验收条件和更新频率;记录当前会议准备时间、任务更新延迟、延期数量和人工同步次数。明确谁负责收集数据,避免试点结束后只剩印象判断。
(2)试点进行中
把培训控制在完成真实工作所需的最低程度,记录用户遇到的阻碍和绕行方式。若成员为了汇报仍要另做一份表格,就记录重复维护的字段和时间;若某个视图没人看,也要追问它是否必要。
(3)试点结束后
对照基线看趋势,同时检查个别异常。比如会议准备时间减少,但一线更新耗时明显增长,就不能简单宣称效率提升;可能只是把管理者的整理成本转移给了成员。决策应看系统对整体工作量和交付风险的影响。

4. 总成本应包括实施和退出,不只是订阅价格
工具的全生命周期成本至少有六部分:软件订阅、设置与集成、数据迁移、培训、持续管理、未来退出或迁移。一个价格低但要长期手工同步的方案,可能比订阅费更高的集成方案成本更大;一个高度可配置的平台,也可能因治理人员投入而产生隐性支出。
可以用一个简单的估算框架:年度总成本等于订阅与服务费用,加上迁移、配置和培训等一次性成本,再加上每月维护工时乘以内部人力成本。不要把内部工时当作零成本。企业级采购还应加入权限审查、信息安全评估、接口维护和供应商退出方案。
我不会仅凭成本模型挑最低价,而会比较每一种成本对应的业务价值和风险。如果某个系统增加了较多管理投入,却能显著降低关键交付失控的概率,可能仍然划算;反过来,若组织只是管理轻量个人任务,复杂平台的管理成本未必能回收。

六、案例推演:一次新品发布计划如何比较六款系统
1. 场景设定与判断边界

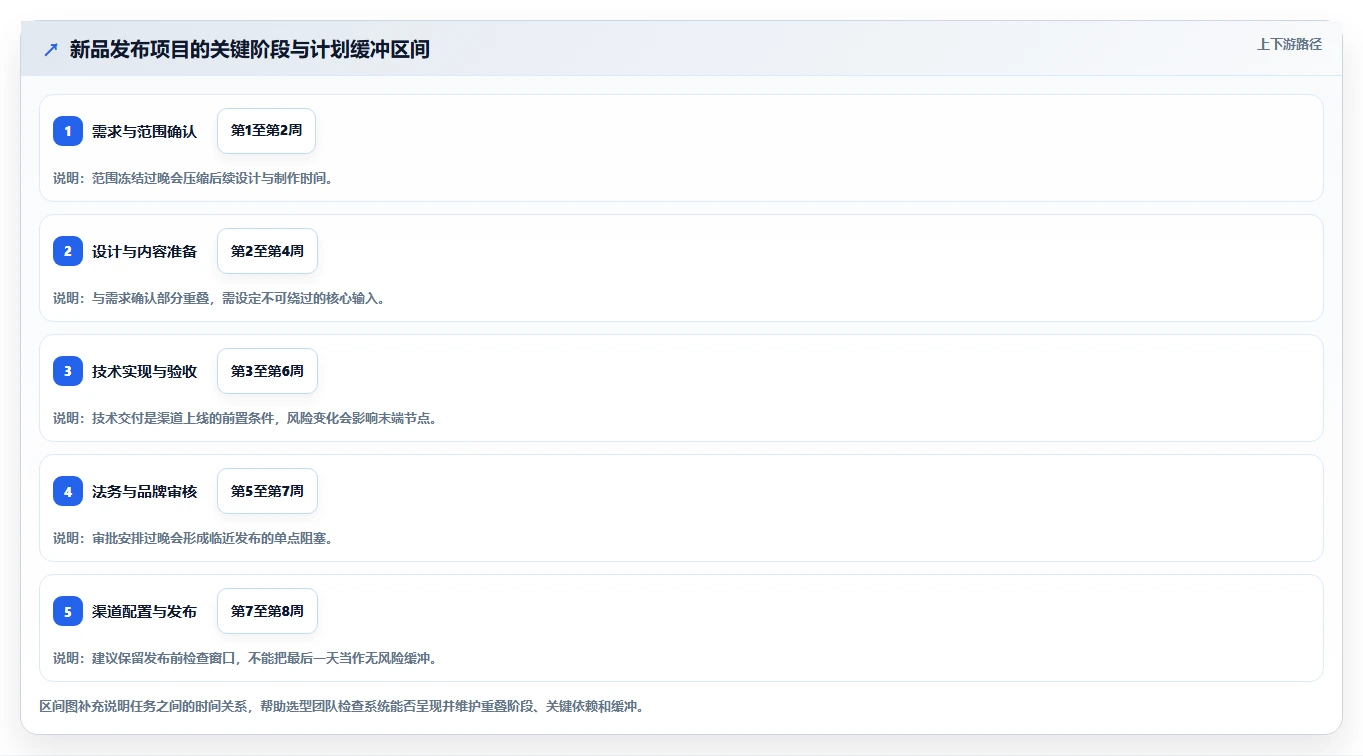

为了避免只谈抽象功能,我用一个情景模拟演示比较方式:一家约120人的企业准备在八周内发布新产品。市场、产品、设计、技术、法务和销售六个角色群需要协作,项目包含约60项任务、12个关键依赖和3个审批节点。这个案例是选型练习,不是任何真实客户的项目记录。
试点要回答的不是“哪个工具最好看”,而是五个具体问题:项目负责人能否看到关键路径;参与者是否知道下一步和验收标准;审批延误能否尽早暴露;任务变更是否通知相关角色;管理者是否能用系统数据决定调整资源或范围。
2. 如何按场景评估,而不把模拟分数当产品测评
在这个场景里,PingCode值得测试需求到交付和团队流程治理;Planner要重点核对现有微软工作环境的衔接效率,以及任务关系是否足以支撑项目;Asana和ClickUp可以用同一跨职能流程比较计划可见性与配置成本;Notion要验证文档上下文是否能抵消依赖管理的不足;Todoist则适合观察个人执行体验,不宜未经验证便承担项目总控。
我不会给六款产品宣布一个精确的“实测冠军”,因为没有在同一组织、同一套餐、同一时期进行完整的供应商级测试。更诚实也更有用的做法,是把每个候选项放进同一情景,逐条打分,并注明证据是现场操作、厂商资料、内部访谈还是推定。
| 场景测试项 | 观察方法 | 通过信号 | 失败信号 |
|---|---|---|---|
| 任务拆解与验收 | 让项目负责人从发布目标建立计划 | 关键成果、责任人和验收条件可快速关联 | 任务很多,但完成标准只能靠口头解释 |
| 跨部门依赖 | 加入法务审批和设计交付前置关系 | 受影响人员能看到依赖及预计日期变化 | 延期后才由会议发现等待关系 |
| 范围变更 | 临时增加一个渠道或交付项 | 能识别对日期、资源和负责人产生的影响 | 只新增任务,没有重新评估计划承诺 |
| 管理汇报 | 让管理者查看未解决风险和关键节点 | 视图指向需要的决策与责任人 | 汇总数字完整,却不能指导下一步动作 |
| 日常采用 | 记录成员更新状态的步骤和时间 | 无需多次重复录入,使用者理解状态规则 | 成员继续维护独立表格或靠聊天汇报 |
3. 情景模拟揭示的关键取舍
假设试点发现,项目会议从每周90分钟降到65分钟,但一线成员每周多花12分钟维护任务,同时阻塞平均发现时间缩短。这个结果不能只看会议省下的25分钟,也不能只看成员增加的12分钟;还要评估风险提前暴露是否减少延期、加急和返工。
再假设计划按时完成率没有明显变化,但项目经理能更早识别审批风险。这仍可能是有价值的改善,因为系统先提升的是可预测性,而不是立刻改变结果。相反,如果报表更丰富,却没人基于报表调整计划,系统带来的只是可见性而非管理能力。
因此,案例评分应区分“功能可用”“流程能跑”和“结果有改善”三个层次。供应商演示证明的是某项功能可能存在;真实试点证明的是团队能不能用;一段时间后的趋势才帮助判断是否产生业务价值。

七、不同情况下的行动建议与取舍
1. 个人或小团队:先降低启动和维护摩擦
如果你是个人、自由职业者或十人以内的小团队,优先问三个问题:每天能否快速记录任务;本周优先级是否清楚;计划是否能在几分钟内完成回顾。若答案是肯定的,轻量任务工具就可能够用。不要为了显得规范,先搭建复杂的项目层级和审批流程。
当文档与任务紧密相连、方案讨论需要持续沉淀时,可以测试Notion;当重点是个人待办和日常执行,可以把Todoist一类工具放进短名单。试用时限定一周只维护一个工作列表,观察是否真正减少遗漏,而不是花更多时间调整标签。
这里的主要取舍是灵活度与结构化程度。轻量工具上手快,却可能缺少复杂项目的跨角色控制;重型系统可追踪更多关系,却需要更多规则和管理投入。个人场景通常先选低摩擦,再随着协作复杂度增加升级。
2. 中型跨职能团队:重点比较透明度和重复维护
如果团队约有数十人,工作跨市场、产品、运营或技术,优先测项目视图、负责人更新、依赖和跨团队通知。Asana、ClickUp、Microsoft Planner可以作为比较对象;若项目涉及更深的研发交付闭环,也可以将PingCode纳入评估。
试点中设一个硬性约束:关键项目状态只在指定系统维护一次。若管理者仍要求成员另填周报表格,就要问这些数据能否从系统导出,或者为何现有视图不足以支持决策。重复填报通常是系统采用率下降的早期信号。
主要取舍是易上手与治理深度。易用工具可能很快获得采用,却未必覆盖复杂权限和跨项目分析;治理能力更强的平台可能值得长期投入,但必须有明确的流程负责人和内部推广计划。
3. 中大型企业:把权限、标准化和变更治理放在前面
对于100人以上、多个团队共同交付的企业,先明确组织级标准:项目、需求、任务和风险的定义是什么;哪些字段必须统一;哪些流程允许部门差异;谁有权调整模板和权限。没有治理原则就先上平台,往往会出现各部门各建一套,最后系统数量增加、管理视图仍然不一致。
PingCode适合进入研发与项目协同方向的评估,重点看其是否能承接实际流程、支持多团队协作和管理需要。与此同时,也应把数据安全、用户许可、实施服务、接口和退出路径列为采购检查项。企业选型不是只验收界面和功能,而是确认长期运行责任由谁承担。
此类组织的取舍,是标准化带来的可比较性与部门自主性之间的平衡。全部强制统一会引发绕行,完全放任则难以汇总。建议先统一目标、责任、状态和风险的最小共同标准,再允许团队在不影响治理的范围内扩展局部流程。
4. 微软生态团队:先算工具切换成本,再算功能缺口
如果邮件、会议、文件和身份管理已经集中在微软环境,Planner值得作为低切换成本方案验证。测试时要从团队真实工作出发,检查成员是否能在熟悉的工作入口中查看任务、同步文件和跟进状态,而不是只核对产品清单。
如果关键路径、跨项目资源和流程控制无法满足,再比较增加专用项目平台后的收益与维护成本。工具统一有价值,但统一并不意味着所有工作类型都必须由同一套系统管理。关键是明确数据源和责任边界,避免相同任务在两处长期并行。
5. 文档驱动团队:先判断计划是内容的附属还是交付的中枢
如果团队工作主要围绕研究、写作、策略和知识沉淀,计划通常需要紧贴文档和讨论上下文,Notion一类工作区值得测试。成员能否快速从任务找到决策背景,是否方便整理访谈、会议结论和资料,是这类场景的重要指标。
但若项目规模增长,必须管理多人依赖、资源冲突和交付承诺,就要确认轻量数据库结构是否仍然可维护。必要时采用知识空间与项目系统分工:文档系统保留背景和知识,项目系统管理责任、进度和风险,通过明确的链接和权限保持关联。
八、从试点到推广:让系统真正进入团队工作节奏
1. 先定义最小计划标准
推广之前,确定每个关键任务至少具备什么信息。建议从结果描述、负责人、截止时间、验收条件、状态和必要依赖开始。不是每个字段都必须对所有任务强制填写;关键是团队知道哪些任务需要更严格的信息,哪些可以保持轻量。
随后统一几个容易产生误解的词,比如“完成”“阻塞”“待审核”和“延期”。状态越多不一定越精确。若成员需要比较多个相似状态才能判断该选哪一个,状态模型就该简化。
2. 让管理动作连接系统状态
系统只有进入管理节奏才有价值。每周项目例会可以先看即将到期的关键交付、逾期任务、未解决阻塞和需要决策的变更;不必逐条朗读所有任务。会议重点应从“每个人做了什么”转向“哪里偏离预期、需要谁采取什么行动”。
管理者也要以身作则使用同一数据源。如果负责人要求成员更新系统,自己却只根据聊天记录做判断,团队会认为系统是汇报负担而不是工作工具。推广的重点不是强制登录,而是让系统中的信息实际改变优先级、资源分配和风险处置。
3. 用分阶段迁移控制风险
不要把全公司一次性切换当作唯一成功路径。先在一个代表性团队运行,验证字段、权限、模板和报告;再扩展到相邻团队,处理跨部门接口;最后才迁移更多历史资料和复杂流程。阶段之间设置明确的退出条件,避免因为已经投入大量配置而继续扩大错误方案。
每一阶段结束时都要回答:一线成员是否减少重复工作?项目负责人是否更早知道风险?关键数据是否能够被正确访问?管理员能否在合理时间内维护系统?如果答案不清楚,先修复设计再扩展,而不是把培训次数当作推广进度。

九、如何衡量效率革命:别只看省了多少时间
1. 过程指标要能指导下一步行动
值得跟踪的过程指标包括状态更新时间、阻塞发现时间、依赖等待时长、计划变更频次和会议准备时间。这些指标不是为了制作更复杂的报告,而是帮助团队找到流程瓶颈。比如阻塞时间很长,原因可能是升级路径不清,而不一定是系统提醒不够。
每个指标都要写明统计口径。例如,“状态更新时间”可以指任务实际发生变化到负责人更新系统的间隔;“阻塞解决时间”应从风险被记录开始,而不是从管理层看到风险后才开始。口径不一致,趋势图就无法支持判断。
2. 结果指标需要控制范围变化
可以观察按期交付率、范围变更后的重新估算准确度、返工比例和临时加急次数。但项目复杂度、人员数量和外部审批周期都会影响结果,因此不能把单一项目的变化直接归因于工具。
更稳妥的做法是连续观察多个周期,并记录项目类型、工作量和重大变化。若系统上线后交付率下降,但团队同时承接了更复杂的项目,仍需进一步分析;若交付率提升,却是通过缩小承诺范围实现,也不代表计划能力全面增强。
3. 采用率要和工作价值一起看
活跃用户比例、任务更新覆盖率和模板使用情况能帮助判断系统是否进入日常工作,但这些都属于采用信号。真正的价值要看计划信息是否减少重复询问、缩短决策等待、改善风险响应,并让团队能更早判断承诺是否可靠。
我的建议是每月挑一个典型项目做简短复盘,回答三个问题:哪些信息如果更早出现就能改变决策?哪类维护动作没有产生价值?下一轮要保留、删掉或调整什么规则?计划系统的治理应当持续减负,而不是持续增加字段。

十、最终取舍:先买清晰度,再买复杂度
1. 哪些情况下不必立刻更换工具
如果团队当前工具已经能清楚呈现负责人、截止时间和阻塞,成员也会定期更新,主要问题是目标不清、优先级频繁变化或管理决策拖延,那么换工具未必能解决根因。先改目标设定、状态定义和会议机制,可能比迁移系统更有效。
如果现有系统只在少数项目上失效,也可以先缩小问题范围:是依赖关系不够清楚、权限不合理、状态太复杂,还是团队维护多个任务源?找到具体断点后再判断是否需要更换。不要把组织流程问题全部归咎于软件。
2. 哪些信号说明现有系统已经不够用
如果管理者持续依赖人工表格才能汇总项目;跨团队依赖总在临近节点才被发现;同一任务在多处重复维护;关键审批和范围变化没有可追溯记录;或者现有系统无法满足权限与审计要求,这些才是考虑升级的强信号。
升级前仍要确认缺口属于工具限制,而非流程没有定义。若团队连“谁能批准范围变化”都没有达成共识,购买更复杂的平台也无法自动生成正确治理。先补管理规则,再评估新系统能否让规则可持续执行。
3. 最终推荐:按组织复杂度分层选
个人和轻协作团队,先选能让任务快速进入、每日容易回顾的轻量系统;文档驱动团队,优先验证内容与任务的关联体验;跨职能项目团队,重点比较进度可见性、依赖和重复维护成本;中大型企业,则把流程治理、权限、报告、实施和退出成本作为同等重要的采购条件。
PingCode适合进入中大型组织,尤其是100人以上研发和产品协同场景的候选清单,但应以真实流程验证为准;Microsoft Planner适合优先检查微软生态衔接;Asana与ClickUp适合用跨职能项目做并行试点;Notion更适合知识和轻量计划紧密结合的工作;Todoist更适合个人任务管理。以上是适配方向,不是对所有套餐和组织的绝对结论。
十一、结语:真正的效率革命,是减少计划与现实之间的距离
1. 现在就可以执行的三步
第一,挑出最近一个延期或反复返工的项目,写清目标、交付物、负责人、依赖和验收条件。第二,统计当前每周用于更新状态、同步信息和准备会议的时间,建立真实基线。第三,选两到三款适配不同工作类型的系统,用同一案例进行限时试点,并记录过程与结果。
如果团队规模较大,不要让每个部门各自凭感觉采购;由业务负责人、信息安全、系统管理者和一线使用者共同设定评估标准。采购之后仍要保留复盘机制,定期删掉没人用、无法指导决策的字段和流程。
2. 我的最终判断
好的计划系统不是让计划看起来更完整,而是让团队更早发现“事情正在偏离”,并且知道由谁采取什么行动。如果一款工具能做到这一点,同时没有把大量维护工作转嫁给一线成员,它才值得成为团队的长期工作基础。
2026年的选型,不必追求功能最满或最热门。先弄清团队的计划复杂度,再用真实任务验证关键流程,最后把成本、治理和退出路径一起算进去。下一步就从一个有真实依赖的项目开始试点:用同一套口径,比较清晰度、维护时间和风险响应速度,再决定是否推广。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年效率革命:6款顶级计划制定系统全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/209086
读者评论
把评分明确标成情景模拟这一点比较负责,尤其雷达图很容易被误读成实测排名。实际选型还是得按团队权重重算。
计划维护时间的拆分很实用。我们之前只看任务是否按时完成,没统计跨工具同步和会前汇总,结果低估了维护负担。
对微软生态团队的提醒挺中肯:先验证现有工具能否覆盖依赖和变更管理,再决定要不要增加新平台,避免为了功能重复维护两套任务。
