优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

研发团队选 bug 管理工具,最容易犯的错不是选错了功能,而是把“缺陷单变多”误当成“质量管理变好”。我做工具选型评审时,通常先追问三个问题:线上问题能否回溯到需求和代码、缺陷是否能在团队之间顺畅流转、重复录入和催办究竟占用了多少时间。围绕这三个问题看,2026 年值得关注的六类工具各有适用边界:PingCode、Jira、Azure DevOps、GitHub Issues、GitLab 和 Bugzilla。

它们不是一张脱离团队现状的总排名,而是六种不同的工作流选择。

一、先讲结论:别按功能数量选,按缺陷闭环选

1. 六款工具各自适合什么团队

如果团队规模在 100 人以上,需求、测试、研发和交付之间需要统一追踪,我会优先把 PingCode 放进评估名单;如果公司已有成熟的 Atlassian 工作流,Jira 通常更容易延续既有配置;如果团队已深度使用微软开发工具链,Azure DevOps 的协同路径值得重点验证。

如果缺陷主要由代码仓库中的开发人员直接处理,且团队追求轻量,GitHub Issues 或 GitLab 的问题管理可能已经够用;如果组织需要长期维护一套可自托管、以缺陷跟踪为中心的系统,Bugzilla 仍有明确的使用理由。“最值得关注”不等于“最适合所有人”。

工具 较适合的场景 选型时重点验证 常见短板或边界
PingCode 中大型组织,需要连接需求、研发、测试与交付 跨团队权限、缺陷与需求关联、测试流程、迁移和集成 需验证现有流程能否映射到实际产品配置及套餐范围
Jira 已有 Atlassian 协作基础,需要配置较灵活的事项流程 工作流治理、字段规范、自动化规则、插件依赖 配置自由度高,也容易出现字段和流程过度膨胀
Azure DevOps 研发使用微软生态,想把工作项与代码、构建等环节关联 工作项模板、权限、测试相关能力、组织现有授权 跨生态团队需要核算接入成本和操作一致性
GitHub Issues 以代码仓库为中心的小型或开源协作团队 表单、标签、项目视图、仓库间追踪方式 复杂测试管理和大型跨部门流程可能需要外部系统补足
GitLab 代码、合并请求、持续集成流程集中在 GitLab 的团队 缺陷与合并请求、里程碑、部署流程的关联 须核对所需功能对应的版本、配置和权限边界
Bugzilla 偏好自托管、流程相对稳定、以缺陷记录为核心的团队 部署维护、通知、字段定制、与现代研发工具的集成 界面体验和周边协作能力需按团队接受度评估

2. 先看闭环完整度,再看看板是否好看

一个可用的缺陷闭环至少应回答:问题从哪里来、谁负责复现、严重程度如何判断、修复由哪次代码变更完成、哪个版本验证通过、是否可能再次发生。看板只是其中一个呈现层;如果缺陷记录没有版本、环境、复现步骤和验证结果,再精致的图表也只是把不完整信息展示得更漂亮。

我建议把选型目标写成可检验的结果,而不是“提升研发效率”。例如:减少重复录入、缩短从发现到分派的时间、降低缺陷状态长期无人更新的比例,或让线上问题能在几分钟内定位到责任服务和发布批次。没有基线时,先测量,再谈工具带来的变化。

优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

3. 把短名单控制在两到三款

一次评估六款产品,容易演变成逐项比功能,最后每家都“差不多”。我会先按工具生态、部署要求和组织复杂度筛掉明显不匹配的选项,再拿两到三款跑同一组真实缺陷样本。工具是否能处理例外、是否需要大量管理员维护,比演示环境里的默认看板更能预测长期成本。

二、背景和真实场景:缺陷管理难在上下文,不在登记

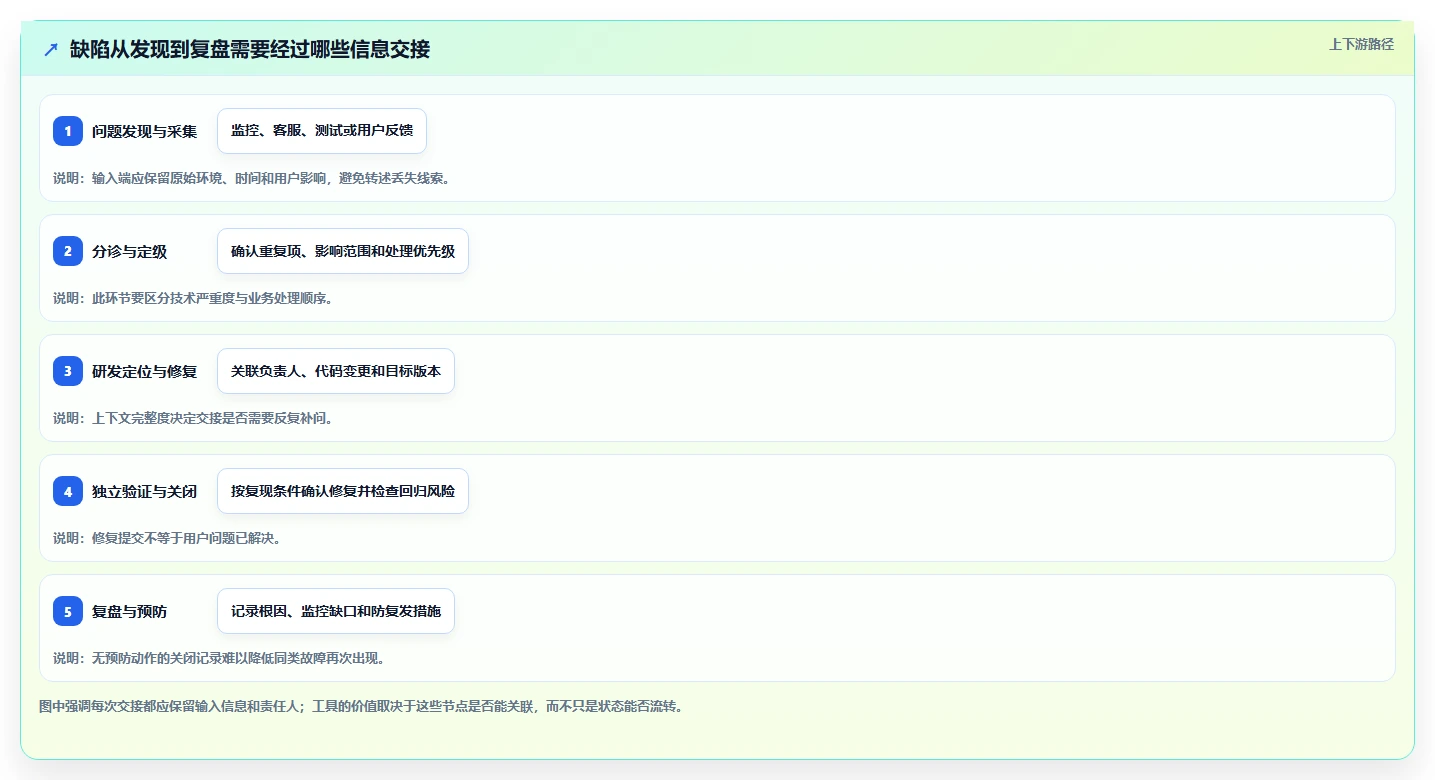

1. 同一条缺陷,常常横跨五个角色

实际的线上故障可能先由客服或监控发现,随后由产品判断影响范围、测试补充复现路径、研发定位提交记录、发布人员安排版本,最后再由测试或业务确认修复。每个角色都可能使用不同语言描述同一件事:用户说“支付卡住”,监控记录超时,研发看到接口错误码,测试关心环境和数据条件。

如果工具只提供一个标题和一个状态字段,团队依然要靠群聊、文档和口头追问补全上下文。结果往往不是没有数据,而是数据分散在无法互相指向的地方。选型时,我会故意检查同一条记录能否关联原始需求、影响版本、代码变更、测试结果和复盘结论。

2. “创建缺陷”与“让问题消失”不是同一个过程

缺陷刚创建时,信息可能不完整;分派之后,研发可能无法复现;修复完成后,测试可能发现影响了其他场景。若工作流只允许“待处理,处理中,已解决”,团队就会把“已解决”误读为“已验证”,或者把无法复现的问题直接关掉。状态数量不是越多越好,关键是每个状态都代表明确的责任和下一步动作。

我通常建议把流程拆成少数几个可执行阶段:待分诊、待处理、处理中、待验证、已关闭,以及适用于特定情况的重复、无法复现或不予修复。是否增加“等待外部依赖”等状态,要看团队是否真的会据此采取不同动作;否则只是让报表更难解释。

3. 工具需要适应组织边界,而非只适应单个项目

十人团队可以在每日站会中口头解决大多数分派问题;一百人以上组织则可能有多个产品线、测试团队和发布节奏。此时,权限模型、统一字段、跨项目检索、团队间交接和历史记录保留,都变成日常效率的一部分。PingCode 面向中大型企业及 100 人以上组织的定位,使它适合进入这类组织的评估范围,但仍要以实际流程演练确认是否匹配。

我不会因为某个工具宣称覆盖完整生命周期,就默认它能解决组织协作问题。还要检查不同团队如何定义“严重”“高优先级”和“阻塞”,谁能改动全局字段,项目管理员离职后由谁维护配置,以及业务部门是否能看见必要信息而不会获得过多权限。

优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

4. 选型前先描述“最痛的一次交接”

我更愿意让团队拿一条近期真实案例做桌面推演,而不是先听销售演示。选一条跨产品、测试和研发的问题,复原它从发现到关闭的全过程,标出每次补问、重复填写、等待审批和信息丢失的位置。这样做能把抽象的“协作效率”转换成具体的产品要求,也能避免被功能清单牵着走。

三、常见误区:功能齐全不代表缺陷闭环有效

1. 误区一:字段越多,记录越专业

字段越多,提交者的填写负担通常越大;但字段太少,分诊人员又要反复追问。我的判断标准不是“字段数量”,而是每个字段能否支持后续决策。比如影响版本可以帮助识别发布风险,复现步骤可以减少定位往返,根因分类可以支持复盘;如果字段既无人填写,也不参与筛选或分析,就应该考虑删除或改为条件必填。

比较稳妥的做法是把字段分为必填、条件必填和补充信息。提交入口只要求最低限度的信息,严重缺陷或特定类型的问题再触发额外字段。这样既降低普通问题的登记门槛,又不牺牲关键场景的诊断质量。

2. 误区二:把严重度、优先级和处理顺序混成一个值

严重度描述问题造成的技术或用户影响,优先级表达组织希望何时处理,处理顺序还可能受发布窗口、客户承诺和依赖关系影响。一个低频但涉及资金安全的问题,技术严重度可能很高;一个影响范围有限但阻塞当天发布的问题,团队优先级也可能很高。用单一“高、中、低”同时承担这些含义,最终会让不同角色各自理解。

工具是否支持多个字段不是决定因素,组织是否有清晰定义才是。选型试点中,应让产品、测试和研发分别给同一批样本定级。如果分歧很大,优先修订定级规则,而不是先增加十几个状态或自动化条件。

3. 误区三:自动化越多,协作越省心

自动分派、提醒和状态更新能节省重复操作,但错误规则也会把错误放大。例如基于组件名称自动分派,遇到跨组件问题时可能把责任交给错误团队;超时提醒若没有区分工作日、优先级和暂停原因,很快就会变成被忽略的通知。

我会从低风险规则开始:必填校验、重复记录提醒、状态变化通知和明确的负责人分派。每条规则都需要一个负责人、一个失败处理方式和一个复查周期。自动化如果无法解释“为什么这条缺陷被这样分配”,就不适合直接作为组织级默认策略。

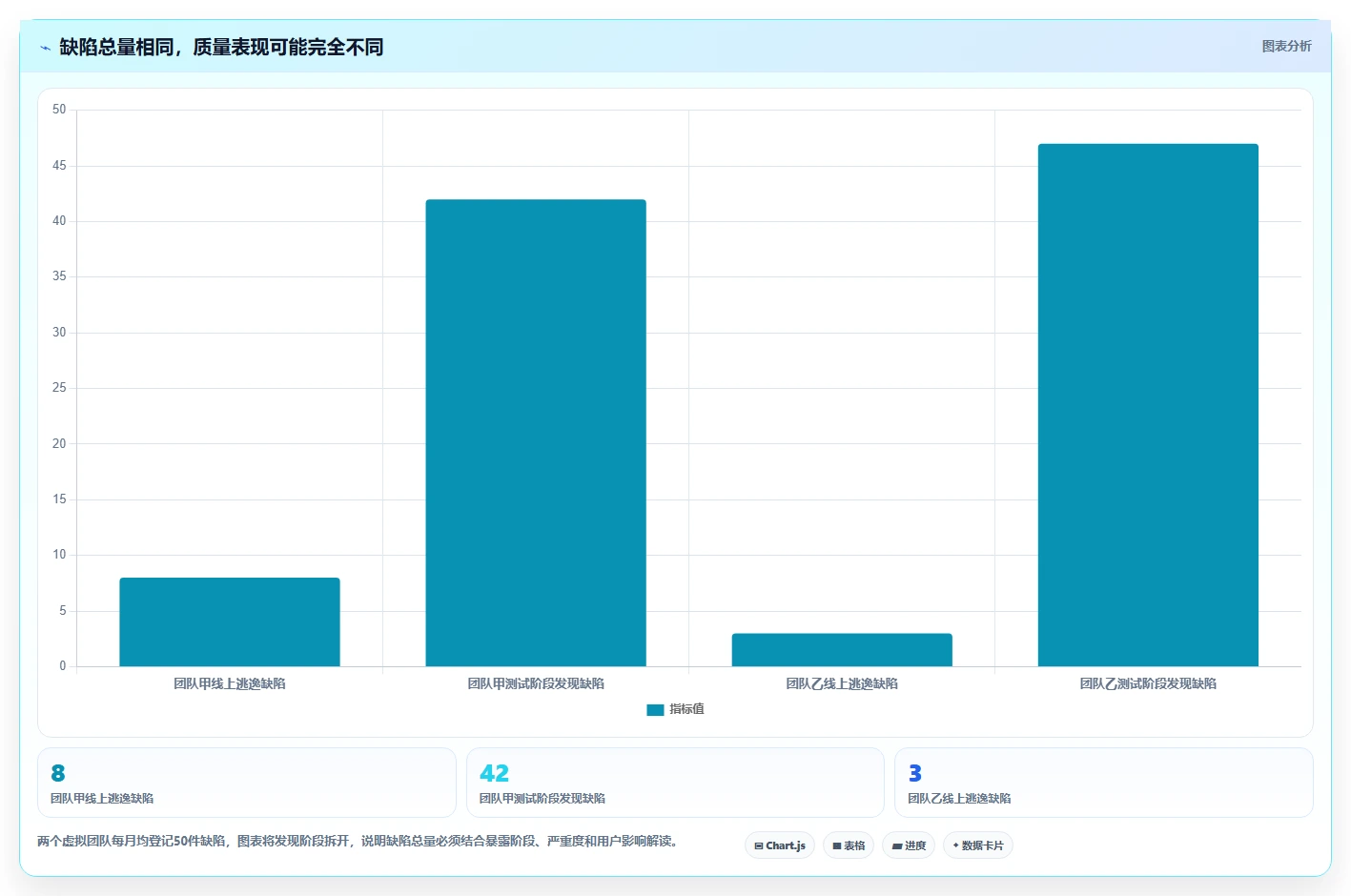

4. 误区四:缺陷数量下降就等于质量提升

缺陷数受测试覆盖、版本大小、登记习惯、产品复杂度和用户量影响。数量下降可能来自质量变好,也可能是问题改在聊天工具里、提交门槛过高,或团队开始合并多条问题。只看总数,很容易奖励少报问题,而不是减少用户受到的真实影响。

我更倾向于同时观察缺陷逃逸率、严重问题修复时长、重复打开比例、缺陷年龄分布和复发情况。不同指标相互校验,才能区分“少发现”“少记录”和“真正少出问题”。指标不必一次铺满,先选三到五个能触发行动的指标即可。

优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

5. 误区五:先迁移全部历史数据,再讨论流程

旧系统里常有重复项、已失效字段、无人维护的状态和缺少上下文的历史记录。全量搬迁看似稳妥,实际上会把旧流程的债务带到新工具里,还会增加字段映射、权限核对和数据验收成本。迁移前应先决定哪些记录必须保留、哪些需要归档、哪些只需导出备查。

四、专业判断逻辑:用同一套问题评估六款工具

1. 先确定约束条件,再比较功能

工具选型不是功能加总。部署方式、数据驻留要求、身份认证、现有代码平台、组织规模和预算,任何一项硬约束都可能直接排除某个选项。先列出“不能妥协”的条件,再讨论体验和扩展能力,比把几十个功能打分后再发现不符合安全要求更有效。

我的评估表通常分为三层:硬门槛、工作流适配和长期运营成本。硬门槛决定是否进入短名单;工作流适配决定日常是否顺手;运营成本则包括管理员时间、培训、插件维护、数据治理和迁移退出成本。

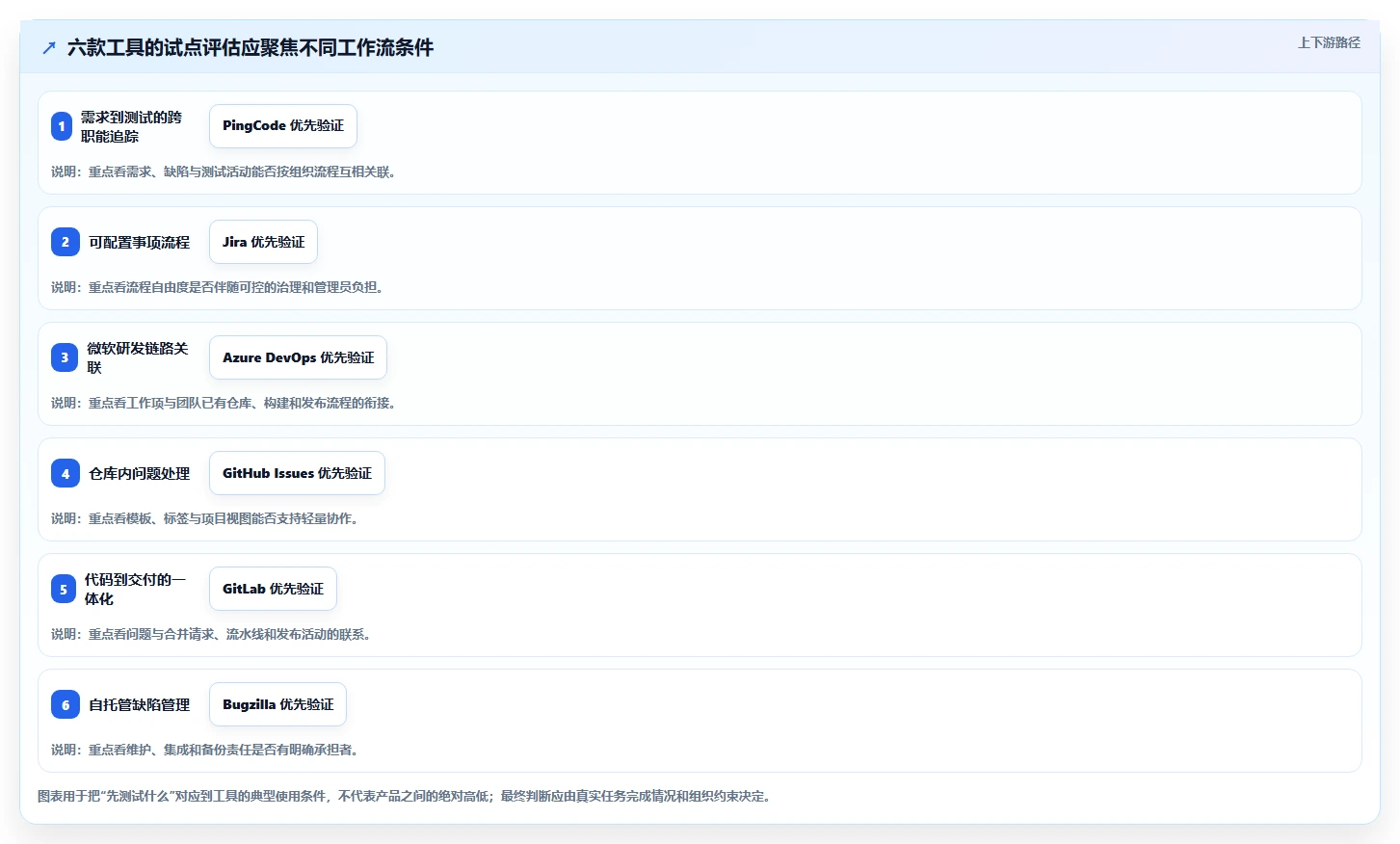

2. 用真实样本做同题测试

为避免供应商演示只展示“成功路径”,至少准备六类样本:普通功能缺陷、线上严重故障、重复问题、无法复现问题、跨团队问题,以及关闭后再次打开的问题。每款工具都使用相同内容,记录完成建单、分派、关联代码、测试验证和报表查询所需步骤。

测试时别只让管理员操作。请一位首次使用的测试人员、一位研发人员和一位项目负责人分别完成任务。工具对管理员友好但对提交者不友好,最终会表现为信息不完整;对研发友好但对跨团队协调不友好,则可能留下更多人工追踪工作。

3. 把效率拆成耗时和等待时间

缺陷生命周期时间不等于每个人的实际工作时间。一条问题可能两小时就完成修复,但在待分诊状态停留三天;也可能处理速度快,却因为多个系统重复登记而消耗大量人工。评估时要分别记录操作耗时、队列等待和返工次数,才能判断瓶颈属于工具、流程还是资源配置。

试点中我会观察至少四周,避免用一次演示得出结论。统计口径要固定:从什么状态开始计时,暂停状态是否计入,重复缺陷如何处理,缺少日期的历史记录是否排除。若团队处在版本大改或人员调整期,还应在结论中注明,避免把外部变化误归因于工具。

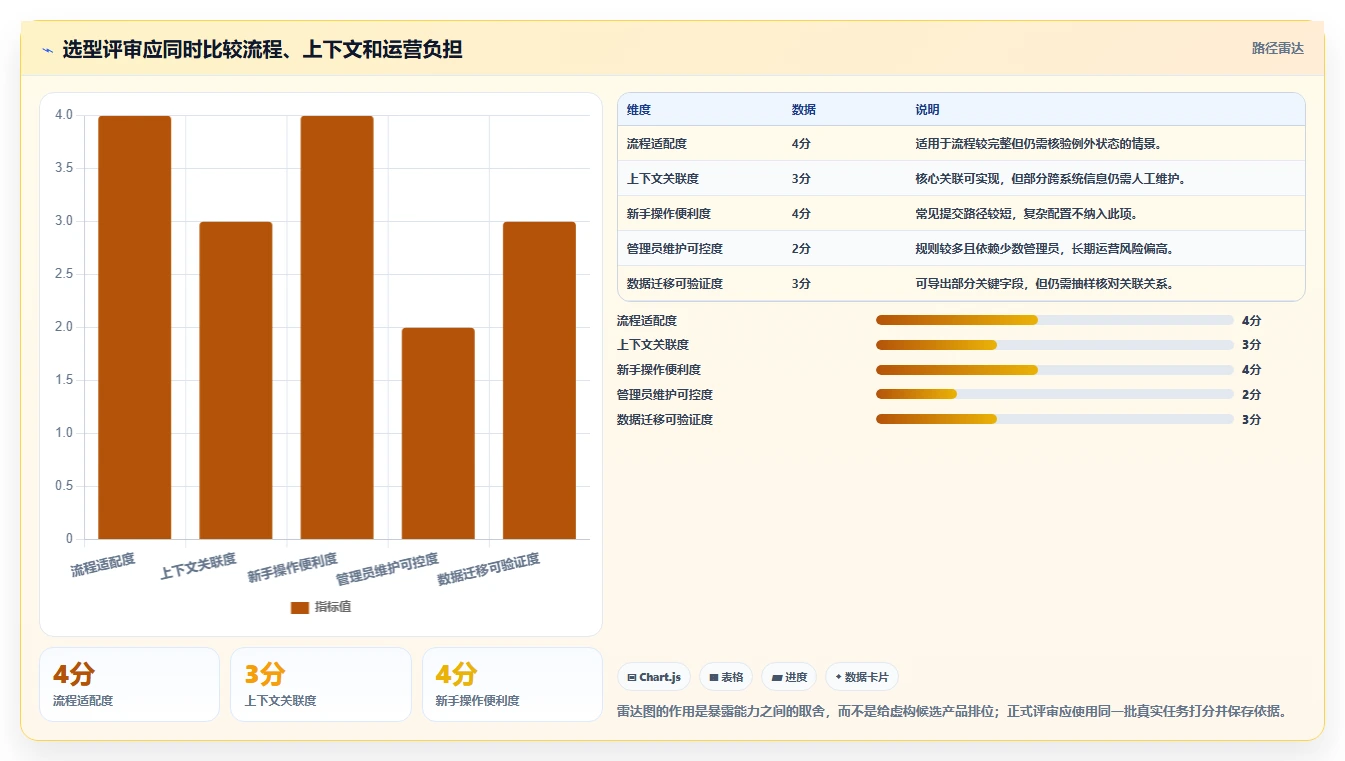

4. 试点评分不只看平均分

将每项能力按“满足、可配置满足、不满足”记录,通常比给产品打 93 分或 87 分更有解释力。平均分会掩盖硬伤:例如产品整体体验不错,但无法满足组织要求的权限隔离;或者集成完整,却需要管理员长期维护复杂规则。对这类问题,应设置淘汰条件,而不是靠其他高分补偿。

评估维度 建议验证问题 可观察证据 可能的淘汰条件
流程适配 能否覆盖分诊、修复、验证、重开与复盘 真实样本完成率、例外处理步骤 核心状态无法表达或责任不清
上下文关联 能否找到需求、代码变更、构建和测试结果 关联操作次数、查询耗时 关键链路只能靠手工复制链接
使用成本 提交者和研发是否能低成本完成日常操作 新手任务成功率、培训时间 关键记录长期缺字段或绕开系统
管理能力 权限、字段和规则由谁维护 管理员工时、配置变更记录 只有单一管理员掌握系统知识
可持续性 能否导出数据、迁移或调整流程 导出样本完整性、接口与备份方案 退出成本不可接受或数据不可控

优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

5. 把安全、合同和退出方案放进同一张评估表

缺陷记录可能包含客户环境、日志片段、内部架构和尚未公开的安全问题。评估时要确认访问控制、审计能力、数据保留、备份恢复、身份认证和供应商支持边界,并由安全与采购团队核对当前合同和产品说明。功能页面上的“支持”不能替代对具体套餐、地区和部署方式的确认。

还要提前做一次小规模导出与恢复演练。选型的终点不是签约,而是团队能够在合理时间内取回自己的数据、理解字段映射,并在需要时完成系统切换。退出机制越早验证,后续议价和治理越有底气。

五、六款工具逐一看:优势要和使用边界一起评估

1. PingCode:关注需求、研发、测试协同的组织

当一个组织不只是记录缺陷,还希望把需求、研发、测试和交付过程放在更连贯的管理框架里,PingCode 值得进入评估。尤其是中大型企业和 100 人以上组织,跨团队流转、权限边界和统一报表往往比单项目看板更重要。评估时应以实际团队流程核对产品能力,不宜只凭产品定位下结论。

试点建议挑一个跨团队项目,验证缺陷能否关联需求或测试活动,负责人和查看权限能否按职责设置,管理者是否能查询各团队的积压和周期,同时让一线提交者完成日常操作。还要确认与现有代码托管、持续集成和身份系统的集成方式,以及需要的功能对应哪种方案或授权范围。

潜在取舍是:组织协同能力越完整,实施前越需要统一字段定义和流程责任。若团队还没有形成基本的缺陷定级规则,直接搭建复杂的跨部门流程,可能只是把原有分歧配置进系统。先确定谁负责分诊、谁负责验证,再决定哪些环节要自动化。

2. Jira:适合已有 Atlassian 经验、愿意治理流程的团队

Jira 的吸引力通常来自流程和事项管理的可配置性,以及它在很多研发组织中的既有使用基础。团队若已积累管理员经验、报表和集成,继续使用或扩展现有体系可能减少迁移阻力。它适合拿来验证复杂工作流、团队看板和自动化规则,但需要把配置维护成本纳入决策。

我会特别检查项目模板是否过多、字段是否重复、自动化规则是否有人负责,以及不同团队的状态是否还可以横向比较。自由度是一种能力,也是一种治理责任。若同一类缺陷在各项目有不同定义,管理层就很难获得一致的周期和积压数据。

因此,Jira 的试点不应只证明“能配置”,还要证明“配置能够被长期理解”。把字段、工作流和规则的所有者写进运营方案,建立变更评审机制;如果团队缺少专职管理员,应优先采用足够覆盖主要场景的简化方案。

3. Azure DevOps:适合微软研发链路较集中的团队

Azure DevOps 的评估价值,来自它与微软研发工具链的协作可能性。若团队已有相关代码仓库、构建发布流程和身份管理,工作项与研发活动的关联路径值得验证。需要注意的是,不能把产品家族的所有能力、授权和服务边界混为一谈,采购前应核对实际使用的服务、版本和许可。

试点时可挑一条真实缺陷,测试它如何关联代码提交、构建结果、发布版本和验证记录;再由非研发角色检查其查询和更新是否顺手。若团队有多个代码平台或大量外部协作者,也要评估跨平台衔接是否会造成信息断层。

它的适用性很依赖现有生态。对已经使用微软链路的团队,集成可能减少上下文切换;对工具生态分散的团队,则应把身份、仓库和持续集成的接入工作量单独核算,而不是预设“同一套平台就一定更省事”。

4. GitHub Issues:适合以代码仓库为中心的轻量缺陷协作

GitHub Issues 的优势是问题可以贴近代码仓库和贡献者协作。小型研发团队、开源项目或以仓库为主要工作边界的团队,可以用问题模板、标签和项目视图组织常见任务。对于问题主要由开发者直接处理、流程简单的场景,这种路径通常比单独建设复杂系统更轻。

评估时要看仓库数量增加后,标签和项目视图是否仍然可管理;跨仓库问题如何关联;测试计划、客户支持和发布治理是否需要额外工具。不要把“能创建 issue”误认为覆盖了完整的测试管理与企业级质量流程,先列出真正需要的交接节点。

如果提交缺陷的人大多不是代码仓库的日常用户,登记体验和权限边界尤其重要。可以用非开发角色实际提交一条问题,观察其是否能找到正确仓库、填写必要环境信息,并追踪问题进展。若流程需要大量外部表单和人工同步,轻量优势可能被抵消。

5. GitLab:适合代码与交付工作集中在同一平台的团队

如果团队已把仓库、合并请求和持续集成流程集中在 GitLab,评估它的问题管理能力通常有现实意义。缺陷与开发过程处于相近工作空间,可能减少研发人员切换工具的次数。团队可以重点验证问题与合并请求、里程碑和发布流程之间的关联是否满足需要。

要核对的是组织规模扩大后如何跨项目检索、管理标签、控制权限和生成统一报表,也要确认需要的能力对应实际使用的版本与配置。团队不要只由开发人员评价体验,还应邀请测试、产品和支持人员完成真实的提报与验证任务。

如果主要痛点是跨部门的需求治理、测试资产管理或复杂权限管理,代码协作平台内的问题管理未必能单独承担全部职责。可以采用“仓库内快速反馈、统一管理平台负责跨团队闭环”的组合,但要先明确哪个系统是权威记录,避免两边状态不一致。

6. Bugzilla:适合看重自托管与专门缺陷跟踪的团队

Bugzilla 是长期存在的缺陷跟踪工具,适合希望围绕缺陷记录组织流程、愿意自行承担部署和维护责任的团队。若组织有自托管要求、流程较稳定,且技术团队能够维护系统,可以将它作为专门缺陷管理方案评估。其价值不宜只用界面新旧判断,更应看流程控制、数据保留和维护能力是否满足现实约束。

需要认真评估部署升级、备份恢复、通知、权限、定制和第三方集成的实际工作量。自托管并不意味着没有成本,而是把部分供应商成本转换成内部基础设施和运维责任。若团队没有明确的维护人,系统稳定性可能会成为隐藏风险。

对于需要大量跨部门项目协作、现代化看板或复杂研发链路集成的团队,应先用样本验证能否以可接受的成本实现这些需求。若需要大量外部补丁才能达到目标,就要比较长期维护总成本,而不仅是软件本身的初始费用。

优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

六、案例与数据观察:用一个四周试点判断问题出在哪里

1. 案例设置:别把模拟样本伪装成行业统计

下面用一个情景模拟说明评估方法,不代表某家公司的真实结果,也不是工具效果承诺。假设一家约 120 人的产品研发组织,每月处理约 200 条缺陷,产品、测试和研发分别使用不同协作入口;管理者最关心的是问题转交次数多、待分诊积压和关闭后重开。

这个团队的试点目标不是证明哪款软件最快,而是判断瓶颈属于提交信息不完整、分诊规则含糊,还是跨系统关联困难。先从近一个月挑选 30 条缺陷,按普通问题、严重问题、重复项和跨团队问题分层抽样,再用两款候选工具按相同规则跑一遍。

2. 试点流程:先测基线,再改一个变量

第一周不改流程,记录当前从提交到首次分派的时间、每条问题平均补问次数、待分诊积压和关闭后重开数量。第二周把同一批样本放入候选工具,保持角色、字段和定级规则一致。第三周让不同角色使用系统处理新产生的真实问题,记录任务完成率和绕开系统的情况。

第四周复核数据,并访谈提交者、分诊人员和修复人员。重点不是问“你喜不喜欢”,而是请他们指出一次具体的延迟:缺了什么信息、哪一步找不到、谁需要重复录入。试点期间若发生大版本发布、人员调整或重大线上故障,应单独注明,不要把所有变化都归因于工具。

3. 示例观察:操作步骤少了,不一定等待就少了

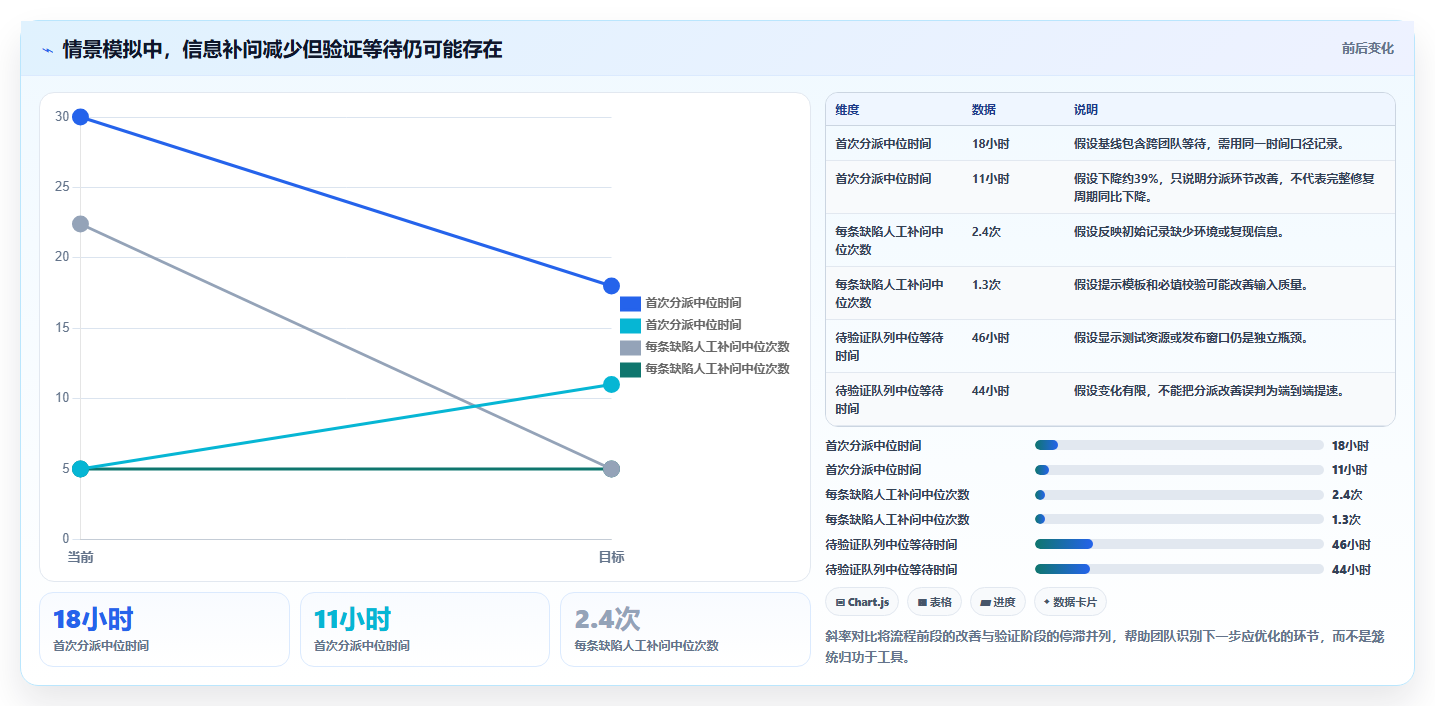

在一组示意数据中,假设旧流程下首次分派中位时间为 18 小时,试点后为 11 小时;人工补问中位次数从每条 2.4 次降至 1.3 次。但如果待验证队列的等待时间仍接近两天,说明工具改善了信息交接,却没有解决测试资源或发布节奏问题。

这类结果支持的是“把提交模板和分诊规则做得更好”的判断,不足以证明整个研发周期都因工具缩短。若只对外宣称效率提高 39%,就会把一项局部指标误写成全链路结论。指标必须明确样本量、统计周期、计算方式和同期变化。

优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

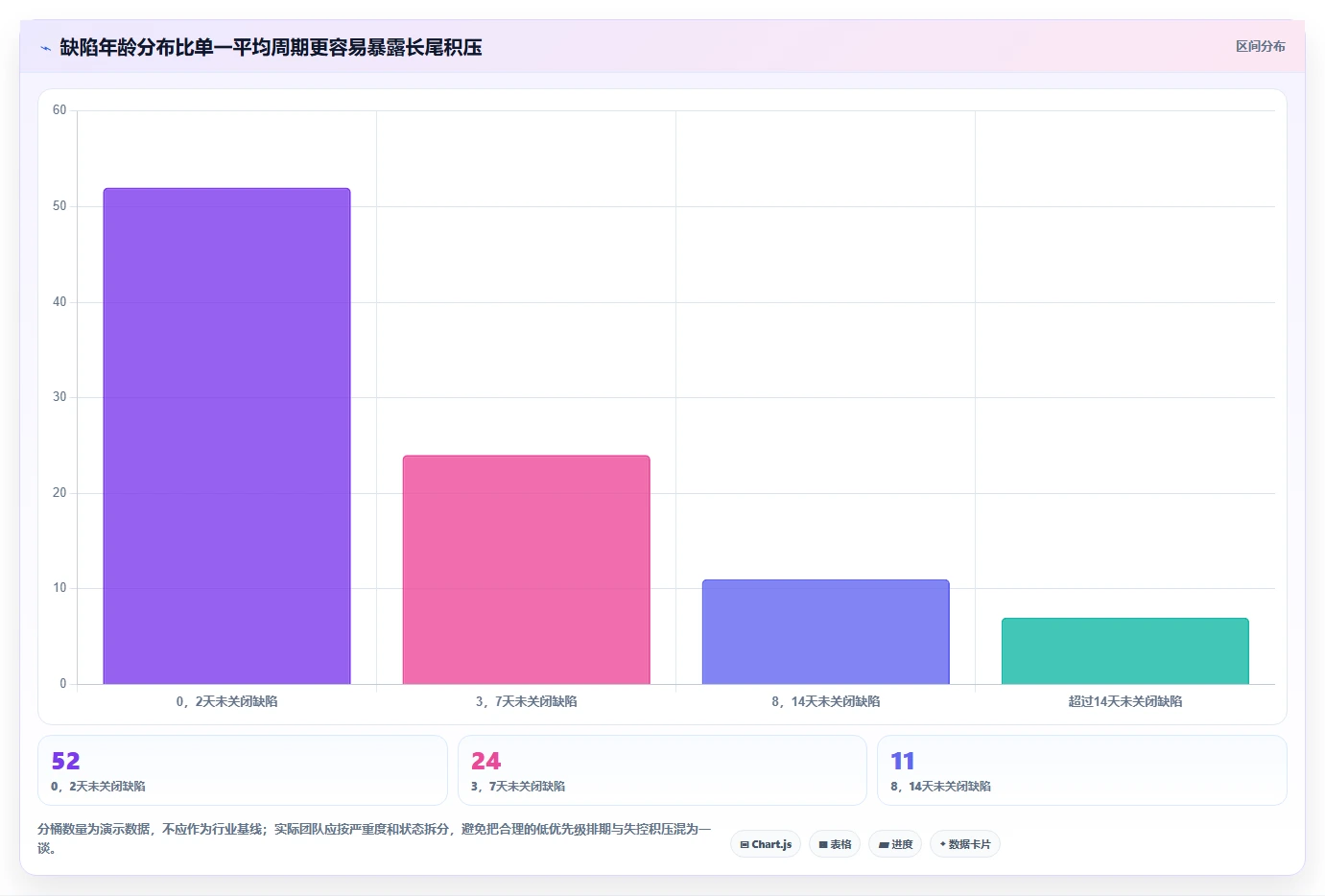

4. 用缺陷年龄分布发现“系统性积压”

平均处理时长会受到少数长期问题影响,单看平均值也看不出积压集中在哪个阶段。建议按缺陷当前状态统计年龄分布,例如 0,2 天、3,7 天、8,14 天和超过 14 天,并区分等待分诊、等待研发和等待验证。若问题长期停在某一状态,通常需要查责任和容量,而不是再加一个提醒通知。

优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

5. 证据来源和引用边界

评估工具功能时,应优先核对各产品的官方文档、版本说明、套餐页面和安全说明;评估研发质量时,可参考 Google Cloud 发布的 DORA 研究对软件交付表现与稳定性的讨论。DORA 的研究框架并不等于“某个工具能让团队提升多少百分比”,因此本文没有把模拟案例包装成公开调查,也不把单一缺陷数量当作质量结论。

正式决策报告建议附上资料检索日期、产品版本或方案、试点任务、样本量和统计口径。产品功能和商业方案可能变化,尤其是高级权限、自动化、测试相关能力及数据部署方式,采购前要向供应商确认并留存书面依据。

七、不同情况下怎么行动:从选型到落地分阶段推进

1. 小团队:先消除重复记录和信息缺失

如果团队规模较小、开发者围绕同一个代码仓库协作,先检查 GitHub Issues 或 GitLab 内的问题管理是否足以覆盖需求。把标题、环境、复现步骤、预期与实际结果、影响版本等基础信息规范起来,再观察一两个迭代。不要为了“以后可能需要”先搭建复杂审批和多层级看板。

如果问题来自客户支持或多个非研发角色,先做一条顺畅的提交入口,再决定是否需要独立管理平台。轻量不等于不管理:应指定分诊负责人、约定严重度定义,并定期清理重复项和长期未更新问题。

2. 中大型组织:建立统一规则,允许团队保留必要差异

当多个产品线共享测试、平台或安全团队时,重点不是强迫每个团队使用完全相同的项目模板,而是统一最关键的概念:状态含义、严重度、关闭条件、优先级解释和跨团队交接规则。可先选一个有代表性的业务单元试点,覆盖需求、测试、研发和发布角色,再逐步扩大范围。

PingCode、Jira 和 Azure DevOps 都可以进入这类场景的候选范围,最终选择要看现有生态、管理责任和真实试点结果。不要只由信息化部门或研发负责人定夺;测试、产品、安全和采购都应在各自职责范围内参与验收。

3. 开源或自托管要求明确:先核算运维和退出成本

若数据控制或自托管是硬性要求,评估 Bugzilla 等方案时,应把基础设施、升级、备份、监控、漏洞修复和集成维护都列入总成本。若团队已有成熟的自托管运维能力,这种责任可能可控;若依赖单一兼职人员,则“没有订阅费”并不等于低成本。

4. 当前流程混乱:先做缺陷治理,不急着换系统

如果团队无法一致判断“什么算缺陷”“什么时候算关闭”,换工具只会让混乱换一种界面。先召开短时工作坊,拿真实案例定义状态、定级规则和责任边界;再用现有系统验证规则能否执行。待核心流程稳定后,再判断现有工具是否真的构成限制。

5. 工具已经很多:先确定权威记录在哪

组织可能同时有代码平台、客服系统、测试平台和项目管理工具。此时最危险的做法是每个系统都允许随意创建一份“正式缺陷”,但没有同步规则。先明确哪个系统负责客户反馈,哪个系统负责研发状态,缺陷编号如何关联,状态冲突由谁处理。

集成的目标是减少重复劳动并保留必要上下文,而不是把所有系统的字段全部互相复制。先从最有价值的关联做起,例如客户工单指向研发缺陷、研发缺陷关联代码变更、修复版本回写给支持人员,再逐步评估更多同步需求。

6. 建议的六周落地节奏

  1. 第一周:盘点现状。抽取近期缺陷,统计入口、状态、责任团队、补问次数和长期积压位置;确认数据保留与安全约束。

  2. 第二周:定义最小规则。统一核心状态、严重度、优先级和关闭条件,删除没有明确用途的字段与状态。

  3. 第三周:准备候选方案。按硬约束筛选两到三款工具,用同一批样本设计演练任务和验收指标。

  4. 第四周:角色试点。让提交者、测试、研发和管理者分别完成任务,记录操作耗时、等待时间、补问和绕开系统的情况。

  5. 第五周:复盘差异。区分工具限制、流程缺口和资源瓶颈;调整配置后再重复关键测试,不要只根据第一轮感受拍板。

  6. 第六周:决定推广或暂停。形成试点报告、维护责任、迁移范围、培训安排和退出方案;若关键硬约束未满足,应暂停采购或调整流程。

八、怎么取舍:把长期运营成本纳入决策

1. 轻量与完整之间,选择团队愿意持续执行的那一端

轻量系统的优势是上手快、流程短,风险是跨团队治理能力可能不足;完整平台的优势是可以容纳更多协作关系,风险是配置、培训和治理成本增加。团队不应为了组织未来可能达到的规模,提前建立当前没人维护的复杂系统;也不应因为眼下操作方便,忽略已经发生的跨团队交接损耗。

2. 灵活配置与统一治理之间,必须有人承担责任

Jira 等可配置程度较高的方案,只有在组织愿意维护规范时才有长期价值;流程较标准化的平台也需要明确谁来维护模板和权限。评估时应问:规则变化由谁审批,配置文档在哪里,管理员不在岗时谁接手,新项目如何继承规范。没有这些答案,所谓灵活很可能变成不可解释的系统债务。

3. 一体化与最佳单点工具之间,比较交接成本而非产品数量

一体化方案可以减少上下文切换,但不代表每个模块都适合所有角色;多个专业工具可能更贴合各自任务,但会增加身份、字段、状态和数据同步的治理工作。比较时应测量实际交接:一次问题从用户反馈走到代码修复,需要经过多少次复制粘贴、手动查找和重复确认。

4. 自托管与托管服务之间,比较风险由谁负责

自托管让组织对部署和数据有更多控制,也要求内部团队承担升级、备份和安全响应;托管服务减少部分基础设施工作,但要审查数据处理、可用性、地区、合同和导出能力。不存在脱离组织风险偏好的绝对优选,关键是责任边界清晰且有应急方案。

5. 买工具与改流程之间,先确认瓶颈属于哪一类

若主要问题是信息缺失,改善模板、表单和提交指引可能比更换平台有效;若主要问题是责任不清,应先统一分诊规则;若核心数据被多个系统割裂,才需要重点评估集成与统一追踪能力;若管理员维护负担持续增长,才应将配置复杂度作为淘汰因素。

优化研发效率:2026年最值得关注的6大软件bug管理工具推荐

6. 形成可以复核的决策,而不是一句“大家觉得好用”

决策记录至少应写明候选工具、未满足的需求、关键试点任务、指标口径、总成本估算、数据和安全结论、维护责任以及退出方案。这样即使半年后组织规模或工具生态变化,团队也能知道当时为什么选择,而不是从零开始重复争论。

如果两款工具在核心任务上表现接近,我会优先考虑迁移摩擦更低、维护责任更明确、数据导出更可验证的一款。功能差异只有在能解决真实问题时才有价值;未被使用的高级能力,通常不是竞争优势,而是潜在维护负担。

九、结论:真正值得关注的是缺陷能否变成组织学习

1. 用闭环质量定义工具价值

2026 年选 bug 管理工具,我不会把重点放在“谁的功能最多”或“谁的榜单名次最高”。更值得关注的是:问题能不能带着足够上下文进入系统,能不能被正确分派和验证,能不能关联到代码、版本和业务影响,最后能不能反哺测试策略、监控和产品设计。

PingCode 适合进入中大型组织的候选名单,尤其当团队希望评估需求、研发和测试之间的协同;Jira、Azure DevOps、GitHub Issues、GitLab 和 Bugzilla 则分别对应不同的工具生态、流程复杂度和维护偏好。它们之间没有脱离场景的唯一冠军,只有与团队约束更匹配、并且能够持续运营的方案。

2. 下一步先做一件小而可验证的事

本周就从最近 30 条缺陷开始:统计首次分派时间、补问次数、待验证等待时间和重开情况;选出一条跨团队问题,画出它经过的每次交接;再用两到三款候选工具复现同一流程。只要这些问题有清晰答案,选型讨论就会从“功能看起来不错”转向“它能否解决我们的真实瓶颈”。

我的核心判断是:好的缺陷管理工具,不是让团队登记更多问题,而是让重要问题更早被看见、更少在交接中失真,并让每一次修复都留下可用于减少复发的证据。

常见问题解答(FAQ)

1. 2026年值得关注的6款软件缺陷管理工具有哪些?

我在给研发团队挑缺陷管理工具时,发现“功能最多”不等于“最适合”。如果团队规模、代码托管方式和发布节奏不同,候选工具的优先级也会完全不同。

选工具时,我会先看缺陷从发现、分派、修复到回归的链路能否闭环,而不是先比功能清单。下面这6款工具的定位差异明显,适合用团队现有协作方式来筛选。工具更适合的团队重点考察 Jira流程复杂、跨职能协作较多的团队工作流配置、权限和报表能力较强;

配置项过多时,缺陷录入容易变重 Linear追求轻量协作与快速迭代的产品研发团队操作路径简洁;需确认复杂审批和定制报表是否满足要求 YouTrack希望灵活配置工作流、又重视开发协作的团队查询与自动化能力值得重点验证;

要提前评估配置维护成本 Bugzilla偏好成熟、专注缺陷跟踪流程的团队缺陷字段和状态管理清晰;界面与外围协作体验需结合团队习惯评估 GitHub Issues代码、讨论和任务主要围绕 GitHub 展开的团队与代码协作衔接自然;

复杂测试管理或多项目汇总可能需要补充方案 Azure DevOps使用微软开发与交付体系的团队代码、工作项和流水线集成有优势;应验证非技术成员的使用门槛 不要把这张表当作性能排名。实际筛选时,可以按缺陷流转、代码关联、测试协作、报表、维护成本五项各打1到5分,并给最影响团队的一项更高权重。

例如,若代码关联权重为30%,界面体验为10%,那么代码分散在多个平台的团队就不应只因某工具界面更简洁而选它。

2. 软件缺陷管理工具应该怎么选?

我担心团队选型时只看演示,真正上线后才发现字段、状态和权限都要重新设计。有没有一种办法能在购买或迁移前,用真实工作判断工具是否合适?

用一条真实缺陷做试跑,比听功能介绍更可靠。挑一个近期发生、涉及开发和测试协作的案例,完整走一遍:提交问题、补充环境信息、分派负责人、关联代码变更、安排回归、关闭缺陷。试跑时记录三类摩擦:提交人是否知道必填什么;负责人能否快速判断优先级与复现条件;测试人员能否看懂修复内容并确认回归范围。

若这些信息必须靠群聊反复追问,说明流程设计或工具承载方式仍有缺口。我建议至少让开发、测试和产品各找一位实际使用者参与试跑,并用同一套缺陷样例对比候选工具。评分可采用1到5分,分别评估录入耗时、查找难度、协作交接和维护成本;这是团队内部决策量表,不是行业基准数据。最后把“必须满足”和“可以妥协”分开。

例如,代码关联、权限控制可能是硬性条件,而仪表盘配色通常不是。先筛掉不满足硬条件的工具,再比较总成本,能减少被演示效果带偏的概率。

3. 缺陷管理工具里的哪些指标真正能反映研发效率?

我看过一些团队用缺陷总数或关闭数量评价效率,但这两个数字似乎很容易被任务拆分方式影响。我想知道,哪些指标能帮助我发现流程瓶颈,而不是让团队为了数字赶着关单?

单看关闭数量容易误判:把一个问题拆成多个小单,数量会上升;为了达标提前关闭,也可能把返工推到后面。更有用的做法是同时观察流转时间、重开率和阶段等待时间,并按缺陷严重程度分组。建议从三个指标起步:缺陷从创建到关闭的中位时长、关闭后重开的比例、缺陷在待分派或待验证状态停留的时间。

选择中位数而非平均值,可以降低少数超长工单对整体判断的干扰。例如,假设一个团队连续四周的关闭中位时长没有明显变化,但待验证阶段的中位等待从1天升到3天,这更可能指向测试资源或交接节奏的问题,而不一定是开发修复变慢。数字只是定位线索,需回到具体工单核查原因。指标最好用于改进系统,而不是个人排名。

先约定统计口径、排除重复单与无效单,再按版本或缺陷类型观察趋势;若团队为了改善指标而改变分类规则,数据就失去可比性。

4. 从旧系统迁移到新的缺陷管理工具,怎样降低风险?

我准备把历史缺陷和项目流程迁到新工具,但担心迁移后链接失效、状态对不上,团队还要重新学习一套操作。我想知道,怎样安排试点和数据清理,才能避免一次性切换造成混乱?

迁移风险通常不在导入按钮,而在字段语义和历史关系丢失。迁移前先盘点项目、状态、优先级、负责人、附件、评论、代码链接和重复记录,并标出哪些信息必须保留、哪些可以归档。不要直接全量切换。

先选一个活跃度适中、流程具有代表性的项目做试点,抽取一批已关闭缺陷和一批处理中缺陷,分别检查字段映射、附件可访问性、评论顺序、负责人对应关系与关联链接。为试点设置可验收标准,例如关键字段映射正确率达到团队约定值、处理中缺陷都有明确负责人、抽样记录可以追溯到原系统。

具体阈值应由团队按数据重要性确定,不宜把示例数字误当成通用行业标准。切换当天保留旧系统只读访问,并明确新缺陷从何时起只能在新系统创建。准备回退条件和负责人;如果关键关联大量丢失或日常提交明显受阻,应暂停扩大迁移范围,先修正映射再继续。

读者评论

何
何梦琪

把缺陷总量拆成测试阶段和线上逃逸两部分来看很有必要,同样登记50件,质量风险可能完全不同。最好再结合严重度和用户影响判断。

马
马沐阳

拿近期真实问题做两到三款工具的流程演练,比看功能清单更能发现交接断点。建议把补问次数、重复录入和等待时间也记录下来,方便试点前后对比。

朱
朱欣然

字段分成必填、条件必填和补充信息这个思路比较实用。我们之前要求所有问题都填完整环境信息,结果提交门槛太高;按问题类型补充字段会更平衡。

文章包含AI辅助创作:优化研发效率:2026年最值得关注的6大软件bug管理工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/208969

赞 (0)
飞飞飞飞
软件开发流程管理软件对比:2026年6大热门工具助力研发团队效率飙升
上一篇 10小时前
项目经理福音:2026年不可错过的7款顶级软件bug平台
下一篇 10小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
