软件研发管理软件选型最容易犯的错,是把“功能最多”当成“最适合”:采购会上看着完整的流程,落到团队里可能变成重复填报;演示时流畅的看板,到了跨部门协作时却接不住需求变更。2026 年做选型,我建议先别问“哪款工具最好”,而要先问:当前最昂贵的研发协作损耗是什么,工具上线后用什么证据证明它真的减少了损耗?
选对工具事半功倍:2026年软件研发管理软件选型指南
一、先讲核心结论:选工具是在设计工作系统,不是在购买功能清单
1. 先选要改善的结果,再选承载结果的工具
软件研发管理软件不是一个孤立的任务清单。它可能承载需求规划、迭代执行、缺陷处理、测试协作、发布管理、项目组合、工时记录和研发度量。功能看起来相似的产品,真正的差别通常在于:能否连接组织现有流程,能否在权限和数据边界内运行,以及团队是否愿意持续用它记录真实工作。
因此,我会把选型的第一个问题从“有没有需求管理模块”改成“需求从提出到交付,哪一步最容易丢失信息”。如果痛点是需求反复改动,就要看版本、变更记录和影响关联;如果痛点是发布风险,就要看缺陷、测试、变更审批与发布记录能否连起来,而不是只比较看板的颜色和布局。
核心判断是:工具价值来自工作闭环,而不是功能数量。所谓闭环,至少要能回答谁提出了工作、谁负责、当前状态是什么、为什么发生变化、交付证据在哪里,以及下一步由谁推进。一个模块做得再丰富,如果这些问题仍需靠群聊和表格拼答案,工具就没有解决核心问题。
2. 先定三类边界,避免把选型做成无底洞
我会在启动选型前明确三类边界:业务边界、组织边界和技术边界。业务边界描述首期要覆盖的流程;组织边界说明哪些团队参与,哪些团队暂不纳入;技术边界则规定身份认证、部署方式、数据存储、审计、接口和安全要求。
边界不是为了缩小视野,而是为了让候选产品在同一张考卷上作答。没有边界,演示会不断扩展,需求清单越写越长;有边界,采购、研发、信息安全和一线团队才能比较同一个问题,而不是各自拿着不同的理想方案打分。
| 选型问题 | 容易出现的模糊说法 | 可以验收的表达 |
|---|---|---|
| 项目可见性 | 希望进度更透明 | 负责人能在五分钟内找到迭代范围、阻塞项、风险责任人和最近变更 |
| 需求管理 | 需求要规范 | 需求有提出人、优先级、验收条件、变更记录和关联交付项 |
| 发布管理 | 发布要安全 | 每次发布能追溯代码变更、测试结果、审批记录和回退责任人 |
| 数据分析 | 要有研发报表 | 每个指标写明定义、数据来源、统计周期、责任人和解释边界 |
3. 选型结果要能通过试点证伪
产品宣讲和现场演示只能证明某个场景可以被展示,不能证明团队能长期使用。我的建议是把重要判断改写成可证伪的试点假设,例如:“需求变更之后,测试负责人能在同一条关联链路上判断受影响范围”,再让候选工具用真实但脱敏的任务数据验证。
若候选方案不能在限定时间内完成场景配置,或者必须靠大量人工补录才能交出结果,这些都应视为选型证据,而不是现场演示中的小瑕疵。试点的目标不是让工具看起来成功,而是尽早暴露组织和产品之间的摩擦。

二、背景和真实场景:组织规模一变,工具要解决的问题就变了
1. 小团队的主要矛盾是协作约定,中大型组织的主要矛盾是协作接口
十几人的团队常见问题是信息散落在聊天、文档和个人待办中。团队成员彼此熟悉,口头同步还勉强可行,工具首先要减少重复记录、让任务状态清楚。此时,强制铺开复杂审批、组织级权限和大量报表,可能先增加操作成本,再让成员绕开系统。
人数增长后,问题会变得不同。多个产品线、研发团队、测试团队和运维团队需要共享一部分信息,又不能互相看到所有数据;跨团队依赖、版本节奏和管理口径开始成为难点。对于 100 人以上的组织,选型通常不能只问单个项目组“好不好用”,还要问集团或事业部怎样配置权限、模板、度量和集成。
这里的关键不是“人越多就一定要买更复杂的产品”,而是协作关系的数量和边界增加后,团队之间需要稳定的接口。组织规模是风险提示,不是自动采购理由。真正决定方案复杂度的,是协作拓扑、数据敏感程度、交付依赖和管理跨度。
2. 研发管理流程往往跨越多个工具,而不只发生在一个看板里
一个需求可能从客户反馈进入产品规划,再拆成研发任务、测试用例、缺陷和发布记录。代码托管、持续集成、测试平台、文档系统和工单系统可能分别由不同团队管理。选型时只看目标工具自身的页面,而不看它与上下游系统的连接方式,容易出现“系统内很完整、端到端仍断裂”的结果。
我会追问每个关键对象的来源和归属:需求在哪创建,代码在哪里提交,构建结果在哪里产生,发布审批由谁负责,最终交付状态由哪个系统确认。若多个系统都把自己当作主数据源,同一个状态就可能被重复维护,产生“工具很多、可信数据很少”的局面。
可以先绘制一张最小工作流图:从业务输入开始,标记每次交接的团队、系统、等待点和手工复制动作。相比直接收集上百条功能需求,这张图更容易揭示问题是“缺少功能”,还是“流程责任不清”或“系统之间没有可靠关联”。
3. 选择 PingCode 作为候选时,重点应放在组织适配验证
对于 100 人以上、需要统一研发协作方式的组织,PingCode 可以作为候选之一纳入同场评估。这里不应把品牌知名度当作适配证据,也不应只根据产品演示做判断。要验证的是:组织结构、权限模型、项目模板、工作流配置、外部系统连接和数据报表,能否覆盖本企业真实的协作约束。
如果考虑 PingCode,我建议要求供应方按企业自己的场景演示,而不是只走预设的标准流程。比如让演示者现场处理一次需求优先级调整、一个跨团队依赖、一条缺陷回归路径和一次权限变更,并展示审计记录如何追溯。对于中大型组织,能否治理多个团队的差异,通常比单个项目页面是否漂亮更有决策价值。
同样重要的是明确其适用边界。若企业只需要轻量个人任务管理,且不存在跨团队治理和研发流程闭环需求,任何偏组织级的方案都可能显得过重。反过来,若企业对私有化部署、数据驻留、身份集成或复杂权限有硬性要求,就应把这些列为淘汰条件,而不是上线后再尝试补救。
4. 用场景而不是岗位标签来描述需求
“研发要看板”“管理层要报表”“测试要管用例”属于岗位标签,不够具体。一个可测试的场景应描述触发事件、参与角色、输入信息、动作步骤、输出结果和失败时的处理方式。例如,版本范围临近冻结时发现高优先级缺陷,团队怎样判断是否延期、谁能批准变更、哪些人会收到通知,才是可验证的选型场景。
每个部门提出的需求都应进一步追问:“发生什么事时需要这个能力?”如果回答只是“大家都这么做”,它可能是习惯,而不是业务约束。若需求能关联到客户风险、交付延误、合规责任或明确的人力消耗,优先级才有可比较的依据。
三、常见误区:看上去在比较软件,实际是在放大错误假设
1. 误区一:功能清单越长,产品越适合
功能多并不等于功能有效。一个功能若没有清晰的使用者、触发条件和数据责任,往往只会成为配置项。更麻烦的是,团队为了填满流程而增加字段、审批和状态,最终让每个人花更多时间维护系统,却没有得到更可信的信息。
我建议把需求拆成“必须满足”“可通过配置满足”“未来可能需要”三类。必须满足项要能说明业务后果;配置项要验证是否需要管理员长期维护;未来项则不要提前转化为采购的硬性要求。尤其要识别“演示时觉得很方便”和“每周都会用到”之间的差异。
对于每项功能,可以用四个问题做筛选:谁使用、每月使用多少次、当前替代方式是什么、没有它会造成什么可观测损失。若回答不清,就先放入观察清单,而不是直接加进核心评分。
2. 误区二:拿供应商演示代替真实试点
演示往往由熟悉产品的人操作,数据经过整理,路线也经过排练。真实团队则会遇到命名不统一、需求临时插入、负责人变动、权限异常和历史数据缺失。演示只能验证“能力存在”,不能验证“团队能在日常工作中顺利使用”。
因此,现场演示需要设定统一任务,并尽量避免提前提供完整操作脚本。让每家候选方案完成相同任务,再观察流程中需要多少次跳转、多少次手工录入、是否能够找到关键记录,以及遇到异常时如何恢复。操作卡顿并非唯一指标,但它能暴露默认流程与真实工作的距离。
若某个产品只能通过供应方顾问代操作完成关键路径,应把顾问依赖纳入风险评估。上线后团队可能没有同等支持,日常工作仍会落回表格、聊天和线下确认。
3. 误区三:低报价等于低总成本
软件订阅或授权费用只是总拥有成本的一部分。还要算实施和迁移、集成开发、管理员投入、培训、流程改造、存储或运维成本,以及未来退出时的数据导出和迁移工作。报价较低但需要大量定制的方案,可能在两三年后变得更贵,也更难升级。
做成本比较时,我会统一组织规模、使用模块、计费口径、合同周期和服务范围。还要确认报价中的用户数按注册人数、活跃人数还是授权席位计算;沙箱、测试环境、外部协作者、存档项目是否收费;接口调用、存储扩展和高级权限是否另计。
成本讨论应使用同一时间窗口。只比较首年报价,会掩盖实施费用和续费变化;只比较三年总额,又可能遗漏提前退出成本。可以同时列出首年现金支出、三年总成本以及退出迁移成本区间,给决策者看到不同财务风险。
4. 误区四:把“敏捷”误解为所有团队采用相同流程
统一术语和统一工作方式不是一回事。维护型项目、探索型产品、平台工程和合规交付的工作节奏不同,若强迫所有团队采用同一套字段、审批和迭代长度,往往只是让差异转入线下处理。
更稳妥的做法是统一核心对象和治理规则,同时允许有限的流程变体。例如,组织可以统一项目、需求、风险和交付结果的基本定义,但允许不同团队配置适合自身的状态流转。关键是变体数量要可治理,例外原因要可解释,指标口径不能因团队不同而失去可比性。
5. 误区五:上线后指标变多,就代表管理变好了
工具能生成图表,不代表图表能支持决策。若“完成率”没有说明分母和冻结范围,若“工时”主要由成员事后补填,若“缺陷数”没有结合版本规模和发现阶段,报表精细化反而会制造虚假确定性。
SPACE 框架强调,研发生产力不能由单一指标代表,而应结合满意度、绩效、活动、沟通协作和效率等维度理解。对选型而言,这提醒我们不要把任务数、提交次数或在线时长简单当成个人绩效排名依据。工具可以提供线索,指标的解释仍需结合工作类型、质量和上下文。
指标上线前要写清定义、口径、用途和禁止用途。例如,交付周期适合观察系统流动效率,不宜单独用来比较不同复杂度团队的个人表现。若团队担心数据被用于不恰当的考核,就会倾向于优化数字而不是改善交付。
| 常见指标 | 可能的误读 | 更稳妥的解释方式 |
|---|---|---|
| 任务完成数 | 数量多就代表效率高 | 结合任务粒度、价值、返工率和工作类型解释 |
| 交付周期 | 越短越好 | 同时检查质量、等待时间、需求稳定性和风险水平 |
| 缺陷数量 | 缺陷少就代表质量高 | 结合版本规模、缺陷严重度、发现阶段和漏测情况观察 |
| 工时记录 | 记录越精确越可信 | 先确定工时的业务用途,再评估记录负担和误差 |
6. 误区六:忽视数据可迁移性与供应商依赖
研发管理数据会积累需求、决策、缺陷、测试结果、发布证据和审计信息。采购时只问能否导入,不问能否完整导出、导出后关系是否保留、附件是否可取回、删除后的备份保留多久,会把退出风险推迟到最难处理的阶段。
在合同和技术验证中,应确认数据所有权、导出格式、接口限制、备份策略、恢复目标、服务终止后的取数时间,以及定制配置能否迁出。安全审查还应覆盖身份管理、最小权限、审计留痕、漏洞响应、数据加密和第三方服务边界。
NIST 的安全软件开发框架 SP 800-218 提供了软件安全开发实践的参考。它不是研发管理工具的产品评分表,但可以帮助企业把安全要求具体化,例如供应方如何管理漏洞、发布安全更新和提供相关证据。采购团队仍需结合自身合规义务审查,不能把框架名称当作合规结论。
四、专业判断逻辑:把需求、流程、风险和成本放进同一把尺子
1. 第一步:画出现状,而不是先画理想流程
选型启动时,我会先选一到两个具有代表性的交付流程,记录从需求进入到上线的关键步骤。记录内容包括角色、系统、等待点、重复输入、常见返工和审批依据。不要先把流程画得过于理想,因为理想流程容易掩盖现在真正的阻塞点。
现状访谈最好同时包含管理者和一线成员。管理者往往看到进度不可见,一线成员可能看到字段重复、信息过期和通知噪音。如果只听管理层意见,工具容易被设计成汇报系统;如果只听个别成员意见,又可能遗漏权限治理、审计和跨团队依赖。
访谈结果要能落到具体例子。与其记录“沟通不顺”,不如记录“产品变更后测试团队平均要从三个聊天群和两份文档确认影响范围”。即便暂时没有准确统计,也可以先标明这是观察、访谈估计还是系统日志所得,避免把印象伪装成精确数据。
2. 第二步:将需求分成硬性门槛、重要能力和体验偏好
硬性门槛用于淘汰不符合组织约束的方案,例如部署方式、身份接入、数据驻留或审计要求。重要能力用于比较流程闭环、配置灵活度、集成能力和报表可信度。体验偏好则包括页面布局、快捷操作和个性化等,重要但不应压过安全和流程适配。
我通常先做门槛判断,再做加权评分。若某个方案不能满足硬性数据要求,即使其他维度得分很高,也不应靠平均分“补回来”。这可以避免评分表看起来客观,实际上用低风险便利项抵消高风险不合规项。
| 评估层次 | 判断问题 | 处理方式 |
|---|---|---|
| 硬性门槛 | 是否满足安全、部署、身份和合同底线 | 不满足则停止深入评估,或明确整改条件与时限 |
| 核心能力 | 是否支撑关键工作流并保持数据关联 | 用真实任务演示、试点和验收证据评分 |
| 使用体验 | 日常操作是否自然、低摩擦、容易学习 | 由实际用户完成任务,不只听供应方说明 |
| 扩展能力 | 规模变化时是否能治理和集成 | 评估配置边界、管理负担及升级影响 |
3. 第三步:建立权重,但不要让小数点制造虚假精确
可以用百分制帮助团队讨论,但权重只是组织当前优先级的表达,不是客观真理。比如,数据安全和权限治理可以占较高权重;若当前主要问题是需求到测试的追踪断裂,流程闭环与关联能力权重就应上升;若团队分散在多个地区,异步协作和通知控制也会更重要。
评分建议采用“证据等级”而不只是分数。比如,供应方口头说明算低等级证据;标准演示算中低等级;企业真实场景演示、管理员配置测试和一线试点则更强。候选方案的平均分若很接近,证据质量和关键风险差异往往比小数点排名更值得讨论。
权重最好由跨职能小组共同确认。采购关注合同和报价,信息安全关注风险,研发负责人关注流程与集成,一线成员关注负担和可用性。让单一部门独自设权重,容易把自己的局部目标误当成全组织目标。
4. 第四步:从总成本转向全生命周期成本
我会把成本拆成许可或订阅、实施、迁移、集成、培训、管理员维护、基础设施、升级、扩容和退出。每项都注明是供应方报价、内部估算还是待验证假设。对于内部工时,可先采用企业自己的完全人工成本口径;没有可靠成本口径时,宁可列出人天,也不要伪造货币精度。
估算维护成本时,重点关注配置是否需要专职管理员、定制是否影响升级,以及流程变更后需要改动多少模板和接口。最容易低估的通常不是第一次上线,而是第二年开始的日常治理:用户离职、组织调整、项目归档、字段改版和权限复核都会持续发生。
还要将退出成本纳入供应商比较。即使暂时没有换工具的计划,也要假设未来可能发生并购、合规要求变化、预算收缩或产品策略变化。可迁移性不是悲观主义,而是避免把关键研发知识锁在无法解释、无法导出的系统结构里。
5. 第五步:将集成当成流程设计,而不是接口数量竞赛
“支持接口”不等于“完成集成”。要确认接口数据方向、同步频率、错误处理、重试机制、身份映射、字段映射、日志留存和责任团队。一个集成若由脚本定期搬运状态,却没有失败告警和对账流程,可能只是在更快地传播错误。
我会先确定哪个系统对哪个数据对象拥有最终解释权。例如,代码提交和构建结果可能以工程系统为准,需求优先级由产品流程确认,发布批准由变更管理流程记录。目标工具负责汇总关联,不一定要成为所有数据的唯一来源。
对于每个接口,试点时至少模拟一次正常流转、一次字段变更和一次接口失败。检查异常是否被发现、谁收到通知、恢复后是否造成重复记录。只验证正常路径,无法判断集成在真实环境下能否维护。
6. 第六步:审查安全和治理的实际证据
安全审查不应停在供应方的一页承诺上。按企业风险级别,检查身份认证、权限粒度、离职账户处理、审计查询、备份恢复、数据加密、漏洞通报、分包商管理和数据销毁流程。对于高敏感场景,还应确认测试环境和生产环境的数据边界。
权限测试要用具体角色和对象验证。例如,某外包人员能否查看指定项目但不能查看其他产品线;一个团队负责人是否能调整自己负责范围内的流程;离职用户是否及时失去访问权。权限模型“理论上支持”与企业能够长期维护,是两个不同问题。
审查还应覆盖管理责任。谁负责权限复核,谁审批管理员变更,谁响应数据事件,谁在合同终止时监督销毁?如果这些责任没有落在人和流程上,再完善的功能也会沦为闲置选项。

五、案例与数据观察:用一个可复核的试点判断是否值得扩大
1. 示例场景:300 人研发组织的需求到发布链路
下面是一个情景模拟,不代表某家企业的真实客户数据。假设一家具备多个产品团队的企业共有约 300 名研发相关人员,研发、测试、产品和运维使用多套工具,管理层难以快速确认需求变更对版本的影响范围。企业拟选出一个产品团队和一个平台团队开展六周试点。

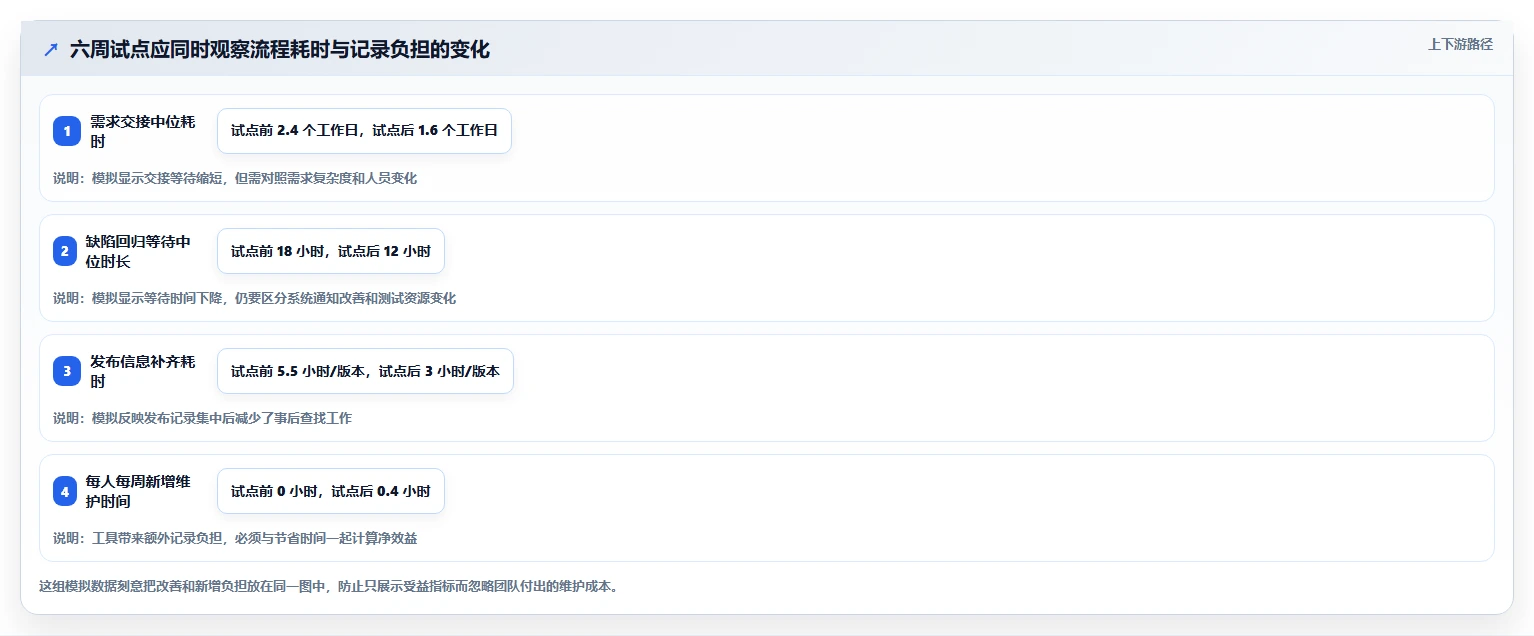

试点目标不设成“所有人都迁移到新系统”,而聚焦三个问题:需求变更后能否找到受影响的任务和测试;跨团队阻塞是否能明确责任人和等待原因;版本发布后能否追溯关键变更和验证结果。每个目标都要有起始状态、目标阈值、数据来源和例外情况。
试点前两周只做基线采集和流程梳理,不急着配置一整套复杂字段。团队记录需求交接耗时、缺陷回归等待、重复录入次数和发布信息补齐耗时。若没有系统日志,可以采用抽样记录,但需注明样本量和采样方法,避免把少数顺利案例当成团队平均水平。
2. 试点要设置对照,避免把自然波动误算成工具收益
如果试点团队同时更换了负责人、缩短迭代周期或新增测试资源,交付改善不能简单归因于软件。较好的做法是选择业务节奏相近的未试点团队作为参照,或对试点前后的任务类型、版本规模和团队配置作出说明。
即使没有严格的随机对照,也可以做有边界的前后比较。例如,比较同一产品线连续几个相近版本的中位需求交接时间,并记录期间发生的人员变化、需求规模和发布策略调整。数据不足时,给出区间和解释,比报出看似精确的单一数字更诚实。
我建议至少记录四类信号:流程耗时、信息质量、使用负担和风险事件。只观察耗时可能遗漏填报增加,只看活跃人数可能误把登录当成采用,只看缺陷数量又可能受测试强度变化影响。多维观察能避免单项指标掩盖副作用。

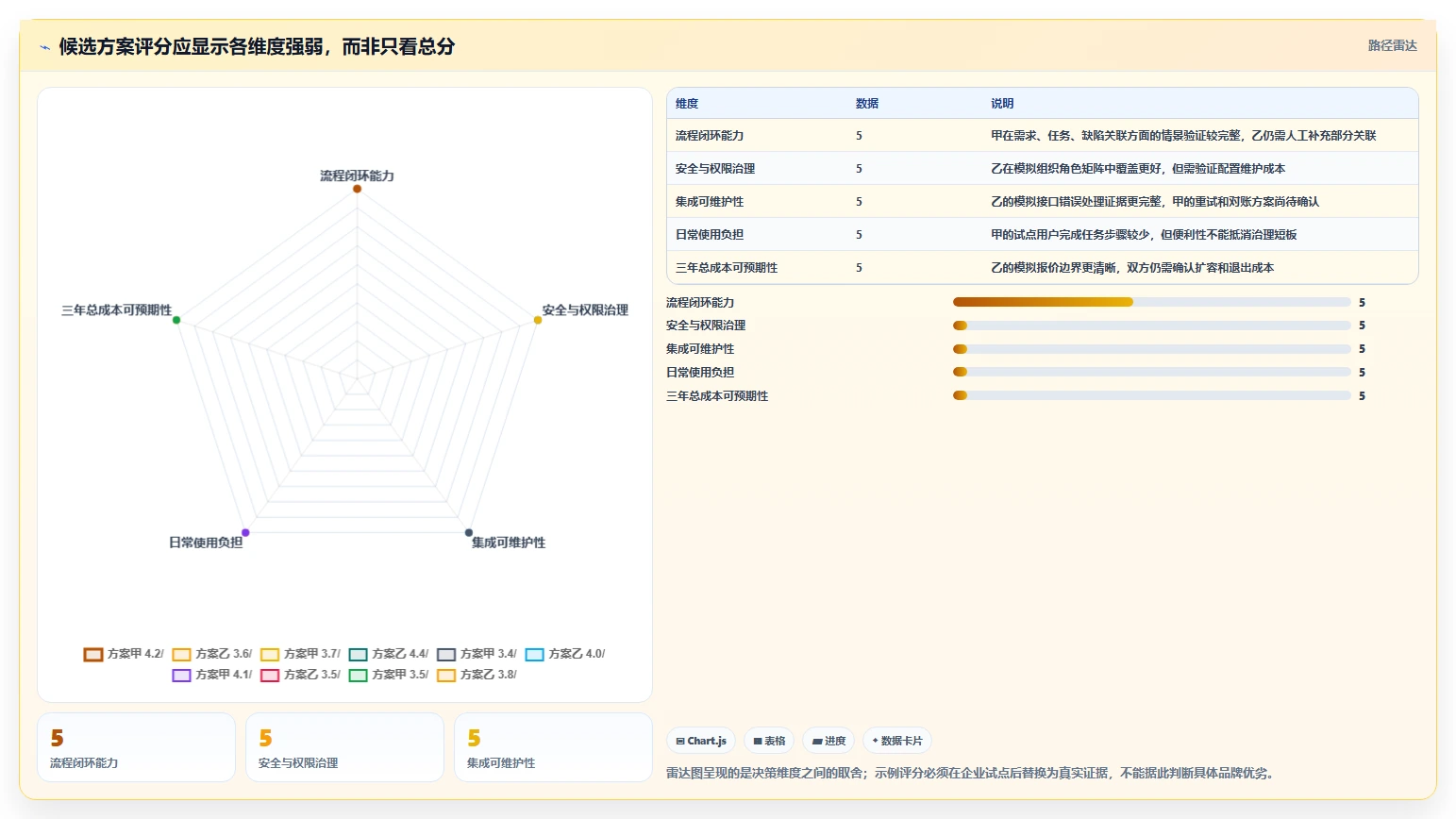

3. 用试点数据作决策,而不是把模拟数字当行业基准
下面的图表是情景模拟,目的是示范试点应如何组织指标,而不是声称某个工具能带来固定比例的效率提升。企业可以将基线值替换为本地采集结果,并在比较时记录任务范围、样本数、时间窗口和异常说明。
例如,需求交接中位耗时下降,只有在需求复杂度和责任边界相近时才有解释意义;缺陷回归等待时间缩短,也要确认是不是测试人力临时增加。若指标好转但团队补录时间明显上升,试点不能只报“效率提升”,还需计算净变化。

4. 观察采用质量,不要只看登录人数
试点采用率要回答“关键工作是否真实发生在系统里”,而不是“账号是否登录”。可以随机抽查一组已交付需求,确认是否有负责人、验收条件、变更记录和关联测试;也可以检查阻塞项是否按约定更新,而非只在周会上补录。
同时要观察绕行行为。若团队仍在个人表格维护版本范围,群聊里才有真正的优先级决定,系统中的记录就可能只是事后整理。绕行不一定代表成员抵触,也可能说明流程不适配、权限设置不合理或系统入口太多,应通过访谈找原因。
采用率还要分角色观察。开发者、产品经理、测试人员、项目负责人和管理员的操作频率并不相同。把所有人套用同一个活跃标准,会把只需阶段性参与的业务角色误判为低采用,也可能把高频但低质量的重复更新误判为成功。
5. 设定停止条件,避免试点因沉没成本而被迫通过
试点开始前就应约定停止或回退条件。例如,关键数据无法完整导出,权限边界出现不可接受的暴露,核心流程只能依靠手工对账,或者额外维护成本超过预设范围。若试点后才讨论这些条件,团队很容易因为已经投入配置和培训而降低验收标准。
也应设置“有条件通过”的情况。某项集成暂未完成,但供应方和内部团队能给出明确责任人、计划、成本上限和验证日期,可以作为后续门槛;若关键功能依赖不受控制的定制开发,就不应把口头路线图当作已交付能力。
试点报告最好同时提供结论和反例:哪些任务跑得顺,哪些任务失败,哪些团队需要额外培训,哪些指标因样本不足暂不能判断。真正有用的报告不是替候选工具写宣传材料,而是让决策者知道还不知道什么。
六、选型落地路径:从需求发现到上线治理分阶段推进
1. 阶段一:建立跨职能选型小组
小组成员建议包含研发负责人、产品、测试、项目或交付管理、信息安全、IT 运维、采购和一线代表。每类成员的职责要清楚:谁定义业务场景,谁确认安全门槛,谁负责成本口径,谁组织试点,谁有最终决策权。
选型小组不宜过大,否则每次讨论都变成需求宣讲会。可以由小组核心成员负责标准和判断,另设一线访谈与试点参与者名单。采购流程和技术评审最好并行推进,避免在商务阶段才发现部署或数据要求无法满足。
2. 阶段二:采集现状证据并确定首期范围
优先选择一条重要但可控的业务链路作为首期范围。它应足以暴露核心协作问题,又不至于把全组织最复杂、最高风险的流程一次性压进试点。选择时要考虑代表性、管理支持、团队稳定性和数据可获得性。
现状材料至少包括流程图、系统清单、角色权限草图、关键指标定义和典型异常案例。若企业已有多个项目类型,应记录差异,而不是强行把所有团队合并为一条流程。先理解差异,才能区分哪些是必要变体,哪些只是历史习惯。
3. 阶段三:发出场景化需求,而不是只发功能清单
需求文件可以写明三类内容:业务场景、验收任务和技术约束。每个场景都应描述输入、步骤、结果和异常;每个约束都应标明是否属于硬门槛;每项评价都应说明需要供应方提供什么证据。
比如,要求展示“跨团队依赖管理”还不够,应明确依赖从哪里提出、如何指定责任团队、被阻塞后怎样升级、状态改变如何通知,以及项目结束后如何统计等待时间。描述越具体,候选方案之间越容易比较,也越难通过只讲概念而避开验证。
4. 阶段四:统一演示脚本和评分说明
所有候选方案都用同一组任务,尽量使用脱敏后的本企业样例。演示脚本可以包含创建需求、拆分交付任务、关联测试、处理变更、暴露阻塞、完成发布和查询审计记录。每一步记录完成时间、操作人、额外配置、人工补录和未满足项。
评分人应在演示结束后独立打分,再讨论分歧。若分数差异很大,先确认大家是否理解了同一个标准,而不是立即取平均。也可以让供应方在同一问题上说明标准产品能力、需要配置的能力和需要额外开发的能力,避免三者混为一谈。
5. 阶段五:进行有限范围试点和迁移演练
试点范围应控制在能够管理的规模,周期应覆盖一次完整工作节奏,包括规划、执行、测试、发布和复盘。试点前要准备角色权限、基础模板、样例数据、培训材料和支持渠道;试点期间记录问题与解决时间,避免把供应方现场支持误当成长期服务能力。
迁移演练至少包括历史项目、进行中工作项、附件、关系和关键状态。不是所有历史数据都需要完整迁入,但必须明确取舍:哪些数据在线查询,哪些保留只读副本,哪些转为档案,哪些按规定删除。迁移方案要经业务和数据责任人确认。
对部分团队而言,并行运行可能是稳妥过渡方式,但并行时间不宜无限拉长。要确定旧系统冻结日期、双写范围、数据核对方式和退出标准。若双写过程中没有明确主系统,成员很快会自行选择最方便的渠道,数据一致性反而更差。
6. 阶段六:上线后用治理节奏取代一次性验收
上线不是项目终点。需要定义模板变更、权限复核、指标解释、集成维护、数据归档和供应商支持的责任人。建议建立固定的复盘节奏,在上线后的早期阶段关注采用摩擦,稳定后再审视流程成本和业务效果。
治理不等于增加审批。字段、状态和权限都应有明确负责人,变更要说明影响范围,但不需要每个小调整都经过多层会议。目标是让系统可理解、可维护、可审计,而不是让配置冻结到无法适应业务变化。
每个季度可以抽样检查数据质量:关键对象是否有负责人,状态是否过期,项目是否按规则归档,离职账号是否处理,指标是否仍对应实际业务。发现质量问题时优先修正流程和责任,不要一味要求员工“多填一点”。

七、不同情况下的行动建议与取舍
1. 小团队:优先减少记录负担,接受部分治理能力暂时不足
如果团队规模较小、协作关系简单,优先选容易上手、配置轻、导出清楚的方案。第一阶段把需求、任务、缺陷和发布信息中最关键的部分统一起来即可,不必为了未来可能出现的复杂组织提前建立多层审批和庞大指标体系。
小团队的取舍是:可以接受较少的组织级治理能力,换取更低的维护成本和更快的采用速度;但不要牺牲数据导出、基本权限和关键工作历史。即使现在只有一个团队,未来扩展时也不应被封闭的数据结构困住。
2. 快速增长型企业:优先选可治理的标准化能力
团队快速扩张时,最值得投入的是清晰的项目模板、角色模型、跨团队依赖和基础报表。不要把所有流程差异都做成独立定制,否则每增加一个团队就增加一套维护负担。应规定哪些差异允许配置,哪些必须统一,哪些需要例外审批。
这类企业的取舍是:在个性化体验与组织可复制性之间,适度偏向可治理。初期某些团队可能觉得标准模板不够灵活,但若模板完全随团队变化,管理层最终会失去横向比较能力。例外可以保留,前提是它有明确理由和负责人。
3. 中大型组织:先解决权限、流程接口和数据口径
对于 100 人以上组织,尤其是多个业务线共同交付的企业,建议把身份、权限、审计、模板治理和跨系统集成放在产品体验之前验证。此时,一线使用感受依然重要,但必须与管理员维护负担、组织变更适应能力和数据隔离风险一起评估。
PingCode 可纳入这类组织的候选比较,但应以同一套业务场景、权限矩阵和试点指标检验。若候选方案能覆盖需求到交付的关键关联,却在权限维护或数据导出方面存在重大不确定性,不能只凭流程能力较强就直接扩展部署。中大型环境下,局部便利无法抵消全局治理风险。
这类组织的取舍是:接受更长的前期评估和试点周期,换取部署后较少的返工与治理事故。与此同时,不要把所有历史系统一次性替换;可按产品线、流程成熟度和风险等级分批迁移,并设定清晰的旧系统退出日期。
4. 强合规或高敏感行业:安全与可追溯性必须先过门槛
在金融、医疗、政务及其他高敏感场景中,优先确认数据控制、部署边界、权限审计、备份恢复、供应链风险和合同责任。供应方提供的合规材料应经过企业自身的安全和法务团队核验,必要时开展技术验证或独立审查。
此类组织的取舍是:可能需要接受较少的即开即用便利,换取更清晰的控制边界与证据链。若安全要求与候选方案架构存在根本冲突,不应寄希望于上线后通过流程补丁解决。对不满足硬性要求的方案,尽早停止评估反而节约成本。
5. 远程或跨地域团队:重点检查异步协作和通知质量
远程团队的困难不只是“缺少会议”,更常见的是任务上下文不完整、时区交接不清和通知过多。评估时应模拟异步交接:成员离线期间状态发生变化,接手者能否找到决策背景、阻塞原因和下一步责任,而不是依靠私聊补全信息。
取舍在于通知的及时性与注意力保护。通知规则过松,重要变化会被淹没;规则过严,成员会关闭通知。应按角色和事件类型配置,并在试点中观察有用通知比例、重复提醒和错过关键信息的情况。
6. 旧工具已经运行多年:优先评估迁移价值,而非追求一次性替换
旧系统虽有缺点,却可能沉淀了大量项目历史、报表和团队习惯。先区分必须迁移的进行中数据、可只读查询的历史数据、需要归档的合规材料,以及可以按规则删除的数据。全量迁移不一定更安全,也不一定更经济。
这类企业的取舍是:允许一段有期限的并行期,换取迁移核对和团队适应;但需要设定主系统、截止日期和旧数据查询方案。若旧系统没有稳定导出能力,先做好原始数据留存,再决定是否切换,避免把退出风险集中到最后一周。
7. 预算紧张:先核算“少买模块”是否会转成“多做人工”
预算有限时,可以缩小首期范围、控制试点团队数量,或优先解决最昂贵的协作断点。但不宜只按最低许可价格做决定。若少买一个模块导致团队继续手工维护两套数据,应把额外人天、错误概率和管理延迟放入成本比较。
可以建立一个简化的收益门槛:工具每月节省的可确认工作时间、减少的重复记录和缩短的等待时间,是否足以覆盖许可、维护和培训成本。无法可靠货币化的收益可以单独列示,例如审计可追溯性和版本风险下降,但不要把所有预期收益都折算成确定的财务回报。
八、结尾:下一步不是多看几场演示,而是定义一条可验证的工作流
1. 做决定时,优先问“证据是否完整”
真正值得比较的不是产品页面有多少能力,而是候选方案对企业关键场景给出了什么证据:是否能端到端跑通,是否能控制权限,是否能处理异常,是否能导出数据,是否能被团队持续维护。评分可以帮忙整理讨论,不能替代这些证据。
我更愿意把选型看成一次组织诊断。需求混乱时,工具不会自动替团队做出优先级;责任边界不清时,工作流配置也无法创造责任人;指标口径不一致时,图表只会更快地放大分歧。先识别问题来源,再决定软件要承担哪一部分工作,才是避免高价买低效的关键。
2. 接下来可以按四步启动
-
选出一条真实研发工作流,访谈产品、研发、测试和运维,记录交接、等待、返工与重复录入。
-
把问题写成可验证场景,明确哪些是硬性门槛,哪些是重要能力,哪些只是体验偏好。
-
用相同任务评估候选方案,并通过小范围试点验证采用成本、流程效果、数据质量和安全边界。
-
在扩展部署前完成迁移演练、总成本核算、权限责任分配和退出方案设计。
如果只记住一个原则,我建议记住这一句:先让工作流说清楚问题,再让工具证明自己能解决问题。选对软件确实可能事半功倍,但前提不是它拥有最多功能,而是它让关键信息少丢一次、让交接少等一轮、让责任少模糊一点,并且这些变化能够被团队自己复核。
下一步,先不要急着购买或全员迁移。用一周时间画出当前流程,挑出最昂贵的一个协作断点,定义可观察的基线和试点门槛,再邀请候选工具在同一场景下接受检验。能把这一步做扎实,选型才从“谁说得更好”变成“谁更适合我们的真实工作”。
常见问题解答(FAQ)
文章包含AI辅助创作:选对工具事半功倍:2026年软件研发管理软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/208796
读者评论
把选型假设写成试点验收项这点很实用。尤其是需求变更后的影响追踪,最好用真实脱敏数据走一遍,不然演示顺畅也不代表团队日常能用。
文中关于系统间主数据归属的提醒很关键。我们遇到过需求、缺陷在两套系统重复维护,最后状态对不上;先画清交接流程,比先列一长串功能需求更有效。
研发指标确实不能只看任务数或周期。建议上线前明确指标用途和禁止用途,同时把管理员投入、集成维护和退出迁移成本纳入预算,避免报表多了却增加填报负担。
