《2026年效率之选:6款顶级项目管理工具深度对比》真正要回答的,不是“哪款功能最多”,而是团队能不能在同一处看清目标、任务、依赖、风险和责任人。工具选错,常见结果不是软件不够强,而是团队多维护一份看板、多开一次会、多做一轮手工汇总。本文比较 PingCode、Jira、Asana、monday.com、ClickUp 和 Trello,并用明确标注的情景评分与模拟案例,说明它们各自适合什么团队、会在哪些条件下失效,以及怎么用低成本试点做决定。

一、先讲核心结论:没有全能冠军,只有适配的工作系统

1. 按团队工作方式选,而不是按功能数量选

如果你只想先看结论,我会把这六款工具分成三类:研发流程和复杂交付、跨部门项目协作、轻量任务可视化。分类比“第一名到第六名”更有决策价值,因为同一款工具可能在一个团队里减少沟通,在另一个团队里却增加配置和维护。

  • 中大型研发或产品团队:优先评估 PingCode 或 Jira。若核心问题是从需求、迭代到测试和交付的流程衔接,可以重点考察 PingCode;若团队依赖成熟的敏捷工作流、插件生态或已有相关技术体系,Jira 通常值得纳入候选。
  • 跨职能项目团队:优先比较 Asana、monday.com 和 ClickUp。它们更适合把市场、运营、设计、产品等角色的工作放在同一项目视图里,但应重点测试字段、权限、报表和模板是否会变成新的管理负担。
  • 小团队或单一任务流:Trello 适合快速搭建看板和形成任务透明度。若团队很快需要复杂依赖、组合项目、审批或统一资源管理,就要提前评估迁移成本。

这里的“优先”不是功能排名,而是试点顺序。比如一个 12 人的内容团队,可能用轻量看板就能解决协作问题;一个 300 人、多个产品线并行的研发组织,则更在意权限边界、流程一致性、需求追溯和报表口径。把两者放进同一张榜单评分,容易得出看似客观、实际误导的答案。

2. 六款工具的快速决策表

下表是选型起点,不是产品实测排名。产品能力会随版本、套餐、地区和组织配置变化;实际购买前,应以供应商当期文档、演示和试点结果为准。尤其是自动化额度、权限、集成范围、数据导出和高级报表,不能只凭产品首页判断。

工具 更值得优先评估的团队 主要优势方向 先验证的风险
PingCode 中大型研发、产品及 100 人以上组织 需求、研发执行和交付流程的协同治理 现有流程能否映射、管理配置是否过重、团队是否愿意按统一口径执行
Jira 采用敏捷研发流程、需要扩展能力的技术团队 研发任务管理、工作流配置和扩展生态 配置复杂度、插件依赖、管理员维护成本及跨部门可读性
Asana 跨职能项目和目标协同团队 项目计划、责任分配和跨团队可视化 复杂研发流程、深度技术追溯及具体套餐限制
monday.com 希望以可配置工作板承载多类业务流程的团队 视图灵活、流程展示直观、易于组织业务工作区 字段膨胀、板块碎片化、不同团队口径不一致
ClickUp 希望在一套工作区内整合多类任务和文档的团队 功能覆盖面广、可按团队习惯组合工作空间 功能复杂度、设置一致性、团队学习与治理负担
Trello 小团队、短周期项目及简单看板流程 上手直接、看板结构容易理解 跨项目汇总、依赖管理、权限治理和规模扩张能力

我不会把“功能覆盖最广”直接等同于“效率最高”。工具增加的收益,必须大于团队新增的录入、培训、配置和维护成本。只要一项重要状态仍靠私聊确认,或者负责人每周要把多个看板复制到表格里,所谓功能丰富就没有转化为组织效率。

2026年效率之选:6款顶级项目管理工具深度对比

3. 用一句话筛掉不合适的候选

如果你的核心问题是“需求从提出到上线经常断线”,先测试研发流程型工具;如果是“部门之间不知道谁负责、什么时候交付”,先测试跨职能项目工具;如果是“任务很多但流程简单,大家没有统一看板”,先从轻量工具开始。工具类别选错,比在同一类别里挑错一个产品更常见,也更昂贵。

二、背景和真实场景:项目管理软件解决的是信息断层

1. 效率损耗常发生在任务交接处

项目拖延不一定是团队执行慢。更常见的情形是:需求在会议纪要里,排期在项目表格里,设计反馈在评论区,研发状态在另一个看板,风险则留在负责人的聊天记录里。每个系统单独看都“有记录”,但没人能快速还原一个交付项当前卡在哪里、由谁推动、下一步依赖什么。

这类断层会让团队产生两种隐性成本。第一种是重复确认:成员花时间问“状态有没有变”“这个任务谁接了”。第二种是口径对齐:项目负责人要把不同来源的状态翻译成管理层能看懂的进度。前者分散在每天,后者常集中在周报或里程碑前,容易被误认为只是“汇报工作”。

因此,项目管理工具的基本价值不只是存任务,而是把工作对象和上下文连接起来。一个任务至少需要能回答:它服务哪个目标、由谁负责、处于什么状态、依赖什么输入、什么时候算完成、变更如何留下记录。若这些问题还要靠线下补问,工具只是多了一层录入界面。

2. 三种团队,三种完全不同的管理难题

场景 A:研发团队。一项功能从需求澄清、设计、开发、测试到发布,通常跨越多个角色。团队关心的不只是“任务有没有做”,还要看需求变化如何影响迭代、缺陷如何关联版本、阻塞项会不会拖累发布。此时,工作流、字段治理、权限和追溯能力往往比漂亮的项目首页重要。

场景 B:跨职能项目。一次市场活动可能同时涉及内容、设计、法务、渠道和数据分析。成员未必共享同一套研发流程,却需要统一里程碑、明确交付物、暴露依赖关系。这类团队需要易读的计划视图、清楚的责任归属和适度灵活的项目模板。

场景 C:小型执行团队。例如四到十人的内容小组,任务有明确负责人和简单状态,主要问题是工作散在聊天记录里。对这种团队,复杂流程配置不是资产,反而会让成员把精力花在维护字段、选择模板和理解权限上。

我在设计选型评估时,会先问“最容易失控的交接发生在哪里”,而不是问“你们想要甘特图还是看板”。视图是呈现方式,交接才是实际问题。没有明确交接规则,换成甘特图也不会自动改善协同。

3. 从信息分散到可执行项目,中间需要哪些条件

工具要产生价值,至少需要三个输入条件:团队对任务状态有共同定义;每个关键交付物有唯一责任人;项目的完成标准和依赖关系能够被表达。若其中任何一项缺失,管理者可能把“上了系统”误当作“流程已经标准化”。

例如,“进行中”可以表示刚开始,也可以表示等待外部团队,还可以表示开发完成但没过验收。状态名相同,含义却不同,最终报表就不可比较。解决办法不是增加十几个状态,而是写清状态进入条件、退出条件和责任角色,并确保成员能在真实工作中执行。

2026年效率之选:6款顶级项目管理工具深度对比

4. 适合用工具治理的,不等于适合把一切塞进工具

不是每一次临时讨论都要建任务,也不是所有创意探索都适合提前拆成几十个子任务。工具擅长保存可交付、可追踪、需要协作的工作;它不擅长替代不确定性高的判断、关系协调和需求澄清。把所有沟通强行结构化,会造成“系统看起来很完整,真实讨论搬到别处”的双轨状态。

我建议明确一条轻量规则:凡是涉及责任交接、日期承诺、外部依赖、风险或验收的事项,进入项目系统;探索性讨论先保留灵活空间,但一旦形成承诺,就转为可追踪任务。这样既避免信息丢失,也不让团队被流程表单绑住。

三、六款工具逐一拆解:优势、边界与验证重点

1. PingCode:适合把研发交付链路放在同一管理视野的组织

PingCode 值得中大型研发和产品团队评估,特别是 100 人以上、多个项目或团队并行、需求与交付状态需要形成统一视野的组织。它的选型重点不是“能不能建任务”,而是团队能否把需求、迭代、测试和交付过程中的关键对象串起来,减少阶段之间靠人工传话和复制状态。

适配这类组织的原因很直接:规模扩大后,单个项目负责人凭记忆跟进状态越来越不可靠;不同团队对优先级、状态和完成标准的理解也更容易分化。一个可治理的工作系统,应该让管理者看到项目组合的风险,让一线成员仍能快速处理具体工作,而不是要求每个人为报表反复填写同一信息。

我会特别关注三个验证点。第一,现有研发流程中哪些环节必须保留,哪些是历史习惯可以简化;第二,管理层看板和一线工作视图能否共享同一份数据,而不是为汇报另建一套表;第三,权限和字段设计能否支持多个团队协作,同时避免一个团队的配置改动影响全组织。

风险也需要正视。若组织尚未统一需求入口、优先级规则和交付口径,先上平台可能只是把混乱电子化。若团队人数较少、流程简单,过早追求全链路治理也可能增加培训和维护成本。对于 PingCode,我会优先做真实项目试点,而不是只听销售演示:选一个有需求变更、跨角色协作和上线验收的项目,看系统能否呈现全过程。

2. Jira:适合技术流程成熟、愿意投入配置治理的团队

Jira 常被研发团队纳入候选,原因在于它围绕问题跟踪、工作流和敏捷团队协作建立了成熟的使用方式,且可扩展能力能满足不少复杂场景。对于已经形成迭代节奏、角色职责和缺陷追踪规则的团队,它可能成为研发过程的关键工作台。

需要区分“可配置”和“配置后有效”。工作流可调整,不意味着每个团队都应有完全不同的状态;插件可安装,也不意味着插件越多越好。插件、字段和自动化规则不断累积后,管理员需要负责兼容、权限、升级和使用说明。团队规模越大,配置治理越像长期运营工作,而非一次性部署。

试点时,我会拿一个真实的跨团队交付测试:需求改动后,负责人能不能看出受影响任务;阻塞项是否有统一的升级路径;管理者能否区分“未开始”“被阻塞”和“等待验收”;报表能否解释风险,而不只是显示状态数量。如果团队需要让非技术部门也参与项目,额外检查界面语言、权限和阅读成本。

Jira 的典型边界是组织已经有很多定制,却没有清晰的管理员制度。此时换版本、加插件或重建工作流都可能牵涉大量历史配置。迁移评估不能只算订阅费用,还要盘点工作流、字段、插件、自动化、权限和历史数据,给出负责人和回滚办法。

3. Asana:适合跨职能项目需要清晰责任和进度视图的团队

Asana 更值得在跨职能项目场景中评估:多个部门围绕同一里程碑协作,但并不需要把全部工作都变成研发缺陷流。对市场活动、产品发布准备、业务改善和内部运营项目,项目计划、任务责任和时间线是否易读,往往比复杂的工程对象关系更重要。

评估时,我会检查同一项目是否能同时服务两类人:执行者需要快速知道自己的下一步,项目负责人需要看到整体进度、依赖和风险。若成员必须在多个项目页面之间反复切换,或者每个部门都维护自己的版本,项目视图再清楚也不能解决数据分叉。

潜在取舍是,跨部门可读性不等于深度研发过程管理。若团队需要精细的缺陷、版本、测试追踪,或者复杂权限和自定义流程,应通过真实研发任务验证具体能力,不能只看一般项目管理演示。购买前也要按当前套餐核实组合项目、报表、自动化和权限等能力是否包含。

4. monday.com:适合把多类业务流程转成可视工作板的团队

monday.com 的优势方向是用可配置的工作板组织不同类型的业务工作。对于项目管理、运营跟进、内容计划或客户交付等流程,团队可以围绕字段、状态和视图搭建工作空间。关键价值在于业务人员能否理解当前工作,而不是产品能不能展示很多色彩和视图。

这类灵活性也会带来一个常见陷阱:每个部门都能创建自己的板,于是组织里出现多套字段、状态和日期口径。业务板越多,管理层越难做组合视图;重复数据越多,维护工作就越像数据录入岗位。试点时应限制模板数量,先定义哪些字段跨团队必须一致,哪些字段允许局部定制。

如果一个流程本身变化频繁,板块式配置可以降低启动阻力;如果流程必须满足强审计、复杂依赖或严格研发追溯,就要确认灵活结构是否足以承载治理要求。建议让一线人员亲自完成一次建项、转交、变更和结项,而不只是让管理员展示配置能力。

5. ClickUp:覆盖面广,但需要主动控制功能和规则的数量

ClickUp 适合希望在一个工作区内组织多种任务、文档和项目视图的团队。它的覆盖面有吸引力,尤其是团队不愿意在多个工具之间频繁跳转时。不过,功能丰富带来的真实问题是选择成本:成员是否知道在哪创建任务、哪个视图才是可信状态、哪些功能是团队标准,哪些只是个人偏好。

试点应先定义最小工作区规则。比如统一空间层级、项目命名、任务状态、责任人和结项条件,再让团队使用文档、自动化或额外视图。相反,如果一开始就让每个小组自由搭建全部结构,几个月后常会出现重复空间、相似模板和状态含义不一致。

它的适配边界不是“功能太多就一定不好”,而是团队有没有人承担治理。如果没有产品管理员或业务流程负责人,配置复杂度会分散到每个成员身上,造成隐性培训成本。若团队已有明确的工具管理员、愿意做模板治理,可以进一步评估整合能力是否减少了工具切换。

6. Trello:适合用最少规则建立任务透明度

Trello 对简单看板尤其直观:任务卡片从一个阶段移动到另一个阶段,团队成员能快速理解“待做、进行中、已完成”的状态变化。对于小团队、内容日历、短周期执行清单或刚开始建立协作习惯的团队,这种低门槛本身就是优势。

我会把 Trello 作为低成本起点,而不是默认的长期上限。若团队只需明确谁在做什么、任务到了哪一步,简洁看板足够;如果项目开始涉及多重依赖、组合视图、跨项目资源、细粒度权限或复杂验收,就应检查现有方案能否满足,再决定扩展或迁移。

最需要避免的是把看板列当作流程设计。团队可以有十个列表,但若没有明确谁能移动卡片、什么条件算完成、被阻塞时如何处理,列数不会提升管理质量。建议从三到五个清晰阶段开始,观察成员是否持续更新,再决定是否增加自动化和辅助字段。

2026年效率之选:6款顶级项目管理工具深度对比

四、拆解常见误区:为什么“功能对比表”经常帮不上忙

1. 误区一:把功能数量当成效率证据

产品页面上的功能清单回答的是“能做什么”,不是“团队会不会持续使用”。比如自动化规则很多,但触发条件没人维护,规则就会在流程变化后发错通知;仪表盘很多,但管理层看不懂数据定义,最终还是用表格重新汇总。

评估功能时,我会要求把每项功能映射到一个现存问题:它减少了哪次交接、替代了哪种重复录入、让哪个风险更早可见?如果回答只有“以后可能用得上”,就先别把它列为首批采购理由。功能价值应该由工作场景验证,而不是由产品目录证明。

2. 误区二:只看订阅价格,不算总拥有成本

项目工具的实际成本至少包括订阅费、配置与迁移人力、管理员维护、培训时间、已有工具并行期,以及流程变更带来的重做。低价方案若需要成员每周手工汇总多个项目,可能比单价更高但流程更连贯的方案贵;反过来,为小团队购买复杂平台,也可能为很少使用的能力付费。

所以我不建议只做“每用户每月价格”比较。更实用的做法是按一年估算总成本:软件和附加服务支出,加上内部配置、培训、迁移与日常维护的人天,再扣除能够验证的节省。节省部分必须说明计算口径,不能把“预计效率提升 30%”直接当现金回报。

3. 误区三:认为全员使用率越高越好

有些组织用登录率、任务数量评价工具推广,但这类指标容易鼓励无意义录入。更值得观察的是关键流程的覆盖率:需要跟踪的交付是否有记录、责任人是否明确、风险是否及时升级、结项信息是否可复用。成员每天打开系统很多次,并不代表协作成本降低。

另一个问题是“强制所有事项进系统”。会议讨论、灵感草稿和临时沟通未必都适合任务化。若团队发现成员为了满足考核而创建大量低价值任务,系统数据就会变得嘈杂。适当区分正式承诺与探索性讨论,比追求全面填报更有效。

4. 误区四:用演示环境代替真实试点

演示通常展示的是配置完整、数据整洁、流程顺畅的理想路径;团队真正遇到的却是需求变更、责任人离职、跨部门延迟和重复任务。采购前应让实际使用者完成一次端到端工作,不要只让管理者看功能演示。

至少要覆盖四种情形:正常任务从创建到完成;优先级中途变化;任务被外部依赖阻塞;项目需要复盘和导出。若工具在顺利路径上表现很好,却无法处理异常、权限或数据迁移,真正投入后问题才会暴露。

5. 误区五:把流程复杂等同于管理成熟

增加审批层、状态值和必填字段,可能让流程看起来更加严格,却未必让交付更可靠。每多一个必填字段,都意味着有人负责解释它、更新它并检查它。字段只有在能改变决策或减少返工时才值得保留。

我的判断原则是“先可执行,再可汇总”。先确认一线人员能否自然完成任务更新,再检查管理层能否从同一份数据看出偏差。若只能满足汇报、不能辅助执行,团队迟早会建立第二套真实工作记录。

五、专业选型逻辑:把决定拆成评分、试点和治理

1. 第一步:确定要解决的一个主问题

选型会议上常出现“我们想提升协作”“需要数字化管理”这样的目标,但它们无法指导具体选择。应把目标缩成一个可验证的问题,例如:项目负责人每周花太久汇总状态;需求变更后影响范围不可见;跨部门任务经常缺少明确责任人;或者发布风险总在最后一刻才暴露。

一个主问题之外,可以有两到三个次要问题,但不建议同时把所有流程都列为首期目标。范围越大,试点越难解释结果:改善究竟来自工具、流程变化,还是项目本身变简单了?先解决最昂贵的断点,再扩展到相邻流程。

2. 第二步:给选型维度设权重,而不是平均打分

对不同团队,评价维度的重要性并不相同。研发组织可能把流程追溯和权限治理放在前列;市场项目组更看重计划易读和跨团队责任;小团队则可能把上手速度与低维护成本排在首位。所有维度平均打分,会让最关键的限制被一堆次要功能稀释。

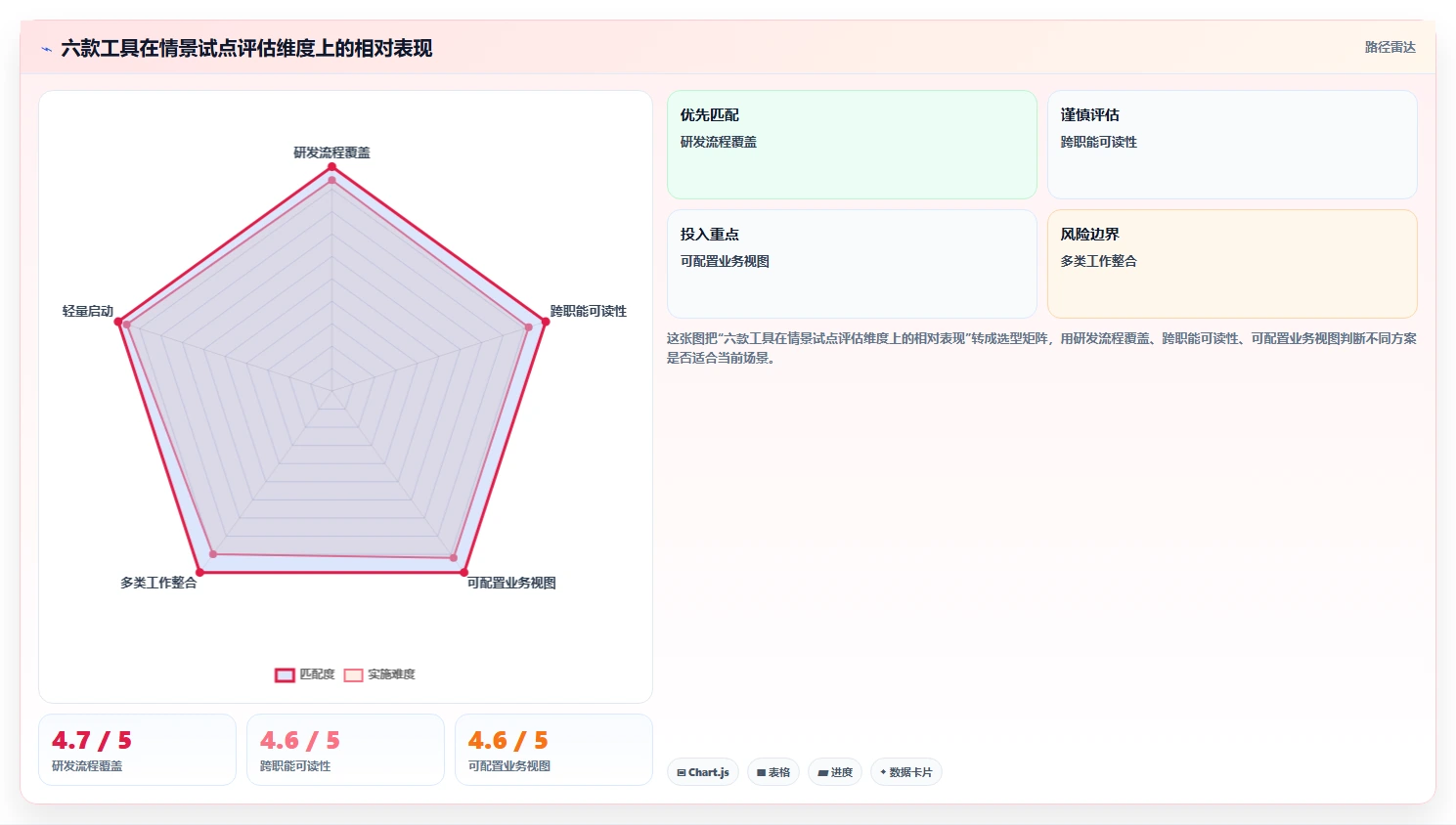

下面提供一个可以调整的示例权重。它不是行业标准,而是便于团队讨论取舍的起始模板。每个维度的分值建议由试点使用者、项目负责人和管理员共同评定,避免采购决策只由单一角色完成。

评估维度 研发组织示例权重 跨职能项目示例权重 小型团队示例权重
工作流与交付链路适配 25% 15% 10%
责任、依赖与风险可见性 20% 25% 20%
成员上手与日常更新成本 15% 20% 30%
报表、组合视图和数据口径 15% 15% 10%
权限、集成与数据治理 15% 10% 10%
采购、迁移与长期维护成本 10% 15% 20%

完成打分后,不要只比较加权总分。还要设置“否决条件”,例如不能满足必要的权限要求、无法导出关键数据、核心工作流需要大量不可维护的自定义,或成员在试点中拒绝持续更新。高总分不应掩盖关键风险。

3. 第三步:用真实项目做两到四周试点

试点周期应长到足以经历一次交付闭环,但不必把整个组织都迁入。通常可以选择一个有明确负责人、真实依赖和可验收结果的项目,覆盖 8 至 20 名核心参与者。若项目本身两周内不会出现关键交接,试点期限就应覆盖到相应节点,而不是为了按日历结束而草率下结论。

  1. 确定基线:记录试点前状态汇总耗时、待确认事项数量、逾期任务比例和项目成员使用的工具数量。
  2. 定义最小流程:只保留目标、任务、负责人、状态、日期、依赖和完成条件等必要信息。
  3. 运行真实工作:至少覆盖一次任务变更、一次阻塞升级、一次里程碑检查和一次结项复盘。
  4. 每周检查负担:记录成员更新任务所花时间、管理员处理问题的时间以及线下重复沟通是否减少。
  5. 结束时做决策:比较基线与试点,保留真正减少成本的配置,删掉只为展示而存在的字段和流程。

4. 第四步:把结果分成体验、过程和业务三层

体验层看成员是否容易找到工作、更新状态和理解通知;过程层看责任明确率、依赖可见率、风险升级及时性;业务层看里程碑按期率、返工、交付周期或客户影响。不能只凭满意度判断,也不能只凭某个项目最终按期就证明工具有效,因为项目难度与外部条件会影响结果。

比较前后数据时,尽量保持项目类型、成员范围和时间窗口相近。若无法做严格对照,至少记录影响因素,例如新增需求、人员变动、假期或外部审批延迟。结果不理想不一定说明工具差,也可能说明流程定义不清;试点的价值正是帮助团队定位是哪一类问题。

2026年效率之选:6款顶级项目管理工具深度对比

5. 第五步:确认数据、权限和退出机制

团队常把安全与迁移放在采购末尾,但这两项一旦没问清,后续谈判空间就会变小。试点前应确认数据存储与管理要求、单点登录或身份管理需求、角色权限、审计记录、备份方式、接口范围和数据导出能力。具体能力及适用条件需要以供应商当前合同、产品文档和安全材料为准。

退出机制同样重要。明确项目数据能否批量导出、导出的字段和附件范围、历史评论如何处理、停用后数据保留周期、自动化或集成如何关闭。这样做不是预设失败,而是确保组织保留决策主动权,避免试点成功后因为数据锁定和流程依赖无法调整。

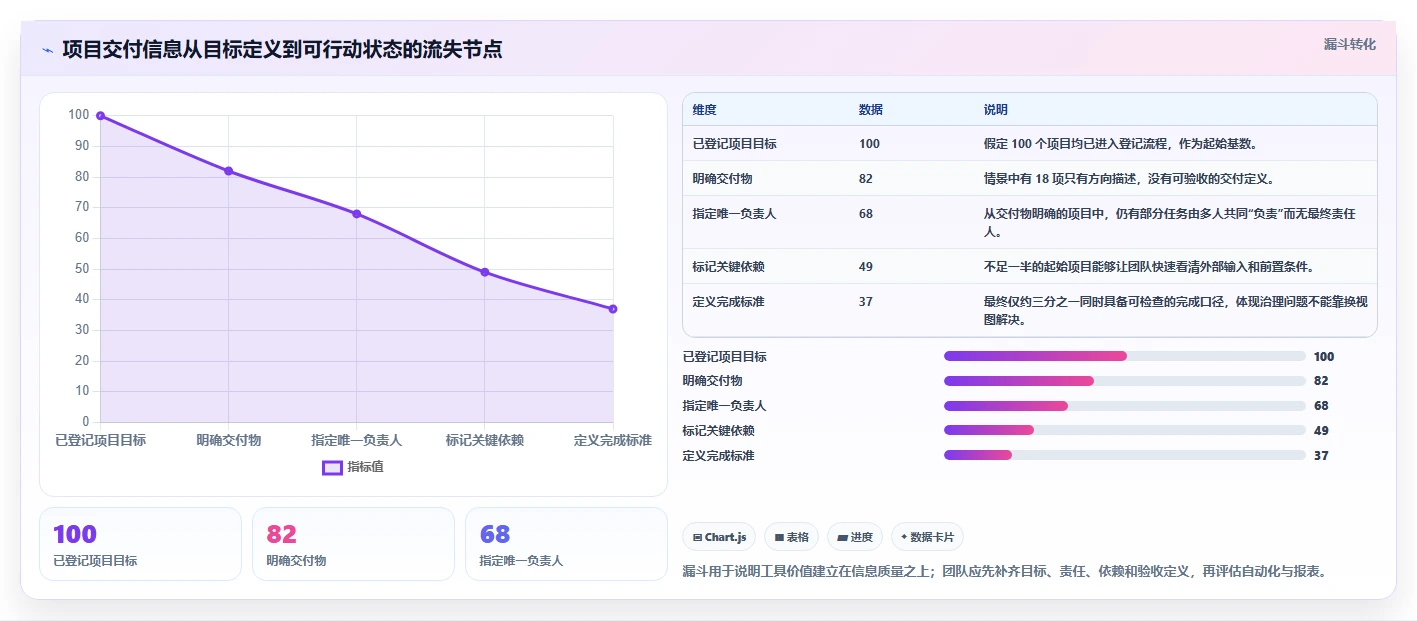

六、案例与数据观察:一次模拟试点如何避免“感觉变快了”

1. 案例背景:30 人产品研发组,跨三个角色交付

下面是一个情景模拟,不是任何公司的真实案例,也不是六款产品的实测结果。设想某 30 人产品研发组,成员分属产品、设计、研发和测试,原来使用共享表格、即时通信和缺陷跟踪系统并行。每周项目负责人花约 6 小时整理状态,任务责任人缺失或不清楚的情况约占 20%,风险经常在里程碑前才被集中发现。

这类团队不应一开始就比较所有功能。先挑一个中型版本项目,规定需求、任务和缺陷之间的最小关联规则,再在候选工具中验证三个问题:变化是否可追踪;阻塞是否容易升级;管理者是否能不重复询问就定位风险。产品不同,工作流表达方式可能不同,但试点问题应该保持一致。

2. 观察指标:避免用“开了多少次”替代效率

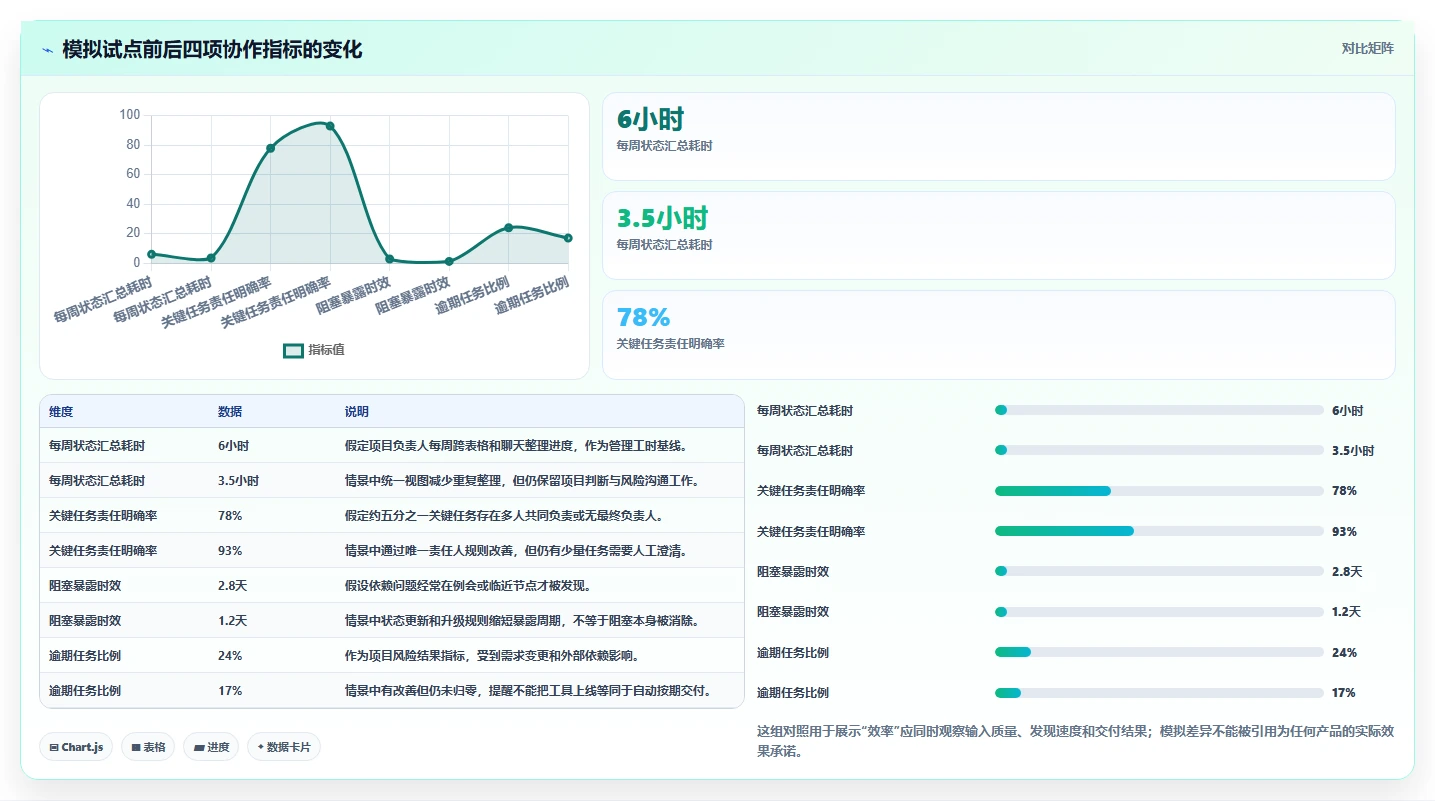

模拟试点设定四周观察周期,比较上线前后每周状态汇总耗时、责任明确率、阻塞暴露时效和逾期任务比例。选择这四项,是因为它们分别覆盖管理耗时、协作输入质量、风险发现过程和结果表现。实际团队可以替换指标,但要先定义口径。

“阻塞暴露时效”例如定义为从任务第一次无法推进,到项目负责人或依赖方获知的时间;“责任明确率”定义为关键任务中有唯一最终负责人的比例。若定义不清,团队成员会按各自理解填报,最终得到的变化无法比较。

2026年效率之选:6款顶级项目管理工具深度对比

3. 如何解释结果:工具有效,不等于所有指标都会同步变好

若汇总耗时下降、责任明确率提高,但逾期比例几乎不变,不能简单判定试点失败。可能是团队更早发现了原本被隐藏的风险,也可能是项目需求变更过多或外部依赖没有改善。工具能提高可见性,却不能替管理者做优先级取舍,也不能让依赖方自动按时交付。

反过来,项目按期交付也不能单独证明工具有效。项目可能原本就简单、团队已经熟悉合作,或试点期间管理者投入了大量额外关注。应同时问:如果没有工具,成员还会不会以同样成本完成交付?如果答案不确定,就把观察周期延长或增加对照项目。

4. 结果异常时,按原因排查而不是马上换工具

  • 成员更新少:先查录入是不是重复、字段是否太多、状态变化是否能快速完成,再考虑培训或提醒。
  • 看板有数据但决策没变:检查状态口径、风险阈值和责任人是否明确,不要先增加更多图表。
  • 管理员工作量上升:记录新增规则、模板和集成维护时间,判断这是短期上线成本还是长期结构性负担。
  • 逾期没有改善:拆分内部执行延迟与外部依赖延迟,确认问题是否在工具可影响范围内。
  • 成员在系统外继续协调:找出哪些关键上下文仍无法表达,或哪些协作规则不适合强制结构化。

试点结论应写成“在什么流程、什么团队、什么条件下有效”,而不是“这款工具效率提高了多少”。前者能指导扩展,后者容易被误当成对所有项目都成立的承诺。

七、不同情况下的行动建议与取舍

1. 100 人以上研发组织:先评估治理边界,再评估单团队体验

中大型组织通常要同时处理跨项目可见性、角色权限、数据口径和流程变化。建议先选一个业务影响明确的研发域,梳理需求入口、优先级规则、关键状态和发布节点,再比较 PingCode 与 Jira 等候选。不要先把所有部门的流程混在一起配置,否则试点很难判断问题来自产品还是治理设计。

如果多个团队有共同交付链路,重点验证统一规则能否支持团队差异;如果各团队流程差异很大,则要确认局部定制有没有边界。此类组织要接受一个事实:管理系统不是装完即结束,必须有人负责模板、权限、集成、字段和变更审批。没有治理角色,再好的可配置能力也会退化成配置债务。

2. 20 至 100 人跨职能团队:把可读性和责任交接放在前面

这类团队可以从 Asana、monday.com 和 ClickUp 等工具开始横向试用,并把真实的部门交接放进测试。让设计负责人、项目经理和执行成员分别完成任务创建、状态更新、依赖查看和项目汇总,观察是否需要额外培训才能看懂同一份项目进度。

试点结束后,明确什么信息全组织必须统一、什么内容允许团队自定义。建议先统一项目命名、责任人、关键里程碑和风险字段,不要急于统一所有部门的工作细节。管理一致性应该集中在需要跨团队协作的接口,不必把每个团队都变成相同的工作方式。

3. 小团队或刚建立流程:从 Trello 式轻量看板开始也可以

如果团队规模小、任务路径短、沟通成本主要来自信息散落,先建立共享看板通常比设计复杂流程更有价值。明确三到五个状态、唯一责任人和完成标准,连续运行两到四周。只要任务更新变得自然,团队已经获得了第一阶段的透明度。

当成员开始需要在多个项目之间分配资源、管理跨项目依赖、统计不同类型的交付或设置更细的权限时,再判断是否升级。迁移的触发条件应该是清楚的工作限制,而不是听说别的公司用了更复杂的平台。

4. 已有多套工具并行:先做信息架构盘点

若组织已经有项目系统、文档平台、即时通信、工单或表格,不建议立即追加一套新工具。先列出每个系统保存什么数据、谁维护、哪些内容重复、哪些集成是真正必要。许多“工具太多”的问题,根源是责任和权威数据源不清楚,而非缺少统一首页。

盘点后,将每类数据指定唯一的主要维护位置。例如任务状态有一个可信源,文档可以继续留在现有知识平台,但项目任务要能链接过去。对不能整合的系统,明确同步频率和人工责任人,避免多个地方都能改却没人知道以哪个为准。

5. 高合规或敏感数据团队:先设硬门槛,再做效率试点

金融、医疗、公共服务或处理敏感客户数据的团队,应把合规、安全、数据驻留、身份管理、审计和保留策略设为前置条件。硬门槛不通过的候选,不应因为用户界面好用而进入综合评分。具体要求取决于所在地法规、组织政策和合同条款,需要法务、安全与采购共同核验。

即使通过了硬门槛,也应尽量用脱敏或非敏感项目开展初期试点,验证权限边界和导出流程。不要把真实敏感数据先上传,再补做安全评估。供应商提供的安全说明只是材料输入,组织还要检查自身配置、身份生命周期和使用规范。

6. 预算有限但管理压力高:按“最贵的重复劳动”排序

预算有限时,先算团队最贵的重复劳动,不要追求一次解决全部问题。每周人工汇总、频繁追问责任人、重复录入同一状态、交付前返工,都可以按时间和发生频率估算。优先选择能够减少高频、可量化成本的候选,再逐步扩展到自动化和高级报表。

也要留出预算和人力做流程治理。若全部经费用于订阅,没人负责模板、数据清理和培训,系统很可能上线后迅速失去一致性。购买工具不是唯一成本,组织是否有人持续把规则维护在可执行状态,才决定长期收益。

7. 续约或迁移阶段:不要把沉没成本当成续约理由

续约前,抽样检查近三个月的活跃项目、任务更新质量、关键流程覆盖率和管理员投入。若关键业务已经转回表格或聊天,续约不是默认选项;先问哪些环节没被满足,是配置问题、流程问题、培训问题,还是产品边界。不同原因对应不同决策。

迁移时,优先迁移仍有业务价值的项目、关键字段、附件和责任信息,而不是不加筛选地复制所有历史记录。历史数据越多不代表越有用。先定义归档范围、映射规则、验证抽样和回滚方案,再切换新系统,降低双轨运行时间。

八、最后的决策清单:把选择变成可执行的下一步

1. 选型会上必须回答的十个问题

  1. 当前最昂贵、最频繁的协作断点是什么?能否举出最近发生的一次具体例子?
  2. 哪些工作必须进入项目系统,哪些讨论可以保留在原有沟通渠道?
  3. 每个关键交付物的最终责任人是谁,完成标准是什么?
  4. 团队需要管理单个项目,还是需要跨项目组合视图和资源统筹?
  5. 哪些流程必须统一,哪些差异应该保留给团队?
  6. 工具接入后,哪些已有系统继续保留,谁是每类数据的权威来源?
  7. 管理员配置、培训、数据迁移和年度维护由谁负责?
  8. 采购前需要通过哪些安全、权限、审计和数据导出检查?
  9. 试点用哪些基线指标判断成效,数据由谁记录和解释?
  10. 若试点失败或未来迁移,如何导出数据、关闭集成并控制损失?

若团队无法回答前六个问题,不建议马上进入供应商比选。先花一周完成流程和信息盘点,往往比多看几场产品演示更有价值。若后四个问题没有负责人,试点也容易变成“大家都觉得有用,但没人知道下一步是什么”。

2. 一个可执行的两周启动计划

第 1,2 天:定义问题。选定一个实际项目,记录基线和关键协作断点。不要把项目范围扩大到整个部门,先保证过程可观察。

第 3,4 天:确定候选和硬门槛。依团队类型选两到三款候选,核实当前版本、套餐、数据与权限条件。产品文档、正式报价和安全资料要留档,不把口头演示结论当作合同承诺。

第 5,7 天:配置最小流程。只设置必要对象、状态、负责人、依赖和完成条件。邀请实际成员参与设计,避免管理员独自替一线决定流程。

第 8,12 天:运行关键交接。用真实工作覆盖变更、阻塞、验收和复盘。记录成员时间成本、系统外沟通和管理员维护情况。

第 13,14 天:复盘与决策。对照基线、访谈不同角色,决定继续试用、调整流程、扩展范围或淘汰候选。若项目周期太短,观察不到关键交付节点,应延长试点而不是为了快速拍板压缩证据。

3. 最终观点:效率不是软件里的功能,而是少一次信息翻译

六款工具各有适用边界:PingCode 与 Jira 更值得研发流程和技术交付团队重点比较;Asana、monday.com 和 ClickUp 更适合从跨职能协作与工作区组织角度评估;Trello 则能让简单任务流以较低门槛获得透明度。真正的选择不该由品牌热度或功能数量决定,而应由团队最昂贵的信息断点决定。

我建议下一步先选一个有真实交付压力的项目,记录一周的状态整理时间、责任明确率、阻塞暴露时间和逾期情况,再用同一组任务对两到三款候选做试点。看哪一款能在不增加大量录入和管理员负担的前提下,让关键交接更清楚、风险更早暴露、数据更容易复用。如果工具让团队少做一次信息翻译,而不是多填一张表,它才真正接近效率之选。

常见问题解答(FAQ)

1. 2026年这6款项目管理工具分别适合什么团队?

我在给团队选工具时,最困惑的不是功能多少,而是同一套功能放到不同工作流里,使用成本差别很大。比如看板、文档、审批都能做,究竟该优先看什么?

先按工作流而不是功能清单筛选。软件研发团队通常优先看需求、缺陷、迭代和权限管理;跨部门团队更需要任务负责人、截止日期和状态透明;文档驱动的团队则要确认知识页面与任务能否顺畅关联。

工具更适合的场景选型时重点确认 Jira软件研发、缺陷跟踪、迭代管理工作流配置是否会让非研发成员难以参与 Asana跨职能项目、任务协作和进度追踪团队是否需要更细的项目组合视图 Trello流程简单、以看板推进的小团队看板增长后,筛选和跨项目汇总是否够用 ClickUp希望在同一平台组合多种工作视图的团队功能丰富是否带来配置负担和学习成本 Notion文档、知识库与轻量任务紧密结合的团队数据库和模板能否支撑稳定的任务流程 Microsoft Planner已广泛使用 Microsoft 365 的团队现有账号、权限和协作方式能否直接衔接 这不是绝对排名,而是初筛地图。

我的判断是:若团队连负责人、状态和交付日期都没有统一定义,换更强的工具通常只会把混乱搬进新系统;先跑通一条真实流程,比追求功能最全更重要。

2. 比较项目管理工具时,怎样做一次有参考价值的实际评估?

我担心产品演示看起来都很顺,真正用起来却要花很多时间配置和维护。有没有一种小规模测试方法,能让我在采购或全员迁移前发现这些问题?

不要只看演示,也不要让供应商替你设计测试。选一个真实但风险可控的项目,例如“发布一个小版本”,放入约20项任务、3种角色、2个依赖关系和一次临时变更;这些数字是测试样例,不是行业基准。

用同一份任务清单分别试用候选工具,记录四件事:新成员能否快速找到待办、负责人变更是否容易追踪、延期任务能否被及时看见、周报能否从系统信息中直接整理。每项由实际操作的人打分,并记下完成步骤和卡点,避免只凭第一印象投票。

可以采用一个透明的内部权重:任务与协作匹配度40%、上手和维护成本25%、权限与集成20%、报表与扩展性15%。权重不是通用标准;如果项目有严格审计要求,就应提高权限与记录的比重。

特别要测“发生变化”而不只是“创建任务”:需求插队、成员离职、任务延期时,谁能发现影响、如何通知相关人、历史信息是否可查。很多工具在录入时差异不大,真正拉开差距的是变更后的跟进成本。

3. 小团队应该选轻量看板,还是功能更完整的项目管理平台?

我们团队规模不大,担心功能简单的工具以后不够用,也担心功能太多反而没人愿意维护。选工具时,应该怎样判断现在的需求和未来的扩展之间的平衡?

先判断团队当前最大的损耗来自哪里:若只是任务散落在聊天记录里,轻量看板往往足够;若经常出现跨项目资源冲突、审批等待、依赖遗漏或权限混乱,才有理由承担更完整平台的配置成本。可用三个信号判断是否需要升级:每周都要人工拼接多个项目的进度;任务依赖导致延期却无法提前暴露;

同一信息要在文档、表格和聊天工具重复维护。若这些问题只是偶发,先统一任务字段和更新习惯,通常比立即迁移更划算。轻量工具的风险是复杂度上升后难以汇总;综合平台的风险则是管理员投入增加、普通成员操作变多。

评估时应把维护者的时间也算进成本:若每周需要专人花大量时间整理字段、修复流程或培训同事,所谓功能丰富未必带来效率收益。较稳妥的做法是先选一个有代表性的项目试运行两到四周,约定负责人、状态、截止日期和更新频率。

试点结束后检查任务按时更新比例、延期发现时间和人工汇总耗时,再决定是否扩大使用,而不是按团队人数直接套用规则。

4. 试用项目管理工具时,除了订阅费用还要检查哪些隐性成本?

我以前只比较过每个账号的价格,后来才发现导入数据、配置权限和培训成员也要花不少精力。试用阶段具体检查哪些项目,才能避免选完之后才发现迁移成本超出预期?

先列出完整的使用成本,而不只是订阅费:管理员配置时间、成员培训时间、旧数据清理与导入、现有系统集成、权限维护,以及未来导出或迁移的可行性。若工具需要高级套餐才能满足关键流程,也要把该套餐纳入预算比较。试用时实际导入一小批数据,检查任务、附件、评论、负责人和日期是否能按预期保留;

再用普通成员账号验证权限边界。只看管理员视角容易忽略普通用户找不到任务、通知过多或无权查看必要信息等问题。还要观察通知与报表的维护成本:任务状态改变后,相关人能否收到合适提醒;管理者能否快速回答“哪些任务延期、卡在哪个环节”。如果答案仍要靠手工导出、整理和二次核对,就把这些时间记入试点记录。

最后确认数据导出格式、账号停用后的数据处理方式、单点登录或其他集成是否额外收费,以及套餐限制会不会影响日常使用。比较时用团队一年的总成本和可量化的节省时间,而不是只看最低月费;无法确认的收费或限制,要求供应商书面说明。

读者评论

郭
郭启航

把评分明确标成情景模型而非实测排名,这点比较重要。实际选型时,团队规模和流程成熟度不同,分数不能直接当采购结论。

何
何天佑

文中提到状态定义和唯一负责人,比单纯比较看板、甘特图更实用。我们团队以前也有“进行中”含义不一致的问题,报表看着完整,实际还得反复问进度。

梁
梁舟

试点建议很有参考价值,尤其是用真实项目验证需求变更、依赖和验收,而不是只看演示。最好再把培训、配置维护和数据迁移成本一起算进评估。

文章包含AI辅助创作:2026年效率之选:6款顶级项目管理工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/208389

赞 (0)
飞飞飞飞
项目经理必看:2026年7款热门项目管理工具选型指南
上一篇 40分钟前
如何选择最适合你的项目客户管理工具?2026年6大热门工具对比
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
