选择项目管理工具,最容易踩的坑不是买贵了,而是把“功能很多”误判成“团队会用”。我做选型评审时,会先追问一个问题:你们现在最常发生的交付失败,究竟是任务没人跟、跨团队依赖看不见、需求频繁变化,还是管理层无法判断风险?答案不同,适合的工具可能完全不同。下面这份 2026 年选型指南,将围绕 Jira、Asana、monday.com、Trello 和 PingCode 五类产品,拆解适用场景、落地成本与决策方法;
其中示例数据会明确标注为情景模拟,不冒充真实行业统计。
一、先讲结论:先选管理机制,再选工具
1. 五款工具并不存在脱离场景的统一排名
如果团队核心工作是软件研发、缺陷跟踪、迭代与版本交付,Jira 和 PingCode 值得优先进入试点;如果主要任务是市场、运营、咨询或跨职能项目协作,Asana 和 monday.com 通常更容易覆盖计划、负责人、进度和汇报;如果团队人数少、流程简单,Trello 的轻量看板可能更合适。
这不是说某个产品“最好”,而是它们对管理复杂度的默认假设不同。研发工具往往更重视工作项、流程、版本、权限和关联关系;通用协作工具通常更重视任务视图、协作体验和跨项目汇总;轻量看板则尽量减少配置,让团队先把工作摆到台面上。
我的核心判断是:工具要匹配团队当前需要管理的复杂度,而不是匹配组织想象中的成熟度。一个 12 人团队若没有稳定的需求入口,却先建立十几种状态、复杂审批和多层仪表盘,通常只会更慢;一个 300 人、多产品线组织若仍靠个人看板和周会汇总,也很难控制依赖、权限与变更。
2. 选型时,先明确你要解决的一个主要问题
不要一开始就列“必须功能清单”。先用一句话定义当前最贵的问题,例如:“需求变更后,研发、测试和产品无法及时同步影响范围”,或者“项目负责人每周要花半天手工收集进度”。这个问题应能被观察,而不是只写“提升效率”。
随后确定一个可验证的结果指标。比如,手工汇总项目状态的耗时、逾期任务占比、需求从提出到进入迭代的等待时间、跨团队阻塞的平均处理时长。工具能否改善这些指标,要在试点中验证,而不能从产品宣传页直接推断。
如果只能记住一个选型顺序,我建议按这个次序走:业务问题 → 工作流和角色 → 数据与权限边界 → 试点验证 → 成本核算 → 扩大部署。顺序反过来,先采购再找场景,往往会把工具配置成昂贵的任务清单。
3. 一页版决策建议
| 团队现状 | 优先试用方向 | 先验证什么 | 主要风险 |
|---|---|---|---|
| 软件研发、缺陷与版本交付复杂 | Jira、PingCode | 需求到发布的关联、流程配置成本、权限与报表 | 配置过度,团队把维护流程当成工作 |
| 市场、运营、产品等多职能项目 | Asana、monday.com | 跨项目视图、依赖、负责人和进度汇总 | 看板清晰但关键审批或研发细节需另行管理 |
| 小团队、任务简单、希望快速开始 | Trello | 成员是否持续更新卡片,基础自动化是否够用 | 项目和团队增多后,信息容易散落 |
| 100 人以上、多团队、研发治理要求高 | PingCode、Jira 等进入同场景试点 | 跨团队视图、权限、迁移、集成与治理成本 | 只看单团队体验,忽略组织级维护成本 |
表格中的“优先试用”不是购买结论,而是缩小候选范围的方法。尤其是 100 人以上的组织,不能只让一个项目经理试用个人任务体验,还要让研发、测试、产品、管理者和系统管理员分别完成真实操作。
二、背景和真实场景:项目管理的难点通常藏在交接处
1. 项目越复杂,问题越容易出现在“任务之间”
一个人负责的一张任务卡,通常不难管理。麻烦出现在任务之间:需求等待评审,开发等待接口,测试等待环境,市场等待发布日期,管理者等待可信的风险说明。单项任务的完成状态并不能自动说明整体项目是否健康。
因此,我会把项目管理能力拆成三层。第一层是工作项:任务、缺陷、需求、负责人、期限。第二层是工作流:状态如何变化、谁能推进、哪些信息必须补齐。第三层是组合视图:多个团队、项目和版本之间如何汇总、比较与追踪。工具如果只覆盖第一层,就像把便签搬到屏幕上,不一定能解决交付问题。
《The Scrum Guide》(2020)强调透明、检视与调整,这三项原则同样适用于工具评估:数据是否及时且可见,团队是否能识别偏差,发现偏差后是否能调整计划。工具本身不会创造透明度;若成员没有更新习惯,仪表盘也只会把旧数据画得更漂亮。
2. 同一组织里的不同团队,未必应该使用同一种流程
产品研发可能按迭代和版本组织工作;市场团队可能围绕活动日期倒排;客户实施团队可能依据阶段门和客户验收推进;管理层则需要查看目标、里程碑和资源冲突。强迫这些团队共用一套状态名称,短期看似统一,长期可能让每个人都要绕开系统工作。
我更倾向于统一“数据定义和治理边界”,而不是把每个团队的操作流程完全做成一样。比如,组织可以统一项目负责人、目标日期、风险等级等关键字段,同时允许不同团队保留适合自己的状态流转。这样管理者能汇总,执行团队也不至于被一套僵化流程绑住。
3. 选型要看每周重复发生的工作,而非演示时的惊艳功能
演示环境常常干净、完整、没有临时变更。真实工作却是需求插队、负责人请假、跨部门等待、计划日期变化、旧数据迁移后字段不一致。评估工具时,我会特意挑一个“有点混乱但真实”的项目,而不是只用新建的示范项目。
观察重点也不是“页面好不好看”,而是成员能不能在一次日常更新中把信息写完整,负责人能不能快速识别卡点,管理者能不能追问进度来源。重复出现的操作成本,通常比首次上手时的视觉印象更能预测长期采用率。
三、常见误区:这些判断方式会把选型带偏
1. 把功能数量当成能力强弱
功能多并不等于适配度高。字段、状态、自动化和视图每增加一项,都可能带来配置、培训、权限设计和持续维护工作。若团队只需要明确负责人、期限和阻塞原因,复杂的自定义工作流未必有价值。
我通常把功能分为三类:没有就无法解决核心问题的“硬门槛”;有了能减少重复劳动的“效率项”;短期看起来高级但使用频率不确定的“储备项”。试点初期先验证前两类。第三类若没有明确负责人、流程和使用频率,就先不要成为采购理由。
2. 把“上了系统”误认为“流程已经标准化”
同一个组织可能对“已完成”有不同理解:有人认为开发提交代码就算完成,有人认为测试通过才算,有人认为上线并观察稳定后才算。把这些状态直接放进工具,只会把定义不一致固化下来。
试点前至少要说清楚几个关键定义:任务何时可以进入下一状态,阻塞是否需要记录原因,负责人变更是否要留痕,计划日期调整是否要说明。定义不必一次覆盖所有边缘情况,但核心交接点需要一致,否则报表里的数据无法横向比较。
3. 只算订阅费,不算全周期成本
项目管理工具的总成本通常还包括实施和配置、数据迁移、集成开发、管理员维护、培训、流程变更,以及旧工具并行期间的重复录入。对人数较多的组织而言,月度许可费用只是成本的一部分。
粗略估算时,我会把成本分成“可见支出”和“隐性工时”。例如,管理员每周花 6 小时维护字段、流程和权限,一年按 48 个工作周计算,就是 288 小时维护投入;如果多个部门各自重复维护,还要继续累加。这个示例不是任何产品的实测数据,而是提醒评审团队把维护工时纳入预算。
4. 用管理层的报表需求,替代一线成员的工作需求
管理者想看汇总视图很合理,但数据必须由执行过程自然产生。如果一线人员为了填报而多做一套重复记录,数据迟早会变旧。反过来,若只照顾一线的灵活性而不约定关键字段,跨团队比较又会失去基础。
更稳妥的做法是把字段分成两层:日常执行必需字段尽可能少;组织汇总必需字段由明确的业务节点触发补齐。比如,不需要每位成员每天填写一段状态说明,但发生阻塞时要记录阻塞类型、责任方和下一次检查时间。
5. 把免费版或短期试用体验,直接等同于企业落地能力
短期试用有助于判断界面、基础任务操作和团队接受度,却很难验证组织级权限、审计、批量迁移、单点登录、跨团队报表、数据驻留或合规要求。不同产品的套餐边界与许可规则也会变化,必须以签约时的官方文档和合同条款为准。
选型评审时,应该把“试用中可操作”与“正式部署可治理”分开记录。前者是团队体验,后者是组织能力。两项都通过,才适合进入采购决策。
四、专业判断逻辑:用可复核的筛选框架,而不是凭感觉投票
1. 先设硬门槛,再做加权评分
我建议先列出 3 至 5 项不能妥协的条件。例如,必须满足企业身份认证要求、支持指定部署或数据管理方式、可以导出关键数据、能够与现有代码或文档系统集成。任何候选产品若违反硬门槛,就不应因为界面好用而进入总分比较。
过了硬门槛后,再用加权评分比较。评分不是科学测量,而是一种让分歧显形的工具。评分表里的每个分数,都应有试点任务、截图、配置记录或访谈反馈作为依据;只有产品演示、没有实际操作的项目,不宜给高分。
| 评估维度 | 建议权重 | 观察问题 | 常见证据 |
|---|---|---|---|
| 核心流程适配 | 25% | 需求、任务、缺陷和交付节点能否按真实方式衔接 | 真实项目演练、流程配置记录 |
| 一线操作负担 | 20% | 更新任务、处理阻塞、查看依赖是否够直接 | 操作观察、完成时间、用户反馈 |
| 跨团队可见性 | 15% | 能否发现依赖、风险、延期和资源冲突 | 组合视图、风险追踪演练 |
| 权限与治理 | 15% | 能否按角色、项目和数据范围控制访问 | 权限测试、审计与导出检查 |
| 集成与迁移 | 10% | 现有系统能否连接,历史数据能否核对 | 接口验证、抽样迁移结果 |
| 全周期成本 | 10% | 许可、实施、维护和培训成本是否可接受 | 报价、工时估算、维护责任表 |
| 可扩展性 | 5% | 组织扩张或流程变化后是否仍可管理 | 权限与流程扩展演练 |
权重可以按组织情况调整。例如,合规风险高的企业应提高权限与治理权重;快速迭代的产品团队可以提高流程适配和集成权重。权重本身不是答案,团队为什么把某项设为高权重,才是讨论价值所在。
2. 用“关键路径任务”测试产品,而不是做功能点打勾
每个候选工具都应完成同一组关键路径任务,才能进行相对公平的比较。建议挑选一条从需求提出到交付的真实路径,并覆盖至少一次变更、一次阻塞和一次跨团队交接。
- 创建需求,补齐背景、验收条件、负责人和优先级。
- 把需求拆成可执行任务,并建立开发、测试或运营之间的依赖。
- 模拟需求变更,观察影响范围是否清楚、更新是否留痕。
- 模拟任务阻塞,记录原因、责任方和预计解除时间。
- 让管理者查看项目状态,并追问一个延期风险的来源。
- 导出或迁移一组数据,检查字段、关联关系和权限是否保留。
测试时记录的不只是“能不能做”,还要记录“需要几步、由谁配置、后续谁维护”。某个功能通过复杂定制才能实现,不应与开箱即用的能力记为同等成本。
3. 试点成功标准必须在开始前写下来
如果试点结束后才讨论“什么叫成功”,团队容易只记住最喜欢的界面或最热烈的反馈。更好的方法是在试点前设定观察周期、参与角色、基线和成功门槛。
例如,试点持续 4 至 6 周;选两个业务相近的团队;记录状态汇总耗时、任务字段完整率、跨团队阻塞的首次响应时间和成员主动更新情况。这里的周期和指标是建议基准,不代表任何产品的固定效果。
如果试点前没有历史基线,先做两周现状记录,再启动工具试验。否则即便试点后感觉更好,也难以区分是工具带来的变化,还是项目刚好进入了较平稳的阶段。
五、五款工具怎么选:看工作模型,不看品牌热度
1. Jira:适合需要细化研发流程和工作项管理的团队
Jira 常被放在软件开发管理场景中评估。它的价值通常体现在工作项、流程、迭代、缺陷和团队协作管理等方面,适合对研发过程有明确要求、需要细致组织任务状态的团队。实际可用能力会受产品版本、套餐、配置和集成方式影响,选型时要核对当前官方功能说明。
它的优势是可以承载较细的研发工作流与团队治理要求;要重点验证的代价则是配置复杂度和长期维护责任。项目类型、字段、权限和自动化规则一旦不断增加,管理员可能成为流程变更的瓶颈。一线成员若要经过过多步骤才能更新一项工作,采用率也可能下降。
我会建议候选团队用 Jira 验证三个问题:既有研发流程能否不做大量绕行就映射进去;产品、研发和测试是否能基于同一工作项协作;管理员能否在不依赖少数“系统专家”的情况下维护基础配置。
适用倾向:研发任务和缺陷追踪复杂、已有明确工作流、愿意投入管理员能力的团队。谨慎倾向:只需要简单项目清单、没有流程负责人,或组织希望“买来就自动标准化”的团队。
2. Asana:适合以跨职能项目推进和任务协作为主的组织
Asana 可以作为市场、运营、产品和其他跨职能项目的候选方案。评估重点应放在项目计划、任务负责人、时间安排、依赖关系、视图切换和跨项目进展是否符合团队日常工作。不要只看单个任务是否顺手,还要确认项目负责人能否用同一套信息组织计划与复盘。
这类工具的优势往往是通用项目任务较易理解,跨职能人员不一定需要先掌握复杂研发概念。边界则在于:若团队要管理大量软件缺陷、版本依赖、细颗粒权限或深度研发流程,需要实际验证原生能力与集成方案是否够用,不能仅凭通用任务功能推断。
试点时,可让一个市场活动或产品发布项目从计划到复盘完整跑一遍。观察任务负责人是否愿意持续更新,依赖变化后相关人员是否能看到影响,管理者是否能快速定位延期原因。
适用倾向:多个职能围绕项目交付,管理对象以计划、任务和里程碑为主。谨慎倾向:核心问题在研发工件、复杂缺陷管理或组织级权限细节,而这些都未在试点中验证。
3. monday.com:适合希望用可视化工作空间承载多种流程的团队
monday.com 常被用于项目工作管理和不同类型的团队协作场景。评估时可关注板块结构、自定义字段、视图和自动化能否表达团队的工作方式,以及这些定制在多个部门之间是否仍容易理解。对需要快速搭建不同工作台的团队,这种灵活性可能带来便利。
灵活也意味着治理责任:如果每个团队都自行设计字段、状态和命名规则,组织级汇总就可能出现“同名字段代表不同含义”的情况。自动化规则越多,越需要记录触发条件、责任人和失效后的处理方式。要把灵活性当成能力,也要把配置治理纳入成本。
试点可设置两个相似项目:一个按统一模板搭建,一个允许团队自由配置。比较成员学习成本、项目负责人汇总工作量和后续模板维护难度。若自由配置明显提升局部体验,却让汇总变得不可靠,组织就需要在灵活和统一之间重新划线。
适用倾向:不同团队需要多种视图和项目模板,且组织愿意明确配置规范。谨慎倾向:缺少流程所有者、希望所有项目天然可比,却又不愿约束字段定义的组织。
4. Trello:适合低复杂度、视觉化、快速上手的任务协作
Trello 的看板式表达容易理解:工作卡片在不同列表间移动,团队成员可以快速看到当前状态。对于小型项目、个人与小团队协作、短周期活动或管理流程尚未复杂化的场景,这种低门槛可能比先做一套严密流程更有价值。
但看板的直观并不代表它天然适合所有规模。项目数量、团队依赖、权限需求和汇总要求上升后,团队要验证是否仍能找到跨项目风险、管理依赖与追溯历史变化。若每个项目各有一块看板,管理者可能仍需要手工汇总。
试点要观察的关键不是卡片能不能拖动,而是成员是否持续维护卡片内容、逾期和阻塞能否被及时发现,以及项目变多后信息能否仍然集中。若团队已经出现大量跨看板协调,可能意味着工作模型已超过单一看板适合承载的范围。
适用倾向:小团队、简单流程、希望快速建立工作可见性。谨慎倾向:需要多层权限、复杂流程、跨项目依赖或统一研发治理的组织。
5. PingCode:适合需要覆盖研发协作与交付管理的中大型组织评估
PingCode 可纳入软件研发管理场景的选型比较,尤其适合中大型企业和 100 人以上组织评估其需求管理、研发协作、测试与交付管理等能力是否符合自身工作模式。实际功能边界、套餐和部署条件应以供应商当前材料、合同和试点结果为准,不应仅凭产品定位作采购结论。
对于 100 人以上组织,我会把评估焦点从“一个团队觉得好不好用”扩大到“多团队能否在共同治理框架下工作”。需要验证的包括:团队流程能否适度差异化;管理者是否能查看跨项目状态;权限能否符合组织结构;现有开发、测试和文档系统是否可以衔接;管理员工作是否可持续。
特别要检查研发全过程中的信息关联是否完整。例如,需求如何连接到开发任务、测试活动和发布节点;问题发生时能否回溯到相关版本和责任环节。若只把项目计划做得漂亮,却无法追踪交付过程里的关键关系,对研发型组织的价值就有限。
适用倾向:研发团队规模较大、跨角色协作频繁、希望在组织级视角下管理研发交付。谨慎倾向:需求极简单的小团队,或组织尚未确定工作流、数据权限和维护责任,且期待工具替代流程决策。
6. 五款工具的横向判断表
| 工具 | 优先评估场景 | 重点验证的优势 | 主要取舍 | 试点应问的问题 |
|---|---|---|---|---|
| Jira | 软件研发、缺陷、迭代与工作流 | 研发工作项和流程的组织能力 | 配置与治理可能较重 | 团队是否能自行维护关键流程? |
| Asana | 跨职能项目计划与协作 | 任务和项目推进的通用表达 | 深度研发场景需具体验证 | 多个职能能否在同一项目视图协作? |
| monday.com | 多样化工作台和可配置项目流程 | 视图、字段与模板的适配空间 | 过度自由可能损害统一治理 | 模板能否兼顾灵活和可汇总? |
| Trello | 小团队、简单看板和轻量项目 | 上手直观、工作状态易见 | 复杂依赖与组织汇总要验证 | 项目增加后,风险是否仍可集中查看? |
| PingCode | 中大型组织的研发协作与交付管理 | 研发过程关联与组织级管理评估 | 需评估实施、治理和迁移成本 | 多团队能否共用治理框架并保留必要差异? |
这张表是试点起点,不是产品功能清单,也不是市场排名。不同版本和配置会改变具体能力,采购前应以实际环境验证。对于不能确认的功能,不要用“应该支持”填补证据空白。
六、具体案例与数据观察:用一个模拟试点看清取舍
1. 情景:一家 160 人的产品研发组织想减少交付信息断层
以下是情景模拟,不是某家企业的真实客户案例或产品实测结果。假设一家约 160 人的产品研发组织有 6 个研发团队、产品和测试职能,项目状态目前分散在任务板、表格、即时消息和周会记录中。管理层的抱怨是“状态不透明”,但一线团队的描述更具体:需求变更没有同步到测试计划,跨团队依赖经常在例会前才暴露。
选型团队没有直接把“状态不透明”当成采购需求,而是把现状拆成可观察指标:负责人每周花多少时间收集状态;需求变更后相关角色多久能收到更新;阻塞从出现到被负责人确认需要多久;交付前任务是否有可追溯的关联信息。
试点分别让两个业务相近的团队使用候选研发平台和现有流程,周期设为 6 周。为了避免只比较主观印象,记录每周项目状态汇总耗时、跨团队阻塞首次确认时间、关键任务字段完整率和成员主动更新比例。由于这里是方法演示,下面数值均为情景模拟,不应理解为产品效果承诺。

2. 结果要看变化原因,不能只看试点后的数字
如果状态汇总耗时下降,可能是工具减少了重复收集,也可能是试点团队规模较小、项目正好进入平稳阶段。若要把变化归因于工具,至少需要记录同期项目数量、参与人数、重大变更次数和试点期间的培训投入。
在模拟案例中,试点团队还做了三个过程调整:减少必填字段,把阻塞原因改成少量统一选项,为需求变更增加影响范围确认,并指定每个项目的流程负责人。若只部署工具而不改变这些操作,指标改善可能无法复现。
这也是评估时容易被忽略的一点:工具效果通常来自“产品能力、流程定义、成员习惯和管理反馈”的组合。若销售演示把结果全归功于产品,选型团队就应继续追问:哪些数据自动产生,哪些依赖人工更新,哪些改善来自实施顾问或内部流程改造?
3. 组织规模变大后,治理成本会影响真实收益
小范围试点往往能快速成功,因为同一团队彼此熟悉,流程简单、权限少、配置由一人完成。但扩大到多个团队时,会出现字段命名不一致、项目模板分叉、权限申请积压和报表口径不同等问题。试点必须把扩展阶段的工作量也纳入评估。

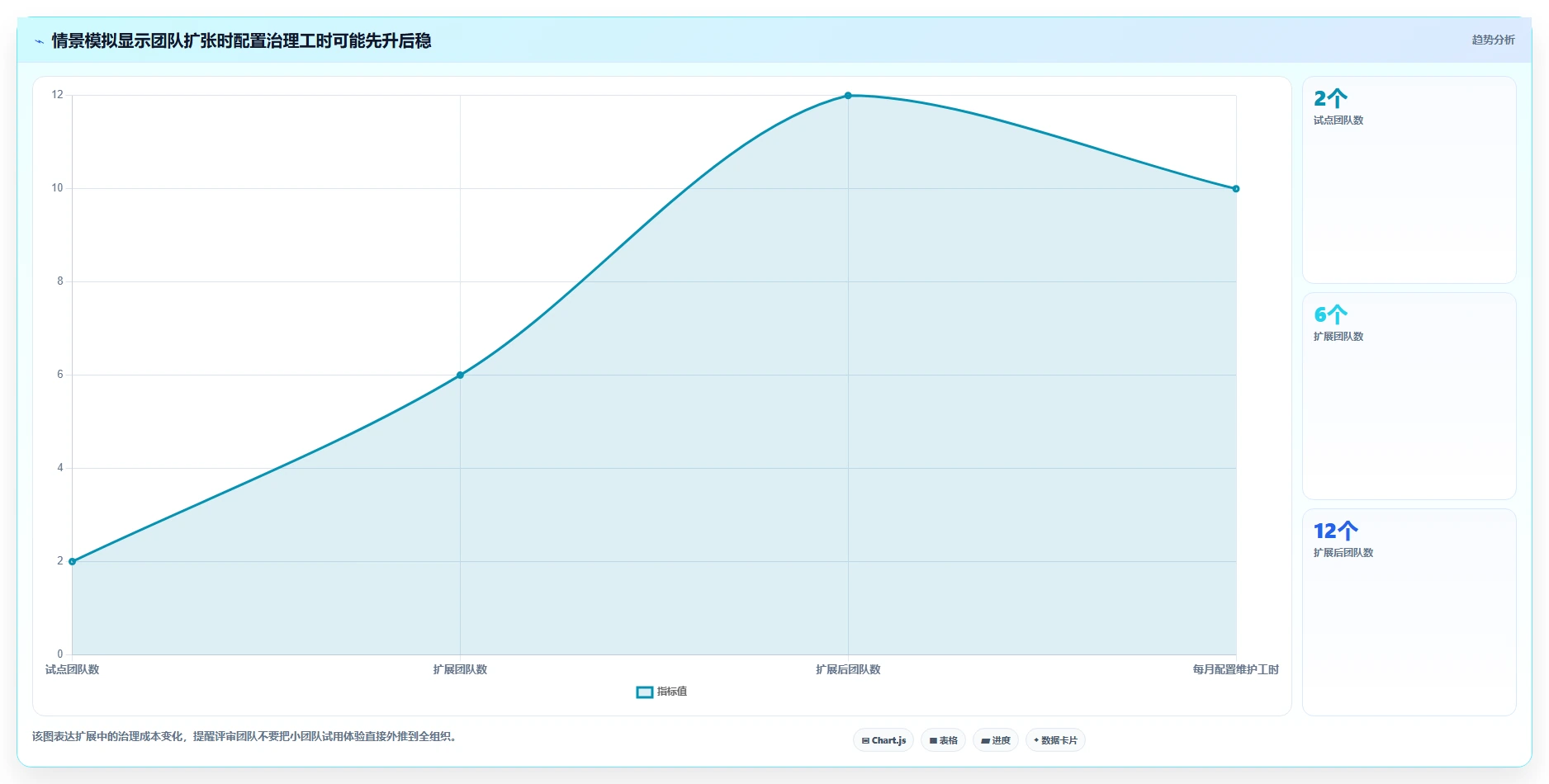

下图是另一组情景模拟,用来说明组织规模变化如何影响管理成本,而不是比较具体产品。重点在于:团队数增加后,一次性搭建成本可能上升,但更需要观察每月维护工时是否失控。

4. 记录“省下的时间”之外,也要记录新增的工作
一套系统可能减少了周报汇总,却增加了字段维护、权限审批或重复录入。若只计算被节省的时间,收益会被高估。试点团队应同时记录被取消的旧动作和新增的系统动作。
可以按下面的简化方法计算净工时变化:
| 项目 | 观察口径 | 情景示例 |
|---|---|---|
| 减少的工作 | 状态收集、周报整理、重复追问 | 每周少 5 小时 |
| 新增的工作 | 字段补齐、权限维护、系统培训 | 每周多 2 小时 |
| 净变化 | 减少的工作减去新增工作 | 每周净减少 3 小时 |
以上是计算方式示例,不是任何团队的实测结果。若净工时减少,但延期率、返工率或风险发现时效没有改善,可能说明工具只优化了汇报,不一定改善交付。反过来,短期录入工作略有增加,如果换来了更早发现高风险依赖,也可能值得继续观察。
七、不同情况下的行动建议:按风险和规模设计选型路径
1. 如果团队少于 20 人,优先解决采用率问题
小团队通常不需要一开始搭建复杂的组织级流程。先选一个真实项目,限定少量必填信息:负责人、目标日期、当前状态、阻塞说明和交付条件。用两周观察大家是否愿意在工作发生时更新,而不是每周临时补数据。
如果看板足以暴露当前工作和阻塞,Trello 一类轻量方案可进入验证;如果跨职能项目需要更完整的计划、依赖和汇总能力,再比较 Asana 或 monday.com。此阶段的重要标准是是否减少沟通断点,而不是是否具备大型企业的全部治理选项。
2. 如果团队在 20 至 100 人之间,重点评估流程一致性和扩展余量
这个规模常见的问题是:部分团队已经形成自己的工作方式,但管理者开始要求跨项目查看进度。不要立即统一所有流程,先找到组织级必须一致的最小数据集,例如项目目标、负责人、时间范围、风险状态和关键依赖。
对软件研发团队,Jira 与 PingCode 可以围绕同一条端到端工作路径进行试点;对通用业务项目,则可将 Asana、monday.com 纳入相同流程任务比较。判断时关注模板复用、权限分层、信息关联和管理员维护负担,而不是只让单个项目负责人完成一次演示。
3. 如果组织超过 100 人,先设治理负责人和迁移边界
100 人以上的组织应在试点前指定业务负责人、系统管理员、数据迁移负责人和安全或合规评审人员。没有这些角色,项目容易落到“所有人都觉得重要,但没有人负责长期维护”的状态。
此类组织可把 PingCode 和 Jira 等研发管理候选方案放在同一组真实场景里评估,重点验证多团队管理、权限、工作流差异、数据迁移和集成。若业务团队也需要统一项目视图,可以另外评估通用协作工具,但不要为了视觉上的统一,把不同工作模型强行压进同一套流程。
迁移不应一次性搬完所有历史数据。先确定哪些信息会影响当前执行、审计或复盘,再抽样验证字段映射和关联关系。长期不活跃的数据可以采用归档或只读策略,减少迁移成本和新系统中的噪声。
4. 如果你是项目管理负责人,先做一份可复用的试点记录表
无论评估哪款产品,都建议用同一张记录表收集证据。每项结论都应有场景、角色、结果和未解决问题,避免试点结束后只剩“大家感觉不错”这样的模糊反馈。
- 场景:记录试点的项目类型、团队人数、持续周期和参与角色。
- 动作:记录创建、更新、变更、阻塞和汇报分别由谁完成。
- 结果:记录操作耗时、字段完整度、依赖识别和风险响应情况。
- 代价:记录培训、配置、迁移、集成和每周维护工时。
- 边界:记录尚未验证的功能、需要定制的部分和供应商待确认事项。
当不同评审人意见冲突时,不急着投票,先找出分歧属于哪一类:对业务优先级理解不同、对试点证据解释不同,还是对未来规模的假设不同。分类后再讨论,通常比直接争论某款工具“好不好”有效。
八、取舍与落地:采购决策要经得起六个月后的复盘
1. 灵活性与一致性,选一个组织可以承受的平衡点
流程越灵活,团队越能适应自身工作,但跨项目比较可能越难;标准越统一,报表越容易汇总,但局部团队可能被迫用不自然的方式表达工作。真正可行的做法通常不是二选一,而是定义最小公共规则:哪些字段、权限和关键节点必须一致,哪些状态和视图可以由团队调整。
如果管理层要求所有团队在一张图里比较进度,就必须先统一“进度”的含义。若产品开发、客户实施和营销活动使用不同的完成标准,直接比较百分比没有意义。汇总视图要建立在口径一致之上,而不是建立在界面相同之上。
2. 快速上线与稳健迁移,取决于旧数据的业务价值
把历史数据全部迁移,看起来安全,却可能导致字段混乱、重复项目和旧流程被带入新系统。只迁移未完成任务和必要的历史记录,往往更轻,但必须确认审计、合同、合规和复盘需求不会因此受损。
建议先抽样迁移一个完整项目,检查负责人、状态、日期、附件、评论和任务关系是否正确,再决定迁移范围。迁移验收不能只看导入成功的数量,还要检查关键关联是否保留、用户是否能定位历史决策、导出数据是否可读。
3. 自动化与可解释性,不能只追求少点几下
自动化适合处理规则清晰、重复频繁、异常可见的动作,例如状态变化后通知相关角色。若触发逻辑没人理解,自动化就可能制造静默错误:任务被错误推进、责任人被覆盖,或通知过多导致真正风险被淹没。
每条重要自动化规则应有负责人、触发条件、预期结果、异常处理方式和停用办法。先选两三条最有价值的规则,再观察误触发和漏触发情况。不要把“可以自动化”当成“应该自动化”。
4. 订阅价格与总拥有成本,要用同一口径比较
不同工具的计费模式、功能套餐和企业条款可能变化,本文不提供具体报价。采购时应向供应商确认当前许可计量方式、访客或外部协作者规则、管理功能所需套餐、存储或接口限制,以及续约时的价格调整机制。
同时估算实施费用、迁移、集成、培训、管理员维护和可能的双系统运行成本。若两个方案的许可价格差异不大,长期维护难度可能才是更重要的区别;若某方案需要大量定制才能实现关键路径,就应把定制开发和升级维护风险写进总成本。
5. 设定退出条件,比承诺“全面推广”更专业
试点要有继续、调整和停止三种结果。比如,若关键数据完整度没有改善,先检查流程和培训;若改善依赖持续大量人工补录,则重新评估体验和配置;若安全或数据管理硬门槛未通过,应暂停扩展;若主要目标达到且维护成本可接受,才扩大范围。
这种做法并非对工具缺乏信心,而是让决策可以被证据修正。项目管理系统会影响日常工作习惯,一旦全员迁移,回退成本不低。先明确退出条件,反而能让试点更诚实。
6. 下一步怎么做:用四周形成可复核的选型结论
如果你现在就要启动选型,可以按下面的四周节奏推进。规模较大或有复杂合规要求的组织,可以延长验证时间,但不要省略阶段门。
- 第一周:定义问题。访谈一线成员、项目负责人和管理者,选定一个主要业务问题,并建立现状基线。
- 第二周:收敛候选。先检查硬门槛,再从五款工具中选出两至三款进入同场景试点。
- 第三周:执行关键路径。用真实项目完成需求、任务、变更、阻塞、汇报和数据导出演练。
- 第四周:复核证据与成本。比较指标变化、操作负担、治理成本、未验证风险和全周期费用,形成继续、调整或停止的建议。
最终的决策文件不必写成几十页产品介绍,但应回答五件事:要解决什么问题;为何选这几个候选;试点验证了什么;尚有哪些风险;扩大部署需要什么资源和负责人。这样即使半年后要复盘,也能判断当初的假设是否成立。
我的独特判断是,项目管理工具的真正分水岭,不是功能丰富程度,而是它能否让工作中的交接、依赖和风险变得可见,同时不把维护负担转嫁给一线成员。小团队可以优先追求低摩擦和持续采用;中大型组织则要同时验证流程关联、权限、迁移和治理能力。下一步不要先问“哪款排名第一”,而是选一个正在发生的真实项目,设定基线,拉上执行者一起完成同一组关键路径测试,再依据证据决定采购或继续观望。
常见问题解答(FAQ)
文章包含AI辅助创作:如何选择最适合你的项目管理的5大工具?2026年最新选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/208079
读者评论
先选管理机制,再选工具”这点很实际。我们之前只看功能清单,最后发现需求变更后的影响范围没人维护,报表数据也不可信。
把管理员每周维护工时算进总成本很有必要。订阅费容易比较,字段、权限和流程长期由谁维护,选型时反而常被漏掉。
试点用真实项目而不是演示项目,确实更能看出差异。建议把变更、阻塞和数据导出都纳入同一套测试,否则短期上手顺畅不代表迁移后可用。
