项目管理时间计划软件最容易被误选的地方,不是少一个计时按钮,而是团队把“记录了多少小时”误当成“项目为什么延期”的答案。选型时我更关注一条完整链路:任务能否拆清、工时能否低摩擦记录、计划与实际能否比较、偏差能否触发行动。下面这五款工具不是按未经证实的市场份额排列,而是按团队常见场景筛选;其中的评分与示例数字均为选型推演,不代表厂商实测或市场统计。
提升团队协作:2026年最受欢迎的5大项目管理时间计划软件推荐
一、先讲结论:先选时间管理机制,再选软件
1. 五款工具各自适合什么团队
如果团队有100人以上、项目流程复杂,且需要把需求、研发、测试、发布和管理报表串起来,我会优先把 PingCode 纳入评估。它更适合需要统一研发项目协作、细化工作项和流程治理的组织;如果只是要给每个人开一个计时器,它可能超出轻量团队的实际需要。
如果团队已经深度使用 Jira,且开发工作围绕问题单、迭代和看板进行,继续用 Jira 并规范工时记录,通常比迁移到一款“看起来更简单”的新工具更稳。要特别确认所需的工时汇总、资源规划或财务报表是否原生覆盖,还是要依靠额外应用或内部报表。
如果项目由市场、设计、运营、产品等跨职能成员共同推进,Asana 的任务、项目视图和协作体验值得优先考察。需要时间数据时,应确认当前套餐和组织配置是否支持实际耗时记录、工时估算及相应报告,不要只看任务管理界面。
如果团队希望一个平台承载任务、文档、沟通和工时追踪,ClickUp 的整合度有吸引力。代价是配置选择较多,刚上线时容易把“功能齐全”变成“设置繁杂”;应先约束模板、状态和权限,不要一开始就开放所有自定义空间。
如果工作以跨部门流程、重复任务和管理看板为主,monday.com 可以用可视化工作流让不同岗位快速看懂项目状态。时间追踪能力、套餐范围和报表粒度要按实际版本核验;复杂研发团队也要检查其需求层级、缺陷追踪和发布流程是否足够细。
这五款工具的顺序不是综合排名。我的建议是先用团队当前最痛的流程筛掉不合适的类别,再让候选产品用同一组真实任务做试点。功能多不等于适配度高,记录时间也不等于提升效率。
| 工具 | 优先适用场景 | 时间管理关注点 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型组织、研发协同、复杂流程 | 工作项、流程、工时与项目进度的衔接 | 需投入流程梳理和管理员配置 |
| Jira | 软件研发、迭代和问题单管理 | 工作日志、迭代计划与实际工作量对照 | 高级汇总能力可能依赖配置或扩展 |
| Asana | 跨职能项目、任务依赖和进度协同 | 估算与实际耗时、项目视图和报告能力 | 需核验套餐功能及复杂研发适配度 |
| ClickUp | 希望集中管理任务、文档与时间的团队 | 计时入口、工时汇总与自定义工作流 | 功能丰富,需控制配置复杂度 |
| monday.com | 跨部门流程、运营项目和可视化跟进 | 时间追踪字段、报表及版本限制 | 需验证复杂研发流程深度 |
这张表是场景筛选器,不是产品能力的最终承诺。各厂商持续调整功能、套餐和接口,采购前应以对应地区、版本、套餐的官方说明及实际试用结果为准。
2. 我用什么标准判断“时间计划软件”
我不会仅比较是否有计时器,而会拆成五个环节:任务拆解是否清楚、估算口径是否统一、实际耗时是否容易记录、偏差是否能被解释、管理者是否能据此调整计划。任何一个环节断掉,最后的小时数都可能只是报表上的装饰。
例如,任务标题是“完成新功能”,没有验收标准、负责人和依赖关系,团队就很难判断工时偏差来自需求变化、等待审批还是执行估算错误。即使每个人每天都认真填报,管理者仍然无法形成有效决策。
下文涉及产品能力时,我会区分“公开资料可确认的产品方向”和“团队试点需要验证的细节”。产品官方帮助中心、产品说明页适合核验当前功能与套餐;团队使用体验、管理成效则应由自己的试点数据验证。本文不把模拟评分包装成第三方市场排名。

二、为什么团队需要时间计划,而不只是工时填报
1. 一个项目至少有三种不同的“时间”
项目里常被混为一谈的时间,至少有三种。第一种是日历时间,例如“周五前交付”;第二种是工作量估算,例如“需要两个人天”;第三种是实际投入,例如“累计记录了11小时”。它们互相关联,却不能互相替代。
一项任务可能只需8小时实际工作,却因为等设计确认、测试环境或外部审批,历时五天才完成。若团队只盯实际工时,会低估等待时间对排期的影响;若只盯开始和结束日期,又看不到工作量估算是否长期失准。
因此,时间计划软件真正应帮助团队回答三个问题:当前计划是否仍可信?差异发生在哪个环节?下一步该调整资源、范围、顺序,还是依赖方的响应时间?如果系统只能回答“某人填了多少小时”,它更像记录表,不是管理工具。
2. 真实场景:延期不一定是执行速度慢
以一个模拟的产品发布项目为例:团队原计划三周完成设计、开发和验证,最后延期一周。复盘发现,开发任务实际耗时并没有显著超过估算;真正拉长周期的是需求确认反复、接口依赖迟迟未就绪,以及测试问题没有及时回流到负责人。
如果工具只保存工时总数,管理者可能得出“研发估算不准”的结论,并要求以后多留缓冲。若工具还记录任务依赖、状态变更、阻塞原因和变更历史,团队就能看见哪些等待可通过前置确认避免,哪些风险需要在计划阶段留出时间。
时间记录的价值,更多来自前后对照和原因分类,而不是记录精确到分钟。不少团队从繁琐计时开始,最终却因为填报负担太重而放弃;相反,少量但口径一致的数据,往往更能支持排期改进。
3. 先分清项目耗时、个人负荷和进度风险
项目耗时用于判断一类工作大致需要多少投入;个人负荷用于发现是否有人同时承担过多关键任务;进度风险用于判断依赖、审批和返工会不会影响里程碑。三类问题对应不同数据,不应全部交给一个“工时总和”字段。
例如,团队总工时保持稳定,但关键任务集中在一个资深工程师身上,项目仍可能因单点依赖而高风险。反过来,个人填报小时数较多,也不必然说明工作效率低:他可能承担了临时支持、评审、故障处理等未纳入原计划的工作。
选择工具时,我会检查它能否把工时与任务、角色、迭代、依赖和变更记录关联起来。若无法关联,导出的数字很难解释,也不适合直接作为绩效依据。
4. 计划数据要能追溯,而不是只看最终值
计划经常变化。客户新增需求、风险暴露、资源调整都可能使原始估算失效。若工具只保留最新的截止日期和当前工时,团队就失去了判断计划何时、为何改变的依据。
我更看重历史记录是否能解释“最初怎么估的、什么时候修改、谁确认了变化、范围为何调整”。这不是为了追责,而是为了把不确定性从个人印象变成可复盘的管理信息。

三、常见误区:为什么买了工具,团队还是不看时间数据
1. 把计时器当成项目管理
计时器解决的是“用了多久”的采集问题,不解决“为什么做、做到什么算完成、先做哪件事”的管理问题。没有明确任务和验收条件时,计时器记录得越完整,越可能给管理者一种精确但错误的确定感。
我会要求试点项目先把任务颗粒度调到可估算、可验收的程度。任务既不能大到“完成系统”,也不宜细到“打开软件”“发送消息”。颗粒度应服务于协作交接和偏差分析,而不是增加拆分负担。
2. 用个人填报小时数代替团队估算能力
个人工时与任务复杂度、经验、协作成本和突发事项有关。把不同岗位、不同类型任务的小时数直接横向比较,容易把数据变成不公平的绩效代理指标。
如果团队确实需要评估估算质量,应优先比较同一类任务在一段时间内的“估算与实际差异”,并记录需求变更、等待和紧急插入等背景。我们要改善的是计划模型,而不是让成员为了好看而压低填报值。
3. 以为所有时间都应该精确到分钟
对有计费要求的咨询、外包或客户服务团队,精确记录可能是合同或结算需要;对以迭代交付为主的产品研发团队,逐分钟计时则可能带来明显的操作成本和心理负担。精细程度必须由业务目的决定。
如果管理者只是想了解项目投入的大致分布,按任务或半天记录可能已经足够。如果需要依据工时进行客户结算、审计或法规留痕,则要检查审批、修改历史、导出权限和保留政策,不能只看计时界面是否方便。
4. 先追求仪表盘,再定义数据口径
漂亮的图表无法修复不一致的数据定义。有人把会议算入项目工时,有人不算;有人在任务完成后补录,有人每天实时记录;有人将返工记回原任务,有人新建缺陷任务。汇总时,这些数据可能看似可比,实际口径却完全不同。
上线前应写清楚填报规则:哪些活动计入、记录频率、跨项目时间如何归属、任务变更如何处理、谁能修改、如何复核。规则越短越容易执行,但必须覆盖团队最常见的边界情况。
5. 把时间追踪做成监控,会损害协作
如果成员认为每一分钟都用于考核,常见反应不是效率提升,而是延迟补填、拆分任务美化数据,或把高不确定性工作隐藏起来。工具收集到的数据变多,真实信息反而可能变少。
我建议明确告知数据用途和访问范围:用于项目估算、容量规划或客户结算,还是用于个人绩效判断。若组织确实有绩效用途,应制定独立规则并说明边界,不要让团队在上线后才发现工时记录被另作他用。
6. 迁移旧数据时追求“全部搬进来”
旧系统里的状态、标签、任务层级和工时口径可能早已不统一。全部迁移会把历史噪声一并带入新系统,甚至让用户误以为旧数据同样可信。
较稳妥的做法是先确定需要保留的历史范围、关键字段和审计要求,再抽样核对任务关联、负责人、日期及附件。若历史数据只用于查询,可以只读归档;若要用于分析,必须先确认口径一致性。
四、专业判断逻辑:用七个问题筛选时间管理工具
1. 工具服务的决策是什么
先把“想提升效率”改写成具体决策。例如:项目负责人要不要增派资源?团队能否承诺某个发布日期?客户结算要按什么依据?管理层要不要减少并行项目?不同决策需要的数据粒度与权限不同。
若主要任务是判断项目是否按计划推进,就应优先看里程碑、依赖、基线和变更历史。若重点是客户工时核算,则应看计费类别、审批链、修改日志和导出能力。若是研发团队的迭代改善,则估算误差、阻塞时长和返工原因可能更有价值。
2. 任务层级能否映射真实工作
确认工具是否支持从目标、项目、阶段到任务或工作项的层级,并允许团队用自己的语言描述工作。层级太浅,管理者看不到整体;层级太深,成员每天都在维护结构。
我会用一个正在进行的项目做演示,检查从计划到执行的操作是否连贯:任务能否关联负责人、截止日期、依赖和验收标准?实际耗时能否挂到正确工作项?项目负责人能否一眼看出未完成的关键路径?
3. 工时记录是否足够低摩擦
评估记录入口时,不要只看有没有按钮,而要模拟真实的一天:成员在多个任务间切换、临时处理紧急问题、参加会议、离线工作后,是否仍能在合理时间内补全记录?任务列表、移动端体验、自动提醒和批量录入都会影响真实采用率。
试点时可以记录平均填报耗时和逾期补填比例。若一名成员每天需要反复跳转页面才能完成记录,短期可能靠管理员催促维持,长期则很难稳定。
4. 计划与实际是否能在同一视图对照
只显示实际工时,不能回答“是否超出计划”;只显示原始估算,也无法判断偏差。理想状态是可按项目、阶段、任务或迭代对比估算与实际,并保留估算变更记录。
同时要问清楚“完成百分比”如何计算。以耗时比例推算完成度在创意、研究和高不确定性开发工作中容易失真;任务状态和明确验收条件通常能补足这一缺陷。
5. 能否识别等待、阻塞和范围变化
工具不一定需要复杂的流程引擎,但至少要能记录阻塞原因、依赖方、发生时间和解除时间。若每次延期都只能新增一段备注,后续就很难回答等待集中在哪类协作环节。
对研发组织,还需检查需求变更、缺陷、测试和版本发布之间的关联;对市场或运营团队,则应看审批、素材交付和渠道依赖是否能被明确跟踪。
6. 权限、报表和集成是否符合组织边界
涉及项目成本、客户费用或个人工作记录时,权限设计是选型的一部分。应验证成员、项目负责人、财务、管理层分别能查看和修改什么,报表是否可能泄露其他项目的敏感信息。
集成方面,先列出必须打通的日历、代码托管、客服、财务或身份管理系统。不要因为某个产品有很多集成目录,就假设关键数据一定能双向同步;应现场演示同步方向、字段映射、失败告警和重复数据处理。
7. 总拥有成本是否可接受
订阅费只是成本的一部分。还要估算管理员配置、历史迁移、培训、集成维护、流程治理和日常数据质量检查所需的人力。一个低价工具如果需要大量表格补洞,未必比单价较高但流程更完整的方案便宜。
我会把成本拆成首年上线成本和稳定运行成本。前者包括配置、迁移、培训与集成;后者包括订阅、管理员维护、用户支持和报表治理。采购时应要求供应商按目标用户数、模块、套餐周期和续费规则给出书面报价。

五、五款项目管理时间计划软件逐一拆解
1. PingCode:适合需要研发全流程协同的组织
在中大型企业或100人以上组织里,项目管理往往不止是任务分配:需求评审、迭代规划、开发、测试、缺陷修复和版本交付之间,需要一套相互关联的工作方式。PingCode 可作为这类团队的候选平台,重点考察它是否能让组织把研发工作项、流程与项目视图连接起来。
它的评估重点不应停留在“能否记工时”,而是检查工时能否对应到具体任务、迭代或项目,管理者能否按组织需要查看进展,以及团队是否能在不大量线下补表的情况下完成复盘。具体工时字段、报表、权限和套餐能力应以当前官方文档及试用环境为准。
适合的情况:多项目并行、跨团队依赖明显、流程角色较多,且组织希望统一研发协作和管理视图。对正在从零散表格转向标准化项目治理的团队,先做流程盘点比直接导入所有历史任务更重要。
需要权衡的地方:流程越复杂,配置和治理要求越高。若企业尚未说清楚项目层级、状态定义、需求入口和工时用途,直接上线可能只是把原有混乱搬进新平台。小型团队若只需要简单任务清单和个人计时,也应谨慎评估实施成本。
试点建议:选一个同时包含需求、开发、测试和发布的真实项目,验证是否能追踪任务依赖、变更、阻塞和实际投入。试点观察的不只是填报率,还包括项目负责人能否减少手动催报与汇总,以及团队能否用数据解释延期原因。
2. Jira:适合已建立研发问题单和迭代体系的团队
Jira 的优势通常在于研发问题追踪、工作流和迭代协作。对于已经用它管理待办、缺陷和冲刺的团队,工时记录可以围绕已有工作项展开,减少成员在多个系统间重复维护的可能。
决策时应把需求拆为基础工时记录与管理报表两层。前者关注成员能否在任务上记录工作日志;后者关注管理者能否按项目、用户、版本或时间范围汇总,并回答资源与成本问题。不同套餐、配置和扩展方案会影响最终体验,采购前要实际验证而不是只凭功能名称判断。
适合的情况:研发团队已习惯以问题单和迭代组织工作,管理员有能力治理字段、工作流和权限。对于需求变更频繁、缺陷需要关联版本的环境,任务历史和工作流可能比单纯的时间看板更重要。
需要权衡的地方:对非研发成员而言,字段和流程过多会抬高使用门槛;工时汇总与资源分析也可能需要额外配置。若组织只想快速获得跨部门可视化计划,必须先确认 Jira 的现有工作方式是否会增加而不是减少协作成本。
试点建议:用最近一个完整迭代做回放:随机抽取若干已完成工作项,比较最初估算、实际日志、变更记录和问题关闭时间。若无法解释差异,优先修正工作项口径和迭代规则,而不是先新增报表。
3. Asana:适合跨职能项目和清晰的任务协作
Asana 常被跨职能团队用于组织任务、负责人、依赖和项目进度。对于营销活动、产品上市、内容计划或业务变革项目,成员来自多个部门,信息需要以较低门槛共享,易理解的任务视图本身就是重要价值。
涉及时间管理时,重点核验估算与实际耗时功能在当前套餐中的可用范围、报告维度,以及是否能满足团队的项目成本或资源规划要求。不要把“任务有开始和截止日期”误认为已经具备工时追踪,也不要只凭演示环境判断团队成员会持续填报。
适合的情况:工作由明确任务、审批和跨部门依赖组成,成员希望快速看懂下一步要做什么。若管理者更关心里程碑、负责人和交付状态,而不是复杂研发工作项追踪,Asana 可以进入短名单。
需要权衡的地方:若团队需要细粒度的研发缺陷、测试和版本链路,应测试其与现有开发工具的衔接方式。时间追踪和报告功能也需核对套餐边界;不要将计划视图的丰富程度直接等同于财务级工时管理能力。
试点建议:选一个跨部门项目,观察任务是否有明确负责人和交付物,依赖是否能被及时发现,并测量每周更新进度所花的时间。若时间数据要求只是粗略资源估算,可以先采用统一的工作量区间,减少逐项计时负担。
4. ClickUp:适合希望减少工具切换的团队
ClickUp 的吸引力在于把任务管理、文档、视图和时间追踪等能力放在一个工作环境内。对于正在多个工具之间来回切换的小团队,集中入口可能减少信息散落;但功能丰富意味着团队需要主动做减法。
重点验证实际计时、手动补录、工时汇总、任务关联和报表权限是否符合当前版本与套餐。还应测试成员能否在不同项目空间之间快速找到任务,以及管理员是否能够限制模板和状态,避免同一组织出现大量相似但不一致的流程。
适合的情况:团队希望把任务和基础文档集中管理,愿意指定管理员维护模板;工作类型多样,但管理复杂度仍可通过少量标准规则控制。
需要权衡的地方:过多视图、自定义字段和自动化规则会增加学习成本。若每个团队都按自己的习惯自由配置,跨项目汇总将越来越困难;如果组织缺乏工具治理角色,整合工具也可能变成新的维护负担。
试点建议:试点期间只启用一个任务层级、一套状态、一种工时口径和必要的两三种视图。两周后再根据实际阻碍扩展功能,不要一开始就尝试把所有原有工具和流程一次性复制进去。
5. monday.com:适合流程可视化和部门协作
monday.com 的看板式呈现适合把不同部门的工作进度放在一个可视化界面中。运营、市场、客户交付或内部项目团队,可以借助状态、负责人、日期和自定义字段快速了解流程卡点。
时间追踪的能力、可用套餐、报表维度和导出方式应结合当前产品说明确认。对于项目负责人,要测试时间字段能否与具体工作项关联、团队能否按项目汇总,以及管理者能否区分计划投入和实际投入;对复杂研发团队,还要验证需求与缺陷之间的关联深度。
适合的情况:项目状态需要向非技术成员透明,流程以阶段推进和跨部门交接为主,团队希望快速搭建可视化板面。
需要权衡的地方:高度自定义有助于适配业务,也可能造成字段、状态和报表口径不一致。若项目包含复杂开发、测试、版本管理和权限隔离,应以完整工作场景测试,而不是只看演示中的彩色看板。
试点建议:用一个包含审批、执行、复核和交付的重复流程,检查是否能明确下一责任人和超期提醒。试点期间控制自定义字段数量,并测试管理层报表是否能从原始任务数据自动得到,而无需每周人工整理。
6. 五款工具放在一起,真正要比较的不是功能清单
产品比较最好使用同一组问题,而不是把官网功能标签逐项打勾。要求每款候选工具完成相同的演示任务:新建项目、拆分工作、分配依赖、估算投入、记录实际、处理阻塞、变更截止日期、输出复盘报表。
演示任务结束后,再比较成员完成记录花了多久、项目负责人需要多少手工整理、计划偏差是否能追溯,以及普通成员是否能理解状态。几项核心操作的真实成本,比“支持多少种视图”更能预测长期采用效果。
| 评估维度 | 建议提问 | 试点观察信号 |
|---|---|---|
| 任务与工作流 | 是否能映射团队真实交付过程? | 成员无需线下重复维护关键状态 |
| 工时采集 | 记录是否关联任务且足够方便? | 按时记录稳定,补填与催报减少 |
| 偏差分析 | 能否解释计划与实际的差异? | 能区分等待、范围变化和返工 |
| 权限与审计 | 记录能否被修改,修改是否留痕? | 角色边界清晰,报表可追溯 |
| 运行成本 | 配置和维护是否需要专人持续治理? | 管理成本未抵消协作收益 |
六、用一组可复算的试点数据判断是否值得上线
1. 案例设定:一个跨职能发布项目
下面是一组情景模拟,用来说明如何设计试点指标,不是任何厂商客户的真实案例。假设团队有18人,包括产品、设计、研发、测试和运营,计划用六周完成一次功能发布。当前痛点是排期依据不一致、项目负责人每周手动汇总、阻塞信息散落在聊天记录中。
试点前先约定工作量以小时记录,会议时间是否计入由项目范围决定,临时支持任务必须进入项目工作列表,需求新增要标记变更原因。团队不把单个成员的工时用作绩效排名,而是比较项目计划与实际投入,并记录等待、返工和需求变更。
试点范围控制在一个项目、一个固定团队和一个完整交付周期。这样既能观察工作流是否适配,也不至于在结果未明时要求全公司迁移。项目启动前保留旧流程基线,避免只凭试点后的主观感受判断改善。
2. 先测流程质量,再看项目结果
试点的前两周,我会先看数据是否可信:任务是否有负责人,工时是否挂到正确项目,填报口径是否一致,阻塞原因是否可追溯。若基础质量不够,项目准时率的变化可能来自项目难度不同,不能贸然归功于工具。
试点结束后,可对照几个过程指标:每周手工汇总花费多少时间、按时记录比例、未关联任务的工时比例、计划变更是否有原因、关键阻塞从发现到解除的时间。项目是否按期完成当然重要,但它通常受到需求和外部依赖影响,不能单独代表工具效果。

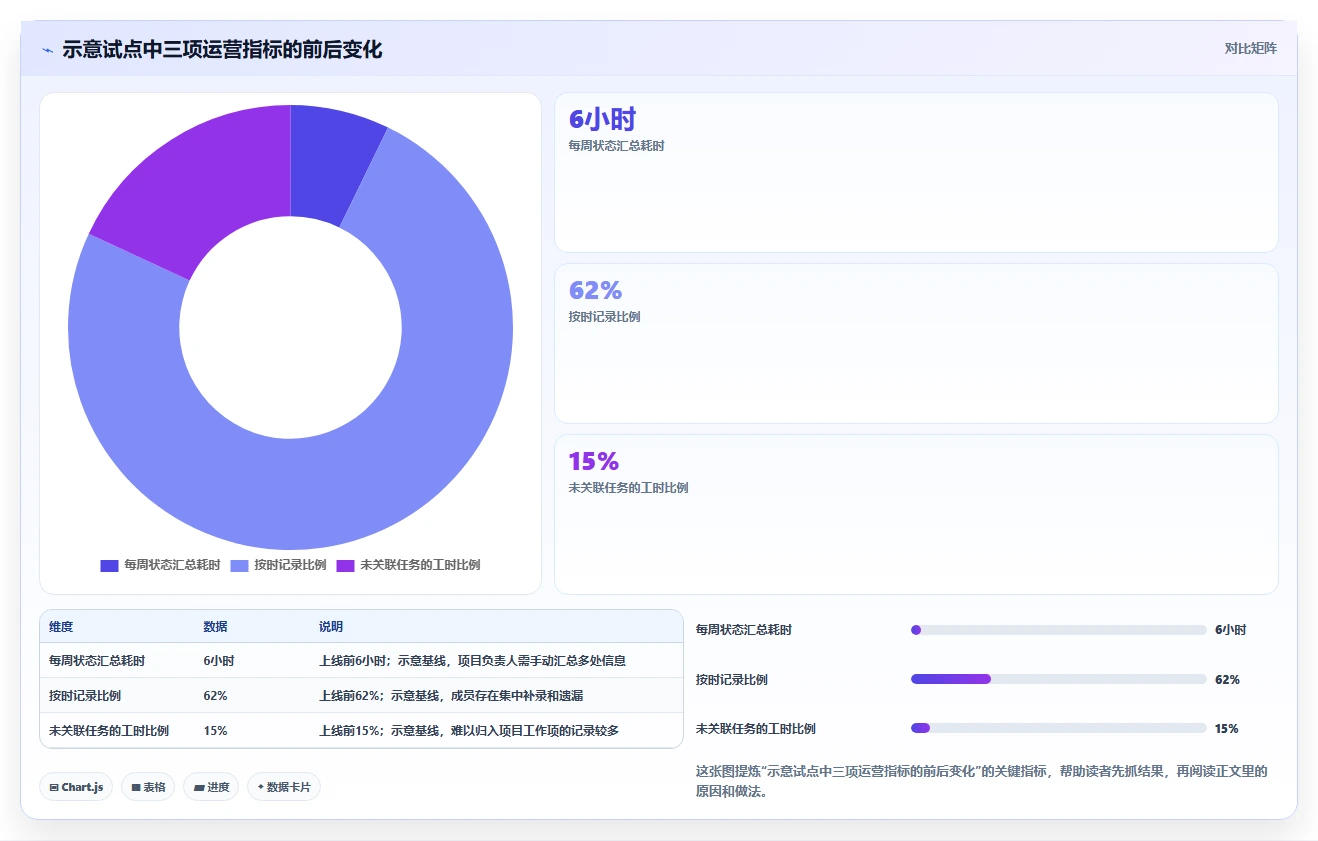

例如,模拟项目上线前负责人每周花6小时整理状态,上线后降至2.5小时;按时记录比例从情景基线的62%升至84%;未关联任务的工时从15%降至6%。这些数值只是试点设计示例,不是行业平均值。若团队得不到类似改善,应先查入口、规则和培训是否有效,而不是立即推断产品不行。
3. 关注数据变化的解释力,而不只是变化幅度
工时填报比例上升,不一定代表项目更高效;手工汇总时间下降,也可能是团队减少了必要复核。每个指标都要和行为及交付质量一起看。例如按时记录增加的同时,任务关联率也提高,才更可能说明流程变顺,而不是成员只完成了形式填报。
同样,准时率提高但范围被大幅缩减,未必是计划能力变好;实际投入下降但缺陷返工增加,也不一定是节省成本。至少选择一个交付结果指标、一个过程指标和一个质量或风险指标,避免单项优化引发副作用。
试点结束时应保留反例:哪些任务无法适配现有字段?哪些岗位觉得记录成本过高?哪些报表管理者看了却没有采取行动?反例能帮助团队判断问题来自软件能力、配置方式,还是不适合被标准化的工作类型。

4. 试点如何避免“新鲜感效应”
新工具上线初期,管理员和项目负责人往往投入更多精力,成员也可能因为关注度增加而短期积极填报。因此,不要只观察第一周。建议至少覆盖一个完整项目周期,或在工作量允许时覆盖两个不同类型的迭代。
基线和试点阶段最好使用相同统计口径,记录项目范围、团队人数、假期、紧急事件和主要变更。若比较对象不同,应该明确标注限制,而不是把所有差异都归因于工具。
完成试点后安排一次有具体任务的复盘:让团队指出哪项数据促成了决策,哪项报表没有用,哪类信息最难录入。若无人能说出数据带来的行动变化,说明团队可能还需要先定义管理节奏,而不是增加更多仪表盘。
七、不同团队的落地行动与取舍

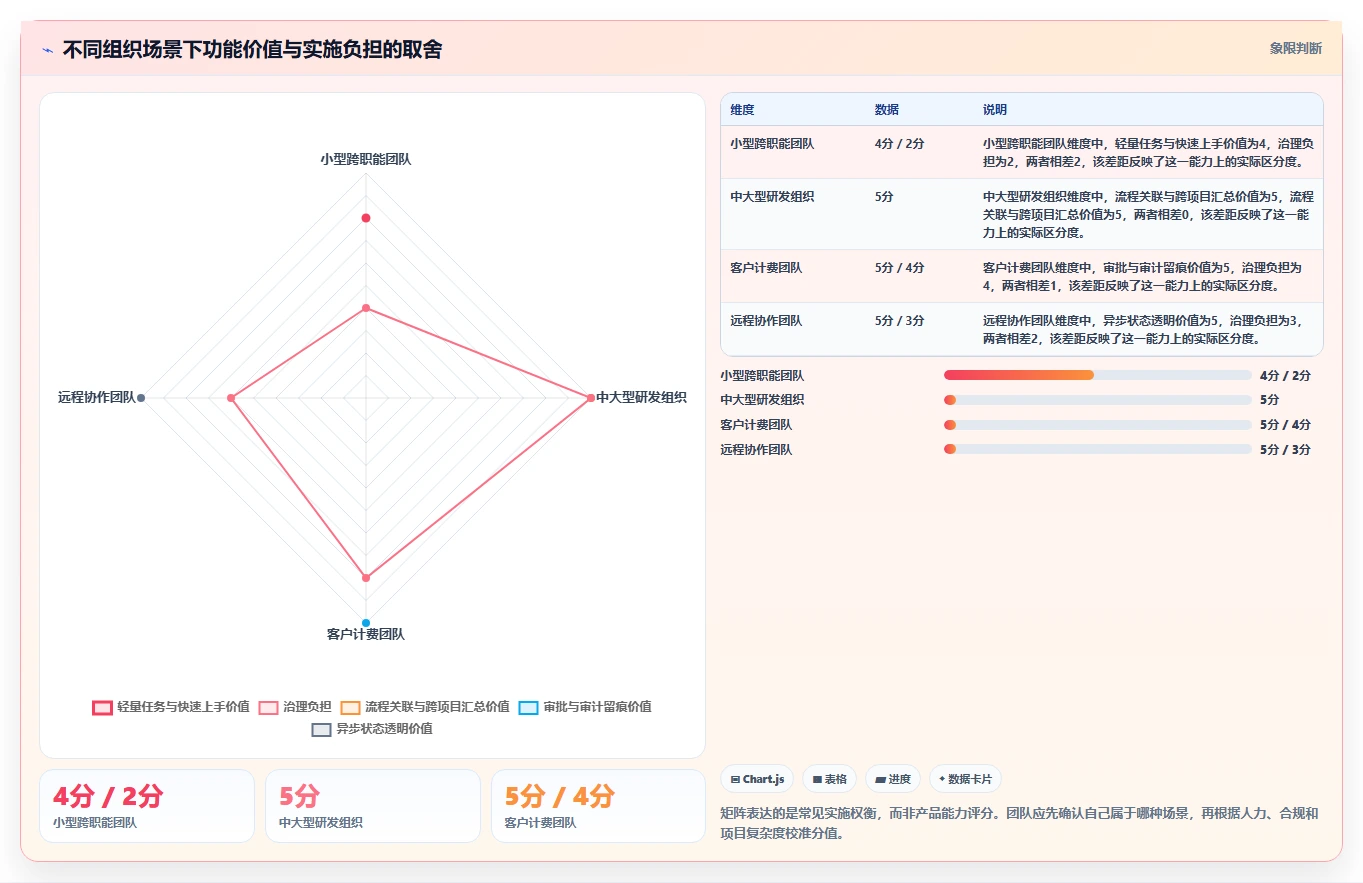

1. 小团队:先降低流程成本
如果团队人数不多、项目简单、负责人每天都能直接掌握进展,先别为了“专业化”铺设复杂工时体系。可以从任务估算、负责人、截止时间和每周一次的偏差复盘开始,确认是否真的需要逐项记录实际小时数。
选择工具时优先看上手速度、移动端或轻量录入、基础报表和订阅成本。若一项工作每周只需要十分钟复盘,管理员却要花数小时维护字段和权限,复杂方案的收益很可能为负。
建议先做两周试点,最多保留一个项目模板和少量状态。成员能稳定更新、负责人能识别延期原因,再考虑增加实际工时、容量计划或自动化提醒。
2. 中大型组织:优先统一口径和治理角色
对于100人以上、多个项目组并行的组织,最先要解决的常常不是功能缺失,而是每个团队对任务、工时、完成度和项目状态的定义不同。此时可把 PingCode 等面向组织化研发协作的平台纳入评估,重点验证能否支持团队的流程边界和管理层级。
上线前应指定业务负责人和系统管理员。业务负责人定义项目方法、指标用途和工作流;管理员维护权限、模板、集成和数据质量。不能把所有规则都交给供应商顾问,也不宜让每个小组各自发明口径。
组织级上线更适合分阶段:先选择流程相对成熟的团队,再将已验证的任务模型推广到相近团队。对差异很大的部门,不必强行使用完全相同的任务层级,但应统一关键字段和报表定义。
3. 客户计费团队:审计能力要优先于界面美观
咨询、实施、外包等按工时交付的团队,应先确认计费规则、客户归属、审批和修改留痕。成员是否能在离线后补录、项目负责人能否审批、财务是否能导出审核记录,都可能比可视化看板更重要。
还要明确内部活动、客户会议、售前支持和返工的分类规则。若不同角色随意选择工时类别,最终账单与利润分析仍然不可靠。开始前请财务、交付和项目经理共同用一周样本演练,再决定字段与审批流程。
这类团队也要谨慎处理补录规则。完全禁止补录可能影响真实业务记录,允许无限期修改又会损害审计可信度。具体机制应结合合同、财务流程和所在地的合规要求确认。
4. 研发团队:看重工时与迭代、缺陷和发布的关联
研发团队的时间数据最好能够和任务类型、迭代、缺陷、版本及需求变化一起分析。只看开发工时,可能漏掉代码评审、测试等待、故障响应和返工;把所有活动都强行塞进研发任务,又会让数据口径失真。
可以先区分计划内工作、计划外支持和返工,再观察每个迭代的工作构成。若计划外工作长期占比高,管理者要判断是支持机制不足、容量规划不现实,还是工作入口不清晰,而不是简单压缩估算。
采购时应安排工程师、测试人员和项目负责人共同试用。管理员喜欢的配置,不一定适合每天切换任务的一线成员;只有关键角色都能顺畅完成真实操作,数据质量才有基础。
5. 远程与混合团队:优先减少状态追问
远程协作中,时间计划软件的价值往往不是监视在线时长,而是减少“现在做到哪里了”的即时询问。异步更新应能表达当前状态、下一步、阻塞及需要谁响应,任务记录要让跨时区成员看得懂。
选型时测试通知是否可控、更新是否便于异步查看、重要变更是否留痕。通知过多会让成员忽略关键提醒;通知太少又可能让阻塞长时间无人处理。团队应约定哪些变化触发通知,哪些状态在固定节奏中更新即可。
不要用工时记录替代沟通。对高度探索性的工作,成员即使投入时间,也未必每天都有可量化产出。远程团队更应清楚约定交付物和反馈周期,让时间数据作为计划输入,而非对工作投入的唯一证据。
6. 需要与现有生态深度集成:先测关键链路
如果团队已使用代码托管、日历、客服或财务系统,集成可能是决定采用率的关键。优先挑出三个不能断的链路,实际演示数据从哪里产生、同步到哪里、失败后如何告警,以及重复任务如何处理。
不要为了“所有东西都打通”而引入过多自动化。同步字段越多,权限和映射维护越复杂。先确保项目编号、负责人、状态和关键日期等核心信息一致,再逐步增加其他字段。
对于涉及敏感数据的集成,应由安全或信息技术部门审查授权范围、数据留存、单点登录、审计能力和第三方访问方式。演示成功并不意味着符合组织的安全要求。
7. 什么时候应该暂缓采购
若组织连项目负责人、任务完成定义和数据用途都说不清,先暂停大规模采购。软件可能让流程看上去更规范,却无法替管理者做出取舍。用一张轻量流程图和一份工时口径说明,先把基本争议谈清楚。
如果核心痛点是需求总变、负责人不明确或管理层不断插入紧急事项,工具不是根因解决方案。可以通过试点记录变更来源和等待原因,但同时需要组织层面的优先级机制与容量边界。
若成员认为时间数据会被不透明地用于惩罚,先做数据用途沟通,再开始采集。缺少信任时,复杂的计时功能只会得到更漂亮的失真数据。

八、把时间计划真正落地:从试点到稳定运行
1. 第一步:用一页纸写清楚管理目的
启动之前,用一页纸写明工具要支持的决策、数据用途、填报对象、记录频率和不可用作什么。比如“用于迭代容量规划和项目复盘,不直接按个人小时数排名”,能够减少成员对数据用途的猜测。
同一份说明还应写清工时口径:会议、支持、培训、返工和临时工作分别如何记录;估算变更由谁批准;成员如何纠正误录。规则不必一开始面面俱到,但关键边界要明确。
2. 第二步:选一条端到端流程,而不是挑最简单的演示
理想的试点项目应包含真实的任务交接、至少一种依赖、一定程度的变更和一个明确交付节点。若只挑一个没有阻塞、没有协作关系的简单任务列表,候选产品之间很难看出差异。
让成员完成一次完整周期:创建任务、估算、执行、记录投入、处理变更、验收和复盘。记录过程中遇到的跳转、重复输入、权限问题和报表缺口,这些往往比功能演示中的亮点更能预测长期使用体验。
3. 第三步:建立上线前基线
至少记录项目负责人每周整理状态的时间、工时按时记录比例、关键任务延期数、未关联记录比例和阻塞响应时间。基线不是为了证明旧方式不好,而是让团队有参照,判断投入是否产生了可观测改变。
如果以前完全没有记录,不要伪造历史基线。可以先用一到两周采集现状,说明数据范围和限制;再进入试点。宁可承认样本有限,也不要把估算值写成真实测量结果。
4. 第四步:把上线目标设为行为变化
“全员使用”“完成培训”是上线动作,不是业务结果。更有价值的目标是:关键任务均有负责人和验收条件;项目负责人能在约定时间内看到阻塞;实际工时可以回到相应工作项;计划变化有理由可查。
选择三到五个目标就足够。目标太多会让团队把注意力放在填表上,反而忽略项目交付。每个目标都要指定负责人、数据来源、检查周期和达到何种程度后采取什么行动。
5. 第五步:固定复盘节奏,并允许调整规则
建议在每周项目例会上用少量时间看偏差和阻塞,而不是逐人检查小时数。复盘顺序可以是:哪些里程碑有风险、偏差来自哪里、需要谁采取什么动作、规则或依赖是否要调整。
如果同一类任务连续出现估算偏差,先检查任务拆分、变更和等待情况,再决定是否调整估算基线。不要把单次结果立刻变成普遍规则,也不要因为数据不理想就删除不利记录。
6. 第六步:把供应商承诺转成验收清单
采购谈判时,将关键需求写成可演示、可验收的操作。比如能否导出指定时间范围的工时,修改记录是否可追溯,权限能否按项目隔离,试点数据能否迁移或删除,套餐变更如何影响功能。
要求在目标版本和套餐中验证,不要只接受销售演示账号的表现。若某项能力依赖扩展、额外服务或定制开发,应把价格、维护责任、升级影响和退出方案一并记录。
7. 第七步:设置退出和复评条件
一个成熟的试点不仅要定义成功条件,也要定义暂停或退出条件。例如成员持续需要线下重复填报、关键报表无法解释数据、管理员维护成本显著增加,或者集成无法满足安全要求,都应触发重新评估。
评估时区分三类问题:产品本身缺能力、当前配置不合理、团队流程尚未准备好。第一类可能需要换工具,第二类可以调整配置,第三类则需要先处理组织问题。这样能避免把所有失败都归咎于产品,也避免为了证明采购正确而无限追加成本。
九、结论:最好的时间计划软件,是让团队少猜一次
1. 把选择落到团队最常见的判断上
如果你管理的是复杂研发流程和百人以上组织,可以把 PingCode 纳入候选,并重点验证项目、工作项、工时和管理视图之间的连接。若团队已经习惯 Jira 的问题单和迭代模式,优先评估现有体系的工时配置是否足够,迁移不应只是为了界面更新。
跨职能团队可比较 Asana 与 monday.com 的任务透明度和流程适配;希望整合多类工作入口的团队可以评估 ClickUp,但必须控制配置复杂度。无论最终选哪一款,都要在当前套餐与实际试点中核实工时、报表、权限和集成能力。
2. 下一步按这个顺序行动
- 写清楚时间数据要支持的决策,以及不会被用于什么。
- 统一任务、估算、实际工时、返工和等待的口径。
- 选一个真实项目,建立上线前基线和端到端试点任务。
- 让一线成员、项目负责人和管理员共同测试候选工具。
- 比较数据质量、管理耗时、交付结果和实施成本,再决定扩展或退出。
我的核心判断是:时间管理工具的价值,不在于把每个小时都记录下来,而在于让团队更早发现计划正在失真,并知道该由谁采取什么行动。先从一个项目、一个清晰口径和一次可复盘的试点开始;如果团队因此少做重复汇总、少靠猜测排期,并能更具体地解释延期原因,工具才真正提升了协作。
常见问题解答(FAQ)
1. 2026年挑选项目管理时间计划软件,应该看哪些指标?
我看到“最受欢迎”这类排名时,最困惑的是:下载量、搜索热度和团队真正用得顺,似乎不是一回事。假如我带的是一个跨职能小团队,应该用什么办法判断哪款工具值得留下?
先把“受欢迎”和“适合团队”分开。没有公开、可复核的用户规模或调研口径,就不宜把某个工具说成确定的年度热门第一;对选型更有用的是用同一任务、同一团队做短期试用。
可以用一周试用评分,权重是选型建议而非市场统计:计划与日历联动占30%,任务分派与依赖关系占25%,成员负载可见性占20%,提醒和协作成本占15%,权限、导出与迁移占10%。每项按1至5分打分,并记录完成一次“新增任务,改期,同步负责人,复盘”的实际耗时。
如果工具功能多但每次改期都要重复录入,团队的真实成本可能高于少几个高级功能。优先选择能让负责人快速看出“谁在何时做什么、计划为何变更”的方案。
2. 项目管理时间计划软件里的工时估算,怎样避免排期过度乐观?
我排项目时常遇到一种情况:大家报出的任务时长加起来刚好等于工期,可会议、评审和临时需求一来,计划马上失效。我想知道,应该直接给每个人排满,还是预留固定缓冲?
不要把在线时长当成可投入项目的工时。一个便于试算的例子是:成员每天工作8小时,扣除会议、沟通和日常事务后,若计划可用时长按6小时估算,那么5天的初始容量是30小时;再按任务不确定性预留约20%的缓冲,可承诺的计划工作量约为24小时。这里的比例是起步假设,应根据团队过去几周的数据校正。
更稳妥的做法是把任务拆到半天至两天能验证进展的粒度,并区分“预计工时”和“承诺日期”。对依赖外部评审、需求易变或首次实施的任务,单独标注风险,不要用一个统一缓冲掩盖不同的不确定性。复盘时比较估算与实际耗时的中位数,而非只看平均值;少数特别大的延期会拉高平均值,却未必代表日常排期水平。
3. 日历、甘特图和任务看板,哪种更适合团队做时间计划?
我试着用日历安排所有工作,结果任务一多就看不清依赖;改用看板后,又很难判断项目会不会按期结束。我不确定这是工具选错了,还是我把不同视图当成了同一种计划方式。
它们解决的是不同问题:日历适合回答“某人在某个时段有没有安排”,看板适合回答“工作卡在哪个阶段”,甘特图适合回答“任务之间有什么依赖、延期会影响什么”。选型时先明确团队最常做的决策,不要只按界面是否熟悉来选。如果工作以短周期、流动任务为主,优先看板并配合个人日历;
如果有明确交付日期、前后置任务和多团队依赖,甘特图更关键;若主要痛点是会议过多或资源冲突,日历和负载视图优先。混合团队通常需要多种视图共享同一份任务数据,而不是分别维护几套计划。试用时特意模拟一次任务延期:检查是否能快速看到受影响的后续任务、负责人和交付日期。
若需要人工逐项核对,视图再漂亮也难以支撑可靠排期。
4. 项目管理时间计划软件上线后,怎样判断团队是真的用起来了?
我担心工具上线初期大家都配合填数据,但几周后又回到聊天和表格,系统里只剩过期任务。我应该看登录次数,还是看计划是否真的改善了协作?
登录次数只能说明有人打开过工具,不能证明计划有效。试运行前先记录基线,例如每周计划更新耗时、逾期任务比例、因负责人或截止时间不清产生的追问次数;两周后用同样口径复测,并注明样本范围,避免把项目阶段变化误当成工具效果。同时抽查少量任务:是否有明确负责人、截止时间、状态和变更原因;
延期后是否同步更新依赖任务。若字段完整率上升,但追问和重复录入没有下降,说明流程可能只是增加了填表负担。上线前约定退出条件也很重要:例如试用两周后,若大多数成员仍需在聊天工具和计划表之间重复维护,或导出与权限无法满足团队要求,就暂停扩展并调整流程。先验证一个项目,再决定是否全团队迁移。
文章包含AI辅助创作:提升团队协作:2026年最受欢迎的5大项目管理时间计划软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/208044
读者评论

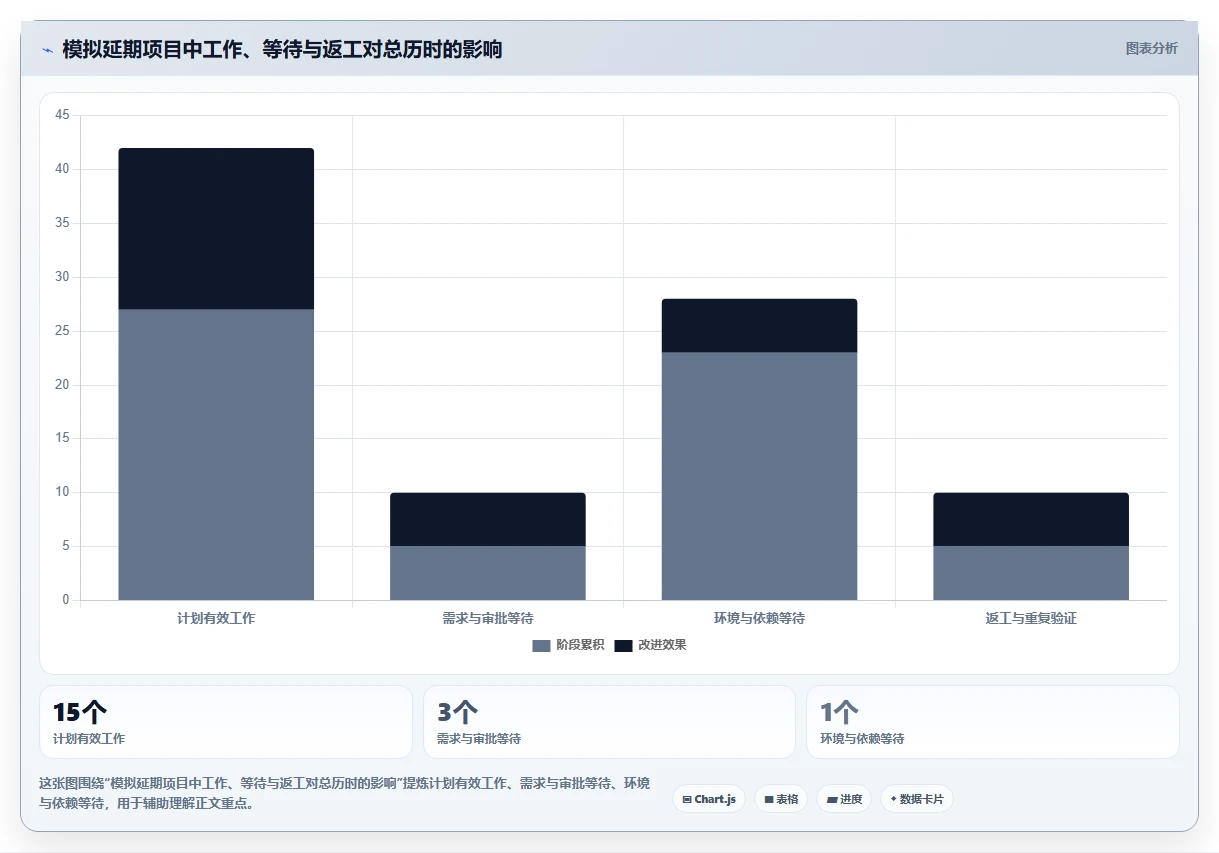

把延期拆成有效工作、需求等待、依赖等待和返工,比单看总工时更有参考价值。不过示例是情景模拟,实际复盘还得统一“等待”和“返工”的记录口径。
认同不该把填报小时数直接当绩效。团队如果每天要花很多时间补记录,数据质量也未必更高,试点时最好一并观察填报负担和成员接受度。
选型部分提醒核对套餐和报表能力很实用。建议试点时拿同一组真实任务做演示,特别检查估算、实际耗时、依赖和变更历史能否串起来。
