项目经理软件选型指南:2026年最具性价比的5款工具盘点
项目管理软件“便宜”的反面,不一定是价格贵,而可能是每周多花十几个小时追进度、补信息、维护报表。选型时我更关注一个容易被忽略的数字:团队为让项目状态保持可信,每月要投入多少人工。本文从流程适配、协作成本、配置复杂度和迁移风险出发,拆解 Jira、飞书项目、TAPD、ClickUp、Microsoft Planner 五类方案,并用一套可复算的模拟模型说明:什么样的团队适合什么工具,怎样判断它是否真的划算。
一、先讲结论:性价比看总成本,不看单人月费
1. 五款工具没有绝对冠军,只有不同场景下的合适解
如果团队以软件研发为主,需求、缺陷、迭代和发布需要形成完整链路,可以优先评估 Jira 或 TAPD。两者都适合较强流程管理,但选型时要把配置维护、权限管理和跨部门协作的成本一并算进去。
如果企业已经把日常沟通和文档协作放在飞书,且希望项目进展与协作过程尽量留在同一工作环境,飞书项目值得进入候选名单。它的价值不只是任务列表,而是减少“在群里讨论、在表格记进度、再到另一套系统补状态”的来回切换。
如果团队需要把任务、文档、目标和轻量仪表盘组合起来,愿意投入时间做规则收敛,ClickUp 可以作为灵活型方案评估。它的功能密度是优势,也意味着团队需要主动治理空间、字段和视图,否则灵活性会变成认知负担。
如果公司已广泛使用 Microsoft 365,任务协作、日历、邮件和组织身份体系都围绕微软生态展开,Microsoft Planner 的集成便利可能比单项功能差异更有价值。涉及复杂资源计划、关键路径或桌面端排程时,需进一步核对具体高级能力和许可范围。
我的判断是:工具的性价比等于“有效管理产出”除以“软件费用、实施费用、维护时间和切换风险的总和”。在没有明确流程和责任人的情况下,低价工具不会自动降低管理成本;流程已经成熟但工具能力不足时,低价方案也可能让团队长期靠人工补洞。
2. 先用三句话筛掉不合适的工具
- 项目的主要工作是什么?研发交付、跨部门运营、客户实施、营销活动、工程排程,对工具的核心要求并不相同。
- 团队当前最贵的浪费是什么?是状态不透明、需求反复变更、跨部门等待、报表手工统计,还是资源冲突?
- 谁负责长期维护?如果没人维护工作流、权限和模板,复杂工具上线后很容易变成一个昂贵的任务登记表。
在试用前,我建议先写下团队最想消除的三个具体问题,而不是先搜集一长串功能清单。问题必须能观察,例如“每周项目状态汇总需要六个人各自填表”,比“希望提升协同效率”更适合验证。
| 团队场景 | 优先评估方向 | 必须验证的核心能力 | 最容易漏算的成本 |
|---|---|---|---|
| 研发团队,需求到发布链路较长 | Jira、TAPD | 需求关联、缺陷流转、迭代计划、权限和报表 | 流程配置、插件、管理员维护时间 |
| 已深度使用飞书的跨部门团队 | 飞书项目 | 任务与文档、群组、审批、通知的衔接 | 迁移旧流程、统一字段和权限的工作量 |
| 流程尚在变化的综合型团队 | ClickUp | 视图、自动化、模板、文档与任务的治理能力 | 过度配置、重复字段和工具使用培训 |
| 微软生态内的任务协作团队 | Microsoft Planner | 许可差异、Teams 入口、任务计划和高级能力 | 不同套餐的功能边界与额外许可 |
这张表不是功能排名,而是帮助团队缩小试用范围。先找到“流程相似的候选工具”,再拿真实项目做验证,比用厂商功能页逐项打勾更有效。
二、选型背景:项目管理软件买到的其实是可见性
1. 项目越多,信息延迟越容易被误当成执行问题
我在审视项目管理流程时,常把“项目状态是否可信”拆成三个问题:负责人是否明确,阻塞是否及时暴露,计划变更是否留下记录。只要其中一项长期靠口头同步,管理者看到的状态就可能比现场真实进度慢半拍。
举例来说,一个跨部门项目的任务被标为“进行中”,但真正的下一步依赖另一个团队提供接口说明。若系统里没有前置依赖,也没有阻塞原因,项目负责人看到的只是一个持续数周的状态标签。这个时候,问题不是团队没有更新,而是软件没有把“等待谁、等什么、何时升级”表达出来。
项目软件的价值因此不是“把任务放到线上”,而是减少管理者为确认事实付出的成本。工具能否让负责人、交付日期、依赖关系和变更记录可见,往往比首页是否漂亮更影响团队日常。
2. 组织规模会改变“便宜”的含义
五个人的团队可以通过一张共享任务表快速对齐;五十个人开始出现权限、跨团队依赖和统一口径;一百人以上的组织则往往需要考虑模板治理、数据边界、管理员职责、项目组合视图和长期审计。人数增加并不意味着必须买最复杂的系统,但会提高“信息结构不统一”的代价。
因此,评估价格时不能只用“账号数乘以每人月费”。账号之外,还要估算初始配置、培训、数据迁移、系统集成、内部管理员维护,以及团队在新旧系统并行期间重复录入的时间。对组织而言,一套费用略高但能少做重复统计的系统,可能比表面低价更划算。
3. 先定义成本口径,再比较报价
不同产品的套餐、计费方式和高级能力会调整,且可能因地区、组织规模、合同周期和采购方式而不同。本文不把某个固定报价伪装成普遍适用的2026年价格;购买前应以厂商当期的官方价格页和书面报价为准。更稳妥的做法是统一口径,比较年度总拥有成本。
建议按下列公式计算:
年度总拥有成本 = 许可费用 + 初始实施费用 + 集成与迁移费用 + 管理维护人工成本 + 培训成本 + 并行运行成本 + 退出或切换风险准备金
其中,人工成本不是抽象概念。可以用“每周重复管理小时数 × 参与人数 × 约定的人力成本口径 × 52周”估算。这个模型不需要预测精确到个位数,但要能解释哪些工作被软件减少、哪些只是从一个地方挪到了另一个地方。

三、常见误区:看起来省钱,实际把成本转嫁给了团队
1. 误区一:按标价最低的方案直接采购
标价回答的是“买账号要多少钱”,没有回答“项目管理要花多少钱”。若工具缺少团队必需的依赖关系、权限粒度或统计能力,管理员可能用额外表格和自动化脚本补齐缺口;补齐的工作由谁承担,往往在采购阶段没有被算进去。
我建议把每个候选方案的成本拆成“固定成本”和“使用成本”。固定成本包括许可、实施和集成;使用成本包括每周维护、培训、重复录入、报表整理和错误修复。管理者最常漏掉的是使用成本,因为它分散在多人日常工作里,不会集中出现在采购单上。
2. 误区二:功能越多,未来越不容易换
功能丰富不等于团队会用。若一开始就配置十几种任务类型、几十个自定义字段和多套状态流,业务人员会先花时间理解系统,而非推进工作。新工具的复杂度应该来自真实的管理需要,而不是把所有可能性预先配置好。
试点阶段可以给字段设一个“有明确决策用途”的门槛:这个字段会触发谁的行动、帮助谁作出什么判断?如果答案只是“以后可能会分析”,就先不加。字段越多,录入质量越容易下降,最终得到的是完整但不可信的数据。
3. 误区三:把所有团队塞进同一种项目模板
产品研发、活动运营、客户交付和内部改善任务,虽然都能叫“项目”,但工作流并不一样。研发强调需求、缺陷、迭代和发布;活动强调渠道、素材、审批和上线时间;客户实施强调里程碑、客户责任人和验收条件。
组织可以统一最低限度的治理规则,例如项目负责人、目标、关键里程碑、风险记录和复盘方式,但不宜强行统一每一种状态和任务字段。好的标准化是让关键事实可比较,不是让所有工作看起来完全相同。
4. 误区四:上线等于采用
系统开通、账号创建、培训结束,只能证明工具可用,不能证明工具进入了真实工作。判断是否采用,需要观察任务是否在系统中产生、进度是否在那里更新、阻塞是否在那里记录,以及会议和汇报是否真正引用系统里的事实。
如果团队仍在聊天群里决定日期、在表格里更新进度、再由项目助理抄进新系统,那么新工具只是新增了一个信息副本。上线后应安排固定的复盘窗口,确认重复录入有没有减少;没有减少时,优先简化流程,而不是增加考核。
5. 误区五:忽略导出、权限和数据边界
选型不只是在问“能不能导入”,还要问能否按需要导出任务、评论、附件、关系、时间记录和关键变更。数据能够以何种格式导出、是否保留关联关系、管理员能否限制外部访问,都会影响长期可控性。
采购前应由业务、IT、安全和采购共同确认数据存储、身份认证、权限管理、审计能力、备份机制和合同退出条款。尤其是涉及客户数据、研发资料或跨地域协作时,不要把“产品支持某功能”误读成“当前所购套餐一定包含该功能”。
四、专业判断逻辑:用一套能复算的标准筛选工具
1. 第一步:把模糊目标翻译成可观察的行为
“提高透明度”不是验收条件;“项目负责人能在五分钟内找到逾期里程碑及其依赖人”才接近可验证。“提升协同”也不够具体;“需求变更后,受影响任务和责任人能在一个工作日内确认”更容易设计试点。
我会要求试点团队在启动前先记录一到两周的基线。至少包括状态汇总耗时、逾期任务比例、阻塞发现时间、重复录入次数和项目负责人追问次数。基线不需要很精密,但要统一定义,避免上线前后使用不同口径。
2. 第二步:按业务风险分配权重
不同团队不该共用一份打分表。研发团队可能更看重工作流、需求与缺陷关联、迭代能力和权限;市场团队可能更看重多视图、审批与时间线;多项目组织可能更关心资源冲突、组合视图和统一指标。
可以把候选工具按五个维度评分:流程适配、信息可见性、集成能力、治理与安全、总拥有成本。每项按1到5分评估,再由团队依据实际风险设权重。若数据安全是准入条件,就不要让它被其他高分抵消,应当设置为“不满足即淘汰”的硬门槛。
| 评估维度 | 建议权重示例 | 试点时要观察什么 | 否决信号 |
|---|---|---|---|
| 流程适配 | 25% | 真实任务能否按团队的工作方式流转 | 关键环节只能靠外部表格补充 |
| 信息可见性 | 20% | 负责人、期限、依赖、阻塞是否容易查找 | 状态更新后仍需人工重做核心汇报 |
| 集成与迁移 | 15% | 现有身份、文档、沟通和代码流程是否衔接 | 关键数据无法可靠迁移或导出 |
| 治理与安全 | 20% | 权限、审计、数据边界和管理员能力是否符合要求 | 无法满足组织安全或合规准入 |
| 总拥有成本 | 20% | 许可、维护、培训和切换成本是否可接受 | 报价之外的运营成本无法解释或估算 |
这组权重只是一个示例,不是行业标准。若企业处于高合规行业,应提高治理维度的权重;若团队规模小且流程高度简单,可降低组合视图、复杂权限的权重,把精力放在低摩擦使用上。
3. 第三步:用真实项目做“压力测试”
试点不要挑最顺利、参与者最积极的项目,而要挑一个具有代表性的真实项目:有明确目标、跨角色协作、至少一个外部依赖,并且会经历变更或风险处理。否则,工具看起来会很好用,但你没有验证它真正困难的部分。
试点中至少模拟四件事:临时需求变更、关键任务逾期、负责人请假交接、管理者临时需要汇总风险。观察每种情境需要几次跳转、几次人工询问、是否产生重复记录,以及最终谁负责修复数据。
4. 第四步:比较变化,不比较演示效果
产品演示容易展示顺畅流程,却不一定暴露日常维护负担。试点时要比较使用前后的同一口径指标。例如,状态汇总时间从多少降到多少,阻塞从出现到被识别的时间是否缩短,项目负责人每周追问次数是否下降。
如果改善只发生在项目经理身上,却让所有执行成员多填一组字段,团队总成本未必下降。因此最好同时观察项目经理、执行者和系统管理员的耗时,不能只看管理者的仪表盘是否更完整。
5. 第五步:设置停损线与退出条件
试点开始前就应明确什么结果意味着继续、调整或停止。比如,连续四周后,关键任务仍有大量信息需要二次录入,或大多数成员无法独立完成常见操作,就应该先诊断流程与培训,而不是立即扩大部署。
退出条件也应提前确认:试点数据如何导出、历史记录是否可用、谁保管管理员账号、自动化和集成如何关闭。能退出的试点才是真正低风险的试点。
五、案例与数据观察:30人团队怎么验证“省下来的时间”
1. 情景设定:跨部门交付项目的状态汇总
下面是一个用于选型计算的情景模拟,不代表任何真实客户统计,也不代表五款工具的实测成绩。假设一个30人团队每周需要完成项目状态整理,涉及项目负责人、业务成员和管理者;试点目标不是“让所有信息上系统”,而是减少反复确认和重复整理。
试点前先设定四个观测项:项目状态汇总耗时、阻塞发现耗时、每周重复录入次数、到期任务信息完整率。这里的“信息完整率”只统计是否具备负责人、计划日期和当前状态,不把评论数量或字段数量当作质量。

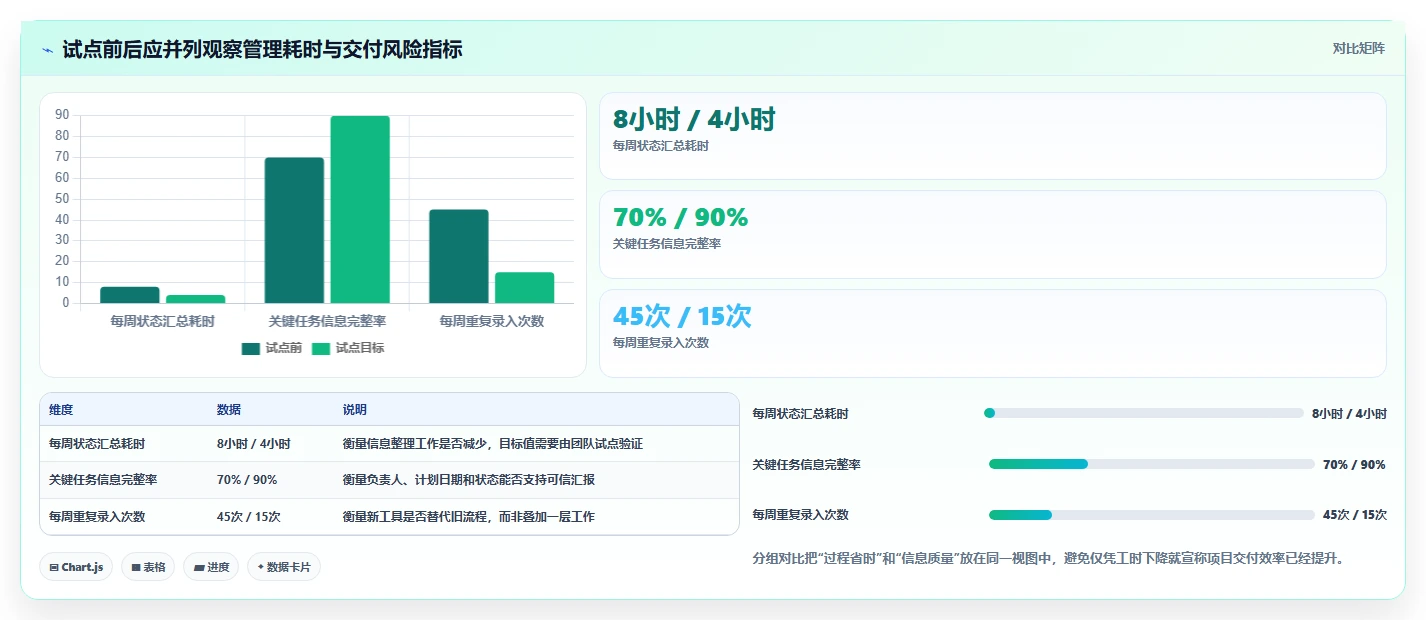

| 观测指标 | 试点前基线示例 | 试点目标示例 | 解释口径 |
|---|---|---|---|
| 每周状态汇总耗时 | 8小时 | 4小时以内 | 包括收集、核对和整理,不含正式项目会议 |
| 阻塞从出现到被记录 | 平均2个工作日 | 1个工作日以内 | 从团队首次遇到阻塞到记录到约定的项目空间 |
| 每周重复录入次数 | 约45次 | 不高于15次 | 同一项目事实被手工复制到不同工具的次数 |
| 关键任务信息完整率 | 约70% | 达到90%以上 | 负责人、日期和状态三项均可识别的任务比例 |
这些数字是示范测量口径,不应被当成行业平均值。团队可以保留指标定义,替换成自己的基线;真正有参考价值的是前后对比是否采用同一抽样周期、同一任务范围和同一计算方式。
2. 先看过程:重复录入为何会吞掉软件带来的效率

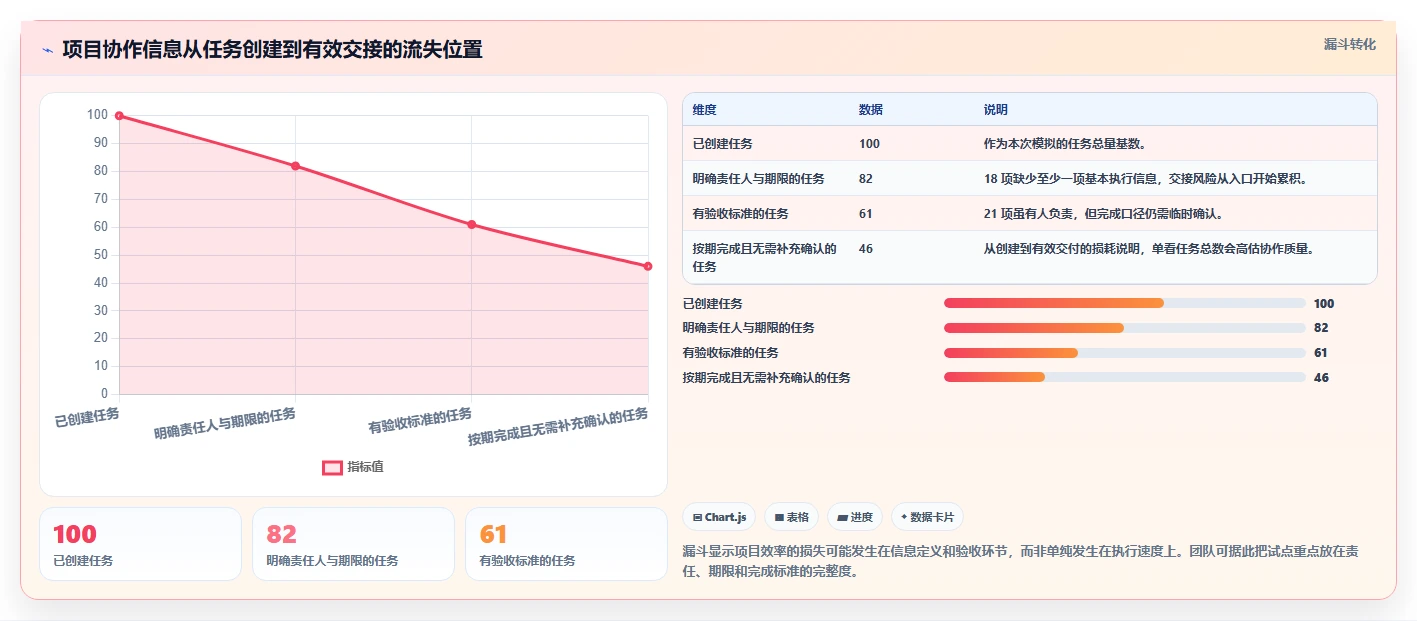

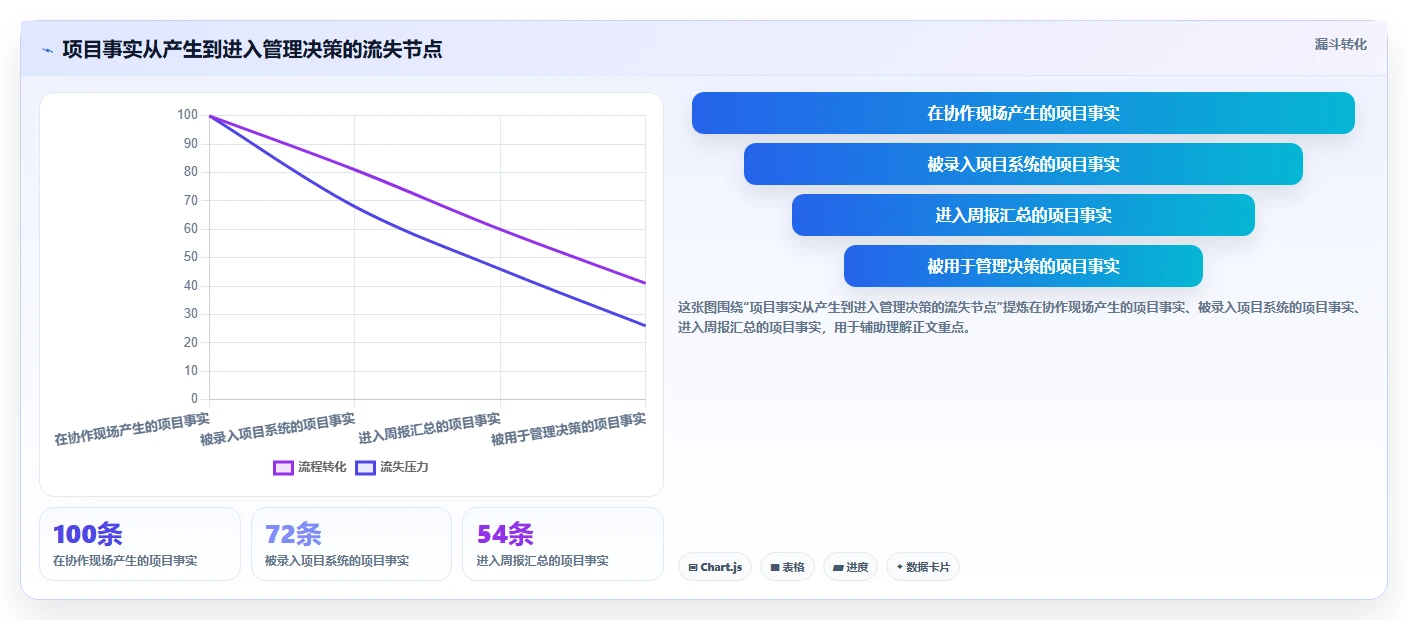

在试点中,我会优先追踪信息经过的路径,而非立刻观察最终效率。比如任务进展先在聊天里出现,随后由成员填入项目工具,项目助理再手工汇总到周报,管理者又复制到汇报材料。每多一个人工转录节点,就增加延迟和信息不一致的机会。
如果工具不能替代原有记录渠道,或通知没有落到执行者的工作入口,成员就会维护两份甚至三份状态。此时问题可能不是工具功能不足,也可能是团队没有规定哪个系统是项目事实的唯一来源。

3. 再看结果:只减少汇报时间,未必等于项目变快
状态汇总变快是好信号,但它只是过程效率指标。若任务仍频繁逾期、关键依赖仍无人负责,团队只是更快地产生了报表。建议至少搭配一个交付结果指标和一个风险响应指标,避免把“看得更清楚”误判成“做得更快”。
例如,同时跟踪里程碑按期完成率和阻塞响应时间。前者可以揭示计划与交付的关系,后者能检验工具是否让风险更早暴露。若汇报耗时下降而里程碑表现没有变化,也不应立刻判定失败;可能是试点周期太短,或者影响交付的瓶颈并不在信息透明度。

4. 用回收期而非感觉判断是否值得扩展
如果团队想估算投资回收期,可以把可确认的节省工时折算成金额,再与新增年度成本比较。计算时只计入实际消失的工作,不要把“理论上可以省下”但仍然发生的会议、汇总或核对时间算进收益。
假设试点确认每周节省6小时、全年按46个有效工作周计算,年节省为276小时。若把项目经理、项目助理和成员的工时按不同成本折算,价值会有所不同。即便算出正收益,也应保留一部分作为管理改善的间接收益,而不要把所有节省都包装成现金回报。
试点最重要的产出,不是一个漂亮的收益数字,而是一份能解释“哪些步骤消失了、谁少做了什么、剩下的成本是什么”的记录。它能支持采购谈判,也能帮助团队决定是否扩大范围。
六、五款工具盘点:各自的性价比出现在哪个环节
1. Jira:研发流程需要精细化治理时值得评估
Jira 的典型优势是围绕问题与工作项建立流程,适合需求、缺陷、迭代和发布之间存在明确关联的研发团队。团队可以根据需要配置工作流、项目类型、权限和报表;与代码托管、开发流程及其他协作工具的连接能力,也是它常见的评估理由。
它的价值并不是“功能多”,而是复杂研发事项能够被拆解、关联和追踪。若团队常问“这个缺陷来自哪个需求、影响哪个版本、目前卡在谁手里”,建立一致的工作项结构,可能明显降低追溯成本。
需要警惕的是配置膨胀。当每个部门都拥有一套状态、一组字段和一批例外规则,报表很难横向比较,管理员也要承担持续维护。建议先选择一个研发团队和一条标准工作流试点,只有在真实场景中证明必要的字段才进入标准配置。
- 适合:需求与缺陷关系复杂、研发协作频繁、希望自定义工作流的团队。
- 要验证:套餐能力、插件依赖、权限模型、数据迁移和管理员维护工作量。
- 不宜盲目选择:团队只需简单待办,且没有人能负责流程治理。
2. 飞书项目:协作入口统一比单个功能更重要
对于已经在飞书中进行沟通、会议和文档协作的组织,项目管理工具的关键考题是:能否把工作事项与现有协作入口自然连接。若项目讨论、任务责任和文档材料之间能够顺畅关联,减少成员切换系统和重复复制,组织获得的价值可能来自生态协作,而非某个孤立功能。
跨部门团队尤其要检查项目模板、视图、权限、提醒和复盘机制能否覆盖真实流程。不同团队的工作方式差异较大时,可以统一项目目标、负责人、里程碑、风险和复盘要求,再让具体业务流程保留必要差异。
试点时要避免只让项目经理操作。把执行成员、业务负责人和管理者都纳入验证,观察他们能否在日常入口中找到自己的待办、确认依赖并更新状态。若通知太多、入口过深或权限难以理解,系统的协同价值会迅速缩水。
- 适合:飞书已经是主要协作环境,希望减少跨工具切换的组织。
- 要验证:当前采购范围包含哪些项目能力,复杂权限与项目组合管理是否满足需要。
- 不宜盲目选择:团队的核心要求是高度定制的研发工作流,且没有验证该方案的专业深度。
3. TAPD:关注研发协作闭环,而不是只看敏捷标签
TAPD 面向研发协作场景,适合把需求管理、迭代推进、缺陷处理和团队协作放在同一流程中评估。对正在从零散表格迁移到规范研发过程的团队,它的价值可能体现在流程落地和项目记录的集中管理。
评估时不要只问“支不支持敏捷”,而要拿团队自己的项目来走一遍:需求如何进入待办,优先级如何确定,缺陷如何关联到版本,迭代如何复盘,测试和研发怎样交接。功能名称相似,不代表流程能无缝覆盖团队实际做法。
如果组织已有成熟的需求规范和质量流程,重点应转向迁移、集成、报表和权限;如果流程尚不稳定,则应控制配置范围,避免把尚未达成共识的流程直接固化进系统。工具可以帮助形成纪律,但无法替团队解决优先级冲突。
- 适合:研发团队希望统一需求、迭代、缺陷和协作记录。
- 要验证:项目模板的灵活度、跨团队视图、现有研发工具集成和数据迁移路径。
- 不宜盲目选择:只因产品定位与敏捷相关,就默认它适合团队当前所有研发流程。
4. ClickUp:灵活度高,前提是团队愿意管理复杂度
ClickUp 的吸引力通常来自多种工作视图与功能集中:团队可以围绕任务、文档、目标、仪表盘等需求组织工作。对需要把多个轻量管理场景放在一起的团队,这种灵活性有机会减少工具分散。
但灵活并不天然等于省事。不同团队可以自由创建空间、字段和视图,若缺少命名规则、归档机制和模板责任人,成员可能面对多个看起来相似的入口。工具越能定制,组织越需要回答“谁有权新增配置,什么时候该清理旧配置”。
试用时建议限制配置权限,由小组先建立最小可用结构。把任务层级、状态定义和关键字段控制在必要范围内,运行两到四周后再决定是否扩展文档、仪表盘或自动化。要同步评估数据访问、企业安全、地区可用性和组织采购要求。
- 适合:愿意自行设计流程、需要跨职能灵活视图的团队。
- 要验证:功能套餐差异、界面与团队语言习惯、权限和数据要求、配置治理责任。
- 不宜盲目选择:希望工具自动替团队建立统一流程,却没有人负责规则收敛。
5. Microsoft Planner:微软生态内的轻量协作优先
Microsoft Planner 的选型价值,首先要放在组织已经使用的 Microsoft 365 环境中看。若团队的账号、日历、邮件和会议都围绕微软生态运行,任务入口和日常协作的衔接可能减少额外学习与切换。
不过,简单任务协作和复杂项目排程不是同一需求。涉及多项目资源平衡、关键路径、复杂依赖、基线管理或桌面端排程时,必须逐项核对当前 Planner 方案、相关高级能力和许可条件。不能因为组织有 Microsoft 365,就默认所有项目管理能力已经包含在现有授权内。
对许多团队来说,Planner 的性价比来自“用已有生态解决轻量问题”,而不是取代所有专业项目管理工具。试点时选一个计划简单、成员熟悉微软工具的团队,观察任务分配、期限提醒和责任追踪是否足够;如果项目经理仍需要外部工具完成关键路径和组合分析,就应明确它是补充而非全量替代。
- 适合:已使用微软生态、任务协作需求明确且项目复杂度适中的团队。
- 要验证:当前许可包含的功能、跨团队计划视图、复杂依赖能力和数据导出方式。
- 不宜盲目选择:项目有严格资源排程、复杂基线或多层依赖,却只验证了基础任务板。
6. 五款工具的适用性对照
下表按常见采购问题比较工具定位,不是综合排名。功能、套餐和服务范围可能随产品版本变化,最终应通过官方产品文档、实际试用和书面报价核验。
| 工具 | 更可能体现价值的场景 | 主要优势方向 | 首要风险 | 试点重点 |
|---|---|---|---|---|
| Jira | 研发项目和复杂工作流 | 工作项关联、流程和生态扩展 | 配置与插件维护负担 | 需求、缺陷、迭代、发布能否形成闭环 |
| 飞书项目 | 飞书生态内的跨部门协作 | 协作入口与项目过程衔接 | 复杂项目治理能力需按场景验证 | 任务、文档、提醒和权限是否顺畅 |
| TAPD | 研发流程规范与团队协作 | 研发事项的集中管理和过程记录 | 流程模板与团队实践可能不完全匹配 | 需求到缺陷、测试和迭代复盘的实际路径 |
| ClickUp | 多职能轻量管理与灵活定制 | 多种视图和工作内容整合 | 配置分散、治理复杂度上升 | 普通成员能否在统一结构中快速完成操作 |
| Microsoft Planner | 微软生态中的任务计划与协作 | 现有工具环境中的入口衔接 | 高级项目能力及许可边界需核对 | 轻量计划是否够用,复杂排程缺口在哪里 |
七、不同情况下的行动建议:把试用变成一场小型实验
1. 小团队:先解决信息散落,不要先建设“大平台”
小团队如果没有明显的权限、依赖和跨项目问题,优先寻找低学习成本方案。先统一任务责任人、计划时间、状态和完成定义,再用一个真实项目试运行。团队规模小并不代表可以忽略记录,而是意味着不要过早引入需要专人维护的复杂流程。
小团队试点应重点观察:成员是否愿意持续更新,项目负责人是否减少追问,任务关闭后是否能留下可复用的决策记录。如果软件需要项目经理每天替所有人补状态,所谓的自动化并没有真正发生。
2. 研发团队:先跑通一个完整交付链路
研发团队应挑选一条真实的需求到发布链路,检验需求、开发任务、缺陷、版本和复盘之间的关联。不要只试一个迭代看板,因为看板展示了任务状态,却未必证明工具能支撑需求变更、版本追溯和跨团队依赖。
试点期间要明确研发与产品、测试之间的责任边界。若每个角色都使用不同状态词,报表会失去可比性;若所有状态被强行统一,团队又可能用评论和标签绕开正式流程。最佳做法是统一关键节点,同时允许角色保留必要的局部细节。
3. 跨部门组织:优先验证责任交接和依赖管理
跨部门项目的主要难点常常不是任务数量,而是交接是否清楚。每个关键任务至少应有一个负责推进的人、明确的交付物、计划日期和依赖对象。工具需要让双方看见“我何时需要提供什么”,而不只是把各部门的任务放在同一张看板上。
建议选一个同时涉及业务、技术、运营或供应商的项目试点。除了项目经理,还要让依赖方参与验收。若只有主责团队觉得好用、协作方认为更新麻烦,项目链路仍然可能继续通过私聊运转。
4. 一百人以上组织:先定治理边界,再定全员推广节奏
较大组织常需要更明确的模板、角色和权限治理。试点前应指定业务流程负责人、系统管理员和数据责任人,说明谁能新增字段、谁批准模板变化、哪些数据可跨团队查看。否则各部门逐步建立独立工作区,最终会形成新的信息孤岛。
推广时不必从全员统一上线开始。可以先选一个业务类型、一条标准流程和一组代表团队,验证治理机制能否复制。组织需要同时评估授权成本和管理员容量:用户数增加后,配置请求、权限调整、培训和数据质量治理都可能成为长期运营工作。
5. 采购流程:把询价问题改成可核验清单
与厂商沟通时,尽量要求对方按团队实际流程演示,而非只听标准功能介绍。让对方现场演示一次需求变更、任务逾期、权限受限和数据导出;这些环节比首页演示更容易暴露功能边界。
- 确认当前方案的计费方式、最小席位、年付条件、试用期限和续费规则。
- 列出报价包含与不包含的能力,特别核实高级权限、自动化、报表、集成和支持服务。
- 索取数据导出与退出说明,确认附件、评论、关联关系和历史记录的处理方式。
- 邀请实际执行者试用,记录常见任务需要的操作步骤与完成时间。
- 试点结束后按同一口径重算年度总拥有成本,不只比较折扣后的许可单价。
八、不同情况下的取舍:接受短板,比追求全能更现实
1. 流程适配与灵活配置之间如何取舍
如果团队的交付过程稳定、审计要求明确,工作流清晰会比随意修改更重要;如果业务仍处在探索阶段,过度固化会让每次调整都变成系统维护。选择时要看流程变化的频率和失败代价,而不是简单判断“自定义功能越多越好”。
一种实用的取舍方法是把规则分成“不可变的治理底线”和“允许团队调整的工作细节”。例如项目负责人、关键里程碑和风险记录可以统一;具体任务类型、局部状态和视图则可按业务差异保留弹性。
2. 单一平台与多工具组合之间如何取舍
单一平台可以减少入口和重复维护,但未必在所有专业环节都最强;多工具组合可以保留专业能力,却会增加集成、培训和数据对齐成本。判断标准不是工具数量,而是跨工具的信息是否有明确的主记录、同步机制和责任人。
如果采用多工具组合,应明确谁是项目事实的唯一来源。例如任务状态在项目系统维护,沟通讨论留在协作平台,代码变更留在代码平台;但项目管理者不应再要求成员把同一状态手工复制进第三份表格。
3. 低许可价格与低维护成本之间如何取舍
低价方案适合流程简单、规模较小、内部有明确使用规范的团队。若组织缺乏管理员、项目多且差异大,低价但需要大量手工维护的工具可能把预算节省转化成隐性人工支出。
反过来,高价方案也不自动等于省钱。若团队只使用其中一小部分能力,且没有足够成熟的流程吸收这些能力,采购的功能就会变成闲置资产。应该用试点确认“需要的功能”是否真的被持续使用,再决定是否为更高阶能力付费。
4. 全面迁移与并行试点之间如何取舍
全面迁移适合数据结构清晰、流程已验证、风险较低且迁移责任明确的团队;并行试点适合关键流程复杂、系统切换影响较大或业务团队意见尚未统一的组织。并行期间必须设置结束日期和单一事实来源,否则临时过渡会长期化。
对于旧数据,不必默认全部迁移。可以区分进行中项目、历史归档项目、模板和参考资料:活跃项目迁移并验证关联,历史记录按查阅需要导出归档,过时字段和重复数据则先清理。迁移越多不一定越完整,迁移后的可用性才是关键。
5. 选型结论要能在未来复核
项目管理软件不是一次性采购判断。团队规模、业务流程、协作生态和安全要求都会变化。建议每半年或每年复核一次:实际使用的功能有哪些,系统维护投入是否上升,重复录入是否减少,项目数据能否支持决策,合同与退出条件是否仍然合理。
如果工具不再合适,不要把迁移视为失败。真正的失败是明知工具已不适配,却因为历史配置、习惯或切换顾虑继续承担隐性成本。流程、数据和经验如果可迁移,换工具只是治理决策,不是推倒重来。
九、下一步怎么做:一周内完成候选工具的有效筛选
1. 第一天:写出三个可验证的问题
把“效率低”“协同差”改成具体观察项,例如“每周状态汇总超过六小时”“阻塞平均两天后才进入正式记录”“同一任务在两个以上系统重复更新”。问题越具体,越容易判断工具是否真的帮得上忙。
2. 第二至三天:统一试点范围和数据口径
挑一个具备代表性的真实项目,记录基线,确定试点成员、持续时间和退出条件。不要同时更换项目流程、沟通规范和绩效要求,否则试点结果无法说明改善来自哪里。
3. 第四至五天:用同一场景演示候选工具
让每个候选工具处理同一组任务和变更场景,记录普通成员完成操作的步骤、管理者查找风险的时间、管理员完成配置的工作量。统一脚本能避免某个产品因为演示项目更简单而显得更有优势。
4. 第六至七天:比较总成本并决定试点顺序
按许可、实施、维护、培训、集成、重复录入和退出风险计算总成本。先淘汰无法满足安全或流程硬门槛的方案,再从剩余候选中选择两款进入真实试点。避免同时试太多工具,导致成员注意力被分散,最后得到一堆无法比较的主观印象。
5. 最终判断:选择能持续产生可信信息的工具
我会把最终选型标准浓缩成一句话:一个好用的项目管理工具,不是让组织录入更多信息,而是让关键事实更早出现、责任更清楚、重复确认更少。如果它只让管理报表更好看,却没有减少成员的重复工作,也没有改善风险处理,那么它的性价比还没有被证明。
下一步可以先从一个真实项目开始,建立四项基线:状态汇总耗时、阻塞发现时间、重复录入次数和关键任务信息完整率。用同一口径试用候选工具,再把许可报价放回总拥有成本模型中比较。这样得到的选择未必是功能最多或价格最低的,却更可能是团队真正用得下去、组织长期负担得起的方案。
常见问题解答(FAQ)
1. 2026年项目经理软件选型,最该先比较什么?
我在给团队筛选项目管理工具时,最初也习惯先看功能清单,结果演示里每款都像是“什么都能做”。真正让我犹豫的是:团队规模、流程和协作方式不同,怎样比较才不会被功能数量带偏?
先比较团队必须跑通的工作流,而不是功能总数。建议选一个真实项目,验证需求如何进入、任务如何分派、进度如何更新、风险如何暴露、结果如何复盘;其中任何一步需要大量手工补录,都可能抵消软件本身的便利。再用同一组问题横向打分,例如流程适配、上手难度、权限与报表、集成能力、总成本,各项按重要程度设置权重。
对多数团队而言,能让成员持续更新信息的工具,通常比功能更多但填报负担更重的工具更有价值。
2. 项目管理软件的性价比应该怎么计算?
我以前比较软件时,容易只看每个账号的月费,后来才发现实施、培训和维护时间也会变成成本。假设团队有30人,我该怎样把这些不容易出现在报价单里的费用也算进去?
可以先算第一年总拥有成本:订阅或许可费用,加上实施配置、培训、数据迁移、集成维护等费用,再加上团队投入的工时成本。
以下是便于比较的估算示例,并非任何产品的实际报价: 成本项估算方式示例 软件费用30人×每人每月100元×12个月36,000元 上线投入配置与培训共80小时×200元/小时16,000元 年度维护每月维护10小时×200元/小时×12个月24,000元 按这个假设,首年成本约为76,000元,平均每人每月约211元。
这个数字的意义不在于预测实际支出,而在于提醒选型者把隐性工时纳入比较,并确认第二年是否仍需支付较高的维护成本。
3. 小团队应该选择功能全面的项目管理平台吗?
我所在的小团队人不多,日常用表格也能跟进任务,但跨部门协作时常常有人看不到最新进度。我担心换成大型平台后配置和维护太麻烦,又怕轻量工具以后不够用,该怎么取舍?
不要按未来可能出现的所有需求买单,先看当前最常发生的协作故障。如果主要问题是任务负责人不清、截止时间遗漏或进度更新滞后,优先选择能快速建立任务、提醒和共享视图的方案;复杂审批、资源排期和多项目组合管理未必是起步必需项。
一个实用的试用门槛是:新成员能否在一次简短讲解后独立完成建任务、更新状态和查找信息。试运行两周,记录每周重复追问次数、逾期任务数和手工汇总时间;若没有明显改善,先调整流程或模板,不要急着增加更多模块。
4. 从表格迁移到项目管理软件,怎样降低失败风险?
我准备把正在进行的项目从表格迁到工具里,但担心字段对不上、历史记录丢失,最后团队又回去用表格。我是否应该一次性迁完所有项目,还是先挑一部分测试?
更稳妥的做法是先选一个有代表性的项目试迁,而不是一次性导入全部数据。先统一负责人、状态、优先级和日期格式,再抽查任务数量、负责人、截止日期、附件和评论等关键字段;历史数据中已经失效的字段,不必为了“完整”原样搬入。试迁后让实际使用者完成一轮任务更新与进度汇报,并保留原表格只读一至两周作为核对依据。
若关键字段抽查准确率达不到约95%,或成员仍需频繁回表格补信息,就先修正映射规则和使用流程,再扩大迁移范围。
文章包含AI辅助创作:项目经理软件选型指南:2026年最具性价比的5款工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/207888
读者评论
把维护工时和重复录入纳入年度成本,这个口径比单看账号价格实用。不过文中的金额是模拟示意,实际评估时最好再按团队工资成本和采购报价替换。
试点前先记录状态汇总耗时、阻塞发现时间等基线很有帮助。否则上线后只凭“感觉更顺了”判断效果,容易忽略工作是否只是转移给了管理员。
文中提醒核对数据导出和权限边界,这点常被功能对比盖过去。尤其是已有大量任务和附件的团队,建议先做一小批迁移与导出验证,再决定是否全面切换。
