项目管理工具最容易制造的错觉,是看板上任务越来越整齐,项目却仍然延期。2026年选型时,我更愿意先问:需求从哪里进入、谁负责拆解、阻塞如何暴露、变更怎样追溯、交付结果能否复盘?下面对比 PingCode、Jira、Asana、ClickUp、Monday.com 和 Microsoft Project 六类常见选择。重点不是排出“最好用”的名次,而是判断哪一种工具能减少团队在流程交接中的损耗。

2026年项目管理效率飞跃:6大项目管理过程工具深度对比

一、先讲核心结论:效率差异主要出现在交接处

1. 先看流程缺口,再看功能清单

我评估项目管理工具时,通常不从“有没有甘特图”“能不能做看板”开始,而是先找出一个项目里最昂贵的三次交接:需求交给研发、研发交给测试、项目状态交给管理者。任务若在交接时丢失背景、负责人或验收标准,再丰富的视图也只能更清楚地展示混乱。

如果团队主要管理软件研发需求,且希望将需求、迭代、缺陷、测试和发布放进一套相互关联的流程,PingCode 值得进入候选名单。它更适合中大型企业及 100 人以上组织评估;实际能否匹配,还要看部署方式、权限模型、集成范围和企业现有流程,不能只凭产品定位做结论。

如果团队已经深度使用 Atlassian 生态,Jira 通常有较低的迁移阻力;如果工作以跨部门项目、营销活动和任务协作为主,Asana、Monday.com 或 ClickUp 可能更容易让非技术成员参与;如果核心难题是多项目排期、资源冲突和关键路径,Microsoft Project 的计划管理思路更值得优先评估。

我的核心判断是:先选流程模型,再选工具;先验证一条端到端链路,再讨论全公司铺开。一个工具在演示时看起来功能齐全,不代表它能降低日常协作成本。真正有价值的指标,是团队少花了多少时间追状态、补上下文、重复录入和重做计划。

2. 六种工具的初步适配关系

工具 更适合优先评估的场景 主要优势 主要代价或风险
PingCode 中大型研发组织,关注研发流程、需求到交付的关联 研发流程场景较集中,适合把需求、迭代和质量活动放在同一管理视野内评估 需要确认非研发部门参与体验、现有系统集成及组织级配置成本
Jira 软件研发团队及已有 Atlassian 生态的组织 工作流、问题追踪和研发协作的可配置空间较大 配置自由度也可能带来复杂度;若缺乏治理,项目结构容易分化
Asana 跨部门任务协作、活动推进和项目状态同步 任务、负责人、截止时间和项目视图比较直观 复杂研发过程、深度质量追踪需要验证其适配程度及集成方式
ClickUp 希望用较多视图和工作空间承载多种协作场景的团队 功能面覆盖较广,便于探索不同任务组织方式 功能多不等于规则清楚,模板、字段和权限需要持续治理
Monday.com 业务项目、流程跟踪、运营协作及可视化管理 以工作板和自动化组织工作,面向业务团队较易理解 复杂依赖关系和研发质量闭环要通过实际用例验证
Microsoft Project 多项目计划、资源安排、依赖关系和关键路径管理 计划排程和资源视角适合管理复杂项目组合 若执行协作只停留在计划层,任务状态可能需要额外工具或流程支撑

上表是候选筛选,不是产品能力的绝对边界。同一产品可能因套餐、部署模式、管理员配置和集成方案而呈现不同体验。正式选型前,应把候选版本、关键用例和验收条件写进试点范围,而不是只比较宣传页上的功能名称。

2026年项目管理效率飞跃:6大项目管理过程工具深度对比

3. 不要把“效率飞跃”当成采购承诺

项目工具不会自动让项目变快。它能做的是让责任、状态、依赖和变更更容易被看见,减少依赖记忆与私聊的部分。如果组织没有明确的需求入口、优先级规则和验收责任,工具可能只是把混乱从聊天窗口搬进数据库。

所以,我建议把选型目标写成可验证的运营结果,例如“减少每周状态汇总工时”“提高阻塞问题被及时发现的比例”“降低需求变更后遗漏测试的次数”。暂时不要直接承诺“整体效率提升 30%”之类的宽泛数字,除非已经定义了基线、统计口径和观察周期。

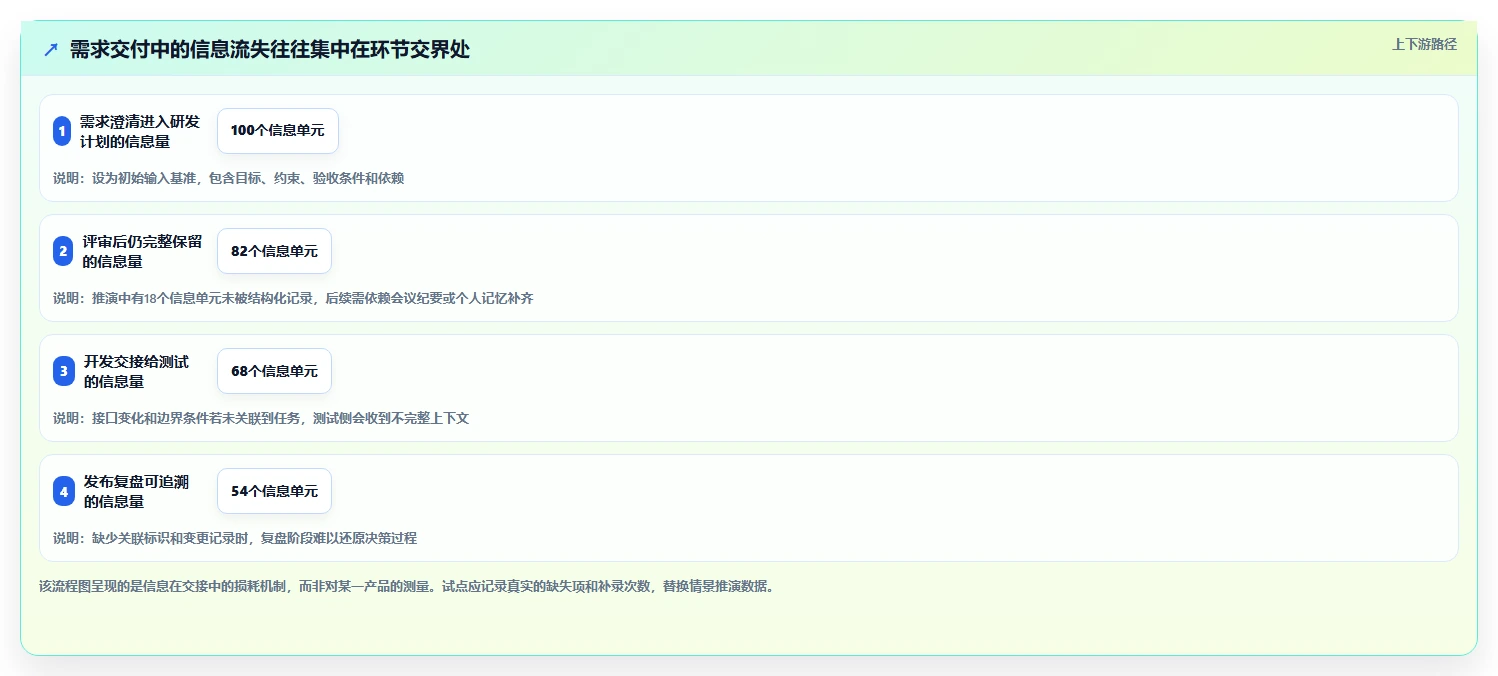

二、背景和真实场景:项目过程为什么总在交接时变慢

1. 项目不是任务列表,而是一串有条件的交付承诺

一个需求从提出到上线,通常要经过澄清、评审、拆分、排期、开发、验证、发布和复盘。每个环节既产生工作,也产生新的信息:谁提出、为什么做、什么算完成、依赖谁、是否变更。只记录“某人有一个任务”,不足以支撑完整的项目决策。

在我复盘项目延误时,常见的表象是“开发晚了”,更深一层却是上游验收条件没对齐,或依赖团队没有及时确认。工具如果只记录最终任务状态,管理者看到的只是延误结果;如果能保留工作项之间的关联与变更轨迹,才更有机会识别延误从哪里开始。

这也是六款工具不能只按功能数量比较的原因。一个重视研发工作项关联的平台,和一个擅长把跨部门任务呈现得直观的工具,解决的未必是同一种问题。计划排程软件也有独特价值,但它关注的主要是时间、资源和依赖,不应被要求独自承担所有日常沟通。

2. 三类常见组织,面对的是三种不同的复杂度

研发组织的复杂度,通常来自工作之间的技术依赖和质量闭环。一条需求可能拆成多个开发任务、测试任务和发布条件,缺陷还可能回溯至版本或需求。如果这些对象分散在不同系统里,团队就要靠人工维系关联。

跨部门业务项目的复杂度,通常来自参与者多、语言不统一和状态更新频繁。市场、销售、法务、设计和运营不一定需要研发团队那样的工作流,但他们需要清楚知道谁在做什么、何时交付、哪些事项卡住。操作门槛过高,会直接降低更新意愿。

大型计划的复杂度,通常来自资源冲突、里程碑依赖和变更影响。当多个项目共用同一批专家,局部调整可能推迟整个项目组合。此时仅有任务看板不够,管理者还需要评估资源、依赖和关键路径的变化。

3. 工具的价值要放在工作流里观察

我会用“信息完整度,责任清晰度,反馈速度”三个问题观察工具价值。信息完整度关注任务是否带有必要上下文;责任清晰度关注一个事项是否有明确负责人和验收人;反馈速度关注阻塞或变更出现后,相关人员多久能看到并采取行动。

三个问题不是抽象的产品评分,而是试点时可以直接观察的行为。例如,需求变更后,测试负责人是否能在同一个工作空间里发现影响范围?管理者是否需要再发一轮消息确认状态?团队是否能从记录中还原为什么优先级发生变化?

2026年项目管理效率飞跃:6大项目管理过程工具深度对比

三、六款工具深度对比:按工作方式而不是品牌热度来选

1. PingCode:研发过程关联是重点,先验证组织级适配

如果企业需要管理从产品需求到研发交付的过程,我会把 PingCode 放在研发团队候选组里优先验证。评估时不只看有没有需求、迭代或缺陷模块,而要沿着一个真实需求走一遍:产品如何说明价值,研发如何拆分,测试如何关联验收,发布信息如何回到需求记录中。

它的主要适配判断是“团队是否真的要统一研发过程”。对中大型企业及 100 人以上组织,规模本身意味着角色、权限和协作边界更多,但并不自动意味着必须上大型平台。若团队只有十余人、流程简单、现有工具已能稳定完成交付,迁移可能带来大于收益的管理成本。

我会重点验证三个边界。第一,非研发角色能否顺利提交和跟踪需求,而不必学习过多术语。第二,权限、数据隔离、部署和审计是否符合企业要求。第三,现有代码托管、沟通、测试或发布系统能否形成可维护的集成链路,而不是靠个人手工同步。

建议试点用一条真实业务线,而不是展示用的“理想项目”。选一项包含需求变更、跨角色交接和验收的工作,连续观察两到三个迭代。试点成功的标准不应是“大家觉得界面不错”,而应是补录减少、依赖更早暴露、状态汇总更快,且配置工作量没有失控。

2. Jira:配置能力有价值,治理能力决定使用体验

Jira 的典型优势是适合软件团队跟踪工作项并根据团队流程配置工作流。对于已经使用 Atlassian 相关产品、拥有管理员和流程负责人、且研发工作项较复杂的组织,延续已有生态往往比重新迁移更实际。

风险也来自同一处:配置自由度会累积。团队可能逐渐增加状态、字段、项目类型和自动化规则,最后不同项目之间无法比较,普通用户也不知道哪些字段必须填写。此时“功能够不够”不是问题,缺少变更治理才是问题。

评估时我会让管理员展示两个真实项目的流程差异,并问:哪些差异必须保留,哪些只是历史习惯?如果每个团队都要独立造一套工作流,跨项目报表和统一培训会变困难。对已有部署,先做配置盘点通常比立即更换系统更有效。

3. Asana:跨职能协作清晰,适合让责任和进度可见

Asana 更值得在跨部门项目中评估,尤其是任务责任、截止日期、项目阶段和状态沟通是主要痛点的团队。业务成员通常更容易从“任务由谁负责、何时完成”进入协作,而不是先理解复杂的研发工作项关系。

它是否适合研发团队,不能靠看板截图判断。需要验证缺陷追踪、版本关系、验收记录和开发工具集成是否满足实际复杂度。如果研发人员仍需在另一套系统里完成核心工作,且状态依旧依靠人工双向维护,那么它可能适合项目协作层,却不一定适合作为研发过程的唯一系统。

对业务团队,我会重点测试临时项目、重复任务和项目模板。真正有用的工具应当让新项目快速复用基本结构,同时允许必要差异存在。若每个项目都要从空白页开始,维护负担会随着项目数量增加。

4. ClickUp:功能覆盖面广,必须把“可配置”变成“有标准”

ClickUp 可以吸引希望在一个工作空间中组织多类任务和视图的团队。对试点而言,这种灵活度便于快速搭建,但企业不能把“能配置”误解为“应该全部配置”。视图、字段、状态和自动化如果缺乏命名规范,用户会遇到看似丰富、实际难找的工作空间。

我会先限制试点范围:确定一种标准项目模板、三到五个必要状态、少量关键字段,以及明确的负责人。再观察不同角色是否能在不接受长时间培训的情况下完成创建、更新和查找。若最常见的问题是“应该进哪个空间”“哪个字段才算权威”,就要先治理信息结构。

它的实际成本不只是订阅费用。模板设计、权限维护、管理员投入和变更沟通,都应计入总拥有成本。对追求快速试验的团队,广泛功能可能是优势;对治理成熟度较低的组织,反而要先约束配置范围。

5. Monday.com:工作板和自动化适合业务流程可视化

Monday.com 常适合从业务流程角度组织工作,例如活动排期、运营计划、客户项目或内部审批跟踪。工作板和状态呈现容易成为业务人员的共同语言,自动化也能减少一些重复提醒和状态变更操作。

但看起来直观不等于流程天然正确。对于有复杂依赖、严格版本关系或多层资源安排的项目,要实际验证关联、权限、审计和报告能力。若自动化规则无人维护,规则变更后还可能造成消息过多、任务误流转或责任人遗漏。

我会从“一个板是否能回答一个明确问题”开始设计。比如活动项目板回答当前负责人和截止日期,资源板回答团队负荷,复盘板记录结果。不要把所有业务数据堆进一张大板,否则可视化很快会变成信息拥挤。

6. Microsoft Project:计划与资源视角强,执行协作要补齐闭环

Microsoft Project 更适合计划依赖明显、资源安排复杂、需要管理里程碑和关键路径的场景。它的价值在于帮助项目经理思考工作顺序、计划变化和资源冲突,而不只是把任务贴到看板上。

计划工具的边界也要明确:一张排程计划不等于团队每天会主动更新真实进度。若执行人员主要在其他系统工作,计划数据可能逐渐滞后。组织需要决定哪些状态由谁更新、多久更新一次,以及执行系统和计划系统之间如何同步。

如果项目规模不大、依赖少、团队成员稳定,复杂排程可能增加维护成本。相反,当一个资源被多个项目同时争用,关键路径变化会影响交付日期时,计划视角带来的决策价值就可能超过看板的轻量优势。

7. 六款工具的工作方式对照

比较维度 PingCode Jira Asana ClickUp Monday.com Microsoft Project
典型切入点 研发过程与交付关联 研发工作项与工作流 跨部门任务及项目跟踪 多类工作空间和视图 业务工作板及流程自动化 计划、依赖和资源排程
重点验证对象 需求至测试、发布的连续性 配置治理与生态集成 跨职能成员的更新体验 模板、字段、权限的可维护性 板结构、自动化和流程边界 计划更新机制和执行系统衔接
不宜忽略的成本 组织级权限和迁移适配 管理员维护与配置复杂度 研发深度场景的补充方案 规则治理和用户培训 自动化维护及数据结构设计 计划维护和执行状态同步
典型错误用法 把产品部署当成流程建设 每个团队各自增加规则 用任务视图替代研发追踪 将所有功能一次性铺开 一张板承载所有管理问题 只维护基线、不更新实际进度

这张表的重点不是给产品打分,而是把验证问题前置。一个工具最好的证据,不是演示环境中的完整功能,而是它能否在本组织的真实工作中减少重复劳动,同时没有把复杂度转移给管理员或项目经理。

四、常见误区:为什么买了工具,项目还是照样延期

1. 误区一:把看板当成项目管理

看板能展示状态,却不自动解决优先级冲突、范围变更和资源不足。任务从“进行中”移动到“完成”,也不代表验收条件已经满足。如果团队只关心卡片移动速度,可能得到更整齐的状态,却没有更可靠的交付结果。

我会要求每类任务至少有清楚的完成定义。比如开发完成是否意味着代码已合并,还是还要通过测试?项目完成是功能上线,还是业务方确认验收?没有定义时,团队成员会用各自理解更新状态,报表看起来一致,实际含义却不同。

2. 误区二:字段越多,管理越精细

字段能带来分析条件,也会增加录入和维护负担。每多一个必填项,就要问这个信息谁会使用、用于什么决策、能否在已有流程中自动获得。如果没人根据字段做决策,它大概率只是填表任务。

在试点中,我倾向于只保留驱动决策的字段,例如负责人、优先级、目标版本、验收条件和依赖项。等团队证明这些信息稳定产生价值后,再增加字段。字段治理的判断标准不是数量,而是信息是否准确、是否被使用、是否值得持续维护。

3. 误区三:自动化越多,效率越高

自动化最适合规则清楚、重复频繁、结果可预测的工作,例如到期提醒或状态变更通知。它不适合代替含糊的审批,也不适合掩盖责任不清。规则错误时,自动执行会比人工错误传播得更快。

上线自动化前,我会记录触发条件、影响对象、失败后的处理人和回滚方式。先挑低风险流程验证,再扩展到影响交付承诺的流程。若团队无法解释一条规则为何存在、何时该修改,就不应继续叠加更多规则。

4. 误区四:所有团队必须用同一套流程

统一不等于完全相同。研发、市场和采购有不同的工作对象与风险控制要求,强行共用所有状态和字段,会让流程变得笨重。更可行的做法是统一最小共识,例如项目负责人、优先级、目标日期、状态定义和复盘方式,再允许团队保留必要的专业环节。

相反,完全放任团队各自定义,也会让管理层无法汇总和比较。选型时应明确哪些是组织级标准,哪些是团队级配置。标准太少,数据不可比;标准太多,业务难以执行。这个平衡需要由流程负责人持续维护,而不是由软件默认值替组织决定。

5. 误区五:忽略迁移和长期维护成本

采购费用只是总成本的一部分。还有旧数据清理、字段映射、权限设计、集成开发、用户培训、流程改造和后续管理员时间。若迁移策略没有规划,团队可能同时维护新旧系统,短期内反而增加双录入。

我会把迁移拆成“必须带走”“只需归档”“可以不迁”三类。历史数据并非越多越好;如果旧任务的字段定义已经失真,直接导入可能污染新系统。重要的是保留业务需要的证据和可追溯性,而不是把每一条历史记录原样搬家。

2026年项目管理效率飞跃:6大项目管理过程工具深度对比

五、专业判断逻辑:用一套可复核的选型方法做决定

1. 第一步:给项目问题分类,而不是把所有痛点混成一个词

“协作效率低”不是足够明确的选型需求。我会把它拆成四类:工作可见性不足、流程交接断裂、计划资源冲突、决策信息不可信。每一类问题对应不同能力,不能因为某个工具的功能列表很长,就推断它能同时解决所有类别。

如果问题是看不到责任和截止时间,轻量任务协作可能就够了;如果问题是需求、开发、测试和发布记录断开,应优先检验研发对象之间的关联;如果关键路径和共享资源冲突频发,就要看计划排程和组合管理;如果状态数据经常过期,则需要改善更新机制,而不是先换图表。

2. 第二步:确定筛选门槛,再对候选方案评分

评分表不能让明显不合格的方案靠其他优点“平均及格”。例如,企业有强制部署和审计要求,候选工具若不能满足,就应作为淘汰门槛,而不是在总分里扣几分了事。先列硬约束,再对可比较的方案评分,决策会更诚实。

软性评分可采用五个维度:端到端流程覆盖、日常使用易懂程度、集成与数据治理、管理报告可信度、总拥有成本。权重由组织目标决定。研发团队可以把流程覆盖和集成放得更高;跨部门项目可以提高易用性权重;多项目资源管理则应提升计划与组合视角权重。

下面的权重是一个用于启动讨论的样例,并非通用答案。团队必须先用两个真实项目走查,再调整权重。若参与评审的人对某个维度打分差距很大,应先把分歧写成待验证假设,而不是简单取平均分。

评估维度 建议起始权重 验证问题
端到端流程覆盖 30% 关键工作对象能否从提出、执行到验收保持关联?
日常使用易懂程度 20% 一线成员能否快速找到工作并更新状态?
集成与数据治理 20% 权限、审计、接口、数据导出是否满足要求?
管理报告可信度 15% 报表是否来自真实更新,口径是否一致?
总拥有成本 15% 订阅、实施、迁移、培训和维护是否都已计入?

3. 第三步:用真实项目完成端到端演练

我建议选择一项有代表性的工作,而不是最简单或最糟糕的项目。它至少要包含一个明确负责人、一次跨职能交接、一次状态变化和一个可验收结果。试点成员应覆盖提出者、执行者、管理者和管理员,避免只有决策者体验演示。

演练时不要让供应商或管理员代替用户操作。让真实角色独立完成创建、拆分、查询、更新、阻塞上报、变更追踪和复盘。记录每一步花费的时间、需要的额外沟通、遇到的字段疑问和手工补录。操作摩擦往往在演示之外出现。

4. 第四步:先定义指标口径,再谈上线收益

常用指标包括状态汇总耗时、任务逾期率、阻塞发现时间、需求变更后的关联遗漏、计划变更响应时间和用户活跃更新比例。每项都要说明统计范围、时间窗口和责任人。例如“逾期率”需明确分母是否排除取消任务,以及截止日期变更是否重新计算。

我尤其不建议把“登录次数”直接当成效率。用户每天登录很多次,可能说明工具使用频繁,也可能说明工作流程碎片化。更有解释力的指标是团队是否更少手工汇总、更早暴露依赖、减少重复录入,并且交付质量没有下降。

5. 第五步:做小范围试点,保留回退方案

试点范围要足够小,能够在失败时调整;也要足够真实,能暴露权限、集成和流程问题。通常可选一个团队或一条业务线,持续数周并覆盖完整工作周期。试点开始前保留旧流程的必要记录,明确数据导出、权限回收和停止条件。

如果试点中发现配置不当,优先判断是产品限制、流程定义不清,还是培训与使用习惯问题。三者需要不同处理。仅凭一次培训后仍有人不更新状态,就认定工具不适合,可能过早;反过来,把所有问题都归咎于“用户不配合”,也会掩盖产品和流程设计缺陷。

2026年项目管理效率飞跃:6大项目管理过程工具深度对比

六、案例与数据观察:把“感觉快了”拆成可验证的变化

1. 一个100人左右研发组织的情景推演

下面的案例是情景推演,用来展示如何设计试点和读数,不冒充某个客户的真实成绩。设想一家约100人的研发组织,每月有多个并行项目,产品需求、开发任务和测试记录分散在不同空间,项目经理每周需要向团队收集进展。

项目团队把试点目标限定为三个:减少状态汇总耗时、缩短阻塞被发现的时间、降低需求变更后的手工核对次数。试点前先观察两周,试点期间使用一条业务线和真实交付任务,避免同时改动组织结构、绩效制度和全部流程,否则结果难以归因。

试点设计中,需求提出者负责填写目标和验收条件,产品负责人维护优先级,执行者更新状态,项目负责人处理依赖,测试角色记录验证结果。每个角色只承担自己能控制的数据,不把“更新所有字段”变成普遍义务。

2. 看数据时,变化与因果要分开

假设情景推演结果显示,周报汇总从每周10小时降到4小时,阻塞发现中位时间从3.5天降到1.5天,变更后人工核对次数从每月24次降到11次。这些数字说明试点值得继续研究,但不能单独证明工具是唯一原因。

还要检查同期是否更换了项目经理、减少了项目数量、调整了会议节奏,或把任务规模变小。如果所有因素同时变化,就只能说“试点期间观察到相关改善”,不能宣称工具带来精确的因果提升。比较可信的做法是保留基线、记录其他变化,并在相近团队或后续周期复核。

还要同步观察可能的负面指标:任务创建耗时是否增加,管理员维护是否变重,用户是否转向私聊绕过流程,未完成任务是否被重新命名来规避逾期。单看速度,容易把问题从一个环节转移到另一个环节。

3. 用工作流证据解释效率变化

如果汇总时间下降,原因可能是状态由执行者直接更新,减少了项目经理逐一询问;如果阻塞发现提前,可能是依赖关系更清楚,或每周评审变得更有效。试点复盘要把结果指标与具体过程变化连接起来,才能判断哪些做法值得复制。

我通常要求每个改善结论都能回答三个问题:以前谁在做什么,现在谁在做什么?减少的步骤是否只是转移给了管理员?流程变快后,验收质量和返工情况有没有恶化?回答不了这些问题,数字就只是表面变化。

2026年项目管理效率飞跃:6大项目管理过程工具深度对比

4. 观察周期要覆盖波动,不要挑最好看的周

项目工作量存在周期波动。季度末、版本冻结、节假日或人员调整,都会改变任务量与响应速度。短期试点若恰好落在低负荷阶段,可能高估收益;若赶上集中发布,也可能低估工具效果。

因此,我会把试点周期至少设计到能覆盖一段完整的工作循环,并把异常事件标注出来。若不同团队成熟度差异很大,最好按团队分别呈现结果,而不是只给一个总平均数。平均值可能掩盖某些团队明显受益、另一些团队负担加重的事实。

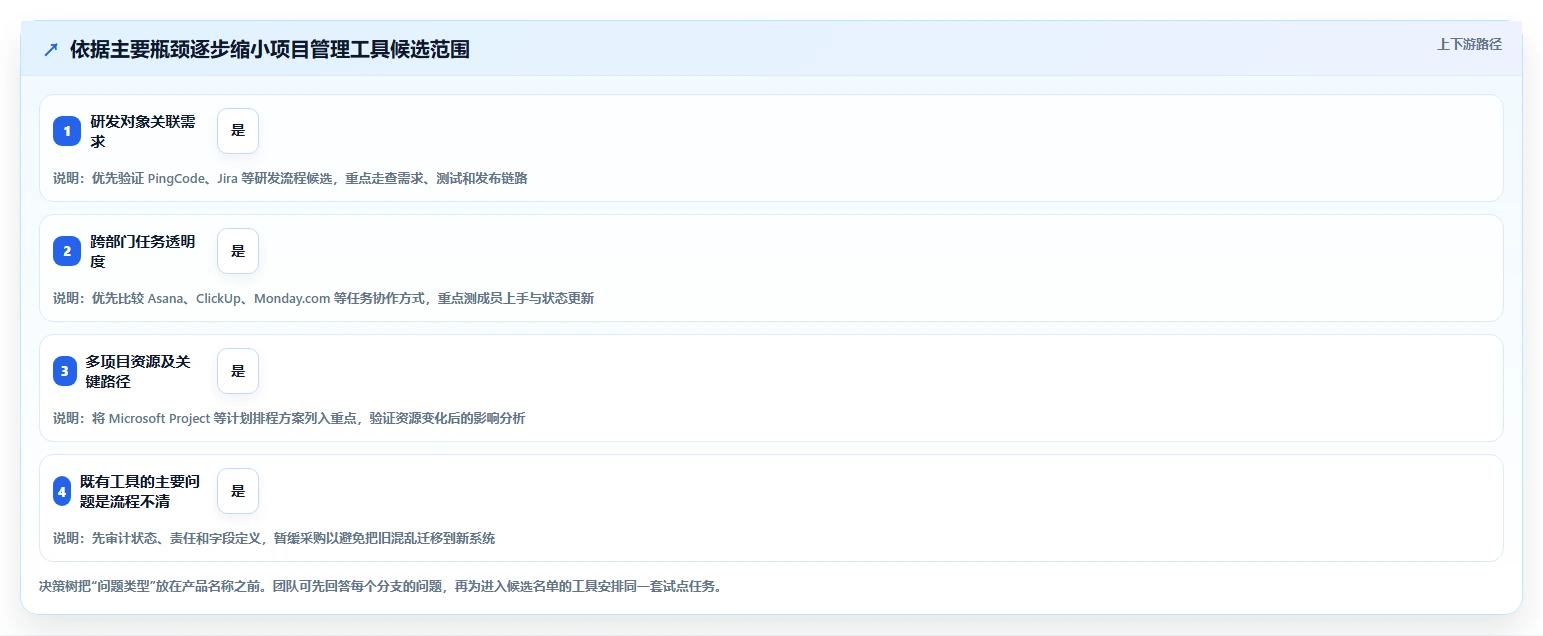

七、不同情况下的行动建议:把候选名单缩小到可试用的范围

1. 如果你是中大型研发组织

先梳理需求、开发、测试、缺陷和发布之间哪些关联必须保留,再把 PingCode 与 Jira 等候选方案放入同一套用例中验证。组织规模超过100人时,额外检查权限模型、跨团队报表、部署和集成治理;不要因为规模较大就默认每个团队都要使用同一工作流。

试点时挑选一条有稳定负责人、真实需求变更和质量验收的业务线。成功标准至少包括数据关联完整、阻塞可以追溯、用户不需要重复录入,以及管理员的维护工作量可接受。若团队已经在现有生态里投入很多,迁移方案还要算上切换期间的双系统成本。

2. 如果你是跨部门业务团队

优先试用能让非技术成员快速理解的任务协作方式,重点比较 Asana、Monday.com 和 ClickUp 等候选工具在模板、责任分配、项目状态和自动化方面的实际表现。邀请市场、运营、法务或销售代表亲自完成一项常见工作,不要只让项目经理代替大家打分。

先统一最小信息结构:项目目标、负责人、截止日期、状态、阻塞原因和验收人。试点里如果成员仍习惯在聊天中更新而不进工具,先观察是入口不方便、模板不符合工作方式,还是更新动作没有带来可见收益。不要马上用更多必填字段解决低活跃。

3. 如果你负责多项目计划和资源协调

把资源冲突、依赖关系、里程碑变更和关键路径作为核心用例,评估 Microsoft Project 的计划能力及其与日常执行系统的连接方式。要求项目经理现场演示一次变更:一个资源减少一周可用时间后,哪些项目受影响、影响如何传达、基线与实际进度如何区分。

如果计划只能由项目经理维护,执行团队却不更新状态,排程会很快失去可信度。上线前必须规定进度数据的责任人、更新频率和偏差处理方式。若组织的项目依赖并不复杂,先用轻量视图改善透明度,可能比维护精细排程更划算。

4. 如果你是资源有限的小团队

优先选择学习成本低、现有沟通习惯容易接入的方案。先解决“任务有没有负责人、何时到期、卡在哪里”三个问题,暂时不必搭建完整的企业级流程。小团队的最大风险往往不是缺少功能,而是流程比工作本身还重。

当任务量、参与角色或系统集成复杂度持续增长时,再评估是否需要更完整的研发或计划管理平台。升级的触发条件可以是每周状态汇总反复耗时、跨团队依赖频繁遗漏、同一信息需要多处维护,而不是单纯因为团队人数达到某个数字。

5. 如果你已经有工具,只是使用效果差

先做一次配置和使用审计,不要把“采用率不高”直接归因于产品不行。检查工作流是否过度复杂、字段是否没人使用、报告口径是否统一、用户是否有足够权限完成任务,以及管理层是否仍要求线下重复汇报。

如果问题来自流程不清,换工具通常只会重新复制旧问题;如果问题来自产品边界,例如关键数据无法关联、权限无法满足或无法稳定集成,再启动替换评估。先把缺口写成可复现的用例,避免变成“大家都觉得不好用”的主观讨论。

2026年项目管理效率飞跃:6大项目管理过程工具深度对比

八、不同情况下的取舍:没有零成本方案,只有更合适的成本结构

1. 灵活度与治理成本的取舍

配置空间越大,越能适应差异化流程,也越需要管理员制定规范。若组织有明确的流程负责人和配置治理机制,可以利用灵活性解决复杂问题;若没有专人维护,优先选择少量标准流程、让普通用户容易理解的方案,通常更稳妥。

不要把标准化理解为禁止变化。更好的方式是定义变更入口:谁可以提出新字段,谁评估其管理价值,哪些团队能试用,什么时候纳入公共模板。这样既保留业务适配空间,也避免配置随时间无序膨胀。

2. 功能覆盖与使用门槛的取舍

统一平台可能减少系统切换和重复录入,但也可能让简单团队面对过多概念。分工具组合则更贴近专业场景,却要承担集成、数据同步和身份管理成本。选择时要比较的不是系统数量,而是端到端工作中需要手动搬运多少信息。

如果工具组合清晰、接口稳定、数据责任明确,多工具协作未必是坏事;如果同一状态需要在三处维护,所谓最佳单品组合就会变成高昂的人工接口。试点中应记录每个关键字段的权威来源,避免发生“多个系统都是真相”的问题。

3. 统一流程与团队自治的取舍

统一流程有利于跨团队比较、审计和资源调配,但可能不适合每种工作。完全自治能让团队快速适应,却会削弱管理层对项目组合的理解。我的建议是统一结果口径和关键治理要求,允许执行过程存在合理差异。

可以统一项目目标、负责人、优先级定义、关键日期、风险状态和复盘字段;而开发团队如何拆分技术任务、营销团队如何安排内容审批,则交由专业团队设计。这样管理者得到可比较的信息,一线也不必照搬不适用的细节。

4. 全面迁移与分阶段上线的取舍

全面迁移能够较快形成统一入口,但变更范围大、回退成本高;分阶段上线便于学习和调整,却会在过渡期出现系统并行。对流程差异明显或历史数据质量不佳的组织,我更倾向于先按业务线分阶段上线,并明确旧系统何时只读、何时停止录入。

阶段划分应按可验证的工作流,而不是只按部门名单。比如先完成需求到测试的闭环,再扩大到发布和项目组合视图。每一阶段都要有退出条件:数据质量达到要求、关键角色完成培训、集成稳定、人工双录降至可接受水平。

5. 低价格与低总拥有成本的取舍

较低的订阅价格不必然意味着更低的总成本。如果工具需要大量定制、外部集成和人工报表,后续维护可能超过许可证支出。反过来,价格更高的平台若显著减少重复录入和管理工时,也可能拥有更好的总体经济性。

预算模型应至少包括订阅、实施、迁移、培训、管理员维护、集成开发、数据导出和退出成本。尤其要问清试点结束后,如果不继续使用,数据能否完整导出、配置是否可复用、团队能否顺利回到原有流程。退出能力也是选型的一部分。

九、下一步怎么做:用两周时间把选型从争论变成证据

1. 第一天:写清项目管理中最贵的三种浪费

列出过去一个季度反复发生的三件事,例如周报汇总耗时、依赖延误、重复录入、需求变更遗漏或计划反复重做。每个问题写出发生频率、影响角色、当前处理方式和可观察的结果,避免写成“沟通差”“效率低”等无法验证的描述。

2. 第二至三天:定义试点流程和数据口径

挑一条真实工作流,确定参与角色、必要信息、状态定义、完成标准和试点基线。提前规定数据如何采集、谁记录异常、哪些同期变化需要标注。没有基线,就无法判断上线后是改善还是偶然波动。

3. 第四至七天:让候选工具完成同一组任务

不要分别看六场风格不同的演示。给每个候选方案同一份用例:创建需求、拆分任务、标出依赖、更新状态、记录变更、关联验收、生成项目视图。记录完成时间、补录次数、疑问数量和管理员协助次数,尽量让真实使用者操作。

4. 第八至十天:审查成本、边界和失败处理

与采购和技术团队一起核对部署、权限、数据导出、集成、审计、维护人力和退出方案。请候选方展示异常情况如何处理,而不只是正常路径:接口失败怎么办、权限变更如何审计、自动化误触发如何回滚、项目结束后数据如何归档。

5. 第二周结束:作出可逆的阶段性决定

选出最适合进入真实试点的方案,而不是立刻承诺全面推广。给试点设定负责人、观察周期、成功指标和停止条件。若结果支持继续,再扩大范围;若效果不明确,回到具体问题定位,不要为了证明采购正确而强行上线。

十、结论:真正的效率提升,来自少一次无效交接

六款工具各有适用的工作方式:研发流程和交付关联可重点评估 PingCode 或 Jira;跨部门任务协作可比较 Asana、ClickUp 和 Monday.com;计划依赖与资源冲突明显,则应认真验证 Microsoft Project 一类排程方案。它们不是一条从差到好的直线,而是对不同复杂度的取舍。

我最看重的不是工具能展示多少图表,而是它能否让一个事项从提出、执行、验证到复盘始终保留足够的上下文。如果选型后,团队少开了一次追状态会议,少做了一轮重复录入,或更早发现一个会影响交付的依赖,效率才真正开始改善。

下一步先不要扩大候选名单,也不要急着谈全面部署。选一个真实项目,记录当前交接成本,用统一任务测试两到三款候选工具,再根据可验证结果决定。工具可以更换,流程可以迭代;最重要的是不要把产品功能当成管理结果,也不要把一张漂亮的看板误认为项目已经受控。

常见问题解答(FAQ)

1. 2026年项目管理中,6类过程工具分别解决什么问题?

我在挑项目管理工具时,经常看到看板、甘特图、流程管理等功能被放在一起比较,但它们看起来都能“管项目”,让我很难判断差别。我的团队既要跟进日常任务,也要协调跨部门交付,究竟应该先选哪一类?

先别按功能数量选,先看项目最常卡在哪个环节。任务看板解决“谁在做、做到哪”;甘特图解决“依赖关系和时间安排”;流程管理工具解决“事项如何按规则流转”;缺陷与问题跟踪工具处理异常和闭环;文档与知识工具沉淀决策依据;资源与组合管理工具帮助管理者协调多人、多项目的优先级。

这六类不是互相替代的六个产品标签,而是六种管理能力。比如,任务看板能显示任务积压,却不一定能说明某个审批为什么停了;甘特图能呈现关键路径,也不一定适合团队每天频繁调整的小任务。我的选型判断是:一个项目只有任务遗漏,就先补任务可见性;跨部门等待多,就优先梳理流程和责任人;

延期总由依赖关系引起,再评估甘特图;多个项目抢同一批人,才需要资源与组合视图。先解决最贵的那个瓶颈,通常比一次买齐六类功能更有效。

2. 比较项目管理工具时,应该用哪些指标,而不是只看功能清单?

我以前对比工具时会逐项勾选功能,结果演示里看起来都不错,真正上线后却发现团队还是频繁催进度、补信息。我想知道,怎样设计一次小规模测试,才能判断工具是否真的改善了项目效率?

建议用真实项目做试点,并在试用前后记录同一组指标。至少观察任务按期完成率、逾期任务数、等待时间、状态更新耗时,以及负责人和截止日期完整率。不要只统计登录次数或创建任务数:这些数字能说明有人在用,却不能证明交付更顺畅。

例如,选一个周期为两周、参与人数不超过十人的项目,先用过去两周数据作为基线,再按同一口径试用。可记录“从任务提交到开始处理的中位时间”和“每周用于追问进度的工时”。

下面的数字只是演示计算方法,不是行业基准: 指标试点前试点后如何解读 进度追问工时/周6小时4小时减少约三分之一,但需排除项目负荷变化 逾期任务数12项10项改善有限,应继续检查依赖和估时 负责人信息完整率70%95%责任可见性提升,不等于交付质量自动提升 测试时还要检查数据录入成本:如果团队每天要重复填写多个字段,效率可能只是从沟通成本转成了维护成本。

最好让实际执行者完成任务创建、变更、阻塞上报和复盘,而不是只让管理者看演示。

3. 跨部门项目应该优先选看板、甘特图还是流程管理工具?

我负责的项目要经过产品、研发、采购和运营多个团队,任务之间有先后依赖,也有审批等待。过去用看板时,大家能看到任务,却经常不知道卡在谁那里;我不确定换成甘特图或流程工具能不能解决这个问题。

先区分“等待”是哪一种。若工作已拆成明确任务,但任务之间有硬性先后关系,例如测试必须等样品到货,甘特图更适合暴露依赖和关键节点;若事项经常停在审批、交接或补材料环节,流程管理工具更适合记录状态、责任人、时限和退回原因。看板仍然有价值,但它主要呈现工作状态,不会自动解决跨部门责任边界。

一个实用做法是用看板作为团队日常入口,同时明确每个状态的进入条件和负责人;对少数关键里程碑,再用甘特视图跟踪依赖。不要把所有零碎任务都塞进复杂时间计划,否则频繁变更会让计划很快失真。试点时挑一个最近发生过延期的项目,逐项标记阻塞类型:依赖未完成、审批未处理、信息不完整、资源冲突或估时偏差。

若多数阻塞集中在审批与交接,优先验证流程能力;若集中在前置任务和资源冲突,再验证计划与资源视图。工具类型应由阻塞原因决定,而不是由项目名称决定。

4. 项目管理工具上线后,怎样避免团队觉得只是多了一套填表流程?

我担心换工具后,团队既要在原来的文档里更新进度,又要在新系统里维护任务,最后形成两份数据、两种口径。有没有一种风险较低的上线方式,能让大家先感受到价值,再逐步扩大使用范围?

风险最低的做法不是一次性迁移全部项目,而是先选一个有明确痛点、负责人愿意参与、范围可控的项目试点。上线前先约定唯一的任务状态来源、必填字段和更新责任,避免同一进度同时维护在表格、聊天记录和工具里。第一周只配置最小流程:任务名称、负责人、截止日期、状态和阻塞说明。

第二周再根据实际问题决定是否增加审批、依赖或报表。每增加一个字段,都要能回答“谁会用它做什么决策”;如果只是为了让页面更完整,就先不要加。试点结束后,分别询问执行者和管理者:是否更容易发现阻塞、是否少了重复追问、是否增加了维护时间。

若看板更清楚了,但每周录入工时明显增加,就应先简化流程,而不是要求团队“适应系统”。只有当信息更新能替代已有汇报动作,工具才真正进入工作流。扩大范围前,建议保留一份迁移清单:正在进行的任务是否有负责人和期限、历史记录是否需要保留、通知规则是否会造成过量提醒、谁负责维护模板。

先解决这些具体问题,再复制试点配置,通常比全员同时切换更稳妥。

读者评论

潘
潘安琪

把匹配度标成情景模拟而非真实用户评分,这点比较客观。实际选型时,最好再加上本团队的权限、集成和迁移成本,否则同样的工具在不同组织里结果可能差很多。

杜
杜景行

我们团队用看板跟进任务没问题,但需求变更后测试经常没同步。文中建议沿真实需求走完整链路很实用,比只看功能演示更容易发现交接中的遗漏。

尹
尹承宇

Jira 的配置自由度确实需要治理。字段和状态一多,报表口径就容易不一致;先盘点哪些差异是业务必需、哪些只是历史遗留,比继续加规则更值得做。

文章包含AI辅助创作:2026年项目管理效率飞跃:6大项目管理过程工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/207785

赞 (0)
飞飞飞飞
项目经理必读:如何选择适合你的项目管理软件界面设计?2026年权威指南
上一篇 15小时前
提升团队协作:2026年最受欢迎的5大项目管理软件界面设计工具盘点
下一篇 15小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
