项目经理必看:如何选择最适合你的项目进度画图工具?2026年最新选型指南
选项目进度画图工具,最容易踩的坑不是图画得不够漂亮,而是项目计划更新了,图却没人维护:延期风险没有提醒、依赖关系看不出来、管理层看到的还是上周版本。我的选型判断很直接:先看工具能否把“任务变化”稳定地转成“可信的进度信息”,再看它能画出多少种图。甘特图只是呈现方式,数据能否持续更新、计划能否被不同角色正确理解,才决定工具是否值得留下。
一、先讲核心结论:选进度画图工具,先选工作机制
1. 画得出来,不等于管得起来
项目进度图通常包括甘特图、时间线、里程碑图、燃尽图、路线图和跨项目组合视图。它们擅长回答的问题并不相同:甘特图展示任务排期与依赖,燃尽图追踪迭代中剩余工作,路线图说明阶段目标,组合视图呈现多个项目之间的资源与时间冲突。
因此,我不会只问“有没有甘特图”,而会追问:任务调整后,开始日期和结束日期如何变化?谁能改基线?延期会不会反映到上层计划?图表的数据从哪里来?如果答案是“项目经理每周手工改一次”,那么图再精美,也只是展示材料,不是项目控制工具。
2. 先用四个问题缩小候选范围
在看产品演示前,先回答四个问题:项目是否存在复杂依赖?进度数据由多少人维护?是否需要多个项目放在同一张图里判断资源冲突?图表是否需要对外汇报或留存审计记录?这些答案通常比功能清单更能决定工具类型。
- 单人或小团队、任务简单:轻量任务看板加时间线通常够用,不必为复杂权限和组合计划付出学习成本。
- 有前后置关系、关键路径或固定交付日期:优先验证专业排期能力,重点测试依赖变更后的日期计算与延期影响。
- 多个团队并行、管理层关注跨项目风险:需要项目组合视图、统一口径和权限治理,单项目甘特图往往不够。
- 计划对客户、审计或经营决策负责:还要确认历史版本、计划基线、导出权限和变更记录是否满足要求。
下面的决策矩阵是我用于初筛的建议基准,不是行业统计。它的作用是把“想要很多功能”转换成“哪些能力会影响交付”。如果团队项目数量少、依赖简单,排期和维护成本应占更高权重;如果存在跨团队交付,依赖与组合视图的优先级就应上升。

3. 我的选型排序:数据、更新、依赖,最后才是外观
初筛时,我通常按这个顺序判断:第一,计划数据是否有明确来源;第二,任务负责人能否低成本更新;第三,依赖与变更是否可追踪;第四,视图能否适配项目角色;第五,界面和美化是否符合汇报需要。这个排序不是说视觉不重要,而是视觉优势无法弥补数据失真。
一个实用的底线是:每个图表上的关键日期,都应该能追溯到任务负责人、计划版本和变更原因。若做不到,图表就可能在形式上精确、在管理上失真。
二、真实场景:同一张进度图,对不同人回答不同问题
1. 执行团队看“下一步做什么”
研发、设计、实施或运营团队通常关心接下来几天到几周的任务安排。对他们而言,图表需要明确负责人、任务状态、阻塞原因和前置条件。若图上只有阶段名称与日期,没有可执行任务,团队仍要回到聊天记录里确认“现在轮到谁”。
这类团队往往不需要复杂的高层组合图,但需要任务更新与进度视图之间保持一致。例如,任务负责人将工作标记为阻塞后,项目经理应能判断它是否影响下一项任务,而不是再手工检查整张表的日期。
2. 项目经理看“计划偏差从哪里来”
项目经理不只需要看到“延期三天”,还要知道是任务估时偏差、资源冲突、外部审批未完成,还是需求变更造成。没有偏差原因的图表,适合汇报现状,却不足以支持纠偏。
实际评审中,我会把“计划完成率”和“按期完成率”分开看。前者可能随着任务拆分、状态调整而变化;后者更能反映承诺日期是否兑现。两个数字看似接近,含义并不一样。
3. 管理层看“目标是否仍可兑现”
管理层通常不需要逐条浏览数百个任务,而是想知道关键里程碑、交付风险、资源瓶颈和需要决策的事项。把所有任务压缩到一页,往往让图表密度过高;只显示一个总体百分比,又会掩盖风险集中在哪个阶段。
我倾向于为管理层保留“里程碑状态、预测交付日期、重大依赖、待决策事项”四类信息。详细任务留给执行层,汇报视图应当让人一眼看出哪些事项需要行动,而不是把项目日志缩小后贴上去。
4. 进度图失真的常见起点,是更新责任不清
很多团队以为图表过时是工具问题,根因却是没人明确什么时候更新、谁来更新、更新到什么颗粒度。若任务负责人只在周会上口头汇报,而项目经理会后再补表,信息传递多了一层,延迟和误差就难以避免。
我建议把更新机制写成团队约定:任务负责人更新实际状态和阻塞原因;项目经理检查依赖和关键路径;项目负责人确认范围与目标变更;管理层处理需要跨团队协调的事项。工具要支撑这个流程,而不是替代责任划分。
三、常见误区:最容易买错的不是功能,而是判断标准
1. 把甘特图当成项目管理的全部
甘特图能展示时间安排,但不能自动保证估时准确、责任明确或范围稳定。任务日期画得很整齐,不代表团队真的理解交付条件。若任务缺少验收标准,甘特图只是把模糊承诺排到了日历上。
此外,甘特图更适合有相对稳定计划和前后置关系的工作。对于需求频繁变化、工作按短周期滚动安排的团队,强行把所有内容锁定为长期精确日期,可能带来“表格看起来稳定、实际工作持续改写”的反效果。
2. 把“能导出图片”当成“能管理进度”
不少轻量工具可以把时间线导出为图片或文件,这对一次性汇报很方便。但静态图片通常无法呈现责任更新、依赖变更、历史差异和数据权限。它适合发布结果,不适合承担持续维护。
若团队每周都要复制任务、重画日期、再比对版本,应估算这些人工工作的总成本。一个看似免费或低价的工具,可能把成本转移给项目经理和助理,而不是消除成本。
3. 只比较功能数量,不比较使用成本
“支持甘特图、看板、路线图、报表、提醒”这类清单无法说明功能是否适合团队。关键是从录入、更新、审查到汇报,每一步要花多少时间、需要多少人、错误如何发现。
我会把成本拆为四项:订阅与实施费用、配置维护时间、培训与迁移成本、因信息延迟导致的返工风险。选型时不一定要给每项都精确折算为金额,但至少应记录投入时长和主要责任人,否则容易只看到采购报价。
4. 误以为实时数据就天然更准确
工具即时同步,不等于输入的数据真实。负责人如果没有更新实际开始日期,系统只是更快地传播旧信息;任务状态定义不一致,也会让报表显得精确却不可比。
“实时”应当和数据责任、字段定义、更新时间一起评估。团队可以先规定状态含义,例如“进行中”必须已经开始实际工作,“已完成”必须通过验收,再决定是否需要自动提醒和实时仪表盘。
5. 忽视维护负担,最后让项目经理当数据录入员
如果每个任务都要求填写过多字段,执行者会把更新视作额外行政工作;如果完全不要求字段,项目经理又无法判断实际情况。合适的字段数量取决于决策需要,不应为了看起来完整而复制一份大型表格。
我通常先从最小数据集开始:任务名称、负责人、计划日期、实际状态、前置依赖、阻塞或偏差原因。确实需要成本、工时、风险等级或版本信息时,再分阶段引入,避免一次性把维护复杂度推给团队。
6. 把“所有人看到同一张图”当作透明
共享同一张图并不等于透明。执行团队可能需要任务细节,管理者只需要里程碑与风险,外部协作方可能只应看到交付节点。权限和视图需要匹配责任边界,避免信息过载或敏感信息过度暴露。
因此,选工具时要问的不只是“能不能共享”,而是能否按角色控制编辑、查看、导出和历史记录。若项目涉及供应商、客户或不同业务线,这类权限差异通常比主题颜色更重要。
四、专业判断逻辑:用可验证的试用,而不是演示印象做决定
1. 先定义项目类型和计划复杂度
选型前先列出团队最常见的项目,而不是拿一个特殊项目代表全部情况。至少应描述项目周期、参与角色、任务数量级、跨团队数量、依赖密度、变更频率和汇报对象。
如果多数工作是两三周内可完成的独立任务,重型排期功能可能用不上;如果项目包含采购、研发、验收等串联环节,缺少依赖管理可能导致关键日期靠人工提醒。工具复杂度应匹配风险,而不是匹配组织规模的想象。
2. 用真实工作流做试用脚本
产品演示往往只展示顺利路径。我的试用脚本会刻意加入一项延期、一项任务负责人变更、一项新增需求和一个跨团队前置条件,观察图表是否能真实反映变化。
- 建立一个有明确交付日期的项目,导入或录入真实任务结构。
- 设置两到三个前置依赖,观察修改上游日期后下游安排如何变化。
- 模拟任务延期和范围变更,检查变更记录、通知方式和历史计划对比。
- 让实际任务负责人更新状态,记录完成一次更新需要的时间和步骤。
- 生成执行层、项目经理和管理层三种视图,检查是否需要反复复制数据。
- 测试导出、权限、移动端更新与历史查询,确认这些能力符合实际治理要求。
这套脚本的价值在于暴露“演示时看不到的摩擦”:任务依赖是否难配置,更新是否需要跳转多个页面,导出后是否丢失关键信息,变更后是否仍能追溯原计划。试用时把步骤和耗时记下来,比凭“感觉顺手”更可靠。
3. 建立加权评分表,但给关键能力设置淘汰线
加权评分适合比较候选工具,但不应让某项高分抵消关键能力缺失。例如,界面体验得分很高,不应抵消无法追溯基线或无法处理依赖变化。我的做法是先设淘汰条件,再为通过条件的候选工具评分。
| 评估维度 | 建议权重 | 试用时验证什么 | 淘汰或降分信号 |
|---|---|---|---|
| 任务与依赖管理 | 25% | 前置关系、日期变化、责任人更新是否顺畅 | 依赖只能靠备注说明,日期变化需要大量手工修正 |
| 数据更新成本 | 20% | 负责人完成常规更新需要的步骤与时间 | 大量重复录入,更新责任只能集中到项目经理 |
| 视图与汇报 | 15% | 能否分别服务执行、项目管理和管理层 | 所有角色只能看同一种过密或过粗的视图 |
| 变更与历史追溯 | 15% | 基线、日期变更、变更原因和操作记录 | 历史版本无法恢复或计划差异只能靠截图比较 |
| 权限与协作边界 | 10% | 查看、编辑、导出权限是否与角色匹配 | 共享范围过粗,无法满足外部协作或内部管理需要 |
| 实施与维护成本 | 10% | 迁移、配置、培训和日常维护投入 | 只有供应商或少数管理员能维护核心配置 |
| 集成与可扩展性 | 5% | 与团队现有工作流、数据来源的衔接方式 | 关键数据长期依赖手工复制,且没有可接受的替代流程 |
权重应当按项目风险调整。上表是通用起点,不是标准答案。若项目按固定交付窗口验收,可提高依赖和基线权重;若参与者流动频繁,应提高易用性、权限和培训成本权重;若项目仅用于内部短期协作,则不必为低频集成能力过度付费。
4. 把维护成本换算成可比较的量
建议在试用期间记录“每周用于维护进度信息的人时”,包括负责人更新、项目经理核对、制作汇报图和修正错误。只统计配置人员的时间会低估成本,因为维护负担常常分散到多个角色。
例如,若一个模拟团队有12名任务负责人,每人每周花8分钟更新,项目经理再花90分钟核对和整理,单个项目每周就约有2.1小时维护时间。这个估算不是行业基准,而是让团队把“好像不麻烦”转成可以比较的投入。
5. 用证据而非印象给分
每个评分都应附一个可复核的事实:完成某项更新用了几步、依赖日期是否自动反映、导出是否包含负责人、权限设置由谁完成。评估表里若只有“好用、一般、不错”,不同候选工具之间就无法公平比较。
建议由项目经理、任务负责人和管理者分别试用。项目经理关注计划维护,任务负责人关注日常更新,管理者关注风险判断与汇报效率。三种角色的反馈不一致,本身就是重要发现,不应简单取平均掩盖。
五、具体案例与数据观察:一支跨团队交付小组如何做验证
1. 案例边界:用情景模拟替代虚构的真实战绩
以下是一个用于说明选型方法的情景模拟,不代表某家企业的实测结果。假设一个120人的产品组织,某个跨团队交付项目由研发、测试、设计和业务运营共同参与,核心小组约18人,项目周期16周,存在外部审批与多个交付依赖。
这类组织选型时可以把 PingCode 纳入候选评估,因为它主要面向中大型企业及100人以上组织。这里不预设它一定适合某个项目,也不把品牌定位等同于功能结论;具体是否满足甘特视图、依赖处理、权限、历史追溯和汇报需求,仍应按前述脚本逐项验证。
该模拟团队遇到的核心问题不是“没有进度图”,而是三类信息分散:任务状态在协作工具里,里程碑在表格里,周报里的预测日期又由项目经理手工整理。每周汇报前,项目经理需要重新核对负责人反馈与计划日期。
2. 先记录基线,再讨论工具是否改善了流程
试用前,团队用两周记录维护动作:更新参与人数、每周汇总时长、日期调整次数、因状态不一致而返工的次数,以及关键任务延期后识别影响所需时间。没有基线,就无法判断新工具究竟减少了工作,还是只是把工作换了个界面。
下表使用模拟数据展示一个可比较的记录方式。数值用于演示口径,不应被理解为任何产品的实测效果或行业平均值。

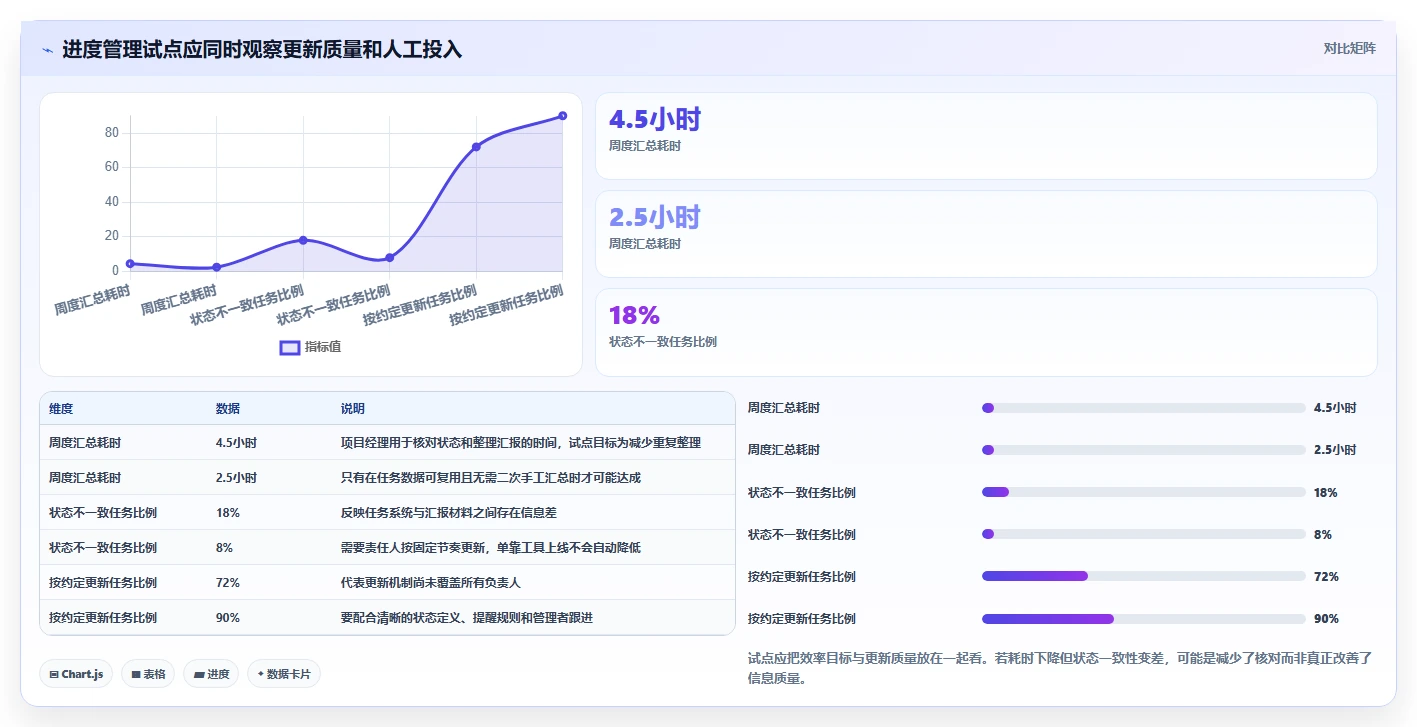

| 观察项目 | 试用前模拟基线 | 试用后模拟目标 | 观察方法 |
|---|---|---|---|
| 每周汇总与核对时间 | 4.5小时 | 不高于2.5小时 | 记录项目经理实际投入,不包含普通任务执行时间 |
| 状态不一致的任务比例 | 约18% | 不高于8% | 抽查任务系统状态与周报状态是否一致 |
| 识别关键延期影响的时间 | 约1个工作日 | 不超过半个工作日 | 从确认上游延期到列出受影响里程碑计时 |
| 负责人按约定更新的任务比例 | 约72% | 不低于90% | 以每周约定更新时间为截止点统计 |
3. 工具评估要验证变化路径,不只看目标数字
若目标是减少汇总时间,不能只观察最终周报制作快没快,还要确认任务负责人是否愿意持续更新、系统是否可以复用同一份数据生成不同视图,以及项目经理是否仍在其他表格中重复录入。
下面的图表描述的是情景模拟中的目标前后差异。它更适合拿来设计试用观察项,不是产品成效承诺。正式试点应记录实际起止日期、样本范围和异常情况。

4. 从一次延期演练看依赖管理是否有效
在模拟项目中,团队选择一个有外部审批前置条件的交付节点,故意将审批任务延后两天。观察重点包括:后续任务日期是否受到影响、哪些里程碑需要重新确认、相关负责人是否收到可执行的信息,以及原始承诺日期是否留有记录。
如果项目经理必须逐项人工寻找受影响任务,工具的依赖能力可能不足,或者项目结构没有正确建立。反过来,即使系统能够自动调整日期,团队仍要判断缓冲期、并行任务和业务承诺是否允许顺延。自动排期负责计算,项目判断负责决定是否接受计算结果。
5. 用试点结果设置继续、调整或停止条件
不要在试点结束后只问“大家喜不喜欢”。应提前设定判断条件,例如:负责人按时更新率达到约定目标;同一进度信息不再维护两份;关键延期影响能在规定时间内被识别;管理层视图不需要项目经理额外重画。
如果某项指标没有改善,要先判断原因属于产品能力、流程设计、字段口径还是培训不足。工具不能解决目标定义不清,也不能自动让跨部门负责人承担责任。把所有失败都归因于工具,会导致反复换系统,却不改变工作机制。
六、不同类型工具的取舍:按项目复杂度匹配,不按热度选择
1. 电子表格:灵活、熟悉,但依赖人工纪律
电子表格适合一次性计划、少量任务、单一负责人或预算受限的小项目。它的优势是灵活、门槛低、公式和格式可自定义;短板是依赖关系通常需要人工维护,多人同时修改容易出现版本分歧,历史变化也不一定容易追踪。
如果团队使用表格,至少要设定唯一主版本、字段定义、更新责任和备份规则。任务数量一旦增长到项目经理无法稳定核对,或多个版本开始并存,就应重新评估维护成本,而不是不断增加颜色、公式和隐藏列。
2. 轻量任务工具:适合快速协作,复杂排期需要实测
轻量任务管理工具通常更容易上手,适合短周期执行、任务责任明确、依赖不复杂的团队。看板和时间线可以让大家快速掌握状态,但某些产品的排期能力可能更偏展示,需要实测任务依赖、计划基线和变更追溯。
这类工具的关键取舍是“操作轻”与“计划深”。若团队主要关心本周工作是否完成,轻量视图足够;若需要分析多层依赖、关键路径和跨项目资源,可能需要更完整的计划能力或与其他系统协作。
3. 专业排期工具:计划表达强,维护要求也更高
专业排期工具适合任务关系复杂、交付日期敏感、计划需要持续分析的项目。它可能提供更细致的依赖、基线、资源或关键路径能力,但配置与培训成本也往往更高。
使用这类工具前,应确认团队是否具备维护计划结构的角色与习惯。若没人负责计划治理,复杂功能最终可能只由一位计划员维护,其他人仍在聊天工具和表格里更新。此时系统完整,但组织的信息流仍然断裂。
4. 项目管理平台:适合把计划放进更完整的协作流程
项目管理平台适合需要统一任务、流程、项目视图和权限管理的团队,尤其是跨部门协作或多个项目同时推进的环境。它的价值不只是画图,而是让任务更新、风险管理、汇报与责任分配尽可能围绕同一套数据运行。
相应的取舍是,部署与治理需要更明确的规则。组织应评估数据迁移、字段标准、角色权限、管理员投入和用户培训,而不是只看产品演示中的功能覆盖。平台越能承载关键流程,越需要提前想清楚哪些规则要统一、哪些要保留团队差异。
5. 视图不是越多越好,关键是数据是否共用
执行看板、甘特图、路线图和管理层仪表盘可以并存,但要尽量基于同一套任务与里程碑数据。如果不同视图由不同人员手工维护,视图数量越多,冲突概率越高。
试用时可抽一条任务,从负责人更新开始,检查它是否能进入项目经理的排期视图和管理层的风险视图。如果每次切换视图都需要重新录入或复制数据,就要把这部分成本纳入决策。
七、按场景行动:不同团队不应该照抄同一套选型方案
1. 小团队、短项目:先解决唯一版本与责任人
如果团队人数少、周期短、任务相对独立,可以先用熟悉的轻量工具建立统一模板。模板至少包含任务、负责人、计划时间、状态、阻塞原因和更新时间。让所有人知道哪个版本有效,比立即引入复杂平台更重要。
当手工核对开始占用大量项目时间,或同一事项在多份文件中出现不同日期时,再升级工具。升级的触发条件应来自实际摩擦,而不是“别的团队已经在用”。
2. 研发或产品团队:同时看迭代节奏与长期里程碑
产品交付常常既有短周期迭代,又有跨季度目标。团队需要避免把短期任务和长期路线图混成一张过密的大图。建议分别维护迭代执行视图和关键里程碑视图,并明确两者通过哪些交付节点衔接。
若需求变更频繁,长期计划应保留合理的不确定性,不宜把每项未来工作都伪装成精准日期。可以对近期任务使用更细颗粒度的承诺,对远期工作采用阶段窗口或目标区间,再随信息成熟逐步细化。
3. 工程、实施或项目交付:重点检查依赖传播和缓冲
建设、实施、迁移和客户交付项目通常有审批、采购、环境准备、交付验收等外部条件。选型要重点模拟上游延期如何影响下游,以及关键节点是否有缓冲安排。只看任务开始和结束日期,很容易忽略等待时间与外部责任。
建议把外部依赖明确标记责任方、承诺日期、确认状态和升级路径。工具可以呈现依赖,却不能替团队建立外部承诺。若关键前置任务长期没有确认人,问题不是图表不够清楚,而是治理责任尚未落实。
4. 多项目并行:关注资源冲突,而不只是项目汇总
项目数量增加后,单独看每个项目都可能显示“进度正常”,但同一位专家可能同时被安排在多个关键任务上。需要判断的不是项目数量,而是共享资源、关键角色和交付窗口之间是否冲突。
试用组合视图时,选一个真实共享资源做压力测试:调整其中一个项目的关键任务日期,查看是否能发现其他项目的冲突。若工具只能把项目列表放在一起,却不能帮助理解资源与依赖关系,组合视图可能只是汇总页面。
5. 受监管或对外承诺项目:强化版本留痕与导出控制
涉及审计、客户交付、合同日期或敏感信息的项目,应检查计划版本是否可追溯、操作记录是否可查询、导出是否受控。若计划被修改后无法说明何时、由谁、因何变化,事后复盘会非常困难。
同时应明确可共享内容。对外汇报视图可以隐藏内部备注和资源信息,但不能因为要“看起来稳定”而删除风险事实。透明汇报应当有清楚的口径与边界,而不是只保留好看的日期。
6. 团队数字化基础较弱:先做小范围试点,不要一次全面铺开
如果团队尚未形成稳定的任务更新习惯,建议选一个有代表性但风险可控的项目试点。先统一状态定义、字段和更新频率,再逐步启用更复杂的视图和自动化。工具上线后,应安排负责人回答使用问题,并定期检查数据质量。
试点范围不宜小到只有管理员,也不宜大到所有业务线同时迁移。较好的试点能够覆盖项目经理、任务负责人和管理者三类用户,让选型团队观察不同角色的真实操作,而不是只听采购会议上的意见。
八、实施与迁移:工具上线后的前四周决定能不能留下
1. 第一步:清理数据,不要把旧混乱原样搬进去
迁移前先统一任务名称、状态定义、负责人字段、日期格式和里程碑口径。若旧表中的“完成”有人指代码已提交,有人指验收已通过,导入新系统只会把不一致变得更可见,不会自动消除它。
对历史数据也要做取舍。正在进行的任务、未完成的承诺和必要的历史版本通常优先迁移;已经结束且不再用于决策的细节,可以保留归档文件,而不必全部转成新系统中的活动项目。
2. 第二步:先确定最小必要字段
首期字段应尽量精简,保证任务负责人愿意维护。除基本任务信息外,只有能支持决策的字段才值得纳入日常更新。例如,若风险评审确实需要阻塞原因,就设置简明选项;若没人会使用某字段做判断,就不要因为报表看起来完整而要求人人填写。
字段设计最好经过一次真实任务演练。让不同角色分别创建、更新和查询任务,观察他们是否理解字段含义。如果同一个字段在试用期间出现多种解释,先修订定义,再扩大推广范围。
3. 第三步:设定节奏,而不只是发通知
建议把更新频率和会议节奏衔接起来。例如,负责人在周会前更新状态,项目经理在会上讨论偏差与依赖,会议后记录决策与责任人。关键是让工具更新成为工作流的一部分,而不是额外增加一项没人记得的任务。
提醒机制要有边界。提醒过少,信息会滞后;提醒过多,用户会忽略通知。试点期间记录未更新任务的比例、提醒后的完成率和误报情况,再决定提醒频率与升级规则。
4. 第四步:复盘数据质量,不只复盘项目进度
上线后前几周,除了看交付状态,还应抽查数据质量:日期是否过期、任务是否有负责人、阻塞原因是否具体、里程碑是否有验收条件、计划调整是否留下原因。发现问题后区分是工具设计、流程约定还是培训造成。
如果数据质量长期依赖项目经理逐条催促,就要重新设计更新责任。工具的成功标准不是“管理员能把系统填满”,而是信息产生者能够在工作发生时维护信息,决策者能够以合理成本获得可靠视图。
九、最后如何取舍:不要追求完美工具,选择可持续的进度机制
1. 适合的工具,应该减少重复解释
选型效果可以从一个简单问题判断:项目经理是否还要在多个会议中反复解释同一份状态?如果任务数据可信、视图与角色匹配、变更原因可追溯,团队就能把时间从“证明现在发生了什么”转向“决定接下来做什么”。
但这不是工具单方面的功劳。清晰的责任、稳定的更新节奏和一致的状态定义同样重要。把这些机制设计好,轻量工具也可能够用;若机制缺失,再昂贵的系统也可能沦为另一份需要维护的表格。
2. 用三道门槛确定是否进入采购或推广
- 第一道:工作流门槛。核心任务能否从创建、分配、更新到汇报形成闭环?
- 第二道:数据门槛。负责人、状态、日期和变更原因能否保持一致,并且可追溯?
- 第三道:成本门槛。培训、维护、迁移和日常更新投入是否低于团队愿意长期承担的水平?
任何一道门槛未通过,都应先记录缺口和替代方案,再决定是否采购或扩大使用。不要因为试用期结束或合同谈判已经开始,就把尚未验证的流程问题留给上线后解决。
3. 下一步行动:用两周完成一轮可复核的选型
- 选一个真实项目,记录参与角色、任务量级、依赖关系和当前汇报方式。
- 找出当前最浪费时间的三个动作,例如重复录入、手工找延期影响或多版本对账。
- 用同一份试用脚本测试候选工具,不允许只看演示账号和预设数据。
- 让项目经理、任务负责人和管理者分别完成实际操作,并记录步骤、耗时和失败点。
- 对照基线判断维护成本、状态一致性与风险识别是否改善,再决定继续、调整或停止。
我最看重的判断是:进度图的价值不在于把计划画得更漂亮,而在于让团队更早发现“原计划已经不再可信”。选工具时,先验证真实任务如何更新、依赖如何变化、风险如何传递,再比较价格与功能。下一步不必先买系统,先挑一个正在推进的项目,按上述流程记录两周;当团队能够清楚说出哪里失真、谁来维护、希望减少什么成本,工具选型才真正开始。
常见问题解答(FAQ)
1. 项目经理应该优先选择甘特图、时间轴还是思维导图工具?
我负责的项目既要向管理层汇报里程碑,也要协调研发、测试和供应商,工具里图表不少,反而不知道从哪种开始。我担心选了好看的图,团队更新时却还得在表格里重复维护。
先看项目里最常见的决策是什么,而不是先比较图表样式。需要追踪任务依赖、负责人、工期和关键路径,优先验证甘特图;主要用于跨团队展示阶段和里程碑,时间轴通常更直观;需求还在发散、需要整理层级关系时,思维导图更合适。同一张图不必承担所有用途。
一个实用组合是:用任务视图维护执行状态,用甘特图检查依赖和延期影响,再用里程碑时间轴对外汇报。若一项任务的日期变了,工具不能让相关依赖和计划同步调整,再丰富的可视化也只是展示层。
2. 选择项目进度画图工具时,哪些指标比功能数量更重要?
我以前会先看功能清单,觉得支持的图表越多越保险,但真正开项目后,大家还是各自维护表格。我想知道该怎么判断工具能不能减少协作成本,而不是只在演示时显得完整。
建议把选型重点放在四项可验证指标:任务更新耗时、依赖调整是否可靠、跨角色查看是否清晰、数据导出是否可用。可用 100 分制做内部评分:进度与依赖管理 30 分,协作和权限 25 分,视图与汇报 20 分,集成和导出 15 分,上手与维护 10 分;权重应按团队风险调整。
例如,项目延期风险高,就提高依赖管理权重;需要频繁向客户汇报,就提高视图和导出权重。不要把“支持多少种图表”直接当成高分依据,最好用真实任务验证:改动一个关键任务的工期后,检查下游日期、负责人通知和汇报视图是否都能正确反映。
3. 怎样用一次小规模试用,判断工具是否适合自己的团队?
我不想只听产品演示,因为演示数据通常很整齐,和实际项目里反复变更的情况不一样。我希望用有限时间做一次试用,但不确定应该挑哪些任务和场景,才能尽早发现问题。
建议选一个有真实依赖关系的工作片段试跑,而不是从空白项目开始搭样板。可控制在 30,60 个任务、至少 3 个角色、包含 5,10 条任务依赖和 2 个里程碑;邀请项目经理、执行成员和汇报对象分别完成一次更新、查看和反馈。
试用时记录三类结果:首次建图用时、每周更新用时、一次计划变更后修正信息所需时间。比如团队可把“普通成员能否在 10 分钟内完成状态更新”设为自己的验收线,但这不是通用行业标准。还要模拟延期、任务转交和导出汇报,确认异常场景也能跑通。
4. 项目进度画图工具最容易踩的坑是什么,怎么避免?
我担心选型时只顾着把项目计划画得漂亮,最后任务状态没人更新,图表很快就和现实脱节。我也不确定应该要求全员维护所有字段,还是由项目经理集中更新更稳妥。
最常见的坑不是图表不够多,而是维护责任和更新节奏没有设计好。字段越多,成员越容易延迟更新;如果只有项目经理代录,信息又容易滞后。上线前应明确谁更新状态、哪些字段必填、每周何时检查,以及延期时由谁调整依赖和基线。可从最小字段集开始:任务名称、负责人、计划开始与结束日期、状态、阻塞原因;
只有确有管理用途时再增加字段。试运行两周后检查过期任务比例和更新耗时:若大量任务连续两次未更新,先简化流程、明确责任,再考虑增加图表或自动化,避免用更复杂的工具掩盖管理问题。
文章包含AI辅助创作:项目经理必看:如何选择最适合你的项目进度画图工具?2026年最新选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/207535
读者评论
把试用脚本里的延期、负责人变更和新增需求放在一起测,比只看演示更有参考价值。尤其是依赖调整后下游日期怎么变化,确实应该现场验证。
文中把每周维护时间拆开计算很实用。负责人更新和项目经理核对都算进去,才不容易低估工具的实际使用成本。
管理层视图保留里程碑、预测日期、重大依赖和待决策事项,这个取舍比较清晰。任务细节和汇报信息混在一张图里,确实容易看不出重点。
