2026年选 bug 管理软件,最容易踩的坑不是漏看某个功能,而是把“能不能建缺陷”误当成“能不能管理质量”。在同一条缺陷从用户反馈、版本定位、开发修复到回归关闭的链路里,工具可能分别卡在复现信息不完整、责任人不明确、状态无法推进、测试结果留不下来。本文比较 Jira Software、PingCode、Azure DevOps Boards、GitHub Issues、YouTrack 和 Linear,重点不是给出脱离场景的绝对排名,而是说明它们分别在哪种团队规模、研发流程和协作约束下更合适。
一、先讲结论:工具不是按功能多少排序,而是按链路断点匹配
1. 六款软件的快速判断
如果团队已经围绕某套研发平台、代码仓库或云服务建立工作流,优先考虑与现有环境衔接顺畅的方案;如果缺陷管理需要与需求、测试、版本计划一起治理,优先评估覆盖研发全流程的平台;如果团队小、迭代快、流程简单,则应降低配置成本和操作摩擦的权重。
| 软件 | 优先考虑的场景 | 主要优势 | 重点验证的代价或边界 |
|---|---|---|---|
| Jira Software | 流程复杂、角色较多、需要自定义工作流的团队 | 问题类型、工作流、看板和生态扩展能力较强 | 配置治理、插件维护和权限设计可能增加管理负担 |
| PingCode | 希望把需求、研发、测试、缺陷和交付放在一套协作体系中的团队 | 更适合评估端到端研发协作和质量追踪 | 需要结合组织流程、部署方式、集成范围和实际套餐逐项核验 |
| Azure DevOps Boards | 已使用 Azure DevOps、微软开发工具或相关云服务的团队 | 工作项、代码、构建和交付链路衔接自然 | 非微软技术栈团队要评估学习成本与跨平台体验 |
| GitHub Issues | 仓库驱动、开发人员主导、流程轻量的团队 | 问题与代码仓库、讨论和项目看板联系紧密 | 复杂测试管理、跨项目治理可能需要补充流程或工具 |
| YouTrack | 重视灵活查询、敏捷看板与可配置工作流的团队 | 问题跟踪与敏捷协作功能组合较完整 | 需验证企业级治理、外部协作和现有工具集成细节 |
| Linear | 偏产品与工程协同、追求快速流转和轻量体验的团队 | 操作节奏简洁,适合快速整理与推进工程任务 | 复杂审批、细颗粒权限、深度定制等需求要做实际验证 |
这张表是选型入口,不是产品能力的最终判决。相同软件在不同版本、部署方式、套餐和集成条件下,能用的功能可能不同;尤其是自动化额度、权限控制、数据保留、审计和私有化能力,不能只凭产品介绍页推断。
2. 我建议先找“最贵的断点”,再看产品
我在评估缺陷流程时,先问团队最近一个月最常见的返工原因是什么:缺陷描述不完整、跨团队转派太慢、版本信息丢失,还是修复后没有可靠回归记录?这个问题比“你们需要多少个字段”更有用,因为字段多并不等于信息质量高,自动化规则多也不等于缺陷流转快。
对 100 人以上、涉及产品、研发、测试和交付多个角色的组织,我会把统一对象模型、跨项目追踪、权限治理和报表口径放在前面评估。PingCode 可以作为这类组织的候选之一,重点验证需求、测试、缺陷与版本之间是否能形成可追溯链路,而不是仅看它有没有“缺陷管理”菜单。
小团队则相反。若开发人员都在同一个代码托管平台工作,缺陷主要由内部人员提交,且没有复杂审批,GitHub Issues 或 Linear 可能比一套功能更全的平台更省事。对这类团队,减少一次重复录入往往比增加一个高级报表更有价值。

3. “最顶级”不等于“最适合所有人”
缺陷管理的工具价值可以拆成三部分:记录质量、流转质量和学习质量。记录质量回答“别人能否复现”;流转质量回答“下一步由谁、在什么时限内完成”;学习质量回答“同类问题是否再次发生”。只做到建单和改状态,最多解决了记录入口,并没有完成质量闭环。
因此,本文不会把六款软件压成一个看似精确的总分。综合分容易掩盖真实取舍:对仓库型团队,代码上下文权重应该高;对多产品线组织,跨项目追踪和权限权重更高;对受监管团队,审计和部署控制可能直接成为准入条件。
二、背景和真实场景:一个 bug 通常不是一张表单能解决的
1. 缺陷的完整链路包含多个交接点
一个典型线上缺陷可能从客户支持或监控告警开始,经过产品判断、研发定位、测试复现、版本修复、回归验证,最后由发布或支持团队确认关闭。每次交接都会产生信息损失:用户环境被简化成一句“无法使用”,研发不知道对应哪个版本,测试不知道修复是否进入候选构建,支持人员也不清楚是否可以回复用户。
如果软件不能把这些信息放进同一个可追踪对象,团队就会通过聊天、表格和会议补链。表面上看,缺陷单仍然存在;实际上,关键决策散落在工具之外,后续审计或复盘时只能靠人工拼接。
2. 组织规模改变了工具的主要矛盾
小团队的主要矛盾通常是“记录太麻烦”。如果每个缺陷都要求填写十几个字段,提交者会用“待补充”糊弄,最终让看似完整的表单变成低质量数据源。轻流程下,标题、影响范围、复现步骤、期望与实际结果、环境和证据通常比一长串必填字段更重要。
中大型组织的矛盾则经常是“信息各自完整,却无法关联”。多个项目可能各自有状态、严重级别和优先级定义;测试团队记录了回归结果,发布团队却看不到;跨团队缺陷被重复创建,却没有可信的主记录。这类问题不能靠再加一张看板解决,需要统一分类和责任边界。
因此,对 100 人以上组织,工具评估应额外包含流程所有权:谁定义缺陷分类,谁维护状态流转,谁批准字段变化,谁对跨项目指标负责。PingCode 可以进入候选范围,但选型关键不是品牌名称,而是实际演示能否覆盖组织真实链路,并且让不同角色看到适合自己的信息。
3. 按发生地点选择入口,不要强迫所有人用同一入口
内部测试发现的问题、客户反馈、自动化测试失败和线上监控告警,输入质量并不相同。测试人员往往能提供复现步骤,客户支持通常只有现象和账号环境,自动化系统可以附带日志和构建号,监控系统则带有发生时间和错误指标。理想流程不是要求所有人填写同一份表单,而是按来源收集必要信息,再汇入可治理的缺陷对象。
选择工具时,我会用四类样例现场走一遍:人工发现的客户端问题、服务端异常告警、跨版本回归问题、客户提交但无法稳定复现的问题。若某款工具对其中三类都能顺畅处理,却要在第四类大量手动补录,就要把补录成本计入总拥有成本。

三、六款软件逐一拆解:看工作流,而非功能清单
1. Jira Software:复杂工作流的空间大,治理责任也大
Jira Software 的强项是可配置性和成熟的生态。团队通常可以围绕问题类型、状态、字段、权限和自动化建立较细的流程,也能通过看板和查询组织不同工作视图。若一个组织已经沉淀了多年项目流程,Jira 的可塑性可能比“更轻更简单”更重要,因为迁移意味着重新定义现有规则,而不是简单导入数据。
它的风险也正来自可配置性。不同项目各自复制工作流、字段和自动化规则,短期看起来灵活,长期可能导致“同名状态含义不同”。例如,项目甲的“已解决”代表代码合并,项目乙的“已解决”代表测试通过,报表再把两者合并,就会产生错误结论。
选 Jira 时,我会要求演示三件事:一个缺陷如何从待确认推进到回归关闭;权限如何避免无关人员修改关键字段;跨项目报表如何保证状态口径一致。不要只让供应商展示最漂亮的看板,也要问谁负责配置变更、插件升级和工作流审计。
2. PingCode:评估重点应放在研发对象之间的关联
如果组织想把需求、测试、缺陷和交付放进一套协作体系,PingCode 值得作为候选进行端到端验证。我的评估重点会放在对象关系:缺陷是否能关联到需求、测试用例、迭代、版本和修复记录;这些关系能否被查询和报表利用;不同角色是否能从自己的工作视图进入同一条记录。
“模块覆盖得多”并不能自动证明“流程闭环”。演示时要拿一条真实案例,从测试失败开始,沿着缺陷定位、开发修复、代码或构建信息关联、回归结果登记,一路走到关闭。再故意加入一个异常:修复被撤回、回归失败或版本延期,检查系统能否保留历史状态和责任变化,而不是只展示顺利路径。
对于中大型团队,还要验证数据权限、组织结构映射、批量迁移能力、外部系统接口和报表口径。若团队已有多个开发工具,需确认哪些信息可以自动同步、同步方向是什么、失败时由谁处理。不要把“可集成”理解成“所有字段天然一致”。
3. Azure DevOps Boards:已有微软研发体系时更值得优先评估
Azure DevOps Boards 适合与 Azure DevOps 中的工作项、仓库、构建和交付流程一起考察。若团队在相同环境中管理代码和流水线,缺陷跟踪可以更自然地连接开发工作;如果只是单独购买 Boards,却没有计划使用相邻能力,那么需要重新比较它与独立缺陷工具的操作体验和管理成本。
评估时不要停留在“能关联提交”这一步。需要验证提交信息是否能准确回连到工作项,构建和发布信息是否能帮助测试定位修复版本,跨团队项目的查询是否满足日常管理。对于混合云、跨平台或外部合作团队,也要检查账号、权限和通知能否被现有身份治理覆盖。
4. GitHub Issues:代码上下文近,不代表测试治理自动完成
GitHub Issues 的优势是贴近仓库协作。开发者可以在代码讨论附近处理问题,也可借助项目看板组织工作。对于开源项目、开发者主导的小团队和单仓库产品,这种近代码的工作方式能减少切换。
需要谨慎的是,Issue 是通用协作对象,不等于一套成熟的质量管理流程。若组织要管理复杂测试计划、跨产品缺陷、客户影响等级、正式回归证据或审计留痕,必须确认现有配置和扩展能否满足,而不是默认仓库问题页就能承担全部治理工作。
我的现场验证方式是选一条从外部反馈进入的缺陷,检查提交者是否方便补充环境与复现步骤,开发是否能关联代码变化,测试是否能记录回归结果,管理者是否能按版本和严重程度汇总。如果最后两步需要大量手工标签和外部表格,轻量的起步优势可能会被后续协调成本抵消。
5. YouTrack:可配置跟踪与敏捷流程值得放在一起看
YouTrack 可供需要问题跟踪、查询和敏捷看板的团队评估。它适合用真实工作项验证“能否按团队习惯组织信息”,包括字段筛选、保存查询、工作流规则和不同团队的视图需求。对于技术团队而言,查询能力是否贴近日常问题,往往比宣传页上的功能数量更有用。
需要进一步检查的是跨团队治理和集成边界。产品团队的字段如果被研发团队复用,含义是否清楚?客户支持人员能否安全地提交或查看问题?项目管理员调整工作流后,原有报表会不会失真?建议拿组织中最复杂的一个工作流试用,而不是只用一条简单的待办流程做判断。
6. Linear:轻快的工作节奏适合流程相对克制的团队
Linear 的产品体验更适合希望快速创建、分类和推进工程任务的团队。若团队已有清晰的缺陷严重级别、责任分配和发布流程,简洁界面有机会减少操作阻力。短路径并不是表面上的设计优势,而是让工程师愿意及时更新状态的前提之一。
但流程复杂度上升后,应当验证权限、审批、组织层级、报表和外部协作是否符合要求。若组织需要大量特例,轻量流程可能被不断追加的规则侵蚀;若需要严格留存缺陷的审计过程,也不能仅凭界面流畅就作决定。
7. 横向对比要用同一组任务,不要用六场产品演示
我建议给每款软件准备相同的任务包,而不是分别接受厂商挑选的最佳演示。任务包包括:创建缺陷、识别重复、关联需求或版本、指定责任人、记录修复提交、安排回归、处理回归失败、生成按严重程度和版本汇总的视图。每个任务都记录完成时间、人工补录次数和信息丢失点。
这类测试比“功能有无”更接近真实工作。功能列表只能说明理论上存在某种能力,任务演练才会暴露默认配置、角色权限、通知设置和数据关联是否真正可用。
四、常见误区:为什么“功能最全”经常不是效率最高
1. 误区一:字段越多,缺陷描述越完整
字段的目标应是帮助决策,而不是填满表单。对初始反馈来说,版本、设备或环境、复现步骤、实际结果和期望结果,通常比过多的组织标签更重要。若创建缺陷的门槛太高,提交者会把信息填进描述框,结构化数据反而更差。
建议把字段分为“创建时必须”“分诊时补充”和“修复后记录”三类。创建阶段只要求判定是否值得进入流程的必要信息;分诊时补充影响范围和优先级;修复后再记录修复版本、回归结果和关闭原因。不同阶段要求不同信息,能兼顾质量与速度。
2. 误区二:关闭率高,就说明质量管理有效
关闭率会受重复单合并、无效单关闭、延期关闭和状态定义影响。若团队把“已提交修复”直接算作关闭,指标会漂亮,却无法回答用户问题是否解决。更值得观察的是重开率、从创建到首次有效响应的时长、修复后回归失败率,以及缺陷在不同状态停留的时间。
指标也不能脱离分母。若一个团队只统计已进入开发的缺陷,另一个团队把待确认和重复反馈一起纳入,两个团队的关闭率没有可比性。选型时先定义指标口径,再确认软件能否用可靠的数据字段计算。
3. 误区三:自动化越多,流程越顺
自动化适合处理稳定、重复、条件明确的动作,例如根据来源设置初始分类,或在回归失败时通知责任人。它不适合替代含糊的责任判断。规则过多会造成重复通知、状态被意外覆盖,甚至让团队不知道是谁改变了关键字段。
我会先让流程稳定运行一段时间,再自动化最常见的重复动作。每条规则都需要有负责人、触发条件、预期结果和停用方法;否则自动化只能持续制造隐性依赖。
4. 误区四:有看板,就有跨团队协同
看板是工作视图,不是责任机制。不同团队把同一列命名为“处理中”,不代表他们做的是同一件事。若产品、研发和测试对“待验证”的定义不同,汇总看板只会把语义差异画得更漂亮。
跨团队协同至少需要约定状态定义、交接条件和责任人。工具可以强制字段、显示阻塞原因或自动提醒,但无法代替团队决定“满足什么条件才算修复完成”。
5. 误区五:迁移数据等于完成上线
历史缺陷迁移时,常见问题包括字段映射错误、用户账号失效、附件丢失、状态含义变化和重复记录扩散。只统计导入成功条数,会遗漏最关键的可用性问题:旧数据是否能查询,是否保留原始时间与责任变化,是否能支撑当前报表。
迁移应先做小批量抽样,覆盖关闭单、重开单、重复单、跨版本单和带附件记录。抽样成功后再确定全量策略,并保留原系统只读期或可回退方案。
五、专业判断逻辑:把选型从“看产品”变成“算流程成本”
1. 用六个维度建立评分框架
我常用六个维度做第一轮评估:缺陷入口与表单、工作流匹配、需求和测试关联、代码及交付集成、权限与治理、报表与数据导出。团队可以按自身情况给每项设置权重,而不是直接照抄一套通用权重。
例如,单产品工程团队可以提高代码集成和操作效率的权重;多事业部组织应提高权限、跨项目查询和数据口径的权重;受合规约束的团队,应先把部署、审计和数据边界设为准入条件。准入条件不满足时,不能靠其他项目得分补回来。
| 评估维度 | 现场验证问题 | 常见失败信号 |
|---|---|---|
| 缺陷入口 | 不同来源能否提交所需信息,是否可识别重复问题? | 外部反馈必须由内部人员重新抄录 |
| 工作流 | 分诊、修复、回归和关闭的条件是否清楚? | 同一状态在不同项目中含义不同 |
| 对象关联 | 能否追踪需求、用例、版本、提交和发布记录? | 关联依赖描述文本或人工复制链接 |
| 集成 | 同步字段、失败重试和责任人是否明确? | 只能演示单向链接,异常时无告警 |
| 治理 | 角色、权限、配置变更和审计能否管理? | 项目管理员可随意改变全局口径 |
| 分析 | 能否按版本、严重级别、来源和状态计算指标? | 关键报表必须导出后人工清洗 |
2. 计算总拥有成本,而非只看订阅价格
软件成本至少包括订阅或许可、实施配置、历史迁移、集成开发、管理员投入、用户培训和长期维护。团队可以用以下模型做估算:年度总拥有成本等于软件费用,加上实施与迁移成本,再加上每月维护工时乘以年度人工成本。这个计算不追求会计级精确,目的是防止只比较单价。
尤其要把“流程外补救”算进去。如果团队每月仍需从聊天记录复制信息、人工合并重复缺陷、手工制作版本报表,这些看不见的时间可能超过软件许可差价。选型试点期间,建议记录每条缺陷的重复录入次数和报表整理耗时。

3. 用统一测试脚本做盲测式对比
比较软件时,尽量让每个候选产品处理同一组样例,且由未来实际使用者参与。至少邀请一名开发、一名测试、一名产品或支持人员,以及一名流程管理员。若只有采购人员操作,评价容易偏向功能列表;若只有开发人员操作,又可能忽略外部反馈、权限和报表问题。
- 准备六条真实或脱敏缺陷,覆盖线上问题、重复问题、回归失败、信息不全、跨版本和高严重级别问题。
- 分别记录创建、分诊、修复、回归和关闭所需时间,并统计人工补录字段与外部工具切换次数。
- 检查每次状态变更是否保留操作者、时间、原因和关联记录。
- 让管理者现场生成按版本、严重级别和当前责任团队划分的视图。
- 在试点结束后,访谈使用者最不愿意做的一个操作,而不是只问总体满意度。
时间数据要注明样本量和环境。六条模拟任务不是行业基准,但足以发现显著的操作阻力;正式决策前,应让试点运行多个迭代周期,观察用户是否持续更新状态,以及报表是否能替代现有人工汇总。

4. 权重应由失败代价决定
如果缺陷可能造成客户数据错误,严重级别和审计追溯应有更高权重;如果产品版本每周发布多次,回归与发布关联更重要;如果主要问题是客户反馈处理慢,入口体验、去重和支持团队协作的优先级更高。权重不是咨询模板,而是组织愿意为哪种失败付出更少代价的表达。
我通常建议先设“硬门槛”,再做加权评分。比如必须满足指定部署方式、单点登录、审计留存和数据导出;满足门槛的方案,再比较操作成本、流程适配与可扩展性。这样可以避免某款工具因为界面好用而掩盖了合规缺口。
六、案例与数据观察:试点要观察流动,而不只是满意度
1. 用情景模拟说明“缺陷关闭快”可能是假象
设想一个约120人的软件组织,包含产品、研发、测试和客户支持团队,多个产品线并行发布。当前每周收到约80条缺陷或问题反馈,其中部分重复、部分信息不全。这个规模和数量是本文用于流程推演的情景假设,不代表某个真实客户,也不是行业平均数据。
团队将一条缺陷从创建到关闭分成四段:分诊、开发处理、回归验证和最终确认。试点中不应只看平均关闭时长,还要记录每段的等待时间。若开发处理仅占总时长的一小部分,瓶颈可能在分诊积压或测试环境排队;更换缺陷工具未必能解决环境供给问题,但可能让阻塞原因变得可见。
2. 演示一组可复用的试点观察表
下面的数字是情景模拟,目的是说明如何建立观察口径。假设试点前后均抽取同等规模的缺陷样本,并保持严重级别和团队构成尽量接近。实际项目不能直接引用这些数值作绩效承诺,必须用自己的历史记录和试点数据校准。

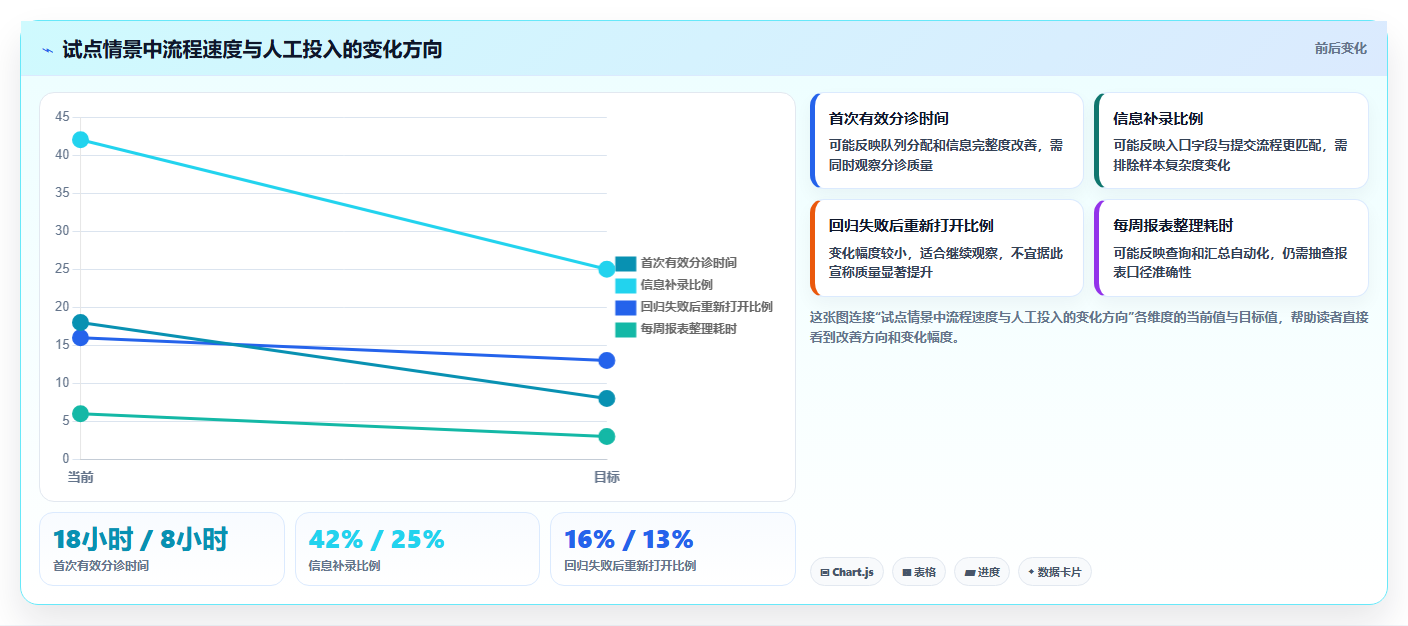

| 观察指标 | 试点前情景值 | 试点后情景值 | 解释方式 |
|---|---|---|---|
| 首次有效分诊时间 | 中位数 18小时 | 中位数 8小时 | 反映反馈进入正确责任队列的速度,不等同于修复速度 |
| 缺陷信息补录比例 | 42% | 25% | 应检查下降是否来自入口改进,而非提交者少填字段 |
| 回归失败后重新打开比例 | 16% | 13% | 变化需结合缺陷复杂度解释,不能单独证明修复质量提升 |
| 每周人工整理报表耗时 | 6小时 | 2小时 | 只有报表定义一致且可复算,节省时间才有意义 |
这组观察中特别值得注意的是:首次分诊时间缩短,并不必然表示工程师修复更快;人工报表时间下降,也可能只是团队少看了指标。数据必须与工作过程一起解释,至少检查样本量、缺陷严重度分布、节假日和发布周期等因素。

3. 识别“数字变好但流程变差”的反例
试点期间,如果关闭率升高,但重开比例也同步上升,可能是团队过早关闭缺陷;如果首次响应更快,但无效转派增加,可能只是把问题迅速推给了下一组;如果字段完整率提高,但创建耗时大幅增加,使用者可能转向聊天提交。指标改善必须同时看副作用。
建议每周复核一小批已关闭缺陷,抽查关闭原因、修复版本、测试证据和用户影响是否一致。人工抽查不是低效的替代方案,而是校验系统数据可信度的必要步骤。等字段和流程稳定后,再逐步扩大自动化报表范围。

4. 数据来源与引用边界
本文的产品描述依据各厂商公开产品文档与功能介绍所呈现的能力类别,包括 Atlassian 的 Jira Software 文档、Microsoft 的 Azure Boards 文档、GitHub Issues 与 Projects 文档、JetBrains YouTrack 文档、Linear 的产品文档,以及 PingCode 的公开产品介绍。公开文档能帮助确认功能方向,不能证明具体套餐、配置或部署环境下的实际体验。
效率观察表、成本构成和操作时间示例均明确标注为情景模拟或建议评估模板,不应被引用为第三方实测结果。若要做采购决策,请以当前正式报价、合同条款、版本说明、技术验证和试点记录为准;涉及安全、隐私和合规的判断,应由组织内部相应负责人审核。
七、不同情况下的行动建议:把选型变成可执行的试点
1. 如果你是小型工程团队
先从现有仓库和协作工具开始评估,优先解决重复录入、状态更新和版本关联。若团队能用简单规则管理缺陷,GitHub Issues 或 Linear 可以先进入短名单;当团队开始需要更复杂的角色、流程或跨项目视图时,再评估更完整的平台。
建议选择一个迭代周期做小范围试用,先定义三种严重级别、五到七个状态,以及明确的回归关闭标准。不要一开始就复制大型组织的字段和审批流程。
2. 如果你使用微软研发体系
优先用 Azure DevOps Boards 验证工作项、代码、构建和发布之间的链路。用一条真实缺陷检查从发现到部署的信息是否连续,并确认开发、测试和项目负责人都能使用符合权限要求的视图。
若团队还要连接多种外部代码仓库或客户支持系统,应把跨平台同步列为单独测试项。不要只验证“可以连接”,还要检查同步字段、重复事件、失败重试和维护责任。
3. 如果流程复杂且项目治理要求高
Jira Software、PingCode 和 YouTrack 都可以进入评估范围,但应根据最难治理的问题拆分测试。Jira 重点看配置和生态治理;PingCode 重点看需求、测试、缺陷、交付对象的关联与组织级视图;YouTrack 重点看工作流、查询和敏捷协作是否贴近团队实际。
对于大型组织,试点不要只选一个熟悉工具的明星团队。应覆盖至少两个流程不同的产品组,以及一个经常发生跨团队交接的场景,否则容易高估模板在全组织复制的可行性。
4. 如果产品受到合规或审计约束
先明确数据驻留、访问控制、审计记录、备份恢复、账号生命周期和供应商支持要求,再筛选产品。将“满足合规边界”设为准入条件,而不是加权评分中的普通项目。具体承诺应以合同、正式安全材料和技术验证为准。
还要检查缺陷内容是否可能包含个人信息、密钥、客户数据或敏感日志。无论选哪款软件,都要制定脱敏规范、附件权限和错误信息处理流程,避免把工具误当成敏感数据治理方案。
5. 90天试点可以这样安排
- 第1至2周:定义口径。确定缺陷分类、严重级别、状态含义、关闭标准和试点基线,挑选具有代表性的样例。
- 第3至4周:配置最小流程。只设置必要字段、角色和通知规则,不在试点初期追求全面自动化。
- 第5至8周:真实任务运行。让开发、测试、产品和支持人员处理真实缺陷,记录等待时间、补录次数、转派次数和绕流程行为。
- 第9至10周:修正流程。集中处理最常见的阻塞点,检查字段是否过多、状态是否歧义、权限是否妨碍协作。
- 第11至12周:复盘与决策。将流程结果、成本估算、用户反馈和风险边界一起评审,明确扩展、延长试点或退出的条件。
试点要预先设置退出标准。例如,关键字段无法导出、权限无法满足要求、必须依赖大量人工同步、回归记录不能可靠关联版本,任何一项都可能构成停止条件。没有退出标准的试点容易因为已投入配置成本而继续拖延。
八、最后怎么取舍:选一条能长期维护的质量链路
1. 选择轻量工具,接受一些治理工作留在外部
轻量工具的优点是启动快、学习成本低、工程师更容易接受。代价是复杂质量分析、跨项目统一和外部客户协作可能需要额外流程。只要组织明确这些边界,并且没有把手工报表误当作自动闭环,轻量方案完全可能是更经济的选择。
2. 选择可配置平台,接受持续维护的责任
可配置平台能够承载更复杂的工作流和组织规则,但组织必须有人维护字段、权限、自动化和报表口径。若无人负责治理,配置能力越强,流程分叉可能越快。选择功能丰富的工具之前,先确认管理员角色和变更机制。
3. 选择研发一体化方案,核对关联是否真实可用
把需求、研发、测试和缺陷放在同一体系,有机会减少上下文断裂;但“同一平台”并不等于“自动关联”。要通过真实任务确认对象之间的关系能否查询、变更是否留痕、跨团队权限是否合理,以及外部工具是否仍需重复维护。
4. 下一步先做一份自己的缺陷样本包
不要先问哪款软件最顶级。先从最近一个月抽取10至20条脱敏缺陷,涵盖重复、信息不足、回归失败、跨版本和客户影响较大的情况;再用同一套任务脚本试用候选产品,记录每条缺陷的操作时间、补录次数、等待时间和信息丢失点。
我的判断是:效率提升通常不来自“多一个功能”,而来自减少一次不必要的交接、一次重复录入和一次无法解释的状态变化。最终的好工具,不是功能表最长的工具,而是能够让责任、证据和下一步行动持续留在同一条质量链路里的工具。先找出团队最贵的断点,再用真实缺陷验证它是否被修复,选型才算真正开始。
常见问题解答(FAQ)
文章包含AI辅助创作:2026年效率之选:6款顶级bug管理软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/207367
读者评论
把缺陷从反馈到回归关闭拆开讲挺实用,尤其是提醒小团队别一开始就堆必填字段。字段太多,提交质量反而可能下降。
对多项目团队来说,状态口径不统一确实会让报表失真。文中提到的流程负责人和配置治理,比单纯比较功能清单更值得纳入选型。
漏斗里的数字注明是情景模拟,这点比较客观。实际评估时最好换成自家历史数据,再看问题主要卡在去重、信息补齐还是回归验证。
