2026年挑选 IT 项目管理工具,最容易踩的坑不是漏看某个功能,而是把“功能最多”误当成“效率最高”。一个 120 人左右的研发组织,可能同时需要需求追踪、迭代协作、跨部门排期和高层进度汇总;六款工具都能覆盖其中一部分,却未必能用同一种方式把这些工作串起来。本文对比 PingCode、Jira、Asana、monday.com、Microsoft Project 和 ClickUp,并把产品能力、实施成本、管理边界与选型步骤放在同一张决策桌上。
文中涉及的时长、评分和案例数字,凡非公开产品规格,均会明确标注为情景模拟或建议基准,不冒充真实用户统计。
一、先讲核心结论:选工具先看工作流,不先看功能数量
1. 六款工具分别适合什么问题
如果团队要管理从需求、开发、测试到发布的研发闭环,优先比较 PingCode 与 Jira。前者更适合希望在一套平台中承接研发管理多个环节、且有明确权限和流程要求的中大型组织;后者在敏捷研发团队中有成熟的项目、工作项与生态扩展方式,但配置自由度越高,越需要有人治理。
如果主要问题是跨部门任务无人跟进、项目状态分散在邮件和会议里,Asana、monday.com 或 ClickUp 通常更容易从任务协作切入。它们更适合以项目、任务、负责人和截止日期为管理主线的团队;若研发团队还要深度追踪代码、测试、发布等对象,则要进一步核对集成和数据关系是否足够。
如果组织以计划、资源、里程碑和依赖关系为核心,尤其需要传统项目排期或与微软办公环境协同,Microsoft Project 值得进入短名单。若项目数据以表格化跟踪、审批和报表为主,Smartsheet 可作为对照对象。不过本次六款比较将 ClickUp 纳入,而不将 Smartsheet列为候选:原因是本文重点覆盖从研发协作到跨职能任务的常见选型边界,Smartsheet 更适合单独与表格型工作管理方案比较。
快速筛选可以用一句话概括:研发流程复杂,先评估研发闭环;跨部门协同复杂,先评估任务流转;计划与资源约束突出,先评估排期能力;工具已有较强生态绑定,则先核验集成与权限,而不是从零搭建理想流程。
2. 先用四个问题缩短候选名单
- 谁是主要用户?研发、产品、测试、项目经理、高管,还是跨部门业务团队?主要用户不同,首页、字段、流程和报表的优先级也不同。
- 项目对象是什么?需求、缺陷、任务、里程碑、资源、审批,还是客户交付事项?工具是否能保留这些对象之间的关系,比单看“支持任务管理”更重要。
- 哪些信息必须可信?负责人、优先级、预计日期、实际进度、风险状态等字段,如果靠会后补录,报表再漂亮也只是整理过的猜测。
- 谁负责长期治理?如果没人维护字段、权限、工作流和模板,高度可配置的产品可能更快变成“每个团队一套规则”。
我的判断是,选型不是挑一个“最强软件”,而是找出团队最昂贵的协作断点,再判断工具能否在不引入过量维护成本的前提下补上它。功能覆盖率只有放进实际流程中,才有决策意义。

二、真实场景与比较边界:同一个“项目”,可能是六种不同工作
1. 研发团队需要的不只是任务清单
IT 项目里常见的状态失真,往往不是没人更新任务,而是任务之间缺少可追踪关系。一个需求进入排期后,可能拆成开发任务、测试用例、缺陷和发布事项。如果这些信息分散在不同系统,项目经理需要手工拼接“需求是否交付”的答案,管理层看到的进度就可能落后于实际变化。
研发管理工具要重点核验对象模型:需求能否关联迭代、缺陷是否能回到来源需求、版本或发布是否能汇总已完成内容、变更是否保留记录。看板只是呈现方式,真正决定追踪能力的是底层对象、关联规则和变更历史。
2. 跨部门项目的瓶颈通常在交接,而非创建任务
一项新功能从产品确认、研发评估、设计交付、测试验收再到运营上线,至少经过多个交接点。每个团队都能建立任务,却可能没人对“何时交接、交付物是什么、谁确认完成”负责。此时工具要能让流程节点和责任人清楚可见,而不是只增加一列任务状态。
这种场景下,容易上手、跨部门共享视图、自动提醒和任务模板通常比复杂的研发字段更优先。Asana、monday.com、ClickUp 可进入试点;如果同时需要严格的研发对象关联,就要验证它们与研发系统的连接是否稳定,而不能只看演示页面。
3. 计划型项目的关键是依赖和资源,而不是卡片数量
如果项目有固定发布日期、多个团队共享关键人员,计划延误就可能沿着依赖关系放大。管理者需要知道哪些任务是前置条件、哪些资源超负荷、调整一个日期会影响哪些里程碑。只用简单看板通常无法解释“为什么延期”和“改动之后影响多大”。
Microsoft Project 的价值通常出现在计划、依赖和资源管理要求较明确的场景;它是否适合日常协作,还要看成员是否愿意持续维护计划数据。计划能力强但更新责任不清,结果可能是甘特图很完整、实际状态却不可信。
4. 本文如何比较,哪些数字不能被误读
本文按六个维度观察工具:研发流程承载、跨团队协作、计划与视图、自动化和集成、权限治理、实施与维护。这里的比较是选型框架,不是基于同一企业、同一配置、同一版本完成的实验室性能测试。产品版本、套餐、部署方式和集成能力可能变化,采购前应以厂商当前正式文档、合同条款和试用环境为准。
我把“公开可核验的产品能力”和“组织实施后的效果”分开。前者可以通过官方帮助文档、产品说明、部署与安全材料核验;后者必须用自己的流程试点。本文的案例数字是为帮助理解决策方法而设的模拟场景,不能当成行业平均值,也不能据此推断任一产品必然带来固定比例的效率提升。

三、六款工具逐一拆解:优势要和适用边界一起看
1. PingCode:优先验证研发管理闭环与组织治理
PingCode 可纳入中大型企业及 100 人以上组织的重点候选,尤其适合需要统一管理研发过程、角色权限与团队协作规则的团队。评估时不要只看是否具备需求、迭代或缺陷等模块,而要在试用环境里实际走通“需求提出,评审,排期,开发,测试,发布,复盘”,并核验每一步是否留下可查询的关联和记录。
它的潜在优势是把多个研发管理环节放入一个相对统一的平台思路中,减少团队在不同工具间反复搬运上下文的需要。对于多团队组织,权限、字段、流程模板和跨团队汇总能力尤其值得验证。需要注意的是,平台能力越广,前期流程设计和管理员投入通常越不能省;如果组织还没形成统一的需求口径,先上复杂配置可能只是把分歧固化进系统。
适用边界也要说清:若团队只有几名成员、流程极简单、现有协作方式尚未稳定,完整平台的实施成本可能高于短期收益。建议用一个真实项目检验“跨团队追踪是否变容易”,而不是只让管理员搭出一套看起来完整的演示流程。
2. Jira:敏捷研发可塑性强,治理要跟上
Jira 常被研发团队用于管理项目、工作项、迭代和流程。它的优势是配置空间和扩展生态较丰富,可以根据团队的工作方式组织工作流与视图。对于已经建立敏捷实践、具备系统管理员或工具负责人、并且需要连接研发相关系统的团队,这种可塑性有现实价值。
风险来自“能配置”被误解成“应该配置”。字段越堆越多、状态越拆越细、多个团队各自定义状态时,跨项目报表可能难以比较;用户也会把时间花在选择字段和维护规则上。试点时应先限定最少必要字段,并在每次迭代复盘中检查字段是否真的帮助决策。
如果团队没有明确的工作项定义和流程责任人,Jira 的灵活性未必自动转化为效率。选型时应重点验证项目模板、权限模型、跨项目汇总、自动化限制、数据导入导出与所需集成,并把具体套餐及当前产品条款列入采购核验清单。
3. Asana:跨职能任务推进清楚,研发追踪需核对
Asana 更适合以项目和任务为中心、参与者包括产品、运营、市场、设计或交付团队的协作场景。其任务指派、截止日期、项目视图和工作进度表达方式,有助于把“谁在什么时候交付什么”放到团队共同可见的位置。对任务交接多、会议追进度成本高的团队,这种直观性有实际意义。
如果需求管理要求包括复杂的研发层级、缺陷追溯、版本关联或较细的权限边界,就要通过真实数据模型验证,而不能仅凭任务列表和自动化演示做判断。尤其要问清楚:研发对象从哪里来、如何同步、状态冲突由谁处理、审计记录是否满足组织要求。
Asana 的试点应覆盖非研发成员,而不只是项目经理。若只有项目负责人觉得好用,但协作方仍通过邮件发送交付物,工具就没有真正形成工作入口。采用前需要明确哪些信息必须在系统更新,以及如何把更新动作融入现有会议和交接流程。
4. monday.com:视图与流程组合灵活,需防止配置碎片化
monday.com 适合希望以可视化工作板、状态字段、自动化和多种视图组织项目的团队。对于跨部门项目办公室、客户交付、运营计划等工作,团队可能更容易按自己的业务语言搭建看板,并让不同角色看到不同的任务视角。
灵活性同样带来治理责任。一个部门用“待处理”,另一个部门用“排队中”,第三个部门用“已确认”,表面上每个板都清楚,跨部门汇总却无法统一解释。试点前应先定义共享字段、状态含义、命名规范和模板所有者,不要把“每个团队都能自由搭建”当成长期管理方案。
对研发团队来说,应核实工作项层级、代码与测试工具集成、依赖管理、权限和变更追踪是否满足实际需要。若它承担的是跨职能项目层,研发系统继续作为技术细节的权威来源,通常比强行把所有技术对象都迁进一个板更稳妥。
5. Microsoft Project:计划管理突出,日常更新机制决定价值
Microsoft Project 更适合依赖关系、里程碑、资源计划和时间表是项目管理核心的情形。若组织已有微软办公环境,需评估它与现有账户、协作和报表流程的衔接方式。对大型交付、基础设施建设或有严格阶段门的项目,计划视图可以帮助团队解释工作顺序与延期影响。
但计划工具有一个常被低估的成本:数据维护纪律。成员如果不更新实际进展、剩余工期和资源占用,计划很快就成为项目经理单独维护的文件。试用时应该让真实任务负责人完成更新,而不是由管理员演示一份已经整理好的计划。
如果团队日常工作是快速变化的研发迭代,过度追求长期计划的精确度可能产生虚假确定性。应把它用于适合的计划层级,例如关键里程碑和跨团队依赖;具体执行任务是否进入同一系统,要基于维护成本与使用习惯判断。
6. ClickUp:一体化工作区吸引人,信息结构需要先设计
ClickUp 面向希望在一个工作区中容纳任务、文档、目标、视图和自动化的团队。对于正在减少工具切换、但工作类型多样的团队,它可以作为整合方案进行评估。其价值不只在功能范围,更在团队能否约定统一的空间层级和信息入口。
一体化不等于天然简单。如果文件夹、列表、自定义字段和视图缺乏规则,成员可能不知道在哪个位置创建任务,也难以判断哪份信息是最新版本。试点时要模拟新增项目、成员离职交接、跨团队查询和历史项目归档,而不是只测一个新建任务流程。
与其他工具一样,复杂研发管理能力和权限要求应以当前版本、套餐与官方资料为准。对技术团队,重点验证需求到缺陷的关联、工作流约束、导出能力和集成稳定性;对业务团队,则关注模板复用、外部协作者权限与持续维护成本。
| 工具 | 优先考察的场景 | 最需要验证的能力 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型组织的研发管理与协同治理 | 研发对象关联、跨团队流程、权限与审计 | 平台覆盖面与流程实施投入之间的平衡 |
| Jira | 已有敏捷实践、重视研发流程可配置性的团队 | 工作项设计、跨项目治理、集成与管理员工作量 | 灵活性与配置复杂度之间的平衡 |
| Asana | 跨职能项目与任务责任跟进 | 参与者易用性、交接、研发对象承载边界 | 上手直观与技术追踪深度之间的平衡 |
| monday.com | 可视化工作板与多部门流程协作 | 共享字段、模板治理、自动化和权限 | 团队自由度与信息标准化之间的平衡 |
| Microsoft Project | 计划、资源、依赖关系和关键里程碑管理 | 计划更新责任、资源数据质量、生态衔接 | 计划深度与日常协作轻量性之间的平衡 |
| ClickUp | 希望整合多类工作对象的一体化工作区 | 空间结构、权限、历史归档与研发集成 | 功能整合与信息结构复杂度之间的平衡 |
这张表不是胜负榜,而是试点入口。比如,假如组织的主要痛点是跨部门任务没人接,先让 Asana、monday.com 或 ClickUp 的实际协作方完成一个端到端任务;若痛点是研发交付无法追溯,则让 PingCode 与 Jira 在同一需求样本上演示关联链路。比较必须围绕同一个业务问题进行,否则演示效果不可比。
四、常见误区:为什么功能更多,项目反而更难管
1. 把功能清单当成效率证明
产品演示常把功能展示得很完整,但组织需要的是行为变化。自动提醒如果发给错误的负责人,只会增加通知噪声;仪表盘如果依赖没人维护的字段,会让错误信息显得更权威;自动化如果没有异常处理路径,也可能把错误状态快速扩散。
我建议把每项功能都转换成可验证的问题:它减少了哪一种等待?谁因此少做了哪一步重复录入?出现异常时谁收到通知?数据从哪里来?如果回答只停留在“看起来更方便”,就还不足以成为采购理由。
2. 用管理员视角代替一线使用者体验
管理员通常熟悉字段、权限和项目结构,一线成员却更关心“我今天要做什么”“任务卡在哪里”“我需要更新几次”。工具选型若只由 IT、采购或项目办公室试用,容易高估配置能力,低估学习成本。
至少让三类人参与试点:实际执行任务的人、负责项目汇总的人、承担权限和系统维护的人。三类人各自完成一项真实任务,再比较误操作、重复输入、查找耗时与信息遗漏。它们不一定都能转成精确的投资回报,但能暴露演示环境看不到的摩擦。
3. 认为上了工具就会自然统一流程
工具能承载流程,却不能替组织决定谁有权定义流程。若研发、产品和项目管理部门对“完成”的含义不一致,换系统后仍会产生口径争议。更稳妥的顺序是先定义最少的共享规则,再配置必要字段和自动化,最后根据试点反馈调整。
尤其避免一开始就迁移所有历史数据、搭建所有部门模板或复制旧表格中的每一列。旧数据中可能有重复字段、过期状态和无人维护的项目。把历史混乱原样搬入新工具,只会让新系统更快变乱。
4. 只看订阅价格,不算全生命周期成本
采购费用只是总成本的一部分。还要考虑实施顾问或内部配置时间、数据清理、集成开发、权限梳理、培训、管理员维护和系统退出成本。不同部署方式、套餐和用户数量会改变最终报价,价格应以当期正式报价和合同为准,不能用旧文章中的单价代替预算核算。
成本也不是越低越好。一个低价工具如果迫使团队长期手工汇总,实际成本可能转移到项目经理和研发管理人员身上。相反,覆盖较广的平台若没有实际流程需求,也可能产生闲置模块和持续维护负担。
5. 用“用户满意”取代“信息可信”
用户觉得界面顺手很重要,但工具还要支持管理决策。项目负责人需要知道进度是否可信,管理层需要识别阻塞和风险,审计或安全团队可能需要追踪变更。如果信息更新依赖人工补录,系统里的完成率不一定等于真实完成率。
试点时同时看体验和数据质量:任务按期更新比例、负责人完整度、过期任务比例、需求到交付的可追溯率。数据质量指标并非为了考核个人,而是判断流程设计有没有把必要动作放进日常工作。

五、专业判断逻辑:把主观偏好变成可复核的选型过程
1. 先定义核心任务,再定义工具必须满足的条件
选型会开始前,我会把“需要项目管理工具”改写成一句具体业务陈述。例如:“我们需要让每个已承诺需求都能关联负责人、迭代、测试结果和发布版本”;或者“我们需要让产品、研发、设计和运营对交付日期及阻塞原因看到同一份状态”。陈述越具体,越容易设计可复现的测试。
接着分成三类条件。第一类是硬门槛,例如身份认证、数据存储、权限隔离、部署要求、审计能力;第二类是重要能力,例如关联关系、自动化、计划和报表;第三类是偏好项,例如某种视图样式。硬门槛不满足就应停止评估,不要让漂亮的仪表盘掩盖基本风险。
2. 使用同一个任务包测试候选工具
不要让每家供应商用各自准备好的演示项目。准备一份包含需求、任务、缺陷、变更、跨团队依赖和发布日期的中性任务包,让候选工具都完成同一组动作。只有这样,才能比较创建、分派、更新、查询和汇总过程中真实出现的步骤差异。
- 创建一个跨团队项目,并设置最少必要的角色。
- 录入三项需求,每项关联负责人、优先级和验收条件。
- 拆出开发、测试与发布任务,故意加入一个前置依赖。
- 模拟一次需求变更和一次延期,观察通知、审计和汇总结果。
- 让非项目经理成员自行更新状态,再由负责人生成项目视图。
- 导出关键数据,核验字段、关联和历史信息是否可用。
这个任务包不需要复杂,但必须包含“正常流程”和“异常情况”。很多系统在任务创建时表现相似,差异会在需求变更、人员替换、权限限制、批量更新和项目归档时显现。
3. 用权重评分辅助讨论,但不要让分数替代判断
可以给每个候选工具按 1 至 5 分评分,并为维度设置权重。例如研发闭环 30%、跨团队协作 25%、计划能力 15%、治理与安全 15%、集成 10%、维护成本 5%。这些比例只是会议起点,不是普遍正确答案。若组织的最大风险是资源计划,计划维度就应提高;若核心问题是研发全链路追踪,研发闭环权重就应更高。
评分时给每个分数写一条证据,例如“测试负责人用三步关联缺陷到需求”或“更换项目成员后仍能保留原记录”。没有证据的分数应标为待验证,不能用供应商陈述直接当作通过。评分最终用于揭示分歧:如果 IT 认为权限能力得 5 分、业务团队认为操作成本只有 2 分,下一步应检查具体场景,而不是简单取平均。
4. 把实施成本纳入评分,不只评产品本身
工具能力可以通过配置得到,但配置需要时间和责任人。评估时可以记录从创建项目到完成关键流程所需的管理员工时、普通用户培训时间、一个流程变更的修改范围,以及报表维护所需的数据条件。若这些成本没有被测量,组织就可能把复杂度留给上线后的管理员。
下表中的数据是一个虚构的 120 人 IT 组织试点设计示例,用于说明如何建立观察口径。它不是 PingCode 或其他产品的实测结果,也不应被当作任何工具的性能承诺。
| 观察项 | 试点记录方式 | 判断重点 |
|---|---|---|
| 首次完成任务时间 | 从接受邀请到独立更新一项任务的分钟数 | 新用户能否不依赖管理员完成日常操作 |
| 状态更新完整度 | 试点任务中已填写负责人、状态和日期的比例 | 工作流是否要求了过多字段或遗漏关键字段 |
| 跨对象追溯率 | 抽样需求中可追到任务、测试或发布结果的比例 | 工具是否能支撑实际管理问题,而不只是呈现任务卡片 |
| 汇总准备工时 | 项目负责人形成周报或风险清单所需的人分钟 | 系统是否减少人工拼表,还是仅把表格搬到了新界面 |
| 流程变更维护工时 | 变更一个状态或字段所需的管理员人时 | 配置灵活性是否同时带来可持续维护能力 |

5. 试点应覆盖一次变化,而不是只测平稳的一周
短期演示常处于“大家都知道这是试点”的保护状态,成员会额外配合,管理员也会及时救场。更有价值的测试,是观察一次需求范围变化、一次负责人调整、一次延期和一次权限变更之后,系统能否保留可信上下文。
建议至少选一个有真实交付目标的项目,在明确的时间窗口内运行。开始前记录当前流程的汇总工时、信息遗漏类型和延期原因;结束后用同一口径复测。不要把某个项目的改进直接归功于工具,也要记录人员变化、需求减少、管理关注度增加等干扰因素。
六、案例与数据观察:用一个 120 人组织示范如何做取舍
1. 案例背景:问题不是“缺一块看板”

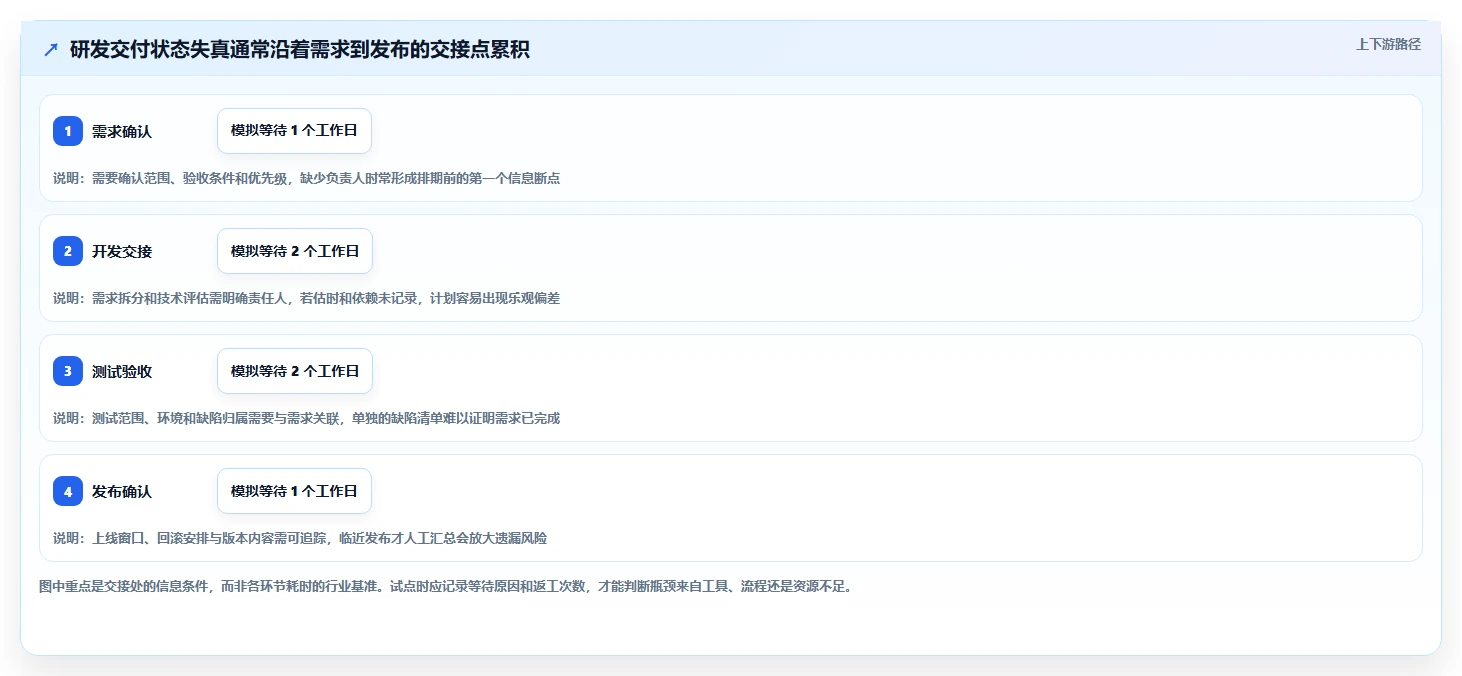

以下是情景模拟,不是真实客户案例:一家约 120 人的技术组织,有 8 个研发小组,产品、测试、运维和项目管理人员共同参与交付。原有方式包括需求表、迭代看板、缺陷系统和周报。管理层每周需要了解重点需求进度,但项目负责人要从多个来源整理信息,跨团队依赖也常在会议中才被发现。
这类组织的核心矛盾不是完全没有工具,而是信息在多个环节断开。若新工具只替代周报表格,却不改善需求与交付对象的关联,汇总时间可能减少一些,但延期原因仍然难以分析;若强行一次迁移所有数据,则可能把团队拖入长时间的数据治理项目。
2. 先设基线,再约定可观察结果

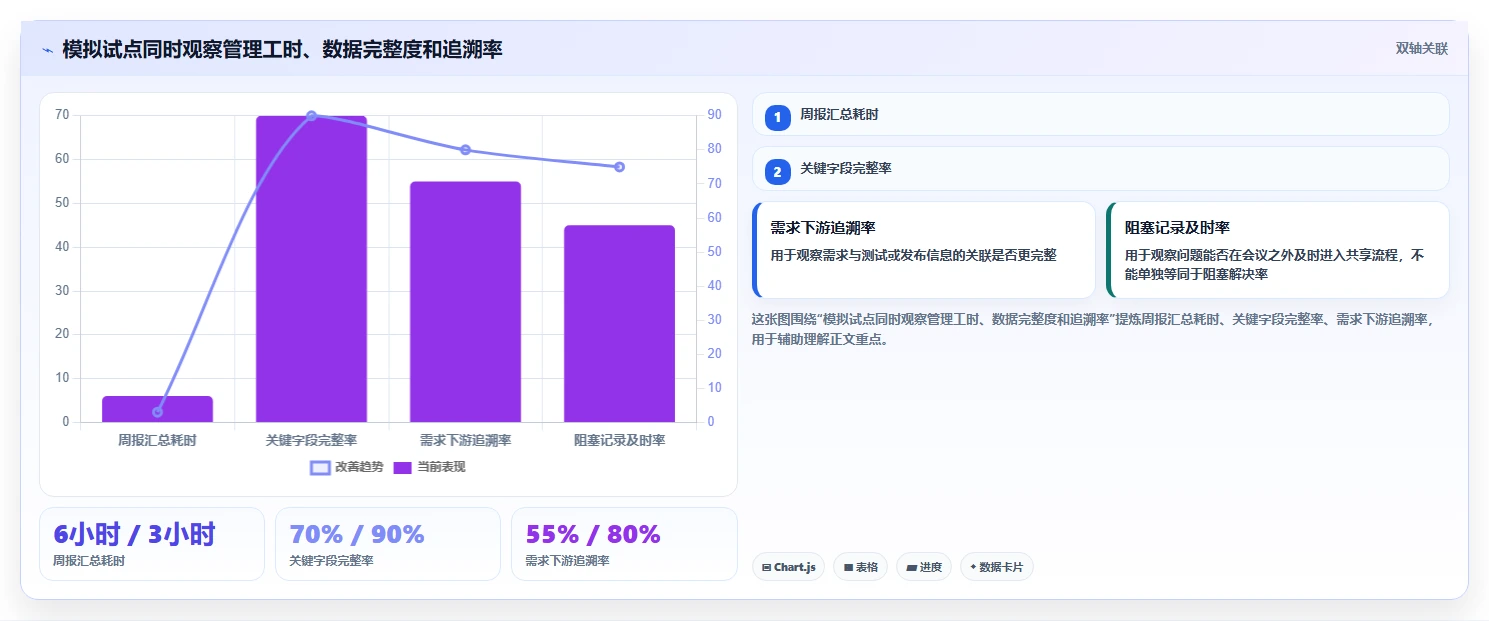

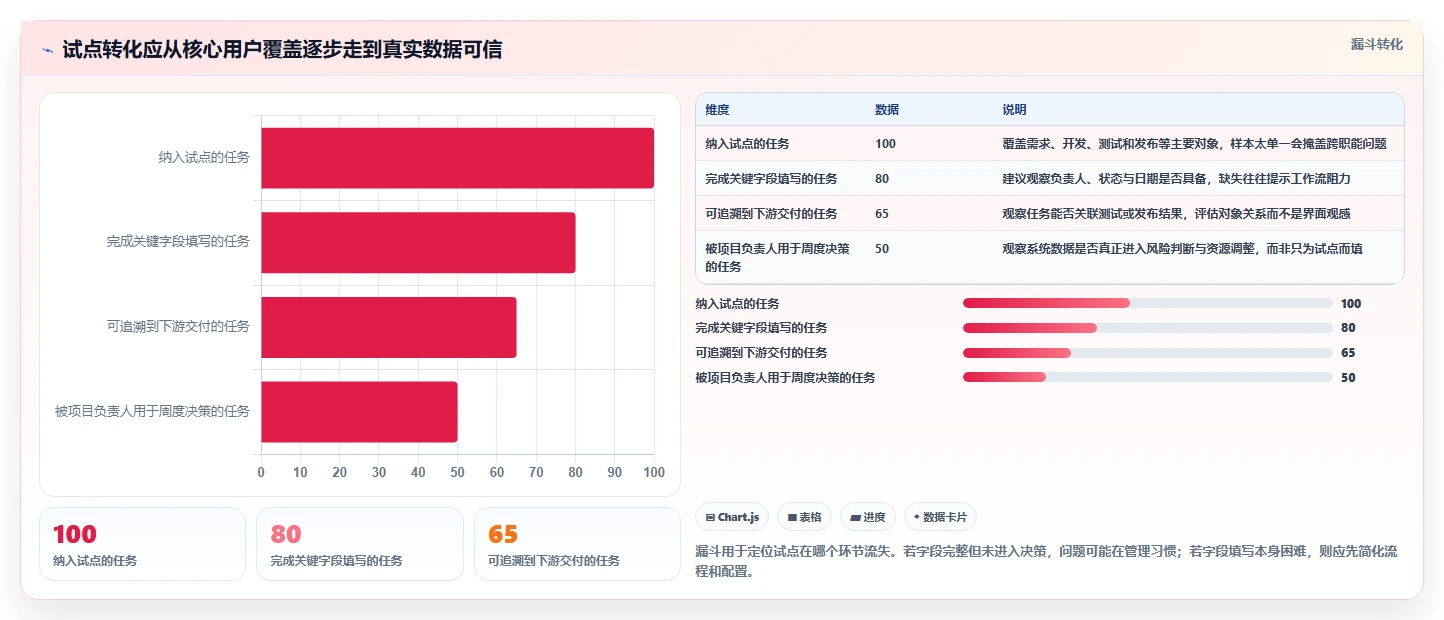

模拟试点中,团队选择一个正在进行的产品迭代,记录四项基线:项目负责人每周汇总状态耗时 6 小时;抽查 40 项任务,字段完整率为 70%;需求可追溯到测试或发布结果的比例为 55%;跨团队阻塞平均在问题出现后 3 个工作日才进入共享记录。以上均为示意数据,目的是展示应记录什么,不代表行业平均表现。
试点成功标准也不应写成“大家觉得更方便”。可以约定:同一项目的周报汇总耗时降到 3 小时以内;关键字段完整率达到 90%;需求到下游交付的抽查追溯率达到 80%;阻塞在发现后的 1 个工作日内被记录。目标值是这家模拟组织的建议基准,不是软件效果承诺。
3. 选择方案时,优先解决最大断点
若组织需要在研发管理流程中统一需求、迭代、测试、发布和跨团队权限,PingCode 与 Jira 应放在重点试点组中。若研发环节仍以现有系统为权威来源,但跨部门任务和项目状态最混乱,则可把 Asana、monday.com 或 ClickUp 放入协作层试点,重点看其与研发工具的同步方式。
若延期主要来自依赖关系和资源安排,而不是信息散落,Microsoft Project 应接受真实计划样本测试。关键不是所有候选都必须覆盖全部管理场景,而是确定谁负责项目层状态、谁负责研发细节、哪些数据要自动同步、发生冲突时哪个系统是权威来源。
4. 为什么要记录结果,也要记录副作用
假设试点把周报整理时间从 6 小时降到 3 小时,这是一个值得关注的结果,但还不够。若管理员每周因此多花 5 小时维护字段和同步规则,净节省并不明显;若普通成员更新任务的时间增加,之后还可能出现数据回退。需要同时记录管理者节省、执行者新增和管理员维护三种时间。
另一个容易忽略的副作用是“可见性增加,但责任不清”。一个风险被系统标红,不等于有人负责解除风险。每种风险状态都要对应处理人、响应时限、升级规则和关闭条件,否则仪表盘只是把问题展示得更清楚,却没有改变问题的处理路径。

5. 从案例能得到的判断
这个模拟案例说明,工具的价值经常通过“减少信息断点”而不是“增加任务容量”体现。若周报耗时下降,需求追溯率也上升,可能说明数据结构和日常更新路径更接近管理需要;但若报表变快、追溯率不变,系统可能只是把手工汇总自动化了,还没有改善源头关系。
因此,试点要同时设一个结果指标和一个过程指标。结果指标可以是汇总工时、延期识别时间或需求追溯率;过程指标可以是字段完整率、更新及时率、流程变更维护工时。结果告诉你是否值得继续,过程告诉你为什么有效或无效。
七、落地行动建议:从短名单到正式上线的六步
1. 第一步:写一页问题定义
用一页纸写清当前流程、最贵的三个断点、主要使用者、不可妥协的安全与部署要求,以及一年内希望改变的两到四个指标。避免写“提升协作效率”这类无法验证的目标,要说明效率体现在哪里,例如减少重复录入、缩短阻塞暴露时间或提高需求交付可追溯性。
2. 第二步:按管理对象筛选候选
研发闭环优先看 PingCode 和 Jira;跨职能任务推进优先看 Asana、monday.com 和 ClickUp;计划依赖与资源管理优先看 Microsoft Project。候选不是封闭名单,也不代表其他产品不能满足要求,而是帮助你把试点资源花在最可能匹配的方案上。
3. 第三步:确认产品、套餐和部署条件
由采购、IT、安全和业务负责人共同核验当前产品文档与合同内容,包括功能边界、许可口径、身份认证、数据存储、备份、审计、支持服务、数据导出、集成方式和退出安排。产品页面的功能描述不等同于所有版本都包含该能力,演示环境也不等同于正式合同承诺。
4. 第四步:用同一任务包开展短名单试点
让每个候选完成相同的正常流程和异常流程,记录任务完成步骤、用户学习时间、数据质量、管理员投入和汇总结果。试点范围要小到可以解释结果,又要真实到能暴露跨部门协作问题。避免同时更换工具、流程、岗位职责和项目周期,否则无法判断变化从哪里来。
5. 第五步:做分层决策而非全有或全无
组织不一定只能选一个系统承担所有事情。可以让研发管理平台管理需求、迭代和技术交付,让项目组合或协作工具承接跨部门里程碑与业务任务;但只有在权威数据源、同步方向、重复字段责任和冲突处理规则明确时,这种组合才值得采用。
如果决定使用两个系统,应优先同步少量稳定字段,例如项目标识、负责人、状态、目标日期和链接,不要一开始追求双向同步所有字段。每多一条同步关系,都增加权限、数据冲突和故障排查成本。
6. 第六步:上线后按月复盘使用质量
上线不是终点。每月检查用户活跃、关键字段完整度、过期任务比例、流程变更请求、集成故障和管理员工时。每季度清理无人使用的字段、视图与自动化,并抽样核验重要报表是否与实际项目相符。
工具负责人还应维护一个轻量决策记录:哪些规则是组织标准,哪些是团队可自定义项,哪些配置已经弃用。这样在团队扩张、组织调整或更换管理员时,系统不会只靠某个人的记忆维持。
八、不同情况下的取舍:不要追求不存在的“全场景最优”
1. 100 人以上、多研发团队、流程治理要求高
把 PingCode 与 Jira 放入核心比较,重点看跨团队需求追踪、角色权限、流程一致性、历史记录和管理员维护机制。前者可重点验证研发多个环节能否在统一平台中衔接;后者可重点验证现有敏捷实践、配置能力和生态集成是否更符合团队已有资产。
取舍点是“统一平台的流程整合”与“成熟配置生态的适配性”。若组织需要多团队统一口径,配置治理能力必须跟上;若各团队流程差异很大,过早强行统一也可能造成绕行和线下表格回流。
2. 人数较少、任务简单、流程尚未稳定
先选择易上手的任务协作方式,候选可从 Asana、monday.com 或 ClickUp 等工具中验证。不要因为未来可能变复杂,就提前设计十几种状态、几十个字段和复杂权限。先把责任人、目标日期、状态和阻塞原因管理清楚,再看是否确实需要更深入的研发流程管理。
取舍点是轻量启动与未来扩展。轻量不等于随意:至少要明确项目模板、命名规则、任务责任人和归档方式。否则,当项目数量增加时,团队会发现迁移的不是任务,而是多年积累的信息结构。
3. 计划延期主要来自依赖和资源冲突
将 Microsoft Project 纳入优先试点,并用真实的依赖关系、关键里程碑、资源冲突和延期场景进行验证。还要检查更新频率是否符合团队节奏,以及项目负责人是否能持续拿到真实进度,而非依赖成员填报理想状态。
取舍点是计划精细度和维护成本。若项目需求频繁变化,维护过于精确的长期计划可能变成重复劳动;可以把计划工具用于高层依赖和里程碑,日常执行仍采用更适合团队的任务流程。
4. 安全、审计或数据边界要求很高
先筛掉无法满足硬性要求的方案,再评估界面和功能。要求供应商明确回答部署、访问控制、身份认证、审计、数据处理、备份恢复、漏洞响应、数据导出和合同责任等问题,并由组织内部的安全、法务或合规角色复核。
取舍点是灵活性和可控性。更多集成与自动化可能提升流转效率,也扩大数据流转范围;权限越细致,维护成本也可能越高。不能只用“支持权限管理”作为结论,要测试具体角色是否看得到不该查看的项目或字段。
5. 预算有限,但人工汇总已经很重
不要只压低许可费用。先估算每月手工汇总、重复录入和追踪延期所投入的工时,再比较工具采购、实施与维护的人力总和。可以先对一个业务单元做范围受控的试点,验证可测收益后再扩展。
取舍点是先解决高频痛点,还是一次替换全部工具。对于预算和管理员人力都有限的团队,先自动化一个明确的交接流程,往往比启动全组织级的大规模迁移更容易获得可信结果。

九、结论:效率不是把所有工作搬进一个系统,而是让关键事实少走弯路
1. 我的核心判断
2026 年比较 IT 项目管理工具,最值得追问的不是“哪款排名第一”,而是“哪一类工作事实必须在这里保持可信”。研发需求到交付是否可追溯,跨部门任务是否有人接手,关键依赖是否及时暴露,管理者是否能在不反复催问的情况下做决定,这些才是工具价值的来源。
PingCode、Jira、Asana、monday.com、Microsoft Project 和 ClickUp 各有不同的管理重心。它们之间不应只按功能数量横向比较,更应看组织当前的主要断点、数据治理能力、生态条件与长期维护预算。没有一个产品能自动弥补含糊的责任、冲突的流程口径或没人维护的数据。
2. 下一步怎么做
- 选出当前最影响交付的一个问题,写成可观察的业务陈述。
- 确定不超过三个硬门槛,并从六款工具中形成两到三款短名单。
- 准备同一份包含正常流程与异常变化的任务包。
- 让执行者、项目负责人和管理员都参与试点,记录工时、数据质量与维护负担。
- 用结果和过程指标共同决定是否扩展,并把数据导出、权限与退出方案纳入最终决策。
最实用的选型原则是:先买清晰度,再买自动化;先证明一条关键工作流能稳定运行,再讨论全组织推广。如果试点后团队仍说不清谁负责更新、哪份数据可信、状态变化会通知谁,那么问题尚未解决,暂时不应靠增加功能或扩大采购来掩盖它。
常见问题解答(FAQ)
1. 2026年选 IT 项目管理工具,所谓“6款顶级工具”应该比较什么?
我看这类榜单时,常见的问题是功能列得很全,却没有说明团队究竟要解决什么。我想知道,除了知名度和功能数量,怎么把不同类型的工具放在同一套标准下比较?
先别把六种工具类型误当成六款产品的实测排名。更实用的做法,是按工作方式划分候选:敏捷研发跟踪型、跨部门协作型、轻量任务型、甘特图计划型、研发流程集成型,以及支持私有部署的开源型。具体产品和版本会变化,类型对比更适合先缩小选择范围。
比较时建议把演示效果与日常使用分开看:任务创建是否顺手、需求变更能否追溯、跨团队依赖是否清楚、报表是否可信、权限和数据导出是否满足要求。尤其要现场测试“需求变更后,负责人、计划和关联任务怎么更新”,这比首页仪表盘有多少图表更能暴露真实差异。一个容易忽略的判断是:工具不应只服务项目经理。
若开发、测试或业务成员每周都要重复录入状态,团队很可能会绕开系统,最终报表看似完整、实际却失真。选型时要观察一线成员完成一次真实任务更新需要几步,而不是只听管理者评价。
2. 比较六类 IT 项目管理工具时,怎样打分才不被功能清单带偏?
我以前看过不少对比表,列了几十项功能,最后却很难据此做决定。我更想知道,能不能用一套有权重的评分办法,并区分哪些数字是实测、哪些只是选型示例?
可以先给关键场景设权重,而不是按功能数量计分。下面是一个示例:假设团队约 20 人、同时维护多个研发项目,需求追踪和协作效率优先。分数仅用于演示评分方法,不代表任何具体产品的实测结果。
评估项权重现场验证方式 需求与缺陷追踪25%从需求追到任务、测试和发布记录 跨角色协作20%开发、测试、产品分别更新同一事项 计划与依赖15%调整一个延期任务,观察关联计划变化 自动化与集成15%验证消息通知、代码或部署流程连接 权限与数据管理15%测试角色权限、导出和离职交接 上手与维护成本10%记录培训、配置和日常维护耗时 每项按 1,5 分评价,再乘以权重求和。
例如需求追踪得 4 分、权重为 25%,该项贡献为 1.00 分。评分时应让实际使用者分别打分;如果管理员给 5 分、一线成员给 2 分,不要简单取平均,应先查明差异来自配置复杂、操作步骤多,还是培训不足。至少安排一项反向测试:尝试导出项目数据、撤销错误权限,或模拟关键成员离职后的交接。
很多工具在正常流程里看起来相似,真正拉开差距的往往是异常处理和退出成本。
3. 不同规模和流程的研发团队,分别适合哪类项目管理工具?
我不确定团队人数是不是选工具的主要标准:小团队怕系统太重,大团队又怕流程管不住。我想按实际工作场景判断,哪些需求出现时应该优先看哪种类型?
人数只能作为参考,流程复杂度更关键。一个 10 人团队如果要管理多个客户交付、版本和审批,可能比 30 人但只做单一产品的团队更需要流程和权限能力。先梳理事项从提出到交付经过哪些角色,再决定工具类型。如果核心工作是缺陷、需求、迭代和发布,优先试敏捷研发跟踪型;
如果产品、运营、设计和研发都要共同推进事项,跨部门协作型通常更合适。若团队主要是临时任务和简单待办,轻量任务型可能更容易被持续使用,不必为了“功能齐全”承担额外维护。当项目周期长、阶段明确且依赖关系密集时,甘特图计划型更容易暴露关键路径和延期影响;
若代码、测试、部署状态必须彼此关联,则应重点考察研发流程集成型。涉及内网、数据边界或定制部署要求时,再把私有部署型纳入候选,同时评估升级和运维责任。可以用一个简单门槛筛选:若团队每周都要人工汇总多个系统中的状态,优先验证集成和报表;若最大的痛点是任务无人认领,先验证责任人、截止时间和提醒;
若经常因依赖不清导致延期,重点测试依赖变更后的计划反馈。工具要对应反复发生的痛点,而不是对应组织架构图。
4. 试用 IT 项目管理工具时,怎样判断它真的适合团队,而不只是演示好看?
我担心试用时大家觉得界面不错,正式上线后却不愿更新,最后还得靠表格补数据。我想知道,试用阶段该拿什么真实任务来测,又该用哪些信号判断是否值得迁移?
不要用供应商准备好的演示项目做结论。选一个正在进行、范围可控的真实工作流,包含需求变更、任务拆分、缺陷处理、跨角色交接和一次状态汇报。让产品、开发、测试或交付人员各自完成本职操作,观察是否需要管理员代为补录。
试用前记录现状作为基线:每周人工汇总状态花多少时间、任务更新延迟多久、遗漏负责人或截止日期的事项有多少。试用两到三周后,用同样口径复测。若报表更快生成,但成员更新耗时明显上升,或数据完整性依赖专人催办,就不能只把“报表自动化”当作成功。
迁移前至少验证三件事:旧数据能否按需要导出和映射,权限能否对应现有角色,团队是否能在不丢失关键历史关系的情况下完成交接。建议先迁移一个小项目,确认字段、附件、评论和关联关系的处理方式,再决定是否扩大范围。一个实用的停止条件是:核心成员仍需在工具外维护另一份“真实进度表”,且两份信息经常冲突。
出现这种情况时,先找出流程重复或数据模型不匹配的原因;若两周调整后仍无法改善,应重新评估工具,而不是继续投入培训成本。
文章包含AI辅助创作:2026年效率之选:6款顶级it项目管理工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/207214
读者评论
把需求、缺陷、测试和发布是否能关联起来作为研发工具的试点标准,这点很实用。我们之前只看看板和字段,真正做跨团队汇总时才发现信息还是要人工拼。
对 Jira 的提醒比较客观:可配置不等于配置越多越好。建议先统一工作项和状态定义,再做跨项目报表,否则各团队的状态名称不同,汇总结果很难比较。
Microsoft Project 的价值确实取决于负责人是否持续更新进度和资源占用。试用时让实际任务负责人参与,比单看一份整理好的甘特图更能判断团队是否用得起来。
