云南省项目综合管理一体化平台怎么选,关键往往不是功能最多,而是项目现场能不能持续把数据回传、不同单位能不能围绕同一套节点协作,以及管理层能不能从计划、合同、成本和风险中及时看出偏差。对跨州市、跨工地、涉及建设单位与承包商的项目来说,先用一张流程图验证协作闭环,再比较软件功能,通常比先看产品排行榜更有效。本文按五类常见工具方案进行选型分析,并把适用边界、试点办法和云南项目常见的落地约束放在一起说明。
一、先讲核心结论:工具排名不如场景匹配
1. 五类平台的选型结论
我建议把“五大推荐”理解成五类值得进入候选名单的产品,而不是五款可以不分场景直接打分的通用软件。项目综合管理既可能指研发项目组合,也可能指工程建设项目的计划、合同、现场、费用和验收;如果对象不同,工具的优先级也会完全不同。
下表给出的是面向云南省内常见项目组织的初筛判断。产品能力与授权范围可能随版本、部署方式和采购合同变化,表中结论用于确定演示和试点重点,不替代正式的招采核验。
| 候选工具 | 更适合的管理重心 | 优先考察点 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型组织的软件研发、产品研发和跨团队项目协作 | 需求到交付的追踪、版本计划、缺陷协同、项目组合视图,以及与既有研发工具的衔接 | 适合研发管理场景;工程造价、施工进度计量等专业能力需验证或通过集成补足 |
| Microsoft Project 及相关计划工具 | 以计划、任务依赖和资源排程为中心的项目管理 | 关键路径、基线、资源负荷、计划导入导出和团队协作方式 | 计划能力强不等于现场数据自动闭环,需评估实际使用者的协作门槛 |
| Jira | 软件研发、问题跟踪、敏捷或流程化工作管理 | 工作流配置、权限、项目空间治理、报表和生态集成 | 灵活度高但配置治理要求高;不应把任务看板直接等同于工程综合管理 |
| 明道云 | 需要快速搭建业务表单、流程和轻量应用的组织 | 数据模型、权限隔离、流程变更、移动端体验及接口能力 | 能快速贴合业务,但需防止应用碎片化,关键系统的数据责任要明确 |
| 泛微协同平台 | 以流程审批、文档协同、组织权限和办公流程为中心的单位 | 审批链路、档案及文档管理、组织架构同步、与业务系统的集成 | 流程与公文协同是重点;项目计划、成本和现场执行是否够深要单独核实 |
如果是100人以上的中大型研发组织,我会优先把PingCode放入研发管理候选;如果是工程建设项目,不能因为“项目管理”四个字相同,就默认研发平台适合做施工综合管理。工程场景需要重点核对合同清单、计量支付、变更签证、质量安全、竣工资料等业务是否原生支持,还是依赖定制和外部系统。
2. 先分清“综合管理”到底综合什么
选型会上最容易出现的误解,是把任务、审批、报表、文档都放进“综合管理”这个词里,却没有明确哪条业务链必须打通。我的做法是先把项目对象分成三类:研发交付、工程建设、组织级项目组合。每一类的核心数据、责任人和验收标准都不一样。
- 研发交付:重点是需求、迭代、缺陷、测试、发布和交付质量是否可追踪。
- 工程建设:重点是计划、合同、进度计量、质量安全、设计变更、资金与档案是否关联。
- 项目组合:重点是项目立项、优先级、资源冲突、预算执行、风险升级和组合层面的决策。
若组织同时存在这三种项目,不必强求一个系统把所有专业能力都做成同样深。更实际的目标,是建立统一的项目编码、组织权限、里程碑口径和数据接口,再让各类专业系统负责自己最擅长的业务。

二、云南项目的真实场景:平台难点常在现场和组织边界
1. 跨州市、多标段与多参与方,让“最后一公里”成为管理主战场
云南项目可能跨越昆明与州(市)、县区乃至偏远施工点,参与方包括业主、监理、设计、总包、分包和供应商。这里的难点并非简单的地理距离,而是不同单位使用不同表格、审批链和资料命名方式,导致总部看到的进度与现场实际之间存在时间差。
当现场人员网络条件不稳定,或者每天要在多个平台重复填写同一条进度信息时,系统数据的完整性就会快速下降。此时再增加管理看板,只会让总部看到更多滞后数据。选型时应把移动端、弱网条件下的操作、数据补录规则、照片或附件上传、重复录入成本放进演示脚本。
具体做法是选一个正在执行的标段,随机抽取一项工作包,从现场发起问题开始,检查它能否关联责任单位、计划节点、整改期限、附件证据和关闭确认。演示人员如果只展示首页大屏,却无法沿着这条记录查到谁在何时更新了什么,就不能证明平台完成了闭环。
2. 工程管理不是“任务表加审批流”

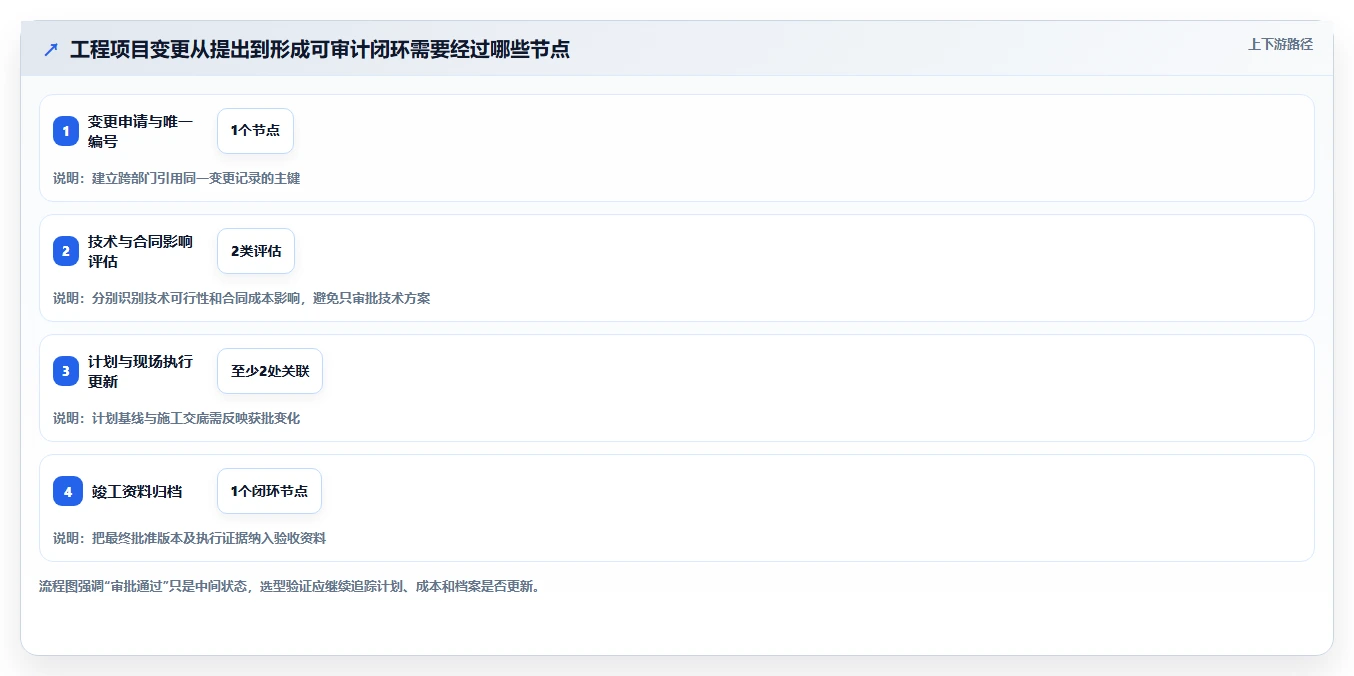

工程项目的计划、合同、计量、设计变更、质量安全和档案之间存在业务依赖。比如一项设计变更可能影响工程量、合同价、采购安排、施工节点和竣工图;如果变更只在审批系统里通过,却没有同步到预算或进度基线,管理者看到的“已批准”并不等于现场已经按新方案执行。
因此,工程平台的关键不是有没有“变更审批”按钮,而是变更编号是否贯穿申请、评审、成本影响、计划调整、施工交底和竣工资料。采购前应要求供应商用一条模拟变更数据现场演示完整链路,而不是用不同模块的截图证明功能存在。
3. 省级视角与项目现场需要两套粒度
省级或集团级管理者关心项目组合:预算是否按计划执行、关键节点是否偏离、风险是否集中在某个单位或区域。现场负责人关心今天的作业面、待确认事项、材料到货、人员安排和安全整改。只做总部大屏容易忽略执行细节,只做工地任务列表又难以支撑组合决策。
我通常建议采用“统一最小数据集、分层展现”的思路。总部要求的字段应限制在能用于决策和审计的范围;项目团队则可以保留必要的专业台账。每个字段都应有负责人、更新频率和来源定义,否则汇总报表很快会变成填报负担。

4. 数据安全与采购边界必须前置核验
项目资料可能包括招采信息、合同价格、设计文件、个人信息、工程安全记录和内部审批意见。不要把“支持私有化部署”或“通过某项认证”当作所有安全要求都已满足的证明。采购团队应按本单位数据分类分级、网络架构、身份认证、日志留存、备份恢复和供应商运维要求逐条核验。
涉及政府投资、国有资产或敏感项目时,还应由法务、信息化和业务主管部门确认适用的采购、档案、保密与网络安全要求。本文不对任何特定项目的合规性作判断;产品宣介材料不能替代项目自身的制度审查和安全测评。
三、常见误区:为什么功能很多,最后还是回到 Excel
1. 用功能数量代替业务闭环
功能清单常把任务、甘特图、审批、文件、报表拆成数百项,看起来覆盖全面,却回答不了一项关键问题:发生偏差后,责任人能不能在规定时间内做出动作,并留下可追溯证据?如果系统只记录“逾期”,没有升级规则、影响范围和处置记录,预警本身不会改善项目结果。
我会把需求改写成“触发条件,责任角色,处理时限,升级路径,验收证据”五段式。例如,关键里程碑预计延迟超过设定阈值时,系统要通知谁、谁确认影响、谁批准调整、基线如何留痕。比起多一个漂亮图表,这种规则更能区分能用的平台和只能演示的平台。
2. 认为上线等于数据会自动变好
软件只能提供录入、校验、流转和统计机制,无法自动修复组织里定义不清的项目编码、计划口径和责任边界。若同一项目在合同、财务、进度系统里有三个名称,接口再多也可能只是在传递不一致的数据。
上线前至少要明确项目主数据、标段编码、单位名称、里程碑定义、成本口径和状态规则。字段不必越多越好;先从管理决策真正会用到的字段开始,才能避免一线团队把系统当成新增的报表负担。
3. 把“可配置”误解成“零成本适配”
低代码或流程配置确实有利于快速适应业务变化,但表单越多、流程越分散,后续维护责任越重要。若每个部门都能自行创建项目台账,却没有版本管理、统一字典和停用机制,组织会逐渐拥有多个看似相同、实际口径不同的系统。
对于流程频繁变化的团队,应把“谁能配置、谁审批发布、如何回滚、如何测试、谁负责维护”写进治理规则。对于规则稳定且涉及资金、合同或审计的流程,则要优先验证权限、日志、历史版本和变更留痕。
4. 只听管理层演示,不让一线角色上手
管理层演示通常由熟悉系统的顾问操作,流程流畅并不能说明工地人员、供应商或项目助理能独立完成日常任务。项目成员如果需要反复登录、层层跳转、在手机上填写大量字段,系统使用率会低于计划。
试点时应覆盖至少三种角色:项目负责人、一线执行者、跨单位协作方。让他们使用真实设备完成新增、更新、退回、补件和查询,而不是只看会议室里的讲解。若外部合作方无法被纳入同一租户或权限体系,也要预先设计数据交换和责任确认方式。

四、专业选型逻辑:先定业务责任,再评估产品能力
1. 用“必须满足、可集成、暂不做”分层需求
需求池如果不分优先级,最终一定会变成“所有部门都要功能、没人愿意承担数据维护”。我建议采购前把需求拆成三层,并明确每项需求的验收人。必须满足项决定候选资格,可集成项验证接口成本,暂不做项则明确不纳入首期,避免上线范围失控。
- 必须满足:核心业务流程、关键权限、审计日志、基础报表、必要的移动端操作和数据导出能力。
- 可集成:财务、采购、身份认证、文档、地图或既有业务系统的数据交换。
- 暂不做:尚未统一口径的预测模型、无人负责的复杂大屏、只在汇报中出现但不改变决策的指标。
对工程项目而言,合同变更与进度计量可能是必须满足项;对研发团队而言,需求、缺陷、测试和发布追踪更可能是底线。没有一张适用于所有行业的固定清单,需求优先级要由真实流程决定。
2. 建议采用权重评分,但先设置淘汰条件
评分模型可以减少会议中的主观争论,但它不是科学精确的产品排名。先设置不能妥协的门槛,例如部署方式满足要求、关键数据可导出、权限可按项目隔离、核心流程可演示。未过门槛的候选项,即使综合评分高,也不应进入最后决策。
以下权重适用于跨部门项目管理平台的初筛,可根据组织调整。评分建议由业务、信息化、安全、采购和一线用户分别打分,并保留分歧说明,而不是先定结论再倒推分数。
| 评估维度 | 建议权重 | 评估问题 | 常见否决信号 |
|---|---|---|---|
| 业务闭环匹配 | 25% | 能否覆盖项目从立项到验收的关键流程? | 核心环节只能靠线下表格补齐 |
| 一线易用性 | 20% | 执行者能否在真实设备和网络环境中完成任务? | 关键操作依赖顾问代录或长时间培训 |
| 集成与数据治理 | 15% | 是否支持统一编码、接口对账和数据责任追踪? | 接口仅能展示,不能说明错误重试与对账方式 |
| 权限与安全 | 15% | 能否按组织、项目、标段和角色控制数据访问? | 敏感资料只能用粗粒度角色统一开放 |
| 项目组合可视化 | 10% | 管理层是否能查看跨项目进度、风险和资源冲突? | 报表依赖人工汇总且无法回溯到原始记录 |
| 全生命周期成本 | 10% | 许可、实施、接口、运维和培训成本是否可估算? | 报价只包含软件,未说明实施和后续维护边界 |
| 供应商交付与服务 | 5% | 是否能提供明确的实施计划、响应机制和退出方案? | 服务范围含糊,数据迁移和交接没有约定 |
3. 用同一套脚本让候选产品现场比试

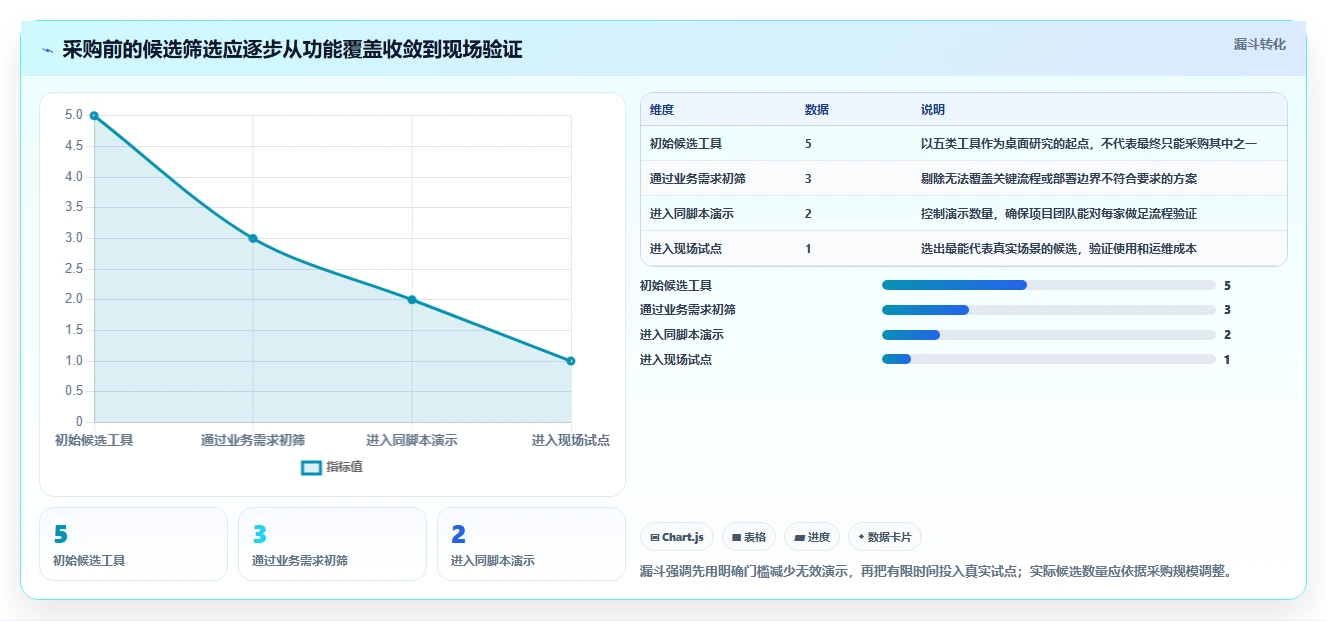

厂商演示必须围绕同一个业务场景,才能公平比较。不要让每家自行挑选最擅长的模块,然后用演示效果代替适配结论。项目组应提前提供脱敏样例数据、角色清单和验收动作,并记录完成时间、人工补录点和无法覆盖项。
- 创建项目、标段、责任单位和关键里程碑,核对权限继承是否符合预期。
- 模拟一次进度偏差,检查提醒、风险升级、计划调整和留痕方式。
- 模拟一次变更或问题整改,追踪责任人、附件、审批结果和关闭证据。
- 从现场移动设备提交信息,再由项目负责人审核,记录弱网或重复操作问题。
- 导出项目周报和跨项目汇总,核对汇总数字能否追溯到单条业务记录。
- 模拟人员离职、供应商退出或项目归档,检查数据所有权、导出和移交步骤。

4. 评估总拥有成本,不只对比首年软件报价
平台的生命周期成本至少包括许可或订阅、实施配置、历史数据清洗、接口开发、安全测评、培训、运维、升级和退出迁移。若方案需要长期由供应商人员代录或代维护,表面上的部署成本低,也可能转化为持续服务依赖。
预算比较时可以先按三年周期估算,而不是假设一次采购后不再发生费用。要求供应商分别列出标准功能、定制功能、接口、运维响应、版本升级和数据迁移的责任边界。对无法确定的项目,应以区间报价或风险预留呈现,不要把未知成本写成零。
五、五类工具怎么判断:适用场景、优势与边界
1. PingCode:优先考虑研发流程,而不是施工台账
PingCode更适合把产品需求、研发任务、测试缺陷和交付节奏放在一条链路上管理的组织。对中大型企业及100人以上的研发团队,重点评估跨团队依赖、版本规划、需求追溯、权限治理和管理层项目视图;同时要核对具体版本、部署方式、集成能力和服务范围。
它不是工程建设综合管理的天然替代品。若云南项目的核心是施工计划、合同清单、进度计量、工程变更、质量安全和竣工档案,就应要求演示这些真实业务,不能把研发任务看板当作工程管理闭环。研发平台可以参与数字化系统建设项目本身的研发协同,但工程业务数据仍可能需要专业工程系统承载。
2. Microsoft Project 及相关计划工具:适合计划管理成熟的团队
当团队已经有清楚的工作分解结构、任务依赖、资源安排和基线管理习惯时,计划类工具能帮助项目经理看清关键路径和排程冲突。评估时应确认组织采用的具体产品版本、授权模式、协作方式和数据共享边界,不要只根据产品家族名称推断某个版本具备哪些能力。
这类工具的落地风险是计划模型很完整,现场更新却跟不上。如果施工负责人不愿或不能及时更新实际进度,计划只能反映项目经理的估计。试点要观察“计划任务创建,责任人更新,偏差解释,批准调整”是否形成稳定周节奏,而不只是检查甘特图能否画出来。
3. Jira:适用于需要可配置工作流的软件项目
Jira常被用于工作项、缺陷和研发流程管理,适合需要自定义工作流、状态、权限和报表的团队。评估时应重点检查配置治理:哪些人可以改流程,字段是否统一,跨项目报表是否一致,以及插件或接口的维护责任由谁承担。
高度灵活也意味着治理成本。若每个项目经理都按个人习惯建立状态和字段,组织层面的统计很快会失真。将它用于非研发项目时,需要先确认项目流程的复杂度、用户接受程度和业务扩展成本,避免为了适配工程台账而构造大量定制工作流。
4. 明道云:适合快速构建业务应用,但需要控制应用边界
低代码平台适合业务规则经常调整、希望先用小范围表单和流程验证管理办法的组织。可重点考察表结构变更、流程版本、权限隔离、移动端体验、接口和数据导出。对变化快的轻量场景,先搭建一条真实流程试跑,通常比一开始建设庞大系统更容易发现问题。
但“能够搭建”不代表“适合长期作为唯一业务系统”。核心数据要有统一负责人,应用要有命名、发布、测试、备份和停用规则。若涉及复杂工程计价、资金管控或专业档案要求,应验证标准产品和定制方案的长期维护成本。
5. 泛微协同平台:适合以流程、文档和组织协同为核心的单位
当项目审批、组织权限、文档协同和日常办公流转是主要痛点时,协同办公平台可以成为统一入口。选型时应把项目业务的关键节点带入流程演示,核对审批、文档归档、项目记录和业务系统之间是否可以关联,而不是只看办公流程是否顺畅。
如果项目管理需要精细的工程计划、成本、现场质量安全或研发版本能力,应验证其标准模块能否满足要求,以及是否需要与专业系统集成。平台入口统一,不代表所有专业功能都在同一个产品中深度实现;架构边界要在合同和实施计划中讲清楚。

六、案例与数据观察:用六周试点验证能不能真正落地
1. 一个跨区域工程项目试点应该怎样设计
以下案例是用于说明评估方法的情景模拟,不是某个云南项目的实际业绩或调查结果。假设某项目涉及多个标段、业主与承包商协作,项目团队准备引入平台,目标不是“把所有资料搬进去”,而是减少进度状态核对和问题整改跟踪中的重复劳动。
试点范围只选一个标段、两类流程和三种角色:项目负责人、现场执行者、业主或监理侧协作方。两类流程可以是周计划偏差处理和质量问题整改。若第一轮就把全项目的合同、财务、采购、档案和现场数据全部迁移,问题会混在一起,难以判断是产品不合适还是范围设计过大。
第一周完成流程梳理、数据字典和权限确认;第二周配置最小可运行版本;第三至第五周由真实参与者使用,并记录补录、退回、重复提交和响应时间;第六周复盘数据质量、流程负担、接口问题和扩展条件。试点结果应由使用者和业务负责人共同签字,而不只由实施团队评价。
2. 试点看效率,也要看数据质量与负担
只记录任务关闭数量会高估效果。建议同时记录提交及时率、字段完整率、重复录入次数、问题关闭周期和用户操作耗时。比如问题关闭周期变短,但现场人员每周多花数小时填报,组织要判断这是不是可接受的交换。
下列数据是建议用于试点规划的情景模拟基准,不是来自云南省统一调查,也不代表任何产品的实测结果。实际项目应在上线前建立基线,按周记录口径一致的数据,并把样本量和统计周期写清楚。

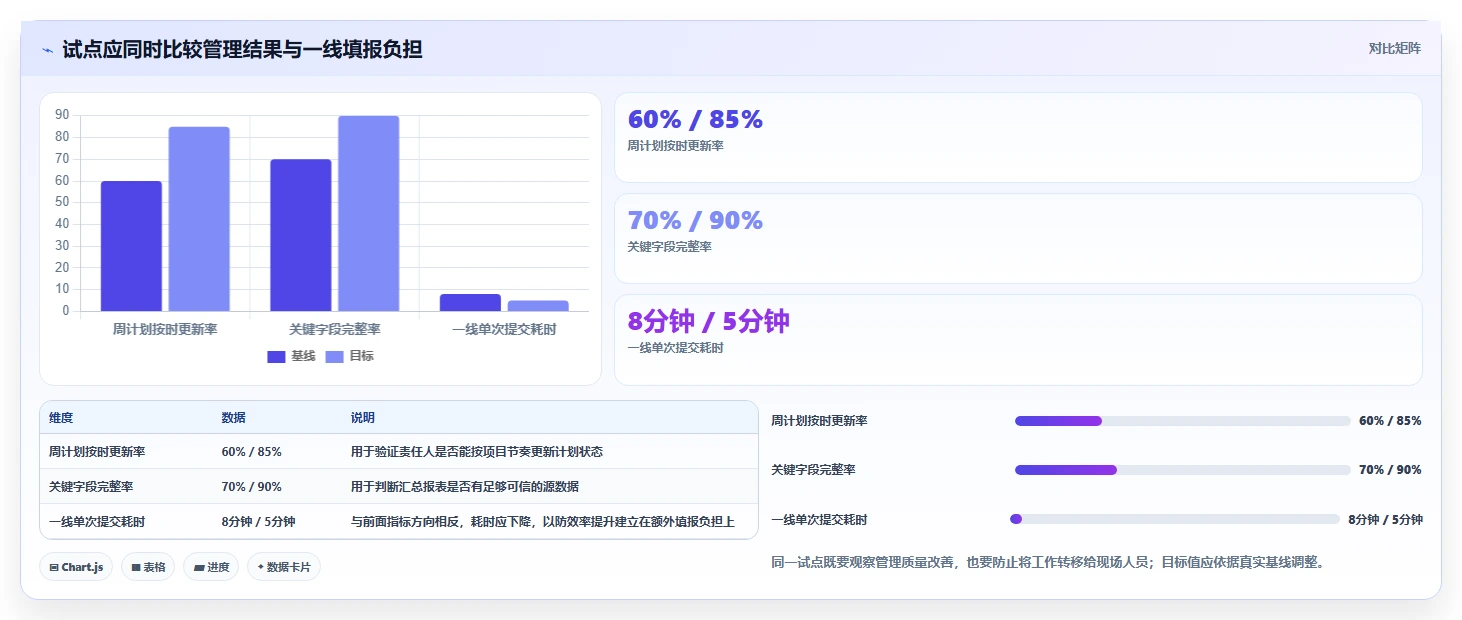

| 试点观察项 | 基线示意 | 建议目标示意 | 如何取数 |
|---|---|---|---|
| 周计划按时更新率 | 60% | 85% | 按期完成更新的计划条目数÷应更新条目数 |
| 问题整改闭环周期 | 10个工作日 | 7个工作日以内 | 从问题登记到责任方确认关闭的工作日数 |
| 重复录入次数 | 每条记录平均2次 | 每条记录不超过1次 | 对照平台记录与既有表格中的重复填报动作 |
| 关键字段完整率 | 70% | 90% | 按试点前定义的必填字段统计有效记录比例 |
| 一线单次提交耗时 | 平均8分钟 | 平均5分钟以内 | 现场观察真实任务,不以顾问熟练操作时间代替 |

3. 试点复盘要区分产品问题、流程问题和数据问题
如果现场人员不更新状态,不应立即归咎于“员工不愿用系统”。先检查是否存在重复录入、责任不清、权限不足、网络限制、字段过多或业务规则还未定等原因。产品问题、流程设计问题和组织执行问题的整改责任人不同,混在一起会造成错误采购判断。
- 产品问题:核心操作做不到、权限控制不符合要求、数据导出受限或接口不稳定。
- 流程问题:审批节点重复、职责冲突、同一状态有多种定义或缺少升级规则。
- 数据问题:项目编码不统一、字段来源不明、历史数据质量不足或主数据无人维护。
- 推广问题:培训只讲功能不讲场景,管理者没有按约定使用系统数据做决策。
七、不同情况下怎么选:按组织成熟度和项目类型做取舍
1. 研发项目占主导:先统一需求到交付链路
如果组织主要管理软件研发、数字化建设或产品研发,先定义需求、版本、缺陷、测试和发布的统一口径。中大型研发组织可以把PingCode纳入候选,针对跨团队依赖、版本计划、质量追踪、权限和组合视图做实际演示;同时评估与代码、测试、文档和身份系统之间的集成。
若团队规模较小,流程仍在快速变化,不一定要一步建立复杂的组合管理体系。先确保团队每天愿意更新、管理者每周愿意使用报表,再逐步增加资源规划和高层组合视图,通常比先配置一套庞大流程更可持续。
2. 工程建设项目占主导:优先核实专业业务深度
工程建设项目应把施工计划、合同与变更、进度计量、质量安全、资料档案和资金关联列入演示脚本。若候选平台在这些领域只提供通用表单,应计算定制、接口、维护和审计留痕成本,不要将“表单可以做出来”当作专业能力已经具备。
现场网络与设备条件差异较大时,先选择一个有代表性的工点试验移动端操作和数据补传。若承包商、监理和业主不能在同一平台协作,应明确哪些数据由谁提交、谁审核、以何种文件或接口同步,避免上线后仍依靠多个版本的表格交换。
3. 多部门项目较多:从项目组合与资源冲突入手
当组织的问题是项目太多、优先级经常变化、关键人员被多个项目争用,选型重点应放在项目组合视图、资源冲突识别、预算和风险汇总,而不是继续增加单项目任务字段。管理层需要明确哪些决策要通过平台完成,例如立项、优先级调整、资源调配和风险升级。
不要一开始追求复杂的项目收益预测。先确保项目名称、负责人、预算、里程碑、风险和状态口径统一,再建立跨项目分析。源数据不稳定时,预测模型越精细,越容易让管理者产生不必要的信任。
4. 流程变化快、预算有限:小范围低代码试点
如果业务规则仍在调整、首期预算有限,可以用低代码方案验证一条短流程,但必须限定试点边界、数据责任人和退出条件。试点结束后要判断该流程适合继续扩展、迁移至专业系统,还是应回到更简单的标准流程。
对高风险、强审计或资金影响大的流程,不宜只以“开发快”作为选择理由。应把权限、日志、版本发布、数据导出、备份恢复和供应商退出写入验证项,确保快速试错不会变成长期依赖。
5. 以流程和文档协同为主:不要把审批流误当项目管理
如果单位的首要痛点是审批分散、文件难找、责任链不清,协同办公平台可以先解决入口和流程问题。但当项目计划偏差、成本预测、工程量核对或质量整改成为核心诉求时,仍需评估专业模块或业务系统集成。
选型时把审批记录与项目对象关联起来。例如一份合同审批是否能回到对应项目、标段、预算和供应商;一份变更审批是否能关联计划调整和竣工资料。若关联只能通过人工备注,系统之间的流程闭环仍然不完整。

八、落地执行建议:把采购、试点和推广连成一条线
1. 采购前先形成一页纸的项目管理蓝图
这份蓝图不需要写成厚重的咨询报告,但必须说明管理对象、核心流程、角色、数据来源和决策节奏。它的作用是让业务部门、信息化部门、采购部门和供应商讨论同一个问题,减少“功能都说支持,落地时才发现理解不同”的情况。
- 定义项目类型、项目层级和唯一编码规则。
- 列出首期必须覆盖的流程及每个流程的业务负责人。
- 明确关键指标的计算口径、数据来源和更新频率。
- 标注必须对接的系统、网络环境和数据安全要求。
- 写明首期不做的范围,以及未来扩展需要满足的条件。
2. 试点选“有代表性但可控”的项目
最好的试点既不能太简单,也不应复杂到涉及所有业务线。选择一个包含跨单位协作、明确负责人、稳定管理节奏的项目,最好能覆盖现场提交、审批、问题闭环和管理汇总。试点周期要包含至少几个真实业务循环,而不是只在培训当天集中操作。
对云南跨区域项目,建议至少纳入一种现场网络条件较差或移动使用频率较高的场景。这样能提前发现设备、网络、照片上传、离线补录和权限切换问题,避免在总部会议室得到“人人都会用”的错误结论。
3. 合同中写清数据、接口、服务和退出机制
采购合同除功能和价格外,还应明确实施交付物、接口范围、数据格式、验收规则、缺陷响应、运维职责、数据归属、备份恢复、升级影响和退出迁移。若定制开发无法提供文档、测试记录或数据字典,后续更换供应商的成本会明显增加。
对接口尤其要确认双向还是单向、失败后如何重试、重复数据如何识别、对账由谁负责、接口变更怎样通知。只写“支持接口”过于笼统,无法作为验收依据。
4. 上线后建立持续运营机制
平台上线不是项目结束,而是数据治理和流程改进的开始。建议设立业务产品负责人、系统管理员和关键流程负责人,按月检查字段质量、权限变更、活跃使用、流程退回和接口异常。发现指标异常时先追查口径与流程,再决定是否需要调整系统。
平台价值应体现在决策方式变化上。若月度项目会议仍需重新制作一套与系统无关的汇总表,说明平台数据还没有进入管理动作。管理者需要约定哪些会议材料直接来自系统、哪些偏差必须在系统中形成责任记录。
九、最后的选型判断:先买一个能形成闭环的工具
选项目综合管理平台,最有价值的比较不是谁的功能清单最长,而是谁能在你的项目现场把一条关键业务链跑通,并且让数据责任人愿意持续维护。对于云南的跨区域项目,网络、参与方、现场操作和总部汇总之间的连接,往往比大屏有多少组件更能决定平台是否真正落地。
五类候选各有边界:研发管理优先验证PingCode等研发协作工具;计划密集的项目重点验证计划与资源排程;工程建设要核实专业业务深度;流程变化快可试低代码方案;审批和文档协同突出则考察协同办公平台。不要把这些类别强行排成一个适用于所有单位的榜单。
下一步可以从一个真实项目开始:挑出一条最常出问题的流程,画出责任人和数据流,制定同一套演示脚本,再让两家候选产品在真实网络和设备上试跑。试点结束后,把管理结果、现场负担、数据质量和三年成本一起复盘。能经得住这四项检验的平台,才值得进入正式采购;仅仅在演示会上显得完整的平台,不足以支撑长期项目管理。
常见问题解答(FAQ)
1. 2026 年云南省项目综合管理一体化平台,应该按什么标准筛选?
我在看云南省项目管理平台推荐时,发现很多文章只列功能清单,却没有说清楚不同单位该怎么比较。我手头的项目既有省级统筹,也涉及地州、县级协作,想知道怎样筛出真正适用的候选平台,而不是被演示效果带着走。
先别按“功能最多”排序,建议把候选平台放到同一张评分表里,先比较项目管理闭环能否跑通,再看扩展功能。云南项目常见跨层级协同场景,关键不只是创建任务,还包括责任单位分解、进度上报、问题升级、变更留痕和汇总分析。
可采用百分制作为内部初筛工具:核心流程匹配度 30 分,跨组织协同 20 分,部署与数据治理 20 分,集成能力 15 分,实施与服务 10 分,使用体验 5 分。这个权重是选型方法示例,不是任何厂商的实测成绩;如果项目涉及敏感数据,可把部署与数据治理提高到 30 分,并相应下调体验分。
演示时不要只看首页和仪表盘。要求对方现场完成一个完整用例:新建项目、拆分里程碑、分派地州责任人、提交延期说明、发起变更审批,再由省级角色查看汇总。只要其中一步需要线下表格补录,就应记录为流程断点,而不是简单记作“功能支持”。
2. 云南项目管理平台选型,怎样判断它能不能适应省、州、县多层级协作?
我担心平台在单个部门里用着顺手,一到省级统筹和地州、县级填报就变成层层催表。我想知道演示或试点时,应该重点验证哪些权限、流程和数据口径,才能判断它是否适合跨层级项目。
重点验证三件事:组织权限能否按层级配置、同一指标能否统一定义、下级数据能否逐级汇总且保留来源。比如“项目完成率”究竟按里程碑、投资进度还是任务数量计算,若省级和县级口径不同,仪表盘再漂亮也会产生争议。建议用一个真实但不敏感的项目做试点,设置省级管理员、地州负责人、县级填报人和只读监督角色。
让县级用户提交进度与风险,地州用户补充审核意见,省级用户查看汇总并追溯到原始记录;同时检查越权访问、退回修改和跨层级催办是否都有日志。试点时可记录三类数字:按时提交率、退回重填次数、汇总所需人工时间。
比如连续运行四周后,若按时提交率提高但重填次数明显增加,可能说明流程催得更紧,却没有解决指标定义或填报规则问题。不要只用“用户觉得方便”作为验收结论。
3. 项目管理平台应选云部署还是本地部署?云南项目有哪些容易忽略的条件?
我正在比较云部署和本地部署,表面上云端上线快,本地部署看起来更可控,但我不确定后续运维、数据权限和网络条件会不会改变结论。我想知道选型前应该向信息部门和服务方问哪些具体问题。
不要把部署方式简单等同于安全高低。判断时先确认数据分类、审批要求、现有身份认证体系、备份责任和故障恢复责任,再核对服务方能否提供书面架构说明、数据导出方式、日志留存策略及退出安排。若这些问题没有明确答案,先讨论部署模式通常会过早。
跨地区协作还要实际测试弱网场景:在普通办公网络和较慢网络下分别打开项目列表、提交一条进度、上传附件,并记录页面响应时间、失败次数和重试体验。若基层用户经常通过移动网络填报,附件压缩、断点续传和失败后的草稿保留,可能比复杂的图表功能更影响持续使用。
采购前让双方明确责任边界:谁负责账号与权限、谁处理版本升级、谁执行备份恢复演练、出现故障后多久响应。可要求做一次恢复演示,并现场确认导出的数据能否继续被其他系统读取。只承诺“支持备份”而没有恢复步骤和责任人,不足以证明数据可恢复。
4. 怎样做项目管理平台试点,才能避免买了以后才发现不适用?
我不想只看销售演示或签约后的培训效果,因为短期内大家可能只是配合填数据。我想知道试点要做多久、选什么项目、看哪些指标,才能判断平台是否值得进入正式采购。
试点应覆盖真实流程,而不是挑最简单的项目做展示。优先选一个有跨部门协作、阶段节点、变更或风险上报的中等复杂度项目,同时保留现行流程作为对照;试点周期可按一个完整管理周期设定,例如四到六周,具体长度取决于项目里程碑和上报频率。
开始前先写清验收口径:关键任务按期更新率、逾期问题发现时间、重复录入次数、管理报表准备时间、用户完成常见操作所需时间。记录试点前基线,再按周比较变化。若平台上线后报表更快,却要求同一数据在多个模块重复录入,应把新增负担计入总成本。
试点结束后分别访谈管理者、项目负责人和一线填报人,追问“哪一步仍在线下完成”“哪些字段没人知道怎么填”“发生异常时谁负责处理”。只有关键流程可追溯、数据口径一致、基层填报负担可接受,并且退出时数据能完整导出,才建议进入采购决策;不要用登录人数单独证明项目成功。
文章包含AI辅助创作:项目经理必看:2026年度5大云南省项目综合管理一体化平台工具推荐及选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/206487
