项目管理新趋势:2026年最受欢迎的5大任务表工具

2026 年挑选任务表工具,最容易踩的坑不是“功能不够”,而是团队把工具当成了项目管理本身:表格里任务很多,负责人、优先级、验收条件却没有统一口径,最后只能靠群聊追进度。下面这份清单不把“最受欢迎”伪装成未经核实的市场份额排名,而是从任务表的实际工作方式出发,比较五类常见选择,并给出适合场景、迁移成本和试用判断方法。

项目管理新趋势:2026年最受欢迎的5大任务表工具

一、先讲结论:任务表工具的胜负手已经不只是“能不能建任务”

1. 五款工具对应五种工作方式

如果今天让我替一个团队筛工具,我不会先问“哪款排名第一”,而会先问:你们的任务主要是协作清单、跨部门交付、软件研发,还是已经沉淀在企业流程里的工作项?同一款工具放进不同工作方式,得到的评价可能完全相反。

本文选取 PingCode、Microsoft Planner、Trello、Asana 和 Jira 作为五种常见候选。它们并非经过统一口径验证的全球使用量前五名,而是覆盖企业级项目协同、办公套件内任务管理、看板式任务、跨团队项目管理和研发流程管理的代表性工具。选它们的意义,是帮助读者按问题选型,而不是制造一个看似精确、实际无法复核的榜单。

工具 更像什么 优先考虑的团队 主要取舍
PingCode 面向组织级协同的项目管理平台 中大型企业、100 人以上组织,或需要统一管理研发与项目流程的团队 能力覆盖更广,实施前要花时间设计流程、权限和使用规范
Microsoft Planner 办公协作套件中的任务板 已经大量使用微软办公与协作服务、希望降低切换成本的团队 入门轻便;复杂项目组合、专业研发治理需验证其能力边界
Trello 直观的卡片看板 小团队、内容排期、活动筹备、轻量流程管理 上手快;任务关系和复杂依赖增多后,需要额外约束或扩展
Asana 跨团队工作的项目与任务管理器 市场、运营、产品等需要追踪计划、负责人和跨职能交付的团队 跨项目视图丰富;需要统一项目模板和任务定义,避免配置分散
Jira 以问题、迭代和研发工作流为核心的管理系统 软件研发团队,尤其是需要维护缺陷、版本、冲刺和工作流的团队 研发流程表达能力强;非研发团队若照搬研发术语,学习成本会偏高

这张表不回答“谁最好”,而回答“谁更像你们的工作”。任务表的核心差异不在有没有清单、看板或提醒,而在于工具能否把任务的输入、推进、协作、验收和复盘连起来。如果团队的主要痛点是工作责任不清,先改任务定义;如果痛点是跨部门信息断裂,才重点评估流程和集成。

2. 我的短名单规则:先看工作复杂度,再看功能数量

我会把候选工具分成三个复杂度层级。第一层是个人和小组待办,核心是快速录入、分配和提醒;第二层是跨职能项目,必须能查看里程碑、依赖、风险和负责人;第三层是组织级项目体系,还要考虑权限、模板、审计、报表、数据隔离和规模化推广。

工具从第一层走到第三层,功能增加并不自动代表效率提升。配置项过多会让一线员工不知道该填什么;反过来,工具太轻也可能把复杂协调挤回聊天记录、电子表格和人工周报。我的筛选原则是:只为当前确定存在的复杂度付费,但要确认增长后不会立刻推倒重来。

项目管理新趋势:2026年最受欢迎的5大任务表工具

3. “最受欢迎”更适合被理解为“最常进入候选名单”

不同机构对“受欢迎”的定义并不一致:可能看搜索热度、付费客户、活跃用户、企业部署数,也可能只看某个地区或行业。若没有公开且可比的统计口径,直接说某款工具“2026 年使用人数第一”,就容易把宣传语写成事实。

因此,本文把“受欢迎”限定为:在相应场景中值得进入试用短名单的代表性选择。实际决策时,请把供应商官方功能说明作为能力核对入口,把本团队试点结果作为最终依据。本文涉及的效率和成本数字,除明确注明公开资料的部分外,均以情景模拟或建议基准标示,不冒充真实客户统计。

二、背景和真实场景:为什么任务表在 2026 年仍然值得重新选

1. 任务表从“列清单”变成了“工作流入口”

早期任务表解决的是“谁要做什么”。团队规模变大后,问题变成“这项工作从哪里来、谁批准、卡在哪里、依赖什么、做到什么算完成”。任务越来越多,若每个项目都从空白表格起步,团队就会出现字段各写各的、状态各叫各的、周报各算各的情况。

这也是近年选型逻辑改变的原因之一。任务表不再只是个人工作清单,而常常要连接需求、项目计划、文档、代码、审批、服务台或数据报表。工具间的价值差异,逐渐从“有没有某个按钮”转向“能不能让信息在工作链条里少丢一次”。

这一变化并不意味着所有公司都必须使用大型平台。一个八人内容团队用简单看板,也许比复杂工作流更容易持续;一个跨地区、跨部门的百人项目组,若用同一张共享表追踪全部工作,可能很快遇到权限、变更记录和责任边界的问题。工具升级的理由应该来自流程复杂度,而不是产品功能清单越来越长。

2. 三种常见现场,比功能演示更能暴露问题

第一个现场是周会前的“状态考古”。项目负责人逐个问进展,成员再从聊天记录、个人笔记和邮件里拼出状态。任务表虽然存在,但更新不是工作的一部分,所以它只是一张滞后的展示表。

第二个现场是“完成”的含义不一致。提交文案的人认为写完就是完成,审核人认为通过才算完成,发布负责人则认为上线后数据稳定才算完成。没有验收条件,状态列就无法支持可靠的计划判断。

第三个现场是“每个人都有一份真相”。业务团队维护自己的排期表,产品团队维护需求库,研发团队维护迭代任务,管理层再维护一份汇报表。信息在复制过程中变旧,负责人花在对账上的时间往往比更新任务本身更多。

3. 用一张简化的流程图,判断团队在哪一环掉链子

我通常把任务流拆成五个节点:需求进入、任务定义、责任分配、执行协作、验收复盘。若任务经常遗漏,先看入口是否统一;若常常延期,重点查依赖和容量;若完成后仍反复返工,就要检查验收标准和上下游交接,而不是只催状态更新。

项目管理新趋势:2026年最受欢迎的5大任务表工具

三、拆解常见误区:选错工具,通常不是因为少了一个功能

1. 误区一:功能最多的工具一定最适合

功能多适合复杂问题,却不代表所有团队都能从中获益。每增加一个必填字段、状态或审批节点,就增加一份使用成本。如果这些信息不会驱动决策、提醒或复盘,它们只会成为填表负担。

试用时我会问一个反向问题:“如果删掉这个字段,谁会因此做错决定?”若团队说不出具体角色和具体决策,这个字段就不应因为系统支持而默认加入。功能价值需要通过使用场景证明,不能靠演示画面证明。

2. 误区二:看板就是项目管理

看板特别适合让工作流动状态可见,但它本身不会自动回答任务之间的依赖关系、项目总容量、关键路径和范围变更。一个板上有“待办、进行中、完成”三列,不代表项目已经具备计划管理能力。

当任务数量不多、工作流稳定时,看板很有效;当任务相互等待、多个项目争抢同一批人员,或者里程碑受外部日期约束时,就需要额外看时间线、依赖、资源和风险。不要把视觉上的整齐,误认为交付过程已经可控。

3. 误区三:自动化越多,管理成本越低

自动化擅长处理规则稳定、重复频繁、异常可定义的工作。例如状态改变后通知负责人、截止日期临近时提醒、表单提交后自动分派。它不擅长替团队解决模糊优先级、责任冲突或验收标准不一致。

自动化规则也会带来维护负担。流程变化后,旧规则可能继续发送错误提醒、创建重复任务,甚至把任务派给已调整职责的人。上线前要为每条自动化写明触发条件、预期动作、失败后的处理人和停用方法。

4. 误区四:把“开通账号”当成“完成上线”

真正上线至少包括任务定义、模板建立、成员培训、旧数据迁移、权限检查和复盘机制。仅仅买好账号、导入一批表格,往往会把原来的混乱搬进新系统。试点成功的标志也不是大家登录过,而是管理者能否用系统回答关键问题,成员是否愿意在日常工作中持续更新。

我建议把上线目标写成行为指标,而不是采购指标。例如“每周例会前,负责人能在十分钟内识别逾期项和阻塞项”;“每个进行中的任务都有唯一负责人和可检查的完成条件”。这些目标可以被观察,也更容易判断工具究竟有没有带来改变。

5. 误区五:把工具之间的差异简化成价格差异

订阅价格只是总成本的一部分。导入和清理历史数据、配置流程、培训用户、维护权限、开发集成、处理重复系统,都会消耗真实的人力。对于人数较多的组织,低价工具如果迫使团队长期手工对账,未必比高价平台更省。

另一方面,不能因为复杂平台能力强,就忽略过度采购的风险。若组织没有流程负责人、数据规范和推广计划,复杂系统可能只在少数管理员手中被正确使用。比较价格时,要同时估算“软件费用”和“维持软件有效运行的时间”。

四、专业判断逻辑:用六个维度做一次可复核的选型

1. 先评估六个维度,而不是先做功能打勾表

我会把选型拆成六个维度:工作复杂度、协作半径、任务关系、治理要求、生态集成、变更成本。每一项都要基于实际工作举例,而不是凭印象打分。

  • 工作复杂度:任务是否需要审批、版本管理、阶段门禁或不同状态路径?
  • 协作半径:参与者是一个小组,还是多个部门、外部合作方和管理层?
  • 任务关系:是否存在前后依赖、共享资源、共同里程碑和反复返工?
  • 治理要求:是否需要细粒度权限、操作记录、数据隔离和统一模板?
  • 生态集成:当前使用的文档、沟通、研发、身份管理和数据工具是什么?
  • 变更成本:团队是否有管理员、流程负责人和培训时间?旧数据是否需要迁移?

如果多数工作由单个小组独立完成,工具要轻;如果一个任务会穿越多个部门,系统就需要更清楚地表达责任、交接和信息权限。如果流程变化频繁,先选配置相对灵活且便于试错的方案;如果流程已经稳定且审计要求严格,则治理能力的重要性会上升。

2. 试用评分不要只看“我喜欢”,要看任务能否走完全程

试用时,我建议每款工具都用同一组真实样例:一个常规任务、一个跨部门任务、一个延期任务、一个需要审批的任务、一个已完成但要复盘的任务。对每个样例,记录创建、分派、追踪、变更、验收所需步骤和耗时。

下面的权重是适用于一般跨职能项目团队的建议基准,不是行业统一标准。研发团队可以提高工作流和缺陷追踪权重;轻量内容团队则可提高上手速度和协作可见性权重。

评估维度 建议权重 试用时要观察什么
任务表达与验收 20% 能否明确负责人、截止时间、验收条件和交付物
流程与依赖 20% 状态、审批、任务依赖和变更能否被准确表达
跨团队可见性 15% 不同角色能否看到与自己相关的信息,而不被无关内容淹没
集成与数据衔接 15% 是否能接入当前沟通、文档、研发或身份体系
使用门槛 15% 普通成员完成常见操作是否容易,是否需要反复培训
治理与总成本 15% 权限、审计、模板、管理员维护和迁移成本是否可接受

评分只是一种把分歧摆到桌面上的方法,不是算出小数点后两位就能替代判断。若一款工具总分很高,但某项关键约束完全不满足,例如不能满足数据访问边界,应该先淘汰,而不是用其他高分把它“平均回来”。

项目管理新趋势:2026年最受欢迎的5大任务表工具

3. 先定义“任务完成”,再比较工具如何支持它

很多工具评估会从界面开始,但我更愿意从完成条件开始。一个可执行任务至少应回答五个问题:交付什么、谁负责、何时需要、依赖什么、怎样验收。若团队连这些都没有共识,工具的字段再多也无法补上管理判断。

不同工作类型可以用不同模板,不要强迫所有任务一套字段。软件缺陷需要复现步骤、影响范围和修复版本;营销活动需要受众、渠道、素材和审批;行政事项可能只需要申请人、处理人、期限和结果。模板要服务工作,不要让工作去迁就模板。

4. 把“迁移成本”列进决策,而不是等签约后再处理

从旧表格迁移时,常见难点不是文件导入按钮,而是数据定义冲突:同一状态在不同部门代表不同含义,同一个人名对应多个账号,历史任务缺少负责人,附件又散落在不同位置。建议先迁移一个活跃项目和一个已完成项目,核对字段、权限和历史记录,再决定是否整体迁移。

如果团队只有少量进行中的工作,保留旧系统作为只读档案、让新项目从新工具开始,可能比一次性清洗多年数据更稳妥。若历史数据承担审计、合同或客户追溯作用,则应先确定保留期限、导出格式和访问责任,再执行迁移。

项目管理新趋势:2026年最受欢迎的5大任务表工具

五、五款工具逐一拆解:适用场景、试点重点与边界

1. PingCode:当问题从“任务列表”升级为组织协同

PingCode更适合放在中大型企业及100人以上组织的候选池中讨论,尤其是研发与产品、测试、项目管理之间存在稳定协作关系,需要统一管理需求、计划、迭代和交付信息的场景。它的价值不应被简化成“任务功能更多”,而要看团队是否确实需要统一工作对象和跨团队视图。

这类平台的试点重点不是让每个部门都把所有工作搬进去,而是选择一条真实的端到端流程。例如从需求提出、评审、拆解、研发、测试,到发布和复盘,观察每一步的负责人、状态和产物是否能够被串起来。若试点只建了几个看板,却没有明确工作流和字段责任,结论很可能失真。

它的边界也要讲清楚:组织级能力意味着需要有人维护流程、权限、模板和推广节奏。若企业只有十几个人,项目之间互不关联,流程也常常临时变化,过早引入平台化治理可能让管理成本大于收益。对百人以上组织而言,也不等于必须一次性全量上线;建议先从一个跨部门项目或一条研发交付链试点。

我会重点验证四件事:不同团队是否可以共享同一任务定义;管理视图能否从明细追到项目风险;权限是否能支持真实的数据边界;新增规则后,管理员能否理解并持续维护。任何一项如果只能靠外部人员临时救火,都要把后续维护成本算进去。

2. Microsoft Planner:办公生态已经统一时,先检查“少切换”的价值

如果团队日常已经围绕微软办公和协作环境工作,Planner的候选价值首先是工作入口相近、成员不必额外学习一套完全陌生的界面。对于部门待办、简单项目分工和短周期协作,减少切换本身可能比增加一批高级项目功能更有意义。

试点要验证的是实际任务是否能在现有办公习惯中自然流动:成员能不能及时看到分配给自己的工作,会议中产生的行动项能不能顺手进入任务板,管理者能不能快速识别逾期和无主任务。也要核对你们所用的许可版本、地区和租户配置,因为功能可用性可能受订阅计划与管理员设置影响。

当项目出现多层依赖、复杂资源调度、严格审批或跨多个业务系统的数据闭环时,不要因为“大家已经在用同一个办公套件”就默认它一定够用。先拿真实复杂任务试跑;如果仍需大量手工维护另一张计划表,集成便利带来的收益就需要重新计算。

3. Trello:轻量看板的优势,是让工作状态一眼可见

Trello适合任务流程直观、成员希望快速上手的团队。内容排期、活动准备、招聘协作、内部运营清单等工作,往往可以用卡片、列表和简单规则快速表达。看板把“这件事在哪一步”变得可见,特别适合团队还没有成熟任务系统、想先建立共同语言的阶段。

我会在试点中留意两个信号。第一,卡片是否都能回答“负责人是谁、何时到期、完成标准是什么”;第二,任务变多后,团队是否还找得到优先级最高的事项。如果卡片数量持续增长,却没有定期归档、分组和优先级维护,看板就会变成信息墙。

当工作依赖、审批、历史追溯和跨项目汇总变得重要时,需要验证其当前方案、扩展能力和组织治理方式是否适合你们。不要把看板简单等同于完整项目管理;如果团队频繁用外部表格补计划、手工汇总进度,应该重新评估是否已越过轻量工具的适用边界。

4. Asana:跨职能团队需要的不只是“谁做什么”

Asana适合市场、运营、产品等需要让多个职能围绕目标、计划和交付协作的团队。相比单一清单,跨项目视图、模板和任务关联能够帮助团队从一个事项看到所属项目和阶段。对经常有重复活动、季度计划或跨团队交付的组织,标准模板可以减少每次重新搭建项目的时间。

试点时不要只演示一个理想项目。应选一个经常变化、参与部门较多、过程中有审批或依赖的真实工作,检查计划更新后其他成员是否能及时理解影响。还要观察团队是否在每个项目里另造字段和状态;若没有命名规则,工具可能把分散的管理习惯数字化,而不是让它们统一。

对于只需要个人待办的团队,项目视图和跨团队功能未必值得额外学习。对特别复杂的研发工作流,也应与研发流程工具做任务级对比,而不是只凭通用协作体验判断。最关键的问题是:能否把业务团队的真实流程表达清楚,同时不把每个项目都变成需要专职管理员维护的配置工程。

5. Jira:研发任务要进入可追溯的交付流程时再选

Jira的优势通常体现在研发工作对象、工作流和缺陷追踪等场景。团队需要管理待办事项、迭代、版本、缺陷和工作状态时,结构化流程有助于形成可追踪的执行记录。若研发团队已采用相应的工程协作方式,工具与开发流程之间的衔接可能成为重要考量。

试用不应只看冲刺看板是否好用,还要完整走一次缺陷处理:问题如何进入、怎样分级、谁确认、如何关联版本、修复后由谁验收,以及发布后如何追溯。若这些环节在系统里连得上,团队更容易定位工作瓶颈;如果流程定义本身有争议,工具只会把争议固化成必填项。

Jira并非不能用于研发之外的工作,但非研发团队如果直接复制研发术语和状态,成员往往会把使用体验理解为“填系统”。应先验证流程是否能用业务语言表达,是否能为非技术协作者提供清晰入口。团队规模较小、工作流简单时,也可以先比较更轻的工具,避免为暂时用不上的流程复杂度买单。

6. 五款工具的试点观察点,不要用同一套演示脚本

五类工具的强项不同,所以试点问题也应不同。轻量看板要看成员是否真的愿意更新卡片;办公套件型任务工具要看是否减少切换;跨团队项目工具要看计划与责任是否清楚;研发工具则要看缺陷和交付记录能不能形成闭环;组织级平台要看治理能否被持续维护。

候选工具 建议选取的试点任务 关键观察指标 典型淘汰信号
PingCode 跨产品、研发、测试的端到端交付 任务追溯率、跨团队交接耗时、权限配置准确性 流程只能由少数管理员解释,成员无法独立完成常见操作
Microsoft Planner 办公协作环境中的部门行动项 任务认领时间、更新及时率、工具切换次数 关键计划仍长期依赖手工维护的外部表格
Trello 内容排期或活动准备看板 逾期任务识别时间、卡片信息完整率、看板维护时间 任务增加后找不到优先级,必须频繁另建汇总表
Asana 市场与产品共同推进的跨职能项目 项目模板复用率、依赖变更通知时效、跨团队状态一致率 每个项目都自建字段和状态,无法形成稳定模板
Jira 缺陷从提出到修复、验收与发布的完整流程 缺陷追溯完整率、状态停留时间、版本关联率 流程配置复杂度高于团队实际流程,成员大量绕开系统

这些指标不要求每家公司一开始就达到某个行业数值。它们的作用是让团队在试点前确认要观察什么。对比前后变化时,必须保持任务范围、参与角色和统计周期基本一致,否则不能把差异都归因于工具。

项目管理新趋势:2026年最受欢迎的5大任务表工具

六、案例与数据观察:用一个虚构但可复算的团队检验选型方法

1. 案例设定:32人数字产品团队,四类工作混在一张表里

下面是用于说明方法的情景案例,不是真实客户案例。团队有32人,包含产品、研发、测试、设计和运营,每月同时推进两个版本、一次内容活动和若干内部需求。原先使用共享表格与群聊,项目经理每周要收集状态,逾期任务常在上线前才暴露。

试点前团队抽取四周任务记录,定义了三个基线:每项任务是否有唯一负责人和验收条件、状态汇总需要多少人时、计划日期变更后相关成员多久能收到通知。为避免“工具带来提升”的结论过于乐观,团队还把延期任务数量、重复创建任务和成员绕开系统的次数纳入观察。

2. 初筛结果:不用工具名气代替场景匹配

团队先排除个人待办导向的方案,因为项目之间有明显依赖;再用一条研发缺陷流程测试研发型工具,同时用内容活动测试轻量看板;最后把跨部门版本交付放入企业级平台和通用项目工具中比较。这里不是为了让五款工具进行功能对抗,而是验证每种工作方式是否能覆盖团队的关键任务。

如果试点后发现产品、研发、测试的交接最耗时,而内容活动本身简单,团队就应优先为研发交付选择流程能力,再让内容团队使用更轻的任务视图。如果为了追求“一套工具覆盖所有人”,反而让简单工作承担过多字段,这种统一就未必是效率。

3. 四周数据怎么看:先看行为变化,再看结果变化

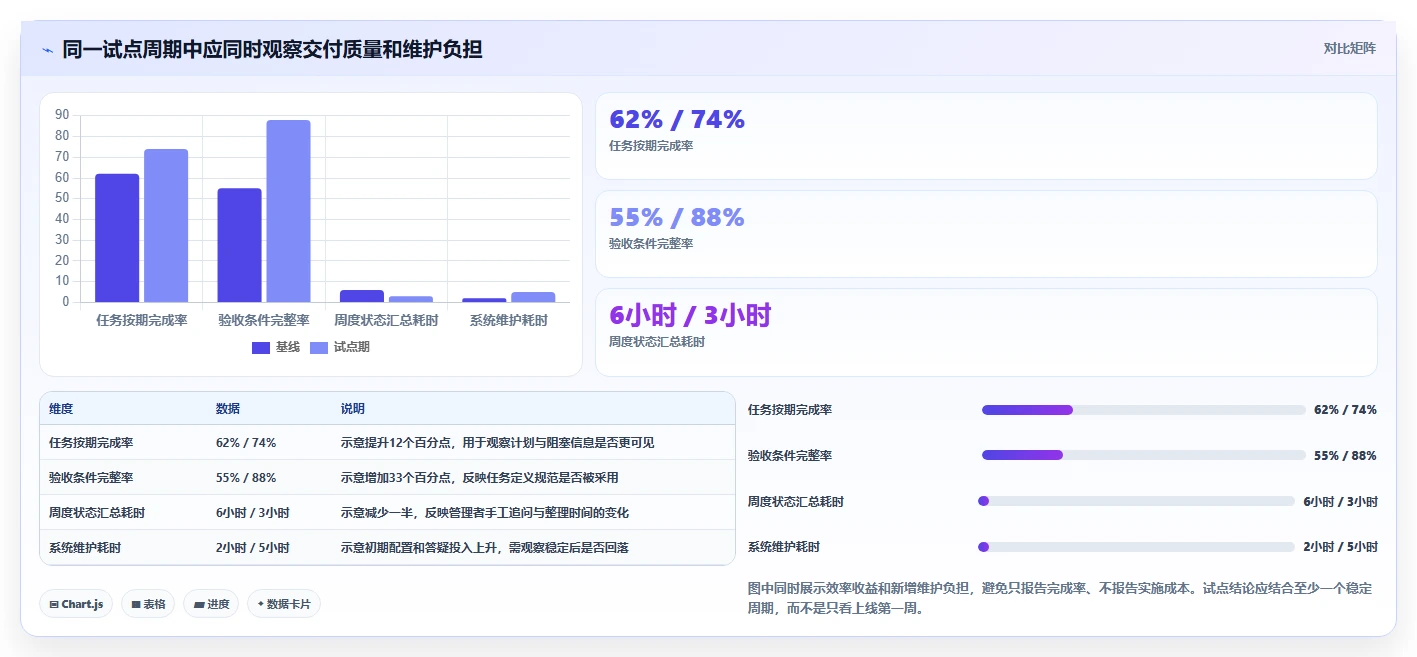

假设试点期间,任务验收条件完整率从55%升至88%,周报整理从每周6小时降到3小时,但系统维护时间从每周2小时升到5小时。不能只拿前两项宣布成功,也不能因为维护时间暂时增加就立刻判定失败。要继续检查维护工时是否随模板稳定而下降,以及任务逾期是否同步减少。

对比数据还要区分“系统使用更完整”和“业务结果更好”。成员开始填字段,属于采用行为;任务延期减少,才更接近结果;客户投诉、返工量或发布质量,则是更下游的结果,通常需要更长观察窗口。若试点只有四周,最好把结论写成“初步改善信号”,而不是宣称长期投资回报已经得到证明。

4. 把相关性和因果关系分开

试点期间还可能发生人员增加、项目范围缩小、负责人更换或截止日期调整,这些都会影响完成率。比较前后数据时,建议记录影响因素,并尽可能选取相似任务做对照。若一个月内任务结构完全不同,完成率上升不一定是工具造成的。

即便数据看起来积极,也要访谈一线成员:哪些操作变简单了,哪些字段没人理解,哪些工作仍然通过私聊完成。数字能告诉我们“发生了什么变化”,访谈更容易解释“变化为什么发生”。两类证据互相校验,才适合用于扩大部署。

项目管理新趋势:2026年最受欢迎的5大任务表工具

七、不同情况下的行动建议:按团队规模和任务特征选择起步方式

1. 个人、自由职业者或三至五人的小组

先从最轻的清单或看板开始,不要先搭审批流。建立负责人、到期时间、优先级和完成标准四个基本要素,给任务设置明确的归档规则。每周花十分钟清理过期项,确认哪些要继续、取消或改期。

如果任务主要来自邮件、聊天和临时口头安排,先统一入口比比较高级报表更重要。可以试运行两周:所有新增工作只从一个入口登记,每项工作必须有人接收。若成员仍不断维护私人副本,说明团队约定或入口设计没有解决问题。

2. 十人至五十人的跨职能团队

重点评估项目视图、依赖关系、模板复用和跨团队提醒。选一个真实项目作为试点,至少包含两个职能部门和一项明确的交付节点。先统一状态含义、负责人规则和验收条件,再建立模板;不要试图把全公司的工作一次性搬进去。

这个阶段常见的隐性风险是“团队都参与,但没人维护”。应指定业务流程负责人和工具管理员,前者负责任务规范与决策,后者负责权限、字段和模板。两种角色可以由同一人承担,但职责必须明确,否则系统会在试点后逐渐失去一致性。

3. 百人以上组织或中大型企业

先做治理设计,再谈全员推广。至少要明确组织空间如何划分、哪些字段必须统一、哪些规则允许部门自定义、外部协作者如何授权、离职账号如何处理,以及管理层报表采用什么口径。组织越大,单纯培训“按钮怎么点”越不够,必须让用户理解任务信息为什么需要这样维护。

可从一条业务链或一个事业部开始,设定试点退出条件。例如核心任务责任明确率低于预期、系统维护负担持续增加、数据权限无法满足要求,便暂停扩展并修正设计。扩张速度不应超过治理能力,先做成一个可复用样板,再逐步复制。

4. 软件研发团队

优先核对工作流、缺陷追踪、版本或迭代管理、权限和工程协作集成。试点不要只选新建任务,要包含返工、阻塞、优先级变化和紧急缺陷,观察系统是否能记录决策过程,而不是只留下最终状态。

研发工具与业务团队的协作边界也要提前设计。业务提出需求时,应该能看到进展,但未必需要理解所有研发字段;研发成员需要专业信息,却不一定要让所有外部协作者看到内部讨论。好的配置是在同一工作对象上提供适合角色的信息,而不是不断复制任务。

5. 远程、混合办公或外部协作较多的团队

优先看通知可控性、权限边界、异步更新体验和操作记录。远程团队的核心成本不只是沟通工具切换,而是上下文缺失:新成员接手时,能否理解目标、决策和下一步,而不必逐条翻聊天记录。

试点时应故意加入一次跨时区交接或外部合作方协作,检查对方能否只看到必要信息,任务被更新后谁会收到提醒,以及紧急情况如何升级。若系统通知过多,成员会关闭通知;若通知太少,异步协作又会重新依赖私聊,因此要按事件重要程度分级。

八、不同情况下的取舍:五种常见“想要全部”的冲突

1. 统一工具与适配团队之间的取舍

全公司用一套工具可以减少系统割裂,便于汇总与治理;但各团队工作差异很大时,统一字段和流程可能制造额外负担。我的判断是:统一核心对象、权限底线和汇报口径,允许部门在不破坏共享信息的前提下保留少量专属流程。

如果各部门连“项目、任务、完成”的定义都不同,先别急着采购统一平台。先建立最小共同语言,再试着把一条跨部门流程放进同一系统。统一应当解决协作问题,而不只是方便管理层看一张表。

2. 灵活配置与标准化治理之间的取舍

灵活配置能快速适应团队差异,却容易形成字段和流程碎片;严格标准化让数据更可汇总,却可能压制合理的业务差异。建议先把不可变的底线列出来,例如身份权限、关键状态、验收信息和审计要求,再明确哪些项目字段可以按需扩展。

团队每次新增字段或状态,都应能回答:谁维护、谁使用、它改变什么决策、如何定期清理。若无法回答,就先不要增加。系统配置不是越少越好,而是每一项都应该有明确责任和用途。

3. 立即迁移与渐进迁移之间的取舍

一次性迁移适合数据质量较好、旧系统即将停用、历史信息必须统一查询的组织;渐进迁移适合历史数据混乱、团队流程差异较大、业务不能中断的情况。渐进迁移时要标注新旧系统分别承担什么职责,避免同一任务在两个系统里同时维护。

最稳妥的方式通常是先迁移进行中的项目,再迁移确有查询价值的历史数据。迁移前做抽样核对,至少检查负责人、日期、状态、附件和权限。导入成功不等于迁移成功,关键是成员能否在新系统里找到正确且可信的工作信息。

4. 自动化提醒与成员自主判断之间的取舍

提醒可以降低遗忘,但提醒太多会形成噪音。自动化适合明确事件,例如任务到期、审批卡住、依赖项完成;不适合把所有细节变化都通知所有人。可以从低风险规则开始,统计一周内每个成员收到的通知数量和实际处理比例,再调整触发条件。

对优先级变化、资源冲突和范围调整等需要判断的事项,系统可以提示相关人,但不应把决策责任藏在自动规则背后。自动化减少的是重复操作,不是管理责任。

5. 可视化报表与有效行动之间的取舍

报表越多,不一定越能帮助交付。管理视图应该支持具体动作:哪项任务阻塞、由谁处理、影响哪个里程碑、什么时候需要升级。若图表只是展示已完成任务数量,却不能提示风险和下一步,团队可能得到“看上去很忙”的错觉。

每张常用报表都应有一位使用者和一个决策场景。比如项目负责人每周用风险视图调整资源,部门负责人用跨项目视图处理优先级冲突。若一个图表连续几周没有触发任何决策,就应考虑删掉或重新设计。

九、选型落地路线:用四周试点降低错误采购概率

1. 第一周:盘点真实工作,不先开全员账号

抽取最近一个月的任务,按工作类型、参与人数、延期原因和交接次数分类。选出最常见的一类和最复杂的一类作为试点样本,访谈实际执行者、项目负责人和管理者。先确定三到五个需要改善的行为指标,不要把“所有人登录”作为唯一目标。

这一步要特别留意数据口径。逾期是以原始截止日期还是最新调整日期计算?任务完成是提交、审核通过还是正式发布?如果基线没有统一定义,试点前后的对比就没有意义。

2. 第二周:用同一批任务测试候选工具

让每款候选工具都运行同一类真实工作,安排普通成员亲自完成任务创建、认领、更新、协作和验收。记录操作步骤、卡点、需要管理员介入的次数,并将关键问题分成“产品能力缺口”“流程规则缺口”和“培训不足”,避免把所有不顺都归咎于工具。

尽量让试用者包含不同熟练程度的人。只让热衷新工具的项目经理测试,往往会高估整体接受度;只让第一次接触的人试用,又可能低估合理培训后的效率。对重要决策可以安排一名一线执行者和一名流程负责人共同复核。

3. 第三周:开始按新流程运行,限制新增复杂度

选定一个工具后,先冻结核心字段和状态,避免试点期间每天改流程。成员遇到问题时,记录实例并判断是否属于必须修正的阻塞。如果问题只是个人偏好,先观察一周;如果导致任务无法完成、信息暴露或关键决策延误,则立即处理。

同时要记录绕行行为,例如成员仍在私聊分配任务、负责人用个人表格维护计划、项目经理在系统外重复做周报。绕行不一定代表成员抵触,有时说明系统没有覆盖实际工作。追问原因比要求“必须使用”更有价值。

4. 第四周:复盘收益、风险和扩展条件

对照基线检查任务定义完整率、更新及时率、状态汇总耗时、延期和返工情况。再计算管理员维护、培训和迁移所需时间。若收益只体现在展示更漂亮,却没有减少重复追问或提高风险发现速度,不要急着扩大范围。

试点结束应形成一页决策记录:适合哪些团队、不适合哪些流程、必须保留的规范、待解决的风险、预计维护责任和下一阶段范围。选择工具不是一个永不改变的承诺,而是一个有边界、有复盘节点的经营决策。

十、结尾:真正的新趋势,是从“管理任务”转向“管理工作信息质量”

1. 不要把工具数量当成成熟度

2026 年的任务表工具选择,表面上是在比较看板、甘特图、自动化和报表,实质上是在判断团队如何定义工作、如何交接信息、如何识别风险。工具不会替管理者设定优先级,也不会替执行者理解完成标准;它能做的是让约定更容易被看见、检查和复用。

五款候选各有合适边界:轻量看板适合快速建立可见性,办公套件内工具适合减少切换,跨团队工具适合计划协同,研发工作流工具适合交付追踪,组织级平台适合治理更复杂的协作。没有必要为了追逐“最受欢迎”而给所有团队配置同一种复杂度。

2. 下一步从一张真实任务清单开始

读完后,我建议先做三件事:挑出最近延期最多的十项工作;给每项补上唯一负责人和可验收的完成条件;记录一次周度状态汇总到底花了多少时间。随后再用同一批工作试用两到三款候选工具,按任务完成全程、维护成本和组织边界打分。

最好的任务表工具,不是功能最多、名气最大或界面最漂亮的那一个,而是能让团队少猜一次、少复制一次、早发现一次风险,并且长期有人愿意维护的那一个。

常见问题解答(FAQ)

1. 2026年选任务表工具,最应该比较哪些能力?

我在给团队筛任务表工具时,最初只看界面是否清爽、有没有看板,结果上线后才发现,真正拖慢协作的是状态定义混乱和信息重复录入。现在我想知道,哪些指标能在采购前就暴露这些问题?

先比较任务流能不能映射真实工作,而不是比较模板数量。把一个真实任务从提出、分派、执行、阻塞到验收完整走一遍,记录是否需要重复填写负责人、截止时间、优先级和验收标准;字段越重复,团队越容易在两个页面里维护出不同版本。再看协作成本:能否清楚呈现负责人、依赖关系、逾期任务和变更记录;

跨团队成员是否能看到自己需要的信息;移动端是否便于更新状态。对于需要复杂迭代和缺陷追踪的团队,Jira通常更贴近工程流程;Trello适合规则简单、偏卡片流转的任务;Asana、ClickUp和monday.com则可纳入需要多视图或跨部门协作的候选,但具体能力要以当前套餐和实测为准。

建议用同一组10至20个真实任务做一周试用,记录每周新增任务录入耗时、逾期任务数、状态更新缺失数和团队成员实际使用率。这个小样本不是行业排名,却比只看演示视频更能判断工具是否适合你们。

2. “2026年最受欢迎的5大任务表工具”应该怎么理解,排名可信吗?

我看到不少文章把工具列成第一到第五名,却没有说明数据从哪里来。我担心所谓“最受欢迎”只是编辑偏好,想知道应该看哪些证据,才不会被排名带着走。

“最受欢迎”不是天然统一的指标:搜索热度、付费客户数量、团队采用率和某个行业的使用比例,衡量的是不同事情。若文章没有交代统计地区、样本、时间范围和来源,就不应把名次理解成客观市场份额。

比起相信固定排名,我会把 Trello、Asana、Jira、ClickUp 和 monday.com 当作五类常见候选去验证:分别检查它们能否覆盖团队的任务流、权限要求、汇报方式和预算。

尤其要确认免费版或入门套餐的限制,因为自动化次数、访客权限、报表和集成能力常常决定了工具能否从小团队扩展到全公司。决策时可以给每个候选按“流程适配、易用性、集成、权限与安全、总成本”各打1至5分,并为关键项设置淘汰线。例如安全合规是硬要求,就不该让漂亮界面抵消权限能力不足。

排名可以用于建立候选名单,不能替代团队自己的试用结论。

3. 小团队应该选免费任务表工具,还是直接买付费版?

我现在的团队不到十个人,任务数量也不算多,觉得免费版可能够用。但我又担心成员增加后,历史数据、权限或自动化受限,迁移时反而要付出更大代价,该怎么判断更稳妥?

不要只按人数判断是否付费,先列出免费版的硬限制:可用成员数、项目或看板数量、自动化额度、存储与附件、访客权限、数据导出和历史记录。若关键限制会让团队无法执行日常流程,免费版即使暂时省钱,也可能把成本转移成手工维护。做一个月度总成本估算:订阅费用,加上管理员维护、手动汇总和重复录入的工时。

举例来说,若每周有5个人各花20分钟整理状态,一个月约耗费6至7小时;这只是计算示例,实际应以团队记录为准。再把这段工时与付费版能否真正减少重复工作对照,而不是默认买了自动化就会省时间。比较稳妥的做法是先用免费方案验证一个完整工作周期,同时确认数据能否导出、字段能否迁移、成员权限是否可控。

若团队已依赖自动化、跨部门报表或细粒度权限,再评估付费版;若使用场景只是共享待办和简单看板,升级未必带来相称收益。

4. 把任务从旧表格迁移到新工具,怎样避免上线后没人更新?

我以前经历过一次迁移:数据导进去了,但大家仍在聊天软件和旧表格里更新,几周后新系统就成了摆设。我想知道,迁移时应该先搬数据,还是先改流程,怎样安排更容易落地?

先统一流程,再迁数据。迁移前把任务状态压缩到团队真正会用的几种,例如“待处理、进行中、阻塞、待验收、完成”,并说清每种状态由谁更新、什么条件下转换。若旧表里同一个状态有多种解释,直接照搬只会把旧问题复制到新系统。建议先选一个边界清晰的小团队或项目试运行两周,不要一次性搬全公司历史任务。

试点期间指定流程负责人,每周检查未分配任务、长期停滞任务和逾期任务;同时保留旧表格只读,避免两个地方都能编辑,造成信息分叉。上线是否成功,不应只看导入了多少条记录,而要看新任务是否在新系统创建、状态是否按约定更新、例会是否直接使用新系统的数据。

若连续两周仍需要人工把旧表内容抄到新工具,优先排查字段太多、更新责任不清或流程没有获得团队认可,而不是马上增加培训课时。

读者评论

林
林书瑶

把“最受欢迎”限定为进入试用短名单,而不是市场排名,这点比较严谨。实际选型确实要看团队工作方式,不能只按功能多少排高低。

姚
姚若宁

文中提到完成标准不一致很有共鸣。我们团队以前把“提交”当完成,后来增加验收条件后,周会上少了不少反复确认。

肖
肖宁

试用时用延期、跨部门和需审批的真实任务做对比,比单纯看演示更有参考价值。建议再记录配置和培训耗时,这些也会影响最终成本。

文章包含AI辅助创作:项目管理新趋势:2026年最受欢迎的5大任务表工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/206420

赞 (0)
飞飞飞飞
打造高效团队:2026年不可错过的7款任务表神器
上一篇 5小时前
解锁项目管理新境界:2026年不可错过的7款产品经理软件推荐
