项目管理效率提升,往往不是“把工期算得更快”,而是尽早发现计划为什么会失真:任务依赖漏了一条、资源同时被两个项目占用,或团队把“理想情况下的工作量”直接当成“日历工期”。挑选工期计算软件时,真正值得比较的不是甘特图有多漂亮,而是它能否把工作日历、依赖关系、资源容量和变更影响放进同一套计划逻辑里。本文从这条判断出发,拆解五类工具的适用边界,并给出一套可以用小规模试点验证的选型方法。
一、先讲结论:工期计算软件没有通用冠军
1. 五款工具,各自解决不同的计划难题
如果你需要复杂依赖、基线和关键路径分析,优先评估 Microsoft Project;如果项目包含大量专业活动、多个施工或工程接口,且计划管理成熟度较高,优先看 Primavera P6;如果团队希望快速搭建可协作的甘特计划,Smartsheet 更容易进入日常协作;如果瓶颈在多人、多项目之间的容量冲突,Float 更值得试用;如果预算受限,且希望在本地桌面环境维护依赖计划,可以评估 ProjectLibre。
这不是一份“谁排名第一”的产品榜单。五款工具解决的是不同类型的计划问题,功能、价格、部署方式和授权规则也可能随版本变化。本文不以未经核实的实时价格或性能排名作结论,正式采购前应以厂商当前文档、报价和试用环境为准。
| 工具 | 更适合的计划问题 | 主要优势 | 优先验证的短板 |
|---|---|---|---|
| Microsoft Project | 任务依赖、基线、关键路径和进度控制 | 适合建立较完整的计划结构与进度逻辑 | 团队是否有能力维护依赖、日历和资源数据 |
| Primavera P6 | 大型工程、多承包方、多层级计划 | 适合复杂计划治理和多项目协调 | 实施、培训和计划维护的组织成本 |
| Smartsheet | 跨职能团队的协作式甘特计划 | 表格操作习惯容易迁移,协作门槛相对低 | 复杂资源均衡和工程级进度治理是否足够 |
| Float | 人员容量、排期冲突和跨项目资源分配 | 更聚焦“谁在什么时候有容量” | 能否满足任务网络、基线和关键路径的深度要求 |
| ProjectLibre | 预算有限的桌面计划与依赖管理 | 适合低成本试用基础计划方法 | 协作、兼容、集成及长期维护能力 |
我的核心判断是:先识别计划失真的来源,再选软件。如果延期来自任务关系不清,选择资源排班工具通常治标不治本;如果延期来自关键人员被多项目争用,单纯购买一套更复杂的关键路径软件也不会自动创造人力容量。

2. 把“工期计算”拆成三个层次

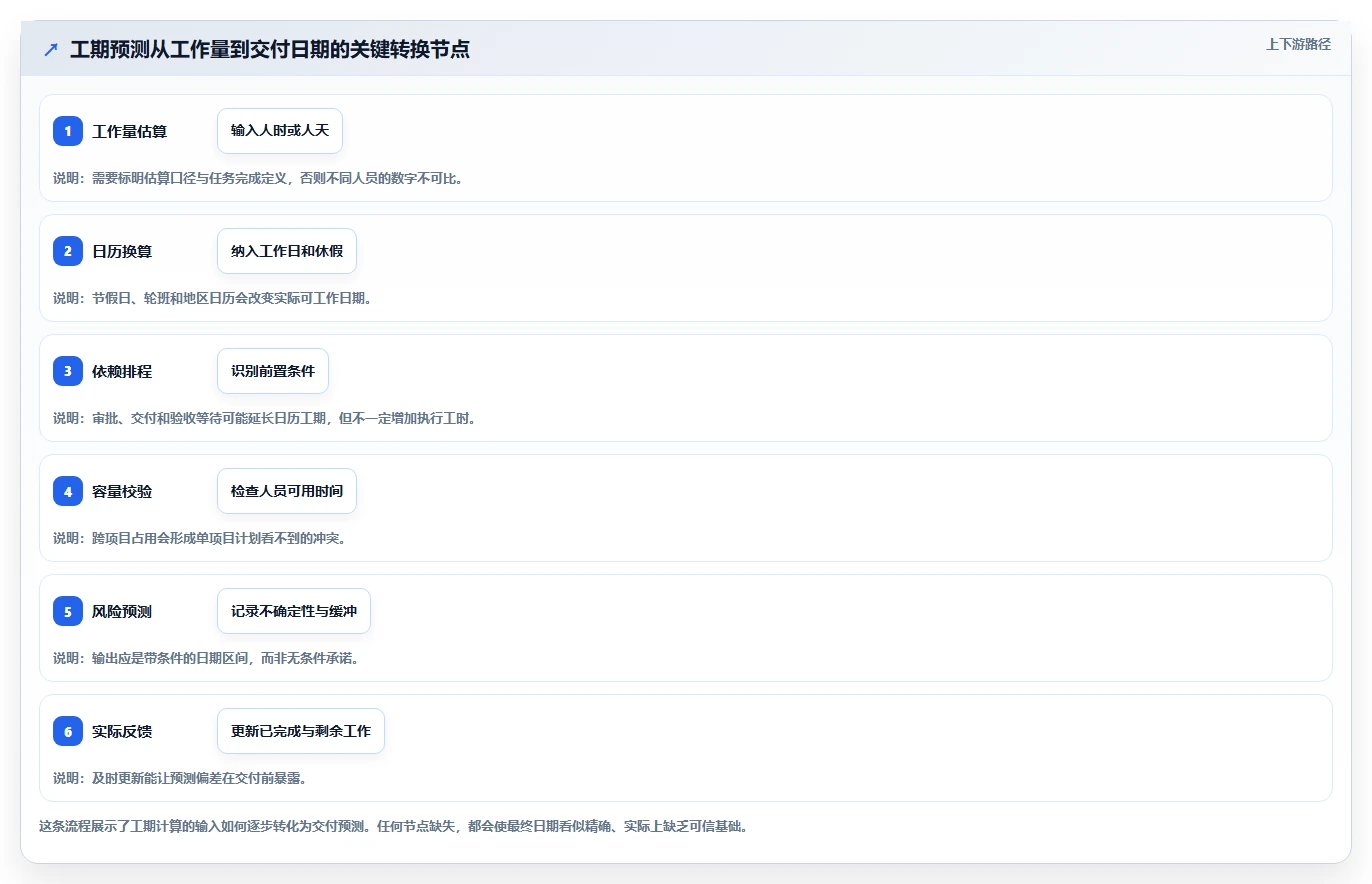

第一层是工作量估算,回答任务需要多少人时或人天;第二层是日历排程,回答考虑工作日、假期、依赖关系后,任务在哪天开始、哪天结束;第三层是交付预测,回答资源冲突、范围变化和风险发生后,项目是否仍能按目标日期完成。许多团队采购时只盯着第二层的甘特图,却期待软件自动解决第三层的问题。
软件可以快速计算,但它无法替团队决定估算是否可信,也不会凭空补齐缺失的审批、供应、测试或验收环节。工具负责把假设显性化,管理者负责判断假设是否成立。
3. 先看计划成熟度,再看功能清单
如果团队连任务负责人、完成定义和依赖条件都没有统一口径,先从复杂工具入手,往往会得到更精美的错误计划。如果团队已经有稳定的任务分解、历史工时和变更流程,才更容易从关键路径、资源负载和情景分析中获得回报。
建议先问三个问题:延期最常发生在哪个阶段?预测误差来自估算、等待还是资源冲突?现在谁负责维护计划、多久更新一次?答案比“是否支持甘特图”更能决定工具是否合适。
二、背景与真实场景:为什么算出来的日期经常不可信
1. 工时不等于工期,工作日也不等于自然日
工时描述需要投入多少劳动,工期描述任务从开始到结束经历多久。一个任务估算为 24 人时,如果由一名每天可投入 6 小时的人完成,理想情况下约需 4 个工作日;但如果中间要等待一次两天的审批,日历工期就会增长。若任务只能由特定专家执行,而该专家本周仅有一半容量,工期还会进一步拉长。
这里的“每天 6 小时”只是便于说明的情景假设,不是任何行业的通用生产率标准。实际可投入时间应扣除会议、支持、沟通、休假和其他项目占用。不同团队的有效工作时间差异很大,直接用 8 小时乘以工作日,容易把计划做得过于乐观。
2. 依赖关系和等待时间,经常比执行时间更影响交付
一个看起来只需三天的任务,可能因为必须等待设计确认、采购到货、接口联调或客户反馈而占据两周日历时间。计划表若只录入“执行需要三天”,却不记录前置条件和等待节点,管理者看到的只是劳动投入,不是交付路径。
计划建模时,我会把“做事时间”和“等条件时间”分开。前者归任务工作量,后者归依赖、日历或明确的里程碑等待。这样做不是为了让计划更复杂,而是为了让延期原因可定位:团队是执行慢了,还是条件迟迟没有满足。
3. 多项目环境下,个人容量才是隐藏的约束
同一个专家被三个项目分别按“全职可用”安排,是多项目组织里常见的计划冲突。每份单独计划看起来都能按时完成,合并后却不可能同时成立。此时,单项目关键路径未必能揭示问题,因为冲突发生在项目之间,而非某个项目内部的任务依赖上。
对 100 人以上、多个团队并行交付的组织,计划工具还需要与需求、任务、迭代或项目治理流程衔接。以 PingCode 这类面向中大型企业及 100 人以上组织的研发项目管理平台为例,可以把研发需求、任务状态和交付节点纳入协作流程;但它不应被误解为自动完成专业工程排程的替代品。具体排期能力和配置方式应按当前产品版本试验核实。
4. 计划更新滞后,会让准确计算变成历史记录
许多计划在立项时做得很细,之后却只在周会前集中修改。问题是,计划准确性依赖输入更新:任务实际开始时间、剩余工作量、负责人变化和阻塞状态如果没有及时记录,软件只能准确地计算过期数据。
我建议用“更新频率”而不是“计划颗粒度”衡量计划是否可用。若团队每周只更新一次,却把每项工作拆到半天粒度,输入延迟可能已经超过任务本身的周期。此时再增加字段和依赖,只会提高维护负担。

三、常见误区:软件算得精确,不代表计划算得正确
1. 把任务数量当成估算质量
把一个任务拆成 40 条,并不必然比拆成 12 条更准确。拆分的价值在于让负责人、完成条件和依赖可验证,而不是追求行数。若任务小到每天都要更新,维护计划本身可能占据团队大量时间,反过来减少了实际交付时间。
我更关注任务是否满足三个条件:可以明确负责人,可以判断完成与否,可以说明依赖什么输入。若拆分之后仍无法回答这三个问题,行数再多也只是把不确定性切成了更多行。
2. 用固定百分比“加缓冲”代替风险分析
有些团队习惯所有任务统一增加 20% 缓冲,看起来稳妥,实际却可能让低风险任务过度膨胀,高风险任务仍然不足。更可靠的做法是把风险来源说清楚:需求未冻结、外部供应周期不确定、环境准备未验证,分别记录概率、影响和应对动作。
缓冲不应成为掩盖低质量估算的装饰。若每次计划都靠末尾加一段不可解释的时间,复盘时就无法判断是估算偏差、执行偏差,还是外部等待造成的延期。
3. 误把关键路径当成“最重要任务列表”
关键路径是当前任务网络和工期假设下,决定项目最早完成日期的一条路径。它会随着实际进度、任务依赖和资源安排变化。某项工作看上去很重要,不代表它当前位于关键路径;反过来,一个不显眼的审批或环境准备节点,可能因为没有浮动时间而决定最终交付日期。
因此,团队不应把关键路径截图当成永久结论。每次范围变化、依赖变化或实际进度更新之后,都应重新计算,并确认模型里的关系是否仍然符合现实。
4. 只看软件的功能,不看维护计划的成本
计划软件的总成本不只是许可证。还包括导入旧计划、统一任务编码、建立工作日历、培训计划负责人、持续校正估算、管理权限和同步其他系统的投入。功能越丰富,可能需要越稳定的数据治理和更明确的计划责任。
采购评估时,最好把“每周维护计划所需时间”列为成本指标。一个功能较少、但大家愿意持续更新的工具,有时比一套能力强大却无人维护的系统更能提升交付可预测性。

四、专业判断逻辑:用六个问题筛掉不合适的工具
1. 你的计划核心是任务网络,还是人员容量
如果项目的难点是先后关系、关键路径、基线和变更影响,任务网络能力应优先。如果难点是共享专家、设计师或测试人员被多个项目争用,资源容量和冲突可视化更关键。不要因为产品都有甘特图,就假设它们对这两种问题同样擅长。
2. 需要单项目排程,还是跨项目组合管理
单项目计划关注一条交付路径,组合管理还要比较多个项目对同一批资源的需求。若组织每月都在讨论“项目 A 和项目 B 谁先用这个人”,试点时必须把至少两个真实项目放在一起,而不是只拿一份干净的演示计划测试。
3. 团队需要计划协作,还是专业计划治理
协作型团队通常更在意负责人能否快速更新任务、管理者能否看懂状态、跨部门能否共享里程碑。大型工程或复杂项目则可能需要计划编码规范、基线管理、层级汇总和正式变更流程。前者不一定需要重型工具,后者也不应只用简单看板替代正式排程。
4. 估算输入是否有统一口径
如果有人填“3 天”指执行时间,有人指从开始到完成的日历跨度,还有人把等待审批也算进去,软件输出无法横向比较。试点前先写清单位、估算范围、休假规则、资源可用率和完成定义,再测工具。
5. 系统要连接哪些业务流程
对于研发项目,计划可能需要和需求、缺陷、迭代或发布节点关联;对于工程项目,可能要和合同、采购、现场进度及验收资料关联。集成不是勾选一个“支持接口”就结束,还要验证字段映射、状态同步、权限和数据延迟。
6. 团队能否承担持续维护
请在试点中记录计划负责人每周花多少时间更新,而不是只统计首次建计划用了多久。若计划维护成本过高,就需要减少字段、优化更新责任,或选择更贴合现有工作方式的工具。
| 选型维度 | 试点要回答的问题 | 可观测的验证方式 |
|---|---|---|
| 排程准确性 | 依赖、工作日和实际日期能否正确反映? | 用同一份历史计划重建,并核对关键节点与实际记录 |
| 资源可行性 | 是否能发现多人多项目的容量冲突? | 导入共享人员负荷,检查过载是否能定位到日期和项目 |
| 变更响应 | 范围或工期变化后,影响能否快速传播? | 模拟新增任务或前置条件变化,比较更新前后的交付预测 |
| 使用成本 | 维护计划是否成为额外负担? | 记录培训时长、每周更新耗时和未更新任务比例 |
| 治理适配 | 权限、审计和多团队汇总是否满足要求? | 用真实角色测试权限边界、汇报口径和历史变更记录 |

五、五款工期计算软件:按实际使用场景拆解
1. Microsoft Project:适合需要严谨任务网络的团队
Microsoft Project 的价值通常体现在依赖关系、日历、基线和进度分析等计划结构上。对于需要回答“某项任务延误后,哪些后续节点会受影响”“当前关键路径是什么”的团队,它比只展示任务列表的工具更适合作为计划建模环境。
我的建议是,不要从一张空白计划开始评估。找一个已结束、任务关系相对清楚的项目,把实际日期、负责人、前置条件和计划基线重新录入,再观察是否能复现项目当时的关键节点。历史计划重建比演示功能更能暴露日历设置、依赖建模和团队使用习惯之间的差异。
(1)适合的团队
- 项目任务有明确先后关系,管理者需要持续跟踪里程碑与关键路径。
- 团队已有计划负责人,愿意维护日历、资源和基线数据。
- 项目经理熟悉计划逻辑,并能向任务负责人解释日期为何变化。
(2)需要留意的边界
如果任务负责人只需要轻量更新状态,而计划由一个人独自维护,专业计划功能可能带来额外学习和维护成本。采购前还要核对当前产品形态、许可、桌面或云端能力、协作方式及组织现有办公环境,不能只依据旧版本经验。
2. Primavera P6:适合计划治理成熟的复杂工程
Primavera P6 常见于大型工程和多承包方计划管理场景。它更适合任务数量多、层级复杂、接口多且需要正式计划治理的组织。选择这类工具,往往意味着组织不仅购买软件,也要建立计划编码、基线审批、更新周期和变更控制规则。
如果团队还没有稳定的活动分解结构、进度责任边界和计划更新制度,先上重型工具可能只是把管理问题迁移到更复杂的界面里。建议把实施服务、培训、数据标准和长期维护负责人纳入总成本,而不是把评估停留在功能演示。
(1)适合的团队
- 大型工程或复杂交付需要多层级计划汇总。
- 项目之间存在多个承包方、接口和正式审批节点。
- 组织能够配置计划管理专业人员,并要求统一治理。
(2)需要留意的边界
功能丰富不等于适合所有团队。若项目周期短、任务关系简单,实施和治理成本可能大于计划收益。应以一个真实项目试验:能否按实际组织结构维护计划,能否在变更后追踪影响,汇报数据是否能被项目团队理解和认可。
3. Smartsheet:适合偏协作和表格习惯的团队
Smartsheet 的吸引力在于把表格操作习惯、任务协作和甘特视图放在相对直观的工作界面中。对跨职能团队而言,任务负责人通常更容易理解行列式计划,项目经理也能较快搭出里程碑和状态视图。
它更适合需要推动协作与可视化的场景,而不是天然替代所有专业排程工具。试点时应重点验证依赖变化后的日期传播、资源视图、权限控制、报表和外部系统连接,尤其要检查复杂计划是否会因为表格结构过度扩张而难以维护。
(1)适合的团队
- 工作以跨部门任务跟踪、活动排期和里程碑管理为主。
- 参与者熟悉表格,希望缩短工具培训时间。
- 希望计划、状态更新和协作信息尽量集中在同一工作空间。
(2)需要留意的边界
若项目依赖关系复杂、资源需要跨组合均衡,或组织要求工程级的计划基线和治理,应确认当前方案是否满足这些深度需求。产品功能和授权层级会变化,试用时要以厂商当前帮助文档和实际账户权限验证。
4. Float:适合解决人员排期和容量冲突
Float 的判断重点不是“能不能画甘特图”,而是能不能更清楚地看见团队成员在不同项目、不同时间段的安排。若项目经理经常发现同一位专家被重复分配,资源排期工具可以帮助组织在承诺日期之前暴露容量冲突。
不过,人员容量视图和完整任务网络不是同一件事。团队若需要非常细的任务依赖、正式基线和关键路径,试点要确认 Float 是否能覆盖工作流,或是否必须与另一套项目计划工具配合。双工具方案也意味着数据同步和责任边界需要额外设计。
(1)适合的团队
- 咨询、创意、专业服务或多项目团队需要安排人员容量。
- 延期常由关键岗位排队或人员超负荷导致。
- 管理者需要预判未来数周或数月的可用产能。
(2)需要留意的边界
容量计划的准确性依赖数据是否真实。若人员可用时间从未更新,或者每个人都默认按 100% 投入,系统会把过度乐观的假设呈现得更加清晰,却不会让假设变得正确。
5. ProjectLibre:适合低成本试验基础排程
ProjectLibre 可以作为预算有限、希望在桌面环境学习计划逻辑的候选方案。对想理解任务依赖、工作日历和计划结构的团队,它可用于验证基础排程方法,尤其适合先用少量真实任务试跑,再决定是否需要更完整的商业产品。
在正式采用前,要测试协作、文件兼容、导入导出、版本管理和长期维护。尤其当计划需要多人同时更新时,桌面工具的使用方式与集中式协作平台可能不同。不要把文件能打开,等同于数据结构、日期逻辑和格式都能无损迁移。
(1)适合的团队
- 预算有限,先验证基础依赖排程和计划管理方法。
- 计划由少数负责人维护,不要求复杂的实时协作。
- 团队愿意自行验证文件兼容与备份流程。
(2)需要留意的边界
对跨团队协作、集中权限、审计和系统集成有强要求的组织,应把这些能力作为重点测试项。开源或低成本并不意味着总拥有成本为零,维护、支持和迁移仍然需要人力。

六、案例与数据观察:用一个模拟项目看出差异
1. 情景设定:一个跨部门软件交付项目
以下案例是为了说明方法而构造的情景模拟,并非客户实测或行业统计。假设一个 100 人以上的研发组织要交付一项内部业务改造,计划包含需求确认、设计、开发、联调、验收五个阶段,涉及产品、研发、测试、运维和业务代表五类角色。
项目初版按执行工时估算,得到 40 个工作日的交付目标。计划负责人进一步核对时发现:一名测试专家同时支持另一个版本、业务验收人每周只有两个固定评审时段,且测试环境的准备必须在开发完成前启动。若软件只记录任务持续时间,不表达人员容量、评审日历和环境依赖,40 天这个数字并不能代表可交付日期。
2. 第一次建模:把执行时间、等待时间和容量拆开
我会先把任务分为三类:团队可以主动推进的执行工作、依赖外部条件的等待节点、受共享人员容量约束的任务。随后检查任务是否有负责人、完成标准和明确前置条件。此时不急着比较软件外观,而是确认每个候选工具能否承载同一套计划结构。
在本情景中,加入审批等待和测试资源冲突后,预测交付时间推迟到第 54 个工作日。这个 14 天差异不是软件“算错了”,而是初版计划把等待与资源占用排除在模型之外。软件的作用,是让原本藏在会议和经验判断里的约束浮出水面。
3. 第二次校验:做一个小型情景分析
接下来我会试算三个管理动作:提前安排业务评审人、让测试环境准备与开发并行、为共享测试专家明确优先级。情景分析的目的不是证明某个工具能自动救项目,而是观察它是否能快速表达方案变化、呈现日期影响,并保留调整理由。
假设团队提前锁定评审时间,可减少 2 个工作日等待;环境准备提前开始,可避免联调前额外排队;测试专家冲突仍未解决,则交付日期不一定明显改善。这个推演说明,计划软件的价值不仅是“推算结束日期”,还在于把可控措施与约束条件分开。

4. 试点观察什么:不要只看“日期算得出来”
试点结束后,我会比较四类数据:计划与实际日期的偏差、计划更新耗时、未识别的资源冲突数量、变更后重新预测所需时间。假如某款工具能快速画出甘特图,却需要项目经理手动逐项修正日期,它的自动排程优势就没有实际落到团队身上。
还要观察任务负责人是否愿意更新。若每周只有项目经理维护计划,其他成员只在会议上口头报告,系统中的状态很快会和真实工作脱节。可以把“每周按时更新的任务比例”作为试点的过程指标,但必须统一统计口径,例如截止时间前更新且带有剩余工作量的任务数占比。
5. 100 人以上组织的额外观察项
当多个研发团队共同交付时,单项目计划之外还要处理需求优先级、迭代容量、跨团队依赖和发布窗口。以 PingCode 这类研发项目管理平台为例,可将项目任务与研发协作流程放在组织工作流中考察;但工期预测质量仍取决于任务数据、估算口径、依赖维护和资源安排。
因此,平台选型要明确分工:研发协作平台负责承载需求与执行过程,专业排程工具负责复杂计划建模,还是由同一个系统覆盖两类需求。不要为了“系统统一”强行把不匹配的计划方法塞进一个工具,也不要为了功能完整建立两套无人维护的真相源。
七、不同情况下的行动建议:先小试,再扩大
1. 小团队、短周期、依赖简单
如果团队人数少、任务关系简单、项目周期短,先用轻量协作工具或现有表格建立统一字段,未必需要立即购买专业排程软件。重点是统一任务负责人、工作量单位、开始和完成条件,并记录实际日期,积累自己的估算偏差。
当团队连续遇到依赖传播错误、计划更新冲突或资源排班失控,再评估更强的工具。过早引入复杂功能,可能把团队时间从交付转移到维护计划。
2. 工程项目、外部接口多、计划层级复杂
先整理计划分解结构、活动编码、基线规则、更新节奏和变更审批,再评估 Primavera P6 等工程级工具。用一个真实工作包试点,从活动定义到实际进度更新走完整流程,并确认承包方和内部团队都能按同一口径提交数据。
若计划治理规则尚未确定,建议先做方法标准化,再采购或实施。软件上线不应成为替代进度管理制度的理由。
3. 多项目并行、共享人员经常超负荷
把跨项目资源冲突作为试点核心,不要只给每个项目负责人各自一张排期表。至少纳入一个月的真实人员安排,标记固定不可用时间、假期、会议和支持工作,观察工具能否暴露过载时段。
如果主要约束是人才稀缺或优先级经常变化,应同时建立资源决策机制:谁能调整优先级、哪些工作可以延期、出现冲突时由谁拍板。软件能显示冲突,不能替组织做取舍。
4. 跨部门协作多,但计划治理尚轻
优先测试 Smartsheet 一类协作式工作管理方案,或比较组织已经在用的协作平台。试点时让产品、研发、测试和业务负责人都亲自更新任务,验证状态是否容易理解、提醒是否有效、计划视图是否能回答实际会议问题。
如果项目涉及专业级关键路径或复杂资源平衡,应把此类场景单独拿出来测试,避免因为日常协作体验好,就默认它能覆盖更深的排程需求。
5. 预算紧、需要先验证方法
可以先用 ProjectLibre 或现有工具做一轮基础排程验证,但要为文件版本、备份、权限和数据迁移设定规则。低成本试用阶段的目标是验证方法和使用责任,不是证明免费方案可以无限扩展。
如果组织之后需要多人同步更新、审计或跨项目汇总,应把迁移成本提前列入评估。计划结构、任务编码和日历口径越早标准化,未来更换工具时越容易减少数据清洗。
6. 研发组织超过 100 人且流程分散
先画出现有流程:需求从哪里进入,谁估算工作量,任务如何关联版本和发布,跨团队依赖在哪里确认。再判断需要的是研发协作平台、专业排程工具,还是两者通过集成配合。PingCode 可作为中大型研发组织评估协作流程的一类候选平台,但应通过当前版本演示和试点确认任务、计划和汇报能力,不能只凭产品类别推定功能深度。
试点范围应控制在一个真实项目或一个跨团队交付链路,明确谁维护计划、谁更新实际进度、谁审批日期变更。没有责任人的集成只会自动传递不完整数据。

八、不同情况下的取舍:买到的能力必须有人使用
1. 选深度还是选易用性
计划治理成熟、活动关系复杂时,深度通常更重要;参与者多、计划更新主要依靠一线负责人时,易用性和持续更新率更重要。不要把“功能更多”直接等同于“管理更好”,应看组织能否承接功能带来的数据责任。
如果管理者需要复杂分析,但任务负责人拒绝维护,计划仍然会失真。可考虑明确分层:计划管理员维护结构和关键路径,任务负责人只更新状态、剩余工作和阻塞原因,避免所有人都被迫维护同等复杂的字段。
2. 选单一平台还是组合工具
单一平台便于减少重复录入,组合工具可能覆盖更专业的资源计划和项目协作需求。决定前要画清主数据归属:哪套系统是任务状态的来源,哪套系统是人员容量的来源,哪套系统记录承诺日期。没有数据归属规则,双工具很容易出现两个版本的计划。
如果组合方案确实必要,应试验一次真实变更:在任务系统里调整依赖后,另一套系统何时看到变化?是否保留历史记录?同步失败由谁处理?这些问题比接口清单上的“支持集成”更重要。
3. 追求单一日期还是日期区间
对于依赖稳定、风险较低的任务,单一计划日期便于执行;对于需求、审批、供应或人员容量不确定的任务,日期区间更诚实。管理者可以用承诺日期、最可能日期和风险区间分开表达,避免把估算结果误说成保证。
区间不是逃避承诺,而是把不确定性纳入决策。若范围不断变化,团队更应解释区间由哪些条件决定,以及通过什么动作可以收窄区间。
4. 追求自动排程还是人工判断
自动排程适合重复计算和识别依赖传播,但前提是模型正确。若依赖关系没有维护、工作日历不准确、资源容量缺失,自动化会更快地生成不可信结果。人工判断也不能替代系统计算,因为人很难在大型任务网络里持续追踪所有影响。
较好的分工是让软件负责一致地计算,让计划负责人解释输入和假设,让业务负责人对优先级与风险作决策。每次日期变化最好能回答三个问题:什么输入变了、影响了哪些节点、谁批准了新的承诺。
5. 价格低还是总成本低
对工具做预算比较时,要把许可、实施、培训、迁移、集成和每周维护时间放在一起。某项软件即使许可证成本较低,如果需要大量人工复制数据,也可能产生更高的持续成本;反过来,价格较高的工具若能减少重复排程和冲突协调,也可能在特定组织中更划算。
建议以一年为期估算总拥有成本,并分别列出固定支出与人力投入。不要用厂商报价直接推导投资回报,收益必须来自试点前后的同口径数据。
九、落地验证:一个四周试点的执行清单
1. 第一周:准备同一份测试计划
挑选一个规模适中的真实项目,最好包含至少一条明确依赖、一个外部等待节点、一个共享资源和一次已知变更。清理任务名称、负责人、估算单位、工作日历和实际日期,并确保候选工具使用同一套输入。
不要挑选数据最干净、关系最简单的演示项目。试点需要暴露工具处理真实复杂度的能力,但也不宜从全公司最大、历史数据最混乱的项目开始。
2. 第二周:模拟变化和冲突
向计划加入一项范围变化,调整一个前置任务日期,再把一名共享专家安排到另一个项目。观察关键节点如何变化、冲突能否被发现、更新时间是否合理,以及管理者是否能解释结果。
同一项操作应由不同角色完成,例如计划管理员和任务负责人各做一次。这样能判断工具是否只有专家会用,还是日常参与者也能完成必要更新。
3. 第三周:让团队按真实节奏更新
要求任务负责人按约定频率更新状态、剩余工作和阻塞原因,并记录未更新原因。不要只统计培训满意度,要统计实际更新率和维护耗时。若未更新比例高,先问流程是否太复杂、字段是否不必要、提醒是否失效,再判断是否需要换工具。
4. 第四周:复盘指标并形成决策
试点收尾时,用统一口径比较候选工具的计划日期偏差、计划更新耗时、资源冲突识别率、变更重算耗时和使用阻力。决策记录应包含“不适用场景”和“尚未验证风险”,而不是只有优点列表。
建议把继续试点、正式采购和暂缓决策分成三种结果。如果关键业务场景没有被验证,暂缓并不代表失败,而是避免在证据不足时扩大投入。

十、结论:真正提升效率的,是让计划成为决策工具
1. 选型建议回到业务瓶颈
任务依赖复杂、需要基线与关键路径,可以先试 Microsoft Project;大型工程且计划治理成熟,可以评估 Primavera P6;跨部门协作与甘特可视化优先,可以试 Smartsheet;人员容量冲突突出,可以评估 Float;预算有限、先学习基础排程,可试 ProjectLibre。每个选择都应经过真实计划验证,而不是只看产品页面或功能演示。
中大型研发组织还要判断,是否需要把计划连接到需求、任务、迭代和发布流程。PingCode 可以作为研发协作平台的一类候选对象进行评估,但它与专业排程工具解决的问题不完全相同,最终应根据当前版本功能和组织数据流程作出判断。
2. 下一步:用一份真实计划开始,而不是先买一套系统
先找一个历史项目,整理任务关系、实际日期、等待节点和共享资源,再选两到三款工具做同场景试点。记录计划偏差、更新耗时、资源冲突和变更响应,不以界面好看或功能数量作为唯一依据。
我认为工期软件最有价值的地方,不是把日期算到某一天,而是让团队看清这个日期依赖什么条件、哪些风险能够提前干预、谁需要作出取舍。当计划能指导行动,软件才真正开始提升项目管理效率。
3. 参考依据与核实原则
本文对产品定位的描述参考各厂商公开产品页面与帮助文档,包括 Microsoft 官方 Project 支持资料、Oracle Primavera P6 产品及文档、Smartsheet 帮助中心、Float 官方资源计划资料和 ProjectLibre 官方项目说明。不同地区、版本和授权方案可能导致功能差异,购买前应以厂商当前文档、正式报价和实际试用结果为准。
项目排程方法部分采用关键路径、依赖关系、基线与计划更新等通行项目管理概念。文中的第 40 天、第 54 天及试点偏差数据均为情景模拟,用于展示分析方法,不应当作行业平均值或产品实测结果。
常见问题解答(FAQ)
1. 2026年工期计算软件怎么选?
我在给团队挑工期工具时,最困惑的不是哪个软件功能最多,而是不同软件算出的完工日期为什么不一样。我们项目任务不算复杂,但有资源冲突、节假日和跨团队依赖;我该优先看甘特图、关键路径,还是资源平衡?
先看项目的主要不确定性,而不是功能清单。任务少、依赖简单的团队,重点是录入快、能看甘特图;多项目共享人员的团队,应优先检查资源冲突和资源平衡;有严格里程碑、复杂依赖或基线考核的项目,则需要更完整的关键路径、日历和进度基线能力。
建议用同一份小型样例试用候选工具:设置约20项任务、3个里程碑、两种工作日历,并故意安排一名成员同时承担两个任务。记录计划日期、关键路径、冲突提示和修改依赖后的连锁变化。这个测试比照着功能列表打勾更能暴露实际差异。如果只需轻量排期,可试用 GanttProject 或 ProjectLibre;
需要在成熟桌面计划软件中做详细计划,可评估 Microsoft Project;大型工程或多项目资源统筹可评估 Primavera P6;需要在线协作和表格化管理,可评估 Smartsheet。具体版本、部署方式和授权条件应以购买前的当前信息为准。
2. 工期计算软件算出的日期可靠吗?
我曾以为只要把任务工时填进去,软件就能给出可信的交付日期。后来发现同一任务换了日历、依赖关系或人员配置,完工时间就会变化;我该怎么判断这是软件算错,还是计划条件没设对?
软件通常是在既定假设下计算日期,不会自动知道团队真实效率。结果是否可信,主要取决于任务拆分、依赖关系、工作日历、资源可用时间和估算口径。若这些条件缺失,精确到某一天的日期也可能只是精确地算错。例如,任务A需2个工作日,任务B需3个工作日且必须等A完成;B结束后还有1个工作日的验收任务。
若三项任务串行、期间没有假期,总工期为6个工作日。若验收可以与B并行,结果才可能不同;若周末不工作或中间有假期,日历日期还会继续顺延。检查计划时,先确认依赖是否代表真实先后关系,再检查工作日历和资源分配,最后查看关键路径是否符合项目常识。
对估算不确定的任务,可以用乐观、最可能、悲观三种工期做区间判断,而不是把单一日期当成承诺。
3. 免费工期计算软件够用吗?
我想先用免费工具把团队的排期流程跑起来,又担心项目一复杂就得重做计划、迁移数据。对十几个人的小团队来说,免费软件通常在哪些环节够用?出现什么信号时,才值得升级到付费方案?
免费工具通常足以验证基础流程:任务拆分、起止日期、前后置关系、甘特图和里程碑。如果项目由少数负责人维护,任务之间的依赖不多,也不需要复杂权限或跨项目资源统筹,先用免费方案往往比一开始采购大型系统更稳妥。
真正容易遇到瓶颈的地方,通常不是任务数量本身,而是协作和控制需求:多人同时编辑、权限隔离、资源跨项目冲突、基线与实际进度对照、审计记录、自动通知或与现有系统集成。升级前先列出当前工具无法完成的具体工作,并评估这些缺口每月造成多少返工或协调时间。
迁移前做一次小范围试点:选一个正在执行的项目,核对任务、负责人、依赖、日历和里程碑是否能完整导入,再让实际使用者完成一次状态更新。若关键数据需要大量手工修正,或团队不愿维护计划,付费功能本身并不能解决采用率问题。
4. 标题中的5类工期计算软件,分别适合什么团队?
我看到不少推荐榜单把各种工具放在一起比较,但桌面软件、在线协作平台和大型工程计划软件解决的并不是同一种问题。我的团队该怎么按场景理解这些推荐,避免只看评分或功能数量就选错?
把工具按工作方式分组,比把它们排成绝对名次更实用。以下是常见候选工具的场景对照;这不是统一环境下的实测排名,功能与授权可能随版本变化,选型前应使用当前版本验证关键流程。
候选工具优先评估的场景试用时重点检查 Microsoft Project需要细化任务依赖与计划管理的团队日历、基线、资源分配和团队协作方式 Primavera P6大型工程、多项目或复杂资源统筹计划治理要求、配置复杂度和团队学习成本 ProjectLibre希望从桌面计划软件起步的团队现有文件兼容性及多人协作需求 GanttProject任务与依赖相对简单的轻量排期团队共享、数据交接和后续扩展方式 Smartsheet偏好在线表格协作与可视化跟进的团队依赖计算深度、权限设置和流程适配度 建议先写下三条不可妥协条件,例如必须支持资源冲突识别、能够维护项目基线、团队成员无需复杂培训,然后再用真实项目数据试用。
若候选工具无法清楚展示关键路径,或更新一次进度需要反复手工改日期,就不应仅因界面好看而入选。
文章包含AI辅助创作:项目管理效率提升:2026年不可错过的5大工期计算软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/205007
读者评论
把工作量和日历工期分开讲很有用。我们之前把审批等待也算进任务天数,延期后很难判断是执行慢还是前置条件没满足,后续可以尝试单独标记等待节点。
资源冲突这点确实容易被单项目计划掩盖。试用排期工具时,最好把两个项目和共享专家一起放进去验证,否则单看一份甘特图,很难发现实际容量不够。
选型时把每周维护计划的时间也算进成本,这个角度比较实际。功能再多,如果负责人没空更新进度,预测也会失真;先用真实项目小范围试跑,比只看功能清单更稳妥。
