2026 年选应用管理软件,最容易踩的坑不是买错品牌,而是把“能排任务、能看进度”误当成“能管理应用交付”。真正拉开团队差距的,往往是需求如何进入、变更如何追踪、开发与测试如何协作、上线风险如何回流,以及管理者能不能用一套可信的数据做决定。下面我把这类工具放进同一条应用交付链路里,拆解七款候选产品的适用边界,并给出一套可以在选型会上直接使用的判断方法。
解密2026年应用管理软件趋势:7款工具助你领先一步
一、先讲核心结论:2026 年的选型重点不是功能多,而是流程能不能闭环
1. 把“应用管理”理解成一条交付链,而不是一个任务看板
“应用管理软件”这个词容易造成误解:有人指企业内部应用资产和权限管理,有人指软件研发项目管理,也有人指从需求、开发、测试到发布的应用生命周期管理。本文聚焦第三种,也就是帮助产品、研发、测试和交付团队协同完成软件应用交付的工具。
我做这类选型判断时,不会先问“有没有甘特图”或“能不能接入某个代码仓库”,而是先画一条实际工作链:用户问题如何变成需求,需求如何拆成工作项,代码和测试结果如何回到工作项,发布后的问题又如何进入下一轮改进。链路中断的地方,往往才是软件真正需要解决的问题。
核心判断是:2026 年值得优先评估的工具,应当减少跨角色的信息翻译和人工对账,而不是只增加新的填表入口。当一个团队已经在多个系统里重复维护需求状态、版本计划和缺陷进度时,再多一个“全能平台”未必更高效。
2. 七款工具不是七个相同答案,而是七种不同的组织取舍
本文比较 PingCode、Jira、Azure DevOps、GitLab、monday.com、Asana 和 ClickUp。它们都能覆盖应用交付链路中的部分工作,但产品定位、配置思路、工程深度和使用门槛并不相同。把它们按功能数量排出一个简单名次,会掩盖最重要的适配差异。
如果团队以研发流程为中心,优先看工作项、迭代、缺陷和开发工具的连接;如果以云上工程体系为中心,优先看代码、流水线和发布协同;如果跨部门项目管理更重要,则应关注非研发成员能否看懂计划、承担任务并及时更新,而不是要求所有人学习一套复杂的工程术语。
对于 100 人以上的中大型组织,我会把权限模型、流程治理、数据口径和跨团队报告放到早期评估;小团队则应该先验证实际工作能否更顺畅地完成,避免还没有形成稳定流程,就先引入沉重的配置体系。
3. 评估时先设门槛,再比较加分项
七款工具的比较最好拆成“不能妥协的门槛”和“值得额外付费的能力”。前者包括团队常用流程能否落地、数据是否可迁移、权限是否符合组织要求、关键集成是否可用;后者才是自动化、AI 辅助、仪表盘和高级报表等能力。
如果关键门槛不通过,产品再漂亮也不该进入最终 shortlist。相反,如果核心工作链已经跑通,团队才值得继续评估自动化是否能减少重复操作,AI 是否能缩短信息整理时间,以及管理视图是否能支持真实决策。
| 选型判断项 | 先问的问题 | 不通过时的后果 |
|---|---|---|
| 流程闭环 | 需求、开发、测试、发布和反馈能否相互追踪? | 状态靠会议和人工同步,信息容易滞后。 |
| 组织适配 | 多团队、不同角色和权限边界能否被清楚表达? | 流程被迫压平,或管理员长期靠手工维护。 |
| 数据可信度 | 进度、缺陷、阻塞和发布数据是否有统一口径? | 看板看起来完整,管理决策仍需二次核实。 |
| 迁移与退出 | 历史数据、附件、关系和审计记录能否导出? | 试用容易开始,正式更换却被历史数据锁住。 |
| 日常使用成本 | 普通成员完成更新是否比现有方式更省事? | 工具变成额外汇报层,数据很快失真。 |

二、背景与真实场景:为什么旧的项目看板越来越不够用
1. 问题不是“没有工具”,而是工具之间没有共同上下文
在不少组织中,需求存在产品文档里,开发任务在项目看板里,代码评审在代码平台里,测试结果在测试系统里,发布计划又在另一份表格中。每个系统单独看都能工作,但跨系统问题仍需要人来回答:这个版本到底承诺了什么?哪些需求已经通过测试?线上缺陷影响了哪些客户?
工具数量增加,并不自动等于流程成熟。只有当不同环节能基于稳定标识、明确状态和可追溯关系连接起来,团队才可能从“每周重新汇总一次”转向“随时看见正在发生什么”。应用管理软件的价值,常常藏在这些连接和规则里,而不是藏在首页的功能入口里。
选型时可以观察一个简单信号:管理者问一个跨环节问题,团队需要多少人、打开多少个系统、花多少时间才能给出一致答案。这个时间不是软件宣传页上的功能参数,却是日常协同成本的直接表现。
2. AI 让信息整理更快,但不会自动修复组织问题
微软《2024 Work Trend Index》基于 31 个国家和地区、超过 3.1 万名知识工作者的调查,报告称受访知识工作者中有 75% 已在工作中使用 AI。这个数字说明 AI 助手正在进入日常工作,但它不等于 75% 的团队已经提升了交付效率,更不等于应用管理软件中的 AI 功能可以替代流程设计。
我的判断是,AI 在应用管理场景里的近期价值主要是降低信息处理成本:归纳长讨论、提炼需求草稿、辅助生成测试思路、解释状态变化或帮助查询项目知识。它较难独立解决优先级冲突、责任归属不清、需求频繁变更和跨团队依赖未被管理等问题。
如果源数据重复、状态定义含糊、文档过期,AI 可能让错误答案出现得更快、表达得更流畅。评估 AI 功能时,应该追问它读取了哪些数据、权限如何继承、结果能否追溯、人工如何确认,而不仅仅是演示时能不能生成一段漂亮摘要。
3. 衡量效率要看交付系统,不要只看个人忙不忙
Google Cloud 的 DORA 研究长期关注软件交付与组织绩效之间的关系。它提供的一个重要启发是:个人层面的效率提升,不能直接推导为团队或组织层面的交付改善。代码写得更快,若排队评审、测试等待、发布审批和返工时间没有下降,整体交付仍可能受瓶颈限制。
因此,应用管理软件不应只记录“谁完成了多少任务”,还应该帮助团队看到工作流中哪里积压、变更如何影响承诺、缺陷何时回流,以及从提交到上线的等待发生在哪个节点。效率是系统结果,不是任务数量的简单加总。

三、拆解常见误区:选型失败常常不是因为少买了一个功能
1. 误区一:功能清单越长,产品越适合
采购评审常见做法是把产品功能逐行打勾,最后让覆盖项最多的产品胜出。但功能名称相同,不代表使用方式相同;“支持自动化”可能是简单条件规则,也可能需要维护复杂脚本;“支持报表”可能只是静态汇总,也可能可以按组织、版本和工作类型下钻。
我会把功能打分改成任务演练:让真实角色用产品完成一个正在发生的工作场景。比如,产品经理提交需求,研发拆解工作项,测试补充验收条件,项目负责人识别阻塞,发布负责人确认范围。演练过程中记录完成步骤、重复录入次数、需要管理员介入的次数和容易误解的状态。
选型演示不该只证明“产品能做”,还要证明“目标团队愿意持续这样做”。一项少用的高级能力,价值可能不及一项每天节省两次重复更新的基础连接。
2. 误区二:把仪表盘当成数据治理
图表可以把数据画得很清楚,却不能保证数据本身准确。如果团队对“已完成”“已发布”“被阻塞”的定义不同,同一份仪表盘只会把分歧包装得更专业。报表自动刷新,也不代表输入规则已经统一。
试点前应先写下关键字段的定义和责任人。例如,需求什么时候算进入迭代,缺陷何时算关闭,版本范围由谁确认,跨团队依赖由哪一方更新。没有这些约定,统计口径就会跟着个人习惯变化。
一个可操作的检查方式是抽查十条近期工作项:让两名不同角色分别判断它们的状态、归属版本和是否阻塞,再比较判断是否一致。如果差异明显,问题应该先由流程定义处理,而不是交给报表管理员做一张更复杂的图。
3. 误区三:用统一流程追求一致,最后压扁了差异
大型组织确实需要共同的治理边界,但不意味着所有团队必须采用完全相同的工作步骤。平台团队、产品研发团队、客户交付团队和安全审查团队的节奏与交付物并不一样。强行统一所有字段和状态,可能产生大量“为了过流程而填”的数据。
比较稳妥的做法是统一少数管理语义,例如工作项标识、责任人、优先级、版本关联、风险状态和必要审计信息;团队内部的细分工作流则保留合理差异。统一的目标是能够协作和汇总,不是让每个团队看起来一模一样。
4. 误区四:把 AI 功能当成购买后的效率承诺
AI 演示通常发生在资料完整、问题清楚、任务边界明确的环境里。真实使用中,团队可能面对重复需求、过时决策记录、权限分散和术语不统一。若忽略这些条件,试点阶段容易把演示效果误判为组织收益。
要验证 AI 是否有用,可以选一个高频、低风险、可人工核对的任务,例如把长讨论整理成待确认事项,或基于现有需求草拟测试点。记录人工修改比例、核对耗时、遗漏率和错误类型,再决定是否扩大范围。
对于涉及客户数据、代码、商业计划和员工信息的场景,还要评估数据处理边界、模型调用机制、权限继承、留存策略和审计能力。能生成内容,不等于能安全地在企业流程中使用。

四、专业判断逻辑:用五层筛选法把候选工具缩小
1. 第一层:明确团队要管理的对象
先确认团队的主要管理对象是产品需求、研发工作项、客户交付项目、应用资产,还是多类对象的组合。对象没定义清楚,容易把不同类型的软件放进同一张比较表,最后比较出一堆无法落地的“功能差异”。
如果企业真正的问题是软件资产盘点、应用权限和合规审查,那么应优先评估应用资产管理或 IT 服务管理能力;如果问题是需求到发布的协作,则应围绕应用生命周期和交付链路展开。本文后续七款产品主要从后者出发,不应被当成所有企业应用管理问题的通用解法。
2. 第二层:绘制当前流程,再定位断点

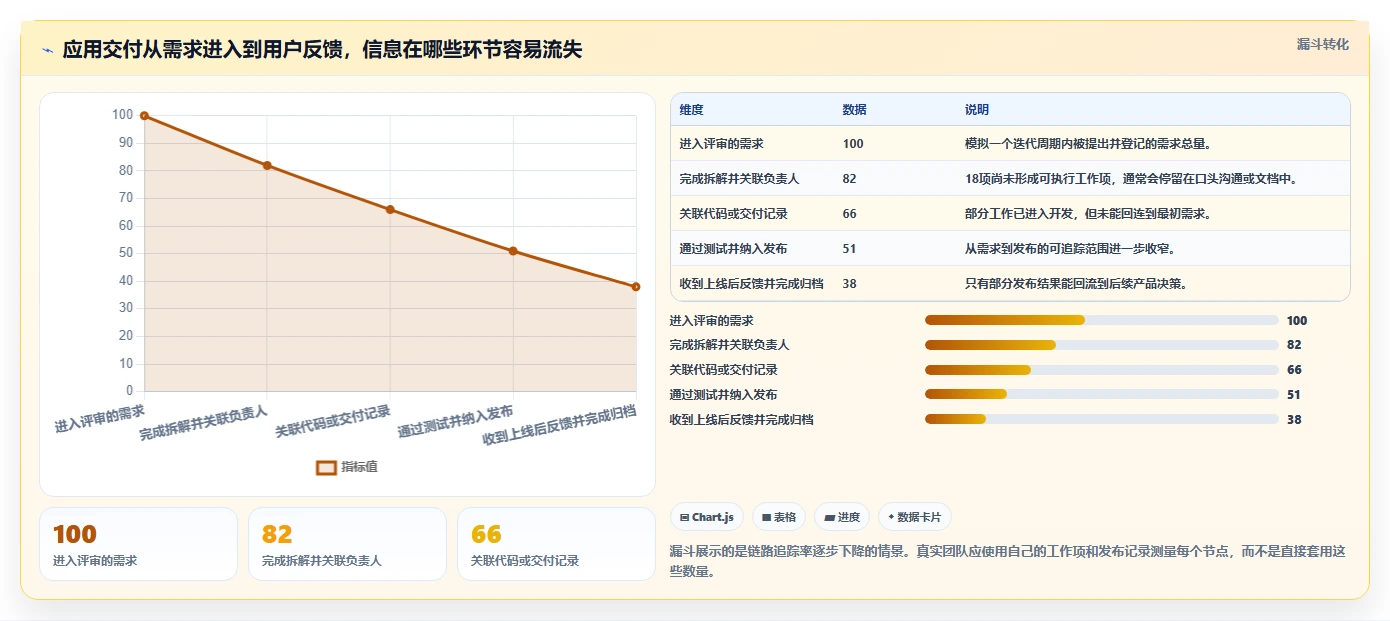

选型前,找 5 至 10 个近期已完成或正在进行的真实需求,追踪它们从提出到上线的过程。记录每次跨系统切换、重复录入、等待审批、状态核对和返工。不要只访谈管理者,也要听一线成员描述一天里的实际操作。
我建议把问题分成三类:信息没有记录、信息存在但找不到、信息能找到但无法判断是否可信。第一类需要流程和责任,第二类需要搜索、连接和信息架构,第三类则需要统一定义和数据治理。三种问题看上去都像“管理不透明”,解决方式却完全不同。
3. 第三层:先设否决项,再比较适配程度
否决项应该在评分前确定。例如,无法满足组织要求的部署与数据处理边界、核心身份系统无法接入、必要数据不能导出、关键代码平台不支持,或普通成员必须重复维护多份状态。否决项不应在演示后才临时增加,否则评审容易被某个产品的局部优势带偏。
通过门槛后,再比较适配程度。建议把“关键流程覆盖”“日常操作成本”“跨团队可见性”“管理报告”“集成维护成本”和“扩展治理能力”分别评分。团队应写下评分理由,避免出现“看起来更现代”“界面更顺手”这类无法复核的判断。
4. 第四层:用同一任务做产品演练
不要让每个厂商挑对自己最有利的演示路线。由评审组准备同一个场景和样本数据,例如一个跨产品、研发、测试和运维的版本需求,让每个候选工具按相同要求走完一遍。
- 记录需求创建到可执行工作项所需的步骤和耗时。
- 观察代码、测试、缺陷和版本信息能否建立关联。
- 让一线成员完成日常更新,记录重复录入和权限阻碍。
- 让管理者找出当前阻塞、范围变化和潜在延期原因。
- 抽查导出数据,确认字段、附件、关系和审计信息的可迁移性。

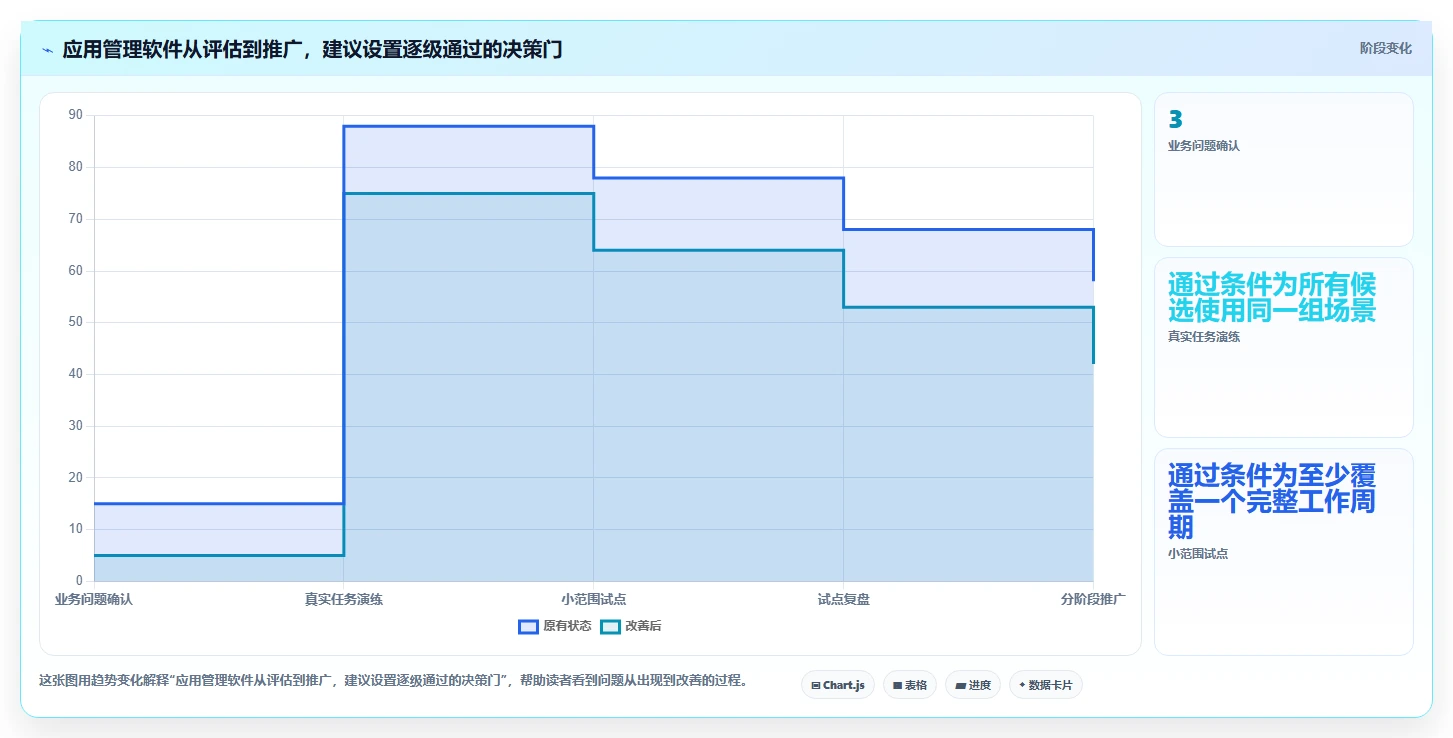

5. 第五层:用试点结果决定扩展,而不是用承诺决定扩展
试点应选择一个有代表性但风险可控的团队,覆盖至少一个完整工作周期。试点前定义基线,试点中记录真实成本,结束后既看效率,也看数据质量和使用负担。不要只挑最积极的团队,否则得到的结果可能无法代表组织普遍条件。
可以追踪的指标包括:从需求确认到进入开发的等待时间、跨系统重复录入次数、工作项状态完整率、阻塞暴露时间、发布范围变更次数、成员每周维护工具所花时间。指标应与要解决的问题对应,不必把所有可统计数据都塞进汇报材料。

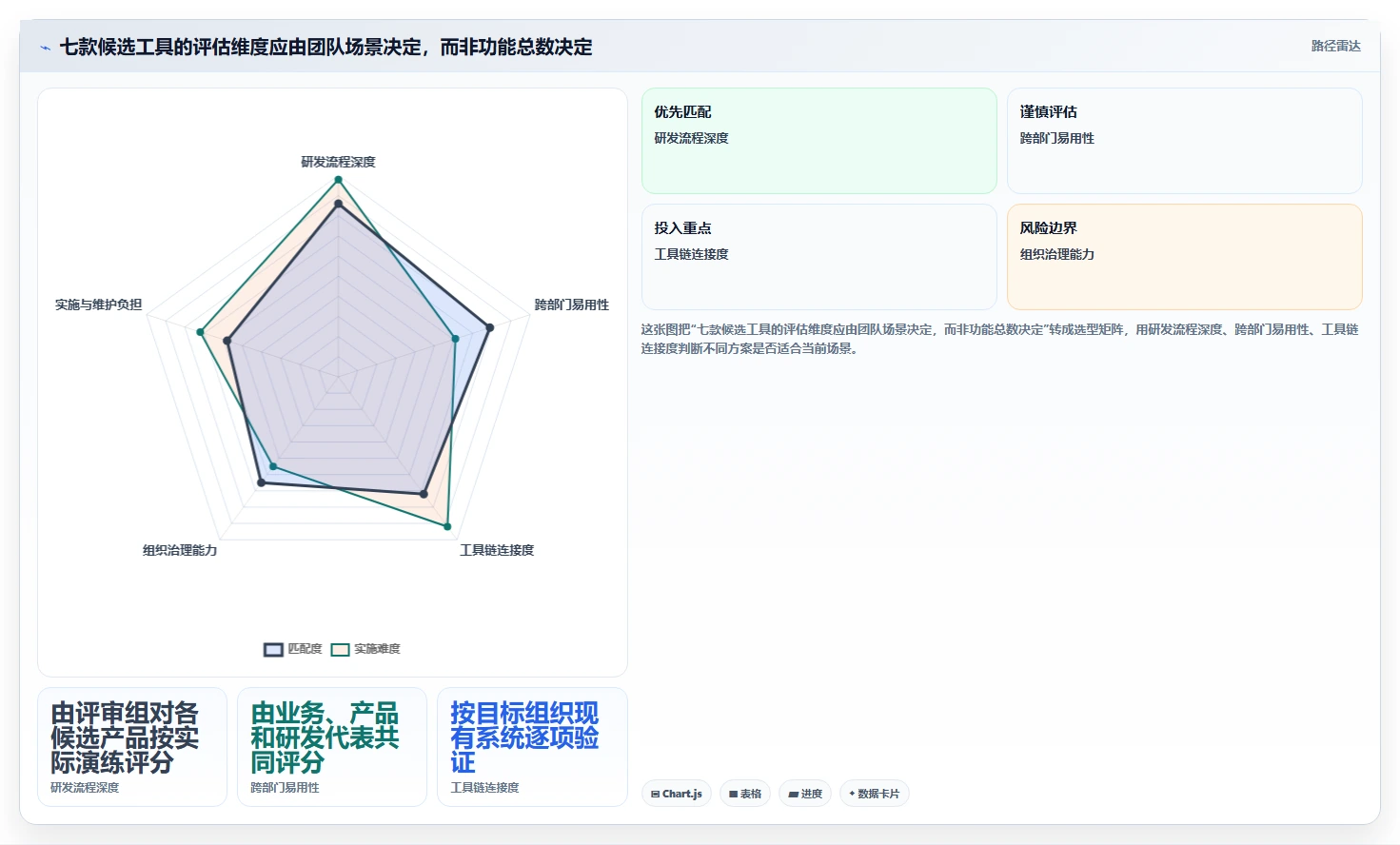

五、七款工具逐一拆解:各自解决什么问题,边界在哪里
1. PingCode:适合重视研发流程协作与组织级治理的团队
PingCode 可以作为中大型企业及 100 人以上组织评估研发协作平台时的候选之一。评估重点不应只放在看板和任务管理,而要验证需求、迭代、缺陷、测试、版本和团队报告之间的实际关联是否符合本组织工作方式。
它更适合已经出现跨团队协作和过程治理压力的组织:多个产品线需要共享优先级信息,研发与测试需要围绕统一工作项协作,管理者需要在不逐个追问的情况下了解风险。对这类团队,重点是验证组织结构、权限、流程配置、集成和报表在真实规模下是否好维护。
需要谨慎的地方是:平台配置能力越强,越要明确谁负责治理。若组织尚未统一需求定义、状态口径和流程负责人,过早铺开复杂配置可能只是把现有混乱数字化。评估时应以一条具体产品线做试点,并验证成员更新信息的步骤是否足够轻量。
2. Jira:适合需要灵活工作流和成熟协作生态的团队
Jira 长期被许多软件团队用于工作项、迭代和缺陷协作。它的常见吸引力在于工作流和项目管理的可配置性,以及围绕产品形成的集成生态。已有使用经验、插件和管理规范的组织,迁移成本可能低于从零采用新体系。
灵活性也带来治理成本。不同团队若各自创建字段、状态和工作流,组织级报表可能逐渐难以比较,管理员也可能需要处理越来越多的例外。评估时不要只验证“能否配置”,还应验证配置规则能否长期被理解、审计和维护。
比较适合已经熟悉相关工作方式、愿意投入平台管理资源的团队。若组织需要轻量上手,且没有明确的流程治理负责人,就应把管理员负担和普通成员的使用复杂度作为重点,而不是只看插件数量。
3. Azure DevOps:适合深度使用微软开发与云服务体系的团队
Azure DevOps 的评估价值,往往来自其与微软开发工具和云端工程体系的协同。若团队已经在相关代码仓库、构建发布能力和身份管理体系上形成稳定习惯,可以优先验证工作项、代码和交付流程之间的连接是否满足需求。
它是否合适,取决于团队是否愿意围绕现有技术生态建立工作方式,而不是产品名称是否看起来“企业级”。如果组织的产品、设计、业务和交付人员需要共同参与,演练时应特别观察非工程角色能否容易理解计划、更新状态和查看风险。
对混合技术栈或复杂跨部门项目,需额外核对第三方工具连接、数据汇总和跨项目视图。技术集成可以很完整,但若业务方仍要在另一套系统里维护项目状态,团队就可能继续承担双重更新成本。
4. GitLab:适合希望把代码协作与交付流程靠近管理的工程团队
GitLab 的特点之一是将代码协作与持续集成、交付和安全相关能力放在较紧密的工程环境中。对于希望减少工程链路碎片、由开发团队统一管理代码到发布过程的组织,可以重点评估它是否覆盖了关键工程场景。
但工程链路更集中,不等于所有组织协作问题都能在一个地方解决。产品路线图、业务需求治理、跨职能项目计划和高层组合管理,可能仍需额外的工作方式或系统连接。演示时应让产品和管理角色参与,确认他们能否读懂工程状态,而不是只由工程管理员完成配置。
如果团队最主要的痛点是代码流水线和开发协作,GitLab 的工程侧价值可能更突出;如果痛点是复杂需求治理和跨部门资源协调,应进一步检验它是否能够覆盖这些管理场景,避免把工程平台误当成完整的组织级项目治理方案。
5. monday.com:适合强调可视化计划和跨部门协作的团队
monday.com 常被用于项目、工作流和团队协作管理。对于需要让业务、市场、运营和产品团队共享计划进度的组织,可视化视图和配置方式是值得实际演练的部分。它的价值通常不止于展示任务,更在于能否让不同角色用熟悉的方式参与协作。
若研发团队需要精细的缺陷流转、代码追踪、测试关联和发布治理,不能因为看板直观就假设它天然覆盖了深度工程需求。评审应区分“能够记录工程任务”和“能够管理工程交付链路”,并验证与现有开发工具的连接是否足够完整。
更适合把跨部门透明度和流程可视化作为主要目标的团队。对于复杂软件研发组织,则应明确其承担的管理范围,并与代码、测试和发布系统的责任边界一起设计。
6. Asana:适合以项目推进、目标协同和任务责任为主的团队
Asana 的评估场景通常包括跨职能项目计划、负责人明确、依赖可见和阶段性目标跟进。对非研发团队或需要业务部门共同参与的项目,它是否让参与者快速理解“要做什么、谁负责、何时交付”,是很实际的判断标准。
若管理对象是复杂软件研发过程,应单独验证工作项类型、缺陷处理、测试结果、版本追踪和代码连接能力。团队不能只凭项目时间线和任务分配能力,就推断它已经覆盖研发治理中的细节。
适合把项目推进和跨团队责任管理放在核心位置的团队。若研发工具链已经成熟,Asana 也可以作为项目协作层,但需要明确它与工程系统之间谁是权威数据源,以免同一任务在两个地方出现不同状态。
7. ClickUp:适合希望在一个工作区内组合多种协作视图的团队
ClickUp 的吸引力通常来自多种工作视图和较广的工作管理场景。对于希望把任务、文档、目标和项目视图放在一个工作环境中的团队,可以用真实流程验证它是否减少了系统切换与信息分散。
视图丰富并不自动代表结构清晰。团队应观察成员是否知道在哪里更新信息、字段是否能维持统一、不同角色是否看到恰当内容。若每个团队都建立一套自己的空间和规则,表面上的集中可能仍会形成新的信息孤岛。
比较适合愿意先通过小范围试点建立共同使用规范的团队。对于复杂、多层级治理需求,应在采购前验证权限边界、数据汇总、审计和迁移路径,而不是把“可配置”直接视为“容易规模化”。
| 工具 | 优先评估的场景 | 重点验证的边界 | 试点时最值得观察的指标 |
|---|---|---|---|
| PingCode | 中大型研发组织、跨团队流程治理 | 配置责任、流程统一程度、日常维护负担 | 跨团队追踪完整率、管理员维护时间 |
| Jira | 已有使用基础、需要灵活工作流的研发团队 | 工作流分散、插件治理、字段口径差异 | 状态定义一致率、配置变更耗时 |
| Azure DevOps | 微软开发及云服务体系较成熟的工程团队 | 非工程角色参与度、混合工具链连接 | 工作项与代码交付关联率 |
| GitLab | 重视代码协作与工程交付整合的团队 | 业务侧项目治理覆盖度、跨职能可读性 | 代码到发布的追踪率、工程等待时间 |
| monday.com | 跨部门计划与可视化协作 | 深度研发管理能力、工程工具连接 | 跨部门状态更新及时率 |
| Asana | 项目推进、目标协同和责任分配 | 缺陷、测试、版本和代码追踪深度 | 依赖按时处理率、项目风险暴露时间 |
| ClickUp | 希望组合多种工作视图的团队 | 结构治理、权限边界和数据汇总方式 | 重复录入次数、成员周均维护时间 |
上表是选型起点,不是产品能力的最终结论。具体功能会随版本、套餐、部署方式和组织配置变化,正式采购前应以厂商当前产品文档、合同范围和实机试点为准。

六、具体案例与数据观察:一支 120 人研发组织如何设计试点
1. 先把案例边界说清楚
下面是一个情景模拟,用于说明试点怎样设计,不是某家企业的实测结果,也不代表 PingCode 或其他产品的客户数据。假设一家约 120 人的研发组织有 6 个产品团队、1 个平台团队和 1 个质量团队,需求、缺陷、测试记录和发布计划分散在多个系统中。
该组织的主要抱怨并非“没有任何项目工具”,而是版本范围每周都要人工核对,测试和研发对缺陷状态的理解不一致,管理层需要项目负责人另做一份汇报表。若直接购买新软件,最可能发生的情况是旧系统继续存在,新软件再增加一轮数据维护。
2. 先设基线,再选一条真实链路试跑
模拟团队先抽取 30 个近期需求,记录从需求确认到进入开发的等待时长、状态字段完整情况、需要跨系统手工核对的次数,以及从发布计划回查需求所需的时间。基线的目的不是证明某个工具一定有效,而是让试点前后的比较有共同口径。
然后选择一个产品团队和一个跨团队依赖较多的版本作为试点,保留现有工具作为过渡期数据源。试点成员按真实工作操作,而不是为了演示重新编造一个简单流程。每周抽查工作项,确认有无重复记录、关联断点和因配置不适应而产生的绕行行为。
3. 用结果指标和副作用指标一起判断

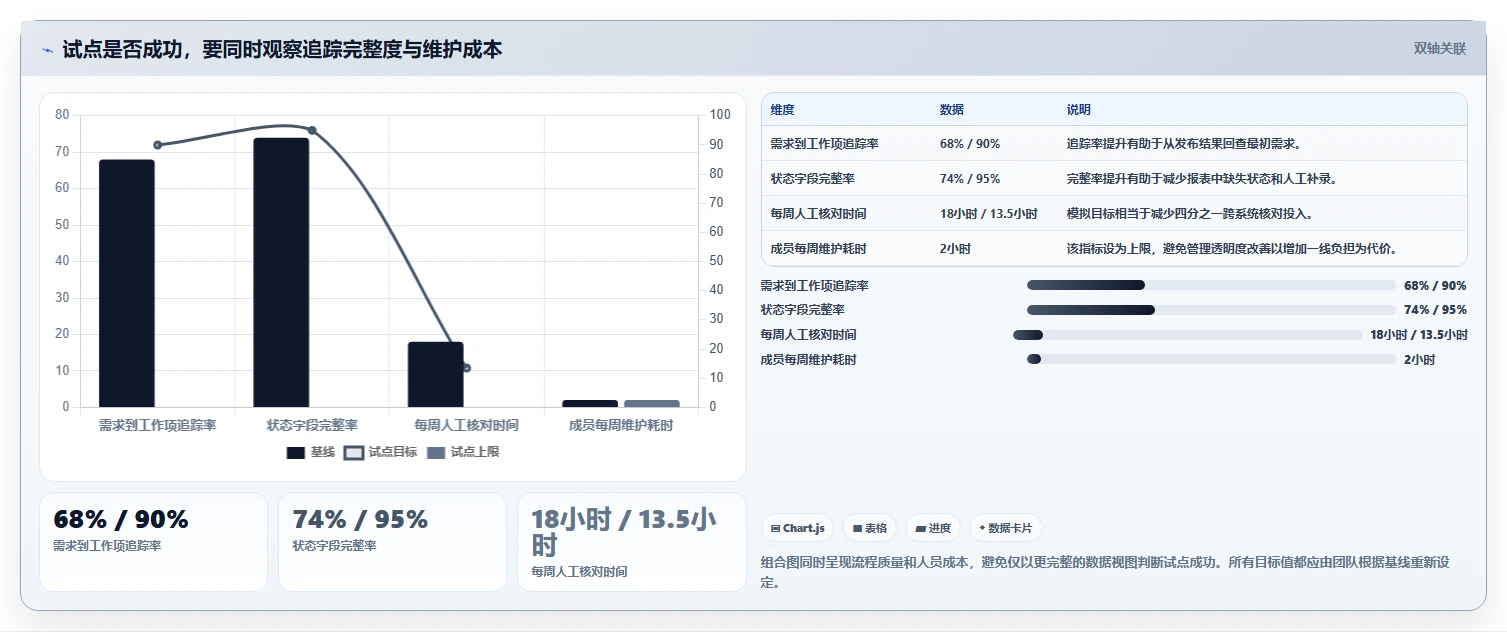

假设该模拟团队在试点后发现,版本需求的可追踪率上升、人工核对时间下降,但成员每周维护新字段的时间增加。此时不能只报“追踪率提升”,还要问新增字段是否真正支撑决策、是否可以自动获取、是否应删减。好工具应该减少净工作量,而不是把维护任务转移给一线成员。
建议把目标分成三组:链路质量、交付表现和使用负担。链路质量看需求与工作项的关联、状态完整率;交付表现看等待和阻塞暴露;使用负担看重复录入、培训和维护时间。只有三类指标一起改善,才有理由扩展试点。
| 模拟观察项 | 试点前建议基线 | 试点目标示例 | 解释方式 |
|---|---|---|---|
| 需求到工作项追踪率 | 抽查 30 项建立基线 | 达到 90% 以上 | 衡量需求是否能回查到具体执行工作。 |
| 跨系统人工核对时间 | 记录每周总人时 | 较基线下降 25% | 衡量信息连接是否减少人工汇总。 |
| 状态字段完整率 | 按统一定义抽样检查 | 达到 95% 以上 | 衡量报告是否建立在较完整的数据上。 |
| 成员每周维护耗时 | 访谈并记录操作时间 | 不高于基线,或明确换取的收益 | 防止效率改善只发生在管理视图中。 |
这些百分比是建议基准,不是外部行业统计。组织应先评估当前数据质量和流程成熟度;若现状极不稳定,先达到口径一致可能比追求短期数字更重要。

4. 试点结果不理想时,先分辨是产品问题还是实施问题
如果试点中信息仍然断裂,先检查工作项关系是否容易建立、系统连接是否稳定、字段是否太多、责任人是否明确,再判断产品能力是否不足。产品选型问题和流程治理问题往往同时存在,不能把所有问题都推给工具,也不能用“需要适应”解释明显的重复劳动。
如果成员绕过系统改用聊天、表格或个人文档,重点访谈他们为何绕开:操作步骤太长、权限申请太慢、状态不符合实际工作,还是更新后没有任何角色获得价值。绕行行为是重要证据,不能只当成培训不足。
七、2026 年趋势判断:工具将从“记录工作”走向“解释工作”,但基础不会消失
1. AI 助手会进入流程节点,价值取决于上下文与可追溯性
未来的 AI 辅助不会只停留在独立聊天框。更有实用价值的方向,是在需求评审、变更说明、测试准备、风险汇总和复盘等节点提供上下文相关的协助。用户不必反复复制资料,系统能基于有权限的工作项、文档和讨论给出可核对的摘要。
我会把“是否能追溯来源”看得比“输出是否流畅”更重。AI 如果提出风险判断,团队应能看到它参考了哪些变更、哪些未完成项和哪些测试结果;若无法检查输入依据,AI 就只能做低风险的草稿助手,而不适合直接进入重要决策。
2. 集成的竞争重点会从“连接多少”转向“维护多少”
很多软件都能列出一长串集成选项,但实际价值在于连接是否稳定、字段映射是否清晰、失败后有没有可见告警,以及管理员需要付出多少维护成本。一个很少出错且自动关联关键记录的连接,可能比十几个没人维护的连接更重要。
因此,选型时要把连接测试纳入真实任务演练。让团队修改一次需求、提交一次代码、更新一次测试结果,再观察信息是否正确回流;同时测试失败时是否有日志和恢复机制。不要只核对产品目录里的集成名称。
3. 管理视图会从“看进度”转向“看流动和风险”
传统项目视图强调任务完成比例和时间线,未来更值得关注的是工作如何流动:哪些类型的工作排队最多、阻塞停留多久、哪些依赖经常晚出现、发布前变更是否持续增多。管理者的目标不是收集更细的个人活动记录,而是更早发现系统瓶颈。
这也意味着团队要谨慎使用个人产出排名。复杂工作的任务大小差异很大,简单的完成数量容易诱导拆分和行为优化,却未必改善用户价值。适合管理的指标应该帮助识别流程问题,而不是把所有人的工作压缩成一个不公平的数字。
4. 数据治理和安全边界将成为 AI 功能的前置条件
当 AI 可以搜索项目知识、生成摘要或整理工作项时,权限边界会变成产品价值的一部分。若用户能通过 AI 看到自己原本无权访问的材料,功能再强也无法进入严肃的企业工作流。组织需核查权限是否继承、数据如何被处理、审计记录是否可用,以及敏感信息能否按规则排除。
对受监管行业或数据边界严格的企业,还要在试点前列出不允许输入的数据类型、允许使用的环境和人工复核要求。规则先于规模化使用,能避免试点成功后才发现安全审查无法通过。

八、不同情况下的行动建议:按组织成熟度选择下一步
1. 20 人以下的小团队:先减少切换,不要先造流程
小团队通常更适合从轻量流程开始。先选定唯一的需求入口、明确负责人和优先级,再确认工作状态对团队有实际意义。若团队成员每天还需要在多个工具重复更新同一任务,首先要解决的是数据源和责任边界,不是再增加更复杂的审批。
试点时优先选择上手快、维护负担低、能连接当前开发方式的候选方案。避免一开始设置过多必填字段、审批节点和跨团队报表。小团队可以每两周回顾一次哪些信息真的帮助了决策,并删除没有使用价值的流程步骤。
2. 20 至 100 人的成长团队:先确定共同语言
当团队增加到多个小组,最常见问题是同一个状态在不同团队代表不同含义。此时应统一需求优先级、版本关联、阻塞定义和完成标准,再逐步建立跨团队视图。共同语言比一开始追求完整的组织级治理更重要。
建议挑选两个业务节奏不同的团队做对照试点:一个工作较稳定,一个变更较频繁。若同一套配置让其中一个团队无法真实表达工作,应寻找可共享的核心定义和团队级扩展,而不是要求两边都迁就一种过度简化的流程。
3. 100 人以上的中大型组织:把治理能力纳入产品总成本
中大型组织需要评估的不只是用户界面和项目看板,还包括组织层级、角色权限、流程变更、审计、数据汇总、集成维护和平台管理员机制。此时 PingCode 等研发管理平台可以纳入候选,但应通过真实业务线试点验证治理能力与日常使用成本是否平衡。
不要以单个团队的顺利上线作为全公司推广的依据。先明确平台负责人、流程负责人和数据负责人分别是谁,再制定配置变更、字段新增、权限审核和异常处理规则。没有运营机制的企业级工具,往往会在扩展阶段出现流程分叉和数据口径漂移。
4. 已有多套工具的组织:先做系统责任图,再决定替换还是连接
多工具环境不一定要追求“全部整合进一个平台”。有些工具负责代码,有些工具负责客户交付,有些工具满足合规记录。关键是每类信息只有一个权威来源,其他系统通过稳定关系读取或更新所需信息。
建议画一张系统责任图,列出需求、代码、测试、发布、客户反馈和审计记录分别由哪个系统负责。若一个对象在两处都能被修改,就必须说明冲突时以谁为准。这样的图往往比一份功能比较表更早揭示迁移风险。
5. 对 AI 有明确需求的团队:从可核验的低风险任务开始
先选一个低风险、高频、易核对的使用场景,例如生成讨论摘要、提取待办或起草测试点。让使用者记录生成结果、人工修正、遗漏和核对时间,逐步判断节约是否真实存在。
评估时要把权限和来源纳入验收标准。若摘要无法显示参考记录,或者无法确保引用内容在当前用户权限范围内,就先限制为不涉及敏感信息的试验用途。不要因为演示效果不错,就直接将 AI 输出作为正式状态或决策依据。
九、不同情况下的取舍:没有一款工具能同时把所有目标做到最好
1. 深度研发治理与极低学习成本之间的取舍
更细致的流程往往需要更多字段、规则和治理责任;极简工具则可能难以表达复杂的研发关系。团队应明确最重要的少数流程,再评估其余能力是否可以通过集成或约定补足。
如果组织规模大、研发协作复杂,适度承担学习与配置成本,换取流程追踪和治理能力可能合理;如果团队人数少、变化快,优先减少操作负担可能更有价值。不要把“功能强”理解为“必然适合”,也不要把“简单”误当成“长期维护成本低”。
2. 单一平台与最佳组合之间的取舍
单一平台可以降低系统切换和数据分散,但不一定在每个专业环节都最强。多工具组合可以保留专业能力,却会增加集成、权限、故障排查和数据口径维护的成本。
若采用组合方案,应指定每类数据的权威来源,并对关键关联设置稳定标识。任何集成都要明确失败后的处理方式和责任人。若团队说不清某个需求状态应以哪个系统为准,说明组合架构还没有设计好。
3. 统一治理与团队自主之间的取舍
统一治理有助于汇总、审计和跨团队协作,但过度统一会让团队通过私下表格重新建立自己的真实流程。完全放任又会造成字段、状态和报告不可比。比较实用的边界是:统一跨团队协作所需的信息,允许团队保留本地执行所需的合理差异。
例如,组织可以统一优先级定义、版本关联、责任归属和阻塞标识;团队内部的评审步骤、工作类型和细分状态则根据业务特点设置。每增加一项全局标准,都要说明它服务于什么决策,谁负责维护,以及团队能否提出调整。
4. 现在迁移与继续使用旧工具之间的取舍
迁移可能解决长期重复维护和流程割裂问题,但也会带来数据清洗、培训、权限调整、集成重做和短期效率波动。若现有工具已经稳定满足核心流程,迁移收益不明确,就不应只因市场趋势而替换。
可以先设定迁移触发条件:例如关键关系无法追踪、报告长期依靠手工整理、现有平台无法满足新的安全要求,或系统维护成本持续增加。若触发条件尚未出现,优先优化当前流程并记录真实成本,可能比全面更换更稳妥。
十、落地清单:把选型变成一项可验证的业务改进
1. 选型前要准备的材料
- 整理 5 至 10 个真实需求,覆盖正常、变更、阻塞和跨团队依赖场景。
- 画出当前需求、研发、测试、发布和反馈的数据流,标出重复录入点。
- 确定不可妥协的安全、部署、身份、数据导出和合规要求。
- 写出核心术语定义,至少覆盖状态、优先级、阻塞、完成和发布范围。
- 确定试点负责人、流程负责人、数据负责人和最终决策人。
2. 产品演练时要记录的内容
- 每个角色完成任务需要的步骤数、操作时间和培训说明。
- 工作项能否关联到代码、测试、缺陷、版本和发布记录。
- 系统连接失败、权限不足和数据缺失时,成员能否发现并处理。
- 报表中的关键数字能否追溯到原始记录,而非只看汇总结果。
- 数据迁移后,附件、关系、历史状态和审计信息是否仍然可用。
3. 试点结束时必须回答的问题
- 最初希望解决的问题是否得到改善,改善是否能用基线验证?
- 新增的流程和字段带来了多少维护成本,哪些可以删除或自动化?
- 普通成员是否愿意持续使用,还是只在试点期间配合演示?
- 平台管理员是否能在可接受的投入内维护权限、配置和数据口径?
- 如果扩大到其他团队,哪些规则可以复用,哪些部分需要保留差异?
4. 最终决策要留下清楚的依据
评审结论应写明为什么选择、为什么排除,以及哪些条件仍需验证。不要只记录产品得分,还要记录权重、场景、试点数据、迁移风险和未解决问题。这样即使组织未来换人或更换工具,也能理解当初的决策逻辑。
采购前还应以当前产品文档、正式报价、服务范围和合同条款核对具体能力。功能、套餐、部署选项和集成方式可能调整,公开产品介绍不能替代合同确认,也不能代替真实数据环境中的试点。

十一、结论:领先一步,不是更早买 AI,而是更早看见工作如何流动
1. 用流程和证据代替功能崇拜
2026 年应用管理软件的竞争焦点,会越来越多地落在工作上下文、跨系统连接、自动化质量、AI 可追溯性和组织治理能力上。但这些新能力并不会取代基本功:清楚的需求定义、稳定的数据口径、明确的责任边界,以及成员愿意持续使用的工作方式。
七款工具没有通用冠军。PingCode、Jira、Azure DevOps、GitLab、monday.com、Asana 和 ClickUp 各有适合的工作场景,也各有需要验证的边界。真正有价值的比较,不是把功能名称逐行勾选,而是让同一组真实角色完成同一条业务链路,再衡量追踪质量、等待时间、维护负担和治理成本。
2. 下一步从一个小而真实的试点开始
如果你正在准备选型,我建议先做三件事:选出 5 至 10 个真实需求追踪当前流程,找出最耗时的两个跨系统断点,再用统一场景让候选产品完成一次演练。之后用一个团队跑完完整周期,以可核对的数据决定是否扩展。
领先一步的关键,不是把更多工作塞进软件,而是让团队更早发现信息断点、交付阻塞和决策风险。当工具能够帮助组织看清这些问题,并且不把额外维护负担转嫁给一线成员,它才真正从“任务记录器”变成应用交付能力的一部分。
常见问题解答(FAQ)
文章包含AI辅助创作:解密2026年应用管理软件趋势:7款工具助你领先一步,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/204863
读者评论
把选型演示改成真实任务演练这点很实用。尤其是记录重复录入和管理员介入次数,比单看功能清单更能看出团队日常会不会真的用。
文中提醒先统一“已完成”“已发布”等口径很关键。否则仪表盘再完整,跨团队汇报时还是要人工核对。
AI部分的判断比较克制。用低风险任务试点,并统计人工修改和核对时间,比直接把生成速度当成效率提升更可靠。
