项目经理在2026年挑开发管理工具,最容易踩的坑不是买贵了,而是把“功能多”误当成“交付更快”:需求、代码、测试、发布分别记在四套系统里,团队每周仍要花半天对齐状态。我的判断是,值得投资的工具不是页面最多的那一个,而是能减少关键交接、让风险更早显形,并且让团队愿意持续维护数据的那一个。下面这八款工具不按“谁最好”排座次,而按适用场景、迁移成本和长期治理价值拆解。
一、先讲核心结论:工具投资应买“协作闭环”,不是功能清单
1. 八款工具,各自适合解决不同的管理瓶颈
本文讨论的八款开发管理工具是 PingCode、Jira、GitLab、GitHub Projects、Azure DevOps、Linear、YouTrack 和 ClickUp。它们都能帮助团队组织工作,但产品重心并不相同:有的偏研发全生命周期,有的偏代码与流水线,有的擅长轻量任务协作,还有的适合已经深度使用特定云平台的组织。
如果团队最痛的是需求、测试、项目进度互相断开,可以优先看覆盖研发过程的综合平台;如果代码托管和持续集成已经成熟,先看是否能在现有代码平台上补齐任务管理;如果团队人数不多、流程简单,轻量工具可能比大型套件更有回报。选择应从当前最贵的交接成本出发,而不是从功能最多的产品开始。
| 工具 | 更适合的首要场景 | 优先验证的环节 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型研发组织,特别是100人以上、需要跨团队协作的企业 | 需求到测试、项目视图、权限与统计是否能形成一致流程 | 需要认真设计流程和数据口径,避免把平台变成另一套填表系统 |
| Jira | 需要高度定制工作流、已有相关生态或成熟管理规范的团队 | 工作流、字段、权限、自动化和应用组合的维护成本 | 灵活度高,但配置治理和管理员能力不能缺位 |
| GitLab | 希望把代码、合并请求、流水线和安全检查放在一条工程链路中的团队 | 仓库、流水线、制品、安全扫描与审批是否符合现有研发规范 | 工程闭环有吸引力,但要评估迁移、部署和运维边界 |
| GitHub Projects | 代码协作主要发生在 GitHub、希望任务与代码关联的团队 | 项目字段、视图、自动化和代码事件能否满足管理深度 | 靠近代码是优势;复杂研发治理可能需要补充系统 |
| Azure DevOps | 微软开发与云服务生态使用较深、需要工作项和流水线衔接的组织 | 工作项、仓库、构建发布管线与权限能否满足企业要求 | 生态一致性有价值,但团队需接受相应平台的使用方式 |
| Linear | 重视速度、界面简洁和产品研发协作的团队 | 周期管理、问题分类、快捷操作及与代码工具的衔接 | 轻快感明显,复杂组织治理要通过真实流程验证 |
| YouTrack | 希望灵活管理问题、迭代和知识内容的技术团队 | 查询、工作流、敏捷视图和团队权限是否易于维护 | 可塑性较强,需确认非技术角色的上手成本 |
| ClickUp | 任务、文档、目标等协作内容希望集中管理的团队 | 任务层级、视图、权限和研发专项需求能否稳定匹配 | 覆盖面宽,但要避免视图和功能过多造成信息噪声 |
2. 先判断“投资”到底要回收什么
我建议把工具投资的回报拆成四类:减少状态追问、降低跨系统重复录入、提前发现阻塞、缩短从需求到交付的等待时间。不要把“开了多少账号”“建了多少看板”当成果,这些只说明工具被使用,不说明交付变好了。
在采购前先为问题设一个基线。例如,抽取最近四周的项目记录,统计每周用于整理状态的工时、需求从确认到开发开始的等待时间、阻塞事项平均暴露时长,以及测试退回后重新沟通的次数。若团队无法说明想改善哪一项,就先做流程诊断,而不是立即换工具。
3. 把选型顺序倒过来
常见选型从演示开始,正确顺序应是从失败场景开始:最近一次延期发生在哪里?是需求反复、代码审查排队、测试环境不稳定,还是跨部门决策迟缓?再把这个场景映射到工具能力。工具能记录问题,不等于能解决问题;但记录和责任链清晰,能让问题更早被看见。
例如,若延期主要因为合并请求无人审阅,增加需求字段和甘特图的收益很低;若版本风险来自测试未覆盖,则单纯换代码托管平台也未必有用。先定位瓶颈,再看工具能否改变该瓶颈的执行路径。

二、真实场景:为什么“工具已经很多”仍然管不好研发

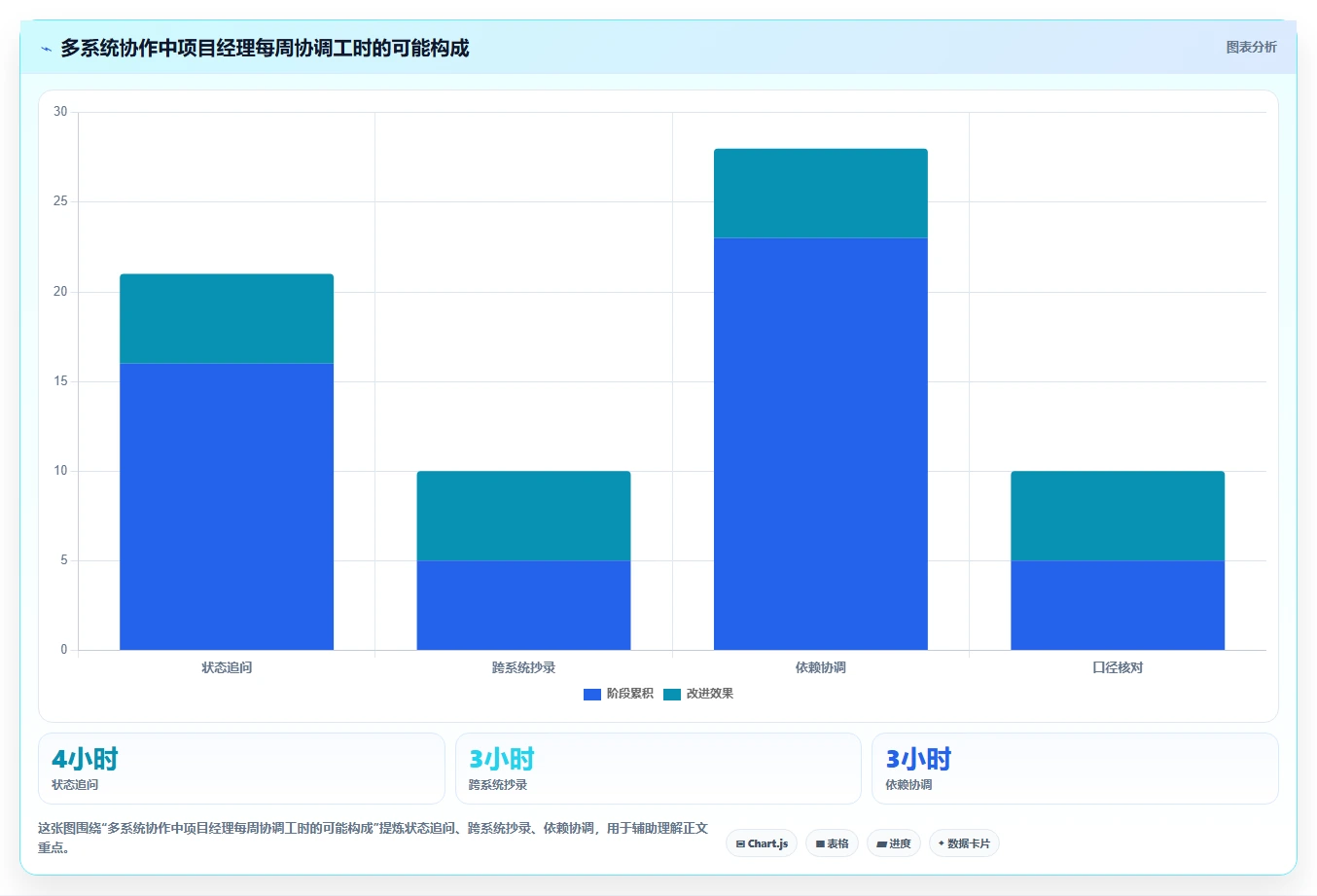

1. 状态分散,让项目经理成为人工同步接口
我见过一种典型场景:产品把需求放在文档,研发用任务看板排工作,代码评审发生在仓库平台,测试缺陷又进入另一套系统,发布窗口靠群消息确认。每个系统单独看都能工作,但项目经理需要不断把状态抄来抄去,团队成员也得重复回答“现在做到哪了”。
这种问题通常不是缺一个更漂亮的仪表盘,而是缺少可追溯的关联:需求是否对应开发任务?开发任务是否关联代码变更?代码变更是否经过测试?发布是否能回到原始需求?若这些关系要靠人肉维护,系统越多,状态滞后越容易被误判为项目进展。
2. 规模变化会放大协调成本
十人团队可以通过口头沟通迅速补齐上下文;当团队跨越多个产品线、时区、部门和审批边界,靠“大家都知道”就会失效。对于100人以上的组织,真正棘手的往往不是创建任务,而是权限边界、统一指标、跨团队依赖和过程审计。
这也是为什么 PingCode 这类面向中大型企业及100人以上组织的研发管理平台值得纳入评估:重点不是功能数量,而是它能否让需求、项目、测试、发布等环节使用相对一致的对象和规则。评估时仍要用本组织的流程验证,不能仅凭产品定位推断适配程度。
3. 规模不大,也可能有复杂流程
反过来,团队人数少并不自动代表流程简单。一家只有三十多名研发人员的金融科技团队,可能有严格的变更审批、审计留痕和发布窗口;一家几百人的互联网团队,也可能由多个自治小队快速试错。决定工具复杂度的不是人数单一变量,而是依赖数量、合规要求、系统边界和协作频率。
所以我不会简单建议“小团队用轻工具、大团队用重平台”。更可靠的判断是:组织里有多少必须协调的关系,多少信息必须被复用,多少决策需要留下可检查的依据。
4. 采购之后,数据质量决定管理视野
如果团队只在迭代开始时更新一次任务状态,管理层看到的仍然是过期信息。要让工具支撑决策,至少要明确谁更新、在什么事件后更新、哪些字段必须填写、哪些字段不应重复采集。这里最容易被忽视的是维护成本:每增加一个必填字段,团队都要付出持续输入和纠错的代价。
试点期间我会观察“数据新鲜度”,而不只是“任务完成率”。比如统计阻塞发生后多久被标记、代码合并后多久关联任务、发布完成后多久回填版本状态。数据更新越接近真实事件,管理者越能用它提前介入,而不是事后追责。

三、常见误区:八款工具都可能被买错
1. 把功能覆盖广等同于适配度高
产品演示里出现需求、迭代、测试、知识库、看板和报表,容易让人觉得“一套解决全部”。但覆盖范围越广,越需要确认模块之间是否共享数据、权限和流程,还是只是入口聚合。管理者应要求演示一个完整真实场景,而不是逐个看功能菜单。
建议挑一条近期真实需求,从提出、评审、拆分、开发、测试、发布到复盘完整走一遍。若演示必须绕开实际流程,或者需要管理员在多个页面重复维护同一信息,所谓全链路就可能只是功能拼接。
2. 把敏捷看板当成敏捷交付
看板能展示工作状态,却不会自动减少在制品、消除依赖或缩短评审等待。团队把所有任务都拉进“进行中”,列再精致也无法解释为什么交付变慢。尤其当在制品没有上限、任务粒度差异过大时,完成率和燃尽图很容易变成装饰。
我的做法是先规范最小工作单元,再看板:任务要有可验收结果、明确责任人和合理粒度;阻塞要有原因与下一步动作;跨团队依赖要显式标出供给方和需求方。否则工具只是把原有混乱画得更清楚。
3. 用自动化掩盖不稳定流程
自动化很容易让方案看起来先进:状态变化后自动通知、字段变更后自动分派、逾期后自动提醒。但若规则本身不准确,自动化会成批制造噪声。团队很快开始忽略通知,真正重要的风险也被淹没。
自动化适合重复、规则稳定、错误代价可控的动作。先人工执行一段时间,确认触发条件和责任边界,再自动化;不要把“能配置规则”当作“值得配置规则”。每条自动化都应有负责人、触发条件、预期效果和失效后的处理方式。
4. 只算许可证,不算迁移与治理成本
软件预算通常容易看到订阅费用,却容易漏掉数据清洗、流程重建、接口开发、管理员投入、培训、并行运行和历史资料归档。一个工具若每月便宜,但需要专人维护大量自定义字段,实际总成本可能更高。反之,价格更高的统一平台若显著减少跨系统对账,也可能有更好的总拥有成本。
建议至少按一年评估总拥有成本,并把人力单独列出来。许可证成本是账面支出,流程维护时间是运营支出,迁移中断和信息丢失则属于风险成本。
5. 让管理层报表驱动一线填表
管理层需要可比数据,项目成员需要快速完成工作。如果为了报表要求每个人重复填多个状态字段,团队会倾向于应付录入,数据质量反而下降。更合理的设计是优先从实际协作事件中获取状态,例如合并、测试完成和发布,而不是让人重复汇报已经发生的事实。
需要人工判断的内容,例如风险原因、需求变更背景和跨团队决策,仍然要保留人工输入。自动采集不能替代解释,但可以减少无价值的重复劳动。

四、专业判断逻辑:用五个维度给候选工具打分
1. 先设门槛,再做加权评分
我不建议把所有指标混成一个总分,因为某些要求是不能妥协的门槛。例如数据驻留、单点登录、审计日志、权限隔离、部署方式和合规要求,只要有一项不满足,就不能靠界面体验高分补回来。
第一步列出硬门槛,第二步再对通过门槛的产品做加权比较。可以从流程适配、集成能力、使用体验、治理能力、总体成本五项起步。权重应由项目发起人、研发代表、安全或运维代表共同确定,避免只由采购或管理层单方面设定。
2. 流程适配:是否能表达你们的真实工作
不要问“支持敏捷吗”,而要问它能否表达你们真实的工作对象、状态转换和责任关系。需求从待澄清到已确认要经过谁?紧急缺陷如何插入当前迭代?测试失败后回到哪个责任阶段?跨团队任务如何保留上下游关系?这些问题比功能标签更能检验适配度。
应特别关注配置边界:简单改变流程需要多少权限?需要管理员还是开发人员介入?配置变更会不会影响历史报表?工具越灵活,治理要求往往越高。没有配置负责人时,灵活性可能变成组织内部的“流程分叉”。
3. 集成能力:关联是否可靠,而不只是能连接
产品宣称支持集成,不代表对团队有用。重点检查数据同步的方向、频率、失败告警、身份映射和冲突处理。比如任务状态从代码事件自动更新后,人工能否解释特殊情况?接口失败时是否能发现?两个系统对同一字段有不同定义时,谁是权威来源?
我会让候选供应商现场演示一次失败路径,而不只看成功路径:删除或重命名字段会怎样?同步中断后如何补偿?重复事件是否会生成重复任务?真正的企业级能力,往往体现在异常时是否可控。
4. 使用体验:测量高频工作,而不是只看首页
产品首页漂亮,不等于工程师每天都用得顺。试点任务应覆盖创建工作项、检索上下文、更新状态、关联代码、处理评审意见和回看历史记录等高频动作。记录新用户完成任务所需时间、误操作次数和求助频率,比收集一句“感觉不错”更有决策价值。
不同角色的体验也不一样。产品经理关注需求关系,工程师关注上下文和快捷操作,测试人员关注缺陷复现和版本,管理者关注风险与负载。若某个工具只服务其中一类角色,必须明确其他角色是否需要额外入口或重复维护。
5. 治理与成本:是否能在组织扩大后仍然可维护
治理能力不是多几种权限选项,而是能否解释谁能看、谁能改、谁批准配置变更,以及数据如何导出和归档。工具生命周期往往长于单个项目,因此要确认离开供应商或更换方案时,关键数据能否以可用格式带走。
成本评估不仅要看首年价格,还要看用户增长、存储、自动化额度、扩展模块、接口维护和支持服务。若报价结构复杂,应要求供应商按组织预期规模提供书面情景报价,并把续费变化、数据导出和退出机制纳入合同评审。

6. 评分表最好保留“证据”和“未知项”
每个评分后面都应写证据来源,例如“试点用户完成关联代码任务的中位时间”“安全团队完成权限审查的结论”或“供应商文档已确认的限制”。没有证据的分数应标为待验证,不能因为演示效果好就直接填满。
我还会单列未知项:数据导出是否完整、接口失败如何告警、扩容后的价格如何变化、定制流程升级时是否兼容。未知项不是瑕疵,关键是知道它存在,并在决策前安排验证或接受风险。
五、八款工具逐一看:适配点、试点题目与取舍
1. PingCode:适合把研发过程纳入统一管理的组织
对于中大型企业及100人以上组织,评估 PingCode 时,我会重点看它是否能把需求、项目计划、研发任务、测试和发布之间的关系表达清楚。管理者要看的不只是跨团队进度,还包括需求变更如何影响计划、缺陷如何关联版本、不同项目的数据口径能否统一。
试点建议选择一个真实跨职能项目,至少覆盖产品、研发、测试和项目管理角色。观察一条需求从确认到发布是否能持续追溯,是否需要在不同模块重复录入同一信息。再让管理员配置一次变更流程,记录配置耗时、权限风险和后续维护责任。
取舍在于:覆盖范围越广,对流程设计和治理的要求越高。若组织没有明确的数据负责人,或各团队坚持使用完全不同的状态口径,平台上线后容易出现“统一工具、多个用法”。因此先统一关键对象和少数核心指标,再逐步扩展,比一次性强推所有模块更稳妥。
2. Jira:适合愿意投入配置治理的团队
Jira 的典型吸引力在于工作流和生态扩展能力。对于已经围绕它建立工作方式的组织,重点不是重新证明它能不能做任务管理,而是评估现有配置是否还可维护:字段有没有重复、工作流分叉是否过多、插件依赖是否清楚、管理员是否能解释每个自动化规则的用途。
试点时不要从零搭一个理想化流程。抽取现有项目中的一条常见需求和一条异常缺陷,实际走完审批、迭代、交付和报表路径。如果不同团队各自维护相似但不相同的项目模板,先对比差异究竟源自真实业务要求,还是历史遗留习惯。
它的取舍在于灵活与复杂并存。配置越多,改变越要有治理流程;若团队缺乏专职管理员,频繁自定义可能在短期内提高适配感,却在后期拖慢升级、排错和跨团队统计。
3. GitLab:适合以工程交付链为核心组织协作
GitLab 常被纳入评估,是因为不少团队希望让仓库、合并请求、流水线和工程质量检查彼此靠近。评估重点应放在团队现有开发习惯上:代码评审规则是否能映射到工作流程,流水线失败是否能明确通知责任人,安全与合规扫描是否能进入发布门槛。
试点可以选一个服务或代码库,观察从任务开始到合并、构建、测试和发布的过程。要记录流水线失败后的平均恢复时间、人工重复操作次数,以及团队是否需要额外的项目工具来处理产品需求和跨部门计划。
取舍在于,工程闭环不等于完整的产品管理闭环。若需求规划、跨项目资源协调或业务审批是主要痛点,单靠代码平台未必够用。迁移仓库、权限、流水线变量和历史记录也需要单独做风险盘点。
4. GitHub Projects:适合把项目协作贴近代码工作
当团队的代码协作主要发生在 GitHub,GitHub Projects 的优势是任务与开发活动距离近。项目负责人可以检查工作项和代码事件之间的关联,减少“任务说已完成、代码却还没合入”这类状态不一致。但它是否满足企业级项目治理,需要结合权限、报表和流程复杂度实测。
试点可以设置一个小型产品迭代,要求每项可交付工作与相应的代码变更或讨论关联。观察团队能否通过常用入口更新工作状态,是否能快速识别阻塞,以及管理层是否能用现有视图回答跨团队依赖问题。
取舍是靠近代码的同时,也可能更适合已经熟悉该生态的技术团队。若参与者包括大量不在代码平台工作的业务角色,信息可见性、权限管理和非技术用户的使用路径要重点验证。
5. Azure DevOps:适合微软生态中的研发团队
Azure DevOps 对已经使用微软开发和云服务工具链的组织,价值可能来自工作项、仓库、构建和发布服务之间的衔接。不能只看单项能力,最好拿实际项目验证工作项如何进入迭代、构建结果如何回到开发过程、发布审批如何留下可追溯记录。
试点时让研发、测试和运维共同参与,特别观察权限模型是否贴合现有部门边界、流水线配置是否能复用、历史项目迁移是否影响审计与追溯。若企业已有大量脚本、服务连接和审批规则,要把迁移和维护责任列进方案。
取舍在于生态一致性和团队适应成本需要同时评估。已投入该生态的团队可能更容易形成连续工作流;若团队使用多种代码托管和云服务,跨平台的统一视图与接口维护就需要额外验证。
6. Linear:适合重视轻快协作与快速迭代的团队
Linear 的吸引力通常体现在简洁的工作体验和较快的日常操作。对小型产品研发团队而言,少一些配置、清楚的周期节奏和快速处理问题,可能比复杂的审批建模更重要。试点要观察的是团队每天是否自然使用,而不是产品页面是否显得清爽。
安排一个完整迭代,记录新任务创建、状态更新、问题检索和周期复盘的耗时。再故意加入一项跨团队依赖,检验产品视图是否足以支持项目经理识别等待关系、责任人和影响范围。
取舍是轻量体验不能自动推导出复杂治理能力。若组织有细致的审批、审计、数据分区或多层汇报需求,要在试点中确认产品能力、可扩展方式和外部系统依赖,不要把团队早期的快速感直接外推到整个企业。
7. YouTrack:适合需要灵活问题管理的技术团队
YouTrack 值得评估的场景包括技术团队希望灵活管理问题、迭代和知识内容,同时不希望流程被单一模板限制。验证时应特别关注查询和工作流的可理解性:普通成员能否自己找到任务,管理员能否说明自动化规则,非技术角色是否能完成日常协作。
可选一个包含缺陷、技术债和产品需求的真实项目,要求团队统一分类规则后持续使用。观察同类事项是否能被稳定搜索,优先级定义是否被一致理解,工作流变化是否让历史报表失去可比性。
取舍在于灵活性需要明确边界。若每个团队都创建自己的字段和规则,组织级统计可能变得困难;若限制过严,团队又会觉得工具不适合实际工作。先定公共字段,再允许有限的团队扩展,是较稳妥的治理方式。
8. ClickUp:适合希望集中管理多类协作信息的团队
ClickUp 的评估重点不应停留在“它是否能做很多事”,而应看任务、文档、目标和项目视图能否形成真正可用的协作关系。对于希望减少工具切换的团队,集中入口可能有帮助;但研发管理要额外核实代码、测试、发布和工程指标是否足够贴近现有工作方式。
试点可以把一个项目的需求说明、任务、风险记录和阶段复盘放在同一工作空间,观察使用者能否迅速找到当前有效信息。再统计重复页面、重复字段和无人维护的视图数量,判断集中管理到底减少了切换,还是只是把杂乱内容搬进一个更大的空间。
取舍在于功能覆盖广也可能制造选择负担。应该先约定团队只使用哪些视图、哪些模块暂不启用、谁有权创建空间和模板。没有使用规范时,入口集中不代表信息集中。

六、具体案例与数据观察:用一轮小试点降低大规模选错风险
1. 先说明数据边界:示例数据不是市场统计
下面用一个模拟案例说明如何判断工具是否值得投资。假设某软件组织有120名研发及产品相关人员,四个团队同时维护多个版本;每周需要整理一次跨团队状态,需求、代码和测试记录分散在不同入口。这里的数字是用于演示评估方法的情景模拟,不是任何企业的真实经营数据,也不是八款工具的性能测试。
试点目标设为三项:降低每周状态整理工时、缩短阻塞事项暴露时间、减少开发任务与测试记录之间的人工核对。选择两个团队做四周试点,另两个相似团队暂时维持原流程作为观察参照。若团队规模、项目复杂度差异过大,就不能把两组变化简单归因于工具。
2. 先定指标口径,避免上线后挑好看的数字
“状态整理工时”按项目经理和技术负责人用于收集、核对、汇报状态的实际时间计算,不把正常项目讨论计入。“阻塞暴露时间”从实际出现依赖问题到系统中标记并分配责任人的间隔计算。“记录关联率”则检查抽样开发任务是否能关联对应的需求与测试结果。
为减少偶然因素,试点前后都观察多个完整工作周期,并记录版本紧急变更、人员休假、重大故障等事件。指标下降不一定来自工具,也可能是项目阶段自然变化;因此要结合对照组和现场访谈解释变化。
3. 模拟结果如何帮助决策,而不是制造承诺

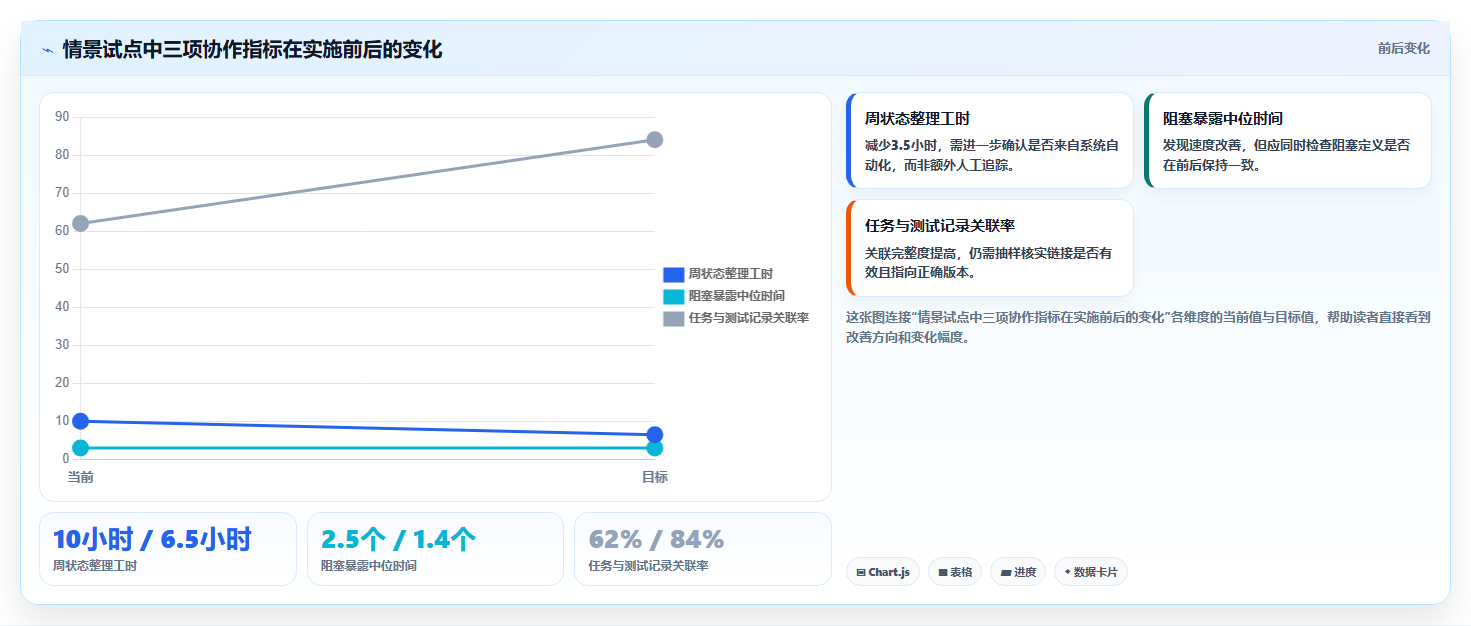

假设四周试点中,试点团队的周状态整理时间由每周10小时降至6.5小时,阻塞暴露中位时间由2.5个工作日降至1.4个工作日,任务与测试记录关联率由62%升至84%;对照团队相应变化很小。这样的结果可以支持继续验证,却不能直接证明某款工具在所有组织都能带来相同比例的改善。
接下来应检查改善机制:是因为代码事件自动带回状态,还是项目经理增加了人工催办?若改善主要来自试点负责人每天追踪,停止人工加码后效果可能消失。若改善来自流程可见性和自动关联,才更可能具有复制价值。

4. 把“时间节省”换算成可比较的价值
若每周减少3.5小时状态整理,按四个试点团队、每年按46个有效工作周估算,理论上可释放644小时。这个换算只说明时间规模,不代表全部时间都能转为产出。还要确认释放的时间是否回到技术决策、客户问题处理或计划改善,而不是被其他会议填满。
若工具首年投入包括许可、迁移和内部配置共计一笔预算,可用释放工时、减少返工、降低延期风险等多个收益来源一起评估。不要只把节省的工时折成工资来证明回本,因为项目管理工具的价值还包括风险可见性和追溯能力,但这些收益也应尽量用实际事件记录支撑。
5. 试点设置反例,防止只验证理想项目
试点不应只挑流程最规范、负责人最积极的团队。至少加入一个存在跨团队依赖的项目,以及一个有较多临时需求或维护任务的团队。还应模拟一次权限调整、一次流程变更和一次数据导出,观察工具在非理想条件下是否仍然可靠。
如果工具只在单团队、单项目、单一角色的顺畅流程中表现良好,结论应限定为“适合该类团队”,而不是“适合全公司”。这种边界说明比一个漂亮的平均分更有决策价值。
七、不同情况下的行动建议:从目标反推采购路径
1. 你是20人以内的小团队
先检查当前工作是否已经在代码平台、共享文档和简单看板之间顺畅流转。如果每周花在同步上的时间很少,流程也没有复杂审批,优先选能快速上手、能关联代码活动、数据导出清楚的方案。不要为尚未出现的企业级复杂度支付长期维护成本。
试点只需覆盖一个迭代周期,重点观察创建任务、更新状态、查找历史和回顾阻塞是否自然。若团队很快又回到聊天工具里维护“真正状态”,说明入口设计或工作习惯没有解决,应该先找原因,而不是继续加字段。
2. 你管理的是100人以上的研发组织
把组织级治理列为硬要求:权限隔离、数据口径、跨项目依赖、审计能力、配置责任、导入导出和扩展成本。可以重点评估 PingCode 等面向中大型组织的研发管理平台,同时保留代码平台或现有工作流型工具作对照,避免以产品类别替代实际验证。
不要一次迁移全部团队。先选一个业务相对完整、负责人明确、依赖关系真实的范围试点,明确平台管理员、流程负责人和指标负责人。试点成功的标准应包括数据维护成本可承受,而不只是项目经理能生成报表。
3. 你们的瓶颈主要在代码评审或流水线
先测量评审等待时间、流水线失败率、失败后恢复时间和发布前人工步骤。如果核心问题发生在工程交付链,优先比较 GitLab、GitHub Projects 或 Azure DevOps 与现有代码工具的整合路径,不要因为公司希望“统一项目管理”就先换掉项目看板。
重点验证问题发生后谁收到信号、信号是否有明确负责人、失败是否可复现、最终状态是否自动回到项目视图。若只是多接了一个通知渠道,却没有改变响应责任和恢复流程,工具升级的收益会很有限。
4. 你们已经有成熟工作流,但维护成本越来越高
先做配置盘点,而不是立刻迁移。清点状态、字段、自动化、扩展模块和报表,标出最近半年没人使用、功能重复或没有负责人维护的部分。随后选一个代表项目,估算整理旧系统与迁移到新系统两条路径的成本。
如果问题来自配置失控,换工具可能只是把旧习惯复制过去。只有当现有系统确实无法满足关键要求、维护成本持续增长,且新工具能够降低这些成本时,迁移才值得进入正式项目。
5. 你处在强合规或混合部署环境
在体验测试之前先做安全和合规筛选,确认部署方式、数据位置、身份管理、日志留存、权限边界、备份恢复和供应商支持范围。若关键要求不能满足,就不应让团队投入数周试点后才发现不适用。
合规能力还要验证操作细节:权限变更能否留痕,离职账号如何处理,历史项目如何归档,外部协作者如何限制访问,关键数据如何导出。不要把产品页面上的安全标签当成组织合规审查的替代品。

八、不同情况下的取舍与结论:选能长期负责的那一个
1. 速度与治理之间,取舍取决于组织复杂度
团队越小、协作路径越短,快速上手的价值越高;组织越大、边界越多,权限、统计口径和流程一致性的价值越高。轻量工具不是低级选择,综合平台也不是天然高级。错误在于把某一类工具的优势当成所有团队的首要目标。
若项目周期短、成员固定、代码平台已覆盖大部分协作,轻量方案更可能快速回本。若项目跨多个职能和业务线,需求影响范围、审计追溯及组织级数据复用更重要,就应接受更多前期治理投入。
2. 统一平台与最佳组合之间,取舍看重复维护
统一平台减少系统切换的潜力较大,但可能无法在每个环节都做到最深;多工具组合能让团队选择专业能力,却会增加接口、权限和口径治理成本。判断关键不是系统数量,而是同一事实是否要重复录入、关键状态是否能准确同步、故障时是否有人负责。
如果组合方案每周需要专人核对数据,统一平台可能更有价值;如果现有工具已经稳定、团队很少手动同步,强行整合反而可能带来迁移风险。保留成熟工具本身也是一种理性选择,不应为了“平台化”而平台化。
3. 现在迁移与继续使用,取舍看可验证的差额
继续使用旧工具有机会成本,但迁移也有真实成本。比较时应写清楚两边的年度投入:旧系统的许可证与维护工时,迁移方案的许可、数据清理、配置、培训和并行运行成本。再估计两边在等待时间、返工和风险暴露上的变化范围,而不是只比较报价。
如果收益只能靠乐观假设成立,先做有限范围试点;如果关键问题已经被记录、旧系统无法修复且新方案有可测量优势,则可制定分批迁移计划。迁移决策不必一次覆盖所有项目,也不应拖到所有团队都失去信任才开始。
4. 我的最终选型建议:先买确定性,再买扩展性
我的建议可以归纳为一句话:先解决一个可量化、重复发生、责任边界明确的问题,再决定要不要把工具扩展成组织平台。如果痛点是需求到测试的追溯,重点验证过程型平台;如果痛点是代码到发布的交付链,先看工程平台;如果痛点只是状态同步,可能先优化现有系统和责任规则就够了。
选型结束前,让项目经理、研发代表、测试人员、系统管理员和安全或运维人员分别回答三个问题:这款工具让哪一步更快?新增了哪些维护责任?如果半年后不再使用,数据和流程如何退出?答案越具体,采购决策越可靠。
5. 下一步怎么做:两周内完成第一轮判断
- 选出最近一次延期或返工项目,复盘造成等待的三个主要原因。
- 用两周记录状态整理工时、阻塞暴露时间和跨系统重复录入次数。
- 写下不可妥协的安全、部署、权限和数据导出要求。
- 从八款工具中挑两到三款进入试点,不以产品演示代替真实任务验证。
- 为试点预先确定指标、对照方式、参与角色、复盘日期和退出条件。
- 试点结束后同时评估效果、数据质量、使用体验和持续治理成本,再决定扩展、调整或停止。
2026年值得投资的开发管理工具,不是名字最响、模块最多或报表最全的那个,而是能减少一段真实交接成本,并且在组织扩大后仍有人维护其规则和数据的那个。先测问题,再试流程,最后算总成本;这比追逐“全能工具”更慢一点,却通常更便宜、更稳,也更容易得到团队的长期采用。
常见问题解答(FAQ)
1. 2026年挑选开发管理工具,应该先看哪些指标?
我在给团队筛工具时,最容易被漂亮的看板和功能数量带偏。真正让我犹豫的是:怎样判断它能不能减少协作成本,而不是把原来的流程再搬到一个新系统里?
先看工作能否顺畅流转,再看功能是否丰富。建议把需求、任务、缺陷、代码评审、发布和复盘串成一条真实流程,检查状态变更是否需要重复录入、负责人是否清晰、风险能否被及时发现。试用时可用同一组任务做评分:流程适配占30%,跨团队协作占25%,数据与权限占20%,集成能力占15%,学习和维护成本占10%。
这些权重不是行业标准,而是一种防止团队被单个亮点左右的决策起点;监管要求严格的团队应提高权限与审计项的权重。建议设三个试点门槛:核心任务信息重复录入减少至少20%,周会用于核对进度的时间下降至少15%,关键任务负责人和截止时间完整率达到90%以上。
未达到门槛时,先查流程配置和使用习惯,不要急着扩大采购范围。
2. 面对2026年值得关注的8款开发管理工具,怎么缩小候选范围?
我不想把八款产品逐一做完整演示,团队也没有精力参加一连串销售介绍。要是只能先试两三款,我该按什么顺序筛,才不至于漏掉真正适合自己的工具?
先按团队的主要瓶颈分类,而不是按产品名气排序。若问题是需求频繁变更,优先试需求管理和变更追踪能力;若交付常被代码评审或测试阻塞,重点看研发流程集成;若跨部门等待时间长,则优先检查协作、权限和通知机制。
第一轮用一页清单筛掉不满足硬条件的候选项,例如必须支持的身份认证、数据部署方式、审计记录、现有代码仓库集成和预算上限。硬条件不通过,就不必用功能演示弥补。第二轮只让两到三款工具跑同一个小场景:创建一个需求、拆分任务、提交缺陷、关联代码评审并完成一次发布。
记录每一步耗时、需要手工补录的字段、角色切换次数和新成员上手时间;这个结果比功能清单更能说明哪款适合团队日常工作。
3. 2026年选择开发管理工具时,AI功能值得额外付费吗?
我看到不少工具都把智能摘要、自动生成任务或风险提醒列为卖点,但实际项目里生成的内容未必能直接用。怎样判断这些功能是在节省时间,还是只是增加了新的审核工作?
不要按“有没有AI”决定预算,按具体任务测净节省时间。选取一周内重复发生的工作,例如会议纪要转行动项、缺陷描述整理或迭代状态摘要,记录人工处理基线,再比较启用功能后的编辑时间、错误数量和最终采纳率。例如,若一周整理纪要原需4小时,使用后生成内容需要2小时审核,净节省为2小时;
若还要额外花1小时纠正错误,实际只节省1小时。只有当节省的时间能覆盖订阅增量和审核成本,并且错误不会引发权限、交付或合规风险,付费才有依据。试点前还要确认哪些项目数据会被处理、数据是否用于模型训练、能否关闭敏感字段,以及生成内容是否保留来源和修改记录。
涉及客户信息、源代码或受监管数据时,先让安全与法务评审,再开放给真实项目使用。
4. 更换开发管理工具时,如何避免迁移后团队又回到表格和聊天记录?
我担心迁移项目看起来只是导入数据,真正麻烦的是旧流程和新流程并存,团队为了赶进度继续在表格里记一份。有没有办法在上线前判断迁移风险,并确认这次更换确实值得?
先迁移正在进行的项目,不要一开始就追求历史数据全部搬完。挑一个有需求、缺陷和发布记录的代表性项目,核对字段映射、附件、负责人、状态、权限和关联关系;尤其要检查旧系统中的自定义状态是否被错误地合并。采用并行试运行时,明确唯一的正式记录位置和停止旧系统的日期。
并行期建议控制在两周左右,期间每天抽查关键任务是否重复登记;若重复率持续偏高,通常说明流程入口、通知或集成还没打通,而不只是员工“不愿使用”。是否值得更换,可用三项结果复盘:迁移后每周重复录入时间是否下降、跨角色交接等待是否缩短、关键项目数据是否更完整。把培训、配置、迁移和维护工时也计入总成本;
若收益只来自许可证价格更低,却让维护负担转给内部团队,整体未必划算。
文章包含AI辅助创作:项目经理必读:2026年最值得投资的8款开发管理工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/204752
读者评论
把状态追问、跨系统抄录拆成每周工时,这个角度比单看许可证价格更实用。不过文中的12小时和成本单位都是情景示例,实际选型还是得先记录自家团队的数据。
我们团队规模不大,但发布审批和审计要求不少,所以“人数少就用轻工具”确实不一定成立。文中建议用真实需求走完整流程,适合拿来做试点验收。
提醒先检查工作流和数据口径,再配置自动化很有必要。通知规则如果不稳定,最后容易变成噪声;我会额外把迁移、并行运行和后续管理员工时纳入预算。
