项目延期,常常不是因为团队不会排计划,而是因为计划、合同、成本、采购和现场记录分散在不同地方:项目经理看到的是进度表,财务拿到的是上周的成本表,现场负责人则在群聊里补报变更。讨论“2026年项目管理革新:6款泛普软件工具全面对比”时,我建议先把一个容易被忽略的问题说清楚:公开资料和厂商演示中出现的产品名称、模块边界及版本能力,可能随行业方案、授权和部署方式变化。

本文因此不把未经核验的模块名称包装成官方SKU,而按项目企业实际采购时需要评估的六类工具能力来对照,并把需要向厂商核实的事项列出来。

一、先讲核心结论:先选管理闭环,再选软件模块

1. 六类能力不是六个孤立的软件按钮

本文把“泛普软件工具”拆成六类项目管理能力:项目组合与立项、计划与进度、成本与预算、合同与变更、采购与物资、质量安全与验收。它们是选型时可独立评估的能力域,不代表每个能力域必然对应一个独立产品,也不代表某一套具体版本都包含全部功能。

我评审项目管理方案时,通常不先看菜单有多少,而是先画一条业务链:项目从哪里来,谁批准启动,计划如何分解,合同和预算如何控制,现场发生偏差后由谁确认,最终怎样验收和归档。软件能否串起这条链,比“有多少模块”更能预测上线后的使用效果。

核心判断是:以工程建设、实施交付或多项目经营为主的企业,应先验证计划、合同、成本、现场变更之间的数据关联;项目类型较轻、团队规模较小的企业,则不宜一开始就购买覆盖所有环节的复杂方案。模块越多并不必然越先进,未被实际流程使用的模块只会提高配置、培训和维护成本。

能力类别 首先解决的问题 适合优先评估的企业 最需要核验的边界
项目组合与立项 项目从哪里来,资源和优先级如何决定 多项目并行、需要统一经营视图的组织 是否支持项目筛选、审批、资源占用和组合视图
计划与进度 工作如何拆解,偏差如何发现和升级 工期较长、跨部门协作较多的项目团队 计划版本、基线、关键路径和现场进度口径
成本与预算 预算、合同承诺、实际发生和预测如何对齐 成本压力大、项目毛利需要过程控制的企业 成本口径、数据来源、核算颗粒度和财务接口
合同与变更 履约条件、变更影响和审批证据如何留存 合同数量多、项目变更多、结算争议较多的企业 变更是否影响计划、预算、结算和责任追溯
采购与物资 需求、采购、到货、领用和库存是否闭环 材料占比高、供应链节点复杂的项目组织 是否支持批次、单位换算、项目归属和库存口径
质量、安全与验收 现场问题是否形成整改、复核和交付证据 现场作业频繁、验收要求严格的企业 移动端、离线记录、附件归档和问题闭环能力

2. 最值得优先验证的,是跨模块事件能否传递

单看功能清单,六类工具都可能“有项目、有审批、有报表”;真正拉开差异的,往往是一个业务事件能否被正确传递。例如,业主提出设计变更后,系统是否能关联原合同、触发费用测算、更新计划,并留下审批和现场确认记录。如果变更只停留在审批流里,项目人员仍要手工改预算和进度,那么软件只是把纸面流程电子化,并没有建立管理闭环。

实际演示时,我会要求供应商选一个真实项目,从立项或合同开始,连续演示到现场变更、成本预测和验收归档。演示中每一次切换模块,都追问“这条数据从哪里来、谁负责校验、修改后哪些下游记录会变化”。如果答案是“导出表格后再导入”,这就是需要计入总成本的接口或人工环节。

2026年项目管理革新:6款泛普软件工具全面对比

3. 对比结论要看“管理收益减去落地成本”

只按采购报价排序,很容易低估实施支出。一个报价较低但需要大量人工整理主数据、重复录入和线下汇总的方案,三年总成本未必低。反过来,功能完整、配置复杂的平台,如果团队没有相应流程和数据责任人,也可能成为昂贵的“空系统”。

因此,我建议把六类能力分别按三项判断:是否是当前经营瓶颈、是否有明确数据责任人、是否能在一个试点项目里验证结果。只有三项都基本成立,才适合进入首期范围。选型对比应该以业务价值和落地条件为依据,不是比功能数量。

2026年项目管理革新:6款泛普软件工具全面对比

二、背景和真实场景:项目管理问题通常发生在接口处

1. 多项目组织的难题不是“没有报表”,而是口径不一致

对于同时承接多个工程、交付或实施项目的企业,管理层常见的困扰是:每个项目都有进度表,但表的更新时间不同;每个项目都有成本数,但有的按已付款统计,有的按已签约统计;现场问题有记录,但无法确认是否影响验收或结算。报表看起来很多,决策却仍靠项目经理逐一解释。

这种情况不是单纯的工具问题。项目编码不统一、成本科目各自为政、变更没有统一定义、责任人没有明确到字段,都会让软件得到互相矛盾的数据。系统可以提高信息汇总速度,却不能替企业决定“什么叫完成”“什么算已发生”“哪个审批人有权承诺费用”。这些口径必须先由业务部门确定。

我会把场景拆成三个层次。第一层是项目现场的信息采集;第二层是职能部门的审核和控制;第三层是管理层的组合决策。工具必须让三层的数据彼此可解释,否则最上层看到的只是经过加工但难以追溯的数字。

2. 预算和实际成本之间,往往隔着多个不同时间点

项目成本不是一个单一数字。预算代表批准的控制目标;已签合同代表承诺;已验收或已完成工作量代表履约进展;发票和付款代表财务结算状态;预计完工成本则是对未来的判断。把这些数值混成一个“项目成本”,容易让管理层误以为项目仍在预算内。

选型时,我会追问系统能否区分预算、合同承诺、已发生、已付款和完工预测,并说明每个指标从哪个业务对象计算。若现场人员填报的完成比例、采购部门的到货量和财务部门的入账额不在同一期间,就要明确报表采用哪个时间口径、是否允许回溯修订。

这也是为什么“有成本模块”不等于“能控成本”。成本管理的价值来自预测和行动:谁发现偏差,偏差达到什么阈值要解释,谁有权调整预算,变更批准后哪些数字应同步更新。没有这些约定,系统只能成为事后统计工具。

3. 现场移动化的价值取决于采集负担,而不是按钮数量

现场团队的工作环境与办公室不同。网络可能不稳定,作业时间被施工和协调占据,照片、位置、批次和签字也可能需要关联。如果每条记录要填写十几个字段,项目人员很可能在下班后集中补录,数据看似完整,却失去了及时预警的意义。

评估移动端时,我会现场模拟一个普通任务:发现问题、拍照、选项目和位置、指定责任人、提交整改、复核关闭。重点观察操作是否能在短时间内完成、附件是否能关联到对应事项、网络中断后如何处理、修改记录是否留痕。没有必要追求“所有流程都能在手机上做”,应该优先缩短现场最常见的记录路径。

4. 工具上线前,先看项目组合是否真的需要统一治理

一个只有少量稳定项目的团队,可能用清晰的计划模板和固定例会就能管理,不一定需要复杂的组合分析。项目数量增多、资源争抢明显、管理层需要调整优先级时,组合视图才会产生更高价值。也就是说,项目管理软件的适用性与组织复杂度相关,不应只看员工人数。

同样规模的企业,项目形态也可能完全不同。短周期、标准化交付组织,更关注项目复制、资源排程和偏差处理;长周期、强现场属性的组织,更关注合同变更、材料、质量安全和验收证据。选型前要描述真实项目类型,而不是只用“我们有很多项目”作为需求结论。

三、拆解常见误区:功能清单并不能证明管理效果

1. 误区一:把产品模块名称当作功能验收证据

“包含成本管理”“支持进度管理”是能力描述,不是验收标准。同一个模块可能只提供台账,也可能支持预算分解、偏差预警、预测更新和权限控制。采购文件中的功能词如果没有场景、输入、输出和责任人,演示时很容易出现双方都认为“已经支持”,上线后却无法对账的情况。

我建议把每项需求改写成可复现的测试任务。例如,不写“支持项目变更”,而写“项目经理提交现场变更后,系统关联原合同和计划任务;费用影响由指定角色审核;未审批前不能将变更计入批准预算;审批完成后,变更版本和时间戳可追溯”。这样的描述能直接用于演示、合同附件和验收。

2. 误区二:把实时仪表盘当作实时数据

仪表盘刷新得快,不代表源数据及时。若现场人员一周录一次进度,管理层看到的只是每周刷新一次的历史状态。若采购数据要通过表格导入,所谓“实时成本”也可能只是昨天批次的数据。数据更新时间、责任人和计算规则必须与图表一起展示。

在演示时,我会要求点开一个汇总数字,看到其构成项目、更新时间和来源记录。若只能看到结果,不能追到明细,管理层很难判断异常究竟来自业务变化、数据迟报还是计算口径。可追溯性比视觉效果重要。

3. 误区三:把自动化等同于流程更高效

流程自动化可以减少重复操作,但也可能把不合理流程更快地固化下来。比如审批层级过多,软件并不会自动使决策更快;它只会让更多人按顺序等待。类似地,如果合同变更必须在系统外沟通,再回到系统补审批,电子流程反而增加了重复劳动。

每条自动化规则都应回答三个问题:触发条件是什么,系统替谁减少了什么操作,出现例外时由谁处理。若没有例外路径,自动化就容易遇到真实业务中的紧急情况而绕开系统,最终产生“流程在线、决策在线下”的两套记录。

4. 误区四:一次性覆盖全部项目,才算数字化转型

大范围上线会同时放大数据迁移、流程争议、权限配置和培训风险。尤其是项目模板、材料编码和成本科目尚未统一时,强行全覆盖往往导致项目组各自找办法绕行。更稳妥的做法是先选一个具有代表性、但风险可控的项目,把关键闭环跑通,再逐步复制。

试点不能只挑“最听安排”的项目,还要覆盖真实复杂度:至少有一次常见变更、一类跨部门审批和一个需要归档的验收节点。试点只证明软件能演示,不证明组织能长期使用。验收要看日常数据是否按时产生,不能只看上线当天是否完成培训。

5. 误区五:把“功能覆盖率”当作最终选型分数

功能覆盖率适合初筛,不适合决策。某方案覆盖十项需求,但其中八项是低频功能,另一方案只覆盖六项却解决了成本偏差和合同变更两类高损失问题,后者可能更值得优先投入。需求要按发生频率、损失规模和管理层级赋权,而不是一律按是否支持打勾。

还要把实施条件加入评分:数据是否可迁移、现有系统是否能连接、关键用户是否有时间参与、供应商是否愿意提供测试环境、变更需求如何计价。报价表中看不到的工作,最后仍会以项目延期、加购或人工运维的方式体现出来。

2026年项目管理革新:6款泛普软件工具全面对比

四、专业判断逻辑:把“六款工具对比”变成可验证的选型方法

1. 第一步:按项目类型,而非部门名称,切分需求

有些企业按职能部门提出需求:工程部要进度,采购部要物资,财务部要成本。这样做能收集意见,却容易得到六份彼此分离的清单。我更建议先列项目类型,例如固定价工程、按工时交付、分阶段实施或多地点运维,再逐类画出业务流程。

不同项目类型的管理重点不同。固定价项目要重点关注成本预测和变更控制;按工作量结算的项目要关注工作记录与验收依据;多地点工程要关注现场采集、材料流转和质量记录。选型时先保证高风险项目类型能跑通,再评估通用能力。

2. 第二步:把需求分成必须、重要和暂缓

必须项是不能妥协的约束,例如权限隔离、数据导出、审计留痕或既有财务接口;重要项能改善管理效率,但可以通过阶段性方案实现;暂缓项则是使用频率低、价值尚未验证或当前没有责任人的需求。分类的目的不是降低标准,而是防止首期范围失控。

对于每条需求,建议至少记录业务问题、使用角色、发生频率、当前处理方式、失败成本、所需输出和验收方法。若业务方无法解释为什么需要某项功能,也没有人愿意负责相应数据,那么这项需求应先进入验证清单,而不是直接写入首期合同。

3. 第三步:用真实场景做同口径演示

所有候选方案都用同一份脱敏案例进行演示,至少包括项目计划、一次变更、一笔采购或成本记录、一个现场问题和一个验收节点。不要接受只展示标准界面的泛泛介绍,要观察供应商如何处理异常、补录、撤回和跨角色确认。

演示后由业务、财务、信息技术和项目负责人分别评分。业务人员关注操作是否符合真实工作,财务关注数据口径和核算可追溯,技术团队关注接口、安全和运维,项目负责人关注实施范围和资源占用。不同角色的分数不要简单平均,应先检查是否存在不可接受的单项风险。

4. 第四步:把报价拆成三年总拥有成本

项目软件的成本不只是许可证或订阅费。还要估算实施服务、数据清理、系统集成、培训、测试环境、定制开发、升级维护以及内部关键用户投入。某些成本未必出现在供应商报价中,但会消耗企业自己的人员时间。

我建议将成本分成一次性和持续性两类,并分别标注责任方。一次性费用包括数据迁移、流程配置、接口建设和首期培训;持续费用包括订阅或运维、版本升级、接口维护、管理员工作和新增用户培训。比较方案时使用三年口径,避免只看首年价格。

5. 第五步:用试点证明采纳,而不只证明可用

试点期间要测量数据是否按时更新、流程是否在线完成、问题关闭是否有证据、报表能否追到源记录。系统可用性是底线,持续采纳才是结果。项目组若仍需维护一套内容重复的线下表格,就说明当前设计没有真正替代旧工作。

建议在试点前记录基线:月度进度汇总需要多少人时、变更从提出到决策平均经过多少天、成本偏差多久才能被发现、验收资料需要多少次补交。试点后用同一口径复测,并记录项目复杂度和人员变化,避免把外部因素误当作软件带来的收益。

2026年项目管理革新:6款泛普软件工具全面对比

6. 第六步:把评分表设计成决策工具,不设计成宣传材料

建议每个能力域按业务匹配度、流程闭环、数据可追溯、集成可行性、实施复杂度和三年成本评分。评分必须有解释,例如“3分”代表核心流程可实现但仍需人工导入,“5分”代表关键数据能在已验证的流程中自动关联且异常可追踪。没有评分定义的表格,最终只会放大个人偏好。

权重也要与当前目标匹配。若企业因项目利润下滑而选型,成本预测和变更控制权重应高于通用门户体验;若交付风险集中在现场安全和验收,质量、安全与现场记录应优先。权重不能由供应商的演示顺序决定,应该由企业自己的经营问题决定。

五、六类工具逐项对比:看收益、前提和取舍

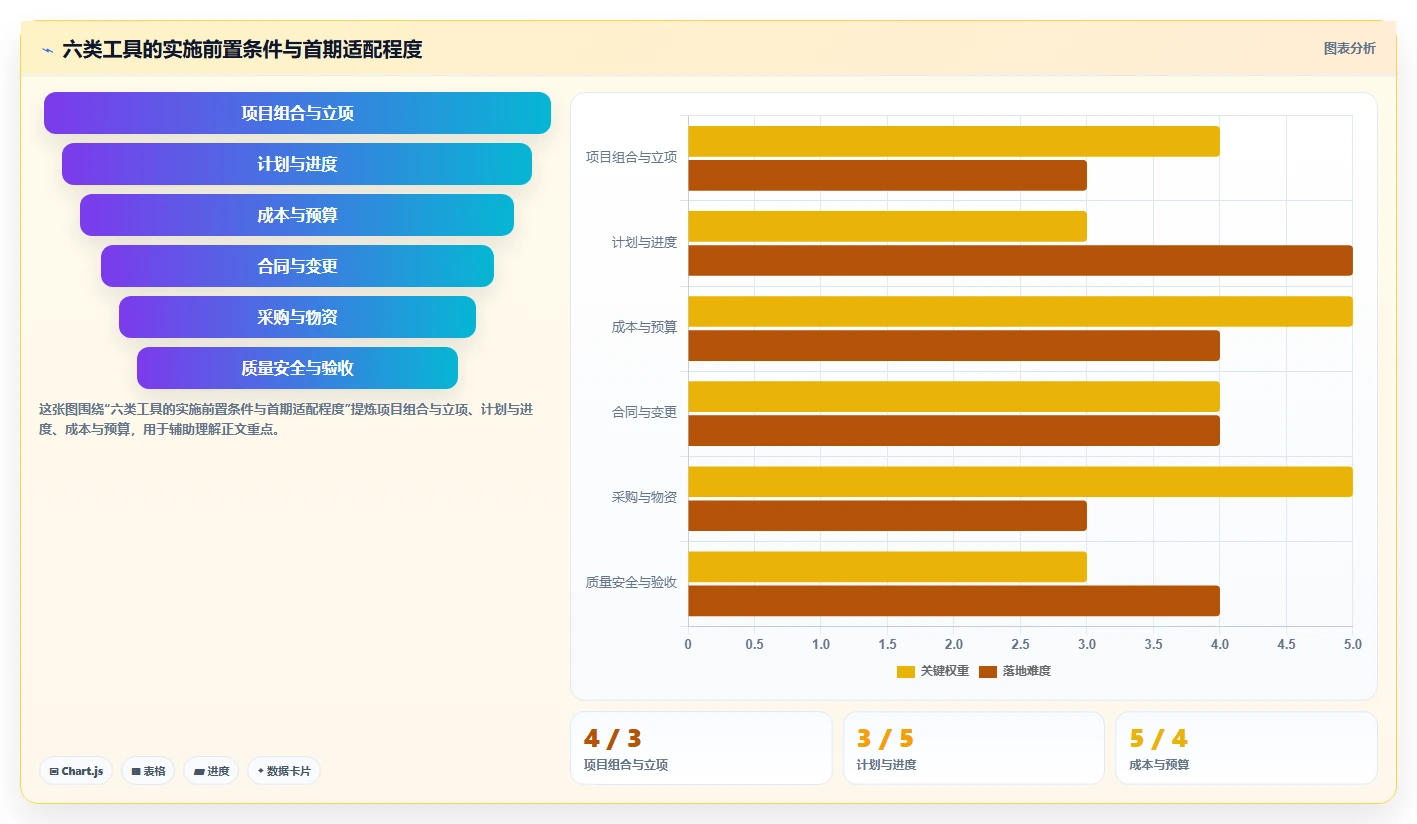

1. 项目组合与立项:解决“做什么、先做什么”

这类能力适用于项目数量较多、资源跨项目共享、管理层需要统一看项目状态的组织。应关注立项依据、优先级、预算额度、资源负荷、项目阶段和组合视图,而不是只看是否能创建项目档案。

它的主要价值在于帮助组织识别资源冲突和低优先级项目,并在启动前明确负责人、预算和目标。其前提是企业有基本的项目分类规则和评审机制。如果项目是否启动完全由临时指令决定,系统里的优先级字段很可能只是摆设。

取舍:项目规模较小、项目之间很少争抢资源时,先采用轻量立项模板和固定评审节奏即可;多项目并行且经常因资源冲突导致延期时,再考虑投入组合管理能力。

2. 计划与进度:解决“偏差在哪里、谁来处理”

进度工具的核心不只是甘特图,而是计划基线、任务责任、前后依赖、实际进展、偏差记录和升级机制。供应商演示时,应让任务发生一次延期,再观察系统如何提示关联任务、计划影响和责任人。

要特别确认“完成百分比”如何计算。按负责人主观估计、按工作量、按里程碑还是按实际交付物,不同口径会产生完全不同的管理含义。团队若不能统一口径,精致的进度图也可能隐藏真实风险。

取舍:跨部门任务依赖多,优先验证依赖关系和关键节点;项目活动高度重复,优先验证模板复制和计划复用;现场进度以移动采集为主,则要先验证数据填写效率和离线场景。

3. 成本与预算:解决“现在花了多少、完工还要花多少”

评估成本工具时,要区分预算、合同承诺、实际发生、付款和完工预测。系统若只记录已付款,发现超支往往太迟;若把尚未审批的变更也计入预测,则可能夸大风险。每个数字都要能解释来源和更新时间。

成本模块的落地依赖稳定的科目体系、项目编码和数据责任人。采购、财务、现场的记录若无法归到同一个项目和成本分类,成本分析会依赖大量人工对账。选型时应把一笔真实费用从申请、承诺、验收到财务入账完整走一遍。

取舍:财务系统已经能提供可靠实际成本时,项目管理平台不一定要复制完整财务核算,重点应放在项目预算、承诺和预测的过程视图;若多个系统的成本口径长期不一致,应先治理主数据,再追求复杂报表。

4. 合同与变更:解决“批准了什么、实际做了什么”

合同能力应关注合同台账、履约节点、付款条件、责任人、到期提醒和关联项目。变更管理则要重点验证申请、影响评估、审批、执行和结算是否能关联同一变更记录。仅有电子审批,不代表合同履约已经可控。

变更管理最容易出现“先干后批”。如果紧急情形下确实允许先执行,就要设定例外授权、补充审批时限和证据要求,不能假装所有现场情况都能遵循理想流程。软件要支持制度所定义的例外处理,而不是逼迫项目组在线下绕行。

取舍:合同变更频繁、结算争议成本高的组织,应优先投资;合同类型简单、项目变动少的团队,可以先建立统一台账和关键节点提醒,再决定是否扩展到复杂的条款和结算关联。

5. 采购与物资:解决“需求、到货、使用是否对得上”

材料占比高的项目,需要关注采购需求、询价或审批、订单、到货、验收、领用、退料和库存结余。仅有采购申请与审批,无法证明材料已经按项目、批次和现场位置正确使用。完整链路取决于物资编码、计量单位和仓库责任是否统一。

演示时可选一种常用材料,从需求申请开始,模拟部分到货、质量不合格、退换货和跨项目调拨。这样的测试比标准的“下单成功”更容易暴露系统对批次、库存和异常处理的真实支持程度。

取舍:材料成本与库存风险高的企业,应优先验证现场收发和项目归属;采购品类少、库存管理由成熟系统承担的企业,则重点看项目系统能否可靠获取采购状态,不必重复建设一套完整库存账。

6. 质量、安全与验收:解决“问题是否闭环、交付证据是否完整”

这类工具覆盖现场检查、问题记录、整改责任、期限、复核、关闭和验收资料。移动端采集必须尽可能贴近现场工作,不然记录会集中在事后补做。照片、位置、责任人和附件的关联能力,往往比表单能配置多少字段更关键。

还要关注档案的结构和导出方式。项目结束后,企业可能需要按照客户、合同、项目阶段或验收清单整理文件。如果所有资料只是散落在聊天记录或个人上传目录里,所谓在线留痕很难变成真正可交付、可审计的项目档案。

取舍:监管要求严格、现场问题频繁的项目,质量安全闭环应纳入首期;若团队当前还没有统一检查标准,可先确定问题分类、严重程度和关闭条件,再配置系统,否则只是把不一致的表单电子化。

工具能力 可观察的管理收益 实施前置条件 常见失败信号 建议试点方式
项目组合与立项 项目优先级、资源冲突和启动依据更透明 项目分类、评审角色和资源信息相对明确 所有项目优先级都相同,评审结果不影响资源 选一组并行项目验证资源冲突识别
计划与进度 偏差更早暴露,责任和影响范围更清晰 任务分解规则、基线和进度口径统一 计划频繁改写,旧版本无法追溯 选择跨部门依赖较多的项目测试延期处理
成本与预算 预算消耗、承诺和完工预测能够区分 成本科目、项目编码和数据来源明确 管理层只看到总额,无法追到构成 选一笔费用贯穿申请、采购、验收和入账
合同与变更 履约节点与变更证据更易追踪 变更分类、审批权和例外规则已定义 现场先做、系统后补成为常态 用真实脱敏变更测试影响评估和归档
采购与物资 需求、到货和实际领用之间更可核对 物资编码、计量单位和库存责任统一 库存数与现场实物长期无法对账 选高频材料演练部分到货和退换货
质量、安全与验收 问题关闭更有依据,交付资料更完整 问题分类、整改时限和复核标准明确 大量事项已关闭但缺少现场证据 用移动端完成问题发现到复核关闭

2026年项目管理革新:6款泛普软件工具全面对比

六、案例与数据观察:用一组模拟试点说明怎样验证价值

1. 案例设定:先把流程问题转成可观察指标

下面是一组情景模拟,不代表泛普软件客户数据,也不是对特定产品效果的承诺。假设一家同时管理多个工程交付项目的企业,项目团队约百余人,当前用表格和群聊维护进度、变更和现场问题。管理层抱怨月度汇总慢,项目经理则认为重复填报占用时间。

这个案例不先追求把六类能力全部上线,而是选择三个最容易形成闭环的场景:计划偏差记录、现场变更审批、质量问题整改。试点前先统计每周更新及时率、变更处理周期、问题关闭证据完整率,以及项目经理用于汇总的工时。

这些指标都需要明确口径。例如“变更处理周期”从正式提出到审批结束,不包括提出前非正式讨论;“更新及时率”按约定截止时间前完成更新的任务数计算;“证据完整率”要求问题记录包含责任人、整改说明和复核记录。定义越清楚,前后对比越可靠。

2. 示意结果:改善应同时看速度、质量和额外成本

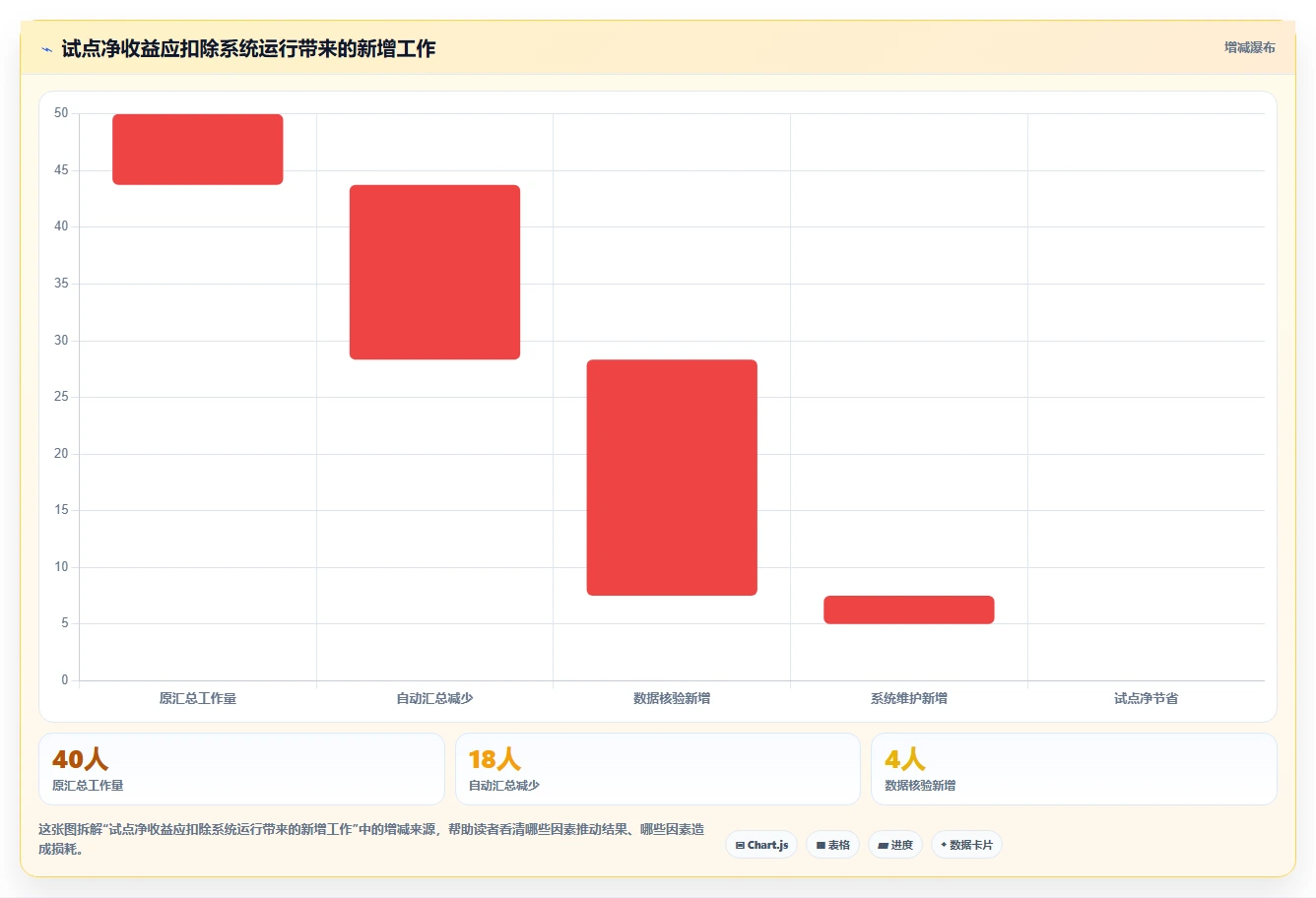

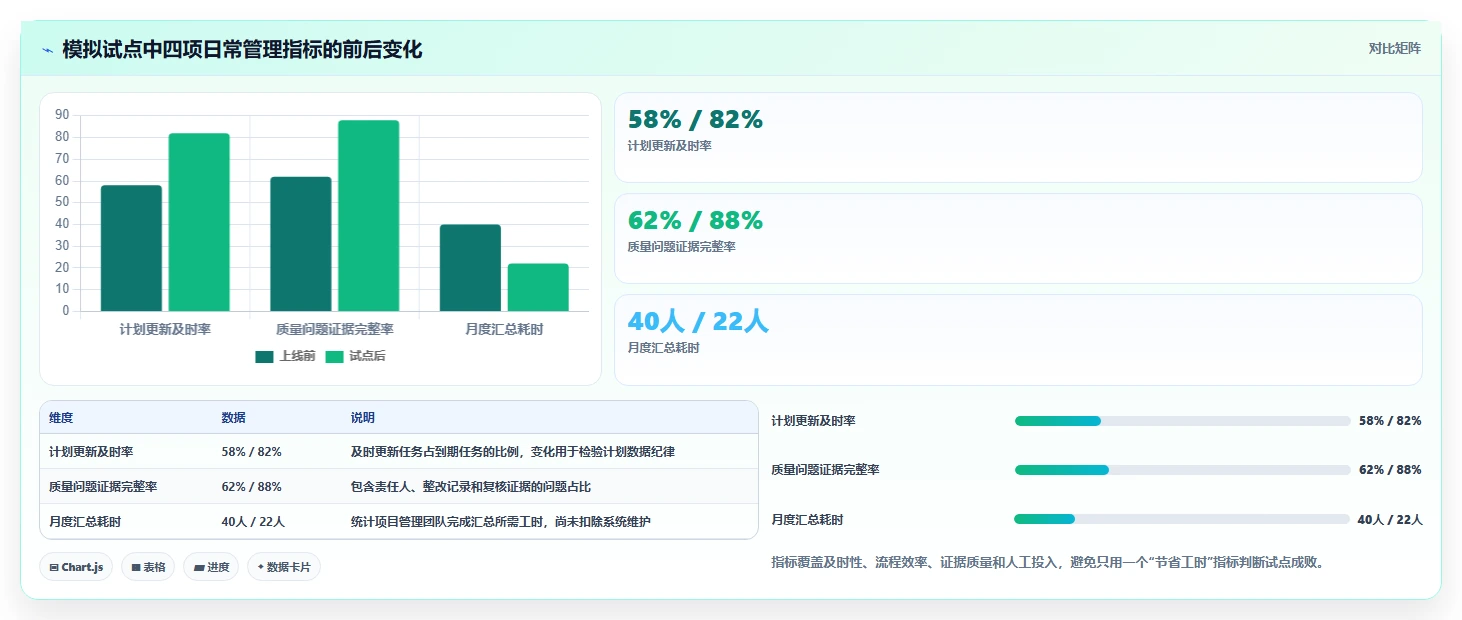

在这组情景模拟中,试点前的计划更新及时率为58%,变更审批中位周期为9个工作日,质量问题证据完整率为62%,月度汇总耗时约40人时。试点后,假设分别改善到82%、6个工作日、88%和22人时。此处的变化用于展示评估方式,不能作为任何供应商的实际绩效数据。

更重要的是,试点同时增加了每周约4人时的系统维护与数据核验工作。如果只展示汇总工时减少18小时,就可能高估收益;把新增工作计入后,净节省约14人时。试点的管理价值还包括更新更及时、问题证据更齐全,但这些价值要由企业结合项目损失、审计要求或交付风险来判断。

对我来说,一个可信的试点报告至少要回答:指标有没有统一口径,试点项目和对照项目的复杂度是否相近,改进是否持续超过一个完整业务周期,是否出现新的人工负担。只有同时披露收益与代价,结果才足以支持采购决策。

2026年项目管理革新:6款泛普软件工具全面对比

3. 如何避免把季节、人员变化误认为软件收益

上线前后对比要考虑项目阶段、人员配置和业务量。如果试点后正好进入收尾期,问题记录自然可能下降;如果关键项目经理更换,更新及时率变化也未必由系统导致。建议至少同时记录项目数量、活动任务数、变更单数和参与角色变化,并选择业务阶段相近的项目作参照。

另外,不要只看平均值。一个项目变更处理非常快,可能掩盖其他项目长期积压。对于周期类指标,使用中位数、分位数和逾期比例通常更能呈现实际情况;对于采用率,要区分活跃用户、应使用用户和临时查看用户,不能把登录次数当作业务采纳。

如果企业有足够项目样本,可按项目类型分组比较;样本较少时,应在报告中明确“不足以推断普遍效果”,把试点作为流程验证而不是统计结论。管理层需要的不是看起来漂亮的百分比,而是知道哪些条件下改善成立、哪些场景尚未验证。

4. 把试点结果换算成决策,而非只做演示复盘

假设试点减少了汇总工时,但对成本预测没有帮助,那么下一步就不该直接扩展成本模块,而应检查所需财务数据是否能稳定获取。假设变更审批加快,却增加了大量补充材料要求,则要评估流程是否过度复杂。每项结果都应导向一个明确决策:扩围、调整流程、补充集成,或者暂停采购。

我建议试点结束后召开一次由业务、财务、技术和供应商共同参与的复盘会,逐项确认数据口径、异常记录、配置限制、未完成工作和持续费用。会议输出不只是“满意度”,而应包括可复制的流程模板、待解决风险和下一阶段的进入条件。

七、不同情况下的行动建议与取舍

1. 如果当前主要痛点是项目延期

先从计划与进度能力开始,不必同时铺开全部模块。选一个依赖关系较多的项目,建立基线计划、关键节点、责任人、实际进度和延期原因分类。要求系统能保留基线版本,并能追踪延期对后续节点的影响。

此时不要急着把所有成本和物资数据导入。先验证项目团队能否按约定频率更新计划,以及管理层能否在问题扩散前采取行动。如果任务拆分不合理或负责人不清晰,先修流程再配置工具。

2. 如果当前主要痛点是项目毛利和成本偏差

先梳理预算、合同承诺、已发生、付款和完工预测五类口径,检查它们能否归属到同一项目、成本科目和期间。不要先接受一个总成本看板,而应验证一笔真实费用从源头记录到项目报表的完整链路。

如果财务数据可用但项目预测薄弱,优先建立预算分解、变更影响和完工预测;如果基础数据本身不可靠,先治理编码和对账责任。没有稳定输入,成本分析越复杂,越容易制造虚假的精确感。

3. 如果当前主要痛点是合同变更与结算争议

将合同、变更和现场证据作为首期重点,先定义变更类型、审批级别、紧急例外、费用测算和最终结算的关系。演示时至少测试一次申请被退回、一次紧急先行处理和一次批准后内容发生调整。

不要把所有现场沟通都强行塞进一条审批链。真正要控制的是谁授权了什么、授权影响了哪些合同和计划、实际执行是否与批准范围一致。需要保留必要的业务灵活性,但每个例外都应可解释、可追溯。

4. 如果当前主要痛点是现场记录缺失

从质量问题、整改和验收记录中挑一个高频流程,安排一线人员在真实作业环境里测试移动端。不要只让办公室人员评估界面。要测弱网、附件上传、拍照关联、责任人指派、重复提交和关闭复核。

首期表单应尽量短,只收集后续决策和追溯确实需要的字段。记录越复杂,现场人员越可能延迟补录。新增字段前先问它会被谁使用、对应什么动作、缺失后有什么风险。

5. 如果组织还没有统一项目流程

这类组织先不要采购复杂定制。用工作坊确定项目阶段、基本角色、审批边界、关键字段和常见例外,再选一个项目类型做流程试运行。把流程运行中暴露的问题写成规则,而不是急着用系统配置掩盖分歧。

如果不同事业部确实有差异,可以保留少量经过批准的模板变体,但要设置共同的项目编码、状态定义和核心数据口径。完全统一会压制业务差异,完全自由又会让组合报表失去可比性,关键是明确哪些字段必须统一、哪些流程允许分支。

6. 如果需要尽快完成采购决策

把候选范围控制在能通过同一脚本演示的方案数量内,提前发出脱敏场景、数据样例和评分规则。演示当天安排实际使用者参与,并要求供应商记录无法当场验证的事项,之后提供书面答复或环境测试,不要把口头承诺直接记成已支持。

合同中应明确首期范围、交付物、数据迁移责任、接口边界、变更计价方式、验收指标、缺陷处理时限和退出时的数据交付方式。采购周期越紧,越要防止范围描述含糊,因为上线后的解释成本通常比选型阶段多做一次核验更高。

7. 如果项目团队抗拒使用新系统

先检查阻力来自哪里:重复录入、表单太长、流程不符合实际、数据责任不清,还是担心信息透明后被追责。不同原因要用不同办法处理。单纯加培训,不能解决流程绕行和额外工作量。

挑选一项能立即替代旧工作的方法,例如减少月度汇总表、自动生成项目周报或让现场问题不再重复抄录。应先让项目团队看到旧工作被真正取消,再逐步扩展新要求。若企业只增加系统任务却不撤掉旧表,抵触几乎是必然结果。

8. 最终取舍:按风险和成熟度确定上线顺序

在大多数项目型组织中,我更倾向于先搭好计划、变更和现场问题的最小闭环,再根据企业的成本压力扩展预算预测,随后接入采购物资或项目组合分析。但这不是固定路线:材料成本很高的企业,采购与物资可能应提前;多项目抢资源严重的企业,组合与立项也可能先行。

真正合理的排序应由“失败损失、数据准备度、责任人到位程度、跨部门依赖和试点可行性”共同决定。先做高损失且可验证的流程,暂缓高复杂度但暂时没有业务负责人的功能,是一种主动取舍,不是数字化不完整。

2026年项目管理革新:6款泛普软件工具全面对比

八、结尾:下一步先做一张流程图,再做产品比较

1. 选型的关键不是买齐六类工具,而是减少关键断点

“六款工具全面对比”最容易导向一个误区:以为每类能力都要单独买、一次性全部上。更有价值的理解是,把六类能力当作六个诊断视角,找到本企业项目链条中最昂贵、最频繁、最难追责的断点,再判断软件能否以可接受的实施成本补上它。

对项目型企业来说,进度、成本、合同、现场记录之间的关系,通常比单项功能本身更值得关注。报表能否追到源记录、变更能否影响预算和计划、现场问题能否留下验收证据,这些具体问题能够帮助企业区分“界面功能齐全”和“管理闭环有效”。

2. 下一步可以按四件事行动

  1. 选一个真实项目类型。描述其阶段、角色、合同形态、常见变更和验收要求,不要先从软件菜单开始。

  2. 画出一条端到端流程。至少覆盖计划、变更、成本或现场问题中的两个交接点,并标明数据来源和责任人。

  3. 建立可复测的基线。记录当前汇总工时、审批周期、数据及时率和证据完整率,统一统计口径。

  4. 要求供应商按同一脚本演示。核验具体版本、授权范围、部署方式、移动端条件、接口费用、数据导出和实施边界,并把承诺落实为书面验收项。

如果只能记住一个判断标准,我建议记住这一句:不要先问“这套软件有多少功能”,先问“我们最重要的一次项目决策,能不能用可信、及时、可追溯的数据做出来”。能通过试点回答这个问题,再决定扩展哪一类工具;不能回答,就先补流程、数据和责任机制。这样做比一次性采购更多模块,更接近真正的项目管理革新。

常见问题解答(FAQ)

1. 2026年对比6款项目管理工具,哪些指标比功能数量更重要?

我在挑项目管理工具时,最容易被功能清单带偏:看起来功能越多越稳妥,实际却可能没人愿意填数据。若我负责一个跨部门项目,应该怎样把六款候选工具放到同一把尺子上比较?

比功能数量更有用的,是检查工具能否覆盖团队的真实工作链路:需求进入、任务分配、进度更新、风险升级和复盘。建议先拿一个正在进行的项目做演示脚本,而不是让供应商自由展示最擅长的模块。可用100分制初筛:流程适配25分、易用性20分、报表与追溯15分、集成能力15分、权限与安全15分、实施及总成本10分。

每项按1,5分打分,再乘以权重;没有现场验证的功能标为“待核实”,不要直接给满分。例如,任务管理很强但跨部门权限配置要靠大量定制的产品,不应仅凭功能丰富胜出。对比时还要记录完成同一场景所需的点击数、配置时间和遗留问题,这些数据通常比产品介绍页更能预测实际使用效果。

2. 泛普软件工具适合什么规模和类型的团队?

我所在的团队人数不算多,但项目经常跨部门,流程也不完全一样。我担心选轻量工具后管不住复杂协作,又担心上大型平台后配置和维护成本超过收益,该怎么判断适配边界?

不要只按员工人数选型,要看协作复杂度。一个30人的团队若有多层审批、外部协作和严格审计,管理难度可能高于一个上百人但流程统一的团队;反过来,流程简单的小组未必需要大型平台。选型前列出三类工作:高频标准流程、低频例外流程、必须留痕的合规流程。

若大部分需求能用配置实现、少数例外有清晰替代办法,通常比“所有流程都能定制”更可控;过度定制会增加升级、培训和维护负担。建议让一线成员和流程负责人共同参加试用。若普通用户需要反复培训才能完成最常见的更新操作,或者管理者仍靠表格追进度,说明工具与团队日常工作不匹配,不能仅凭管理层演示判断适用。

3. 怎样验证六款候选工具的演示效果不是“看起来很好用”?

我参加过几次软件演示,现场流程都很顺,可一到真实项目就遇到字段不够、提醒太多或报表对不上。我该设计什么测试,才能在签约前暴露这些问题?

准备一个真实但脱敏的项目样本,至少包含任务依赖、延期、跨部门交接、权限差异和一次范围变更。要求六款工具都按同一脚本完成操作,并让实际使用者亲自录入,而不是由销售顾问代操作。每轮记录四项:配置耗时、普通用户完成关键任务的耗时、需要人工绕行的次数、结果数据是否能追溯到原始任务。测试期间不要临时降低难度;

若某项无法完成,记录是产品限制、权限配置问题,还是团队尚未掌握。可以设置淘汰线,例如关键流程存在不可接受的权限漏洞,或核心进度报表无法解释数据来源,就先不进入价格比较。这个门槛应由团队事先确定,避免试用结束后被单一亮点或演示氛围左右。

4. 更换项目管理工具,怎样估算投入产出并降低迁移风险?

我担心换工具后历史任务、附件和责任记录迁不过去,也担心上线期间项目停摆。除了软件报价,我还应该把哪些成本算进去,怎样安排试点才不至于一次性押错?

总成本不只有订阅或许可费用,还包括流程梳理、数据清洗、接口开发、培训、并行运行和后续管理员投入。估算时把这些项目分开列项,并区分一次性成本与每年持续成本,避免只比较报价单上的单价。先挑一个范围有限、但包含典型协作问题的项目试点。迁移前抽样核对任务状态、负责人、截止日期、附件和评论;

试点期间保留旧系统只读访问,并明确出现数据缺失或权限错误时由谁暂停切换。收益也要用可核验指标衡量,例如每周催报工时、状态汇总耗时、逾期任务发现时间和重复录入次数。先记录切换前基线,再用同一口径观察试点结果;若节省的协作成本无法覆盖维护与培训成本,就应调整方案,而不是因为已经投入而强行全面上线。

读者评论

任
任静怡

把六类能力定义为评估维度,而不是默认对应六个独立产品,这点比较严谨。选型时确实要核对具体版本和授权范围,不能只凭模块名称判断。

宋
宋书瑶

文中用现场变更串联合同、预算、计划和验收的思路很实用。演示时如果要靠表格导入才能传递数据,最好把后续人工维护和接口成本也纳入评估。

彭
彭知夏

成本口径和更新时间容易被忽略。预算、合同承诺、已付款和完工预测不是同一个指标,试点阶段先明确数据来源与责任人,比急着铺开仪表盘更稳妥。

文章包含AI辅助创作:2026年项目管理革新:6款泛普软件工具全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/203948

赞 (0)
飞飞飞飞
2026年必备:Top 5暗链检测工具深度对比分析
上一篇 1小时前
2026年显卡测试工具大比拼:6款高效工具助你轻松选择
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
