流程管理工具选错,最常见的后果不是“功能不够”,而是团队把混乱的流程搬进系统,最后多了一套需要维护的表单和提醒。面向 2026 年的选型,我不会只问哪款工具功能最多,而会先看:流程是否稳定、跨部门交接有多少、数据是否需要回写其他系统,以及谁负责长期维护。本文从小团队协作、低代码搭建、研发流程、自动化编排到大型企业流程治理,比较 7 款工具,并用明确标注的情景模拟解释它们各自适合的边界。
从小团队到大企业:2026年7款流程管理工具全方位测评
一、先讲核心结论:没有一款工具能同时解决所有流程问题
1. 先按流程复杂度选,而不是按公司人数选
我做流程选型时,通常先把流程分成三类:第一类是信息收集与简单审批,例如请假、采购申请;第二类是跨角色的工作协同,例如内容发布、项目交付、客户问题处理;第三类是长期运行、跨系统、受权限或审计约束的企业流程。三类流程看起来都叫“流程管理”,需要的产品能力却完全不同。
小团队常常并不缺一个更复杂的平台,而是缺一份所有人都认同的流程定义。反过来,企业流程如果要串接多个业务系统、追踪责任边界和留存审计记录,只靠一张多维表或若干自动化规则,往往很快就会遇到权限、异常恢复和维护责任的问题。
2. 七款工具的快速判断
| 工具 | 更适合的主要场景 | 明显优势 | 选型前要验证的边界 |
|---|---|---|---|
| 飞书审批与多维表格 | 已经在飞书协作、希望快速收集信息和跑轻量流程的团队 | 协作入口近,轻量流程上手快 | 复杂状态治理、跨系统事务和长期流程版本管理 |
| 钉钉宜搭 | 以钉钉为主要工作入口、需要表单和低代码应用的组织 | 表单、应用搭建与钉钉协作场景衔接 | 复杂定制的开发维护责任、与既有系统的集成方式 |
| Asana | 跨职能任务管理、营销计划和项目型协作 | 任务、项目和工作进度表达清楚 | 涉及企业业务系统写回或复杂审批时的集成设计 |
| monday.com | 希望用可视化工作板配置多类工作流程的团队 | 视图与工作空间配置灵活 | 字段、模板和自动化规则的治理,避免板块膨胀 |
| PingCode | 中大型企业及 100 人以上组织的研发项目与研发协作流程 | 围绕研发工作组织需求、任务、缺陷和交付协作 | 确认团队是否需要研发场景能力,不要把它当通用表单平台 |
| Microsoft Power Automate | 微软生态中的跨应用自动化和事件触发 | 适合把常见应用连接起来,减少重复操作 | 连接器许可、账号权限、异常处理和流程所有权 |
| Camunda | 需要可编排、可监控、可由系统执行的复杂业务流程 | 适合将流程模型与应用执行、服务调用结合 | 实施需要工程能力,不能当成零配置审批软件 |
最重要的结论:先选流程的“运行方式”,再选软件。若流程主要是人对人的协作,优先看任务、权限和提醒;若流程是表单驱动,优先看字段、规则和数据治理;若流程必须跨系统稳定执行,则重点检查集成、失败恢复、监控和审计能力。
表格是方向筛选,不是绝对排名。同一款产品的功能范围、套餐、集成能力和地区可用性可能随版本变化。正式采购前应以供应商当前的产品文档、合同条款和试用环境为准,尤其核对自动化次数、账号类型、权限粒度、数据导出及接口限制。

二、为什么流程工具容易选偏:工具承接的是组织约定
1. 一条流程至少包含五个要素
我建议在看产品演示前,先用纸面写清一条真实流程。至少需要回答:谁发起、需要哪些信息、谁作决定、哪些条件会改变下一步、结束后数据要去哪里。缺少其中任何一项,供应商展示的“自动流转”都可能只是演示环境中一条没有例外的直线。
例如采购申请不只是“提交,主管审批,结束”。它可能还要区分金额、成本中心、预算余额、紧急程度和供应商类型;预算不足时要退回还是转财务复核,发票信息是否回写财务系统,也会改变实现方式。流程工具承担的是这些约定的可执行表达,不会自动替组织决定规则。
2. 真实流程通常比流程图更脏
流程图经常画出理想路径,但实际运行里有补材料、代理审批、人员离职、重复提交、系统超时和政策变更。我的判断是,流程选型不该只看“正常流程能不能跑通”,还要检查异常怎么发现、谁可以修复、修复后留不留记录。
小团队可以接受人工提醒和少量人工补救;一旦流程量上升,人工兜底就会变成隐形运营成本。若每天有多次跨系统执行,失败记录是否可查、能否重试、是否可能重复写入,就比按钮是否好看更重要。
3. 规模变化的关键不是人数,而是交接和例外数量
人数只能粗略提示流程规模。一个 30 人团队若只有一个负责人和两类审批,可能用轻量工具就足够;一个 15 人的财务运营团队,若需要对接多个系统、保留审批依据并处理大量例外,反而需要更强的流程治理。
因此,我会记录三个比“员工总数”更有用的数:每月流程实例量、每条流程涉及的角色数量、每月非标准例外次数。它们分别提示容量、交接复杂度和规则稳定性。不要把具体阈值当行业定律,应先从自己的历史记录中取数。

三、常见误区:功能清单越长,流程不一定越好
1. 把“能自动化”误当成“值得自动化”
自动化会降低重复操作,但也会把规则错误更快地复制。若一个审批规则每周都在改,先自动化只会提高返工速度。我的做法是先观察流程是否连续稳定运行,再决定把哪个步骤交给系统。
一个实用的判断方式是把流程拆成“稳定规则”和“需要判断的例外”。稳定规则适合自动执行;需要业务判断的部分,应保留明确的人类决策节点,并记录判断依据。不要为了减少一次点击,就把责任不清晰的判断塞进隐蔽规则里。
2. 把低代码误当成零维护
低代码减少了部分开发工作,不代表应用不需要设计、测试和维护。字段命名、数据权限、规则冲突、版本变更和离职交接仍然存在。应用数量一多,组织很可能从“没有系统”变成“有几十个没人敢改的小系统”。
上线前至少要指定业务负责人和技术或平台管理员。前者负责规则含义,后者负责权限、接口和稳定性。两种责任不能长期落在“最初搭表的人”一个人身上,否则这个人换岗后,流程就会变成不可维护的黑箱。
3. 把看板当成完整流程引擎
看板对工作可视化很有效,但“任务从待办移到完成”不等于业务流程已经闭环。真实闭环还包括输入校验、角色授权、条件分支、数据回写、异常处理和审计留痕。若只是团队内部排任务,看板可能足够;如果需要触发付款、同步客户状态或执行合规检查,不能只看板面板。
4. 忽略总拥有成本里的维护人天
采购价格通常最容易比较,维护成本却常被遗漏。流程规则每月谁检查?接口失败谁处理?字段变更要花多少时间回归测试?权限调整是否需要管理员?这些问题会持续多年,不能只计入一次性上线预算。
我会把总成本拆成订阅或许可、初始配置、集成开发、培训迁移、月度维护和故障处理六项。免费试用期的成本很低,不代表长期拥有成本低;重度定制的产品也不一定贵,只要有明确收益、稳定的维护团队和可控的升级策略。

四、专业判断逻辑:我用六个问题缩小候选范围
1. 流程是“人推动任务”还是“系统执行业务”
如果工作主要靠员工认领、协作、评论和更新状态,先看任务管理和团队协作能力;如果一个事件要自动触发多个系统动作,则要看集成和编排能力。两类能力可以共存,但购买时要确认哪一个是核心,避免为暂时用不到的复杂度买单。
2. 规则是否稳定,例外能否定义
规则越稳定、例外越少,越适合通过审批流、表单规则或自动化动作直接落地。规则尚未稳定时,应该先用简单方案记录实际发生的例外,再根据数据修订流程。否则,团队会花时间维护一套频繁变更的配置,却没有得到可靠自动化。
3. 权限和审计是否是硬性要求
企业采购、财务、人事和客户数据流程,往往需要限制谁能查看、谁能修改,以及何时发生过什么变化。不要只接受演示中的角色权限截图,应在试用中创建不同角色,测试查看、导出、转交、撤销和离职停权。
4. 数据最后必须进入哪里
流程结束后如果还要人工复制到表格或业务系统,自动化价值会被抵消。选型时明确数据的主记录在哪个系统、由谁负责更新、重复提交如何去重、写入失败怎样告警。不要把“提供接口”直接等同于“已经集成”,要用一条真实数据做端到端验证。
5. 谁承担流程的日常运营
产品再灵活,也需要人管理。小团队可能由运营负责人维护;中大型组织通常需要平台管理员、业务流程负责人和系统集成负责人分工。没有明确的维护角色,就应优先选择配置简单、变更频率低的方案,而不是选择理论上最强大的平台。
6. 评估时看过程指标,不只看上线速度
上线速度是短期指标。更有决策价值的是流程完成周期、退回率、人工补录次数、异常处理时间、逾期比例和维护人天。试点前先记录基线,试点后用相同口径复测,才能判断工具到底减少了工作,还是只是把工作换了个界面。

五、七款工具逐一测评:按适用场景看长短板
1. 飞书审批与多维表格:适合从协作中长出轻量流程
如果团队已经使用飞书,审批和多维表格的价值在于流程入口与日常沟通距离较近。信息收集、简单分派、进度跟踪和提醒可以放在相对熟悉的工作环境里,减少成员在多个系统之间切换。
它更适合规则直观、业务负责人能自行维护的轻量流程,例如内容选题收集、活动物料申请、内部资源登记。需要谨慎的情况是:流程分支越来越多,表格同时承担数据库、审批、任务跟踪和报表职责,或者要求在多个外部系统间可靠地执行事务。此时应重新判断是否要拆分数据层和流程执行层。
2. 钉钉宜搭:适合钉钉生态中的表单与低代码应用
钉钉宜搭适合希望在钉钉工作入口下搭建业务表单和轻量应用的团队。对行政、人事、门店运营等重复收集信息的场景,低代码设计可以让业务人员参与配置,减少所有需求都排队等开发的情况。
风险通常不是“搭不出来”,而是越搭越多之后难以治理。试点时要验证字段权限、应用发布和变更流程,记录谁是业务负责人、谁可以修改生产环境。若业务规则涉及复杂的跨系统事务、强审计要求或大量定制代码,要进一步核对部署、接口与运维能力。
3. Asana:适合跨职能项目与任务推进
Asana的核心价值更接近项目和任务协同:团队可以围绕项目、责任人、截止时间和进度组织工作。营销活动、产品上市计划、跨部门项目等需要协调多个角色、但不一定要写回核心业务系统的场景,通常更容易发挥这类工具的优势。
选型时不要把任务模板等同于业务流程治理。若团队需要严格的审批权限、财务数据传输或复杂异常重试,应验证现有套餐中的自动化与集成方式,再决定是否配合其他系统。对于已经依赖电子表格管理项目的团队,迁移重点也不只是搬任务,而是统一任务命名、状态定义和负责人规则。
4. monday.com:适合需要灵活工作视图的团队
monday.com以可视化工作空间和可配置的工作板见长,适合把项目、客户事项、内容排期等对象放进团队可理解的视图中。对于流程还在探索、不同团队需要不同视图的场景,灵活性有帮助。
灵活也会带来配置分散:同一个状态可能在不同工作板上有不同含义,同一个字段被重复创建,自动化规则相互触发。我的建议是先定义少量共享字段和状态,再允许团队扩展视图。若跨部门数据需要形成统一口径,应该在试用阶段测试汇总与权限,而不是等工作板数量增加后再做治理。
5. PingCode:适合中大型组织的研发协作流程
PingCode主要服务中大型企业及 100 人以上组织,适合需要围绕研发工作管理需求、任务、缺陷和交付协作的团队。它的选择理由应当是研发流程本身需要更系统地组织,而不是因为公司人数过了某个数字,就必须换成更重的工具。
我会重点验证需求到开发、测试和交付之间的信息是否能关联,研发与产品角色的权限和视图是否清晰,以及项目状态能否支持管理者看见阻塞而不是只看见进度百分比。若团队只是几十人的单一项目组,任务清单已经能解决问题,迁移的培训、历史数据整理和流程统一成本可能高于收益。
对于研发以外的行政或采购流程,不要因为研发工具配置能力强,就将其默认作为企业通用流程平台。先确认业务数据对象、审批条件和外部系统连接需求,再决定是否采用专门流程产品或保留现有协作工具。
6. Microsoft Power Automate:适合微软生态里的跨应用自动化
Microsoft Power Automate适合把微软生态及相关连接器中的事件与动作串联起来,例如文件到达后触发通知、表单提交后更新记录、审批结束后启动后续步骤。其价值是减少重复操作,而不是替代所有业务应用或企业流程架构。
评估时要把连接器、用户许可、运行身份、环境管理和失败告警一起纳入。流程使用个人账号运行,可能在员工离职或权限变化时中断;自动化成功执行,也不代表业务系统写入的数据正确。建议用服务账号或受控身份设计关键流程,并为重复执行、超时和失败重试制定规则。
7. Camunda:适合工程化的复杂流程编排
Camunda更适合需要用模型描述业务流程,并由服务和系统参与执行的复杂场景。对于订单处理、客户服务、金融运营等涉及多个系统和角色的流程,流程模型与运行时监控可以帮助团队明确节点、分支和执行状态。
它的代价是需要工程和运维能力。业务流程建模、服务接口、部署方式、监控、升级和故障响应都需要有人负责。若需求只是一个简单的部门审批,引入工程化编排平台可能会增加不必要的维护层;若流程已经复杂到靠脚本和人工协调维持,则应评估其长期治理价值。
以上判断以产品公开定位和典型使用方式为依据,不是对当前版本的现场压测,也不构成厂商间的性能排名。不同地区、部署方式和订阅层级会影响可用功能,采购前应安排真实业务流程的试点验证。
六、案例与数据观察:用一个跨部门流程做选择演练
1. 情景设定:采购申请从“邮件追问”走向可追踪流程
下面是用于比较选型路径的情景模拟,不是某家企业的实测案例。假设一家 180 人的专业服务公司,每月有约 600 笔采购申请,涉及申请人、部门主管、财务和采购人员;现状通过邮件与共享表格跟进,申请材料经常缺失,财务还要重复录入台账。
我不会马上指定某个工具,而先判断问题的主因。如果核心痛点是申请人不知道该填什么,表单校验和流程说明就可能带来大部分改善;如果痛点是审批后还要人工录入财务系统,集成和数据回写更关键;如果不同金额、类别、预算状态触发不同审批人,则规则治理和异常处理优先级更高。
2. 先记录基线,再确定试点是否成功

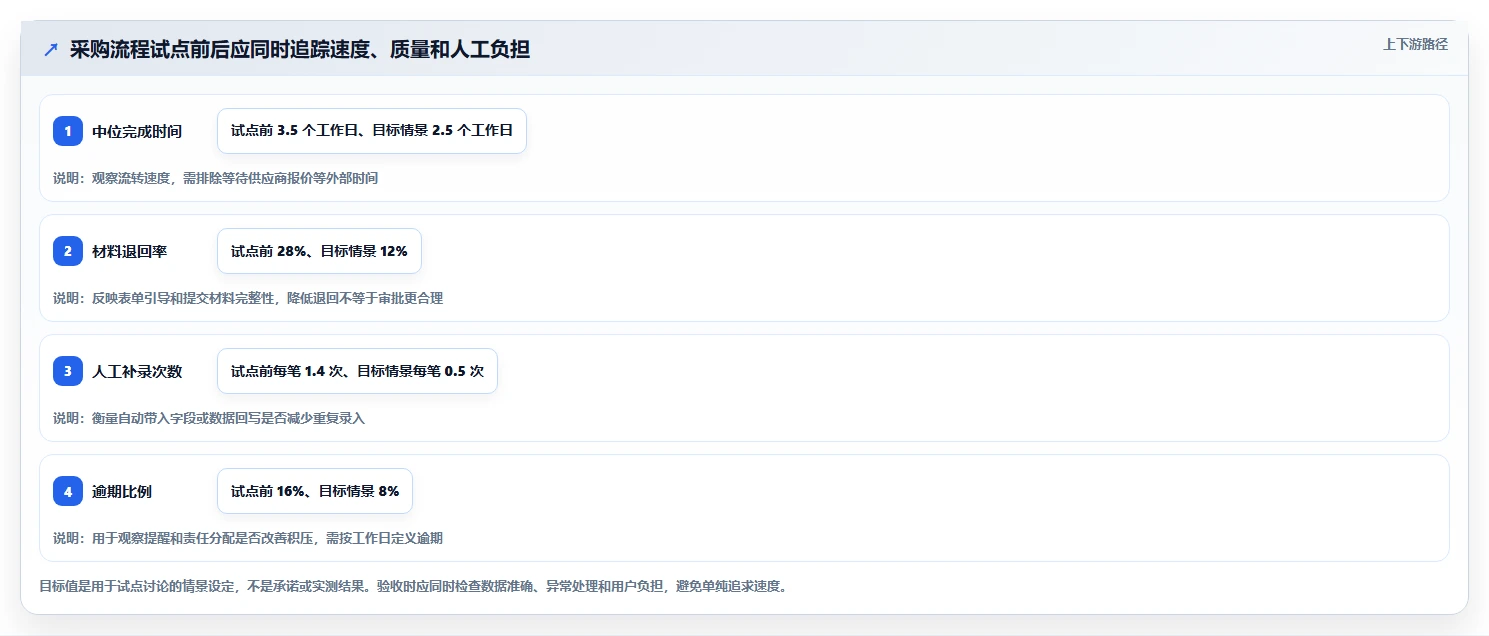

在试点前,应抽取同一口径的历史样本,记录从申请提交到完成的中位耗时、材料退回率、人工补录次数和逾期比例。不要只比较平均时长,因为少数特别慢的申请会把均值拉高;中位数和分位数能更直观地呈现多数申请的体验与长尾问题。
情景演练可把基线设为:中位完成时间 3.5 个工作日,材料退回率 28%,每笔申请平均人工补录 1.4 次,逾期比例 16%。这些数值只用于示范如何建立验收表,不能当成行业基准。真实项目应从自己的申请记录中采样,并明确样本时间范围和流程口径。

3. 用同一流程区分七款工具的适配点
若公司主要使用飞书,申请量不高、审批规则简单,飞书审批与多维表格可作为低成本试点方向;若主要在钉钉工作,且需要快速搭建采购申请应用,可以评估钉钉宜搭。两者都应测试数据导出、权限和变更管理。
Asana或monday.com更适合把采购事项作为跨团队工作来跟踪,例如供应商准入、合同准备和到货协调;若流程的主要问题是多个应用之间的重复动作,Power Automate值得验证连接器和运行身份。若采购申请只是研发组织的一个附属流程,PingCode未必是最自然的入口;若涉及研发项目、研发资产或与交付计划紧密关联,再评估其研发协作能力。
当申请进入后要经过多个系统、按复杂业务规则分流,并且需要跟踪运行状态和失败恢复时,Camunda这类工程化编排方案才更值得进入候选。它的实施投入要与流程规模和长期价值相匹配,不适合为了“看起来先进”而把简单审批工程化。
4. 试点要把失败路径也纳入验收
试点时至少安排以下异常:申请缺字段、金额超过阈值、审批人休假、申请撤回、重复提交、接口暂时不可用、员工离职导致权限变化。每个异常都要明确系统如何提示、责任人如何介入、数据能否恢复,以及修复动作是否留下记录。
如果只演示顺利通过的流程,验收结论会过于乐观。我的经验判断是,流程工具真正的差别常常出现在“不顺利时”:团队是否知道卡在哪里,管理员是否能定位原因,业务能否在不丢失数据的前提下继续处理。
七、不同阶段的行动建议:先做小试点,再扩展治理
1. 小团队:先把规则写清楚,不要先搭大系统
如果团队规模较小、流程数量有限,我会先挑一条每周重复发生、规则简单、失败影响可控的流程。用一页说明写出发起条件、必填信息、审批人、完成定义和异常联系人,再用现有协作工具或轻量表单跑两到四周。
试点前后只看少数关键指标,例如提交完整率、逾期率和每周人工追问次数。若规则还在变化,先不要做大量自定义;当团队已经能稳定说清流程,再考虑是否需要更强的自动化或集成。
2. 成长型团队:控制工具数量,建立字段和流程责任人
当部门增加、流程开始跨团队时,常见问题是每个部门各建一套表单、状态和通知规则。此阶段要做的是确定通用字段、状态词汇、流程负责人和数据归属,再决定哪些流程允许部门自行配置,哪些要经过平台管理员审核。
如果已经出现多个工具之间重复录入,就应先画清数据流向:哪个系统是主记录,哪些只是协作视图,哪些动作需要自动同步。连接工具之前先解决数据口径问题,否则只是更快地传播不一致数据。
3. 中大型企业:先设治理机制,再扩大自动化覆盖
中大型组织需要考虑权限分层、环境隔离、流程版本、接口认证、变更审批、监控告警和审计留存。技术平台团队要和业务负责人共同维护流程目录,明确哪些流程是关键业务流程,发生故障时由谁决定暂停、回滚或人工接管。
若组织以研发协作为核心,可把 PingCode纳入研发工具链评估;若重点是微软应用间自动化,可评估 Power Automate;若需要更系统化的流程执行编排,则应让架构、开发和运维团队共同验证 Camunda。选型不是一次性采购动作,而是对未来维护能力的承诺。
4. 迁移旧流程:不要把历史杂乱字段原封不动搬过去
迁移时先区分当前有效字段、历史留档字段和已经没人使用的字段。历史系统里的字段不一定都应该进入新系统;保留无效字段会增加表单负担,也会让报表看似丰富、实际无法解释。
我建议挑一段有代表性的历史数据做映射验证,检查字段缺失、重复记录、日期格式、人员身份和状态含义。迁移完成后,抽样核对业务记录,并保留旧系统只读访问或导出归档方案,避免上线后才发现审计材料无处可查。
八、不同情况下的取舍:速度、灵活性、治理和工程能力
1. 要速度,接受一定的流程复杂度上限
轻量协作工具和低代码平台通常能更快启动,适合流程还未完全稳定、需求范围清晰的团队。取舍是复杂分支、跨系统事务和长期审计能力需要逐项验证。不要把快速上线当成最终架构,试点阶段就要设定何时重新评估的条件。
2. 要灵活,接受更高的治理责任
可配置视图和低代码能力可以让业务团队更快响应变化,但配置自由度越高,越要控制命名、权限、模板和发布。若没有管理员和流程目录,灵活会逐渐变成重复建设。决定采用前应估算谁维护配置、如何审查修改,以及人员离职后的交接方式。
3. 要复杂流程的可靠执行,接受工程投入
自动化和流程编排可以减少人工交接,却也把流程可靠性变成技术责任。需要有接口测试、运行监控、失败重试、幂等控制和变更发布机制。团队若没有相应工程能力,应先从已有连接器或托管能力较成熟的方案开始,避免构建没人维护的关键流程。
4. 要统一平台,接受局部场景未必最顺手
统一平台能减少账号、权限和数据分散,但不一定在每个部门都最专业。企业可以建立共同的身份、数据和集成治理层,同时允许研发、财务、营销等高专业度团队使用适合自身场景的工具。统一的目标应该是可治理、可协作,而不是强迫每个流程长成同一个界面。
5. 要低成本,不能只比较标价
低标价方案可能需要更多人工维护;高配置方案也可能通过减少重复录入、缩短等待和降低错误率产生收益。比较时把内部人天计入成本,并用实际流程量测算。若供应商报价依赖用量、连接器或高级权限,应以目标规模做报价,而不是只拿试用账号价格做预算。

九、结论:先证明流程值得被管理,再决定由哪款工具承接
1. 我的最终判断
七款工具并非一条从弱到强的直线,而是对应不同的工作方式:飞书审批与多维表格、钉钉宜搭适合轻量协作和应用搭建;Asana、monday.com适合项目与跨团队任务组织;PingCode更贴近研发协作;Power Automate侧重跨应用自动化;Camunda则面向更工程化的复杂流程编排。
真正的选型分水岭,不是界面功能多少,而是流程是否要跨系统执行、异常是否需要可靠恢复、权限和审计是否是硬要求,以及组织有没有长期维护能力。把这四件事说清楚,候选产品往往会自然缩小。
2. 下一步怎么做
建议从一条真实流程开始,而不是先做全公司工具招标。用一周梳理流程现状,记录每月流程量、角色数量、例外次数、平均等待时间和人工补录;再选两到三款与场景匹配的产品,围绕同一流程进行试点。
试点必须覆盖正常路径和异常路径,明确数据权限、导出方式、接口失败处理、维护责任人和总成本。用试点前后的同口径指标作判断,达到目标再推广;如果只是“演示很顺”,却没有改善等待、错误或维护负担,就先调整流程,而不是急着扩大部署。
流程管理工具不是用来证明组织已经数字化,而是让责任、规则和数据在工作发生时变得可见。先把流程定义清楚,再选最轻、但足以承接真实复杂度的工具,这通常比一次性追求功能最全的平台更稳妥。
常见问题解答(FAQ)
1. 从小团队到大企业,流程管理工具应该优先比较什么?
我所在的小团队现在靠群聊、表格和口头提醒推进工作,任务少时还算灵活,跨部门协作后却经常漏掉交接。我担心选工具时只盯功能清单,最后买到一套复杂却没人愿意用的系统;到底该先比较哪些指标?
先看工作能否顺畅交接,再看功能数量。选型时可以挑一条每周都会发生、至少经过三个角色的真实流程,例如需求提交、负责人确认、执行、验收和归档,记录每次交接是否有明确负责人、截止时间和下一步动作。若工具只能展示任务,却无法让团队看清“卡在哪里、谁该接手”,看板再丰富也解决不了核心问题。
可用一个简化评分表筛选候选工具:流程配置与交接清晰度占30%,成员上手成本占25%,权限与审计占20%,跨团队汇总占15%,数据导出与迁移占10%。这是选型启发式,不是行业实测排名;团队若受合规要求约束,应把权限和审计的权重提高,并设置不达标即淘汰的底线。
2. 2026年比较7款流程管理工具,怎样测才不被演示和功能清单带偏?
我看过几轮产品演示,几乎每家都能展示看板、自动化和报表,但演示里的流程很顺,跟我们临时插单、反复审批的情况不一样。我想知道,怎样设计一套公平的对比测试,才能判断工具在真实工作里是否好用?
不要让7款工具各自挑最擅长的场景演示。先统一一条测试流程、同一组角色和同一批样例任务:例如设置20个任务、3种优先级、2次审批、1次退回和1个临时插单,再要求每款工具完成配置、分派、提醒、变更和复盘。记录完成时间、误操作次数、成员求助次数,以及负责人找出逾期任务所需时间;
这些观察指标比“功能有无”更能揭示使用阻力。可先用下表做同口径评分,再让实际使用者复核结果。若尚未对具体候选工具执行测试,不应把评分写成实测结论;把测试环境、样例任务和评分规则一并留档,才能避免演示效果被误当成团队真实表现。
测试项建议权重观察点 流程配置25%新流程能否由业务负责人独立调整 任务交接25%负责人、期限和阻塞状态是否一目了然 异常处理20%退回、插单和变更是否留下记录 汇总与权限20%管理者能否看全局,成员是否只见所需内容 导出迁移10%数据能否导出并保留关键字段
3. 小团队什么时候需要升级为适合大企业的流程管理工具?
我现在带的团队还不大,现有工具基本够用,但最近开始出现跨部门审批、权限隔离和管理层汇总需求。我不确定这是正常的成长阵痛,还是已经到了该换工具的时候;有没有比“团队人数达到多少”更可靠的判断方法?
人数不是最好的升级信号,交接复杂度和治理成本更值得关注。若同一条流程已跨多个部门、需要区分查看与编辑权限,或每周都要人工拼接多份报表,说明现有方式可能无法支撑组织协作。反过来,即使人数增加,只要流程简单、责任清楚且风险可控,也未必需要立即更换系统。
可以用三个连续周期做判断:记录因权限不清导致的返工次数、管理者汇总数据耗时,以及流程变更后需要通知和修正的环节数。若其中至少两项持续上升,先选一个跨部门流程做小范围试点;设定成功标准,例如汇总耗时降低一半、逾期任务可追溯、成员无需重复登记。达不到标准,就先优化流程,不要把组织问题简单归咎于工具。
4. 把旧流程迁移到新工具,怎样避免两套系统并行和员工抵触?
我担心迁移时既要维护旧表格,又要在新系统里重复录入,团队很快就会觉得这是额外负担。之前我们也遇到过流程上线后大家仍在群里确认、表格里更新,最后数据对不上;这次该怎样安排迁移,才不至于变成“多填一份”?
迁移的关键不是一次性搬完所有历史数据,而是先明确唯一的工作记录入口。先挑一条影响面有限但确实存在的流程,整理字段、状态、负责人和例外规则;只迁移仍在执行的任务及后续需要查询的记录,旧系统设定只读截止日,避免无限期双轨运行。
可采用两周试点:第一周让小组实际处理新任务,逐日记录重复录入、找不到信息和状态不一致的情况;第二周修正规则并确认数据导出方案,再决定是否扩展。上线前还要明确谁维护流程、谁处理权限申请,以及遇到系统不可用时如何临时记录。
若成员仍必须在聊天、表格和新工具重复更新同一状态,应先删掉重复环节,而不是再增加培训材料。
文章包含AI辅助创作:从小团队到大企业:2026年7款流程管理工具全方位测评,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/203861
读者评论
按人数选工具确实容易失准,文中用流程实例量、角色数和例外次数来判断复杂度,更适合实际盘点。建议试点时把退回率和人工补录次数也记录下来。
低代码不等于零维护这点很关键。尤其是搭建人离职后,规则和权限没人敢改,应用反而会成为负担。业务负责人和平台管理员最好从上线前就明确。
七款工具的分类比简单排名更有参考价值。我们选型时也容易只看演示里的正常路径,实际测试还应加入重复提交、接口失败和人员转交等情况。
