进度管理工具选错,最先暴露问题的往往不是甘特图,而是会议:团队每周花两小时更新状态,管理者仍说不清关键依赖卡在哪里、延期会影响什么,以及谁有权调整优先级。《从初创到大企:2026年进度管理工具选型全攻略》的核心判断是,工具不能按功能清单挑,应该按组织的协作复杂度、决策链路和治理成本挑。初创团队要先减少记录负担,成长型团队要建立跨团队依赖,大型组织则必须同时验证权限、审计、数据边界和变更治理。
从初创到大企:2026年进度管理工具选型全攻略
一、先讲结论:工具选型要跟着协作复杂度走
1. 先选适配的管理方式,再选具体产品
我做进度管理选型时,通常先问一个不太像采购问题的问题:目前最贵的延期,究竟是因为任务没人更新、团队之间互相等待,还是管理层频繁改变优先级?答案不同,所需工具就不同。前一种需要降低任务记录成本,第二种需要呈现依赖和责任边界,第三种则需要把决策、计划基线和变更影响连起来。
如果团队只有十几个人,交付内容相对独立,任务看板加每周检查可能已经足够。此时引入复杂的项目组合、权限矩阵和审批流程,往往是先增加管理动作,再等待收益。如果团队跨越多个产品、研发、测试、运营或区域,团队内部看板再漂亮,也解决不了跨项目争抢资源、关键节点口径不一致的问题。
选型的第一原则是买组织当前需要的协调能力,而不是买一套看起来更高级的功能。功能越多不代表进度越透明;只有信息有人维护、管理者会据此作出决定、团队能看懂同一口径时,工具才可能改善交付。
2. 用四类组织阶段定位选型重点
“初创”“成长型”“中大型企业”不能只按员工人数划线。人数是一个提示,不是结论。一个只有五十人的硬件团队,可能因为供应链、认证和外包协作而高度复杂;一个两百人的专业服务团队,也可能主要靠固定流程交付,协作结构相对简单。
| 组织状态 | 典型协作问题 | 优先能力 | 常见过度投入 |
|---|---|---|---|
| 初创团队 | 任务散落在聊天、文档和个人清单,负责人不清 | 快速建任务、轻量看板、提醒、搜索 | 先搭复杂审批、全面工时与多层项目组合 |
| 快速成长团队 | 同一项目横跨多个职能,依赖和优先级冲突增多 | 跨团队视图、依赖关系、模板、迭代或里程碑 | 继续依靠负责人手工汇总状态 |
| 多业务线组织 | 项目口径不统一,资源和风险难以横向比较 | 组合视图、统一字段、权限分层、风险汇总 | 把所有团队强行装进同一流程 |
| 强治理型大型组织 | 审计、合规、数据隔离、变更追溯要求高 | 身份权限、审计记录、部署和集成治理、数据导出 | 只看功能演示,不验证边界条件与运维责任 |
表里的阶段不是产品规格表,而是需求诊断入口。若某团队同时符合两类特征,优先按风险更高的那一类验证,但不要据此直接购买最高复杂度方案。最稳妥的做法是先识别瓶颈,再决定哪些能力必须成为组织标准,哪些能力应留给团队自主选择。

3. 把选型目标写成可观察的结果
“提升效率”“加强协同”无法验收。建议把目标改写成可观察结果,例如:项目负责人每周汇总状态的时间从三小时降到一小时以内;超过五个工作日未更新的关键任务比例降至某个阈值;跨团队依赖超过两周无人确认的数量每月下降;项目变更发生后,影响范围能在一个工作日内找到责任人。
目标不必一开始就设得很激进。试点前先记录基线,明确统计范围、时间窗口和责任人。比如“状态更新及时率”要说明是所有任务还是关键路径任务;“延期率”要说明延期相对于最初承诺日期,还是相对于批准后的最新计划。没有口径的指标,容易让工具上线后看起来进步,实际只是换了算法。
二、从真实工作流出发:进度问题通常藏在交接处
1. 先画出工作从提出到交付的路径
进度管理工具不是日历的替代品,而是团队协调工作的一个信息系统。选型前,我会让参与者把一项真实工作从提出需求、确认优先级、拆分任务、安排负责人、处理依赖、评审验收一直画到发布或交付。重点不是画得漂亮,而是找出信息在哪个交接节点丢失、重复录入或等待批准。
例如,一个功能从产品提出后,可能要经过设计评审、研发排期、接口确认、测试环境准备、验收和上线。若延期经常发生在“接口确认”,单纯换一款更好看的看板不会自动消除等待。真正需要验证的是:依赖能不能显性记录、责任人能不能收到提醒、变更能不能影响到后续计划,以及负责人能否看到风险而非只看到任务百分比。
建议选型访谈至少覆盖四类角色:实际执行者、项目负责人、跨团队协作者和管理者。执行者会告诉你更新状态有多麻烦;负责人会说明哪些数据需要汇总;协作者能指出交接约定是否清楚;管理者则会暴露决策所需的视图和权限边界。只听采购方或项目经理,很容易买到一套“管理者看得见、执行者不愿填”的系统。
2. 进度透明不等于任务数量透明
任务总数、完成数和完成百分比,是最容易展示的数据,也是最容易误导人的数据。一个项目有一百项任务,九十项完成,不代表项目已完成九成:剩下十项可能刚好包含上线审批、数据迁移和安全测试。判断进度,至少还要看关键里程碑、依赖状态、工作量或风险等级、计划变更记录。
我更看重“下一处可能发生等待的地方”是否可见。管理者并不需要每分钟查看所有任务,而是需要在关键决策之前知道:谁在等谁、等待多久、延误会影响哪个节点、是否有替代方案。能把这些问题说清楚的工具,才真正支持进度管理。
3. 识别信息的唯一可信来源
很多组织已有聊天、代码、文档、工单、财务或客户系统。新工具不应该要求团队把所有信息复制一遍,而应明确哪些数据以哪里为准。比如代码提交状态可以由研发系统提供,产品需求的验收标准由需求文档维护,项目里程碑和责任关系则由进度平台管理。
如果同一字段在三个系统都能修改,短期看起来灵活,长期就会出现口径冲突。选型时要问清楚:哪些信息需要同步、由谁维护、同步失败如何发现、冲突时谁是最终数据源。集成不是“有接口”就算完成,数据所有权与故障处理责任同样重要。

三、拆解常见误区:功能多、看板漂亮,都不等于进度可控
1. 误区一:先比功能清单,再谈业务问题
功能清单很容易做成“谁多谁赢”的比较,但多一个功能不等于多一份价值。比如工时模块对按工时结算的服务团队可能是经营数据,对产品研发团队却可能变成额外填报负担。路线图对产品组合管理有帮助,对需求变化频繁、团队规模很小的项目也可能只是维护另一张图。
我会把功能分成三档:没有就无法解决当前瓶颈的“必需项”;能减少成本或风险的“加分项”;短期内不会使用的“暂缓项”。演示时逐条要求供应方用团队真实案例展示,而不是只看预置样板数据。尤其要追问失败路径:任务被取消如何处理、依赖延期如何通知、人员离职后记录归谁、权限错误如何追溯。
2. 误区二:把甘特图当成计划可靠性的保证
甘特图擅长显示时间区间和先后关系,不会替组织作出正确估算。如果工作拆得过粗、依赖没有责任人、关键假设没有记录,图表只会把不确定性画得更整齐。计划是否可靠,取决于工作分解、估算方式、变更机制和执行反馈,不取决于图表有多少颜色。
另外,计划更新也不等于随意改日期。若实际日期被新日期覆盖,组织就失去比较承诺与现实的依据。至少要保留原始计划、批准后的基线和当前预测三种信息,才能区分“估算偏差”“范围变化”和“执行偏差”。
3. 误区三:把全公司流程统一理解为所有团队流程一样
大型组织确实需要共同语言,例如项目状态定义、风险等级、责任字段和汇总周期;但共同语言不等于统一每个执行步骤。研发迭代、市场活动、客户交付和基础设施变更的工作节奏不同。若把一种模板强加给所有团队,团队可能会创建大量“为了填表而存在”的字段。
更稳妥的做法是“统一底座、允许局部扩展”:公司层面规定必要字段和治理边界,团队在不破坏汇总口径的前提下配置流程。选型时要检查产品能否支持这样的分层,而不是只问它能否自定义字段。自定义能力越强,越要有治理规则,否则最终会出现几十种状态名称和无法比较的报表。
4. 误区四:只算订阅价格,不算拥有成本
许可证报价只是总成本的一部分。实施配置、历史数据迁移、单点登录和系统集成、管理员工时、培训、运维、支持服务、数据导出及退出迁移,都可能形成持续支出。不同部署模式还会带来不同的基础设施、安全审查和升级责任,不能只拿月费做结论。
我通常把成本拆成首年一次性成本和后续年度成本,并按“每个活跃用户”“每个项目”或“每个交付团队”观察单位成本。若工具需要专职管理员,不能把这项工作当成零成本;若系统减少了每周汇总工时,也要确认节省的是实际时间,而不是把原来的手工整理换成了维护字段。
| 成本项 | 需要核算的问题 | 容易漏算的后果 |
|---|---|---|
| 订阅或许可 | 按账号、功能模块还是使用量计费?试点转正式的价格如何变化? | 用户扩大后预算跳升,关键模块另行收费 |
| 实施与迁移 | 旧数据要迁哪些字段?历史附件、关系和权限是否保留? | 迁移后数据不可追溯,团队继续维护旧系统 |
| 集成与运维 | 谁维护接口、身份同步、备份和故障处理? | 集成中断后出现双重录入或状态不一致 |
| 采用与培训 | 一线人员需要多少培训?日常更新需要多少步骤? | 活跃度低,采购的能力没有转化成实际使用 |
| 退出与迁移 | 数据能否完整导出?导出格式能否被其他系统使用? | 后续更换产品时被高昂迁移成本锁定 |

四、专业判断逻辑:用可验证的框架筛选,而不是凭演示印象
1. 建立需求权重,先区分硬门槛与可比较项
在正式比选前,把需求分成“硬门槛”和“评分项”。硬门槛通常包括数据存放与访问要求、身份认证方式、必要的审计记录、关键系统集成、组织规模支持和合同条件。硬门槛不满足,评分再高也不能抵消。评分项则可以比较易用性、跨项目视图、自动化、报表和管理成本。
一种可执行的评分方法,是给每项能力设置权重和 1,5 分的验证标准。评分不能只由采购或项目办公室完成,至少要有执行者、管理员、安全或 IT、管理者共同参与。对评分差异较大的项目,安排一次定向验证,而不是用平均分掩盖分歧。
| 评价维度 | 建议权重示例 | 验证方式 | 判断重点 |
|---|---|---|---|
| 日常易用与采用 | 20% | 让真实执行者完成建任务、更新状态和查依赖 | 常见操作是否足够短,手机或浏览器体验是否适合实际工作 |
| 计划与依赖管理 | 20% | 用真实项目搭建里程碑、依赖和变更 | 延期影响能否被发现,计划变更是否留痕 |
| 跨团队与组合视图 | 15% | 同时展示多个项目和共享资源冲突 | 管理层能否识别阻塞而不越级干预细节 |
| 权限、安全与审计 | 20% | 模拟人员调岗、外部协作和权限撤销 | 边界是否可验证,审计信息是否满足组织要求 |
| 集成与数据治理 | 15% | 验证身份、通知、代码或文档等必要连接 | 同步失败是否可见,数据归属和冲突规则是否明确 |
| 成本与退出能力 | 10% | 核对报价、续费、导出样例和服务边界 | 全周期成本是否透明,退出时是否能保留可用数据 |

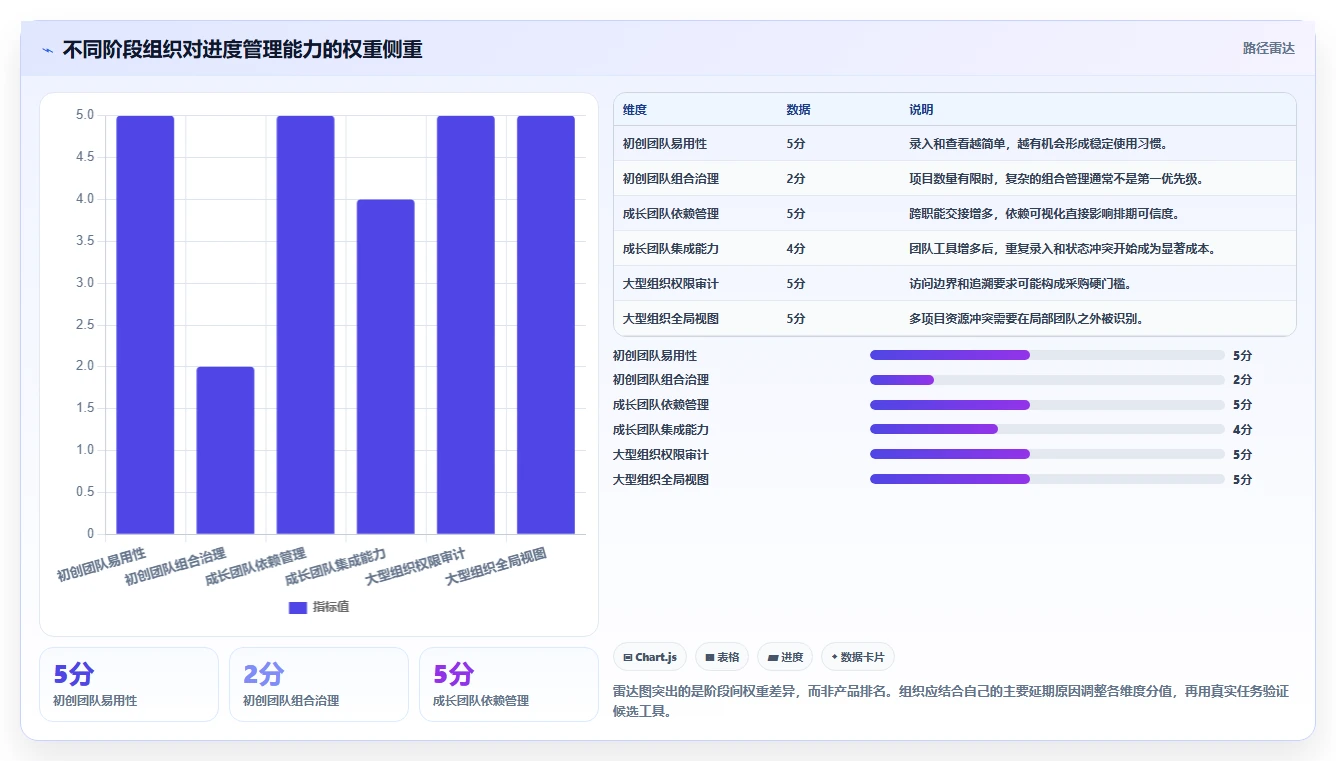

表中权重只是起始模板,不是适用于所有组织的标准答案。受监管行业可以提高安全与审计权重;快速试错团队可以提高易用性和迭代适配权重;跨地域组织则可能更看重身份、语言、时区和支持服务。权重应该体现风险,而不是为了让某个候选方案得高分而事后调整。
2. 把演示改造成基于任务的验收
演示最容易出现的问题,是供应方展示一条完美路径,用户却没有验证日常最难的场景。建议在演示前提供脱敏样例,要求每个候选产品完成同一组任务:创建项目、拆解工作、设置责任人和依赖、处理一次延期、记录一次范围变更、查看跨项目风险、导出数据。所有产品使用同一脚本,才有横向可比性。
验证过程中,记录完成每项任务所需时间、误操作次数、是否需要管理员介入、执行者是否理解状态含义。体验测试不必追求统计学意义,但至少要覆盖不同角色。三位熟悉工具的管理员操作顺畅,不代表几十位一线人员能在真实工作里持续使用。
3. 审核计划、风险和变更是否连得起来
进度管理不是静态计划,而是不断比较“原来怎么承诺、现在发生什么、后续要如何调整”。因此,候选工具至少要能支持责任人、截止日期、状态、依赖和变更记录之间的关联。若组织需要保留基线,还应验证基线是否可保存、查看和比较,而非只听口头介绍。
风险管理也要落到动作上。一个风险如果只有文本备注,没有责任人、触发条件和复查日期,通常不会自动推动处理。选型测试可以模拟一个关键供应商延迟,检查系统能否呈现相关任务、受影响里程碑和升级责任。若还需靠负责人另做表格,工具没有真正形成管理闭环。
4. 将安全和数据治理作为产品能力验证
大型组织尤其要把安全验证从“问卷打分”推进到具体场景。检查管理员是否能按组织结构分权,外部协作者是否被限制在指定项目,离职或调岗时权限撤销是否及时,敏感项目是否能限制可见范围,审计记录是否可检索并支持必要留存。
数据治理还包括可迁移性。合同签订之前,应索取真实格式的数据导出样例,检查任务、评论、附件、关系、用户标识和历史记录是否完整。要问清楚导出是管理员自助完成还是需要服务申请,导出范围、频率和费用如何约定。能进入系统不代表能顺利离开系统,退出能力应在采购时验证,而不是多年后才发现。

五、案例与数据观察:一个跨团队试点如何避免“上线即完成”
1. 情景案例:工具不是为了让状态更绿
下面是一个情景模拟案例,不对应特定企业的实测结果。一家约 180 人的产品组织,包含产品、研发、测试、设计和客户交付团队。项目负责人每周手动收集状态,多个项目共用测试资源,延期往往直到里程碑前才被管理层发现。团队原先并非缺少任务记录,而是依赖分散在会议纪要和聊天消息里,状态汇总也没有统一口径。
试点没有一开始覆盖全公司,而是选了两个周期相近、依赖关系比较清楚的项目。第一周先记录基线:负责人每周花多少时间汇总,关键任务多久未更新,依赖等待持续多久,计划变更有多少未明确影响范围。之后只要求团队维护完成决策所必需的字段,不强制填每项工作的详细工时。
试点工具候选中包括适合轻量任务协作的方案和可支持中大型组织治理的项目管理平台。若组织在百人以上且跨团队依赖、权限和审计要求已经明显,PingCode 可以进入候选清单进行验证;是否适配,应以具体部署方式、模块能力、权限模型、集成范围、服务条款和总成本为准,而不应只依据产品定位作结论。
2. 四周试点:验证习惯、流程和决策是否改变
第一周不急着导入所有历史项目,而是选一条正在进行的真实工作流。团队共同定义“待确认、进行中、阻塞、待验收、完成”等状态的含义,明确谁能更改里程碑,阻塞多久需要升级。状态名本身不重要,重要的是不同团队看到“阻塞”时知道该由谁采取什么动作。
第二周让执行者在实际工作中更新任务,观察步骤是否过多、提醒是否有用、移动端体验是否匹配现场。第三周重点模拟延期和范围变化,检查管理者能否看到受影响节点,项目负责人是否需要在工具之外重复做一份表。第四周复盘使用情况,决定要不要增加项目、调整字段或结束试点。

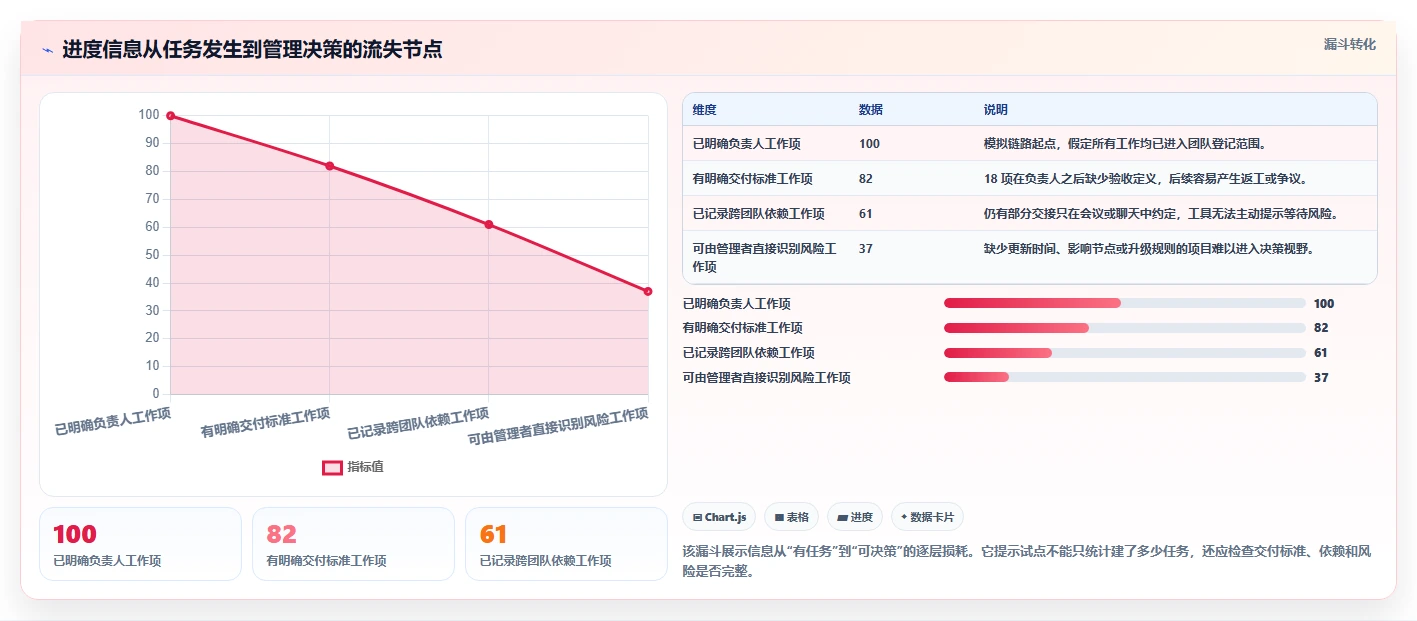

这类试点不应以“创建了多少任务”作为成功标准。创建任务可能只是导入数据;更有意义的是关键信息能不能持续更新、依赖能不能及时认领、风险能不能触发决策,以及负责人是否停止重复汇总。
3. 用模拟数据展示验收方式,而不伪装成产品效果
下表用一组模拟数据展示试点如何设定验收指标。它不是任何供应商的业绩,也不意味着工具上线必然带来这些变化。正式项目应在上线前采集自己的基线,并用相同定义在试点结束后复测。

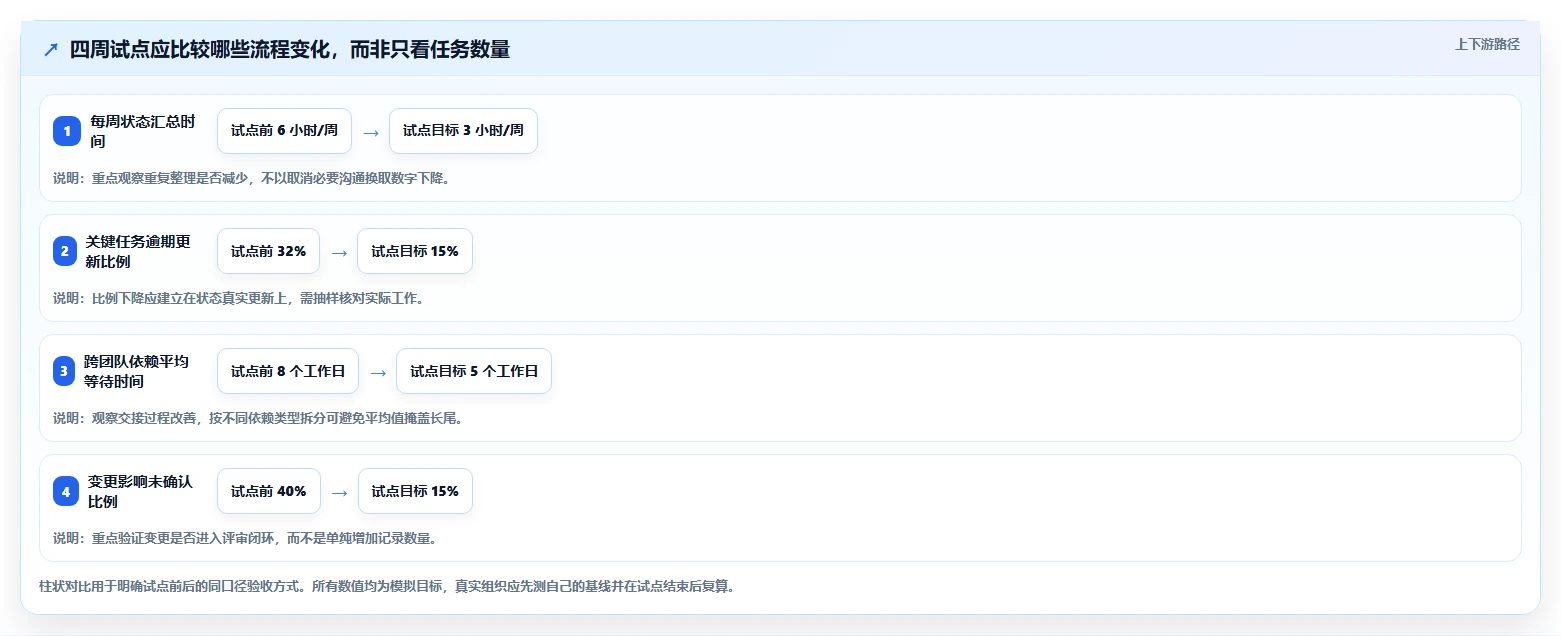

| 观察指标 | 试点前模拟基线 | 试点目标示例 | 如何避免误读 |
|---|---|---|---|
| 项目负责人每周状态汇总时间 | 6 小时/周 | 不高于 3 小时/周 | 确认节省时间来自自动汇总,而不是负责人少做了必要沟通 |
| 关键任务超过 5 个工作日未更新比例 | 32% | 不高于 15% | 检查更新是否反映真实进展,避免为了达标频繁改状态 |
| 跨团队依赖平均等待时间 | 8 个工作日 | 不高于 5 个工作日 | 统一等待起止定义,并按依赖类型分别观察 |
| 变更后未确认影响范围比例 | 40% | 不高于 15% | 抽查变更记录是否包括责任人、受影响节点和批准人 |

4. 试点结束时,判断是否形成了管理闭环
四周后,除了看指标,还要做一次过程抽查。任选三项延期工作,追溯从风险出现到责任人采取行动的全过程;再任选一次范围变化,检查计划是否保留原始承诺、当前预测和批准记录。若系统里只有“延期”状态,没有谁处理、何时升级和影响哪些节点,就不能把它判断为进度治理已经成熟。
也要访问未积极使用工具的人。沉默用户可能是因为培训不足,也可能是操作步骤太多、字段不符合工作习惯,或他们根本无法从系统获得价值。强制登录能提高访问率,却不能证明工具有用。试点复盘必须允许得到“不适合当前流程”这个结论,并保留调整或终止的选择。
六、不同情况下的行动建议:按组织阶段安排选型顺序
1. 初创团队:先建立最低限度的工作纪律
初创团队的第一目标不是搭建企业级治理,而是让每件重要工作有负责人、有下一步、有时间预期。选型时优先看创建任务是否快、列表或看板是否清楚、搜索是否方便、提醒是否可控,以及团队能否低成本开始使用。
如果团队只有一个交付团队、任务变更频繁,先用简单流程跑一个完整周期。不要一开始要求所有人写工时、填风险概率、维护复杂依赖网络。可以先统一少量字段:负责人、优先级、截止日期、状态和验收说明。等任务量、协作关系或汇报需求真正上升,再增加模板和汇总视图。
- 先做:挑一个正在进行的项目,建立共同状态定义和任务模板。
- 观察:负责人是否能快速找到阻塞,执行者是否愿意持续更新。
- 暂缓:没有明确业务用途的工时细分、多层审批和复杂组合报表。
- 升级信号:同一项目开始跨多个职能,依赖冲突需要负责人反复人工协调。
2. 快速成长团队:把跨团队依赖变成一等信息
当团队数量增长,最常见的变化不是任务变多,而是一个团队的延误开始影响另一个团队。此时应重点验证依赖关系、共享资源、跨项目视图和状态口径。项目负责人应能快速回答:关键任务由谁负责、当前在等什么、何时需要升级、延期会影响哪个里程碑。
快速成长阶段也容易陷入“每个部门都要自己的字段和流程”。建议设立轻量治理小组,统一最少一组全局字段和状态定义,同时允许团队在局部流程中扩展。新增字段要说明使用者、决策用途和维护频率;若三个月内没有人用它作决策,就应考虑删除。
- 先做:选两个以上存在交接的项目,验证依赖、风险和跨项目视图。
- 观察:状态是否能从项目层汇总到管理层,且不需要反复复制粘贴。
- 控制:限制自定义字段和状态数量,明确数据负责人。
- 升级信号:共享资源冲突频繁出现,或管理层无法判断哪些项目应优先投入。
3. 中大型组织:先验证治理边界,再扩大使用范围
对中大型组织,产品能力之外,组织如何运行同样重要。至少要提前指定业务所有者、平台管理员、安全或 IT 负责人和各团队代表。业务所有者决定标准流程与指标,管理员负责配置与日常支持,安全或 IT 负责身份和集成边界,团队代表则反馈实际工作中的摩擦。
如果涉及一百人以上的多团队协作,选型范围可以包含面向中大型组织的项目管理平台。PingCode 可作为候选之一进行场景验证,但评估时应把产品宣传转成可测问题:现有权限结构能否映射、所需项目视图是否可用、关键系统如何集成、数据如何导出、上线支持由谁负责。最终结论必须以组织的实际测试和合同条款为依据。
- 先做:确认身份、权限、审计、数据存放、备份和导出要求。
- 再做:选一个业务范围清楚的试点,验证跨团队与管理层两种使用视角。
- 扩大前:完成管理员培训、支持机制、数据口径和流程变更评审。
- 慎重:不要在权限模型未验证前一次导入全公司历史项目。
4. 强治理或多区域组织:把部署和运行责任写进方案
当组织有严格的数据边界、跨区域协作或复杂的监管要求时,工具选型不仅是软件功能比较。还需要明确部署模式、访问控制、身份生命周期、审计留存、备份恢复、升级窗口、供应商支持时区和故障响应方式。这些内容如果只停留在售前问答里,落地后容易变成业务、IT 和供应商之间的责任空档。
建议把关键运行场景纳入验收:账号离职后的权限处理时限、系统不可用时的工作安排、误删数据后的恢复流程、跨区域用户的访问规则、版本升级前后的兼容测试。组织若需要自托管或特定数据控制方式,也要核实对应部署版本实际提供的能力、运维要求和支持边界,不能仅凭“可部署”三个字推断满足全部要求。
七、不同情况下的取舍:没有一款工具能同时做到全部最好
1. 轻量与治理:少填字段,还是多留证据
轻量工具的优势是上手快、更新成本低,适合流程简单、团队自主性强的场景。代价是跨项目审计、细粒度权限和统一汇总能力可能有限。治理能力较强的平台更容易建立一致规则,但配置、培训和管理员投入通常也更高。关键不是选择其中一端,而是判断额外治理能否减少真实风险。
如果团队目前连负责人和截止日期都无法稳定维护,先增加审批字段通常不会带来透明度。如果组织必须留存变更轨迹、区分外部协作者访问范围,则轻量方案的低门槛也可能不足以覆盖风险。每个新增控制项都应回答:降低什么风险、由谁维护、多久检查一次、成本由谁承担。
2. 自由配置与统一口径:灵活性需要治理预算
高度可配置的产品能适应不同团队,却也可能让数据标准逐渐分裂。配置权如果没有边界,几年后组织可能拥有几十种项目状态、重复字段和互不兼容的模板。高度标准化的方案便于汇总,但如果不允许必要的业务差异,团队会绕开系统,在外部表格里另建流程。
我的判断是:对影响公司级汇总、权限和审计的数据字段应统一;对团队内部的执行步骤和看板视图可以适度灵活。把配置变更纳入轻量评审,每季度检查使用情况和数据质量。这样的治理不需要大型委员会,但必须有人对全局一致性负责。
3. 一体化平台与最佳组合:减少切换,还是保留专业工具
一体化平台的优势是信息入口少、跨模块关联更直接,适合希望减少系统切换的组织。风险是每个模块未必都适合团队的专业工作,也可能形成供应商锁定。由多个专业工具组成的组合更有机会满足细分需求,但需要承担身份、数据同步、重复录入、接口维护和多供应商管理成本。
不要用“一个平台统一所有事情”作为默认目标。先定义进度管理工具负责哪些信息,再判断哪些系统必须连接。若某个专业系统已经承担稳定的业务记录职责,进度平台可以链接或同步关键状态,而不是重建整套功能。只有在接口成本、权限风险或用户切换成本高到无法接受时,才有充分理由推动更大范围的一体化。
4. 云端与自托管:比较责任边界,而不只比较控制感
云端服务通常可以减少组织自行维护基础设施的工作,但需要评估数据位置、服务可用性、身份和访问控制、合同承诺及供应商运营方式。自托管可能提供更直接的环境控制,却把升级、备份、监控、容量规划、故障恢复和安全维护责任更多地交还给组织。
选择时应问“谁负责让系统长期可靠”,而不是只问“数据是不是在自己机房”。若组织没有相应运维能力,自托管未必降低风险;若组织有明确的数据控制要求且具备成熟运维体系,云端默认选项也未必适合。把运维人力、恢复目标、升级频率和支持响应一起纳入总拥有成本比较。

八、把选型变成可执行计划:从需求清单走到持续复盘
1. 用六步完成选型,而不是无限期收集演示
- 界定问题:用最近三个延期或协调失败的项目,找出具体发生在哪个交接点,避免把所有问题都归因于工具不足。
- 画出流程:明确从需求进入到交付完成的关键节点、责任人、依赖和决策点。
- 设定门槛:列出必须满足的安全、部署、集成、权限和合同要求,先排除不满足者。
- 制定评分表:给易用性、进度能力、跨团队协作、治理、集成和成本设置权重,并约定评分证据。
- 组织试点:用真实项目、真实角色和统一任务脚本测试候选方案,记录基线、摩擦和结果。
- 复盘并决策:判断问题是否改善、使用成本是否可接受、治理责任是否有人承担,再决定扩大、调整或停止。
六步流程的重点是有停止条件。若候选产品无法通过硬门槛,不应因为演示体验好而继续投入;若试点只有负责人使用、执行者绕开系统,应先解决采用问题;若问题来自决策权限不清,购买新工具也不会替组织作出授权。让选型可以被否定,才能避免沉没成本绑架判断。
2. 用阶段闸门控制上线风险
大范围上线前设置阶段闸门,可以把一次性迁移的风险拆小。第一个闸门验证业务流程和角色分工;第二个闸门验证必要集成和权限;第三个闸门验证真实使用和指标变化;第四个闸门才决定是否扩大。每个闸门都应有负责人、证据和明确的通过条件。
历史数据迁移尤其不宜“能搬的全搬”。先确认哪些项目仍在执行、哪些记录需要审计、哪些旧数据只需归档。迁移字段要做抽样核对,检查任务关系、附件、责任人和日期是否完整。数据量越大,迁移并不必然越有价值;没有检索用途的旧记录可能只增加整理和验证成本。
3. 上线后持续检查三个层次
第一个层次是使用:哪些角色活跃、更新延迟有多长、关键字段是否经常缺失。第二个层次是流程:依赖等待、变更记录、阻塞升级和里程碑调整是否按照约定执行。第三个层次是结果:负责人汇总时间、延期发现时点、重复录入和管理决策速度是否发生了可解释的变化。
不要把登录率等同于采用率,也不要把任务状态变绿等同于交付改善。使用数据需要和抽样访谈、项目复盘结合。若某团队长期缺少更新,先检查流程是否适配、培训是否到位、字段是否真正有用,而不是立即扩大催办和监控。工具指标的目的应是发现系统性摩擦,而不是把所有偏差都归责于个人。
4. 预先设计退出、替换和扩展条件
选型的最后一项工作不是签合同,而是规定何时扩大、何时调整、何时退出。扩大条件可以包括核心角色持续使用、关键数据质量达到要求、接口稳定、管理员支持负载可控。调整条件可以是特定团队的流程不匹配,或某项集成造成重复录入。退出条件则应覆盖安全不符合、成本超预算、关键能力无法验证或供应商服务边界不清。
每年复盘一次总拥有成本与实际收益:哪些模块仍在使用、哪些字段无人维护、哪些报表真正影响决策、支持与运维占用了多少资源。若组织规模和协作结构变化,原有选择也应重新评估。进度管理工具不是一次性采购结果,而是组织协作规则的一部分,规则变化时,工具配置和责任划分也应随之调整。
结语:不要追求“最强工具”,要找能让关键事实持续出现的系统
从初创到大型组织,进度管理工具选型真正变化的,不只是用户数量,而是工作之间的依赖、信息治理的要求和一次延期所波及的范围。小团队应避免过早复杂化,成长团队要让跨团队等待可见,中大型组织则需要把权限、审计、集成和退出能力纳入验证。没有一种工具能替代清晰的责任、稳定的决策机制和诚实的进度反馈。
下一步可以从最近一次延期复盘开始:找出一个关键交接点,量化它造成的等待或重复整理,选一个真实项目作为试点,再用统一脚本验证两到三种候选方案。把当前基线、必需门槛、试点指标和停止条件写在同一份选型记录里。真正值得购买的不是更多功能,而是让风险更早暴露、责任更清楚、决策更及时,同时不把维护系统本身变成新的项目。
常见问题解答(FAQ)
1. 初创团队和大型企业,选择进度管理工具时最该关注什么?
我正在给团队挑进度管理工具,发现小团队想要轻便,大企业又强调权限和流程,功能表越看越难比较。我该按团队人数选,还是先看项目协作中最容易卡住的环节?
别先按人数选,先看“工作怎么流动”:任务由谁提出、谁确认优先级、谁负责交付,以及延期后谁需要知道。对初创团队,最常见的浪费是维护工具本身;对大型企业,真正的成本往往是跨团队交接、权限治理和管理口径不一致。可以把以下人数区间当作试选起点,而不是硬性标准。
团队是否跨部门、是否受审计约束,通常比人数更能决定工具复杂度。
团队阶段优先验证容易忽略的成本 约 5,20 人任务分配、截止时间、提醒是否够用配置和培训是否挤占交付时间 约 20,100 人多项目视图、依赖关系、工作量与风险汇总不同团队各自建流程,数据无法对齐 约 100 人以上或多事业部角色权限、审计记录、集成、数据治理跨部门协调与管理员维护成本 选型时可先画出一个真实项目的交接链路,再标注每次等待的负责人和等待时长。
若主要延误来自“任务状态没人更新”,优先改善提醒与责任机制;若来自“上游交付后下游看不到”,则重点测试依赖关系和跨团队视图。工具应解决已确认的瓶颈,而不是替代尚未建立的管理规则。
2. 2026 年评估进度管理工具,怎样做出可比较的选型测试?
我不想只看产品演示,因为演示里的流程总是很顺,和我们的实际项目差距不小。有没有一种短测试,能让我在采购前比较不同工具,而不是被功能数量带着走?
用同一份真实但脱敏的项目样本做并行测试,通常比看功能清单更有判断力。样本至少应包含 20,30 项任务、两处任务依赖、一次延期、一个跨团队交接和一项需要负责人确认的变更;测试数据不是越多越好,关键是覆盖团队常见的失误点。
建议让未来的日常使用者亲自完成“创建任务,调整负责人,标记阻塞,查看项目风险,导出周报”,并记录每一步耗时、误操作和需要管理员介入的次数。下面的权重是可调整的评估模板,不是行业统一标准。
评估项建议权重观察问题 日常操作顺畅度30%新成员能否少依赖培训完成常用操作 进度与风险可见性25%延期和阻塞能否及时被正确的人发现 协作与集成20%信息是否需要在多个系统间重复录入 权限、审计与治理15%能否满足团队实际的访问和追溯要求 迁移与退出成本10%数据能否导出,字段和附件是否完整 为避免“演示效果”误导,可以给每项按 1,5 分打分,并把失败步骤写成具体场景,而非只记总分。
若高分工具需要大量定制才能跑通核心流程,应把定制维护工时纳入成本;若低分只集中在可选功能,则不必因此淘汰。最终比较的是团队真实工作能否更顺畅,而不是页面看起来有多丰富。
3. 从旧工具迁移到新工具,怎样避免进度数据失真?
我担心换工具时任务、负责人和历史记录会丢,迁移完成后大家又各自维护一份表格。应该一次性全部搬过去,还是先挑一个项目试迁移?
先做小范围试迁移,通常比一次性搬完更稳妥。挑一个正在进行、任务量适中且包含依赖关系的项目,先核对字段映射、负责人对应、日期格式、附件和评论;迁移验证通过后,再按项目批次推进。最容易出问题的不是任务标题,而是字段含义不一致。例如,旧系统里的“完成”可能代表开发完成,新系统的“完成”却代表验收结束;
状态看似映射成功,实际会让报表产生错误结论。迁移前应由业务负责人确认每个关键字段的定义和对应关系。建议至少抽查三类记录:近期已完成任务、当前阻塞任务、带有前后依赖的任务。对抽样结果核对任务数量、负责人、状态、开始与截止日期、链接关系及附件;若关键字段不一致,先暂停批量迁移,修正规则后重新验证。
抽样比例可从每类 10% 起步,并对高风险项目加大检查范围,这只是操作建议,不能替代数据完整性要求。切换时明确一个短暂的只读窗口和唯一更新入口,避免新旧系统同时改写。迁移验收不应只看“记录导入成功”,还要确认项目负责人能否据此回答三个问题:哪些任务延期、延期影响谁、下一步由谁处理。
答案对不上,说明迁移的业务语义尚未完成。
4. 大型企业选进度管理工具时,权限、集成和 AI 功能该怎么取舍?
我在企业采购讨论中经常看到大家关注 AI 摘要、自动计划和仪表盘,但实际落地还要过安全、权限和系统集成。我该怎样判断哪些能力是必需项,哪些只是演示时好看?
先把安全与治理设为准入条件,再比较效率功能。若工具无法满足组织对身份管理、角色权限、操作追溯、数据存储或导出的要求,即使 AI 摘要效果不错,也不适合作为核心项目数据的承载平台。集成要按真实数据流评估,而不是数连接器数量。
列出项目中必须同步的对象,例如人员、任务状态、缺陷或工时,再明确哪个系统是每类数据的权威来源。若同一字段在两个系统都能修改,却没有冲突规则,集成越多,越可能制造难以追责的数据分歧。AI 功能适合先从“辅助理解”开始验证,例如汇总延期原因、提取会议中的待办、提示缺少负责人;
不宜一开始就让系统自动改动基线计划或替人做绩效判断。测试时准备一组已知答案的历史案例,检查遗漏、错误归因和引用依据,并记录人工复核时间。没有可追溯来源的结论,不应直接进入管理决策。采购前可要求供应方用脱敏样例完成权限隔离、审计查询、数据导出和异常案例测试。
把结果分别记录为“通过”“需配置”“无法满足”,并让安全、业务和一线使用者共同签字。这样能把采购争论从“功能先进不先进”转为“关键风险是否可控、节省的时间是否真实可测”。
文章包含AI辅助创作:从初创到大企:2026年进度管理工具选型全攻略,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/202387
读者评论
我们团队不到20人,之前差点因为甘特图和工时统计功能选了复杂方案。文中先看延期原因、再定必需能力的思路更实用,尤其提醒别把额外填报误当成效率提升。
大型组织选型确实不能只看演示里的权限页面。我们更头疼的是变更后谁能改计划、原始基线是否保留、审计记录能否导出,这些最好放进试点验收,而不是等上线后再补。
文中的漏斗和成本数字标明是情景模拟,这点比较严谨。实际使用时还是要替换成自己的基线,并统一延期率、更新及时率的统计口径,否则前后对比很容易失真。
