项目经理挑选项目管理图表工具,最容易踩的坑不是选错软件,而是把“看得见进度”误当成“管得住项目”:甘特图排得很漂亮,依赖关系却没人维护;燃尽图每周都更新,范围变更没有进入统计;仪表盘指标很多,项目负责人仍说不清下周要做什么。本文不把七款工具排成一个脱离场景的总榜,而是从图表能否支持决策出发,拆解它们各自适合的问题、容易失效的边界,以及怎样用一套可复核的方法完成选型。
告别项目混乱:2026年项目经理必备的7款项目管理图表工具盘点
一、先讲结论:图表工具的价值,在于让团队更早采取正确行动
1. 七款工具没有脱离场景的“第一名”
如果项目的核心难题是跨部门依赖、关键路径和日期推演,优先看 Microsoft Project;如果团队用敏捷迭代管理研发工作,重点考察 Jira、PingCode;如果主要需要让多个职能团队共享计划和状态,Asana、monday.com、ClickUp 往往更值得进入试用名单;如果项目计划大量依赖表格、资源和报表,Smartsheet 也应纳入比较。
这不是产品能力的绝对排名。不同版本、订阅等级、企业配置和集成方式,都会改变最终体验。尤其是图表是否可自定义、能否跨项目汇总、能否导出,以及权限是否能控制到字段或项目,都应该在当前产品文档和试用环境里逐项确认。
真正的选型单位不是“图表类型”,而是“决策链路”。甘特图负责回答日期和依赖问题,燃尽图帮助判断迭代剩余工作是否与时间匹配,累积流图观察工作在各状态间是否堆积,组合仪表盘帮助管理者识别需要介入的异常。若图表没有明确对应的决策人和行动,做得再精致也只是装饰。
2. 我的优先顺序:先确认管理对象,再选呈现方式
我会把评估顺序定为:先确定项目是按任务、需求、里程碑还是资源管理;再明确需要谁在什么频率下采取什么行动;最后检查工具能否用可信的数据生成图表。先选图表再找数据,常常会导致团队为了填报而填报。
- 以日期和依赖为主:先验证甘特图、关键路径、基线和变更影响。
- 以迭代交付为主:先验证燃尽、速度、累积流和工作项状态口径。
- 以跨团队协作为主:先验证组合视图、责任归属、权限和更新提醒。
- 以资源与经营汇报为主:先验证工时、预算、资源负荷和导出能力。
下面的比例不是行业统计,而是一组可供项目团队讨论的建议试点权重。它把图表选型从“功能越多越好”转成“决策需求优先”,试点时可以根据组织实际调整。

3. 七款工具各自更像解决哪一类问题
| 工具 | 优先考察的图表或视图 | 较匹配的管理场景 | 试用时最该验证的边界 |
|---|---|---|---|
| Microsoft Project | 甘特图、依赖关系、关键路径、资源视图 | 计划驱动、里程碑明确、任务依赖多的项目 | 资源数据是否及时;计划调整后基线和实际进度如何对照;团队协作方式是否适配 |
| Jira | 燃尽图、速度图、累积流图及敏捷项目报告 | 采用 Scrum 或看板管理的软件团队 | 工作项、状态、迭代边界和估算口径是否统一;自定义流程是否让图表失真 |
| PingCode | 迭代、需求与项目进度相关视图,具体以当前版本配置为准 | 需要把需求、研发协作和项目进展放在同一管理链路考察的团队 | 是否适配现有研发流程、权限体系、数据迁移和跨项目汇总要求 |
| Asana | 时间线、项目状态和仪表盘视图 | 职能团队协同、活动计划、跨部门任务跟进 | 复杂依赖、跨项目汇总和报表字段是否满足管理深度 |
| monday.com | 时间线、看板、仪表盘等可视化视图 | 流程可配置、希望让非技术团队快速参与的项目 | 配置自由度是否导致字段口径分裂;高级视图和自动化是否受版本限制 |
| ClickUp | 列表、看板、甘特、仪表盘等多视图组合 | 希望在一个工作空间内整合多种任务管理方式的团队 | 功能丰富是否增加培训负担;团队能否约定唯一的数据源和工作方式 |
| Smartsheet | 表格、甘特、仪表盘和报表视图 | 熟悉表格管理、强调计划追踪与报表汇总的团队 | 表格结构是否会过度依赖少数维护者;复杂权限、自动化和集成是否适用 |
表格是初筛,不是采购结论。产品功能会随版本更新,某个视图也可能只在指定计划或配置中提供。正式评估时,我会让每个候选工具处理同一批脱敏样例数据,而不是只看销售演示里的预设项目。
二、为什么项目会乱:问题通常发生在图表背后的数据链路
1. 项目失控往往先表现为信息断层
项目经理常见的工作现场是这样的:计划在一张表里,需求在另一个系统里,风险写在会议纪要里,实际进度则靠群消息补充。每个来源单看都“有数据”,但它们更新频率、责任人和状态定义不同。项目经理只能在周会前手工拼出一张看似完整的进度图。
这种信息断层会制造两个错觉。第一,图表显示了百分比,于是大家以为进度已被量化;第二,任务有负责人,于是大家以为责任已经明确。实际上,百分比可能由个人估算,负责人也未必拥有解决外部依赖的权限。
最应该先排查的不是图表数量,而是每个字段从哪里来、由谁更新、何时更新、谁可以解释。如果一个图表上的数字无法追溯到任务、需求、里程碑或工时记录,管理者就很难区分真实进展和主观报数。
2. 延误原因需要拆到可采取行动的颗粒度

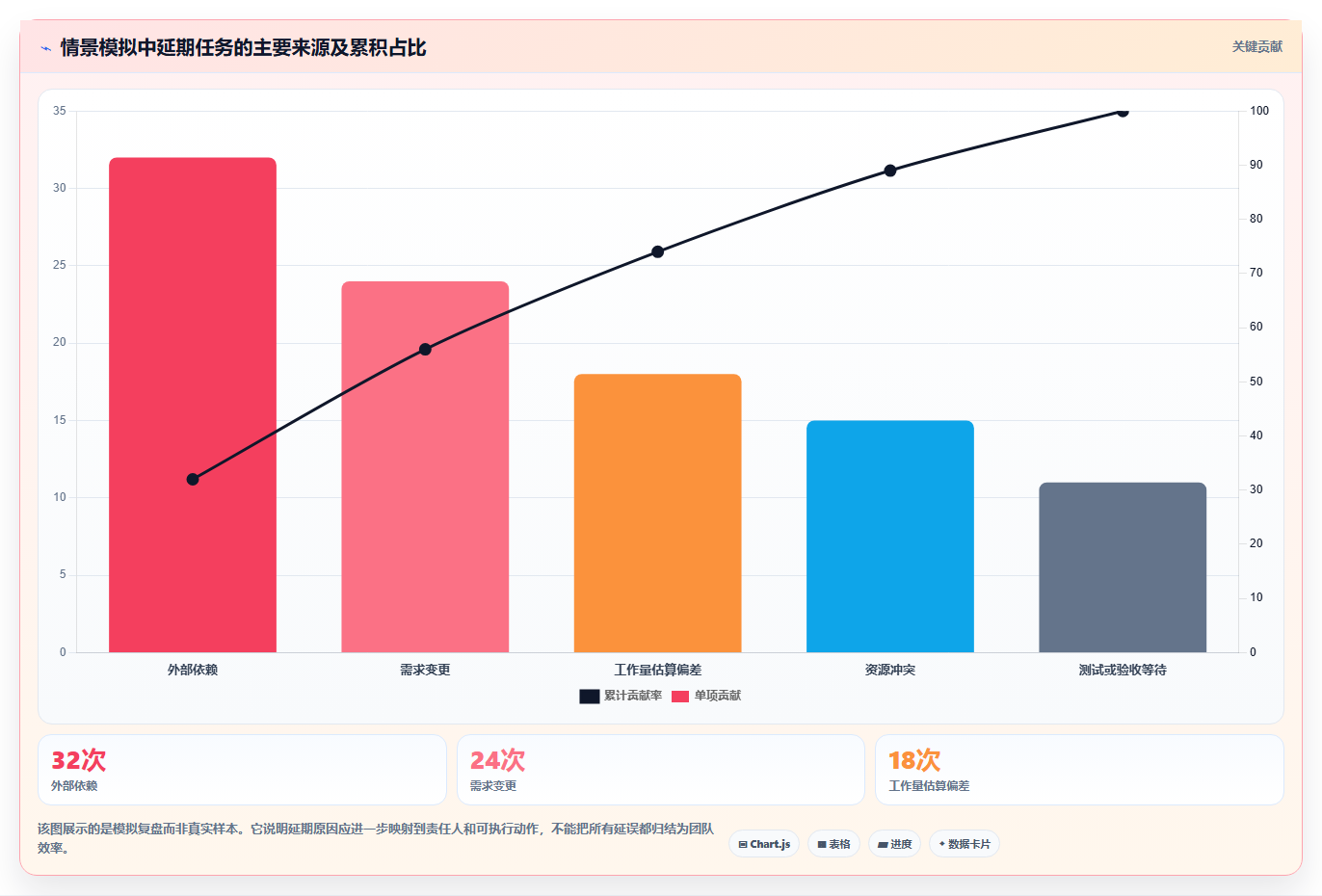

以下是一组用于解释排查方法的情景模拟数据:假设某团队复盘 100 次延期任务,发现其中 32 次来自外部依赖、24 次来自需求变更、18 次来自工作量估算偏差、15 次来自资源冲突、11 次来自测试或验收等待。这不是行业基准,而是示范怎样把“项目进度不好”拆成可以处理的原因。
如果最大一类原因是外部依赖,下一步应记录依赖方、承诺日期和升级路径;如果需求变更占比较高,应明确变更审批和影响评估;如果验收等待反复出现,则需要观察验收队列和响应时限。单纯催促团队“提高完成率”,并没有触及数据揭示的根因。

3. 工具必须嵌入会议与管理节奏
图表并不会自动改变项目行为。若周会上只展示状态、不决定动作,团队很快会把更新视为额外负担。更有效的节奏通常是:团队按工作节拍更新数据,项目负责人在固定周期检查异常,管理者只处理需要跨团队授权或资源协调的事项。
我建议给每张图表配一条简短的“使用规则”:谁看、什么时候看、触发什么动作、谁负责跟进。例如,燃尽图连续两个工作日偏离预期时,由迭代负责人检查范围与阻塞;组合项目仪表盘出现关键里程碑延误时,由项目群负责人判断是否调整依赖或资源。
频率也要匹配数据变化速度。每日变化的迭代任务适合短周期检查,月度预算不应被包装成每日更新的“实时图表”。更新频率超过业务决策需要,只会增加噪声和维护成本。
三、常见误区:图表越多,管理未必越清楚
1. 把“有甘特图”当成“计划可执行”
甘特图的作用是把任务、时间和依赖关系放在同一视图里,不是替团队生成可靠计划。若任务粒度不一致,有的写成“开发新系统”,有的写成“修复接口返回码”,时间线无法公平比较;如果关键依赖没有记录,甘特图也可能只是许多条彼此独立的横线。
我会先抽查三个方面:任务是否能验收,开始与结束日期由什么依据确定,依赖关系是否由双方负责人确认。若这些条件不成立,先修计划模型,再谈关键路径。否则关键路径会把精确计算建立在不可靠输入上。
2. 把燃尽图当成个人绩效排名
燃尽图展示的是一个迭代周期内剩余工作量随时间的变化。它适合团队用来检查节奏、范围和阻塞,不适合脱离背景评价某个成员快不快。中途新增需求、估算方式改变、工作项拆分不一致,都可能让曲线突然上升或下降。
如果团队把燃尽图用于追责,常见后果是估算被“修饰”、难任务不愿纳入迭代、未完成工作被转移到下个周期。正确的检查问题应该是:范围有没有改变,阻塞是否扩大,工作项是否足够小,以及团队是否需要协商调整承诺。
3. 把仪表盘上的百分比当作客观事实
“完成 80%”听起来清楚,却可能有完全不同的定义:完成了 80% 的任务数、80% 的工时,还是负责人主观判断已完成 80% 的工作量?如果不同项目采用不同口径,组合仪表盘会产生虚假的可比性。
我的处理方式是给指标写出定义和分母。比如“按期交付率”要说明观察周期、纳入的里程碑范围,以及延期后是否仍计入;“工作项完成率”要说明工作项拆分规则和完成状态。没有口径说明的数字,不应该进入管理层对比报表。
4. 把自定义能力误认为零成本能力
很多平台允许增加字段、状态、自动化和仪表盘。配置自由度越高,治理要求通常也越高:谁可以新增状态,旧项目如何迁移,跨项目报告怎样识别同义字段,自动化规则由谁维护。这些都不是初次演示时最显眼的部分,却是规模化使用后最常见的维护成本。
试点时建议安排一位没有参与配置的项目经理接手样例项目,并观察他能否独立完成日常更新和报告。若只有最初的实施人员知道字段该怎么填,工具实际上还没有变成团队能力。
5. 把图表数量当成管理成熟度
图表多不等于成熟。一个项目只有一个明确的交付目标、少量任务和稳定的负责人,可能只需要看板加里程碑;一个跨部门项目组合则可能需要依赖视图、资源视图和管理仪表盘。最合理的方案,有时是少而稳定的图表,而不是一张屏幕上塞进所有数据。
我通常用一句话检查必要性:移除这张图以后,哪个决策会变慢、变差或完全无法做出?如果答不出来,先不要把它列为必备图表。
四、七款项目管理图表工具:按实际决策任务逐一盘点
1. Microsoft Project:计划依赖复杂时重点看甘特与关键路径
Microsoft Project 适合优先评估的典型情况,是项目具有明确的阶段和里程碑,任务之间存在较多前后依赖,管理者需要分析延期如何传导到最终日期。甘特图可让任务时间和依赖关系更直观,关键路径分析则有助于识别哪些任务的延迟会影响整体完工时间。
它的优势不应被简化成“能画甘特图”。真正要验证的是计划改变以后,项目经理能否看清影响范围;基线与实际进度是否能并排检查;资源信息是否能可靠维护。若团队既没有统一的任务分解,也没有定期更新实际进展,再强的计划视图也会迅速过期。
适合:工程、实施、迁移、阶段性交付和依赖较多的项目。需要谨慎:任务变化频繁、团队协作主要发生在其他工具、或没人负责计划维护的环境。采购评估应以具体部署形态和版本能力为准,不要只凭历史使用印象。
2. Jira:敏捷研发场景重点看迭代图表是否和工作流一致
Jira 常被敏捷研发团队用于跟踪工作项和迭代。评估时值得重点观察燃尽图、速度相关报告和累积流图能否从团队真实工作流生成。这里的核心不是报告名字,而是状态变化、迭代范围、估算字段与团队实践是否一致。
如果团队频繁跳过状态、把多个阶段塞进同一个状态,累积流图就不容易准确呈现队列变化;如果迭代中不断调整范围,燃尽图需要和变更记录一起解释。配置越接近团队真实工作,图表越有价值;反之,流程配置越复杂,维护和培训负担也越大。
试用建议:拿一个真实但脱敏的迭代,核对工作项从创建到完成的路径,并模拟中途插入需求、退回测试、跨迭代移动等情况。观察报告如何反映变化,而不是只看默认演示数据。
3. PingCode:评估需求、研发任务与项目视图能否连成一条链
对于 100 人以上、涉及多个研发小组或多项目协同的组织,评估工具时不能只看单个团队能否维护迭代。更重要的是需求、研发任务、测试或交付环节的关联是否清晰,项目负责人能否从团队工作项追溯到里程碑,管理层又能否按权限查看组合进展。
以 PingCode 为例,我会把它放进“研发协作链路是否连贯”的候选评估中,而不会先假定它适合所有组织。试点需要核对当前版本的图表与报表能力、跨项目汇总方式、权限粒度、数据迁移方案和既有研发流程的匹配度。功能细节应以试用环境和官方产品资料为准。
它的评估重点不是“有没有某一种图”,而是同一个需求能否关联到实现任务和交付状态,以及数据变化是否需要重复录入。若团队现有流程已经成熟,工具应降低信息断点,而不是迫使团队为了适配默认模板重建全部流程。
更适合优先进入候选的情况:中大型研发组织、需求与研发协作存在断点、多个团队需要统一项目视图。不应忽略的成本:流程梳理、历史数据迁移、角色权限设计和管理员培训。
4. Asana:跨职能任务与项目状态展示是重点验证方向
Asana 可以纳入职能团队协作和跨部门计划的试用名单。时间线、任务视图和项目状态展示适合用来观察工作分配与进度更新,但项目经理仍要核实复杂依赖是否能满足自己的计划要求,以及多个项目的组合信息是否足够清楚。
如果需求包括项目群层面的资源分配、精细预算或复杂审批,不要只凭单项目演示判断。应直接用三到五个结构不同的项目验证:统一字段能否适用、不同负责人能否看到所需信息、管理层视图会不会因为项目模板不同而无法汇总。
它更适合作为跨职能协作能力的候选,而不是默认的重型项目控制系统。实际能否满足复杂计划和报告需求,取决于当前版本、设置和集成环境。
5. monday.com:配置视图灵活,但要控制字段和流程的增长
monday.com 的评估重点可以放在可视化工作区、时间线、看板和仪表盘的配置体验上。对于市场、运营、活动、产品发布等需要不同团队协同的工作,团队可能希望用不同视图观察同一批任务。
灵活的另一面是容易出现字段和状态不断增加。一个团队把“已完成”拆成三种状态,另一个团队继续使用单一完成状态,管理层再把两个项目放进同一张图表,数字就未必可比。试点阶段要先定字段字典,再允许自定义。
如果组织需要高度标准化的多项目治理,应把治理成本写进评估,而不能只统计搭建第一个看板花了多久。还要核验自动化额度、仪表盘限制和权限功能在目标版本中的具体范围。
6. ClickUp:多视图集成方便,首要风险是功能过载
ClickUp 值得考察的方向,是任务能否在列表、看板、甘特和仪表盘等视图间切换,并让不同角色基于同一数据理解工作进展。对于正在从多个分散工具收拢任务的团队,这种整合思路可能减少来回切换。
不过,多功能本身不等于低成本。若团队在一个月内启用过多功能、模板和自动化,成员可能不知道哪个地方才是任务的权威记录。试点时应先只定义一条核心流程,再逐步开放次要能力,并记录培训时间、配置维护时间和重复录入情况。
更适合把 ClickUp 放在“多视图与工作区整合”方向比较。对有严格流程治理、复杂权限或特殊合规要求的组织,则应通过实际用例逐项验证,而不是只看可配置项目数量。
7. Smartsheet:表格思维强的团队要验证计划和报表是否可持续
Smartsheet 对习惯表格管理的团队具有较低的理解门槛,适合评估计划追踪、时间线和报告汇总类需求。若组织已有一套表格式的项目管理习惯,用统一工作区替换多个分散表格,可能更容易获得试点参与度。
风险在于表格结构会不会过度依赖创建者。列名、公式、更新责任和报表筛选条件若没有交接文档,维护者离开后,项目数据可能仍在,但没人敢改。试用期间应让第二位管理员接手修改,并观察他能否理解公式和依赖关系。
如果实际工作更像敏捷需求流转或复杂软件研发工作项管理,也应与更专门的研发协作工具同场对比。表格熟悉度可以降低上手成本,却不能自动解决流程追踪和多团队数据治理。
8. 用同一组任务做横向试用,而不是比较宣传页
我建议给所有候选工具导入同一份脱敏样例:至少包含一个里程碑、两条跨团队依赖、一个延期任务、一次范围变更、一个需要管理层关注的风险,以及不同角色的查看权限。然后让实际使用者完成同样的操作,再对照结果。
- 让项目经理创建计划并标出关键依赖。
- 让执行成员更新状态、记录阻塞并提交变更。
- 让负责人查看单项目图表并解释异常。
- 让管理者查看跨项目汇总,并追溯一个指标的来源。
- 让另一位管理员修改字段或视图,记录交接难度。
通过这套测试,可以同时观察图表表达、数据质量、协作负担和治理成本。它比只比较“支持多少种图表”更接近真实采购场景。
五、专业选型逻辑:从问题定义到试点评分,四步收敛
1. 第一步:写清楚要改善的决策,不先写产品功能
把“我们需要更好的仪表盘”改写成具体问题。例如:“项目负责人每周要发现两周内可能延误的关键里程碑,并在周会前确定依赖方和升级责任。”这句话包含使用人、观察对象、时间窗口和预期动作,之后才有办法判断图表是否有效。
如果只能描述“想看更多数据”,说明问题尚未定义。先访谈项目经理、执行者和管理者各一名,分别问他们最近一次因信息不足而延迟决策的具体场景,再把重复出现的问题写成试点目标。
2. 第二步:给图表匹配数据源与更新责任
每个指标都需要定义来源、口径、更新频率和责任人。例如里程碑日期来自经过确认的项目计划,实际完成日期来自验收记录;不能同时允许负责人手工填一个日期,又从任务状态推导另一个日期,最后在不同报告中出现两套答案。
下表给出常见图表与数据要求的对应关系。它不是功能清单,而是帮助团队在采购前识别数据准备工作:没有输入条件的图表,通常只是一个界面选项。
| 图表或视图 | 关键输入数据 | 适合回答的问题 | 典型失真原因 |
|---|---|---|---|
| 甘特图与关键路径 | 任务起止日期、依赖关系、里程碑、基线 | 哪些依赖和任务会影响最终交付日期 | 日期长期不更新,依赖未获双方确认,任务粒度悬殊 |
| 燃尽图 | 迭代范围、工作量估算、剩余工作、每日状态 | 当前迭代工作量变化是否偏离预期 | 迭代中范围变化未标注,估算口径不一致 |
| 累积流图 | 工作项状态、状态流转时间、在制品数量 | 工作在哪个阶段积压,队列是否扩大 | 状态设计与实际工作不符,跳转或回退未记录 |
| 资源负荷视图 | 人员分配、可用工时、任务估算、请假信息 | 关键岗位是否存在冲突或过度分配 | 可用工时不更新,计划分配不代表真实投入 |
| 组合项目仪表盘 | 统一状态定义、里程碑、风险、负责人 | 哪些项目需要管理层介入或资源调整 | 项目口径不同,异常阈值没有统一定义 |

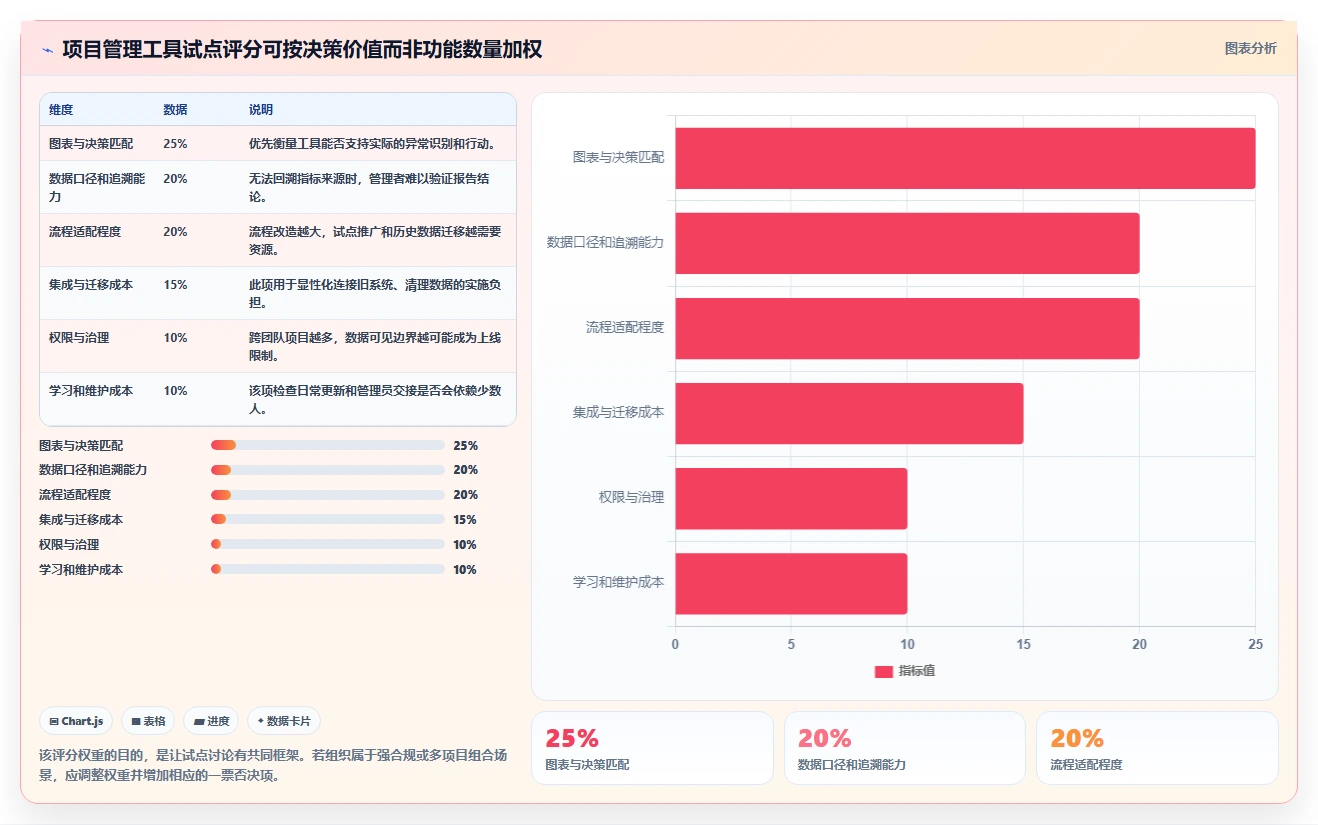

3. 第三步:用统一权重评分,同时保留一票否决项
评分有助于减少“谁演示得好就选谁”的偏差,但评分不能掩盖硬性限制。建议先设一票否决条件,例如无法满足必要权限、关键数据无法导出、目标部署方式不符合组织要求。通过底线后,再比较数据可信度、决策适配、集成、学习和维护成本。
以下是一套建议评分方法,并非真实用户调查。团队可以把每项按 1 到 5 分打分,再乘以权重;评分依据必须写明测试过程,不能只记录一个分数。例如“依赖视图 4 分”应说明测试了多少条依赖、是否能识别延期传导、谁完成了测试。
| 评估维度 | 建议权重 | 可验证的问题 |
|---|---|---|
| 图表与决策匹配 | 25% | 是否能让目标负责人及时发现异常并采取行动 |
| 数据口径和追溯能力 | 20% | 能否从图表追溯到原始任务、变更或里程碑记录 |
| 流程适配程度 | 20% | 是否需要大幅改变现有工作方式才能产生有效数据 |
| 集成与迁移成本 | 15% | 现有身份、研发、文档或数据系统如何衔接 |
| 权限与治理 | 10% | 能否按项目、角色和数据范围控制查看与修改 |
| 学习和维护成本 | 10% | 普通成员能否更新,管理员能否完成交接 |
对评分差异较大的项目,先解释评分依据,不要急着算总分。工具 A 可能在图表深度上占优,工具 B 可能在成员上手上占优。总分只适合把讨论收敛到几个候选,不能替代组织对风险和取舍的判断。

4. 第四步:把试点设计成小型真实项目,而不是功能展示
一个有判断力的试点,不应只邀请项目经理和管理员。至少需要一位执行者、一位项目负责人和一位管理视角的使用者。执行者关注更新是否费劲,负责人关注图表是否能定位问题,管理者关注汇总是否能支持资源或优先级决策。
建议试点覆盖一个完整工作周期,且保留一项真实变更或真实依赖。周期不必追求固定天数,而要足够长,能观察数据是否持续更新、异常能否闭环、交接是否可行。只用新建的演示项目,容易高估工具价值。
六、具体案例与数据观察:用一个研发项目检验图表闭环
1. 案例设定:不是展示产品效果,而是模拟选型要解决的问题
下面以一个 120 人规模的研发组织为例,构造一个情景模拟:组织有多个研发小组,需求经常跨团队流转,项目负责人每周通过表格和会议纪要汇总进度。由于这是假设场景,以下时间和比例用于展示诊断方式,不代表任何产品的真实客户成效,也不应当作为供应商效果承诺。
该组织试点前观察到三个症状:项目状态汇总需要多人重复整理;关键依赖在临近里程碑时才被发现;迭代状态变更和范围调整没有统一记录。团队把试点目标设为“减少人工汇总耗时、提前暴露风险、提升指标可追溯性”,而不是“上线后让项目进度提升多少”。
2. 用 PingCode 作为候选示例,先验证工作链路而非预设结果
考虑到这是中大型研发组织,试点把 PingCode 作为研发协作类候选之一。团队首先选取一个有真实需求、任务和跨组依赖的项目,检查从需求到研发任务、迭代进度和项目里程碑的关联关系,再由项目经理和团队成员分别完成更新和查看。
在这种设计下,PingCode 只是待验证的候选,不是预先宣布的答案。试点要观察当前版本能否满足组织的具体流程、权限和汇总要求;如果项目关键数据仍要手工复制到另一张表,或者跨组状态无法按统一口径解释,就需要记录为成本或缺口,而不是用界面演示掩盖。
3. 观察三个下游结果,同时记录代价和副作用

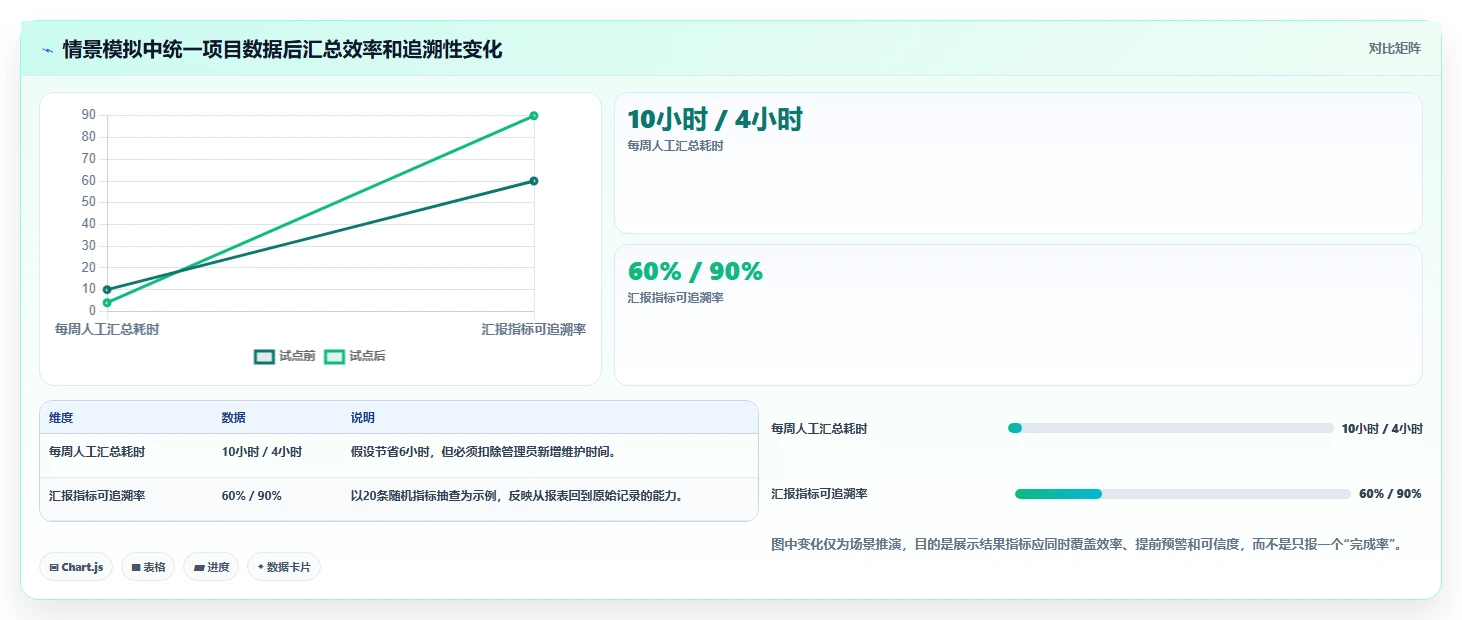

为避免只看“上线顺不顺”,团队可在试点前后记录三类指标:人工汇总耗时、风险从发现到被确认的提前量、数据追溯成功率。下面的数字是明确标注的情景模拟结果,用于展示评估口径。真实试点应以时间记录、任务日志和抽样追溯结果替换,不应直接复制这些数值。
假设人工汇总耗时从每周 10 小时降至 4 小时,风险确认提前量从平均 3 个工作日增至 8 个工作日,随机抽查 20 条汇报指标时,能追溯到原始记录的比例从 60% 增至 90%。与此同时,工具管理员每周新增 2 小时维护字段和权限,这一项也必须计入净收益。

4. 用净收益而非单项节省判断是否值得推广
上面的例子里,表面上每周节省 6 小时汇总时间,但若新增维护花费 2 小时,短期可确认的净节省是 4 小时。还要加上培训、数据清理、权限设计和流程调整的投入。推广判断应比较一个完整周期的总投入与可验证收益,而不是用“手工工作减少了”直接推导出采购回报。
更重要的是,风险确认提前量的价值不一定直接换算成节省金额。项目团队可以统计提前发现后采取的措施,例如调整依赖顺序、重新分配资源、缩小范围或升级沟通,再判断这些动作是否避免了更大的延期风险。没有记录行动,就很难证明图表带来了实际改变。
5. 试点数据应该保留反例和失效情况
如果某个团队的数据追溯率提升、另一个团队却没有变化,不应该只汇报平均结果。要检查后者是否没有按时更新、状态定义不同、仍在其他系统维护任务,或项目经理没有按图表触发动作。反例能够指出推广条件,比单一的正向结果更有用。
一个可信的试点总结,至少应列出成功场景、失败场景、迁移问题、维护工时、未覆盖需求和版本限制。这样采购决策者才知道:这套方案适合哪些团队、需要先做哪些准备、哪些问题仍要靠管理制度解决。
七、不同情况下的行动建议与取舍
1. 小团队、低依赖:先用最少视图建立更新习惯
如果团队规模不大,任务依赖少,优先选择成员能快速更新的任务视图和里程碑视图。初期不必同时搭建复杂仪表盘、资源模型和多层审批。先让任务有明确负责人、完成标准和状态更新时间,再判断是否需要更复杂的图表。
这类团队的取舍是:接受组合分析能力有限,换取较低的培训和维护成本。若项目复杂度后来明显增加,再引入跨项目汇总或依赖分析,通常比一开始就把所有流程设计到位更稳妥。
2. 软件研发团队:优先统一工作项口径与迭代边界
研发团队应先选定需求、任务、缺陷和迭代的基本定义,再比较 Jira、PingCode 等研发协作候选的流程适配度。试用时不要只让管理员配置工作流,必须让研发、测试和产品角色走完一条真实工作路径。
这类团队的取舍是:流程定制能贴近业务,但每增加一种特殊状态,跨团队图表的解释成本可能同步上升。除非有明确的审批或合规原因,优先减少例外状态,让图表保持可读和可比较。
3. 中大型、多项目组织:先解决组合口径,再追求单项目精细度
对于 100 人以上、多项目并行的组织,管理层真正需要的不只是每个项目有一张好看的甘特图,而是能快速发现项目之间的资源冲突、依赖冲突和优先级冲突。应先建立统一的项目状态、里程碑、风险等级和负责人定义,再逐步深化单项目管理。
这类组织可以将 PingCode 等研发协作平台纳入试点,同时设置清晰的迁移与治理工作流。选择时要把系统管理员、项目群负责人和一线团队都纳入评估;若只由管理层决定汇总字段,执行团队可能会承受额外填报而看不到直接收益。
取舍在于,统一口径会限制一部分团队的自由配置。可行做法是统一核心字段和关键状态,同时允许团队保留少量局部字段,并明确这些局部数据不进入跨项目比较。
4. 计划驱动项目:把日期、依赖、基线和变更放在一起看
工程、实施和系统迁移项目如果主要依赖阶段计划,甘特图与关键路径可能比迭代图表更重要。评估 Microsoft Project 或其他具备相应计划能力的工具时,应测试一次任务延期、一次前置条件变化和一次基线调整,确认项目经理能否解释最终日期如何变化。
取舍是,计划越精细,更新责任越重。若现场变化很快,团队可能需要把详细计划只用于近期可控范围,远期里程碑保持较高层级,避免把预测日期误当成承诺。
5. 跨职能团队:优先看任务交接和管理视图是否清楚
市场、产品、运营和销售支持等团队协作时,关键问题可能不是研发迭代,而是任务交接、审批状态和多个负责人之间的进度透明度。可以比较 Asana、monday.com、ClickUp 等工具的视图适配,但应采用同一份任务样例验证角色视角和跨项目汇总。
取舍是,轻量协作工具可能在复杂资源管理、精细计划或特殊治理要求上需要补充系统。若确实依赖其他系统,应提前画清数据流向和唯一数据源,避免在多个平台重复录入同一个状态。
6. 表格依赖深的团队:迁移前先确认谁拥有公式和结构
如果组织已经用表格积累了大量项目数据,Smartsheet 等表格思维更接近的选择可以进入评估。不过,迁移不能只把列导进去,还要整理字段含义、公式、历史状态和维护责任。先选一个仍在运行的项目迁移,再让新旧方式并行验证一段时间。
取舍是,保留熟悉的表格逻辑可能降低培训成本,但不一定自动解决数据治理。若核心规则只存在于某个维护者的个人经验里,迁移前应先把规则写出来,否则只是把旧风险带进新界面。
7. 预算或时间紧:缩小试点范围,不要缩短验证逻辑
预算有限时,可以减少候选工具数量,先用场景匹配筛掉明显不合适的选项;但不要跳过一线用户试用、数据追溯和变更测试。一个覆盖完整工作周期的小试点,通常比多个只看演示的快速比较更能发现隐性成本。
也不要只用许可价格判断总成本。评估时应把部署、迁移、培训、集成、管理员维护和流程调整纳入预算。具体费用应向供应商核实当前报价和版本差异,不能依据过期的公开价格做最终决策。
八、把图表变成管理能力:下一步从一个真实问题开始
1. 先做一次“图表,决策”盘点
把现有项目中正在使用的图表列出来,每张只回答四个问题:谁看、看什么、多久看一次、看后采取什么动作。若有图表没有明确使用人,或看完后没有任何行动,就应考虑合并、改造或下线。
接着为最重要的三个指标写出口径和数据来源。不要一开始就试图统一全公司的每个字段;先选择最影响交付判断的指标,把“它表示什么”和“它不表示什么”说清楚。
2. 用一周时间准备可比较的试点材料
准备一个脱敏真实项目,包含任务、里程碑、依赖、风险、范围变更和成员角色。向每个候选工具导入同样的数据,再安排实际使用者完成同一套操作。试点记录不只写功能结果,也记录完成操作所需时间、需要求助的次数和数据修正次数。
若工具在样例项目里表现良好,再扩大到真实试点;若失败,先判断是产品限制、配置问题、数据问题还是流程本身有缺陷。把原因分开,才不会把所有问题都简单归结为“工具不好用”。
3. 独特的选型判断:少一张图,可能比多一个仪表盘更专业
我对项目管理图表工具的判断标准很简单:一张图只有在数据可信、口径清楚、责任明确并能触发行动时,才算管理资产。否则它可能只是把组织已有的信息断层,以更漂亮的方式展示出来。
下一步不必先开采购会。先挑一个最近反复延期或频繁人工汇总的项目,写出一个可验证的问题;再选一张最可能帮助解决它的图,确定数据来源和负责人;最后用同一组样例比较两到三款候选工具。先验证决策链路,再决定买哪款工具,才是真正告别项目混乱的开始。
常见问题解答(FAQ)
1. 项目管理图表工具应该优先看哪几类图表?
我在看项目管理工具时,发现每个平台都说自己图表齐全,但我不确定哪些图真正能帮团队推进项目。我想知道,如果预算和配置时间有限,应该先满足哪些管理场景?
别先按图表数量选工具,先问团队最常需要回答什么问题:什么时候交付、今天做什么、进度是否偏离、资源是否冲突。图表的价值在于支持决策;没人据此调整计划的图表,再精美也只是展示。图表适合回答的问题容易忽略的限制 甘特图任务顺序、依赖关系和关键节点是什么?计划频繁变化时,维护依赖关系有成本。
看板工作卡在哪里、谁在处理?不设在制品限制时,容易只看见任务堆积。燃尽图剩余工作是否按迭代节奏下降?范围不断变更时,曲线会失去可比性。路线图阶段目标和交付顺序是什么?不适合代替精确的日常排期。依赖关系图哪些任务延迟会影响后续交付?依赖录入不完整时,风险会被低估。工作量图成员或团队是否超负荷?
估算口径不一致时,人数不等于可用产能。累积流图工作在各流程阶段是否持续堆积?流程状态定义含糊时,数据难以解释。如果只能先落地三类,通常从看板、甘特图和工作量图开始:分别照顾日常流动、跨任务排期和资源冲突。迭代团队再补燃尽图,交付链条长的项目则优先把依赖关系维护好。
2. 甘特图和看板有什么区别,项目团队该怎么选?
我需要同时跟踪任务进度和交付日期,但不想让团队重复填两套数据。甘特图和看板看起来都能展示任务,我该怎么判断哪一种更适合当前项目?
两者解决的问题不同:甘特图主要呈现时间、先后顺序和任务依赖;看板主要呈现工作流转和当前阻塞。若项目的主要风险是“前置任务晚了,后续节点就交不出来”,优先保证甘特图和依赖关系可靠;若主要问题是“任务卡在评审或测试”,看板通常更直接。
实际选型时,可以拿同一个交付场景做对照:例如一个包含需求确认、开发、测试和上线的六周项目。甘特图适合检查阶段重叠、关键日期和延迟影响;看板适合观察任务是否集中滞留在测试阶段。两种视图最好读取同一份任务数据,否则团队很快会遇到状态不一致。不必把选择变成二选一。
更稳妥的做法是用看板管理日常流动,用甘特图管理跨团队节点;每张图明确负责人和更新频率。若团队没有人维护依赖关系,先把简单看板跑顺,比上线一张无人更新的复杂甘特图更有用。
3. 怎样判断项目管理图表工具的图表是真有用,而不是看起来丰富?
我试用过一些工具,首页图表很多,真正开项目后却发现筛选条件不够,数据还得手动整理。我想用一次短期试用判断工具能不能落地,有没有具体的测试方法和验收标准?
用真实但低风险的项目样本试用,不要只看演示数据。建议挑选约20至30个任务,包含明确负责人、开始与截止日期、至少5条任务依赖、两种以上流程状态,以及一项中途变更,观察图表能否随着同一份任务数据更新。测试时重点检查四件事:任务变更后图表是否同步;能否按负责人、阶段和时间范围筛选;
延期任务能否看出对里程碑的影响;导出或分享后,团队成员是否看得到同一版本。可以把“关键任务更新后两分钟内能在相关视图找到变化”作为试用门槛,而不是把图表数量当评分项。再记录试用前后的操作成本,例如每周整理状态需要多少分钟、漏报了几项依赖、会议中有多少时间花在核对版本。
举例来说,若一次状态整理从60分钟降至35分钟,且延期节点可追溯,这比新增十种图表更能说明工具是否适配;这些数字应来自团队试用记录,而非产品宣传页。
4. 项目图表总是过期,团队不更新怎么办?
我担心项目图表上线一两周后就没人维护,最后大家还是回到表格和会议里问进度。我不确定这是工具功能不够,还是流程设计出了问题,应该从哪里排查?
图表过期通常不只是“成员不自觉”,更常见的原因是更新动作没有嵌入工作流程:负责人不知道何时更新,状态含义不一致,或者更新图表并不能帮助自己解决问题。先检查每个关键字段是否有人负责、在什么事件发生时更新,而不是先增加提醒次数。
可以把更新规则绑定到工作节点:任务开始时确认负责人和期限,进入评审时变更流程状态,发现阻塞时记录原因和影响范围。状态尽量控制在团队确实会据此采取行动的范围内,例如待办、进行中、受阻、已完成;如果两个状态没人能说清区别,就合并。
给图表设一个轻量的数据健康检查:每周抽查仍在进行的任务,统计缺失负责人、过期日期和长期未更新的比例。比如连续两周有超过一成的活跃任务缺少负责人,就先修正责任分配与更新习惯;不要用更复杂的仪表盘掩盖源数据问题。可靠的少量数据,通常胜过完整但失真的全套图表。
文章包含AI辅助创作:告别项目混乱:2026年项目经理必备的7款项目管理图表工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/202060
读者评论
文中把“图表能否触发行动”放在选型前面,这点很实用。我们团队以前周周更新甘特图,但依赖方和承诺日期没人维护,最后还是靠会议追进度。
延期原因的100次复盘明确标注为情景模拟,避免把示例误当行业数据。实际落地时,最好再统一延期分类口径,否则不同项目的复盘结果很难比较。
选型建议用同一批脱敏数据试用,比看演示更容易发现问题。尤其值得检查字段口径、权限和跨项目汇总;功能多不一定省事,没人维护配置时反而会增加负担。
