选项目排期工具,最容易犯的错误不是买贵了,而是把“能画甘特图”误认为“能管理交付”。一张排期图看起来完整,不代表依赖关系有人维护、资源冲突有人处理、变更影响能及时传到团队。我判断工具是否合适,通常先看它能不能把计划、执行、风险和决策连成一条可追溯的链,再看界面是否顺手。下面这份 2026 年选型指南会按实际管理场景拆解八款工具,并给出可复用的评估方法;文中的项目数据均明确标注为情景模拟,不冒充真实客户统计。
一、先讲结论:工具的价值不在甘特图,而在变更闭环
1. 先按项目的“复杂度来源”选,而不是按行业标签选
软件开发、工程建设、市场活动都可能需要排期,但真正决定工具类型的,往往不是行业名称,而是复杂度从哪里来。复杂度可能来自数百项任务之间的依赖,可能来自多项目争抢同一批人,也可能来自频繁变更、跨团队审批或严格的基线审计。
如果工作主要是个人任务和短期协作,轻量看板加日历通常够用。若项目有明确起止时间、关键路径、基线和资源约束,就需要具备网络计划或甘特能力的工具。若多个团队共同交付、需求持续变化,工具还必须能把路线图、迭代、缺陷和发布节奏联系起来。
我的核心判断是:先识别项目的主要失控机制,再找能控制这个机制的工具。工具选得越重并不代表越成熟。把轻项目塞进复杂排程系统,会增加维护成本;把工程级计划放进纯看板,则可能看不见依赖和关键路径。
2. 八款工具的快速匹配结论
下面的推荐不是绝对排名,也不是以功能数量排序。它们代表八种常见的选型方向。产品功能、套餐、部署方式和地区可用性可能变化,采购前应以官方文档和试用环境确认。
| 工具 | 优先考虑的场景 | 最值得验证的能力 | 主要取舍 |
|---|---|---|---|
| Microsoft Project | 计划驱动、任务依赖清晰的项目 | 甘特、日历、资源与基线管理 | 复杂计划需要具备排程管理习惯的人员维护 |
| Primavera P6 | 大型工程、多承包方、强基线控制 | 多项目计划、资源与进度控制 | 实施和治理成本较高,不适合轻量协作 |
| Jira | 软件研发、缺陷流转、敏捷交付 | 工作流、迭代、需求与缺陷关联 | 跨项目主计划和非研发资源排程需额外设计 |
| Asana | 市场、运营、产品等跨职能工作 | 任务责任、时间线、项目组合视图 | 严谨的关键路径和工程资源管理并非其首要优势 |
| Smartsheet | 熟悉表格、需要协同计划与报告的团队 | 表格、甘特、自动化和仪表板 | 复杂数据模型容易演变成难以治理的表格体系 |
| Monday.com | 多部门工作流、可视化跟踪和自动提醒 | 流程配置、看板、时间线与仪表板 | 配置自由度高,字段和自动化需要统一规范 |
| ClickUp | 希望在一个工作区整合任务与文档的团队 | 视图组合、任务层级和团队工作区 | 功能多,若缺少规则容易出现视图与字段过载 |
| 腾讯 TAPD | 以研发协作为主、需要需求和缺陷过程管理的团队 | 研发流程、迭代与工作项跟踪 | 选型时要验证跨部门总排期及资源视图是否满足需求 |
这张表只能用来缩小候选范围,不能代替试用。比如“支持时间线”不等于“能进行资源平衡”,“能设置依赖”也不等于“能自动计算可信的关键路径”。正式比较时应拿同一份真实计划、同一套验收问题去验证,而不是逐个听产品演示。
3. 预算之外,至少把三种成本算进去
采购报价通常只是显性成本。项目排期工具还会带来数据迁移、管理员配置、培训和持续维护成本。尤其要留意一类被低估的支出:每周花在整理状态、催报进度、修正字段和汇总多个项目上的人工时间。
我建议把成本口径写成“总拥有成本”,至少估算许可费用、初始配置工时、每月维护工时、用户培训工时和集成费用。若工具单价低,却要求项目经理用表格反复补录,低价很可能只是把成本转移给了使用者。

二、选型背景:排期为什么经常“看着很全,执行还是失控”
1. 排期失效,通常不是任务没填,而是计划脱离现场
我见过的典型计划表,任务、负责人和日期都有,甚至颜色也按状态标好了,但会议一问“这个任务晚三天会影响什么”,就没人能回答。原因并不神秘:计划里只有任务清单,没有可用的依赖关系;日期是负责人最初报出的承诺,没有记录资源占用和前置条件。
任务日期本身只是预测,不是事实。一个任务是否能按时完成,取决于输入是否到位、决策是否及时、相关人员是否可用,以及前置任务的交付质量。排期工具若没有将这些条件显性化,甘特图就可能只是漂亮的静态截图。
2. 三类项目,对排期能力的要求并不相同
第一类是计划相对稳定的交付项目。例如一次有固定上线日期的系统迁移,工作包、审批节点和验收范围较明确。关键能力是依赖、里程碑、基线和延期影响分析。
第二类是持续变化的研发项目。需求优先级会调整,团队以迭代推进,短期计划比半年级任务承诺更可信。关键能力是需求与迭代关联、工作流透明、版本和缺陷跟踪,同时要能给管理层提供可信的中期预测。
第三类是多项目共享资源的组织。每个项目单看都排得下,放在一起却发现同一位架构师、设计师或测试负责人被安排在同一周处理四项关键工作。关键能力不是单项目甘特图,而是组合层面的容量、优先级和资源冲突管理。

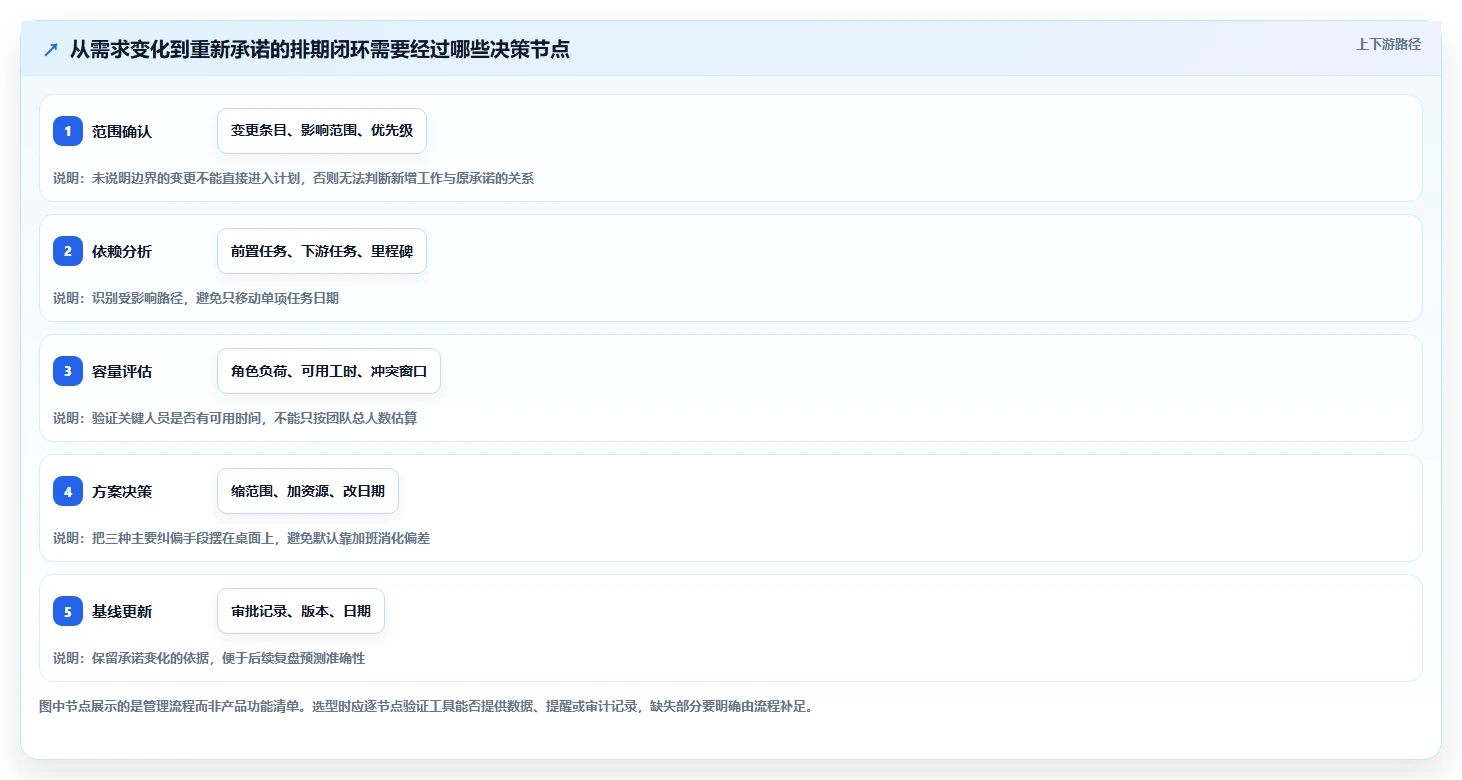

3. 排期不是一次性规划,而是反复更新的决策机制
一个实用的排期循环可以概括为:确认范围和约束、拆解工作、建立依赖、评估资源、形成基线、按节奏更新、评估偏差、决定纠偏或重新承诺。工具要支持这个循环,而不是只在第一步提供一张时间线。
当变化发生时,团队需要回答三个问题:变更影响了哪些下游工作?它占用了哪些稀缺资源?原定日期是否仍然成立?如果每次都要导出、手工对表、重新开会才能得到答案,工具并没有真正减少排期决策成本。

三、常见误区:八成选型争论,其实争错了问题
1. 误区一:把“功能最多”当成“最适合”
功能清单越长,越容易让评估变成打勾比赛。但功能是否有价值,取决于团队是否真的会用、数据是否有人维护、管理者是否据此作决策。没人维护的资源池,不会因为工具支持资源池功能就自动准确。
我更关注关键功能的“使用闭环”:数据由谁录入,多久更新一次,谁发现异常,异常由谁处理,处理后是否回写计划。如果这五个问题没有明确答案,功能再完整也可能只是演示环境里的能力。
2. 误区二:把甘特图当成关键路径管理
甘特图是时间表达方式,不是计划质量认证。关键路径需要依赖逻辑、持续时间和日历设置都基本正确,还要明确哪些任务属于必需工作。若任务关系缺失,关键路径计算没有可靠输入;若依赖被随意设置,系统算出来的路径也可能很精确地错。
试用时不要只看图能不能拖动。找一个真实项目,故意延长一项前置任务、调整一个共享资源、改变一个里程碑,观察系统能否合理展示连锁影响。这个测试比“甘特图是否漂亮”更有判断价值。
3. 误区三:把“实时状态”理解为“实时预测”
任务显示为进行中,只说明有人更新了状态;它不代表剩余工期可信,也不代表最终日期已经重新预测。若工具没有剩余工作量、阻塞原因、依赖变化和近期完成速度等输入,所谓实时项目健康度往往只是状态灯的汇总。
我建议把状态信息分成事实、预测和管理判断三层。事实是已完成的工作和已发生的问题;预测是基于当前信息推测的日期;管理判断是是否接受范围、资源或时间的调整。三者混在一个红黄绿标记里,会让报告看起来简洁,却掩盖重要差异。
4. 误区四:用个人效率工具解决组织级资源冲突
个人任务清单可以帮助每个人看见自己的工作,却未必能回答组织要解决的问题:同一人是否被多个项目重复占用?项目间的优先级谁来决定?项目延期是否会影响其他项目的承诺?如果工具只覆盖个人视图,管理者就需要另建组合层数据。
反过来,如果团队只有十几人、项目很少,也不必急着建设复杂的资源管理体系。先把负责人、交付日期、依赖和变更记录稳定下来,往往比追求精密的工时百分比更实际。
5. 误区五:把迁移看成“导入表格”
旧表格里可能有任务名称,却缺少字段定义、关系逻辑、状态口径和历史决策。直接导入常常只是把旧的不一致复制到新系统。迁移前应先统一任务粒度、负责人规则、里程碑定义和状态含义,再挑一部分项目做映射验证。
选型时可以让供应商或实施团队迁移一份真实样本,而不是用干净的演示数据。观察的不只是导入成功率,还包括依赖是否保留、日期是否一致、责任人是否匹配、历史版本是否可追溯。

四、专业选型逻辑:用一套可复核的测试替代演示印象
1. 先画出需求边界,再去看产品
我会先把需求分成三层:必须具备、试点后再判断、明确不需要。必须具备的能力必须能对应到一个真实风险;如果说不清“不具备会导致什么”,通常就不应放进硬性门槛。
对大多数团队,硬性门槛可以从数据权限、依赖维护、项目视图、导出能力、变更记录和身份管理开始。对工程或强合规环境,还要增加基线版本、审计记录、跨项目资源和部署要求。对研发团队,则应验证需求、缺陷、版本和迭代能否形成连续工作流。
2. 用真实项目做同题测试
不要让每家产品用自己的演示场景。准备一份包含二十至五十项任务的脱敏计划,至少包含三个里程碑、两条依赖链、一项共享资源、一次模拟变更和一个跨部门审批节点。让每家候选工具完成同一组操作,然后由项目经理、执行成员和管理者分别评分。
至少测试以下问题:
- 调整前置任务日期后,下游任务和里程碑是否按预期变化?
- 同一资源被两个项目重复安排时,是否能看见冲突?
- 任务阻塞后,负责人、原因、预计恢复日期是否能被追踪?
- 范围变更后,能否保留原承诺并形成新的预测版本?
- 管理层能否查看跨项目风险,而不要求项目经理重复填报?
- 成员是否能在不参加培训的情况下理解自己要更新什么?
3. 评分要给“错误成本”更高权重
常见的打分表会把界面、甘特图、自动化、报表、集成平均分配权重。但如果项目最怕的是交付延期,那么依赖和变更影响应该占更高权重;若最怕审计遗漏,则历史记录和权限边界权重应更高。
以下是一个可调整的 100 分模型。权重是建议起点,不是行业标准。每项功能以真实任务测试,评分采用 1 至 5 分,并记录证据,而不是只写“好用”或“不好用”。
| 评估维度 | 建议权重 | 关键验证问题 |
|---|---|---|
| 排期逻辑与依赖 | 25% | 任务关系、日历、里程碑变化能否正确呈现? |
| 执行协作与更新体验 | 20% | 成员能否快速更新状态、阻塞与剩余工作? |
| 资源与多项目视图 | 15% | 能否识别关键角色冲突和组合层延期风险? |
| 变更与历史追溯 | 15% | 是否能区分原基线、实际进展和最新预测? |
| 集成与数据治理 | 10% | 权限、身份、导出、接口和审计是否满足要求? |
| 学习与维护成本 | 10% | 日常维护由谁承担,成员需要多少培训? |
| 总拥有成本 | 5% | 许可、实施、迁移和长期维护是否在预算内? |
不要因为某个产品在一项功能上得分最高就直接采购。若它在关键依赖测试中表现差,而该能力恰好对应项目主要风险,那么整体平均分再漂亮也没有意义。可以把一两项设为“一票否决项”,例如数据部署不满足合规要求,或无法导出组织必须留存的计划记录。
4. 试点周期要足以观察一次计划变化
只试用一周,往往只能验证建任务和看视图。比较合理的试点应至少覆盖一次周度排期更新、一次真实变更和一次管理复盘。试点期间记录新增任务、延期原因、状态更新时间、会议准备工时和用户实际使用情况。
还要设置退出条件:如果成员更新率不足、项目经理仍在维护第二套表格、关键变更无法回溯,就不要把“大家还不习惯”当作无限延期的理由。试点的目的不是证明采购决定正确,而是尽早发现工具、流程或团队采用上的不匹配。

五、八款项目排期工具逐一看:适用场景和真实取舍
1. Microsoft Project:适合计划驱动、依赖关系清楚的项目
这类工具适合需要较严谨任务分解、依赖关系、里程碑和基线管理的团队。对已经使用办公套件、习惯以任务和日期进行计划的组织,学习路径相对直观。它的价值不是“能画甘特图”,而是支持把任务网络和时间安排放在同一套计划逻辑里。
选型时要确认使用的是哪种产品形态、许可组合和部署方式,因为不同版本及套餐的能力并不完全相同。试点中尤其要验证资源日历、任务约束、基线对比和跨项目汇总是否满足需求。若组织没有统一的计划维护规范,复杂字段和排程设置反而可能制造更多错误。
适合:有明确范围、交付节点和计划责任人的项目。谨慎:纯敏捷团队、任务变化极频繁且不维护基线的场景,或把项目计划等同于个人待办的团队。
2. Primavera P6:适合大型工程和严密进度控制
大型建设、能源、基础设施或多承包方工程,通常同时面对长周期、多层级工作包、资源约束和合同节点。此类场景需要的不是简单的任务列表,而是可以支持复杂进度计划、项目组合视图和控制流程的专业能力。Primavera P6 常被纳入这类候选范围。
专业能力越强,越需要专业治理。企业应确认计划编码体系、日历规则、工作分解结构、更新节奏和责任边界是否准备就绪,并评估实施、培训和管理员投入。若项目只有几十项简单任务,采用这类系统可能是以高昂的管理成本换取用不上的控制深度。
适合:合同节点严格、多承包方协作、进度计划层级复杂的工程组织。谨慎:需要快速协作但没有专职计划控制能力的小团队。
3. Jira:适合研发工作流,不应单独承担所有企业排期
研发项目的关键对象通常是需求、缺陷、迭代和发布,而不是一张从项目起始到结束不变的任务表。Jira 在工作项、工作流和迭代协作方面有较成熟的使用生态,适合需要跟踪研发过程的团队。
但研发工作流与项目组合排期不是一回事。一个版本能否按期交付,除了工作项状态,还取决于依赖团队、外部审批、人员容量和需求变化。如果管理层需要跨部门关键路径或工程级资源平衡,必须确认现有版本、扩展能力或集成方案能否提供这些视图,不能把“有路线图”直接等同于“有可靠主计划”。
适合:需要管理需求、缺陷、迭代和研发交付过程的团队。谨慎:希望开箱即用地管理复杂工程网络计划,或需要非研发部门共享同一套计划模型的组织。
4. Asana:适合跨职能项目协作与责任透明
市场活动、产品发布、内容生产和运营改进经常由多个职能团队共同完成,任务责任和交付依赖比复杂资源算法更重要。Asana 的项目视图和任务协作能力,适合把分散工作集中到一个可跟踪的空间里。
评估时要拿真实项目验证时间线、依赖、组合视图、权限和报告能力,并核实相关功能是否属于当前可购买套餐。若组织要进行严谨的关键路径分析、资源容量计划或工程基线控制,不能仅凭时间线视图判断其足够。
适合:跨职能、周期中等、需要明确责任和进度可视化的项目。谨慎:任务关系极复杂、强依赖专业进度控制的工程项目。
5. Smartsheet:适合表格思维明显、报告需求较强的团队
很多团队已有成熟表格模板,成员也习惯用行列管理工作。Smartsheet 的价值在于保留类似表格的熟悉度,同时提供协作、自动化、甘特和仪表板等能力。对从分散表格迁移、但又不希望立刻采用重型排程系统的团队,值得纳入试用。
需要特别注意的是,表格自由度会带来治理风险。列名、状态值和公式一旦由不同团队各自定义,管理层仪表板就会出现口径不一致。试点前应统一模板、字段负责人、表格命名和数据归档规则,并测试大量关联数据下的维护体验。
适合:表格工作方式成熟、需要协同更新和可视化报告的业务团队。谨慎:计划层级复杂、需要严格计划模型或字段治理薄弱的组织。
6. Monday.com:适合流程可配置、进度需要广泛可见的团队
有些团队的工作不是一条标准研发流程,而是由多个重复流程组成,例如活动筹备、销售交付、内容审批和客户上线。此时,视图、字段和自动化能否贴合业务流程,比单一甘特图能力更重要。Monday.com 可作为这类可配置协作平台的候选。
自由配置也是主要风险。若每个部门都建立自己的状态字段、自动化和命名方法,组织很快会失去横向汇总能力。试点应由业务负责人和平台管理员共同建立最小标准,再允许团队在标准边界内扩展;不要把“配置速度快”误认为“配置不需要治理”。
适合:跨部门流程较多、需要自定义视图与自动提醒的业务团队。谨慎:期待系统自动替代管理流程,或多个部门尚未统一字段口径的组织。
7. ClickUp:适合希望集中任务、文档和多个工作视图的团队
团队常常同时使用任务清单、文档、看板和日历。如果希望减少工具切换,可以评估 ClickUp 是否能够覆盖主要日常工作,并测试任务层级、文档关联、权限和时间线视图。它的多视图思路适合需要按不同角色呈现同一批工作的团队。
功能集中并不自动等于信息集中。若一个团队建立过多空间、字段、标签和视图,成员会花时间寻找正确入口。上线时应先定义工作区结构和字段最小集,再逐步开放扩展功能,尤其要确认数据导出、权限分层和团队间协作的边界。
适合:希望整合常用工作视图、并愿意投入配置治理的团队。谨慎:期待产品不经设计就自动形成清晰组织架构的团队。
8. 腾讯 TAPD:适合以研发流程和工作项管理为主的团队
如果团队主要围绕需求、迭代、缺陷和研发协作运作,腾讯 TAPD 可以作为研发管理方向的候选。选型重点应放在工作流是否匹配团队实际、需求到交付是否可追踪,以及不同角色是否能方便地更新状态。
对于同时承担产品研发、市场上线和客户交付的组织,应额外验证跨部门总排期、多项目资源冲突和管理层组合视图。研发过程管理得好,不意味着全部企业级排期问题都已经解决。试点时最好选一个涉及研发、产品和业务运营的真实项目,检验外部依赖能否被纳入计划。
适合:研发团队为主要使用者、希望规范工作项与迭代过程的组织。谨慎:需要复杂工程网络计划或集团级资源组合控制的场景。
9. 八款工具共同的采购验证清单
产品名字不能代替功能核验。同一工具不同套餐、地区版本、部署形态可能存在差异。下面的清单适合在演示和试点时逐条确认,也适合交给项目负责人作为记录模板。
- 计划模型:任务是否支持负责人、起止日期、工期、依赖、里程碑和约束?
- 变更管理:原始基线、实际进度与最新预测是否可区分?变更依据是否留存?
- 资源能力:能否查看多项目共享资源的重复占用?资源数据由谁维护?
- 协作体验:执行成员能否快速更新状态、阻塞、预计完成日期和工作量?
- 汇报能力:是否可以从同一份数据生成项目、部门和组合层报告?
- 权限与安全:能否满足企业身份管理、角色权限、数据保留和部署要求?
- 迁移与集成:现有数据、协作工具和身份系统如何连接?迁移后能否校验关系和历史?
- 维护责任:字段、模板、权限和自动化由谁管理?日常维护需要投入多少工时?
六、具体案例:用一个模拟项目看工具差异如何影响决策
1. 场景设定:一次包含研发、采购和上线准备的系统交付
下面构造一个情景模拟:一家中型企业计划在十二周内上线内部业务系统,项目组约二十四人,包含产品、研发、测试、采购和运营。计划有四十六项任务、六个里程碑,架构评审和采购审批是关键前置条件;测试负责人同时支持另一个项目。
这个案例不是任何真实客户的项目数据,也不代表任何产品的实测结果。我使用它,是为了展示同一项目在不同排期能力下会暴露什么问题。数字是用于方法演示的情景假设,团队可以替换为自己的脱敏计划。
2. 只看任务日期时,冲突通常要到后期才暴露
假设项目经理最初把任务按十二周铺开,研发和采购各自都认为日期可行,但没有建立审批和技术评审之间的依赖关系。测试负责人又在同一时间被另一个项目占用。单项目视图里所有任务都有日期,多项目实际执行时却出现测试排队。
这类风险不能靠每天催状态解决。更有效的方式是让关键路径、前置条件和资源冲突在计划阶段显性化。工具若只展示任务日期,管理者看到的通常是“每项任务都有负责人”;工具若支持跨项目检查,团队更可能在承诺之前发现容量不够。
3. 一次模拟变更如何改变排期判断
假设第六周新增一项合规审查,预计需要五个工作日。若它必须在系统验收前完成,就不能只把审查作为一条备注;需要把它插入正确的依赖链,并检查是否消耗了原本预留给测试的时间。
项目组可以选择三种方案:维持范围并顺延上线;减少低优先级功能以保留日期;增加合适资源并承担协调成本。每种方案都对应不同的代价,工具的作用是把影响呈现出来,而不是替负责人作决定。
| 决策方案 | 情景模拟结果 | 主要收益 | 主要代价 |
|---|---|---|---|
| 维持范围、调整上线日期 | 预计延后 5 个工作日 | 不额外压缩测试与验收窗口 | 需要重谈上线承诺及相关安排 |
| 保留日期、缩减低优先级范围 | 按原日期上线,减少 3 项非关键功能 | 保护核心功能验证时间 | 部分业务需求延后交付 |
| 维持范围和日期、增加资源 | 增加 1 名测试支持,预计追加 8 人日协调工作 | 有机会保住范围与日期 | 新成员熟悉成本和沟通成本上升 |
这些方案只是情景推演,不应被理解为某种标准答案。项目经理应结合合规要求、客户承诺、资源可用性和测试风险决定。重要的是,工具能否让决策者看到方案的代价,而不是把未经确认的日期悄悄改掉。
4. 观察哪些数据,才能判断试点有效
试点效果不宜只看“多少人登录”。登录率无法说明计划是否可信。更有用的观察指标包括:关键任务的依赖覆盖率、状态按时更新比例、延期原因完整率、会议准备时间、重复录入次数、变更影响确认所需时间。
如果试点前每周需要三小时整理多份表格,试点后仍需三小时人工拼报表,就算成员每天都登录,管理价值也有限。相反,若每周维护时间只减少少量,但管理层能更早发现资源冲突、减少错过前置审批的概率,也可能是值得的改善。

5. 从案例里得到的判断:要测的是“会不会改变决策”
项目排期工具的试点,不应只问“能不能把计划录进去”,而要问“它能不能让团队更早做出更好的选择”。如果工具不能帮助识别依赖、资源和变更影响,可能仍然适合做协作清单,但不应该被当作组织级进度控制平台。
因此,试点复盘应选一个已经发生过变更的项目,比较工具上线前后的信息流:从发现问题到定位影响用了多久?谁批准调整?原承诺是否保留?相关负责人是否在同一视图里看到变化?这比单纯统计任务完成数更接近工具的实际价值。
七、不同阶段的行动建议:从小范围验证到组织级治理
1. 小团队:先减少漏项和重复沟通
十人左右、项目数量有限的团队,不必一开始就追求高级资源管理。先确定一套最小任务模板:任务名称、负责人、开始和截止日期、状态、前置任务、阻塞原因。每周固定一次更新,让计划成为讨论工具,而不是只在启动时填写一次。
轻量工具的好处是容易上手,风险是信息分散。团队可以先从一个项目试用,观察成员是否愿意持续更新、负责人是否能快速找到任务、周会是否减少了重复汇报。若这些基本动作还没建立,换更复杂的平台通常不会自动解决问题。
2. 中型团队:先做组合视图,再谈精细资源优化
当组织有多个并行项目,通常应先解决项目间优先级和关键资源冲突,而不是追求每个人每小时的精细排程。先把项目负责人、目标里程碑、关键角色和依赖风险汇总在同一层,再决定是否需要更细的容量规划。
中型团队还要明确谁维护公共字段、项目模板和权限。否则,不同部门很快会出现多个“项目状态”定义,组合报表看似统一,实际不可比较。应由项目治理负责人维护公共口径,允许业务团队在最小标准之上增加局部字段。
3. 大型组织:把工具建设和管理制度放在同一张计划里
大型组织选择工具,除了功能与预算,还要检查身份管理、权限隔离、审计、数据驻留、灾备、接口和供应商服务能力。采购团队不能只依赖产品演示,信息安全、项目治理、业务部门和实际使用者都应参与验收。
组织级部署不宜一次性覆盖所有项目。先选项目类型清楚、负责人稳定、管理层愿意参加复盘的试点单位,再把试点暴露的字段、权限、培训和集成问题修正后推广。未经验证就统一模板,可能把局部流程误当成全组织标准。
4. 研发组织:区分短周期执行与中期交付预测
研发团队可以用迭代和工作项管理短期执行,但中期交付预测还需要处理跨团队依赖、需求变更和版本范围。建议将短期任务承诺和中期预测分开呈现:前者回答本迭代做什么,后者回答基于当前速度和依赖,哪些交付日期仍然可信。
如果业务方不断加入需求,却不调整范围或时间,任何工具都无法生成稳定预测。工具可以让变更更透明,却不能替组织做优先级取舍。研发管理者需要把“新增需求的成本”写进流程,而不是把延期归咎于排期软件不够智能。
5. 工程与项目控制团队:把基线和更新规则先定义清楚
工程项目对基线、日历、工作分解结构和进度更新口径要求更高。工具上线前,应说明什么时间建立基线、谁有权限批准变更、实际进度按什么证据更新、延期原因如何编码、承包方数据如何核验。
若这些定义不一致,再强大的排程能力也会得到相互矛盾的报告。比如一个团队按已完成数量更新,另一个团队按工时消耗更新,管理层把两者放在一张进度图里比较,结论就可能失真。治理规则是数据可靠性的前提,而非系统上线之后再补的文档。
6. 试点实施的六步顺序
我建议把试点控制在可复盘的范围内,按以下顺序推进。每一步都应留下决策记录,避免“试用了很久,但没人知道结果怎样”。
- 挑选样本:选择一个有真实依赖、跨角色协作和近期交付目标的项目,避免只挑最简单的演示项目。
- 清理计划:统一任务粒度、状态定义、责任人和里程碑口径,保留变更依据。
- 建立测试脚本:明确依赖调整、资源冲突、变更记录、权限检查和报表导出的验证步骤。
- 限定试点周期:覆盖至少一次常规更新、一次实际变化和一次复盘,避免只测试初始录入。
- 记录行为数据:统计更新及时率、重复录入时间、问题定位时间和成员操作反馈。
- 形成取舍决定:决定继续采购、补充配置、缩小使用范围或停止试点,并说明依据。

八、不同情况下的取舍:没有“最佳工具”,只有更可控的妥协
1. 预算紧张时,先买流程确定性,不要先买高级功能
预算有限时,优先保障基础排期能够持续维护:任务责任明确、依赖可追踪、变更可记录、进度能汇总。不要为了省许可费,接受大量人工复制粘贴;也不要因为高级功能丰富,就提前购买组织暂时用不到的模块。
可采取分阶段采购:先用一个团队验证任务模型和使用习惯,再评估是否扩大用户范围或启用高级组合能力。预算比较要同时列出许可费用和内部工时,尤其是项目经理每月用于整理数据的时间。
2. 团队抵触更新时,降低输入成本比增加提醒更重要
成员不愿更新,可能是因为字段太多、入口太散、更新内容没有被用于决策,或重复报表造成疲劳。增加提醒只能让人更频繁地面对繁琐流程,未必能改善数据质量。
先删掉不影响决策的字段,再把状态更新接入团队已有工作节奏,明确谁会使用这些信息、多久处理一次阻塞。只有成员能看到更新带来的反馈,数据维护才可能成为稳定习惯。
3. 计划变化频繁时,避免把远期日期包装成承诺
若需求每周都变化,不应要求所有任务从项目开始就精确排到数月之后。把近期计划做细、远期计划做区间或里程碑级预测,并为关键依赖保留风险说明。越远期的日期,越应标注假设和信心程度。
这不等于放弃计划,而是承认信息不确定性。工具要帮助团队更新预测,并保留上次预测与当前预测的差异。若系统只能显示一个最新日期,管理层可能看不见承诺是如何变化的。
4. 多项目资源冲突突出时,先统一优先级,再提高排程精度
当同一批专家被多个项目抢占,工具可以暴露冲突,却不能决定哪个项目应该优先。优先级规则必须由管理层明确,例如依据战略价值、法规期限、客户承诺或风险暴露进行排序。
没有优先级决策机制时,精细资源图只会把冲突展示得更漂亮。建议先确定组织层面的资源决策会议和升级规则,再评估是否需要更专业的容量管理能力。
5. 强合规或安全要求下,便利性不能覆盖边界条件
企业应先确认部署方式、数据访问控制、审计留存、导出、备份恢复和供应商服务要求。任何不满足强制安全条件的候选方案,都不应靠用户体验评分补回来。
对敏感项目,还要检查成员离职、外部承包商加入、项目结束归档时的数据处理流程。工具里有权限设置,不代表权限模型已经符合组织政策;需要用具体角色和具体项目进行实际验证。
6. 已有系统运行多年时,不必把“全面替换”作为唯一选项
如果旧系统仍能管理工程级基线,而新团队更需要敏捷协作,可能更合理的方案是明确系统边界并做有限集成,而不是一次性推翻全部流程。反之,若两套系统长期要求重复录入且数据口径不一致,就要把整合成本纳入决策。
并行运行应有期限和退出条件。应明确主数据在哪个系统、谁负责同步、冲突如何处理,以及何时决定继续、替换或停止。没有退出计划的双系统并行,往往会变成永久性的维护负担。
九、结尾:下一步不是再看十场演示,而是拿自己的计划做一次压力测试
1. 先回答三个决定性问题
在预约下一场产品演示之前,先让团队回答三个问题:项目最常因什么失控?我们必须看见哪些信息才能提前干预?如果继续使用现有方式,最昂贵的隐性成本是什么?这三个答案通常比一张很长的功能需求表更能缩小选型范围。
然后找一份真实且脱敏的计划,加入任务依赖、共享资源和一次模拟变更,用同一套脚本测试候选工具。记录谁完成了操作、用了多久、哪些数据仍需手工整理,以及测试结果是否改变了管理决策。
2. 最后的判断:排期软件是组织承诺的镜子
我不把排期工具看作“自动让项目按时完成”的系统。它真正能做的,是让假设、依赖、容量和变更更早暴露,让组织有机会在问题变成延期之前作出取舍。团队若不愿明确责任、不愿记录变化,也不愿决定优先级,再好的工具也只能更快地产生一张没人相信的计划表。
下一步行动可以很具体:选一个近期交付的项目,梳理二十至五十项核心任务,标出关键依赖和共享资源;再依据本文的测试问题挑选两到三款候选工具,开展有退出条件的短期试点。最终选择那个能让团队更早发现冲突、用更少人工维护可信计划,并让决策记录可追溯的方案,而不是功能列表最长的方案。
常见问题解答(FAQ)
1. 2026年选项目排期工具,最该先看什么?
我在给团队挑排期工具时,最容易被功能列表带偏:甘特图、看板、工时统计看起来都很齐全,实际试用却发现关键人力冲突还是靠表格解决。我应该先按功能多少筛选,还是先确定团队的排期方式?
先看工具能否呈现并维护团队真实的依赖关系、负责人负载和变更记录,而不是先数功能。排期工具的核心价值,是让“谁在什么时候被什么任务占用、一个延期会影响什么”变得可见。建议先画出当前流程:需求确认、任务拆分、负责人分配、依赖设置、进度更新、延期处理。再用这条流程筛选工具;
如果团队每周仍需把任务和日期重复抄进另一张表,通常说明工具没有进入实际工作流。选型时可设置三项门槛:关键任务依赖能否维护、人员负载能否按时间查看、延期后能否追溯调整原因。先过门槛,再比较界面、报表和自动化,能避免为暂时用不到的功能付费。
2. 小团队和多部门团队,排期工具的选型重点有什么不同?
我不确定团队人数是不是决定工具复杂度的关键:十几个人也可能同时做多个项目,几十个人也可能只维护一条简单交付线。选工具时,我该按人数、项目数量,还是协作依赖来判断?
比人数更重要的是依赖复杂度:有多少任务跨团队交接、多少资源同时服务多个项目、变更是否需要层层确认。一个小团队若同时维护多个产品线,也可能比单一项目的大团队更需要资源视图和跨项目排期。可用一个具体场景做判断:挑出未来四周最忙的人员,检查工具能否同时展示其在不同项目中的任务与冲突。
若排期冲突必须靠项目负责人私下询问才能发现,优先验证资源视图、权限和跨项目汇总能力。小团队通常更适合低配置成本、快速上手的方案;多部门团队则要重点核验权限边界、统一日历、依赖变更通知和汇总口径。不要仅因团队人数增长就升级,先确认协作复杂度是否真的增加。
3. 怎样在试用期判断项目排期工具是否真的适合团队?
我担心演示环境里的排期看起来很顺,换成我们自己的任务后就会遇到依赖漏设、日期不同步或成员不愿更新。我应该怎样设计试用,才能在短时间内发现这些问题,而不是只看产品演示?
用真实项目做一次小范围试跑,选择一个有明确交付日期、至少十项任务和两处跨角色依赖的工作流。导入任务后,让实际负责人完成更新,不要由管理员代填;否则测到的只是配置体验,不是团队使用体验。连续观察两周,记录三类数据:每周更新任务所花时间、关键变更同步到相关人员所需时间、排期冲突被提前发现的数量。
以下数字可作为试点评估线,而非行业基准:若更新仍需大量重复录入,或重要日期只能靠群消息提醒,就应检查流程集成与通知设置。试用结束时,让团队独立完成一次延期调整:改变一个前置任务日期,再检查后续任务、负责人和通知是否同步。
能否清楚解释“改了什么、影响谁、为什么改”,比演示页是否漂亮更能预测长期使用效果。
4. 甘特图、看板和日历视图应该怎么选?
我看到不少排期工具同时提供甘特图、看板和日历,但团队未必会认真维护三套视图。我应该把哪一种作为主视图?如果项目节奏经常变化,选甘特图会不会反而让大家花更多时间改日期?
视图不是排期方法本身。甘特图适合检查任务顺序、依赖和交付路径;看板适合跟进工作流中的当前状态;日历适合查看会议、发布窗口和明确的时间节点。很多团队需要的是同一份任务数据的不同视图,而不是三套分别维护的数据。如果项目包含硬性里程碑和跨团队依赖,可把甘特图作为排期检查视图;日常执行再用看板。
若工作以持续流动的需求为主、日期经常根据优先级调整,则先看任务流转和在制工作量,不要把每项工作都强行固定到具体日期。试用时选一项真实变更,确认在一种视图中修改负责人或日期后,其他视图是否同步。若要重复录入或手动对齐,团队很快就会只信任其中一份数据,排期工具也就失去统一信息源的作用。
文章包含AI辅助创作:从入门到精通:2026年项目排期工具选型指南与8款顶级推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/201954
读者评论
把维护工时也纳入预算这点很实用。工具报价看着不高,但如果每周还要手工汇总状态,实际成本确实容易被低估。文中的工时是情景估算,拿来做预算提醒合适,不应当作行业平均值。
同意不能只看甘特图是否好看。用真实计划测试前置任务延期后,下游任务和里程碑怎么变化,比听功能介绍更能看出是否适合团队。最好再让实际执行成员参与评分。
研发团队和工程项目的排期需求差别很大,文章按复杂度来源来选工具,比按行业直接套推荐更有参考性。多项目共享人员的团队,还应重点验证资源冲突视图和数据维护责任。
