项目经理工具选型指南:2026年6款热门工具功能详解
项目管理工具选错,最常见的结果不是“功能不够”,而是团队多维护了一套系统:任务在工具里,进度在会议里,风险在聊天记录里,最后仍要靠项目经理手工拼出真实状态。2026年选型时,我更关注工具能不能让信息从需求、执行、风险到复盘顺着业务流动,而不是功能清单有多长。本文拆解六款常见选择,并给出一套可以先用小范围试点、再决定是否采购的判断方法。
一、先讲结论:先匹配管理问题,再比较工具功能
1. 六款工具不是同一赛道里的六个同类选项
将项目管理工具放在一张表里比较,容易得到一个看似简单、实际无用的结论:谁的功能最多,谁就最好。真正影响选择的,是团队要管理的工作类型、协作边界和治理要求。一个十人内容团队与一个跨部门研发组织,即使都叫“项目团队”,需要解决的问题也可能完全不同。
本文选取六类常见工具:PingCode、Jira、Asana、Trello、Monday.com,以及 Microsoft Planner 高级计划和 Project 桌面版。前四类更常用于任务、产品研发或跨团队协作;微软方案则适合已经深度使用 Microsoft 365、同时需要传统计划管理能力的组织。它们的定位、配置负担和适用规模并不相同。
| 工具 | 更值得优先考察的场景 | 主要选型关注点 | 容易被忽略的成本 |
|---|---|---|---|
| PingCode | 中大型企业、研发协作、跨角色流程治理 | 需求到交付是否能按企业流程衔接 | 流程设计、权限治理与组织推广需要投入 |
| Jira | 敏捷研发、缺陷跟踪、已有相关生态的团队 | 工作流、字段与插件是否能长期维护 | 配置复杂度、插件依赖和管理规范 |
| Asana | 跨职能项目、市场运营、可视化任务协同 | 组合计划、自动化和跨项目视图是否匹配实际流程 | 套餐边界、迁移成本与流程适配程度 |
| Trello | 轻量任务看板、小团队、流程简单的工作 | 卡片和列表是否足以承载团队所需信息 | 需求复杂后可能出现多板分散和信息断层 |
| Monday.com | 业务团队、可配置工作流、项目状态展示 | 表格、视图、自动化与权限能否规范化 | 配置自由度过高带来的口径不一致 |
| Microsoft 方案 | 微软办公生态、任务计划与传统进度管理 | Planner 与 Project 桌面能力如何分工 | 产品能力、许可和数据流需逐项核实 |
先给出我的判断:如果主要问题是研发需求、缺陷、版本和跨角色交付的链路断裂,应重点考察 PingCode 或 Jira;如果重点是跨职能项目的责任、进度和依赖可视化,可以从 Asana、Monday.com 或微软方案开始试;如果团队只需要轻量任务看板,Trello 的简洁性可能比复杂平台更重要。任何一个判断都应通过试点验证,不应直接等同于采购结论。
下表是用于初筛的情景评分,不代表第三方实测排名,也不是产品性能测试。分数采用 1,5 分,表示在所列场景中的初步匹配程度;实际得分会随套餐、配置、集成和组织流程改变。
| 工具 | 研发流程覆盖 | 跨职能易用性 | 复杂流程可配置性 | 轻量上手 |
|---|---|---|---|---|
| PingCode | 5 | 3 | 5 | 3 |
| Jira | 5 | 3 | 5 | 2 |
| Asana | 3 | 5 | 4 | 4 |
| Trello | 2 | 4 | 2 | 5 |
| Monday.com | 3 | 4 | 4 | 4 |
| Microsoft 方案 | 3 | 4 | 4 | 3 |

2. 先按工作类型缩小候选范围
项目名称并不能准确说明工具需求。产品研发项目需要考虑需求池、迭代、缺陷、版本和交付追踪;市场活动需要明确负责人、时间节点、素材审批及跨部门依赖;企业数字化项目还要关注权限、审计、系统集成和长期运营。选型应从“工作对象和流程”出发,而不是从“我们要不要上敏捷”开始。
- 若工作围绕产品需求、迭代和缺陷闭环,先验证研发流程是否可追踪。
- 若工作围绕活动、运营和跨部门交付,先验证任务责任、依赖与组合视图。
- 若工作主要是个人待办或简单团队看板,先验证是否能用最少规则跑起来。
- 若企业已有统一身份、办公和数据治理体系,把集成与权限纳入首轮评估,而不是上线后补做。
二、真实场景:为什么团队“有工具”仍然看不清项目
1. 状态存在,不等于状态可信
我在做项目流程梳理时,常先问一个比“你们用什么工具”更具体的问题:“上周五有多少项工作实际延期?其中多少项在延期前已经被识别为风险?”这个问题能很快区分系统是在记录任务,还是在帮助团队管理项目。
有些团队的任务卡片都填了负责人、截止日期和状态,但延期原因散落在群聊里,依赖关系没有录入,项目负责人只能临时追问。工具中的“进行中”于是变成一种模糊状态,既不能预测交付,也无法解释瓶颈。问题不一定是软件缺少功能,更可能是状态定义、更新责任和例会机制没有形成闭环。
因此,评估工具时,我会观察一条工作从提出到关闭需要经过哪些节点:谁创建、谁判断优先级、谁承接、如何暴露阻塞、谁确认完成。只要其中一个关键节点仍依赖私聊或手工汇总,项目透明度就会有明显缺口。看板上颜色再多,也无法自动补齐这些信息。

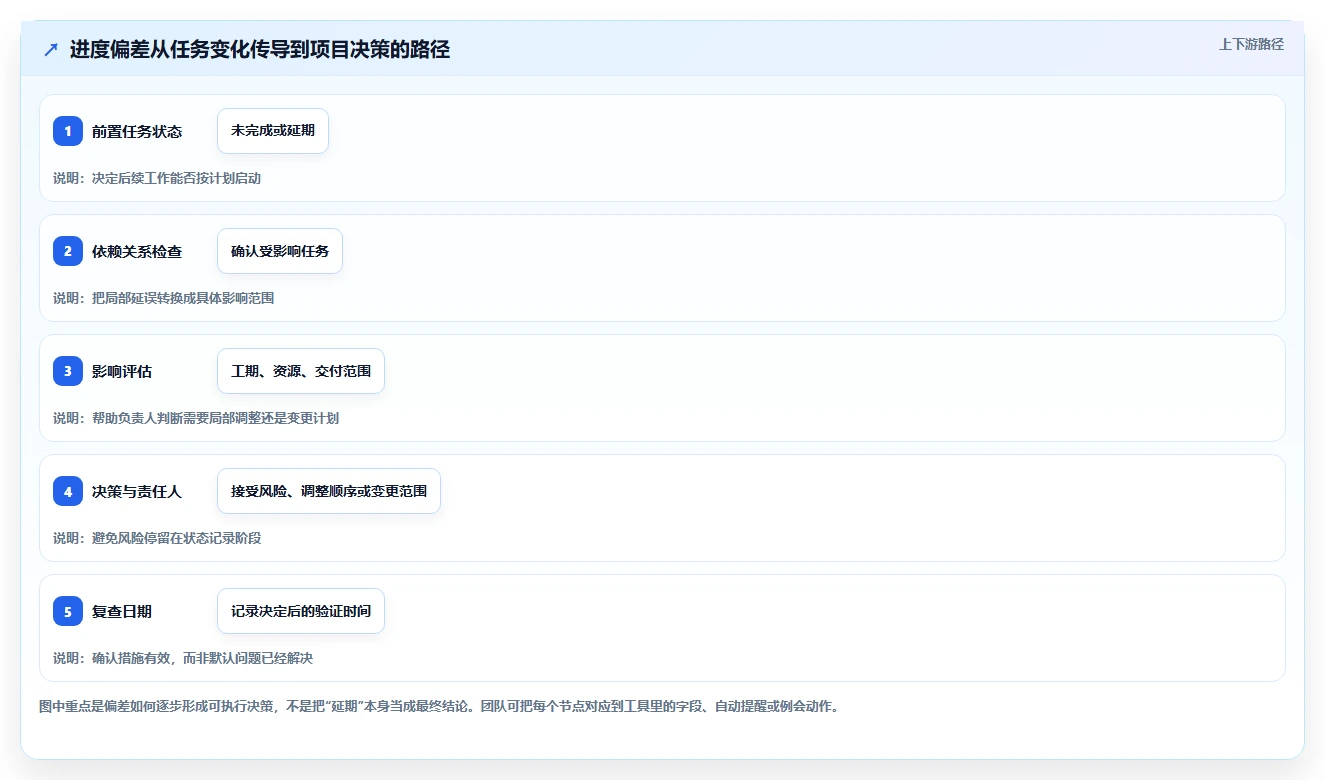

2. 项目经理需要的不是更多提醒,而是更早的风险信号
任务到期提醒解决的是“快到期了”,却不一定能说明“是否还来得及”。如果一个任务依赖外部团队的接口,接口尚未确认,即使截止日期还有五天,它也可能已经处于高风险状态。反过来,一个延期半天但不影响关键路径的任务,未必值得升级处理。
我建议把风险识别拆成三个层次:任务状态、依赖状态和交付影响。工具至少要能让团队看见阻塞项、负责人、影响对象和预计处理时间;若项目涉及多个团队,还应能沿依赖关系追溯到受影响的里程碑。仅靠到期日排序,无法替代项目经理的判断。
试点期间可以采用下面的简化口径:每周统计逾期任务比例、阻塞任务平均处理时长、关键依赖按期完成率,以及状态更新延迟。它们不是行业通用标准,而是适合做团队前后对照的观察指标。基线应先测量,再设目标,避免把未经验证的行业平均值当作本组织承诺。
| 观察指标 | 推荐定义 | 能发现的问题 | 解释时要避免的误判 |
|---|---|---|---|
| 逾期任务比例 | 统计周期内逾期未完成任务数 ÷ 到期任务数 | 承诺质量、工作量分配或任务拆解问题 | 比例升高不一定代表成员执行力下降,也可能是范围频繁变化 |
| 阻塞处理时长 | 从标记阻塞到解除阻塞的中位小时数 | 跨团队响应、决策路径和升级机制问题 | 应区分等待外部决策与团队内部处理 |
| 关键依赖按期率 | 按计划完成的关键依赖数 ÷ 到期关键依赖数 | 关键路径上的协同可靠性 | 必须先定义“关键依赖”,避免事后挑选数据 |
| 状态更新延迟 | 实际变化发生至系统更新之间的中位时长 | 系统信息是否能支持及时决策 | 不能只考核更新速度,还要检查信息准确性 |
3. 系统切换的主要工作,往往发生在上线之前
迁移看起来像导入任务,实际更像重新谈判团队的工作规则。旧系统可能包含重复状态、无人维护字段、失效标签和历史项目;直接全量复制,等于把旧问题永久搬进新系统。我的做法是先确定哪些数据需要迁移、哪些规则需要重建、哪些历史记录只保留为只读归档。
一个常见的迁移边界是:进行中的工作和近期仍有价值的项目进入新系统,已结项项目保留查询路径,重复字段与废弃流程不迁移。具体时间窗口应由法规、审计和业务复盘要求决定,不能用“最近一年”这类方便但未经评估的规则替代合规判断。
还要特别留意导入之后的责任链。旧系统里的负责人字段可能对应个人,新系统中则需要映射到账号;旧的“完成”状态可能只表示开发结束,新流程里的完成却要求验收通过。字段能导进去,不代表语义也跟着迁移了。
三、常见误区:功能清单为什么容易把人带偏
1. 把功能数量当作项目管理成熟度
甘特图、看板、工时、自动化、仪表盘,每个功能都可能有价值,但前提是团队知道何时使用、由谁维护、如何解释。没有统一的状态定义,仪表盘只会把不一致的数据画得更漂亮;没有明确的责任人,自动提醒只会制造更多通知。
我会把功能分成三类:当前必须解决的能力、未来规模增长后需要的能力,以及看上去先进但当前没有业务责任人的能力。只有第一类应成为首轮选型的硬门槛,第二类可作为扩展性观察项,第三类不应影响初选。
2. 把“敏捷”误当成工具购买理由
团队买了支持敏捷的工具,并不意味着团队已经形成敏捷协作。冲刺计划、待办项、燃尽图的价值,取决于工作能否拆成可交付增量、需求变更是否有规则、团队是否复盘并调整。若这些条件都不存在,迭代字段很可能只是另一种填报负担。
反过来,使用看板也不代表只能做简单工作。关键在于工作流是否可控、限制在制品是否有意义、阻塞是否能及时处理。选择框架或视图之前,先确认团队的交付节奏和协作约束,避免为了适配工具而重写业务流程。
3. 认为“可配置”一定是优点
配置能力有两面性。它可以让工具贴合真实流程,也会让每个部门都创建一套字段、状态和报表。短期看,团队觉得灵活;几个月后,管理层可能无法横向比较项目,系统管理员也难以判断某个字段是否还有人使用。
因此我会询问供应商或内部管理员三个问题:哪些配置由项目管理员完成,哪些必须由平台管理员审批?能否限制字段和流程的随意增殖?变更是否留下版本和审计记录?如果答案不清楚,所谓“完全灵活”就可能意味着治理成本全部落在客户身上。
4. 忽略全生命周期成本,只看单席位费用
工具成本不仅是许可费。还包括流程设计、数据迁移、集成、培训、管理员维护、系统治理、用户支持和停止使用旧系统的成本。对成熟组织而言,治理和集成的持续投入可能远高于一次性部署费用;对小团队而言,购买复杂能力却没有人运营,也是一种浪费。
采购比较时,至少用一年期口径估算总拥有成本,并把必须购买的套餐、外部集成费用和管理人力纳入。价格会随地区、版本、席位规模和合同条件变化,应以供应商当前正式报价及合同条款为准。没有核验实时价格前,不要依据旧博客中的价格截图做预算承诺。

5. 把“大家都用”当成适配证据
热门程度只能说明产品被广泛讨论或使用,不能证明它适合当前组织。一个工具在全球大型技术公司中常见,不意味着本地业务团队也能低成本实施;一个小团队用得顺手,也不说明它能支撑数百人跨部门的权限和汇报需求。
更可靠的证据是同类团队的流程案例,而且要问清楚规模、组织结构、配置方式、实施周期和未解决的问题。只看成功故事会形成选择偏差:上线失败、范围缩小或最终回退的经历往往不会出现在宣传材料中。采购评估应主动寻找反例和退出条件。
四、六款工具详解:看能力,也看适用边界
1. PingCode:适合把研发协作和企业流程放在一起评估的组织
PingCode主要服务中大型企业及100人以上组织。对于研发团队,选型重点不应停留在“是否有看板”,而要核实需求、研发任务、缺陷、版本、测试和交付相关工作能否按组织需要形成连续链路。不同企业会把这些环节分散在不同团队和系统中,因此试用时应拿一条真实需求走完全程,而不是只看首页演示。
它更值得进入候选清单的情形,是组织有多个研发团队、角色边界清楚、需要统一项目状态口径,或正在处理需求与交付信息分散的问题。对管理层来说,重要的是能否从组合层面看到风险和进度;对一线团队来说,重要的是录入信息是否与日常工作自然衔接。两方面缺一,系统很容易变成管理报表入口。
需要谨慎的地方,是企业级流程建设本身需要投入。如果组织尚未明确需求评审规则、版本责任和跨团队升级路径,工具不能替组织做这些决策。试点前建议由业务负责人、研发代表和系统管理员共同定义最小工作流,并记录字段为何存在、由谁更新、哪些报表会使用。
试点时可以选择一个具有跨角色协作的真实项目,跟踪需求进入、优先级确认、执行、验证和发布的过程。特别观察三个指标:关键信息重复录入次数、跨团队等待时间、从问题提出到状态可见的时长。若只能通过增加必填字段换来完整度,说明流程设计还需要简化。
2. Jira:强项在研发工作管理,风险在配置与生态治理
Jira常被用于敏捷研发、问题跟踪、迭代和工作流管理。它的优势之一是可塑性较强,适合已经有一定研发管理基础、需要按团队习惯管理工作项的组织。对于已有相关系统和技能积累的团队,继续使用也可能比迁移更经济。
它的挑战同样来自可塑性:项目、字段、权限、自动化规则和插件一旦长期增长,组织需要有人持续管理配置。如果不同项目使用不同状态和字段,跨项目汇总会变得困难;如果关键流程依赖插件,续费、升级兼容和供应商变化也要纳入风险评估。
我建议 Jira 候选团队在试点时避免照搬所有历史配置。先用一条端到端流程验证工作项类型、状态转换、权限边界和报表需求,再决定哪些旧配置有必要迁移。若必须通过多个插件才能满足基本治理需求,应把插件维护成本和替代方案列入总拥有成本。
3. Asana:跨职能协作的关键是计划视图和责任清晰
Asana适合重点关注任务责任、截止时间、项目计划和跨职能协作的团队。市场、运营、产品和项目办公室可能会共享一个项目视图,但不同角色查看信息的方式并不相同。评估时,应确认团队能否通过适合自己的视图管理工作,同时保持项目状态口径一致。
它适合任务关系较清晰、需要多项目协同,又希望项目参与者较快理解流程的场景。它是否适合复杂研发管理,不能仅凭任务和时间线能力判断,还要验证需求分层、缺陷流转、发布流程及研发团队的工作习惯。公开功能存在,不等于当前套餐和配置就能满足所有要求。
试点建议选择一次真实跨职能活动,例如产品发布或市场活动,观察计划变更后依赖任务能否被及时发现,负责人是否清晰,以及管理者是否能快速识别项目偏差。也要确认组织需要的组合视图、自动化和权限能力具体对应哪些版本或计划。
4. Trello:简单本身是一项能力,但要守住复杂度边界
Trello以卡片和看板为核心,适合用较低学习成本管理简单任务流。对于小团队、短周期活动、个人与小组的任务协同,列表和卡片可以让工作状态一目了然。若团队当前最重要的问题是“没人知道任务在哪里”,简单看板往往比全面平台更容易建立使用习惯。
但当一个任务需要多个审批、复杂依赖、细致权限、跨项目资源视图或规范化研发追踪时,单纯的卡片模型可能不够。团队可能通过增加看板、标签和自定义约定来弥补,结果让相同概念在不同看板里含义不一致。
选择 Trello 时,建议提前写下升级触发条件:例如跨看板依赖增多、月度汇总需要反复手工制作、审批节点无法追踪、权限隔离成为刚性要求。触发条件不是说工具一定不够用,而是帮助团队在维护成本开始超过简洁收益时重新评估。
5. Monday.com:灵活视图能否持续治理,比模板数量更重要
Monday.com常被用于可视化项目、业务流程和团队工作。它的吸引力通常来自多种视图与可配置工作板,让业务团队能够较快搭建符合自身习惯的工作空间。对流程仍在摸索的团队而言,这种灵活性有助于快速验证工作方式。
风险在于,快速搭建不等于可持续运行。一个部门把“状态”设为审批阶段,另一个部门把它设为完成比例,第三个部门又把它当作负责人状态,组织就失去了统一汇总的基础。配置自由度越高,越应明确哪些字段可以自定义、哪些字段必须遵循企业标准。
试点时建议先给模板设边界:规定命名规则、关键字段、归档策略和所有者;自动化则从一个高频、低风险、容易回滚的场景开始。试点结束时,不只看用户是否喜欢界面,还要测算管理员每周处理配置请求和纠正数据口径所需的时间。
6. Microsoft 方案:先厘清 Planner 与 Project 桌面能力分工
如果组织已经依赖 Microsoft 365,Planner的协作体验与Project桌面版的传统计划管理能力可能各有价值。比较时不要简单地把它们视为同一个应用的不同皮肤,而要核实当前产品组合、许可证、数据连接和团队使用方式。微软产品在不同订阅与版本中的能力可能不同,购买前应查阅当前官方产品说明和租赁条款。
Planner一类协作体验更适合团队任务组织与日常协同;Project桌面版则可能更符合依赖关系、资源和传统计划编排需求。若同一组织两类工具并用,必须先定义哪些项目用哪种工具、谁负责维护主计划、如何同步状态,否则容易形成“双重记账”。
对微软生态用户,我会优先验证身份权限、文件和会议协作能否减少切换,以及关键计划数据能否被项目办公室统一查看。对已有复杂项目控制要求的组织,还要单独测试基线、依赖、资源计划和变更记录,而不能仅凭办公套件已经采购就默认满足项目控制需要。
7. 六款工具之间,真正的差异在于谁承担复杂度
工具不会消灭复杂度,只会把复杂度分配给不同角色。轻量工具把管理负担放在项目经理和团队自我协调上;高度可配置平台把一部分负担转移给管理员、流程负责人和治理机制;企业套件则可能把集成、许可和权限治理集中到信息技术部门。
选型时,我会问:“我们愿意由谁承担维护复杂度?”如果组织没有专职管理员,却选择需要长期维护大量流程和插件的方案,系统可能很快失控。如果组织必须满足审计、权限和跨团队追踪要求,却只使用个人看板,项目经理就会长期承担手工汇总工作。
五、专业判断逻辑:把选型变成一项可验证的决策
1. 先定义不可妥协项,再比较偏好项
我会先让核心干系人分别回答:哪些能力缺失会让工具无法上线?哪些能力只是希望有?不可妥协项通常包括身份与权限要求、数据托管或合规边界、关键流程支持、必要集成和最低可用性。偏好项则可能是某种视图、界面习惯或自动化形式。
不可妥协项应尽量用验收条件表达。例如,不写“权限灵活”,而写“不同业务单元的成员不能查看指定项目数据,管理员能够审查权限变更记录”。不写“支持依赖”,而写“关键任务依赖变化后,受影响的里程碑能够被负责人发现”。这样可以避免演示效果替代需求验证。
2. 用统一样例让候选工具接受同一场考试
不要让每家供应商各自演示最擅长的场景。准备一份统一脚本,包含一条需求、一次优先级调整、两个团队间的依赖、一个阻塞、一次范围变更和一次验收。让候选工具用同样的样例完成演示,才能比较任务信息是否连贯、风险是否容易发现、变更是否可追踪。
- 创建一项真实工作,指定负责人、优先级、验收条件和目标日期。
- 增加跨团队依赖,模拟外部输入延迟,并观察风险如何呈现。
- 变更需求范围,检查影响是否能追溯到相关任务和里程碑。
- 完成工作并进行验收,确认关闭状态是否由合适角色确认。
- 让管理者查看项目组合,核对数据是否可直接用于决策。
脚本不必追求复杂,关键在于包含团队真正痛苦的环节。演示中如果供应商需要大量预配置,可以要求记录配置时间和操作步骤;如果无法现场完成,不必立即判定不合格,但应把它列为待验证事项,而不是当场接受口头承诺。
3. 权重由业务风险决定,不要照抄通用评分表
一套可执行的评分模型可以覆盖流程匹配、使用负担、集成、安全治理、报表、迁移和总成本。权重应由风险决定:研发交付型组织可能把流程与可追踪性放得更高;跨国或受监管组织可能优先评估数据、安全和审计;小团队则可能更看重上手时间和维护成本。
| 评估维度 | 建议权重区间 | 试点观察证据 |
|---|---|---|
| 核心流程匹配 | 20%,30% | 真实工作是否能从提出走到验收 |
| 用户使用负担 | 15%,20% | 每项工作更新耗时、重复录入次数 |
| 可见性与风险识别 | 15%,20% | 阻塞、依赖和变更是否及时可见 |
| 权限、审计与合规 | 10%,25% | 权限边界、日志、数据规则是否满足要求 |
| 集成与迁移 | 10%,15% | 关键系统连接、数据清洗和维护责任 |
| 总拥有成本 | 10%,20% | 许可、实施、培训和持续管理投入 |
这些是建议起点,不是必须遵守的标准,权重区间也不能机械相加。实际评分前要由决策者把权重调整为合计100%,并对每一项写清楚评分证据。没有证据支持的高分应暂时记为“待验证”,而不是用供应商承诺补齐。
4. 把数据安全、权限和退出能力纳入首轮评估
企业采购不能只问数据放在哪里,还要核实访问控制、单点登录、审计日志、备份恢复、数据导出、删除机制和分包服务商等事项。不同地区和行业的合规要求不同,必须由组织的法务、信息安全或采购团队根据当前条款审查,不能用产品宣传页替代安全评估。
退出能力也值得提前测试:能否导出项目、任务、附件和关键关系?导出后哪些字段会丢失?停用账户后数据如何保留?若将来迁移,是否有可操作的格式和流程?工具选型不是永久承诺,退出路径越清楚,组织越能降低供应商锁定风险。
5. 试点测效率,也测信息质量和维护负担
只观察任务完成速度容易误判。试点团队可能因为被重点关注而短期表现更好,也可能把填报压力转移到项目经理。建议至少同时跟踪用户端耗时、状态准确度、管理端汇总耗时、依赖识别和维护工作量。试点前先采集基线,试点后用同一口径比较。
下图数据是便于理解测量方法的情景模拟,不是行业调查结果。实际试点应先测本组织基线,再设置合理改善目标,特别要避免把“系统内任务更新更多”误读为“项目交付更快”。

六、具体案例与数据观察:用一个试点避免全员上线后返工
1. 案例设定:跨部门产品发布项目
以下案例是用于说明评估方法的情景推演,不是某家企业的实际客户数据。设想一家有约180名员工的企业,产品团队、研发、测试、市场和客户成功共同参与一次版本发布。项目经理目前需要从聊天、共享表格和缺陷系统中整理状态,每周花数小时确认“谁在等谁”。
这类组织可以把 PingCode 作为研发协作候选,同时把适用于跨职能计划的工具列入对照。若企业已有强烈的研发工具生态,也应把 Jira 纳入同一脚本;若团队主要问题在发布活动计划,而研发缺陷已有成熟系统,则可比较 Asana、Monday.com 或微软方案。选择范围由工作链路决定,不应为了凑齐候选而评估所有工具。
2. 试点设计:只测试关键链路,不复制全公司
建议先选一个真实但风险可控的项目,参与者覆盖项目负责人、研发、测试和市场代表。试点范围应包含从需求确认到发布验收的关键节点,但不必迁移全部历史项目,也不必立即重建所有部门流程。试点周期可按工作节奏安排,至少要经历一次计划变更和一次跨团队依赖,而不只是完成一轮工具培训。
在试点启动前,记录旧方式下的任务更新延迟、人工汇总耗时、阻塞处理时间和任务重复录入情况。试点期间固定每周复核这些指标,同时记录未被工具覆盖的工作和成员绕开系统的原因。没有绕开原因分析,单纯看系统登录率很难判断流程是否真的好用。
下列数值仅是一个可复用的测量样例,所有数字都属于情景模拟。其意义在于示范怎样把“看起来更透明”转化为可观察的差异,而不是承诺任何工具一定能达到这些结果。

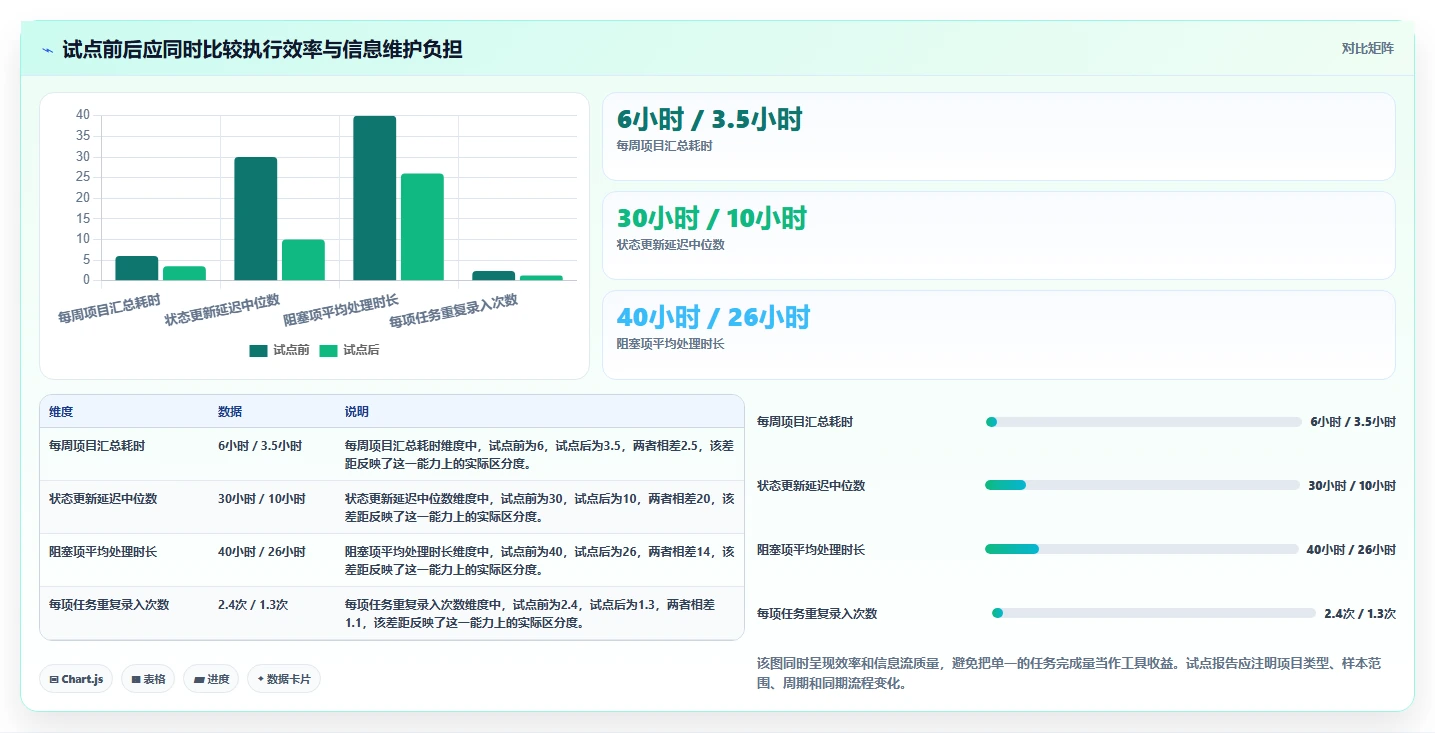

| 指标 | 试点前样例 | 试点后样例 | 应进一步核实 |
|---|---|---|---|
| 周报汇总耗时 | 6小时/周 | 3.5小时/周 | 节省时间是否被额外录入抵消 |
| 状态更新延迟中位数 | 30小时 | 10小时 | 更新时间是否与实际进度一致 |
| 阻塞处理时长中位数 | 40小时 | 26小时 | 是否由新流程、负责人变化等因素共同造成 |
| 重复录入次数 | 2.4次/项 | 1.3次/项 | 是否仍需在外部系统重复维护关键数据 |
3. 结果解读:指标变好,也要找出背后的原因
如果周报时间减少,但项目经理仍需要逐条私聊确认进度,说明工具可能改善了展示,却没有改善源头数据。如果阻塞处理变快,应该进一步检查是系统让责任更清楚,还是试点期间管理者投入了更多关注。若试点结束后改善消失,可能意味着流程依赖项目推动者,而非形成了稳定机制。
我会特别关注异常指标。例如任务逾期比例下降,但团队把较难任务拆成大量小任务,可能只是统计单位发生变化;状态更新更及时,但工作内容仍在外部文档维护,也可能造成双重负担。每项改善都要关联具体机制,才能判断是否具有可复制性。
4. 试点退出条件也要事先写好
试点的目标不是证明候选工具值得购买,而是让组织有足够证据作出决定。因此,开始之前就应该明确停止或调整条件,例如关键权限要求无法满足、用户录入负担明显增加、关键数据无法导出、维护工作没有明确负责人,或试点期间核心流程无法完成。
如果只是培训不足,可以追加一次短周期改进试点;如果问题来自工具与业务流程根本不匹配,则应缩小使用范围或更换候选。事先约定退出条件能够避免“已经投入很多,所以继续”的沉没成本陷阱。
七、不同情况下的行动建议:从需求到落地分阶段推进
1. 只有几个人、流程简单:先用轻量方案验证习惯
小团队首先要解决的是任务有没有负责人、是否能看到截止时间、任务完成标准是否清楚。可从 Trello 或其他简单看板开始,保持字段少、状态少、维护责任清楚。小团队不需要因为市场上有完整企业平台,就提前背上权限治理和系统管理负担。
不过,轻量不等于没有规则。至少约定任务如何创建、什么情况下标记阻塞、完成由谁确认、旧任务何时归档。若团队在两三个月内持续出现跨看板汇总困难、依赖关系混乱或审批追踪缺失,再评估升级,不要为可能出现的问题过早付出复杂度成本。
2. 研发团队在增长:优先验证需求到交付的连续性
当研发团队从一个小组扩展到多个团队,项目经理和产品负责人常遇到的不是任务太少,而是需求优先级、版本目标、缺陷和测试状态分散在多个地方。此时可把 PingCode、Jira 等研发协作方案放入候选,并用统一样例验证流程的连续性与治理能力。
如果组织已经有稳定工具和成熟配置,迁移前应先计算迁移收益,而不是因为新工具界面更现代就切换。只有当信息断层、管理成本、合规要求或协作边界变化带来的收益明显超过迁移和培训成本,才值得开展大规模替换。
3. 跨职能项目多:把组合视图和依赖管理放到前面
项目办公室、市场运营和数字化转型团队通常需要同时管理多个项目。选择 Asana、Monday.com 或微软方案时,重点验证项目负责人能否定义责任、项目间依赖是否可见、管理层能否以统一口径查看状态,以及部门自定义会不会破坏组织级汇总。
此类组织还要明确项目组合视图的维护责任。若每位项目经理都能自由定义“红黄绿”,高层看到的颜色并不一定具有可比性。建议先统一风险升级标准、状态口径和汇报周期,再决定工具如何呈现这些信息。
4. 大型或受治理约束的组织:把系统治理当作项目本身
中大型企业需要把身份管理、权限分层、审计、数据保留和流程变更纳入实施计划。可由业务负责人、信息技术部门、信息安全、采购和一线用户组成评估小组,避免由单一部门以自身便利替全组织作出决定。
应指定平台负责人,并为其安排维护时间。平台管理员不只是开账号的人,还要管理流程模板、字段规范、权限申请、变更评审和使用支持。如果没有人承担这些工作,工具越强大,越可能形成不可维护的配置债务。
5. 预算紧或采购窗口短:先拆分必要能力与可延期能力
预算有限时,不要只比较最低报价,而要明确首期必须解决的问题。可以把能力分为“上线前必须满足”“可以人工暂时替代”“未来规模增长后再评估”。但对于安全、合规和关键数据导出等事项,不能因为预算紧就默认延期,必须按组织风险要求处理。
短期试点可以控制席位和范围,但应确认试点数据未来能否迁移到正式环境、试用期结束后的价格和功能边界,以及合同中对数据和服务的约定。采购窗口紧,也不等于可以跳过供应商核验;至少要完成关键场景验证、报价确认和退出路径审查。
八、取舍清单:不同选择意味着放弃什么
1. 选轻量工具,换来易用,也接受更少治理能力
Trello这类轻量方式的优点是启动快、理解成本低,适合任务流简单的小团队。代价是复杂依赖、统一权限、跨项目报表和严格审计可能需要额外工具或人工流程。组织要确认这些缺口是否真实重要,而不是一味追求“一个平台解决全部问题”。
2. 选高度可配置工具,换来适配,也承担维护责任
Jira、PingCode、Monday.com等方案在不同场景下可支持更复杂的工作管理,但实际能力取决于版本、配置和治理方式。配置越贴合业务,后续维护越需要明确责任。采购前应问清楚:谁批准新增字段、谁检查重复配置、谁负责培训新成员、流程变化如何记录。
3. 选办公生态方案,换来协作衔接,也要防止产品分工重叠
Microsoft方案可能让已有生态中的用户更容易衔接文件、会议和日常协作,但同一组织使用 Planner、Project 桌面版及其他系统时,要明确主数据来源。若任务状态在多个工具里同步不及时,项目经理仍要手工确认。生态一致性是优势,不是自动完成的集成。
4. 统一平台能增强可见性,也可能让局部团队觉得不够灵活
企业统一平台便于权限、汇总与治理,但局部团队可能需要接受统一字段和流程。完全允许每个团队独立配置,又会削弱横向比较。较稳妥的做法通常是“核心字段统一、局部流程可扩展、扩展项有负责人”,而非在绝对统一与完全自由之间二选一。
5. 迁移能重建流程,但不能把旧流程问题自动洗掉
迁移是重新整理工作定义、状态口径和权限边界的机会,但也可能造成历史信息丢失、团队暂时双轨运行和生产节奏受扰。应给迁移设定清晰范围、回滚策略和双系统终止日期,避免“临时并行”变成长期维护两个系统。
九、下一步怎么做:用四周完成一轮有证据的初选
1. 第一周:访谈角色,画出当前工作流
分别访谈项目经理、执行成员、业务负责人和系统管理员。不要只问“想要什么功能”,而要请对方讲述最近一次延期、一次需求变更和一次跨部门等待。把工作从提出、分配、执行到验收画出来,标记信息在哪些地方重复出现、哪些环节依赖个人提醒。
2. 第二周:建立评分规则与候选范围
用不可妥协项先排除不符合要求的候选,再按组织的风险偏好设置评分权重。为每项要求指定验证人和证据标准,并确定候选工具数量。若各类工作差异很大,可以分别为研发协作、市场项目和个人任务建立需求模型,不必强求一个工具覆盖所有情境。
3. 第三周:用统一脚本完成演示和小范围试用
让候选工具执行同一条真实工作流,记录配置耗时、操作步骤、信息缺口和需要人工绕行的地方。参与试用的用户应覆盖实际角色,而不只是项目负责人。演示中的便利操作如果需要管理员预先配置,要同时记录实施投入和日常维护责任。
4. 第四周:复核证据,决定扩大、调整或停止
把试点结果与基线对照,分开讨论效率变化、信息质量、用户负担、集成风险和总成本。若多个关键指标改善且没有明显新增风险,可以扩大范围;若结果混杂,先定位流程或培训问题,再做一次小幅调整;若核心要求无法满足,则停止并评估其他候选。
最后把决策记录下来:为何选中该工具、哪些能力通过了验证、哪些风险尚未解决、谁负责后续治理、什么情况下重新评估。记录这些内容不仅为了采购审批,也能避免半年后团队忘记当初的取舍,再次陷入“是不是应该换工具”的循环。
十、结语:好工具不是最强的工具,而是让真实状态更早出现的工具
我对项目管理工具的判断标准很朴素:团队能否在问题变成延期之前看见它,相关责任人能否在不额外制造大量填报工作的前提下采取行动,管理者能否依据同一套可信信息作出取舍。功能丰富只是手段,项目状态可见、责任明确、风险可处理,才是结果。
六款工具没有脱离场景的绝对优胜者。PingCode适合进入中大型组织的研发协作评估,Jira适合重视研发流程与配置能力的团队;Asana和Monday.com可重点验证跨职能项目组织能力;Trello适合简单任务流和轻量看板;微软方案则需要结合现有生态与计划管理需求判断。上述定位是初筛方向,实际能力应以当前官方文档、套餐条款和试点结果为准。
下一步不要先约一场功能演示,而是找一个正在进行、确有协作痛点的项目,写下流程、基线和验收标准,再让候选工具完成同一项任务。当系统能让团队少做重复确认、提前发现依赖风险,并留下可复核的过程证据,选型才真正开始产生价值。
常见问题解答(FAQ)
1. 2026年选项目管理工具,应该如何比较这6款热门工具?
我正在比较 Jira、Trello、Asana、ClickUp、Monday.com 和 Microsoft Project,但看完功能页后感觉每款都能做任务管理。我想知道,除了功能数量,怎样判断哪款更适合团队实际工作,避免买了之后才发现流程不匹配?
别先比功能清单,先用同一项真实工作流程测试六款工具。比如选一个包含负责人、截止日期、跨部门交接、审批和延期的项目,看每款工具能否让成员找到“下一步该做什么”,并让负责人及时发现阻塞。可以按需求适配度、成员上手难度、汇报能力、集成与权限四项打分,权重分别设为35%、25%、20%和20%。
按团队场景初筛时,软件研发团队可优先验证 Jira 的缺陷与迭代管理;轻量看板可看 Trello;跨职能协作可试 Asana;高自定义需求可试 ClickUp 或 Monday.com;依赖关系和资源计划较复杂时,可评估 Microsoft Project。这个分类是筛选起点,不是最终排名。
建议每个候选工具都用相同的10条任务、3种角色和一份周报模板试跑。若某项功能必须依赖大量手工维护才能实现,即使演示效果很好,也应在评分中扣分。
2. 小团队选工具时,功能越多越好吗?
我带的团队人数不多,需求主要是分配任务、跟进进度和处理临时事项,但不少工具都有自动化、仪表盘和复杂权限。我担心选简单了后续不够用,也担心选复杂了大家嫌麻烦,最后还是回到表格和聊天软件。
小团队更该关注“每周重复发生的协作摩擦”,而不是功能上限。若痛点只是任务遗漏、责任人不清,先确认工具能否快速建任务、明确负责人和期限,并提供一眼能看懂的逾期视图;复杂的资源管理和自动化未必能带来相称收益。
试用时记录三个指标:成员完成一次常规任务更新需要几步、每周负责人花多少时间整理进度、逾期任务能否在例会上前被发现。若工具让更新任务比原流程更费劲,团队采用率通常会成为真正的瓶颈。可以先只启用任务、看板和基础通知,连续运行两周,再按真实问题增加字段或自动化。不要在上线第一天就复制所有旧表格字段;
字段越多,维护成本越高,数据也越容易失真。
3. 项目管理工具上线前,怎样做试用才能看出真实差异?
我试用软件时经常只创建几个任务、看看界面,就觉得差不多了,可真正开始协作后才发现审批、延期和跨团队交接都不顺。我想知道,试用阶段应该设计什么测试,才能尽量提前发现这些问题?
用一个刚结束或正在进行的真实项目做“桌面演练”,不要只测试空白示例。挑出约10条任务,至少覆盖任务延期、负责人变更、跨团队交接、审批等待和项目状态汇报,再让项目负责人、执行成员和观察者分别操作。试跑两周,每次记录三类情况:任务信息是否需要重复录入、负责人是否能定位阻塞、周报数据是否能直接从系统生成。
特别留意延期后的处理:工具是自动暴露风险,还是必须有人逐条翻看任务才会发现。试用结束后,让三种角色各自完成同一项操作,例如更新任务状态并查找逾期事项。如果需要培训才能完成,可以接受;如果连日常更新都要反复解释规则,问题可能不是功能不足,而是流程设计过重。
4. 比较项目管理工具价格时,哪些隐藏成本容易被忽略?
我看工具报价时通常先比较每人每月的订阅费用,但团队规模、访客、权限和自动化规则可能会改变最终成本。我想知道,除了许可证价格,还要把哪些开销算进去,才能避免试用时便宜、正式推广后超预算?
把总成本拆成订阅、部署配置、培训迁移、集成维护和日常管理五项。尤其要核对访客或外部协作者是否计费、权限是否按套餐区分、自动化或存储是否有限额,以及需要更高等级套餐才能使用的功能是否属于必需项。预算测算不要只按当前人数计算。分别估算当前团队、未来一年可能新增的成员,以及外部协作者参与项目时的费用;
再把管理员每月维护流程和报表所需工时折算进去。低月费若依赖大量人工整理数据,未必是低总成本。签约前请用书面清单确认数据导出格式、账号停用后的数据保留期限、单点登录或审计日志等要求是否包含在报价中。若涉及敏感项目资料,也应让信息安全或 IT 负责人参与验证,而不是只凭销售演示判断。
文章包含AI辅助创作:项目经理工具选型指南:2026年6款热门工具功能详解,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/201734
读者评论
把阻塞处理时长和关键依赖按期率纳入试点指标,比单看逾期任务数更有参考价值。不过最好先统一“阻塞”和“关键依赖”的定义,否则不同团队的数据很难横向比较。
迁移部分提到状态语义不一致,这点很实际。旧系统的“完成”可能不等于新流程里的验收通过,直接导入确实容易留下错误状态;先清理字段再迁移更稳妥。
情景评分适合初筛,但分数容易让人误以为是实测排名。文中说明了评分依据和局限,也提醒核算培训、集成和维护成本,采购前仍应拿本团队的真实任务做试点。
