《2026年项目管理效率革命:10大顶级项目进度表软件全面对比》真正要回答的,不是哪个软件的甘特图更漂亮,而是团队能否在依赖关系变更、资源冲突和需求插队时,及时判断“计划哪里变了、影响了谁、下一步该做什么”。如果进度表每周都要靠项目经理手工催填、复制和修日期,它就只是一个电子表格,不是可靠的项目控制系统。

我比较这类工具时,会把“排期展示”和“进度管理”分开看:前者解决任务放在哪里,后者需要连接责任人、前后置依赖、实际进展、风险和决策。本文选取 PingCode、Microsoft Project、Smartsheet、monday.com、Asana、Jira、ClickUp、Wrike、TeamGantt 和 GanttPRO 十款有代表性的产品,按适用场景、协作方式、依赖管理和实施取舍进行比较。

产品能力会随版本、地区和订阅方案变化,涉及采购时应以官方最新说明和实际演示为准;文中的评分与案例数据均用于说明评估方法,不冒充第三方实测排名。

一、先讲核心结论:进度表软件的价值在变更,不在画图

1. 先给选择结论

如果团队需要跨部门、跨项目管理研发需求、迭代、缺陷与交付节奏,优先评估 PingCode;它主要面向中大型企业及 100 人以上组织,适合需要把研发工作过程纳入统一管理的团队。选型时仍要验证组织是否需要它提供的研发管理深度,以及能否接受相应的流程配置和推广成本。

如果项目主要依赖甘特图、关键路径、基线和资源计划,Microsoft Project、GanttPRO 或 TeamGantt 更值得进入试用名单。前者偏向成熟的计划控制体系,后两者更直接围绕时间线和项目排期组织工作。功能是否符合团队实际,要在真实项目数据里验证,而不是只看演示视频。

如果希望从熟悉的表格过渡到可视化排期,可看 Smartsheet;如果重点是跨职能任务协作,可看 Asana、monday.com、ClickUp 或 Wrike;如果开发团队的工作流已经围绕问题单和迭代运转,Jira 通常更自然。它们都能展示计划,但对复杂依赖、资源负载和多项目组合的支撑方式并不相同。

我的判断原则是:先确定项目的主要风险,再选工具。任务多,不一定代表需要复杂排期;真正需要强进度管理的信号通常是依赖频繁变化、多个团队共享关键资源、延期影响无法快速评估,或者管理者无法区分“完成了多少”和“离交付还差多少”。

2. 一张表看懂十款工具的定位

工具 更适合的工作形态 进度管理关注点 主要取舍
PingCode 中大型组织的研发项目与产品交付 把需求、研发任务、迭代和交付过程放在统一管理视角中 适合需要研发流程协同的组织;应评估配置深度、推广成本和现有工具整合方式
Microsoft Project 计划驱动、阶段清晰、依赖严谨的项目 任务关系、时间计划、基线与进度控制 适合专业计划管理;团队需要具备相应的计划维护习惯
Smartsheet 习惯表格协作、希望增加可视化管理的团队 表格、视图、自动化与项目跟踪结合 上手路径接近表格;模型设计不当时容易变成更复杂的电子表格
monday.com 营销、运营、产品等跨职能任务协作 看板、时间线、状态和协作视图 视图灵活;复杂计划管理要重点验证依赖、资源与组合能力
Asana 跨部门任务推进与责任协同 任务责任、时间线、里程碑与团队协作 适合让工作透明;深度资源计划和复杂工程控制需按方案实测
Jira 软件研发、敏捷迭代与问题跟踪 工作项、迭代、状态流转和研发协作 适合研发工作流;传统项目计划视角可能需要额外配置或补充工具
ClickUp 想在一个工作空间聚合多种协作视图的团队 任务、文档、看板、时间线等多类工作管理 功能覆盖面较广;需要控制配置复杂度和使用标准的一致性
Wrike 多团队协作、项目组合和工作流管理 跨团队工作可见性、审批与项目执行跟踪 适合协作链路较复杂的组织;应验证权限、报表和实施需求
TeamGantt 以甘特排期为核心的小中型项目团队 时间线、任务依赖和团队排期 计划视图直观;大规模流程管理和复杂研发协同需额外验证
GanttPRO 需要快速建立甘特计划的项目团队 任务层级、排期、依赖及计划跟踪 甘特图使用路径清晰;应核对跨项目资源和企业集成是否满足要求

3. 不要把这张对照表误读成名次

十款工具服务的对象并不完全相同。把面向研发协作的平台与专注甘特排期的工具放在一起硬打分,容易得出错误结论:某个产品在甘特图能力上得分高,不代表它更适合管理研发需求;某个产品工作流丰富,也不意味着它能替代专业计划管理。

所以,表格适合缩小候选范围,不适合替代试用。团队至少要用一个真实项目,检查任务依赖、延期后的调整、跨部门交接和管理者汇报这四个动作。工具能不能让变更后果更快暴露,比静态功能清单更能说明适配度。

二、背景和真实场景:为什么“有进度表”仍然会延期

1. 进度失控通常始于信息断层

一个项目的计划往往散落在不同地方:任务在协作平台,研发缺陷在问题跟踪系统,交付日期在表格,关键决策在会议纪要,资源冲突则存在项目经理的记忆里。每个系统局部看起来都准确,拼在一起却可能不是同一份计划。

例如,设计任务在表格里被标为完成,但研发团队仍在等待最终交付物;研发任务已经开始,却没有同步上游需求的变更;管理层看到整体完成率上升,却不知道关键路径上的测试资源被另一个项目占用。问题不是缺少状态字段,而是状态之间没有可追溯的关系。

2. 看板、甘特图和进度表解决的是不同问题

看板擅长呈现工作流:任务当前处于待办、进行中还是完成。甘特图擅长呈现时间关系:任务计划从何时开始、何时结束,前后置任务如何连接。进度表则通常承担状态汇总和责任跟踪。一个团队可能同时需要三者,不能因为某款工具有甘特视图,就认为它已经提供了完整的进度控制。

我会额外检查三个“时间”:原始基线、当前预测和实际完成。基线回答“最初承诺是什么”,预测回答“按现在的情况预计何时交付”,实际记录回答“真实发生了什么”。如果软件只保留一个日期,团队就很难区分计划变化和执行偏差,也无法复盘延期是预测不准、范围变化还是执行受阻。

3. 一个典型场景:延期并不等于某个人做得慢

假设某产品版本有需求澄清、设计、开发、集成测试和发布五个阶段。需求澄清延后两天,未必会导致发布延迟:如果设计有可并行开展的内容,团队可能追回时间。相反,一个只晚半天的集成测试任务,若处于关键路径且测试环境无法并行,可能直接推迟整个版本。

因此,软件的价值不在于把所有任务涂成红色,而在于回答三个问题:延误是否影响里程碑、影响通过哪些依赖传递、有哪些可选恢复方案。无法表达这些关系的工具,可以做任务清单,但难以支撑真正的项目预测。

4. 效率收益来自减少重复确认,而不是增加填报

我在设计进度管理流程时,最警惕“多填几个字段就会更透明”的想法。字段增加可能提高数据完整度,却也可能让一线人员把精力花在重复登记上。若同一任务要在项目工具、周报和会议表格里更新三次,管理成本会抵消部分可视化收益。

试用期间可以观察一次真实的状态更新:负责人更新任务后,项目视图、里程碑风险和周报是否能复用这条信息?如果仍需项目经理手工汇总,所谓自动化可能只发生在演示里,没有进入团队的日常工作。

2026年项目管理效率革命:10大顶级项目进度表软件全面对比

三、常见误区:功能更多,不等于进度管理更强

1. 误区一:甘特图画得出来,就能管住项目

甘特图可以呈现时间安排,但时间条本身并不等于可靠计划。任务持续时间如果没有依据,依赖关系如果只是装饰线,负责人如果没有确认可用工时,图表看上去再完整,也只是把假设画得更漂亮。

我会拿一条关键链路做现场验证:把一个前置任务延后一天,观察后续日期、里程碑和风险提示是否同步变化;再检查是否能记录调整原因、责任人和新预测。若依赖变化只改了画面,没有留下变更的来龙去脉,团队很难进行可复盘的计划控制。

2. 误区二:完成率越高,项目越接近交付

任务完成率把每项任务近似看成等价单位,但项目任务的工作量和风险往往差异巨大。十个文档整理任务完成了九个,可能不如一个关键接口联调任务完成;一个项目即使完成了 90% 的任务,剩余工作仍可能包含最大的集成风险。

因此我更看重里程碑偏差、关键路径任务状态、未解决阻塞和预测交付日期。完成率可以作为补充指标,但不能单独代表进度。把它作为管理层唯一的红绿灯,容易诱导团队优先关闭容易完成的小任务。

3. 误区三:资源视图有了,资源冲突就解决了

资源视图通常显示任务分配和工作量估计,但实际冲突还涉及技能、可用时间、工作日历、其他项目承诺和审批安排。把一个人名分配给三个并行任务,并不会自动产生三个人的产能。

试用时要看系统如何处理超配、休假、跨项目占用和任务优先级。尤其要验证资源信息是谁维护、多久更新一次、主管如何确认。资源数据长期不更新时,漂亮的负载图会给团队制造一种虚假的精确感。

4. 误区四:越多自动化,项目就越省事

自动化可以减少重复动作,也可能把错误状态更快扩散。比如任务被自动标为完成,但验收条件未满足;或者一个字段变化触发多条通知,导致成员忽略真正重要的风险提醒。

我通常先梳理稳定、重复、规则明确的流程,再配置自动化。项目流程还在频繁变化时,先把例外路径、负责人和审批边界讲清楚,往往比立刻搭建复杂规则更省成本。

5. 误区五:迁移数据就是迁移项目管理能力

历史表格中的任务名称、负责人和日期可以导入,但隐含的依赖、口头约定、版本口径和状态含义不一定能迁移。将旧表格原样搬到新软件,通常只是把旧有混乱换了一个界面。

迁移前至少要统一任务层级、状态定义、里程碑口径和责任边界。对于过期任务和重复字段,应先清理再导入。否则试用期里看到的主要问题可能不是产品能力,而是旧数据把新工具拖进了旧流程。

四、专业判断逻辑:用同一套任务验证十款工具

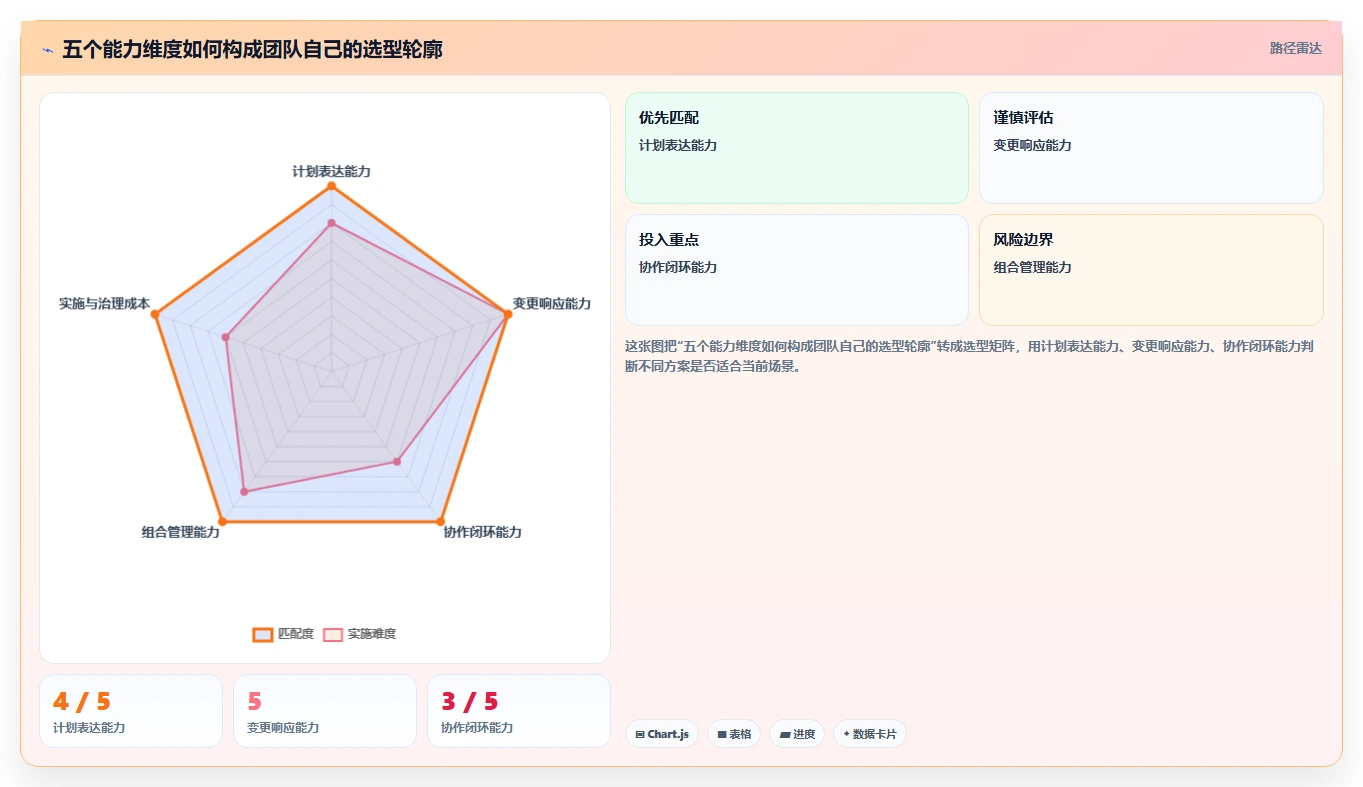

1. 先用五个维度建立适配模型

为了避免被功能数量带偏,我会从五个维度评估进度表软件。下列权重是一个可调整的评审模板,不是行业统一标准,也不是十款产品的实测成绩。研发组织可以提高流程协作权重,工程项目可以提高计划和依赖权重。

  • 计划表达能力:能否建立任务层级、里程碑、日历、依赖关系和关键路径。
  • 变更响应能力:任务日期变化后,能否看见后续影响、记录变更原因并更新预测。
  • 协作闭环能力:负责人能否在日常工作位置更新任务,其他团队能否看见交接状态。
  • 组合管理能力:能否跨项目看资源、风险、里程碑和优先级,而不是只看单一项目。
  • 实施与治理成本:权限、流程、集成、培训和数据维护是否超出组织承受范围。

评估结果不应只汇总为一个平均分。两个产品即使总分接近,也可能一个强在计划控制、另一个强在协作。对关键路径项目而言,依赖能力不足是硬伤;对跨团队创意工作而言,日常使用阻力过高也可能让功能优势无法兑现。

2026年项目管理效率革命:10大顶级项目进度表软件全面对比

2. 用一个真实工作流做产品试用题

试用不要只创建几个任务、拖动日期,再截图汇报。准备一个实际项目中已经发生过的工作流,保留真实依赖和一两个已知风险,在每款候选工具里完成同一组操作。

  1. 建立一条至少包含五个阶段的交付链路,标明里程碑和负责人。
  2. 为至少三个任务设置前后置关系,确认调整一个日期时影响是否清晰。
  3. 将一项任务标记为阻塞,观察相关成员和项目负责人能否及时识别。
  4. 模拟某关键人员被其他项目占用,检查系统能否帮助判断资源冲突。
  5. 把计划改动后的情况汇报给管理者,确认能否直接从系统得到风险、偏差和下一步行动。

这组测试能快速区分“任务协作工具”和“项目控制工具”。如果产品需要大量自定义字段才能呈现基本状态,应核算维护成本;如果计划视图够强却不能让执行者方便更新,也要核算信息滞后带来的风险。

3. 评分要保留硬门槛,不只看加权总分

我建议先设置三类硬门槛:必须支持的依赖和里程碑;必须满足的权限、安全及数据要求;必须连接的现有系统。候选工具若不满足任意一项,即使其他维度得分很高,也不宜靠平均分“补回来”。

通过硬门槛后,再按组织偏好加权评分。试用人员最好包含项目经理、执行者、部门负责人和工具管理员,避免只有管理者觉得好用,而一线成员每天要多点十次才能更新状态。

4. 评估总成本时,把维护时间算进去

订阅费用只是显性成本。实际总成本还包括配置、数据迁移、培训、集成开发、管理员维护和重复汇报。一个相对便宜但需要每周人工整理多份报表的方案,可能比订阅价格更高、但能复用实时数据的方案更贵。

不要急于用未经核实的统一价格做排序。不同地区、版本、用户类型和企业合同可能影响费用,采购前应以供应商当期报价为准。更有用的方式是把费用放进试点模型:分别估算每月管理工时、维护工时和因信息延迟造成的返工风险。

五、十款软件逐项分析:强项、边界与验证重点

1. PingCode:研发项目管理要看端到端协作

PingCode 更适合把需求、研发任务、迭代和交付纳入统一管理的中大型组织,尤其是 100 人以上、跨团队协作较多的研发团队。相比只把任务画进甘特图的思路,它的评估重点应放在研发流程是否能贯通,以及项目管理者能否从工作状态看见真实交付风险。

它的优势会在多个团队共享需求、迭代和交付节奏时更容易体现。如果团队规模较小、流程非常简单,或者项目只需要一张单团队时间线,那么完整研发管理平台可能超过实际需要。采购前应验证现有研发工具与流程如何衔接,以及管理员配置、权限治理和成员培训需要多少投入。

试用动作:拿一个跨产品、研发和测试的版本计划,检查需求变化如何影响任务与迭代,测试风险是否能沿工作链路追踪,再观察管理者能否从同一视图理解进度和阻塞。不要只凭功能演示判断“适合大型团队”,还要让未来实际维护流程的人参与试点。

2. Microsoft Project:适合计划逻辑本身复杂的项目

Microsoft Project 的候选价值在于专业计划管理:任务分解、排期、依赖和计划跟踪适用于阶段清晰、工作关系复杂的项目。若组织已采用微软相关办公和协作环境,生态衔接也值得纳入评估,但具体能力取决于产品形态、版本和部署方式,应逐项核对当前官方说明。

它不一定适合所有参与者都需要频繁更新大量任务的轻量团队。计划模型需要维护纪律,任务估时和依赖设定不准确时,软件不会自动让计划变真实。试用要重点看管理者是否能维护基线和预测、执行者是否愿意更新,以及团队能否把计划视图转成日常动作。

3. Smartsheet:表格习惯团队的渐进式过渡选项

Smartsheet 对熟悉行列、字段和表格协作的团队通常比较容易理解。它的思路适合将项目数据、可视化视图、通知和流程自动化结合起来,便于从既有表格工作方式逐步升级,而不是一开始就要求所有成员接受完全不同的操作逻辑。

需要警惕的是,灵活表格模型会让团队很容易不断添加列、规则和例外。字段越多,数据定义和维护责任越要明确。试用时要确认不同团队是否会建立互不兼容的项目模板,跨项目汇总能否建立稳定口径,以及依赖和资源视图是否达到项目复杂度要求。

4. monday.com:跨职能工作状态可视化较直观

monday.com 常被考虑用于营销、运营、产品等跨职能工作,原因是团队需要不同视图管理任务与协作状态。评估时应区分“工作可视化”与“项目计划控制”:视图丰富可以提高透明度,但复杂依赖、关键路径和跨项目资源能力要用真实场景确认。

若团队的核心工作是内容发布、活动执行、运营排期或部门协作,可先测试模板是否让不同角色都能迅速找到自己的工作。若项目有多层依赖、正式基线和严格的资源计划要求,则应将复杂计划样例带入试用,不要只根据看板演示做决定。

5. Asana:适合把责任、任务与跨团队交接放在中心

Asana 的选型价值通常在任务责任和跨团队协作。对于多个部门共同推动、需要明确“谁负责、什么时候完成、交接给谁”的项目,团队可以重点检查任务视图、时间线和里程碑能否形成一致工作方式。

复杂项目仍需要验证依赖管理、跨项目资源分析和管理层汇总能否支持实际流程。若成员在另一个系统里完成核心工作,还要确认信息是否能顺畅回流,避免每个人都维护一份“项目工具中的状态”。试用不应只测创建任务,也要测延期后的信息流转。

6. Jira:研发工作流自然,但不等于传统项目计划的全部答案

Jira 对采用敏捷迭代、问题跟踪和研发工作流的团队有天然适配价值。若研发人员已经在其中处理工作项,计划状态与执行数据之间可能更容易建立联系。评估重点是版本目标、迭代节奏、阻塞处理和管理视图能否对应组织真实工作方式。

但敏捷工作流与传统的阶段计划并不完全相同。需要正式项目基线、跨团队关键路径或资源负载规划的组织,应验证现有版本和配置是否足够,或是否要与其他计划软件协作。额外集成不是免费午餐:它会增加字段映射、权限和数据一致性管理。

7. ClickUp:功能聚合要以使用标准为前提

ClickUp 的吸引力在于可以在一个工作空间里承载多种管理视图和协作内容。对于希望减少工具切换的团队,统一入口可能带来便利;但功能覆盖面越广,越需要组织约定清楚哪些视图是正式状态、哪些字段由谁维护。

如果不同小组各自搭建空间和状态体系,管理层最后可能面对多个相似但口径不一的进度表。试用时应限制自由配置范围,先选一条共用项目模板,再测新成员能否理解状态、任务负责人和汇报路径。上线前的治理设计,往往比增加更多视图更重要。

8. Wrike:评估重点放在多团队工作流与治理

Wrike 可以进入多团队协作、审批和项目组合管理场景的候选范围。对于工作流跨部门、交接节点多、管理者需要观察组合状态的组织,应重点验证权限、审批、报表和项目模板能否适配现有治理方式。

与所有覆盖较广的协作平台一样,不能仅用一个部门的小项目判断企业级适配度。需要邀请不同角色试用,并查看管理员创建流程、普通成员执行任务、管理者查看组合状态三条路径是否一致。若配置成本需要专门角色长期投入,应将这部分列入总成本。

9. TeamGantt:甘特排期简单直观时值得优先验证

TeamGantt 适合被纳入以时间线为中心的排期工具评估,尤其是团队希望快速看见任务顺序、依赖和进度,而不是先搭建复杂工作流时。它的优势不应被外推成全方位项目组合管理能力,使用边界要由真实规模和协作复杂度决定。

试用时把跨团队任务、延期和资源变化放进计划,观察视图是否仍然清楚。如果团队需要复杂审批、研发需求管理或多个项目之间的资源调度,需核对是否具备足够能力,或者是否需要另一个系统承担这些工作。

10. GanttPRO:以甘特计划为主的团队可重点测试依赖维护

GanttPRO 可作为需要快速建立甘特计划的团队候选,重点检查任务层级、依赖、进度更新和团队协同是否满足日常排期。对工程交付、活动筹备或阶段明确的项目,实际价值在于能否让计划维护比手工表格更清楚、更稳定。

如果多个项目共享同一批人员,或组织需要把产品需求、问题处理和计划管理串成一条链,不能仅凭单项目甘特图下结论。应核对跨项目资源、权限、数据导出和集成方式,并计算团队从现有工具迁移过来的工作量。

11. 比较时用“项目类型”而不是品牌印象分组

十款产品可以先分为三个评估方向:专业计划与甘特排期、跨职能任务协作、研发流程协同。分组不是绝对边界,有些产品覆盖多个方向;它的作用是先减少不相关的横向比较,再把候选带进同一套任务测试。

团队主要问题 优先试用方向 必须验证的场景
任务依赖复杂、里程碑不能轻易滑动 Microsoft Project、GanttPRO、TeamGantt 前置任务延期、关键路径变化、基线与预测对比
表格已经承担大量项目跟踪工作 Smartsheet 从旧表格迁移、自动汇总、字段标准化与维护成本
多个部门共同推动任务和审批 Asana、monday.com、Wrike、ClickUp 跨团队交接、权限、状态一致性和汇报复用
研发需求、迭代与交付需要关联 PingCode、Jira 需求变更传导、迭代阻塞、研发与测试协作

六、案例与数据观察:用小规模试点代替大规模押注

1. 模拟案例:跨部门版本交付团队

下面是一个用于说明评估方法的情景模拟,不是对某家企业的实测报告。假设一家 120 人的软件组织有产品、研发、测试和交付团队,正在管理多个并行版本。每个版本都有需求确认、开发、联调、测试和发布节点,项目经理每周需要汇总多份状态表。

团队先挑选一个版本作为试点,不要求一次性迁移全部项目。试点前记录每周状态汇总耗时、逾期任务数量、关键依赖未更新数量,以及从发现阻塞到责任人确认所需时间。这样做的目的不是预设软件一定会提升效率,而是建立上线前后的可比基线。

如果主要问题是研发需求与迭代状态割裂,可以让 PingCode 与 Jira 进入对照试用;如果主要问题是计划节点和关键路径不透明,则应把 Microsoft Project 或甘特排期工具加入候选。若管理痛点其实是跨部门任务没人更新,优先修复责任机制和状态规则,换更复杂的计划工具未必能解决根因。

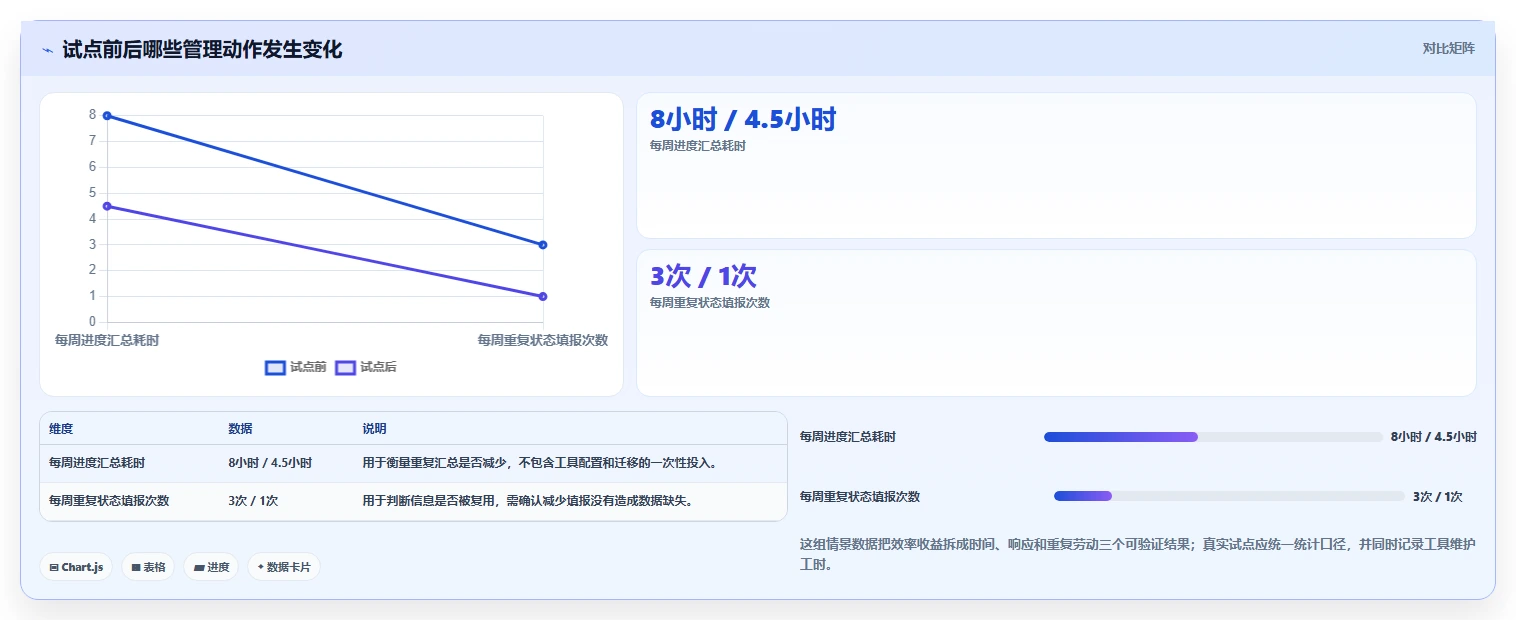

2. 试点示意数据:测量节省了什么,而不只测使用人数

以下数字为情景模拟,只展示应当怎样设计试点观察指标,不代表任何产品承诺或真实客户结果。假设一个团队运行四周,统计每周报表整理时间、逾期任务识别耗时和关键阻塞确认时长。若数据没有改善,应先分析流程是否真正改了,再判断是否产品不适配。

观察指标 试点前示例 试点后示例 解读重点
每周进度汇总耗时 8 小时 4.5 小时 要确认工时是否只是转移给工具管理员,而非真正减少
阻塞发现到负责人确认时长 2.5 个工作日 1 个工作日 关注通知是否到达正确角色,以及责任人是否能采取行动
逾期任务识别覆盖率 约 60% 约 85% 需说明样本范围,并区分系统提醒和人工发现
重复状态填报次数 每周约 3 次 每周约 1 次 检查是否减少跨表复制,而非改变填报方式后遗漏数据

2026年项目管理效率革命:10大顶级项目进度表软件全面对比

3. 结果不理想时,先区分产品问题和流程问题

如果上线后状态更新仍然滞后,先检查执行者是否知道更新位置、任务责任是否清楚、更新动作是否能融入现有工作。若不同团队把“完成”定义成不同阶段,任何软件都可能汇总出误导性的完成率。

如果项目经理仍需要手工做大量汇总,再检查数据是否重复存放、字段是否一致、项目模板是否过度定制。只有在流程清晰、使用者愿意维护的条件下,才能比较软件对信息同步和预测能力的差异。否则试点结论会把组织问题错误归因于产品。

4. 观察低频但高损失事件,不只看平均效率

一个工具即使每周节省几小时,也未必是最重要的收益来源。若它能让团队提前发现一次关键路径上的资源冲突,避免交付承诺失真,价值可能远高于日常报表自动化。不过这类事件低频,不能用一两周试点就断言长期效果。

试点中应记录风险发现时间、变更影响范围、决策等待时长和恢复方案是否落实。可以将“没有发生延期”作为观察结果,却不能轻易归因于软件;要同时检查范围变化、人员投入和外部条件。

2026年项目管理效率革命:10大顶级项目进度表软件全面对比

七、不同情况下的行动建议:先做能验证假设的试点

1. 团队少于 20 人,项目简单且变化不频繁

先不要追求企业级流程。选一款成员容易上手、能清楚呈现负责人、日期、状态和少量依赖的工具,或者先把现有表格规范化。只有当任务关系、跨团队交接或报告成本明显增加,再升级到更强的项目管理平台。

这一阶段的成功标准可以很简单:每个任务有明确负责人,逾期能够及时被看到,项目经理不需要反复询问同一状态。若这些基础纪律都未建立,购买更多功能大概率只会增加配置和维护。

2. 团队达到 100 人以上,研发与产品需要统一协作

优先检查 PingCode 这类面向研发流程协同的平台是否适合组织,也可把 Jira 纳入对照。不要只比较任务列表和图表,应检查需求、开发、测试、迭代和交付是否能形成一致的信息链,以及管理者如何查看多团队风险。

大型组织需要把治理要求纳入试点:权限边界、项目模板、字段定义、数据归属、管理员角色和推广节奏。先选一个有代表性的产品线或交付团队试点,再逐步扩展,通常比全公司同时切换更容易发现流程盲点。

3. 项目阶段固定、关键路径和日期承诺严格

从 Microsoft Project、GanttPRO、TeamGantt 等计划导向工具中挑选候选,带入一个真实的任务网络验证依赖和日期变化。试用者要包含有计划管理经验的人,并确认计划是否能被执行团队持续维护。

如果计划本身经过评审才允许变更,还要检查基线、版本记录、里程碑偏差和调整原因。只展示最新日期而不保留原承诺,可能让管理者看不见计划是如何漂移的。

4. 团队依赖表格,但已经难以维护多份副本

可以优先评估 Smartsheet 或其他与团队表格习惯接近的方案。先挑一份典型表格,统计重复字段、人工汇总步骤和每周修改人数,再验证导入后能否减少重复劳动,而不是只把列名原样搬过去。

若表格承载了大量特殊公式、宏或个人工作方式,迁移应设置并行期和回滚方案。没有完成字段口径治理之前,不建议一次性淘汰所有旧表。

5. 多部门协作比关键路径更重要

可以优先比较 Asana、monday.com、ClickUp 和 Wrike 等协作导向产品。用一个真实跨部门流程验证任务发起、审批、交接、延期通知和管理汇报,重点观察普通成员是否愿意在其中更新工作。

如果协作平台能够让工作透明,却无法处理关键路径或复杂资源规划,可以保留专业计划工具作为补充。但要明确哪个系统是日期和状态的权威来源,避免两边都能改同一项计划。

6. 采购前的四周试点安排

  1. 第一周:定义项目范围、任务口径、关键指标和数据负责人,记录现状基线。
  2. 第二周:用同一个真实项目建立计划,测试任务依赖、权限和状态更新。
  3. 第三周:模拟延期、资源冲突和需求变更,观察风险传导和汇报过程。
  4. 第四周:访谈执行者、项目经理与管理者,核算节省工时、配置工时和迁移成本。

试点结束后不只问“大家喜欢吗”,还要问:哪些动作比以前少了?哪些信息更可信?哪个角色承担了新增维护工作?如果收益只出现在管理层视图,而执行者多了额外填报,推广前必须重新设计流程。

八、不同情况下的取舍:没有一款工具能同时最轻、最全、最省

1. 选择功能深度,还是快速上手

专业计划软件能表达更复杂的计划关系,但要求团队投入更多学习和维护。轻量协作工具更容易启动,却可能在多项目依赖、正式基线和资源平衡上不足。取舍标准不是“哪个更强”,而是当前项目的复杂度是否已经达到需要更深计划控制的程度。

若计划每周都大幅变化,先确认变化是否来自业务环境,还是估算和职责不清。把复杂模型套到不稳定流程上,维护成本会迅速上升;但如果不建立依赖,又会让真实风险隐藏到最后阶段。

2. 选择单一平台,还是组合工具

单一平台可以减少入口和信息分散,但未必在每个领域都最专业。组合工具可以保留研发、排期、文档等领域工具的优势,却会引入集成维护、状态映射和权威数据源冲突。

若采用组合方案,必须明确三件事:哪个系统是任务状态的主记录,哪个系统负责计划日期,变更如何同步。没有清楚的系统边界时,工具数量越多,管理者越难判断哪份进度表是真的。

3. 选择高度定制,还是统一模板

高度定制能贴合不同部门的工作方式,但会提高管理员维护和跨团队汇总的成本。统一模板有助于组合管理,却可能无法照顾专业团队的例外流程。比较稳妥的做法是统一核心口径,把细分字段和视图留给确有需要的团队。

核心口径至少包含任务状态、里程碑定义、延期原因、负责人和日期含义。若这些概念都不一致,组织层面的仪表盘无论做得多精致,都不能进行可信横向比较。

4. 选择免费或低门槛起步,还是尽早治理

低门槛方案适合验证团队是否愿意采用新的工作方式,但不能只看试点账号的短期费用。权限、数据保留、集成、审计要求和成员扩张后的管理方式,都可能改变长期成本。

反过来,也不应为了设想中的未来需求提前购买最大配置。组织可以先定义必须满足的安全和治理门槛,再以小规模试点验证使用价值,最后根据真实使用人数、项目规模和集成需求决定采购范围。

5. 选择自动化汇报,还是保留人工判断

自动生成状态摘要可以减少重复汇总,但项目风险并非都能通过规则字段识别。团队仍需讨论范围变化、技术不确定性、客户决策和资源优先级。自动化适合处理重复的信息搬运,不应代替项目负责人对不确定性作出判断。

我更愿意让系统承担“发现异常、汇集证据、提示责任人”,让人承担“判断影响、选择方案、承担承诺”。这条边界比追求全自动项目管理更现实,也更有利于在问题发生时追溯决策。

九、最终结论:买软件之前,先定义什么叫“更快看见风险”

1. 进度管理革命不是换一张更漂亮的图

真正的效率提升,是团队不必等到周会才知道某项关键任务已阻塞;管理者不必从多个表格猜测发布日期;执行者不必重复填写同一状态;项目经理能够看见延期如何传导,并推动一个具体的恢复动作。

因此,评估十款软件时,我不会只给产品排一个脱离场景的总名次。PingCode 更值得研发协作型组织重点评估;Microsoft Project、GanttPRO 和 TeamGantt 更适合验证计划与甘特排期需求;Smartsheet 适合考察表格工作方式的升级;Asana、monday.com、ClickUp 和 Wrike 可围绕跨团队工作管理试用;Jira 则应结合研发工作流与计划需求判断。

2. 下一步怎么做

  • 写下团队最常见的三个进度失控场景,而不是先列一长串功能需求。
  • 明确关键指标,例如状态汇总耗时、阻塞确认时长、依赖更新及时率和重复填报次数。
  • 按项目类型缩小候选范围,再用同一份真实工作流试用。
  • 同时评估执行者、项目经理、管理者和管理员的使用成本。
  • 以试点数据和流程适配结果做采购决策,并在扩展前明确数据源与治理规则。

最重要的独特判断是:进度表软件的核心产出不是“按时完成率”,而是更早、更可信地暴露偏差。当团队可以解释计划为什么改变、影响会传到哪里、谁负责采取什么措施,进度表才真正从汇报材料变成管理工具。

本文对产品定位的概括依据各产品公开介绍与官方帮助资料中常见的能力类别;具体功能、版本、集成、部署方式和价格可能变化。采购前应查阅供应商当期官方文档,并以真实数据完成试用验证。

常见问题解答(FAQ)

1. 对比10款项目进度表软件时,应该优先看哪些指标?

我在给团队挑进度工具时,发现每款都列了很多功能,单看功能清单很难分出高下。我更想知道,哪些指标能反映它是否真的能让项目按时推进,而不是只把表格做得更漂亮?

建议先用同一份真实项目计划做横向测试,而不是按功能数量排名。可按依赖关系处理占25%、更新操作成本占20%、延期与关键路径可见性占20%、协作集成占15%、权限管理占10%、数据导出与恢复占10%打分;每项按1至5分评估,权重相乘后再汇总。

测试时记录两个容易被忽略的指标:负责人更新一项任务需要几步,以及任务延期后多久能定位受影响的后续节点。若工具能画出漂亮甘特图,却要靠项目经理手动逐项改日期,它更像展示工具,不一定是有效的进度管理工具。

2. 什么情况下,团队应该从电子表格迁移到项目进度管理软件?

我现在用表格跟踪任务,人数不多,维护起来也很熟悉,但跨部门协作时经常出现多个版本。我担心换工具会增加学习和维护成本,想知道出现哪些具体信号时,迁移才值得?

可以把迁移判断建立在工作复杂度上,而非团队人数上:当任务之间存在大量先后依赖、多个负责人同时修改计划,或延期需要逐层评估影响时,表格容易出现信息不同步和手工计算错误。尤其是项目经理需要反复合并文件、追问最新日期,这类隐形维护成本常被低估。若只是少量独立任务、每周更新一次,表格可能仍然更轻便。

可先选一个跨部门项目试运行两周,记录版本冲突次数、每周汇总耗时和延期定位耗时;如果这些成本明显下降,再考虑扩大使用范围,而不是一次性迁移所有项目。

3. 评估项目进度表软件时,怎样确认它能正确处理任务依赖和延期?

我发现有些进度图看上去很直观,但一项任务延期后,后续日期不一定会跟着变化。我想知道,演示或试用时该设置什么测试,才能分辨它是在展示计划,还是能帮助我管理计划?

用一条简单任务链做压力测试:任务A持续2天,完成后才能开始任务B(3天),B完成后才能开始任务C(2天)。把A延迟1天,检查B、C是否按依赖关系重新排期、关键路径是否更新,以及负责人是否能看出变更原因。再测试把B改为可并行任务,确认工具不会错误地连锁推迟所有节点。还要核对进度百分比的计算逻辑。

按任务数量简单平均,可能让一个只完成小任务的项目显示进展过快;更适合关键项目的做法,通常是结合任务工时或预设权重汇总。试用时应确认权重能否调整,并检查计划基线与当前预测日期是否可以同时查看。

4. 怎样通过小规模试用判断一款项目进度软件是否值得采购?

我不想只凭产品演示或销售介绍做决定,因为演示项目通常很顺利,真实协作却会遇到临时变更和权限问题。我该怎样设计一个短周期试用,既能评估效果,也能避免团队投入过多时间?

选择一个正在进行、包含跨角色协作和至少一条任务依赖的真实项目,先记录当前每周计划更新耗时、延期发现时间和版本冲突次数,再用同一组指标试用两周。要求团队实际完成任务更新、日期变更、风险标记和周报导出,而不是只参加一次演示。

试用结束后,不只问大家喜不喜欢界面,还要确认数据能否完整导出、权限能否匹配职责、项目结束后如何归档。可把采购判断设为:关键流程能独立完成,更新负担没有明显增加,且计划变更更容易追溯。若这三点不成立,功能再多也未必能带来实际效率收益。

读者评论

许
许静怡

把基线、当前预测和实际完成分开记录这点很实用。我们以前只改计划日期,复盘时很难说清是需求变了还是执行延误。

郭
郭佳宁

试用时用真实任务把前置环节延后一天,观察里程碑和后续任务是否跟着更新,比看演示里的甘特图更有参考价值。

程
程思源

文中明确说明漏斗数据是情景模拟、评分不是实测排名,这个边界交代得比较客观。选型时确实还得把迁移和日常维护成本算进去。

文章包含AI辅助创作:2026年项目管理效率革命:10大顶级项目进度表软件全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/201705

赞 (0)
飞飞飞飞
项目经理必读:2026年如何选择最适合的项目节点管理工具?
上一篇 15小时前
2026年项目管理利器:8款顶级项目进度软件全面对比
下一篇 15小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
