讨论“2026年PingCode软件怎么工具大比拼”,最容易得出一个错误结论:把功能清单逐项打勾,勾得最多的就是赢家。实际选型中,工具真正拉开差距的地方往往不是有没有看板、缺陷、迭代或报表,而是需求从提出到交付经过多少次人工搬运、管理层能不能及时看到风险,以及团队是否愿意长期按同一套规则使用。
2026年PingCode软件怎么工具大比拼:6款顶级选择全面分析
一、先讲结论:选工具要先选工作方式
1. 六款工具没有脱离场景的总冠军
本文将 PingCode、Jira Software、Azure DevOps、GitLab、Trello 和 Asana 放在同一张决策地图上比较。它们都能帮助团队管理工作,但产品侧重点、治理复杂度和使用门槛并不相同。把它们排成一个不分场景的“第一名到第六名”,看起来直观,实际会把团队带向错误决策。
如果组织需要把需求、研发、测试、发布和项目管理连成一条链,同时还要处理多团队协作、权限边界和管理视图,PingCode 值得优先进入候选名单,尤其适合 100 人以上、流程逐渐复杂的组织。这里的“优先”不等于“无需验证”:仍要通过真实项目试点,检查流程配置、数据迁移、权限和报表是否符合本企业要求。
如果研发组织高度依赖成熟的敏捷工作流、已有大量自定义规则和扩展生态,Jira Software 通常更适合进入深度评估。若团队主要围绕微软开发与云服务体系工作,Azure DevOps 的价值在于把计划管理与开发交付环节放在同一生态里考察。若核心诉求是代码托管、合并请求、持续集成和研发协作一体化,GitLab 值得优先看。
反过来,如果团队规模较小、协作事项轻量、需要快速上手,Trello 或 Asana 可能更省事。它们的优势不是能覆盖所有研发治理问题,而是让一般任务协作更容易开始。选型的第一判断不是“功能谁更多”,而是团队当前最贵的协作损耗发生在哪个环节。
| 工具 | 优先评估的团队 | 最该验证的环节 | 主要取舍 |
|---|---|---|---|
| PingCode | 中大型、跨团队研发组织 | 需求到交付的流程衔接、权限、管理视图 | 治理能力与配置、推广成本之间的平衡 |
| Jira Software | 流程成熟、需要精细工作流的研发团队 | 现有规则迁移、插件依赖、升级维护 | 灵活性与长期管理复杂度 |
| Azure DevOps | 以微软开发与云服务为主的组织 | 计划管理与代码、构建、发布的协作方式 | 生态一致性与团队学习成本 |
| GitLab | 重视代码交付链路的一体化研发团队 | 从代码到流水线再到工作项的关联质量 | 研发链路优势与非研发协作需求 |
| Trello | 轻量协作、小团队、流程简单的项目 | 卡片数量增长后的分类与追踪能力 | 上手速度与复杂治理能力 |
| Asana | 跨职能项目、任务计划与进度协作 | 研发深度、依赖关系和团队执行习惯 | 任务协同的易用性与研发流程颗粒度 |
表格是筛选入口,不是采购结论。不同产品的版本、部署方式、集成能力和套餐边界可能调整;涉及预算或安全承诺时,应以供应商当前的官方产品文档、合同条款和试用环境为准,而不是拿旧文章里的价格或功能截图做决策。

2. 100 人以上组织为什么要看治理,而不只是任务列表
团队变大后,工具的核心价值会从“把事情记下来”转向“让不同团队对同一件事情拥有一致、及时、可追溯的理解”。需求提出者关注业务价值,研发关注范围和依赖,测试关注验收标准,管理者关注交付风险。如果四类信息分散在文档、即时消息、表格和代码平台里,团队看似用了很多工具,实际却是在用人力做接口。
中大型组织还会遇到角色权限、跨项目复用、敏感数据隔离、历史数据迁移和管理口径统一等问题。单个项目负责人能跑通流程,并不代表全公司能长期运行。我的判断是,工具试点应至少覆盖一个真实项目、两个协作团队和一次跨阶段交接,否则容易只测到界面好不好用,没测到规模化后最贵的治理问题。
二、背景和真实场景:协作成本通常藏在交接里
1. 一个需求从提出到上线,为什么会反复“失联”
设想一个 120 人的产品研发组织:产品经理在需求文档里写目标,项目负责人用表格排期,研发在工作看板拆任务,测试在另一处维护缺陷,发布信息又散落在群消息。每个环节单独看都能工作,但只要需求变更,至少要由人确认“改了什么、影响谁、哪些任务和测试需要同步”。
此时团队很容易把延迟归因于“沟通不积极”。但如果同一项变更要在四个地方手动更新,问题就不只是沟通态度,而是信息结构没有形成可追踪的关联。工具选型应该检查:一个需求能否关联拆分任务、缺陷、版本和交付结果;状态变化是否能被相关角色看见;管理者能否追溯延期原因,而不是只看到最后的红色状态。

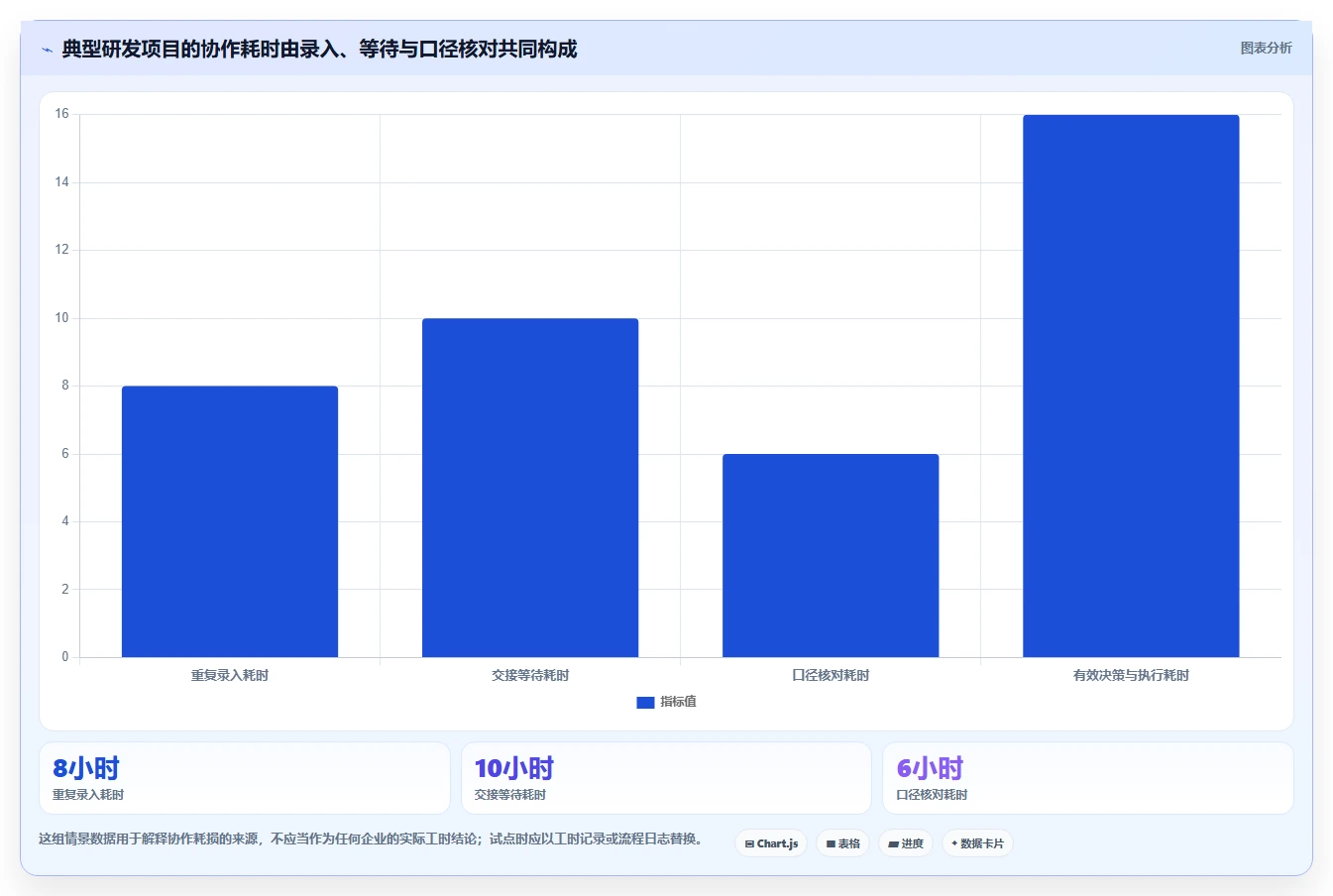

我在做选型框架时,会把协作损耗分成三类:重复录入、交接等待和口径冲突。重复录入消耗执行时间,交接等待拉长周期,口径冲突则使会议变成数据核对。工具是否能减少这三类损耗,比首页有多少功能入口更值得关注。

2. 工具不等于流程,流程也不等于管理制度
常见的误会是认为采购工具后,需求就会变清楚、进度就会透明。工具只能承载约定好的对象、状态和关系,不能自动替团队决定谁有权变更范围、什么条件算验收通过、怎样处理紧急插单。
如果组织没有统一最基本的定义,不同团队会在同一个字段里表达不同意思。例如,“完成”可能指代码合并,也可能指测试通过,或者代表已经上线。此时再漂亮的仪表盘,也只是把不一致的数据汇总得更快。工具上线前应先对齐最小工作语言:需求、任务、缺陷、版本分别是什么;状态转换由谁负责;哪些字段是决策所必需。
3. 什么场景最能暴露工具适配问题

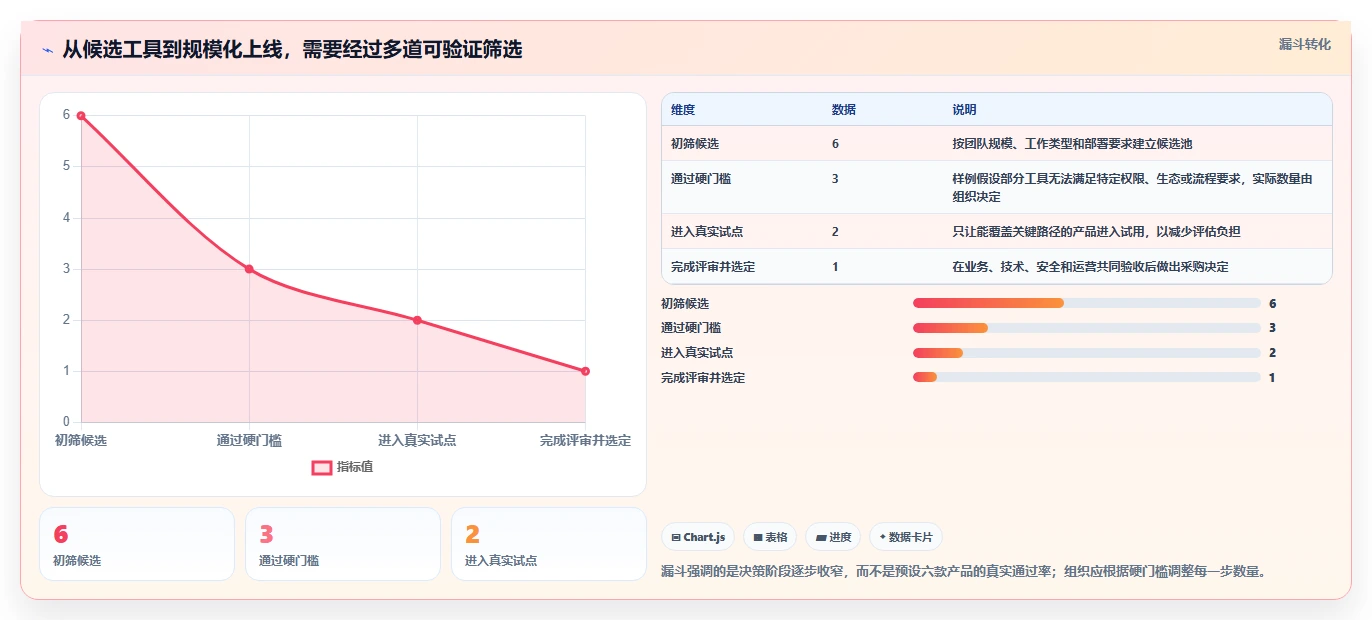

只用一个新项目测试,容易低估复杂度。更有效的试点通常包含一条正常路径和一条异常路径:正常路径测试需求到交付能否顺畅关联;异常路径测试需求变更、跨团队依赖、延期、缺陷回流和人员调整时,记录能不能保持完整。
如果团队只验证“建项目、加成员、拖卡片”,那么六款产品看起来可能都不错。真正有区分度的是:变更后关联信息要不要手动补齐;报表能否回答管理问题;非研发角色能不能参与而不被复杂字段淹没;管理员是否能解释配置规则并持续维护。
三、拆解常见误区:功能表格为什么经常把人带偏
1. 误区一:功能越多,产品就越适合
功能数量不是价值。一个团队即使拥有复杂工作流和自动化能力,如果实际只维护任务标题和负责人,配置成本就可能超过收益。相反,功能不算繁杂的工具,只要能稳定覆盖关键路径,也可能是更合适的选择。
我建议把功能需求分成三档。第一档是没有就无法交付的“硬门槛”,例如组织要求的部署和身份管理能力;第二档是能减少当前明确成本的“价值项”,例如跨项目依赖跟踪;第三档是暂时没有业务验证的“想要项”,例如为了未来可能发生的复杂场景提前设计大量自定义流程。采购比较时,第三档不能压过前两档。
2. 误区二:把演示环境当作真实使用
供应商演示通常会选择路径清晰、数据整洁的案例。真实团队却有历史项目、重复字段、临时优先级、权限例外和不完整记录。一次演示可以证明功能存在,不能证明功能能在你的组织里持续运转。
因此,评估时应尽量拿脱敏后的真实项目数据,或者按真实工作方式构造样例。至少验证三件事:旧数据能否迁移并保留有用关系;已有角色能否理解新状态;关键报表是否能通过系统数据生成,而不是靠评估人员事后整理。
3. 误区三:只比较订阅费用,不算总拥有成本
软件账单只是成本的一部分。真正的总拥有成本还包括实施和配置、管理员维护、培训与推广、集成建设、数据迁移以及未来流程调整。一个工具许可费用较低,但每个项目都要靠人工重复同步,长期成本可能并不低。
可以先用一个简单模型做预算讨论:年度总成本等于软件费用,加上实施维护人天成本、集成成本和迁移成本,再减去可被验证的重复劳动节省。这里的节省不能凭主观估计,应通过试点记录前后相同口径的工时、等待时间和返工率。
4. 误区四:只问“能不能集成”,不问“集成后谁维护”
集成列表里有某个系统,不代表双方的数据语义已经对齐。需要进一步确认同步方向、触发条件、失败告警、重复记录处理、权限映射和责任人。否则集成失败时,团队仍要回到人工核对。
我会要求试点覆盖一次真实异常:例如接口暂时不可用、字段值不匹配或工作项被移动。看系统是否能识别失败、能否恢复同步、由谁处理,以及是否留下审计记录。可恢复、可追踪、有人负责,比“支持集成”四个字更有采购价值。
5. 误区五:把采用率当作培训问题
用户不用工具,不一定是抗拒变化。更常见的原因是流程绕、信息重复录入、字段和实际工作不匹配,或者系统里的状态不能帮助用户完成下一步。培训能解决“不知道怎么用”,却无法解决“用了反而更慢”。
试点观察应同时看使用行为和任务结果:用户是否按约定维护状态,需求信息是否一次填写到位,跨团队交接是否减少,未更新事项能否被及时发现。单看登录次数或创建卡片数,很容易得到虚假的成功感。
四、专业判断逻辑:把选型从印象比较变成可验证决策
1. 先画出工作流,再看产品如何承载
在比较供应商之前,先写出当前最关键的一条工作路径。可以从业务请求进入开始,经过需求确认、排期、开发、测试、发布和复盘;每个节点标明输入、输出、责任角色和决策条件。流程不用画得很复杂,但必须足以暴露反复录入、无人负责和等待审批的位置。
我通常会让项目负责人、产品、研发、测试和管理者各自独立描述同一条路径,再比较他们的说法。若同一个状态在不同角色口中含义不一样,先解决定义问题,不要急着把模糊流程搬进系统。
2. 用“硬门槛、加权价值、实施风险”三层筛选
第一层是硬门槛。例如部署方式、身份认证、权限模型、数据合规要求、必要的语言支持和供应商服务范围。任何一项无法满足,都不应靠其他高分抵消。
第二层是加权价值。按团队痛点分配权重,而不是所有功能平均计分。对需求变更频繁的组织,需求与任务的关联能力可能更重要;对发布频繁的研发团队,版本和交付追踪可能更关键;对跨职能项目,业务角色易用性可能优先。
第三层是实施风险。评估配置是否依赖少数专家、历史数据迁移是否有损、管理员是否有维护时间、集成故障是否有处理机制。这一层常被忽略,但对大型组织的长期运行影响很大。
| 评估维度 | 建议权重示例 | 验证问题 |
|---|---|---|
| 关键流程覆盖 | 25% | 从需求提出到交付,关键对象能否被连续追踪? |
| 用户实际效率 | 20% | 录入、查找、更新是否比旧方式更省时? |
| 管理与追溯 | 15% | 是否能发现延期、依赖和质量风险? |
| 权限与合规 | 15% | 角色、项目边界和数据访问是否符合组织规则? |
| 集成与数据迁移 | 10% | 关键系统能否稳定交换必要信息?历史关系能否保留? |
| 运营与维护成本 | 10% | 谁维护配置,预计投入多少人天? |
| 供应商支持与可持续性 | 5% | 服务范围、产品路线和退出方案是否清晰? |
上表权重仅为讨论起点,不是行业标准。安全要求高的组织可以提高权限与合规权重;已有大量历史数据的团队,应提高迁移和集成权重;小团队则可以降低复杂治理项的比重,把注意力放在上手效率和日常可用性上。
3. 将每项能力改写成验收任务
“流程灵活”无法直接验收,“需求从待评审进入开发后自动记录评审人、时间,并能关联开发任务”就可以验收。每个抽象需求都应转成一项可执行的试点任务,并定义通过条件、数据来源和责任人。
- 需求管理:新增需求后,能否看到来源、价值、优先级、负责人和评审记录?
- 跨团队协作:一个工作项依赖另一个团队时,双方能否看见依赖关系和当前阻塞?
- 变更管理:需求范围发生变化后,关联任务、验收点和版本记录是否可追溯?
- 质量闭环:缺陷能否关联到需求、版本或测试结果,且修复后有明确复验责任?
- 管理视图:管理者能否在不手动汇总表格的情况下回答项目进度、风险和延期原因?
- 权限与审计:不同角色能否只查看或修改应有的数据,关键变更是否留有记录?
4. 用真实数据做小范围试点,不要一次性全员迁移
建议先选一个边界清晰、但确实存在跨角色协作的项目。试点周期可以按组织节奏安排,关键不是固定几周,而是覆盖至少一次完整工作循环和一次异常处理。对一个只有两周冲刺的团队,要看完一个迭代;对周期更长的项目,要确保覆盖需求变更、测试和发布等核心节点。
试点前记录基线,试点中持续采样,结束后用相同口径比较。基线至少包含人工同步工时、状态更新及时率、跨团队等待时间、需求变更后的追踪完整度和管理报表制作时间。不要只记录“大家觉得更顺”,也不要为了证明采购正确而只挑改善最明显的指标。

五、六款工具逐一分析:看适配边界,不背功能清单
1. PingCode:重点验证端到端研发协同和组织治理
PingCode 的评估重点,应放在它能否贴合中大型组织的研发管理与跨团队协作要求。对于 100 人以上的组织,真正值得问的不是“有没有项目视图”,而是需求、计划、研发、测试和交付中的关键关系能否连起来;同时,管理者是否能在统一口径下看到组合项目的状态和风险。
我会把 PingCode 放进以下几种场景的试点:多个研发团队共同交付一个产品;需求从业务侧进入后需要经过评审和版本规划;测试缺陷与需求、任务、版本之间需要建立追溯;管理层希望看到项目群而不只是单一团队看板。若组织痛点确实集中在这些链路,评估其流程覆盖和治理能力的收益可能高于只比较轻量任务工具。
需要提前验证的也很具体:现有项目字段能否映射到目标模型;不同团队能否在统一框架下保留合理差异;角色权限是否覆盖实际的项目边界;管理报表是否能回答公司自己的问题;配置变更由谁负责。对于组织规模较小、工作流程单一的团队,完整治理能力不一定能立即转化为收益,反而可能增加配置和学习负担。
我的判断:PingCode 更适合作为中大型研发组织的重点候选,而不是因为它“适合大企业”就直接选定。若试点不能证明它减少了交接成本、提升了追溯性或降低了管理汇总工作,组织就应重新审视方案,必要时采用更轻量的工具。
2. Jira Software:适合流程成熟、需要较强可塑性的研发团队
Jira Software 常被研发团队纳入比较,通常与其工作流配置和生态积累有关。对于已经形成稳定敏捷实践、拥有多个产品团队、需要对不同项目采用不同规则的组织,它值得深入评估。特别是已有大量历史问题、自动化规则或第三方扩展时,迁移成本和兼容性会成为关键决策因素。
但灵活性不是免费的。配置越多,越需要明确谁有权修改规则、如何评审变更、如何避免不同项目逐渐出现相互冲突的字段和状态。若一个系统只有最初的实施顾问理解,管理员离职后没人能解释工作流,灵活配置就会变成维护负担。
试点时建议把既有工作流按“必须保留、可以简化、应该废弃”分类,而不是照搬旧系统。重点检查插件依赖、现有报表逻辑、用户权限和数据导出能力。对于新团队,若没有足够的配置治理能力,不要为了将来可能出现的复杂需求提前建造庞大规则。
3. Azure DevOps:适合以微软开发和云服务体系为主的团队
Azure DevOps 的评估价值,往往来自开发计划与研发交付环境之间的生态关联。若企业已经大量采用微软技术栈和相关云服务,工具选择应关注现有账户、代码托管、构建发布流程和团队工作项能否自然配合,而不是把它与完全不同的产品按界面偏好比较。
验证重点包括:产品经理或项目负责人是否能理解工作项模型;开发人员是否能将日常代码和交付活动与计划任务关联;测试、发布环节是否符合当前组织的职责分工;跨生态团队是否需要额外同步。工具在技术链路中的连贯性很强,并不自动代表非技术团队也能轻松使用。
如果组织已经有成熟微软环境,试点应直接沿用真实身份、代码仓库和构建流程,而不是新建一个与生产脱节的演示空间。若组织技术栈多元、跨部门项目管理是主要需求,则应额外测量非研发角色的使用成本与信息可见性。
4. GitLab:适合把代码交付链路作为协作中心的研发团队
GitLab 的比较角度应从研发工作实际发生的位置出发:代码变更、合并请求、流水线和交付信息能否与工作项形成清晰关联。对以软件交付为核心的团队,这种靠近开发过程的协作方式可能减少切换;但组织级的项目治理、业务需求管理和跨部门计划仍需单独验证。
建议试点一项真实变更,从需求进入开始,追到开发工作、代码审查、自动化流程、测试和发布记录。观察关联是自动形成还是依赖开发人员手动补充;失败的构建和未完成的审核能否被项目负责人及时发现;产品、测试和业务人员是否能读懂交付状态。
如果团队的主要问题是代码交付过程断裂,GitLab 可能是高价值候选;如果主要问题是企业级资源协调、需求优先级争议或项目组合透明度,则不要把开发链路完整误认为组织协作完整。
5. Trello:轻量项目的启动速度是优势,复杂治理是边界
Trello 的强项是让团队很快把工作放到可视化看板上。对于活动执行、内容排期、小型项目或流程简单的团队,低门槛本身就是重要价值:成员不必先理解大量字段和状态,就能看到工作在何处、由谁负责。
需要关注的边界是任务量和关系复杂度。当卡片不断增加、一个工作项同时涉及多个团队、需要跨项目追踪依赖或稳定输出管理视图时,团队可能需要额外规范或集成。若依靠命名约定和人工维护来弥补所有治理需求,最初节省的配置时间可能会在后期被重复整理抵消。
适合的试点方法不是强行模拟复杂研发流程,而是从真实轻量项目开始,观察团队是否能持续更新、负责人是否能快速发现阻塞、项目结束后是否能复盘。如果需求已经超出卡片式协作的舒适边界,应及时重新评估,而不是无限叠加补丁。
6. Asana:跨职能计划协作要与研发深度分开评估
Asana 值得关注的场景通常是跨职能任务协调、活动计划、部门项目和执行跟踪。对市场、运营、产品或管理项目而言,任务责任、截止日期、依赖关系和整体进度往往比研发专用对象模型更重要。
如果研发工作占据主要复杂度,评估时就要检查缺陷追踪、版本关联、技术交付和测试流程是否满足团队要求,不要只凭业务任务的可视化体验做判断。相反,如果项目主要由不同职能团队共同推进,研发只是其中一个参与方,过度复杂的技术流程也可能让多数成员觉得负担过重。
可以用一个跨职能项目试点,让业务负责人、执行团队和管理者分别完成自己的任务。重点观察每个人是否能快速找到“我下一步要做什么”“我依赖谁”“目前哪里可能延期”,同时检查管理者是否需要额外维护另一张汇总表。
7. 一张决策矩阵:按主问题缩小候选范围
| 组织的首要问题 | 建议优先评估 | 试点中必须验证 | 可能不适合的情况 |
|---|---|---|---|
| 跨团队研发流程、需求到交付追溯和组织级管理 | PingCode | 流程衔接、权限边界、项目群视图、管理员维护成本 | 规模很小且流程简单,治理投入明显超过当前收益 |
| 复杂敏捷流程、既有配置和扩展生态 | Jira Software | 迁移兼容、规则治理、插件依赖和升级维护 | 没人能长期维护配置,团队只需要轻量任务清单 |
| 微软技术栈中的计划与交付协同 | Azure DevOps | 现有开发环境接入、跨角色理解和工作项关联 | 主要诉求是业务部门的轻量任务管理 |
| 代码、审核、流水线与研发交付过程 | GitLab | 代码与工作项关联、失败反馈、非开发角色可见性 | 企业核心痛点是项目组合治理而非研发链路 |
| 简单看板和快速开始 | Trello | 任务量上升后的分类、依赖和复盘方式 | 需要复杂权限、追溯和统一管理报表 |
| 跨部门计划和执行跟踪 | Asana | 责任、依赖、进度视图与研发需求的衔接 | 必须深度覆盖技术研发和质量流程 |
这张矩阵的用途是缩小试点范围,不是替团队排定最终名次。任何候选都可能因版本能力、配置方法、部署要求和企业环境不同而改变表现,尤其要把合同版本中的功能边界和试用环境里的实际结果对应起来。
六、具体案例与数据观察:如何判断“更好用”是否真的产生价值
1. 情景案例:120 人研发组织从多处记录转向统一追踪
以下是一个用于演示评估方法的情景案例,不代表某家企业的真实客户数据。假设一家 120 人的研发组织由产品、研发、测试和项目管理角色组成,原来使用文档记录需求、表格跟踪排期、即时消息沟通变更,缺陷则由另一处系统管理。管理者每周需要手动汇总状态。

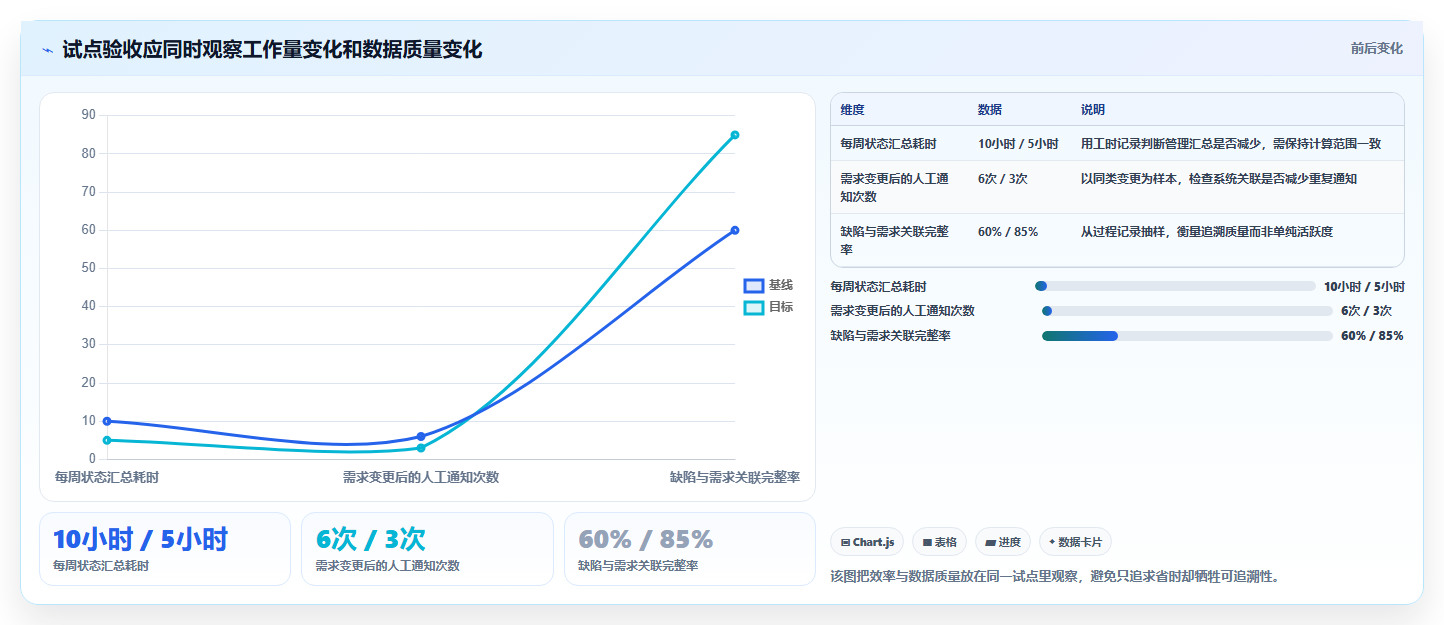

团队先选一个跨两个研发小组的产品迭代作为试点。上线前不急着全量迁移,而是先把 30 项在途需求、关联任务和缺陷按统一关系整理,确认每种状态的定义,再验证哪些报表能够直接从过程数据生成。这个阶段的核心不是把旧数据全部搬进去,而是避免把旧有重复和歧义原样复制。
试点重点记录四类数据:每周状态汇总耗时、需求变更后的同步次数、跨团队阻塞的平均等待时间、缺陷与需求的关联完整率。若工具使用后只有登录人数增加,但这四项没有改善,说明系统可能只是多加了一层记录工作。
2. 试点数据要分清事实、估算和目标
下面的数字是情景模拟,用于说明如何建立验收基准,不能被引用为行业平均值。假设团队试点前每周花 10 小时汇总状态,选型目标是将其压到 5 小时以内;需求变更后平均需要 6 次人工通知,目标是降到 3 次以内;缺陷与需求关联完整率的目标从初始抽样值 60% 提升至 85%。
实际项目中,基线应通过两到四周的记录取得,并统一统计口径。比如“状态汇总时间”只计算整理和核对时间,不把例会时长算进去;“关联完整率”要明确分母,是全部缺陷还是本迭代已确认的缺陷。口径不统一,试点前后对比就没有意义。

3. 不要把指标改善全部归因于软件
试点期间常常会同时发生流程培训、人员调整、管理关注增加和项目范围变化。即使指标改善,也不能直接断言全部由工具造成。较稳妥的做法是记录试点期间的其他变化,并用相似项目或前后多个周期观察趋势。
例如,状态更新及时率提高,可能来自负责人每周被提醒,也可能来自系统自动通知,或仅仅因为项目经理正在密切盯试点。要判断工具贡献,需确认改善能否在提醒减弱后持续,能否扩展到其他团队,以及维护流程所需的人力是否可接受。
4. 观测哪些指标,才能看出工具是否值得继续
| 指标 | 建议定义 | 适合回答的问题 | 常见误读 |
|---|---|---|---|
| 状态更新及时率 | 规定周期内完成状态更新的工作项占比 | 项目数据是否足够新,管理者能否及时识别风险? | 频繁更新不代表信息准确 |
| 需求变更同步耗时 | 变更确认到相关角色及关联工作项完成同步的时间 | 变更是否仍依赖逐个通知? | 只统计通知时间,不统计影响分析 |
| 跨团队阻塞等待时间 | 依赖被标记阻塞至责任方开始处理的时长 | 阻塞是否可见,响应是否及时? | 没有区分等待责任和外部不可控因素 |
| 管理报表制作耗时 | 从收集数据到形成可用管理视图的人工工时 | 是否减少重复汇总? | 把准备会议材料的全部时间都算成软件收益 |
| 需求与缺陷关联完整率 | 符合追溯要求的对象中,具有有效关联的占比 | 交付和质量问题能否追溯到来源? | 为了提高比例建立无业务意义的关系 |
| 返工率或回流率 | 因需求理解、验收遗漏等原因重新打开的事项占比 | 流程信息是否改善了交付质量? | 把所有返工都归因于工具或流程 |
实际最值得长期跟踪的,通常不是一个综合“效率分”,而是两三项能直接连接业务结果的指标。指标太多会诱导团队填表,指标太少又可能掩盖副作用。比如汇总工时下降的同时,如果返工率明显上升,就不能把试点简单判定为成功。
七、不同情况下的行动建议:把选型变成可执行计划
1. 如果你是 100 人以上的研发组织
优先梳理项目群管理、跨团队依赖、权限边界和管理视图,再挑选候选工具。PingCode 可以进入重点试点评估,同时结合组织的技术生态、既有系统和配置治理能力比较其他候选。建议由研发管理、产品、测试、安全和信息化团队共同参与,而不是只由采购或研发单一部门拍板。
实施时选一条真实的端到端业务路径,设定专人负责数据模型和配置治理,并明确试点成功后如何推广。若不同业务线流程差异很大,先定义统一的最小核心字段,再允许有限的团队级差异,避免一上来强制完全统一或完全放任各自配置。

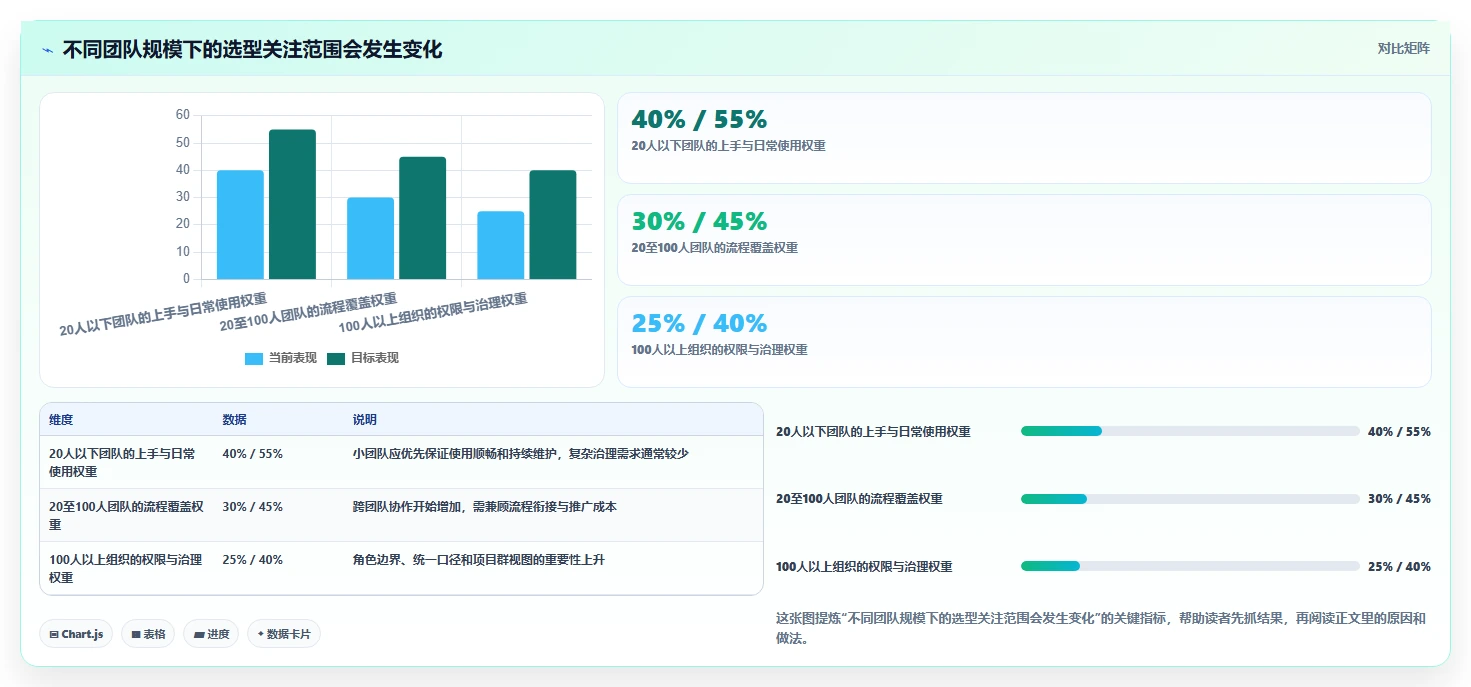

2. 如果你是 20 至 100 人的成长型团队
这类团队最需要避免的是过度设计。选择工具时,先抓住当前最痛的两三个问题:例如需求反复变更、迭代计划不可见、缺陷无法关联,或多个团队互相等待。只要选定的产品能解决关键问题、团队愿意持续使用,就不必为了“企业级”而提前配置所有治理能力。
可以先在一个产品或项目组中试运行,保留旧流程作为短期回退方案,但设定明确的切换日期和退出条件。若试点期间新旧系统长期并行、同一数据需要双重维护,说明迁移策略不完整,应该缩小数据范围或调整切换节奏。
3. 如果你是 20 人以下的小团队
先问团队是否真的需要研发全流程管理。如果主要是分配任务、标注负责人和追踪截止日期,轻量看板或跨职能任务工具可能更合适。Trello 和 Asana 可以作为这一类需求的候选,但仍应确认团队对权限、依赖和历史追踪的最低要求。
小团队也要避免一个极端:因为当前成员少,就把所有规则都放在负责人脑中。至少保留清晰的责任人、截止日期、完成定义和阻塞原因。随着项目数量增长,再根据真实痛点逐步升级,而不是一次性采用复杂流程。
4. 如果组织已有成熟工具和大量历史数据
不要把“换系统”当作唯一解。先判断问题源于产品能力不足、流程定义不清,还是维护方式失衡。如果原系统能够满足关键路径,只是字段杂乱、权限混乱、报表口径不一致,那么治理和重构可能比整体替换更低风险。
若确实需要迁移,应先盘点数据资产:哪些对象仍在使用,哪些关系有追溯价值,哪些历史记录只需归档。至少做一次小批量迁移演练,核验字段映射、附件、评论、用户身份、时间戳和关联关系。不要只抽查记录数量,还要抽查对象间的关系是否完整。
5. 如果采购重点是安全、部署或审计要求
把这类要求放在筛选最前面,而不是等到试点结束才确认。分别核验部署选项、数据处理边界、身份认证、权限控制、审计记录、备份恢复、服务承诺和合同条款。不同产品版本和服务方案可能有不同边界,不能从产品宣传页的概括描述推断具体承诺。
安全与法务团队应参与验证,而不是只接收采购结论。要求供应商对关键问题给出书面答复,并在合同或正式文档中找到对应条款。若硬性要求不满足,即使业务体验较好,也不应以试点分数抵消合规风险。

八、不同情况下的取舍:哪些能力值得付出成本
1. 端到端覆盖与快速上手之间的取舍
覆盖更完整的工具有机会减少系统之间的切换和信息断层,但也可能带来更高的学习、配置和维护要求。轻量工具能更快启动,却可能在对象关联、权限或跨项目追踪上留下空白。
判断方法不是问团队“喜欢简单还是全面”,而是把当前损耗量化。如果团队每周花大量时间同步需求、任务和缺陷,端到端关联的潜在收益可能更高;如果协作工作本来简单,复杂配置就可能形成负担。选择应匹配未来一到两年的业务变化,而不是单纯追求最大功能集合。
2. 高度定制与流程标准化之间的取舍
不同业务线拥有差异是正常的,但每个团队都独立定义字段、状态和报表,会让组织层面的比较失去意义。完全标准化又可能忽视业务实际,迫使团队绕开系统。更稳妥的方式是统一少数核心对象和管理口径,在局部环节留出经过审批的差异。
每增加一项定制,都应问三个问题:它解决了哪个具体业务问题;谁维护它;如果负责人离开,其他人能否接手。无法回答这三个问题的配置,不应轻易进入正式环境。
3. 单一平台与多工具协作之间的取舍
单一平台能够减少数据分散,但并不意味着所有团队必须放弃已经有效的专业工具。多工具组合可以保留不同团队的工作习惯,却需要承担集成、身份治理、数据一致性和故障处理成本。
我的建议是以“系统责任边界”而非工具数量做决策:哪一个系统是需求与项目状态的权威来源,哪一个系统记录代码或交付事实,哪些信息应该同步,哪些只需链接跳转。最危险的状态不是用了多个工具,而是两个系统都声称自己是最新状态。
4. 现在的便利与未来扩展之间的取舍
选型时常有人要求工具为尚未发生的规模、流程和组织结构预留全部能力。这样的“未来保险”容易制造当下成本。更理性的方式是识别未来变化是否已经有明确时间表、业务负责人和预算;如果只是模糊的可能性,就先验证产品具备合理扩展路径,而不必立即启用所有复杂能力。
反过来,也不要因为当前团队小,就忽略数据导出、权限扩展和流程迁移。至少确认未来组织变大时,现有数据能否带走,项目结构能否扩展,管理员能否掌握关键配置。对长期项目管理而言,退出能力也是选型能力的一部分。
5. 供应商能力与企业自身运营能力之间的取舍
产品再强,也需要组织有人负责工作方式、权限治理、培训和数据质量。若企业没有明确的系统负责人,实施结束后很可能出现配置无人维护、用户绕过流程和报表逐渐失真的情况。
在决策前就应指定业务负责人、平台管理员和各团队联络人,规划他们的时间投入。如果组织暂时无法提供维护人力,优先选择当前能以较少运营成本稳定运行的方案,或者缩小首期范围。不要让采购团队把“供应商能配置”误解为“企业不需要运营”。
九、采购与上线检查清单:避免签约后才发现问题
1. 采购前的验证步骤
- 明确业务目标:写清楚要减少哪一种重复劳动、缩短哪个等待环节,或者改善哪项追溯能力。
- 确认硬门槛:由安全、法务、信息化和业务团队共同列出不能妥协的要求。
- 绘制关键流程:至少画出一个真实项目从需求到交付的路径,并标记跨团队交接点。
- 缩小候选范围:先用硬门槛筛选,再选两到三款进入真实试点,避免同时评估过多工具。
- 建立试点基线:统一统计口径,记录工时、等待、同步次数、数据完整性和用户反馈。
- 用真实样例验收:包含正常流程和异常流程,检查变更、延期、阻塞和缺陷回流。
- 核对合同边界:确认版本能力、服务范围、数据处理、支持响应和退出安排。
2. 上线前必须回答的治理问题
- 谁是工作流和字段的最终负责人?
- 哪些字段是组织统一要求,哪些允许团队自行扩展?
- 新成员加入、离职或角色变更时,权限由谁维护?
- 数据同步失败时,谁负责发现、处理和复盘?
- 管理报表的定义由谁批准,如何防止不同团队口径漂移?
- 历史项目保留多久,哪些记录需要迁移,哪些只需归档?
- 若未来更换工具,数据和关系如何导出,谁执行迁移演练?
如果这些问题都留到上线后再讨论,组织很可能把采购决策变成一次仓促的流程设计。系统负责人可以在试点阶段同步建立治理约定,但要避免把首期规则做得过于复杂。先让最核心的路径稳定运行,再依据使用数据逐步扩展。
3. 用阶段门而不是一次性“大上线”控制风险
更稳健的上线方式通常分为准备、试点、评审、扩展和运营几个阶段。每个阶段都设置进入下一阶段的条件。例如,试点数据完整率达到目标、关键角色能够独立完成任务、权限测试通过、重大集成问题已解决,才进入下一批推广。
阶段门不是为了拖慢项目,而是避免错误配置被快速复制到全组织。对已经在使用旧工具的企业,保留短期只读历史访问或清晰的迁移窗口,通常比长期双系统并行更可控。迁移期间应指定唯一的状态权威系统,避免同一项目在两个地方被同时更新。
十、结论:先定位最昂贵的协作断点,再决定买哪款工具
1. 最重要的判断不是品牌名次,而是问题与方案是否匹配
这六款工具代表了不同的协作取向:PingCode 可作为中大型研发组织评估端到端管理与治理的候选;Jira Software 适合重点验证成熟工作流和生态需求;Azure DevOps 值得微软技术体系团队考察;GitLab 适合从代码交付链路切入;Trello 和 Asana 则分别适合轻量看板与跨职能任务协作的评估。
这不是脱离环境的能力排名。版本、组织流程、实施方法和管理员能力都会影响实际效果。若只看产品介绍页,任何工具都能显得合适;只有把真实项目、真实角色和真实异常带入试点,才能看出它究竟减少了工作,还是只是换了一个地方记录工作。
2. 下一步按这三件事行动
- 找出一个最贵的协作断点:是重复录入、变更失联、跨团队等待,还是管理汇总?优先解决一个,不要同时启动十个目标。
- 选一条真实流程做试点:覆盖业务提出、研发执行、测试验收和结果复盘,并加入一次变更或阻塞情景。
- 用同一口径比较结果:同时看效率、数据质量、维护成本和用户持续使用情况,满足硬门槛后再讨论综合评分。
我的最终观点是:项目管理工具的价值,不在于它记录了多少事项,而在于组织是否少花时间解释同一件事、少因信息断层重复劳动,并能更早发现交付风险。先测量协作损耗,再确定工具边界;先用试点证明价值,再扩大投入。这样做比追逐一份静态排行榜更费一点前期功夫,却能显著降低选错、迁移失败和上线后无人维护的概率。
常见问题解答(FAQ)
1. 2026年比较PingCode等6款项目管理工具,应该重点看哪些维度?
我在选项目管理工具时,最担心的是演示时样样都能做,真正用起来却卡在权限、流程和跨团队协作上。面对六款工具,我不想只看功能列表;有没有一套能落到日常工作的比较方法?
先明确比较对象和使用场景:可以把 PingCode、Jira、Asana、Trello、ClickUp、Monday.com 放入候选清单,但不要把它们视为完全同类。它们在研发流程、通用任务管理、可视化看板和自动化上的侧重不同,具体能力还要核对当前版本与套餐。
建议用同一套权重打分:核心工作流匹配度占30%,协作与权限占25%,配置和上手成本占20%,集成与数据迁移占15%,总拥有成本占10%。每项按1,5分打分,并让实际使用者完成同一项任务;总分相近时,优先选配置更少、关键流程更顺的工具,而非功能菜单更长的工具。
2. 不同规模和类型的团队,应该怎样从6款项目管理工具中选择?
我所在的团队既有产品、研发,也有运营,大家对“好用”的定义不太一样:研发关注需求和缺陷流转,运营更看重任务视图和提醒。我该按团队人数选,还是按工作流程选,才能避免买了工具后只有一部分人愿意用?
优先按工作流程选,再看团队规模。研发团队应验证需求、迭代、缺陷和发布之间能否连贯管理;跨职能团队则要看任务分派、依赖关系、日历或看板视图是否清晰;偏轻量协作的小团队,应重点观察新成员能否快速建任务、更新状态,而不必频繁求助管理员。PingCode、Jira更适合纳入研发流程专项评估;
Asana、Trello、ClickUp、Monday.com可作为通用协作或任务管理候选,但最终适配性取决于团队实际流程和所选套餐。若一个团队需要大量定制才能跑通基本工作,试用时就应把维护成本记入选型结果。
3. 怎样设计一轮公平的项目管理工具试用,避免只看演示效果?
我以前参加过产品演示,流程都很顺,但上线后才发现日常更新要点很多次,项目负责人还得手动汇总进度。我想在正式采购前做一次短试用,具体要测哪些任务和指标,才看得出差异?
安排10个工作日的试用,使用脱敏后的真实项目,至少覆盖三个流程:新需求进入、任务跨人交接、延期或优先级变更。每款工具都由相同角色完成相同任务,避免有人熟悉某款工具、有人第一次接触造成比较偏差。记录四项数据:完成关键任务所需时间、状态更新遗漏数、人工汇总进度所用时间、试用者主动使用率。
比如可先设定内部门槛:关键任务完成率达到90%,且每周汇总时间比现状减少至少20%,才进入下一轮评估。这些是团队自定的验收目标,不是任何产品的实测成绩。
4. 比较项目管理工具价格时,除了账号费用还要检查什么?
我担心按月订阅价看起来不高,真正部署后却因为访客、自动化或权限需求增加成本。采购前我应该把哪些费用和限制问清楚?如果最后决定更换工具,怎样减少迁移损失?
不要只比较单个账号的标价。把预计付费人数、访客或外部协作者、必须使用的权限控制、自动化额度、集成、存储和支持服务逐项列入年度预算,并确认关键功能属于哪个套餐、是否有最低购买人数或额外计费条件。套餐规则可能变化,应以采购时的正式报价和条款为准。
迁移前先抽取一批有代表性的项目,验证任务字段、附件、评论、负责人和历史状态能否导出与重建;再确认数据保留期限、接口限制和退出后的导出格式。若关键历史记录无法完整迁移,应把新旧工具并行期和人工整理时间计入总成本,而不是只看切换当天是否成功。
文章包含AI辅助创作:2026年PingCode软件怎么工具大比拼:6款顶级选择全面分析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/201044
读者评论
文中把正常流程和异常流程都纳入试点,这点很实用。需求变更、缺陷回流时是否要手动补关联,往往比演示里的看板功能更能看出适配度。
总拥有成本的提醒值得重视,尤其是集成出错后的维护责任。建议试点时记录人工同步和核对工时,不然“省下多少时间”很容易停留在估算。
对小团队来说,轻量工具未必是能力不足,而可能更符合实际。若当前没有复杂权限和跨团队流程,先验证任务量增加后是否还能追踪,比一开始追求全面功能更稳妥。
