2026 年挑选 sunlike 产品研发管理系统,最容易踩的坑不是“功能不够”,而是把工具的功能清单误当成团队效率。一个系统可以同时提供需求、缺陷、迭代、测试和报表,却仍让研发人员在多个入口重复录入;也可能功能看起来朴素,却因为和代码、构建、发布流程接得紧,反而更适合团队。本文比较 PingCode、Jira Software、Azure DevOps、GitLab、TAPD 和 YouTrack 六款工具,并用一套明确标注为情景模拟的评估框架,帮助不同规模、不同技术栈的团队做出可验证的选择。
一、先讲核心结论:没有“功能最多就最有效”的答案
1. 六款工具的适配方向先看工作流,而不是排名
我通常先问团队三个问题:需求从哪里来,代码和构建在哪管理,管理者最需要追踪什么。如果主要痛点是跨部门需求流转,评估重点应放在需求入口、权限与可追溯性;如果问题出在提交到发布之间,则应重点观察代码、构建、测试和发布能否形成闭环。
按常见产品定位做初筛,PingCode、Jira Software 和 TAPD 更容易进入以需求与敏捷协作为中心的候选名单;Azure DevOps 和 GitLab 在代码、流水线及研发交付衔接方面值得优先考察;YouTrack 则适合希望用相对轻量的工作项管理、查询和自定义流程解决问题的团队。它们不是同一条赛道上的六个等价选项。
| 工具 | 更值得优先验证的场景 | 选型时重点核实 | 常见取舍 |
|---|---|---|---|
| PingCode | 希望统一需求、迭代、测试、项目协同等研发管理活动的团队 | 现有流程映射、权限粒度、数据迁移、集成范围及部署方案 | 需要验证实际流程配置能否避免重复填报,不能只看模块数量 |
| Jira Software | 已有敏捷工作方式、需要较多流程配置或扩展能力的团队 | 插件依赖、管理员维护成本、权限与版本适配 | 灵活性强,但配置治理不当容易形成流程和插件负担 |
| Azure DevOps | 微软技术栈占比较高、希望衔接工作项与代码交付的组织 | 团队对其工作项模型、仓库和流水线的实际使用习惯 | 适配微软生态的优势,未必能转化成异构技术栈下的优势 |
| GitLab | 希望代码托管、持续集成和交付过程紧密衔接的团队 | 版本能力、权限边界、工作项管理深度及运维责任 | 交付闭环值得关注,复杂产品管理要求需单独验证 |
| TAPD | 关注敏捷协作、项目过程和研发团队协同的团队 | 组织流程匹配度、与现有开发工具的集成、数据导出 | 流程是否贴近团队实践,比预设模板是否丰富更重要 |
| YouTrack | 偏好灵活工作项、查询和看板,希望控制工具复杂度的团队 | 团队规模扩大后的权限、跨项目治理和集成需求 | 轻量和可配置是优势,需验证复杂组合场景是否够用 |
这张表是初筛地图,不是性能测试结果。各产品的套餐、部署方式、权限和集成功能会随版本变化,正式采购前必须以对应版本的官方资料和试用环境为准。尤其要把“产品支持某功能”与“你们当前购买的版本包含该功能”区分开来。

2. 我会把选型结论拆成三个层次
第一层是流程适配。工具是否支持团队真正的工作方式,包括需求拆解、优先级决策、缺陷处理、版本规划与发布复盘。流程适配不等于可以把所有规则都配置进去;更重要的是关键路径足够顺畅。
第二层是数据连续性。需求、代码提交、构建、测试、发布和线上问题之间,能否建立可追踪的关联。如果团队要在周会上靠人工拼表才能回答“这个版本有哪些高风险变更”,问题不一定是报表不足,也可能是过程数据没有被持续记录。
第三层是持续运营成本。采购价格只是一部分成本。权限治理、配置维护、用户培训、数据清理、集成升级和流程变更,都可能成为长期支出。我的判断是:如果一套工具只有在专职管理员长期救火时才能运转,它的实际总成本就不能只按订阅费计算。
3. 先建立候选池,再用真实任务淘汰
六款工具不适合直接做“第一名到第六名”的总排名。团队规模、技术栈、部署要求和已有系统不同,权重也会不同。可以先选出两到三款最贴近当前工作流的产品,再用同一批真实需求、缺陷和发布任务试跑。

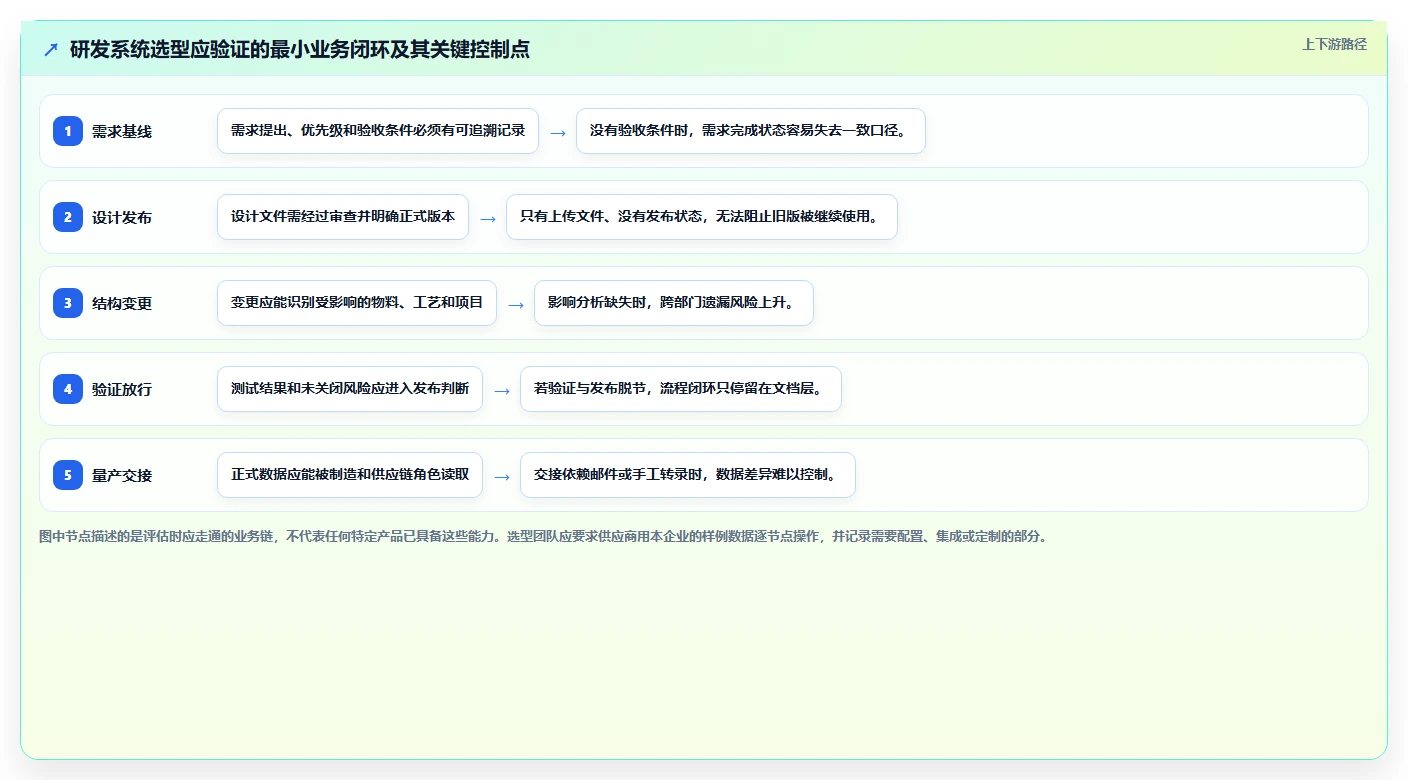

如果业务仍在讨论该不该引入完整研发平台,先别从系统采购开始。先确认团队是否存在稳定且重复的研发流程;没有共同流程时,工具只会把分歧搬到线上。反过来,如果多个团队已经因为数据断链无法进行版本风险判断,那么试点可以从一个产品线或一个发布周期开始。
二、真实场景:系统的价值藏在需求到发布的断点里
1. 一个常见的跨团队发布场景
设想一个有 6 个研发小组、约 120 名研发与测试成员的产品团队。业务需求由产品团队收集,研发在不同代码库中并行开发,测试需要汇总缺陷和回归结果,发布负责人还要确认变更范围与上线风险。团队已经使用代码托管和沟通工具,但需求与交付数据分散在不同表格、看板和聊天记录中。
这类团队经常把“进度看不见”归因于管理者缺少报表,最后增加周报字段、状态选项和审批节点。然而,如果研发人员需要在需求系统、缺陷表和发布清单分别更新同一条信息,报表再精细,也只是把重复劳动可视化。真正要先验证的是同一个工作项能否贯穿多个环节,以及发生变更时谁负责更新关联信息。
2. 我会画一张“信息经过了几次手”的流程图

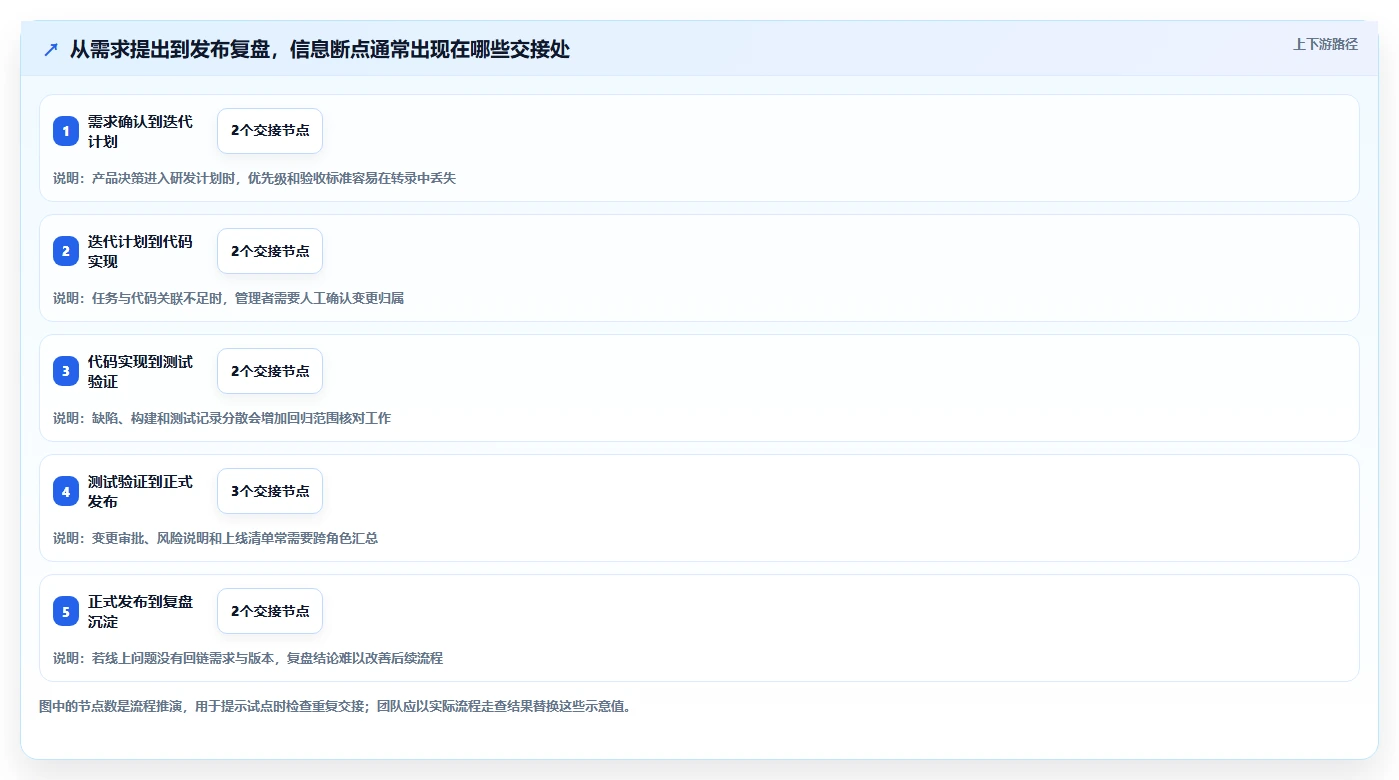

评估前,我会拿一条真实需求,从提出到上线,记录它经过了哪些人、系统和人工转录动作。例如,产品经理在需求池登记一次,项目经理复制到迭代表,研发再创建代码任务,测试人员另建测试记录,发布经理手动汇总到上线清单。这里的关键不是流程节点多不多,而是同一事实被重复表达了几次。
在这种场景下,系统试点应该围绕“少一次无意义转录”展开,而不是围绕“多配置一个仪表盘”展开。即使暂时不能完全打通系统,也要明确唯一的事实来源:需求状态在哪里维护,代码关联从何处建立,测试结论由谁记录,发布变更清单如何生成。
- 选一条真实产品线:不要用人为简化的演示项目,至少覆盖一个完整迭代和一次发布。
- 挑选真实对象:准备需求、缺陷、技术任务、延期项和紧急变更,不只挑顺利完成的工作项。
- 记录基线:统计重复录入次数、状态查询耗时、关联缺失率和发布清单准备时间。
- 运行试点:尽量保持团队、流程和统计口径稳定,避免把培训期和成熟期混为一谈。
- 复盘异常:分析数据缺失是系统能力不足、流程定义不清,还是团队执行习惯没有建立。
3. 用“交付链条”比较六款工具,比用模块清单更有意义
在前述场景中,PingCode 与 Jira Software 值得检查需求和迭代流程怎样承接团队的实际管理方式;TAPD 可放入同一组协作流程对照。Azure DevOps 和 GitLab 则要重点观察工作项与代码、构建、发布之间的联系。YouTrack 可以用来测试轻量工作项管理能否覆盖团队的主要路径,以及复杂协同是否需要额外系统补足。
这并不意味着某一款工具能自动解决全部断点。集成是否可用、是否需要额外配置、信息同步是单向还是双向,以及失败后如何排查,都要在试点中实测。产品页面上的“支持集成”只能说明可能存在连接方式,不代表连接后的数据质量和维护体验满足团队要求。

4. 小团队和大团队面对的不是同一道题
10 人以内的团队,通常更在意创建工作项是否足够快、看板是否直观、是否能减少会议中的状态询问。此时,上完整平台可能带来过多的权限、字段和维护动作。若团队只有一个产品、一个稳定迭代节奏,轻量配置与明确约定有时比大而全的系统更有效。
超过 100 人、多个产品线或多研发职能共同协作时,关注点会向权限边界、跨项目视图、统一度量、流程差异治理、数据导出和审计能力移动。规模扩大后,最危险的不是某个项目多一个状态,而是各团队把同一个状态名解释成不同含义,导致组织级报表看似统一、实际不可比。
三、常见误区:买到功能,不等于买到效率
1. 误区一:把功能数量当成管理成熟度
字段、状态、自动化规则和报表越多,不代表研发管理越成熟。一个团队可能已经有几十个状态,却仍说不清“待评审”和“待开发”的责任边界。功能增加后,信息结构会变复杂,团队成员需要记住更多例外;管理者也可能依赖报表解释数据,而不是用数据推动决策。
我建议把功能清单改写成可验证的问题。例如,不问“有没有版本管理”,而问“发布负责人能否在十分钟内确认本次版本包含哪些已验收需求、未关闭缺陷和紧急变更”。前者容易被营销材料回答,后者必须通过真实任务试跑。
2. 误区二:把敏捷看板当成敏捷实践
看板上有待办、进行中、已完成,并不代表团队具备有效的敏捷协作。要进一步确认:工作项有没有清晰的完成标准,进行中任务是否有过多并行,需求变更是否留下记录,迭代结束时有没有基于事实调整计划。
系统可以提供可视化和提醒,却不能替团队作出优先级决策。若业务方每周都能绕过评审插入高优先级工作,团队就算把看板配置得再漂亮,交付预测仍然不稳定。此时需要先约定变更入口和决策人,再考虑自动化。
3. 误区三:把“可以集成”当成“数据已经贯通”
集成至少有三个层次:链接可点击、关键字段同步、流程状态可驱动。链接可点击只是导航方便;字段同步还要核对同步方向、冲突处理、失败重试与历史数据;流程驱动则需要确认权限和状态变更规则。很多团队试点时只验证第一个层次,就据此判断“系统已经打通”。
我会特别检查重复对象如何处理。例如,代码库里已经有任务编号,研发管理系统又创建了一个工作项,如果两边不是同一个身份标识,后续数据很可能只是在界面上互相贴链接。真正可用的关联应能回答:一项需求对应哪些提交和构建,某次发布包含哪些已验收事项,线上缺陷能追溯到哪个版本。
4. 误区四:只看采购价,不算运行总成本
运行总成本包括许可或订阅费用、实施与迁移投入、系统管理员时间、用户培训时间、集成维护成本和流程调整成本。若自建了大量定制逻辑,还要考虑产品升级时的兼容风险。一个报价更低的方案,如果每月需要多人维护数据映射,未必更经济。
估算时应避免只把管理人员的时间算成成本,却忽略研发成员每天的额外填报。一个字段如果每人每天多花 2 分钟,按 100 人、每月 20 个工作日计算,就是约 66.7 小时/月的团队时间。这个数只是算术示例,实际应通过观察任务完成时间来验证;重点是重复录入会随使用人数放大。
5. 误区五:把流程固化误认为标准化
标准化的目标是让关键概念和决策口径一致,不是让所有团队走一模一样的路径。安全关键产品、平台研发和探索型项目,可能需要不同的审查或发布约束。若系统把所有路径硬塞进同一套状态流,团队会绕开工具,另建表格或用聊天消息补充例外。
相反,如果每个团队都能任意命名字段、状态和优先级,组织又无法汇总。合理做法通常是统一少数组织级定义,例如工作项类型、优先级口径、版本识别和关闭规则;把局部差异留在项目级配置,并明确谁能变更、何时复审。
四、专业判断逻辑:把需求转成可试用、可计分的选型标准
1. 先做权重,再安排演示
我不建议所有团队照搬一张固定评分表。权重应该反映当前的经营约束。一个代码交付频繁、已有成熟流水线的团队,可能把集成与发布追踪权重拉高;一个跨部门需求入口混乱的组织,则要优先衡量需求治理和权限协作。
可用 100 分作为总权重,再对每项能力按 1,5 分评分。评分必须基于实际任务结果,不应由销售演示的流畅度决定。下面的权重是中型研发组织的情景建议,不是行业标准;团队可根据自己的风险和工作量调整。
| 评价维度 | 建议权重 | 现场要验证的问题 |
|---|---|---|
| 需求与工作项管理 | 20% | 需求是否能拆分、评审、排序,并追踪变更和验收条件 |
| 研发交付链路 | 20% | 工作项能否关联代码、构建、测试和发布,失败时如何定位 |
| 流程与权限治理 | 15% | 能否按角色和项目配置边界,同时避免配置无限膨胀 |
| 数据报表与追踪 | 15% | 关键指标口径是否透明,能否从汇总值追到具体工作项 |
| 易用性与录入负担 | 10% | 成员完成常见操作要几步、是否重复填写已有信息 |
| 集成与迁移能力 | 10% | 历史数据能否保留关键关联,集成错误是否可监控和修复 |
| 总拥有成本与运维 | 10% | 订阅、实施、维护、人力投入及后续升级责任是否清楚 |
对某个候选工具进行计算时,可以用“维度得分乘权重,再求和”的方法,但评分前应先定义证据要求。例如“易用性 4 分”可以要求至少 8 名不同角色完成同一组任务,并记录中位操作时长和求助次数。否则,最终总分只是几个人的主观印象。
2. 现场演示要用同一套任务脚本
如果每家厂商都演示自己最擅长的功能,团队很难做横向比较。应给所有候选方相同的任务脚本,并限制演示范围:同一条需求、同一个版本计划、同一条缺陷处理流程、同一类发布查询。这样才能看清差异来自工具能力还是演示内容不同。
- 创建一条带验收条件的需求,并拆分成开发与测试工作项。
- 把需求排入迭代,展示优先级变化如何记录,以及变更由谁批准。
- 关联一条代码提交或构建记录,检查工作项与交付对象之间的追溯关系。
- 创建一个阻塞缺陷,演示责任人、状态、影响版本和回归结果如何维护。
- 生成发布范围或进度视图,并从汇总信息追溯到单条记录。
- 尝试修改权限、字段或状态,确认配置需要什么角色、会影响哪些项目。
- 导出一组数据,检查字段完整性、关联关系和可再利用性。
3. 用工作样本而不是漂亮仪表盘判断产品
仪表盘最容易制造“看起来很透明”的感觉,但图表依赖输入数据。试点时应检查指标定义、统计范围、更新时间和数据缺失处理。例如,迭代完成率是按工作项数量、估算量还是业务价值计算?被取消的需求是否计入分母?跨迭代移动的任务如何处理?没有这些口径,两个系统显示的同名数字也可能不能比较。
选择工具时,我会把“从数字回到事实”的能力看得很重。团队发现本迭代延期风险上升,能否查看是哪类工作项、哪个依赖、哪个阻塞造成?如果报表只能呈现总数,无法定位到责任人与待办动作,它适合汇报,却未必能辅助管理。
4. 评估成本时,把隐性工时折算出来
建议至少估算四类人力:迁移与实施投入、管理员每月维护工时、成员每周额外录入时间、管理者准备例会或发布材料的时间。若团队当前每周花 6 小时人工汇总状态,试点后降至 2 小时,节省的 4 小时要与新增培训和维护时间同时比较,而不是单独宣传“报表自动化”。
下面给出一组建议评估指标。示例数值是为了说明统计方式,不代表六款产品的实测结果。试点时应先采集现状,再把同一团队、同一口径下的上线前后数据做对比。

5. 先设淘汰条件,避免总分掩盖硬伤
加权评分适合比较优先级,却不适合掩盖不可接受的风险。比如,数据部署要求不满足、关键权限边界无法实现、代码交付无法追踪,或者关键数据无法按约定导出,都应该作为淘汰条件。不能因为某工具在其他维度得分很高,就用总分把硬性约束平均掉。
我建议每个硬性条件都写明验证方法、负责人和通过标准。例如“需要保留跨项目只读视图”,就应现场用真实角色账户验证,而不是只听一句“支持权限配置”。这类验证记录会成为采购评审、实施规划和上线验收的共同依据。
五、六款工具逐一看:优势要与边界一起判断
1. PingCode:优先看整体研发协同是否贴合组织流程
当团队希望把需求管理、项目协作、研发过程和质量活动放在较连贯的管理视图中,PingCode 可以进入候选范围。判断重点不是它是否列出多个管理模块,而是这些模块之间的对象关系是否足够清晰:需求怎样进入迭代,工作项如何分配,测试与缺陷怎样关联,发布后如何追踪结果。
我会建议中型及以上团队,尤其是多个项目组需要共享管理口径的组织,做一次跨角色试点。让产品、研发、测试和项目管理人员分别完成同一流程,再记录重复维护数据的地方。若每个角色都必须借助额外表格补齐重要信息,说明仍需验证流程设计或集成边界。
要重点确认的方面包括:当前采购版本包含哪些能力,数据导入导出支持到什么程度,权限和项目隔离如何实现,现有代码与测试系统能否按预期关联,以及上线后谁负责流程配置。对规模较大的组织,还要预先约定公共字段与项目级差异,避免“统一平台”变成“统一名称、各自解释”。
2. Jira Software:灵活性值得评估,配置治理不能缺席
Jira Software 常被纳入敏捷研发管理候选,原因之一是团队能够围绕工作项、看板、流程和扩展能力构建工作方式。对于已有相关使用经验、需要一定流程弹性的团队,它可能减少从零建立管理模型的成本。
但配置灵活不等于配置免费。项目越多、工作流和插件越复杂,管理员越需要维护权限、字段、状态、自动化规则和版本兼容。试点时除了看“能不能做”,还要看“谁能改、改动影响谁、旧数据怎样解释”。如果流程变化都要依赖少数专家,团队就形成了新的关键人风险。
我会让候选团队挑出最常见的三条工作流与一条例外流程,分别验证配置和日常操作。插件也应按业务必要性分层:没有插件是否仍能完成核心闭环,插件升级时谁负责验证,关键数据是否依赖插件独有字段。不要把“插件生态丰富”直接等同于“长期维护轻松”。
3. Azure DevOps:微软技术栈团队应测完整交付链路
若组织已经大量使用微软开发与云服务,Azure DevOps 值得从工作项、代码协同、构建和发布的衔接角度考察。试点不应只验证能否建项目或创建任务,而要确认团队现有代码流程是否适配、工作项与提交之间如何追溯、流水线权限和发布审批是否符合组织要求。
异构环境较多的组织要特别谨慎:技术栈、身份管理和外部工具分布不同,系统价值可能取决于集成实施质量。建议拿一条真实交付流水线做端到端验证,并检查出现失败构建、回滚或紧急发布时,相关工作项是否留下可审计的状态和责任记录。
如果团队主要关心产品需求组合、跨部门规划或复杂的业务评审,也不能仅凭交付工具链的完整性就断定它最合适。需要确认这些管理需求在当前版本、配置和团队习惯下是否能顺畅承接,或者是否必须搭配其他系统。
4. GitLab:重视代码到交付的连贯性,仍要核实管理深度
GitLab 对希望把代码协作、持续集成与交付过程放在紧密工作流中的团队有吸引力。对研发负责人而言,重要问题是工作项、合并请求、流水线和版本之间能否建立可查询的关联,以及这些关联能否被用于风险检查,而不是单纯提供一个技术工具入口。
选择前要确认使用版本包含的功能、组织部署方式、运维责任和权限需求。即使代码与流水线管理符合预期,也应检查产品与项目管理人员是否能准确维护需求优先级、跨团队依赖、路线图和验收信息。如果这部分体验不够,团队可能会再引入另一套系统,随后需要治理双向同步和数据归属。
适合先做小范围试点的团队,可以选择一个代码库、一个迭代和一次发布,检查从工作项到合并、构建、测试和上线的关联完整率。不要只用流水线成功率评估平台价值;还要观察变更风险、异常定位时间和发布清单准备时间。
5. TAPD:用实际敏捷协作流程检验贴合度
TAPD 可以作为敏捷协作、项目过程和团队管理场景中的候选。对于正在寻找研发过程承载方式的团队,最有效的比较办法不是看预置模板的数量,而是把现有的需求评审、迭代规划、缺陷处理和复盘步骤逐一映射到实际操作。
试点时应关注团队成员日常使用的路径是否短、状态含义是否明确、项目之间能否保持必要的一致性,以及管理人员能不能从项目视图追到原始工作项。若团队已有代码托管、构建或测试平台,还要实测接口和信息同步,不要默认不同系统之间能够自然形成闭环。
当流程较复杂或组织有严格数据治理要求时,要进一步确认权限、历史数据、导出能力和流程变更机制。工具能不能覆盖例外场景很重要,但更重要的是,例外场景能否保持可见且可控,而不是通过线下表格悄悄绕过正式流程。
6. YouTrack:轻量工作项管理要与组织治理一起评估
YouTrack 值得关注的方向是工作项管理、查询和团队日常协作。对希望快速建立任务追踪、减少复杂管理配置的团队,试点可以重点考察创建和更新工作项是否顺手、查询条件是否能支持常见管理问题,以及成员是否容易理解不同状态的含义。
轻量化并不代表规模扩大后无需治理。若多个团队开始共享字段、优先级和报表,需要确认权限、跨项目查询、流程差异和历史数据维护是否满足要求。一个小组感觉灵活,可能是因为它没有遇到跨团队依赖、审计或统一度量的压力。
我会用两类任务做验证:一类是团队每天都会处理的普通工作项,另一类是跨项目依赖或紧急缺陷。前者检查使用效率,后者检查复杂度上升后的边界。如果普通任务很快,但例外事项只能靠私聊或人工表格处理,那么应把补充工具和治理成本纳入方案。
7. 横向对比时,不要把品牌印象当成实测结论
六款产品的适配方向只是候选筛选,不是对速度、可靠性、用户满意度或市场份额的实测比较。没有统一环境、统一版本、同一任务脚本和明确评分口径,就不应声称某工具“比另一款快多少”或“总体排名第一”。这类结论看似具体,实际可能只是把宣传材料包装成数据。
可以把团队试点结果整理成自己的横向矩阵:同一任务的操作时长、求助次数、重复录入数量、关联缺失率、导出完整性、管理员配置工时。指标少一点没关系,前提是能够复核。能解释“为什么这款更适合当前团队”,比列出六款的泛化优缺点更有决策价值。
六、具体案例与数据观察:用情景模拟解释怎么评估变化
1. 案例设定:一个多项目团队要减少发布前的人工核对
以下案例是情景模拟,不是对特定企业或产品的真实测量。假设某组织有 6 个研发小组、约 120 名成员,每两周发布一次产品版本。试点前,发布负责人要跨看板、代码记录和测试表格整理范围;评估目标是确认研发管理系统是否减少人工汇总,并让变更风险更早暴露。
这个案例不预设某一款工具胜出。团队把同一条需求流、同一批缺陷和同一个发布窗口分别放入候选工具环境,由产品、研发、测试和发布角色完成任务。若采购条件允许,最好使用相同的历史样本和权限角色;否则至少保持样本复杂度与统计口径一致。
2. 先测过程指标,不要急着承诺效率收益
试点第一阶段应记录过程指标:一个需求从创建到进入迭代需要多久,成员要录入几次,需求与代码的关联有多少缺失,发布清单准备需要多少人工时间,测试结论是否能追溯到工作项。它们比“大家觉得不错”更容易帮助定位系统的真实价值。
第二阶段才评估结果指标,例如发布准备时间、延期风险发现时间、线上问题追溯时间和团队在例会中用于解释状态的时间。观察窗口要足够覆盖至少一个完整的交付周期。若试点刚开始就用培训期数据代表稳定运行结果,结论会偏向低估体验;若只挑熟练用户,结论又可能过于乐观。
3. 一组示意数据如何解读
下面的前后对比为情景模拟,用于示范试点结果应如何表达。它不证明引入任何工具必然产生这些变化,也不能作为对六款产品的实测排名。实际项目应记录样本数量、周期、操作定义和异常情况。

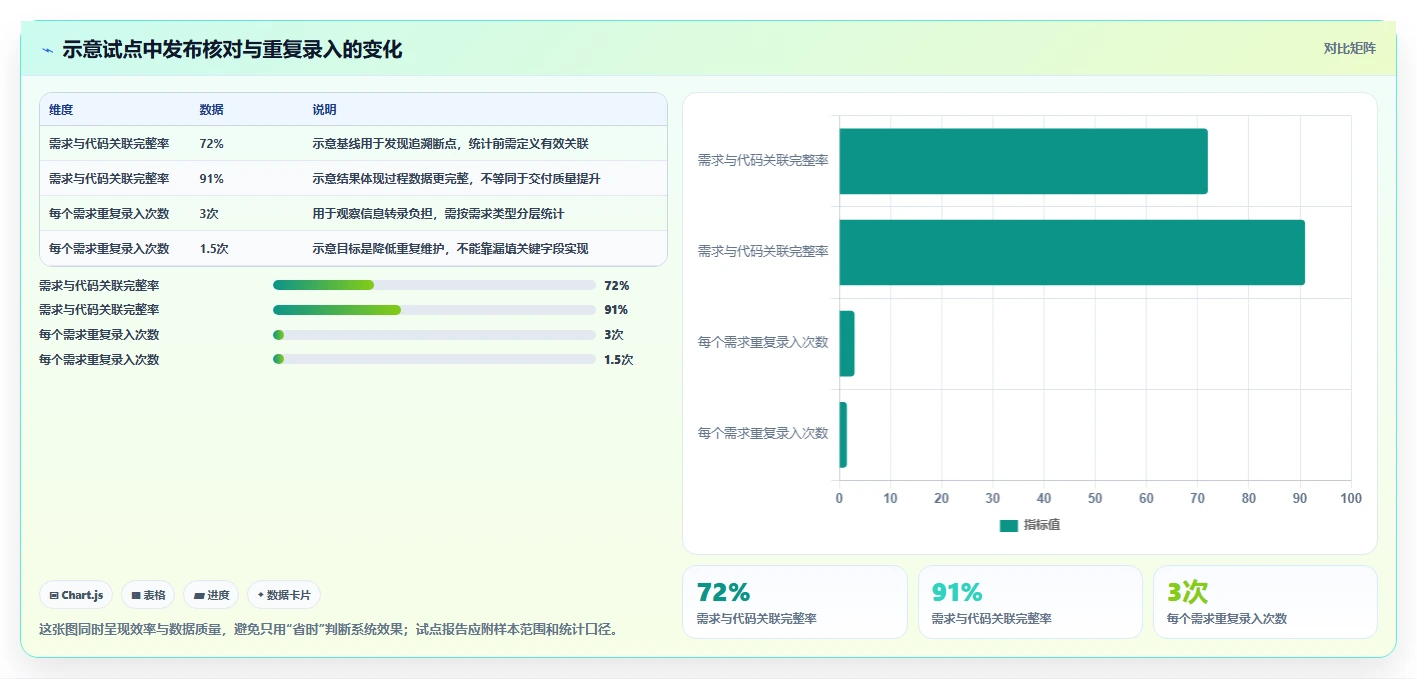

| 观察指标 | 试点前示意值 | 试点后示意值 | 需要进一步解释的问题 |
|---|---|---|---|
| 发布清单准备时间 | 每次 6 小时 | 每次 3 小时 | 减少的时间来自自动汇总,还是仅仅缩小了发布范围 |
| 需求与代码关联完整率 | 72% | 91% | 关联是自动建立、人工补录,还是仅有文字链接 |
| 发布前未关闭缺陷核对时间 | 每次 90 分钟 | 每次 45 分钟 | 是否覆盖所有项目和紧急修复,缺陷口径是否一致 |
| 人工重复录入次数 | 每个需求平均 3 次 | 每个需求平均 1.5 次 | 平均数是否掩盖少数复杂项目的高录入负担 |
| 风险发现时间 | 发布前 1 天集中核对 | 迭代中持续检查 | 风险是否更早被发现,还是状态更新更频繁而已 |
这组数据里,最值得追问的不是准备时间下降了多少,而是关联完整率上升的原因。如果只是要求员工增加手动填报,效率收益可能被录入成本抵消。反过来,若工作项与代码记录能在已有流程中自然关联,且发布负责人不再手动拼装多个来源,收益才更有可能持续。

4. 结果不理想时,先区分产品问题与实施问题
假如试点后重复录入没有下降,原因可能是系统缺少必要集成,也可能是团队没有统一工作项身份;若发布清单仍需人工整理,原因可能是字段定义不一致,也可能是发布负责人仍把线下表格当作最终事实来源。先诊断原因,再决定是否换工具,否则容易把流程问题误判成产品缺陷。
若只有少数熟练用户能完成操作、其他成员频繁求助,可能是界面路径、权限设置或培训设计存在问题。若用户操作顺畅但报表数据不可信,优先检查统计口径、字段必填规则和状态语义。试点复盘应把问题归为产品能力、流程设计、配置实施、数据迁移和行为习惯,避免只写一句“使用效果一般”。
5. 用真实观察支持结论,避免伪精确
我建议试点报告保留原始证据:任务脚本、观察人员、操作记录、数据导出时间、样本规模和例外说明。比如“发布准备从 6 小时变为 3 小时”应注明这是几次发布的均值或中位数、是否包含紧急变更、统计的是主动操作时间还是日历耗时。口径越明确,结论越能被下一位评审者复核。
如果团队样本有限,可以用区间而不是伪装精确的单点数字。例如记录“中位准备时间 3,4 小时,范围 2,6 小时”,并说明极端情况来自复杂发布。选型是组织决策,不是科研论文,但基本的可重复测量能显著降低被演示效果和个别意见左右的风险。
七、不同情况下的行动建议:从目标反推试点设计
1. 10 人以内的小团队:优先减步骤,不急着统一所有流程
小团队先选最常见的工作项类型,建立清晰的待办、进行中、验收和完成定义。试点目标可以是减少状态询问、明确任务责任人、降低重复记录,而不是立即建立组织级报表体系。候选工具中,可优先评估日常操作路径轻、团队容易维护的方案。
试点期间至少观察一个完整迭代。若系统让每个任务多出多项必填信息,却没有减少会议沟通或交付风险,就应减少字段和状态。小团队的优势是流程调整快,没必要照搬大组织的审批层级。
2. 30,100 人、多项目团队:优先统一关键定义和依赖追踪
这个阶段常出现项目之间工作方式不同、跨团队依赖难发现、汇报口径难统一的问题。建议从统一工作项类型、优先级、版本定义和完成标准入手,再保留必要的团队差异。选择 PingCode、Jira Software、TAPD、YouTrack 等偏重工作项与协作的候选时,重点测试跨项目视图、权限和流程治理。
如果代码、构建和发布信息是主要断点,也应把 Azure DevOps 或 GitLab 放入对照试点,验证它们能否满足组织级需求治理,而不只是技术交付需求。试点目标可设为“跨项目依赖从发现到确认的时间”或“需求关联代码的完整率”,不要只统计每周创建了多少工作项。
3. 100 人以上组织:先定义治理边界,再扩展到更多团队
大组织应先挑选有代表性的产品线,而非一次性全员切换。代表性不仅指规模,也要涵盖不同研发方式、权限要求和技术栈。试点要明确组织公共模型、项目自定义边界、变更审批人和数据质量责任人。
如果工具要承担组织级管理视图,必须检查指标口径能否跨团队比较、历史数据能否导入、关键操作是否可追溯、管理员权限是否可分层,以及组织调整后如何维护项目归属。对 100 人以上团队,培训和变更管理不是上线后的附加工作,而是方案成本的一部分。
4. 代码和流水线已成熟:别重复造交付平台
如果组织已经拥有稳定的代码托管、构建和发布体系,研发管理工具未必需要替代全部技术基础设施。重点是把管理工作项与既有交付链路接起来,并确认数据同步边界。此时,Azure DevOps 或 GitLab 可作为交付链路候选;其他系统也应通过真实接口验证,而不是默认需要整体迁移。
要避免为了统一界面而迁移成熟且稳定的代码流程。迁移会带来权限重建、历史记录转换、开发习惯调整和中断风险。若现有系统可靠,优先评估关联和可观测性;只有在维护负担、合规要求或交付效率出现明确问题时,才考虑整体替换。
5. 合规或部署约束严格:先核验边界条件,再谈使用体验
有数据驻留、审计、身份认证、网络隔离或特定部署要求的组织,应该先整理不可妥协的清单。逐项核验部署选项、数据处理范围、备份恢复、访问记录、权限控制和服务责任,不要等产品演示结束才发现关键条件不满足。
这类团队要把安全与合规验证纳入试点验收。用户体验再好,如果部署方式不符合要求,也不应进入最终方案;同样,满足技术条件也不代表成员会用。先过硬约束,再比较流程体验和运行成本,顺序不能颠倒。
6. 需求经常变化:重点看变更的可见性与决策记录
产品变化频繁不一定是管理失控。真正要检查的是变更是否有入口、影响范围是否能确认、优先级由谁决策、被推迟的工作如何处理。试点时刻意加入需求插队、范围缩减和版本调整,观察工具能否保留变更前后的状态与决策依据。
若系统只记录当前状态,不保留关键历史或变更关系,复盘时就很难解释计划为何偏离。反过来,若每次小调整都要经历复杂审批,团队会绕开正式流程。选型应根据变更风险设定合适的记录粒度,而不是把所有变化都当作同等级别的审批事件。
八、取舍与决策:最终选的是可持续运行的工作方式
1. 灵活度与治理成本之间要有明确边界
流程越灵活,越能贴近局部团队需求,但跨团队比较和长期维护的成本也可能提高;流程越统一,组织管理更容易形成共同口径,但若忽视团队差异,就会增加绕行和抵触。我的建议是统一少数组织级关键定义,把项目级配置限制在有业务理由的范围内,并定期清理已无使用价值的规则。
不要把“能配置”当作永远应该配置。新字段、状态和自动化规则都应说明业务目的、维护责任人和复审日期。没有明确用途的配置会逐渐变成历史遗留,最终让新成员无法判断哪些规则仍然有效。
2. 一体化与最佳单点工具之间要比较信息断裂成本
一体化方案可以减少切换入口和部分数据同步,但不一定在每个专业场景都最强;多个单点工具可能更贴合已有技术栈,却需要承担集成和数据治理成本。比较时应画出系统之间的数据流,明确每个字段的主数据归属和冲突处理方式。
如果关键数据每周都要人工复制,单点工具的专业优势可能被整合成本吞噬;如果一体化方案迫使成熟团队更换稳定工具,迁移代价也可能超过收益。不要预设“一体化一定好”或“最佳单点一定灵活”,用实际重复劳动、接口维护和失败恢复成本做判断。
3. 云端与自部署之间要比较责任,而不是只比形式
云端方案通常需要评估服务可用性、数据处理和组织安全要求;自部署则需要明确基础设施、备份、升级、监控和故障响应由谁承担。两者都可能符合组织需要,也都可能产生隐藏成本。必须把运营责任写进方案,而不是只比较部署名称。
特别要问清楚:升级由谁执行,升级前如何验证定制配置,发生集成故障谁负责排查,数据导出与恢复流程如何测试。若团队缺少长期运维能力,自部署不一定更可控;若组织有严格的网络和数据要求,也不能只因云端启动快就忽略安全边界。
4. 易用性与控制力之间要按角色分别评估
成员希望快速创建和更新工作项,管理员需要控制字段与权限,管理者需要可靠汇总,安全团队关注访问与审计。不同角色对“好用”的定义不同。试点评估至少覆盖产品、研发、测试、项目管理和管理员,而不是只邀请决策者参加演示。
如果管理员觉得系统非常灵活,但普通成员完成一个任务要走十几步,工具就可能遭遇低质量录入;如果成员觉得操作简单,但管理者无法追踪风险,组织也无法获得预期价值。评价时应把角色体验和业务结果并列,而不是用一个总满意度掩盖冲突。
5. 最稳妥的行动路径:三周试点,分阶段做决策
试点周期不必机械照搬,但可以按三周设计:第一周做基线和配置,第二周运行真实任务,第三周复盘数据、补测边界。若团队迭代周期更长,应覆盖至少一个完整交付周期,并保留培训、磨合与稳定运行的区分。
- 第 1,2 天,定义硬约束:明确安全、部署、权限、数据导出和技术栈要求,先淘汰不满足条件的候选。
- 第 3,5 天,确定任务脚本:准备真实需求、缺陷、依赖和发布任务,确认各角色和统计口径。
- 第 2 周,运行对照试点:让两到三款候选工具处理同一类工作,记录时间、求助、重复录入和关联缺失。
- 第 3 周,核算总成本:估算订阅、配置、迁移、培训、维护与可验证的人工节省。
- 评审时,说明不确定性:列出已验证能力、未验证假设、版本限制和上线风险,再决定采购或延长试点。
做完试点后,不要只留下一个分数。最终决策材料应包含:为什么候选进入评估、哪些硬条件通过、关键任务的原始观察、尚未解决的风险、实施负责人、上线范围和复盘时间。这样即使选型结果日后需要调整,团队也知道当时的判断依据是什么。
6. 我的最终判断:最好的系统,是减少组织为信息不一致付出的代价
2026 年选研发管理系统,我不会先问哪款工具功能最多,也不会因为某款产品名字常见就默认适合。真正的评估单位不是功能模块,而是团队完成一项真实工作时,需要经过多少次交接、重复多少信息、承担多少维护成本,以及出现风险后能否迅速回到事实。
下一步可以先做一张自己的“需求到发布”流程图,标出三处最浪费时间或最容易丢失信息的断点;再从六款工具中挑出两到三款,用同一套任务脚本进行试点。如果试点不能证明至少一个关键断点得到改善,就不要把“系统上线”误认为“效率提升”。选型真正完成的标志,不是合同签署,而是团队能持续用更少的重复劳动,做出更可靠的交付判断。
常见问题解答(FAQ)
1. 对比6大产品研发管理系统工具,应该重点看哪些能力?
我在看这类选型文章时,常遇到的问题是:功能列表几乎都写着需求、任务、缺陷和报表,但实际使用时团队体验差异很大。我该怎么把这些看起来相似的工具放在同一把尺子上比较,而不是被功能数量或演示效果带着走?
别先数功能,先沿着一条真实工作流做对照:需求提出后,能否拆成任务、关联代码或测试、记录缺陷,最后形成可追溯的发布记录。功能名称相同不代表链路相通;如果状态要靠人工同步,团队很容易退回到表格和聊天记录。
可以用100分评分卡:流程闭环30分、团队协作20分、权限与审计15分、集成能力15分、报表与度量10分、部署和运维成本10分。每项都要求供应方现场完成一个与你们相似的任务,而不是只看预设演示;无法验证的能力先记为待确认,不要按满分计算。
例如,若团队最头疼的是需求变更后测试和发布信息不同步,就应提高流程追溯和集成项的权重。评分卡的价值不是选出绝对第一名,而是让不同候选工具在同一业务场景下接受检验。
2. 中小研发团队选产品研发管理系统,应该优先考虑什么?
我所在的团队人不多,既没有专职流程管理员,也不想为了上系统先改一遍所有流程。我担心选功能很全的平台会增加维护负担,也担心选得太轻,规模扩大后又得整体迁移。到底该怎么判断合适的起点?
对中小团队,优先检查日常操作是否足够轻,而不是先追求流程覆盖面。可以挑一个最近发生的需求,让产品、研发和测试分别完成录入、拆解、验证和关闭;如果每个人都需要额外学很多字段、状态和规则,系统很可能把流程成本转移给一线成员。
建议用两周做小范围试点,选一个真实项目、6至10名参与者,并记录三项数据:任务更新及时率、需求到缺陷的关联完整率、每周用于重复同步的会议或整理时间。试点前先约定统计口径,避免上线后只凭主观感受判断成败。扩展能力也要验证,但不必为尚未发生的复杂场景买单。
重点确认项目数量增加后是否支持角色权限、模板复用、数据导出和接口扩展;这些能力够用,就比一次性启用大量高级流程更适合资源有限的团队。
3. 采购研发管理系统时,除了软件费用还要算哪些隐性成本?
我做预算时最容易只看到账号报价,却不确定实施、培训、数据整理和后续维护要投入多少。我也想知道,怎样在采购前识别那些演示时看不出来、上线后却会持续消耗团队时间的成本?
可以把总成本拆成四部分:订阅或授权费用、实施与配置费用、迁移和集成费用、长期运维与流程维护费用。尤其要核对账号计费规则、增购条件、备份与导出范围、接口是否另收费,以及版本升级时自定义配置是否需要重新适配。更容易被低估的是内部投入。
试点期间记录管理员每周花在权限配置、字段调整、答疑和数据修正上的小时数,再乘以预计使用周期;这通常比一句“部署很快”更能反映实际负担。若供应方没有给出实施边界,也没有说明由谁负责历史数据清洗,应把这两项列为采购前的书面确认项。
决策时建议同时比较首年成本和三年持有成本,并把退出成本纳入评估:能否按可用格式导出需求、任务、评论、附件和审计记录。迁移容易度不是悲观预案,而是避免数据被流程锁定的基本保障。
4. 怎样通过试用验证研发管理系统,而不被产品演示误导?
我参加过不少软件演示,演示环境里的流程通常很顺,但我不确定这能不能代表真实团队的使用情况。我该准备什么样的试用任务,才能看出权限、异常处理和跨角色协作中真正的差别?
不要只让销售按标准路径演示。准备一组带有例外情况的真实任务:需求中途变更、测试发现缺陷、负责人请假需要转交、发布后需要追溯修改记录。观察每一步由谁操作、系统留下什么记录,以及遇到异常时是否必须绕开系统手工补账。试用前设定通过门槛,例如需求、任务和缺陷之间的关联信息完整率达到90%以上;
关键角色能够在规定时间内找到自己负责的待办;管理员每周用于维护配置的时间不超过团队可接受上限。具体阈值应按团队现状设定,这些数字是评估示例,不是行业统一标准。最后让产品、研发、测试和项目负责人分别独立反馈,不要只听项目负责人或管理员的意见。
若工具看起来功能齐全,但一线成员需要反复录入、搜索不到信息,或关键数据无法导出,就应把这些摩擦写进试点结论,而不是寄希望于上线后自然改善。
文章包含AI辅助创作:2026年效率之选:6大sunlike产品研发管理系统工具深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/201025
