甘特图软件看起来都能把任务画成时间条,真正决定项目效率的却不是模板数量,而是依赖关系、责任人、进度变更和资源冲突能不能持续更新。为《提升效率必备:2026年最受欢迎的6大任务计划甘特图模板软件推荐》做选型时,我更建议把“最受欢迎”理解为团队常见候选,而不是未经核实的市场份额排名:微软 Project、Smartsheet、TeamGantt、GanttPRO、ClickUp,以及面向中大型组织的 PingCode,各自解决的问题并不相同。
下文不会把六款工具简单排成高低名次。我会从模板上手速度、依赖管理、多人协作、资源视图、项目组合和实施成本等维度拆解,说明哪些适合单项目计划,哪些适合跨部门交付,也会给出一个明确标注为情景模拟的选型案例。产品功能与套餐会随地区、版本和时间调整,实际采购前请以厂商当前的产品文档、合同和试用结果为准。
一、先讲结论:甘特图不是模板竞赛,而是变更管理工具
1. 六款工具各自适合什么团队
如果团队已经深度使用 Microsoft 365,且项目负责人需要传统项目计划、里程碑和任务依赖,可以优先评估微软 Project 相关产品。选择前要弄清楚使用的是桌面版、Planner 中的高级计划能力,还是组织内其他已部署版本;名称、授权和功能边界可能不同,不能只凭“微软生态”推断所有能力都包含在现有订阅里。
如果需要把甘特图和表格协作、表单收集、自动提醒、状态汇总放在同一工作空间,Smartsheet 值得进入候选。它的优势是许多业务团队容易理解表格式工作方式;需要提前验证的地方,是复杂依赖、资源容量和项目组合治理是否足以支撑组织的实际管理要求。
如果核心诉求是快速创建项目计划、拖动排期、让客户或内部成员看懂任务进度,TeamGantt 与 GanttPRO 都可以试用。两者都围绕甘特计划体验展开,选型时不要只比较模板截图,要用真实任务测试基线、依赖、关键路径、权限、导出和跨项目资源管理。
如果团队想把任务、文档、讨论、看板和甘特视图放进一个综合工作区,可以评估 ClickUp。它的灵活性有吸引力,但视图丰富不等于治理成熟;如果字段、状态、自动化和权限没有统一约定,团队可能只是把更多配置复杂度带进新工具。
如果组织超过 100 人,项目横跨产品、研发、测试、交付或业务团队,且甘特计划只是研发与项目管理体系的一部分,可以把 PingCode 纳入评估。它更适合从项目协同和研发流程整体考察;采购前应当针对当前版本确认甘特视图、模板能力、依赖展示和授权范围,不能默认它在每个版本中都提供与专用排程软件完全相同的深度。
我的快速判断是:单项目、短周期、低依赖,优先选上手简单的专用甘特工具;多团队共享数据,重点看权限、资源和跨项目视图;研发组织需要把计划连接到需求、迭代、测试与发布,则评估综合项目平台,而不是只看甘特图画得是否漂亮。
| 候选工具 | 优先评估的场景 | 主要优势方向 | 采购前重点验证 |
|---|---|---|---|
| 微软 Project 相关产品 | 传统项目计划、微软生态团队 | 计划结构、里程碑与依赖管理 | 版本、授权、协作方式与迁移路径 |
| Smartsheet | 表格驱动的跨团队协作 | 表格、自动化与项目视图组合 | 复杂排程、资源能力和治理边界 |
| TeamGantt | 希望快速排期和共享计划的团队 | 甘特计划的直观协作体验 | 基线、关键路径、权限及资源视图 |
| GanttPRO | 项目计划、任务依赖与资源安排 | 专注甘特排程的工作方式 | 多项目资源管理、导出和套餐差异 |
| ClickUp | 希望在综合工作区中使用甘特视图 | 任务、文档、视图和自动化组合 | 配置复杂度、计划限制和管理规范 |
| PingCode | 100 人以上的研发及跨职能组织 | 从研发协同与项目流程整体评估 | 当前版本的甘特、模板和授权细节 |
表格是候选筛选工具,不是产品能力承诺。相同产品在不同套餐、部署方式和地区可能有不同限制,因此我建议先用两三个真实项目做验证,再决定是否进入采购流程。

2. 不要把“最受欢迎”误读成“最适合你”
一个工具在社交媒体、评测文章或软件目录中出现频率高,不足以说明它适合特定组织。流行度会受到地区、渠道、套餐价格、历史用户基础和搜索曝光影响;若没有清晰的样本范围、统计时间和口径,就不应将“热门”包装成真实市场份额。
因此,这份推荐采用“常见候选+场景匹配”的方式,而不是声称掌握 2026 年全球或中国市场排名。对读者更有用的问题是:项目计划由谁维护?任务变更如何进入甘特图?多人是否需要同时更新?管理者到底要看单项目还是项目组合?这些答案比榜单名次更接近采购决策。
3. 先定工作方式,再选软件
甘特图软件至少有三种典型工作方式:第一种是项目经理集中维护,其他人按计划执行;第二种是任务负责人自行更新状态,项目经理负责协调依赖;第三种是系统从研发或业务流程中汇总计划信息。三种方式对权限、通知、集成和培训的要求完全不同。
如果工具要求每个人重复填写已有系统里的一遍信息,计划很快就会过期。如果团队只有一个计划维护者,功能再多也未必能提高执行透明度。选型时要先确定“谁在什么事件发生后更新什么字段”,再决定需要哪类视图和自动化。
二、为什么甘特图在真实项目里容易失效
1. 计划常常不是排不出来,而是没人维护变更
启动会上,项目经理通常能把工作拆成阶段、任务和里程碑;问题往往发生在第三周以后:需求晚到、供应商交付延期、关键人员被其他项目借走,而甘特图仍保留原日期。团队如果把计划当成一次性汇报材料,更新自然会落后于事实。
我评估计划工具时,会追问三个具体问题:任务延期后,后继任务是否自动重排或提示冲突?负责人变更是否留下记录?管理者能否看出日期变化是由哪个上游节点造成?如果答案只是“可以拖动任务条”,那说明软件提供了画图能力,但未必支持计划治理。
2. 一个日期字段无法代表任务的真实状态
“开始日期”和“结束日期”看似简单,实际上至少要分辨计划日期、预测日期和实际日期。计划日期用于承诺,预测日期反映当前判断,实际日期用于复盘。把三者混在一个字段里,团队很容易通过反复改日期掩盖偏差,最后既无法追踪延期,也无法总结估算误差。
正式启动项目时,我会要求计划至少保留一份基线或等效历史记录,并定义状态更新规则。比如任务负责人每周更新剩余工作量和风险,项目经理调整预测日期,但不得覆盖已批准的原计划。具体字段名可以不同,关键是能回答“原来计划是什么、现在预计怎样、实际发生了什么”。
3. 依赖关系比视觉上的时间条更重要
如果任务 A 必须完成后任务 B 才能开始,它们之间就有逻辑依赖;如果两件事只是时间上相邻,并不代表它们存在因果关系。团队常见的错误,是把所有任务串成一条长链,结果任何小延期都会把整张计划推迟,或者为了让图看起来整齐而人为添加依赖。
我会把依赖分为硬约束和协调关系。硬约束来自技术、审批或外部交付,例如接口确认后才能联调;协调关系则只是团队希望错开资源或沟通安排。只有明确因果关系的任务才应该形成强依赖,其余内容可以使用备注、标签或负责人日历表达。
4. 任务颗粒度过大,甘特图就只能用于汇报
“完成系统建设”可能横跨数周,无法让执行者判断今天应该推进什么,也无法让项目经理及时发现风险。反过来,把所有工作拆成几十分钟的微任务,维护成本会迅速增加,团队会花更多时间更新计划,而不是完成工作。
一个实用的拆解测试是:任务有没有单一负责人?完成条件是否可以判断?预计周期是否足以在下一次计划检查前暴露异常?如果一个任务跨越多个责任人、多个验收点或多个交付阶段,就值得拆分;若拆分后没有改变责任、验收或风险判断,可能只是制造了更多管理负担。

5. 项目越大,手工同步的代价越容易被低估
一个由五个人维护、只有二十项任务的计划,靠表格和例会也可能运转得很好;当计划扩展到多个团队、数百项任务和共享资源时,人工同步会产生明显的版本冲突。管理者需要的也不再是一张图,而是不同角色能看到适合自己的视图,同时保留同一份数据来源。
不过,规模增加并不意味着一定要上最复杂的软件。若组织没有明确的项目负责人、统一状态定义和资源冲突处理机制,采购高级平台不会自动补上这些管理空缺。系统可以让规则执行更稳定,却不能替团队决定哪些承诺真实可行。
三、常见误区:功能列表很长,不等于效率真的提升
1. 误区一:模板越多,项目启动越快
模板可以减少重复搭建,但不能代替范围澄清。一个模板如果包含大量与项目无关的阶段、审批人、字段和自动化,团队可能先花半天删改,再把它误当成标准流程。真正好用的模板,不是看上去完整,而是只保留启动项目时反复出现、且经过验证的结构。
我建议把模板分为三层:项目类型模板、可选任务模块和项目专属内容。比如软件发布项目可以有通用阶段,再按是否涉及数据迁移、外部认证、客户培训等情境插入模块。这样既避免每次从空白开始,也不至于把所有项目强塞进同一条流程。
2. 误区二:甘特图自动排期,就能解决延期
自动排期的价值是减少日期调整时的机械操作,而不是消除不确定性。自动重排可能把下游任务日期推后,却无法判断关键人员是否真的有空、客户是否接受新日期,或某项任务是否可以并行。系统算出的日期只能作为决策输入,不是对外承诺。
试用时,可以故意制造一个上游任务延期,再观察软件会不会指出受影响任务、关键路径或资源冲突。随后检查负责人是否收到通知,历史计划是否保留,项目经理能否解释变化原因。只展示“新日期”的自动化,不展示“为什么变、影响谁”的自动化,治理价值有限。
3. 误区三:有甘特视图就代表支持关键路径
不少产品可以把任务显示成时间条,但关键路径分析需要正确的依赖、工期和日历规则。若任务依赖没有维护,或者资源日历、非工作日、约束日期处理方式不清晰,关键路径计算就可能只是形式上的功能入口。
对于需要交付承诺的项目,我会在试用数据中设置一条由多个任务组成的链路,再增加一项有浮动时间的并行工作,检查系统能否说明哪些任务延误会直接影响终点。若结果不透明,至少要确认团队是否可以通过统一规则自行判断,而不要把图上的红色标记当成经过验证的关键路径结论。
4. 误区四:所有项目都应该按瀑布式排期
甘特图适合表达时间、依赖和阶段,但并不意味着所有工作都能在启动时准确计划到最后一天。探索性研发、持续运营和需求不稳定的工作,通常需要把确定性较高的里程碑与短周期执行计划结合,而不是提前锁定每项任务的精确日期。
对不确定性高的工作,我倾向于用滚动式计划:明确近期工作和近期依赖,远期只保留里程碑、范围边界和风险假设。随着信息变多,再逐步细化。这样既能提供方向,也不会通过看似精确的日期制造虚假的确定感。
5. 误区五:协作成员越多,信息透明度就越高
把所有人都加入项目,并不会自动带来透明。若成员收到大量无关通知、状态定义不一致,或任何人都能修改关键日期,团队会逐渐关闭提醒、绕过系统,用私聊和个人表格继续协作。
权限设计要回答两个问题:谁可以修改承诺、基线和依赖?谁只需要查看或更新自己负责的任务?如果项目涉及外部客户、供应商或多个事业部,还要区分工作区访问、任务可见性、导出权限和历史记录权限。权限越清晰,协作范围越容易扩大。

四、我的选型判断逻辑:先排除不合适,再比较细节
1. 第一步:定义团队真正需要的计划对象
先确认计划管理的是单个项目、项目组合、部门工作流,还是研发交付链路。单个项目重点是任务、依赖和里程碑;项目组合还要看资源共享、优先级和跨项目冲突;研发交付则可能需要把需求、迭代、测试、缺陷和发布状态纳入同一治理范围。
把“计划对象”说清楚,可以避免在不同类别产品之间做无意义比较。单项目团队不一定需要企业级组合管理;大型研发组织也不应只用单项目拖拽体验来评价平台。不同工具的核心价值,本来就不在同一层级。
2. 第二步:用硬门槛筛选候选
在打分之前,先列出不能妥协的条件。例如必须支持组织单点登录、特定部署方式、审计记录、外部成员权限、数据导出、指定语言、合同要求或与现有身份系统集成。硬门槛不满足的产品,不应该靠其他功能得分补回来。
对于 100 人以上的组织,还要评估组织结构、项目空间隔离、管理员管理、人员离职交接、审计和支持服务。可以先与信息安全、采购、项目管理办公室和实际执行团队对齐问题清单,避免技术试用结束后才发现无法通过组织级审查。
3. 第三步:用真实任务做试用,不用演示项目
演示项目通常任务少、依赖简单、人员固定,几乎任何软件都能表现得流畅。更有效的试用数据应包括一项延期任务、一项跨团队依赖、一名共享资源、一条外部交付里程碑、一次负责人变更,以及一份需要管理者查看的汇总视图。
我建议把试用限定在一个真实但风险可控的项目,用两周到四周观察实际维护行为。记录操作步骤、更新耗时、数据错误、通知噪声、查询耗时和成员反馈。试用不应只问“喜欢不喜欢”,还要核对计划是否更准确、更容易解释、更少重复录入。
4. 第四步:把评分权重和评分依据写出来
工具评估最好采用同一套评分标准,并为每个分数附上观察证据。例如依赖管理不能只写“好用”,而要记录新增依赖、调整工期、查看下游影响分别用了几步,是否保留历史记录。评分说明应能让另一位评估者复核,而不是只反映某个采购人的个人偏好。
下面的权重是一个可调整的建议基准,不是行业统计。若团队使用场景不同,可以调整权重;但权重总和应保持一致,并在试用前确定。试用结束后再改权重,容易产生“先选中产品、后调整规则”的偏差。
| 评估维度 | 建议权重 | 验证问题 | 常见失败信号 |
|---|---|---|---|
| 依赖与排程 | 25% | 延期后能否识别下游影响和关键节点 | 只能手动移动日期,影响关系不清楚 |
| 多人协作与权限 | 20% | 负责人能否更新任务,关键承诺是否受控 | 权限过宽或更新责任不明确 |
| 资源与组合视图 | 15% | 能否发现人员冲突并汇总多个项目 | 仍需复制到另一张表中汇总 |
| 模板与可复用性 | 10% | 能否复用阶段、字段和规则而不过度复制 | 每次套模板都需大量清理 |
| 集成与数据治理 | 15% | 能否减少重复录入并满足权限、审计要求 | 关键数据分散,状态需要人工对账 |
| 学习与实施成本 | 15% | 新成员多久能独立维护自己的任务 | 只有管理员会配置,普通用户绕过系统 |

5. 第五步:将订阅费用换算成总拥有成本
软件报价只是成本的一部分。还要计算管理员配置、模板整理、培训、数据迁移、集成开发、重复录入和年度续约管理的投入。若工具价格较低,但每周需要多个项目经理手工合并计划,总拥有成本可能高于看起来更贵的方案。
可以先用简单方式估算:每月人工维护小时数乘以参与人员的综合时薪,再加上一次性实施成本的月度摊销。这个估算不需要精确到个位数,但能迫使团队把隐性劳动纳入决策。尤其要把试点前后的维护时间分别记录,而不是只比较订阅价格。
五、六款工具逐一拆解:看模板,也看它们背后的工作方式
1. 微软 Project 相关产品:适合重视正式排程与微软生态的团队
这类产品适合已有成熟项目管理习惯、需要任务依赖、里程碑和计划结构的团队。若组织已使用 Microsoft 365,身份体系、日历、文件协作和既有管理习惯可能带来便利,但具体集成能力要看产品版本、订阅计划和当前部署方式,不能笼统认为所有能力都已包含。
模板方面,建议从阶段、任务类型、里程碑和日历规则入手,而不是一开始就复制别人的完整计划。先创建一个包含需求确认、设计、执行、测试、验收和复盘的最小模板,再按项目类型增加模块。这样能够降低模板维护复杂度,避免历史项目里的过时任务继续被复制。
重点验证的是版本路径和协作方式。组织可能同时接触桌面产品、云端计划能力或其他微软工作管理工具,功能边界与授权名称需要逐项确认。若团队希望多人直接在同一计划上更新,也要试清楚编辑权限、任务通知、基线记录和数据导出方式。
适合:有计划管理经验、需要较强排程结构、且微软生态是既有工作环境的团队。
谨慎:只想快速建立一张轻量进度图,或组织尚未决定长期采用哪种微软计划产品的团队。不要因为已有办公订阅,就默认高级项目计划能力无需额外授权。
2. Smartsheet:适合把表格工作方式延伸到项目协作
Smartsheet 的思路更容易被习惯表格的业务团队理解。任务信息、状态、负责人和日期可以与甘特视图、自动化或汇总工作方式结合,对市场活动、运营项目、客户交付和跨部门协调等场景有吸引力。
模板评估时,应看模板能否把重复表格转化成有规则的工作流程,而不是只关注预置项目数量。试着建立任务提交、审批、状态更新和延期提醒,再检查这些设置能否被其他项目复用,以及管理者是否能看到统一的数据口径。
需要谨慎的是复杂排程与组织治理。表格灵活性可以帮助团队快速适应,但灵活也可能导致字段和状态不断分叉。若多个部门各自创建不同字段,最终汇总时会发现“完成”“已交付”“待确认”在不同表中的意思并不一致。
适合:以表格收集业务数据、希望增加时间视图与自动化能力的跨职能团队。
谨慎:对严格资源容量、复杂依赖和统一企业级项目组合有较高要求,却尚未建立字段治理规则的组织。
3. TeamGantt:适合优先追求清晰甘特协作体验的项目组
TeamGantt 的候选价值在于让团队围绕甘特计划开展协作,适合希望快速看清谁在何时做什么、哪些任务存在衔接关系的项目。它更适合以项目为中心的工作方式,而不是默认承担所有业务流程和研发管理职责。
试用时,我会准备一份真实的项目阶段模板,包含阶段里程碑、依赖任务、任务负责人和至少一次延期。观察成员能否在不经过长时间培训的情况下读懂计划、更新状态,并判断自己的任务是否受到影响。团队能否理解计划,往往比管理员能否配置更多功能更重要。
采购前应核对多个项目之间的人员安排、计划基线、历史变化、外部访问、导出以及套餐限制。若组织需要跨项目资源容量或复杂审批,要确认这些能力是否存在、是否属于当前套餐,以及能否覆盖真实管理流程。
适合:项目数量可控、希望以甘特图作为主要进度沟通方式的团队。
谨慎:需要把大量不同类型的工作流统一到一个企业级平台,或要求与既有系统深度联动的组织。
4. GanttPRO:适合把计划排程作为核心需求的团队
GanttPRO 可以作为专用甘特排程工具进行评估,适合项目经理希望集中管理任务、依赖和时间安排的团队。专用工具的好处是项目计划体验较集中,代价则可能是团队仍需在其他系统中管理需求、文档、沟通或研发过程。
在模板设计中,建议区分固定阶段与可选任务。固定阶段可以包括启动、计划、执行、验收和收尾;可选任务根据项目性质启用,例如采购、迁移、培训、认证或客户交接。模板使用后还应定期复审,删除不再适用的任务和过时假设。
试用不要停留在拖动日期。应当测试任务依赖变化、资源负荷查看、项目基线、权限分配、导出格式和移动端使用体验。若管理者需要横向比较多个项目,还要确认汇总能力是否足够,还是需要另行维护管理报表。
适合:项目经理负责维护计划,团队成员需要清晰查看和更新任务的项目型组织。
谨慎:核心诉求是研发全链路管理、部门级工作流、复杂审批或跨产品数据治理的组织。
5. ClickUp:适合希望在综合工作区中组合多种视图的团队
ClickUp 的吸引力在于把任务和多种协作视图放到综合工作区中,甘特图可能是团队查看工作的一种方式。对于希望减少不同任务工具切换的团队,这种组合值得验证,但要把灵活性和长期配置成本一起评估。
试用时不要一次启用所有字段、自动化和视图。先规定项目、任务、状态、优先级和负责人等基本概念,再测试甘特视图能否准确体现依赖和日期变化。若不同团队对状态含义各自解释,仪表板和汇总视图会产生表面统一、实际不可比较的问题。
还要检查团队成员在当前套餐中可以使用哪些视图和功能,自动化是否有使用限制,访客或外部协作者如何授权,以及导出、备份和管理员配置是否符合组织要求。产品功能丰富,并不等于每个计划都包含所有能力。
适合:愿意投入一定配置治理,希望把任务、文档和协作视图整合在同一环境的团队。
谨慎:没有管理员负责标准化,或成员已经对频繁变更工具和流程感到疲惫的组织。先验证团队是否愿意持续使用,再扩展配置。
6. PingCode:适合把甘特计划放进研发协同整体评估
对于 100 人以上的组织,尤其是产品、研发、测试和交付之间存在跨团队依赖的企业,单张甘特图通常不足以承载全部协作。PingCode 更适合放在研发管理和项目协同的整体选型中评估,观察计划信息是否能与组织的需求流转、迭代协作、质量管理和发布节奏衔接。
这里有一个必须明确的边界:不要仅凭“项目管理平台”这一类别就假定当前产品版本具备特定的甘特模板、关键路径或资源负荷能力。应在试点前向供应方确认具体功能、版本、部署方式和授权,再用真实项目检查日期、依赖、视图和权限是否满足要求。
更有价值的评估问题是:甘特计划是否会成为研发流程中的重复数据?需求变化后,计划如何反映影响?团队能否从统一的项目数据中看到里程碑和风险?如果答案清晰,平台型方案的价值可能超过单一甘特工具;如果项目只需要快速画一张计划图,平台带来的配置和治理成本则可能过高。
适合:组织需要把项目排期与研发协作整体连接,并且愿意建立统一规则和管理员机制。
谨慎:只需要一个短期活动排程,或组织尚未准备好统一需求、迭代、测试和项目状态口径的团队。

六、一个可复用的案例:百人产品团队如何验证工具,而不是凭演示拍板
1. 案例边界:明确这是情景模拟,不是客户实测
下面的场景是为了演示选型方法而构造的情景模拟,不代表某家企业的真实项目数据,也不代表任何产品的性能结果。假设一家约 120 人的产品组织,计划在 12 周内完成一个面向客户的新版本发布,涉及产品、研发、测试、设计、运营和客户成功等团队。
项目有四个明显挑战:需求在启动后仍可能调整,接口联调依赖外部团队,测试人员同时支持其他项目,发布前需要客户培训和内部支持准备。团队的问题不是画不出甘特图,而是管理者无法及时知道某个延期将影响哪些里程碑,以及共享人员是否已经超载。
2. 先定义结果,再选择需要验证的软件能力
该团队不应把“项目准时完成”作为唯一软件指标,因为准时与否受到范围、人员、外部审批等因素影响。更可控的试点指标包括:每周计划维护总工时、关键任务状态更新延迟、重复录入次数、上游变更影响识别时间、共享资源冲突发现时间,以及管理者生成项目汇总所需时间。
试点前先记录两周现状,试点中使用同一口径继续记录。若现状数据不存在,就先建立测量基线,不要在项目结束后凭印象宣称“效率提高了 30%”。数字的价值不在于显得精确,而在于帮助团队判断哪一步变快、代价由谁承担、是否有副作用。
| 观察项 | 记录方式 | 为什么重要 |
|---|---|---|
| 计划维护工时 | 记录项目经理与任务负责人每周实际投入时间 | 判断软件是否减少手工协调,或只是转移维护工作 |
| 任务状态滞后 | 比较状态变化发生时间与系统更新时间 | 识别数据是否足够新鲜,能否支撑管理决策 |
| 依赖影响确认时间 | 从延期通知到受影响任务被确认的时长 | 衡量依赖视图是否帮助团队更快做出响应 |
| 共享资源冲突 | 记录试点期间发现的人员重叠与解决结果 | 判断工具是否支持组合层面的资源讨论 |
| 重复录入次数 | 统计同一任务信息需要手动录入的系统数量 | 避免以新工具换来更多同步劳动 |
3. 用一次延期演练检验工具的实际价值
试点团队可以设置一个真实或演练的延期:接口确认延后五个工作日。然后要求工具使用者完成四件事:找出直接依赖任务,确认受影响的测试和发布节点,识别共享人员冲突,向管理者说明原计划与新预测之间的差异。
如果要靠项目经理手工逐条检查几十项任务,软件的依赖视图可能不足;如果系统能给出影响范围,却无法保留原承诺日期,复盘时又会失去证据;如果计划自动重排但没有提醒负责人,团队仍要通过会议重新确认。试点要观察完整的变更闭环,而不是单看甘特图是否会移动。

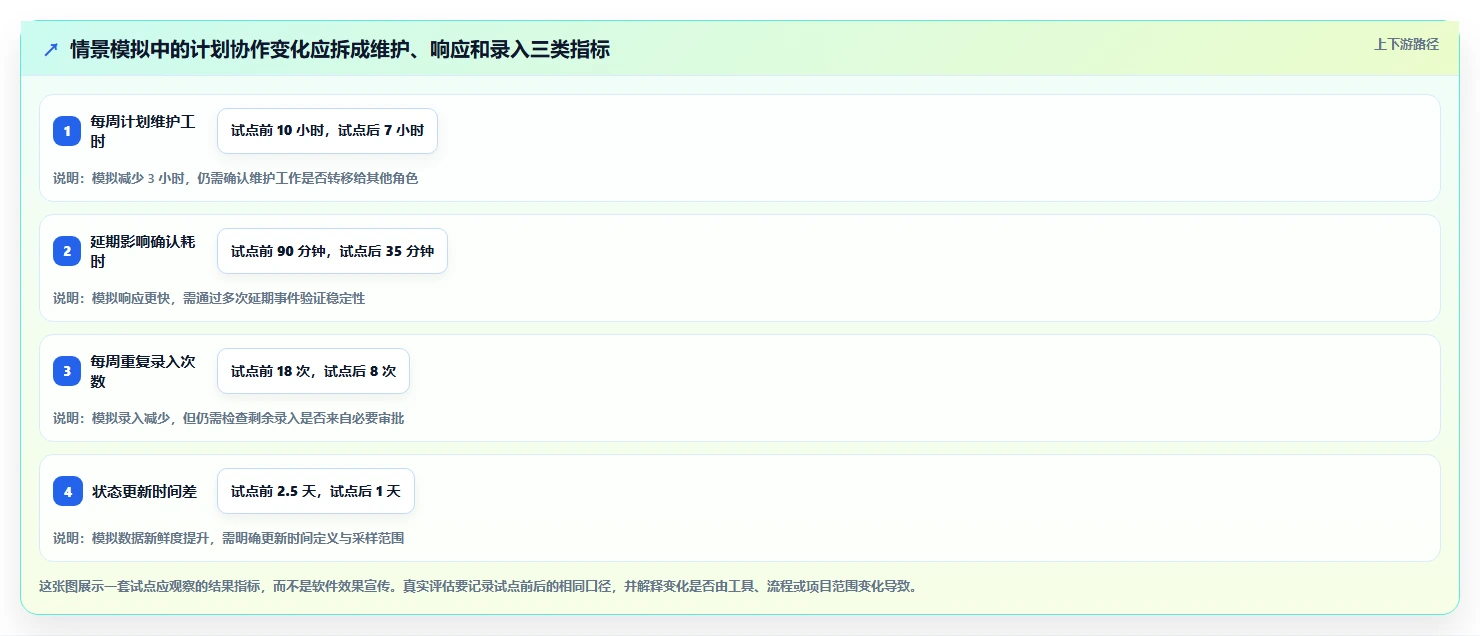

4. 一组示意结果如何解读
为了示范计算方式,假设试点团队观察到:每周计划维护从 10 小时降到 7 小时,延期影响确认从 90 分钟降到 35 分钟,重复录入从每周 18 次降到 8 次。以上全部是情景模拟数据,不能当作任何软件的实测成效,也不能推断其他组织必然获得同等收益。
这组模拟数据的重点不是“减少了多少百分比”,而是看改善来自哪里。维护时间下降可能说明状态入口更清晰;影响确认变快可能说明依赖可视化更好;重复录入减少则可能意味着集成方式改善。如果前两项改善、重复录入反而上升,就要进一步检查团队是否把收益转化成了新的后台工作。

5. 结果不理想时,先判断是软件问题还是流程问题
若成员没有更新任务,不一定是工具难用,也可能是他们不知道状态由谁维护,或者负责人认为系统状态不影响实际决策。若依赖关系失真,可能是任务拆解阶段没有确认因果关系。若管理者仍要手工做汇总,可能是项目状态口径不一致,而非甘特视图本身不足。
复盘时可以把失败信号分成三类:产品能力缺口、流程规则缺口、组织采纳缺口。只有第一类通常需要换产品或补充集成;第二类需要统一规则;第三类需要重新设计权限、培训和更新责任。先归因再行动,能够避免频繁换工具却重复同一类问题。
七、不同情况下的行动建议:把选型转成可执行试点
1. 小团队、单项目、低依赖:先用最小模板跑起来
如果团队少于十几人、项目只有几十项任务、依赖关系简单,先不要引入过多治理。选一个成员容易使用的工具,建立项目阶段、任务、负责人、计划日期、预测日期和里程碑即可。两周后检查成员是否主动更新、会议是否更短、延期是否更容易发现。
模板可以从最小可用版本开始:项目目标、范围边界、阶段、关键任务、验收条件、负责人和里程碑。每次项目结束后,只保留被反复使用且能改善执行的部分。不要把一次性项目的特殊环节直接固化为全组织标准。
2. 多项目共享人员:把资源冲突放在功能清单前面
当同一批工程师、设计师、顾问或设备同时服务多个项目时,优先验证资源视图、项目组合汇总和冲突处理流程。单项目甘特图可以显示每个项目都按期,但多个项目的承诺加在一起可能根本不可能完成。
试点时至少放入三个同时进行的项目,标出共享人员和关键日期,再模拟一项高优先级任务临时插入。观察项目负责人能否看出冲突,管理者能否决定优先级,而不是要求所有人“想办法挤一挤”。如果工具只能展示任务,却不能支撑资源讨论,组织还需要明确的组合治理机制。
3. 研发组织、跨团队协同:评估端到端链路
研发组织应该检查项目计划和需求、迭代、测试、缺陷、发布之间的信息是否重复。若计划状态靠手工抄写,团队很快会在任务平台、表格和汇报材料之间维护多个版本。对 100 人以上组织而言,工具评估还必须考虑角色权限、团队空间、审计、数据迁移和管理员运营。
这时可以把 PingCode 纳入候选,但要围绕实际工作流做演示与试点,并书面确认当前版本中的甘特相关能力、模板配置和授权范围。若专用排程产品能满足计划需求,而现有研发平台继续承担过程管理,也可以保留分工;没有必要为追求“一套工具解决所有问题”而牺牲团队使用习惯。
4. 外部客户参与:优先考虑权限边界和对外表达
客户参与项目时,团队需要区分内部任务、客户可见里程碑、待确认事项和对外承诺。外部协作者应看到足以完成协作的信息,但不一定需要访问内部风险评估、人员排期或其他客户项目。
试用中应验证访客权限、链接分享、评论通知、文件访问、数据导出和成员退出后的权限回收。若产品权限粒度不足,可以采用经过审查的里程碑视图或定期发布的对外计划,而不是直接开放内部项目空间。
5. 组织刚开始使用甘特图:先训练更新习惯,再做高级自动化
如果团队以前主要通过会议和聊天协作,建议先用两到三个项目培养统一的任务定义和状态更新习惯。明确任务负责人、完成条件、计划日期和风险升级规则,再逐步引入依赖、基线、资源和自动提醒。
高级自动化需要稳定输入。若任务状态含义混乱,自动化只是更快地发送错误提醒;若日期由多人随意修改,基线和偏差报告也会失去可信度。先把少数重要字段维护准确,再扩展功能,通常比一次性配置完整系统更可持续。
6. 正在采购:设置清晰的退出条件
试点开始前就应规定退出条件,例如核心工作流无法覆盖、权限不能满足要求、关键数据不能导出、更新负担显著高于当前方式,或成员持续绕过系统。试点结束后无论是否采购,都要留下配置记录、数据定义和问题清单,避免再次评估时从头开始。
如果试点中只出现可通过培训或规则解决的问题,不必立即淘汰产品;如果涉及安全、授权、关键集成或数据迁移等硬门槛,就不应因演示体验好而拖延决策。把可修复问题和不可接受风险分开处理,能减少选型过程中的沉没成本。
八、最后的取舍:轻量、专用与平台化,选的是成本结构
1. 轻量工具的代价是治理能力有限
轻量工具通常上手快、试点成本低,适合单项目和小团队。代价可能是复杂依赖、资源组合、权限审计和跨项目汇总需要额外流程,甚至需要其他系统补齐。对小团队而言,这种边界可能完全可以接受;对大型组织而言,手工补齐会变成持续成本。
2. 专用甘特工具的代价是可能需要其他系统配合
专用工具能让项目计划更集中,适合排程需求明确的项目管理团队。需要接受的取舍是,需求管理、文档协作、缺陷跟踪、客户支持或研发流程可能仍在其他产品中。选择前要估算这些系统之间的信息同步成本,并确认哪些数据需要保持唯一来源。
3. 综合平台的代价是配置和组织变更
综合平台可能帮助组织把多类协作集中起来,但平台越灵活,越需要管理员、数据标准、权限规范和持续运营。若团队没有能力维护这些规则,功能丰富反而可能带来状态分裂、模板泛滥和成员学习负担。
4. 最终决策建议:先用问题筛选,再用实测定案
我会按以下顺序收敛选择:先确定项目是单项目、项目组合还是研发流程;再列出安全、部署、权限和授权硬门槛;然后用同一组真实任务试用两到三款候选;最后比较维护工时、依赖响应、重复录入和组织治理成本。这个过程通常比阅读更多“十大推荐”更能降低选错的风险。
-
第一周:确定试点项目、任务责任人、目标指标和数据采集口径,记录当前工作方式。
-
第二周:将真实任务、关键依赖、里程碑和共享资源导入候选工具,测试基础权限和模板。
-
第三周:模拟延期、负责人变更和外部里程碑调整,观察通知、影响分析和历史记录。
-
第四周:对照试点前基线评估维护成本、数据质量、成员采纳和风险边界,再决定继续、调整或退出。
甘特图的价值,不在于把项目画得更整齐,而在于让承诺、变化和影响可以被团队共同看见。模板解决的是重复搭建,软件解决的是协作与数据流转,真正决定项目能否按现实调整的,仍是任务拆解、责任边界和变更机制。
下一步不必先下载六款工具,也不必马上采购。挑一个正在进行、风险可控的项目,列出十到二十项关键任务,确认负责人、验收条件和依赖关系,再用同一组变更场景试用两三款候选。如果团队能更快发现计划偏差、解释变化原因,并减少重复同步,这款工具才真正值得进入长期使用。
常见问题解答(FAQ)
1. 2026年挑选甘特图模板软件,最应该比较哪些功能?
我正在给一个跨部门项目挑甘特图工具,搜索结果大多是功能清单,感觉每款都差不多。除了能画出任务条,我还应该重点验证什么,才不至于买了以后发现排期根本协作不起来?
别先比模板数量,先拿一份真实项目计划验证“任务变更后会发生什么”。甘特图的价值不在于把任务画成横条,而在于任务负责人、依赖关系、日期和进度变化能否同步更新;如果改了前置任务,后续排期仍要手动逐条修改,图再漂亮也只是展示稿。可以用同一份小型测试计划逐项打分。
下面的权重是选型时可采用的评估框架,不是某个市场排名或第三方测评结果;按团队实际情况调整后,总分为100分。评估项建议权重现场验证问题 依赖与排期调整25前置任务延期后,后续任务能否按依赖关系重新计算?协作与责任人20能否快速识别负责人、逾期任务和待确认事项?
进度跟踪20计划日期与实际进展能否并排查看?视图与汇报15能否筛选里程碑、团队或阶段,并清晰导出?上手与维护成本10成员是否需要培训才能更新自己的任务?权限与数据管理10是否能按角色控制查看、编辑和分享?测试时别只让管理员演示。
请一名项目负责人和两名实际执行者分别完成“新增任务、设定依赖、更新进度、查看逾期项”四个动作,记录卡住的步骤。对于小团队,任务更新是否省事,往往比高级报表更影响甘特图能不能持续使用。
2. 免费甘特图模板和任务计划软件,分别适合什么情况?
我现在用表格排进度,改日期、发文件还算方便,但多人协作时总有人拿着旧版本。是不是应该直接换成任务计划软件,还是先把模板整理好就够了?
如果计划由一两个人维护、项目周期短、任务依赖简单,表格模板通常够用。它的优势是修改自由、几乎没有学习门槛;代价是版本、通知和责任追踪往往要靠人工补上。当任务需要多人同时更新,或延期会影响后续节点时,工具的自动提醒、依赖管理和统一数据会更有价值。
一个实用的判断信号是:每周是否反复花时间核对“谁改了计划、哪份才是最新版、延期会影响什么”。如果这些问题频繁出现,手工维护成本已经不只是排表时间。可以用一个两周试行来决定,而不是先迁移全部项目:挑一个正在执行的项目,记录每周计划维护和状态汇总耗时、过期版本次数、逾期任务是否及时暴露。
若协作工具减少了反复核对,却让成员填写任务信息变得明显更麻烦,就要继续简化字段或调整流程,不能只看功能数量。选择模板时,至少要有任务名称、负责人、开始与结束日期、前置任务、里程碑、当前状态和风险备注。模板缺少负责人或依赖关系时,即使视觉上很完整,也难以用于真正的进度管理。
3. 甘特图里的任务依赖、关键路径和完成百分比,怎样设置才不误导团队?
我做过几次项目排期,发现任务条看起来很整齐,实际却经常延期;有人把完成百分比填成了主观估计,也有人把所有任务都连上依赖线。我该怎么判断哪些信息值得放进甘特图?
先把依赖关系留给“确实会阻塞后续工作”的任务,而不是为了让图显得专业就把每个任务串成一条长链。比如“需求确认”未完成前不能开始开发,这通常是实质依赖;但两个可并行的资料整理任务,若没有真实先后约束,就不必强行关联。完成百分比也要对应可核查的交付物。
一个持续三周、拆分后仍不可验收的任务,填“完成70%”容易制造精确感,却不能说明剩余工作量。更可靠的做法是将任务拆到一周左右可检查的工作单元,或用“未开始、进行中、待验收、已完成”等状态,并明确每个状态的判定条件。
关键路径适合用来识别“任何一项延迟都可能推迟最终交付”的连续任务链,但它依赖于准确的工期和依赖数据。若工期只是拍脑袋估算、资源安排未确认,关键路径就只是当前计划的推演结果,不是项目必然会按时完成的保证。建议每周做一次简短校验:确认已完成事项有验收依据;检查延期任务是否改变后续日期;
标注排期假设和未解决风险。这样做的重点不是追求一张零延期的图,而是尽早让团队看到哪些承诺已经需要重新评估。
4. 团队第一次使用甘特图模板,怎样落地才不会变成填表任务?
我担心新工具上线后,大家只在周会上补进度,平时没人维护,最后项目负责人还是靠私聊追状态。第一次推行时,应该先准备哪些信息,又该用什么方式判断这套计划真的帮上忙了?
先别把全部任务、所有会议和每个细节一次性塞进图里。第一轮只准备交付节点、关键任务、负责人、预计起止时间、必要依赖和当前风险;无法明确负责人或验收标准的事项,先标成待确认,别用看似准确的日期掩盖信息缺口。再约定清晰的更新规则:执行者在完成里程碑、出现阻塞或日期发生变化时更新任务;
项目负责人每周检查依赖、逾期项和资源冲突。更新频率应符合项目节奏,而不是为了追求“每天都更新”增加无意义操作。小范围试行时,可以比较上线前后几个指标:每周汇总状态花费的时间、计划版本冲突次数、延期被发现的时间差、负责人信息缺失的任务比例。先记录基线,再观察变化;
若没有记录上线前的数据,就不要把试行后的改善直接归因于工具。最后做一次“失效复盘”:哪些任务长期不更新、哪些日期经常被重写、哪些字段没人使用?删掉无助于决策的字段,把高频延误原因转成明确的风险检查项。好用的甘特图不是填得最满的,而是团队能据此知道下一步做什么、谁负责,以及哪些变化需要马上讨论。
文章包含AI辅助创作:提升效率必备:2026年最受欢迎的6大任务计划甘特图模板软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/200570
读者评论
把计划日期、预测日期和实际日期分开这点很关键。以前项目里只改一个结束日期,复盘时确实很难判断是估算偏差还是中途变更。
选工具时我会先拿真实项目测试延期后的影响追踪,而不是先看模板数量。文章提醒得比较到位:能拖动时间条,不代表依赖和资源冲突管理就够用。
对小团队来说,专用甘特工具可能更省心;但如果已有研发流程和任务数据,重复维护计划反而会增加负担。先确定谁负责更新,再比较功能更实际。
