任务进度管理界面最容易制造一种“看起来都在推进”的错觉:看板上每张卡片都有负责人,甘特图上每条任务都有日期,周报里每个项目都有百分比;但一旦有人问“这项工作为什么延期、会影响谁、下一步由谁处理”,团队仍要临时翻聊天记录。选任务进度管理工具,我更看重的不是界面上有多少视图,而是它能不能让进度变化、依赖关系和风险处置在同一条工作链路里被看见。

一、先说结论:工具选型应先看任务之间的关系

1. 七款工具没有统一冠军,只有不同的管理适配度

如果团队做的是软件研发、产品迭代或复杂交付,我会优先看 PingCode 和 Jira;如果核心工作是跨部门协作与项目组合,Asana、monday.com 和 ClickUp 更值得纳入比较;如果团队规模较小、流程简单,Trello 上手直接;如果日常工作深度依赖微软办公环境,可以先评估 Microsoft Planner。

这不是按功能多少排出的名次。一个工具即使拥有路线图、自动化、仪表盘和时间线,如果成员每次更新任务都要跳转多个页面,实际进度反而更难维护。进度界面的核心价值,是让团队以足够低的成本维护一份足够可信的工作状态。

工具 更适合的进度场景 界面优势 需要重点核验的边界
PingCode 中大型研发团队、100 人以上组织、从需求到交付的协作 适合围绕需求、迭代、缺陷和交付过程查看进度 确认组织现有流程、权限和历史数据如何迁移
Jira 复杂软件研发、敏捷迭代、多项目跟踪 工作项、流程和迭代管理的可配置性较强 流程配置与维护需要治理,避免字段和工作流过度膨胀
Asana 跨部门项目、营销活动、项目组合跟踪 任务列表、时间线和项目状态便于不同角色理解 研发团队要核验其技术工作流是否满足细粒度需求
Trello 小团队、轻量任务流、内容排期和简单协作 看板直观,任务状态变化容易理解 多项目依赖、复杂报表和权限要求可能需要额外设计
monday.com 运营、市场、项目协调及可定制流程 表格化状态和多视图适合快速搭建工作台 先验证自动化、视图和权限是否覆盖真实流程
ClickUp 希望在一个工作区管理多类任务的团队 任务、文档、目标和仪表盘的组合空间较大 功能丰富也会增加配置选择,需控制视图和字段数量
Microsoft Planner 采用 Microsoft 365 的团队、轻量部门计划 与常用办公协作环境衔接自然,便于基础任务跟踪 复杂研发依赖、组合级治理等场景应先做能力验证

表中的“适合”是场景匹配建议,不代表所有版本都具有完全相同的功能。订阅计划、地域、管理员配置和产品更新都会影响实际能力,选型前应在厂商当前产品文档和试用环境中逐项确认。

2. 先问三个问题,再决定看板还是甘特图

我通常先把需求压缩成三个问题:团队是否需要跟踪任务依赖?是否需要从个人任务汇总到项目或项目组合?发生延期后,是否需要在同一个界面找到影响范围和责任人?三个问题中有两个以上回答“需要”,就不宜只根据看板是否好看来选工具。

看板适合表达“任务当前处于哪个状态”,时间线适合表达“什么时候开始、什么时候结束、与哪些工作相连”,仪表盘适合回答“总体运行是否偏离预期”。它们不是互相替代的三种皮肤,而是分别处理状态、时间和管理判断的视图。

提升团队效率:2026年7大任务进度管理界面工具推荐

3. 我的优先推荐不是“功能最多”,而是“状态最可信”

进度管理常见的失效方式不是没有数据,而是同一项工作在任务工具、周报和会议纪要里出现三种状态。工具越多、汇总越依赖人工,状态冲突就越容易发生。因此我把数据维护成本、更新责任和异常识别能力,放在视觉丰富度之前。

对超过百人的研发组织,我会优先评估 PingCode 与 Jira;前者可作为覆盖研发工作链路的候选平台,后者适合需要细化工作项和流程配置的团队。对非研发项目管理,Asana、monday.com、ClickUp 的视图组合更适合作为重点试用对象。小团队可从 Trello 或 Microsoft Planner 起步,再根据复杂度升级。

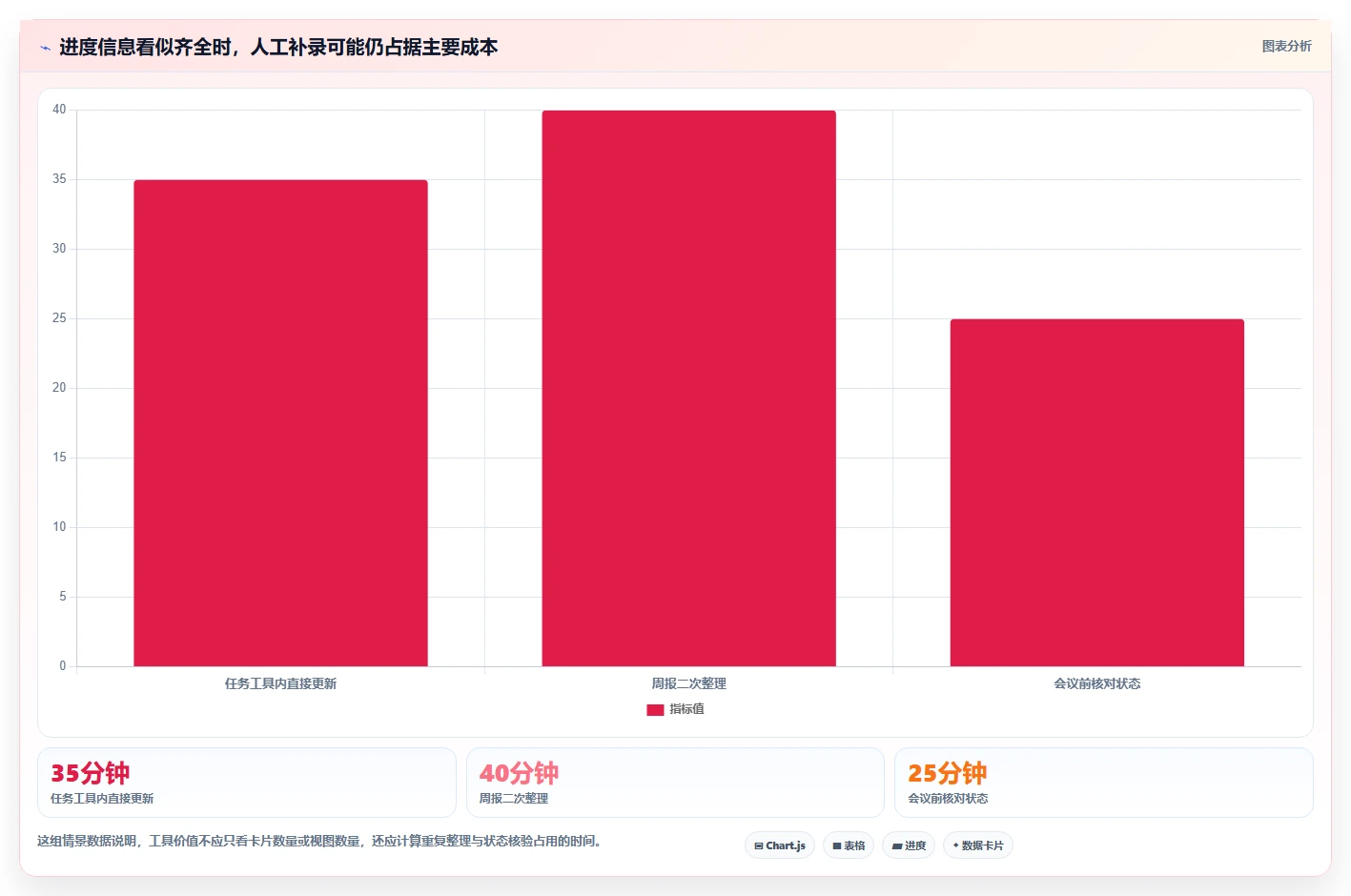

二、为什么进度工具常被用成“电子周报”

1. 真实问题通常发生在交接处,而不是任务卡片上

一个需求从“待评估”进入“开发中”,再到“待验收”和“已发布”,表面上只是状态变化,实际可能跨越产品、研发、测试和业务负责人。只要交接条件没有说清楚,每个人都能更新自己的卡片,却没有人确认下一环节是否具备开工条件。

例如,开发任务显示完成,不代表测试已拿到可复现的版本;测试任务显示通过,也不代表发布窗口、数据迁移和业务验收都已准备好。界面如果只有状态列而没有阻塞原因、交付物和下游负责人,管理者看到的“完成率”就可能早于真实交付。

这也是我看进度界面时会先检查依赖和异常入口的原因。一个团队并不需要让所有人看到所有细节,但负责决策的人必须能沿着任务关系找到:卡在哪里、等待谁、晚一天会影响什么,以及谁有权解除阻塞。

2. 状态更新不等于进度透明

“进行中”是最容易被误读的状态。任务可能刚刚开始,也可能已经做了九成但被外部依赖卡住;同一个状态持续两周,既可能是工作量估算错误,也可能是负责人忘记更新。若没有更新时间、剩余工作或阻塞标签,仅靠状态颜色很难区分这些情况。

团队需要的不是给每张卡片增加十个字段,而是为关键问题设置最少、最稳定的表达方式。比如状态、负责人、目标日期、优先级、阻塞原因和最近更新时间。对复杂项目,再补充依赖对象、里程碑或验收条件。字段应由决策需要驱动,不应因为工具能配置就一味增加。

3. 不同角色看同一张进度图,寻找的信息并不相同

执行者想知道今天先做什么、完成定义是什么;项目经理想知道依赖和延期风险;部门负责人想知道资源是否冲突、关键节点是否偏离;高层管理者通常只需要看目标、里程碑和需要拍板的事项。把所有内容塞进同一视图,结果往往是每个人都觉得信息太多,或觉得最关心的内容不够。

因此,界面好不好用不只取决于布局,还取决于是否允许不同角色使用同一份底层任务数据形成不同视角。只要底层任务和负责人统一,团队成员可以使用看板,项目经理使用时间线,管理层查看摘要,而不必每周复制出三份互相独立的进度表。

提升团队效率:2026年7大任务进度管理界面工具推荐

三、选型时最容易踩的五个误区

1. 把看板当成完整的进度管理方案

看板擅长显示工作流中的任务状态,也适合限制并行工作数量。但当项目开始出现跨任务依赖、共同里程碑和资源冲突时,单一看板难以表达时间关系。团队常见的补救方式是把日期写进卡片标题,或在备注里手动记录前置任务,随后这些信息又很难汇总。

如果任务彼此独立、交付节奏短,单看板完全可能足够。反过来,如果一个任务延期会拖动数个下游交付,就应该同时评估时间线、依赖关系和里程碑视图。不要为了追求复杂而加视图,也不要因看板直观就忽视依赖管理。

2. 把“项目完成百分比”误当成客观进度

项目进度写成百分之六十,听起来精确,实际上必须追问计算口径。它是按任务数量、工时、交付物权重,还是按负责人主观估计?十个任务完成六个,可能只完成了低风险准备工作,最关键的集成验证仍未开始。

我更倾向同时查看里程碑完成情况、关键路径上的未完成工作、逾期任务和阻塞时长。如果团队需要百分比,应固定一种计算方法并保持时间口径一致,避免把“任务数量完成率”包装成“业务交付进度”。

3. 以为自动化越多,团队效率越高

自动化可以减少重复操作,但它不会自动修复定义混乱的流程。如果团队还没说清楚什么叫“待验收”、谁负责验收、验收失败如何回流,那么把状态自动流转起来,只会更快地产生错误状态。

比较稳妥的顺序是先确定触发条件、责任人和异常处理,再把稳定且重复的规则自动化。试点阶段优先自动提醒逾期、通知依赖任务负责人、汇总关键状态,不建议第一天就设置大量相互触发的规则。

4. 把字段数量当成管理成熟度

增加字段容易,长期维护字段困难。每多一个必填项,就多一个可能被敷衍填写的入口;每多一个自定义状态,也会增加报表映射和培训成本。若负责人不清楚字段为什么存在,数据质量很快就会下滑。

我会给每个字段安排一个明确用途:它触发什么决策?谁维护?多久更新?不维护会带来什么风险?回答不了这些问题的字段,通常可以先删减或改为可选项。少而可信的字段,往往胜过面面俱到但无人维护的表单。

5. 只比较界面截图,不做真实任务演练

厂商演示通常展示的是配置完成后的理想状态,而选型团队真正要承担的是导入数据、定义权限、建立流程、训练成员和维护报表。仅凭截图比较,很容易高估“第一次看懂”的价值,低估“每天持续更新”的成本。

我建议用一条真实但范围可控的任务链做试用:从需求进入、任务分解、负责人变更、延期、阻塞,到验收关闭。让执行者、项目经理和决策者都完成一次操作,再记录每一步是否需要人工解释或重复录入。

提升团队效率:2026年7大任务进度管理界面工具推荐

四、我用来判断界面是否合适的六项标准

1. 状态语义是否稳定

先检查每个状态是否有明确进入条件和退出条件。“进行中”可以对应已经开始实际工作,“待评审”需要有提交物,“已完成”要关联验收标准。状态名称可以不同,但团队必须能对其含义达成一致。

试用时让不同角色分别解释同一状态,并比较答案。如果产品负责人说“已经完成”代表需求开发结束,而测试负责人理解为“验证通过”,这不是颜色或界面问题,而是流程定义问题。工具应允许团队清楚呈现流程,而不是替团队决定业务含义。

2. 关键路径是否能从界面被发现

检查一项任务延期后,使用者是否能快速找到被它影响的下游任务和里程碑。复杂项目还要观察依赖关系是否能表达等待、阻塞、并行和交付条件,而不只是画出一条连接线。

若任务关系很简单,手动标注依赖或在看板上管理可能足够。若依赖数量大、变化频繁,则需要在试用中测试批量变更后的可读性:调整一个日期后,哪些后续工作受到影响,系统是否能帮助项目经理快速识别。

3. 更新任务是否能融入日常工作

衡量更新成本,不要只让项目经理演示。请一线成员在真实工作环境下完成状态更新、补充说明、查看待办和响应提醒,观察他们是否需要在多个页面间反复跳转。对于研发团队,还应测试需求、迭代、缺陷和发布信息是否要重复录入。

工具的理想状态不是“所有人都记得打开它”,而是更新任务本身就是完成工作的自然一部分。若当前流程必须从聊天或邮件另行抄录,应该把集成能力和数据责任列入选型条件。

4. 汇总数据是否能追溯到任务来源

仪表盘上的数字必须能点回组成它的任务。逾期任务数量如果无法追溯负责人、目标日期和阻塞原因,只能提醒团队“有问题”,无法支持处理问题。

核验报表时,建议抽查三类数据:完成率的分母是什么、逾期统计使用哪个时区和日期字段、被取消或暂停的任务是否仍计入统计。不同工具的默认口径可能不同,不能只因图表自动生成就把数字视为客观事实。

5. 权限与视图是否适配组织结构

跨部门项目通常既需要共享进展,也需要保护敏感信息。核验时要看项目、团队、个人和管理层分别能看到什么,外部协作者能否访问特定任务,以及权限变化后历史数据如何处理。

对于百人以上组织,权限并非上线后的收尾问题,而是数据设计的一部分。若项目组必须在共享进度与保护业务信息之间二选一,成员往往会另建表格,最终造成工具中的信息不完整。

6. 迁移和退出成本是否可接受

选型不能只看导入顺不顺,还要确认数据能否导出、附件和评论如何保存、历史任务关系如何保留、账号离开后数据如何移交。试用结束时,应能清楚说明哪些数据可以迁移、哪些配置需要重建、哪些分析依赖供应商平台。

这项检查不意味着预设工具一定会更换,而是让团队知道自己掌握什么、依赖什么。数据可携带性、备份机制和管理员能力,通常比试用期里多一个漂亮视图更能影响长期风险。

提升团队效率:2026年7大任务进度管理界面工具推荐

五、用一个可复核的案例拆解进度数据

1. 情景设定:一个跨职能团队准备上线新功能

下面的案例是用于比较界面和管理方法的情景推演,不是某家企业的真实经营数据。假设一个 18 人团队由产品、研发、测试、设计和运营组成,计划用六周上线一个新功能,工作被拆成 24 项,其中 7 项存在明确依赖,最终验收节点不能移动。

试点前,团队用共享表格记录任务、用聊天工具沟通阻塞、用周报汇总状态。风险不是大家完全不更新,而是变更后很难确认所有下游工作是否同步。项目经理每周需要核对一次任务状态,且至少有一部分时间花在找人确认“现在到底是什么状态”。

我会把这个情景的评估目标设为三项:降低重复汇总、缩短阻塞发现时间、确保里程碑数据能追溯到任务。这里不设定“上线后效率提高某个固定百分比”,因为实际结果取决于任务复杂度、成员习惯、配置质量和管理纪律。

2. 先记录试点前基线,不要上线后再回忆

试点启动前一周,记录任务更新耗时、每周状态核对次数、从出现阻塞到被项目经理发现的时间,以及逾期任务数量。团队可以用简单计时表或会议记录取样,不必先购置分析工具。

要避免把一次偶然的延期当成工具效果。最好用相同定义连续记录两到三周,并备注假期、需求变更、人员缺席等外部因素。工具上线前后的对比,必须让统计口径一致,否则看起来像改善,实际可能只是记录方式变了。

3. 试点阶段要验证过程,而不是只看最终交付日期

一个项目最终按期上线,并不能单独证明工具有效;它可能靠加班、临时调整范围或关键成员兜底完成。更有解释力的过程数据包括:阻塞是否更早暴露、依赖任务是否有人负责、延期后是否及时识别受影响的节点、重复录入是否减少。

对这支假设团队,我会挑选包含延期和跨部门交接的任务作为演练样本,而不是只挑顺利完成的任务。若工具只在标准流程下好看,遇到变更便需要回到聊天和表格,试点还不能算通过。

提升团队效率:2026年7大任务进度管理界面工具推荐

4. 试点结束时按价值、成本和副作用复盘

试点复盘不应只问“大家喜不喜欢”。我会分开问三个层面:执行者更新任务是否更省事;项目经理是否减少人工核对;管理者是否能更快找到需要决策的风险。每一层都应记录具体事件,而不是只收集笼统的满意度评价。

还要检查副作用:新增字段是否造成大量空值,自动提醒是否被忽略,成员是否为了填报而把真实工作拆得过细,管理层是否开始用任务数量替代交付价值。效率指标变好但行为出现偏差,说明规则需要调整,而非直接扩大推广范围。

提升团队效率:2026年7大任务进度管理界面工具推荐

六、七款任务进度管理界面工具逐一看

1. PingCode:适合把研发任务放回完整交付链路观察

当进度问题来自需求、开发、测试和交付之间的信息断层时,我会把 PingCode 放进重点候选名单。它面向软件研发团队,可用于管理研发过程中的工作事项;对中大型企业及 100 人以上组织,评估重点应放在多团队协作、流程一致性、权限和数据治理,而不只是个人看板是否顺手。

试用时建议选一条实际研发链路,检查产品需求如何关联开发任务,缺陷怎样回到迭代,测试结果如何影响交付状态,项目或版本层面的进度是否能够回溯到具体工作项。若组织使用路线图或迭代计划,也要验证变更日期后,受影响的任务和责任人是否清晰可见。

这类平台的优势是能围绕研发语境组织任务,不必把所有技术工作都硬塞进通用待办清单。潜在代价是实施前需要统一术语、字段、角色和流程;如果团队尚未形成基础协作规则,先做轻量流程梳理,再配置工具通常比直接照搬旧表格更稳妥。

适合考虑的场景包括多产品线研发、跨团队依赖较多、缺陷和需求需要持续追踪、管理层需要查看项目组合状态。若只是几名成员共同维护一张简单任务清单,平台化能力可能超出当前需要,应先评估配置和推广成本。

2. Jira:适合需要细化工作项和工作流的研发团队

Jira 的典型评估重点,是工作项组织方式、工作流配置、迭代管理和团队已有的研发协作习惯。它适合流程复杂、需要按团队定义状态和字段的环境;但可配置并不等于应该无限配置,工作流一旦堆叠过多条件,成员可能需要先理解系统才能开始做事。

试用时,不要只打开默认看板。至少模拟一项需求拆分、任务分配、缺陷回流、迭代调整和延期处理,查看报表是否能回答团队真正关心的问题。若公司已使用相关开发协作生态,还应检查集成后的信息是否减少重复录入,而不是新增一个维护入口。

我会特别关注管理员负担:状态变更是否需要频繁改配置,字段是否各团队重复定义,报表口径是否统一。Jira 的能力需要与流程治理一起考虑。对需要高度细化工作流的研发团队,它可能提供较大空间;对只想快速建立简单任务清单的团队,复杂配置未必划算。

3. Asana:适合跨职能项目和管理层级的进度浏览

Asana 的比较价值在于让任务、项目和时间安排能够以不同视角呈现。市场、运营、产品和业务团队常需要共同推进一项活动,此时使用者不一定熟悉研发迭代术语,能否快速看懂负责人、截止时间、项目状态和下一步工作,往往比技术流程细节更重要。

试用时建议验证列表、看板、时间线和项目状态之间是否共享同一份任务数据,并观察成员能否从项目总览迅速进入自己负责的任务。跨部门场景还要检查任务依赖、负责人变更和风险升级是否能被相关角色及时看见。

如果团队需要复杂缺陷跟踪、研发工作项之间的精细关系,应该用真实技术流程进一步验证,不要因为项目总览清晰就默认它覆盖所有研发治理要求。对于跨职能协调和活动项目,它的管理视角可能更自然;对深度研发流程,则要按工作项模型和集成需求做针对性比较。

4. Trello:适合轻量协作,但要警惕项目关系膨胀

Trello 的看板表达直观,成员通常能很快理解卡片从一个列表移动到另一个列表的含义。对于内容排期、活动任务、简单审批和小团队日常协作,这种低学习门槛本身就是价值:团队不必先设计一套庞大的流程,便可以开始共享任务状态。

但项目一旦有大量跨看板依赖、复杂权限、组合级报告和严密的里程碑控制,就需要检查是否能用当前产品配置稳定表达。若一个任务的关键背景散落在卡片描述、附件和多个评论里,后续成员接手时可能仍要重新拼装上下文。

选择 Trello 时,我会先限制看板数量和列表语义,规定每张卡片至少有负责人、目标时间和完成定义。团队可以先用少量自动化减少重复提醒,但要定期删除已经失效的规则。轻量工具的优势是启动快,治理难点则是当使用规模扩大后,如何避免每个小组长出一套彼此不兼容的看板结构。

5. monday.com:适合将多类流程组合成可视工作台

monday.com 的评估重点,是表格化任务管理、多种视图和自动化是否适配团队的业务流程。运营或市场团队常需要管理活动状态、素材交付、审批和排期,这类过程可以通过列、状态和视图搭成相对直观的工作台。

试用时应从实际流程反推配置:团队要追踪哪些对象,哪个状态会触发交接,哪些字段必须保留,报表需要按什么维度汇总。不要先把每个部门的所有工作都搬进去,再试图用一个庞大看板解决跨部门管理问题。

定制能力越丰富,越需要治理规则。字段命名、权限边界、自动化所有者和模板维护责任都应明确。对于希望快速把流程可视化的团队,它值得试用;若组织对复杂研发关系、细粒度工作项或特定合规要求有硬性规定,应先核实当前版本和配置是否满足,再做产品偏好判断。

6. ClickUp:适合希望集中管理多类工作,但必须控制复杂度

ClickUp 的优势方向是把任务和多种协作信息放在一个工作空间内组织。若团队希望减少在待办、文档、目标和报表之间切换,可以检验它是否能让日常计划和项目进度形成一致的工作入口。

它的试用难点不是“有没有视图”,而是团队能否选择一套足够简单的默认用法。每个部门如果都建立自己的状态、模板和自定义字段,平台可能很快变得强大但难以理解。试用阶段建议控制视图数量,规定任务层级和状态词汇,并保留一个清晰的常用工作入口。

对于小团队,一体化带来的便利可能明显;对多团队组织,则要验证权限、工作区边界、报表口径和管理员维护成本。不要一次性启用所有功能。先把一个端到端工作流程跑通,再决定哪些能力真的能替代现有工具。

7. Microsoft Planner:适合微软协作环境中的基础计划管理

如果团队已日常使用 Microsoft 365,Microsoft Planner 值得作为低摩擦候选方案。评估时应观察成员能否在熟悉的协作环境中查看任务、负责人和计划进展,以及当前版本与组织已有的 Teams、Outlook 或其他微软服务如何配合。

适合的场景通常是部门计划、基础任务分配和轻量项目协作。对涉及大量前后依赖、复杂项目组合、研发缺陷流转和细粒度管理报表的团队,应把具体需求列成验收清单,逐项在组织当前许可和环境中验证,不要只凭生态品牌作决定。

它的现实吸引力可能是已有账号体系和协作习惯带来的学习成本优势;边界则取决于组织的工作复杂度和当前部署配置。如果试用中发现关键进度信息仍要靠额外表格补齐,就要把这些补充维护成本纳入总拥有成本,而非只计算软件采购费用。

七、按团队情况给出可执行的行动建议

1. 小团队:用最少流程先建立更新习惯

如果团队人数不多、任务之间依赖较少,我建议先用 Trello 或 Microsoft Planner 做一轮轻量试点。限制状态数量,明确每项任务的负责人、目标日期和完成条件。先验证成员是否愿意持续更新,不要在第一阶段引入复杂的项目组合指标。

试点两到四周后,统计每周状态核对需要多少时间、任务是否常常没有负责人、逾期原因能否被看见。如果这些问题不突出,继续使用简单工具即可。若任务冲突和依赖增多,再增加时间线或风险视图,而不是因为团队规模变大就自动换成最复杂的平台。

2. 跨部门团队:把里程碑和责任交接放在首位

市场、运营、产品和交付团队共同推进项目时,先确定共同里程碑、关键交付物和每次交接的责任人,再试用 Asana、monday.com 或 ClickUp。要检查管理者是否能看项目汇总,同时执行者是否能快速找到自己的下一步工作。

试点样本应包含一个真实的跨部门项目,并至少覆盖一次审批、一次延期和一次负责人变化。若新负责人仍要通过私聊才能了解上下文,说明工具中的任务说明、附件归档或变更记录还不够完整,需要先调整使用规范。

3. 研发团队:先看工作项关系,再看迭代报表

研发团队应以真实的需求到发布链路评估 PingCode 和 Jira。先核验需求、开发任务、测试、缺陷和版本之间的关联,再看团队是否能用相同数据回答迭代进展、延期风险和版本准备情况。

对于中大型企业和 100 人以上组织,还应安排管理员、研发负责人和一线成员共同参加试点。只有项目经理参与,容易忽略权限、历史数据迁移和多团队流程差异。一次短演示不能代替组织级验证,至少要包含一个真实项目、一个跨团队依赖和一轮数据导出检查。

4. 已深度使用微软环境:先计算切换的净收益

如果团队当前工作主要围绕 Microsoft 365 展开,可以先验证 Microsoft Planner 是否覆盖基础任务管理,再确认复杂流程是否仍需独立工具。现有登录、协作和账号管理习惯可能降低培训阻力,但这并不自动意味着进度管理需求都能被满足。

比较时把新增工具的采购、管理员维护、集成配置和成员培训都算进去,也把保留旧表格的人工成本算进去。若继续使用 Planner 后仍必须维护两套关键状态,就应评估整合或升级方案;若现有场景简单,则没有必要为尚未出现的复杂需求提前采购。

5. 组织刚开始标准化:先统一最小工作语言

流程尚未稳定的团队,先约定任务、项目、里程碑、阻塞和完成的共同定义。确定谁负责更新、多久更新一次、哪些异常需要升级,再选择可以支持这些规则的工具。没有共同语言时,更换界面通常不能解决会议反复确认和状态口径不一致的问题。

第一阶段可以只保留少量状态和几个关键字段,并指定流程负责人。待团队能够稳定维护基本数据,再决定是否需要复杂报表、自动化或跨项目资源管理。成熟度不是一次配置出来的,而是随着真实使用逐步验证出来的。

提升团队效率:2026年7大任务进度管理界面工具推荐

八、上线时如何取舍:先做小范围、可回退的验证

1. 用四周试点回答四个问题

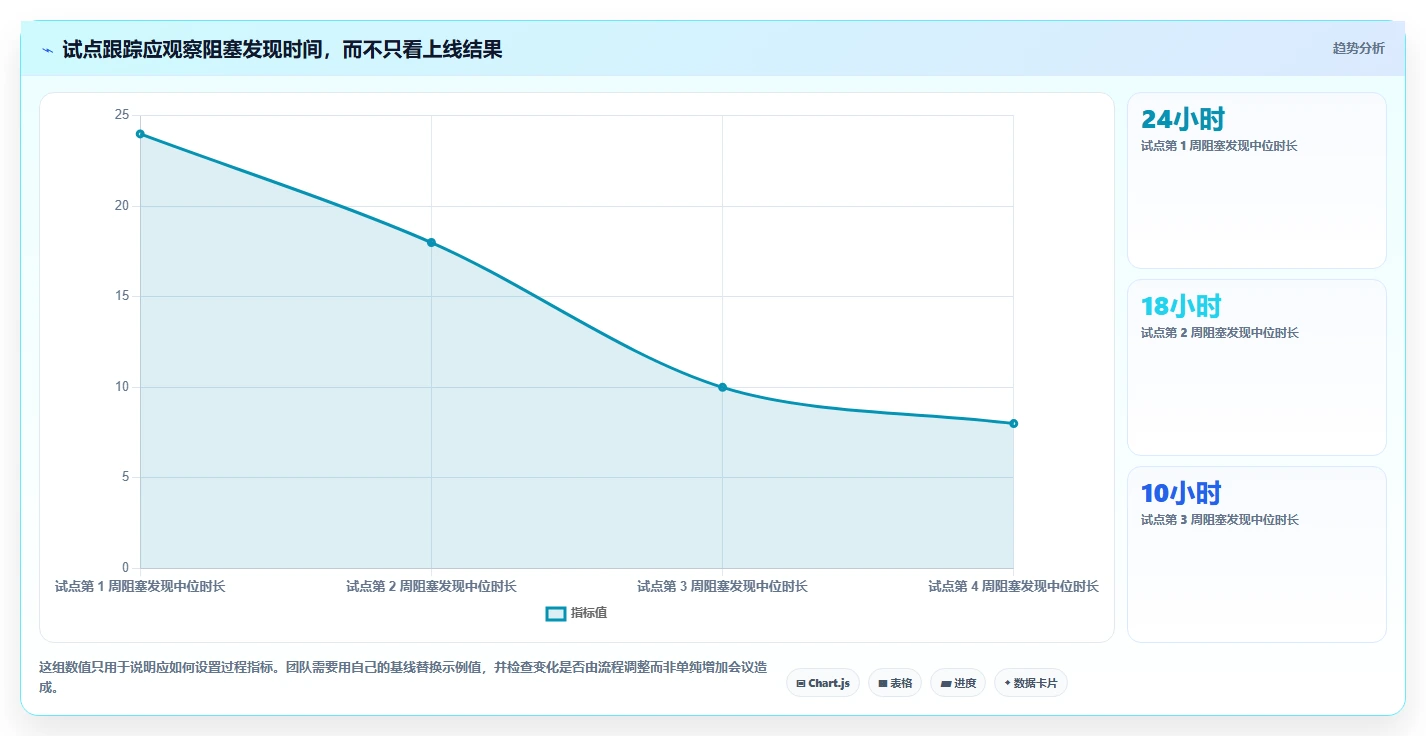

第一周确定试点项目、基线和数据口径;第二周配置最小流程并导入少量真实任务;第三周观察成员更新、依赖处理和管理汇总;第四周复盘效率收益、副作用和推广条件。项目不必很大,但应真实包含跨角色协作和至少一个可能发生变化的节点。

这四周不是为了证明工具一定有效,而是为了尽早发现不适配。若成员必须重复维护旧表格,若仪表盘数据无法回到任务,若管理员无法解释权限边界,就应暂停扩展,先修复流程或重新比较候选方案。

2. 先确定试点指标,避免上线后挑选好看的数字

建议将指标分成效率、质量和风险三类。效率看状态汇总耗时和重复录入时间;质量看任务信息完整度与数据更新及时性;风险看阻塞发现时长、逾期任务是否有责任人以及关键依赖是否可追踪。

不要同时引入过多指标。一个试点选择三到五个核心指标即可,并记录定义、数据来源、统计周期和负责人。若“状态及时率”定义为目标日期前完成更新,就要明确是按工作日、自然日还是项目约定的更新时间计算。

3. 迁移时先迁当前工作,再处理历史负担

历史数据迁移往往比预期复杂。旧系统中可能有重复任务、已失效字段、无主记录和无法解释的状态。把所有历史数据原样搬入新工具,容易把旧流程问题固化下来,也会让新界面从第一天起就显得杂乱。

我会先迁移仍在执行的项目、必要的历史决策和对审计有价值的记录,再根据业务、合规和组织要求决定是否保留更早数据。迁移前要抽查任务关系、附件、评论和负责人映射,记录失败清单,并保留可回退的原始导出文件。

4. 自动化从例外提醒开始,不从全面代替判断开始

较稳妥的自动化对象包括逾期提醒、依赖任务完成后的通知、状态长期未更新的提示和固定格式的项目汇总。它们有明确触发条件,且便于检验是否真的减少人工追踪。

不宜一开始就自动调整复杂项目计划、自动判定业务验收或大规模跨团队改变任务状态。自动规则一旦影响责任归属和承诺日期,就必须有清晰的日志、异常处理人和回滚方式。系统可以替团队处理重复动作,但不应掩盖需要人做出的判断。

5. 推广前做一次“反向演练”

反向演练的做法是人为模拟一个关键任务延期、一个负责人离开和一个需求变更,再让团队从工具中回答:谁发现变化、哪些任务受影响、谁需要收到通知、由谁批准调整、历史状态能否复盘。

如果团队只能在管理员协助下完成演练,或者必须回到聊天记录才能还原过程,说明配置还没有达到可推广水平。反向演练比单纯展示顺利流程更能暴露权限遗漏、通知盲点和依赖关系断裂。

提升团队效率:2026年7大任务进度管理界面工具推荐

九、最后的取舍原则:不要把工具当成管理问题的替身

1. 什么时候应该选择更轻的工具

当团队规模小、任务依赖少、状态定义简单,而且成员能够自行维护任务时,轻量工具往往更合算。看板够用就不必为了拥有更多仪表盘而升级;一个字段能解决的问题,也不必配置一整套流程审批。

轻量并不意味着不管理。仍要明确负责人、目标日期、完成条件和阻塞处理方式。若这四项在工具里持续缺失,问题通常不是工具不够高级,而是日常责任没有落实。

2. 什么时候值得接受更高的实施成本

当多个团队共享关键里程碑,任务依赖会影响交付日期,管理层需要统一查看项目组合,或者权限与历史追溯要求较高时,接受更高的实施成本可能合理。此时需要比较的不只是软件订阅价格,还包括人工汇总、项目延误、重复录入和信息不对称带来的持续成本。

对于中大型研发组织,PingCode 和 Jira 可作为重点候选;对于多职能项目组合,Asana、monday.com 和 ClickUp 可重点试用。最终选择应由同一套真实任务演练结果决定,而不是由产品功能清单或一次演示决定。

3. 什么时候应暂停选型,先修复工作流程

如果团队无法说清楚任务如何进入、谁负责更新、什么条件算完成,或者不同部门对同一个状态有完全不同的解释,直接采购新工具大概率只是把混乱搬到新界面里。此时应先做流程梳理,再以最小配置验证共识。

如果管理者要求所有成员每天填报大量字段,却没有说明这些数据将如何用于决策,工具也会变成新的行政负担。进度透明不是信息越多越好,而是需要时能找到可信信息,并且知道谁负责采取下一步行动。

4. 读完后可以立刻执行的下一步

我建议你现在先找一个正在进行的项目,列出项目目标、关键里程碑、任务负责人、主要依赖和最近一次状态核对耗时。随后按工作类型挑选两到三款候选工具,不要同时试用七款,以免把比较成本变成新的低效来源。

  1. 选一个包含真实交接和依赖的项目作为试点,不用空白演示板替代真实工作。
  2. 在试点前记录状态汇总耗时、阻塞发现时间和任务信息完整度,固定统计口径。
  3. 让执行者、项目负责人和管理者分别完成同一条任务链的操作与查看。
  4. 模拟一次延期和一次负责人变更,检查下游影响、通知和历史记录。
  5. 试点结束后同时核算节省的沟通时间、新增维护成本和数据治理风险,再决定推广、调整或停止。

任务进度管理界面真正的价值,不是让项目在仪表盘上显得井然有序,而是让团队更早发现偏差、更少重复确认,并能把每个风险交给明确的人处理。选型时,与其追问“哪款工具功能最多”,不如用一个真实项目验证“关键状态是否可信、风险是否可追溯、更新成本是否值得”。这三个答案,比界面截图更接近团队最终会不会持续使用的事实。

常见问题解答(FAQ)

1. 任务进度管理界面是否真的能提升团队效率,应该看什么指标?

我在给团队挑进度工具时,最担心的不是界面不够漂亮,而是上线后大家多填了一遍信息,项目却没有更快。我应该看哪些数据,才能分清工具是在减少协作成本,还是只把工作状态展示得更整齐?

先别用任务完成数判断效率。进度界面的价值,主要体现在减少找信息、追状态和发现阻塞的时间。建议试用前后都记录四项:任务状态更新延迟、逾期任务发现时间、跨人追问次数、阻塞问题从出现到明确负责人的时长。可以用一个两周试点做对照:第一周照旧协作,第二周要求所有任务只在新界面更新。

假设一个12人团队平均每人每天少花8分钟追进度,按每月20个工作日计算,一个月约节省32小时;这只是计算示例,不是工具效果保证,实际值应以团队记录为准。还要观察数据是否可信。如果会议上说任务完成了,界面却连续几天没有更新,仪表盘再精致也不能作为决策依据。

我的判断标准是:负责人能否在不私聊追问的情况下,找到下一步、截止时间和当前阻塞。

2. 2026年选择任务进度管理工具,应该按团队规模还是协作复杂度来选?

我原本以为人越多,就一定要买功能越全的平台;但实际比较时发现,十几个人的团队也可能因为跨部门依赖而很难管理。选工具到底先看人数、项目数量,还是权限和流程的复杂程度?

先看协作复杂度,再看人数。人数决定维护成本,依赖关系、权限边界和流程差异,才决定简单看板是否会失效。只有单团队、少量并行项目时,轻量看板通常更容易养成更新习惯;跨部门项目多、存在审批或资源冲突时,才需要更强的视图、权限和依赖管理。

可以用四项打分做初筛:跨团队依赖占30%,流程差异占25%,权限要求占25%,并行项目数量占20%。每项按1至5分评分;加权分低于2.5,优先试轻量方案;高于3.5,再验证复杂流程能力。这个分数是选型筛查方法,不是行业统一标准。

试用时重点模拟一个真实项目,而不是只看销售演示:让两个团队分别维护任务,设置负责人、截止日期、依赖和权限,再检查管理者能否快速识别延期风险。若一个关键状态需要重复录入,或普通成员看不懂自己的下一步,即使功能很多,也可能不适合团队。

3. 任务看板、列表和甘特图,哪个进度管理界面更适合团队?

我经常看到团队在看板、任务列表和时间轴之间来回切换,最后每个人盯的都是不同版本。我想知道这几种界面分别适合解决什么问题,是否有必要要求团队只保留一种?

它们不是互相替代的界面,而是回答不同问题。看板适合观察任务流转和在制品堆积;列表适合筛选负责人、截止日期和优先级;甘特图或时间轴适合检查任务依赖、阶段安排和关键节点。一个实用配置是保留同一份任务数据,按角色提供不同视图:执行者默认看自己的待办,负责人看团队看板,项目经理看时间轴和风险清单。

不要让每种视图各自维护一份任务,否则状态很快会互相矛盾。判断是否需要时间轴,可以问:一个任务延期会不会推动其他任务或影响交付日期?如果答案经常是会,就需要显式呈现依赖关系;如果任务基本独立,甘特图可能只是增加维护工作。界面应服务于决策,而不是为了看起来像在管理项目。

4. 任务进度管理工具试用时,怎样避免上线后没人更新?

我以前遇到过工具刚上线时大家很积极,几周后状态就停在旧日期,负责人又回到群里问进度。我想在正式推广前验证团队是否真的会用,试用期间应该设计哪些规则和检查点?

把试用范围缩到一个真实项目、一个团队和两周时间,不要一开始迁移所有历史任务。开始前明确最小更新规则:任务必须有负责人和下一步,状态变化时更新,遇到阻塞时标明原因与需要谁协助;不要求成员填写无法用于决策的额外字段。第3天检查使用阻力,第7天看更新是否连续,第14天再评估结果。

可追踪任务按时更新比例、无负责人任务数、逾期任务被提前发现的比例,以及团队每周用于汇报状态的时间。比如按时更新比例持续低于80%,先访谈成员查清字段负担或流程冲突,不要立刻归因于态度。最容易踩的坑是管理者仍在群聊里收集一遍进度,工具里又要求再填一遍。

试点期间应指定唯一的任务状态来源,并让例会直接使用界面上的风险清单;如果会议仍靠人工重做汇总,通常说明流程或视图没有设计好,而不是需要再加一层提醒。

读者评论

冯
冯若宁

把看板、时间线和仪表盘分别对应状态、时间和管理判断,这个区分挺实用。我们团队之前只看任务完成率,后来发现关键验收还没开始,确实不能把任务数量等同于交付进度。

许
许晴

文中把每周100分钟明确标为情景模拟,而不是行业实测,这点比较客观。选工具时也确实应该把周报重复整理和会前核对算进去,不只是比较功能和界面。

程
程文博

建议用真实任务链试用很有参考价值。尤其是任务延期后,能不能快速看到受影响的下游事项和负责人,比演示页面是否漂亮更能检验工具是否适合团队。

文章包含AI辅助创作:提升团队效率:2026年7大任务进度管理界面工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/200517

赞 (0)
飞飞飞飞
从新手到专家:2026年任务计划系统UI选购指南
上一篇 3小时前
2026年最佳选择:6款顶级任务进度管理界面工具全面对比
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
