从新手到专家:2026年在线进度横道图工具选购全攻略
在线进度横道图看起来只是把任务画成一排彩色条块,真正让项目失控的,通常不是图画得不够漂亮,而是日期、依赖关系、资源占用和变更责任没有连起来。选工具时,我不会先问“能不能画甘特图”,而会先追问:计划一变,谁能发现影响、谁负责更新、团队能不能据此做决定?
一、先讲核心结论:选的不是图,而是计划变动后的协作能力
1. 先按复杂度选,不要从功能清单开始
如果你的项目只有十几项任务、一个负责人、很少调整日期,轻量在线工具通常足够。你需要的是快速建任务、设起止时间、拖动条形、分享只读链接,而不是资源平衡、基线追踪和复杂权限。
当项目包含多团队依赖、多个里程碑、固定交付窗口或频繁变更时,选择标准就不同了。此时要看依赖关系是否可追踪、关键路径是否可读、变更是否留痕,以及不同角色能否在同一份计划上协作。
如果组织已把进度计划作为研发、交付、采购、测试和管理层的共同依据,横道图本身只是入口。你还需要验证它是否能和任务、工时、风险、审批、项目组合视图等业务流程连接。对于100人以上的组织,可以把 PingCode 纳入候选评估,但应以当前产品版本、套餐边界和实际试用结果为准,不要仅凭宣传页做结论。
| 项目画像 | 优先能力 | 暂时不必优先的能力 | 常见选择方向 |
|---|---|---|---|
| 个人或小组,任务少、计划稳定 | 建图速度、易上手、分享和导出 | 复杂资源池、跨项目组合分析 | 轻量在线横道图工具 |
| 多角色项目,依赖和变更较多 | 依赖关系、基线、变更记录、权限 | 外观主题、动画效果 | 项目管理工具或专业排程工具 |
| 多个项目共享人员或交付资源 | 跨项目资源视图、组合视图、审计能力 | 只支持单项目编辑的简易画图能力 | 具备组织级项目管理能力的平台 |

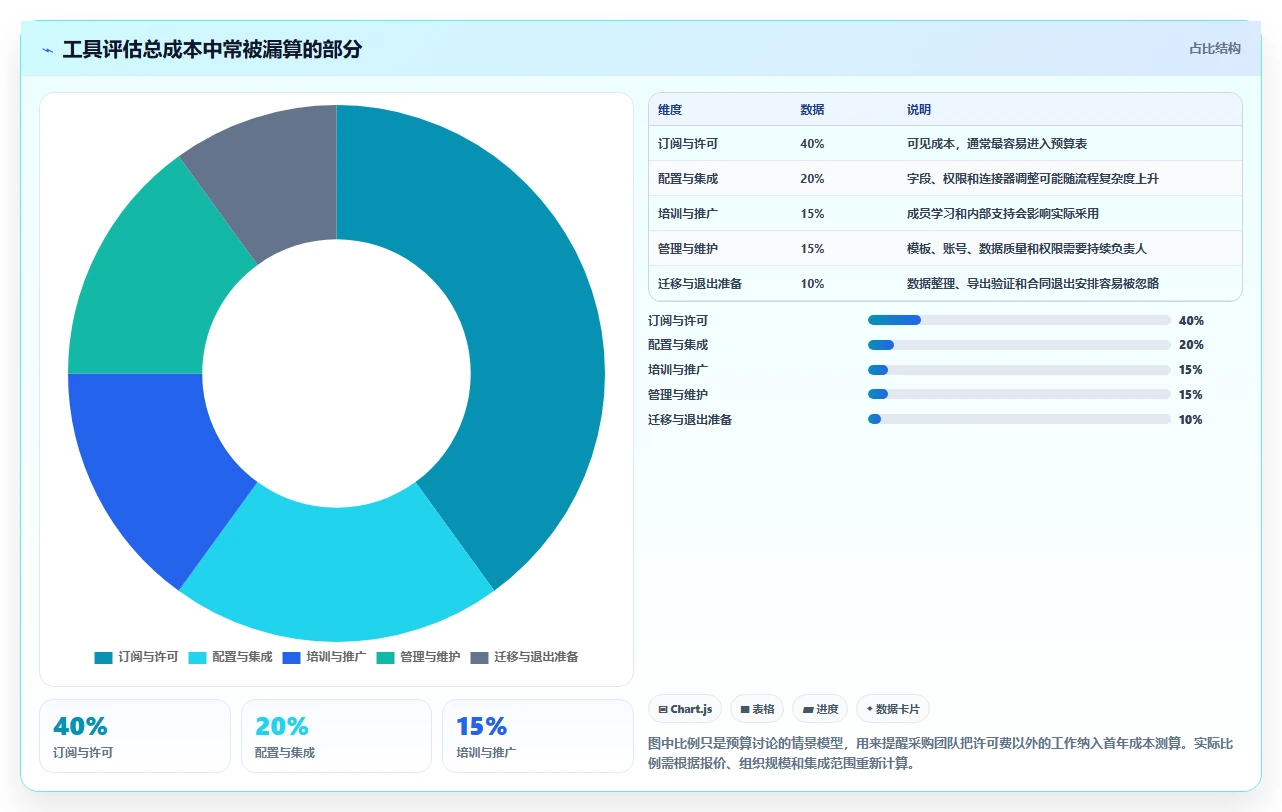

2. 用“计划更新成本”判断工具是否真的省事
免费、便宜或界面漂亮都不等于总成本低。每次需求变动后,如果项目经理要手动改十几个日期、逐个通知负责人、再检查版本差异,工具的采购价格再低,也可能把成本转移到了协调工作上。
我建议把选型目标写成一句可验证的话:例如“变更一个上游任务后,团队能在十分钟内确认受影响的下游任务、负责人和新日期”。这比“希望进度管理更高效”具体得多,也能直接拿去做试用验收。

3. 先设淘汰条件,再比较细节体验
初筛时我会先排除三类工具:无法表达任务依赖、无法区分编辑与查看权限、无法将项目数据完整导出。它们未必不适合所有人,但一旦项目规模扩大或供应商迁移,缺少这些能力就可能变成实际限制。
接下来再比较易用性、模板、通知、集成和价格。顺序很重要:如果工具不能满足关键流程,颜色、卡片样式和快捷键再顺手,也无法补上计划逻辑的缺口。
二、先看真实场景:同一张横道图,背后可能是四种不同工作
1. 个人计划:核心是快速表达,而不是建立管理系统
个人学习计划、家庭装修、内容排期等项目,往往由一个人维护,参与者更多是查看进展。最实用的能力通常是模板、拖拽排期、关键日期标记、导出图片或 PDF,以及在手机上快速查看。
这类场景不必为了“专业”强行购买复杂系统。依赖关系少、人员冲突不明显时,轻工具更容易坚持使用。相反,如果每增加一项任务都要填写多个管理字段,使用者可能很快回到备忘录或电子表格。
2. 单团队项目:核心是把任务依赖与责任放在一起
在一个小型产品发布或网站改版项目中,设计、开发、测试和上线可能由同一个团队完成。横道图不仅要表现“谁什么时候做”,还要说明“前一项未完成,后一项是否能启动”。
如果工具只能画出并列条形,却不能区分“必须先完成”“可以并行”“存在等待条件”等关系,图表看起来完整,实际却仍然依靠项目经理在脑中维护依赖。试用时应刻意制造一次延期,观察工具如何呈现传导影响。
3. 跨部门交付:核心是对齐不同节奏和责任边界
跨部门项目的难点通常不是任务数量,而是工作方式不同。采购关注交期,工程关注设计冻结,法务关注审核周期,业务团队关注上线窗口。若所有人都只看到一条总进度,风险就容易藏在部门交接处。
我会检查工具能否按照团队、负责人、阶段或里程碑过滤计划,并确认只读成员是否能快速找到与自己相关的工作。看板、横道图和表格视图之间能否同步,也比“图表能否设置渐变色”更影响日常采用率。
4. 多项目组织:核心是发现资源冲突,而不是把图画得更长
当同一位专家同时参与多个项目时,单项目横道图很容易给出“每个项目都按期”的错觉。把多个计划放在一起,才会发现同一周被安排了过多评审、测试或交付任务。
组织级用户要评估共享资源视图、项目组合筛选、权限继承、审计与数据治理。100人以上组织还应把账号管理、数据驻留、安全审查、单点登录和运维支持列入采购流程。具体能力是否在当前版本提供,必须通过供应商文档和试用环境核验。

三、常见误区:横道图看起来完整,不代表计划可执行
1. 把“能画出来”误认为“能管起来”
很多工具都能生成条形图,但计划管理至少包含任务拆分、工期估算、依赖关系、负责人、状态、变更和复盘。缺少其中几项时,图表更像一张展示图,而不是团队共同工作的依据。
试用时不要只输入三项任务做演示。准备一组真实任务,包含前后依赖、并行工作、外部等待、里程碑、延期和负责人调整。工具是否在这些情形下仍然清晰,才说明它适合实际使用。
2. 把自动排期当成正确排期
自动计算日期可以减少重复操作,但它并不知道所有业务约束。周末是否工作、节假日如何处理、资源是否可用、任务是否必须等审批通过后启动,都可能改变排期结果。
我通常会将自动排期视为计算器,而不是项目经理。评估时检查工作日历、任务约束、时区、日期精度和延期后的连锁变化;再找一位熟悉业务的人核对结果。若系统给出一个日期,却无法解释日期从何而来,团队就很难信任它。
3. 把“任务完成率”当作项目健康度
完成了80%的任务,并不意味着项目完成了80%的价值。剩下的任务可能恰好是关键路径上的测试、合规审批或客户验收。按任务数量计算的完成率容易被小任务放大,管理者应同时关注关键里程碑和高风险依赖。
比起追求一条漂亮的进度百分比,我更看重三件事:关键交付是否按期、延期是否已传导到后续节点、风险是否有人负责处理。工具若能展示这些信息,才更可能支持决策。
4. 把所有成员都拉进系统,误认为协作就会发生
账号开通不等于采用。参与者如果不知道何时更新、更新什么字段、谁来确认状态,计划很快就会出现“系统里一个日期,会议上另一个日期”的双轨现象。
先定义更新规则,再扩大覆盖面。例如任务负责人在状态变化时更新,项目经理每周核对关键路径,管理者只看里程碑与风险。角色分工清晰,才有可能减少重复汇报。
5. 把集成数量当作集成质量
集成列表很长,不代表信息真的同步。要问清楚同步方向、字段映射、更新延迟、失败提醒和权限继承。只把任务链接放在另一个系统里,和真正同步状态、负责人及截止日期,是两种不同的能力。
每条集成需求都要说明业务目的。若团队只需要从横道图跳转到任务详情,链接可能已足够;若需要不同系统保持一致,就必须设计字段归属和冲突处理规则。

四、专业判断逻辑:用一套可复核的标准做选择
1. 第一步:画出计划是如何产生和变化的
在打开候选工具前,我会先画出当前计划的生命周期:任务从哪里来、谁拆分、谁估算、谁审批、谁更新、谁看结果、变更如何通知。流程中如果存在两个版本或多个手工台账,先找出它们为何并存。
这一步的重点不是把现状合理化,而是区分“必须保留的业务约束”和“历史形成的重复步骤”。工具不应把低效流程原样搬进去,否则只是把混乱数字化。
2. 第二步:准备覆盖边界情况的试用数据
试用样本不要只选最容易的项目。我会准备约20至40项任务,至少包含一条关键路径、两个并行任务、一个跨团队交接、一个有外部等待的任务、一个延期任务和一个里程碑。
任务数不是行业标准,而是让关键交互足以暴露问题的实用样本。若真实项目更复杂,就使用真实项目的缩小副本。敏感数据应先脱敏,尤其要检查客户名称、人员信息和商业日期是否会进入试用环境。
3. 第三步:将选型标准分为门槛项和评分项
门槛项决定能不能进入下一轮,例如依赖关系、数据导出、必要权限和安全要求。评分项用于比较体验,例如建图速度、视图切换、通知可控性和学习成本。
门槛项不要加权平均。一个候选工具如果不满足组织必须遵守的安全要求,不能靠低价格和高易用性“补分”。评分项则应由实际使用者完成任务后记录,而不是只听采购或供应商演示。
| 评估维度 | 验证问题 | 建议权重 | 验收方式 |
|---|---|---|---|
| 计划表达 | 是否能表达依赖、里程碑、并行与约束 | 25% | 用同一任务样本建图并演示延期传导 |
| 协作更新 | 负责人是否容易更新,变更是否可追踪 | 20% | 让实际执行者完成状态更新与日期调整 |
| 可视化与筛选 | 能否按角色、团队、阶段或时间窗口查看 | 15% | 安排项目经理、执行者和管理者分别找信息 |
| 数据治理 | 权限、导出、审计、备份和安全是否满足要求 | 20% | 由 IT、安全或数据负责人逐项核验 |
| 集成与迁移 | 现有流程能否衔接,未来是否可迁出 | 10% | 验证字段映射、导出结果和失败处理方式 |
| 总拥有成本 | 采购、实施、培训和维护成本是否可接受 | 10% | 估算首年成本及后续年度持续成本 |
表中权重是一个起点,不是通用标准。若组织的安全约束严格,数据治理应直接设为门槛;若团队规模小、数据不敏感,易用性和建图速度可能更重要。
4. 第四步:把“好不好用”变成可观察的任务
“界面简洁”属于主观印象,“新成员在15分钟内独立找到本周负责任务”则可以现场验证。试用评估要记录完成时间、错误次数、求助次数和最终结果,尽量让不同候选工具完成同一组操作。
我会至少安排项目经理、实际执行者和只读管理者三种角色。项目经理关心维护计划是否费劲,执行者关心更新是否顺手,管理者关心能否及时识别偏差。只让管理员试用,很容易得到偏乐观的结论。

5. 第五步:用总拥有成本而不是单价做商业判断
总成本至少包括订阅或许可费用、实施配置、数据迁移、培训、管理维护和集成开发。还要估算隐性成本:计划维护多花多少时间、重复汇报是否仍存在、成员是否需要同时更新多个系统。
对于中大型组织,供应商报价只是成本模型的一部分。应确认按用户、项目、权限或功能计费的边界,了解续费规则、服务支持范围、数据导出方式以及合同终止后的迁移安排。
6. 第六步:用两轮评审减少“演示效果偏差”
第一轮由核心项目组做实操测试,重点验证计划表达、更新路径和变更处理。第二轮让业务负责人、IT、安全和采购确认治理、集成、部署与成本问题。两轮使用相同问题清单,避免供应商各讲各的优势,却无法横向比较。
正式试点前,应把通过条件写下来。例如关键依赖能正确展示、成员可独立完成更新、导出文件字段可读、权限测试通过。没有明确通过条件,试点结束后往往只剩“大家觉得还不错”。
五、案例与数据观察:一场模拟采购如何改变决策
1. 案例设定:80人组织,三个项目共用关键专家
下面是一个用于说明评估方法的情景案例,并非真实客户数据。假设一家80人团队同时推进产品改版、客户交付和内部系统升级,三个项目都要使用同一组设计、测试和运维人员。
最初,各项目负责人分别维护电子表格。管理层每周召开会议汇总状态,但会议纪要、任务清单和横道图之间没有稳定同步。团队决定同时试用轻量横道图工具和具备组织级项目管理能力的平台,包括将 PingCode 纳入候选范围,评估重点不是品牌知名度,而是流程适配、规模边界和实施成本。
2. 先找出三个项目各自看不到的问题
单看每个项目计划,三位负责人都认为交付日期可行。把计划放到同一时间轴后,问题显现:设计评审集中在同一周,测试负责人被排入两个项目的关键节点,运维窗口也与客户交付冲突。
这类冲突不是横道图自动“解决”的。它的价值是把隐藏的资源竞争显性化,让负责人讨论优先级、替代资源和范围调整。若工具只展示单项目进度,管理层仍然需要手工汇总,计划的组织价值就有限。
3. 用实测而不是印象记录结果

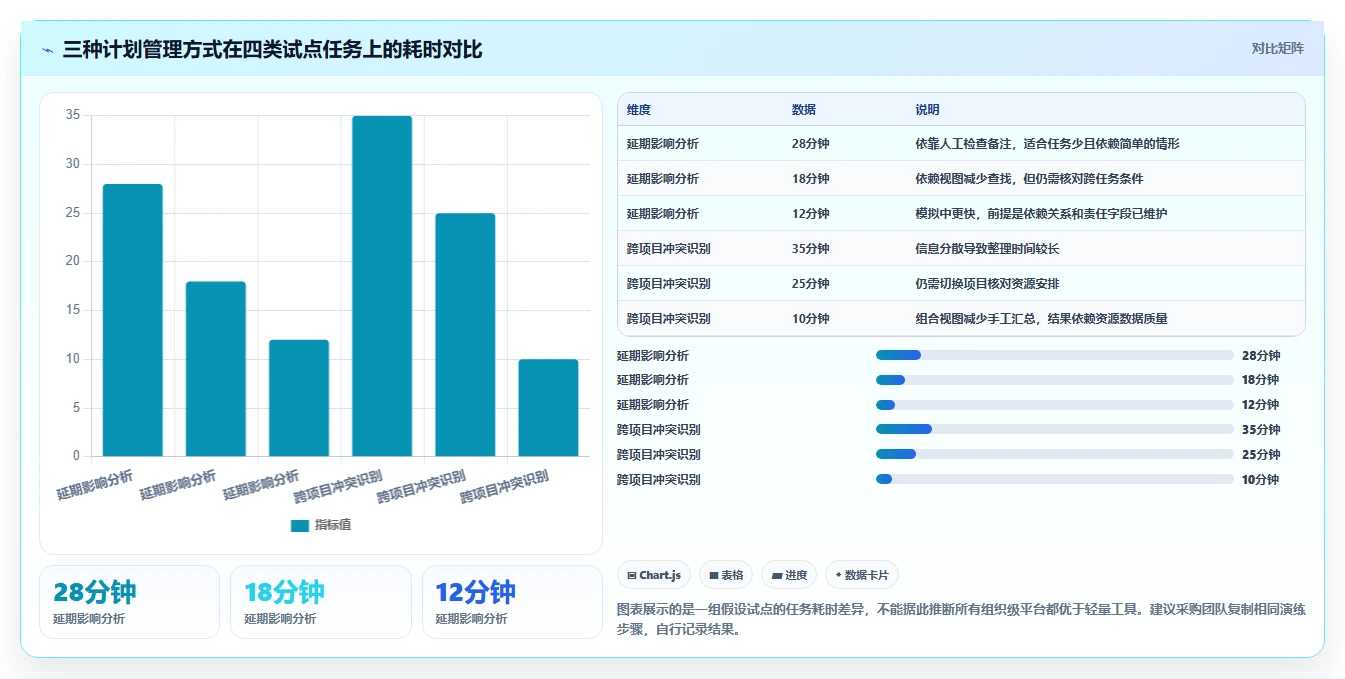

团队安排了两周试点,并使用同一组20项任务完成三种演练:一项上游任务延期、一个负责人请假、一项需求新增。每次记录计划调整耗时、受影响任务是否找全、通知是否到达,以及最终是否产生无法解释的日期变化。
以下数字是情景模拟的观察样例,不应被引用为工具行业平均值。它们说明的是如何建立对照,而不是说明某类工具必然更快。实际团队应该用自己的业务数据重新测量。
| 演练项目 | 分散表格基线 | 轻量工具试点 | 组织级平台试点 |
|---|---|---|---|
| 一次延期后找齐影响任务 | 约28分钟,靠人工检查备注 | 约18分钟,依赖可视但部分任务需复核 | 约12分钟,仍需核对跨项目资源影响 |
| 每周状态汇总 | 约90分钟,重复催报和合并文件 | 约55分钟,单项目汇总更顺手 | 约45分钟,初期需要统一字段和责任人 |
| 成员首次完成更新 | 约6分钟,熟悉表格的成员较快 | 约8分钟,首次使用需要熟悉视图 | 约12分钟,角色和字段较多时学习成本上升 |
| 识别跨项目资源冲突 | 约35分钟,依赖会议口头汇总 | 约25分钟,需逐个打开计划核对 | 约10分钟,前提是资源数据维护完整 |
4. 结果不该被简化为“哪种工具更快”
试点样例中,组织级平台在跨项目冲突识别和汇总上更有优势,但首次更新更慢,配置和培训要求也更高。轻量工具启动快,适合先把单个团队的计划从表格迁出,却未必能自然解决跨项目资源治理问题。
因此,决策结论不是给工具贴“好”或“差”的标签,而是决定组织是否愿意为跨项目可见性付出配置成本。如果实际项目很少共用人员,组织级能力可能暂时用不上;如果交付失败的主要原因正是资源争抢,继续使用只覆盖单项目的工具则可能只是延后问题。

5. 对100人以上组织,治理成本要和协作收益一起评估
人数超过100并不自动意味着需要大型平台,但系统一旦被多个部门用于正式交付,权限、流程、数据导出和管理员职责就会变得重要。工具选型要确认谁维护字段、谁管理模板、谁处理成员离职后的任务归属,以及谁能查看敏感项目。
以 PingCode 作为候选之一时,我会把它放进与其他候选产品相同的验证框架:用真实项目样本核对横道图相关能力、跨团队协作方式、权限和集成边界;同时向供应商确认当前套餐、部署选项、数据处理条款和服务范围。产品能力会随版本和合同变化,不能把未验证的功能当成采购承诺。
六、落地方法:选好以后,先用一个项目建立可信度
1. 第1周:清理计划结构,避免迁移历史噪声
不要把所有旧表格原封不动导入。先统一任务命名、负责人、日期口径、里程碑定义和状态含义。对于已完成、已取消或长期不更新的任务,确认是否仍有管理价值,再决定迁移或归档。
每个任务至少应能回答:交付物是什么、由谁负责、何时开始和结束、依赖什么、如何判断完成。不能回答这些问题的条目,往往只是愿望或会议记录,不适合直接变成排期任务。
2. 第2周:建立最小可用的字段和视图
上线初期不要一次添加十几种状态和自定义字段。先保留真正用于安排、更新和决策的信息,例如负责人、起止日期、状态、依赖、里程碑和风险。字段越多,填报负担越高,空字段也越容易制造数据噪声。
建议先为执行者、项目经理和管理者分别设计一个常用视图。执行者看自己的任务和近期截止日期;项目经理看依赖、延期和责任;管理者看里程碑、风险和项目组合。不同角色看到的重点可以不同,但数据来源应保持一致。
3. 第3周:设定更新规则与异常处理路径
更新规则不必复杂,但必须明确:任务状态什么时候更新、延期谁来确认、关键日期变化是否需要说明原因、风险何时升级。若只说“大家记得及时更新”,很难形成稳定协作。
把异常情况也写进流程。例如负责人离职或请假,谁接手任务;任务长期阻塞,谁判断是否需要升级;外部审批延迟,如何调整基线。没有异常规则的计划系统,平时看似运转良好,一遇到变化就会回到私聊和临时表格。
4. 第4周:比较基线,决定扩大还是缩小范围
试点结束后,比较计划维护时间、变更分析时间、成员更新率、关键里程碑偏差和问题响应时间。数字不是为了证明工具一定成功,而是帮助团队判断哪类工作真的改善、哪类工作只是换了界面。
如果更新率低,先检查是否有重复录入、字段过多或责任不清,而不是立刻培训所有人。若维护时间下降但跨项目风险仍看不到,可能是试点范围太窄,或所选工具缺少组织级视图。

七、不同情况下怎么选:把建议落到你的项目条件上
1. 预算紧、项目简单:优先减少维护负担
若项目规模小、依赖关系少、人员稳定,优先挑选上手快、分享方便、导出清楚的在线工具。采购前确认免费版或基础版的成员数、协作限制、历史记录和数据导出边界,避免试用结束后才发现关键能力被套餐限制。
这种情况下,不要为极少发生的复杂需求支付长期成本。把节省下来的精力用于统一任务写法和更新节奏,往往比采购更多功能更有价值。
2. 日期频繁变化:优先验证依赖和变更追踪
如果需求、审批或外部供应常导致排期调整,试用的重点应放在“变更发生后怎么处理”。要求工具演示上游延期、下游任务联动、原计划留存、负责人通知和风险记录,并检查是否能区分计划变更与执行偏差。
特别要确认系统的日期联动逻辑。某些工具允许任务日期自由调整,但不自动修改依赖任务;另一些工具会自动推算日期,却需要用户理解日历和约束规则。两种方式没有绝对优劣,关键是结果是否可解释、可控。
3. 多项目共用资源:优先验证组合视图和资源数据质量
如果同一批人反复参与多个项目,单项目横道图很难支撑管理决策。需要检查系统能否按人员或团队汇总任务,显示冲突时段,并让管理者知道冲突究竟来自真实工作量,还是排期字段没有及时更新。
资源视图的前提是可信数据。若负责人字段经常缺失、任务工期只是随手填写,再高级的冲突视图也会给出误导结果。上线前应先约定任务粒度和工期估算口径,必要时从一个团队开始治理。
4. 组织大、合规要求高:先过治理门槛,再谈体验评分
中大型组织应让 IT、安全、法务或数据治理角色参与评估。需要核验账号生命周期、角色权限、操作审计、数据备份、导出能力、部署选择、供应商支持和合同退出机制。具体要求由组织自己的风险等级决定,不应只照搬其他公司的清单。
若某个候选工具在治理要求上不通过,就不应因演示顺畅而进入正式部署。相反,若所有治理门槛都满足,才进一步比较操作体验和项目流程适配度。对100人以上团队,试点最好覆盖真实的项目角色与权限边界。
5. 已有任务管理系统:谨慎评估“双系统”成本
如果团队已经在任务系统里维护负责人、状态和截止日期,另建一套横道图可能造成双重录入。先确认现有系统是否能提供足够的时间视图,或能否通过集成让横道图成为同一份任务数据的另一种视图。
当新工具确实更适合项目排程,也要明确数据主源。例如任务状态由执行系统维护,里程碑和依赖由排程系统维护,负责人和日期变更如何同步。没有主源规则,时间久了就会出现两套“都看起来正确”的计划。

八、如何权衡取舍:没有“功能最多”的通用赢家

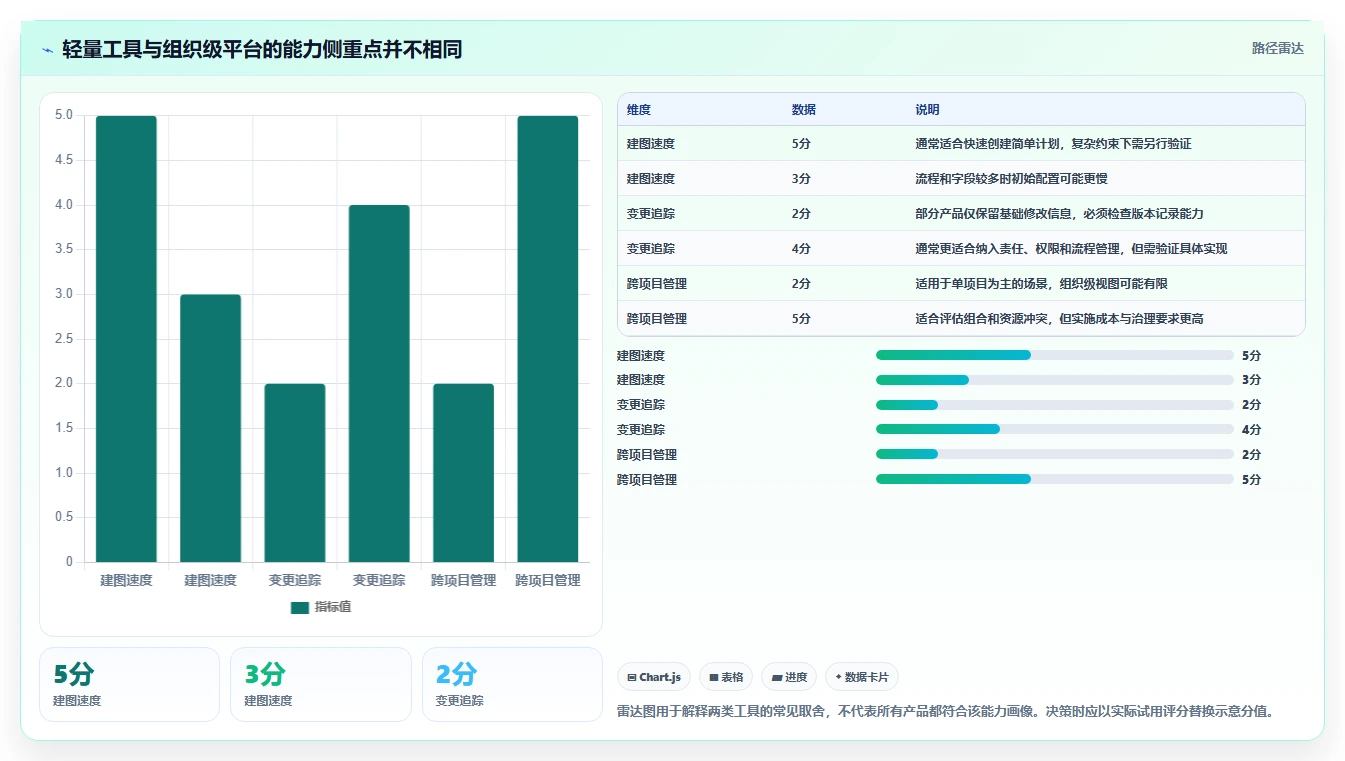

1. 轻量工具与组织级平台之间,差别在治理深度
轻量工具的优势通常是启动快、学习成本低、适合短周期计划;代价可能是跨项目资源管理、审计、复杂权限和企业级集成能力有限。组织级平台的优势通常是更容易承载统一流程和多团队协作;代价则可能是配置、培训、治理和采购周期更长。
选择时要问:现在最昂贵的问题是什么?如果团队每周花大量时间手工找变更影响,应该优先改善依赖追踪;如果成员连任务都不愿更新,先降低使用门槛;如果多个项目反复争抢人员,才需要重点评估组合和资源视图。
2. 自动化与可解释性之间,需要明确边界
自动排期、通知和状态汇总能减少机械工作,但自动化越多,越要让用户知道规则是什么、数据从哪里来、出现异常如何处理。一个无法解释的自动日期,可能比一条手工日期更难获得信任。
试用时设置自动化失败情形,例如依赖循环、负责人缺失、任务跨越非工作日、上游任务延期但下游已有固定交付约束。看系统是否给出可理解的提示,是否允许负责人进行有记录的人工调整。
3. 全面迁移与渐进试点之间,优先保护连续交付
一次性把所有项目迁移到新平台,可能统一得快,也可能在培训和数据清理不足时造成全组织混乱。渐进试点更容易发现问题,但旧系统与新系统并存会带来短期重复维护。
我倾向于先选一个边界清楚、负责人愿意投入、又能代表主要流程的项目试点。定义试点期限、成功条件和回退方式,试点完成后再决定扩大范围。不要把“已经买了”当作扩容理由。
4. 可视化丰富与信息密度之间,需要避免认知负担
多种视图可以帮助不同角色观察同一份计划,但屏幕上同时展示太多颜色、标签和状态,也会让重要风险不再醒目。视图设计的目标是帮助人更快发现异常,而不是让计划看起来更复杂。
建议为关键节点建立少量稳定的视觉规则:里程碑、延期、阻塞和风险有明确区分;颜色不只靠色相表达,避免色觉差异造成误读;大屏展示与个人工作视图分别设置,不要求一张图满足所有人。
5. 立即上平台与先改流程之间,决定因素是数据可信度
若任务负责人、日期和交付标准长期不清晰,先采购系统通常不会自动产生高质量计划。先统一任务拆分和更新责任,可以让任何候选工具的试用结果更公平,也能避免把流程问题误判成产品问题。
但如果团队已经有相对稳定的计划规则,只是被多份表格、手工汇总和信息不同步拖慢,那么引入合适的在线工具就可能带来直接价值。关键不是“先流程还是先工具”的二选一,而是确认当前瓶颈究竟在哪一层。
6. 价格与迁移自由之间,必须做一次退出演练
采购前至少导出一份完整试点数据,检查任务名称、负责人、日期、依赖、状态和备注是否能被其他系统读懂。只导出图片或 PDF,不能替代结构化数据迁移。
同时核对账号结束、合同终止、项目归档和数据删除流程。迁移不是悲观假设,而是降低供应商锁定风险的基本治理动作。能顺利退出的工具,通常也更容易通过组织内部的长期评估。
九、下一步行动:用一周建立自己的选型证据
1. 第一天:列出最贵的三个进度问题
不要先列希望拥有的功能。先记录最近一个项目里最浪费时间的三件事,例如延期影响靠人工查、状态重复催报、资源冲突直到临近交付才发现。给每项问题标出发生频率、涉及角色和大致耗时。
这份清单会成为选型的主线。如果某项功能不能对应到一个真实问题,就先不把它列为优先采购理由。
2. 第二天:准备可复用的试用样本
整理一份脱敏任务清单,包含并行、依赖、里程碑、延期、外部等待和跨团队交接。确定三类试用角色,并为每个角色设计三到五项实际任务,例如创建任务、更新日期、查找风险或查看团队负荷。
不同候选工具使用同一份样本和同一套任务说明。这样比较的才是产品处理同类工作的差异,而不是演示人员熟练程度的差异。
3. 第三至第五天:并行测试两到三个候选方案
候选数量不宜过多。评估过多工具会让团队把时间花在开账号、看演示和整理印象上。先用门槛项缩小范围,再让实际用户对两到三个候选方案完成同样的任务。
把每次操作的时间、错误、求助和未满足需求记下来。试用人员遇到困难时,不要马上由管理员代做;先确认这是可通过培训解决的陌生感,还是产品路径本身确实不适合日常工作。
4. 第六天:让安全、IT和业务角色审查边界
核对账号权限、数据导出、备份、集成和合同条款。涉及外部客户、个人信息或受监管数据时,不要把试用环境等同于正式生产环境。必要时先确认部署方式、数据处理范围和安全评审流程。
同时向供应商索取可验证的产品资料和当前报价,并把口头承诺写入后续确认清单。功能是否可用、是否需要额外套餐、是否包含实施服务,都应落实到书面信息。
5. 第七天:做出“继续、调整或停止”的决定
试用决策不一定是立即采购。若关键问题已经得到改善,治理门槛也通过,可以进入正式试点;若成员更新意愿低但问题可解决,先调整字段和流程再测;若依赖、导出或权限等硬要求无法满足,就及时停止。
我最终会用一句话总结选型理由:“我们选择它,是因为它在某项高成本工作上达到明确验收标准,同时没有突破安全、协作和迁移边界。”如果这句话只能写成“功能比较全面,大家感觉不错”,证据还不够。
6. 最后记住:横道图的价值取决于它能否改变行动
2026年选择在线进度横道图工具,不必追逐功能最多、图表最炫或名字最响亮的产品。先判断项目复杂度,再找出变更成本和资源冲突的真实来源;随后用同一份任务样本测试候选工具,把体验、治理和总成本放在同一张评估表里。
我的核心判断是:一张横道图只有在变化发生时,能帮助团队更快识别影响、明确责任并采取行动,才真正具有管理价值。下一步可以从最近一个延期项目开始,整理20至40项任务,做一次变更演练,再用实测结果决定需要轻量工具、专业排程能力,还是组织级项目管理平台。
常见问题解答(FAQ)
1. 2026年在线进度横道图工具怎么选,才能避免买到“只能画图”的工具?
我在比较在线横道图工具时,最担心的是演示时看起来功能齐全,真正把项目任务、负责人和延期原因放进去后,却只剩一张好看的图。我应该优先看哪些能力?有没有比逐项看功能清单更靠谱的判断办法?
先别从功能数量开始比,先拿一个真实项目做试跑:选约20项任务、3条跨团队依赖、2个里程碑,再加入一项延期和一次任务负责人变更。重点观察这些变化能否自动反映到进度图、关键日期和通知中。横道图能不能随项目变化而更新,比能不能画出横道更重要。可以用下面的权重做第一轮比较。
分数按1,5分打,计算“权重×得分”,不要把演示人员代操作的结果当成产品能力;让日常使用者自己完成任务创建、调整和汇报。
评估项权重检查重点 依赖与日期联动30%前置任务延期后,后续安排是否可追踪地更新 日常更新成本25%负责人能否快速更新进度、风险和预计完成时间 视图与汇报20%能否按角色查看任务、里程碑和整体进展 权限与留痕15%谁改了日期、依赖或负责人,是否有记录 导入导出与扩展10%能否迁移现有数据并支持后续流程 我的判断是,依赖联动和更新成本应设为硬门槛:如果延期后只能手动逐条改日期,或成员不愿意维护进度,再丰富的图表也会迅速过时。
打分接近时,优先选能让团队每周少做重复同步、且变更过程可追溯的方案。
2. 免费版在线进度横道图工具够不够用,什么时候值得升级?
我想先用免费方案试试,但担心项目做一半遇到成员数、任务量或历史记录限制,迁移成本反而更高。我该怎么判断限制会不会影响实际协作,而不是只看免费版的功能介绍?
免费版是否够用,不取决于团队人数本身,而取决于它是否卡住了你们的关键工作流。建议把免费方案放进一个完整试点周期,至少覆盖一次任务延期、一次跨人协作和一次阶段汇报,再检查限制是否导致额外维护或信息丢失。
试点时记录三类成本:每周人工整理进度的时间、因权限或记录限制而重复沟通的次数、导出或归档所需的手工处理时间。例如,一个8人团队若每周额外花2小时拼接状态表,按每人每小时成本估算,三个月的维护成本可能已超过升级费用;这是计算方法示例,具体金额应使用团队自己的工时和报价。
出现以下任一情况时,可以认真评估付费方案:关键项目需要精细权限或操作记录;免费限制迫使团队维护第二套表格;需要稳定的历史版本、批量导出或自动提醒;试点确认工具能减少的协调成本高于订阅支出。反过来,如果只是个人或小组跟踪少量、低风险任务,且不依赖复杂权限和历史追溯,免费版可能已经足够。
升级前先确认限制的具体口径,而不是只看“高级功能”标签:成员上限按邀请人数还是活跃人数计算,文件和历史记录保留多久,取消订阅后数据如何导出,付费功能是否覆盖所有协作者。把这些答案写进试点结论,能减少中途被套餐规则卡住的风险。
3. 把 Excel 进度表迁移到在线横道图工具,怎样降低日期和依赖关系出错?
我们已经有一份用了很久的表格,里面有任务、负责人、开始结束日期和备注,但依赖关系写得不规范。我担心导入后日期看起来正常,实际逻辑却错了;迁移前后应该具体核对什么?
不要把“成功导入”当成“迁移正确”。表格里的日期可能是文本格式,工作日历可能把周末计入或排除,依赖关系也常藏在备注里;这些问题导入后未必会报错,却可能让里程碑整体偏移。迁移前先做一份字段映射:任务名称、负责人、开始日期、结束日期、状态、里程碑、前置任务分别对应到哪里。
再选10,15项有代表性的任务,包含跨月日期、周末、空负责人、已延期任务和多层依赖,先导入测试区,检查日期、层级、负责人及依赖是否一一对应。迁移验收建议设三个可量化门槛:关键里程碑日期与原表一致率达到100%;抽检任务的负责人和状态准确率达到95%以上;所有影响关键路径的依赖均由负责人确认。
这里的比例是实操验收建议,不是工具的通用保证;关键业务对日期更敏感时,应提高抽检比例。最后保留一段并行期:旧表只读存档,新平台作为唯一更新入口,运行一到两个汇报周期后再停止旧表维护。并行期间记录差异及其原因,尤其检查工作日历、时区、日期格式和重复任务。
若需要长期保留旧表作为对照,明确哪个版本是正式记录,避免两边都更新、最后无法判断哪个日期有效。
4. 远程团队选在线进度横道图工具,除了协作功能还要测试什么?
我们团队分布在不同地点,开会时经常发现进度图和实际情况不一致。我想知道选工具时,权限、提醒和实时协作该怎么验证;另外,带 AI 排期或自动总结的功能是否值得作为优先条件?
远程协作的核心问题不是能不能多人打开同一张图,而是更新是否及时、责任是否清楚、变化是否可追溯。试点时安排项目负责人、任务执行者和只读管理者三种角色,分别完成改日期、更新进度、查看汇总等操作,观察权限边界是否符合实际分工。可以做一次约30分钟的情景测试:两名成员同时修改同一任务;
一名成员把前置任务延迟两天;另一名成员更新完成比例并补充阻塞原因。检查是否出现覆盖、冲突提示或明确的变更记录,以及相关负责人能否及时收到通知。再从手机和电脑各走一次更新流程,记录从打开页面到完成一次状态更新所需时间。可以把试点指标定为:关键变更有可查记录;通知能送达正确角色而不过度打扰;
普通成员更新一项任务不超过2分钟;管理者能在不手工拼表的情况下获得阶段汇总。具体阈值应按团队节奏调整,但一定要在试点前约定,否则容易把“看起来顺畅”误当作可持续协作。AI 排期和自动总结适合作为加分项,不宜取代基础验证。试着用同一组真实任务生成安排,再检查它是否说明了假设、依赖和不确定性;
若只是给出日期,却不能解释资源冲突或信息缺失,结果仍需人工复核。选购顺序建议是先确认权限、变更记录和日常更新顺畅,再判断 AI 是否真正减少整理时间。
文章包含AI辅助创作:从新手到专家:2026年在线进度横道图工具选购全攻略,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/199614
读者评论
文中把“计划更新成本”单独拿出来评估挺实用。我们团队之前只比较价格和界面,后来一次延期要人工通知好几个人,才发现协调时间也该算进成本。
情景模拟的数据明确标注为假设,这点比较严谨。实际试用时还是得用自己的任务和变更演练,否则表里的耗时很容易被误当成行业基准。
多项目团队确实不能只看单个项目是否按期,共享人员的冲突更容易被漏掉。建议再把权限、数据导出和安全要求作为硬门槛,别让易用性评分掩盖合规风险。
