《2026年效率革命:6大工作任务流软件助你事半功倍》真正值得讨论的,不是哪款软件按钮最多,而是任务能不能从“有人提出来”一路走到“有人负责、有人接手、有人验收”。我做效率盘点时,最常见的浪费不是员工不够忙,而是任务散落在聊天、文档和表格里,管理者反复追问进度,执行者则不断补充上下文。选对工作任务流软件,先要把这段断裂的工作链路接起来。
2026年效率革命:6大工作任务流软件助你事半功倍
一、先讲结论:买软件前,先判断任务究竟卡在哪里
1. 任务流软件的价值不是“把任务放进看板”
一款工作任务流软件,至少要帮助团队回答六个问题:任务从哪里来、谁负责、什么时候交付、现在卡在哪一步、什么情况算完成、发生变化后谁需要知道。若系统只能让人建任务,却不能形成稳定的责任和反馈机制,它更像电子清单,而不是工作流。
我判断工具价值时,通常不先数功能,而是观察团队是否少做了几类重复动作:到处找最新版本、在群里问“这个谁跟”、复制粘贴相同信息、手动催办、临近交付才发现验收口径不同。这些动作看似零碎,却会把团队注意力切成许多小块。
核心结论是:先按任务的复杂度和协作方式选流程,再按流程选软件。如果工作有明确的阶段和大量重复交接,优先看流程自动化和权限;如果任务简单且临时性强,优先看录入成本和上手速度;如果工作依赖知识沉淀,则要检查任务与文档能否自然连接。
2. 六类候选工具,各自适合不同的工作形态
本文选取六款常见产品作为讨论对象:Trello、Asana、monday.com、ClickUp、Jira 和 Notion。它们的产品定位、可用功能和套餐可能随版本与地区变化,以下比较的是较稳定的使用形态,不代表具体套餐承诺;采购前应核对官方文档、权限设置、数据驻留和集成清单。
| 产品 | 较适合的任务形态 | 我会优先检查 | 需要留心的取舍 |
|---|---|---|---|
| Trello | 轻量、直观、以卡片状态推进的工作 | 看板是否足够表达负责人、截止时间和检查清单 | 复杂依赖和跨团队治理可能需要额外设计 |
| Asana | 跨角色项目、阶段推进与任务依赖 | 项目结构、视图切换、通知与权限是否贴合团队流程 | 流程设计过细会提高维护成本 |
| monday.com | 流程较结构化、需要多视图呈现的业务协作 | 字段、视图、自动化和权限之间是否匹配 | 配置自由度高,容易把表格做成难维护的系统 |
| ClickUp | 希望在任务、文档和多种工作视图间集中协作的团队 | 核心空间结构、权限、通知量和功能边界 | 能力多不等于员工会使用,必须控制入口复杂度 |
| Jira | 软件研发、缺陷跟踪与迭代式交付 | 工作项类型、状态流转、权限和研发工具集成 | 非技术团队照搬研发流程,可能造成表单负担 |
| Notion | 文档知识与轻量任务管理相互关联的工作 | 数据库结构、模板治理、编辑权限和信息检索 | 自由度高,若无人维护规范,容易出现多套口径 |
这不是功能排名。对小团队来说,几分钟能否建好一条任务,可能比十种图表更重要;对多部门项目来说,任务责任、依赖、权限和审计可能远比界面是否轻盈重要。相同软件在不同团队里的效果,往往由流程设计和使用纪律决定。
3. 把成功标准设成业务结果,而不是登录人数
上线率、任务数量和评论数只能说明系统里发生过活动,不能证明工作变快。更接近业务价值的指标包括:从提出需求到确认负责人的时间、任务等待时间、按承诺日期完成率、返工比例、状态更新所需人工时间,以及逾期任务的平均滞留天数。
我建议先挑一个高频流程做小范围试点,并记录上线前后的同口径数据。若团队本来没有基线,不要为了证明软件有效而临时挑好看的指标;先记录两到四周,再决定是否扩大范围。效率提升要能解释原因,才有推广价值。

二、背景与真实场景:任务越来越多,工作却未必推进得更快
1. 信息分散让团队付出“找回上下文”的隐形成本
设想一个常见场景:销售在群里提了客户需求,产品同事把结论写进文档,设计师收到私聊后开始出稿,研发看到的是另一份需求说明,项目负责人则用表格催进度。每个人都在做事,却没有一个地方能可靠回答“当前有效版本是什么”。
这种情况的代价不只是多几条消息。接手任务的人必须重新拼出背景、决策和边界;如果关键讨论只在聊天里,团队还要翻记录甚至重新开会。软件能减少这种成本的前提,是把有价值的上下文跟着任务走,而不是把所有聊天内容搬进系统。
2. 同一家公司,往往同时存在三种工作节奏
第一种是稳定、重复、可标准化的任务,例如每周内容审核、月末对账、客户资料检查。这类工作适合模板、固定字段、到期提醒与异常升级。流程不需要每次重画,但要能标记例外,避免“有模板就机械通过”。
第二种是阶段明确、依赖较多的项目,例如产品发布、市场活动、系统迁移。它们需要里程碑、前置任务、负责人和变更记录。只用一列“待办”通常不够,因为延期风险往往藏在前置交付和跨团队等待里。
第三种是探索性或临时性工作,例如突发客户问题、早期方案试验。它的路径不确定,初期若强迫填十几项字段,团队可能绕过系统回到聊天。此时最重要的是快速登记、明确临时负责人、约定下一次决策时间。
3. 流程瓶颈通常不是单纯的“任务太多”
我会把一项工作从提出到验收拆成几个节点:提出、澄清、排期、执行、审核、交付、复盘。每个节点都问两个问题:它平均等待多久?发生等待时,谁有权推动?如果任务总在审核环节积压,增加执行者未必有用;若需求反复退回,优先修订输入质量可能比催促更有效。
下面的数据是用于说明诊断思路的情景模拟,并非公开行业基准。它展示一种常见的流程现象:团队总耗时很长,但真正动手执行的时间占比可能不高。落地时应以团队自身记录替换,不要直接拿模拟数值做绩效目标。

4. 先识别谁需要看见什么
任务流不等于所有人共享所有信息。面向客户的工作可能包含隐私资料,财务事项涉及敏感字段,跨部门项目需要让参与者看到进度却不一定允许修改预算。选型时,角色权限、访客访问、导出控制、数据保存和离职交接,都应和界面体验放在同一张检查清单上。
如果工作涉及个人信息、商业秘密或受监管数据,不能只凭产品介绍做决定。应由信息安全、法务和系统管理员核对组织要求、地区部署选项、合同条款和数据处理方式。任何工具都不应因为“协作方便”而默认获得超过实际需要的权限。
三、常见误区:为什么“上了系统”仍然没人愿意用
1. 误区一:功能越多,效率越高
功能丰富确实能覆盖复杂场景,但也会增加选项、设置和培训成本。对于每天只需处理十几项简单工作的团队,增加多层级目录、十多种状态和复杂自动化,可能让创建任务比完成任务更麻烦。功能价值应以减少实际摩擦衡量,而不是以功能清单长度衡量。
我通常会做一个简单测试:请没有参与配置的同事,独立完成“提交一项任务、找到负责人、更新状态、查看完成标准”四件事。如果需要反复问管理员才能完成,说明系统入口或流程语言还不够清楚。工具应该承载流程,而不是把配置者的脑内模型强加给所有人。
2. 误区二:把所有事情都改造成同一套流程
跨团队统一字段有助于报表和治理,但不意味着所有工作都要相同的状态。内容制作可能经历选题、撰写、审校、发布;客户问题可能经历受理、定位、解决、回访。强行合并后,状态名字变得含糊,团队只好在备注中补充真正进度,系统反而失去可信度。
比较稳妥的做法,是统一少量跨团队共用的信息,例如责任人、优先级、截止时间、关联项目和验收说明;具体阶段允许按工作类型定义。这样既能汇总关键数据,又不至于把业务差异压扁。
3. 误区三:自动化越多,流程越成熟
自动化适合规则稳定、输入可靠、异常可识别的步骤。如果负责人经常留空、优先级没有统一定义,自动化只会把错误更快地传递下去。先观察流程是否重复、规则是否清楚,再决定是否自动分派、提醒或更新状态。
一种实用做法是先运行两周“人工模拟自动化”:把预期触发条件写下来,让管理员观察真实任务是否满足条件,再记录误触发与漏触发。确认例外情况后,才逐步启用自动化,并保留撤销或人工接管办法。
4. 误区四:把逾期等同于员工不负责
逾期是结果,不是原因。任务可能在等待客户反馈、缺少前置决策、负责人负荷过高,或者验收标准中途变化。只用逾期率惩罚执行者,会鼓励延后登记、缩短估时或把风险藏起来,反而损害数据质量。
更好的复盘顺序是:先确认任务是否在承诺前登记,是否有明确负责人和完成定义;再区分外部依赖、资源冲突、范围变化和执行偏差。任务系统记录的是协作事实,不应被设计成只有填报、没有反馈的监控仪表盘。
5. 误区五:导入历史任务就等于顺利上线
旧表格常包含重复任务、已失效项目、过时字段和没有负责人的记录。全部导入会制造“系统很完整”的假象,却让员工打开页面先看到一堆不再相关的工作。迁移前应先定清保留范围、字段映射、历史记录访问权限和归档规则。
我会建议先迁移活跃项目与必要模板,再抽查字段是否对应、附件能否访问、权限有没有扩大。旧数据是否全部搬迁,取决于审计、追溯和检索需要,而不是“搬了才安心”。
四、专业判断逻辑:用一套可复核的标准缩小候选范围
1. 先用六个问题判断工作流复杂度
在演示产品前,我会要求团队用真实任务回答以下问题。若答案大多是“偶尔”“看情况”,可以先从轻量流程开始;若多个问题都涉及稳定依赖、明确权限或大量交接,就需要检查更强的治理能力。
- 一项任务是否经常要经过三名以上不同角色?
- 是否存在前置任务未完成就不能继续的依赖关系?
- 任务是否需要审批、验收或留存决策记录?
- 是否有周期性重复工作,且可以抽取稳定模板?
- 是否需要按照项目、部门、客户或产品线切换视图?
- 是否涉及敏感数据、外部协作者或分层访问权限?
这些问题不是自动打分的绝对标准,而是提醒团队把复杂度说具体。比如“需要审批”有时只是一次简单确认,有时则包含多级授权、金额门槛和审计要求,两者对软件的要求完全不同。
2. 试用时按真实任务走完整闭环
不要只让供应商演示预设好的漂亮项目。准备一项近期真实工作,至少走完创建、补充信息、分派、协作、变更、验收和归档。若无法使用真实资料,可用脱敏案例,但应保留真实流程中的依赖和例外。
- 从员工视角提交任务,记录需要填写的字段数量与耗时。
- 从负责人视角确认责任、期限、优先级和完成定义。
- 模拟一次范围变化,检查历史记录、通知和相关任务如何更新。
- 模拟一次阻塞,确认谁能发现风险、谁能解除等待。
- 从管理者视角查看项目状态,判断是否需要手工拼接多个页面。
- 从普通成员视角完成交付,检查验收结果能否被后来者复核。
如果所有演示都顺利,却没人测试失败和变化场景,试用结果通常会过于乐观。真正拉开差距的往往不是“任务创建”这一步,而是任务变更之后,谁收到信息、旧决策是否可追溯、关联工作有没有一起调整。
3. 建议按业务权重评分,别用总分掩盖致命短板
我会把评分分成四类:业务流程匹配、团队上手成本、治理与安全、生态集成。可先按团队需要给权重,再用同一组真实场景给每款候选产品打分。评分只用于组织讨论,不能替代安全审查,也不意味着分数最高的产品必然最适合。
| 评估维度 | 建议权重示例 | 试用时观察什么 | 一票否决或深入核查项 |
|---|---|---|---|
| 流程匹配 | 35% | 能否清晰呈现状态、责任、依赖与验收 | 核心流程需要大量手工绕行 |
| 上手与维护 | 25% | 新成员能否独立建任务,管理员能否维护模板 | 日常操作强依赖少数配置专家 |
| 治理与安全 | 25% | 角色权限、外部协作、数据管理和审计是否满足要求 | 关键安全条款无法通过组织核查 |
| 生态与集成 | 15% | 能否与团队必需的沟通、开发或文件系统衔接 | 关键集成缺失且无法接受替代流程 |
权重只是示例。对软件研发组织,集成和流程治理可能占更高比重;对小型创意团队,上手速度可能更重要。若某款工具在关键安全要求上不合格,不应让其他维度的高分把它“平均回来”。
4. 把总拥有成本算进去,而不只看订阅费用
软件成本通常包括许可费用、管理员配置、员工培训、数据迁移、集成维护和流程变更。对于需要长期维护的团队,还要考虑人员流动后谁接手模板、权限和自动化。一个订阅价格看起来较低的方案,如果需要大量人工维护,未必便宜。
试点期间可以记录三项成本:管理员每周维护小时数、新成员达到独立操作所需时间、流程问题需要人工协调的次数。若工具减少了一些催办,却显著增加配置工作,应该进一步判断收益是否可持续,而不是只看第一周的热情。
五、六款软件怎么选:按工作形态判断,而不是按知名度排座次
1. Trello:简单看板是优势,治理深度要实测
如果团队当前用白板、便签或共享表格跟进任务,Trello式的卡片看板通常容易理解:一张卡代表一项工作,列代表阶段,移动卡片就能反映状态变化。对于活动准备、简单审批清单、小型内容日历等任务,视觉化状态能降低沟通门槛。
我会检查卡片是否能承载团队需要的关键信息,而不只是标题和评论:负责人、截止时间、检查清单、附件、标签和完成定义是否足够直观?再确认团队能否一眼发现过期卡片和被阻塞事项。若重要信息必须藏在描述里,卡片越多越难维护。
需要谨慎的场景包括多个项目之间的依赖、复杂权限、跨部门资源安排和审计要求。不是说这类工作一定不能用轻量看板,而是要先验证能否在不堆叠插件和手工规则的前提下,把关键路径讲清楚。
2. Asana:适合需要管理项目结构与跨角色交接的团队
当工作同时涉及项目、任务、负责人和时间安排,Asana一类项目协作工具值得放入试用范围。它的评估重点不应是“能不能做甘特图”,而是团队能否用合适的项目结构表达交付物、依赖和责任边界,并让普通成员知道下一步做什么。
试用时,选一个跨部门项目,观察阶段变化后任务负责人是否清楚,项目负责人能否识别阻塞,参与者是否能从不同视图找到同一项工作的真实状态。还要检查通知是否过量:若每次小改动都让无关人员收到提醒,团队会逐渐忽略真正重要的信号。
如果项目流程简单、任务量不多,过细的层级和状态可能增加维护成本。建议先限制工作空间和模板数量,等团队能稳定使用,再决定是否拓展到更多部门或流程。
3. monday.com:适合结构化流程,但配置自由度需要边界
monday.com适合纳入评估的情形,通常是团队已经有较稳定的流程,希望通过字段、视图和自动化统一呈现工作。试用时别只看能否把表格做得漂亮,应检查字段定义是否一致,状态变化是否有明确含义,以及不同角色看到的信息是否恰当。
配置自由度是优势,也可能成为陷阱。一个团队若为每个业务负责人建立不同字段和看板,短期看起来“高度贴合”,过几个月就可能出现同名字段含义不同、报表无法汇总、没人敢删除旧模板的状况。应设定字段负责人、命名规范和配置变更流程。
若主要需求是一次性任务清单,不需要复杂状态或跨视图管理,先评估配置时间是否值得。不要因为平台能做仪表盘,就把所有原本简单的协作都转化成需要管理员维护的系统。
4. ClickUp:能力覆盖面要和信息架构一起评估
ClickUp可作为希望集中管理多类工作信息的团队候选项。试用重点是把工作空间、文件夹、列表、任务和文档的关系梳理清楚,并确认成员能否在层级中快速找到当前工作。功能入口多时,默认视图和命名规范尤其重要。
我会让试用者完成两个反向任务:从一项任务找到背景文档;再从文档找到正在执行的任务。若两条路径都依赖个人记忆或复制链接,所谓“集中”可能只是信息都在同一产品里,却没有形成可检索的关系。
在部署中,建议先限制团队可见的核心功能与视图,给新人提供短而明确的操作路径。成员不需要在第一天理解所有能力,而需要知道“我的工作在哪里、什么状态要更新、遇到阻塞找谁”。
5. Jira:研发流程要看工作项、状态规则和工具衔接
Jira常见于软件研发场景,适合重点评估缺陷、需求、迭代或交付流程的团队。它的关键不是把每一项工作都套进研发模板,而是确认工作项类型、状态流转和团队实际的开发节奏一致,并能与代码、测试、发布等相关系统形成可理解的连接。
试用时挑一个包含需求、缺陷和版本交付的真实流程,观察从工作项创建到完成是否能保留必要决策;同时检查状态设置是否让开发者容易表达真实情况。若一项工作必须在多个系统重复更新,团队就会产生“到底哪个状态才是真的”的疑问。
非研发团队也可以评估此类工具,但要非常谨慎地检验用语和操作负担。若一个简单的内容审核任务必须经历复杂工作项类型和大量必填字段,流程可能比任务本身更重。
6. Notion:知识与任务相连时有价值,规则维护不可缺席
Notion适合一并评估的典型场景,是工作过程高度依赖方案、会议结论、规范和资料沉淀。若任务与知识库能够自然关联,团队交接时就不必从零解释背景。数据库和模板也有助于形成轻量任务视图。
但自由编辑能力需要治理。团队要约定页面命名、归档、权限和模板所有人;否则可能出现多个“最新版”文档、相似数据库重复建立、关键记录只存在个人空间等问题。选型演示时,应实际测试搜索、权限和离职交接,而不是只看页面搭建速度。
如果团队需要严谨的状态流转、强制审批或复杂依赖,必须验证产品当前能力是否足够,不要把“页面能写出来”误认为“流程能可靠执行”。必要时可以让知识管理与专业任务系统分工,而不是要求一个工具包办全部工作。
7. 六类工具横向选择的关键差异
| 工作特征 | 优先试用方向 | 关键验证问题 |
|---|---|---|
| 任务简单、视觉看板优先 | Trello类轻量看板 | 是否容易上手,逾期和负责人是否清晰 |
| 项目交接多、阶段较明确 | Asana类项目协作工具 | 依赖和跨角色责任能否清楚维护 |
| 流程字段较统一、需要多视图 | monday.com类结构化工作平台 | 配置变化是否可治理,报表口径是否一致 |
| 任务、文档和多类工作想集中协作 | ClickUp类综合工作平台 | 入口复杂度和信息结构是否可控 |
| 软件研发、缺陷和迭代交付 | Jira类研发流程工具 | 工作项、状态及研发工具衔接是否贴合实际 |
| 知识沉淀与任务需要紧密关联 | Notion类文档与数据库工具 | 权限、模板和资料归档是否可持续维护 |
六、案例与数据观察:用一个四周试点看清效率改善来自哪里
1. 案例设定:12人团队的内容发布流程
下面是一组情景模拟数据,不是某企业实测结果,也不是软件产品效果承诺。我用它示范如何设计一个可复核的试点:一支12人的内容团队,每周处理选题、撰稿、事实核查、编辑、设计和发布,过去通过群聊、共享表格和文档分别跟进。
试点前先固定三项规则:每个内容项目有一名总负责人;进入撰写前必须有目标读者和验收标准;状态变化时更新任务,而不是另发一条无法关联的聊天消息。团队选用任何候选工具,都应遵守同样口径,以免把流程改变的效果误算成产品功能的效果。
2. 指标设计:把周期、等待与返工分开
我们设置四类观测指标。第一类是交付周期,从选题确认到发布的日历时间;第二类是等待时间,重点记录审核和资料补齐所占天数;第三类是返工率,按至少一次退回修改的内容占比计算;第四类是人工追踪耗时,记录负责人每周用于询问、汇总和找版本的时间。
每项指标都要写清楚口径。例如“按时发布率”要明确按原始日期还是经批准调整后的日期计算;返工若只把大改算进去,也要提前界定。没有统一口径时,上线前后的数字看起来可能变化很大,实际上只是统计方式变了。
3. 模拟结果:减少无效等待比催快执行更值得优先检查
下表给出一组四周前后对照的模拟结果。它表达的不是“换某款软件就能获得这些提升”,而是说明:有效试点应同时看周期、质量与协作成本;如果只看完成任务数量,可能会把压缩审核时间带来的质量风险忽略掉。

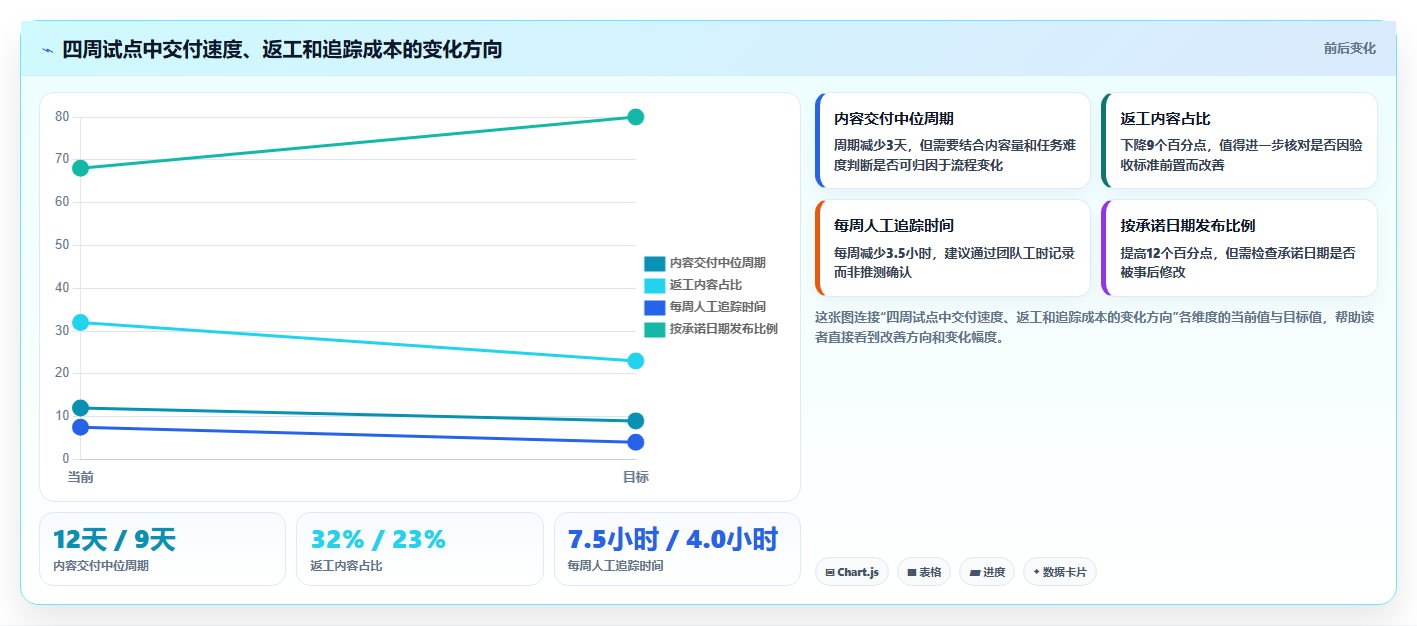

| 观测指标 | 试点前情景值 | 试点后情景值 | 解读重点 |
|---|---|---|---|
| 内容交付中位周期 | 12天 | 9天 | 中位数可减少少数极端延期对整体判断的干扰 |
| 审核等待时间中位数 | 3.5天 | 2.0天 | 改善可能来自审核责任和待审任务可见,而不一定来自写作更快 |
| 至少一次返工内容占比 | 32% | 23% | 需确认验收标准前置是否减少了晚期返工 |
| 每周人工追踪时间 | 7.5小时 | 4.0小时 | 节省时间应由团队记录,而非根据系统通知数量推算 |
| 按承诺日期发布比例 | 68% | 80% | 应同时检查日期是否被频繁调整,避免通过改日期美化结果 |
如果真实试点出现类似变化,我不会马上宣布“效率提高了某个百分比”。我会先检查内容量、团队人数、任务难度、假期和审批规则是否一致;再核对是否因为减少了返工和等待而缩短周期。只有过程解释得通,才值得扩大部署。

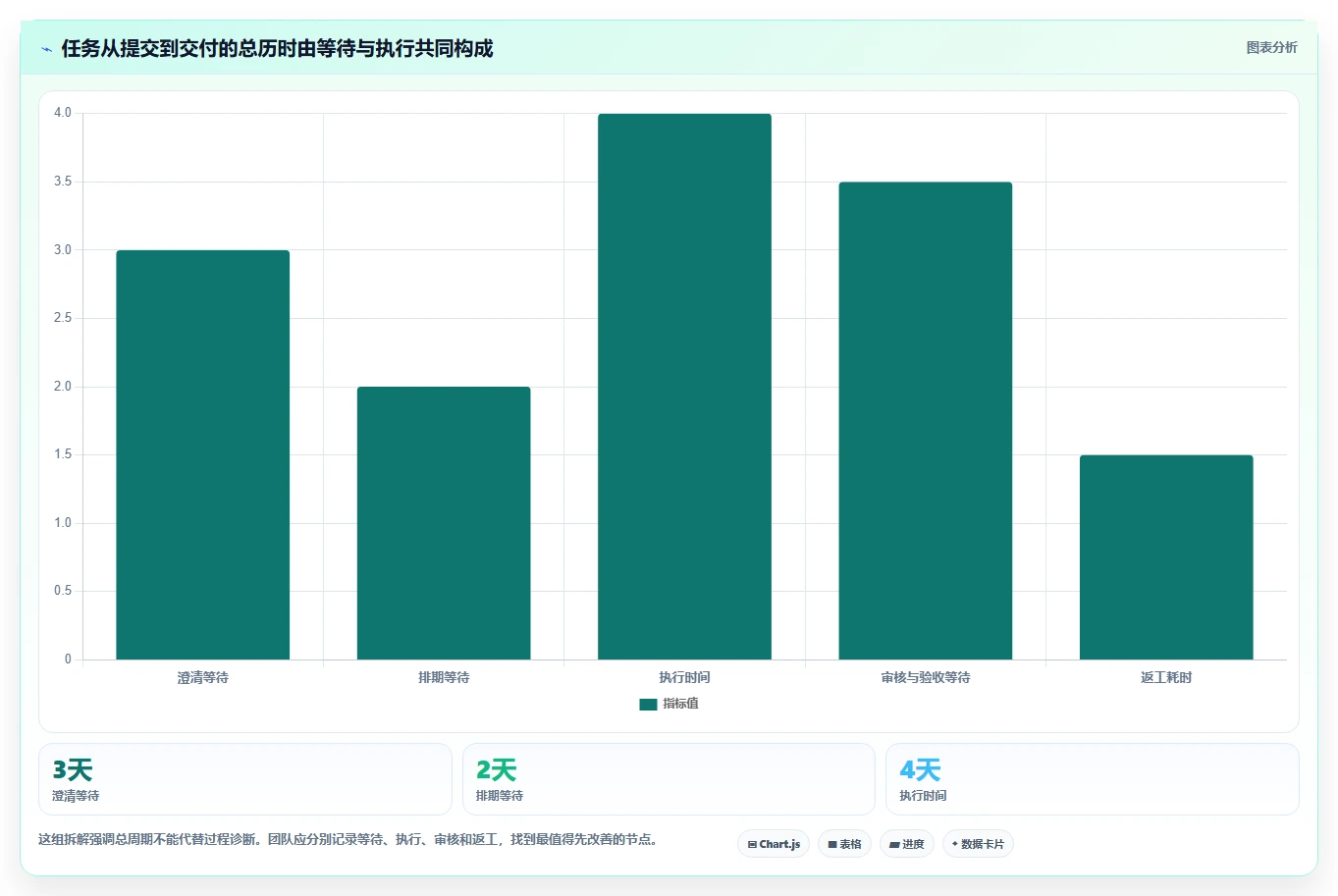

4. 过程证据:为什么追踪时间下降,不应只归功于提醒功能
假设试点后每周追踪时间减少,可能有多种解释:任务负责人更明确、状态有统一定义、审核队列对全组可见,或者提醒把等待事项送到正确的人面前。若只看到提醒次数增加,不一定说明效率提高;真正有用的是提醒之后是否缩短了阻塞时间。
试点记录可以给每项阻塞加上类型:等待输入、等待决策、等待审核、资源冲突、范围变化。四周后看哪类等待最多,再决定要改流程还是改工具设置。这样的分析也能防止团队用“再开一个自动提醒”处理本质上需要管理决策的问题。

5. 反例检查:周期变短但返工上升,可能是把风险推到交付之后
效率指标需要成对观察。若交付周期缩短,但返工、客户投诉或发布后修正增加,团队可能只是把质量检查压缩到流程末端。对内容工作,应同时看事实错误、返修次数和发布后更新;对研发工作,可看缺陷回流和线上问题;对运营任务,则可看处理错误和客户二次联系。
这也是为什么我反对只设一个总分。团队效率至少要同时看速度、质量和协作成本。任何一项明显恶化,都要重新审视流程是否把工作推给了后续团队或客户。
七、不同情况下的行动建议:从试点到推广要分步推进
1. 小团队:先选一个入口,避免一开始就搭复杂系统
如果团队少于十几人,任务主要是短周期协作,建议从一个共享空间、一套简短模板和少数必要状态开始。比如“待处理、进行中、待确认、完成”,再加负责人、到期时间和完成标准。先观察成员是否自然更新,之后再决定是否增加自动化或项目层级。
小团队的首要目标不是把每个动作都数字化,而是让任务不再依赖某位同事的记忆。管理员也许只有一两位,因此必须控制维护成本。若每次改流程都要专人调整大量设置,工具很可能在团队扩张前就变成负担。
2. 多部门项目:先统一协作接口,再保留专业流程差异
多部门合作时,先确定公共信息:项目目标、总负责人、关键日期、依赖方、风险和验收结果。不同部门内部的执行步骤可以保持差异,但跨部门交接必须有清楚的输入、输出和响应责任。
启动前可以为一个项目做责任矩阵:谁负责执行、谁批准、谁提供资料、谁需要知会。然后在软件里验证责任能否被看见,而不是依赖一张只有项目经理维护的表格。若团队横跨不同时区,还要检验提醒时间、交接方式和等待期限。
3. 研发团队:将任务状态与交付事实连接
研发团队要避免任务管理与开发活动彼此脱节。工作项如果只能手工更新,却无法与团队实际的代码评审、测试或发布流程衔接,状态可能很快过期。试点应检查工具集成的真实性、失败后的处理方式,以及哪些状态必须由人确认。
不建议为了报表漂亮而增加过多状态。每个状态都应该回答一个不同的问题,例如“正在开发”和“等待评审”是否对应不同责任人和下一步动作。若两个状态在实践中没有区别,就应考虑合并。
4. 高合规或敏感数据场景:安全审查先于功能试用结论
涉及客户资料、员工信息、财务数据或受监管内容的团队,应在试用前列出数据分类、访问角色、保存周期、导出要求和审计需求。信息安全与法务应参与核查合同、数据处理条款和部署选择,不能等到全员使用后才补做评估。
若产品无法满足某项硬性要求,或关键控制措施无法验证,应及时停止该候选方案。安全门槛不是可以被界面体验抵消的评分项。必要时应把敏感信息留在经批准的系统中,在任务平台只保留最少必要的引用和状态信息。
5. 远程或混合团队:把异步交接设计成默认路径
分布式团队不应依赖“在线时问一下”。任务描述至少要能说明背景、当前状态、阻塞原因、下一步和需要谁响应。会议可以用于处理争议和决策,但会议结论要回到任务或关联文档,避免关键决策只由参会者记住。
试点时记录跨时区任务的等待时间,尤其是任务在一天结束前是否说明下一步。若团队总要等到下一次会议才知道进展,通常不是增加会议频率最有效,而是改善异步信息的完整性。
八、实施与取舍:不要把工具切换本身当作效率革命
1. 用四阶段实施,逐步验证而不是一次性全员迁移
- 盘点:选出最常见的三类任务,记录当前入口、交接人、等待点和常见返工原因。
- 设计:为每类任务定义必要字段、状态、完成标准和异常处理方式,删掉没有明确用途的字段。
- 试点:选一个有代表性的团队跑两到四周,记录基线与过程变化,收集执行者和管理者的不同反馈。
- 复盘:确认哪些摩擦减少、哪些问题转移、哪些功能没人用,再决定推广、调整或停止。
试点负责人应同时代表业务和系统维护者。只有管理员参与,会容易得到“配置上能做”的结论;只有业务参与,又可能忽略权限、维护和集成成本。每周安排一次短复盘,集中处理流程问题,而不是不断临时新增字段。
2. 推广前先明确“什么信息必须回到系统”
不必要求所有沟通都发生在任务平台,但要明确关键事实的落点。比如负责人变更、交付日期调整、验收结论和重大范围变动,应当能在任务或关联记录中找到。即时消息可用于快速沟通,正式决策应留有可追溯记录。
如果团队同时保留聊天、表格和任务平台,应指定每类信息的权威来源。否则同一任务可能有三个状态版本,员工花更多时间核对哪个才是真的。系统数量不是唯一问题,来源边界不清才是核心问题。
3. 预留退出与迁移方案,避免流程被工具锁住
采购与部署时,要确认数据能否导出、附件和评论能否留存、权限信息如何处理、自动化规则如何迁移,以及订阅结束后的访问方式。团队还应保留字段字典、流程图和关键模板说明,不要让只有某位管理员知道系统怎么运行。
这不是预设工具一定会失败,而是成熟治理的基本要求。业务变化、供应商调整或预算变化都可能让组织重新评估系统。能迁移、可归档、可解释的流程,比深度依赖某个管理员的复杂配置更稳健。
4. 最终取舍:轻量、整合、治理之间不存在全赢选项
轻量与治理要取舍。轻量系统容易推广,复杂权限和审计能力可能有限;治理更强的系统能支持复杂组织,但通常需要更多配置、培训和维护。团队应先问哪些风险必须被控制,再决定是否为它们承担额外复杂度。
集中与专业也要取舍。把任务、文档和沟通放在一起,可能减少切换;但单一平台未必在每个专业领域都最合适。若分工使用多个系统,必须设计明确的关联关系与数据边界,避免重复维护。
灵活与标准化同样要取舍。灵活配置可以适应团队习惯,却增加长期治理成本;标准模板便于汇总和培训,却可能抹平真实业务差异。更好的做法是标准化公共接口,让专业流程保留必要差异。
软件是否“适合”,不是看它能否覆盖所有想象中的需求,而是看它能否以可接受的维护成本,持续减少团队最昂贵的等待、返工和信息丢失。若一种工具让流程透明,却让员工每天花更多时间填表,它并没有实现效率改善。
九、结语:效率革命的起点,是让工作交接变得可靠
1. 先做一个能验证的下一步
如果你正准备选择工作任务流软件,我建议本周先做三件事:找出当前最常见的一类任务;跟踪它从提出到验收的等待与返工;让两款候选产品处理同一个真实案例。先别迁移全部历史数据,也别一开始就要求全员改变所有工作习惯。
比较结果时,优先问:任务责任是否更明确?等待是否更容易被发现?变更是否能传达到相关人?员工是否少花时间找信息?若答案都是否定的,再多功能也难以证明价值。若答案是肯定的,下一步才是扩大试点、补齐权限与集成,并逐渐沉淀规则。
2. 真正的效率提升,不是让每个人看起来更忙
我的判断始终是:任务系统的核心不是催促,而是让工作流暴露出真实的瓶颈,让团队有机会消除不必要的等待与返工。它不应把每一次协作都变成填报,也不应把逾期自动解释为个人失职。
2026年选工具,最值得投入的不是追逐“功能最全”,而是为关键流程建立可理解、可追踪、可复盘的协作方式。选一项任务,定义成功标准,记录基线,用真实工作试跑;能持续解决一个明确问题的工具,才有资格成为团队的效率基础。
常见问题解答(FAQ)
1. 2026年选择工作任务流软件,最应该先看什么?
我在给团队挑工具时,最纠结的是功能越多是不是越好。我们有任务分配、审批和跨部门协作需求,但又担心上线后大家仍旧回到聊天软件里沟通。
先看工作能否从提出、分派、执行、协作到验收形成闭环,而不是先数功能。建议挑一条每周都会发生的真实流程试跑,例如“客户需求进入,负责人评估,任务排期,交付验收”,记录每次交接是否有人接手、信息是否重复录入、状态是否需要手动追问。
可以用三项指标做初筛:关键步骤覆盖率、跨工具重复录入次数、任务逾期后能否找到责任人与原因。以一个12人团队的试运行作为示例,若每周约有40项任务,试用两周后仍有超过10项需要在聊天记录和任务列表间手动同步,问题通常不在于缺少更多功能,而在于流程设计或工具衔接不合适。这个数字是诊断示例,不是行业基准。
最终选择能覆盖核心流程、成员愿意持续更新、管理者看得清阻塞点的方案。功能丰富但更新成本高的软件,往往不如步骤少、责任明确的工作流可靠。
2. 任务管理、项目管理和流程自动化工具有什么区别?
我看到不少软件都写着任务、看板、自动化,介绍看起来很像。对我来说,真正难的是判断团队现在缺的是任务跟踪,还是跨部门流程,而不是买了之后才发现功能用不上。
可以按“管理对象”区分:任务管理关注谁在何时完成什么;项目管理还要处理里程碑、依赖关系、资源和风险;流程自动化则关注条件触发后的交接,例如审批通过后自动通知下一负责人。三者可能出现在同一产品中,但不能因此认为它们解决的是同一个问题。如果团队常问“这件事谁负责、什么时候到期”,优先验证任务视图和提醒;
如果常问“哪个环节拖慢整体交付、哪些任务互相依赖”,重点看项目计划与进度分析;如果反复出现“审批结束后还要手动转发、建任务、通知多人”,才值得重点评估自动化能力。一个实用的判断方法是统计近两周最常见的三类协作摩擦,并给每类问题标注发生频率和处理耗时。
不要为了偶尔发生的复杂场景,给所有成员增加日常操作步骤。
3. 团队已经使用聊天、文档和表格,还需要统一到工作任务流软件吗?
我担心换工具会让团队多维护一个系统,最后聊天里说一遍、表格里填一遍、任务里再录一遍。可如果不统一,任务进度又散落在不同地方,出了问题很难还原。
不一定要把所有内容搬进一个系统。更稳妥的做法是先规定每类信息的唯一归属:讨论可以留在聊天工具,正式任务以任务流记录为准,方案与交付材料存放在文档空间,并通过链接关联。统一的目标是减少状态重复维护,而不是追求所有功能都在同一个界面。
试点时记录一周内同一信息被重复录入的次数,以及成员为确认状态发出的追问数。若任务系统增加了录入步骤,却没有减少追问、漏接和重复汇报,就说明集成方式或字段设计需要调整。优先打通高频交接点,例如需求确认后生成任务、状态变化后通知相关人;低频场景可以先保留人工处理。迁移时不要一次导入多年历史数据。
先选一个团队、一条流程和两周周期,明确哪些旧记录只读、哪些新任务必须进入新流程,并安排负责人处理重复项和字段映射。
4. 怎样判断工作任务流软件是否真正提升了效率?
我不想只凭“大家觉得方便”来判断成效,也不希望用登录次数或创建任务数证明效率提升。上线前后应该比较哪些数据,才能看出节省的时间不是转移给了填表和维护的人?
上线前先确定基线,再选少量与业务结果相关的指标。建议至少观察任务从创建到完成的中位时长、逾期率、因信息不全而退回的次数,以及每项任务需要的状态追问次数。中位时长通常比平均值更不容易被少数超长任务扭曲。例如,一个团队可以先连续记录两周的基线,再用同一口径观察试点后的两至四周;
同时抽样记录每人每周用于更新任务的时间。若逾期率下降,但维护时间明显上升,不能直接称为效率提升,还要检查是否字段过多、提醒过频或责任边界不清。试点期间尽量保持团队规模和任务类型相近,避免把季节性变化误认为工具效果。
建议把继续投入的门槛提前写清楚,例如核心流程的按时交接率改善、重复追问减少,同时额外维护时间不超过团队认可的上限。具体目标应由团队基线决定,不宜照搬其他公司的百分比。
文章包含AI辅助创作:2026年效率革命:6大工作任务流软件助你事半功倍,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/199156
读者评论
文中把“已登记、负责人明确、验收标准、按期完成、验收记录”拆成漏斗,这个角度挺实用。不过示例数据是情景模拟,落地时确实要用团队连续几周的记录替换,不能直接当行业基准。
我们团队跨部门协作时,最常卡在审核等待,不是执行慢。文章建议拆分澄清、排期、执行和验收耗时,比只盯逾期率更容易找到真正瓶颈。
试用软件不该只看演示效果,拿一项真实任务走完变更、阻塞和验收更有参考价值。尤其是权限和历史记录,涉及客户或财务信息时也不能只看操作是否方便。
