2026年挑选游戏研发项目管理软件,最容易踩的坑不是少了看板,而是把“项目状态可见”误当成“研发协作顺畅”。一款游戏从立项到上线,通常要并行处理玩法设计、程序开发、美术资产、音频、测试、发行和运营;工具如果只能管理任务,却不能把版本、依赖、缺陷、资源交付和审批串起来,团队最后仍会靠群聊、表格和人工催进度补洞。本文盘点8款适合不同研发规模与制作流程的工具,并给出一套可复用的选型方法。
一、先讲核心结论:游戏团队需要的是工作流匹配,不是功能最多
1. 先把工具分成三类,别用同一把尺子打分
我会先问团队最需要解决哪一种问题:软件研发协作、游戏内容制作追踪,还是跨职能项目统筹。三类工具的侧重点不同。软件研发工具通常擅长缺陷、迭代、代码与开发流程;制作追踪工具更关注资产、镜头、交付批次和审批;综合协作平台则便于把产品、市场、外包和管理工作放进同一套空间。
如果团队以程序研发和版本迭代为主,Jira、YouTrack、Linear、PingCode通常更值得优先试用。如果瓶颈是大量美术资产、外包交付和审核,Autodesk Flow Production Tracking(原 ShotGrid)或 HacknPlan 这类更贴近制作流程的产品值得评估。若工作分散在多个职能部门,ClickUp等综合平台可以作为轻量协同中枢,但要额外确认它能否承接研发所需的复杂依赖和权限。
我的判断是:先选工作流,再选软件;先验证一个真实项目切片,再讨论全公司推广。产品页面上的功能数量很难说明它适不适合你的团队,能否完整跑通“需求进入,制作,验收,发布”才是关键。
2. 八款工具的快速结论
| 工具 | 更适合的工作 | 优先评估的团队 | 主要取舍 |
|---|---|---|---|
| Jira | 迭代、缺陷、研发流程与生态集成 | 流程较成熟、已有相关生态的团队 | 配置空间大,治理和维护也需要投入 |
| Perforce Helix Plan(原 Hansoft) | 大型研发计划、依赖关系与多团队协作 | 大型项目、多部门并行制作 | 需要评估实施方式、使用习惯和管理成本 |
| HacknPlan | 游戏任务、设计文档和制作流程管理 | 独立团队及中小型游戏项目 | 要验证它对企业级权限、报表和集成的支持是否够用 |
| YouTrack | 问题跟踪、敏捷流程与可定制看板 | 研发团队,希望在灵活性和管理负担间折中 | 复杂的跨部门制作追踪可能需要补充配置 |
| Linear | 轻量、快速的产品与工程协作 | 偏好简洁流程、研发团队规模适中的项目 | 美术资产、复杂审批与传统项目计划需重点验证 |
| ClickUp | 跨职能任务、文档和项目空间整合 | 职能较多、希望减少工具分散的团队 | 需要设计清晰的工作区规范,避免配置过载 |
| Autodesk Flow Production Tracking | 影视、动画和游戏内容制作追踪 | 资产、镜头、版本和审批流程复杂的制作团队 | 不是单纯的研发缺陷管理工具,导入前要梳理制作数据模型 |
| PingCode | 需求、研发、测试和项目协同的整合管理 | 希望统一多项目研发流程的中大型团队 | 应通过真实流程验证字段、权限、集成和迁移成本 |
这张表不是从功能数量排出的名次。产品能力会随版本、方案和配置变化,真正有意义的是“哪一类工作可以少靠人工交接”。例如,美术资产制作不应该只用开发缺陷的字段来表达,版本发布也不应该只靠一个任务状态来替代。
3. 选型时我会优先看四项结果
- 信息是否可信:任务状态、负责人、验收标准和依赖关系有没有统一来源。
- 交接是否清楚:策划、程序、美术、测试和发行之间,交付物是否有明确的接收条件。
- 风险是否能提前暴露:版本延期、阻塞任务、缺陷积压能否在上线前被看见。
- 维护是否可持续:流程管理员是否能在合理时间内调整字段、权限和报表,而不是每次改流程都要依赖外部实施。

二、游戏研发的真实场景:任务看起来完成了,版本却仍然发不出去
1. 游戏项目不是一条单线程的待办清单
一个看似简单的角色技能改动,实际可能牵动策划文档、数值配置、角色动画、特效资源、音效、程序实现、客户端表现、服务端逻辑、兼容测试和发行说明。任何一个环节的交付标准不清晰,任务就会出现“状态已完成,后续无法接手”的情况。
常见的断点包括:策划需求改了,但美术仍在使用旧版参考;资源文件已经上传,却没有标记适用版本;程序提测了,但测试环境和验收条件没有同步;缺陷关闭了,但修复版本没有对应到待发布构建。管理工具真正的价值,不是把这些事项都摆到一张看板上,而是让上下游知道自己接到的是什么、完成后交给谁、什么条件算通过。
2. 游戏制作至少有两条需要并行追踪的链
第一条是研发链:需求、设计、开发、代码评审、测试、修复和发布。第二条是内容生产链:资产需求、概念稿、制作、内部审核、修改、入库和版本绑定。两条链互相依赖,但数据结构并不相同。把资产审批硬塞进“开发任务”,或把缺陷当成普通工作项处理,短期看似减少工具,长期可能会让状态含义越来越含糊。
我的做法是先判断团队是否需要“一套系统里管理两条链”,还是“两个专业系统通过关联打通”。前者减少切换,但要求工具的流程表达能力足够;后者更符合专业分工,却需要维护好项目标识、版本号、责任人和交付链接等关联字段。
3. 小团队与大团队的卡点并不一样
十几人的独立团队,常见问题是创始人或制作人脑中掌握太多信息,任务容易在聊天记录里失踪。此时工具重点是低摩擦录入、清晰负责人和短周期复盘。对几十人以上、多个职能并行的团队,挑战则往往是跨团队依赖、权限隔离、统一报表、需求变更和版本风险;此时“大家都会用”固然重要,但流程治理同样不能忽略。
中大型组织尤其要避免只按单个项目的体验选工具。一个项目用起来顺手,不代表它能支撑多个项目共享资源、统一字段、按团队查看数据,也不代表供应商协作和信息权限能满足实际要求。工具选型要覆盖团队当前规模,也要明确未来扩展的成本。
4. 先画出交付路径,再决定要不要上新系统
在评估软件前,我会让项目负责人拿一个最近发生过的真实交付,从需求提出开始,逐步标出每次交接、等待、返工和状态更新。若任务多次被问“现在到哪了”,说明状态不透明;若返工主要因为标准没写清,问题可能在验收定义,而不是缺少工具;若工作被多个表格重复记录,才说明信息源需要整合。
这一步的价值在于把“我们需要更好的项目管理”拆成可以验证的具体问题。否则,很容易采购一套新工具,却把原有的模糊流程原样搬进去。

三、八款工具逐一拆解:按工作流选,不按知名度选
1. Jira:适合需要高度可配置研发流程的团队
Jira的优势通常在于研发任务、缺陷和迭代管理的可配置性,以及较广的集成生态。对于已有明确角色分工、开发流程和管理规范的团队,它可以承载多项目工作流、缺陷分类、迭代计划和发布追踪。团队如果已经使用相关开发、测试或知识管理工具,还应核实具体版本和方案下的集成能力。
需要谨慎的是,配置自由度高不等于适合一开始就搭复杂流程。我见过的典型风险是:字段越来越多,状态越来越细,报表却没人维护;成员为了“填完表”完成任务,而非为了让下游更容易接手。评估时建议用一个真实版本试跑,限制必填字段,只保留能影响决策或交付的项。
适合:研发流程成熟、多团队协作、希望自定义工作流的团队。不优先:尚未形成统一流程、只想快速建立轻量任务板的小团队。此时先整理任务模板和验收标准,通常比先做复杂配置更有效。
2. Perforce Helix Plan(原 Hansoft):适合大型计划与复杂依赖管理
Helix Plan面向较复杂的项目计划与团队协作场景,适合需要观察跨团队任务、计划节奏和依赖关系的研发组织。对于多平台版本、多个制作团队并行、资源共享冲突较多的项目,评估重点应放在计划层级、依赖可视化、数据同步方式和管理者的日常操作效率。
这类工具通常更适合愿意投入一定流程设计的团队。不能只看“能不能装下所有任务”,还要验证制作人能否快速发现关键路径变动,团队负责人能否更新计划,以及个人成员是否能以较低成本维护任务状态。若工具只对项目办公室好用、对一线成员很重,最终数据会失真。
适合:多人、多职能、多版本并行且依赖关系复杂的项目。取舍:导入前需要安排流程梳理、数据迁移和培训;小团队若只有简单迭代,可能用不到它的计划管理深度。
3. HacknPlan:适合从游戏制作视角组织任务
HacknPlan强调游戏开发场景中的任务与制作组织方式,对独立开发者或中小型团队而言,它的游戏项目语境可能比通用任务工具更直观。评估时可以关注任务如何按制作领域划分,设计信息能否和具体工作项关联,以及团队能否在同一项目视图中看清迭代目标和制作进展。
不过,“专为游戏团队设计”不自动等于“适合所有游戏团队”。如果项目需要复杂权限、企业级审计、多区域部署、细粒度审批或与内部研发平台深度集成,就要逐项验证当前方案的支持范围。不要仅凭演示界面判断,最好导入一批真实任务,检查筛选、批量操作、历史变更和导出能力。
适合:希望用贴近游戏制作语境的方式管理小到中型项目的团队。取舍:若主要难题在大型组织治理,需把集成、权限和报表能力放到试用清单的前列。
4. YouTrack:适合偏好灵活问题跟踪的研发团队
YouTrack可以作为研发任务和问题跟踪的候选工具,适合需要自定义工作流、看板和查询方式的团队。它适合把需求、缺陷和技术事项集中起来,并通过筛选与视图呈现不同角色关注的信息。评估重点不是功能清单,而是产品、开发、测试能不能用一致的字段表达任务状态。
对于游戏制作团队,建议专门测试非程序任务:美术资源是否能设置合适的交付字段,审稿意见能否保留上下文,资产返修能否关联原始任务,测试缺陷能否回到对应版本。如果需要大量此类场景,单靠研发问题跟踪的默认结构可能不够,需要规划配置或连接专门的制作追踪工具。
适合:研发问题管理是核心,且团队希望灵活设计查询与流程。取舍:跨职能资产生产和审批深度应在试用中重点验证。
5. Linear:适合追求简洁和快速反馈的工程团队
Linear的产品取向更适合强调速度、清晰界面和轻量工程协作的团队。若团队已经有稳定的需求入口和发布节奏,且不需要在一个系统里管理过多复杂审批,简洁的操作路径可以减少任务维护阻力。对小型研发团队来说,降低日常更新成本往往比拥有几十种状态更有价值。
但游戏研发不只有代码任务。评估时要检查它是否适配团队的版本规划、跨部门依赖、资产审批和外包交付;也要确认现有研发环境里的集成方式是否满足需求。假如每周都要从多个系统人工汇总版本风险,简洁本身就不足以解决管理问题。
适合:流程短、研发协作密集、团队愿意保持精简的项目。取舍:若团队依赖复杂审批、长周期制作计划或丰富的非工程工作流,需用试点验证边界。
6. ClickUp:适合将任务、文档和跨职能协作放在一起评估
ClickUp的综合协作定位,对希望减少任务与文档分散、且需要多个职能共同管理项目的团队有吸引力。产品、发行、运营、市场和研发可能在同一项目中共享目标,但各自需要不同视图。评估时应确认工作区结构是否易于理解,文档与任务关联是否自然,成员是否能快速找到与自己有关的内容。
综合平台的常见风险是“功能越多,空间越乱”。若每个部门都各自创建状态、标签和任务模板,跨部门汇总会变得困难。试点期间应先约定命名、任务层级、必填字段和视图负责人,并检查一线成员完成一次更新需要多少步骤。
适合:多职能团队希望统一任务和协作信息,但研发流程复杂度尚可控的项目。取舍:高级依赖管理、版本治理、代码与缺陷闭环等能力要按实际方案验证,不宜仅凭综合功能覆盖面做决定。
7. Autodesk Flow Production Tracking:适合重资产制作和审批追踪
Autodesk Flow Production Tracking(原 ShotGrid)更贴近影视、动画和游戏内容制作中的流程追踪。若项目有大量角色、场景、动画、特效等资产,且涉及多轮审阅、修改和版本交付,工具的数据对象与制作流程是否匹配,会比普通看板是否好看重要得多。
这类工具不应被误解为通用研发任务系统。团队要明确它管理的是哪些制作对象,程序需求和缺陷是否由其他系统承接,二者如何建立关联。实施前还要考虑字段建模、制作流程差异和成员培训;若资产数量不多、审批也简单,完整的制作追踪体系可能带来不必要的维护负担。
适合:内容资产多、版本迭代频繁、审核链复杂的团队。取舍:导入成本与流程建模要提前预算,并和研发任务管理方案一起评估。
8. PingCode:适合希望统一研发与项目协同的中大型团队
PingCode可作为中大型组织的研发协同候选方案,适合评估需求、项目、研发和测试环节的管理衔接。对于100人以上、存在多个产品线或多个研发团队的组织,重点往往不只是单个团队的看板,而是是否能保持统一的数据口径、权限边界和跨项目视图,同时允许不同团队保留必要的工作差异。
在游戏场景中,我不会先问“能不能管理所有任务”,而会先拿一个版本切片测试:策划需求如何进入开发,任务如何关联缺陷,测试结论如何回到版本,项目负责人如何发现延期风险,美术资产又如何和研发交付建立链接。若资产审批是团队主要瓶颈,还应评估它与专业制作追踪工具协作的方案,而非默认一个系统包办所有流程。
适合:需要跨团队统一研发管理、且希望在流程治理与协作之间取得平衡的中大型团队。取舍:实际适配度取决于组织流程、部署要求、现有系统和集成方案;应通过真实业务试点,而不是只看产品演示定案。
9. 八款工具的横向评估,不做脱离场景的绝对排名
下面的矩阵是选型方向图,不是对产品功能的实测打分。不同版本、购买方案、配置和集成方式会影响实际能力。团队应把“高、中、低”理解为优先考察方向,再通过试用或供应商演示验证具体能力。
| 工具 | 研发任务与缺陷 | 资产制作追踪 | 跨职能协作 | 建议试用重点 |
|---|---|---|---|---|
| Jira | 高,适合配置研发流程 | 中,视配置与集成而定 | 中高,取决于工作流治理 | 字段治理、依赖关系、报表维护成本 |
| Perforce Helix Plan | 中高,侧重计划协同 | 中,需验证资产流程表达 | 高,适合复杂项目计划评估 | 计划更新负担、关键路径和规模适配 |
| HacknPlan | 中,适合游戏项目任务组织 | 中高,需验证实际审批深度 | 中,重点核实治理能力 | 权限、报表、导出和团队扩展能力 |
| YouTrack | 高,适合问题跟踪与流程配置 | 中,需验证非程序任务场景 | 中,依赖团队配置方式 | 跨角色字段、资产返修与缺陷关联 |
| Linear | 中高,适合精简研发协作 | 低至中,按团队要求验证 | 中,适合轻量协同评估 | 发布计划、复杂依赖与非工程流程 |
| ClickUp | 中,需验证研发管理深度 | 中,可通过任务和文档组织 | 高,适合多职能协作评估 | 空间规范、字段治理和更新步骤 |
| Autodesk Flow Production Tracking | 低至中,研发缺陷通常需配合其他工具 | 高,适合制作追踪场景评估 | 中高,适合制作团队协作 | 对象建模、审批流程和研发系统关联 |
| PingCode | 高,适合评估研发协同闭环 | 中,需验证资产制作适配方式 | 高,适合评估多团队治理 | 跨项目口径、权限、迁移和集成 |
我建议把这张表改成团队自己的测试矩阵:每个高风险流程都写一个验收问题,并让产品负责人、开发、美术、测试至少各有一名代表实际操作。若某个系统需要大量人工补充信息才能形成报表,不能把它的“可配置”直接当作优势。

四、常见误区:为什么买了软件,团队还是在群里追进度
1. 误区一:任务看板搭起来,项目就透明了
看板可以显示任务在哪个状态,却未必能解释任务为什么卡住、等待谁的输入、会影响哪个版本。若状态名称只有“未开始、进行中、完成”,项目负责人仍需要逐个打开任务、询问负责人,才能判断风险。对管理者有价值的透明度,必须包含阻塞原因、依赖对象、预计完成时间和影响范围。
因此,设计状态时不要追求“把每个动作都做成一个状态”。状态越多,成员越难准确更新。更实用的做法是保留少量关键状态,把阻塞类型、等待对象和验收结果作为补充字段或关联信息。
2. 误区二:把所有工作压成同一种任务模板
程序缺陷、美术资产、玩法需求和发行事项的验收标准不同。缺陷可能需要复现步骤、影响平台和严重程度;美术资产需要资源规格、版本和审核意见;玩法需求则需要目标、范围和完成条件。用一个模板承载所有工作,会让部分字段永远空着,另一些关键信息只能写在描述里。
建议先定义少量任务类型,各自设置最小必需信息。类型不必多到覆盖每一个微小差异,但要能让接收方判断“拿到这个任务后是否可以开始工作”。
3. 误区三:认为集成越多,协作越自动
集成只能传递已有数据,不能自动修复混乱的命名、版本号和责任边界。若代码库、缺陷系统、资产存储和项目管理平台对同一版本使用不同名称,集成之后只是更快地产生不一致。实施前应先确认主数据由哪个系统维护,哪些数据需要同步,冲突发生时谁有权修改。
我会优先集成高频、低歧义的数据,例如代码提交与任务关联、构建状态与发布任务关联;对于需要人工判断的审批和验收结果,则不应为了“自动化率”强行同步。
4. 误区四:用任务关闭率代替真实交付表现
一个月关闭了很多任务,不代表版本质量提升,也不代表重要功能按时交付。团队可以把大需求拆成大量低价值任务,提高关闭数量;也可能因任务定义过粗而迟迟无法关闭。任务数是活动量,不等于结果指标。
评估项目管理效果时,至少要结合交付周期、阻塞时间、返工率、缺陷逃逸和发布稳定性。需要注意,这些指标有背景差异,不宜用来做简单的团队排名,更不应把单一指标直接绑定个人绩效。
5. 误区五:先迁移全部历史数据,再开始试用
大规模数据迁移会把历史字段、重复任务和过期流程一并带入新系统。若团队还没确定新的任务结构,迁移成本可能先于业务价值发生。更稳妥的方式是先选一个正在推进的版本,迁移当前有效需求、关键缺陷和必要的历史链接,再评估是否需要补迁其他数据。
历史信息的价值在于支持追溯,不代表每条旧记录都必须完整重建。应先按合规、复盘和研发追溯需求区分数据,再决定迁移范围。

五、专业判断逻辑:用可验证的流程样本做选型
1. 建立一份“真实工作样本”,而非演示专用案例

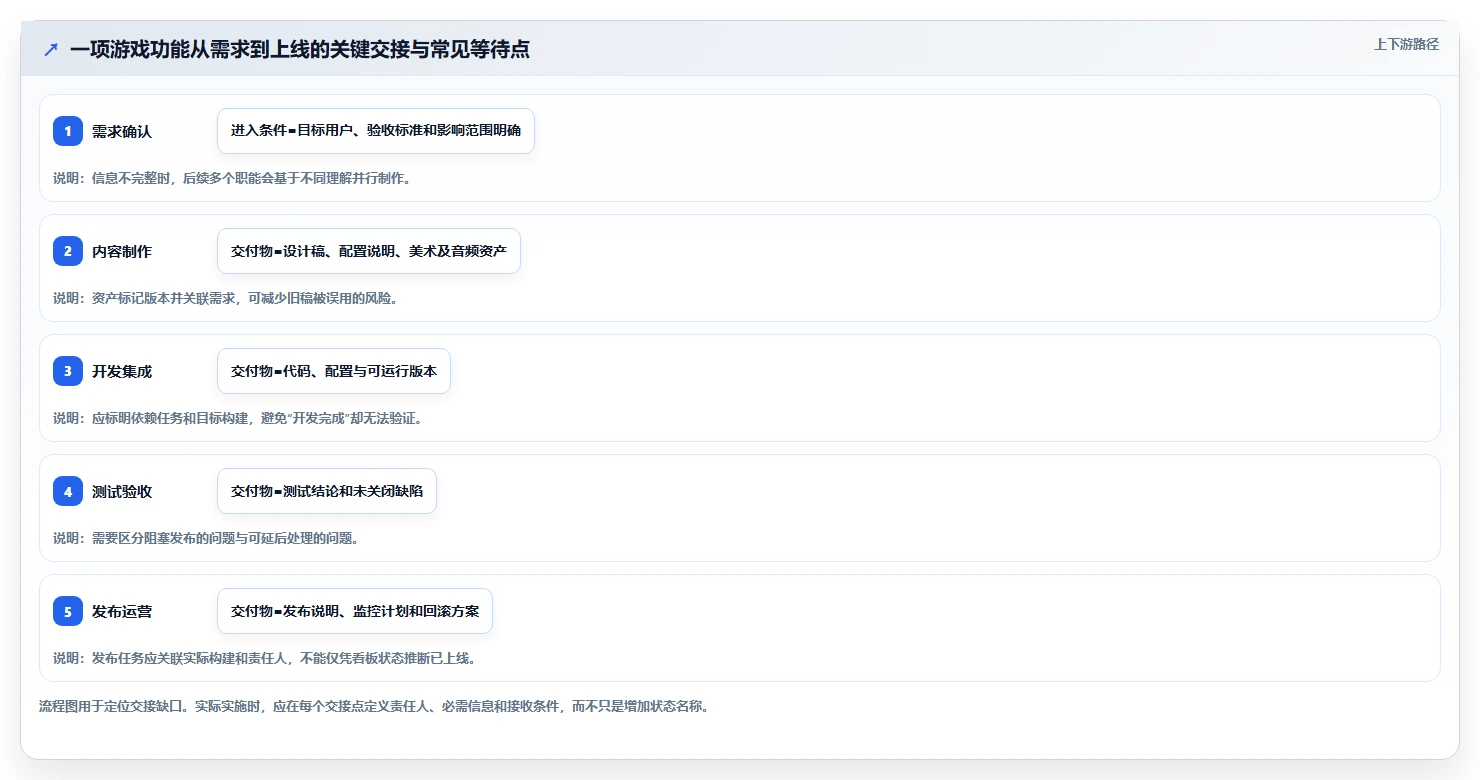

我会从最近一个版本里挑出一项复杂但常见的工作,例如新增一个角色技能,或交付一组需要多轮审核的场景资产。样本要包含真实的需求描述、依赖关系、负责人、验收条件、至少一个返工点,以及发布或入库要求。
如果只用“创建任务、拖动卡片、生成图表”这类简单演示,几乎任何工具都能显得顺手。真正能区分工具的,是变更发生时信息如何传递:策划临时改验收条件,哪些角色会收到提醒?资源被退回后,原始版本和审核意见是否还能查到?延期是否能定位到受影响的构建?
2. 用七个问题检查完整闭环
- 需求入口:需求是否能区分背景、目标、范围和验收标准?
- 任务拆解:一项需求能否分解为不同职能的工作,并保留上下游关联?
- 依赖管理:负责人能否看到前置条件、等待对象和版本影响?
- 资产管理:文件、版本、审核意见和任务之间能否追溯?
- 测试闭环:缺陷是否能关联到需求、版本和构建,并返回责任团队?
- 发布检查:团队能否查看未解决的高风险事项、验收情况和回滚准备?
- 复盘数据:能否导出任务周期、阻塞时间和缺陷数据,且口径可解释?
每个问题都应给出通过条件,而不是只记“支持”或“不支持”。例如,“支持依赖”不够具体;更有用的验收标准是:变更一个关键任务的交付日期后,负责人能在一个视图内识别受影响的下游任务,并找到对应责任人。
3. 为选型设置权重,但不要迷信总分
团队可以采用百分制作为讨论工具:研发流程适配30分、制作资产追踪25分、跨职能协作20分、集成与数据治理15分、易用性和维护成本10分。若团队的最大瓶颈是大量美术资产返修,就应提高资产追踪权重;若核心问题是多团队版本依赖,就提高计划和治理权重。
分数的用途是暴露分歧,不是制造精确感。采购方觉得集成最重要,一线美术觉得审核最重要,差异本身就是需要解决的决策问题。总分接近时,应优先看高风险流程是否能通过试点,而不是拿小数点后的分值做最终判断。
4. 评估数据与集成时,先定“唯一事实来源”
大型团队经常同时维护代码托管、构建系统、测试平台、资产库和项目管理工具。每类信息最好明确主系统:代码以代码托管平台为准,构建状态以持续集成系统为准,资产文件以正式资产库为准,项目状态则以约定的管理系统为准。项目工具可以展示链接和摘要,但不一定要复制所有原始数据。
采购和技术团队还应核实权限模型、数据导出、审计能力、部署方式、接口限额和退出机制。这些事项看起来不如看板直观,却会直接影响长期维护和供应商更换成本。公开产品文档适合确认功能边界,具体方案和合同条款仍应以供应商当前说明为准。

六、案例与数据观察:用一个版本切片验证工具是否真的省事
1. 案例设定:一个跨策划、开发、美术和测试的版本
下面的案例是用于选型演练的情景模拟,不是某家工作室的公开业绩,也不是八款工具的实测结果。设定一个由约60人参与的中型版本项目,其中包括策划、客户端与服务端研发、美术、测试和制作管理岗位,版本周期为8周,包含新功能、资产更新、缺陷修复和平台适配。
团队原先用任务表记录排期、聊天群追踪状态、缺陷平台维护测试问题,资产审批则散落在评审记录和文件目录中。管理者每周要手动汇总一次进度,项目风险常常在集成测试阶段才集中暴露。这个场景的主要问题不是“任务数太少”,而是几类工作之间缺少共同的版本关联。
2. 试点设计:不迁移所有数据,只跑通一个交付闭环
试点从版本中挑出20至30项高关联任务,要求每项任务都具备负责人、交付物、验收条件和版本归属。程序需求和缺陷通过链接关联,美术资产保留版本与审阅记录,测试任务关联到待验证构建。若使用PingCode作为研发协同入口,应重点验证需求、研发任务和测试环节能否满足组织的工作方式;制作资产部分仍可根据团队需要与专业资产流程连接。
试点期间,项目负责人每周抽样检查任务信息是否准确,成员记录更新任务所需时间,制作人统计等待和返工原因。需要避免只看系统里的状态数量:如果成员为了填表而更新状态,却没有带来更快交接,试点不能算成功。

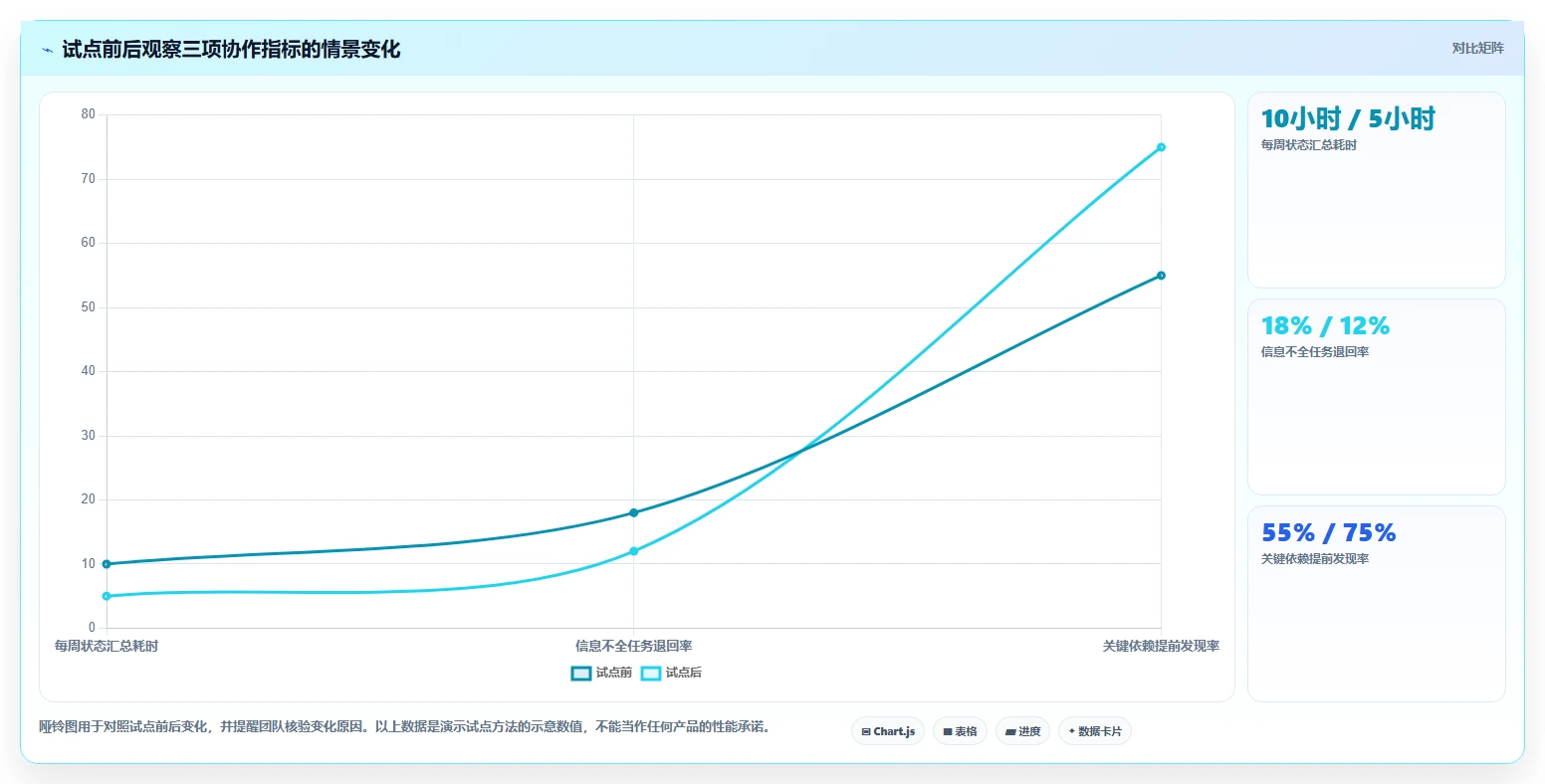

3. 用一组示意数据说明应该观察什么
假设试点前后各观察四周,以下数字仅为情景模拟,用于演示指标设计。假设每周跨团队状态汇总由项目负责人花费10小时,试点后降到5小时;因信息不全导致的任务退回比例由18%降至12%;关键依赖在计划内被发现的比例由55%升至75%。这些数字不能用于推断行业平均,只能作为团队设定试点假设的例子。
真正值得关注的不是每个数字都变好,而是变化是否来自预期机制。汇总工时下降,可能因为自动视图减少人工整理;退回率下降,可能因为验收字段更清楚;提前发现依赖增多,可能是因为关联信息更完整。若工时下降只是项目负责人少做了汇报,而团队仍不清楚风险,就不能把它当作成功。

4. 试点的停止条件也要提前写好
工具试点不应只有“上线成功”的标准,也要明确什么情况下暂停或调整。例如,一线成员每周额外花费超过预设时间维护字段,关键状态仍需群聊二次确认;资产审批流程无法保留版本历史;或者项目报表依赖管理员人工重做。这些都说明当前配置或工具选择可能不合适。
若问题来自流程定义模糊,可以调整任务模板;若问题来自缺少集成,可以核实接口和技术成本;若问题来自产品边界,就应考虑工具组合。不要把所有失败都归咎于员工“不愿意用”,也不要为了证明采购正确而延长没有明确收益的试点。
七、按团队阶段给行动建议:不同规模,不同试用路线
1. 独立开发团队:先做最低限度的协作闭环
团队人数少、角色重叠多时,先建一个项目空间,统一需求入口、任务负责人、验收条件和版本目标。工具不需要马上覆盖复杂工时统计或组织级权限。重点是让每个人能在几分钟内回答:本周目标是什么,我手上的任务卡在哪里,完成后交给谁。
可以从HacknPlan、Linear、YouTrack或ClickUp中选两款进行短期试用,按真实项目样本比较创建任务、更新状态和交接体验。若团队只有几个人,工具切换成本可能大于集成收益;把现有流程整理清楚,往往比搭建复杂系统更重要。
2. 中型研发团队:把版本、缺陷和内容交付放到同一张依赖图里
当团队同时维护多个平台、多个版本或多个制作小组时,建议建立统一的版本命名、任务类型和依赖规则。程序任务、缺陷、美术交付和测试任务不必长得一样,但需要使用可关联的项目标识和版本信息。试点最好选择一次真实版本,不要只在空项目里测试演示流程。
Jira、YouTrack、PingCode、Perforce Helix Plan和ClickUp都可以进入候选范围,具体取决于团队更重视研发流程、项目计划还是跨职能协同。若资产审批已成为主要瓶颈,再加入Autodesk Flow Production Tracking等制作追踪方案进行组合评估。
3. 中大型组织:先评估治理,再评估单项目效率
100人以上、多个产品线并行的组织,要把多项目视图、权限边界、统一指标、项目模板和数据迁移纳入选型。建议由业务负责人、研发代表、测试、美术制作、IT或安全岗位共同参与评估。各方使用同一个业务样本,但可以基于不同角色提出验收要求。
这类组织尤其适合把PingCode、Jira、Perforce Helix Plan等方案放入正式评估清单,但不能仅凭“支持多团队”或“支持流程配置”下结论。需要确认实际版本下的权限控制、审计、数据导出、部署要求和系统集成,并在试点中测量管理员与一线成员的维护负担。
4. 外包与多地协作:先解决交付边界和信息权限
外包团队加入时,项目管理难点通常不只是任务分配,还包括素材交付格式、命名规则、审核轮次、访问权限和合同交付节点。工具应能让内部成员确认交付状态,同时控制外部成员能看到的数据范围。涉及保密内容时,要让安全与法务团队参与评估,不能只依赖项目经理口头约定。
试点中可专门设计一次外包资产返修:供应商提交新版本,内部审核后退回修改,再确认最终交付。观察过程中是否保留每轮意见、文件版本和责任人,以及项目负责人能否快速查出哪些内容会影响当前构建。

八、不同情况下的取舍:单一平台、专业组合,还是暂缓更换
1. 选择单一综合平台:减少分散,但要接受专业能力边界
如果团队成员经常在多个系统间找信息,且核心工作流相对统一,单一平台可以减少上下文切换和重复录入。代价是某些专业工作可能只能通过通用字段、链接或定制流程表达,未必有行业专用工具那么自然。
做取舍时,先列出必须原生支持的流程,再列出可以通过集成、链接或人工操作接受的流程。不要把“全放在一个系统”当作绝对目标;真正目标是让关键数据有主来源,重要交接不丢失。
2. 选择专业工具组合:流程更贴合,但必须管住数据边界
程序研发、测试管理和资产制作的需求差异很大时,采用研发工具加制作追踪工具可能更合理。优点是各系统可以围绕专业对象设计;缺点是版本、责任人和状态需要跨系统同步。若没有明确的数据负责人,专业组合很容易变成新的信息孤岛。
组合工具前,应先确定最小的共享字段,例如项目编号、版本号、任务链接和责任团队。优先建立只读关联或稳定链接,等流程跑通后再决定是否做双向同步。同步越复杂,越需要明确冲突处理规则和维护责任。
3. 继续使用现有工具:有时比迁移更划算
如果团队当前工具仍能稳定支撑交付,问题只是流程没有定义清楚,不一定要立即替换。可以先统一任务类型、补齐验收模板、建立版本命名规范,再观察一个迭代。如果协调成本仍然高,再启动工具评估。
迁移通常包含字段映射、历史数据处理、权限配置、培训、集成改造和成员适应。评估时要把这些成本算进去,而不是只比较订阅费用。若迁移不能解决一个可量化的业务问题,短期内维持现状可能更理性。
4. 选择时应把退出成本也纳入判断
工具选型不是一次性决策。团队可能更换研发架构、扩大项目规模或调整供应商,因此要提前确认数据导出格式、历史记录可追溯性、接口可用性和合同退出安排。重要任务和资产的关键链接应避免只存在于无法导出的专有字段中。
若系统积累了团队独有流程,也要把配置文档、字段说明和自动化规则纳入内部知识库。否则管理员离职或供应商变化时,团队会发现工具虽然还在,只有少数人知道它为什么这样设置。
九、最后的选型清单:把“看起来不错”变成“业务上通过”
1. 采购或正式推广前,逐项完成以下检查
- 确认当前最耗时的三个协作问题,并给每个问题定义可观察的基线。
- 选取真实版本或真实资产流程作为试点,不使用空白演示项目代替。
- 明确任务类型、必填信息、状态含义、交接责任和验收条件。
- 验证需求、研发任务、缺陷、资产和版本之间的关联方式。
- 检查成员更新任务的步骤数、管理员维护时间和报表准确性。
- 确认数据权限、导出、审计、部署、集成和退出成本。
- 试点结束后复盘收益来源、额外成本、未解决风险和下一阶段范围。
2. 公开资料与数据边界说明
本文对产品定位的描述,主要依据各厂商公开产品介绍、帮助文档和功能说明的常见信息进行归纳。产品版本、订阅方案、部署方式和集成能力可能变化,采购前应以供应商最新公开资料、书面答复和实际试用结果为准。文中的流程数据和案例数值均已明确标记为情景模拟,不代表真实客户业绩或行业平均水平。
适合进一步核对的资料包括:Atlassian的Jira Software官方产品与帮助文档、Perforce的Helix Plan产品资料、HacknPlan官方说明、JetBrains的YouTrack文档、Linear官方文档、ClickUp帮助中心、Autodesk Flow Production Tracking文档,以及PingCode官方产品与帮助资料。重点核对的是实际使用方案,而不只是官网功能列表。
3. 最后的判断:先减少一次失败交接,再谈全面数字化
游戏项目管理软件的真正价值,不是让所有人多填几项信息,而是让一次跨职能交接少一次误解、一次返工或一次临近发布才发现的依赖风险。适合的工具未必最复杂,也未必最有名;它应该能承载团队真实的交付路径,同时让关键状态可信、问题可追溯、维护成本可接受。
下一步不要先开全员选型会。选一个正在推进的版本,挑出一项跨策划、开发、美术和测试的真实工作,分别用两款候选工具跑完整个交付闭环。记录每次状态更新耗时、信息缺失、返工原因、阻塞发现时间和管理员维护成本。拿着这些结果再做决定,远比根据功能清单或宣传口号投票更可靠。
常见问题解答(FAQ)
1. 2026年挑选游戏研发项目管理软件,应该先看什么?
我在给团队筛工具时,最纠结的不是功能够不够多,而是它能不能串起策划、程序、美术和测试的实际工作。我们做的是几十人规模的研发团队,既有版本节点,也有每天变动的任务;如果只看看板演示,很容易忽略跨部门依赖和需求变更怎么落地。
先别按“功能最多”给 8 款工具排座次。游戏研发的项目管理难点通常不是录入任务,而是让版本目标、跨职能依赖、缺陷回归和资源交付处在同一套可追踪流程里。选型时,先拿团队最近一个真实版本做对照,而不是只看销售演示里的理想流程。可以按研发阶段分组比较:偏通用任务协作的工具,适合流程轻、团队规模较小的项目;
支持需求、迭代、缺陷关联的工具,更适合持续更新的研发团队;强调流程配置、权限和本地部署的工具,适合有复杂审批、合规或数据管理要求的组织。具体能力要以实际试用和当前版本为准,不宜只凭类别下结论。
建议给候选工具做一张权重表:跨部门任务与依赖占 30%,需求,任务,缺陷追踪占 25%,版本与迭代管理占 20%,上手成本占 15%,权限、集成与数据导出占 10%。权重不是行业标准,而是一个可调整的起点;如果团队美术资源交付特别复杂,就应提高资源流转相关指标的权重。
判断是否合适,可以追问一个具体问题:策划临时修改角色技能后,谁能看到受影响的程序任务、测试用例和版本节点?如果工具只能记录“改了什么”,却无法让相关负责人及时确认影响,它的任务数量再多,也未必能减少返工。
2. 游戏研发项目管理工具,怎样同时管理版本计划和敏捷迭代?
我担心团队一旦把工作拆成冲刺任务,就会顾不上项目的大版本节点;但如果只按里程碑排计划,日常需求和缺陷又很难跟踪。有没有一种判断方法,能看出工具是真的支持两层计划,而不是把两张表硬拼在一起?
版本里程碑和敏捷迭代解决的是不同问题:里程碑回答“某个版本何时达到什么交付状态”,迭代回答“接下来一到数周团队准备完成哪些可验证的工作”。强行只用一种视图,常会造成要么看不到长期风险,要么团队每天都在维护计划表。
试用时,选一个真实功能做纵向切片,例如“新增多人副本”:从需求与验收标准开始,拆出服务端、客户端、界面、美术资源和测试任务,再关联目标版本、迭代、负责人及阻塞关系。重点观察修改需求后,版本目标和受影响任务能否同步呈现,而不是要求项目经理手动到多个页面逐项核对。还要区分“排期”和“承诺”。
早期探索阶段的任务应允许标记为待验证,不宜过早给出看似精确的工期;接近提审或上线时,则应明确冻结范围、缺陷门槛和验收责任。对游戏团队而言,里程碑日期不变但范围持续增加,是比看板上任务没填满更值得警惕的信号。选工具时可检查三个动作:能否从版本目标下钻到迭代任务;能否标出跨职能依赖和阻塞原因;
能否把延期风险反馈到版本视图。三者缺一,所谓“敏捷加里程碑”可能只是两套数据并排展示。
3. 怎么判断项目管理软件是否真的提升了游戏研发效率?
我不太相信“用了工具,协作效率提升很多”这种没有口径的说法。假如团队本来就经常临时改需求,我该看哪些数据,才能分清是工具起了作用,还是版本难度、人员变化导致的差异?
不要用任务关闭数或看板卡片数量单独证明效率提升:把大任务拆成更多小任务,关闭数就可能上涨,但实际交付未必变快。更有用的是追踪流程中的等待和返工,例如需求确认到开工的等待时间、任务被阻塞的时长、缺陷从发现到验证关闭的周期,以及版本范围变更次数。
可以做一个两周小试点,选一个边界清晰的功能小组,先记录试点前两周的基线,再用同一口径记录试点期间数据。下面数字仅作演示,不是行业平均:若需求等待中位数从 3 天变为 2 天、阻塞超过 2 天的任务占比从 28% 变为 18%,同时返工率没有上升,才有理由进一步调查流程是否改善。
观察项记录口径需要排除的干扰 需求等待时间需求达到可开工状态至首次实际处理的时长需求范围、人员可用性变化 阻塞任务占比试点周期内曾因依赖无法推进的任务比例外部团队和审批等待 缺陷关闭周期缺陷创建至验证通过的时长缺陷严重级别和版本阶段 返工情况已验收工作因需求理解偏差重新打开的比例统计规则前后一致 对比时尽量固定团队、功能类型和统计定义,并记录版本阶段、人员变动等背景。
若数据改善只出现在任务等待时间,而返工和缺陷周期恶化,结论就不是“效率提升”,而可能是团队更快开始了不够明确的工作。
4. 游戏研发团队选云端还是本地部署的项目管理软件?
我在选工具时发现,云端部署看起来启动快,本地部署又让人觉得数据更可控,但两边都可能有隐藏成本。我们还要接入代码仓库、缺陷流程和美术交付,希望知道试用时该怎么验证,而不是只听安全和集成方面的承诺。
云端还是本地部署,首先取决于团队的安全要求、运维能力和协作边界,不是简单的“哪种更安全”。云端通常能减少自建服务器和升级维护工作,但要确认数据存储区域、备份策略、账号管理和服务中断时的处理方式;本地部署便于组织控制基础设施,却需要承担升级、备份、监控和故障恢复的人力成本。
算总成本时,别只比较许可费用。把管理员工时、系统维护、培训、外部集成、迁移和备份恢复演练都算进去。对几十人团队而言,如果内部没有明确的系统负责人,本地部署省下的订阅支出可能会被长期维护时间抵消;反过来,若数据边界有硬性要求,部署便利也不能替代合规判断。
集成测试要用实际流程验证:代码提交能否关联对应任务,缺陷修复后测试人员能否收到可追踪状态,资源交付能否保留版本和责任人。不要满足于“支持接口”这类描述;让候选方案现场完成一次从任务创建、开发处理、缺陷回归到验收关闭的完整链路。
正式决策前,要求演示一次数据导出和恢复:导出的记录是否包含附件、评论、状态历史和关联关系?账号停用后,项目数据由谁接管?这些退出机制平时不显眼,却能在更换工具、团队重组或服务中断时决定迁移成本。
文章包含AI辅助创作:2026年游戏研发项目管理软件大盘点:8款顶级工具助你提升效率,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/198194
读者评论
把研发链和内容制作链分开评估,这个思路挺实用。游戏项目里任务显示完成,不代表资源已经通过审核或能进目标版本,选型时确实该拿真实交付流程试跑。
文章把工具能力和团队流程成熟度分开讲,比单纯列功能更有参考价值。尤其是字段、状态越配越多的风险,建议小团队先明确哪些信息会影响交付,再决定是否配置。
八款工具的定位梳理得清楚,不过实际选择还得核实当前版本的权限、集成和迁移能力。跨职能团队可以重点测试资产返修、缺陷关联构建和发布追踪是否能连起来。
