2026年电子板开发进度表格大盘点:6款提升效率的顶级工具

电子板开发进度表最容易制造的错觉,是表格里有负责人、有截止日期、有红黄绿状态,项目就“可控”了。实际做硬件项目时,真正拖慢进度的往往不是谁忘了更新任务,而是一个尚未锁定的连接器封装、一颗交期波动的芯片,或一次没有形成明确结论的板级评审。到了2026年,选工具不该只看表格能不能画甘特图,而要看它能否把设计、采购、制板、贴片、调试和验证之间的依赖关系串起来。本文从电子板项目的实际工作结构出发,比较6款适合建立开发进度表的工具,并给出不同团队规模、协作方式和管控深度下的选型判断。

一、先讲结论:工具选型看“进度信号”,不看功能清单

1. 六款工具分别适合什么场景

如果团队只需要几个人共同维护一张清晰的计划表,Excel通常是启动最快的选择;如果任务、状态和提醒要在线协同,飞书多维表格更适合轻量团队;如果项目包含跨部门审批、自动化和多视图排期,可以评估Smartsheet;如果研发团队已经按需求、缺陷和迭代管理工作,Jira更容易承接软件与硬件协同;如果项目重点是资源排程和关键路径,Microsoft Project值得纳入评估;

如果组织需要把研发计划、需求、测试、缺陷和交付串成统一过程,可评估PingCode等研发管理平台。

这不是“最好用到最差”的排行榜。六款工具解决的问题并不相同。把计划表导入一个功能更多的平台,不一定能让项目更快;若团队没有统一的任务定义和更新纪律,新增视图、自动化和仪表盘只会让维护成本变高。

工具 更适合的团队 电子板进度管理优势 主要边界 推荐的表格定位
Excel 小团队、单项目、已有办公表格习惯 灵活、易计算、离线可用,适合快速搭建试行模板 多人同时维护、变更留痕、跨项目汇总容易失控 项目主计划或短期试点表
飞书多维表格 重视在线协作、轻流程和消息触达的团队 表格视图、筛选、提醒和协作入口较直观 复杂资源排程、硬件生命周期深度治理要额外设计 任务台账、风险清单和跨部门看板
Smartsheet 需要表格习惯与项目视图并存的团队 便于把表格数据扩展到甘特图、表单和自动化流程 具体能力受版本、配置和组织环境影响,需验证集成与权限 跨团队项目计划及审批协同
Jira 软硬件共同开发、已有敏捷或缺陷流程的研发团队 任务、缺陷、版本和迭代关系较成熟,适合跟踪工程问题 若只想看传统硬件排期,配置可能显得偏重 研发工作项与问题闭环
Microsoft Project 计划管理要求高、有项目排程经验的团队 依赖、基线、资源和关键路径分析能力适合复杂排期 维护门槛较高,现场执行状态仍需团队及时回填 主计划、关键路径和资源计划
PingCode 研发流程复杂、需跨需求、任务、测试和缺陷协同的组织 可将研发工作项和交付状态放在较统一的管理框架中评估 上线前需要梳理流程、权限、字段和迁移规则 研发过程管理与进度追踪

我建议先问一个比“哪款功能最多”更具体的问题:项目负责人每周要回答哪三件事?常见答案是“下一块板何时能上电”“哪些器件或外部资源可能卡住制板”“哪些验证未通过会影响下一阶段”。能让这三类问题被更早发现的工具,才是适合当前团队的工具。

2026年电子板开发进度表格大盘点:6款提升效率的顶级工具

2. 我的优先级:先验证计划模型,再选平台

我通常把选型顺序排成三步:先确定一块板从需求冻结到验证关闭的阶段,再定义每个阶段的完成证据,最后才决定用表格、项目排程软件还是研发管理平台。原因很简单:软件无法替团队回答“完成”的定义。若“原理图完成”没有评审状态、“器件到料”没有数量和检验结论,仪表盘只会把模糊状态显示得更漂亮。

对于100人以上、多个项目并行、研发与测试及供应链需要共同看状态的组织,工具选择还要考虑权限边界、审计留痕、跨项目汇总和配置治理。此时可以把PingCode这类研发管理平台纳入试点,但不应默认一次性把所有工作都迁进去。先选择一个有明确负责人、周期适中、接口较少的板卡项目验证字段与流程,再决定是否扩展。

二、电子板开发进度为什么不能只按“任务完成率”管理

1. 一块板是多个节奏不同的工作流叠加

电子板开发至少同时存在设计流、物料流、制造流和验证流。设计人员可以在一天内改完一个电路连接,但关键器件的采购周期可能按周计算;PCB厂的制板周期、贴片排产和实验室设备预约又各自受外部资源影响。把这些工作都写成“开发板任务”,会让表格看起来整齐,却无法揭示真正的等待时间。

例如,原理图评审通过,并不等于可以立即投板。封装核对、可制造性检查、Gerber和钻孔文件输出、物料可得性确认、拼板要求以及板厂工艺能力,可能还需要不同责任人签字。若计划表只记录“PCB设计完成”一个节点,项目经理看到的完成率很高,实际却可能尚未具备下单条件。

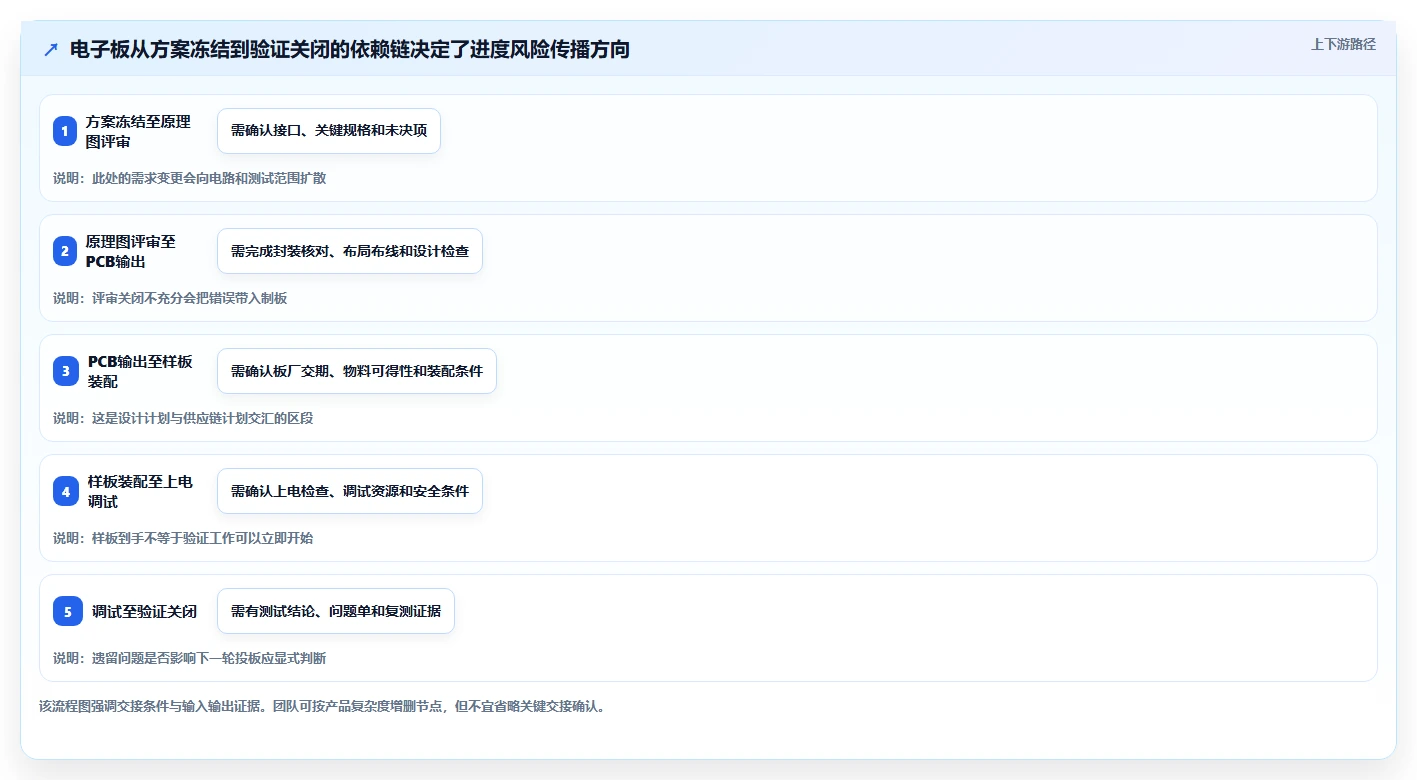

2. 硬件项目的延期常由接口等待放大

在常见的电子板项目里,工作之间存在比“任务总数”更重要的关系:某个器件规格冻结后才能完成封装审查;封装和布局完成后才能提交制板资料;板卡到货后才能开始焊接和上电;上电后才能开展功能验证。某一节点延迟,后续不是简单地整体晚几天,而可能错过板厂窗口、器件交期或测试资源档期。

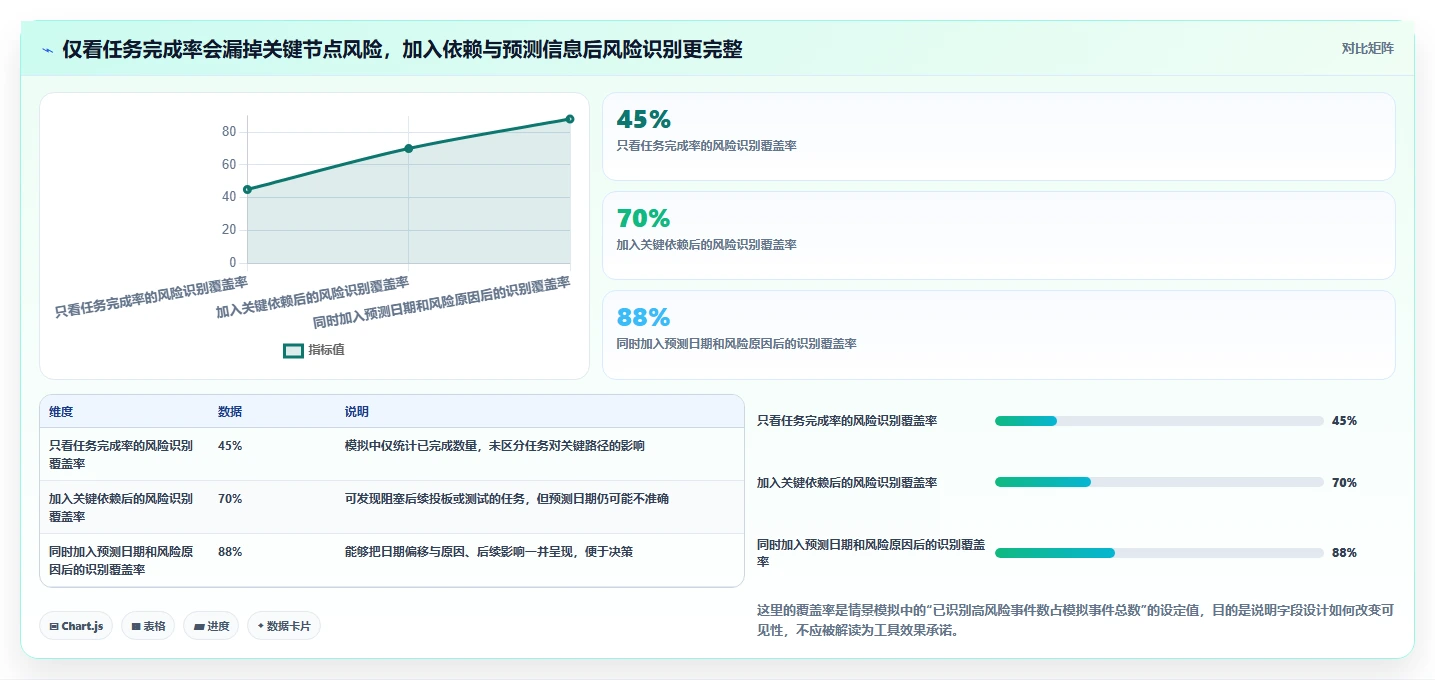

因此,我不把“延期任务数量”当作唯一风险指标,更关注三个问题:它是否位于关键路径上?它是否有可替代方案?它距离下一个不可逆的承诺点还有多少缓冲?一条晚两天但有并行替代方案的任务,风险可能低于一条按时完成、却卡住全部样机装配的关键器件采购。

3. 进度表必须描述“证据”,而不是只有状态

“完成”是一个结论,不是证据。对设计任务,证据可以是评审记录、版本号或已归档的设计文件;对采购任务,可以是供应商确认、预计到货日期和来料检验状态;对测试任务,可以是测试报告、问题单和复测结果。进度表若能关联证据,项目会上就能少花时间争论状态,多花时间处理真正的阻塞。

阶段 容易被误写的状态 更有管理价值的完成证据 典型关联依赖
需求与方案 方案完成 接口、关键指标、待确认项和版本已评审 器件选型、软件接口、测试计划
原理图 原理图已画完 评审问题关闭,关键电源与接口检查有记录 封装检查、PCB布局
PCB设计 布局完成 设计规则检查结果、评审结论和输出文件版本可追溯 制板下单、物料备料
制板与装配 样板已安排 板厂确认交期、物料到齐率、装配计划已确认 首板上电、调试窗口
验证与整改 测试完成 测试项结论、问题责任人、复测状态和遗留风险可查 设计冻结、下一轮投板

2026年电子板开发进度表格大盘点:6款提升效率的顶级工具

三、常见误区:表格越满,项目不一定越透明

1. 把状态颜色当成风险判断

红黄绿状态便于快速浏览,却很容易变成主观标签。有的团队把“晚于计划一天”标红,有的团队要到延期一周才标红;还有人只要任务负责人说“问题不大”,就继续保绿。不同项目经理使用同一套颜色,最后却代表不同含义,颜色自然无法支持跨项目比较。

我的做法是让颜色由明确规则驱动。比如,红色代表预计完成日期已晚于承诺日期,或关键依赖没有确认且影响下一个里程碑;黄色代表缓冲正在消耗,但仍有已识别的恢复方案;绿色则要求任务有负责人、承诺日期和可检查的进度证据。具体天数阈值应由团队按项目周期和风险容忍度设定,不要照搬别人的模板。

2. 用百分比填补不清楚的任务

“布局完成80%”看似比“进行中”精确,实际常常无法比较。布局的80%是关键电源区已完成,还是仅完成了大量普通信号?原理图的80%是否包含电源评审?若百分比没有统一口径,它不是进度数据,而是不同人对工作量的主观估算。

对可拆分的工作,我倾向用明确交付物或里程碑取代自由百分比。例如,把PCB工作拆成关键器件封装确认、区域布局评审、布线完成、DRC检查、评审关闭、生产文件归档。确实需要百分比时,应说明它基于什么:已关闭检查项占比、已完成测试项占比,还是按预估工时折算,并避免把不同计算口径混在一个仪表盘里。

3. 把所有任务写得一样细

细到每个操作动作,会让表格维护变成全职工作;粗到“完成硬件设计”,又无法识别阻塞。任务粒度应随风险变化:高风险、高依赖、成本高或返工影响大的工作需要拆细;重复性强、责任边界清晰的工作可以合并管理。比如,关键电源模块的设计评审和上电验证应独立跟踪,普通丝印整理未必需要单独进入管理层周报。

4. 只维护计划日期,不维护预测日期

基准计划记录的是团队曾经承诺什么,预测日期记录的是基于当前事实,团队认为什么时候能完成。把两者混成一个日期,会出现两种坏结果:要么不断覆盖旧日期,项目失去变更历史;要么所有人都知道日期不真实,却没人敢更新。

表格至少应保留基准开始、基准完成、当前预测完成和实际完成四类信息。预测变化还应附上原因类别,例如设计返工、来料延迟、评审等待、测试资源冲突或需求变化。这样复盘时才能区分估算偏差和执行偏差,不把所有延期都归结为“跟进不够”。

2026年电子板开发进度表格大盘点:6款提升效率的顶级工具

四、专业判断逻辑:把一张表设计成可运行的控制系统

1. 先定义里程碑,再向下拆工作包

一张适用的电子板开发计划,应该先有少量能支持决策的里程碑,再安排工作包。常见里程碑包括需求基线确认、原理图评审通过、PCB设计冻结、生产文件发布、样板到货、首板上电、关键功能验证通过和设计关闭。每个里程碑都要写清验收条件与决策人,而不是只写一个日期。

工作包的拆分原则是“能指派、能验收、能判断是否阻塞”。如果一项任务需要多人连续工作,或者包含不同输入依赖、不同验收条件,就值得拆分。反过来,如果拆分之后仍由同一人同一时间完成、没有独立交付物,拆得太细只会增加更新负担。

2. 用依赖类型描述任务关系

常见项目软件会提供不同任务依赖关系,但在实际电子板管理中,关键不是把连线画得很复杂,而是区分依赖为什么存在。前置任务可能是技术上必须完成,可能是审批放行,也可能是采购或外部资源条件。把原因写清楚,团队才知道延期时能否并行、能否先做替代验证,或是否必须等待。

建议表格至少记录前置任务、依赖原因、最晚需要日期和可替代方案。对于关键物料,再补充器件编号、供应商确认状态、预计到货日期、可替代料评估状态。物料工作不应只是采购部门的备注,因为它可能直接决定板卡版本和验证窗口。

3. 用一套最小字段保持可信度

字段太少会看不出风险,字段太多会让每次更新都像填报工程。我的建议是先从能支持行动的最小字段开始,再按真实决策需要扩展。起步时可以使用以下字段:

  • 任务ID与任务名称:保证任务能够被稳定引用,名称应以交付物或结果描述,而不是泛泛地写“跟进”。
  • 所属阶段与板卡版本:避免不同硬件版本的任务和问题混在一起。
  • 负责人及协作方:至少有一个最终负责角色;需要跨部门输入时,注明输入方和确认条件。
  • 基准日期、预测日期和实际日期:将承诺、当前判断与实际结果分开保存。
  • 状态与完成证据:状态表达当前阶段,证据链接或版本号支持核验。
  • 前置依赖与风险原因:说明阻塞来自哪里,以及它是否影响关键里程碑。
  • 下一步动作和动作截止日:让风险记录直接转化为可执行的跟进事项。

4. 让表格视图服务不同角色

硬件负责人需要看到关键路径、设计冻结条件和待决策问题;采购人员需要看关键物料、供应商承诺和到料差异;测试人员更关心板卡可用日期、测试项准备情况和问题复测安排;管理层则需要看下一里程碑是否可信、需要谁做什么决策。强迫所有人使用同一个复杂视图,往往导致每个人都只看自己熟悉的几列。

因此,我会保留一份可信的底层数据,再为不同角色配置视图:按阶段的主计划、按负责人筛选的执行清单、按风险排序的阻塞列表、按物料状态查看的采购视图,以及按里程碑汇总的管理视图。Excel可以通过工作表和筛选实现;在线表格可通过不同视图实现;项目管理平台则可用权限、工作项或仪表盘承载。但前提始终是字段含义统一。

5. 量化工具维护成本,而非只看上线价格

选工具时,许可费用只是总成本的一部分。还要把模板搭建、数据导入、权限配置、培训、每周更新、自动化维护、跨系统同步和流程治理都算进去。小团队使用复杂平台,可能每周把更多时间花在维护字段和看板;大型团队使用孤立表格,则可能把成本转移到人工汇总、版本冲突和项目状态核实上。

建议试点前先记录现有管理耗时。例如,项目负责人每周整理状态、追问延迟任务、核对物料日期和准备汇报各花多少时间;上线后用相同口径再测。不要只问“大家觉得快不快”,而要看更新时间、逾期发现提前量、重复录入次数和状态核实耗时是否变化。

2026年电子板开发进度表格大盘点:6款提升效率的顶级工具

五、具体案例:一个四人团队如何避免“板到了,验证却没准备好”

1. 先把案例边界说清楚

下面是一个用于演示管理方法的情景案例,不是某家公司的真实客户数据,也不是工具性能测评。假设一个四人核心团队负责一块控制板:硬件负责人、PCB设计人员、固件工程师和测试工程师;采购与制造由外部协作方提供支持。首轮样板计划在第八周到货,项目目标是第十周完成关键功能验证。

原有进度表只有任务名称、负责人、计划完成日和颜色状态。每周会议上大家反复发现同一个问题:有人把“原理图完成”当作设计工作结束,有人认为评审和封装核对也包括在内;采购预计到货日没有单独维护,测试计划还停留在邮件附件。板卡最终可以下单,但团队直到样板临近到货才发现几个关键物料状态未确认,测试连接线和环境准备也没有明确负责人。

2. 改表不是增加一百个字段,而是补上三个信息断点

团队没有先换工具,而是先把表格改成四个视图:主里程碑、关键器件、设计交付物和验证准备。每项任务都补充负责人、预测日期、前置依赖、验收证据和下一步动作。主计划保留基准日期,任何预测变化都不覆盖原始承诺,而是记录新的预测日期与原因。

最关键的调整是把“板卡到货”拆成前后两个可检查条件。上游条件是生产文件发布、板厂接单确认和物料齐套评估;下游条件是装配完成、外观与连通性检查完成、测试环境准备就绪。团队由此能区分“板在运输中”与“样板可进入验证”,不再把物流到货当成测试开始的默认信号。

3. 用周会观察变化,而不是用颜色制造安全感

团队把周会从逐行读表改为只讨论三类事项:下一个两周内的里程碑、关键路径上的预测变化、需要管理者或协作方处理的决定。普通执行任务由负责人更新,会议不再逐项点名确认。出现黄色或红色风险时,必须带上原因、影响节点和下一步动作;若没有行动,颜色本身不能算风险管理。

情景推演中,团队在原本预计到货前两周发现关键器件确认尚未完成,于是提前评估替代料和验证影响;测试人员则在板卡到货前准备好测试项、连接线和问题记录模板。模拟结果并不是“项目周期缩短了多少天”,而是把风险暴露时间从板卡到货前的数日,前移到采购确认和设计冻结阶段。前移发现的价值在于有更多选择,不是保证不会延期。

管理动作 调整前 调整后 为什么重要
计划日期管理 修改原日期覆盖旧计划 分别保留基准日期与预测日期 能够复盘变更时间和预测偏差
关键物料追踪 采购状态散落在备注和邮件 单独记录器件、供应确认、预计到货和替代方案 让采购风险进入项目主计划
设计完成定义 “设计完成”由个人理解 以评审、检查和文件版本作为证据 减少交接时对完成口径的争论
样板到货判断 物流签收即视为进入测试 装配检查和测试环境就绪后才标记可验证 避免样板到手却缺少测试条件
会议方式 逐行汇报所有任务 只聚焦近期开口、风险变化和待决策事项 把会议时间留给跨团队处理问题

2026年电子板开发进度表格大盘点:6款提升效率的顶级工具

4. 观察数据时要关注口径一致

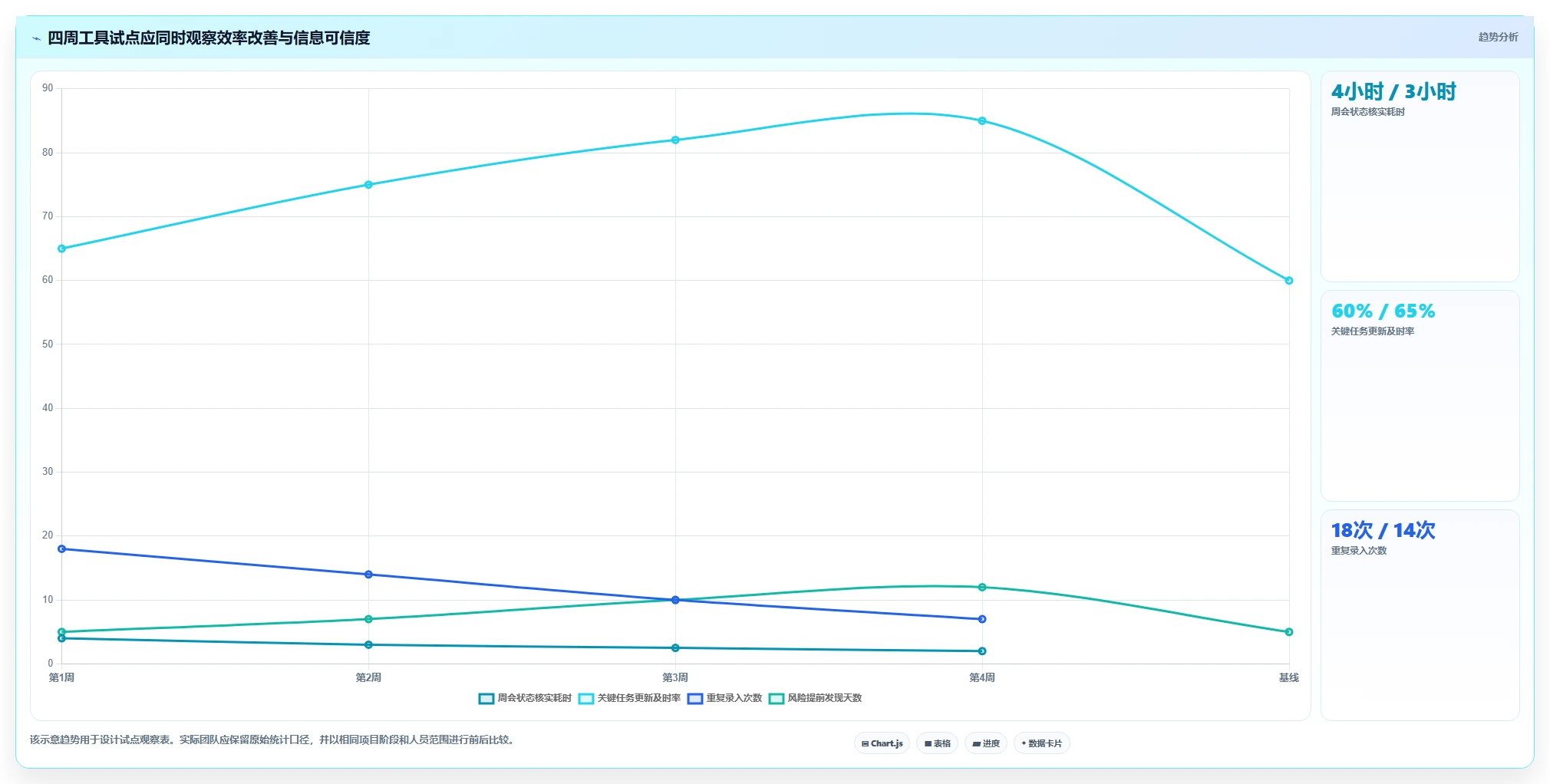

试点期间可以每周记录五项数据:计划更新及时率、关键任务预测偏差、风险提前发现天数、状态核实耗时和重复录入次数。不要一上来追求复杂的综合评分。对于小团队,数据的主要作用是看管理方式有没有改善;样本少时,不能把一两个项目的变化推断成普遍规律。

例如,某团队把“状态核实耗时”从每周约三小时降到约一小时,只有在统计范围、人员和项目阶段相近时才有比较意义。若同时更换了周会制度、负责人或项目复杂度,这个变化不能简单归因于软件。专业判断要区分相关性和因果,不要把上线前后数字包装成工具效果承诺。

六、六款工具怎么选:按团队的真实约束逐一判断

1. Excel:最适合快速搭建,最怕版本分叉

Excel的优势不是“老牌”,而是几乎不需要培训就能开始。它适合单一项目、成员少、字段仍在试验期的团队,也适合需要大量自定义公式或离线整理数据的场景。我的建议是先把Excel当作流程原型:用它验证阶段、字段和状态规则是否真的有人使用,再决定是否迁移。

它的风险出现在多人协作和跨项目汇总:邮件附件、个人副本、手动粘贴和公式引用容易产生多个“最新版”。如果继续使用,应指定唯一受控文件、明确编辑权限、保留历史版本,并把关键决策和状态变化留痕。超过一定规模后,人工合并和催更新的时间可能比许可费用更贵。

2. 飞书多维表格:适合轻协作,先控制数据模型复杂度

在线多维表格适合希望在一个协作入口中查看任务、筛选风险、触发提醒的团队。对初创硬件团队或项目规模不大的工程小组,能快速建立“任务表+关键物料表+风险清单”通常比搭建完整项目管理体系更实际。

要留意的是,表格看起来灵活,不代表可以无限增加字段和自动化。建议先验证人员权限、历史变更记录、导出能力、提醒规则和跨项目复用方式。若团队开始管理复杂关键路径、资源负载、设计变更审批或多版本产品,单靠一张多维表格可能需要大量自定义治理。

3. Smartsheet:适合表格习惯与项目视图并存

Smartsheet的选型价值通常在于表格工作方式与甘特、表单、自动化等项目协同能力结合。对于多个部门都习惯在表格里更新,但管理者又需要更清楚地看到日期依赖和状态分布的团队,可以把它列为候选。

评估时不应只看演示里的看板效果,还要用真实任务测试:任务依赖修改后日期如何变化?不同角色能否只看到或编辑所需内容?变更记录是否足够支撑追溯?与企业现有身份、文档和通知体系如何衔接?不同计划和部署条件下的能力可能不同,应以试用环境和供应商当前文档为准。

4. Jira:适合将硬件计划接入研发问题闭环

当板卡开发与固件、驱动、测试缺陷和版本发布紧密相关时,Jira的价值在于工作项、版本和问题可以进入已有研发流程。硬件任务不一定要完全复制软件迭代模式,但可以让硬件交付物、固件依赖、缺陷和验证状态形成可追踪关系。

常见的失误是把所有硬件计划照搬成大量工作项,再用复杂字段模拟传统排程。更稳妥的方式是选一条真实链路试点,例如“原理图评审问题,PCB修订,样板版本,验证缺陷,复测关闭”,先确认状态流转和责任边界,再决定是否把采购、排产和资源规划也纳入。若团队只想维护日期表,这套配置可能不够轻。

5. Microsoft Project:适合关键路径与资源计划要求较高的项目

当项目存在较多前后依赖、多个里程碑、资源冲突和计划情景分析需求时,Microsoft Project类排程工具能够帮助计划人员分析哪些任务决定最终日期、哪些任务有浮动空间。对多阶段开发、多个板卡版本并行或外部交付节点固定的项目,关键路径视角比单纯任务列表更有价值。

它的边界是:计划模型做得精密,不代表输入状态可靠。如果现场任务更新慢、依赖关系没有被工程师认可,排程可能只是计划人员维护的一套独立模型。上线前要确认团队是否有人负责维护依赖、处理日历和资源约束,并让执行人员知道更新哪些实际进展,而不是要求所有人都成为排程专家。

6. PingCode:适合研发流程需要统一追踪的组织

对于研发规模较大、产品和项目并行、需求到测试之间需要建立连续追踪的组织,可以把PingCode纳入候选。评估重点应放在它是否能支持组织现有的研发工作流、角色权限、项目视图、问题追踪和报表需求,而不是仅看页面上是否有“进度”模块。平台价值取决于流程是否真实运行,不取决于功能数量。

这类平台更适合把多个研发环节放入统一治理框架的团队,尤其是100人以上、跨职能协作较多的组织。正式迁移前,建议选一个真实项目做试点,明确历史数据如何处理、哪些字段是必填、谁有权改变状态、项目状态如何汇总,以及导出和审计要求是否满足。若只有几个人、任务关系简单,一张规范的共享表往往更经济。

选型条件 优先试用对象 试点重点 不建议忽略的代价
团队少、流程未定、希望马上开始 Excel或轻量在线表格 模板是否能把里程碑、依赖和证据说清 版本管理和人工汇总负担
成员在线协作多、消息触达重要 飞书多维表格或Smartsheet 视图、权限、提醒和变更记录 自动化规则维护与数据模型复杂度
硬件与固件、测试缺陷高度耦合 Jira或研发管理平台 工作项关联、缺陷闭环、版本追溯 流程配置、培训和迁移成本
关键路径复杂、资源冲突突出 Microsoft Project或具备排程能力的平台 依赖、基线、资源日历和计划变更 需要专业维护者和可靠输入
多个研发团队、多个项目统一治理 PingCode等研发管理平台 跨项目汇总、权限、流程一致性和试点扩展性 组织流程梳理与变更管理投入

七、不同情况下的行动建议与取舍

1. 如果你正在做首块样板:先用简单工具把交接点补齐

只有一个项目、核心团队少于十人、流程还在摸索时,不建议为了“显得专业”先上大型系统。用Excel或在线表格建立一个主计划,再增加关键物料、风险和验证准备三个清单。先跑完一个开发周期,观察哪些字段没人维护、哪些决策总是需要临时追问,再决定要不要迁移。

这个阶段最值得投资的不是自动化,而是统一任务完成口径、明确预测日期和保存决策记录。若表格都无法做到每周可靠更新,增加复杂平台不会自动改变行为。

2. 如果一块板牵涉多个部门:把接口和责任放到台面上

当硬件、固件、采购、制造和测试协同频繁,优先建立跨部门任务接口:谁提供输入、交付什么、最晚何时提供、由谁确认合格。工具可以是共享表格,也可以是协同平台,但必须有明确的单一数据来源,避免采购在一处改日期、项目计划在另一处仍显示旧值。

在这个阶段,提醒和自动汇总有价值,但不能替代异常处理。比如关键物料到期未确认时,自动提醒的下一步应是找到替代料评估人或升级决策,而不是让更多人收到一封没人负责的通知。

3. 如果并行项目多:统一最小口径,不要强推每个项目一模一样

多个板卡项目并行时,管理层需要横向比较,但不同产品的验证阶段和风险类型并不完全相同。应统一少数基础字段,例如阶段、基准日期、预测日期、风险等级、负责人、关键依赖和里程碑状态;专业字段允许按项目类型扩展。这样既能汇总,又不会把不同工作硬塞进一套僵化模板。

可考虑先统一项目级里程碑和状态定义,再统一任务级模板。不要先规定数十个必填字段,否则项目团队会用“其他”“暂不适用”填满系统,报表很整齐,真实信息却更难找。

4. 如果必须保留现有系统:优先解决重复录入和状态冲突

不少组织已有缺陷管理、文档库、采购系统和计划工具。此时不一定要全部替换,更现实的目标是明确每类数据的权威来源:任务状态从研发工具读取,物料承诺日期以采购记录为准,设计文件版本以受控文档库为准。项目计划保留关键节点和链接,而不是再复制一套完整数据。

系统集成看起来能消除人工操作,但如果字段映射和状态定义不一致,自动同步会更快地产生错误。先选择一两个高频、低歧义的数据做连接,再验证异常处理、权限和同步失败提醒。不要把“已打通接口”误当成“业务已闭环”。

5. 做四周试点,用停止条件防止工具项目越做越大

我建议用四周左右的试点周期验证工具,但周期可以随项目节奏调整。试点前确定基线:周会准备时长、状态核实耗时、关键任务更新及时率、重复录入次数和风险提前暴露情况。试点结束时,既看效率是否改善,也看维护负担是否增加。

  1. 第一周:定义计划模型。选定一个项目,确认阶段、里程碑、关键依赖、完成证据和字段责任人。
  2. 第二周:录入真实工作。不使用演示数据填充看板,选取正在推进的工作项、物料和验证准备事项。
  3. 第三周:观察行为。记录谁更新、何时更新、哪些信息被重复填写、哪些状态引发争议。
  4. 第四周:复盘取舍。对照基线评估维护成本和决策价值,决定继续、简化、扩展或停止。

建议预先写下停止条件,例如:试点中每周维护耗时明显高于现有方式、关键字段持续无人更新、跨部门成员需要反复复制同一数据,或管理者无法用试点信息做出更快决策。设置停止条件不是否定工具,而是避免把“系统已经配置很多”当作继续投入的理由。

2026年电子板开发进度表格大盘点:6款提升效率的顶级工具

八、最后的判断:好工具不是把延期涂成绿色,而是让选择变多

1. 工具选择的终点是更早、更可信的行动信号

电子板开发进度表的价值,不在于任务行数,也不在于仪表盘颜色有多丰富,而在于团队能否在不可逆节点前看到问题:投板前发现封装和物料条件不齐,样板到货前发现测试资源尚未准备,验证关闭前发现问题责任和复测计划缺失。越早看见,团队越可能选择并行、替代、降范围或调整承诺。

这也是我对六款工具的核心判断:Excel适合把方法快速做出来;飞书多维表格和Smartsheet适合增强在线表格协作;Jira更适合研发问题和版本关系紧密的团队;Microsoft Project适合重视依赖与排程的复杂计划;PingCode等研发管理平台适合需要统一研发工作过程的组织。任何一个选择,都必须回到团队的管理约束,而不是工具的功能列表。

2. 下一步先做一张能推动决策的最小表

如果你现在就要开始,不妨用一块正在开发的板卡做试点:列出八个以内的关键里程碑,给每个任务补上负责人、基准日期、预测日期、前置依赖和完成证据;单独记录关键物料和测试准备;每周只复核未来两周的关键路径与待决策风险。连续运行一个月后,再用更新及时率、状态核实耗时、重复录入次数和风险提前量判断是否需要换工具。

我更愿意把进度表看成一套“提前制造选择”的机制,而不是汇报过去做了多少工作的清单。能让团队在板子下单、样板装配和验证窗口这些关键节点之前拥有真实选择的工具,才值得长期投入;不能提供新证据、不能减少重复确认、也不能改变决策时点的功能,再漂亮也只是额外维护工作。

常见问题解答(FAQ)

1. 电子板开发进度表格应该设置哪些字段?

我以前只用“任务、负责人、完成率、截止日期”几列跟进,开会时看起来清楚,遇到样板延期却说不清是设计没冻结、器件没到,还是测试没通过。我想知道一张真正能支持决策的表格,最少应该记录什么?

进度表的重点不是把任务列得更长,而是让团队能迅速回答三个问题:下一道关卡是什么、谁在等待什么、延期会影响哪项交付。建议至少设置阶段、任务、负责人、计划开始与结束日期、实际完成日期、状态、前置依赖、阻塞原因、风险等级和验收证据。电子板项目尤其要记录“完成证据”,不能只填百分比。

例如“原理图完成”应对应已评审版本,“样板测试通过”应关联测试记录或问题清单。否则,表格里的100%可能只是执行人主观判断,并不代表下一环节可以接手。可先用一行试填:PCB布局评审|负责人:硬件工程师|前置依赖:原理图冻结|状态:进行中|验收证据:评审结论与问题关闭记录。

若一项任务无法写出清晰的验收证据,通常说明任务边界还需要拆分。

2. 2026年挑选电子板开发进度工具,怎么比较六类方案?

我在筛选工具时容易被功能清单带偏:看板、甘特图、报表好像每款都有,但硬件开发还牵涉样板、器件交期和测试问题。我想知道应该按什么实际场景比较,而不是只看功能数量或宣传页上的效率承诺。

先按团队真正要解决的问题比较六类方案,而不是把“功能最多”当作“最适合”。下表中的适用判断是选型参考,不是对某个具体产品的实测排名;试用时应使用同一份真实项目任务来验证。

方案类型较适合的场景主要检查点 电子表格任务少、成员少、流程稳定版本冲突与提醒是否可控 看板工具日常任务流转频繁能否标记依赖、阻塞与负责人 甘特图工具排期和跨阶段依赖复杂延期后能否快速看到受影响节点 缺陷跟踪工具样板测试问题较多问题是否关联版本、板卡与复测结果 产品生命周期管理工具物料、版本和变更管理要求高变更记录能否追溯到任务与交付物 综合项目管理平台研发、测试与项目管理需要协同权限、报表和流程配置是否过重 建议用一周试用期跑一个小闭环:建任务、记录一次器件延期、提交一个测试问题、变更一次计划,再让未参与配置的成员独立查找当前风险。

若每次都要管理员解释字段含义,工具的配置成本可能已经超过它带来的协同收益。

3. 电子板项目应该按哪些阶段设置进度节点?

我过去按每周完成了多少任务汇报,到了样板阶段才发现原理图评审、PCB文件和测试准备并没有真正衔接起来。我想把计划拆成更可靠的节点,但又担心节点太多,最后大家只是在维护表格。

节点应围绕“能否进入下一阶段”设置,而不只是按日历周切分。常见顺序包括需求与方案确认、原理图评审、PCB布局布线评审、生产文件检查、样板到料、上电检查、功能与环境验证、小批试产及发布归档;具体项目可以合并或增加节点。每个节点只写一个可核对的退出条件。

例如样板阶段不要写“样板完成”,而写“指定版本板卡到齐、上电检查通过、关键接口测试完成,未关闭问题已标注责任人与计划日期”。这样即使日期没变,团队也不会把“板子寄出了”误报成“样板验证完成”。一个便于试运行的设置是:每个主要阶段保留1个决策节点,阶段内任务再按负责人拆分。

比如一个假设性的12周项目,可在第2周确认方案、第5周冻结PCB、第8周完成首轮样板检查、第11周完成验证;这些时间仅作排期示例,实际日期应按器件交期和验证复杂度调整。

4. 电子板开发进度落后时,表格里怎样判断是普通延期还是项目风险?

我最困惑的是任务延期一天并不一定严重,但器件交期、版本变更或关键测试卡住,可能会连带影响后面的节点。我想知道在表格里如何区分需要日常跟进的小延误和必须马上升级处理的风险。

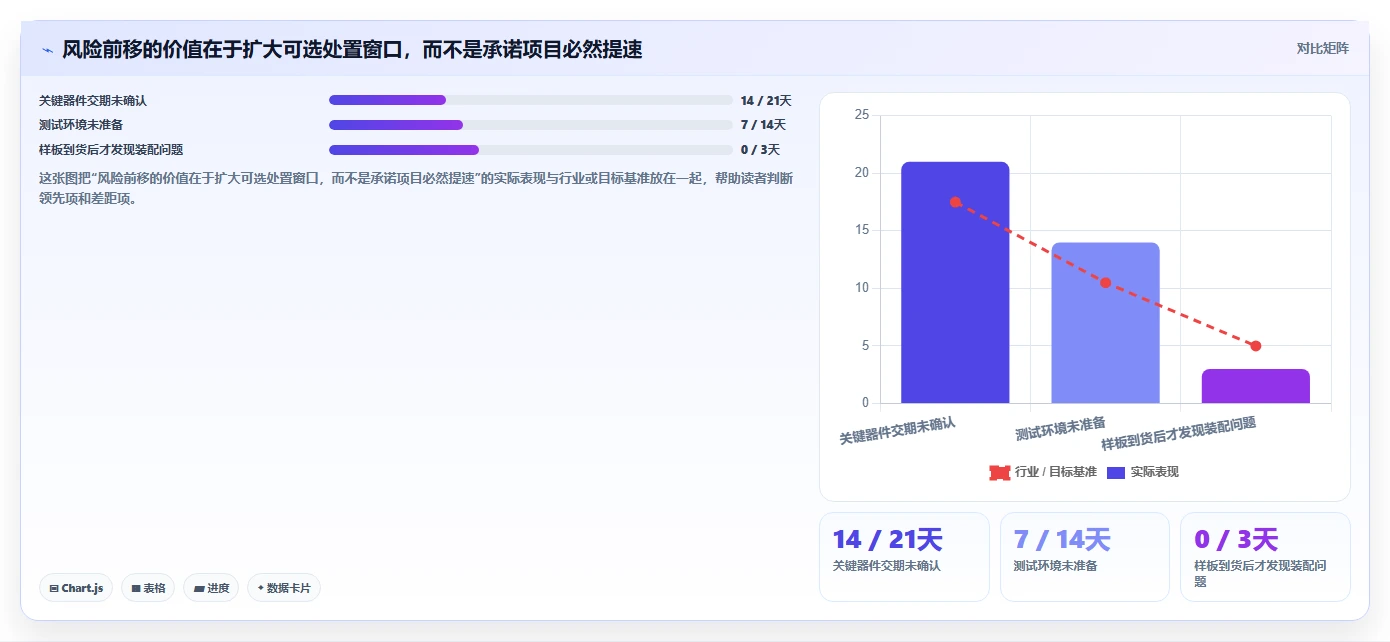

不要只按“晚了几天”判断风险,要看任务是否位于关键依赖链上,以及有没有可执行的替代方案。一个非关键文档晚两天,可能不影响样板;一个关键器件交期未确认,即使当前任务尚未逾期,也可能已经威胁整条计划。表格可以用三档状态:绿色表示计划内且依赖明确;黄色表示可能影响后续节点,但有负责人和恢复日期;

红色表示关键节点已受影响,或阻塞原因没有责任人、解决路径。黄色或红色条目应补充“影响节点、下一步动作、决策截止时间”,避免只留下“持续跟进”这类无法验收的描述。可设一个轻量规则:关键依赖预计晚于缓冲时间,或阻塞超过两个工作日仍无确认方案,就在当天更新影响评估并通知项目负责人。

这里的两个工作日是可调整的管理阈值,不是行业统一标准;团队应根据器件采购周期、样板节奏和会议频率校准。

读者评论

林
林景行

我们之前也遇到过表格显示按期、样板却迟迟不能投产的情况,后来把器件到料和板厂确认单独设成节点,周会上更容易看到真正的阻塞。

蒋
蒋雅楠

基准日期”和“预测日期”分开记录这点很实用。只覆盖原计划日期,复盘时确实很难判断是估算偏差还是中途发生了变化。

邓
邓依诺

六款工具按场景比较比单纯排高低更有参考价值。不过文中的评分是选型示意,落地前还是要拿真实项目试跑,特别检查权限、留痕和跨部门更新是否顺手。

文章包含AI辅助创作:2026年电子板开发进度表格大盘点:6款提升效率的顶级工具,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/197911

赞 (0)
飞飞飞飞
企业效率倍增!6款知识库文档软件工具推荐(2026版)
上一篇 11小时前
项目管理利器:2026年最值得投资的5大电子板开发进度表格
下一篇 11小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
