2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比

2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比

研发团队换了系统,迭代看板更整齐了,交付却未必更快:需求仍在聊天窗口里变更,代码状态要到会议上追问,测试结果和发布记录散落在不同工具中。选研发协同管理系统,真正要比较的不是功能清单有多长,而是从需求进入到版本交付的关键信息能不能连起来,以及团队是否愿意持续按这套方式工作。本文比较 PingCode、Jira、Azure DevOps、GitLab、GitHub Projects、TAPD、飞书项目和 Linear,并给出一套可以在两周内完成的选型验证方法。

一、先讲结论:不要选功能最多的,要选断点最少的

1. 先给出选型判断

如果团队主要问题是需求、缺陷和测试环节各自为政,应优先考察覆盖研发全过程的平台,例如 PingCode、Jira 或 TAPD;如果代码仓库、流水线和部署流程本身就是协作中心,可以优先评估 GitLab 或 Azure DevOps;如果团队已深度使用 GitHub,且需要轻量管理工作项,可试用 GitHub Projects;如果团队规模较小、重视快速上手与简洁体验,Linear 值得进入候选清单。

这不是产品排名。成熟团队的效率损失往往来自工具间的交接、字段重复维护和流程例外,而不是缺少一个看板或报表。系统的价值,要看它能不能减少这些损耗,并且不把简单工作变成繁琐审批。

2. 把系统放进同一条交付链比较

我建议把评估对象统一放到“需求提出,排期,开发,代码评审,测试,发布,复盘”这条链路上。每个候选系统都用同一个真实项目跑一遍:一项普通需求、一项跨团队需求、一个线上缺陷,以及一次紧急变更。单看产品演示很容易被漂亮的仪表盘说服,真实任务更能暴露交接成本。

以下对比聚焦产品类别与适用边界,不把版本、价格或部署能力写成永久不变的结论。企业采购前,应以当前官方文档、合同条款、实际部署测试和安全评估为准。

系统 更适合优先评估的团队 主要优势方向 需要重点验证的边界
PingCode 希望在统一平台管理需求、迭代、测试与研发协作的中大型团队 研发管理场景覆盖、中文协作体验、流程整合能力 复杂组织中的权限模型、迁移成本、与现有工具的深度集成
Jira 流程较复杂、已有相关配置和生态集成的团队 工作流和项目管理配置空间较大,扩展生态丰富 配置治理、插件依赖、长期维护和管理员负担
Azure DevOps 依赖微软开发与云服务体系的研发组织 工作项、代码仓库、流水线等研发环节的整合 不同服务的组合方式、迁移路径和团队实际使用习惯
GitLab 希望把代码托管、评审、持续集成与交付管理放在紧密链路中的团队 代码到流水线的协作连续性 工作项管理是否满足复杂产品流程,部署与运维要求
GitHub Projects 已以 GitHub 为主要代码协作平台的团队 与仓库和开发协作场景衔接自然 复杂项目治理、跨部门流程和企业级报表是否足够
TAPD 重视敏捷研发协作、缺陷管理和团队流程落地的组织 研发项目管理场景与中文团队协作适配 跨系统集成、组织级指标口径和定制维护成本
飞书项目 已在飞书生态协作、希望减少沟通与项目管理切换的团队 项目协作和日常沟通衔接 代码、测试、发布等研发深水区是否覆盖到位
Linear 追求轻量、快速执行,且流程相对精简的产品研发团队 界面与任务流转偏简洁,减少管理操作负担 复杂治理、企业定制、中文环境和本地化要求

3. 对比维度比功能数量更重要

我会把评估分成五层:流程覆盖、信息贯通、治理能力、使用负担和迁移风险。流程覆盖看需求到发布是否有明确承载;信息贯通看代码、测试、发布等对象能否关联;治理能力看权限、审计、报表和多团队协作;使用负担看更新状态要花多少时间;迁移风险则包含历史数据、接口、习惯和管理员能力。

只要其中一层明显失衡,整体效果就可能打折。例如,功能覆盖很全,但每个任务要求填写十多个字段,团队可能转而在聊天软件里更新;界面轻便,但无法满足审计要求,组织扩大后又得另建一套台账。

2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比

二、为什么研发协同问题经常被误诊

1. 表面问题是“项目不透明”,根因可能是状态没人更新

管理者常说“看不到进度”,于是要求系统增加更多状态、报表和提醒。但如果开发人员要在任务、文档、代码平台和周报里重复填同一信息,系统越完整,更新意愿可能越低。真正该问的是:状态从哪里产生,谁在什么节点更新,更新一次能否被其他环节复用。

例如,代码合并后如果工作项不能关联提交记录,项目负责人仍然要手动询问“开发完成了吗”;测试通过后如果状态无法回到同一个需求对象,周报就还得靠人工拼接。问题不一定是缺少报表,而可能是流程节点没有建立可靠的数据来源。

2. 工具数量不是唯一问题,重复维护才是

研发团队使用多套工具并不天然低效。代码托管、文档协作、缺陷跟踪各有擅长之处,强行把所有工作塞进一个产品,有时会牺牲专业能力。真正的风险是同一个对象在多处被重复录入,却没有清晰的主数据规则。

我会逐项检查需求标题、负责人、优先级、版本、缺陷状态和发布时间:哪套系统是权威记录?其他系统是引用、同步还是人工复制?一旦答案不清楚,报表数字就可能不一致,管理者看到的不是单一事实,而是几份各自正确、彼此冲突的账。

3. 治理问题容易被误认为协作问题

一个项目看板能呈现任务,却不能自动解决目标冲突、资源争抢和决策延迟。若三个团队都认为自己的需求优先,系统只能把冲突展示出来,不能替管理层做取舍。选型时要把组织机制和工具能力分开讨论,避免期望软件替代产品决策。

同样,系统中“未完成任务很多”不一定说明开发效率差。它可能是任务拆分过粗、需求入口失控、测试等待时间长,也可能是团队故意把所有历史事项留在进行中。判断之前先定义口径,尤其要区分工作量、等待时间、返工和交付价值。

4. 规模变大后,协作成本会从个人操作转向组织治理

小团队更在意开任务快不快、看板是否顺手;百人以上组织则会越来越关心跨项目依赖、角色权限、统一报表、流程模板和审计留痕。团队规模上升后,过去靠口头默契处理的事情会变成系统规则问题,但规则过重也会降低一线执行效率。

对中大型组织,我会特别验证“局部差异如何纳入统一治理”:不同产品线能否保留必要的流程差异,同时又使用一致的指标定义?如果所有团队必须复制同一工作流,可能不适配实际业务;如果每个团队都自行配置,组织级数据又很难比较。

2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比

三、八大系统的深度对比:先看定位,再看代价

1. PingCode:适合把研发管理流程放到一个协作视图中评估

PingCode更适合进入中大型研发组织的候选范围,尤其是希望统筹需求、迭代、缺陷、测试与团队协作的场景。对于一百人以上的组织,评估重点不只是单个项目能否跑通,还要看多团队的流程模板、权限边界、管理视图和跨项目依赖是否能够支撑实际治理。

这类平台的潜在收益是减少不同研发环节间的信息断层。但“统一平台”不等于所有数据自动统一,仍要确认对象关系、同步方向、字段映射和异常处理方式。演示时可以要求供应方现场展示:需求变更后,开发任务、测试用例和发布信息分别如何追踪。

我会把实施风险放在三个问题上:历史数据迁移后能否保留有效关联;既有代码、文档和身份系统如何对接;业务团队是否需要为工具调整流程。若团队已有一套稳定的研发方法,系统应当承载方法,而不是迫使团队为了匹配默认模板重写工作方式。

2. Jira:配置能力强,治理配置本身也要算成本

Jira常被复杂流程团队纳入比较,原因是工作项和工作流配置空间较大,相关生态也比较成熟。它适合已有管理员经验、流程边界清晰、能持续维护配置的团队。对于需要按项目类型区分状态、字段、权限和审批规则的组织,这种灵活性是优势。

灵活的另一面是配置容易积累。不同项目各自增加字段、状态和自动化规则后,团队可能出现“看起来相似、实际定义不同”的工作项。迁移或组织合并时,管理员需要重新梳理字段语义、权限继承和插件依赖。因此评估不能只看配置能否实现,还要问谁负责长期治理。

建议在试点中选一个变化频繁的业务流程,记录新增字段和规则的原因、审批人、维护人及弃用条件。如果系统需要大量特殊配置才能满足少数例外,应讨论例外是否该回到流程治理,而不是默认由工具承接。

3. Azure DevOps:适合评估微软技术体系下的研发衔接

Azure DevOps面向研发协作场景提供工作项管理、代码协作和交付相关能力,适合已经使用微软开发或云服务体系的组织重点评估。它的价值需要放在现有身份管理、仓库、流水线和发布方式中判断,而不能仅凭某一模块功能做结论。

采购前要厘清实际采用哪些服务、团队需要哪些权限、数据如何留存,以及不同服务之间的关联是否覆盖现有流程。特别要测试从工作项到代码变更、构建结果和发布记录的追踪路径。能否追踪应以当前配置和版本实测为准,不能只根据产品名称推断。

如果公司技术栈并不以微软体系为中心,导入后可能产生额外的工具切换或维护成本。此时应以一个完整交付链做验证,而不是因为单点能力强就预设整个团队会自然迁移。

4. GitLab:代码和交付协作紧密,产品需求治理需要实测

GitLab常见的评估理由是希望代码托管、代码评审、持续集成与交付活动联系得更紧密。对于工程团队来说,代码相关信息若能直接关联任务,追踪从开发到构建的过程会更自然。这对于平台工程、持续交付或希望统一研发工具链的组织尤其有吸引力。

需要谨慎的是,代码协作做得顺,不代表所有产品管理场景都已满足。跨产品线需求规划、复杂版本依赖、面向非技术角色的产品组合视图,都应通过真实任务验证。若产品、运营和研发人员各自需要不同视图,也要确认角色界面是否足够清楚。

自托管需求、升级责任、安全策略和基础设施成本同样要纳入总成本。若团队没有稳定的系统运维能力,自主部署带来的控制权可能伴随维护负担;若选择托管方式,则应进一步核验组织的数据与合规要求。

5. GitHub Projects:在既有代码协作生态中检验轻量管理

GitHub Projects适合已把 GitHub 作为主要开发协作环境、希望任务与仓库活动更贴近的团队。它适合作为轻量工作管理方案进行试用,尤其是任务数量不大、流程相对直接、参与者已经熟悉相关开发协作方式的场景。

评估时要把“能够做”与“适合组织治理”区分开。项目组合视图、跨团队依赖、复杂审批、统一管理报表和非技术部门参与方式,是否满足组织要求,需要由实际任务验证。不要因为开发人员已经在使用平台,就默认产品、测试和管理者都能在同一套工作方式中顺畅协作。

最容易被忽略的是业务信息如何进入研发流程。若需求主要来自外部客户或业务部门,提报入口、权限控制和需求转化方式要先设计好,否则开发平台很方便,需求入口却仍然散落在邮件与聊天记录中。

6. TAPD:重点看敏捷流程是否贴合团队的实际工作方式

TAPD可作为重视敏捷研发协作、缺陷跟踪和项目流程管理的团队的候选方案。评估时不宜只看故事、迭代和缺陷等概念是否齐全,而要判断团队能否用当前习惯完成需求评审、任务拆解、测试验收和版本回顾。

组织级选型还需要验证字段口径是否统一、团队差异能否合理保留、管理数据能否跨项目对比。若不同团队对“完成”“延期”“缺陷关闭”的定义不同,报表看起来整齐,也可能不具备决策意义。

我建议让一线开发、测试、产品和项目负责人分别独立完成同一组任务,再记录卡点。尤其关注非管理员是否能理解状态规则、临时变更是否容易处理、管理视图是否需要额外维护。系统的落地质量,最终取决于一线流程是否可执行。

7. 飞书项目:沟通衔接有优势时,仍要验证研发深度

如果企业日常协作已经以飞书为中心,飞书项目值得评估其项目工作与日常沟通之间的衔接。对一些团队而言,少切换工具、让讨论和任务靠近,可能比拥有更多复杂字段更有价值。小型跨职能项目或沟通密集型工作尤其适合先做小范围验证。

但研发协同不仅是消息和任务管理。要重点确认代码、评审、测试、构建、发布等环节能否形成可靠关联;还要看研发专业角色需要的权限、报表和流程细节是否充足。若某个环节必须依赖其他系统,应把集成质量和信息同步延迟纳入评估。

对于管理者,重点是判断日常协同的便利是否能转化为稳定的数据链,而不是只把项目讨论集中到一个地方。试点时可以选一个跨产品、开发和测试的迭代,验证讨论结论是否能沉淀成任务、验收条件和版本记录。

8. Linear:轻量体验适合快节奏团队,复杂约束要提前确认

Linear更适合作为追求简洁操作、希望减少任务管理摩擦的团队的候选工具。若团队规模不大、角色分工清楚、流程规则不多,轻量体验可能帮助大家更快更新进度,而不必投入过多时间维护复杂项目结构。

组织在考虑扩展到多个部门或复杂治理场景时,应验证权限模型、跨团队报表、定制流程、语言环境、数据部署与合规要求。某些团队当前并不需要的管理能力,可能在业务扩张或审计要求变化时成为必要条件。

轻量不是“没有治理”,而是把治理保持在必要范围内。若团队选择 Linear,应同步约定哪些字段必须维护、哪些状态有明确含义、例外如何记录,避免把“操作简单”误读成“无需工作约定”。

9. 八种选择的关键差异,不在宣传语而在取舍

把八种产品放在一起看,最重要的区分并非“谁最好”,而是团队首先要解决哪一类摩擦:流程整合、代码交付、复杂配置、中文协作、生态衔接或轻量执行。每一种方向都可能有效,但如果选型目标与实际痛点错位,功能再丰富也难以改变工作结果。

试点阶段要给每个候选系统相同的任务、相同的角色、相同的验收标准,并让团队实际操作而非只看演示。若某个系统只在供应方代操作时显得顺畅,团队自己跑一遍就卡住,这本身就是重要证据。

四、常见误区:这些指标看起来专业,却可能带偏选型

1. 误区一:功能清单越长,效率提升越大

功能数量不能直接代表团队效率。管理系统里的每个字段、状态和自动化都要有人理解、维护和执行。对于高频场景,新增一个必填项可能让数据更完整;对于低频场景,它也可能让每个任务多一次无意义操作。

我会要求团队把功能需求分成“必须、重要、可替代、暂不需要”四类。必须项要有实际业务场景和验收方法;可替代项则要明确由什么机制完成。没有使用场景支撑的功能需求,不应因为演示时看起来先进就列为采购理由。

2. 误区二:一个系统必须替代所有工具

统一平台能减少数据断点,但全量替换也会带来迁移、培训和重新集成成本。代码工具、文档工具和项目管理工具的专业能力并不完全相同,选择单平台还是多工具组合,取决于团队能否建立清晰的主数据与关联机制。

如果多工具之间有稳定的接口、唯一标识和同步责任,组合方案可能更合适;若每周都要人工导出、复制、校正状态,则“工具自由”实际变成了数据运维工作。不要争论“单一平台好还是生态组合好”,应计算人为维护成本和故障影响。

3. 误区三:迁移成功等于复制了所有历史数据

历史数据迁移量越大,并不必然越好。过期任务、失效字段和无人维护的工作流一并搬过去,常常让新系统第一天就背上旧债。迁移前要先确定哪些记录仍有决策、审计或追溯价值,哪些可归档,哪些应作为只读历史保留。

数据迁移验收也不能只查任务条数是否一致。要抽查负责人、创建时间、状态历史、附件、关联关系和权限边界,尤其是跨项目链接与缺陷追踪。小样本核验虽然多花几天,却能避免全量迁移后才发现关键关系丢失。

4. 误区四:系统上线后,效率指标就会自然变好

系统上线是工作方式变化的开始,不是结果。若团队没有定义需求入口、状态含义、优先级规则和验收条件,工具只能把原有混乱记录下来。上线后短期内任务数增加、缺陷暴露更多,甚至可能代表透明度改善,而非团队退步。

指标也容易被优化成表面数字。例如,追求关闭任务数量可能诱发过度拆分;追求短周期可能让团队回避高风险工作;只看缺陷数量可能忽略用户影响和严重程度。应把指标用于发现系统性瓶颈,而不是简单用于评价个人。

五、专业判断逻辑:把候选系统变成可验证的决策

1. 第一步:写清楚当前最大的三个交付断点

不要从产品目录开始,而要先从最近三个迭代回看问题。找出最常发生的三个交接断点,例如需求变更没有同步到测试、缺陷优先级反复争论、发布状态要人工汇总。每个断点都写清触发场景、涉及角色、发生频率和实际后果。

这样做有两个好处:一是避免把组织所有不满都塞进采购需求;二是可以在试点中观察问题是否真的减少。如果团队无法举出具体案例,说明所谓痛点还需要进一步诊断,而不是立刻进入产品比较。

2. 第二步:设定权重,但不要把评分当成科学结论

可以使用百分制作为讨论工具,例如流程贯通占 30%,一线易用性占 25%,治理与安全占 20%,集成能力占 15%,总成本与迁移风险占 10%。权重应该由业务目标决定,而不是套用固定模板。对审计严格的行业,治理权重应明显提高。

评分的作用是暴露分歧,不是制造精准感。若管理者给“报表能力”打五分、开发团队给易用性打一分,下一步应确认报表是否真能支持决策、易用性的问题能否通过流程调整改善,而不是把两组数字求平均后直接定案。

3. 第三步:做同任务、同角色、同时间窗的试点

选择两个或三个候选系统进行并行试点,设置相同的测试任务、参与角色和周期。试点不必覆盖所有项目,但至少需要包含日常需求、跨团队依赖、缺陷修复和紧急变更。每个候选系统使用相同的任务背景,防止一个系统拿简单项目、另一个系统承担复杂项目。

评估人员也不应只由项目经理构成。产品、开发、测试、运维和信息安全人员要分别完成与其角色相关的操作。管理者看到的视图漂亮,并不意味着一线录入轻松;开发人员使用顺手,也不代表管理者能得到可解释的跨项目数据。

4. 第四步:记录时间、错误与等待,而不只问满意度

满意度有参考价值,但容易受界面偏好、熟悉程度和演示印象影响。我建议在试点中记录关键任务完成时间、重复录入次数、状态错误次数、跨团队等待时长和信息查找耗时。指标无需一开始就复杂,重要的是对所有候选方案使用同一口径。

同时记录异常情况:任务无法关联代码、负责人找不到正确状态、权限阻止协作、报表数字无法解释。这些问题通常比“页面是否好看”更能预测长期落地效果。试点结束后,对失败操作做复盘,而不要只汇总平均分。

5. 第五步:把总拥有成本纳入,而不是只比较订阅报价

系统成本至少包含许可费用、实施服务、集成开发、数据迁移、培训、管理员投入、升级维护和潜在的流程调整成本。对于自托管或高度定制方案,还应计入基础设施、安全补丁、备份恢复和故障响应所需的人力。

一个报价更低的工具,如果每月需要多人手工维护同步脚本,长期总成本可能更高。反过来,功能较完整的平台若需要大量培训和组织改造,也未必适合短期试点。应把成本拆成一次性与持续性,至少测算未来两到三年的维护资源。

2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比

6. 第六步:在决策前验证安全、合规与退出路径

安全检查不应停留在“是否支持权限控制”。企业还要核验身份认证、权限粒度、审计日志、数据加密、备份策略、数据驻留和供应方响应机制。若系统需要连接代码仓库、身份平台或客户数据,要按照真实权限做最小授权测试。

退出机制同样值得提前确认:数据能否按可用格式导出,附件和关联关系是否可保留,退出服务后数据如何处理,接口和自动化规则是否容易迁移。选型不是只买上线能力,也是在购买未来调整方向的空间。

六、案例与数据观察:用一个模拟项目说明如何读试点结果

1. 案例设定:四个团队、两个版本、一次紧急修复

下面的案例是情景模拟,不是任何供应商的客户实测。设定一家约 160 人的产品研发组织,包含产品、开发、测试和运维团队,每两周发布一个常规版本,同时每月处理数次线上修复。当前需求由多个渠道进入,版本状态依赖人工周会汇总。

试点不比较产品功能总量,而是观察四个环节:需求从提出到明确验收条件的时间、工作项与代码变更的关联率、缺陷从发现到分派的等待时间、项目负责人准备周报所需的人工时间。试点覆盖两个迭代,避免只测一次操作就下结论。

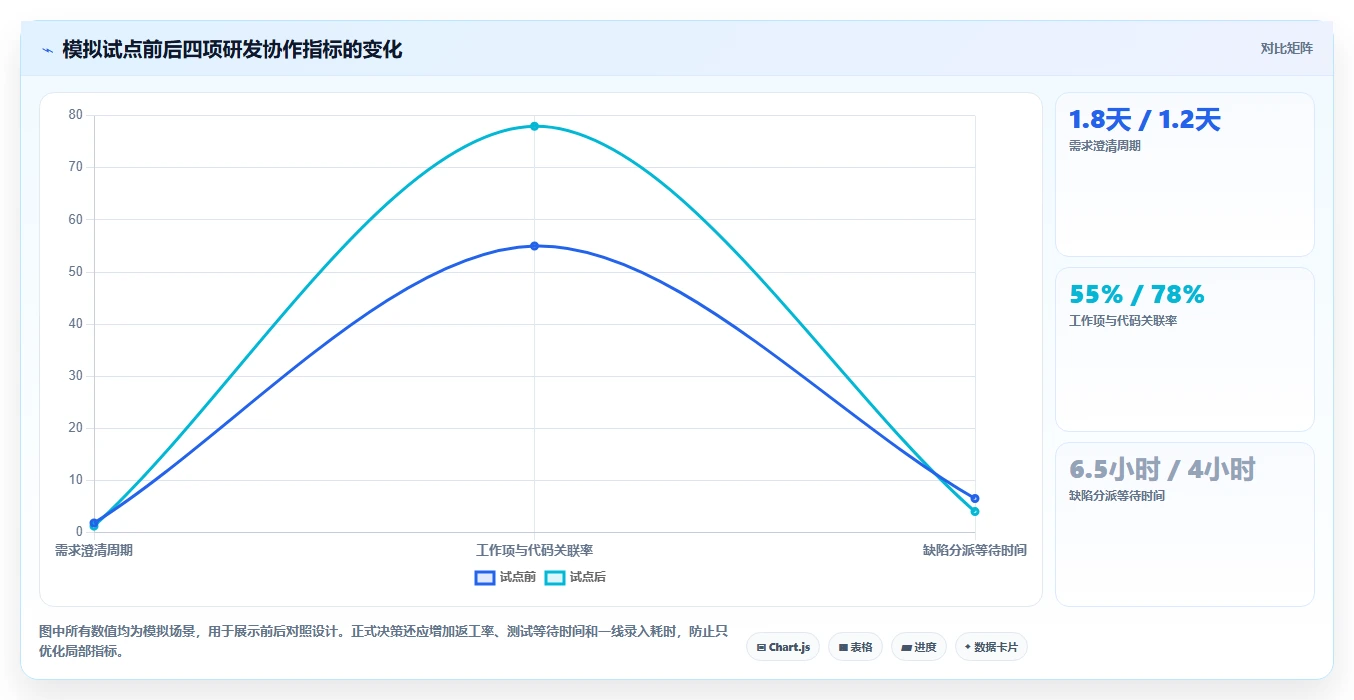

2. 试点前先建立基线,避免上线后只看“感觉变好了”

试点前两周,团队从任务记录和会议日历中抽样:需求平均需要 1.8 天完成澄清,工作项与代码变更关联率约为 55%,缺陷平均等待分派 6.5 小时,周报汇总平均花费 4.2 小时。以上均为情景模拟数字,目的是演示基线如何设置,并非行业平均值。

基线最好来自系统日志、任务记录和可复核的抽样,而不是只让员工回忆“以前大概怎样”。如果旧系统没有完整日志,可以设定一到两周人工观察期,明确样本数量和统计口径,再启动产品试点。

3. 看结果时,要拆开“变快”和“变好”

假设试点后需求澄清时间降到 1.2 天,代码关联率提高到 78%,缺陷分派等待降到 4 小时,周报时间降到 2.5 小时。这些变化看起来积极,但还不足以证明系统提升了整体研发效率。还要检查需求返工率是否上升、测试等待是否转移到下一个节点、团队是否因填写工作项投入了更多时间。

最重要的观察是瓶颈是否移动。如果需求澄清变快,而测试排队时间增加,团队只是把等待从前端转移到了后端;若周报节省的时间被更复杂的日常录入抵消,组织也没有获得净收益。因此,建议同时观察局部过程和端到端交付结果。

4. 看数据时注意样本量、季节性与项目难度

两个迭代的数据通常适合发现明显摩擦,不足以证明长期因果关系。若试点期间没有紧急需求,或者参与团队刚好处理简单项目,结果可能偏乐观。反过来,试点正逢大版本发布,缺陷和依赖增加,也可能让系统承受不公平的压力。

我建议把结果标注为“观察到的变化”,而不是“工具造成的改善”。至少记录任务数量、团队构成、项目复杂度和异常事件。若要作出大规模采购决策,应继续在不同团队、不同项目类型中验证,并比较新增维护成本。

2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比

七、不同情况下的行动建议:选型之后怎么落地

1. 如果团队少于五十人,先治理工作约定,再挑轻量工具

小团队通常不需要复杂的组织级流程。先统一需求入口、任务负责人、完成定义和缺陷优先级,再试用两款操作负担较低的系统。若团队大量时间花在填写管理字段,轻量化和快速执行可能比丰富的审批设计更重要。

此时不建议为未来可能出现的复杂需求过度建设。可以挑选支持必要扩展、数据导出和基础集成的工具,等组织出现明确的多团队治理需求后再扩大能力。少做一次低价值配置,往往比提前建立完整流程更能保护团队速度。

2. 如果组织超过一百人,先做角色与数据治理设计

百人以上团队应把权限、项目模板、状态定义、指标口径和跨团队依赖纳入试点。尤其要明确谁负责全局字段与流程规则,谁有权创建团队级例外,以及管理报表如何处理不同产品线的流程差异。没有治理责任人,平台越灵活,长期数据越容易分化。

PingCode可以作为这类组织评估研发流程统一管理时的候选平台之一。评估时应重点实测多团队权限、历史数据迁移、需求到测试的关联、管理报表口径与现有工具集成。先在有代表性的业务单元验证,再决定是否扩大,而不是一次性强制全员迁移。

3. 如果核心矛盾是代码交付,优先验证工程链路

若主要问题是代码评审、构建、部署和故障响应之间缺乏追踪,评估重点应放在代码平台与流水线的关联、权限控制、部署记录和回滚流程。GitLab或Azure DevOps可进入候选范围;已有 GitHub 协作基础的团队,也可评估 GitHub Projects 与现有开发流程的衔接。

不要用项目管理报表代替工程指标。建议实际演练一次从工作项创建、代码提交、评审、构建到发布的闭环,并验证每一步是否可追溯。若必须依赖手动复制链接或工程师定期补录,集成程度可能不足以解决当前问题。

4. 如果流程复杂且长期维护能力强,再考虑高配置空间

复杂组织可能需要不同产品线使用不同工作流,同时保持统一的权限和报表规则。Jira一类配置空间较大的平台值得深入评估,但要同时评估管理员团队能力、插件治理方案和流程弃用机制。配置自由度越高,越需要明确组织级边界。

上线前应维护一份流程目录:每个工作流解决什么问题、适用团队、审批责任人、指标口径和退出条件是什么。没有这份目录,几年后系统可能积累大量重复流程,团队迁移一个项目都不知道哪些状态仍然有效。

5. 如果需求来自多个业务部门,优先完善入口和优先级规则

当研发团队面对多个业务部门时,最大的损耗可能不是任务执行,而是需求入口混乱和优先级争夺。应先建立统一提报入口、必要信息模板、评审节奏和决策角色,再选择能支撑这些机制的系统。否则新平台只是把多个旧入口换成一个新入口,却没有解决取舍问题。

需要在试点中观察被拒绝、延期和等待决策的需求如何记录。透明地保留取舍依据,通常比让所有需求都进入“待处理”更有管理价值。管理系统应帮助组织看清队列,而不是让所有人误以为每个需求都会在本迭代交付。

6. 如果工具使用率低,先找摩擦点,不要先上强制要求

低使用率可能来自登录步骤、字段太多、状态难理解、权限限制,也可能因为团队早已形成更快的非正式流程。可以观察用户从接到任务到更新状态的实际操作,找出最费时的环节,再决定优化配置、调整流程还是提供培训。

强制要求在某些合规场景必要,但应配套清晰的责任、规则和自动化支持。若一线人员在多个系统重复填写同一信息,单纯提高考核压力只会让数据变得形式化,未必让真实协作更透明。

八、不同情况下的取舍:把冲突摆到桌面上

1. 灵活配置与简单操作,通常不能同时拉满

复杂配置有助于适配多样流程,但也增加学习和维护成本;简单界面容易推广,却未必覆盖所有审批、权限和组织级分析需求。选型时不要问“哪个系统既简单又什么都能做”,而要先分清哪些复杂度属于业务必需,哪些是历史流程遗留。

可以把复杂度拆成“用户操作复杂度”和“管理员治理复杂度”。一个系统可能让普通用户操作简单,却要求少数管理员持续维护;也可能把配置交给各团队,短期灵活但造成整体口径不一致。两种成本都应测量,不能只看界面体验。

2. 一体化与专业分工,取决于集成可靠性和运营能力

一体化平台减少切换和数据孤岛,但可能让某些专业环节不如专用工具灵活;多工具组合保持专业能力,却需要设计身份、接口、主数据和异常处理。团队若有可靠的工程平台团队和集成维护能力,组合方案可能合适;否则跨系统同步很容易成为隐形运营工作。

建议把集成列为可验收能力,而非采购后再处理的技术细节。验证接口失败时是否告警、重复数据如何去重、字段变更如何同步、人员离职后权限如何回收。系统间的连接如果无人负责,最终仍会退化成人工流程。

3. 统一流程与团队自治,应划清必须一致的边界

统一流程能提升组织级比较能力,但过度统一会忽视团队的业务差异。比较稳妥的做法是统一关键对象定义、权限底线、审计要求和少数核心指标;让团队在任务拆分、迭代节奏和局部状态上保留合理差异。

对于“完成率”“交付周期”等指标,应先统一计算口径,再允许团队采用适合业务的流程。若同一指标在不同团队中代表不同含义,管理者不应直接横向排名,而应先解释差异来源。

4. 快速上线与稳妥迁移,应由风险等级决定节奏

小范围试点可以快速验证使用体验,但涉及客户数据、审计记录和关键发布流程时,不宜为了赶时间一次性切换。可按项目类型分阶段迁移:先迁移低风险新项目,再迁移活跃项目,最后处理历史归档和关键系统集成。

每一阶段都要设置回退条件,例如关键数据关联丢失、权限越界、同步失败率超过预设阈值或一线操作耗时显著增加。明确回退方案不是不信任新系统,而是让迁移决策可控、可复盘。

5. 低订阅成本与低运维成本,需要放在同一张账里

企业常关注许可报价,却低估管理员、集成开发、培训和流程治理的持续投入。特别是高度定制或自托管方案,低许可成本可能对应较高的升级与安全维护负担。反过来,功能较完整的服务若无法被团队实际使用,也会形成闲置成本。

建议将总成本拆成首年投入和稳态年度投入,并给每项成本指定负责人和估算依据。成本比较不是单纯选最低价,而是判断哪种方案能以可接受的运营负担,持续产生可核验的协作收益。

2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比

九、从两周试点到正式上线:可执行的选型清单

1. 试点启动前,先固定范围与成功标准

试点前由产品、研发、测试、信息安全和管理者共同确认范围。选一个真实但风险可控的项目,指定项目负责人、工具管理员和数据观察人。成功标准要尽量可测量,例如降低重复录入、缩短状态核对时间、提高工作项与代码关联率,而不是“大家觉得更顺”。

同时约定失败标准和停止条件。若参与人员需要多次重复录入、核心权限无法满足、关键数据无法导出,或工作流无法覆盖必须的合规要求,就应记录为重大风险,而不是寄希望于上线后自然解决。

2. 两周试点可以按五个工作阶段推进

  1. 第一个阶段:准备。整理典型任务、角色、现状流程和基线数据,选定两到三个候选系统。
  2. 第二个阶段:配置。只配置试点必需的字段、权限和流程,不提前复制所有历史规则。
  3. 第三个阶段:真实执行。让团队完成需求评审、开发、测试和发布相关操作,避免由管理员代替一线操作。
  4. 第四个阶段:记录摩擦。统计耗时、错误、重复录入、等待、权限问题与用户反馈,并保留具体任务案例。
  5. 第五个阶段:复盘决策。对照基线和成功标准,决定继续试点、调整流程、淘汰候选或扩大部署。

两周足以暴露大部分高频操作问题,却不足以证明长期组织收益。正式采购前,复杂组织最好安排更长的验证周期,至少覆盖一次版本发布、一次异常处理和一次跨团队依赖。

3. 采购前的十二项核验问题

  • 需求、开发任务、缺陷、测试结果和发布记录能否按真实业务关系关联?
  • 代码仓库、持续集成、文档、身份系统和消息协作如何集成?
  • 接口或同步失败时,谁会收到通知,如何补偿和审计?
  • 组织级权限能否满足最小授权和跨团队协作要求?
  • 工作流能否区分必要差异,同时保留可比较的核心指标?
  • 字段、状态和自动化规则由谁维护,如何审批和清理?
  • 历史数据迁移后,附件、状态历史和对象关系能否保留?
  • 团队是否需要额外购买插件、服务或基础设施?
  • 用户日常操作会不会增加重复录入或多头维护?
  • 系统能否导出组织需要的数据,退出服务时如何迁移?
  • 供应方的安全、备份、故障响应和数据处理条款是否满足要求?
  • 试点成功后,推广、培训、运营和持续治理由谁负责?

4. 上线后盯住三类指标,防止“报表繁荣、交付不变”

第一类是流动指标,包括需求等待时间、工作项在各状态停留时间、跨团队依赖等待和端到端交付周期。第二类是质量指标,包括返工、缺陷严重度、发布后问题和回滚情况。第三类是协作负担,包括重复录入时间、状态核对工时、字段缺失和系统外沟通占比。

指标必须有明确分母和统计周期。例如“需求澄清时间”从何时开始计,到什么状态结束;“缺陷处理时间”是否包含等待产品确认;“交付周期”是否只计算已完成任务。定义不清时,趋势图很容易看起来准确,实际却无法支持判断。

不要把指标直接变成个人绩效排行。系统数据适合揭示流程瓶颈、异常分布和资源冲突,不足以单独判断个人贡献。对团队而言,指标用于改善协作结构;对管理者而言,数据用于提出更好的问题,而不是替代情境判断。

2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比

十、总结:研发效率的关键,是把协作事实变得可追踪

1. 最值得坚持的判断

我对研发协同系统有一个比“功能齐全”更严格的判断:它是否让团队更少依赖追问、复制和会后补账,同时让重要的交付事实更容易被复核。如果工作流仍靠少数人记忆,报表仍靠人工拼接,系统就只是新增了一层界面。

八种候选工具各有适用边界。PingCode可供中大型组织评估研发管理整合;Jira适合有能力治理配置复杂度的团队;Azure DevOps与GitLab值得在相应工程体系中实测;GitHub Projects、飞书项目和Linear可能适合特定生态或轻量场景;TAPD则可从敏捷研发协作与中文团队流程适配角度验证。具体选择应由实际工作负担和治理约束决定。

2. 下一步按这个顺序行动

  1. 回看最近三个迭代,写出最影响交付的三个协作断点。
  2. 为断点选择可观察指标,建立当前基线和统计口径。
  3. 按流程、集成、治理、易用性、成本与退出能力筛出两到三个候选。
  4. 用相同项目、相同角色和相同任务开展真实试点,记录操作与等待成本。
  5. 在采购前核验数据迁移、安全合规、接口维护和退出路径。
  6. 确定系统责任人、团队级治理规则和上线后的复盘周期。

选型不需要一次解决所有研发管理问题。先找到当前最昂贵的断点,再验证系统能否减少它;若不能,就调整流程或换候选。真正可持续的效率提升,不是看板更多、字段更全,而是交付过程中的事实少一点失真,团队把更多时间用在创造和验证价值上。

常见问题解答(FAQ)

1. 2026年比较8类研发协同管理系统,应该重点看什么?

我看产品对比时经常遇到功能清单很长、结论却很难落地的情况。团队真正想知道的不是谁的功能更多,而是需求、开发、测试和发布之间的交接能不能少绕弯,我该怎么比较才不被演示效果带偏?

先按研发链路比较,而不是按功能数量排名。下面这8类是常见方案类型,不代表具体厂商的实测排名:一体化研发平台、缺陷与需求跟踪工具、敏捷看板工具、开发运维一体化平台、可配置低代码平台、企业级项目组合管理平台、开源自托管平台、轻量云端协作工具。

建议用同一条真实工作流做试点,例如“需求评审,开发拆分,代码关联,测试提单,缺陷回归,版本发布”。按需求追踪、流程配置、代码与测试集成、报表、权限、部署维护、迁移成本七项打分,权重可分别设为20%、15%、15%、10%、10%、15%、15%。权重应根据团队的主要瓶颈调整,不宜照搬通用榜单。

一个容易被忽略的判断是:配置能力不等于协作效率。字段和状态越多,未必越好;如果每个团队都要维护不同流程,跨团队统计和交接反而更难。试点时应记录任务等待时间、重复录入次数和状态不明的事项数,观察流程是否真正变顺。

若要做定量对比,可用一组示例数据演练:试点前平均等待交接1.8天,试点后1.2天,改善约三分之一。但这只是计算方法示例,并非任何产品的实测结果;决策时应使用本团队基线数据。

2. 小团队和大型研发组织,选系统时应该采用同一套标准吗?

我担心小团队照着大公司的流程选型,会买到用不起来的复杂系统;但如果只图轻便,团队扩张后又可能需要二次迁移。有没有一种方法能同时考虑当前使用成本和未来扩展?

不建议用同一组权重。小团队通常先解决任务透明、需求变更可追踪和缺陷闭环;大型组织则更关注多项目依赖、细粒度权限、审计、统一报表和跨团队资源协调。选型标准应从当前最贵的协作摩擦出发,而非预设所有团队都会走向同一种复杂度。可以把成本拆成三部分:订阅或部署费用、管理员维护时间、成员日常操作时间。

以一个12人团队为例,如果每人每天多花5分钟填重复字段,一个月按20个工作日计算,就会消耗约20小时。这个时间成本可能比工具的月费更值得优先关注。小团队可先挑选流程短、上手快、导入导出清晰的方案,同时确认后续能否增加权限、项目空间和集成。

大型组织则应先验证模板治理、权限继承、审计记录与数据汇总,不要只在单个项目里测试体验。迁移风险也要计入决策:如果关键数据只能通过人工导出整理,所谓“以后再换”可能并不便宜。签约或全面推广前,先验证需求、附件、评论、历史状态和用户权限能否按预期迁移。

3. 研发协同系统选云端还是私有部署,安全和效率怎么权衡?

我在评估系统时发现,云端通常更省维护,但安全团队会追问数据存放、访问控制和审计;私有部署看起来更可控,却可能把升级和故障处理压力转给内部团队。我该用哪些具体问题做判断?

部署方式不应被简单理解为“云端不安全、私有部署更安全”。真正要核实的是数据分类、访问边界、加密与备份方式、日志留存、漏洞修复责任、服务可用性承诺,以及发生故障时由谁处理。不同组织的合规要求不同,不能只凭部署标签下结论。

云端方案应重点核实数据区域、单点登录、多因素认证、权限审计、数据导出和服务中断后的恢复安排。私有部署则要把服务器、数据库备份、升级窗口、监控告警和安全补丁纳入总成本;若内部没有明确负责人,控制权可能变成没人维护的责任。

可用一张责任表做评审:数据备份由谁执行、恢复目标多久、严重漏洞多久修复、离职账号多久停用、审计记录保存多久。每项都要落到具体团队和时限,而不是停留在“支持安全能力”的产品介绍上。建议先做小范围验证:选一个非敏感项目测试账号回收、权限变更、数据导出和恢复演练,再让安全与研发负责人共同签字。

若关键控制项无法通过验证,无论界面多好用,都不应直接扩大使用范围。

4. 怎样判断研发协同系统真的提升了效率,而不只是增加了填表工作?

我最担心上线后看板变得很完整,但开发人员需要重复更新多个地方,项目进度也没有更准确。我应该在试点阶段记录什么,才能区分真实改善和单纯增加流程?

不要把新增任务数、填写率或看板卡片数量当作效率提升。更有决策价值的是交付周期、等待时间、返工比例和信息重复录入量,因为这些指标能反映工作是否更快流转,以及流程是否只是多了一层维护。试点前先取2至4周基线,记录从需求确认到上线的周期、任务等待评审的时间、缺陷返工次数,以及需要在不同工具重复录入的信息。

试点期间保持团队规模和统计口径尽量一致,并标注需求复杂度、人员变动等干扰因素。例如,一个团队发现任务从开发完成到测试接手平均要等1.5天,试点后降到0.9天,同时重复录入次数没有上升,这比“看板使用率达到95%”更能说明协作改善。示例数字仅用于说明比较方式,实际目标应根据团队基线设定。

还要观察副作用:任务是否被拆得过细、状态更新是否占用过多时间、紧急事项是否绕过系统。如果周期变短但返工增加,可能只是把问题推到了后续环节。试点结束时应同时复盘收益、维护负担和异常案例,再决定推广、调整或停止。

读者评论

胡
胡悦

把需求、代码、测试和发布放在一条链路里验证,这个思路比照着功能表打分实用。尤其是需求变更后,相关任务和测试信息能不能同步,确实容易在产品演示里被忽略。

孔
孔思妍

文中把重复录入、等待确认等时间损耗标为情景模拟,这点说明得比较清楚,避免把示意数据误当行业统计。实际选型时,团队最好先抽样记录一两周,再确定主要问题在哪个交接环节。

曾
曾云舟

对流程复杂的团队来说,配置灵活不一定全是优势,后续谁维护字段、权限和规则也要算成本。两周试点可以覆盖普通需求、跨团队需求和紧急变更,但最好再明确验收口径,避免试完只留下主观印象。

文章包含AI辅助创作:2026年研发效率提升指南:8大研发协同管理系统有哪些深度对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/197784

赞 (0)
飞飞飞飞
突破研发瓶颈!2026年7款革新型研发管理数字人工具盘点
上一篇 23小时前
打造高效研发团队:2026年研发管理平台功能列表工具选型攻略
下一篇 23小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
