研发团队说“转换任务监控”,往往不是在问谁今天做了什么,而是在问:一批数据、文件或接口转换任务是否按时跑完,失败后能不能快速定位,重跑会不会重复写入,业务系统拿到的结果是否可信。选错软件,最常见的后果不是少了几张看板,而是监控只报“任务失败”,值班人员仍要翻日志、找负责人、判断影响范围,数据恢复时间并没有缩短。
一、先给结论:最佳软件不是排名第一,而是最符合任务链路
1. 把“转换任务监控”定义清楚
本文所说的转换任务,是指将数据、文件或消息从一种结构、格式或业务口径处理成另一种结构、格式或口径的自动化工作,例如批量 ETL、数据同步、文件格式转换、接口映射、数据迁移和媒体转码。监控软件需要回答的不只是“进程还在不在”,还包括输入是否齐全、转换是否正确、结果是否送达、失败是否可恢复。
如果团队真正要解决的是研发人员的工作项分派、需求进度或迭代协作,那么应评估项目管理和研发协作平台;如果要保障的是每天几百条批处理、数千个文件或跨系统的数据流水线,则应优先评估工作流编排、数据集成、任务可观测或云平台原生监控能力。它们可能集成,但不是同一类产品。
2. 我的核心判断:先买“可恢复性”,再买“可视化”
我做选型评审时,会先追问四件事:故障是否能被及时发现,告警能否指出受影响的业务对象,任务能否安全重试,恢复过程是否留有审计记录。只有这些问题有清晰答案,漂亮的总览大屏才有价值。监控的业务价值,不是把任务变成红绿灯,而是缩短从异常出现到正确恢复的时间。
对多数研发团队来说,候选方案可以归为四类:调度与编排平台、数据集成平台、云厂商托管服务、在现有系统上补齐可观测能力。没有一种方案适合所有团队。任务数量、失败后果、数据敏感级别、运行环境和团队值班能力,通常比产品功能清单更能决定结果。
| 选型目标 | 优先考察的能力 | 不应被误认为已经解决的问题 |
|---|---|---|
| 保证任务按计划执行 | 调度、依赖管理、超时、重试、补数 | 任务按时启动不代表输出正确 |
| 提高数据链路可观测性 | 运行日志、指标、链路追踪、数据质量检查 | 日志集中不代表故障原因自动明确 |
| 减少人工运维 | 自动恢复、幂等处理、告警路由、操作审计 | 自动重试不代表重复写入风险已经消除 |
| 让研发与业务共同处理问题 | 影响范围、责任归属、事件协作、复盘记录 | 看板上的负责人字段不等同于有效的处置流程 |
为了避免把模拟案例误当成行业统计,文中的示例数据会明确标注为“情景模拟”或“建议基准”。实际评估时,应以团队自己的运行日志、告警记录、故障工单和业务时限为准。
二、背景和真实场景:任务监控的难点藏在任务之间
1. 一条转换链路通常不止一个任务
以订单数据从业务库进入分析仓库为例,链路可能包括增量抽取、字段清洗、编码映射、维表关联、聚合计算、结果写入和下游报表刷新。每个节点单独看都可能显示成功,但只要源数据延迟、依赖顺序错误或目标表写入部分失败,最终业务结果依然不完整。
因此,我不会只问候选软件“是否支持任务成功率”。我会要求它展示一条任务的完整运行上下文:输入分区、处理版本、依赖节点、开始与结束时间、输出行数、失败阶段、重试次数、目标系统写入结果,以及关联的代码版本或配置变更。缺少上下文时,工程师仍要靠人工把多个系统的信息拼起来。
2. 三种常见现场,暴露的是不同能力短板
批处理延迟:每日凌晨的转换任务比平时晚了四十分钟,任务本身没有失败,但上游文件晚到。若监控只在任务失败后通知,业务团队看到的会是报表缺数,而不是可提前处置的输入延迟。
部分成功:一批文件中九成处理成功,剩余文件因字段异常被跳过。任务状态仍显示成功,只有检查输出数量与输入数量的差异,才会发现结果不完整。此时真正需要的是业务级校验,而不只是进程状态。
重复执行:工程师为恢复失败任务手动重跑,目标端没有幂等控制,部分数据被重复写入。重试功能看起来可用,实际却扩大了事故影响。监控产品必须能呈现重试策略和写入结果,恢复设计则要由系统架构共同负责。
3. 规模扩大后,人工拼接信息的成本会上升
任务数量少时,工程师记得住谁维护哪条链路,也能直接查看日志。任务扩展到多个团队、多个运行环境和多种调度方式后,故障定位会变成跨系统查询:调度器看状态、日志系统找报错、数据仓库查结果、工单系统找变更、聊天记录确认值班人。监控软件是否能统一任务身份、时间戳、运行版本和责任关系,决定了这些信息能否快速关联。
下图是一个情景模拟:随着日均任务量增加,人工排查占用与单次定位耗时同步上升。它不是行业基准,而是用来提醒选型团队测算自身的运维负担;实际数据应按最近四至八周的事件记录重新计算。

4. 先画出任务链路,再讨论产品功能
选型前,我建议团队画一张从触发到业务消费的链路图,并在每个节点标出输入、输出、责任人和失败影响。重点标记那些“任务成功但结果可能错误”的节点,例如字段映射、去重、增量边界、分区写入和下游发布。只从工具界面出发做需求清单,容易把产品能展示什么误当成业务真正需要什么。
三、常见误区:买了监控,不等于建立了可恢复系统
1. 误区一:只看成功率,忽略“成功但错误”
任务成功率是必要指标,却不是结果质量的替代品。转换程序可以正常退出,却少处理一部分输入、错误映射某个枚举值,或者把数据写入了错误分区。对账、记录数差异、关键字段空值率和业务规则校验,才是确认输出可信度的补充证据。
我会把监控拆成四层:运行层看是否启动、结束和超时;数据层看数量、完整性和质量;链路层看依赖、延迟和下游消费;业务层看最终指标是否异常。每一层都不必一开始全部自动化,但高影响链路至少应能回答“任务为何成功、结果凭什么可信”。
2. 误区二:重试次数越多,可靠性越高
自动重试适用于短暂网络抖动、服务限流或资源争用,不适用于坏数据、权限错误、结构变更和确定性程序缺陷。若软件不区分可重试与不可重试错误,反复运行只会制造更多噪声、占用资源,甚至造成重复写入。
评估重试时,我会检查退避策略、最大次数、失败分级、幂等键、重复输出保护、人工确认门槛和重试后的审计记录。更重要的是确认“从哪里重跑”:整条任务、失败分片、单个文件,还是指定业务日期。重跑粒度太粗,恢复成本会明显增加。
3. 误区三:把告警数量多当成监控能力强
告警过多会让值班人员逐渐忽略通知。真正有效的告警应说明发生了什么、影响谁、何时开始、当前是否自动恢复、下一步建议是什么。若每天出现大量重复告警,却没有按任务、错误类型和影响范围进行聚合,团队得到的只是更大的通知流量。
我会用“告警可行动率”判断通知质量:在观察期内,收到告警后确实需要采取动作的告警数,占全部告警数的比例。这个指标不能单独代表产品好坏,但能帮助识别误报、重复通知和没有明确处置路径的规则。
4. 误区四:大屏展示很多,就代表可观测性完整
大屏适合发现整体趋势,不一定适合完成故障定位。若一个任务出现异常,值班人员仍需切换多个页面寻找日志、参数、输入分区和代码版本,那么界面上的总览不会显著缩短恢复时间。选型演示时,不要只看首页,要现场模拟一条失败链路,从告警点击到找到失败输入和安全重跑方案。
5. 误区五:把项目管理进度当成运行状态
项目任务的“进行中、已完成、待评审”,解决的是人员协作和研发交付;转换作业的运行状态解决的是自动化链路是否按时、完整、可恢复。前者可以承载改造事项、负责人和迭代进度,后者必须关联运行实例、输入输出和故障证据。两者可以打通,但不能互相替代。
6. 误区六:忽略部署、迁移和持续维护成本
某些方案试用阶段看起来成本很低,但正式落地还要补充连接器、权限体系、指标规范、告警路由、历史任务迁移和高可用部署。另一些托管方案上手很快,却可能受限于网络边界、数据驻留要求或特定运行环境。总成本应包括订阅或资源费用、接入改造、运维人力、培训、迁移和退出成本。
四、专业判断逻辑:用风险、链路和恢复能力筛选
1. 先按故障影响分级,不要按团队声音大小排优先级
我建议先给任务分级,而不是先给工具打分。一个每天运行一次、失败后可以次日补做的内部报表,和一个每五分钟同步、失败会影响交易结算的任务,不应套用同一套告警时限、冗余方案和人工确认流程。
| 任务等级 | 典型影响 | 监控与恢复要求 |
|---|---|---|
| 低影响 | 内部分析延迟,可在工作时间补算 | 按批次检查、工作时段通知、保留人工补跑流程 |
| 中影响 | 下游团队会延迟决策,影响范围有限 | 监控任务时限与数据质量,明确值班责任和补数窗口 |
| 高影响 | 涉及结算、履约、客户数据或关键运营流程 | 设置业务时限、分级告警、幂等恢复、审计和演练机制 |
分级不仅决定告警渠道,也影响候选产品的最低能力。例如高影响任务要有明确的权限隔离和操作审计;低影响任务则可能只需可靠的失败通知和简单补跑。若所有任务一律按最高等级设计,成本容易失控;若全部按最低等级治理,关键链路会暴露在不可接受的风险中。

2. 建立候选产品的能力分层
我会把能力分成“运行控制、结果验证、故障处置、治理协作”四层。运行控制包括调度、依赖、超时和并发;结果验证包括输入输出数量、质量规则和下游状态;故障处置包括日志定位、重试、补数和恢复记录;治理协作则包括权限、审计、责任分配和跨团队事件协同。
如果候选产品只覆盖一层,应明确它与现有系统如何协作。例如调度平台负责触发,日志平台负责搜索,质量规则由数据平台执行,事件系统负责通知与复盘。多产品组合未必不好,但必须确认任务标识、运行时间和故障上下文能够关联,避免形成新的信息孤岛。
3. 用统一口径评分,先设淘汰项再做加权比较
打分模型不是为了制造小数点后两位的精确感,而是让团队公开权衡。建议先把合规、部署环境、审计和关键恢复能力设为硬性门槛;未通过门槛的方案直接淘汰。剩余方案再按任务覆盖、可观测性、操作体验、扩展性和成本评分。
| 评估维度 | 建议权重 | 现场验证问题 |
|---|---|---|
| 任务覆盖与集成 | 20% | 是否支持现有执行环境、触发方式、连接器与依赖关系? |
| 故障可定位性 | 20% | 能否从告警直接定位到运行实例、日志、输入和版本? |
| 恢复与安全性 | 20% | 能否按分片恢复,是否支持幂等策略、权限控制与审计? |
| 数据质量与结果验证 | 15% | 能否检测数量差异、空值、规则异常和下游未就绪? |
| 可运维性与扩展性 | 15% | 任务增长后,连接器、指标和告警规则是否容易维护? |
| 总体拥有成本 | 10% | 是否计算接入、迁移、托管资源、培训和退出成本? |
权重是建议起点,不是固定答案。若团队的主要损失来自数据错误,可提高质量验证权重;若任务运行在严格隔离的环境,应把部署与权限设为淘汰条件,而不是只给它一个普通分数。
4. 设定试点验收指标,避免“演示通过、生产难用”
试点要选真实但可控的链路,最好同时包含正常任务、间歇性故障、坏数据、延迟输入和需要补跑的场景。验收前先记录当前基线,包括异常发现时间、故障定位时间、恢复时间、人工处理时长、误报告警比例和任务结果校验覆盖率。没有基线,就无法判断工具是否带来改善。
对于任务链路,我通常要求试点至少回答这些问题:失败能否在约定时限内发现;告警是否携带足够上下文;工程师能否识别故障阶段;重跑是否安全且范围可控;操作是否可追溯;维护这套监控每月需要多少人时。功能清单全部打勾,不代表这些问题已经通过。
5. 关注从异常到恢复的每个耗时节点
将故障处理拆成发现、确认、定位、决策、执行和验证六个阶段,可以看出真正的瓶颈在哪里。有些团队发现很快,却需要很久才能判断是否影响业务;有些团队能快速定位,却因为权限和发布流程导致恢复延迟。单看平均恢复时间,会掩盖不同阶段的改进机会。

五、案例与数据观察:一次试点应该怎样证明价值
1. 情景设定:订单数据转换从“状态成功”升级为端到端校验
以下案例是情景模拟,用于说明试点设计,不代表某家企业的真实业绩。某中型研发团队每天运行约 800 个批次任务,订单明细经过抽取、字段映射、去重和仓库写入后供报表使用。上线前,团队主要通过调度器状态判断任务是否正常;数据缺失通常在业务人员查看报表后才被发现。
复盘记录显示,最难处理的不是明显的程序崩溃,而是上游分区迟到、个别文件字段不符合预期,以及失败后需要判断能否局部补跑。团队于是选取一条高频链路做试点,保留原有调度方式,先补齐运行实例关联、输入输出数量校验、延迟告警和失败分片重跑记录。

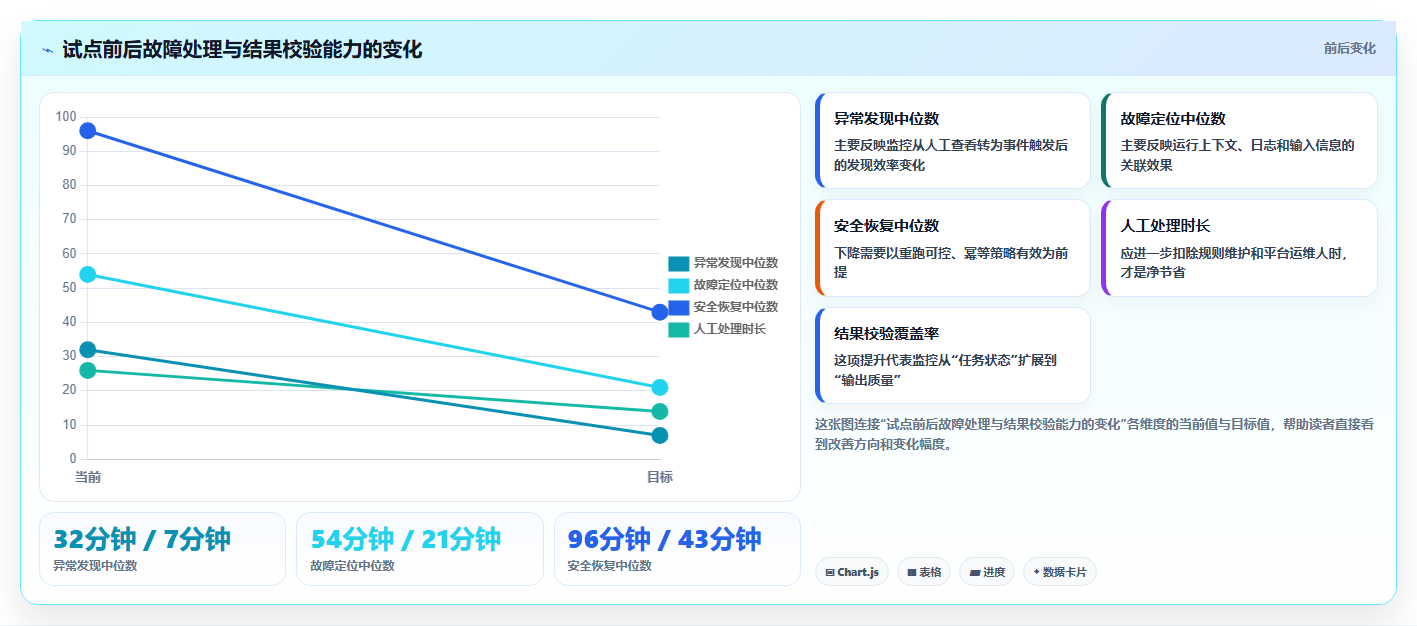

2. 试点前后要比较什么
不能只比较“告警数有没有变少”。更合理的评估方法,是同时观察发现速度、定位耗时、恢复时长、结果质量和人工投入。若告警变少但漏报上升,不能算成功;若平均恢复时间下降,却把更多时间转移给数据核对,也不能只看单一指标。
下表中的数值是情景模拟。正式项目应采集至少数周的运行记录,并区分计划内变更、上游延迟、程序缺陷和资源故障,避免把不同原因的异常混在同一组数据中。
| 观察指标 | 试点前情景值 | 试点后情景值 | 解读方式 |
|---|---|---|---|
| 异常发现中位数 | 32 分钟 | 7 分钟 | 检查定时巡检是否被事件告警替代,以及告警是否漏掉静默异常 |
| 故障定位中位数 | 54 分钟 | 21 分钟 | 检查上下文关联是否减少了跨系统查询 |
| 安全恢复中位数 | 96 分钟 | 43 分钟 | 确认重跑粒度、权限和幂等保护是否真正可用 |
| 人工处理时长 | 26 人时/周 | 14 人时/周 | 需扣除规则维护和平台管理投入后再评估净收益 |
| 结果校验覆盖率 | 20% | 75% | 覆盖率提升说明任务状态以外的结果检查开始落地 |

3. 怎样避免试点数据“看起来很好”
第一,固定统计口径。发现时间从实际故障开始算,还是从平台检测到开始算,必须明确;恢复完成也不能只以任务进程退出为准,应包括结果校验和下游可用确认。口径每周变化,会让前后比较失去意义。
第二,保留失败样本。试点不能只挑最容易接入、故障模式最简单的任务。至少要覆盖一种上游延迟、一种坏数据、一种网络或资源问题,以及一次需要回补历史数据的场景。越接近真实复杂度,试点越能暴露产品的边界。
第三,核算新增工作。平台上线后,团队可能需要维护更多规则、连接器、标签和权限。要把这些投入计入成本,而不是只计算减少的值班时间。如果一周少了十小时排查,却新增十五小时规则维护,现阶段的净收益就是负数。
4. 用成本模型判断投入是否值得
可以先估算年度可避免成本:故障次数乘以平均人工处置时长,再乘以团队综合人力成本;必要时另行估算业务延迟、数据错误和合规风险,但不要把无法验证的潜在损失包装成确定收益。随后减去订阅、基础设施、实施、培训、迁移和持续维护成本,得到更诚实的投入判断。
例如,若情景模拟中每周减少 12 人时的人工排查,一年按 46 个有效工作周计算,释放的是约 552 人时。它不等于现金节省:若这些时间转移到更重要的研发工作,价值主要体现在产能;若团队实际减少加班或外包,才可能形成直接成本下降。

六、2026 年选型时,重点比较的不是“功能多不多”
1. 调度与编排型方案:适合依赖复杂、任务链路多的团队
这类方案的核心价值是组织任务依赖、控制执行顺序、管理重试和补跑。若团队已有多种转换程序,但缺少统一调度、运行状态分散,编排能力通常比更换所有转换逻辑更优先。评估时要看任务依赖表达是否清晰、跨环境执行是否稳定、失败节点能否局部恢复,以及并发控制是否符合资源限制。
它的边界是:调度可见,不代表数据本身可观测。若产品只知道脚本退出码,不知道输入文件数量、输出记录数和业务校验结果,就还需要补充质量检查或接入专门的指标与日志系统。
2. 数据集成型方案:适合连接器和同步需求占主导的团队
这类方案通常适合多个数据源和目标系统之间的抽取、同步、映射与转换。选型重点包括连接器覆盖、增量同步方式、模式变化处理、限流、失败续传、数据驻留和连接器维护策略。对核心业务链路,必须通过真实数据量和真实网络条件测试,不能只依赖演示环境。
它的边界是:预置连接器能降低接入工作量,但无法自动理解所有业务规则。复杂映射、特殊去重逻辑和跨系统一致性仍可能需要开发与验证;版本升级后连接器行为是否变化,也应纳入回归测试计划。
3. 云平台原生方案:适合云环境统一、团队希望减少底层运维的场景
若任务主要运行在同一云环境,原生调度、日志、指标和权限服务可能提供较好的集成体验。评估时除了功能,也要核算按调用量、执行时长、数据传输和日志保留产生的费用,特别是高频任务与长期留存场景。
它的边界在于环境绑定和跨平台治理。多云、混合云或本地数据中心场景,需要确认监控上下文能否统一,网络出入口与身份权限能否满足要求。部署快不等于退出容易,选型时应确认任务定义、指标和审计数据能否导出。
4. 自建可观测方案:适合有平台工程能力、控制要求较高的组织
团队可以在现有日志、指标、追踪和事件系统上建立任务监控规范。优势是控制数据模型、告警逻辑和部署方式,适合已有平台工程团队、运行环境差异大或对数据控制要求严格的组织。
代价是长期维护责任由自己承担。接入规范、任务身份、标签治理、告警降噪、权限模型和升级兼容都需要持续投入。若没有专人维护,自建方案常常从少数关键任务开始,随后变成多套脚本和看板并存。
5. 研发协作平台:适合承接“谁来处理”,不一定负责“任务怎么运行”
研发协作平台可以管理监控改造需求、故障事件、负责人、优先级、迭代计划和复盘行动项。若组织希望把故障处理与研发改进闭环关联,应验证是否支持事件转工作项、责任流转、权限和历史记录。中大型团队尤其要关注多团队项目视图、流程配置和权限边界。
但这类平台通常不能替代数据任务调度、运行日志、输入输出校验和安全重跑。正确的分工是:运行系统提供机器状态与证据,协作系统承接人员任务和改进过程。把“工作项已关闭”当成“数据链路已恢复”,会造成管理状态与技术状态脱节。
6. 用任务规模、环境与恢复要求做初筛
以下矩阵适合初筛,而非直接给产品排名。选型评审应把实际候选方案放进相同任务、相同网络和相同故障脚本里比较;不要把厂商演示的最佳路径与另一方案的生产复杂度直接对照。
| 团队情况 | 优先方案方向 | 重点风险 | 适合的下一步 |
|---|---|---|---|
| 任务少、依赖简单、预算有限 | 现有调度能力加统一日志与质量检查 | 自制规则变多后缺少统一维护 | 先建立任务身份、失败通知与结果校验规范 |
| 任务多、跨团队依赖复杂 | 统一编排与事件治理 | 迁移范围大、历史任务依赖隐蔽 | 挑选一条高频链路试点,验证局部恢复 |
| 数据源多、同步连接器需求突出 | 数据集成平台或托管连接服务 | 连接器边界、模式变化和费用波动 | 用真实数据量压测并验证断点续传 |
| 混合云、强权限或数据驻留要求高 | 可控部署方案或自建可观测层 | 维护人力和跨环境关联成本 | 先让安全、网络、运维共同审查架构 |
| 事件多、责任协同困难 | 运行监控与研发协作平台组合 | 系统间状态不同步、重复录入 | 验证告警到事件再到改进任务的闭环 |

七、落地行动建议:从一条高价值链路开始,而不是全面铺开
1. 第一步:盘点任务,并建立可识别的任务身份
先收集任务名称、业务负责人、技术维护人、输入源、输出目标、触发周期、依赖关系、数据敏感级别和失败影响。命名要稳定且可搜索,运行实例还应携带环境、业务日期、代码或配置版本。没有统一身份,后续指标、告警和工单难以可靠关联。
- 列出生产任务及其上游、下游依赖,不要只盘点当前使用的调度器。
- 标注任务所属业务和技术责任团队,区分业务责任与平台维护责任。
- 记录输入输出的基本校验方式,包括记录数、文件数、分区和关键字段规则。
- 按影响等级标识恢复目标和通知范围,避免所有任务套用同一告警策略。
2. 第二步:选择试点链路,覆盖常见失败而不是只展示成功
试点最好是业务重要、问题可复现、团队愿意共同参与的链路。不要一开始挑选最复杂的全公司级迁移项目,也不要只选没有依赖、不会出错的演示任务。一个包含输入延迟、数据校验、局部重跑和下游确认的中等复杂链路,通常更能检验方案是否实用。
- 至少准备一条正常运行路径和三种故障场景。
- 在测试环境验证权限、告警路由和操作审计。
- 记录每次故障从发现到恢复的阶段时间,而非只记最终总时长。
- 安排实际值班人员参与操作,避免只有平台管理员能完成恢复。
3. 第三步:先定义服务指标,再配置告警
建议每条关键链路定义一个业务可理解的时效指标,例如“某业务日期的数据必须在约定时点前可供下游使用”。再为它配置技术侧的任务时长、输入延迟、输出数量和质量规则。这样告警会对应用户影响,而不是只对应机器指标变化。
监控数据可参考 Google SRE 对服务指标和目标的设计思路;可观测数据的采集与关联,可参考 OpenTelemetry 的公开规范和实践文档。它们提供的是方法框架,不代表必须采用某个特定产品。无论选择哪种工具,指标名称、单位、时间窗口和责任人都要统一。
4. 第四步:验证重试、补数与幂等边界
重试策略要与故障类型对应。网络超时可以有限次数退避重试;坏数据应隔离并通知数据责任人;权限错误应停止自动重试;代码缺陷则需要修复后按受控范围补跑。若任务会写入下游系统,必须明确重复执行是否安全,不能把幂等假设留给值班人员猜测。
试点中至少模拟一次“任务部分成功后重跑”。核对目标端是否重复写入,失败分片是否被准确隔离,审计记录能否回答谁在何时对哪个业务日期执行了什么操作。无法解释的自动恢复,不应被视为安全恢复。
5. 第五步:把告警接入处置流程,再扩大覆盖范围
告警通知要有明确接收人、响应时限和升级条件。若告警只是发送到一个无人维护的群组,或没有区分工作时段与值班时段,系统监控再准确也无法形成处置能力。事件解决后,应记录原因分类、影响范围、恢复动作和改进项。
完成试点后,不宜一次性迁移所有任务。先按风险从高到低扩展,每一批检查任务标签、告警噪声、连接器稳定性和维护投入。只有当上一批任务的运行规范已经稳定,才继续扩大范围。

八、不同情况怎么取舍:没有必要为所有团队买同一种复杂度
1. 小团队、任务量有限:先补齐基础治理
如果任务数量不多、依赖关系简单,且现有调度系统能稳定运行,不必因为“2026 年最佳”这样的选型标题就立刻更换整套平台。先统一任务标识、运行日志、失败通知、输入输出校验和补跑记录,通常比大规模迁移更快见效。
取舍在于团队要接受一定的手工配置,并指定维护负责人。若规则分散在个人脚本中、告警依赖个人邮箱,短期节省的软件费用可能换来长期的单点知识风险。基础方案也需要文档和演练。
2. 中大型组织、跨团队链路多:优先统一治理与责任边界
当任务跨越多个业务团队、多个环境或多个调度系统,治理能力的重要性会上升。统一任务身份、权限、审计、事件分级和恢复流程,往往比强行把所有执行引擎替换成单一产品更现实。若组织已有成熟的研发协作流程,可以让运行告警进入事件与改进事项,但要保证技术运行状态仍来自真实执行系统。
对于 100 人以上的研发组织,选型还要考虑多项目隔离、角色权限、流程配置、审计留存和跨团队报表。若同时需要跟踪监控改造、研发计划和故障复盘,研发协作平台可以承接工作项治理;具体部署与功能边界应以实际演示和合同能力为准,不能推定其替代专用任务运行监控。
3. 强合规或混合部署:把数据流向和操作审计设为硬门槛
数据敏感或环境复杂时,先审查日志、指标和任务参数是否可能包含个人信息、密钥或业务敏感值;再确认数据驻留、传输加密、访问控制、审计保留和导出能力。不要等到试点结束才让安全团队审查,因为监控本身也可能收集敏感数据。
这类组织往往需要为自托管和跨环境接入预留更多工程资源。即使某方案的许可成本较低,如果升级、备份、灾难恢复和安全补丁都要内部承担,真正总成本仍可能更高。应由平台、安全、网络与业务团队共同评审。
4. 任务价值不高、偶发运行:不要过度设计
低频、低影响任务可以接受较宽松的恢复窗口,保留人工补跑流程也可能比建设复杂自动化更经济。关键是把边界写清:何时通知、由谁处理、最多允许延迟多久、数据如何验证。对于不重要的任务追求秒级告警和高可用,可能只是增加噪声与维护责任。
5. 任务连续性要求高:优先投资恢复演练而非大屏
高影响任务要把恢复演练纳入验收。至少验证依赖中断、输入延迟、部分写入和权限异常等场景;确认备用路径、回滚边界和人工决策点。没有演练过的恢复按钮,只能算界面功能,不能算可靠能力。
取舍在于,高可用和自动恢复会增加系统复杂度。团队需要决定哪些故障可以自动处置,哪些必须人工审批。自动化边界越大,越应配套审计、限流、幂等和异常熔断,避免一次错误配置被快速复制到整条链路。
九、最终选型清单:用一场故障演练替代一轮功能演示
1. 采购或立项前必问的十二个问题
- 能否识别输入未到、任务未启动、运行超时和输出缺失,而不只是进程失败?
- 告警能否关联运行实例、业务日期、任务版本、输入与输出信息?
- 能否按任务、分片、文件或业务日期选择重跑范围?
- 如何防止重试造成重复写入,幂等由产品、连接器还是业务代码保证?
- 是否支持任务依赖、失败传播和下游阻断?
- 如何处理字段变化、坏数据、空值异常和输入输出数量差异?
- 权限是否能区分查看、重试、改配置和管理系统等操作?
- 操作记录是否包含执行人、时间、对象、动作和结果?
- 任务规模扩大后,指标、日志和告警规则如何管理?
- 高峰期的并发、日志留存和数据传输成本如何计算?
- 任务定义、历史记录和监控数据能否导出,退出或迁移如何实施?
- 试点期的成功标准、样本范围、故障脚本和验收负责人是谁?
2. 评分时要保留证据,不要只留一个总分
每项打分后应记录证据,例如现场演示、技术文档、压力测试、合同承诺或客户案例,并区分“已验证”“厂商说明”“尚未验证”。这能防止评审会结束后,把口头承诺误当成已具备能力。对于安全、恢复、审计等硬门槛,任何尚未验证项都应明确责任人和完成时间。
3. 购买前完成一次端到端故障演练
我认为最有效的选型测试,不是让厂商再演示一遍成功路径,而是由团队提供一条真实但经过脱敏的链路,要求候选方案在限定时间内处理一次失败:发现异常、确定影响、定位原因、执行安全恢复、验证结果并留下审计记录。观察参与者是否需要跳出系统去找关键信息,往往比产品宣传页更能说明问题。
演练结束后,逐项记录无法完成的动作和额外依赖,例如是否需要人工查数据库、临时申请权限、手工修改配置或联系另一个团队。缺口不一定意味着立即淘汰,但必须计入实施计划和总拥有成本。
十、结语:选型的终点不是买到监控,而是能证明任务结果可信
1. 把“看见任务”升级为“理解业务影响”
转换任务监控软件的价值,不在于让每条任务都有颜色、图标和状态,而在于团队能从一次异常快速回答:哪批数据受影响、结果是否可信、恢复需要多大范围、谁有权限执行、恢复后怎样验证。若软件只能回答“任务失败了”,它解决的是信息展示,不是研发效率。
2. 下一步先做一项小而具体的行动
现在就选出三条最有代表性的链路:一条高影响链路、一条最常失败链路和一条涉及多个团队的链路。整理过去四至八周的异常记录,测量发现、定位、恢复和结果验证耗时;再用同一组故障脚本评估候选方案。用真实任务和真实恢复动作做决策,比追逐功能数量或未经验证的产品排名更可靠。
方法参考:Google SRE 关于服务指标、目标与故障响应的公开实践;OpenTelemetry 关于指标、日志和追踪数据的公开规范。本文中的情景数据仅用于示范评估方法,不作为行业统计或具体产品性能承诺。
常见问题解答(FAQ)
文章包含AI辅助创作:提升研发效率:2026年最佳转换任务监控软件选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/197086
读者评论
文中把“任务成功”和“结果正确”分开讲很实用。我们也遇到过任务显示成功、实际少处理一批文件的情况,输入输出数量对账比单看成功率更容易发现问题。
关于重试的提醒很关键。手动重跑前最好确认恢复粒度和幂等机制,否则网络故障可能变成重复写入;这部分确实需要结合目标端设计,不能只靠监控软件解决。
选型先画链路、再看功能的思路比较落地。文中的任务量和定位时间注明是情景模拟,也提醒了团队不要直接拿示例数字当行业基准,最好用自己的告警和故障记录测算。
