研发团队真正需要的“里程碑计划表”,不是一张把发布日期、负责人和状态填满的甘特图,而是一套能及时暴露依赖、资源冲突与决策延迟的协作机制。选错工具,团队往往会得到更多字段、更多提醒和更漂亮的进度条,却仍然说不清“哪个前置条件正在威胁版本”。我盘点这 7 款工具时,重点不放在功能清单,而放在一个实际判断:它能否把目标、交付物、依赖关系、风险和决策人连成可追踪的计划。
一、先给结论:工具不是越全越好,关键是计划能否闭环
1. 七款工具分别适合什么团队
如果团队以软件研发为主,需求、迭代、缺陷和发布需要连起来看,PingCode 值得列入重点试用范围,尤其适合中大型企业及 100 人以上的组织。若企业已有成熟的 Jira 工作流和管理员能力,继续使用 Jira 并把计划治理做好,通常比迁移更划算。Microsoft Project 更适合需要精细排资源、做关键路径分析的项目管理场景。
Asana、monday.com、ClickUp 和 Smartsheet 的优势各有侧重:Asana 偏向跨职能目标与任务推进;monday.com 的看板和视图配置较直观;ClickUp 适合希望在同一工作区组织多种任务视图的团队;Smartsheet 更接近“可协作的电子表格加计划视图”,适合习惯表格管理的项目办公室。它们并非谁绝对更强,差异在于组织的工作方式与治理复杂度。
| 工具 | 更适合的计划类型 | 主要优势 | 主要代价或边界 |
|---|---|---|---|
| PingCode | 软件研发需求至发布的端到端计划 | 研发过程与需求、迭代、缺陷和发布管理的衔接较自然 | 需结合组织现有研发流程验证配置深度、集成与管理边界 |
| Jira | 采用敏捷工作流、需要高度配置的研发计划 | 生态广、流程可配置,适合复杂研发协作 | 配置和维护需要经验;过度定制会加重治理负担 |
| Microsoft Project | 关键路径、资源计划与多项目排期 | 计划依赖和资源管理能力适合复杂排程 | 需要较强的计划管理纪律,研发日常任务协同未必最轻便 |
| Asana | 产品、设计、市场、研发共同参与的跨职能项目 | 目标、任务和时间线易于理解 | 研发专属对象和技术交付细节需要评估工作流是否够用 |
| monday.com | 希望快速配置不同部门项目看板的团队 | 视图灵活,非技术成员上手通常较直观 | 配置自由度越高,越需要统一字段和模板规范 |
| ClickUp | 希望集中任务、文档与多种视图的团队 | 工作区功能丰富,团队可自行组织协作方式 | 功能密度较高,需避免把所有需求都塞进一个空间 |
| Smartsheet | 以表格为主、需要将计划分享给多方的项目团队 | 表格逻辑熟悉,适合状态汇总和项目计划展示 | 复杂研发对象与代码、迭代等信息的连接要单独验证 |
表格是定位参考,不是产品排名。功能、价格、部署方式和套餐边界会随版本及地区调整,实际选型应以厂商最新产品文档、合同条款和试用环境为准。
2. 我建议先看“计划闭环”,再看功能数量
里程碑计划至少要形成这条链路:目标对应可验收交付物,交付物拆成负责人明确的工作项,工作项之间的依赖可见,风险有责任人和应对动作,状态变化能触发决策。如果一个工具只展示日期,却无法帮助团队解释日期为什么可信,它就只是日历视图,不是可靠的研发管理计划。
选型时,我会先让候选工具演示一个真实版本,而不是让厂商演示预设样板。拿一项有外部依赖的功能,从需求确认开始,追到开发、联调、验收、灰度和正式发布;再故意把一个上游节点延迟几天,观察工具能否让下游负责人看到影响。这个过程比听“支持甘特图、自动化、仪表盘”更有判断价值。

3. 最容易被忽视的结论:计划质量比视图数量更影响预测
甘特图、看板、日历、路线图只是同一计划的不同观察角度。若同一事项在多个系统里各自维护,日期和状态就会分叉;若工作项没有依赖或验收标准,即使所有视图都实时刷新,也只是在同步不完整的信息。因而我会把“数据是否只需维护一次”放在“能不能再多做一种图”前面。
二、研发里程碑计划为什么常常失真
1. 日期看起来精确,不等于承诺有依据
在项目启动会上,团队常把“月底完成开发”写成一个里程碑。几周后才发现,开发完成不等于接口可联调,联调完成也不等于数据迁移、权限审查和用户验收都已具备条件。日期越早被写进汇报材料,越容易被误当成承诺;而计划背后的假设并没有被记录。
我更愿意把每个关键节点拆成四个问题:交付什么、谁验收、前置条件是什么、延期后影响谁。假如“完成接口联调”没有指定接口清单、环境准备人和验收口径,它就无法区分“代码已经提交”和“业务链路已经跑通”。计划的精度不在日期小数点,而在完成定义是否可核验。
2. 研发计划不是线性流水线
软件交付通常同时包含需求澄清、架构设计、开发、测试、合规评审、数据准备和发布准备。部分工作可以并行,部分工作必须等待前置结果,还有一些事项会因测试反馈而返回开发。把所有工作排成一条直线,会隐藏并行条件;把所有事项标成“进行中”,又会掩盖真正的阻塞。
所以,里程碑计划需要表达的是依赖网络,而不只是时间顺序。例如安全评审可以和开发并行准备,但最终评审可能依赖数据流说明;用户验收可以提前安排,但验收结论必须等候候选版本稳定。工具若不能表达依赖类型、责任归属和延期影响,团队就只能靠会议口头补充。
3. 大节点太少,小任务太多,都可能让计划失去作用
只设“立项、开发完成、上线”三个节点,管理层看不到中间风险;把每个工程师的半天工作都列为高层里程碑,管理者又会被细节淹没。比较实用的做法是保留三层粒度:项目级节点用于承诺与决策,工作流节点用于跨团队交接,执行任务用于团队内部排程。三层之间要能追溯,但不必让所有人看到同一层级的全部噪音。

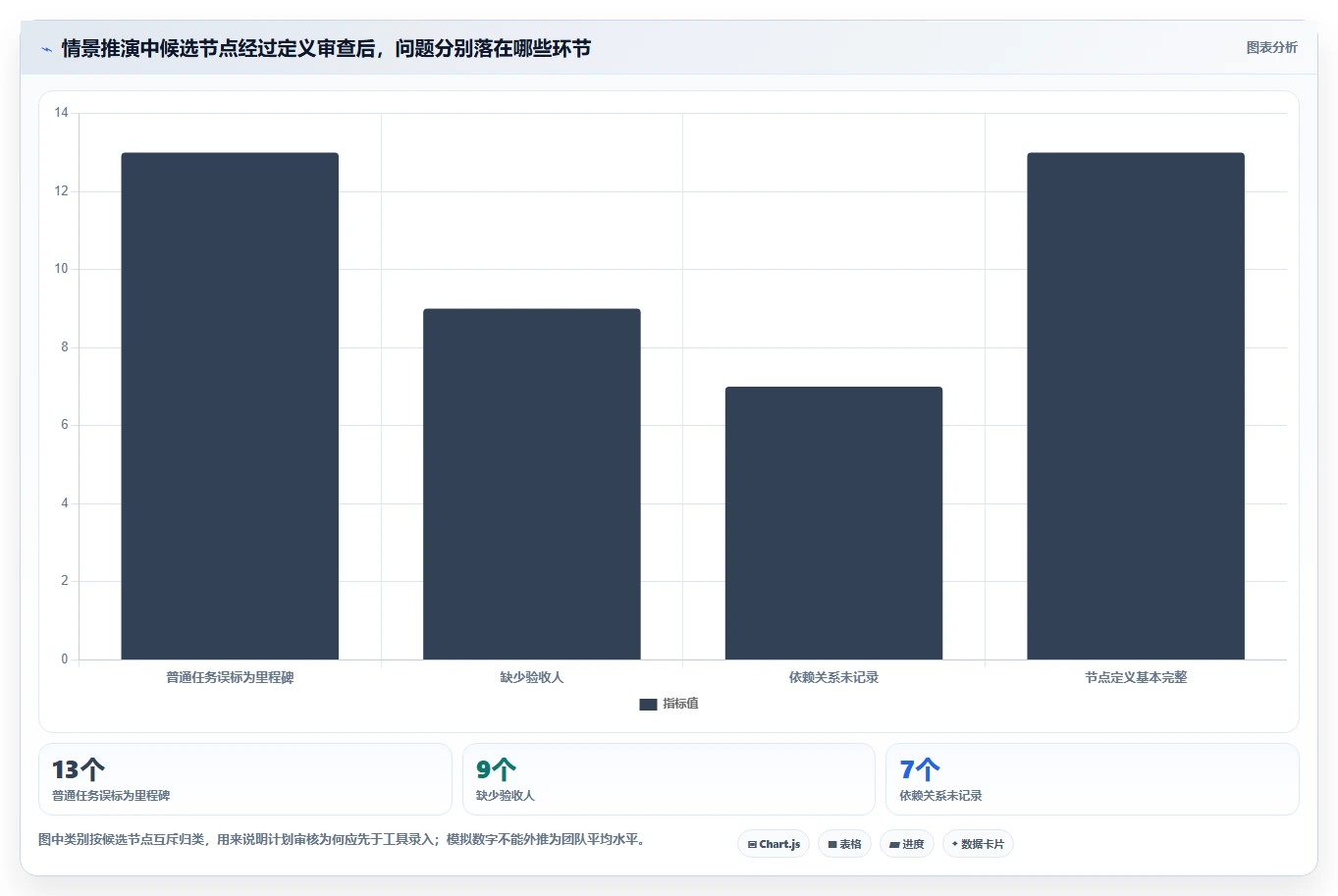

在一个情景推演中,我用 4 个研发小组、约 36 名成员、一个季度版本和 42 个候选交付节点做计划审查。初稿里有 42 个“里程碑”,其中 13 个其实是普通任务,9 个没有验收人,7 个与其他节点没有明确依赖。这个数字是用于说明审查方法的模拟案例,不是行业抽样结果。真正有价值的动作不是把 42 个节点全部录进软件,而是先清理节点定义。

4. 里程碑计划最重要的不是“完成率”,而是“偏差能不能被解释”
按时完成率容易被美化:团队可以通过不断改日期,让报表保持绿色;也可以把一个大节点拆成多个已完成小节点,提高表面完成比例。因此,复盘时我会同时观察基线日期变化次数、延期原因分布、阻塞持续时间和风险提前暴露天数。完成率保留,但不能单独作为计划健康度的结论。
三、选型前先拆解误区:很多采购比较从错误的问题开始
1. 误区一:有甘特图就能做项目管理
甘特图擅长表现任务时间、重叠区间和依赖关系,但它不会自动产生正确的交付定义。团队若没有维护任务负责人、前置条件和实际进展,甘特图只能把不完整数据画得更整齐。采购演示时应要求对方展示任务延期后,下游节点和负责人如何被识别,而不是只看拖动日期的操作是否流畅。
还要问清楚:依赖关系是单纯视觉连线,还是能触发提醒和影响分析?日期变更是否保留历史?基线能否与当前计划对照?计划视图里的任务状态是否与日常执行系统共用数据?这几项比颜色主题、缩放动画更能决定长期可用性。
2. 误区二:任务都录入系统,计划就透明了
“录入完整”与“管理透明”不是一回事。系统里可能有数百个任务,但没有明确的版本边界、跨团队依赖和决策记录。更麻烦的是,每个团队用自己的字段解释“完成”:有人指代码合并,有人指测试通过,有人指生产环境可用。总览上的完成百分比因此看似统一,实际口径却不同。
我通常建议先统一少量核心定义:计划基线日期、预测完成日期、实际完成日期、风险状态、阻塞原因和验收结果。不要一开始就给每个角色增加十几个必填字段。字段越多,团队越可能填成形式;真正要做的是确保关键状态变化有可信来源。
3. 误区三:功能越多越适合中大型组织
中大型组织确实需要权限、审计、跨项目视图、统一报表、集成和治理能力,但“功能多”不等于“组织适配”。当每个部门都能自由配置字段、状态与自动化,长期可能出现同名字段含义不同、报表口径不一致和管理员无法解释规则的问题。
我判断复杂工具是否适合大型团队,会看它能否同时支持两件事:一是组织层面统一关键指标和权限边界;二是团队层面保留必要的工作流差异。若只能选一边,组织会在标准化与灵活性之间反复拉扯。购买前要拿真实的多团队流程做验证,而不是只验证单个项目空间。
4. 误区四:迁移工具等于解决计划问题
换系统会带来数据迁移、培训、权限调整、集成改造和历史记录处理成本。若问题来自需求频繁变更、责任人缺位或管理者绕过流程,换工具不会消除这些问题,反而可能把旧流程搬进新界面。先做流程诊断,再决定是调整工具、调整规则,还是同时推进。
迁移讨论至少要包括三种数据:正在执行的事项、历史项目的追溯需要、仍在使用的自动化与报表。不要只问“能不能导入 CSV”,而要确认字段映射、附件、评论、关系、权限和历史变更是否能保留。一次性导入成功,不等于后续协作能够持续。

四、我的专业判断逻辑:用六个维度筛掉不合适的工具
1. 先确认计划对象是否与研发工作一致
团队里的“任务”可能指用户故事、缺陷、技术债、发布事项、审批或业务交付物。若工具只支持泛化任务,研发团队可能需要大量字段、标签和自定义流程去模拟专业对象;若对象太多且强制使用,也可能让简单团队操作变重。试用时要挑出团队最常见的 5 类工作对象,验证它们能否各自管理又能在版本计划里汇总。
对软件研发团队,我会特别检查需求到版本、缺陷到修复、测试到验收、发布到变更记录之间是否可追踪。对于非研发职能参与较多的组织,则要检查产品、设计、法务、运营是否能用易理解的方式参与,不必被迫学习工程团队的全部术语。
2. 再检查依赖管理是否能支持滚动预测
一个可用计划至少要区别“计划日期”和“最新预测”,并保留基线。依赖关系应能识别前置事项、责任团队和影响节点。若日期被修改后,历史差异完全消失,团队就无法回答计划为何变化;若依赖只靠文本备注,项目规模一大就很难搜索和汇总。
我会用一个简单测试:设置某个接口交付晚 3 天,观察工具能否找到受影响的联调、验收和发布事项;再确认它是否把风险推送给真正的责任人,而不是无差别通知所有成员。提醒的价值不是“发出去”,而是信息到达了能采取动作的人。
3. 验证工作流和报表能否用同一口径说话
报表要回答的问题包括:当前有哪些关键节点预测会晚于基线?哪些阻塞持续超过约定时间?延期主要来自需求、技术、外部依赖还是资源冲突?管理层看到的数字,能否回溯到具体任务与更新记录?如果报表只展示平均完成率,就可能把少数高风险节点的异常平均掉。
建议要求供应商或内部管理员现场构建一个风险视图:筛选未来 30 天关键节点,显示基线日期、预测日期、责任人、风险等级和阻塞原因。若这个视图只能靠导出后手工整理,团队每周都会付出隐性报表成本。
4. 把集成、权限和数据边界当成产品能力的一部分
研发计划不是孤立的数据表。组织可能需要对接代码托管、持续集成、身份认证、即时通信、缺陷系统、文档平台或数据仓库。每个集成都应明确数据方向、失败处理、同步频率和责任人。只展示“支持集成”不够,关键是团队日常使用的具体连接能否稳定运行。
权限评估也不能只看管理员角色。要确认外部协作方能看到什么、敏感项目如何隔离、成员离职后权限如何回收、计划导出后是否仍受控。对受监管或多客户隔离要求明显的组织,应把部署形态、数据所在地、审计能力和合同条款列为准入项,而不是试用后再补问。
5. 估算总拥有成本,而不是只比较单用户价格
年度成本通常由许可证、管理员投入、实施配置、集成维护、培训、迁移和报表人工整理组成。一个便宜但需要每周由项目办公室花半天合并数据的方案,全年成本未必低;一个功能丰富的系统如果只有少数人真正使用,也可能造成席位浪费。
我会把试点成本拆为“工具费用”和“流程运营成本”。工具报价由供应商确认,运营成本则记录内部投入的小时数。试点期间至少追踪计划维护时间、周报整理时间、状态核实时间和管理员配置时间,避免只凭主观感受判断工具是否省事。
6. 最后确认团队有没有能力维护这套规则
复杂工作流需要明确的产品负责人或管理员。若团队没有人负责字段定义、模板迭代、权限审核和数据质量,配置很容易逐渐失控。相反,轻量团队也不应因为组织里有大型项目而直接套用重型治理模型。
我建议在选型评审里明确“谁维护工具、每月能投入多少时间、哪些规则可以由团队自行更改、哪些变更需要治理审批”。工具的可配置性只有与维护能力匹配,才会成为优势。

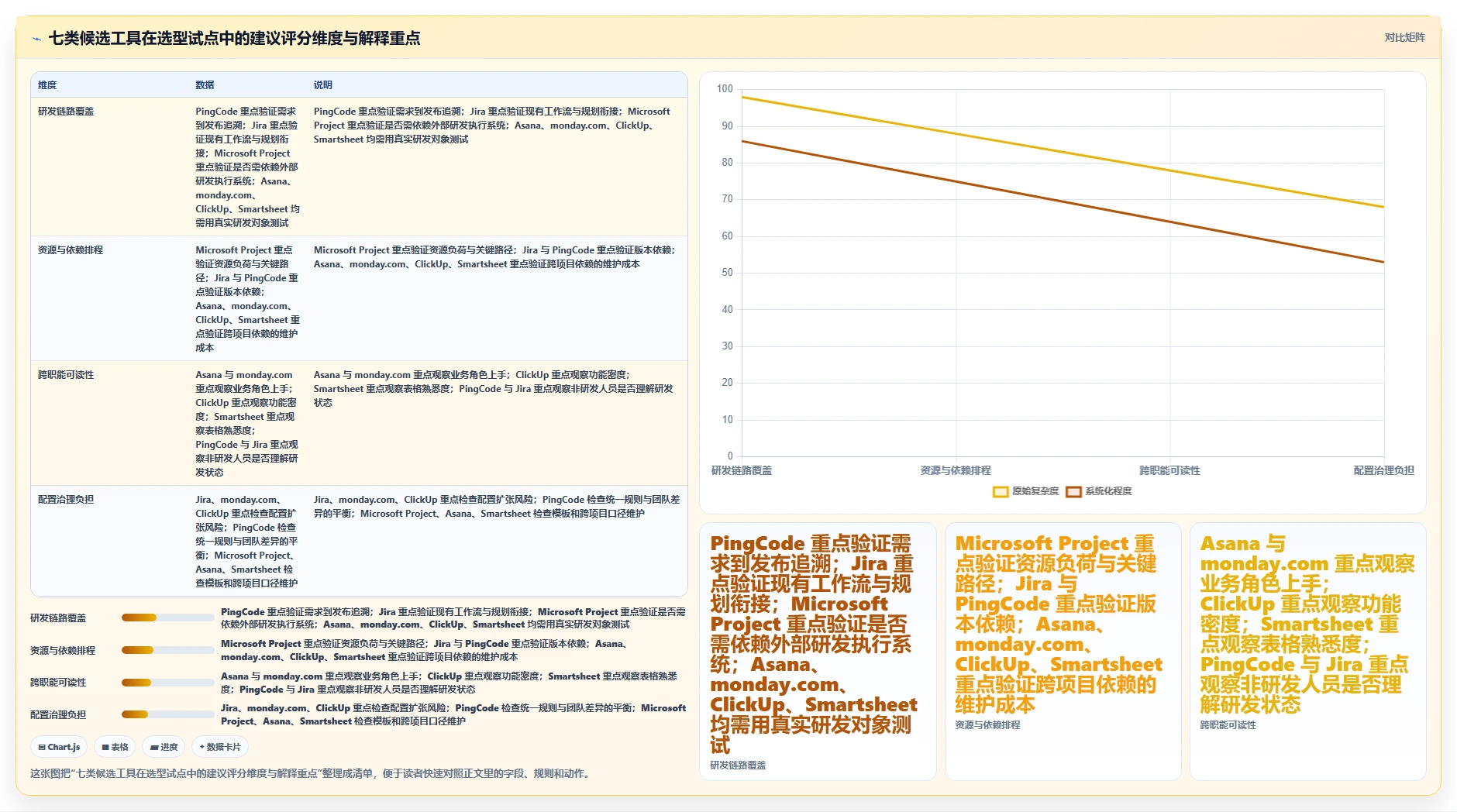

五、七款工具逐一盘点:看它们解决哪一类计划难题
1. PingCode:适合把研发交付链路放在同一计划里验证
对中大型研发组织,尤其是 100 人以上、项目跨产品与工程团队的组织,我会把 PingCode 纳入候选。它的评估重点不是“有没有计划页面”,而是需求、迭代、缺陷、测试与发布等研发活动之间能否减少重复维护,让项目级节点和执行层事项保持关联。
适合重点验证的情形包括:产品路线图需要追到具体迭代;版本节点依赖多个研发小组;测试、缺陷和发布状态希望参与项目风险汇总;管理层需要从组合层面看项目,而团队仍希望按自己的研发节奏执行。试点时要特别确认不同角色看到的信息是否合适,以及现有代码、身份、文档和通知系统的集成方式。
需要谨慎评估的是组织定制边界。流程差异较大的公司,应先区分哪些规则必须全公司统一,哪些由产品线自行设置。不要在试点第一周就复刻所有历史流程;先选一个真实版本,跑通从需求确定到发布复盘的最小闭环,再按结果决定扩大范围。
2. Jira:适合已有敏捷体系、需要细粒度配置的研发团队
Jira 的优势通常体现在工作流、字段、权限和生态配置空间。对于已有使用经验、团队习惯成熟、管理员能够持续治理的组织,保留现有体系并改善版本规划与报表,可能比更换工具的风险更低。若已有大量自动化、插件和历史数据,迁移前要仔细核算连接成本。
它的常见风险不是“功能不够”,而是配置长期增长后没人能解释。不同项目可能出现相似但不完全一致的状态、字段与自动化规则,导致跨项目报表难以比较。我的建议是先盘点当前工作流和字段使用率,合并重复方案,再评估是否需要新的规划视图。
选择 Jira 时应验证高级规划能力是否符合当前套餐与部署形态,具体能力、命名和许可边界应查看最新官方文档。演示中要使用团队实际项目,而不是单一标准流程,否则很难发现配置维护和报告口径的问题。
3. Microsoft Project:适合排程严谨、资源约束明显的项目
Microsoft Project 的思路更偏传统项目计划与排程,适合关键路径、多任务依赖、资源负荷和阶段性计划控制较重要的场景。对硬件研发、基础设施升级、合规交付或多个外部供应商共同参与的计划,资源与时间关系可能比敏捷看板更关键。
它的使用前提是团队愿意维护可靠的工期、依赖和资源信息。如果研发事项的不确定性很高,前期估算不断变化,过于详细的排程可能快速过时。此时需要把主计划用于管理关键交付与资源约束,把团队日常执行留在适合的工作系统中,并清楚定义两边如何同步。
试用时要演练资源冲突:同一关键专家同时被两个项目安排,工具如何呈现容量占用,项目负责人如何调整优先级?如果组织没有统一资源管理规则,再强的排程功能也无法替管理层作出优先级决定。
4. Asana:适合跨职能项目,不宜未经验证就替代研发工作台
Asana 更适合将目标、项目、负责人和时间线放在清晰的协作结构中。产品、设计、市场、运营和研发共同推进一个上市项目时,非技术角色通常需要快速看懂任务状态与责任归属,简单直观的计划视图能降低沟通门槛。
但如果团队希望在同一个系统里深度追踪代码相关工作、缺陷、迭代和测试,需验证其对象模型、集成与报表是否满足实际要求。不要只用市场活动项目来测试,再据此判断它是否适合工程团队;两者的协作对象和依赖模式并不相同。
比较适合的做法,是先让 Asana 承担跨职能项目总计划,再通过明确定义的集成或链接与研发执行系统衔接。若同一状态需要在两处手工更新,试点就应记录这类重复操作,并将其计入总成本。
5. monday.com:适合快速搭建可视化项目工作区
monday.com 的表格、看板、时间线和自动化组合,适合希望快速搭建部门级工作区的团队。对流程仍在演进、需要先让非技术成员参与计划管理的组织,配置灵活性有现实价值;视图较易理解,也有助于把状态汇总从零散表格搬到共享空间。
灵活的另一面是模板容易分化。团队可能为每个项目新建一套字段、颜色和状态,数月后管理层发现无法横向比较。选型时应查看工作区模板、权限继承、自动化运行限制和跨项目汇总能力,并确定谁有权建立新模板。
如果计划主要涉及工程依赖、发布质量和缺陷闭环,应通过真实研发案例检验其对象与集成是否顺手。若需要靠大量自定义字段模拟专用研发流程,要将后续配置和培训负担纳入试点结论。
6. ClickUp:适合想集中多种任务视图、但必须控制功能复杂度的团队
ClickUp 的吸引力在于工作区里可以组织任务、文档及多种视图,团队希望减少工具切换时会考虑它。对规模适中、愿意自己设计信息结构的团队,这种集中式工作空间有机会简化日常协作。
风险在于功能密度可能让初始配置变成一项独立工程。若每个小组都自由建立空间、状态和自定义字段,之后的跨团队报告会变困难。试点应设定信息架构边界,例如项目命名规则、关键状态、公共模板和归档策略;不要同时启用所有功能。
还要检查执行信息与计划汇总是否同步。如果团队必须在任务页更新一次,再在路线图表格更新一次,所谓集中管理就没有实现。用一个真实版本做连续两周试用,统计重复录入次数和任务状态维护耗时,往往比问卷评价更有参考价值。
7. Smartsheet:适合习惯表格、需要多方审阅计划的组织
Smartsheet 对习惯电子表格的项目团队比较友好,适合把行列数据、责任人、日期和状态组织起来,再用于甘特视图或项目汇总。项目办公室需要让外部合作方审阅计划、管理层希望快速浏览关键节点时,表格式模型容易理解。
当研发流程涉及复杂对象、多个版本间的关系或需要自动追踪缺陷与发布时,需验证单元格和项目项的组织方式是否足够自然。表格熟悉不等于复杂研发数据就适合全部放进表格;超宽字段、重复行和手工关联都可能降低长期维护质量。
建议重点测试多人同时更新时的权限、历史记录、自动化通知和跨表汇总,并检查导出、审计和数据保留要求。若团队只是想共享一张版本计划表,它可能足够;若要以它承载完整研发交付链路,就应提出更严格的试点标准。
8. 七款工具的差异应通过“同一案例、同一评分表”来比较
对比产品时,最公平的做法不是分别听厂商讲最擅长的演示,而是为所有候选准备同一套样例数据:一个版本目标、若干交付物、跨团队依赖、一次延期、一个风险节点、一项权限限制和一份管理报表。所有工具处理同一个问题,差异才会显出来。
| 验证场景 | 要观察的结果 | 容易被忽略的追问 |
|---|---|---|
| 跨团队依赖延期 | 下游节点、责任人和日期变化是否可见 | 历史基线是否保留,影响分析是否需要手工操作 |
| 里程碑验收 | 交付物、验收人和证据是否清楚 | 完成状态能否避免由执行人单方面定义 |
| 项目组合汇总 | 管理层是否能快速定位高风险版本 | 不同团队的延期口径是否一致 |
| 权限与外部协作 | 合作方仅能查看需要的信息 | 附件、导出和离职账号如何处理 |
| 日常维护 | 执行团队能否在工作中自然更新状态 | 是否需要在多处重复输入相同信息 |

六、具体案例推演:怎样把一个版本计划做成可决策的系统
1. 案例背景:四个研发小组共同交付一个季度版本
设想一家 B2B 软件公司要在 12 周内交付一个客户权限改造版本,参与方包括产品、平台研发、应用研发、测试、安全和客户成功。管理层最关心的不是每张任务卡片,而是能否按时完成客户试点;研发负责人关心接口与数据迁移依赖;安全团队关心评审材料是否按时准备。
在情景模拟里,我把目标拆成 6 个项目级节点:需求与范围冻结、技术方案评审、核心接口可用、端到端联调完成、安全验收完成、客户试点发布。每个节点都有验收人、完成证据、前置条件和计划日期;开发小组内部任务则放在执行层,不全部推到管理层总览。
2. 先建立基线,再记录滚动预测
计划基线用来保留团队最初认可的承诺,预测日期用来描述当前判断,实际日期用于复盘。三者不能混为一列。比如核心接口的基线日期是第 5 周末,第三周评估发现测试环境权限延迟,预测日期变成第 6 周中;负责人应同步记录原因、影响节点和缓解动作,而不是直接覆盖原日期。
每周计划会议的目标不是把所有任务逐条念一遍,而是回答四件事:哪些预测发生变化,变化原因是什么,谁需要决策或提供资源,哪些节点的风险正在接近不可逆点。会议结束时,每个高风险事项都应有下一步动作和复查时间。
3. 用风险阈值而不是“红黄绿印象”触发升级

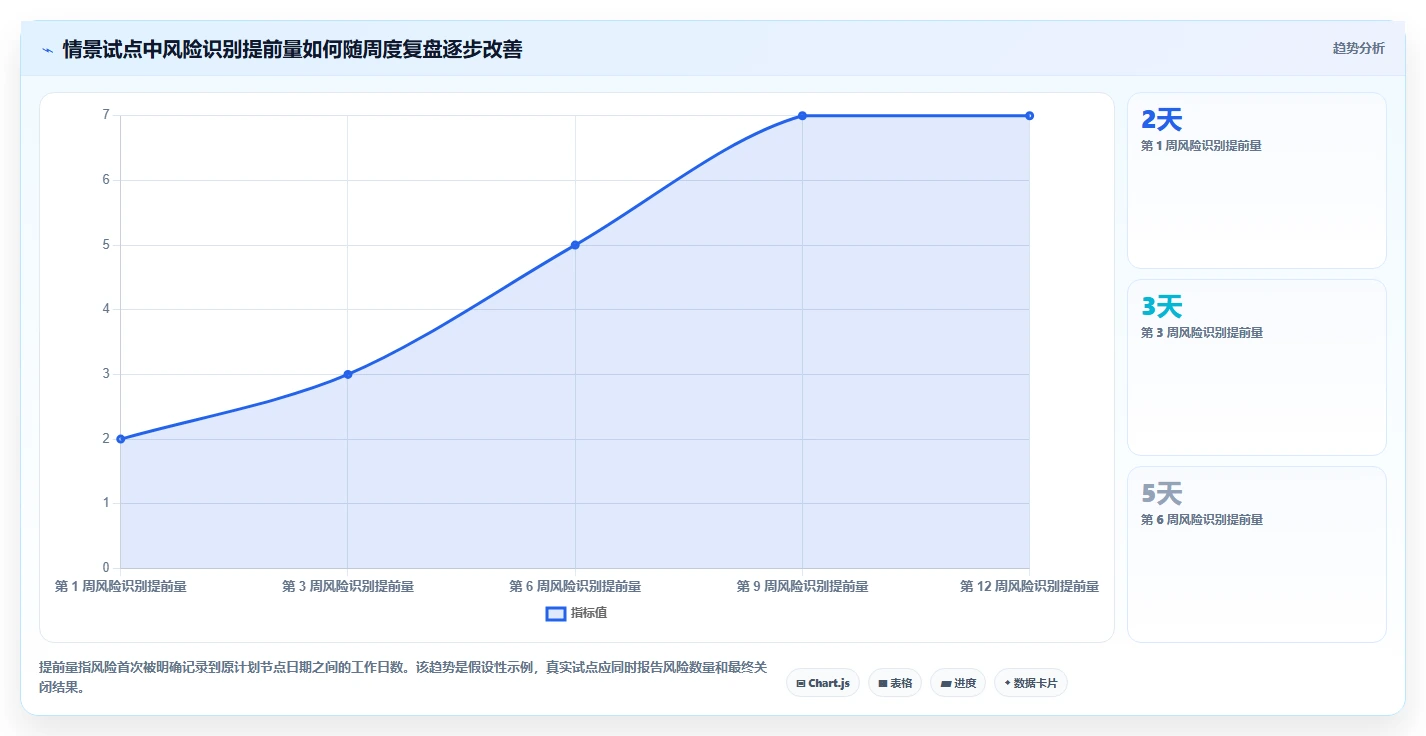

可以先设定适合本团队的建议基准,例如关键里程碑预测偏差超过 3 个工作日需由项目负责人说明,外部依赖连续 2 个工作日无确认需升级,风险关闭前不得将节点标为绿色。这些阈值不是通用行业标准,团队应根据版本周期、客户承诺和缓冲空间调整。
用阈值的目的不是惩罚延期,而是缩短从风险出现到管理动作发生的时间。若关键节点缓冲只有 4 天,等到延期 5 天才升级显然太晚;反过来,对每个普通任务迟半天都升级,会导致真正重要的通知被淹没。
4. 试点数据如何解释,而不是怎样制造“漂亮结果”
可以为试点记录计划维护工时、状态核实工时、延期发现提前量、基线变更次数、阻塞关闭时间和重复录入次数。假如原来项目办公室每周花 6 小时手动整理进度,试点后降为 3 小时,节省的是每周 3 小时;但如果管理员每周另花 5 小时维护工作流,不能只宣传报表整理减少了 50%。
下面的数据是情景模拟,用于演示计算方法,不是任何厂商的客户案例或实测承诺。试点团队应记录自己的前后对比,并保持相同的统计口径,比如都按每周工时、同一类项目和同一批参与角色计算。
| 观察指标 | 试点前模拟值 | 试点后模拟值 | 解释方式 |
|---|---|---|---|
| 每周状态汇总耗时 | 6 小时 | 3 小时 | 可观察汇总工作是否减少,但需同时检查管理员维护投入 |
| 关键延期首次暴露时间 | 预计节点前 2 天 | 预计节点前 7 天 | 提前暴露有利于调整资源,不等于最终交付一定按期 |
| 每周重复录入次数 | 约 28 次 | 约 9 次 | 用于判断执行系统与管理视图是否共享数据 |
| 高风险事项有明确责任人的比例 | 模拟基线 55% | 模拟目标 90% | 比例提高代表责任可见度改善,仍需核验行动是否实际完成 |

5. 复盘必须检查反例,不能只看改善项
如果系统让高风险节点提前暴露,但负责人没有能力调人或缩减范围,提前发现也未必改变结果。如果状态更新频率提高,却让工程师每天花大量时间维护任务,团队总效率可能下降。复盘时要找出“指标变好但体验变差”的情况,分析是阈值设错、字段太多、通知过量,还是组织没有配套决策机制。
另一项重要检查是风险是否被错误地提前关闭。比如某节点因依赖方口头承诺而转绿,却没有确认交付日期和验收内容;此时仪表盘会比现实更乐观。试点负责人应随机抽查风险关闭证据,而不是只看系统中的状态颜色。
七、不同团队的行动建议:试点范围决定你能否得到可信结论
1. 20 人以内的小团队:先验证轻量协作是否够用
小团队通常没有专职项目管理员,优先目标是降低维护负担。先定义项目目标、关键节点、负责人、验收条件和少量风险状态,用现有工具做 2 至 4 周试跑。不要一开始设置复杂权限、几十种状态和层层审批,否则团队会把精力花在管理系统,而不是交付。
如果计划主要是跨职能推进,Asana、monday.com、ClickUp 或 Smartsheet 可以进入对比;若工作以研发需求、缺陷和版本迭代为核心,则应重点检查研发对象和日常执行是否衔接。选工具时要让实际执行者参与,不要只由负责人试用后决定。
2. 20 至 100 人的成长型组织:优先解决多团队口径不一致
团队增长后,最大的计划问题往往不是缺少视图,而是不同小组对“进行中”“已完成”“阻塞”的解释不同。建议先建立一套最小公共口径,再允许团队保留局部流程。试点可选择两个不同类型项目,验证同一模板能否覆盖常见工作而不制造大量例外。
在这个阶段,选型时应重点比较:项目组合视图、跨团队依赖、模板复制、权限管理、研发系统集成和管理员操作成本。每周安排一次计划质量回顾,抽查少量节点是否具备验收人、依赖和预测日期;比一次性培训所有功能更容易形成习惯。
3. 100 人以上的中大型研发组织:把治理能力纳入采购要求
中大型组织应把项目组合管理、统一报表口径、权限审计、跨团队依赖和系统集成作为重点。PingCode、Jira 等面向研发场景的候选可进入试点,但必须以真实组织结构和流程来验证,而不是依据品牌定位直接判断适配。已有系统运行稳定时,还需评估迁移是否真的比治理现状更合算。
建议成立小型选型组,成员包括研发负责人、产品负责人、项目管理办公室、工具管理员、安全或 IT 代表和一线执行者。采购评审前先确认数据分类、部署要求、身份体系、接口清单、试点范围和退出方案。试点结束后,须能导出关键项目数据并说明如何回退,避免验证过程变成不可逆的正式迁移。
4. 多供应商或强合规项目:先过安全与责任边界,再谈视图体验
如果项目包含外部供应商、客户协作或敏感数据,首要问题是访问边界、数据留存、操作审计和责任归属。需要明确外部成员能否查看内部风险、附件是否可下载、离场后权限何时撤销、数据是否能按要求导出或删除。
这类项目还应演练异常流程:账号失效时谁恢复访问?集成中断后如何发现不同步?供应商提交状态后由谁验收?工具不能代替合同与治理制度,但可以让责任和时间记录可追溯。若供应商无法清楚说明这些边界,不应仅因界面容易上手就通过选型。

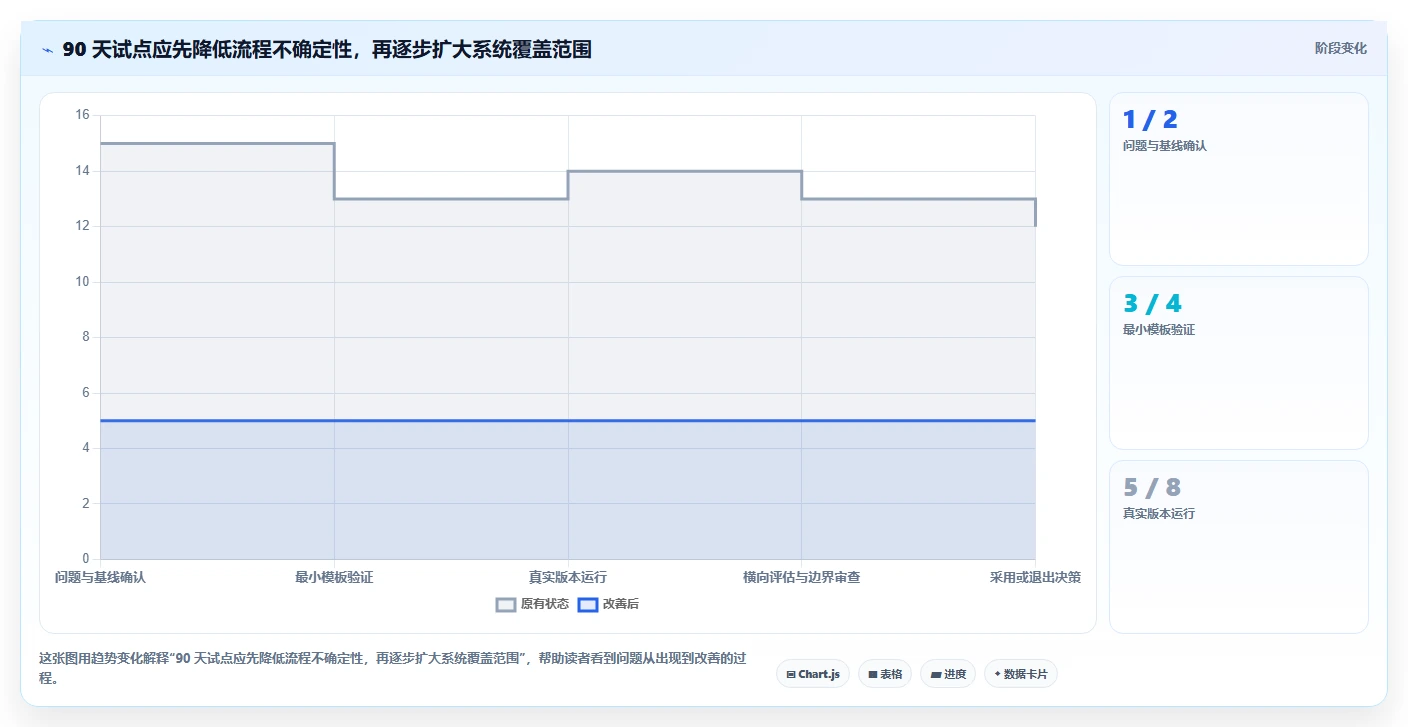

5. 90 天试点的操作节奏
-
第 1 至 2 周:定义问题和基线。记录当前汇总工时、重复录入、延期发现时间、基线变更次数和核心用户反馈。选定一到两个项目,不要全公司同时迁移。
-
第 3 至 4 周:搭建最小模板。只配置项目目标、交付物、负责人、验收人、基线日期、预测日期、依赖和风险字段。先验证数据是否能自然进入工作流程。
-
第 5 至 8 周:运行真实版本。每周复盘偏差、阻塞和风险,记录管理员投入与一线维护负担。试着模拟一次依赖延期,检查影响通知和升级流程。
-
第 9 至 10 周:做横向评估。用相同数据和评分标准对比候选工具,审查报表口径、权限、集成、历史追溯和数据导出。
-
第 11 至 12 周:形成采用或退出决定。对照试点前基线,说明哪些指标改善、哪些没有改善、哪些成本增加,并确定扩大范围所需的人员和治理投入。

八、最终取舍与下一步:先解决计划可信度,再追求自动化
1. 什么时候应该选择研发一体化工具
当需求、迭代、缺陷、测试和发布数据散落在多个系统,项目办公室必须反复手工汇总;当管理者经常追问“这个日期从哪里来”;当跨团队风险很难追到实际负责人时,研发一体化方向值得优先评估。重点不是把所有工作都搬进一个系统,而是减少关键状态的重复录入并提高追溯能力。
对中大型研发组织,PingCode 可作为候选之一;若已有成熟 Jira 环境,也应把“治理现状与升级现有系统”作为同台方案比较。真正的判断依据是同一案例下的链路覆盖、数据质量、维护成本和安全边界,不是工具宣传页中的功能数量。
2. 什么时候应该选更轻的跨职能计划工具
如果多数参与者不写代码,主要工作是围绕交付日期协调设计、运营、市场、客户和研发,轻量的目标与任务视图可能更适合。Asana、monday.com、ClickUp 或 Smartsheet 可根据团队习惯进一步试用,但应保持研发执行系统与项目总计划之间的清晰关系。
轻量不等于无治理。至少要规定项目模板、关键状态、负责人字段和归档规则,否则团队很快会得到许多互不兼容的表格。若跨项目管理主要靠人工复制数据,原本简单的工具也会变成隐性数据仓库。
3. 什么时候应该优先使用专业排程能力
若关键路径、资源冲突、外部交付依赖和合同节点决定项目成败,Microsoft Project 这类排程取向的工具值得评估。团队要提前确认工期估算、资源分配和变更维护是否有明确责任人,否则排程结果会迅速失真。
研发工作高度迭代时,可以考虑将项目主计划与团队执行工具组合,而不是强迫所有工程任务都服从一个静态排程表。组合方案的前提是数据同步责任明确、重复录入可控,并能在项目复盘时追溯日期变化。
4. 选型时应接受的几种取舍
-
灵活性与一致性:配置越自由,团队越容易适配自身流程;但组织级汇总和统一审计也越难。解决办法不是完全禁止定制,而是锁定核心字段与状态。
-
功能丰富与上手成本:功能越多,越能覆盖复杂场景,也越需要培训和管理员投入。小团队应优先确认是否能关掉不需要的复杂度。
-
统一平台与最佳组合:一个平台可减少切换,但未必在每个研发环节都最强;多工具组合更专业,却需要承担集成和数据一致性成本。
-
短期迁移与长期治理:快速迁移可以更早统一界面,但若没有清理字段和流程,旧问题会原样延续。先治理再迁移通常更慢,却更容易得到可信报表。
-
可视化与数据可信度:漂亮的路线图有助于沟通,但只有负责人、日期、依赖和验收记录可靠,视觉上的透明才有管理价值。
5. 下一步从一张“可核验的里程碑卡”开始
在比较七款工具之前,先拿一个真实版本写出 5 至 10 个关键节点。每个节点至少填写:要交付什么、谁负责、谁验收、基线日期、当前预测、前置依赖、风险信号和完成证据。然后请两位执行者、一位项目负责人和一位管理者共同评审,检查他们是否对“完成”有相同理解。
接着选两款候选工具,用完全相同的节点和一次延期场景做试点。记录维护工时、风险发现时间、重复录入、报表准备耗时和用户反馈。到了试点结束,若工具没有让计划更可信、让风险更早进入决策,也没有减少人工整理成本,就不要因为已经投入配置而勉强扩大部署。
我对里程碑软件选型的核心判断是:工具的价值不在于把未来画得更精确,而在于当现实偏离计划时,团队能更快知道偏在哪里、谁需要行动、还来不来得及调整。下一步先定义计划质量,再让工具接受同一套真实问题的检验;这比从功能排行榜里直接挑一个名字,更可能选到长期用得下去的方案。
6. 参考资料与数据口径
本文涉及产品定位与功能方向的描述,依据各产品公开产品页面、帮助中心和官方文档中可查的工作管理、时间线、甘特图、研发协作及项目规划资料进行归纳。不同地区、部署方式、订阅套餐和产品版本的能力可能存在差异,读者应在采购时核对最新官方说明、服务协议与安全材料。
文中的 36 人团队、42 个候选节点、试点前后耗时、风险提前量、迁移人天及评分维度均明确作为情景模拟或建议评估框架,用于说明如何建立选型证据,不代表第三方统计、厂商实测结果或普遍适用的行业基准。企业应使用自身试点数据替换示意数值,并保留统计口径和数据来源。
常见问题解答(FAQ)
1. 2026年做研发里程碑计划,7款工具应该按什么标准选,不能只看甘特图吗?
我正在给研发团队挑里程碑计划工具,看到不少对比只列功能,却没说上线后谁来维护依赖、延期怎么暴露。我想知道,除了甘特图,哪些能力会真正影响项目能不能按节点交付?
选工具时,我会先拿一条真实项目链路做验证,而不是先比功能数量:从需求确认、开发、联调到验收,逐个检查任务能否关联负责人、前置依赖、交付物和验收条件。甘特图只能展示日期;如果依赖关系和变更记录不完整,计划看起来很直观,实际却无法解释为什么延期。下面是七类常见产品的初筛角度。
具体能力可能因版本、套餐和配置而异,表格不是功能承诺,演示前应要求供应方用团队的实际流程走一遍。
产品初筛时重点核验 Microsoft Project复杂排期、资源分配、关键路径是否满足项目管理要求 Jira研发事项与版本目标、迭代进度之间能否清楚关联 Asana跨职能任务、时间线与责任人协作是否顺手 ClickUp自定义字段和视图是否带来效率,还是增加维护负担 monday.com状态流转、自动化提醒和跨团队视图能否匹配流程 Smartsheet表格化排期、依赖和汇总视图是否适合现有习惯 飞书项目研发流程配置、协作方式及现有办公环境的衔接情况 我建议先给需求设权重:依赖与关键路径25%,研发事项关联20%,风险和变更追踪20%,跨团队汇总15%,权限与集成10%,使用门槛10%。
再让候选工具完成同一项演示任务。若团队主要靠迭代交付,事项关联通常比复杂资源平衡更重要;若项目有硬性上线日期和多团队串行依赖,关键路径和变更审计就应提高权重。
2. 研发项目的里程碑应该设多细,才能既能预警又不把计划做成任务清单?
我做计划时经常卡在粒度上:节点设少了,问题要到临近上线才暴露;拆得太细,团队又要花很多时间维护。我想知道,一个可执行的里程碑究竟应该写到什么程度?
里程碑应描述一个可验证的交付结果,而不是一段忙碌时间。比如,“开发进行中”不是好节点;“核心接口联调通过,阻塞项清零或有经确认的替代方案”更可检查。节点至少要有目标日期、单一责任人、验收条件、前置依赖和延期影响。
以一个12周的研发项目作规划演练,可以先设5个主要关口:需求基线确认、第一个端到端流程跑通、功能冻结、发布候选版本验收、正式上线。每个关口下面再放可跟踪的工作包,而不是把所有开发任务都命名成里程碑。这里的12周和5个节点是便于说明的示例,不是适用于所有团队的标准。
粒度是否合适,可以用两个问题检查:负责人能否在一周内判断节点是否仍可按期完成?如果节点延期,团队能否指出受影响的后续交付?如果都不能,通常需要补充依赖或拆分交付结果;如果一个节点只代表半天的常规任务,则更适合留在任务层。还要给关键节点预留缓冲。不要把每个团队的最乐观估时直接串成总工期;
把不确定的外部依赖、验收等待和集成风险单独标注,必要时在上线前设置缓冲区。缓冲不是掩盖低效率,而是让计划明确哪些风险尚未被消除。
3. 多团队共用一张里程碑计划表,怎样减少日期反复改、风险却没人负责?
我遇到过计划表里每周都有人改日期,表面上进度一直是最新的,可项目负责人还是不知道真正的风险在哪里。我想知道,更新机制应该怎么设计,才能让里程碑计划支持决策,而不是变成状态填报?
关键不在于更新得多频繁,而在于每次更新有没有保留“原计划、当前预测、变化原因”三项信息。只有当前日期、没有基线日期,团队就无法看出偏差;只有延期天数、没有原因和影响对象,管理者也无法判断要不要调资源或缩范围。
可把更新规则固定为每周一次:任务负责人更新实际状态和剩余工作量,里程碑负责人核实验收条件与依赖,项目负责人只处理超出阈值的偏差。例如,预测延迟超过3个工作日、关键路径任务出现阻塞,或验收范围发生变化时,必须填写原因、影响节点、应对方案和决策人。3天是可调整的示例阈值,应按项目节奏设定。
做一次简化的排期演练:假设接口联调原定周五完成,周三发现上游字段尚未冻结。与其只把完成日期从周五改到下周二,不如记录“上游字段变更未确认”,标明受影响的测试开始日期,并指定由谁在何时确认字段。这样会议讨论的是消除阻塞,而不是解释日期为什么又变了。还应区分状态与风险。
状态回答“做到了哪里”,风险回答“什么可能让目标无法做到”。把风险单独登记,并关联到具体里程碑、责任人和触发条件,能避免所有事项都显示为“进行中”,却没有人对关键的不确定性负责。
4. 从表格迁移到里程碑计划工具,怎样判断上线后真的省了时间?
我担心换工具后,团队不仅要维护新系统,还得继续更新原来的表格,最后多做一遍录入。我想知道,如何小范围试用并判断它是否值得推广,而不是被演示效果说服?
不要一开始就全团队迁移。先选一个有明确交付日期、涉及两个以上职能、但范围可控的项目做试点;迁移前记录当前每周用于更新计划、催进度、汇总状态的时间,以及延期事项从发生到被负责人发现的间隔。没有基线,就很难证明工具带来改善。
试点可持续4周,并设定三类观察指标:计划维护成本、风险发现时效、信息重复录入次数。举例来说,团队可以记录每周用于整理进度的工时是否下降、关键依赖阻塞能否在一个工作日内被看见、同一状态是否还要在多个地方重复填写。具体目标要由团队的基线决定,不应把示例数值当成通用行业标准。
试点开始前先限定数据范围:只迁移未完成任务、关键依赖、里程碑基线和验收标准;历史资料保留只读归档,不必一次性搬完。再指定一名计划维护负责人和一名流程决策人,避免每个人都能随意改字段、状态和日期。
四周后,如果维护时间没有下降,先检查是否仍在双轨录入、字段是否过多、更新责任是否不清,而不是立即认定工具不合适。若信息重复减少、风险更早暴露,且负责人能据此做出范围或资源决策,再逐步扩大试点;若只能生成更漂亮的图表,却没有改变决策速度,就还没有证明迁移的价值。
文章包含AI辅助创作:高效研发管理:2026年7款热门软件管理大里程节点计划表工具盘点,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196853
读者评论
把候选工具放进真实版本里测试,比逐项听功能介绍实在。尤其是故意延迟一个前置节点,看看下游影响能不能被及时看见,这个检查很有参考价值。
文中的模拟案例标得比较清楚,没有把示意数字包装成行业统计。节点先明确验收人和依赖,再录入系统,确实比单纯追求任务覆盖率更重要。
我们团队也遇到过计划日期反复调整、完成率却一直很好看的情况。基线变更次数和阻塞时长值得一起看,不过不同团队还需要先统一状态口径。
