一份软件项目计划表看起来只是一张 Excel,真正决定它能不能用的,却不是颜色、甘特图样式或模板里预置了多少列,而是团队能否用它回答三个问题:现在做到哪一步、哪些依赖正在拖慢交付、出现变化后谁来更新计划。我的选型原则很直接:小团队先选低维护成本的表;跨团队协作先检查版本和依赖管理;当计划需要连接需求、缺陷、工时与发布状态时,就不要再把 Excel 当作唯一事实来源。
一、先讲结论:Excel 模板不是项目管理能力的替代品
1. 先按问题选工具,不要先按模板样式选工具
搜索“软件项目计划模板 Excel”时,很多人最先比较的是模板里有没有甘特图、颜色是否好看、能不能自动计算完成率。但我会把顺序倒过来:先问团队要靠这张表作什么决定,再检查模板能否稳定提供所需信息。
如果项目由一个小团队执行、任务数量有限、依赖关系不复杂,而且主要通过固定周会同步进度,那么 Excel 往往是合理选择。它成本低、易于编辑、容易留档,团队不必先学习一套完整的项目管理系统。
如果同一计划要由多个部门持续修改,任务彼此依赖,需求和缺陷又频繁变化,问题就不再是“有没有合适的模板”,而是 Excel 能否保证大家看的都是同一份计划。此时,版本冲突、状态滞后和重复录入会逐渐超过表格本身的价值。
选型的核心不是 Excel 与专业平台谁更先进,而是当前协作复杂度是否已经高于电子表格的控制能力。工具越重,配置和维护成本越高;工具越轻,越依赖团队自觉更新。选错方向,常见结果不是功能不足,就是流程负担过重。
2. 用五项条件做第一轮判断
我建议先用以下五项条件筛选,而不是下载十几份模板逐个试用。这里的阈值是用于初筛的建议基准,不是行业统一标准;实际团队可以按任务周期、协作者数量和交付风险调整。
- 任务规模:活跃任务是否大约少于 50 项,计划是否能在一到两屏内看清。任务少并不必然适合 Excel,但任务一多,筛选、分组和维护负担会迅速增加。
- 协作者数量:主要编辑者是否不超过 5 人,其他人是否只需查看。若多人同时编辑同一文件,应重点验证版本管理与权限,而不是默认“云端共享就不会冲突”。
- 依赖复杂度:是否只有少量前后置关系。如果一个任务延期会连续影响多个团队或多个里程碑,手工维护依赖链的风险会明显上升。
- 变化频率:范围和优先级是否每周变化数次。变化越频繁,表格里复制粘贴、改日期、同步状态的成本越高。
- 数据连接需求:是否需要让计划状态与需求、缺陷、代码发布、工时或审批记录保持关联。若需要多处重复录入,就要把数据一致性成本算进选型。
如果前两项偏轻,依赖少、变化低、数据连接要求也弱,先用规范化 Excel 模板通常足够。若协作者多、变更频繁或跨团队依赖密集,应至少安排一次专业项目管理平台的试运行,而不是继续给表格增加更多颜色和公式。

3. 选型结论可以压缩成三条
- 单团队、低变更、轻依赖:选一份结构简洁的 Excel 计划表,先把责任人、开始日期、结束日期、状态和风险维护好。
- 跨团队、多人编辑、依赖明显:用 Excel 做评审、归档或阶段快照可以,但不要默认把它当作实时协作的唯一系统。
- 需求、缺陷、发布和计划需要联动:评估项目管理平台,让计划状态尽量从任务执行记录中产生,而不是每周再手工抄一遍。
我会把“能不能维护”放在“功能够不够多”前面。模板被团队持续使用,比表格拥有二十个没人维护的工作表更有价值。
二、背景和真实场景:为什么一份表格会从计划变成负担
1. 软件项目计划不是静态日历,而是持续更新的假设
软件项目中的日期,本质上是基于当前范围、人员、依赖与风险作出的计划假设。需求澄清后,工作量可能变化;关键成员被其他事项占用,任务时长可能延长;接口方案调整,原本并行的工作也可能变成串行。
所以,计划表不只是“任务名称加起止日期”。它至少需要让团队看见:任务由谁负责、前置条件是什么、当前状态如何、预计完成时间是否发生变化、风险由谁跟进。缺少这些信息,甘特图看上去再完整,也可能只是把不确定性涂成了整齐的色块。
2. 我更关注计划失真的过程,而不是计划最初的完整度
在实际选型判断中,我会观察计划从建立到执行的过程:任务信息是否能在工作发生时顺手更新;管理者能否发现哪些日期是原计划、哪些是最新预测;团队是否需要把同一状态分别填写在表格、周报和任务系统里。
我不会把“项目最后延期”简单归因于工具。项目延期可能来自需求变化、决策等待、资源冲突、技术风险或估算偏差。工具的作用是让这些因素尽早暴露、责任清楚、影响可追踪,而不是自动消除它们。
3. 三种常见现场,适合的方案并不一样
(1)短周期的小型交付
例如一个 4 至 6 人团队需要在数周内完成内部系统的一次功能升级,任务较少,成员固定,日常沟通直接。此时,一份有明确字段、状态下拉选项和简单风险栏的 Excel 表,可能比引入复杂流程更合适。
需要注意的是,简化不等于省略关键字段。如果表格只记录“任务、负责人、完成日期”,团队仍可能不知道任务是否被阻塞、日期是承诺还是预测、验收标准是什么。轻量工具也要有最低限度的管理信息。
(2)多个团队共同交付的版本
例如产品、研发、测试、运维需要共同准备一次版本发布。计划中不只有开发任务,还有接口确认、测试环境、数据迁移、验收和发布窗口。一个环节变化可能影响多个后续工作,单靠静态日期列很难看出连锁影响。
这类项目即使继续用 Excel,也要显式维护依赖关系、负责人、阻塞原因和更新时间。若这些信息每周都要通过会议重新收集,表格的维护机制本身就需要重新设计。
(3)多个项目争用同一批资源
当研发、测试或架构人员同时参与多个项目时,单个项目计划表可能都看起来可行,但合并起来却出现同一个人被安排在同一时段承担多项关键工作。单项目模板通常无法自然解决组合资源冲突,团队需要额外的资源视图或跨项目规划机制。
若组织规模超过百人、多个团队需要统一查看需求、缺陷、迭代和交付状态,PingCode 可以作为专业项目管理平台的评估对象之一。它主要面向中大型企业和百人以上组织;是否适合,仍应通过实际流程试点验证,而不应仅凭规模标签或产品介绍做决定。
4. 计划表的价值取决于更新闭环

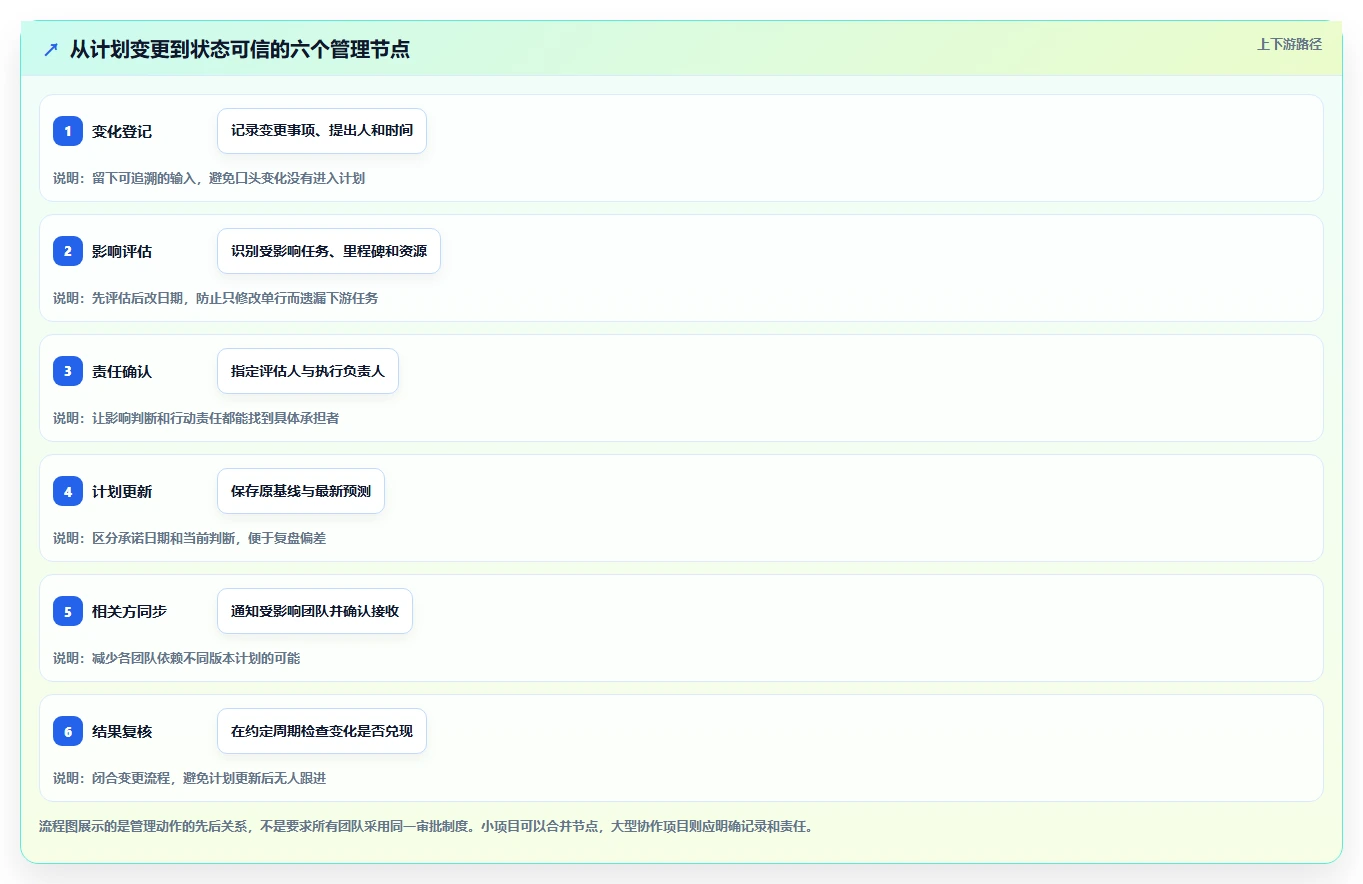

一个可靠的计划闭环,通常包括“提出变化,评估影响,确定责任人,更新预测,通知相关人员,复盘偏差”。Excel 可以承载其中一部分,但需要团队自行定义谁更新、何时更新、如何标记变化以及谁负责确认。
如果只在项目启动时填一次表,之后每周靠项目负责人手工追问,文件就会逐渐变成历史记录。判断模板是否有效,别只看它能否生成计划,还要看计划变化后,信息能否在下一次决策前更新到位。

三、常见误区:看起来更完整的模板,不一定更能管理项目
1. 误区一:甘特图越精细,计划就越可靠
甘特图适合呈现时间安排,但它不自动证明工期估算准确,也不自动说明任务之间的依赖是否真实。如果任务持续时间只是凭感觉填写,图表越精美,越容易给人一种确定性很强的错觉。
尤其要避免把计划精度误认为预测能力。对早期需求而言,精确到小时的日期通常没有足够依据;对于已经进入执行、输入条件稳定的工作,按天管理可能更有意义。计划粒度应与团队真正拥有的信息相匹配。
2. 误区二:完成百分比能准确表达进度
“完成 80%”看似直观,实际可能来自个人主观判断。对一项尚未完成验收的任务,80% 可能只是代码写完了,却还没有集成、测试或上线;对另一项任务,80% 可能有明确的交付物支撑。
我的建议是优先使用可验证的状态和里程碑,例如“未开始、进行中、待评审、待验收、已完成、受阻”。如果确实需要百分比,应明确计算口径:按子任务权重、已验收交付物,还是负责人估计。口径不明确时,百分比只会增加比较争议。
3. 误区三:每周改日期,计划就保持最新
把结束日期一再向后拖动,会覆盖原定目标,最终很难判断偏差从何时开始、影响有多大。表格至少要区分基线日期与预测日期,并记录变更原因;对于关键里程碑,还应记录决策时间和影响范围。
这不意味着每次日期变化都需要正式审批。它意味着团队不能通过覆盖旧值,悄悄抹掉计划变化。若项目目标和承诺已经变更,最好清楚标记变更版本,而非让新日期看起来从一开始就如此。
4. 误区四:增加字段就能提高管理质量
模板字段越多,数据收集和维护成本越高。若一列信息既不会触发行动,也不会用于评审、分析或交付验收,它很可能只是装饰性负担。
我会把字段分成三类:执行必需字段、决策辅助字段、特定项目才需要的字段。常态化模板只保留前两类中的必要部分;风险概率、风险影响、资源估算、变更编号等字段,可根据项目复杂度逐步启用。
5. 误区五:共享文件等于协同管理
把文件放到共享位置,只解决了“文件放在哪里”的问题,没有自动解决“谁能改什么、改动如何通知、错误如何恢复、谁负责状态可信”。多人编辑同一文件时,还应测试版本历史、访问权限、公式保护、筛选视图和协作体验。
不同 Excel 版本、存储位置和组织权限策略会影响协作功能。正式采用前,应使用团队实际账号、设备和文件存储环境验证,而不是只在模板下载页或个人电脑上试用。Microsoft 的 Excel 支持文档也会随产品版本更新,具体协作能力和限制应以组织当前使用的版本说明为准。
6. 误区六:用模板代替需求和风险管理
计划表可以记录工作安排,却不能替代需求基线、范围变更、验收标准和风险决策。若团队没有说明“什么算完成”,把“任务完成”打勾也可能掩盖交付质量问题。
同样,风险栏不是写一句“注意延期”就够了。风险至少应有触发条件、影响对象、应对动作、负责人和复查时间。一个简短但能触发行动的风险记录,胜过十几条无人跟进的泛泛提醒。

四、专业判断逻辑:从工作流、数据和维护成本做选型
1. 第一层:先明确计划的使用目的
一份项目计划表可能服务不同读者:团队成员需要知道下一步工作;项目负责人需要发现阻塞和偏差;管理者需要了解里程碑与资源风险;客户或合作团队需要知道交付边界。不同读者需要的信息并不相同。
如果模板把所有对象、所有风险和所有汇报字段挤在同一张工作表,常见后果是内容拥挤、维护混乱。可以将执行视图与汇报视图分开,但二者应来自同一套数据,避免复制后产生不同版本。
2. 第二层:检查核心字段是否形成闭环
对大多数软件项目,计划表至少应该回答:要交付什么、谁负责、何时开始、何时预计结束、当前状态、依赖什么、如何验收、最近何时更新。并不是每个模板都必须逐字包含这些字段,但对应信息不能缺失。
| 字段 | 最小可用写法 | 要解决的问题 | 常见失效方式 |
|---|---|---|---|
| 任务或交付物 | 用动词和对象描述,例如“完成支付接口联调” | 团队是否对工作内容有共同理解 | 只写“研发”“测试”等角色名,无法验收 |
| 责任人 | 明确一个主责人,协作人另列 | 谁负责推进和更新状态 | 多人共同负责但没有最终负责人 |
| 开始与结束日期 | 分别保存基线日期和最新预测日期 | 当前安排与原定承诺是否发生偏离 | 覆盖旧日期,无法复盘变更 |
| 状态 | 采用定义清楚的有限选项 | 任务处在哪个执行阶段 | 不同人对“进行中”理解不同 |
| 依赖与阻塞 | 列出前置任务或阻塞事项 | 延期是否会影响后续工作 | 只标红,不写原因与处理人 |
| 验收标准 | 写清可观察的完成条件 | 什么情况下可以关闭任务 | 把“代码提交”误作完整交付 |
| 更新时间 | 记录最近一次有效确认日期 | 状态是否仍然可信 | 旧状态没有过期提示 |
3. 第三层:把基线、预测和实际值分开
这是我评估模板时最看重的设计之一。基线是团队曾经同意的计划版本;预测是基于当前情况对未来的判断;实际值是事情真正发生后的记录。三者混在一列里,项目就很难区分“原计划不合理”还是“执行中发生变化”。
小型项目可以只为关键里程碑保存基线与最新预测,不必每项工作都保留完整历史。变化频繁、审计要求较高或影响范围大的项目,则应考虑使用有版本记录的任务管理系统,减少人工维护历史快照的成本。
4. 第四层:评估 Excel 的维护负担
我会用一周的模拟更新来测试模板,而不是只看空白模板。让真正的项目负责人完成新增任务、延期、负责人变更、任务受阻和里程碑调整,观察哪些步骤必须手工复制,哪些公式容易被覆盖,哪些变化需要通知其他人。
可以用一个简单的成本模型辅助判断:每周手工维护时间 × 参与项目数量 × 项目持续周数,再加上因信息滞后产生的协调成本。这个模型不是精确财务核算,而是提醒团队不要只计算软件采购费,忽略持续维护的人力。
工具选型应比较总拥有成本,而不只是许可价格。Excel 的直接成本通常较低,但多人维护、汇总报表、跨项目同步和历史追踪可能消耗大量人工;专业平台需要配置、培训和流程治理,但在复杂协作中可能减少重复录入。
5. 第五层:设置切换信号,而非凭感觉升级
我建议团队在使用 Excel 的同时,记录几个真实信号:每周维护耗时、状态过期任务数、同一数据重复录入次数、因计划版本不同产生的协调次数,以及跨团队依赖未及时暴露的案例。
如果这些信号持续恶化,再启动升级评估。这样做比“表格看起来旧了”更可靠,也能帮助团队把需求讲清楚:是需要权限、自动提醒、依赖视图、跨项目资源管理,还是任务与缺陷关联。

6. Excel 模板需要做的基础质量检查
- 把任务数据整理为规则表格,避免空行、合并单元格和随意插入的标题行影响筛选与排序。
- 状态、优先级、风险等级使用一致的下拉选项,避免同一概念出现“完成”“已完成”“Done”等多个写法。
- 对日期、工期、任务编号和责任人设定合理的数据验证,减少文本日期和错误输入。
- 用条件格式突出逾期、即将到期、无负责人和依赖未解除的任务,但不要只靠颜色传递含义。
- 锁定不应手工覆盖的公式列,并用醒目提示区分输入字段和计算字段。
- 建立原始数据、执行视图和汇报视图的边界,避免在汇报页直接手动改写任务状态。
- 测试筛选、打印、导出和不同设备打开后的呈现效果,尤其是日期、字体和公式兼容性。
这些做法可以改善一份表格的可靠性,但并不会让 Excel 自动具备完整的工作流、审计与跨项目治理能力。模板优化能解决格式问题,不能替代对协作机制的选择。
五、具体案例与数据观察:用一个发布项目检验模板是否够用
1. 场景设定:六周内完成一项软件版本升级
下面是一个用于选型演练的情景案例,不是某家企业的真实项目数据。假设一个 10 人团队准备在六周内完成一项版本升级,参与角色包括产品、研发、测试和运维;计划包含 36 个任务、4 个关键里程碑,涉及接口改造、回归测试、灰度验证和正式发布。
在第一周,团队认为多数任务都能按期完成,计划表也很整齐。第二周,接口方案变化,两个开发任务需要重估;第三周,测试环境准备延后;第四周,发布窗口又受到外部排期影响。此时,判断工具是否够用的关键,不再是能否看到条形进度,而是变更能否被及时传导到受影响的任务与决策者。
2. 先用 Excel 运行一周的变更演练
我会把这个案例的 Excel 方案设为:一张任务明细表、一张里程碑视图、一张风险与变更记录。任务表保留任务编号、交付物、负责人、基线日期、预测日期、状态、前置任务、验收标准、更新时间和备注。
每次变更时,负责人先更新变更记录,再由项目负责人检查受影响的任务和里程碑。这样做增加了一点维护步骤,但能避免只改一行日期。若团队在这一周内可以稳定完成更新,且参与者始终知道文件在哪里,Excel 仍有继续使用的依据。
3. 再观察五个指标,而不是只看完成率
为便于比较,本案例采用情景模拟数据:初始计划有 36 个任务;每周约 4 项任务发生调整;一次变更平均影响 2 个后续任务;团队通过会前收集和会中核对维护状态。以下数字仅用于演示指标设计,不能外推为普遍行业基准。
| 观察项 | Excel 运行前的假设 | 一周演练的观察结果 | 判断价值 |
|---|---|---|---|
| 状态更新耗时 | 负责人估计每周 1 小时 | 收集与核对合计约 2.5 小时 | 发现维护工作不只在填表,还包括追问和确认 |
| 重复录入次数 | 预期只维护计划表 | 部分状态还要另填周报 | 需要决定周报是否能从计划数据生成 |
| 日期变化追溯 | 预计直接修改预测日期 | 必须额外保存变更原因和原日期 | 检验模板是否能区分基线与预测 |
| 依赖同步 | 计划负责人统一检查 | 部分影响需要逐个通知下游负责人 | 判断关系链是否适合手工追踪 |
| 过期状态识别 | 每周例会口头询问 | 没有更新时间字段时无法快速确认 | 判断是否需要过期提醒或自动化机制 |
4. 用结果决定继续用表格还是做平台试点
如果六周项目中,负责人每周花两三个小时维护计划,更新及时、依赖可见、版本冲突很少,那么这可能是可接受的成本。重点不是把时间降到零,而是确认团队愿意承担这项成本,并且维护结果足以支持决策。
如果每次变更都要手工查找受影响任务,周报和计划需要重复录入,参与者常常依据不同版本做事,或者负责人无法在会议前确认状态,那么问题已经不只是模板字段缺失。下一步应试点能关联任务、需求和缺陷的协作工具或项目管理平台。
若组织已有多团队、多项目以及统一交付治理的需求,可将 PingCode 纳入评估清单。建议只选择一个业务边界清楚的项目进行试点,明确需要覆盖的任务、需求、缺陷、迭代或发布流程,再比较数据完整性、使用负担、权限配置和报表可信度。不要把“试点上线”本身当作成功,真正的判据是重复录入是否减少、状态是否更及时、跨团队依赖是否更容易发现。

5. 这类案例真正要验证的不是“工具快不快”
单次填表速度只是局部效率。更值得比较的是:变更从发生到相关人理解需要多久;关键风险从出现到被讨论需要多久;计划版本错误能否及时发现;团队能否在会议前形成一致判断。
如果 Excel 配合清晰的责任机制已经能回答这些问题,就没有必要为了追求工具升级而升级。反过来,如果团队每周都在补数据、对版本、手工追依赖,继续添加公式未必解决核心矛盾。
六、不同情况下的行动建议:先把试用做成一次可复盘实验
1. 个人或小团队:用最小字段集快速启动
适用条件是项目范围较稳定、任务数量有限、编辑者少、外部依赖不多。第一步不是下载最复杂的模板,而是明确任务完成定义,再保留任务、负责人、起止日期、状态、依赖、验收条件和更新时间。
- 先列出项目里程碑和可验收交付物,再拆解执行任务。
- 为每项任务指定一位主责人,协作人放在独立字段或备注中。
- 使用固定状态选项,明确每个状态的进入条件和退出条件。
- 在每周固定时间更新状态,逾期或受阻事项必须写原因和下一步动作。
- 项目结束后检查哪些字段从未被使用,下一轮删掉无价值字段。
这一阶段不需要追求自动化程度。把更新节奏和状态口径建立起来,通常比先做复杂公式更重要。
2. 多人协作团队:先验证共享与责任机制
当编辑者增加到数人,表格本身之外的规则就变得重要。团队应指定唯一的正式文件位置,明确哪些字段由任务负责人维护、哪些字段由项目负责人管理,并确定版本错误或误删数据时如何恢复。
- 使用团队实际环境测试多人协作,确认登录权限、访问范围和版本历史。
- 把“最后更新时间”和“最后确认人”放入计划数据,便于识别陈旧状态。
- 将可手工输入字段与公式字段区分开,减少误覆盖。
- 建立变更记录,至少记录变化内容、原因、影响对象、负责人和确认时间。
- 在一到两个完整周计划周期后,复盘重复录入、维护耗时和状态冲突。
如果共享功能无法满足实际的权限、历史和通知需求,就不要用“大家再小心一点”代替机制改进。人的谨慎可以降低错误,却无法长期替代可靠的协作控制。
3. 跨部门项目:先画依赖关系,再选载体
跨部门项目的主要风险往往不是任务少写了一列,而是不同团队对交付边界、前置条件和时间承诺理解不同。因此,我会先把关键路径与交接点画出来,再决定用 Excel、看板、项目管理平台,还是混合方式。
- 找出必须先完成的工作、外部审批、环境准备和交付窗口。
- 确认每个交接点由谁提供输入、谁验收输出、延迟如何升级处理。
- 针对里程碑变化,明确哪些团队必须收到通知并确认。
- 比较手工维护依赖链与系统化关联的成本,不要只比较界面功能。
- 选一条真实业务链试跑,观察阻塞被发现的时间和信息同步完整度。
如果跨部门依赖只发生在少数里程碑,Excel 仍可能足够;若大量任务相互关联且经常变化,平台化管理的价值会更明显。
4. 中大型组织:以治理和数据可追溯性为重点
组织规模扩大后,选型重点会从单项目排期扩展到项目组合、权限边界、状态标准、跨团队资源、审计记录和管理报表。一个团队觉得方便的自定义模板,未必适合组织内几十个团队共享。
在百人以上组织,可以把专业项目管理平台纳入试点范围,PingCode 是可评估的候选之一。评估前应先梳理组织现有工作流、角色权限、数据迁移要求和报表口径,再设定试点成功标准。若不同部门的流程差异很大,不要急于用一个统一模板把差异抹平;先明确哪些规则必须统一,哪些可以保留灵活性。
5. 制定一份两周选型试验计划
- 第 1 至 2 天:写清项目范围、参与者、任务规模、依赖关系和主要决策场景。
- 第 3 至 4 天:用 Excel 建立最小可用计划,并指定字段负责人。
- 第 5 至 9 天:运行一次真实更新周期,记录变更、维护时长、过期状态和重复录入。
- 第 10 至 11 天:对照团队实际问题,测试候选平台是否能解决,而不是只看功能演示。
- 第 12 至 14 天:复盘试验数据,决定继续使用、调整模板、采用混合方案,或启动平台试点。
两周不是必须的固定周期。若团队更新节奏是双周一次,试验周期就应至少覆盖一次完整的状态更新和决策循环。选型试验的关键是观察真实任务,而不是参加一次产品演示后凭印象打分。

七、不同情况的取舍:轻量、可控与可扩展不能同时免费获得
1. 选择 Excel:接受一定的人工维护,换取低门槛和高自由度
Excel 的优势是普及、灵活、容易快速改造,也适合在项目早期探索字段和管理口径。它特别适合短周期、少参与者、依赖相对简单、需要快速建立共同视图的任务。
代价是一些能力需要团队自己补齐:版本治理、依赖传播、变更审计、跨项目汇总、自动提醒和角色权限。任务越多、协作者越多、变化越频繁,组织越需要投入精力维护这些控制。
如果选择 Excel,最重要的取舍是接受“表格之外还要有管理规则”。没有更新节奏、责任分工和变更记录,模板再好也只能在项目启动时好看。
2. 选择专业项目管理平台:接受配置与采用成本,换取流程连接能力
专业平台更适合需要稳定管理需求、任务、缺陷、迭代、发布或跨团队协作的情况。它的价值通常不在“有更多按钮”,而在同一项工作能否被关联、被追踪,并按统一规则形成状态和报表。
代价包括前期流程梳理、权限设计、数据迁移、用户培训和持续治理。若项目简单、生命周期短,或者团队只想要一份静态计划,平台可能带来超过实际收益的配置负担。
因此,我不会把专业平台自动视为“高级答案”。要先确认团队确实需要它解决的问题,并在试点中检查新流程是否比原有方式更清晰,而不是把旧表格字段一股脑搬过去。
3. 选择混合方式:明确哪份数据是事实来源
不少团队可以采用混合方案:任务执行状态在专业系统中维护,管理层评审或阶段归档使用 Excel;或者项目启动阶段先用表格做范围讨论,进入正式执行后再迁移到统一平台。
混合方案最容易失败的地方,是没有指定唯一事实来源。若系统与 Excel 同时都能改任务日期,就需要清楚规定哪个数据为准、何时同步、同步失败由谁修复。没有这些规则,混合并非灵活,而是多了一套数据不一致的渠道。
4. 用取舍矩阵做最后决策
| 场景 | 优先方案 | 需要接受的代价 | 升级触发信号 |
|---|---|---|---|
| 短期、单团队、任务少 | 精简 Excel 模板 | 负责人手工维护状态与历史 | 任务快速增长或需要多人并行编辑 |
| 多人共享、变化中等 | 规范化 Excel 加变更机制,或轻量平台试点 | 需要投入时间定义权限、字段和更新节奏 | 版本冲突、过期状态和重复录入持续出现 |
| 多团队、依赖密集 | 专业项目管理平台或混合方案 | 流程配置、培训和治理成本上升 | 团队无法统一状态口径或关键依赖经常漏同步 |
| 多项目争用资源 | 具备跨项目视图的管理方式 | 需要统一资源口径和项目组合规则 | 单项目均可行但组合资源冲突持续发生 |
| 只需阶段性汇报或归档 | Excel 快照或导出报表 | 必须标明数据时间点和来源系统 | 静态快照被误当成实时执行状态 |
5. 别忽略组织采用度这一项成本
工具功能再强,如果团队不愿意更新,数据就不会可信。选型时应问:成员每天从哪里进入工作?更新状态是否顺手?管理者是否真的依据系统信息做决策?新流程有没有减少重复动作?
若平台需要团队同时维护原有表格和新系统,采用率通常会受到影响。迁移时应明确旧表格停止维护的时间、哪些数据需要保留、哪些历史只读,以及迁移后的第一责任人。工具切换不是简单导入文件,而是替换信息更新习惯。

八、最后的判断:先把计划做可信,再决定是否换工具
1. 选模板时,先做一次“坏情况测试”
不要只拿顺利推进的任务测试模板。选型前模拟一次延期、一次负责人变更、一次依赖调整和一次范围变化,观察团队能否找到受影响的下游任务,是否知道由谁更新、谁需要确认,以及原计划是否仍可追溯。
如果每次变化都要在多个工作表里手工改日期,或必须依赖一个人记得所有关系,那么模板看上去的完整度并不等于真实可控性。坏情况测试能比静态演示更早暴露这些问题。
2. 设立可观察的升级门槛
建议至少连续记录三个更新周期,再讨论是否升级。可以观察计划维护耗时、状态过期任务数量、同一信息重复录入次数、版本差异处理次数、依赖遗漏次数和关键风险发现时间。
这些数据不必一开始就做成正式绩效指标,也不应被用来简单评价个人。它们的用途是定位系统性摩擦:究竟是字段设计不合理、责任分工不清楚,还是表格载体已经不适合现有协作复杂度。
3. 结论与下一步
我对 2026 年软件项目计划模板 Excel 选型的判断,归结为一句话:先判断计划变化如何被管理,再判断哪种工具承载得住这种变化。任务少、协作者少、变化稳定时,清晰的 Excel 模板是务实选择;依赖密集、跨团队频繁变化时,表格可以保留为评审和归档载体,但不一定适合承担实时协作的全部责任。
下一步可以这样做:先整理一份包含任务、负责人、基线日期、预测日期、状态、依赖、验收标准和更新时间的最小模板;用一个真实项目跑完至少一个完整更新周期;记录维护耗时、重复录入和信息滞后;最后再决定继续优化 Excel、采用混合方案,还是试点专业项目管理平台。
不要因为模板看起来专业就直接采用,也不要因为组织里已经有 Excel 就默认它永远够用。能帮助团队及时发现变化、明确下一步责任,并保留可信决策依据的工具,才是真正适合当前项目的工具。
常见问题解答(FAQ)
1. 2026年选软件项目计划模板Excel,最该优先看哪些字段?
我下载过几种项目计划表,发现有的字段很多,真正开项目时却不知道从哪儿填起。我想知道,哪些字段能帮助我及时发现延期,而不是只让表格看起来更完整?
先看模板能不能回答三个问题:谁负责、何时交付、当前是否有风险。建议至少包含任务名称、负责人、开始日期、结束日期、前置任务、状态、计划工时、实际进度和风险备注;字段再多,如果没有明确负责人和依赖关系,延期时仍很难定位原因。
可以用一个小型试算检查模板:假设项目有12名成员、60项任务,挑出一项延期3天的任务,观察模板能否快速显示受影响的后续任务、责任人和预计交付变化。如果需要手工翻多张表才能找到影响范围,模板的关键短板不是样式,而是任务依赖和汇总设计。选择时别把甘特图当作唯一标准。
对于任务少、负责人固定的项目,清晰的任务清单通常比复杂甘特图更好维护;跨团队、有前后置关系的项目,才更需要依赖字段和按周展示的时间轴。
2. 什么情况下Excel项目计划模板够用,什么情况下应该换项目管理工具?
我现在用表格安排任务,团队规模不大,暂时也没觉得特别麻烦。但我担心成员一多就会出现版本冲突和进度不同步,想知道应该用什么信号判断是否到了迁移的时候。
Excel适合计划结构相对稳定、更新频率不高、主要由一两个人维护的项目。比如6人团队、20至30项任务、每周集中更新一次,且很少需要跨部门查看时,一份权限清楚、字段统一的模板往往足够。更值得考虑某项目管理工具的信号,不是团队人数单独变大,而是协作成本开始可见:每周花超过1小时合并多人版本;
同一任务出现两个不同的完成日期;负责人变更后没人同步;或管理者需要反复催人提供进度。出现其中两项并持续数周,迁移带来的收益通常比维护更多表格规则更明确。迁移前可以先选一个真实项目试运行两周,比较任务更新耗时、逾期发现时间和重复沟通次数。
若新工具只增加录入步骤,却没有缩短这些环节,就说明流程或字段设计还没理顺,不宜只因为功能更多就全面切换。
3. 如何判断Excel模板里的进度公式和甘特图没有算错?
我用过带自动进度和颜色标记的计划表,刚开始觉得很方便,后来发现日期调整后有些任务颜色没变化。我不太确定该检查哪些公式,才能避免把错误进度当成真实情况汇报。
不要只看图表是否漂亮,先用已知结果验证公式。准备三个测试任务:一个未开始、一个按计划完成一半、一个已经超过结束日期但仍未完成,然后检查进度、逾期天数和颜色标记是否符合预期。
例如,任务计划持续10个工作日,已经过去5个工作日且实际完成进度为40%,表格应同时呈现“时间过半”和“实际进度40%”这两个事实,而不应仅凭日期自动显示50%完成。计划消耗比例和实际完成比例不是同一个指标,混用会掩盖项目偏差。还要检查空日期、周末、跨月和任务依赖变化。
建议每次复制模板后随机抽查至少5项任务,并核对起止日期、工作日计算和汇总进度;公式单元格应锁定或明显标识,避免成员粘贴数据时意外覆盖。
4. 挑选软件项目计划Excel模板时,如何判断它适合自己的项目类型?
我搜到的模板有按日期排的甘特图,也有按阶段拆分的任务清单,看起来都能用。我想知道,做产品迭代、客户交付和内部系统建设时,应该分别优先看哪些设计,避免选了模板后再大幅返工。
先按项目的主要不确定性选结构,而不是按模板外观选。产品迭代通常需要版本、优先级、需求变更和验收状态;客户交付更依赖里程碑、客户确认人、交付物和外部依赖;内部系统建设则应重点记录审批、测试、上线窗口和回退安排。
试填时选10项真实任务,覆盖一个普通任务、一个跨团队依赖、一个待验收交付物和一个可能延期的任务。若超过两项只能塞进备注栏,或负责人无法从任务行直接看出下一步行动,说明模板结构与项目类型不匹配。一个实用的判断标准是:核心字段能否在不改公式、不拆工作表的情况下支持日常更新。
可以接受调整列名和少量选项,但若每周都要手工复制数据、重做汇总或维护多份同源计划,优先换结构更合适的模板,而不是继续叠加补丁。
文章包含AI辅助创作:选对工具事半功倍:2026年软件项目计划模板excel选型指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196791
