2026年软件项目开发进度管理软件大盘点:6款顶级工具助力研发效率提升

2026年挑选软件项目开发进度管理软件,最容易踩的坑不是工具太少,而是把“看板能不能拖动”误当成“项目能不能按期交付”。一个团队可以把任务状态维护得整整齐齐,却仍然不知道需求何时冻结、测试环境何时就绪、跨团队依赖谁来解除。本文盘点六款常见工具,并用一套可复用的评估方法比较它们:不把功能数量当排名,而是看工具能否让进度风险更早暴露、让团队少花时间维护状态、让管理者能基于同一份事实做决策。

一、先讲结论:六款工具没有通用冠军,只有不同的管理重心

1. 先按团队的主要矛盾选工具

如果组织超过100人,需求、研发、测试和发布需要在多个团队间协同,可以优先考察PingCode这类覆盖研发流程的项目管理平台;如果团队已经深度依赖微软开发工具链,Azure DevOps通常更值得先评估;如果最看重配置自由度和插件生态,Jira仍是重要候选。

如果是规模较小、节奏快、希望减少流程配置的产品研发团队,Linear值得进入短名单;如果研发只是公司项目的一部分,业务、运营、设计和研发需要共同跟进,Asana或ClickUp可能更易覆盖跨职能协作。这里的“更适合”是场景判断,不代表工具在所有维度上优于其他产品。

工具 更适合的主要场景 进度管理上的强项 主要取舍
PingCode 100人以上、中大型研发组织、多角色协作 可以从需求、规划、迭代、测试到发布建立相对连贯的研发协作链路 应重点验证团队是否愿意统一流程,以及复杂权限、报表和历史数据迁移是否满足要求
Jira 已有敏捷实践、需要高度配置和扩展能力的研发团队 工作流、字段、看板和集成选项丰富 灵活度越高,越需要流程治理;配置过多会增加维护成本
Azure DevOps 已采用微软开发与云服务体系的团队 工作项、代码、构建和发布等环节可在同一生态中衔接 需评估非研发角色使用体验、外部协作及组织已有技术栈的适配度
Linear 规模较精干、追求快速处理事项的产品研发团队 界面和操作流程强调速度,适合轻量迭代管理 复杂企业级流程、跨部门治理和本地化要求要逐项验证
ClickUp 希望在同一工作空间覆盖项目、文档和跨职能任务的团队 视图和工作空间灵活,便于容纳多种工作方式 灵活配置也可能造成空间结构、字段和使用习惯分散
Asana 产品、运营、设计、市场与研发共同推进项目的组织 跨职能任务、项目计划和责任跟进相对直观 研发专属流程与代码交付深度,需要结合现有工具链检查

我建议把选型问题从“哪款最好”改成三个可验证的问题:进度数据能否自动或低成本地产生,阻塞项能否在影响发布日期之前暴露,相关团队能否理解并持续使用同一套流程。三项中任意一项没有答案,购买更多功能都未必能解决项目延期。

2. 先建立评估尺度,不急着给工具排座次

本文不做没有统一测试环境支撑的“第一名到第六名”排名。各产品版本、套餐、管理员配置和集成环境都可能改变实际体验;如果没有使用同一组需求、同一批用户、同一套验收任务做盲测,简单打分反而会给人一种虚假的精确感。

为方便决策,我采用六项评估维度:计划与依赖、需求到发布的追踪、风险可见性、协作与权限、数据分析、配置维护成本。它们分别回答“能不能规划”“能不能追溯”“能不能提前发现问题”“谁能看到和处理”“管理者能否判断”和“长期是否养得起”这六个问题。

2026年软件项目开发进度管理软件大盘点:6款顶级工具助力研发效率提升

3. 看“进度管理”是否真的包含依赖、风险和反馈

进度管理不是把百分比填到周报里。对软件研发而言,至少要能说明计划如何拆解、任务之间有什么依赖、哪些工作已经完成、哪些工作正在等待外部输入,以及发现偏差之后谁负责采取行动。工具如果只记录“进行中”,没有阻塞原因和下一步动作,管理者看到的仍然只是状态,不是进度。

因此,本文关注的是工具与团队工作机制的匹配度,不是界面是否漂亮、功能列表是否长。图表、自动化和集成只有在减少重复录入或改进决策时才有价值;若团队必须额外维护一套“给系统看的数据”,工具就会变成第二份工作。

二、软件项目的进度为什么经常失真

1. 研发项目的交付链条不是一列任务

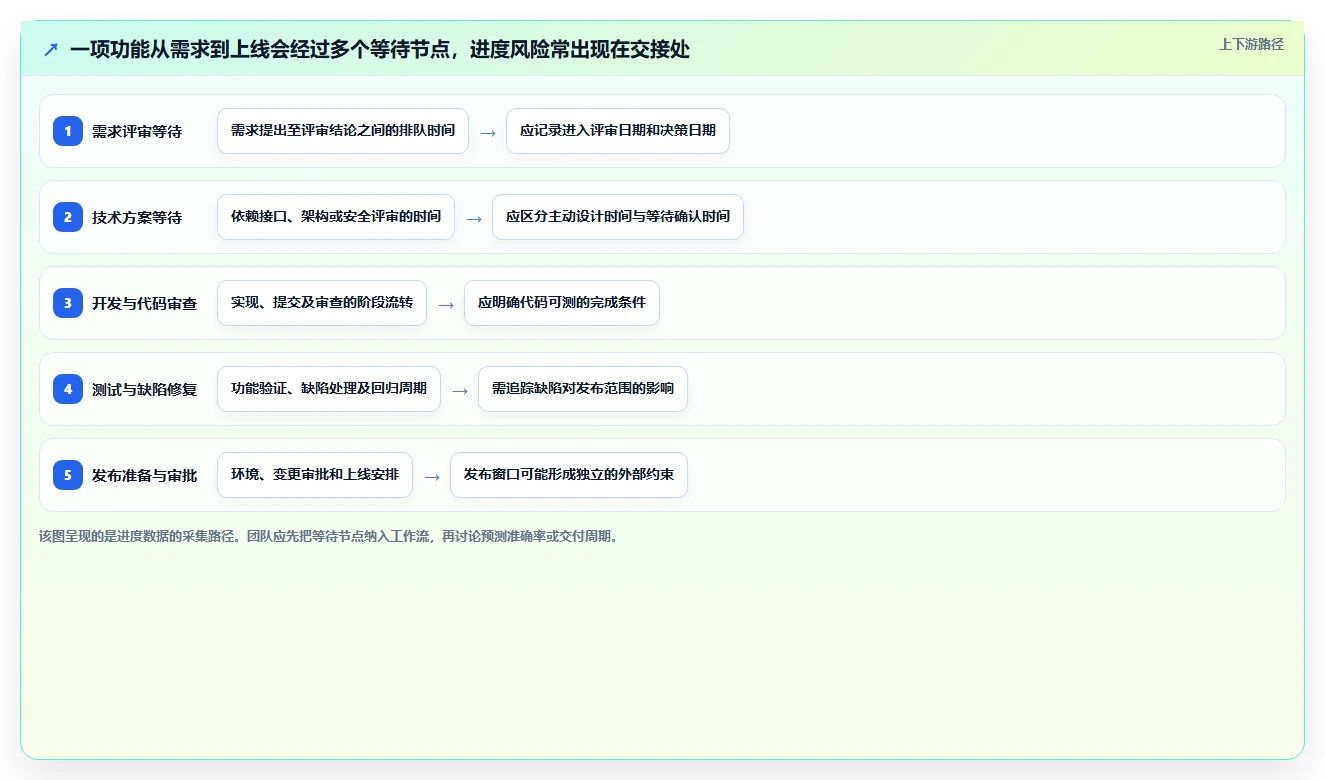

一个常见版本从产品需求开始,经过评审、技术方案、开发、代码审查、测试、缺陷修复、灰度发布,最后才到正式上线。每个环节都有不同的完成定义。需求“已评审”不等于研发方案已经清楚;代码“已提交”不等于功能可测;测试“已通过”也不代表生产环境的发布条件已经满足。

如果工具只管理个人任务,团队往往能看到某位开发者手上的工作,却看不到任务间的真实等待关系。例如,开发工作看似还剩一天,实际上还要等待接口团队确认字段;测试事项已经创建,却没有可用环境;版本已经进入发布阶段,合规审批仍在排队。延期的关键原因常常不是单项工作太慢,而是等待没有被纳入计划。

我会把进度证据分为三层:第一层是工作项状态,说明某项工作处于什么阶段;第二层是流动数据,说明工作在各阶段停留多久、在哪里排队;第三层是交付结果,说明团队能否按承诺时间完成经过验收的工作。只看第一层,容易把“状态更新及时”误判为“项目进展顺利”。

2. 状态更新频率高,不一定代表数据可信

有些团队每天填状态,依然无法准确预测发布日期。原因是状态字段没有统一定义,或者项目成员把“我已经开始”理解为“正在开发”,把“代码已经写完”理解为“已经完成”。同一张看板上看似颜色鲜明,背后却混着不同的完成口径。

我会优先检查三个细节:完成定义是否明确,阻塞状态是否允许记录原因,延期是否保留原计划与调整记录。如果系统只保留最新日期,项目管理者就很难区分“原本计划合理但遇到外部变化”和“计划从一开始就缺少缓冲”。

3. 项目延期常由多种小等待累积而成

软件项目里一个容易被忽略的成本,是工作项在不同角色之间转交时产生的排队。开发完成后等待代码审查、审查后等待测试、测试发现问题后重新排期,这些环节各自可能只多出半天,却会在多个依赖串联后推迟整个版本。

这也是为什么“每个人都很忙”并不能证明项目效率高。忙碌是投入状态,交付才是产出结果。如果大量工作同时处于进行中,团队可能只是把更多任务推入系统,却没有提高已经完成并验收的工作数量。选型时要确认工具能否帮助团队观察在制品、等待时间和阻塞原因,而不只是统计创建了多少任务。

2026年软件项目开发进度管理软件大盘点:6款顶级工具助力研发效率提升

三、常见选型误区:买到工具不等于获得管理能力

1. 把功能数量当成项目成熟度

功能清单越长,不代表团队越能按期交付。对一个还没有定义需求入口、评审规则和完成标准的团队来说,先配置复杂审批流并不会自动产生高质量需求,只会让不完整的工作更快地进入系统。

我更关心工具是否支持逐步成熟:最初能否用少量必填字段启动,之后再根据真实痛点增加依赖、风险、版本和质量信息。若一开始就要求十几项字段都填完整,成员容易为了通过校验随便填写,结果是表单完整率上升,数据可用性反而下降。

2. 把看板上的“完成率”当作发布日期预测

完成率通常是已完成事项数量或工作量除以总量,但它不一定等于交付概率。一个版本可以完成80%的任务,却还卡在剩余20%里的核心接口、关键测试或审批节点。按件数计算时,一个小任务和一个高风险集成任务也可能被计为相同的一项。

判断是否接近交付,我会同时查看未完成事项的风险级别、依赖链长度、测试状态和发布条件。若工具不能表达这些信息,团队就应该用清晰的风险登记和交付门槛补足,而不能仅依赖仪表盘上的百分比。

3. 认为敏捷看板天然等于敏捷管理

有待办、进行中、已完成三列,并不说明团队建立了有效的敏捷实践。真正有用的迭代管理需要稳定的工作入口、可验证的目标、合理的工作容量和复盘机制。否则,看板只是把原有的临时派活换成了数字化临时派活。

工具的工作流应当反映团队实际决策,而不是把某个方法论模板原样复制。产品需求变化频繁的团队,可能需要更强调需求优先级和版本范围;平台研发团队可能更关心依赖、服务稳定性和变更风险。相同的流程模板不可能同时满足所有团队。

4. 忽略配置、权限和迁移的长期成本

采购讨论容易集中在订阅价格,却忽略管理员配置、用户培训、数据清理、权限治理、集成维护和流程变更的成本。尤其是跨团队组织,项目空间越多、字段越杂、权限越复杂,后续维护就越可能依赖少数“系统专家”。关键人员离职或组织调整时,这种依赖会变成运营风险。

迁移也不是把任务导入新系统就结束。历史状态含义、用户映射、附件、关联关系、权限继承和报表口径都可能改变。应该先定义哪些历史数据必须保留、哪些只需归档、哪些数据需要重新清洗,再判断迁移工具与服务是否足够。

5. 把自动化当作流程问题的替代品

自动化可以减少重复操作,但它无法替团队回答谁对发布日期负责、什么情况需要升级、阻塞超过多久应当求助等管理问题。如果流程本身含糊,把自动提醒加上去,只会更频繁地提醒成员填写含糊的数据。

我通常建议先观察一个完整迭代,找出高频重复动作和稳定的决策规则,再自动化。例如,任务进入“待测试”后自动通知测试负责人,前提是状态定义、负责人字段和通知对象都已经统一。自动化应该减少交接成本,而不是隐藏责任边界。

2026年软件项目开发进度管理软件大盘点:6款顶级工具助力研发效率提升

四、专业判断逻辑:用一套试点方法筛选六款候选工具

1. 先定义团队的交付对象与关键约束

试用工具前,先把项目说清楚。团队交付的是每两周一个可验收增量,还是每季度一个大型版本?需求是否由单一产品团队输入,还是来自多个业务部门?交付是否涉及安全审查、合规审批、客户验收或固定发布窗口?这些约束会决定工具需要记录哪些信息。

我建议选择一个正在进行的真实项目作为样本,而非为演示临时造一个“完美项目”。项目规模不必很大,但最好包含跨角色协作、至少一项外部依赖、测试与发布环节。否则,工具表现出来的只是待办管理能力,无法暴露真正的协同问题。

2. 建立共同任务脚本,避免演示各说各话

所有候选产品应完成同一组试用任务。销售演示中看起来顺畅的功能,未必适用于团队的真实权限、数据和流程。统一脚本能让采购、研发、产品和测试用相同标准比较,也能减少“谁的演示讲得更好,谁就得分更高”的偏差。

  1. 创建需求:录入需求背景、验收标准、优先级和负责人,检查字段是否足够但不过度。
  2. 拆解工作:将需求拆为开发、测试和发布事项,设置依赖关系并检查关联是否清晰。
  3. 推进一次状态变更:验证不同角色能否理解状态、更新责任人并记录阻塞原因。
  4. 模拟风险:让一个关键依赖延迟,观察系统能否显示受影响的事项和版本。
  5. 复盘交付:查看周期、未完成事项、缺陷和变更,确认数据是否能支持下一轮计划。
  6. 检查治理:测试角色权限、跨团队可见性、导出能力、审计记录和管理员维护方式。

3. 评分时同时记录效果与代价

我不建议只做“功能有或没有”的勾选表。至少记录完成一项试用任务需要的步骤、是否依赖管理员、是否要重复录入、成员能否独立操作,以及结果能否被其他角色读懂。产品能力强却要大量定制的方案,可能适合有专职管理员的组织,不一定适合小团队。

可以使用五分制,但评分必须附上场景证据。例如“依赖追踪4分”应写明:能建立事项关联、延期后可以找到受影响版本、但跨项目视图仍需配置。没有具体说明的分数不能成为采购结论。

评估维度 建议权重 试点验证问题 低分意味着什么
计划与依赖 20% 关键工作延期后,团队能否快速找到受影响的后续事项? 项目风险可能只存在于会议纪要或个人记忆里
需求到发布追踪 20% 能否从需求追踪到开发、测试和发布结果? 管理者可能无法确认需求是否真正交付
风险可见性 20% 阻塞、未解决缺陷和等待状态是否有负责人和时限? 延期通常会在临近发布时集中暴露
使用与协作成本 15% 产品、研发、测试和管理者能否自然完成各自操作? 成员可能在系统外维护另一份真实进度
分析与报告 15% 数据能否回答团队关心的交付与风险问题? 周报仍需人工拼接,数据容易过时
配置与迁移维护 10% 权限、模板、字段和历史数据是否能长期治理? 工具运行成本可能随团队扩大快速上升

权重不是行业标准,而是建议起点。受监管行业可以提高权限审计和变更追踪的比重;早期产品团队可以提高需求响应速度和流程简洁度的比重;已经固定使用某一套代码平台的组织,则应提高集成和身份治理的比重。

4. 计算总拥有成本,而不是只比较订阅费

简单的年度成本模型可以拆成许可费用、实施与迁移、管理员维护、培训与流程变更、集成维护和数据治理。最容易漏掉的往往是成员时间:如果每人每周额外花20分钟重复更新状态,100人团队每年就会产生大量无法交付功能的维护工时。

工具引入后,不应只追踪“多少人登录过”,还要观察成员是否减少了重复汇报、管理者是否能减少临时追问、风险是否更早被发现。如果这些变化没有发生,团队可能只是把原有沟通搬到了新的系统里。

2026年软件项目开发进度管理软件大盘点:6款顶级工具助力研发效率提升

五、六款工具逐一拆解:适配点、边界与试用重点

1. PingCode:适合需要串联研发协作链路的中大型组织

对于100人以上的组织,研发进度通常不只涉及一个迭代看板,还包含产品需求、版本规划、开发任务、测试、缺陷、权限和跨团队依赖。PingCode可以作为这类团队的重点候选,尤其适合希望把多个研发环节放进较连贯工作空间、减少跨系统追踪成本的组织。

这类平台的核心价值不应只看是否能创建迭代,而要看需求、工作项和交付结果之间是否能形成可追踪关系。管理者应检查:需求变更后影响范围是否清楚,测试结果能否关联到版本,阻塞事项是否能找到责任团队,以及多团队项目是否能保持统一口径又保留必要差异。

我会建议中大型组织重点验证三件事。第一,团队是否可以按角色配置可理解的流程,而不是所有人共用一套过长表单。第二,跨团队视图能否显示整体依赖,同时避免向不相关人员暴露不必要信息。第三,组织扩大或流程变化后,管理员能否维护模板和权限,而不需要每次都重新搭建一套系统。

它的边界也需要在试点中确认:如果实际需求只是个人待办或单一小团队的简单看板,较完整的研发流程能力未必能带来足够收益;如果组织尚未形成需求、测试和发布的基本规范,也应先收敛流程,再逐步启用更多管理环节。不要把“平台能力完整”误解为“必须一次性启用全部能力”。

2. Jira:适合愿意治理灵活配置的团队

Jira的优势常体现在可配置工作流、字段、看板和扩展生态。团队可以根据不同项目类型设计不同流程,也可以把现有研发习惯逐渐映射到系统中。对已经积累相关使用经验、已有管理员和集成体系的企业,延续现有平台往往比大规模切换更经济。

风险在于配置自由度会累积成治理责任。一个团队增加自定义字段,另一个团队增加独立状态,几年后就可能出现名称相近但含义不同的报表。需要特别评估管理员是否有精力维护字段字典、工作流规范、项目模板和插件清单。若团队把所有例外都固化到配置里,系统复杂度会逐渐超过流程带来的收益。

试用重点应放在实际工作流而不是插件数量:创建新项目要几步,跨项目汇总是否可靠,字段调整会不会破坏历史报表,升级或插件变更会不会影响关键流程。若团队需要强定制,先确认哪些规则是必须的,哪些只是某个项目当前的习惯。

3. Azure DevOps:适合微软技术栈下的一体化研发协作

已经采用微软开发工具链的团队,可以将Azure DevOps纳入优先评估。工作项管理与代码、构建和发布环节之间的衔接,是它值得关注的方向。减少研发活动与交付流水线之间的断点,可能比增加一张更复杂的管理看板更有实际价值。

重点要看组织的真实使用人群是否都能获得合适体验。开发人员熟悉系统,并不代表产品、测试、项目管理和业务协作角色也能快速理解。还要核对当前版本、身份体系、仓库结构、流水线和权限要求是否匹配,避免只验证某一位工程师的个人工作流。

如果组织的代码托管和构建系统已经分散在多个平台,导入某一套开发工具不一定立刻带来统一。试点中应实际走通一条完整的需求到发布链路,并检查跨团队事项是否能回溯,而不是仅验证工作项看板能否正常使用。

4. Linear:适合重视响应速度与轻量体验的产品研发团队

Linear适合放进规模精干、产品迭代节奏快、希望减少管理操作的候选清单。对于团队来说,快速创建事项、更新状态和查看当前工作,能降低工具本身造成的摩擦。若成员已经厌倦复杂表单,轻量设计可能更容易建立稳定使用习惯。

轻量并不等于无需治理。团队要确认它是否能覆盖自身所需的项目层级、权限、跨团队依赖、审计和本地化需求;特别要检查需要从其他系统迁移的数据如何保留,以及外部业务角色能否在不增加太多沟通成本的情况下参与协作。

如果团队的主要难题是企业级审批、复杂产品组合和多层汇总,那么工具界面清爽并不能弥补管理能力的缺口。更好的判断方法,是用一个跨团队版本验证风险跟踪和发布过程,而不是只让开发者试用个人事项管理。

5. ClickUp:适合希望集中管理多类工作,但必须控制配置分散

ClickUp的吸引力在于工作空间、视图和任务管理的灵活性,适合希望让项目、文档和多职能工作有较多集中管理的组织。对于一个项目涉及产品、设计、运营、研发等角色的团队,统一入口可能降低工具切换和信息查找成本。

灵活的另一面是空间结构容易随团队偏好扩散。若每个部门都自建状态、字段和标签,跨部门报告就可能变得难以比较。上线前应定下哪些字段为组织公共口径,哪些视图允许团队自行调整;还要指定谁负责空间治理与离职人员权限清理。

试点中应重点验证页面加载与操作体验、团队模板的复用能力、事项关联方式、权限颗粒度和报表可维护性。不要仅因为一个视图能展示许多信息,就默认它适合所有角色;信息密度过高也会增加理解成本。

6. Asana:适合研发与非研发部门共同追踪项目结果

当项目的关键问题是跨部门推进,而非研发工作流的深度建模,Asana可以作为值得评估的选项。它更适合需要让业务、运营、设计和研发共同理解里程碑、责任人和任务状态的协作场景。

研发团队仍需确认开发事项、代码关联、缺陷管理和测试交付是否能与现有工程体系衔接。如果研发工作已经有成熟工具,不妨采用清晰的系统分工:研发细节留在研发系统,跨部门里程碑和决策结果进入协作平台,避免同一任务在两套系统中重复维护。

试点重点是跨职能协作是否更顺畅,而非尝试将全部研发细节迁入一个面向广泛协作的空间。若一个项目需要精确追踪版本依赖、缺陷回归和发布门槛,应进一步评估专门的研发流程能力或既有工具的集成方案。

7. 试用六款工具时,用同一份任务清单做横向比较

横向比较时,应该让不同角色完成同一组任务,并记录完成时间、错误次数、重复录入和信息可见性。以下是试点记录表的结构示例,表中不填写预设结论,避免把未实测的产品表现包装成事实。

试点任务 记录内容 主要观察角色 通过标准示例
创建一项需求并拆解 完成所需时间、必填字段、是否需要管理员 产品、研发负责人 角色能理解字段定义,事项与验收条件可追溯
登记跨团队依赖 关联步骤、责任人、到期日期和影响范围 项目负责人、依赖团队 延期时能快速找到受影响工作及下一步负责人
推进测试与缺陷 测试状态、缺陷关联、回归记录是否连贯 测试、研发 无需另行拼凑列表即可判断版本质量状态
查看版本风险 报告生成时间、未完成事项、风险解释能力 管理者、产品负责人 读者能够区分进度事实、风险判断和待决策事项
变更权限与模板 管理员操作步骤、影响范围和审计情况 系统管理员 常见调整可由授权人员完成且影响可追踪

2026年软件项目开发进度管理软件大盘点:6款顶级工具助力研发效率提升

六、一个可复用的项目案例:用模拟数据看清进度工具的价值边界

1. 案例设定:120人研发组织的版本交付问题

以下案例是为说明诊断方法而构造的情景模拟,不代表某家公司的真实客户结果。设想一家拥有120名研发、产品、测试及项目协作人员的企业,多个团队共同推进季度版本。团队每周开进度会,但版本延期通常在上线前两周才集中显现。

复盘后,组织发现信息散落在任务表、聊天记录和个人周报中。任务状态看似都在更新,但依赖事项没有统一负责人,测试排队时间没有记录,需求变更也没有保留原计划与新计划。管理层拿到的完成率较高,却无法解释为什么关键功能仍不能发布。

这个组织的首要目标不是“提高系统使用率”,而是让版本状态从事后汇报转向过程可见。它需要统一需求、开发、测试和发布的关键关联,明确状态定义,并让项目负责人能快速看到阻塞、风险责任人和承诺日期。

2. 先改管理口径,再决定是否需要更复杂的工具

试点的第一步可以是选一个真实版本,统一工作项定义:需求只有在验收标准明确后才进入计划;开发事项进入测试前必须满足可测条件;阻塞状态必须记录原因、责任人和下一次检查时间;发布状态必须包含审批与环境条件。

第二步才是观察工具是否支持这些口径。若现有系统通过少量改造就能呈现依赖和阶段停留时间,未必需要迁移;若数据分散到多个系统,跨团队报告每次都要人工拼接,且这一问题持续影响交付判断,才有充分理由考察更完整的研发管理平台。

对这个120人情景而言,PingCode可以作为覆盖研发协作链路的候选进行验证;但最终选择仍取决于团队现有代码平台、身份管理、迁移范围、监管要求和成员试用反馈。组织规模只意味着复杂协作的可能性更高,并不能单独证明某一产品必然适用。

3. 观察指标要从“系统活动”转向“交付流动”

试点前后可以记录需求从准备就绪到验收的周期、事项在待审查和待测试状态停留的时间、迭代承诺完成率、阻塞超过约定时限的次数,以及项目负责人每周用于汇总进度的工时。要保持统计口径一致,避免把项目范围缩小误认为效率提升。

一项工具带来的短期变化未必都可归因于工具本身。团队如果同时调整了需求准入、人员配置和发布策略,试点结果应该注明这些变化。更稳妥的做法是记录基线、过程变化和结果,并在相似项目中重复观察,而不是用一次“上线前后对比”得出确定因果。

例如,可将需求验收周期从“需求提出到业务验收”统一定义,并同时记录需求规模、优先级和团队人数。否则,试点后小需求变多、复杂需求减少,也会让平均周期看起来变短,却没有证明关键项目真的更可控。

2026年软件项目开发进度管理软件大盘点:6款顶级工具助力研发效率提升

4. 识别“进步”与“数字变好看”的区别

若试点后系统里的任务关闭更快,但缺陷回归时间变长,团队可能只是提前关闭工作项;若完成率提升,同时需求被移出版本,改善可能来自范围缩小;若周报工时下降,但成员在聊天工具中继续维护私有表格,汇总成本只是转移了位置。

因此,每个核心指标都要搭配反向检查。承诺完成率要同时看范围变更和未完成事项;周期缩短要同时看返工与质量;人工汇总工时下降要确认是否增加了成员重复输入。指标的价值在于帮助团队找到原因,不在于让所有曲线都向上或向下。

七、不同组织的行动建议:从小试点到规模化治理

1. 小团队:先消除重复记录,不急着搭复杂流程

如果团队人数不多,主要问题是任务分散、责任不清,可以从轻量方案开始。先统一一个任务入口、明确状态定义、设定迭代目标,再观察成员是否愿意持续更新。若跨部门协作不多,选择易用、维护负担低的工具,可能比追求完整研发全生命周期更合适。

小团队适合用两到四周完成第一轮试点,重点记录任务更新是否自然、计划会议是否更有效、成员是否减少重复汇报。不要因为规模小就完全忽略权限和数据导出,但可以将复杂审批、细颗粒度角色和大规模报表治理推迟到确实出现需求时再启用。

2. 中大型研发组织:先治理公共口径,再扩大覆盖范围

对于100人以上、多个团队共同交付的组织,常见难题是项目结构、状态和统计口径不一致。可以由小范围试点开始,但需要提前确定公共定义,例如什么是需求、什么是阻塞、什么算完成、发布风险如何分级,以及哪些数据能够跨团队汇总。

这类组织可以优先验证PingCode等研发流程覆盖较完整的平台,同时与现有工具进行基准比较。真正的评估重点不是“能不能把所有团队一次性迁进去”,而是能否选择一个跨团队版本跑通路径,确认权限模型、迁移方式、报表质量和管理员工作量之后再扩展。

规模化时应设定平台负责人和流程负责人。前者维护系统配置、权限与集成;后者维护工作规范、指标定义和团队反馈。若两类责任都交给少数研发骨干兼职承担,系统容易随着组织变化失去一致性。

3. 已有成熟工具链的团队:优先评估集成和迁移收益

如果团队已经长期使用某一平台,切换前应明确当前系统无法解决的具体问题。是需求无法追踪到测试?是跨项目依赖不可见?是报告需要大量人工维护?还是权限审计不能满足要求?如果问题可以通过改进工作规范或小范围集成解决,大规模迁移未必划算。

迁移计划需要包含并行期、历史数据策略、用户培训、回滚办法和指标口径转换。建议用一个完整项目进行双轨验证,并确保新旧系统上的负责人、状态和版本关系能够对上。不要在大型版本临近发布时同时改工具、流程和团队分工。

4. 多职能组织:明确每种信息的权威来源

公司若希望研发、市场、销售和运营在同一项目中协作,最重要的是定义不同信息应该在哪里维护。客户里程碑、上线计划、研发工作项和代码变更可能由不同系统承载,不一定要强行把它们全部迁入同一个产品。

可以规定跨部门计划平台负责里程碑与责任,研发系统负责工程细节,文档空间负责决策背景,并通过链接或集成建立关联。这样能减少重复录入,同时让每类信息都有明确的权威来源。否则,系统看似统一,实际上会出现同一发布日期在多处不一致的情况。

5. 对数据安全和合规要求较高的组织:先做准入清单

有严格安全、数据驻留、审计和访问控制要求的团队,应在功能试用前完成供应商准入检查。需要核对数据处理位置、身份认证、角色权限、审计记录、备份恢复、数据导出和退出机制,不能把这些问题留到采购合同即将签署时才处理。

如果组织要求特定部署方式或内部集成,需以具体版本和合同方案为准。供应商页面上的通用功能说明,不一定覆盖企业的全部配置。试点中应由安全、法务、IT和业务负责人共同检查,确认问题得到书面答复并进入验收条件。

八、最后怎么取舍:把短名单变成有证据的决定

1. 用三道问题快速缩小候选范围

  1. 当前最主要的损失是什么?是跨团队依赖失控、需求变更频繁、报告耗时,还是任务入口混乱?先选能直接验证该损失的产品能力。
  2. 哪些角色必须共同使用?只有工程师,还是产品、测试、业务、管理者也要进入?角色越多,操作可理解性和权限设计就越重要。
  3. 组织愿意承担多少治理成本?高度可配置的系统需要管理员和标准化机制;轻量方案可能在复杂权限、流程深度或汇总能力上存在边界。

若答案仍然模糊,不要急着采购。先在现有流程中记录两周的等待、返工、汇报和风险发现情况。能明确问题之后,才知道候选工具究竟要解决什么,也能为试点设定可判断的成功条件。

2. 按场景形成候选短名单

  • 100人以上且需求到发布跨团队协作复杂:优先测试PingCode等研发流程型平台,同时对照现有研发系统的集成与迁移成本。
  • 微软开发工具链已较成熟:优先验证Azure DevOps对现有身份、代码、构建和发布流程的衔接。
  • 高度依赖配置和扩展生态:评估Jira,但同时为字段、工作流、插件和报表治理预留责任人与工时。
  • 精干团队强调快速迭代:将Linear纳入试用,重点检查轻量操作是否能覆盖团队真实的权限与发布要求。
  • 多职能工作需要集中呈现:比较ClickUp与Asana,并明确研发细节是否仍由独立工程工具负责。

这不是一张静态排名表。团队规模、法规要求、现有工具链、预算和管理员能力都会改变选择结果。产品功能也可能随版本与套餐变化,最终应以试用环境、合同范围和供应商正式说明为准。

3. 设定试点通过条件,避免“大家觉得不错”成为结论

试点开始前应写下可验证的条件。例如:关键需求能够关联到开发、测试和发布结果;跨团队阻塞有负责人和下一次检查时间;项目负责人生成周报的人工工时下降;成员不需要同时维护两份相同状态;管理员可以在约定时间内完成权限和模板调整。

成功条件还应包括反向限制,例如数据不能丢失、关键角色不能被错误授权、现有发布流水线不能中断、历史项目可以按约定查询。满足收益指标但突破安全或交付底线,不能视为试点成功。

4. 先跑通一个版本,再决定扩展或迁移

我建议按“流程梳理、试点配置、真实项目运行、数据复盘、扩大范围”的顺序推进。首个试点不要追求覆盖所有部门,而应选择一个依赖关系清楚、参与角色典型、管理者愿意复盘的项目。让团队跑完需求、开发、测试和发布的完整路径,比只搭建一个看起来完整的演示空间更有说服力。

复盘时保留未达到的目标与负面反馈。例如,某类角色是否需要额外培训,报告是否依赖手工修正,审批链是否过长,工具是否造成新的重复输入。这些信息不应被“总体评价不错”覆盖。只有知道限制在哪里,才能判断是否值得扩展。

九、总结:真正提高研发效率的不是更漂亮的看板,而是更早发现偏差

1. 判断工具价值的核心,是风险从何时开始可见

六款工具的差异,不只是功能多寡,而是它们分别偏向研发流程、配置扩展、开发工具链、轻量迭代或跨职能协作。适合某个团队的工具,不一定适合另一个团队;甚至同一组织的产品团队和平台团队,也可能需要不同的工作流和报告视图。

我更重视一个问题:当关键依赖开始变慢时,团队能否在发布日期受到影响之前看见它?如果工具能把“谁在做什么”推进到“什么在等待、等待多久、会影响谁、由谁处理”,它才真正帮助管理进度。若只能让状态更整齐,工具的价值仍然有限。

2. 用户下一步可以这样做

  1. 选一个真实项目,记录需求、开发、审查、测试和发布各阶段的开始与结束时间。
  2. 列出当前最影响交付的三类问题,并区分工作耗时、等待、返工和范围变化。
  3. 从六款候选中筛出两到三款,用同一组试点任务与角色验证。
  4. 同时核算许可、迁移、培训、管理员维护和重复录入成本。
  5. 跑完一个完整版本后,根据交付证据、用户反馈和治理负担作出扩展或停止决定。

软件项目进度管理的成熟,不是每个任务都被频繁更新,而是团队可以用较少的人工解释,及时发现偏差并采取行动。选工具之前先把进度定义清楚,再让试点证明它是否减少等待、提升追踪能力并降低协作成本;这比追逐“功能最多”或“排名最高”更可靠。

常见问题解答(FAQ)

1. 软件项目开发进度到底该看任务完成率,还是看可交付成果?

我在看项目看板时,经常发现任务完成率已经很高,版本却还是交不出来。我想知道,究竟该盯哪些信号,才能区分“看起来很忙”和“真的接近交付”?

任务完成率适合看工作量,不适合单独预测交付。一个任务被标成完成,可能仍在等待代码评审、联调、测试或产品验收;这些未完成的依赖不会自动体现在简单的完成百分比里。更可靠的判断方式,是按可验收的里程碑追踪端到端状态:需求已确认、开发已合并、测试已通过、发布条件已满足。

比如一个版本有20项任务,16项完成,看似完成率80%;但若剩余4项包含核心接口联调和发布验证,版本风险可能仍然很高。建议每周同时看三组数据:已验收的用户故事数、阻塞超过2个工作日的事项数、里程碑预测日期与承诺日期的偏差。只有完成定义一致、依赖可见,进度数字才适合用于决策。

2. 2026年比较6款项目进度管理软件,应该用什么标准才不被功能数量带偏?

我准备给团队挑一款工具,几家产品的功能页看起来都很完整,演示时也都能做看板和报表。我担心买回去才发现关键流程接不上,想知道怎样设计一次公平、可复现的对比?

不要按功能清单打勾,先用同一条真实工作流做试测:新建需求、拆分开发任务、关联缺陷、处理阻塞、完成评审,再生成版本进度视图。让每款工具都使用相同的角色、样例数据和验收条件,重点观察信息是否需要重复录入。

可用100分制做初筛,权重按团队痛点调整:流程匹配30分、依赖与风险可视化25分、协作和通知20分、报表可信度15分、部署与权限成本10分。每项按1至5分评分,再乘以对应权重;若关键流程只能靠手工维护,即使总分高,也应列为风险。

试测至少覆盖一个完整迭代,并记录新成员上手时间、每周重复录入次数、阻塞发现到处理的时长。产品演示展示的是“能做什么”,这组记录更接近团队实际要承担的使用成本。

3. 小团队选进度管理软件,功能越全越好吗?

我带的是十来人的研发团队,现在用表格也能跟进任务,但跨角色协作时偶尔会漏掉依赖。我担心换成大型平台后配置和维护反而占用更多时间,想知道什么情况下升级才值得?

小团队通常不缺功能,缺的是稳定执行的共同规则。若需求、开发、测试能在一处看清负责人、截止时间、验收条件和阻塞原因,轻量工具往往已经够用;如果同一状态要在多个表格或群聊里反复同步,才说明信息流开始失控。

可以用一个可观察的门槛判断是否升级:连续两个迭代出现跨团队依赖漏跟、版本状态需要人工汇总超过每周2小时,或任务状态无法追溯到需求与缺陷,再试用支持依赖关系、权限和自动化的工具。这里的时间门槛是团队内部的试行标准,不是行业通用结论。先只配置一条从需求到验收的主流程,保留必要字段,暂不搬入历史项目。

若团队每周仍要维护两套进度账本,说明配置或使用习惯出了问题,不能简单归因于工具功能不够。

4. 项目管理软件上线后,怎样判断研发效率真的提升了?

我以前经历过一次工具上线,大家按要求更新任务,报表也变得很漂亮,但交付时间似乎没有变化。我想知道,怎样设定指标才能避免把“填得更勤”误认为“做得更快”?

上线前先记录一个完整迭代的基线,至少包括需求从进入开发到验收的周期、延期事项比例、阻塞平均持续时间,以及每周人工汇总进度所花的时间。上线后用相同口径再观察两个迭代,不要只比较看板上的任务完成数。

例如,若人工汇总从每周3小时降到1小时,阻塞发现时间从平均3天降到1天,但交付周期暂时没变,工具可能已经减少了协调成本,交付改善则还需要排查评审等待、测试容量或需求变更。将结果拆开看,比给工具贴上“有效”或“无效”的标签更有行动价值。

还要留意副作用:状态更新耗时是否增加、未完成任务是否被拆得过碎、团队是否为了报表提前关闭事项。指标最好由研发、测试和产品共同确认口径,并在试点前写清楚成功条件与复盘日期。

读者评论

肖
肖梦琪

把等待时间单独纳入进度记录这点很实用。我们以前只看开发任务状态,测试环境没就绪时也显示“进行中”,看板并不能说明发布日期是否可靠。

郑
郑佳宁

不做六款工具的简单排名比较客观。文中的雷达图明确是情景模拟,正式试用时最好让不同角色用同一组任务评分,否则分数容易变成主观印象。

曾
曾思源

迁移成本确实容易被低估。除了任务和附件,历史状态、权限关系和报表口径也要核对;如果这些依赖少数管理员,后续维护风险也应纳入选型。

文章包含AI辅助创作:2026年软件项目开发进度管理软件大盘点:6款顶级工具助力研发效率提升,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196683

赞 (0)
飞飞飞飞
选对工具事半功倍:2026年软件项目开发进度管理软件TOP 5对比分析
上一篇 28分钟前
如何选择完美匹配的软件项目验收计划表模板?2026年研发管理工具选型指南
下一篇 28分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
