进度计划网络图看起来只是把任务画成节点、把依赖关系连成箭头,真正决定项目能否按期交付的,却是软件能不能回答三个更难的问题:哪项任务一延误就会拖动最终日期、资源冲突发生在哪里、计划变更后哪些日期会自动重算。围绕这三个问题,我把 Microsoft Project、Primavera P6、ProjectLibre、GanttPRO 和 EdrawMax 纳入 2026 年选型清单;

它们并非同一类型,也不是经审计的市场份额排名,而是分别代表专业排程、轻量替代、在线协作和图形表达等常见选择。

提升效率必备:2026年最受欢迎的5大进度计划网络图软件推荐

一、先讲结论:不要只看图画得漂不漂亮

1. 五款软件分别适合什么情况

如果你需要的是可计算的项目进度网络计划,首看 Microsoft Project、Primavera P6 或 ProjectLibre;如果你更在意多人在线维护、任务协作和快速共享,GanttPRO 更容易上手;如果你要制作汇报用的节点箭头图、流程图或多种视觉方案,EdrawMax 更适合承担绘图工作。

这里有一个容易被忽略的差别:有些产品可以根据任务持续时间和前后置关系计算日期,有些产品主要负责把关系画出来。两者都可能生成“像网络图”的画面,但前者能随着计划变更重算,后者通常需要人为调整图形。如果你要用图追踪工期,优先选排程引擎;如果你要讲清复杂逻辑,才优先选绘图工具。

工具 主要定位 适合的团队 选型时重点核验
Microsoft Project 任务排程、依赖关系、关键路径和计划管理 使用桌面排程、需要细化计划控制的项目团队 具体版本是否提供所需网络图视图、协作方式和授权形态
Primavera P6 大型、多项目、强约束的专业计划管理 工程建设、能源、基础设施等复杂项目组织 部署、实施、培训和数据维护成本是否匹配项目规模
ProjectLibre 桌面计划编制与依赖关系管理 预算敏感、希望采用轻量排程工具的小团队 文件兼容、复杂计划的计算差异和团队协作限制
GanttPRO 在线甘特计划与团队协作 希望快速共享进度、让成员共同更新计划的团队 当前版本的网络关系展示、关键路径及导出能力
EdrawMax 网络图、流程图和项目图形表达 需要制作评审、汇报或方案沟通图的团队 它能否满足动态重算需求;复杂变更是否要手工维护图形

上表不是功能承诺清单。软件的功能边界会随版本、订阅方案、操作系统和部署方式变化。采购或迁移前,应当用供应商当前的功能说明和试用环境核验关键能力,而不是只依据旧文章中的截图或功能名称。

2. 我会先问的三个问题

第一,计划是“展示关系”还是“计算日期”?若项目经理只需要在评审会上说明任务先后,图形表达可能足够;若每次工期或依赖关系变化都要自动更新后续任务,就必须确认软件有可靠的排程计算能力。

第二,计划的复杂度在哪里?任务数量多不等于项目复杂。真正让网络图难以管理的,往往是大量交叉依赖、多个日历、资源冲突、约束日期、基线比较和频繁的跨项目变更。

第三,谁来持续维护数据?工具再专业,如果一线负责人不愿更新实际开始、剩余工期和阻塞原因,计划也会很快变成一张过期的图。选型不能只比较功能,还要比较团队能否持续提供排程所需的数据。

提升效率必备:2026年最受欢迎的5大进度计划网络图软件推荐

3. 这份推荐清单的边界

“最受欢迎”容易让人误以为存在统一、可信的全球使用量排名。不同厂商的活跃用户、付费席位、下载量和企业部署数口径并不相同,公开数据也未必能直接横向比较。因此本文用的是常见选型场景覆盖度,而不是声称五款软件按真实市场份额排序。

我把“进度计划网络图软件”拆成两个层次来评估:一是排程层,软件是否能计算日期、依赖和关键路径;二是表达层,软件是否能把逻辑画清楚、让评审人员理解。下面的建议会明确指出哪些工具更偏排程,哪些更偏表达,避免把不同用途硬排成一个分数榜。

二、背景和真实场景:项目为什么会需要网络图

1. 甘特图能看进度,但未必能看清影响链

甘特图擅长展示任务在时间轴上的位置:什么时候开始、什么时候结束、当前完成了多少。网络图则更强调任务之间的逻辑关系:某项工作必须等什么完成、两项工作能否并行、某条路径是否决定项目总工期。

当项目只有十几项任务、参与者少、任务依赖简单时,任务列表加甘特条形通常已经够用。网络图的价值会在依赖链开始交错时显现,例如设计审批延迟会同时影响采购和施工准备,而现场安装又必须等待设备到货与安全许可都完成。

我在计划评审中更关注的不是图上有多少节点,而是每个节点背后的依赖是否有可验证的理由。如果团队只是习惯性地把任务串成一条线,图会显得很完整,实际却人为压低并行度,导致工期被夸大。

2. 三类常见现场,需求完全不同

工程交付。项目常有审批、采购、施工、验收等环节,部分工作受合同日期、资源班组、施工窗口和多级审批约束。此时软件不仅要画关系,更要能处理日历、约束和基线;若项目有多个标段或多个承包方,多项目视图也会变得重要。

产品研发。研发计划中,需求澄清、设计、开发、测试和发布并非总是严格串行。软件团队常有并行开发、缺陷返工、版本范围变化和迭代节奏。如果把每一项工作都设置为固定日期,图可能看起来稳定,却难以反映不确定性和变更成本。

活动或营销项目。这类项目周期短,节点密集,需求变更多,参与人通常来自多个部门。团队可能不需要工程级排程引擎,却需要快速编辑、共享、通知和导出。工具太重反而会增加维护负担。

同一家公司甚至可能同时存在这三种需求。企业级排程平台能管住复杂计划,却未必是每个短期协作任务的最省事选择。更现实的做法是先统一任务编码、进度状态和日期口径,再决定哪些项目需要专业排程工具。

3. 网络图真正解决的是变更传播问题

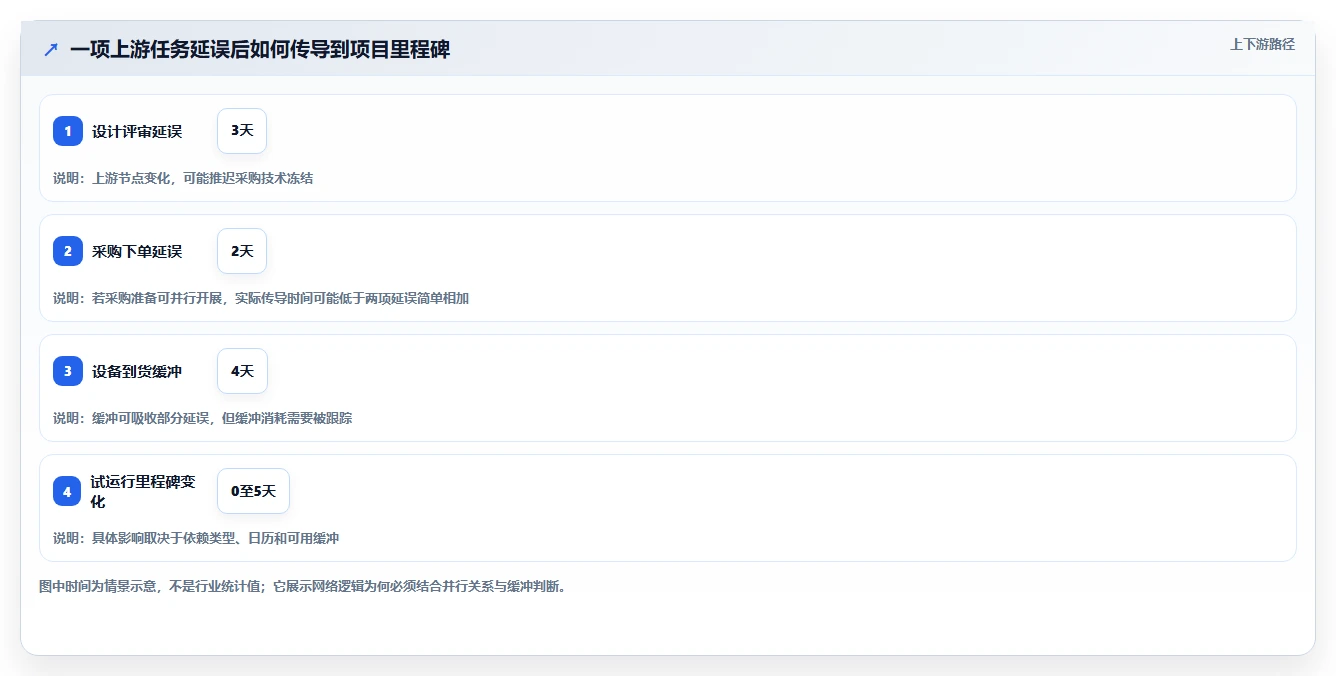

在项目启动时,计划看起来通常都很合理;困难出现在某项工作晚了三天之后。团队要知道这三天会不会影响里程碑、能否通过调整资源恢复日期、是否需要压缩后续活动、哪些下游任务要重新承诺。

如果依赖关系维护得当,排程软件可以帮助团队识别受影响的任务;如果依赖关系不完整,任何工具都可能给出“精确但错误”的日期。网络图的价值不在箭头数量,而在于它是否把真实的业务约束表达出来。

提升效率必备:2026年最受欢迎的5大进度计划网络图软件推荐

三、拆解常见误区:看起来像计划,不代表计划可靠

1. 误区一:把甘特图等同于网络图

甘特图与网络图可以描述同一份任务计划,但呈现重点不同。甘特图按时间排列任务,适合观察排期和进度;节点箭头式网络图按依赖关系布局,适合分析逻辑结构和关键路径。

不少软件提供任务依赖线,却不一定提供传统的节点式网络图视图。反过来,有些绘图软件能画出节点和箭头,却不会根据工期与关系自动重算日期。采购需求里只写“支持网络图”,不足以验证真正需要的能力。

我建议把验收标准写成具体动作:修改一项任务的持续时间,后续任务日期是否按关系更新;增加一项前置任务,关键路径是否变化;更换工作日历,结束日期是否重算;导出或分享后,依赖关系是否仍然可读。

2. 误区二:任务越细,计划越精确

任务拆得过粗,负责人无法估算、进度难以追踪;拆得过细,则会增加录入和更新成本,制造大量看似精确的短任务。对于一个需要持续维护的计划,任务粒度应当服务于决策,而不是服务于图面上的细节。

可以用一个实际问题判断是否需要继续拆分:如果这个任务晚了,负责人能否说清楚原因、剩余工作和恢复措施?如果不能,拆分可能有价值;如果拆出的子任务无法单独估算、验收或分配责任,继续拆分通常只会让计划更难维护。

任务颗粒度还要与更新频率匹配。每周更新一次的项目,把每项工作拆成几个小时的微任务,数据很快会失真;按月复盘的长期工程,则可能需要明确的阶段节点和活动包,而不能只留一条“施工”任务。

3. 误区三:关键路径就是最重要的任务清单

关键路径是依赖关系和工期共同计算出来的结果,不是管理者主观挑选的重点任务列表。通常,处在关键路径上的任务总时差较少;但实际使用时还要考虑资源受限、日历差异、外部审批和计划模型是否完整。

关键路径并非固定不动。一项非关键任务延误后,可能消耗它原有的时差并进入关键路径;某条路径被压缩后,另一条路径也可能成为当前最长路径。因此,只在项目启动时截一张关键路径图,之后不再更新,并不能持续支持决策。

另外,“最早结束时间”不等于“最可能结束时间”。当工期估算存在明显不确定性,团队还要结合历史数据、风险登记和情景分析,不能把软件计算的日期误当作承诺日期。

4. 误区四:有依赖线就代表依赖关系正确

依赖关系需要业务依据。比如任务 B 必须等任务 A 完成,可能是因为前者需要后者的批准结果;也可能只是计划编制者为了排版方便把两者连在一起。后一种“人为依赖”会让可并行的工作被迫排队。

尤其要小心过度使用固定日期约束和滞后时间。约束可以反映合同、场地窗口或法规要求,但若只是为了让某个日期看起来符合预期,计划就会失去对真实变化的敏感性。滞后时间也应有明确解释,例如材料养护期或法定等待期,而不是用来掩盖漏掉的任务。

5. 误区五:工具越贵,计划控制越成熟

昂贵或功能丰富的软件,解决的是能力上限问题,不会自动解决计划治理问题。没有责任人、没有基准日期、没有更新节奏、没有变更审批,再专业的系统也可能只剩下一个维护成本高的任务库。

我更愿意先评估团队是否具备最小计划纪律:任务有负责人,工期有估算依据,依赖有解释,实际状态有更新时间,重大变更有记录。若这些条件尚未建立,应先用一个小项目跑通管理机制,再决定是否上更重的工具。

提升效率必备:2026年最受欢迎的5大进度计划网络图软件推荐

四、专业判断逻辑:我会怎样评估一款软件

1. 先把“网络图”拆成可验收的能力

选型前不要只问供应商“有没有网络图”。我会把需求拆成输入、计算、呈现、协作和治理五层,再用一份小型测试计划逐项验证。每一层都必须与真实工作流程对应,避免为了演示效果测试一份过于简单的样例。

  • 输入层:能否维护任务工期、日历、负责人、前置关系、约束和里程碑。
  • 计算层:关系变化后是否重算日期,能否识别时差、关键路径和冲突。
  • 呈现层:能否清楚查看网络逻辑、时间轴、里程碑和计划偏差。
  • 协作层:成员能否按权限更新状态,能否记录修改、评论和审批。
  • 治理层:能否保存基线、比较版本、导出数据,并明确数据归属和保留方式。

如果项目只需要展示依赖关系,输入和计算层可以相对简单;如果要用软件预测工期和控制交付,就不能省略计算层和治理层。软件功能不是越多越好,而是要覆盖项目做决策所需的完整链条。

2. 用一份“故意设置问题”的测试计划

供应商演示常用干净、规整的样例,容易让工具显得比实际更顺手。更有效的方式是准备一份带有真实麻烦的小计划:包含并行任务、跨团队交接、不同工作日历、一个硬性里程碑、一项可变工期任务和一个资源冲突。

然后让实际使用者完成同一组操作:建立任务关系、修改工期、设置基线、更新实际进度、添加阻塞、比较计划版本并导出网络图。观察结果时,不仅看能不能做,还要看操作耗时、结果是否容易解释、错误能否被发现。

  1. 建立 20 至 40 项任务的测试计划,确保规模接近一个真实工作包。
  2. 至少设置一组并行活动、一组多前置关系和一个跨日历任务。
  3. 调整一项上游任务工期,记录下游日期、关键路径和里程碑的变化。
  4. 让未参与建模的项目成员阅读输出图,观察其能否找出责任人和下一步动作。
  5. 让管理员导出计划并重新打开,检查关系、日期和字段是否丢失。

这个测试比单纯比较产品页面上的功能列表更有判断力,因为它同时暴露了软件能力与团队使用成本。测试时应记录完成每项操作所需时间,并区分“功能不存在”“能做但步骤复杂”和“必须依赖人工补救”三种情况。

3. 评分时给硬条件设置门槛

我不建议把所有功能简单加权平均。若软件无法处理团队必须用到的工作日历或关键路径,即使界面、模板和协作功能得分很高,也不应该靠总分把硬缺陷抵消。

可以先设“不可妥协条件”,例如必须支持的部署方式、数据导出、权限要求、依赖计算和基线管理;通过门槛后,再对学习成本、协作效率、视觉表达和总拥有成本评分。这样能避免采购讨论被大量次要功能牵着走。

评估维度 建议权重 测试证据 常见误判
依赖与排程计算 25% 修改工期、关系和日历后的计算结果 只看产品是否写着“支持关键路径”
复杂度适配 20% 多前置关系、约束和跨项目计划的实测表现 只用简单样例测试
协作与更新 20% 成员更新状态、权限控制和修改记录 把在线访问等同于有效协作
可读性与输出 15% 图表、筛选、打印、导出和评审阅读体验 只看演示界面,不验证实际输出
实施与维护成本 20% 培训、配置、迁移、管理和续费投入 只比较单个账号的标价

表中的权重是选型起点,不是通用行业标准。若项目受严格部署要求约束,应提高安全与数据治理权重;若工具只用于一次性汇报,则图形输出和学习成本的重要性可能高于复杂计算。

4. 把试用结果转成总拥有成本

软件成本不只是订阅费或采购价。还要计入实施配置、历史计划迁移、模板维护、用户培训、权限管理、数据清理和计划管理员的日常投入。对小团队而言,管理成本可能比软件费用更显眼;对大型项目而言,漏掉变更和资源冲突带来的代价可能远高于工具投入。

我会把年度成本拆为一次性投入与持续投入,并用“每月维护工时”和“因计划信息不足造成的返工”观察工具是否真的带来收益。短期内不要只用节省多少会议时间来证明价值,还应检查里程碑预测是否更稳定、阻塞是否更早暴露、计划变更是否有据可查。

提升效率必备:2026年最受欢迎的5大进度计划网络图软件推荐

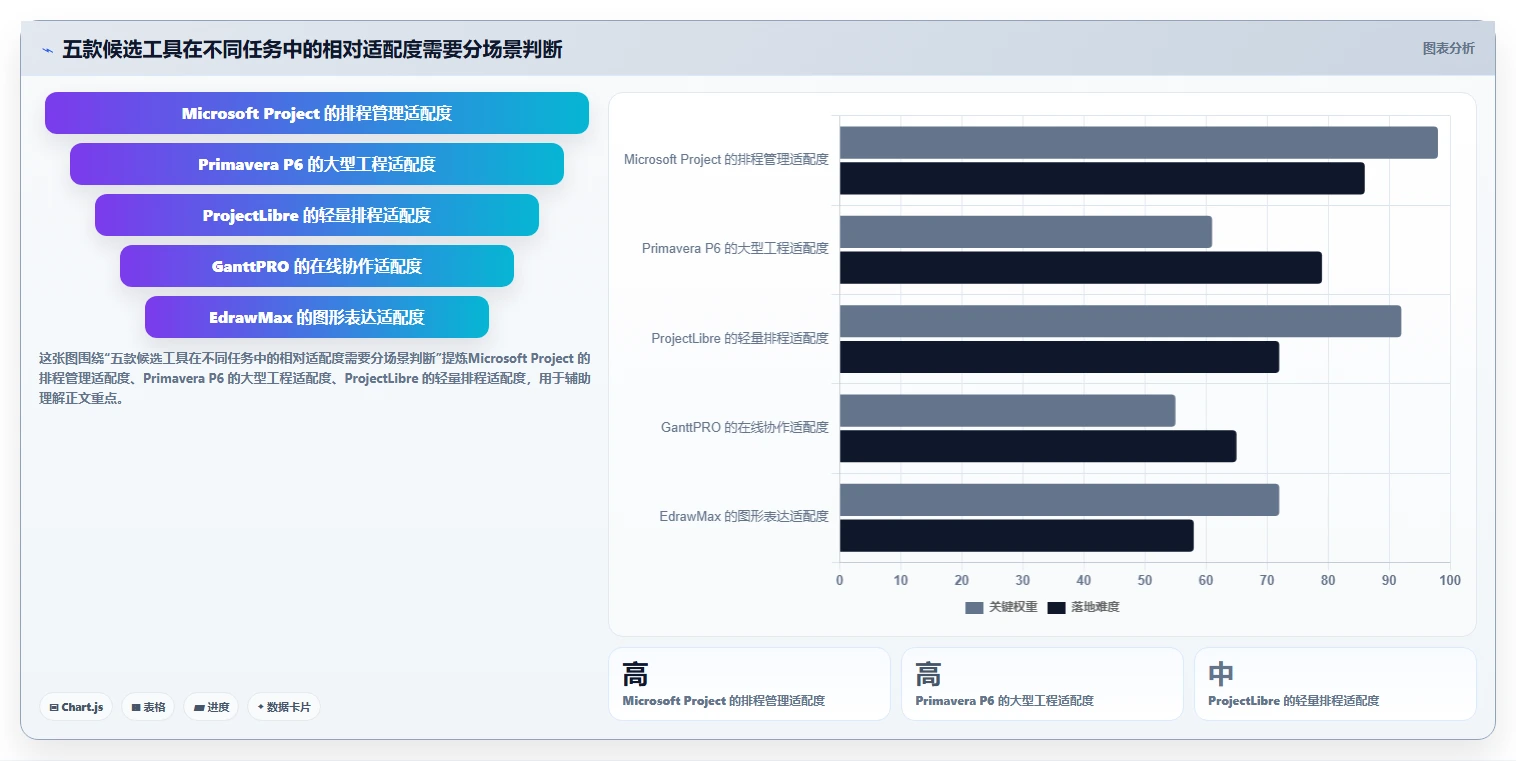

五、五款软件逐一分析:优点、边界和适用人群

1. Microsoft Project:适合需要计划控制的团队

Microsoft Project 的优势在于它长期面向项目计划管理,适合维护任务、工期、依赖关系和里程碑,并可用于分析关键路径。对于已经有计划管理员、需要定期更新基线和实际进度的团队,它通常比纯绘图工具更接近“管理计划”的工作方式。

需要留意的是,产品名称相近的版本并不必然拥有完全相同的功能。桌面端、不同订阅形态以及与其他协作产品结合的方式,可能在视图、管理和共享能力上存在差异。若采购目标明确包含传统网络图视图,应当在计划采用的具体版本上现场测试,而不是只凭产品家族名称推断。

适合考虑它的情况包括:组织已经使用相关办公生态;项目经理需要细化计划、跟踪基线和关键路径;计划更新由专门角色负责。若全团队只需编辑简单时间表,系统的配置、授权与培训成本可能超过实际收益。

我的判断:把它放在“排程与计划控制候选”中比较,而不是只当作可视化工具。采购前请验证桌面与云端的职责边界、协作方式和文件流转流程,尤其要确认多人同时更新时谁拥有最终计划版本。

2. Primavera P6:适合复杂工程和多项目环境

Primavera P6 常出现在工程建设、能源和基础设施等强计划管理场景。它的价值通常不在于做一张漂亮的单项目时间图,而在于面对大量活动、多级工作分解结构、复杂逻辑、资源与多项目协调时,仍能承载较正式的计划控制流程。

它的使用门槛也不应被轻描淡写。要发挥这类系统的价值,组织需要统一活动编码、日历规则、计划层级、状态更新和审批职责。若这些规则没有建立,系统中的活动数量会快速膨胀,计划员需要投入更多时间维护,业务人员却仍然难以从图中获得行动信息。

适合考虑它的情况包括:项目周期长、合同节点多、分包或多标段并行、计划控制需要有正式岗位承担;不太适合只想给小型跨部门项目排几周计划的团队。

我的判断:使用前先做一个真实工作包试点,而不是一上来就迁移全部项目。试点应包含计划编码、更新流程、基线审批、变更记录和报表输出,并且要计算维护一个周期所需的人时。若团队没有计划治理能力,先补流程往往比先采购更有效。

3. ProjectLibre:适合预算敏感的轻量排程需求

ProjectLibre 常被团队列入桌面排程工具候选。对预算敏感、希望先建立任务结构和依赖关系的小型项目而言,它提供了一种低门槛的试用路径。团队可以先验证自己是否真的需要排程软件,而不是一开始就承担复杂系统的实施成本。

选择轻量工具时,不能只看能否打开或保存某种计划文件。文件交换涉及字段映射、任务关系、日历、约束和格式差异。对于需要与其他团队交换计划的组织,应选一份包含复杂依赖的样例进行往返测试,检查导入后是否出现日期偏差、关系丢失或状态字段变化。

适合考虑它的情况包括:单个项目规模可控、使用者人数不多、预算有限且有内部人员能承担数据整理。若公司要求集中权限、多人实时协作、审计记录或统一报表,就要认真核对这些能力是否可通过现有系统补足。

我的判断:它可以作为“先把排程方法跑通”的选择,但不能因为软件获取成本低,就忽视学习和维护投入。要先确定计划文件由谁管理、如何备份、谁能修改基线,以及跨团队交换后怎样确认数据一致。

4. GanttPRO:适合在线共享和团队更新

GanttPRO 更适合把计划放在在线协作场景中维护,让项目成员查看时间安排、更新任务状态并共享进度。对于参与人分散、计划需要频繁沟通的团队,在线访问与直观的时间轴能够减少反复发送附件和手工合并版本的麻烦。

但在线甘特图不自动等于专业网络排程。若需求包括节点式网络图、复杂日历、资源平衡、基准偏差和多项目关键路径,必须在当前产品方案中逐一实测。尤其要确认依赖关系在多人编辑、导出和筛选视图中是否仍然清楚,以及关键路径能力是否满足实际治理要求。

适合考虑它的情况包括:项目以协作和进度可见性为主要痛点;团队希望减少本地文件传递;任务关系相对清楚,专业排程需求不是第一优先级。

我的判断:在线工具的真正收益不只是“大家能打开同一张图”,而是状态更新能否形成稳定习惯。试点时观察成员是否愿意及时更新任务、管理者是否能从视图中识别阻塞,以及是否仍需要把数据复制到其他报表里。

5. EdrawMax:适合把计划逻辑讲清楚

EdrawMax 更适合承担图形表达任务,例如制作节点箭头式网络图、流程图、组织关系图和评审材料。它的优势是表达形式灵活,适合将复杂逻辑整理成便于讨论的视觉方案,特别是当受众不需要直接维护完整排程数据时。

绘图工具与排程引擎的边界必须说清。若日期或依赖变化频繁,静态图形需要有人及时调整;如果图形与任务数据分离,计划表和汇报图可能逐渐出现不一致。团队可采用“排程系统维护数据、绘图工具制作解释图”的分工,但要明确唯一事实来源。

适合考虑它的情况包括:要展示项目阶段、关键交接和高层级逻辑;计划调整不频繁;受众更关注流程理解,而不是每天查看任务状态。若项目经理要持续用网络图计算总工期,就不应只靠手工绘图。

我的判断:把它当作“讲清楚关系”的工具,而不是天然的项目控制系统。每次生成图形时记录数据日期、版本和计划来源,避免会议上展示的图已经不是当前有效计划。

需求情景 优先试用 主要原因 必须补做的测试
单项目专业排程 Microsoft Project、ProjectLibre 侧重任务关系、工期和计划更新 关键路径、工作日历和文件交换
大型工程、多项目联动 Primavera P6 适合正式计划控制和复杂活动管理 实施成本、编码规则、资源与更新流程
团队在线共享计划 GanttPRO 侧重协作、共享和进度可见性 权限、协作记录、依赖展示和数据导出
评审与汇报图形制作 EdrawMax 侧重把流程和依赖关系直观表达 图形与计划数据的一致性维护机制

六、具体案例与数据观察:一个虚拟交付项目怎么选

1. 案例设定:不是拿软件功能清单代替项目诊断

下面用一个明确标注的情景模拟说明选型方法,不代表真实客户数据。设想一家 120 人的设备交付团队,需要在 16 周内完成客户需求确认、设计冻结、关键部件采购、现场安装、系统联调和验收。计划约 90 项任务,涉及工程、采购、现场和测试四个职能组。

项目启动时,团队用共享表格管理计划。表格能记录日期,却没有统一维护前置关系;各部门每周提交自己的状态,项目经理再把数据汇总到汇报材料。结果是里程碑日期有版本差异,采购延误的影响要靠会议逐项确认。

这个案例的核心问题不是“缺一张网络图”,而是缺少一个可靠的计划数据源:谁负责维护任务关系、状态截止到哪一天、变更如何确认、哪项日期是基线,团队都没有一致约定。

2. 先建立基线,不急着给工具打分

试点前先约定四项规则:每个工作包有唯一负责人;工期由负责人说明估算依据;有争议的依赖关系需要项目经理确认;每周固定一个状态截止时间。再把 90 项任务中的关键交付链抽出来,作为第一轮测试计划,而不是直接导入所有细节。

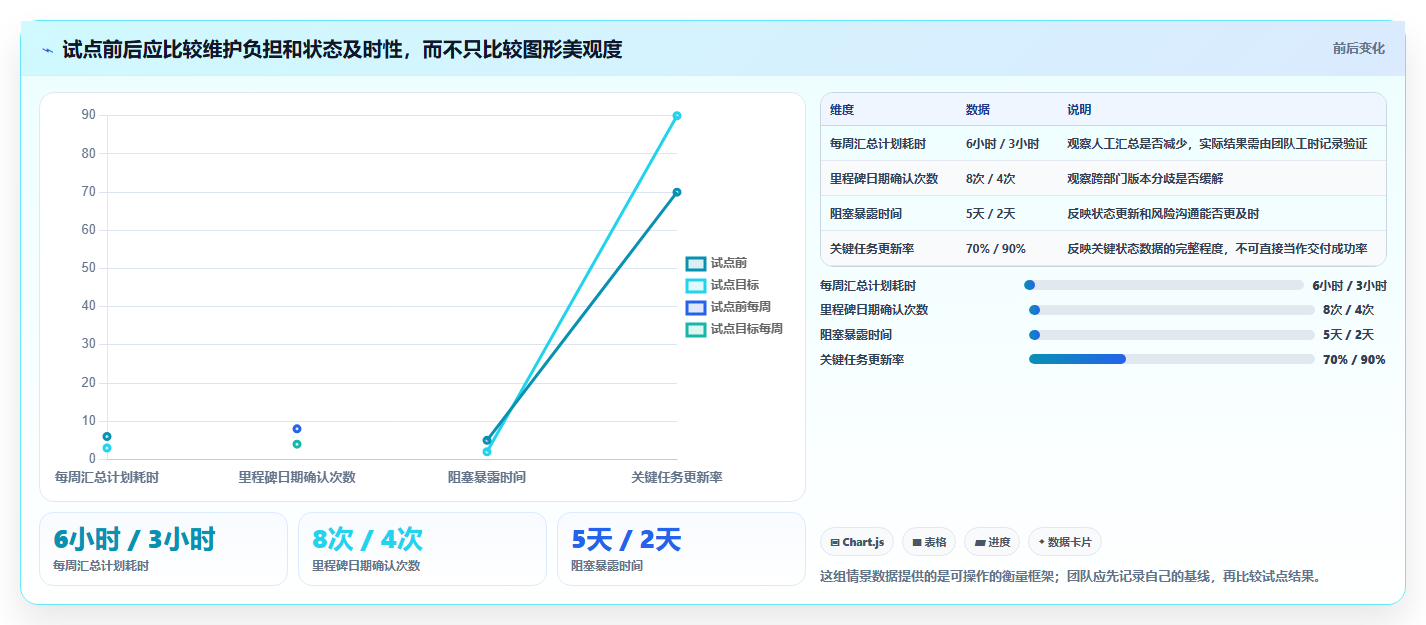

在 4 周情景试点里,项目团队记录了计划更新所花时间、跨部门对日期的确认次数和阻塞发现时点。以下指标是为了展示如何设计观察口径而设的模拟数据,不能理解成任何软件的公开效果或普遍收益。

观察指标 表格维护基线 试点阶段目标 如何解释
每周汇总计划耗时 每周 6 小时 每周 3 小时以内 衡量人工合并状态是否减少,不等于项目总工时节省
里程碑日期确认次数 每周约 8 次 每周约 4 次 衡量版本分歧是否下降,仍需结合变更是否被正确记录
阻塞暴露时间 通常晚于阻塞发生 5 天 目标缩短至 2 天以内 衡量状态更新频率和风险沟通是否及时
计划关键任务更新率 约 70% 目标达到 90% 衡量关键任务是否有及时状态,不能单独代表计划准确率

3. 如何根据案例分流候选工具

如果团队已经有计划管理员,能够维护任务编码、工作日历和基线,而且主要痛点是逻辑计算与计划控制,可以把 Microsoft Project 和 Primavera P6 放入同一轮严谨测试。前者可作为单项目排程方向的候选;后者需要在项目规模、治理成熟度和部署要求确有必要时再评估。

若团队希望用较低门槛先建立排程习惯,可把 ProjectLibre 纳入试点,同时重点检查计划文件交换和多人维护的边界。如果主要问题是部门间看不到同一份进度、状态更新太依赖邮件,可测试 GanttPRO 的共享和更新流程,但仍需验证是否满足项目的关键路径分析要求。

如果管理层需要在评审会上理解“采购延误如何影响安装和联调”,而不是每天维护活动级计划,EdrawMax 可能更直接。此时应由排程数据生成或校验图形,不能让手工绘制的视觉图变成与真实计划并行的第二套数据。

4. 试点结束要看什么,而不是只听团队说好不好用

试点结束时,我会对照相同的输入计划检查日期变化,记录错漏关系、人工修正次数、成员更新耗时和导出后数据完整性。还会找一位未参与建模的负责人读图,问他能否在几分钟内说出当前关键节点、自己负责的下一项工作和需要升级的风险。

试点结果要区分“工具造成的问题”和“规则缺失造成的问题”。例如成员没有更新时间,可能是权限设计不合理,也可能是组织没有规定截止时间;任务日期不准确,可能是日历配置错误,也可能是团队在启动时没有做估算校准。只有明确原因,评分才有意义。

提升效率必备:2026年最受欢迎的5大进度计划网络图软件推荐

七、不同情况下的行动建议与取舍

1. 小团队、短周期项目:优先降低维护成本

如果项目只有少量参与人、持续时间短、依赖关系简单,先不要为了“专业”而采购复杂排程系统。用现有协作工具或轻量排程工具整理任务、负责人、日期和关键交接,观察团队是否真的需要网络图。

出现以下信号时,再升级工具:计划经常因为前置关系变化而大范围重排;关键任务延期后无法判断最终里程碑影响;一个人每周要花大量时间合并部门版本;同一份计划在多个文档中反复复制。升级前仍要先统一更新口径,否则新工具只会把旧问题搬到新界面。

取舍:轻量工具上手快、投入低,但复杂约束和统一治理能力可能有限。专业工具分析能力更强,却需要计划管理员和稳定的维护习惯。

2. 中大型组织、多个项目并行:先治理数据,再扩展系统

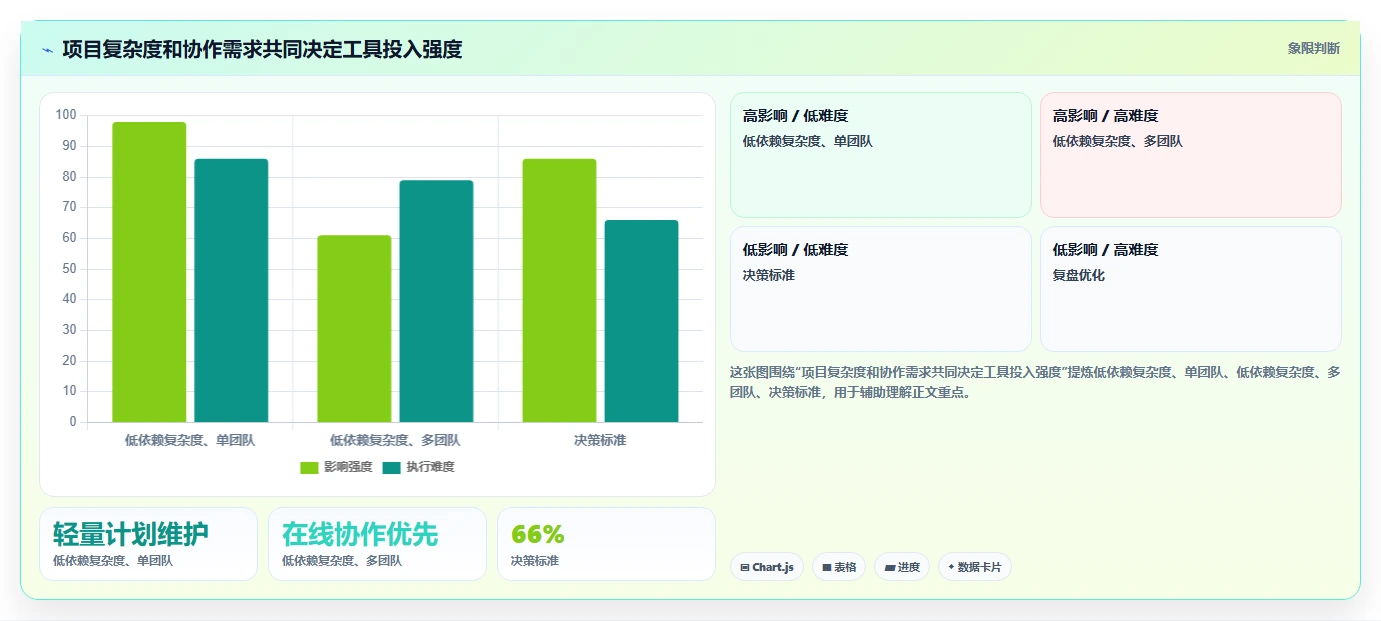

多个项目同时争用同一批专家、设备或供应商时,单项目网络图只能解释局部逻辑,未必能揭示组织级资源冲突。此时要判断工具是否支持跨项目观察、统一资源视图和计划基线管理,也要梳理不同部门的日历、活动编码和优先级规则。

建议先选一个代表性项目作为试点,范围要足以暴露协作和资源问题,但不要一开始就把全公司所有项目纳入。试点通过后,再逐步推广数据字段、状态定义和更新节奏;对不需要专业排程的项目,保留较轻的执行方式,避免系统统一变成工作负担统一。

取舍:统一平台有利于管理层观察项目组合,但配置和变更治理成本高;分散使用不同工具更灵活,却容易产生数据口径不一和重复汇报。

3. 工程、能源、基础设施项目:把计划控制能力放在前面

如果项目涉及合同里程碑、分包计划、多级审批、施工日历、长周期采购和正式进度报告,优先评估具备专业排程能力的候选。试用时不要只测单条任务链,要验证多日历、约束日期、基线比较和计划版本审核等真实场景。

还要提前明确谁有权修改基线、谁更新实际进度、谁确认变更的工期影响。把这些责任写进流程,才能让软件计算结果成为管理依据,而不是每次开会都重新讨论“哪个日期才算数”。

取舍:控制能力越强,数据治理和培训投入通常也越大。如果项目组织没有专职计划角色,建议同步安排岗位和流程建设,不要只把工具预算批下来。

4. 产品研发与创新项目:让计划承认不确定性

研发工作可能受需求变化、技术验证、缺陷返工和外部接口影响。若把所有任务都建成确定日期并用紧密依赖锁死,网络图可能过早表现出一种虚假的确定性。比较合适的做法是区分承诺节点、预测日期和探索性工作,并为不确定性保留更新机制。

对周期性迭代的团队,可将里程碑计划与日常任务协作分层:高层网络计划只维护关键依赖和版本节点,执行层用团队熟悉的迭代方式跟踪工作。这样既保留依赖分析,又不至于强迫每个小时级任务进入大型排程模型。

取舍:精细排程能让跨团队依赖更透明,但容易让不确定工作被误读为确定承诺;迭代管理灵活,却可能难以回答多团队共同依赖的最终交付日期。

5. 只需要汇报图:明确图形不是事实源

如果主要目的是汇报,使用图形工具制作清晰的高层网络图完全合理。建议只展示关键任务、重要交接、里程碑和主要风险,不要将所有活动塞进一张图。图太密时,观众无法辨认关系,图的可读性就失去了价值。

每张图都应标注数据日期、版本号、计划负责人和数据来源。若日期来自排程系统,图形输出时应通过一项简单核对,确认节点和关键日期与计划记录一致。汇报材料可以简化,但不能让简化改写事实。

取舍:手工图形更灵活、汇报效果更好,但频繁变更时维护成本高;自动生成的图更接近数据源,却可能需要额外调整布局才能适合阅读。

提升效率必备:2026年最受欢迎的5大进度计划网络图软件推荐

八、最终选型清单:从试用到落地的四周行动方案

1. 第一周:建立现状基线

先选一个真实项目,记录任务数量、依赖关系数量、更新频率、计划维护工时、关键里程碑数量和当前版本分歧。再确认计划使用者、审批者和数据所有者,不要把“所有人都能看”误当成“所有人都负责更新”。

同时写出三到五项不可妥协条件,例如必须导出、必须保留版本记录、必须支持指定部署方式、必须能处理工作日历。条件要来自业务和治理要求,而不是为了让某款产品胜出而临时增加。

2. 第二周:用同一计划测试候选产品

选择两到三款候选进行试用,使用同一份测试计划和同一组任务操作。测试时记录每项工作的成功情况、完成时间、人工补救步骤和不同角色的理解难度。若每款产品使用不同样例,结果就很难比较。

请项目经理、计划管理员和一线负责人都参与。管理者可能更看重汇总视图,计划员更关注计算与数据质量,一线成员则关心更新任务是否费劲;只让采购或技术人员体验,容易遗漏实际工作阻力。

3. 第三周:做变更演练与导出核验

人为制造一项上游延误、一个依赖调整和一次工作日历变化,观察下游日期是否合理更新。再做一次计划导出、重新导入或分享测试,检查关系、日期和字段是否完整,确认团队不会因为不同版本之间的格式变化而丢失关键信息。

如果网络图过于拥挤,测试筛选、分层和分视图能力;如果图形清晰但无法自动更新,评估人工维护所需的时间,并明确谁负责。不要把演示时由顾问手工整理的结果,误认为日常使用也能自动实现。

4. 第四周:作出继续、调整或停止决定

试点结束后,比较实际数据与第一周的基线。若维护成本下降、关键状态更及时、变更影响更容易解释,并且数据质量没有恶化,可以扩大使用范围;若工具本身可用,但团队维护责任不清,先调整流程再复测;若关键功能缺失或补救成本过高,应及时停止,而不是因为已经投入试用时间就继续采购。

正式上线后,建议设定月度检查:关键任务是否按时更新、计划变更是否有记录、基线是否被未经批准地改动、图表是否仍对应当前数据源。计划工具的效果需要通过持续治理维持,不能把一次成功演示当作长期收益的保证。

5. 最后的判断:先买“计划能力”,再买“图的样子”

如果只能记住一个选型原则,我建议记住这一句:先确认软件能否表达并计算真实依赖,再判断它能否把结果画得好看。漂亮的图能改善沟通,但只有可信的任务、工期、日历和关系,才能支撑进度决策。

五款工具各有适用边界:Microsoft Project 适合评估常规专业排程,Primavera P6 面向复杂工程与多项目控制,ProjectLibre 可作为轻量排程候选,GanttPRO 适合检验在线共享与协作,EdrawMax 更适合图形表达。这个名单不是谁压过谁,而是帮助你把需求分流到正确的工具类型。

下一步不必先开采购会。先拿一份真实、但范围可控的计划,写下任务关系、更新规则和验收动作;再让候选工具处理同一个变更场景。能让团队更早发现影响、少花时间合并版本、也能清楚解释日期为什么变化的工具,才真正值得留下。

常见问题解答(FAQ)

1. 2026 年做进度计划网络图,优先考虑哪 5 款软件?

我在挑网络图工具时,最纠结的是“功能多”和“团队真能用”并不是一回事。我想找一份能按项目类型筛选的清单,而不是把搜索热度直接当成适用度。

先说明口径:没有可核实的统一数据能证明哪 5 款是 2026 年“最受欢迎”,下面是按网络图、依赖关系、协作方式和部署需求整理的候选,不是销量排名。选型时,能否清楚维护前置任务和关键路径,通常比首页模板多少更重要。

Microsoft Project:适合任务关系复杂、需要关键路径和基线管理的计划团队。功能完整,但初次配置和协作流程需要投入学习成本。Smartsheet:适合习惯表格协作、又希望增加甘特图和自动提醒的团队。上手路径相对直观;如果依赖关系和复杂排程是核心工作,建议先用真实项目验证操作是否够顺。

GanttPRO:适合希望快速建立甘特计划、维护依赖关系并进行团队协作的项目组。采购前应核对团队需要的权限、报表和集成是否包含在目标方案中。TeamGantt:适合重视可视化排期、希望成员快速看懂任务先后关系的中小团队。若计划需要复杂资源约束或严格的多项目统筹,应先做场景试用。

OpenProject:适合关注开源、自托管或数据控制的团队。部署与维护责任也要一并算进总成本,不能只比较软件授权费用。我的判断顺序是:先用一张真实项目计划检查依赖链、关键路径、多人协作和导出能力,再比较价格。任何候选工具都不应只凭功能介绍就直接定为“最佳”。

2. 选网络图软件时,关键路径和任务依赖要怎么比较?

我做计划时容易把“能连任务”误当成“能管住进度”,直到任务一延期,才发现影响范围不好判断。我想知道试用软件时该设哪些具体场景,才能看出关键路径功能是否真的有用。

用一个可复现的场景测试:设项目有 40 项任务,其中 10 项构成从启动到交付的依赖链;再让链上的一项任务延迟 2 个工作日。检查软件是否能显示受影响任务、更新预计完工日,并说明哪些任务有浮动时间。重点观察三件事:依赖关系是否支持常见类型,修改日期后是否自动重算,以及关键路径是否能在图上快速辨认。

若软件只允许手工拖动日期,却不提示下游影响,网络图容易变成一张好看的静态图。还要测试非关键任务的缓冲空间。比如某任务有 3 天浮动,延迟 1 天不应被误报成项目必然延期;这能检验团队是否理解“任务晚了”和“交付日期晚了”不是同一件事。最后,把一条依赖链拆给两位成员修改,检查权限、变更记录和通知。

计划管理的风险往往不是算法算错,而是依赖被人改动后,团队没有发现。

3. 网络图和甘特图有什么区别?项目团队一定要两种视图都用吗?

我以前会把甘特图里的连线当成网络图,觉得只要能看到日期和任务顺序就够了。后来项目一多,我开始疑惑:哪种视图更适合找延期原因,是否每个成员都需要学习两套图?

甘特图更适合回答“任务什么时候开始、持续多久、谁负责”;网络图更适合回答“哪些任务必须先完成、延期会沿什么路径传导”。前者突出时间轴,后者突出逻辑关系。软件可能把两者放在同一界面,但视图用途并不相同。

以一个上线项目为例:需求确认后才能开发,开发后才能联调,联调通过后才能发布,这条链适合用网络图检查先后约束。若同时有 20 个并行任务,甘特图更方便团队查看日期、负责人和重叠安排。不必要求所有人都掌握两种视图。项目负责人和计划员应能用网络图检查依赖与关键路径;执行成员通常先看个人任务和时间轴即可。

强迫所有角色维护复杂图表,可能增加更新负担,却没有提升决策质量。选工具时,确认同一份计划能否在两种视图间同步。若修改甘特图日期后依赖逻辑不一致,或网络图无法追溯任务负责人,视图再丰富也会造成两套计划并存。

4. 怎么判断上线网络图软件后,团队效率真的提高了?

我不想把“开了账号、建了几张图”当成效率提升,因为团队可能只是把原来的表格又录了一遍。我想知道试用阶段该记录哪些指标,才能判断工具是在减少沟通成本,还是只增加维护工作。

试用前先选一个周期固定、任务边界清楚的项目,记录三个基线:计划更新耗时、每周追问进度的次数、因依赖遗漏导致的返工或延期事件。不要只问成员“感觉好不好”,主观反馈应和过程数据一起看。例如,假设试用前每周更新计划要 90 分钟,试用后降到 60 分钟;同期进度追问从每周 18 次降到 11 次。

这个结果值得继续观察,但不能单独证明软件带来提升,还要排除项目规模变小或人员变化等因素。建议试运行 3 至 4 周,并在启动前约定判断门槛,例如更新耗时下降至少 20%,且依赖变更能在一个工作日内被相关成员看到。门槛应按团队现状设定,不要把示例数字当成行业标准。

如果录入任务比原来更费时、成员仍在私聊确认依赖,或负责人需要同时维护两份计划,就先简化字段、权限和更新节奏,再决定是否扩大使用。工具价值应体现在更早发现风险,而不只是图表更完整。

读者评论

郑
郑启航

把“是否能根据变更自动重算”作为选型重点很实用。我们之前用绘图工具维护依赖,任务日期一改就得手动检查下游,容易漏项。

唐
唐景行

文中提醒关键路径会随进度变化,这点容易被忽略。建议试用时除了改工期,也测试日历和缓冲变化后,里程碑是否跟着更新。

田
田若宁

对短周期协作项目来说,专业排程功能未必越多越好。任务负责人是否愿意持续更新状态,确实比图表功能齐全更影响计划能不能用。

文章包含AI辅助创作:提升效率必备:2026年最受欢迎的5大进度计划网络图软件推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196564
