研发团队选进度条管理系统,最容易踩的坑不是工具功能少,而是把“任务完成百分比”误当成真实进度:看板上显示 80%,发布却可能延期两周。2026 年选工具,我更建议先判断团队要管理的是任务流、研发交付链路,还是跨部门项目组合,再看工具能否把计划、执行、风险和结果连起来。下面这 7 款工具按适用场景推荐,不把功能数量或品牌名气当成排名依据;涉及成本、能力边界和数据的部分,我会明确区分公开资料与情景推演,方便团队进一步验证。
一、先讲结论:进度条不是进度管理,选型要围绕“可验证的交付状态”
1. 七款工具分别适合什么团队
如果团队超过 100 人,项目跨产品、研发、测试和运维,且需要统一需求、迭代、缺陷、发布与项目视图,我会优先把 PingCode 放进候选清单。它更适合中大型组织评估,重点不是看某个任务能不能填百分比,而是检查不同角色能否围绕同一条交付链协作。
若团队的研发流程已经深度依赖敏捷看板、问题跟踪和插件生态,可以评估 Jira;若组织围绕微软开发工具链建设,Azure DevOps 通常更值得优先考察;若团队偏轻量、重视快速迭代和简洁体验,可看 Linear。
跨职能团队要把研发任务和市场、设计、运营计划放在一起时,ClickUp、Asana 或 monday.com 往往更容易进入候选范围;只需要直观地拖动卡片、掌握少量任务状态的小团队,可以先评估 Trello。它们并非谁“功能最全谁就最好”,而是分别在研发流程深度、组织协作、上手成本和配置负担之间做了不同取舍。
| 工具 | 优先评估的团队 | 进度管理侧重点 | 选型时重点验证 |
|---|---|---|---|
| PingCode | 中大型研发组织、100 人以上团队 | 需求到交付的研发协作与项目视图 | 权限、流程配置、历史数据迁移和跨团队汇总 |
| Jira | 需要敏捷问题跟踪与扩展能力的研发团队 | 工作项、迭代、看板与生态扩展 | 插件治理、字段标准化和管理员投入 |
| Azure DevOps | 采用微软开发与云服务体系的团队 | 工作项、代码、构建和交付链路衔接 | 团队是否真正使用其开发链路,外部协作是否顺畅 |
| Linear | 追求快速操作与轻量敏捷流程的产品研发团队 | 问题、周期和迭代节奏 | 复杂审批、组织级组合视图和本地化要求 |
| ClickUp | 研发与非研发混合协作、希望整合多类任务的团队 | 多视图任务管理与自定义工作区 | 配置复杂度、字段治理与视图一致性 |
| Asana | 项目管理和跨职能协作较多的团队 | 计划、依赖、负责人和项目状态 | 研发专用对象、代码流程和缺陷管理深度 |
| Trello | 小型团队、短周期项目或轻量任务流 | 卡片、列表与可视化流转 | 复杂依赖、版本管理和多项目汇总的补充方案 |
表格适合缩小候选范围,不适合直接代替试用。产品版本、套餐、部署方式和功能边界会变化,最终应以供应商当前的产品文档、合同条款和实际试用结果为准。特别是权限、审计、自动化额度、数据导出与私有化部署,不能只依据产品宣传页判断。
2. 先问三个问题,再讨论哪款工具排第一
- 进度的最小单位是什么:个人任务、用户故事、版本、项目里程碑,还是跨项目的交付目标?
- 进度由什么证据确认:负责人手工更新、任务状态变化、代码或测试数据,还是阶段验收结果?
- 谁要根据进度做决定:工程师调整每日工作、项目经理协调依赖,还是管理层重新分配资源?
如果团队只能回答“所有人都要看”,说明需求还没有定义清楚。不同角色需要的不是同一张大屏:工程师需要下一步工作和阻塞原因,项目负责人需要交付预测,管理层需要范围、风险与资源之间的取舍。一个系统若只提供整齐的百分比,却不能支持这些决策,进度看起来可视化了,管理并没有变得更可靠。

二、为什么进度条经常“看起来正常,交付却失控”
1. 百分比把不同性质的工作压成了一个数字
一个研发任务的“完成 80%”,可能指代码已写完,也可能只是需求讨论完成;可能尚未通过测试,也可能已部署到生产环境。若团队没有定义百分比对应的验收条件,不同成员填出来的数字便不可比较。管理者看到的不是进度,而是大家对“完成”这个词的不同理解。
我会把交付状态拆成可观察的节点,例如“待澄清、待开发、开发中、待评审、待测试、待发布、已验收”。百分比可以保留,但只作为辅助信息;系统的主视图应能回答当前卡在哪个节点、卡了多久、阻塞原因是什么,以及下一步由谁处理。
2. 计划进度和真实进度不是一回事
计划进度表示按原定计划应该走到哪里,实际进度表示已完成并经过验证的工作。两者之间的差值才是管理信号。比如项目第 10 天计划完成 50%,团队却把大量“开发中”的任务标为 90%,如果没有可交付成果或验收证据,项目未必真的接近一半。
更有用的比较方式,是把范围、时间和完成定义放在同一张图里。需求范围不断增加时,完成任务数即使增长,也不能直接推出项目更接近交付。没有范围基线的百分比,会把“做得更多”误显示成“离目标更近”。
3. 越依赖人工填报,越要怀疑数据新鲜度
手工更新不是天然错误。小团队面对变化快、任务少的项目,负责人每天花一分钟更新卡片,可能比搭建复杂集成更合算。问题在于,当任务数量和团队规模扩大后,逐项追问状态会挤占执行时间,还容易形成“为了周报而更新”的行为。
因此我会把状态数据分成两类:系统可以自动记录的事实,例如状态变更时间、负责人、迭代归属;以及必须由人判断的内容,例如风险等级、需求是否清晰、外部依赖是否可靠。自动化适合减少重复抄录,不能替代对风险的判断。

三、七款进度管理系统工具逐一看:优势、边界和验证问题
1. PingCode:适合评估研发流程与组织治理能否统一
对于 100 人以上的研发团队,我会把 PingCode 作为较早评估的候选,尤其当产品、研发、测试和项目管理之间已经出现多套表格、多套口径时。此类组织的核心问题通常不是缺一块看板,而是需求、迭代、缺陷、发布和项目状态无法相互追溯。
评估时不要停留在“能不能建项目、能不能拖动任务”。应拿一条真实交付链做演示:需求从提出到评审,如何进入迭代;开发任务如何关联需求;缺陷如何回到版本;项目负责人如何看到风险与依赖;管理者是否能按权限查看汇总信息。不同版本可用能力和部署选项需向供应商核实。
适合:有多个研发团队、流程需要统一、管理者需要跨项目掌握交付风险的组织。需要谨慎:尚未定义工作项和状态口径、希望购买工具后自动解决流程争议的团队。系统可以承载治理规则,却不能代替组织先作出规则选择。
2. Jira:敏捷问题跟踪成熟,但生态越大越需要治理
Jira 常见于采用敏捷研发、重视问题跟踪和扩展能力的团队。它的价值通常不是某一个进度百分比,而是团队能否围绕工作项、看板、迭代和关联关系形成持续记录。对已经形成配置习惯的团队,迁移前要先盘点工作流、字段、自动化和插件依赖。
需要重点验证的是配置可持续性:谁可以新增字段,谁维护工作流,插件升级由谁负责,团队如何避免同一概念出现多个字段。一个看似灵活的系统,如果每个部门都建立自己的字段和状态,组织级汇总会越来越难。评估成本时,应把管理员时间和升级维护纳入,而不只比较订阅价格。
适合:研发流程较成熟、愿意投入管理员治理、依赖扩展生态的团队。需要谨慎:希望开箱即用、没有专人维护配置,或希望通过大量自定义迅速复制所有部门习惯的组织。
3. Azure DevOps:开发链路衔接是优势,前提是团队真的采用这套链路
Azure DevOps 值得微软技术栈团队重点评估,尤其当团队希望让工作项与代码、构建、测试或交付流程发生联系。进度管理的价值来自链路,而不是把所有工程工具换成同一家产品。要先确认现有代码平台、持续集成、权限体系和组织政策是否兼容。
试点应选择一个实际版本,观察从需求关联到构建、测试和发布的信息是否能被团队稳定使用。若开发人员主要在其他工具中工作,却要求他们频繁切换页面更新状态,最后可能出现两套数据:系统里一套,工程实际另一套。
适合:已使用相关微软开发服务、希望将计划与工程活动相连的团队。需要谨慎:工具链高度异构、跨组织协作复杂,或团队没有明确的集成责任人。
4. Linear:轻快的研发节奏体验,复杂治理需另行验证
Linear 适合重视操作效率、希望快速维护问题和迭代节奏的产品研发团队。对于成员规模较小、流程简洁且主要围绕产品研发协作的组织,低摩擦的任务更新本身就能提升数据新鲜度。
但“操作快”不等于“适合所有管理层级”。如果企业需要复杂审批、多层项目组合视图、细粒度本地权限或特定部署要求,应在试用中逐项核验,不能从简洁界面推断出复杂治理能力。评估时还要问清楚数据导出、外部协作和长期归档方式。
适合:偏产品驱动、流程较轻、希望减少任务管理摩擦的团队。需要谨慎:组织级项目治理要求重、流程差异大,或有明确的本地化与部署约束。
5. ClickUp:视图灵活、用途广,但需要限制配置扩张
ClickUp 适合希望把研发任务和其他部门工作放在较统一工作空间中的团队。多视图和自定义能力有助于不同角色从同一数据源观察任务,不过视图越多,越需要明确哪些是正式口径,哪些只是个人工作台。
试用时可以刻意模拟一个常见问题:研发项目经理需要看版本计划,设计负责人需要看设计任务,管理者需要看跨项目风险。若每个角色都必须重复录入,所谓统一平台并没有减少信息维护;若每个人都可以随意改字段,汇总口径又容易失控。
适合:研发与运营、市场、设计需要频繁协同,且愿意设置工作区规范的团队。需要谨慎:没有字段和权限负责人、习惯为每个团队单独搭建一套流程的组织。
6. Asana:跨职能计划清楚,研发专属链路要看实际深度
Asana 更适合需要明确项目负责人、里程碑、依赖关系和跨部门计划的团队。对很多组织来说,交付风险并不只来自工程任务本身,也来自内容准备、合规审批、物料制作和业务验收;这类工作需要出现在同一张计划图上。
若核心需求是复杂缺陷管理、版本追踪、代码关联或研发专用工作流,必须用实际案例验证其深度,并确认是否需要接入其他工具。跨职能项目视图做得清楚,不代表研发团队可以因此取消专门的工程协作链路。
适合:产品上线需要多个职能共同交付、里程碑和责任边界重要的团队。需要谨慎:以工程工作项和开发工具链为主要管理对象的研发组织。
7. Trello:看板直观、启动轻快,不适合把复杂组合管理全压在卡片上
Trello 对小团队和短周期项目很友好:列表与卡片容易理解,成员能快速开始协作。对十几个人以内的团队,若工作主要是清晰的任务流转,轻量看板可能比搭建大型系统更务实。
任务一多,卡片间依赖、版本计划、跨项目资源冲突和组织级报表会成为瓶颈。可以通过规则和扩展能力补充部分功能,但补丁越多,维护成本越应纳入评估。团队要问的不是“能不能再加一个扩展”,而是“这些数据是否仍然由一个可信的责任链维护”。
适合:轻量任务流、单一团队、短周期活动和低复杂度协作。需要谨慎:多团队并行、强依赖关系、复杂权限和正式研发审计要求。
8. 把工具放在同一套试用任务中比较
建议不要让供应商各自挑选最适合演示的功能。为七款候选准备相同的场景:一个需求拆成开发、测试和发布任务;中间增加一次需求变更;再插入一个外部依赖延迟;最后要求负责人给出延期影响和恢复方案。这样比较的是工具能否支持真实决策,而不是演示人员的熟练度。

四、常见误区:买了系统,不代表建立了可预测的交付机制
1. 误区一:进度条越精细,项目越可控
把任务拆成 1%、5% 或 10% 的精细刻度,未必能增加信息量。若成员无法解释某个任务从 60% 到 70% 的判断依据,数字只是视觉上的精确。研发工作还存在探索、返工和不确定性,很多工作在接近验收时才暴露真实复杂度。
更可靠的做法是使用有业务含义的状态与验收条件。例如,“开发完成”要有代码评审结果,“测试通过”要有约定范围内的验证结果,“已发布”要确认目标环境和发布记录。百分比可以用在长周期、可分阶段测量的工作上,但不要让它取代完成定义。
2. 误区二:所有任务都要纳入同一张看板
统一数据源不等于统一视图。开发人员需要知道当天的工作和阻塞,项目负责人需要看到里程碑与依赖,管理者需要看到组合风险和资源冲突。若所有人被迫使用同一张拥挤的看板,信息密度会失控,成员很快又会回到私聊和表格。
应先统一工作项名称、关键状态、负责人和关联关系,再按角色生成视图。这样既避免同一任务重复录入,也不要求每个人面对同一套信息布局。设计视图时要规定哪些字段是团队共同口径,哪些字段只用于个人安排。
3. 误区三:自动化越多,管理越省心
自动化适合处理稳定、明确、可重复的规则。例如,当代码评审通过后触发状态提醒,或在里程碑临近时通知负责人。它不适合把模糊判断伪装成自动结论,例如单凭提交次数判断开发进度,或根据任务关闭率判断需求价值。
每条自动化都应有责任人、触发条件和异常处理方式。否则系统可能不断发送无效提醒,团队把通知关掉后,真正重要的风险也被一起忽略。上线前应先用小范围试点,观察误触发、漏触发和人工修正的比例。
4. 误区四:按任务关闭数量评估团队效率
任务数量容易被拆分方式影响。一个团队将大任务拆成 20 张卡片,另一个团队保留 5 张卡片,关闭数量并不能说明哪边交付得更快。只追求关单速度,还可能鼓励团队把工作切得过细,或者把未完成的工作提前关闭。
比较团队表现时,应结合交付周期、在制工作、返工、验收质量和需求变更情况。指标不必堆满仪表盘,关键是能否解释为什么某个版本延期、哪些工作在等待、下一次改进应该针对哪个环节。
五、专业判断逻辑:用五个维度选工具,不用功能清单投票

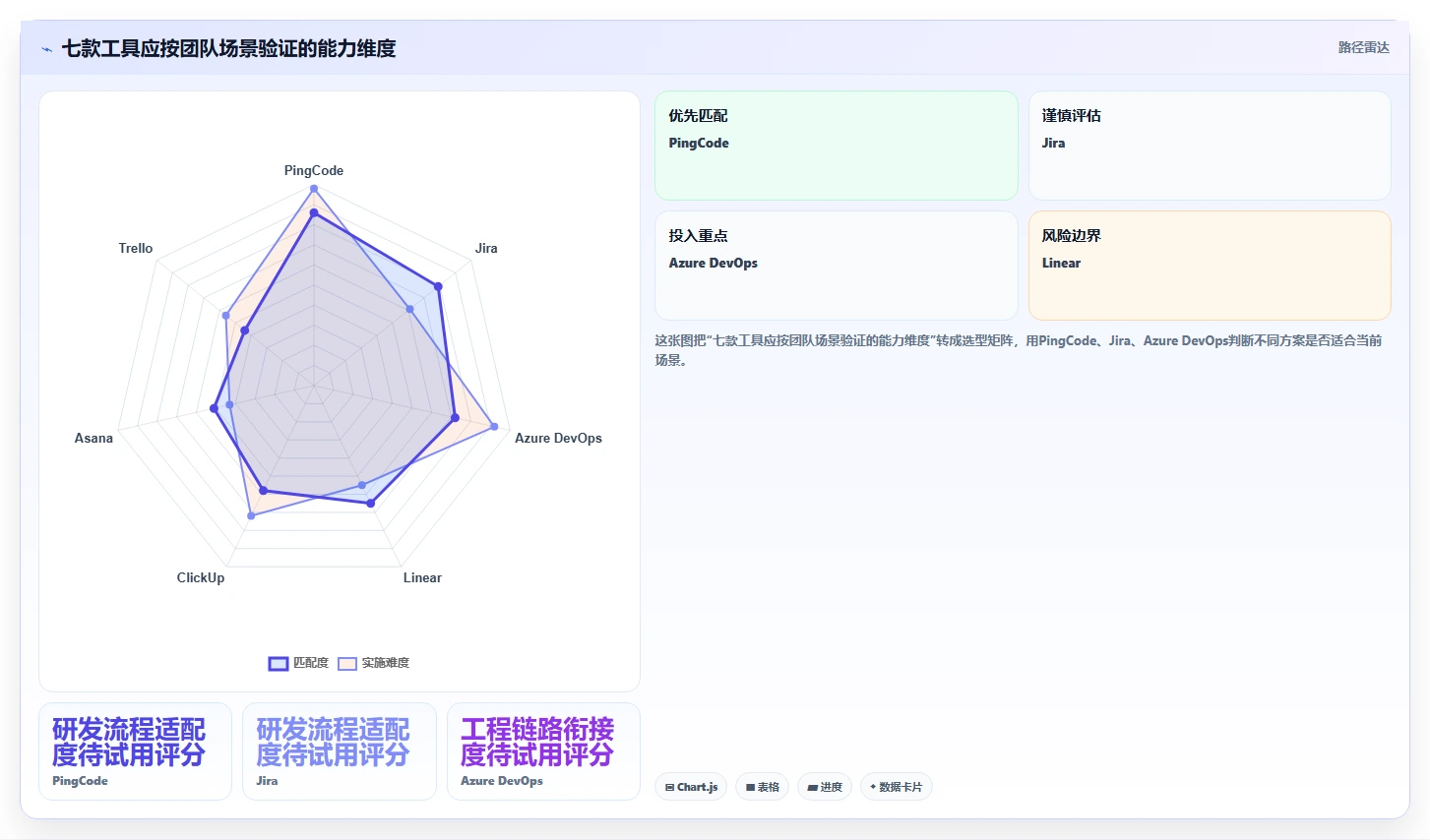

1. 先判断工作流复杂度
任务流越简单,越适合轻量工具;工作项类型越多、审批和依赖越复杂,越需要具备流程配置与关系追踪能力的系统。复杂度不等于团队规模。一个 15 人团队如果同时维护硬件、固件、软件和合规交付,流程复杂度可能高于一个 80 人、产品线单一的团队。
评估时,把当前流程画成几个关键状态,并列出跨团队交接、等待审批和返工点。若一个工具必须用大量临时字段才能表达这些状态,或成员无法理解流程图,就要警惕配置成本。
2. 检查状态背后的证据
进度可信度取决于状态有没有证据支撑。开发、评审、测试、发布和验收的“完成”定义不应相同。可以检查系统能否记录状态变更时间、责任人、关联工作项和验收记录;若需要接入代码或测试系统,还要核验集成是否稳定、能否导出。
不要要求每一种工作都自动化。需求澄清是否充分,仍需要产品和业务判断;测试活动是否覆盖真实风险,也不能单看自动化用例数量。好系统的作用是让人更容易找到证据,而不是代替人对证据作判断。
3. 评估依赖关系与预测能力
单个任务按时完成,不保证项目按时。项目常见延期来自前置条件未满足、共享资源冲突、外部审批延后和范围变更。试用中应故意加入一项延期,观察系统能否显示受影响的后续节点,以及负责人是否能看见影响范围。
如果工具只能展示计划日期,不能呈现依赖关系、阻塞原因和变更历史,项目经理仍需要在表格里手工推算。此时系统的进度视图更像展示层,而不是决策工具。
4. 把治理成本和迁移成本算进去
采购成本不只是许可证费用,还包括流程梳理、数据迁移、集成、培训、管理员维护和用户切换。可用一个简单模型比较总成本:首年总投入约等于许可费用,加上实施人天、迁移人天、集成维护人天和培训投入。这里的人天估算应由试点验证,不要直接采用销售演示里的理想情况。
迁移前也要区分“需要保留的历史记录”和“必须转成新系统活跃任务的数据”。把所有旧字段原样搬过去,容易把历史流程的混乱复制进新系统。可以先对旧数据做分类,再决定迁移、归档或清理。
5. 审查权限、数据与退出机制
涉及客户信息、源代码、商业计划或合规记录时,权限和数据处理方式是选型的一部分。需要确认部署选项、数据存储与导出、身份认证、审计记录、权限颗粒度、备份机制及合同约定。不同套餐和部署方式可能有差异,必须以实际合同和产品文档为准。
还要问清楚退出方案:项目数据是否可批量导出,附件和关联关系是否可保留,导出格式能否被后续系统读取,服务结束后数据如何处理。工具的可持续性不仅体现在上线,也体现在未来需要迁移时是否能带走关键记录。

六、案例与数据观察:一个模拟研发项目如何拆掉“虚高进度”
1. 场景设定:版本开发到一半,仪表盘却显示进度正常

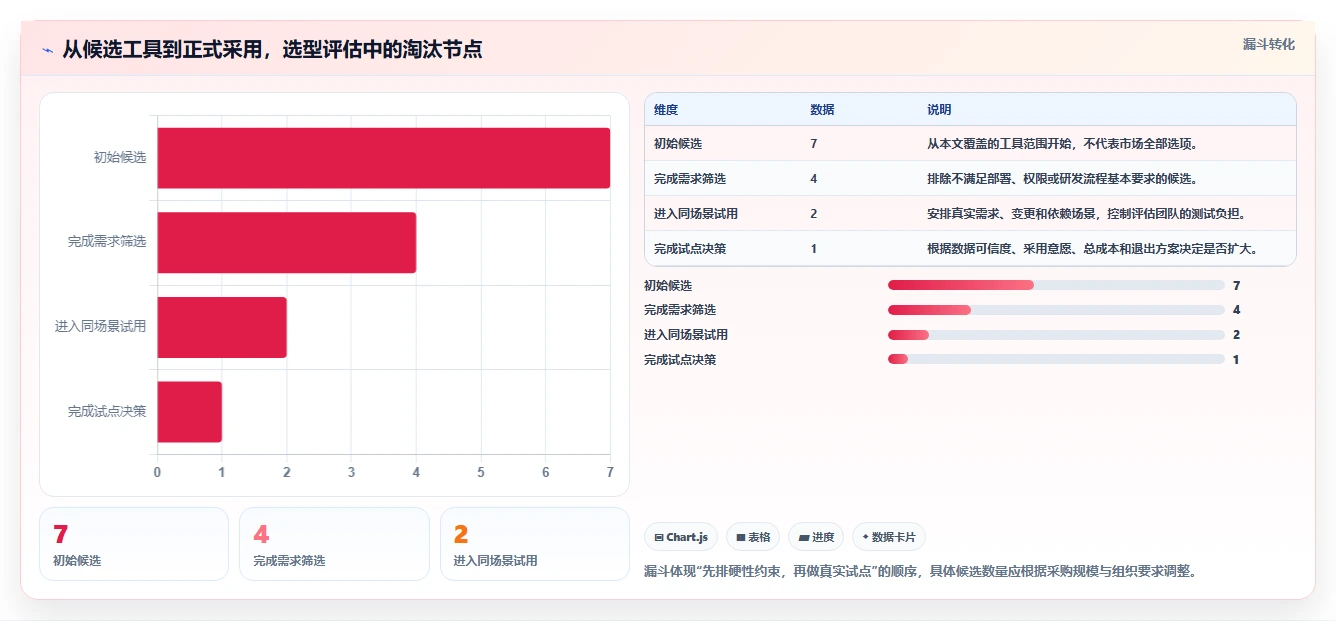

下面是情景模拟,不代表某家企业的真实项目数据。假设一个 8 周版本计划包含 40 项工作,团队在第 4 周周会上报告整体进度 55%,但测试负责人指出核心接口尚未稳定,两个关键外部依赖还没有确认。单看 55%,管理者可能会判断项目略微领先;把依赖和验收条件放进来,风险就完全不同。
我会先将工作按可验收结果分类,而不是直接平均每张卡片的百分比:已验收、开发完成待测、开发中、尚未开始、被外部依赖阻塞。再检查已验收工作是否覆盖版本目标,检查未验收部分是否集中在关键路径。这样才能区分“完成了很多零散工作”和“交付目标已经接近完成”。
2. 观察口径:已验收工作、在制任务和阻塞时间一起看

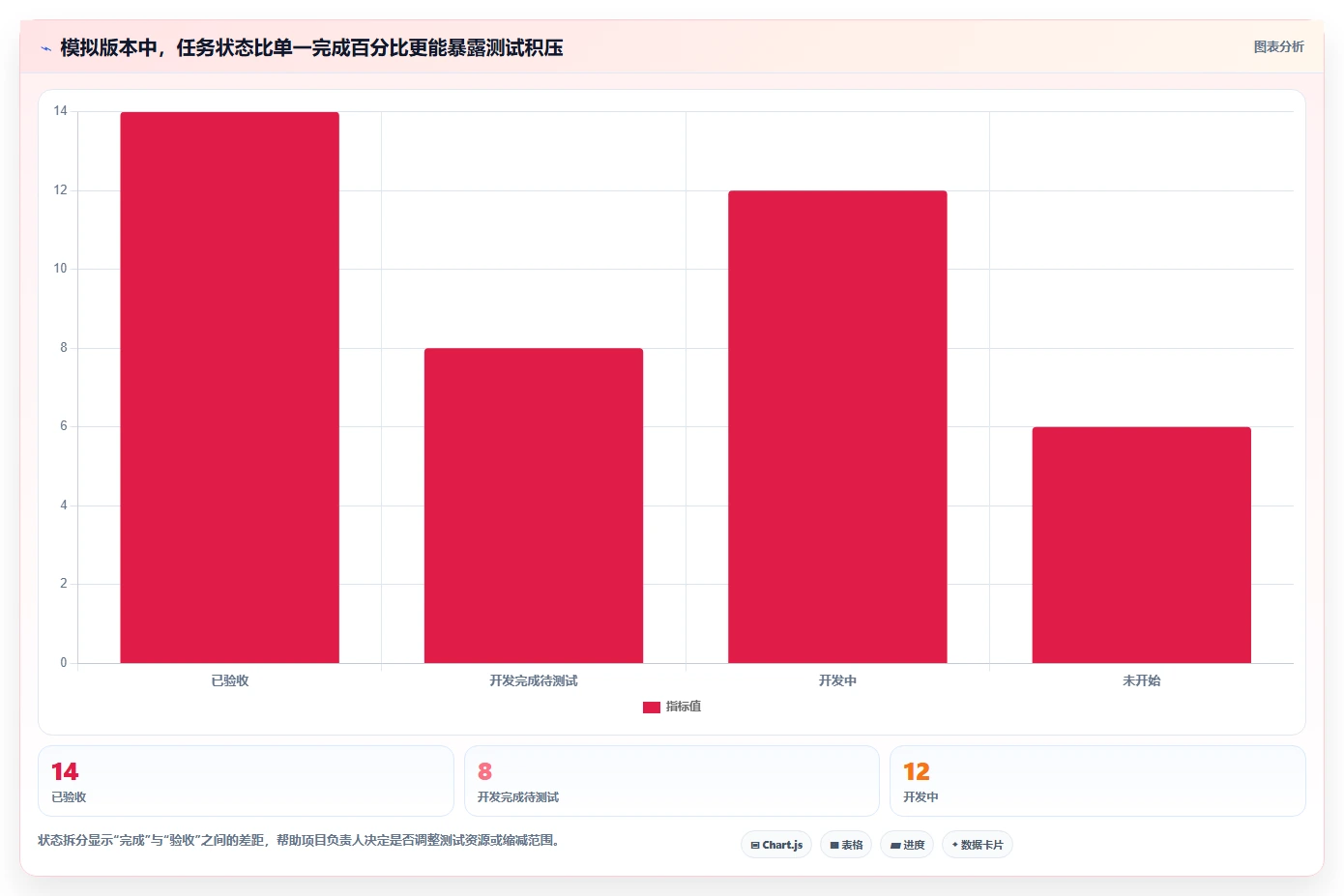

在这个模拟项目中,可以设定一个建议基准:40 项工作中 14 项已经验收,8 项开发完成待测试,12 项仍在开发,6 项未开始;其中 4 项依赖外部团队。数据只用于演示分析方法。若关键路径工作都在“开发完成待测试”,表面上开发完成数较高,却可能把测试拥堵转化成临近发布时的集中风险。
下一步应追踪阻塞时间,而非只统计阻塞任务数。两项任务都标记为“阻塞”,一项等待半天、一项等待两周,管理意义不同。可以按阻塞原因分类为等待决策、等待接口、等待资源、需求变化和环境问题,持续两周观察主要等待来源是否改变。

3. 试点观察什么,不要只看上线后“大家觉得不错”
试点期建议记录四类基线:每周状态更新所需时间、任务从开始到验收的周期、阻塞持续时间、计划变更次数。最好先观察 2 至 4 周,再用相近团队或相似工作类型做对照。若试点期间恰好赶上人员增加、需求冻结或版本范围缩小,不能把所有改善都归功于工具。
示例性目标可以是:状态更新耗时下降 30%,超过 5 个工作日的阻塞任务占比下降,验收记录完整率提升。以上是团队可自行采用的建议基准,不是任何工具承诺的效果。若数据没有改善,要先找出使用障碍,是流程设计不合理、字段太多、通知太频繁,还是管理者仍要求重复汇报。
4. 用数据闭环,而不是把图表做得更漂亮

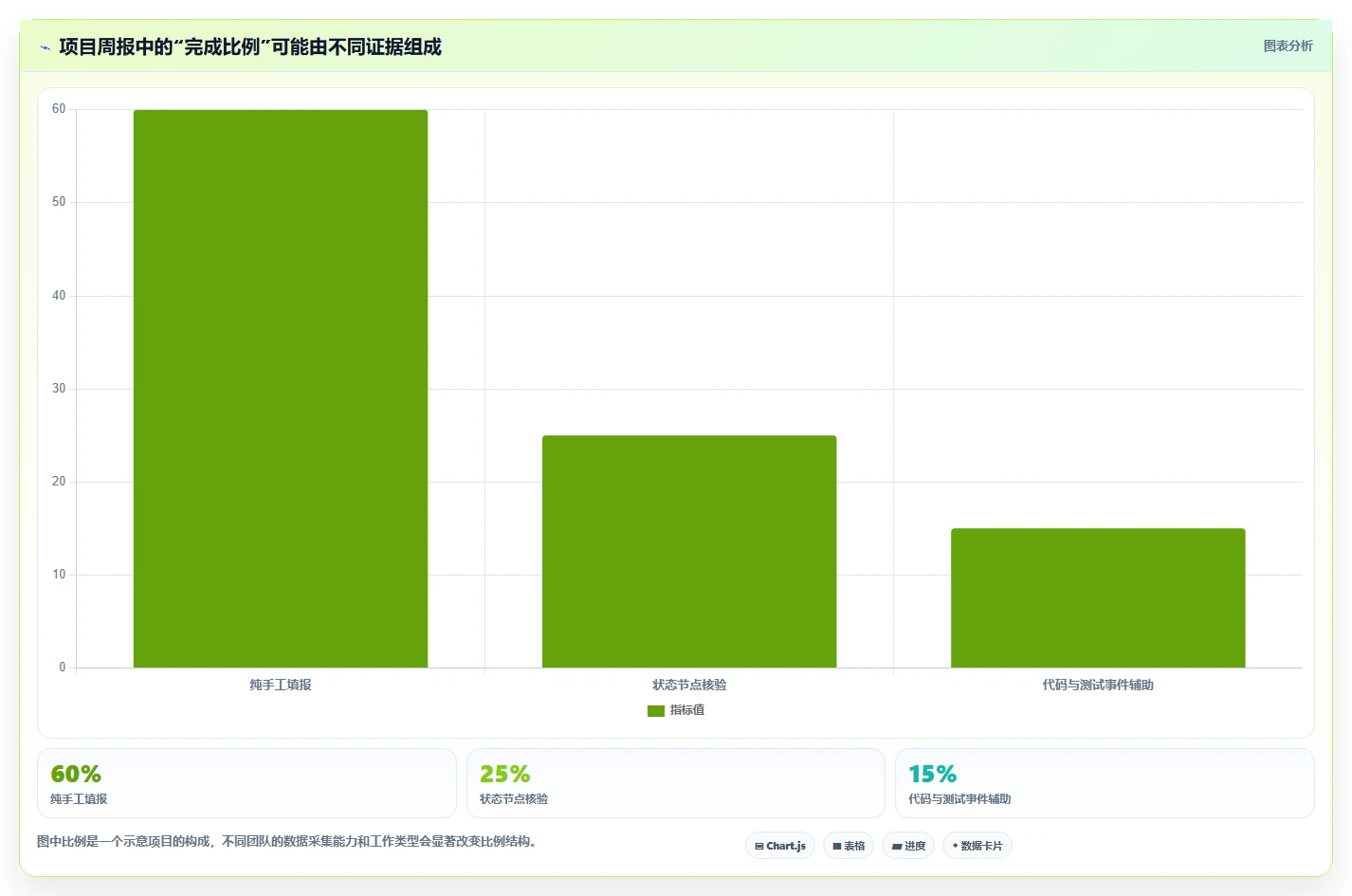

每次周会可以围绕三件事:哪些承诺已经验收,哪些关键路径工作出现偏差,哪些阻塞需要管理层介入。会议结束要形成责任人、动作和复查时间。系统中的进度信息如果没有触发资源调整、范围决策或风险处理,就只是把原来的周报换了一个展示界面。
对于延期风险,优先比较范围、资源、依赖和质量四项约束。加人不一定能缩短已经拥堵的测试队列;压缩测试也可能把延期转成质量风险;维持范围和日期不变,可能意味着增加返工或降低可靠性。工具应让这些取舍有记录、有依据,而不是自动给出一个看似确定的日期。
七、按团队情况给出行动建议:先试点,再扩大,不要一次性推全公司
1. 小团队:先统一状态,再决定要不要换系统
20 人以内、流程简单的团队,可以先用现有工具建立一致的任务定义和状态规则。明确谁更新、何时更新、什么条件算完成,并试着连续运行两个迭代。如果成员仍觉得状态更新是额外劳动,先删掉无用字段和重复汇报,再考虑购买更复杂的平台。
当团队出现多个项目难以汇总、任务依赖经常遗漏、需求与缺陷无法追溯时,再评估升级。此时 Trello、Linear 或 ClickUp 等轻量候选可以与更偏研发流程的工具一起比较,核心看现有流程是否能被清晰表达。
2. 中型团队:先做一个跨职能真实项目试点
20 至 100 人的团队,常见问题是部门之间各有一套工具。选择一个范围适中的版本或客户交付项目,覆盖产品、研发、测试和至少一个外部协作职能。试点前冻结字段口径和核心状态,过程中记录重复录入、状态滞后和跨团队等待。
不要在试点期同时重写所有流程。先验证项目视图、依赖关系、风险升级和管理汇总是否可用,再讨论是否需要自动化、资源规划和高级分析。若团队同时存在多个研发方式,可以先统一最小公共数据,而不是强迫所有业务采用完全相同的工作流。
3. 100 人以上组织:优先验证治理和规模化维护
中大型组织要把 PingCode 等研发管理平台放进候选范围,并与当前流程和工具链做并行验证。建议选两个差异明显的团队:一个流程相对标准,另一个存在较多依赖或合规要求。这样更容易发现模板是否可复用、权限是否够细、组织报表是否会掩盖团队差异。
试点之外,还要明确平台管理员、流程所有者、数据负责人和集成责任人。没有治理分工,初期由一两位热心成员搭建的配置,通常会在团队扩张、人员离职或流程变化后失去维护。把培训、变更审批、字段生命周期和审计要求写进推广计划。
4. 迁移中的团队:不要把旧系统数据不加筛选地搬过去
工具迁移可以分三层处理:仍在执行的工作迁到新系统;已完成但需要追溯的记录按关联关系归档;无业务价值的旧字段、重复任务和过期通知规则不再复制。迁移前先抽样核对负责人、状态、附件和日期,避免出现“数据导入成功,但关系全部断开”的假成功。
对历史数据保留期限、访问权限和删除方式,应遵循组织的数据治理要求。正式切换前设定并行期和停止写入时间,明确哪套系统是权威来源。双系统长期并行最容易造成状态冲突,应给出结束日期和迁移验收标准。

八、最后的取舍:选能暴露风险的工具,不选让进度显得漂亮的工具
1. 需要研发链路时,别只按看板体验做决定
如果团队要追踪需求、迭代、缺陷、测试与发布,研发流程关联能力和数据治理应高于界面偏好。PingCode、Jira 和 Azure DevOps 都值得结合现有流程评估,但适配结果取决于组织当前工具链、权限要求和配置能力。不要仅凭演示页面或品牌知名度做最终决定。
2. 需要快速采用时,控制流程复杂度
团队很小、任务简单、成员没有专职管理员时,轻量工具更可能被持续使用。Linear 或 Trello 等候选可以降低上手负担;当跨职能协作和多视图需求增加时,也可试用 ClickUp 或 Asana。关键是不要因为工具支持自定义,就把所有可能字段一次加进去。
3. 需要企业级治理时,接受前期投入换取长期一致性
大型组织要把权限、模板、数据归属、变更流程、审计和退出机制一并评估。看上去部署更快的方案,如果无法支撑多团队共用或不能可靠导出数据,后续迁移成本可能更高。反过来,治理能力再强的系统,如果需要大量人工维护且团队拒绝使用,也不是合适选择。
4. 下一步用四周完成一次有结论的评估
- 第一周:定义问题。列出当前最影响交付的三类问题,明确“进度”要支持哪些决策。
- 第二周:筛选候选。按流程、部署、权限、集成和预算排除硬性不匹配的工具。
- 第三周:同场景试用。用同一组需求变更、阻塞和验收场景完成任务,不只看产品演示。
- 第四周:复盘数据。比较更新耗时、阻塞处理、验收证据、用户反馈和总投入,决定继续试点、扩大或停止。
我的最终判断是:进度管理系统最有价值的部分,不是把“还剩多少”显示得更精确,而是让团队更早看见“为什么可能交付不了”。先选一个真实项目,把状态口径、验收证据和阻塞处理跑通;再依据团队规模和治理要求比较 PingCode、Jira、Azure DevOps、Linear、ClickUp、Asana 与 Trello。若系统不能帮助团队更快发现偏差、说明偏差并采取行动,那么再漂亮的进度条,也只是延期发生前的一层装饰。
常见问题解答(FAQ)
1. 2026年研发团队选进度条管理系统,最该先看什么?
我们团队准备换一套进度管理工具,市面上都能展示百分比、甘特图和燃尽图,我却不确定这些功能能不能解决实际问题。我更想知道,怎样判断它适不适合研发流程,而不是上线后又多维护一套数据?
选型时先别比界面上的进度条样式,先确认工具能否从任务、缺陷、代码评审或发布节点中自动汇总进度。若团队每周都要人工重复填报,进度条再精致也只是增加维护成本。可以用一个真实迭代做小范围评分,满分100分:数据自动同步30分、依赖与阻塞可见性25分、团队上手成本20分、权限与审计15分、报表导出10分。
低于70分先别全员迁移;如果“数据自动同步”低于18分,即使总分达标,也要查清是否会形成双重录入。试点时选一个有跨职能依赖的迭代,连续观察两周:负责人更新进度所花时间是否下降、逾期任务是否能提前暴露、会议前临时改数是否减少。
研发团队尤其要验证任务、缺陷和发布状态能否关联,否则项目看板上的进度与实际交付很容易各说各话。
2. 研发项目里的进度百分比,怎样计算才不容易误导?
我经常看到项目看板显示完成了70%,但到了计划发布日期,团队仍然说关键功能没做完。我想知道这是进度算法的问题,还是大家填报不认真,有没有更可靠的判断办法?
问题通常不只是填报态度,而是把“已完成任务数量”误当成“交付进度”。例如,10个任务完成7个,看起来是70%;但若剩下3个恰好包括核心接口、集成测试和发布验证,项目实际风险可能远高于这个数字。更稳妥的做法是按预先约定的工作量加权:完成权重 ÷ 全部权重。
例如,已验收任务权重为40,全部任务权重为100,进度才记为40%。权重最好在迭代开始前确定,不能在落后时临时调低剩余任务的权重。还应把进度与风险分开显示:完成度回答“做完多少”,阻塞项和关键路径回答“能否按时交付”。建议同时看未关闭缺陷数、关键依赖状态和预计完成日期;
若完成率上升而阻塞项、缺陷数也持续上升,别把绿色进度条当作项目健康的证据。
3. 2026年有哪些适合研发团队的进度管理工具可以纳入候选?
我正在整理2026年的工具候选,不想只看搜索结果里的排名,因为不同团队规模和研发流程差异很大。我想先知道哪些产品值得进入试用名单,以及它们分别适合什么场景。
下面更适合作为候选清单,而不是声称对所有团队都成立的统一名次。产品方案、集成能力和价格可能调整,采购前应在当前版本中核实;没有在同一套项目数据上实测的工具,也不应被包装成亲测结论。可先按场景筛选:Jira适合需要细化工作流、缺陷跟踪和研发协作的团队;
Linear适合重视轻量任务流转与迭代节奏的产品研发团队;Asana适合需要跨职能协同和项目视图的团队;ClickUp适合希望集中管理任务、文档与视图的团队;Monday.com适合偏重可视化流程配置的团队;Microsoft Project适合依赖排期、资源和计划管理的复杂项目;
Trello适合流程简单、希望快速上手的小团队。这七个名字不应直接替代验证。建议用同一个真实迭代分别试跑两到三款,检查任务层级、依赖关系、代码或缺陷系统集成、历史数据迁移和权限配置。若团队需要的是严格的发布审批,优先验证工作流与审计能力;若痛点是状态汇报慢,优先看自动同步和报表,而不是只比较甘特图。
4. 研发团队上线进度管理系统,怎样避免变成额外填表工作?
我担心新系统刚上线时大家都愿意更新,过几周却又回到群里问进度,甚至同一条任务要在多个地方维护。我想知道怎样试点,才能尽早发现这种问题并决定是否推广?
不要一开始就要求全团队迁移所有项目。先选一个持续两到四周、包含开发、测试和产品协作的迭代,明确唯一的任务状态来源,并约定谁负责维护字段、哪些状态由集成自动更新。试点前后记录三项基线:每周人工汇总进度所需时间、逾期任务首次被发现的时间、同一事项重复录入的次数。
比如试点前每周汇总要花3小时,结束后降到1小时,才说明工具可能减少了管理负担;如果时间没降,先查字段设计与自动同步,不要马上归因于团队抵触。推广门槛可以设为:核心数据不重复录入、团队成员能在几分钟内找到本人待办、负责人能从看板识别阻塞项。
若两周后仍需在系统外维护另一份“真实进度表”,应暂停推广并修复数据流;继续叠加提醒和培训,通常只会让两套流程同时存在。
文章包含AI辅助创作:研发团队必备:2026年top 7进度条管理系统工具推荐,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196505
读者评论
完成80%但延期两周”这个例子很有代表性。我们后来把完成定义改成评审、测试、验收几个节点,虽然报表里的进度数字变保守了,但项目风险暴露得更早,周会也少了很多无效争论。进度条确实只能作为辅助指标。
文章提到的配置治理很重要。工具上线初期大家都觉得字段越多越灵活,半年后却出现同一含义多个字段、不同团队状态无法汇总的问题。选型时除了看功能,也应明确谁负责维护工作流、字段和权限。
对十几人的小团队来说,直接上复杂平台未必划算。我们试过用看板和简单的负责人、截止时间管理短周期任务,效果反而不错。只有当依赖关系、版本计划和跨项目协作明显增加时,再考虑更重的系统,会更符合实际。
