《2026年最佳选择:8款顶级需求文档管理平台有哪些全面对比》真正要回答的,不是“哪个工具功能最多”,而是需求从一句客户反馈变成可评审、可拆解、可追踪、可验证的交付依据时,哪一段最容易断。团队常见的隐性损耗并非写文档本身,而是同一需求散落在文档、任务、邮件和测试用例里,改了一处,其他地方却没人知道。本文把“需求文档管理”拆成文档协作、需求生命周期、追溯与治理三个层面,对 Jira、Confluence、Notion、Aha!
、Productboard、Azure DevOps、IBM DOORS Next 和 PingCode 做场景化对比,并说明哪些判断来自产品公开资料,哪些是用于选型的情景测算,而非伪装成实测成绩。
一、先讲结论:需求管理平台没有通用冠军
1. 按团队的主要矛盾选,不要按功能总数选
如果团队要管理的是大量、相互关联、需要审核与追溯的工程需求,优先考察 IBM DOORS Next;若研发团队已经在 Azure DevOps 中完成代码、工作项和测试管理,Azure DevOps 往往能减少跨系统维护。若重点是产品战略、路线图和客户反馈归纳,Aha! 与 Productboard 更贴近产品管理工作。
如果团队主要需要写需求、做评审、沉淀决策,再把已确认事项交给研发执行,Confluence、Notion 或 Jira 的组合通常比购买重型需求工程套件轻得多。对希望把需求、迭代、测试和项目协作放在一个工作流里的中大型研发组织,PingCode 可以进入候选名单,但仍要先验证其组织级权限、集成方式、部署选项和迁移能力。
我给选型下的第一个判断是:需求管理的“主系统”应由风险最高、最容易失控的环节决定,而不是由最漂亮的文档页面决定。需求变更经常漏通知,主系统就该优先解决变更追踪;需求评审周期拖长,重点就应放在评审流转和决策留痕;需求被拆错或无法验收,则要把结构化需求、关联任务与验收标准放在核心位置。
2. 八款平台的快速定位
| 平台 | 更适合解决的问题 | 优势方向 | 选型时要重点验证 |
|---|---|---|---|
| Jira | 把需求变成研发工作项并跟踪执行 | 工作流、任务关联、研发协作生态 | 文档体验、复杂字段治理、管理成本 |
| Confluence | 编写、评审和沉淀需求文档 | 团队知识沉淀、页面协作、与研发协作工具配合 | 结构化追溯、字段一致性、需求状态治理 |
| Notion | 快速搭建灵活的产品需求空间 | 页面与数据库组合、易上手、模板灵活 | 复杂审批、规模化权限、严谨追溯 |
| Aha! | 管理产品想法、策略、路线图与需求 | 产品规划、优先级和路线图表达 | 研发执行是否需要另一个系统、实施复杂度 |
| Productboard | 连接客户反馈、产品机会与路线图 | 反馈整理、产品决策与路线图沟通 | 工程需求细节、数据接入和套餐边界 |
| Azure DevOps | 在微软研发流程中管理工作项和交付 | 工作项、代码、构建、测试流程衔接 | 非研发角色的易用性、流程配置负担 |
| IBM DOORS Next | 管理复杂工程需求及其追溯关系 | 结构化需求、基线、审查与追溯能力 | 培训、实施成本、团队是否真需要工程级治理 |
| PingCode | 在统一协作框架内管理需求与研发交付 | 需求、迭代、项目和测试协同的整体思路 | 具体版本能力、迁移、部署、集成与权限细节 |
这张表是定位地图,不是绝对排名。产品版本、套餐、部署方式和地区可用性可能变化。采购前应把表中的“优势方向”转换成现场验证任务,而不是把产品宣传页上的能力描述直接当作组织内可用能力。
3. 一个简单的分流办法
- 文档为中心:需求量不大,评审主要依靠文字和评论,先评估 Confluence 或 Notion。
- 交付为中心:需求必须落成任务并一路追踪到发布,优先评估 Jira、Azure DevOps 或 PingCode。
- 产品决策为中心:客户反馈、机会排序和路线图沟通是瓶颈,优先评估 Aha! 或 Productboard。
- 工程追溯为中心:需求之间存在大量上下游关系、审批记录与基线要求,评估 IBM DOORS Next。
这类分流能迅速缩小候选范围。它不能代替安全、集成和成本审查,却能避免团队一开始就拿八款产品逐项比数百个功能点。

二、先把需求管理问题说清楚:文档只是生命周期中的一个节点
1. 一份需求至少包含四类信息
团队口中的“需求文档”,经常把不同层级的信息混在一个页面里。用户问题解释了为什么要做,需求说明讲清楚系统要做什么,验收标准定义如何判断做对了,交付任务则明确由谁、在何时完成。四者可以相互关联,但不是同一种内容。
当这四类信息挤在一个长文档里,读者可能看完背景,却找不到可执行的边界;如果把所有内容拆成孤立任务,团队又可能丢失用户问题和决策上下文。有效的平台应允许团队按需要分层表达,并能从需求回到原始依据。
2. 需求生命周期中最容易断的五个交接点
- 反馈进入产品:客户原话、支持工单和销售转述如何归类,是否保留来源与上下文。
- 机会变成需求:团队怎样判断问题是否值得解决,谁对优先级负责。
- 需求进入研发:背景、约束、验收条件是否完整传到研发任务。
- 变更传到下游:范围或规则修改后,设计、开发、测试和支持人员能否识别受影响内容。
- 发布结果返回决策:上线后的问题、使用情况和客户反馈是否反哺原需求。
许多选型演示只展示“新建需求,填写字段,拖入迭代”,却没有展示变更之后如何发现影响、如何留下批准记录、如何回看最终验证结果。我通常会把演示脚本反过来设计:先修改一个关键需求,再追问系统能否指出相关任务、测试和文档。
3. 评审之前先确定需求管理的对象
需求管理对象不是越细越好。业务机会、产品能力、功能需求、用户故事、缺陷、测试用例和发布记录之间,可能是父子关系、依赖关系,也可能只是引用关系。若团队把它们一股脑放进同一种“需求”类型,报表会显得整齐,实际语义却会越来越模糊。
比较稳妥的起步方式,是先定义少量对象,再明确每种对象的必填信息和状态流转。例如,“产品机会”记录用户问题及证据,“功能需求”记录可验证行为,“研发任务”记录执行工作,“测试用例”记录验证方法。平台是否支持这种模型,以及是否能让普通成员理解,应该在试用中验证。
4. 把文档当作协作过程的证据,而不只是最终文件
需求页面的价值不只在最后版本。讨论过哪些备选方案、哪些风险被接受、谁批准了范围变化、为何放弃某个需求,这些过程信息常常决定几个月后的团队是否能正确解释当时的选择。
因此,我更关注历史记录是否能按需求查看、审批动作是否有明确责任人、决策内容是否能搜索,以及导出后是否仍能读懂。单纯保留一个“最新版本”看起来简洁,却可能让组织失去必要的决策上下文。

三、八款平台逐一拆解:适合谁,也要看不适合谁
1. Jira:研发工作项的连接能力强,文档治理要另作设计
Jira 的核心选型价值通常不是“写长文档”,而是把需求放进研发工作的执行链路。团队可以围绕工作项、状态、责任人和关联关系推进交付。若研发团队已经习惯在 Jira 中跟踪任务,继续沿用已有流程可能比引入另一套执行系统更容易获得采用。
需要留意的是,需求背景、评审纪要和大量说明内容如何维护,取决于团队的页面协作方式、配置习惯和相关产品组合。不要因为任务卡片上有描述字段,就认定复杂需求文档已经被管理好了。验证时应检查长内容的可读性、模板约束、版本记录、评审权限和搜索体验。
- 适合:研发团队已经采用 Jira,目标是提高需求到迭代、缺陷与发布工作的连接程度。
- 不适合:希望开箱即用地获得完整产品战略、客户反馈分析和工程需求基线治理,却不打算配置流程。
- 试用任务:创建一项跨版本需求,关联多个执行项和测试项,修改验收标准后检查受影响对象是否容易发现。
2. Confluence:适合协作写作,但页面存在不等于需求已受控
Confluence 的强项在于文档协作与知识沉淀,常用于产品说明、评审材料、决策记录和团队知识库。对于依赖文字讨论、希望保留背景与过程的团队,它比把完整需求硬塞进任务描述更自然。
它的风险也来自自由度:页面标题、字段写法和状态命名若没有约定,搜索结果可能出现多份相似文档;页面更新了,已拆出的任务却未同步。我的建议是把页面模板当作治理入口,而不是装饰。最低限度应统一负责人、状态、目标版本、验收条件、关联工作项和变更记录。
- 适合:文档评审与组织知识沉淀是主要需要,研发执行已在其他系统中完成。
- 不适合:要求每条需求天然具备强制状态流转、复杂上下游追溯,却不愿补充配置或配套工具。
- 试用任务:让另一位同事按模板从零创建需求,观察关键字段是否容易漏填,并检查变更后关联任务是否能被及时发现。
3. Notion:灵活度高,越灵活越需要明确边界
Notion 的页面与数据库组合适合快速搭建产品空间。团队可以把需求列表、会议记录、决策依据和路线图放在相近的工作环境中,也可以根据团队语言设计模板。早期团队尤其容易在短时间内获得可用的工作区。
灵活不是免费的。数据库字段可能被随意增加,复制页面可能造成多份“单一事实来源”,不同项目可能逐渐形成不同的状态体系。若审计、严格审批、复杂追溯是刚性要求,应实际验证权限粒度、变更可见性、关系查询和数据导出,而不是只看页面编辑体验。
- 适合:小到中型团队希望迅速建立需求数据库,流程尚在演进,治理要求适中。
- 不适合:跨部门审批和工程追溯有强制规范,且要求不同团队共享统一数据模型。
- 试用任务:让三个角色分别维护产品、研发和测试视图,观察字段命名、视图筛选和关联数据能否长期保持一致。
4. Aha!:产品规划表达突出,不必强迫它承担所有研发任务
Aha! 常进入产品团队候选清单,是因为它面向产品策略、机会、路线图和产品需求的规划工作。团队若需要回答“为什么做、先做什么、如何向利益相关者解释路线”,应关注其策略与路线图流程,而不只是比较任务列表。
需要判断的是它与研发执行系统之间的边界。若团队已经有稳定的工程工作平台,应核对双向同步、字段映射、重复记录处理和状态冲突规则。产品团队在规划工具里写了“已批准”,研发系统却还显示“待评审”,这种语义错位比少一个图表更影响协作。
- 适合:产品规划、路线图沟通和机会排序是团队主要痛点。
- 不适合:团队只想购买一个轻量文档库,或要求它取代所有工程交付工具但没有验证整合能力。
- 试用任务:把一项客户机会从提出、优先级评估推进到路线图,再同步到研发任务,核对负责人、状态和原始依据是否保留。
5. Productboard:客户反馈有价值,关键在反馈如何改变决策
Productboard 的评估重点应放在反馈汇总与产品决策之间的关系。若企业收到大量客户、销售和支持反馈,单靠文档目录很难回答“哪些用户反复遇到什么问题”。反馈是否能被归类、关联到机会和路线图,直接关系到产品团队能否解释优先级。
但“收集很多反馈”不等于“做出更好决策”。需要进一步检查反馈来源是否保留、同一客户问题是否会被重复计数、产品团队能否识别高价值但低频的需求,以及研发侧能否获得足够具体的验收信息。还要确认数据接入与套餐限制,避免试点期间能用、扩展时才发现成本或权限边界。
- 适合:客户声音分散,产品团队需要把反馈整理成决策输入与路线图沟通材料。
- 不适合:主要痛点是严格工程需求建模、复杂基线或测试追溯,而反馈管理并非瓶颈。
- 试用任务:用一组去标识化反馈测试去重、标签、机会关联和优先级解释,确认管理层能否从路线图追溯到反馈依据。
6. Azure DevOps:微软研发环境中的工作流衔接值得重点验证
Azure DevOps 的候选价值,在于工作项与研发交付过程的衔接。若团队在微软相关研发环境中已有成熟实践,应评估工作项、代码、构建和测试之间能否形成清楚的关联。相比另建系统,沿用团队熟悉的研发平台可能减少信息重复维护。
另一面是角色体验。产品、业务和客户支持人员未必熟悉研发工作项的字段与状态。如果每次更新都需要工程师代填,系统就会形成新的信息瓶颈。试用时要让非研发角色独立完成提出需求、补充背景和参与评审,测量的不只是系统能力,也包括流程是否对真实参与者友好。
- 适合:开发交付和测试链路是中心问题,组织已有相关技术栈与管理经验。
- 不适合:只需要轻量产品文档,或业务角色不愿进入研发工作项流程。
- 试用任务:让产品人员建立工作项,开发人员关联代码与测试记录,测试人员回填验证结论,再由管理者追溯完整链路。
7. IBM DOORS Next:工程级追溯有价值,但不要为“看起来专业”付出过度成本
IBM DOORS Next 面向复杂需求管理与工程协作场景。对有系统工程、严格审核、需求基线和上下游追溯要求的组织,它的评估重点应是需求结构、关系管理、审查流程和变更影响分析,而非页面是否像普通知识库一样容易上手。
这类平台通常需要组织投入更多时间做模型设计、流程定义、权限治理和用户培训。若团队目前只有简单功能列表,没有明确基线管理或合规追溯需要,重型能力可能造成配置负担,反而让成员回到电子表格。采购前应由实际工程用户共同验证,不能只让工具管理员做演示。
- 适合:需求数量大、关系复杂、审查和追溯要求严肃的工程项目。
- 不适合:团队没有稳定的需求工程流程,只是希望增加一个集中存放文件的地方。
- 试用任务:选择一个有上下游依赖的真实项目,演示基线建立、需求变更、影响识别、审查留痕和交付追溯。
8. PingCode:适合纳入统一研发协作评估,先核对实际部署与治理能力
PingCode 可作为希望在同一协作框架内连接需求、项目、迭代与测试工作的候选。对于中大型企业及 100 人以上组织,选型重点不应停留在“功能是否都在菜单里”,而要验证跨团队权限、项目模板、组织级报表、流程配置、数据迁移和集成边界是否满足实际治理要求。
我会特别检查需求从提出到验收的路径是否可以按组织规则配置:哪些字段必须填写,谁能批准范围变化,需求如何拆到迭代,测试结果是否能回到原始需求,项目负责人能否看到跨团队进度。采购前还应逐项确认所选版本的部署方式、数据管理、接口能力和服务支持,不要把产品类别描述理解成具体套餐承诺。
- 适合:希望减少多套系统间的需求、项目和测试信息断层,且组织愿意统一流程口径。
- 不适合:只需要简单写作空间,或团队已有成熟系统且迁移收益不足以覆盖切换成本。
- 试用任务:选一项真实需求,贯通需求评审、迭代执行、测试验证和发布回顾,并检查不同部门权限和报表是否符合实际工作方式。
这八款产品并不都属于同一类工具。把产品规划平台与工程需求管理系统只按“是否有需求列表”横向打分,会掩盖它们解决的问题不同。正确比较方式是先为每款产品设定相同的业务任务,再分别观察完成任务所需的配置、人工补充与额外系统。
四、常见误区:看起来省事的做法,往往把成本挪到后面
1. 误区一:页面里有需求字段,就等于具备需求管理
一个标题、描述框和状态下拉菜单,可以帮助记录想法,却不必然支持决策追踪。团队还需要知道需求的依据、接受标准、依赖对象、审批责任和变更影响。字段很多也不代表管理成熟;若成员不知道哪些字段影响决策,必填项只会变成形式化填空。
判断平台是否能管理需求,至少要追问三个问题:这条需求从哪里来?为什么现在做?做完后如何验证?如果系统无法把这三个问题与执行结果联系起来,团队仍然需要在会议和聊天记录中重新拼接信息。
2. 误区二:模板越长,需求质量越高
把所有项目都套进一份几十项字段的模板,看似规范,实际会制造大量空字段和复制内容。需求模板应由风险决定:普通改进可以使用轻量描述,高风险接口变更、隐私处理或复杂规则则要求更完整的约束和验收标准。
我建议使用分层模板,而不是强迫每项需求填满同一张表。核心层只记录目标、用户问题、范围、验收方式和负责人;按需追加安全、性能、兼容性、迁移和运维检查。这样既能让小需求快速流转,也不会让高风险需求缺少必要信息。
3. 误区三:自动同步一定比人工确认可靠
双向同步可以减少重复录入,也可能产生状态覆盖、字段冲突和重复记录。比如产品系统中的“已排期”与研发系统中的“待拆分”,看似都表示需求在推进,实际含义并不相同。同步前要先约定字段的权威来源、冲突处理规则和失败提醒。
验证集成时不要只看“连接成功”。要测试新增、修改、删除、权限变化、接口失败、重复推送和状态回滚。尤其要问清楚:同步是即时还是定时?谁能覆盖对方字段?删除是否同步删除?失败后能否追溯和补偿?
4. 误区四:买更重的系统就能解决流程不清
平台不能替组织决定谁负责优先级,也无法自动让模糊需求变得可验收。工具能强制填写字段、记录审批和呈现关系,但如果决策权限互相冲突,系统只会把混乱更快地复制到更多项目。
在采购之前,先用一张纸写清楚需求提出者、决策者、交付负责人和验收者各自负责什么。若这些角色在组织里都说不清,先做小范围流程试点,再决定是否引入需要长期治理的系统。
5. 误区五:迁移时把历史文档全部搬进去
旧内容不一定值得迁移。过期需求、重复文档、没有责任人的草稿和已失效链接,会把新系统的搜索质量拖低。迁移目标不是“旧系统一个字不丢”,而是让有价值的上下文可查,让有效需求进入新的管理流程。
迁移前可把内容分为继续执行、已完成但需留档、已取消、重复归并和无法确认五类。对无法确认的记录,不要默默标成有效需求;保留原始出处,并明确它不进入当前排期即可。

五、专业选型逻辑:先设验证任务,再看产品演示
1. 用六个维度建立自己的评分表
不同组织不应共用一份固定权重。以下维度可以作为起点:需求表达与结构化、流程与审批、追溯与变更影响、协作与易用性、集成与数据管理、总拥有成本。每个维度按团队风险调整权重,核心是让参与者知道“高分代表什么”。
| 评估维度 | 可以追问的问题 | 建议权重示例 |
|---|---|---|
| 需求结构与可读性 | 能否表达背景、范围、验收条件、依赖和非目标? | 20% |
| 流程与审批 | 状态、负责人和批准动作能否贴合实际流程? | 15% |
| 追溯与变更影响 | 需求能否关联任务、测试、版本和决策记录? | 20% |
| 易用性与协作 | 业务、产品、研发和测试能否独立完成本职操作? | 15% |
| 集成与数据治理 | 字段映射、权限、导出、接口和数据保留是否满足要求? | 15% |
| 总拥有成本 | 许可、实施、培训、维护与迁移成本是否可接受? | 15% |
这些比例只是评分表的示例权重,不是行业标准。若组织受严格审查约束,应提高追溯、权限和审计的权重;若团队还在探索产品方向,则应提高反馈整理与路线图决策的权重。
2. 设计一条贯穿产品演示的“破坏性测试”
普通演示容易只展示配置成功的路径。更有判断力的做法,是带着一条真实但已去标识化的需求,要求厂商或内部试用团队完成一次变更:修改范围,指出受影响的任务和测试,批准变更,记录原因,最后追溯到发布验证。
这条测试能暴露系统的真实边界。若每一步都必须管理员手工维护,说明工具能力与实际流程之间存在成本;如果相关关系可以自动呈现,但普通成员看不懂,也需要把培训和使用门槛计入决策。
- 准备一条包含背景、用户问题、范围和验收标准的需求。
- 创建与需求相关的设计说明、研发任务和测试用例。
- 修改一个关键规则或验收条件,观察影响对象能否被发现。
- 由不同角色完成评审、批准和执行,检查权限与责任记录。
- 导出或归档这一条需求,确认离开系统后仍可读、可审计。
3. 计算总拥有成本,而不是只比较单价

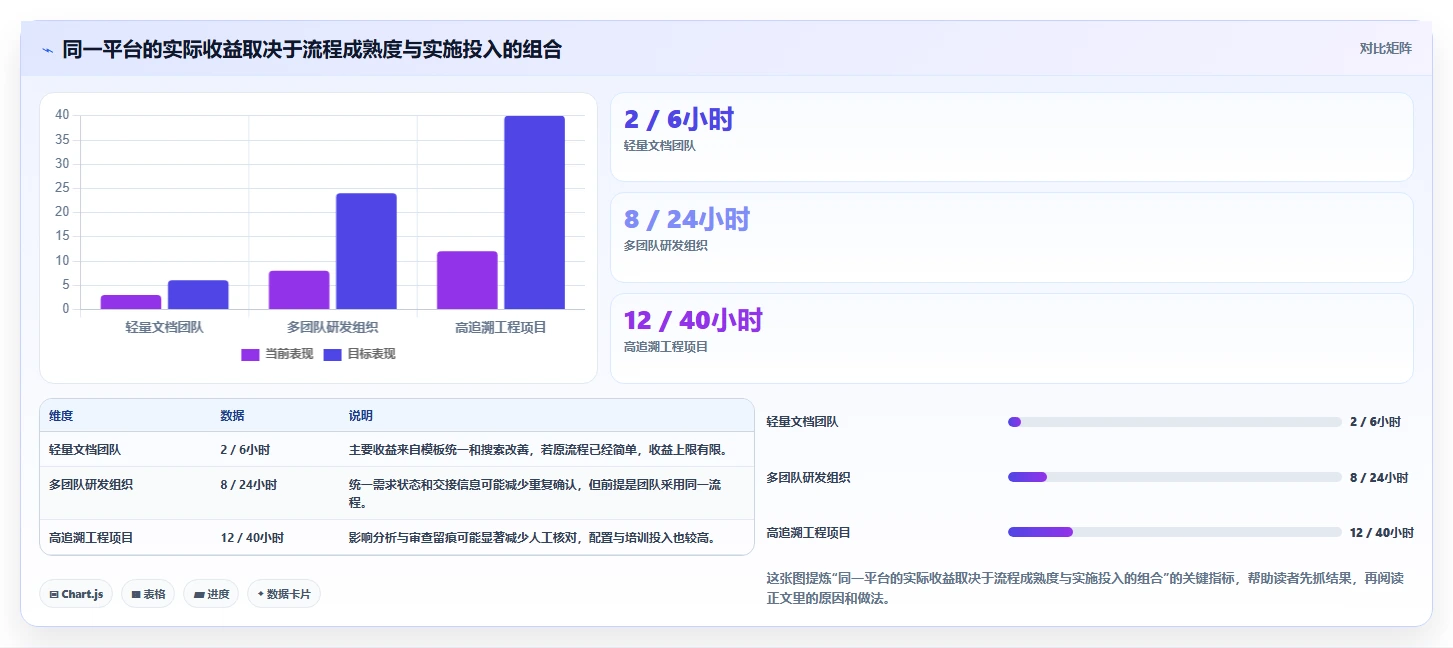

需求平台的成本至少包括订阅或许可、实施配置、系统集成、数据迁移、培训、管理员维护和流程变化造成的过渡成本。对大型组织而言,最容易低估的往往不是工具价格,而是为了保持字段、权限和报表一致而持续投入的运营时间。
可用一个简单模型估算年度成本:软件费用加实施与集成费用,再加内部管理员和用户培训的人力成本。不要把情景测算写成供应商报价,也不要用一个团队的试点结果推导全公司成本。不同部署方案、用户数和套餐规则应以供应商当前书面报价为准。
4. 建立决策门槛,防止“功能分数高就胜出”
加权评分能帮助团队组织讨论,却可能掩盖不可妥协的条件。例如平台在易用性上得分很高,但不满足数据驻留或身份管理要求,就不能靠其他高分弥补。建议把条件分成“硬性门槛”和“可权衡维度”:前者不满足即淘汰,后者才参与评分。
硬性门槛常见于部署、身份权限、安全审核、数据导出、接口和供应商服务范围。把这些要求写成可验收的句子,再要求候选平台现场演示或提供正式材料。这样能减少采购阶段才发现限制的风险。

六、案例与数据观察:真正值得测量的是返工与信息查找

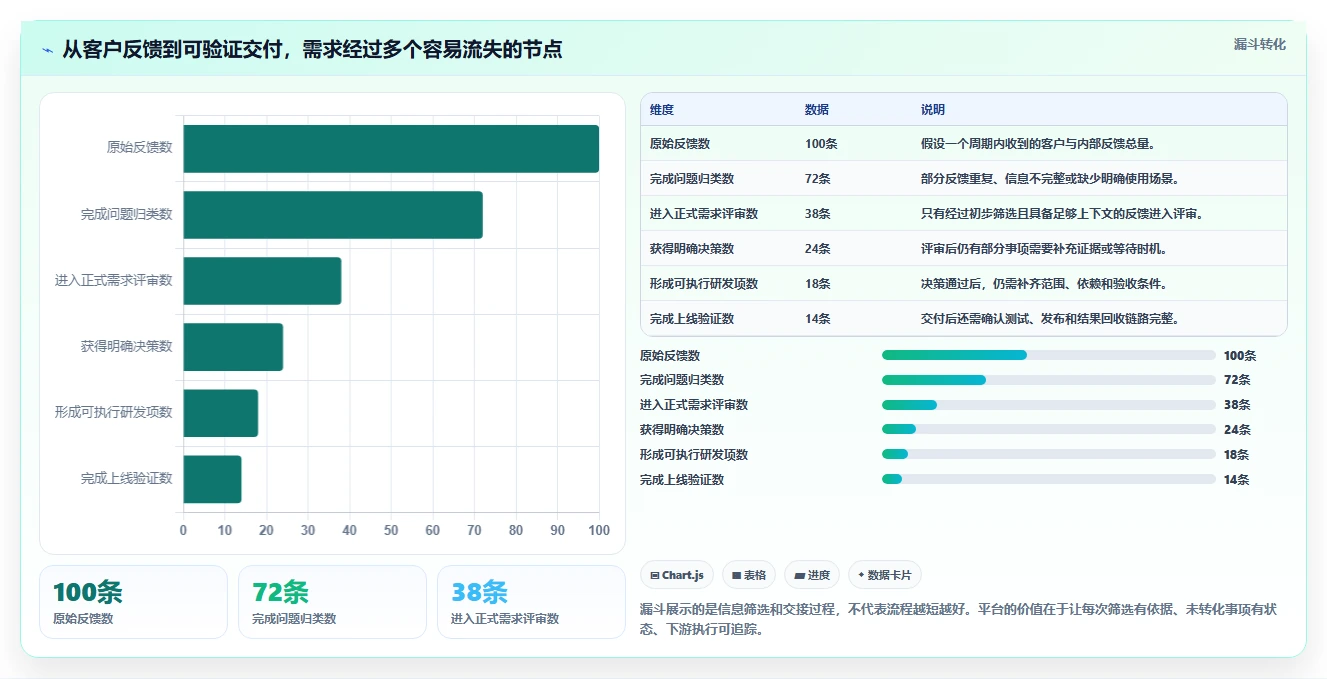

1. 用一个跨部门产品需求看信息断点
以“为企业客户增加分级审批能力”为例。销售反馈是客户希望按金额触发不同审批;产品团队需要判断这是单一客户定制,还是多个客户共同问题;研发需要知道金额边界、角色权限和异常处理;测试需要覆盖金额临界值、撤回和审批人变更。
如果需求文档只写“增加分级审批”,开发人员必须在评审会上追问规则,测试人员则可能按自己的理解补全场景。上线后出现差异,团队又要回头查聊天记录,判断到底是需求遗漏、实现偏差还是客户临时变更。系统若能把来源、规则、决策、任务和测试用例关联起来,争议就更容易定位。
2. 用观察指标替代“感觉效率更高”
试点前后都应采集同一组数据。建议记录每条需求从提出到决策的时间、进入研发前的补充次数、需求变更后人工通知的人数、测试阶段因理解不一致产生的问题,以及成员寻找最新版本的耗时。
不要只追求平均处理时间变短。需求筛选严格后,决策时间可能略长,但进入研发的事项更清晰,返工反而下降;如果只看“需求提交到排期”的速度,可能会奖励仓促承诺。应把速度指标与质量、返工和用户结果一起观察。
3. 先做样本试点,再决定是否推广

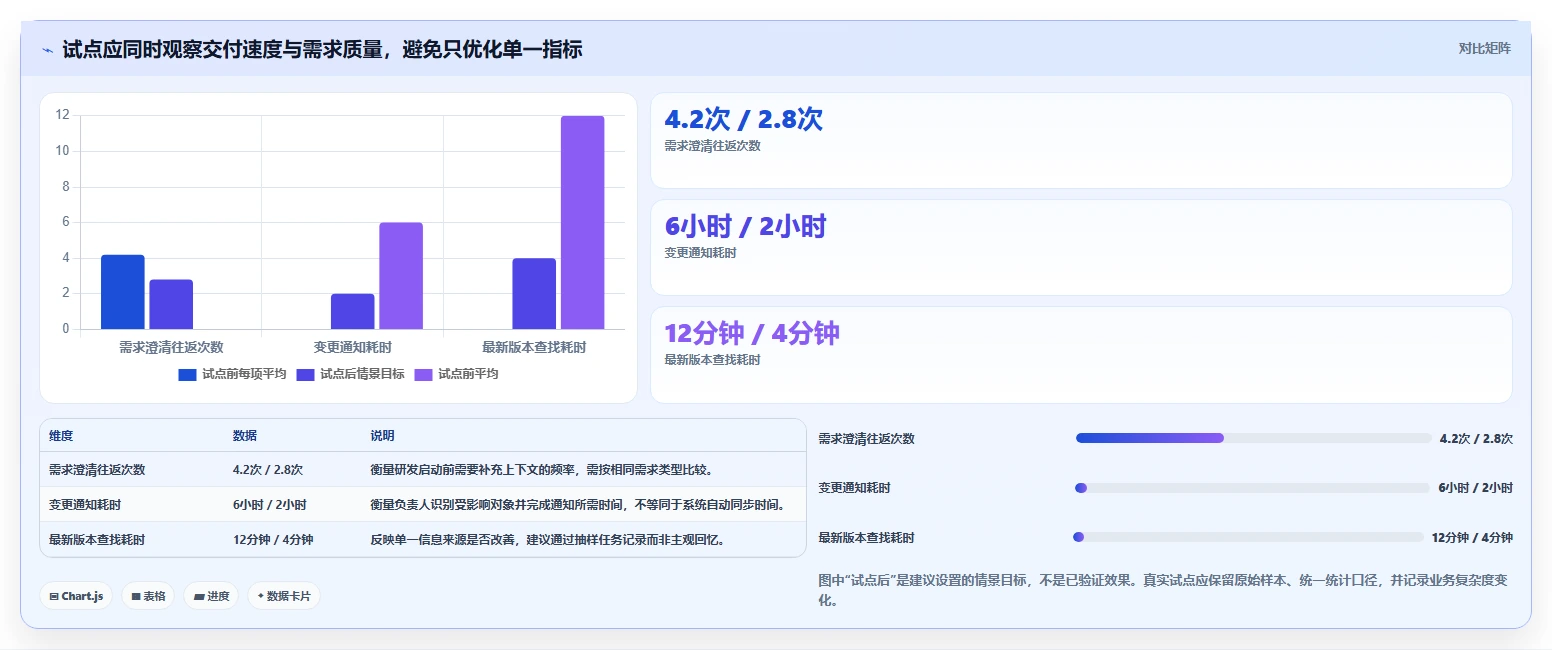

我建议选一个需求类型明确、参与角色完整、又有适度复杂度的项目试点。试点应覆盖至少一次需求变更和一次测试验证,而不是只让团队体验创建页面。周期不必人为追求很长,但必须完整经历需求进入、决策、执行和回顾。
试点样本量应与团队规模和业务节奏匹配。若一个月只有几条需求,短周期数据很容易受个别事件影响,应延长观察或同时回看历史样本。所有结果都要标清口径、参与团队和统计周期,避免把一次顺利演示误当成稳定运营能力。

4. 对数据保持克制,避免把相关性写成因果
上线平台后返工下降,不一定完全由工具导致。项目规模、团队经验、负责人更替、需求类型和发布节奏都可能影响结果。若试点期间同时更换模板、增加产品评审并调整测试流程,结果只能说明整套改进方案有效,不能单独归功于某一个平台。
比较稳妥的做法,是记录流程变化和平台配置时间线,并用相近项目或相同需求类型进行对照。样本较小时,把结果称为“试点观察”比称为“提升了某个百分比”更诚实,也更能帮助管理者判断是否值得扩大投入。

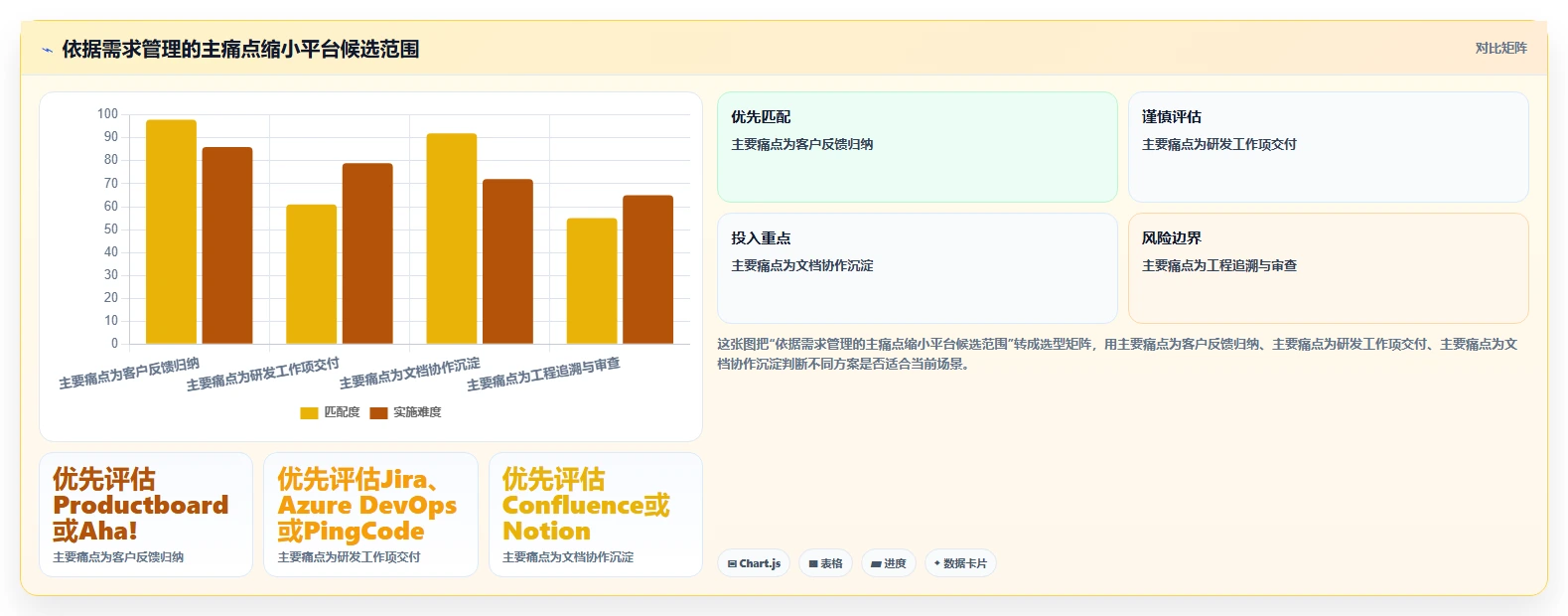

七、不同组织情况下的行动建议与取舍
1. 小型产品团队:优先降低维护负担
如果团队人数不多、需求量有限、流程还在变化,优先选择成员愿意持续使用的轻量方案。Notion 适合快速搭建灵活空间;Confluence 适合偏文档协作的团队;已有 Jira 的研发团队也可以先改善任务与文档关联,未必需要马上引入完整的新平台。
取舍重点:先接受部分治理能力有限,换取试点速度和低维护负担。只有当需求搜索困难、状态频繁失真或变更遗漏开始影响交付,再增加流程和工具复杂度。
2. 中大型研发组织:先统一对象定义,再统一平台
人员和项目增多后,最大问题常是不同部门对“需求已批准”“已排期”“可测试”的理解不一致。PingCode、Jira、Azure DevOps 等可进入候选,但工具统一并不会自动统一术语。应先约定需求类型、状态含义、跨团队交接责任和报表口径,再验证平台能否支持这些规则。
取舍重点:统一系统有利于减少信息孤岛,却可能要求团队改变现有习惯。若某个事业部有成熟且合规的专用流程,不应为了界面统一而强行迁移;应评估集成、数据治理和组织协作的整体成本。
3. 强客户反馈驱动的产品团队:优先把依据带到决策现场
当销售、客户成功、支持和产品分别保存客户意见时,Aha! 或 Productboard 值得重点评估。试点要观察团队能否从路线图回到具体客户问题,并避免高声量客户的重复反馈压过更广泛的使用证据。
取舍重点:产品机会整理能力与工程执行细节未必集中在同一产品中。保留两套系统也可以,但要明确哪个系统记录决策、哪个系统记录交付状态,不能让成员靠人工猜测哪边才是最新信息。
4. 复杂工程与高追溯场景:用治理收益抵消学习成本
若需求之间存在复杂关系、审查责任明确且变更必须可追溯,IBM DOORS Next 这类工程级平台值得认真评估。试点应覆盖基线、变更影响和审查记录,判断工程治理带来的收益是否大于模型维护与用户培训成本。
取舍重点:更强的结构化和追溯能力,通常意味着更高的流程要求。不要把所有普通团队都套入工程级方法;也不要让高风险项目继续依赖无法追踪的长文档和个人表格。
5. 微软研发链路成熟的团队:优先验证现有系统的可用上限
如果研发、构建与测试已经围绕 Azure DevOps 运转,先确认当前问题是平台能力不足,还是工作项模型和团队规范没有建立。补足需求模板、状态和关联规则,可能比迁移到另一套工具更快。只有当真实试用证明现有系统无法支持关键场景,再比较替代方案。
取舍重点:沿用既有环境可以减少迁移成本,但要正视产品和业务角色的操作门槛。若非研发参与者长期无法独立使用,研发人员就会成为信息录入代理,流程仍然没有真正打通。
6. 预算有限但管理问题明显的团队:先购买流程清晰度
预算有限时,不一定要先买软件。先选一个项目,用统一模板记录背景、目标、范围、验收条件、负责人和变更;再建立需求到任务、任务到测试的关联。若几周后团队仍频繁找不到最新版、重复确认状态或漏掉变更,再通过试用确认哪类平台能解决这些具体问题。
取舍重点:自建表格和文档的短期成本低,但当维护规则依赖某个关键成员时,离职、项目扩张或权限增加都可能成为风险。出现这种迹象后,应把维护时间和数据错误成本一起纳入决策。

八、采购前检查清单:把“能不能用”变成可验收问题
1. 流程与功能检查
- 需求类型、字段和状态能否由组织定义,是否支持不同复杂度的需求走不同流程?
- 评审、批准、退回和范围变更是否留下责任人与时间记录?
- 需求能否关联原始反馈、研发任务、测试用例、版本和发布记录?
- 修改关键验收条件后,受影响对象能否被识别,通知是否可追踪?
- 普通用户能否搜索、筛选、订阅和查看自己需要的信息?
2. 数据、安全与运维检查
- 部署选项、数据存储位置、备份策略和恢复流程是否满足内部要求?
- 身份认证、角色权限、离职账号处理和跨部门访问控制是否可验证?
- 数据导出是否保留字段、关系、附件和历史记录,退出服务时如何迁移?
- 接口能力、调用限制、集成失败提醒与错误恢复机制是否有书面说明?
- 供应商的服务范围、支持响应、版本更新和可用性承诺是否符合合同要求?
3. 试点验收标准
试点验收不要写“用户感觉不错”或“基本满足需求”。改成可观察的标准,例如:某类需求能在规定步骤内完成评审;范围变更能找到关联的测试对象;产品与研发能够分别更新各自负责的信息;关键记录可以按权限检索与导出。具体数值应由组织依据基线和风险设定,而非直接套用本文情景示例。
还应设置不通过条件。如果关键关系必须依赖人工维护、重要变更无法留痕、权限模型无法满足要求,或者系统无法以可接受成本导出组织数据,就应暂停推广。试点的任务不是证明采购正确,而是尽早发现不适配。
4. 最后核对采购总成本和退出成本
将许可、实施、集成、迁移、培训、管理员投入和后续维护放在同一份评估表里。再问一个常被忽略的问题:若两年后更换平台,需求、关联关系、附件、审批历史和审计记录能否迁出?平台选型不仅是“怎么进去”,也要考虑“如何带着数据离开”。
九、结论:选择能让决策、交付和验证连起来的平台
1. 用一句话总结八款平台的取舍
Jira 与 Azure DevOps 更值得从研发执行链路出发评估;Confluence 与 Notion 更适合从文档协作和知识沉淀出发评估;Aha! 与 Productboard 更偏向产品规划和客户反馈决策;IBM DOORS Next 更适合复杂工程追溯;PingCode 可纳入希望整合需求与研发协作的组织进行验证。
这些定位不是谁比谁“全面”的结论,而是提醒团队不要拿错误的标准比产品。文档写得顺,不代表追溯可靠;工作项功能丰富,不代表产品机会管理充分;工程治理强,也不代表每支团队都值得承担它的实施负担。
2. 下一步:用一条真实需求做小范围验证
先选一条有背景、有验收条件、包含至少一次变更的真实需求,按同一脚本试用两到三款候选产品。记录需求澄清耗时、变更影响识别方式、信息查找时间、用户操作难点和迁移限制。待试点数据说明问题得到改善,再核算推广成本。
我的最终判断是,优秀的需求文档管理平台,不是把内容保存得最完整的地方,而是让组织在需求改变时仍然知道“依据是什么、谁做了决定、哪些工作受影响、结果如何验证”的系统。如果工具不能回答这四个问题,再多的模板、看板和报表也只是更精致的信息堆积。
常见问题解答(FAQ)
1. 2026年挑选需求文档管理平台,8款产品应该按什么标准比较?
我看到不少对比只列功能清单,却没说明团队到底怎么用。我正在比较几款平台,想知道哪些指标能区分“功能很多”和“真的适合”,也担心综合排名掩盖了不同团队的需求。
先别把“8款”理解成统一名次。需求文档管理平台常见差异在于:有的擅长结构化需求与变更追踪,有的偏知识沉淀,有的围绕研发协作;把它们放在同一张功能清单里打分,容易让“功能项更多”误导决策。
建议按真实工作流做加权评估:需求建模与版本追踪占30%,评审和协作占25%,权限与审计占20%,搜索与复用占15%,集成和迁移占10%。权重不是行业定论,而是可讨论的起点;若团队受合规约束,应提高权限与审计权重。
用同一份脱敏需求样例,让候选平台完成“创建需求,评审,变更,追溯到测试或交付任务”流程,并记录完成时间、遗漏环节和操作步骤。没有统一样例和过程记录的对比,最多算产品介绍,不足以支撑采购结论。
2. 需求文档管理平台和普通知识库、项目管理工具有什么区别?
我现在用文档和任务工具也能写需求,但评审意见、变更记录、验收标准经常散在不同地方。我不确定是否值得换专门的平台,还是把现有工具配置好就够了。
判断关键不在工具名称,而在需求能否成为可追踪的对象。若一条需求有稳定编号、负责人、状态、版本、验收条件,并能关联评审决策与后续交付,它就不只是存放在页面里的文字;若团队只需共享说明文档,知识库可能已经够用。
可以抽查最近20条已交付需求:随机挑出5条,尝试在10分钟内找齐原始目标、最后一次变更原因、审批人和验收依据。若经常要翻聊天记录、个人文档或手工问人,问题通常不只是写作习惯,而是信息关系没有被管理。
升级到专门平台的合理信号,是变更追踪和跨团队交接已造成可观察的返工,而不是“大家都说需要更专业的工具”。先估算每月因信息缺失产生的澄清与返工工时,再与迁移、培训和维护成本比较,通常比看功能演示更能说明值不值得换。
3. 采购前怎样验证需求文档管理平台,而不是只看销售演示?
我参加过几次产品演示,流程都很顺,但实际工作中常见的批量修改、权限边界和历史版本恢复没有机会验证。我想知道试用阶段该怎么设计测试,才能避免上线后才发现关键问题。
把试用设计成一项小型验收,而不是自由浏览。准备一组脱敏材料:约30条需求、3种角色、两轮评审、一次范围变更和一条需要撤回的错误修改;要求每个候选平台用同一数据完成同一流程。记录四类结果:关键操作耗时、需要管理员介入的次数、历史内容能否准确还原、无权用户能否看到或修改受限信息。阈值应由团队自己设定;
例如可以把“变更后能否定位旧版本及修改人”列为必须通过项,而不是和界面美观一起平均计分。另做一次迁移演练:从现有文档导入少量真实结构,检查标题层级、附件、链接、评论和负责人是否保留。迁移失败常不是文件传不上去,而是上下文和关联关系丢失;这类问题在演示环境里往往不会主动出现。
4. 需求文档管理平台的AI搜索功能,怎样判断是否可靠且安全?
我看到不少平台都在宣传自然语言问答和自动总结,但需求内容常有版本差异、权限限制和过期决策。我担心答案听起来合理却引用旧信息,也想知道试用时怎样检查数据安全。
不要只问“能不能总结”,要测试它是否能找对版本、说明依据并遵守权限。准备10个真实但脱敏的问题,其中包含旧版与新版冲突、答案不存在、用户无权访问,以及需要跨两份文档核对的情况;逐题记录答案、引用位置和拒答表现。
可用两个指标做内部验收:引用是否支持答案中的关键结论,以及遇到资料不足时是否明确表示无法确认。比如10题中至少9题能指向正确版本,可作为试点目标之一;这只是示例阈值,风险较高的团队应设得更严格,且不能只看回答流畅度。
安全核查要单独进行,确认数据是否用于模型训练、保存多久、管理员能否审计、权限是否沿用源文档规则,并检查删除内容后搜索结果是否同步更新。若厂商无法清楚解释数据流向或权限机制,先关闭敏感资料接入,比依赖员工自行判断更稳妥。
文章包含AI辅助创作:2026年最佳选择:8款顶级需求文档管理平台有哪些全面对比,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/196372
读者评论
把演示重点放在“修改需求后能否找到受影响的任务和测试”很实用。很多工具初次录入看起来都顺畅,真正的差别往往出现在变更之后。
文中的漏斗数字明确标注为情景模拟,这点比较严谨。选型时还是要用团队自己的反馈量和评审流程验证,不能把示意数据当行业基准。
Notion这类灵活工具适合快速起步,但字段和状态没人维护时,数据库很容易出现多套口径。让不同角色共同试用同一需求,比只看模板展示更能发现问题。
